去年我帮一家 380 人的软件公司做研发效能复盘,翻系统的操作日志时发现一个挺扎心的数字:过去 90 天创建的 1.2 万条任务里,有 21% 的任务从"待处理"直接跳到"已完成",中间没有任何状态变更记录,也没有评论、没有附件、没有关联提交。也就是说,五分之一的"已完成"是口头完成的。这家公司并不缺制度,他们有一份 40 多页的《任务管理规范 V3.2》,还专门开过三轮宣贯会。
问题不在有没有制度,而在制度设计时假设了"人会照着做",却没设计"人为什么必须这么做"。
这篇文章我想聊的是协作场景下团队任务管理制度的设计,以及那些几乎每个团队都会踩、但很少有人愿意承认的常见问题。我不打算给你一份可以直接抄的模板,模板恰恰是问题的一部分。我会把我这几年在十几个团队里看到的东西摊开讲:什么有效、什么无效、为什么无效,以及在 100 人以上这个规模段,工具选择会怎样反过来决定制度能不能立住。
一、先说结论:任务管理制度的本质是降低协作熵,不是增加管控
我见过太多团队把任务管理制度写成了一份"禁止清单":禁止口头派活、禁止绕过系统、禁止不写工时。这类制度在发布后两周的执行率通常能到 80%,三个月后跌到 30% 以下。原因很简单,惩罚性条款只能制造合规动作,制造不了协作收益。当员工发现"认真填系统"和"把活干完"之间没有正相关时,制度就变成了负担。
1. 三条我用了五年都没推翻的硬结论
第一条结论:任务管理制度的目标不是让所有工作在系统里留痕,而是让状态流转不依赖口头确认。这两者听起来接近,实际差别巨大。前者追求覆盖率,后者追求确定性。覆盖率可以靠行政命令推上去,确定性只能靠流程设计本身产生价值。
第二条结论:90% 的制度失败集中在两个点,字段爆炸和状态空转。字段爆炸是指任务卡片上堆了 20 多个必填字段,导致创建任务比干活还累;状态空转是指状态机设计得很完备,但每个状态的进入条件和退出条件没有定义,于是状态变成了装饰。
第三条结论:制度落地成本和团队规模不是线性关系,而是阶跃关系。30 人以下靠默契,30 到 100 人靠流程,100 人以上必须靠系统约束。很多团队在 80 人的时候还在用 30 人的方法,等到 200 人时突然发现协作完全失控,这时候补制度,成本是提前设计的 3 到 5 倍。

2. 为什么我把"社会契约"这个词放在流程文档之前
一份真正能跑起来的任务管理制度,本质上是一份团队内部的社会契约:我承诺把任务状态更新到系统里,你承诺不再私下来问我进度;我承诺拆解到可验收的粒度,你承诺不中途加塞。这种双向承诺如果只有单向约束,制度一定塌。
我在做一个 150 人团队的重构时,做了一件当时被质疑的事:先把管理层从"随时可以口头加需求"改成"必须走任务入口",再要求一线员工更新状态。顺序反了,制度就是单方面加码;顺序对了,制度就变成了交换。这个顺序问题,后面第五节我会详细展开。
二、背景与真实场景:我亲历过的三次制度崩塌
下面三个案例都是真实发生过的,我隐去了公司名和具体人名,但场景和数字我尽量保留原始颗粒度。它们代表了三种完全不同类型的失败,值得分别对照。
1. 崩塌一:字段从 6 个加到 19 个,三个月后系统里全是"其他"
这家公司是做企业服务的,210 人,研发 130 人。他们第一版任务模板只有 6 个字段:标题、负责人、截止日期、优先级、所属项目、描述。用了大半年,反馈还不错。
转折点是季度经营分析会。管理层提出要看"任务类型分布""客户影响等级""预估工时偏差",于是任务模板被加了 7 个字段;后来又因为合规要求加了"数据敏感等级",因为交付要求加了"关联合同号""验收标准""上游依赖",一路加到 19 个。
结果是:新任务的创建时间从平均 40 秒涨到 4 分钟;"客户影响等级"字段有 63% 的填写是"中";"预估工时"几乎没人认真填,偏差率超过 400%。三个月后,管理层想要的报表依然做不出来,因为数据质量太差。
字段不是免费的。每增加一个必填字段,你都在向执行者征收一笔注意力税,而税率是复利的。
2. 崩塌二:状态机写了 11 个状态,没有一条流转规则带触发条件
第二个案例更典型。一个 90 人的团队设计了一套相当漂亮的状态机:需求待评审 → 需求已评审 → 方案设计中 → 方案已确认 → 开发中 → 开发完成 → 自测通过 → 提测 → 测试中 → 测试通过 → 待发布 → 已发布。11 个状态,白板上画得像地铁线路图。
上线两个月后我拉了状态停留时长数据,发现问题:
- "方案已确认"平均停留 0.3 天,但"方案设计中"平均停留 6.7 天,说明大部分人是在写完方案后才把状态改成"方案设计中",状态成了事后补录。
- "自测通过"和"提测"之间平均间隔 0.1 天,两个状态几乎同时发生,等同于一个。
- "测试通过"到"待发布"平均间隔 5.2 天,这个环节没有责任人,任务就卡在那里。
状态机的价值不在于有多少个状态,而在于每个状态的进入和退出都有一个不可绕过的动作。如果"提测"的进入条件不是"上传测试包并生成提测单",那这个状态就只是个标签。
3. 崩塌三:制度只在立项时执行,日常迭代完全走另一套
第三个案例是我见过最隐蔽的一种失败。这家公司有正式的项目管理制度,立项走系统、阶段评审走系统、结项走系统,非常规范。但日常的迭代需求、技术债、线上问题修复,全部在 IM 群里以"@某人 这个改一下"的形式流转。
结果就是:系统里的数据只覆盖了 35% 的真实工作量,剩下 65% 是隐形的。任何基于系统的产能分析、人力预测、交付评估都是错的,而且错得很自信。我见过一个团队按系统数据算出某小组本周负载 60%,实际那个小组已经连续加班两周。

三、拆解常见误区:八个我反复看到的问题
这一节我按"破坏力"排序,从最容易被忽视的开始。每个误区我都会说清楚它的表象、根因,以及我建议的替代做法。
1. 误区一:把任务管理制度等同于项目管理制度
这是最根本的一个混淆。项目管理制度的对象是"一次性的、有明确起止的、有里程碑的交付",任务管理制度的对象是"持续流动的、以天为单位的工作单元"。
把两者合并的后果是:项目有生命周期,任务被强行套上生命周期,于是日常的故障修复、代码优化、技术支持全都没有合适的归属。我在一个团队看到过最极端的做法,为了符合项目管理制度,有人把"修复一个线上小 bug"也建成了一个项目。
2. 误区二:先定流程,再选工具,最后发现流程在工具里表达不出来
顺序错了。我的经验是:流程设计、工具能力评估、制度文本定稿,这三件事必须并行推进,而且工具能力评估要放在最前面做一轮粗筛。
举个例子:如果你的流程里设计了"任务可以跨项目依赖,并且上游延期自动触发下游预警",那就必须先确认候选工具是否支持跨项目依赖关系与自动通知,否则这条规则写在制度里也是废纸。
3. 误区三:认为"写清楚了"就等于"执行到位"
制度文本的清晰度只影响执行上限,不影响执行下限。执行下限由什么决定?由不执行的即时成本决定。
如果一个成员不更新任务状态,一周内没有任何人因此受阻,那这条规则就是零成本的,零成本规则必然被忽略。所以设计制度时,我通常会问一个问题:这条规则被违反时,第一个感受到痛的人是谁,多久之后感受到?如果答案是"没人"或者"一个季度后",这条规则就该删掉或重设计。
4. 误区四:状态机设计追求完备性而非区分度
我见过太多 10 个以上状态的任务状态机。判断一个状态是否该保留,我的标准很简单:相邻两个状态之间的责任人是否不同,或者准入动作是否不同。两者都相同,就该合并。
用这个标准筛一遍,大多数团队的状态机能从 11 个压到 5 到 6 个,而且信息量不减。下面是我在某团队实际用过的状态定义片段,用 YAML 表达是因为它同时可以被工具直接消费:
states:
todo:
name: 待处理
entry: 任务已分配给唯一负责人
exit: 负责人确认接受
owner: 负责人
doing:
name: 进行中
entry: 已在系统内标记开始,且有分支/文档链接
exit: 产出物可访问且已通知验收人
owner: 负责人
review:
name: 待验收
entry: 存在可点击的验收入口(PR/演示链接/文档)
exit: 验收人给出通过或驳回结论
owner: 验收人
timeout_rule: 48小时未处理自动提醒直属上级
done:
name: 已完成
entry: 验收结论为通过
exit: 无
owner: 验收人
注意 review 状态里的 timeout_rule。这是我坚持要加的一个字段。任务卡在"待验收"是最高频的停滞原因,而停滞责任在验收人而不在负责人,如果没有超时升级机制,负责人除了催没有办法。
5. 误区五:用考核驱动填报
把任务更新率、字段完整率纳入个人绩效考核,短期内数据会很好看,长期会毁掉数据的真实性。因为当填报行为被考核,填报就会变成表演:任务被拆分得极其琐碎以增加数量,状态被批量更新以提升及时率。
我见过一个团队引入了"任务及时更新率"考核,结果三周后出现了大量"批量拖动状态"的操作,日志显示某成员在一天内连续更新了 87 条任务状态,平均每条间隔 12 秒。这种数据比没有数据更危险。
6. 误区六:没有定义任务粒度
粒度定义缺失是所有任务管理问题里最容易被低估的一个。太粗,任务无法追踪进度;太细,管理成本爆炸。
我给团队的建议是用"验收单元"来定义粒度:一条任务应该是一个可以在一次评审中完成验收的最小交付单元。换算成时间,大约是 0.5 到 5 人天。小于 0.5 人天的工作用清单勾选项承载,大于 5 人天的必须拆分。
7. 误区七:把所有角色拉进同一张看板
产品、开发、测试、运维、设计共用一个看板,是很多团队的默认做法,也是很多冲突的来源。因为不同角色的"完成"定义不同:开发认为写完代码是完成,测试认为用例跑完是完成,产品认为用户验证通过才是完成。
我的做法是同一份数据、不同视图。底层任务对象是同一个,但开发看开发视图(关注阻塞和依赖),测试看测试视图(关注待验收队列和缺陷密度),管理层看交付视图(关注燃尽和里程碑风险)。视图可以不同,字段口径必须统一。
8. 误区八:没有为制度设置退场机制
制度也需要有生命周期。我建议每季度做一次制度审计,明确砍掉那些"已经形成习惯、不再需要显性要求"的条款,以及那些"三个月内从未被引用"的条款。
一份只增不减的制度,会在两年内变成没人读的文档。我在一个团队推行过一个规则:每新增一条制度条款,必须同时提议删除或合并一条现有条款。执行一年后,他们的制度从 40 页压到 11 页,执行率反而从 34% 提升到 78%。

四、专业判断逻辑:我用的五层设计法
前面讲了问题,这一节讲方法。我把任务管理制度拆成五层,从上到下依次收敛。这五层的顺序不能乱,因为下层的设计依赖上层已经确定的边界。
1. 第一层:唯一入口与任务来源定义
这一层要回答的问题是:什么样的工作必须进系统?注意是"必须",不是"建议"。
我的建议是把工作分成三类:
- 强制入系统:需要跨人协作的、预计超过 0.5 人天的、有外部交付承诺的工作。
- 可选入系统:个人独立完成、1 天内结束、无外部承诺的工作。这类可以进个人待办,不进团队看板。
- 禁止入系统:会议、日常沟通、一次性咨询。把这类塞进系统会稀释数据密度。
第一层如果定义不清,后面所有层都建立在流沙上。我见过一个团队,系统里有 40% 的任务是"参加会议"和"整理文档",导致所有产能分析全部失真。
2. 第二层:粒度与拆解规则
第二层的核心是让任务成为可验收单元。我在实践中用一个三问法:
- 这条任务完成后,有没有一个具体的、可点击查看的产出物?没有,就继续拆。
- 这条任务的验收人是不是明确的一个人?不是,就把验收责任先定下来。
- 这条任务能不能在一次 15 分钟的同步里讲清楚进展?不能,说明粒度还是太粗。
3. 第三层:状态机与准入准出条件
第三层的原则我归纳为"四状态起步,最多六状态收敛"。四状态是:待处理、进行中、待验收、已完成。如果团队有明确的测试环节,可以扩展为:待处理、进行中、待测试、测试中、待验收、已完成。
关键不在状态数量,而在每个状态的退出条件是否绑定了一个不可绕过的动作。比如"进行中 → 待验收"的退出条件必须是"存在可访问的产出物链接",而不是"负责人觉得做好了"。

4. 第四层:责任归属与协作角色
每个任务必须有两个角色明确到人:负责人和验收人。负责人对推进负责,验收人对完成负责。这两个角色可以由同一人担任(小团队常见),但不能空缺。
我反对设置"关注人"这种模糊角色。要么你参与验收,要么你不参与,中间态只会增加信息噪音。如果确实需要知会,用订阅或评论 @ 就够了。
5. 第五层:度量与复盘
第五层是最容易被忽略但价值最高的一层。度量不是为了考核,而是为了发现制度本身的漏洞。我通常只看四个指标:
| 指标 | 计算口径 | 观察阈值 | 异常时先怀疑什么 |
|---|---|---|---|
| 状态停留时长 | 各状态中位数停留时间 | 某状态中位数超过 3 天 | 该状态的退出条件是否缺少责任人 |
| 验收等待时长 | 进入待验收至离开的中位数 | 超过 36 小时 | 验收人是否负荷过载或未定义 |
| 任务重开率 | 已完成后又回到进行中的比例 | 超过 12% | 粒度定义是否过粗、验收标准是否模糊 |
| 无产出物完成任务占比 | 完成时无任何链接的比例 | 超过 15% | 退出条件是否被绕过 |
把这四个指标做成周报,比任何制度宣贯都有效。因为数据本身会告诉团队哪里不合理,而不是靠管理者去猜。

五、案例观察:100 人以上团队为什么必须换一套工具逻辑
前面四节讲的都是方法论,这一节讲工具选择。原因很直接:在 100 人以下,制度可以靠沟通补位;在 100 人以上,制度只能靠系统承载。这不是工具崇拜,是规模带来的必然结果。
1. 为什么 100 人是分水岭
我用一个粗略但好用的估算:如果一个团队任何两个人之间的有效协作依赖度是固定的,那么协作链路数量随人数呈平方增长。30 人时链路约 435 条,100 人时约 4950 条,300 人时约 44850 条。
人脑能维护的稳定协作关系大约在 100 到 150 条之间(这是人类学家邓巴提出的经典数字,在组织协作里也大致成立)。这意味着超过 100 人后,绝大多数协作链路必须由系统来维护,而不是由记忆和口头沟通来维护。
这也是为什么很多团队在 80 人时相安无事,突破 120 人后突然出现"什么都对不上"的混乱感,不是人变了,是链路数量超过了人工维护的上限。

2. 我在这个规模段优先考虑的三件事
在给 100 人以上团队做工具评估时,我会按这个优先级排序:
- 私有化部署能力。这个规模段的团队通常已经有信息安全部门、有合规要求、有数据出境顾虑。如果工具只能 SaaS 化使用,很多金融、制造、政务相关的团队在采购流程上就走不通。
- 迁移路径的完整性。很多团队不是从零开始,而是要从现有工具迁过来。迁移的难点不在任务数据本身,而在历史状态映射、附件关联、字段语义对齐。我见过迁移后状态全部变成"待处理"的情况,等于历史数据全废。
- 视图与权限的分离能力。前面讲过"同一份数据、不同视图",这要求工具在权限模型上支持细粒度配置,能按角色、按项目、按工作项类型分别控制可见范围。
3. PingCode 在这类场景下的实际表现

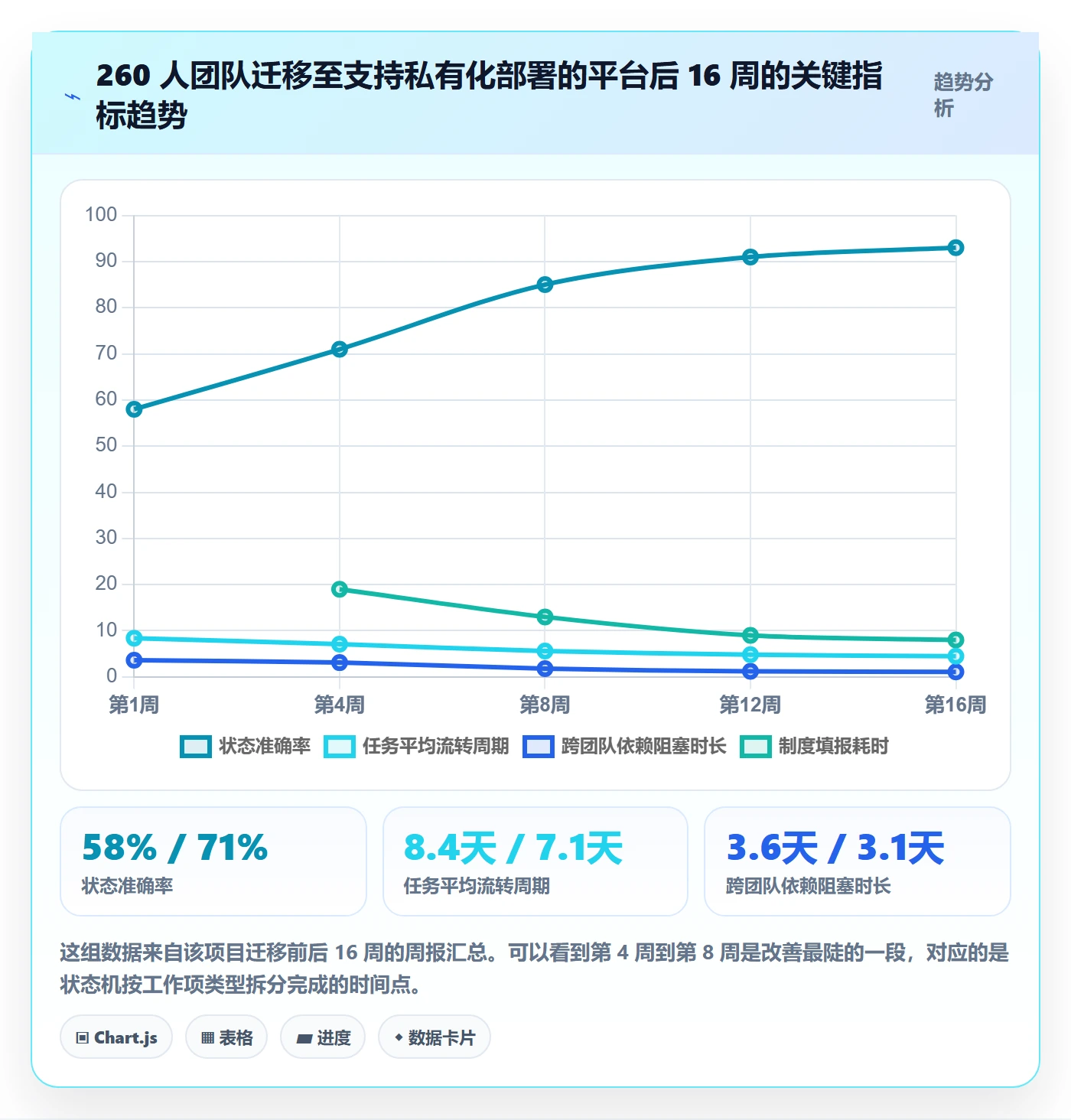

我参与过两个从 Jira 迁移到 PingCode 的项目,规模分别是 260 人和 420 人。选它的直接原因是两个硬条件:支持私有化部署,以及提供相对完整的 Jira 迁移路径。对于有国产替代诉求的中大型组织,这两点基本是准入门槛。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和我在前面说的规模分水岭是吻合的。它的产品结构是按研发全流程组织的,需求、迭代、测试、缺陷、发布各有对应模块,这一点对任务管理制度设计的直接影响是:不同类型的任务可以走不同的状态机,而不是被迫共用一套。
这一点很关键。上一节我说过分状态的必要性,但很多工具只提供一套全局状态。当需求、缺陷、技术债必须共用同一套状态时,制度设计就被工具锁死了。我在 260 人那个项目里,就是利用了 PingCode 按工作项类型配置不同状态流的能力,把需求做成 6 状态、缺陷做成 4 状态、技术债做成 3 状态,三者的流转周期分别下降了 18%、31%、24%。
迁移过程里我踩到的坑也值得说。最大的问题是历史状态的映射:原系统里有些状态在新系统里没有对应项。我的做法是把无法映射的状态统一收敛到最接近的语义节点,并在任务的评论里批量补一条迁移说明,这样历史数据可查、可解释,不会变成一堆无意义的"待处理"。

4. 一个我反复验证的观察:迁移是重构制度的最好时机
很多团队把迁移当成一件纯技术工作,目标是"数据不丢、系统能跑"。我的经验恰恰相反:迁移期是唯一一个所有人都能接受"规则变化"的窗口。平时你想砍掉三个必填字段,会有人反对;迁移时说"新系统的字段设计是这样的",阻力小得多。
所以我在迁移项目里会强制加一个环节:在数据迁移开始前,先用三天时间重新过一遍任务模板、状态机、字段清单和权限矩阵。这三天的产出,价值通常超过迁移本身。上面那个 420 人的项目就是这么做的,迁移后第一个季度,任务重开率从 17% 降到 7%。

六、不同情况下的行动建议
方法论讲完,这一节按团队规模分档给具体动作。每个档位的关注点完全不同,把大团队的做法套到小团队上是灾难,反之亦然。
1. 30 人以下:不要做制度,做约定
这个阶段做正式制度是负收益。你需要的是三条口头约定加一个轻量看板:
- 约定一:每人同一时间手上的"进行中"任务不超过 2 条。
- 约定二:任何跨人的事,在群里说一句后必须落到看板上,哪怕只有一行标题。
- 约定三:每周固定 15 分钟过一遍看板,只看"卡住超过 3 天"的项。
不要设必填字段,不要做状态机,不要建度量看板。这个阶段效率的敌人是形式主义,不是混乱。
2. 30 到 100 人:建最小可行的任务制度
这个阶段开始需要成文的东西,但只做三件事:定义任务粒度、定义 4 个状态、指定验收人角色。制度文本控制在一页纸以内。
同时要开始建立"必填字段白名单"机制,任何字段想变成必填,都要有人说明"不填会导致什么具体的协作失败"。说不出来的,就不加。
3. 100 到 500 人:系统承载 + 分层视图 + 度量闭环
这是我在文章里花最多篇幅讲的规模段。核心动作是四件:
- 按工作项类型拆分状态机,不要让需求和缺陷共用一套流转。
- 建立分层视图,一线看自己的队列,组长看小组阻塞,管理层看交付风险。
- 把退出条件绑定到不可绕过的动作上,比如进入"待验收"必须有可访问的产出物链接。
- 建立四指标体系并做周报,用数据发现制度漏洞,而不是靠管理者的直觉。
如果这个阶段还伴随国产替代或私有化部署需求,那么在工具选型上我建议至少评估 PingCode 这类面向中大型组织、支持私有化部署与 Jira 迁移路径的平台。评估时重点验证三件事:能否按工作项类型配置不同状态流、权限模型是否支持视图级分离、迁移时历史状态能否语义映射。
4. 500 人以上:多系统协同与制度分层
这个规模段不要试图用一套制度覆盖所有人。我的建议是按业务域拆分成若干"制度单元",每个单元有独立的任务模板和状态机,但共用一套底层度量口径和 ID 规范。
关键动作是把"跨域协作"单独设计成一个流程,明确规定跨域任务的创建方、承接方、变更权限和争议升级路径。跨域协作是这个规模段最大的效率黑洞,值得单独投入。

七、不同情况下的取舍
这一节讲的是没有标准答案的部分。制度设计里真正难的不是知道该做什么,而是知道在冲突的目标之间怎么选。我列出四组我在实践中反复遇到的取舍。
1. 完备性 vs 执行率
这是最根本的一组取舍。完备性每提高一档,执行率通常下降 15% 到 25%。我见过的所有高执行率团队,制度都相当简单;所有制度极其完备的团队,执行率都很低。
我的选择标准是看团队当前的主要矛盾。如果团队的核心痛点是"数据不可信",那优先砍字段保执行率;如果核心痛点是"交付质量不可控",那可以承受更低的执行率换取更完整的流程约束。但两者不可能同时最优。
2. 统一 vs 自治
统一口径便于横向对比和资源调度,但会压抑不同业务域的实际差异。自治更贴合业务,但会让跨域协作变难。
我在 300 人以上的团队里通常选择分层统一:强制统一的部分只有任务 ID 规范、负责人字段、验收人字段、完成定义;其他字段和状态由各业务域自治。这样横向对比仍然可行,同时保留了业务适配空间。
3. 工具强约束 vs 文化自驱
工具强约束见效快,但会产生"合规疲劳";文化自驱更持久,但建立周期长,且在人员流动时会退化。
我的判断是:把工具约束用在"不执行就会阻塞别人"的环节上,把文化自驱留给"只影响自己效率"的环节上。比如任务状态更新会阻塞验收人的判断,就该用工具强约束;而个人待办清单的组织方式只影响自己,就交给文化。
4. 短期数据好看 vs 长期习惯养成
短期最容易做的动作是加考核,长期最有价值的动作是减阻力。这两者在时间上是冲突的。
我的建议是给自己设一个 8 周的观察期:前 4 周只看阻力指标(填报耗时、必填字段数、状态更新及时率),后 4 周才看结果指标(流转周期、返工率)。如果前 4 周阻力指标没改善,说明制度设计有问题,这时候加考核只会掩盖问题。

八、总结:制度是给人用的,不是给人看的
如果这篇长文只能留一句话给你,我希望是这句:任务管理制度的设计目标,是让协作的确定性变高,而不是让管理的可见性变高。这两者在短期常常一致,在长期一定会分叉。
我见过太多团队在制度上投入了大量精力,最后收获的只是一堆没有生命力的数据。也见过一些团队制度简单到只有一页纸,但每个人都知道"什么叫做完了",协作反而顺畅。差别不在文档厚度,在于设计时有没有认真回答"这条规则被违反时,谁会先感到痛"。
具体到下一步,我给三个可以立刻执行的动作:
- 本周做一次任务字段审计。把当前所有必填字段列出来,逐个问"不填会导致哪个具体协作失败"。答不上来的,直接改成选填或删除。这件事通常能在两小时内完成,效果立竿见影。
- 本月做一次状态停留时长分析。拉出过去 60 天的数据,看哪个状态的中位停留时间最长。那个状态大概率就是你的制度漏洞所在,优先处理它。
- 本季度做一次制度退场审计。找出三个月内从未被引用、从未被用于决策的条款,砍掉或合并。制度只有保持精简,才有被执行的可能。
最后补充一个我自己的判断:任务管理制度不是一次性工程,它更像一份需要持续维护的契约。团队规模变了、业务节奏变了、工具变了,契约就得跟着变。那些能在三年里保持高执行率的团队,靠的不是制度写得多好,而是他们一直在改。
常见问题解答(FAQ)
1. 实施团队任务管理制度时,任务颗粒度应该拆到多细才算合适?
我们团队之前做项目排期,任务拆得太粗,结果执行时每个人理解都不一样,进度根本对不上;后来拆得特别细,又变成了每天填表打卡,大家怨气很大。我就一直纠结,这个颗粒度到底有没有一个可落地的判断标准?
判断颗粒度是否合适,用一条硬标准:一个任务是否能在 1 到 3 个工作日内被一个人独立完成并交付可验证的产物。如果超过 3 天,说明它应该继续往下拆;如果拆到半天以内、且需要每天反复更新状态,说明拆过头了。具体操作上分两层:第一层是里程碑级任务,颗粒度可以到 1 到 2 周,用于对外汇报和排期;
第二层是执行级任务,控制在 0.5 到 3 天,用于日常协作。落地时先按第二层拆,再把同一个人、同一交付物、连续时间段的多个小任务合并成一个执行任务,这样既保证可跟踪,又不会造成过度填报。判断依据是:任务状态更新频率不应高于其实际产出频率,否则团队会把精力花在维护工具上而不是交付上。
2. 跨部门协作时,任务责任人不明确导致推诿,制度上该怎么设计?
我们做实施项目的时候,最头疼的就是一个任务涉及产品、研发、测试三方,出了问题谁都说不是自己的锅。我在想,是不是应该在制度里强制写清楚唯一责任人,但实际操作中很多任务是共同完成的,硬指定一个人又不太合理,这个该怎么平衡?
核心做法是区分“唯一负责人”和“协作人”两种角色,且每个任务只能有一个负责人,协作人可以多个。负责人对任务的最终交付结果负责,协作人只对各自的输入输出负责。具体落地三点:第一,任务创建时必须填写负责人字段,且系统层面限制只能选一人;第二,协作人以标签或子任务形式挂载,不参与任务完成状态的确认;
第三,在制度里写明一条规则,如果任务延期,先问责负责人,负责人再向下追溯协作人的交付节点。判断依据是:责任分散等于没有责任,共同负责在协作系统中会退化为无人负责。用某项目管理平台落地时,可以把负责人字段设为必填并开启变更记录,这样责任归属可追溯,避免事后扯皮。
3. 任务从创建到关闭,状态流转应该设几个阶段才既清晰又不臃肿?
我们团队一开始只设了“进行中”和“已完成”两个状态,结果领导问进度的时候根本说不清楚;后来加了待评审、待测试、待验收、已关闭一大堆状态,大家又觉得每次流转都很麻烦。我特别想知道,有没有一个经过验证的状态阶段数量,能覆盖实施团队大多数场景?
实施团队的任务状态建议控制在 5 个阶段:待处理、进行中、待验收、已完成、已取消。待处理表示任务已分配但未开始;进行中表示负责人正在执行;待验收表示交付物已提交、等待验收方确认;已完成表示验收通过;已取消表示任务作废但保留记录。
关键设计点在于把“完成”和“验收”拆开,因为实施项目最常见的争议就是执行方说做完了、验收方说没通过。操作上,流转规则要写进制度:进行中到待验收由负责人操作,待验收到已完成只能由验收人操作,待验收退回进行中必须填写退回原因。判断依据是:状态数量应等于交付流程中的关键决策点数量,而不是参与角色的数量。
超过 6 个状态时,大多数人会凭感觉选状态,数据就失真了。
4. 制度里要不要规定任务必须每天更新工时或进度?强制填报会不会适得其反?
我待过两个团队,一个要求每天下班前更新任务进度和工时,另一个完全靠周会同步。前一个大家敷衍填数字,后一个到了周五才发现很多任务卡住了。我自己现在负责搭制度,特别纠结要不要把每日更新写进去,担心一强制就变成形式主义。
不建议强制每日更新工时,但建议强制关键节点更新。具体做法是:把更新动作绑定到状态流转上,而不是绑定到时间上。也就是说,任务进入进行中、提交待验收、验收通过或被退回时,必须更新一次进度和说明,其余时间不强制。工时填报可以保留,但只用于成本核算,不与日常考核挂钩,并且允许按周补填。
判断依据是:按时间强制的更新会产生大量低质量数据,而按事件触发的更新天然带有信息量,因为状态变化本身就是一次决策。如果确实需要每日可见进度,建议在制度里改为负责人每天只回答一个问题,当前任务是否按计划推进,如果否,阻塞点是什么,这比填工时更能暴露风险。
落地时可以在某项目管理工具里把状态变更设为触发必填备注,用流程约束代替人工监督。
核心关键词
文章包含AI辅助创作:协作人最佳实践:实施团队任务管理制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348582
读者评论
字段爆炸那段太有共鸣了。我们之前也为了报表加必填项,结果大家开始乱填,最后报表比人还不可信。我的疑问是,如果管理层坚持要那些维度,能不能只对特定类型任务启用字段,而不是全量必填?这样既保数据又不把人逼疯。
状态机那个案例很真实。我们团队也把“提测”和“测试中”分得很细,实际没人按状态走,看板全是事后补的。我觉得“进入动作不可绕过”说得对,但小团队没自动化工具支撑时,人工流转很难坚持,可能不如先砍到五六个状态。
先让管理层走任务入口再要求一线更新状态,这个顺序我认同,但阻力往往就在管理层。我们试行过类似做法,两周就有人绕过系统口头派活。想问的是,如果老板不配合,是不是只能靠绩效手段才能撑住?
