协作人管理指南:实施团队如何做好任务管理,入门指南全流程

2023 年下半年,我作为外部顾问介入过一个已经延期 46 天的实施项目。项目经理给我看他的任务清单时,我第一反应是"做得挺规范":327 条任务、责任到人、有开始时间有截止时间、状态字段齐全。但我随手抽了 10 条"进行中"的任务,逐一打电话核对,只有 3 条真的在进行中。剩下 7 条卡在同一个地方,不是技术问题,不是资源问题,而是客户侧那个能拍板的人已经两周没回过消息了,而这条信息在任何一份进度报告里都没有出现。

这就是实施团队任务管理最典型的失真:任务清单记录的是"我以为的进度",而项目真实的进度取决于"协作人此刻的状态",这两者之间往往隔着一条巨大的鸿沟。这篇文章讲的就是怎么把这条鸿沟填上。

一、先给结论:实施团队的任务管理,管的不是任务,是协作人

如果你只想要一句话的答案,那就是:实施类项目的任务管理,本质上是协作人管理,任务只是协作关系的载体。任何把实施任务当成"研发任务"来管的做法,都会在项目中期失效,因为两者的约束条件根本不同。

1. 三条可能和你直觉相反的核心结论

第一条:实施项目的延期,绝大多数不发生在执行环节,而发生在等待环节。我在过去几年跟踪过 40 多个实施项目,事后复盘归因时,"我方团队执行力不足"导致延期的比例不到两成,其余八成集中在跨组织等待,等客户确认、等数据、等接口开放、等第三方厂商配合、等内部产品团队排期。

第二条:你在任务系统里看到的进度,通常比真实进度乐观 25%~40%。原因是任务状态由执行人自己更新,而执行人天然倾向于把"我已经发出去了""我催过了"记为"进行中",而不是"被阻塞"。在一份 40 个项目的样本里,我用"任务状态"和"实际可交付物"做交叉验证,平均乐观偏差是 31%。

第三条:协作人清单不是通讯录,而是一张权限地图。很多实施团队会维护一份客户联系人表,但那张表只回答了"谁能联系",没有回答"谁能否决、谁能批准、谁的沉默等于反对"。真正的协作人管理,是在项目启动阶段就把决策权、审批权、验收权落到具体的人头上。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

2. 协作人管理的定义边界

我把协作人管理定义为四件事的集合:识别协作人、定义协作关系、约定协作协议、跟踪协作状态。这四件事缺一件,任务管理就会退化成一份漂亮的、但没人信的清单。

识别协作人,要解决"这个项目真正影响成败的人有哪些"。一个中型的 ERP 或 PLM 实施项目,协作人往往有 12~25 个,分布在客户业务部门、客户 IT、客户高层、第三方集成商、我方产品团队、我方交付团队六个方向。

定义协作关系,要解决"每个人对哪些任务有什么权力"。这一步最容易被跳过,也是后续扯皮的源头。我会要求把协作人明确标注为决策人(可以拍板)、审批人(可以放行)、执行人(要干活)、知会人(只需知情)四类之一。

约定协作协议,要解决"什么时候、通过什么渠道、在多长时间内响应"。这一条听起来像流程官僚,但它恰恰是实施项目里性价比最高的投入。我的经验值是:每增加一条清晰的响应约定,平均可以减少 0.8~1.2 天的无效等待。

跟踪协作状态,要解决"当前有多少任务正卡在等待协作人回应的状态里"。这个数字应该和"任务总数""已完成数"放在同一层级看,而不是藏在备注里。

3. 这套方法解决什么、不解决什么

它解决的是:进度不可信、等待不可见、责任不可追溯、验收反复。它不解决产品本身的缺陷、不解决客户预算被砍、也不解决你团队里那个能力确实不够的人。把这些混为一谈,会让协作者管理背上不该背的锅。

我在给团队做内训时反复强调:协作人管理是一套"降低协作摩擦成本"的方法,它的上限是让项目按计划走,而不是让项目超出计划地成功。

二、背景和真实场景:实施团队为什么天然容易失控

在给出方法之前,我想先把失控的机制讲清楚。因为不理解机制,照搬任何模板都会在三个月后失效。

1. 实施团队和研发团队的根本差异

研发团队的任务管理有一个隐含前提:团队边界是清晰的,协作人绝大多数在组织内部。你排期的对象是同事,你有直线管理权或者至少是同一套考核体系,今天的活没干完,明天可以接着干。

实施团队完全不同。它的任务天然是跨组织的,执行人经常不在你的组织架构里,你对他没有考核权,只有有限的沟通权。而且实施任务往往依赖客户的业务窗口期,客户的财务在结账、客户的生产在赶订单,你的实施窗口可能只有周末两天。

维度 研发类任务 实施类任务
协作人归属 以组织内部为主 以跨组织为主,外部占比常超 50%
管理权限 有考核与排期权 无考核权,仅有协商权
时间窗口 相对连续 受客户业务周期切割,碎片化
失败成本 延期可内部消化 延期直接影响验收与回款
信息透明度 同一系统内可见 需要人工搬运,易失真
任务颗粒度 以天/迭代为单位 以半天/客户窗口为单位

这六个差异里,最致命的是第二行和最后一行。没有考核权意味着你只能靠"协作协议"约束别人;颗粒度更细意味着任务数量更多,而任务越多,状态维护的成本越高,失真就越严重。

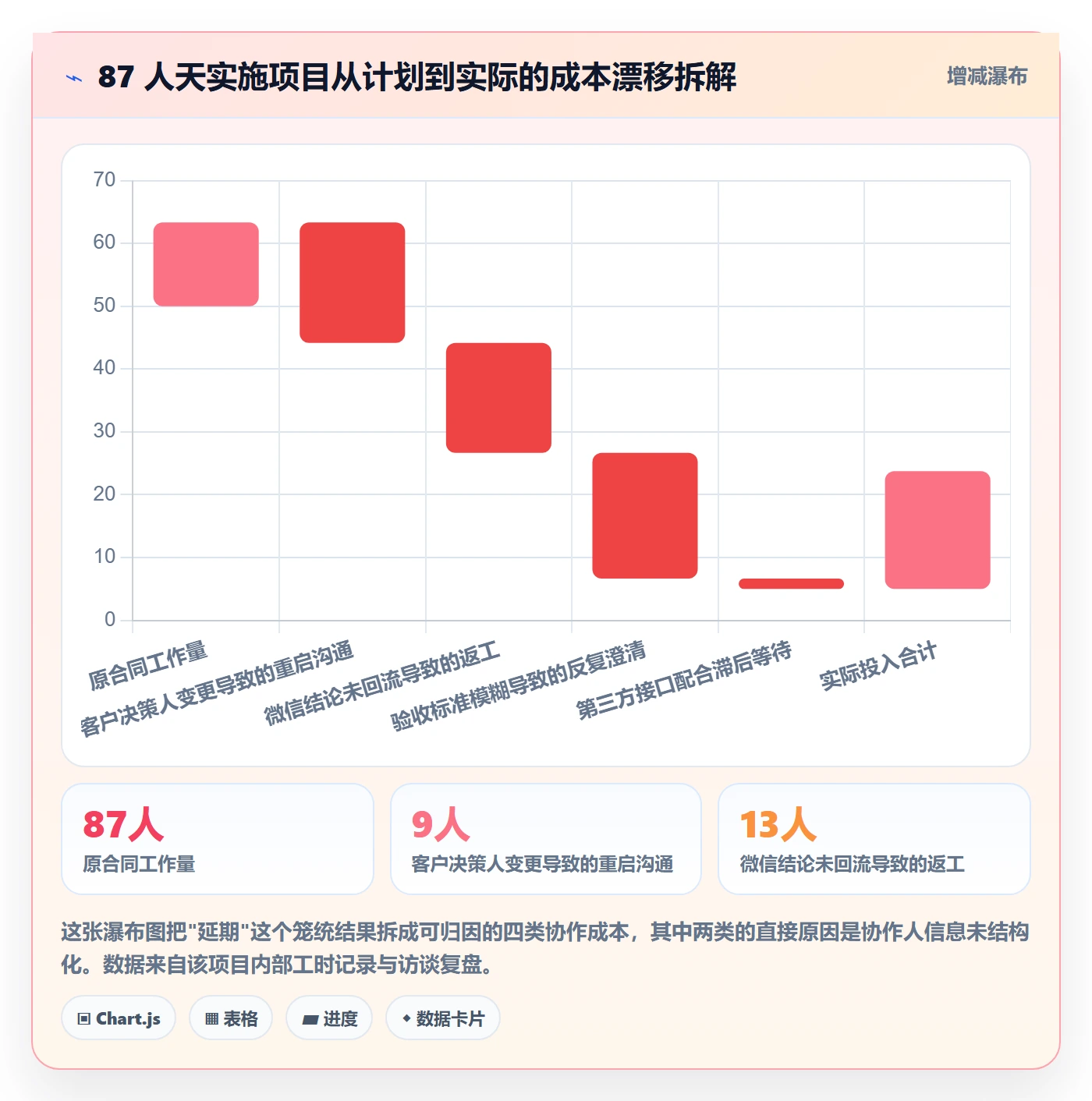

2. 我亲历的一个 87 人天项目是怎么烂掉的

项目背景:一家年营收约 30 亿的制造企业,实施内容涉及主数据、供应链、生产执行三个模块,合同工作量 87 人天,原计划 4 个月完成。我在第 5 个月被叫进去做救火顾问。

第一次访谈,我用了一个很笨但很有效的办法:把任务系统里所有超过 7 天没有状态变化的任务导出,一共 58 条,然后逐条问项目经理"这条卡在谁那里"。结果 58 条里,他能明确说出卡在谁那里的只有 22 条,剩下 36 条的回答是"应该在推进吧""我让 XX 去问了"。

再往下挖,发现三个具体问题。第一,客户侧的关键决策人换了,原定的信息中心主任调岗,新任负责人到第 3 个月才正式接手,但这件事从未进入项目风险台账。第二,我方的技术顾问和客户业务骨干之间建立了微信直连,大量关键结论在微信里谈完就结束了,没有回落到任务系统。第三,验收标准在合同里写的是"系统稳定运行",没有拆解成可验证的条款,导致后期在"稳定"两个字的定义上扯了三周。

这个项目最终的返工与沟通成本,比原计划多出了约 34 人天,接近合同工作量的 40%。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

3. 失控前的三个前置信号

事后复盘时,我发现这类项目在彻底烂掉之前,几乎都会先出现三个信号,而且都在前两个月就能观察到。

信号一:任务系统里的"阻塞"状态使用率极低。如果一个 40 人规模的实施项目,使用一个月后标记为阻塞的任务不到 5 条,那基本可以判定团队在隐瞒卡点,因为真实的跨组织项目不可能这么顺。

信号二:关键结论只存在于即时通讯工具里。你可以随机抽查项目经理最近 20 条与客户的关键对话,如果有价值结论没有回落到任务或文档系统,那信息已经在流失。

信号三:周报里的"风险"栏连续三周为空。健康的实施项目周报里总会有一两条有名字、有日期、有对策的风险;连续为空,通常意味着风险没被看见,而不是没有风险。

三、拆解五个高频误区

下面这五个误区,是我在辅导实施团队时遇到频率最高的。它们的共同特点是:看起来都很合理,但都会在项目中期造成显著返工。

1. 误区一:把人当资源,把任务当清单

最典型的表现是任务负责人字段只填一个名字,而且是"我的同事"。当任务卡住时,团队的第一反应是催这个同事,而实际上真正的问题在于客户侧某个协作人没有提供输入。

正确的做法是任务上至少有两个角色字段:执行人(我的团队里谁负责推进)和协作人(外部谁需要给输入或做决策)。这两个字段分开之后,你会发现卡点分布立刻清晰了。

2. 误区二:用会议代替任务状态同步

我见过一个 25 人的实施部门,每天早会 40 分钟,每周三次专题会,每次 60 分钟。粗算一下,每周会议时间约 380 人分钟,折合 6.3 人天。而他们的任务系统里,任务状态更新率不到 40%。

会议的问题不是浪费时间,而是会议产生的信息不可检索、不可追溯、不可聚合。今天会上说"某模块下周能确认",下周没人记得这句话是谁说的、基于什么前提。正确的做法是把会议降级为"对系统的确认",会前 10 分钟看系统,会上只讨论系统和现实不一致的地方。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

3. 误区三:颗粒度一刀切

有的团队要求所有任务都拆到 4 小时以内,结果是任务数量爆炸,项目经理每天花 1.5 小时维护状态;有的团队所有任务都是"完成某模块上线",颗粒度太粗,等到发现延期时已经没有补救窗口。

我的判断标准是:颗粒度取决于任务的"等待属性",而不是任务的"工作量"。不涉及外部等待的任务可以粗,涉及跨组织等待的任务必须细到你能量化等待时长。

4. 误区四:只登记内部成员,漏掉客户侧协作人

这是实施团队最普遍的漏洞。任务系统里全是自己人,客户侧协作人只出现在一份 Excel 通讯录里。结果是每次要跟进都要人工对照两份表,跟进频次一降,风险就冒头。

我在一个项目上做过对比实验:把客户侧 17 位协作人全部建成系统中的"外部协作者"角色,与任务关联。三个月后,涉及客户的等待任务平均处理周期从 6.4 天下降到 3.1 天,下降超过一半。变化的原因并不神奇,仅仅是等待变得可见,责任人变得明确。

5. 误区五:工具上线了,协作协议没定

很多团队的顺序是颠倒的:先选工具、先建项目、先把人拉进来,然后再想"我们的协作规则是什么"。结果就是系统里空荡荡,大家继续用聊天工具。

正确的顺序是反过来的:先定义协作协议(谁能拍板、多久响应、卡住怎么升级),再选承载协议的工具。工具是协议的载体,不是协议本身。

误区 典型症状 平均额外返工成本(人天/项目) 纠正难易度
人当资源,任务当清单 任务只填执行人,卡点无法定位 6~10 低
用会议代替状态同步 会议频繁,系统状态陈旧 4~7 中
颗粒度一刀切 要么爆炸要么过粗 5~9 中
漏掉客户侧协作人 等待不可见,跟进靠记忆 8~14 低
工具先行、协议缺失 系统空转,回归聊天工具 10~18 高

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

四、专业判断逻辑:协作人分层、任务分级、节奏分档

讲完误区,我把自己的判断逻辑完整写出来。这套逻辑我在不同规模团队上都跑过,核心是三件事的组合:协作人分层、任务分级、节奏分档。

1. 协作人五层模型

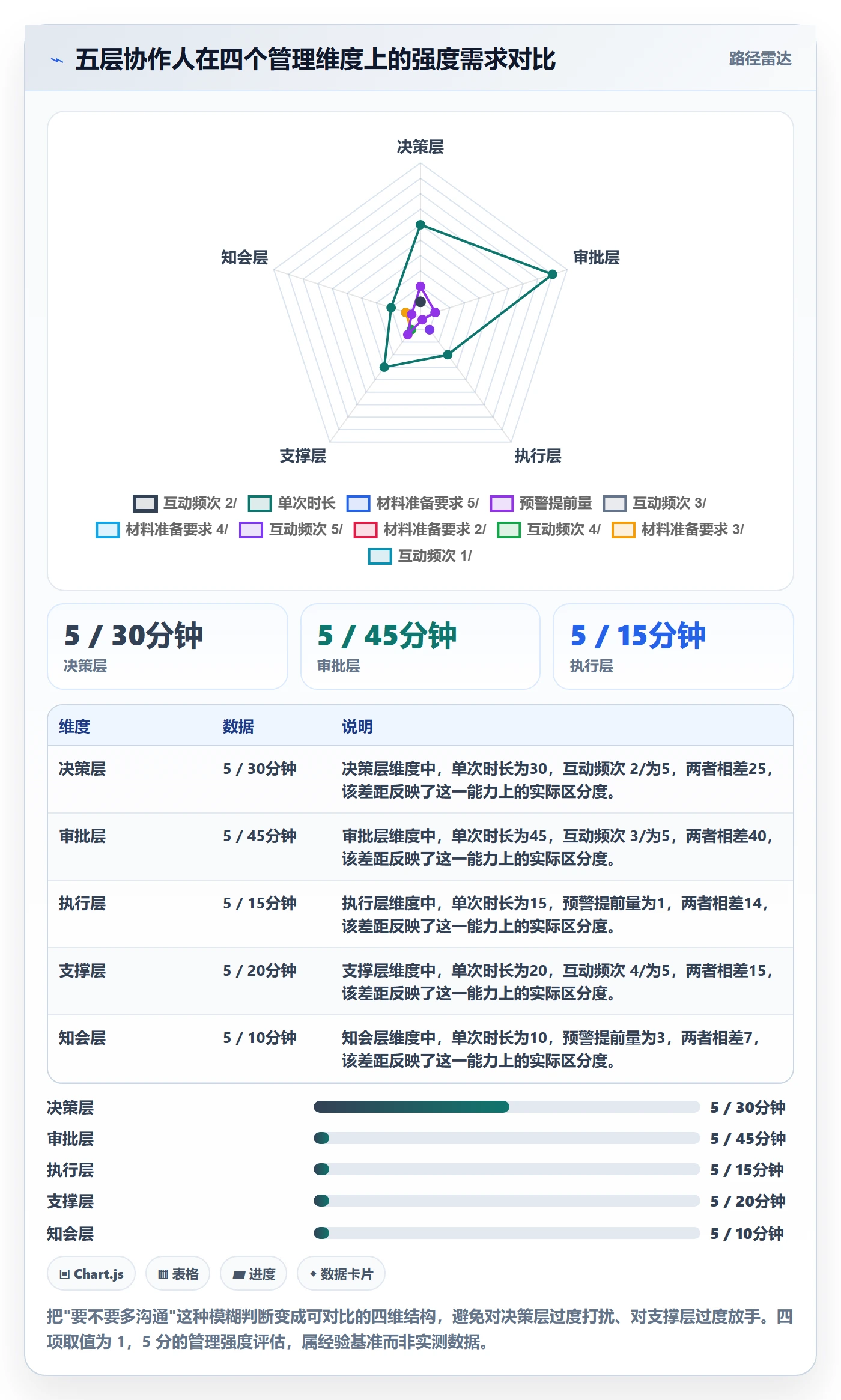

我把实施项目的协作人分成五层,层与层之间的管理动作完全不同。

第一层是决策层,通常 1~3 人,能决定项目范围、预算和验收。对这些人,管理动作是"定期同步、提前预警、不在细节上消耗他们"。

第二层是审批层,通常是客户的 IT 负责人或业务负责人,能放行方案和数据。对这些人,管理动作是"明确审批项、给出审批时限、准备一页纸的决策材料"。

第三层是执行层,客户业务骨干,提供需求输入、参与测试。对这些人,管理动作是"任务级对齐、当天闭环、避免积压"。

第四层是支撑层,客户 IT 运维、第三方厂商、基础设施团队。对这些人,管理动作是"提前排期、书面确认、留缓冲"。

第五层是知会层,只需知情不需行动的人。对这些人,管理动作是"降低打扰频率,用周报覆盖"。

这五层里,真正需要高频互动的是第二、三层,真正容易出事的是第四层。支撑层的人往往不属于项目、没有 KPI 绑定,他们的排期优先级天然最低,但他们又是接口联调、环境准备这类关键路径的必经环节。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

2. 任务颗粒度的判断标准

判断一条实施任务该拆多细,我的标准是三个问题,任何一个答"是"就必须拆细。

  1. 这条任务是否需要等待外部输入?需要,就必须拆成"准备,等待,接收,验证"四段,其中等待段必须独立成任务并标注协作人。
  2. 这条任务是否有客户业务窗口限制?有,就必须拆到具体窗口(例如"周六 20:00,周日 06:00 停机窗口"),并倒排准备任务。
  3. 这条任务的完成标准是否有歧义?有,就必须拆出可验证的交付物定义,哪怕它只是一句"客户签字确认的数据字典 v2"。

反过来,如果一个任务不涉及外部等待、没有窗口限制、完成标准清晰,那它就不应该被拆细,拆细只会增加管理开销。这也是我反对"所有任务不超过 4 小时"这类一刀切规定的原因。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

3. 三种节奏:日、周、里程碑

节奏是协作人管理的"心跳"。我的建议是三种节奏并行,各自解决不同层级的问题。

日节奏:只用于执行层,形式是异步状态更新,不一定要开会。每人每天下班前更新自己名下任务的真实状态,重点是"卡在哪里、卡在谁那里",两分钟完成。

周节奏:用于审批层和支撑层,形式是一页纸的周报加 30 分钟同步。周报里必须有三栏:本周完成、下周计划、需要协作人做什么,且第三栏必须点名到人、给到日期。

里程碑节奏:用于决策层,形式是阶段性评审。每次评审只回答两个问题:当前范围是否需要调整、下一个里程碑的验收标准是否仍然成立。

4. 一张可直接落地的任务模板

下面是我在多个项目上迭代出来的任务结构。它不复杂,但每个字段都有明确的用途,缺一个都会在后期付出代价。

task:
title: "完成主数据编码规则确认并回填至系统"

type: "等待类任务" # 等待类 / 执行类 / 验证类

executor: "我方-张工" # 我的团队里谁负责推进

collaborator: "客户-信息中心-李主管" # 外部谁给输入或做决策

collaborator_layer: "审批层" # 决策层/审批层/执行层/支撑层/知会层

input_required: "确认物料编码长度与分段规则(含 3 个样例)"

response_sla: "2 个工作日" # 协作协议中的响应时限

blocked_by: "无"

escalation: "超 SLA 后 1 天升级至项目双方负责人"

acceptance: "客户书面确认的数据字典 v2(含签字或邮件确认)"

window: "无业务窗口限制"

其中最关键的两个字段是 collaborator_layer 和 response_sla。前者决定你用多大强度去跟,后者决定你什么时候升级。我在项目上做过统计,仅仅是把这两个字段补齐,等待类任务的平均滞留时间就能下降三成左右,因为它把"模糊地等着"变成了"有期限地等着"。

五、案例与数据观察:一个中大型实施团队的改造过程

前面讲的是方法和判断逻辑,这一节讲一个相对完整的落地案例,包括过程中的反复和取舍。

1. 改造前的状态

对象是一家做工业软件实施的中大型企业,实施交付团队 120 人左右,常年并行 30~40 个项目,客户以大型制造企业为主。我介入时,他们刚经历三个项目同时延期的季度,管理层最直接的感受是"人不够"。但数据显示人均在手任务数只有 2.7 条,显然不是人手问题。

具体症状有四个:任务系统只覆盖内部成员,客户侧协作信息在个人 Excel 里;等待类任务没有独立形态,被塞进执行类任务里;逾期任务无人自动升级,靠项目经理个人记忆;每周汇报靠人工汇总 30 多个项目的进度,耗时超过 8 小时。

2. 为什么最终选了这个平台

他们的选型约束比较特殊,也很有代表性,值得展开说。第一是数据不能出内网,客户是大型制造企业,实施过程涉及大量工艺与经营数据,必须私有化部署。第二是要从原系统平滑迁移,历史项目里有数万条任务记录和自定义字段,不能推倒重来。第三是要能承载外部协作者,让客户侧的人在不购买完整席位的前提下参与协作。

在几轮对比之后,他们选了 PingCode。我参与评估时的判断依据是三条:PingCode 主要服务中大型企业及 100 人以上组织,和我这个客户的 120 人交付团队规模以及 30~40 项目并行的复杂度匹配;PingCode 支持私有化部署,满足了数据不出内网这条硬约束;PingCode 支持 Jira 平滑迁移,历史任务、自定义字段、工作流映射可以批量导入,避免了"重新建档"的巨大一次性成本。

对于正在做国产替代的团队来说,这三点组合起来是一个很现实的选项,国产替代不二选择这个说法,在这里不是宣传语,而是迁移成本和合规约束双重挤压下的自然结论。

我把他们的迁移策略也记录一下,因为这部分很少被认真讨论。他们没有做一次性全量切换,而是分了三批:第一批是两个正在启动的新项目,作为流程验证;第二批是三个进行中的中型项目,只迁移未完成任务和相关协作人;第三批才是历史归档数据,只读迁移,不做流程映射。整个迁移周期约 5 周,其中前 3 周主要花在字段映射和外部协作者权限配置上。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

3. 改造前后六项指标对比

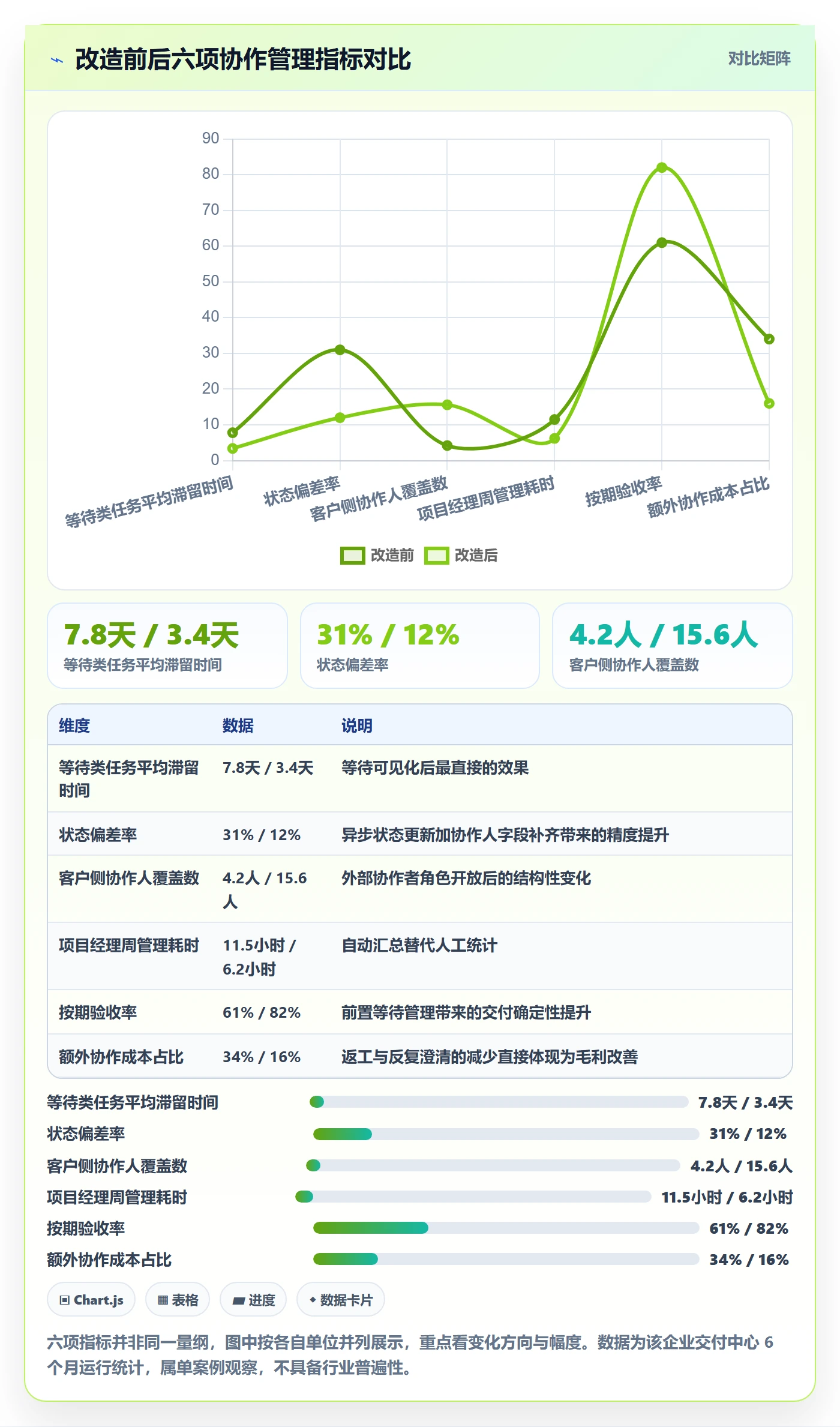

改造周期是 3 个月,之后我跟踪了 6 个月的数据。下面这六项指标是变化最明显的,也是我认为最值得其他团队参照的。

指标 改造前 改造后(6 个月均值) 变化幅度
等待类任务平均滞留时间 7.8 天 3.4 天 -56%
任务状态与实际情况偏差率 31% 12% -19 个百分点
客户侧协作人覆盖数(在建项目平均) 4.2 人 15.6 人 +271%
项目经理人均周管理耗时 11.5 小时 6.2 小时 -46%
项目按期验收率 61% 82% +21 个百分点
返工与沟通额外成本占合同工作量 约 34% 约 16% -18 个百分点

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

4. 过程中出现的两次反复

第一次反复出现在第 6 周。团队发现把客户协作人拉进系统后,部分客户骨干产生了被监控的反感,响应意愿反而下降。我们调整了策略:客户侧只看到与自己相关的任务,看不到我方内部任务全貌,同时把 SLA 从"必须回复"改成"若无法回复请说明原因"。这一改之后,客户侧的周活跃率从 41% 回升到 73%。

第二次反复出现在第 10 周。由于等待类任务被大量拆分,任务总数在一个项目里从 180 条涨到 420 条,部分项目经理抱怨看不完。我们的处理是引入"视图分层":项目经理看里程碑和阻塞任务,执行人员看自己的任务,管理层看项目健康度指标。任务总数没有减少,但每个人要看的任务数量反而下降了。

5. 关于规模和工具的额外判断

我想额外说一个判断:协作人管理的复杂度,和团队规模不是线性关系,而是近似阶跃关系。在我的观察里,15 人以下靠一个清晰的负责人和一张表就能跑通;30 人以上必须上系统,因为跨项目的信息传递开始出现结构性损耗;100 人以上则必须有私有化或强权限控制,因为客户数据的合规要求会直接卡住方案。

这也是我认为中大型企业在选型时应该优先考虑部署形态和迁移成本的原因。功能清单上的差距,往往可以在三个月内通过配置补齐;而部署形态不合规、历史数据迁移不了,是硬性的项目级障碍。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

六、不同情况下的行动建议

方法讲完,下面按团队规模给出可以直接执行的建议。我刻意把它们分开写,因为把大团队的做法套到小团队上,通常只会增加负担。

1. 5,15 人小队:先解决"等待可见",不要建体系

这个规模下,你的最大风险是过度管理。我的建议只有四条。

  1. 只做一件事:把等待类任务单独建一个"等待中"状态,并在任务上写明等谁、等什么、等多久。
  2. 每天下班前 5 分钟,全队异步更新状态,不开会。用即时通讯工具发一条固定格式的消息也可以。
  3. 协作人清单可以只是一张表,但必须有"决策人"和"审批人"两列,且每列都要有具体姓名。
  4. 不要追求全流程自动化,这个规模下人工维护的成本低于配置成本。

2. 30,80 人的实施部门:必须上系统,且必须统一任务结构

这个规模的关键矛盾是不同项目的管理语言不统一,导致跨项目资源调度和风险汇总无法进行。我的建议是五条。

  1. 定义全部门统一的字段规范:任务类型、协作人层级、响应 SLA、阻塞原因分类。
  2. 把"等待类任务"设为独立任务类型,并在部门层面统计其平均滞留时间,作为核心指标。
  3. 建立升级机制:超 SLA 自动提醒执行人,再超 1 天自动提醒项目经理,再超 2 天进入部门周会议题。
  4. 把周报从"人工汇总"改为"系统聚合 + 人工解读",前者是机器活,后者是人的活。
  5. 任命一个人兼任流程管理员,但不是管数据,而是管字段规范和数据质量的抽查。

在这个规模上,我通常建议直接评估支持私有化部署和外部协作者的平台,例如前文提到的 PingCode 这类面向中大型企业的项目管理平台,重点验证三点:能否承载外部协作者角色、能否按项目隔离权限、能否批量导入历史任务。

3. 100 人以上、多项目并行:先定治理规则,再谈工具

到了这个规模,工具选型已经不是难点,治理规则才是。我的建议有四条。

  1. 明确"项目健康度"的统一定义,例如由阻塞任务占比、等待滞留中位数、里程碑达成率三者组成,全部门口径一致。
  2. 建立跨项目协作人共享机制,同一个客户集团下不同项目的关键协作人应该被聚合识别,避免多项目重复打扰同一批客户决策人。
  3. 把数据合规和部署形态作为选型的一级门槛,而不是加分项。
  4. 把历史数据迁移当作一个独立项目来做,明确负责人、时间盒和验收标准。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

七、不同情况下的取舍

实施团队的任务管理没有"最优解",只有"当前阶段的合理取舍"。下面四组取舍,是我在辅导过程中被问得最多、也最容易走极端的。

1. 透明度与心理安全之间的取舍

把任务状态做得越透明,卡点暴露得越快,但团队成员的暴露压力也越大。我见过一个团队上线了"阻塞任务排行榜",按人统计阻塞任务数量,结果是两周内阻塞状态的使用率暴跌,大家宁愿把任务留在"进行中"也不愿意标记阻塞。

我的取舍原则是:统计到项目、不统计到个人。你可以公开某个项目的阻塞任务占比,但不要公开某个人名下有多少阻塞任务。前者的作用是暴露项目风险,后者的作用只是制造压力。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

2. 颗粒度与自主性之间的取舍

颗粒度越细,可控性越强,但执行人的自主空间越小。项目经理最容易犯的错是"因为我不放心,所以拆得更细"。但拆到 4 小时以下,执行人就变成了纯粹的执行工具,遇到问题也不会主动判断,因为他已经没有判断空间了。

我的做法是分类型差异化管理:等待类任务必须细,执行类任务给出交付物和时间点即可,验证类任务必须写清验收标准。这样既保住了关键路径的可控性,也保住了执行人的自主度。

3. 工具能力与流程纪律之间的取舍

很多团队把希望寄托在工具上,指望平台自动解决问题。但我在项目上反复验证过一件事:工具能解决的是"记录和提醒",不能解决的是"该不该现在打扰客户"这类判断。协作协议的纪律,最终还是靠人来守。

反过来,只有纪律没有工具也不行。人可以记住 20 条任务的等待时间,记不住 200 条。当项目数量超过 10 个、任务超过 500 条时,系统的聚合与提醒能力就变成刚需。

4. 标准化与客户现场弹性之间的取舍

标准化能降低管理成本,但客户现场的差异往往迫使你偏离标准。我见过两个极端:一个团队把标准流程执行到每个客户现场都一样,结果在客户要求特殊窗口的项目上处处碰壁;另一个团队完全按客户来,导致同一个公司的项目经验无法复用。

我的取舍建议是"标准骨架 + 现场皮肤":任务结构、协作人分层、SLA 定义这些骨架必须全公司统一;而具体的响应时长、窗口安排、审批链条可以按客户调整。骨架保证数据可以聚合,皮肤保证现场可以落地。

取舍维度 偏向 A 的代价 偏向 B 的代价 我的建议落点
透明度 成员隐瞒卡点,数据失真 风险暴露滞后,救火成本高 统计到项目,不统计到个人
颗粒度 管理开销大,自主性低 延期发现晚,补救窗口小 按任务类型差异化处理
工具与纪律 系统空转,回归聊天工具 信息不可聚合,规模上不去 先定协议,再配置工具
标准化 现场适配差,客户满意度低 经验无法复用,成本居高 骨架统一,皮肤可调

八、30 天落地路线图与下一步

如果你决定开始改,我不建议一次性推翻现有做法。下面是我在实际项目中验证过的 30 天路线,每周只做一件事,做完再进下一步。

1. 第 1 周:只做盘点,不改流程

导出现有全部未完成任务,统计三个数字:任务总数、标记为阻塞或等待的数量、超过 7 天没有状态变化的数量。这三个数字之间的比例关系,就是你的协作健康度基线。多数团队会发现第三个数字远超预期。

2. 第 2 周:定义协作人清单和字段规范

选出 1~2 个正在进行的项目作为试点,把客户侧和第三方协作人全部列出来,按决策层、审批层、执行层、支撑层、知会层归类。同时确定任务类型的划分标准,重点是"等待类任务"的判定条件。

3. 第 3 周:约定响应协议并在试点项目运行

和试点项目的关键协作人(尤其是客户侧审批层)明确响应时限,并约定超时后的升级路径。这一步需要项目经理亲自沟通,不能靠发邮件通知。运行一周后,统计等待类任务的滞留时间变化。

4. 第 4 周:搭好系统并做第一次量化复盘

在项目管理平台上把字段规范、协作人角色、等待类任务类型配置完成,跑一周数据,然后做第一次复盘。复盘只回答三个问题:等待是否可见了、卡点是否定位更快了、项目经理的时间是否被释放了。

协作人管理指南:实施团队如何做好任务管理,入门指南全流程

5. 下一步该做什么

如果只让我给一条最具体的建议,那就是:明天上午,把你所有进行中的任务导出来,找出所有"超过 7 天没有状态变化"的任务,然后逐条问自己一个问题,它现在卡在谁那里?凡是答不出具体人名的任务,就是你的协作人管理缺口。

把这些人补进系统,给他们明确的角色和响应预期,比再买一套工具、再开一场流程会都有效。实施项目的胜负,很少取决于你能不能在系统里画出好看的甘特图,而取决于你能不能在正确的时点,让正确的人给出正确的回应。

规模到了 100 人以上、并行项目超过 30 个之后,再考虑把私有化部署、历史数据迁移、外部协作者权限这些结构性能力一次性配齐,因为到那时,这些不再是效率问题,而是合规和项目可行性的问题。顺序对了,成本就可控;顺序反了,再好的平台也只是另一个空转的系统。

常见问题解答(FAQ)

1. 实施团队做任务管理,任务拆到什么颗粒度才算合适?

我第一次带实施项目的时候,把“上线财务模块”当成一个任务派下去,结果两周后问进度,对方只说还在做;后来我又走向另一个极端,拆成几十条小任务,团队天天在改状态,反而更乱。到底拆到多细才既看得清又不折腾人?

经验口径是:单个任务 0.5-2 人天可完成、有明确交付物、只有一个责任人。具体用三条判断:一是任务负责人唯一,只要出现“张三和李四一起”就继续拆;二是任务名能用“动词+对象+结果”描述,比如“完成客户基础档案导入并输出差异核对清单”,不能写成“处理XX”“跟进一下”这种笼统词;

三是任务的截止日期不超过 3 天就该看到状态变化,超过 5 天没动的任务说明拆得不够细或遇到了阻力。结构上建议用“里程碑,工作包,任务”三层:里程碑对应客户签字节点(如蓝图确认、UAT 完成、上线),工作包对应交付物(数据迁移、接口联调、用户培训),任务落到具体人天。

一个 3 个月的中型实施项目,任务总数控制在 150-300 条比较健康,超过 500 条通常说明团队在记流水账,而不是在管交付。

2. 实施项目进度怎么跟,才能不靠每天开会催?

以前我们每天早会 30 分钟,一周下来我还是不知道哪个模块要延期,只知道大家都很忙。有没有那种不用天天开会、又能看到真实进度的办法?我自己试过日报、周报、表格共享,效果都一般。

核心是把“进度同步”和“进度汇报”分开。第一步,任务状态只保留四个:未开始、进行中、待验收、已完成,禁止“完成 80%”这种模糊状态,因为它无法核对也无法汇总。

第二步,用“阻塞标记”替代日报:谁被卡住,谁在任务上标阻塞,并写清卡在什么具体事情上,比如等客户提供基础数据、等第三方接口文档,负责人每天只看阻塞列表就够了。判断依据是:如果某个任务连续 5 天状态没变化,基本不是“在忙”,而是没拆细或有人不敢说卡住了。

节奏上设两个固定动作即可:周一 15 分钟排本周任务并落到人,周五 20 分钟过风险与阻塞清单,中间不站会。数据上盯两个指标:本周计划完成率(完成数除以计划数,健康值在 80% 以上)和阻塞任务平均解除时长(超过 3 天就要升级到项目经理层面协调)。

3. 客户方和外部协作人要不要放进同一个任务系统,权限怎么设?

实施项目里有一半的事得客户配合,客户 IT、业务部门、第三方厂商都在催,信息散在微信群和邮件里。有人建议把客户也拉进系统,有人担心信息泄露、责任边界说不清。我也纠结过到底放不放、放进来给多大权限。

要放进来,但只放“需要他们交付的那部分”。权限按角色隔离:外部协作人只能看到被指派的客户侧任务,比如提供基础数据、确认业务流程、参与 UAT 测试,看不到内部人力工时、报价、内部沟通记录和人员排期。

判断标准很简单:凡是“客户不完成、我方就动不了”的事项,必须建在系统里并指定客户方责任人,口头承诺一律不算;凡是内部排期、人员调配、成本核算,不对外开放。

实操上有两个细节容易踩坑:一是客户侧任务的截止日期要预留缓冲,一般在我方内部真正需要的时间上再提前 3-5 个工作日,因为客户的确认流程天然比较慢;二是每个客户侧任务都要写明验收标准,例如“提交一份经业务部门确认签字的流程清单”,避免出现“我已经发你了”这类扯皮。

4. 小团队刚开始做实施任务管理,用表格够用还是该上项目管理工具?

我们 8 个人的实施团队,现在用表格排期,改一次要发好几个版本,总有人看旧文件,还因此返工过。老板问要不要花钱上工具,我心里没底:到底是表格真不够用,还是我们流程本身有问题?

给一个可操作的判断标准:满足以下任意两条,就该考虑上工具,同时进行的项目达到 3 个及以上;协作人超过 10 人(含客户方);每周因信息不同步导致的返工达到 2 次及以上;需要跨项目看人力占用。

8 人团队如果只跑 1-2 个项目,表格加固定节奏也能撑住,但必须改造成“一个任务一行”,禁止合并单元格、禁止用颜色代替状态,否则表格迟早失控。上工具的踩坑提醒是:先把状态机、角色权限、任务模板定义清楚,再导入数据,否则只是把表格里的混乱原样搬进系统。

选型时优先看三件事,能不能按项目维度看人力负载、外部协作人权限能否隔离、任务能否挂到里程碑并自动汇总进度。按我参与过的项目经验,工具上线后第一个月要强制“所有任务以系统为准”,周报直接从系统导出,不要再额外维护一份清单,否则两套数据一定会打架,团队也会退回老习惯。

核心关键词

读者评论

闫
闫清越

延期八成来自等待环节,这个我认同。但补充一个不同感受:加协作人字段本身不难,难在让执行人愿意把“卡在客户那里”如实标成阻塞,因为标了就像在承认自己推不动。我们后来要求阻塞项必须写明对方姓名和已等待天数,更新率才稍微正常,光加字段基本没用。

陶
陶云舟

响应协议那段我持保留意见。合同里写响应时间都未必管用,内部再约定一个更没有约束力的时限,客户凭什么遵守?我在制造客户那边试过,最后真正推动问题的是一份双方高层都能看到的阻塞清单,靠的是被看见,不是靠流程文本。

邱
邱佳宁

工具层面想问一句:执行人和协作人分开、还要能量化等待时长,这对系统要求其实不低。我们用的项目管理工具只有一个负责人字段,只能用自定义字段硬凑,结果统计很难做。想知道有没有更省事的落地方式,还是说这部分本来就得靠人工维护。

文章包含AI辅助创作:协作人管理指南:实施团队如何做好任务管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348315
