我见过一个 6 人的研发小组,把「订单退款」写成一个 40 小时的任务,指派给一个人,然后在前一天的日站会上才发现:退款金额计算的规则要财务系统提供接口,而那条接口的排期在两周之后。他们没有做错任何技术决策,他们只是没有把任务拆开,所以风险一直藏在那块 40 小时的「大石头」里,直到最后一天才炸出来。
任务拆分这件事,被讨论得太像「项目管理规范」了,以至于很多研发负责人把它当成流程负担。但我在过去几年参与过十几支研发团队的任务管理改造,反复验证的结论是:任务拆分不是把工时切碎,而是把不确定性提前挖出来,让风险在成本还很低的时候暴露。一个任务如果在第 1 天被拆开,返工成本是 1;在第 8 天被拆开,返工成本可能是 8。
这篇文章不打算复述教科书里的 WBS。我想讲的是从 0 到 1 建立任务管理时,拆分到底该怎么落地、拆到什么粒度、哪些拆法是假拆分、不同规模的团队该怎么取舍,以及我在中大型研发组织里观察到的真实数据。
一、核心结论:任务拆分是风险拆分,不是工时切分
先给结论。任务拆分的质量不取决于任务数量,而取决于三个硬标准是否同时满足。只要有一条不满足,这次拆分就是无效拆分,哪怕你在系统里建了 200 条子任务。
1. 拆分的三个硬标准
可交付:每个任务的结束点上,必须存在一个能被第三方检查的产出物。它可以是一段合并进主干的代码、一个能跑通的接口、一份被确认的接口文档、一个可复现的测试用例集。「我研究一下方案」不是可交付,因为它没有产出物,也无法被检查。
可验证:任务要有验收标准,而且这个标准必须能被写成一句可以判定真假的话。写成「登录功能优化完成」是无法验证的,写成「弱网 3G 环境下登录接口 P95 响应时间低于 800ms,且连续 100 次请求无超时」才是可验证的。
可并行:拆分后要能清楚回答「谁被谁阻塞」。如果一个任务拆完之后,所有子任务仍然只能由同一个人按顺序做完,那这次拆分只是把一条长任务改成了几条中等任务,没有产生并行度,也没有降低风险暴露的延迟。
这三个标准里,最容易被跳过的是「可验证」。我在做任务管理评审时,最常见的返工原因不是技术难度,而是验收标准从一开始就没有对齐。开发认为做完了,测试认为没做完,产品认为做的不是这个,三方各占三分之一的责任,但根因都在拆分阶段。
2. 拆分收益曲线:粒度不是越细越好
很多团队的直觉是「拆得越细越可控」,这个直觉在前半段成立,在后半段会剧烈反转。任务的计划偏差率会随粒度变细持续下降,但每人每周花在任务管理上的开销会持续上升,当开销的增长速度超过偏差率的下降速度时,拆分就变成了净损耗。
我用过一个粗略的经验公式来提醒团队:当一个人的任务管理开销超过其周工作时间的 12% 时,继续细化拆分带来的收益已经无法覆盖成本。按每周 40 小时算,这个阈值大约是 4.8 小时,也就是每天接近 1 小时。超过这个量,团队会开始出现「为了填系统而填系统」的行为。

3. 一张拆分合格度自检表
在团队还没有形成拆分习惯的阶段,我建议不要先写规范文档,而是先用五个问题做一次性自检。回答不上来的,就说明这个任务还不能进入排期。
| 自检问题 | 合格信号 | 不合格信号 |
|---|---|---|
| 完成时能拿出什么产出物? | 能明确指出一段代码、一个接口、一份文档 | 只能回答「做完了」「差不多了」 |
| 谁来验收,用什么标准? | 能说出具体的人和一个可量化的判据 | 验收人写「全体」或留空 |
| 它被谁阻塞? | 能列出前置任务、外部依赖、等待方 | 回答「应该没什么阻塞」 |
| 最不确定的部分在哪? | 能指出一个具体的风险点并给出验证方式 | 回答「都挺确定的」 |
| 能否两人并行? | 拆分后存在可并行的分支 | 所有子任务必须顺序执行 |
这张表的价值不在于打分,而在于它把「拆分」从一个手感问题变成了一个可对话的问题。团队在评审会上逐条回答,通常 20 分钟内就能暴露出全部隐藏依赖。
二、背景和真实场景:从 0 到 1 的团队,缺的往往不是工具
我参与过一次任务管理改造,对象是一家 300 人规模的软硬件混合研发企业。他们的研发团队分布在三个城市,产品线包括嵌入式固件、后端服务和两个客户端。改造前他们已经在用一个项目管理平台,工作项数量超过 8 万条,但交付延期率仍然维持在 45% 左右。
1. 三种典型的任务管理形态
口头制:任务靠群消息和口头分配,进度靠问。这种形态在 10 人以下能跑,因为所有人的上下文都在同一个物理空间里。一旦超过 15 人或者出现远程成员,信息就开始失真。
表格制:用一张在线表格维护任务清单,有负责人和状态列。这是很多团队从 0 到 1 的第二站,它的瓶颈出现在任务之间有依赖关系的时候,表格擅长表达「有什么」,不擅长表达「谁卡着谁」。
系统制:用专业的项目管理平台承载工作项、依赖、状态流转和度量。它的门槛不在采购,而在于团队是否已经形成了足够稳定的拆分习惯。我见过太多团队把混乱的表格结构直接搬进系统,结果只是让混乱变得更快了。
2. 那次改造的真实过程
改造的第一周,我们没有动工具,只做了一件事:把当时进行中的 47 个「大任务」全部拉出来,让负责人当场回答上面那张自检表的五个问题。结果是 41 个任务无法回答「谁来验收」,29 个任务无法回答「最不确定的部分在哪」。
第二周我们开始做拆分演练。一个典型的例子是他们的一条「支付网关对接」任务,原始估时 12 人天,负责人是一名资深后端。拆开之后变成 9 个子任务,其中 3 个被识别为高风险:第三方证书轮换机制、对账文件缺失时的补偿逻辑、灰度期间的流量切分策略。

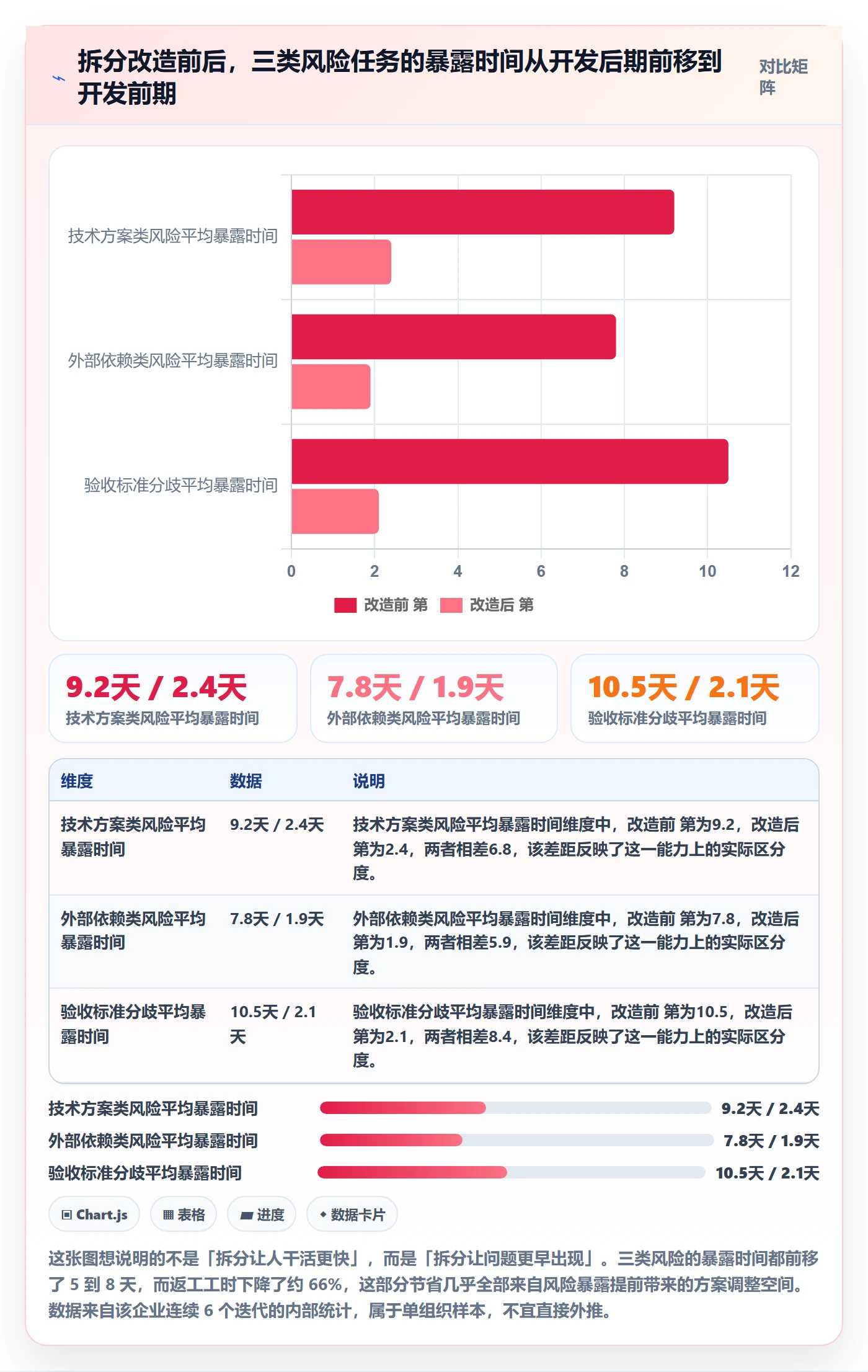

这三个高风险点,如果不拆,会在开发的第 8 天到第 10 天集中爆发,而那时候距离提测只剩两三天。拆开之后,它们在开发的第 2 天就被单独拉出来做技术预研,最终只有其中一个真正需要返工,另外两个在预研阶段就被否决并改了方案。

3. 从 0 到 1 的三个阶段与各自的瓶颈
把这段经历抽象一下,任务管理从 0 到 1 通常会经过三个阶段,每个阶段的瓶颈完全不同。用错阶段的解法,会让团队觉得「流程建设没用」。
| 阶段 | 团队规模 | 核心瓶颈 | 该阶段最该做的事 |
|---|---|---|---|
| 口头制 | 5-15 人 | 信息不对称 | 建立最小任务清单,明确负责人和验收人 |
| 表格制 | 15-50 人 | 依赖不可见 | 引入前置/后置关系,做轻量依赖标注 |
| 系统制 | 50 人以上 | 度量缺失与拆分质量参差 | 把拆分标准写进工作项模板,用度量反推拆分质量 |
值得强调的是,阶段不能跳跃。我见过 20 人的团队直接上重型项目管理平台,结果所有人在系统里建任务、在群里同步进度,系统变成了一个昂贵的日志本。工具只能放大已有的习惯,不能替代习惯。
三、常见误区拆解:五种看起来像拆分、实际上没有降低风险的拆法
拆分这件事的难点在于,错误的拆法往往在表面上非常像正确的拆法。下面五种是我在评审会上遇到频率最高的。
1. 按人头平均分
典型表现是把一个 10 人天的任务,按团队人数拆成 10 个 1 人天的子任务。这种拆法在形式上完成了拆分,但它假设任务是可无限分割的均质体,这在研发工作里几乎从来不成立。
真实情况是,任务的可并行度受制于架构边界和知识分布。一个模块的改造,往往只有 1 到 2 个人具备足够的上下文。强行平均分的后果是,大部分人做的是低价值的边缘工作,少数人成为瓶颈,进度反而更慢。
2. 按技术层次拆
把任务拆成「前端任务」「后端任务」「测试任务」,这是另一种高频假拆分。它的问题在于割裂了交付物。后端接口完成不等于功能可用,前端页面完成也不等于用户能用,两边各自标「已完成」,但在集成时才发现字段格式不一致。
正确的方向是按可交付的垂直切片拆,而不是按技术层次横向切。一个切片应该包含从接口到界面到验证的完整路径,哪怕它只覆盖 20% 的场景。
3. 把协调成本当成零

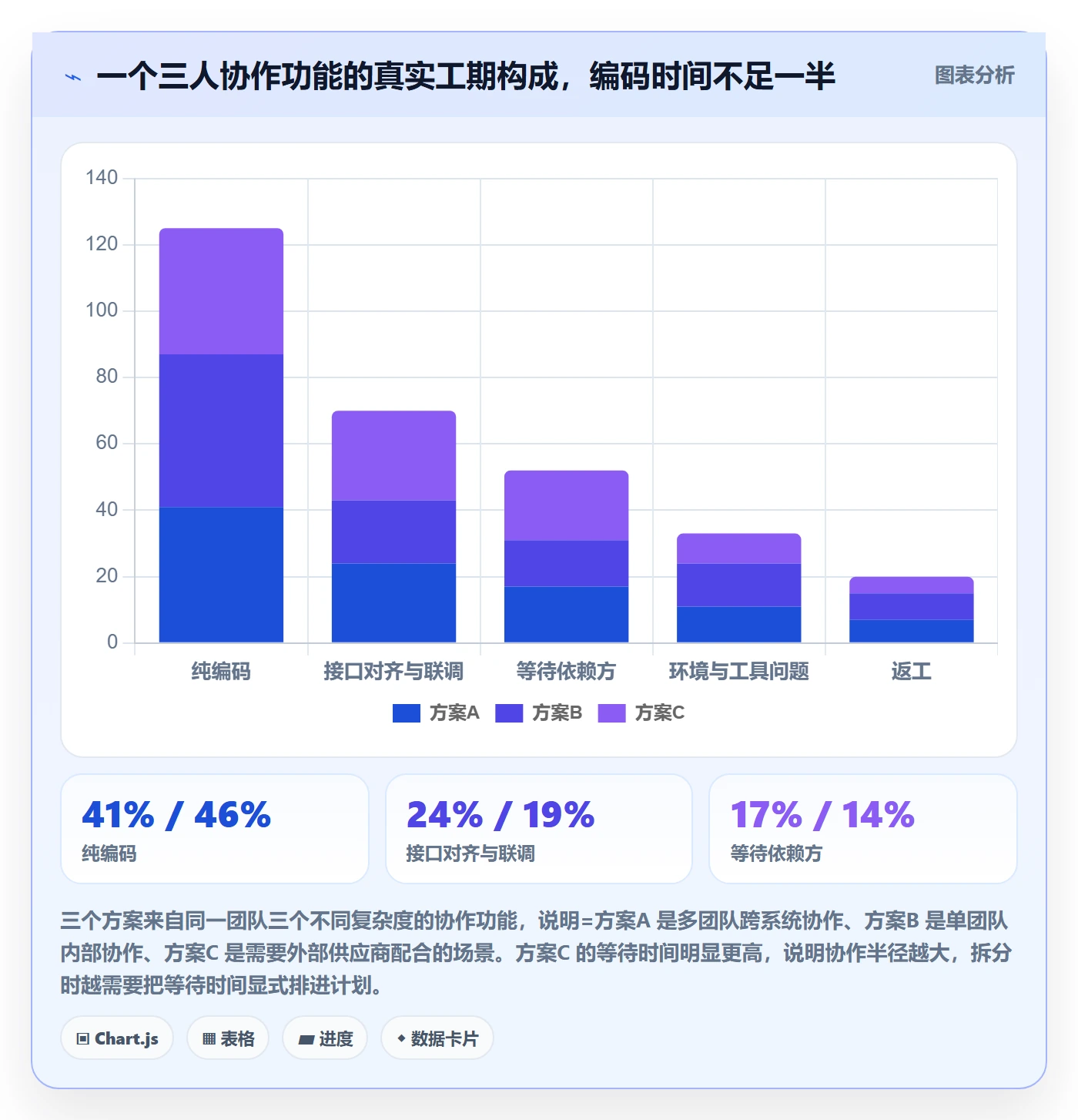

很多拆分方案在计算工时的时候,只算了写代码的时间,没有算联调、沟通、等待、环境准备的时间。我在一次复盘中统计过一个 3 人协作的功能,纯编码时间占总工期的 41%,剩下 59% 分布在联调、接口对齐、等待对方、环境问题排查上。
这些时间不是浪费,它们是协作的固有成本。拆分时必须把协调成本显式地算进工期,否则计划从一开始就是错的。

4. 计划冻结,拆完就不再调整
有些团队把拆分当成一次性动作,任务拆完进入迭代后就冻结,任何调整都要走变更流程。这会导致拆分沦为形式,因为拆分最大的价值是持续暴露新信息,而新信息只有在允许调整的环境下才能被吸收。
我的建议是:拆分的结构可以稳定,拆分的内容必须允许迭代内更新。每天站会上如果发现某个子任务的假设不成立,应该允许当场调整,而不是等到下个迭代。
5. 拆到 2 小时以下
过细的拆分会让团队陷入另一种消耗。当一个子任务小到半天以内,它的价值往往不足以单独跟踪,反而制造了大量的状态更新和上下文切换。我见过一个团队把任务拆到 1.5 小时平均粒度,结果是每人每天要处理 6 到 8 条状态变更,站会时间从 15 分钟膨胀到 40 分钟。
四、专业判断逻辑:拆到什么粒度,按什么维度拆
前三节讲了是什么和为什么,这一节讲判断逻辑。我在实际改造中使用的是一个双维度的判断框架:先定维度,再定粒度。
1. 四个拆分维度及其适用场景
按交付物拆:适合需求边界清晰、交付物可枚举的场景。比如一个用户注册功能,可以拆成手机号注册、邮箱注册、第三方登录三条,每条都有独立的可验证产出。
按接口拆:适合系统间集成、服务化改造的场景。每个接口的契约、错误码、超时策略都可以独立定义和验证。
按风险拆:适合技术方案不确定的场景。把最容易出问题的那部分单独拆出来,优先做技术预研或原型验证。
按学习机会拆:适合新人培养或技术栈迁移的场景。这类拆分的目的是让知识分布更均匀,效率不是首要目标。

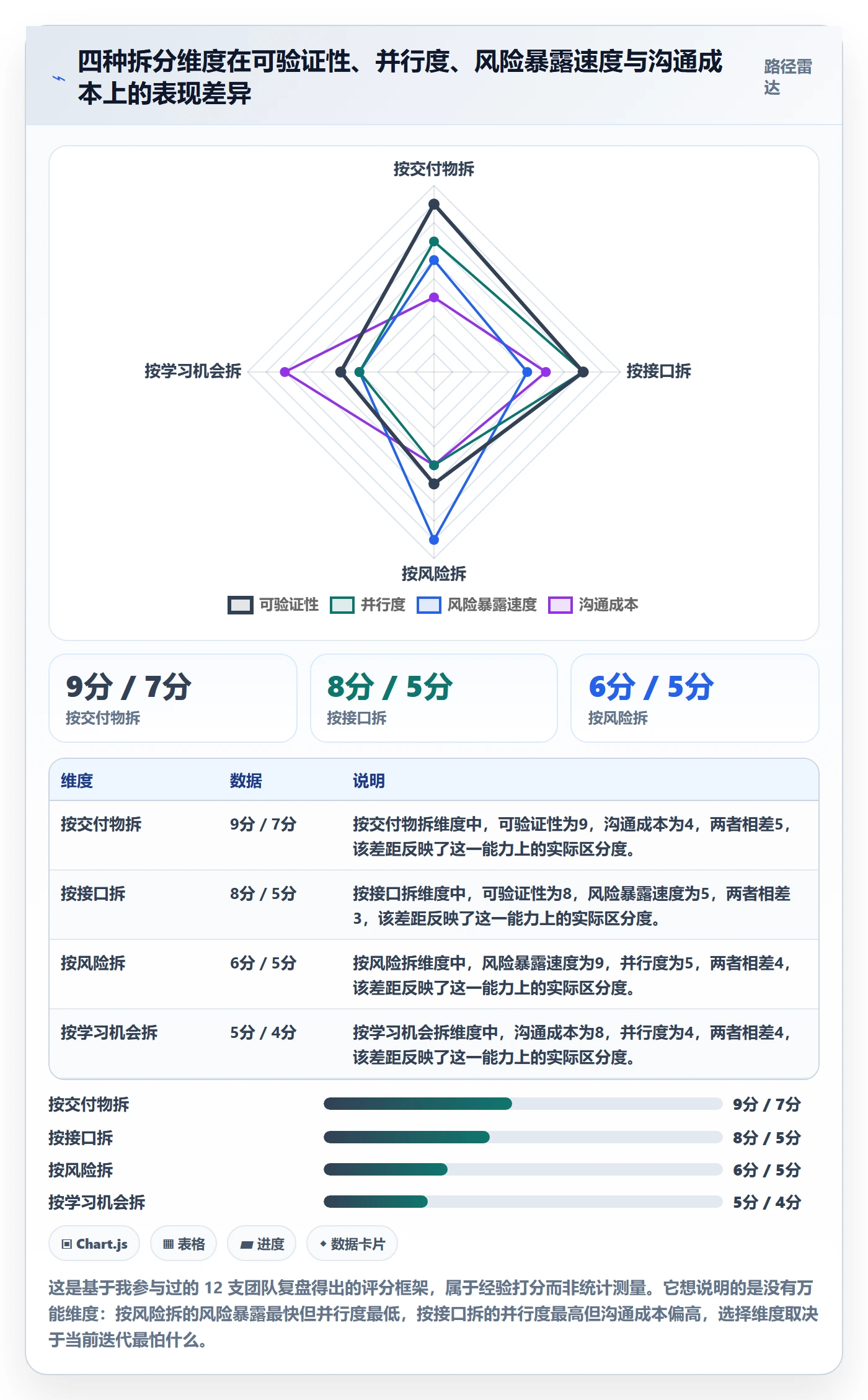

这四个维度不能用同一套优先级排序。我的经验是:交付压力大时优先按交付物拆,技术不确定性高时优先按风险拆,团队扩张期优先按学习机会拆。

2. 粒度判据:8 小时到 3 天
关于粒度,我的判断区间是:最小不低于 4 小时,最大不超过 3 个工作日,主力区间在 8 小时到 2 天。这个区间的理由有三条。
- 低于 4 小时的任务,其跟踪成本已经接近任务本身的价值,且会让状态更新淹没有效信息。
- 超过 3 个工作日的任务,通常意味着内部还藏着未识别的依赖或不确定性,应该继续拆。
- 8 小时到 2 天的粒度,恰好能适配每日站会的节奏,一个任务在两到三次站会内完成,进度异常能被及时发现。
当然这个区间不是绝对的。探索性任务(比如性能调优、算法选型)天然难以精确估时,此时可以用「时间盒 + 产出物」的方式约束:限定 2 天,产出是一份包含三组对比数据的选型报告。时间盒到期后重新评估,而不是无限延长。

3. 依赖显性化:前置、后置、外部
拆分完成后,还有一步经常被跳过:把依赖关系写出来。我建议至少区分三类依赖。
- 前置依赖:本任务开始前必须完成的其他任务,比如接口定义必须先于调用方开发。
- 后置依赖:本任务完成后才能启动的任务,用来识别关键路径。
- 外部依赖:不属于本团队控制范围的等待项,比如第三方接口排期、合规审核、硬件到货。这类依赖最容易被低估,因为它不在团队的工作项列表里。
在实际操作层面,专业项目管理平台通常能把这三类依赖用不同的关系类型表达出来,并在甘特图或看板上标出关键路径。这里可以以 PingCode 为例说明:它支持工作项之间的阻塞、被阻塞、关联等关系类型,在规划视图里能直接看出某个任务被谁卡住。依赖可见是风险控制的前提,看不见的依赖等于不存在。
4. 风险标记:用不确定性打分
我建议每个任务在拆分时打一个 1 到 5 分的不确定性分数,1 分代表方案完全确定,5 分代表方向都可能错。这个分数不需要精确,它的作用是把高风险任务从平均主义中拎出来。
打分之后做两件事:4 分以上的任务,必须配套一个验证动作(原型、预研、技术评审);同一迭代内 4 分以上的任务占比超过 30%,说明这个迭代的计划本身过于乐观。
5. 一句话验收标准模板
最后给一个可以立刻用起来的模板。它把验收标准拆成条件、动作、结果三段,强制填写者说清楚边界。
【任务标题】支付回调签名校验与重试补偿
【交付物】merged PR + 重试日志样例 + 补偿脚本
【验收标准】当第三方回调返回 HTTP 5xx 时,
系统在 30 秒内完成 3 次指数退避重试,
全部失败后写入补偿队列,
并且对账任务能在次日 02:00 前自动完成冲正。
【前置依赖】第三方签名密钥配置(外部,负责人:运维)
【风险分数】4(未知:密钥轮换期间的兼容策略)
【时间盒】2 天,到期若未完成则重新评估方案
这份模板的价值在于,它让「不确定性」这一栏无法留空。当所有人都在同一份模板下工作,拆分质量就会从个人经验变成组织资产。
五、具体案例与数据观察:一个 150 人研发组织的拆分改造
这一节讲一个更具体的案例。我曾深度参与一家约 150 人研发团队的任务管理改造,他们此前的任务管理工具是 Jira,团队分布在两个办公区,迭代周期两周,交付延期率长期在 40% 上下。
1. 改造前的三个典型症状
第一个症状是任务描述空洞。抽样 100 条任务,其中 71 条只有一句标题,没有验收标准,没有交付物描述。第二个症状是依赖完全靠口头传达,看板上看不出任何关系。第三个症状是度量缺失,团队无法回答「我们的计划偏差主要来自哪一类任务」这个问题。
2. 为什么选择了国产替代方案
他们的选型约束有三条:需要私有化部署(因为有硬件研发数据和客户现场设备信息)、需要平滑迁移历史工作项(8 万条以上)、需要支持中大型组织的多团队协同和权限模型。经过两轮评估,最终选用了 PingCode。
从我的观察看,这类中大型企业选择国产替代方案时,最在意的往往不是界面美观,而是三件事:Jira 历史数据的迁移完整度、私有化部署的运维成本、以及工作项模型的自定义能力。PingCode 在这三点上表现比较扎实,支持 Jira 平滑迁移,也支持私有化部署,这是它被中大型企业接受的主要原因。
需要说清楚的是,工具本身不会提升拆分质量。这次改造中真正起作用的是他们把「验收标准」「前置依赖」「风险分数」三个字段设成了必填项。系统强制填写,团队才被迫在拆分阶段把问题想清楚。
3. 迁移前后的数据对比
改造持续了两个季度。前一个季度做模板和习惯建设,后一个季度做度量闭环。下面是他们提供的对比数据。
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 平均任务粒度(小时) | 36.5 | 11.2 | 下降 69% |
| 迭代交付延期率 | 42% | 18% | 下降 24 个百分点 |

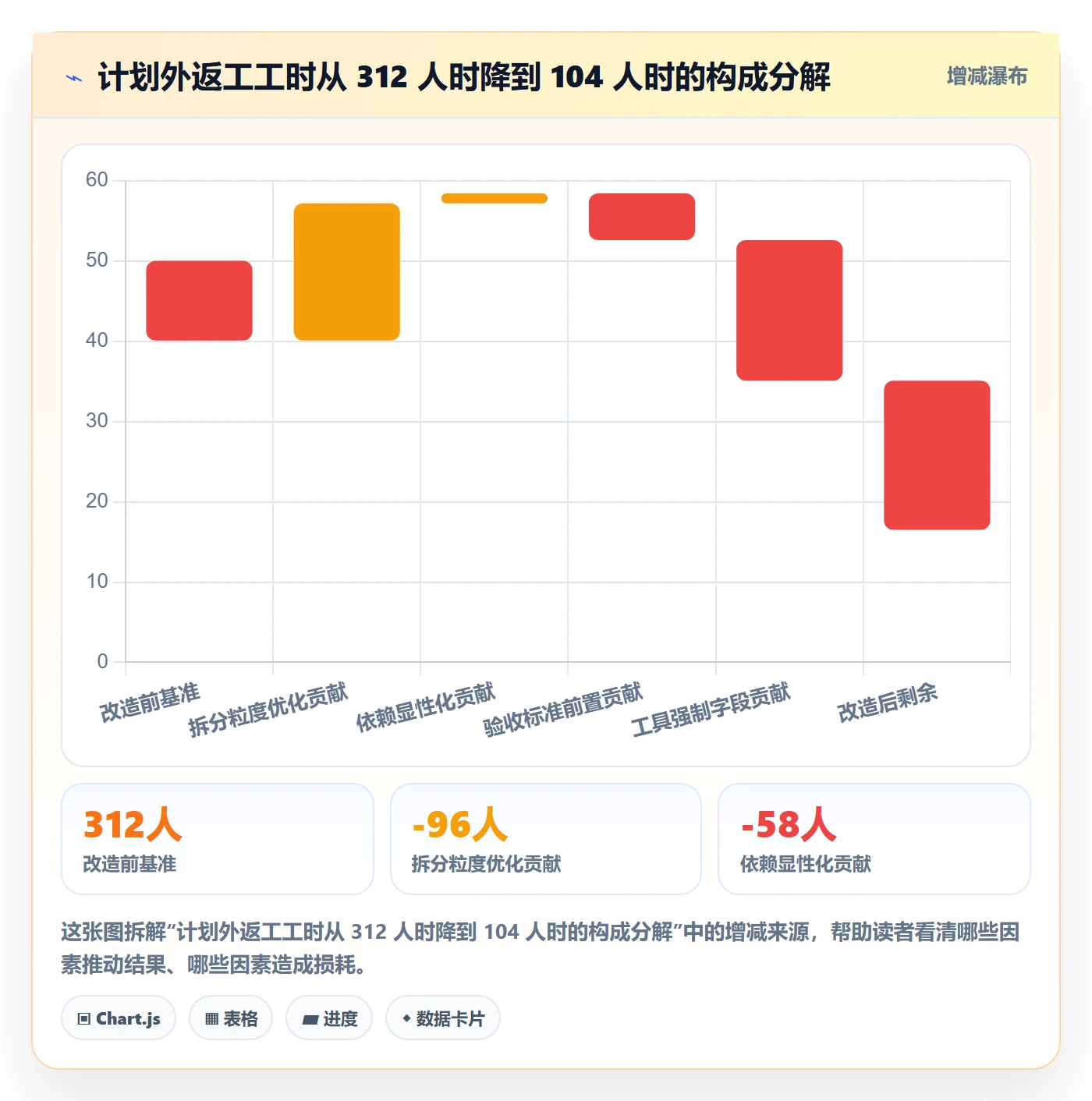

| 计划外返工工时(人时/迭代) | 312 | 104 | 下降 67% |
| 依赖导致的阻塞次数(次/迭代) | 27 | 9 | 下降 67% |

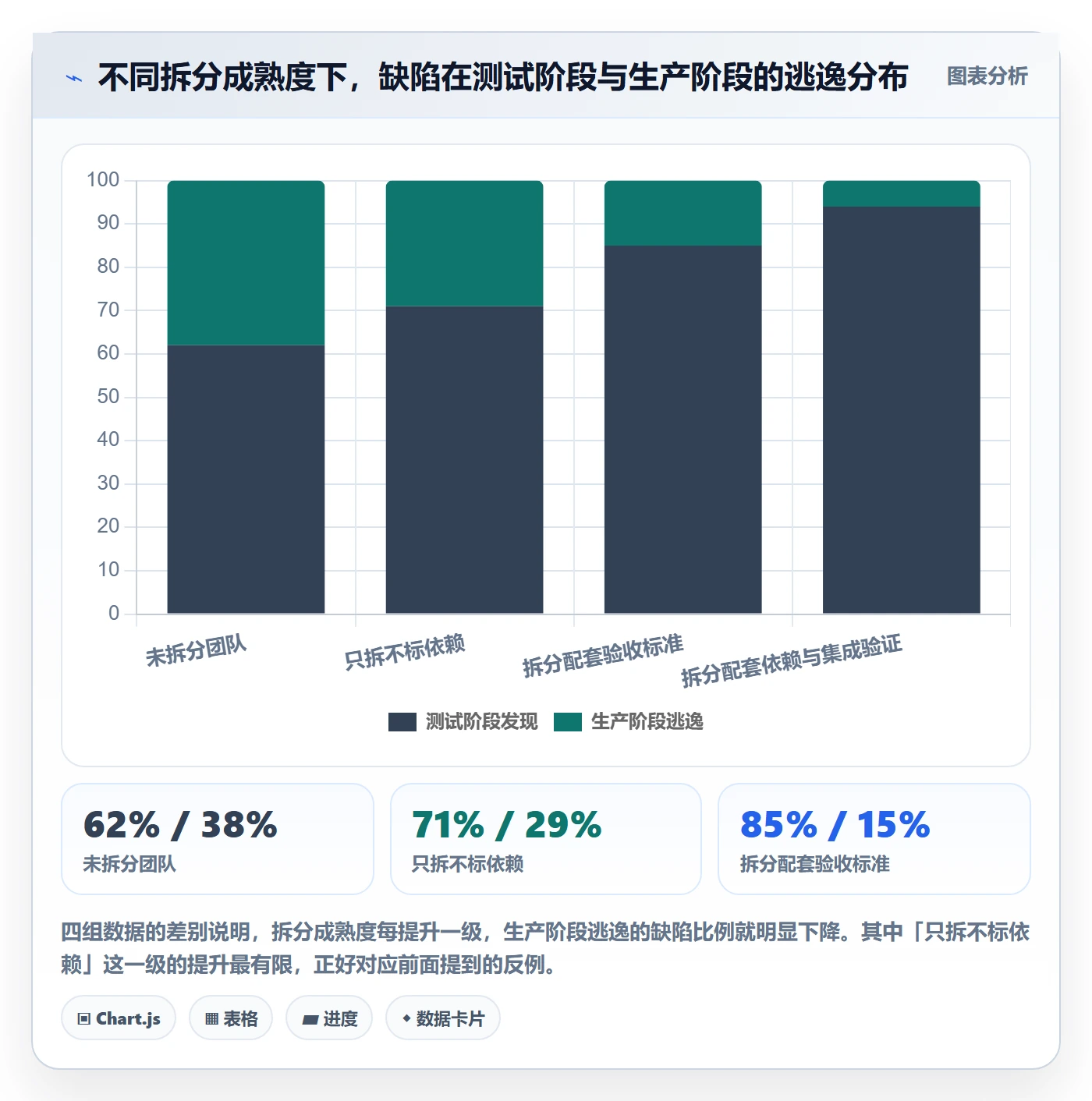

| 缺陷逃逸率 | 14% | 6% | 下降 8 个百分点 |
这些数字需要谨慎解读。下降并非全部来自拆分,其中也包含了测试左移、代码评审强化等措施的叠加效果。但依赖导致的阻塞次数下降 67% 这一项,与拆分中的依赖显性化有直接因果关系,因为在此之前,依赖根本没有任何记录。

4. 一个反例:拆得很细但依然延期的团队
同一个时期我还接触过另一支团队,他们把任务粒度做到了平均 4 小时,延期率却没有改善。原因有三个:子任务之间没有依赖关系记录,验收标准依然缺失,子任务完成后没有人做集成验证。
这个反例说明了一个重要判断:拆分只是风险控制的前置条件,不是充分条件。拆开之后必须有依赖、验收和集成三个配套动作,风险才会真正被管理住。

六、不同情况下的行动建议
任务拆分的做法必须匹配团队规模和业务特征。下面按四种常见情况给出具体建议,你可以直接对照自己的团队取用。
1. 5-15 人初创团队:先有清单,再谈规范
这个阶段不要引入重型流程。建议只做三件事:建立一个统一的任务清单,每条任务必须有负责人和一句话验收标准,每周做一次 30 分钟的拆分复盘,挑一个最不顺的任务当场重拆。
工具上可以用最轻量的方式,重点是让所有人养成「写清楚再开始」的习惯。这个阶段引入复杂工具的边际收益很低,反而会增加维护负担。
2. 15-50 人成长期团队:把依赖关系建起来
这个规模是依赖问题开始显现的临界点。建议在每个任务上增加前置依赖字段,并在迭代规划时专门花 20 分钟走一遍关键路径,找出所有不在本团队控制范围内的外部依赖。
同时开始做最基本的度量:任务平均粒度、延期任务占比、阻塞次数。这三个数字足以判断拆分质量是否在改善。
3. 50-150 人规模团队:用模板和度量形成闭环
这个阶段的核心问题是拆分质量参差不齐。建议把前面提到的任务模板固化成系统里的工作项类型,让字段成为必填项。同时建立月度度量回顾,把返工工时按归因分类,找出最集中的那一类问题。
如果此时还在用表格或者轻量工具,通常会出现信息割裂的问题,规划在一个地方、执行在另一个地方、度量靠人工汇总。这是切换到专业项目管理平台的合理时机。
4. 150 人以上或多团队协同:拆分标准要跨团队对齐
大组织的难点不在于单个团队的拆分质量,而在于不同团队对「什么算完成」的定义不一致。建议建立一份跨团队共享的完成定义,并把它写进工作项的模板里。
在这个规模上,工具的选择会直接影响落地成本。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,这对有历史数据沉淀和多团队权限诉求的组织比较友好。国产替代方案在这两年的成熟度提升明显,迁移风险已经比三年前低很多。

七、不同情况下的取舍
任务管理从 0 到 1 的过程中,有几组取舍是绕不开的。它们没有标准答案,但想清楚之后能省下大量反复。
1. 速度与可追溯之间的取舍
记录越细,可追溯性越强,但录入成本越高。我的判断分界线是任务的生命周期:如果一个问题会在两周后被人重新问起,那它就值得被记录;如果它的生命周期只有几小时,记录它反而会拖慢节奏。
实践中的做法是分层:迭代级别的任务必须完整记录,迭代内当天的临时协调可以用轻量方式处理,但结论必须回写到任务上。
2. 统一模板与团队自治之间的取舍
统一模板能保证跨团队可比性,但会牺牲团队的适配空间。我的建议是必填字段统一,可选字段自治。验收标准、依赖、风险分数属于必填;具体用什么标签、怎么组织看板,留给团队自己决定。
3. 自建工具与采购之间的取舍
自建的优势是贴合自身流程,代价是长期维护成本和功能迭代速度。我的观察是,当一个组织的研发人数超过 80 人,自建任务管理工具的总成本(含维护、迭代、人员流动带来的知识断层)通常会超过采购成熟平台。
但采购有一个前提:流程要先想清楚。先采购再定义流程,往往会得到一个昂贵的、被弃用的系统。
4. 迁移成本与长期收益之间的取舍
从成熟平台迁移到另一个平台,短期成本往往被低估。历史数据的映射、附件迁移、权限重建、自动化规则重写,这些工作在中大型组织里通常需要 4 到 8 周。
判断是否值得迁移,我建议看三个问题:现有平台的年成本是否超过迁移成本的 40%;现有平台是否缺少你未来两年必需的能力(比如私有化部署、多团队权限模型);团队对现有工具的满意度是否连续两个季度低于 60 分。三条中满足两条,迁移才有明确的经济性。

八、总结:把拆分从个人手感变成组织资产
回到开头那个 40 小时的「订单退款」任务。它的问题从来不是估时不准,而是那 40 小时里藏着一个没有人看见的外部依赖。任务拆分真正要解决的,是让每一步的不确定性都在成本还低的时候被看见。
我在十几支团队里反复验证的三条判断是:第一,可交付、可验证、可并行是拆分的三条底线,缺一条这次拆分就不成立。第二,粒度不是越细越好,8 小时到 2 天是大多数研发团队的甜蜜区,超过这个范围的细化会带来净损耗。第三,拆分只是前置条件,依赖显性化、验收前置、集成验证三个配套动作决定它最终能不能降低风险。
如果你正准备从 0 到 1 建立任务管理,我的建议是不要从工具开始,而是从一次真实的拆分演练开始。挑出当前正在进行的、你最没把握的那三个任务,把它们拿到团队面前,逐条回答那张五问自检表。
这次演练大概率会暴露出两到三个此前无人提及的依赖或验收分歧。这就是任务拆分给你的第一份回报,它不需要任何工具,也不需要任何预算,只需要你愿意在成本还低的时候,先问一句「这个任务,真的只做这一件事吗」。
等你确认团队已经能稳定完成这一步,再考虑把它固化进系统、变成模板、形成度量闭环。顺序反了,再好的平台也只会变成一个更快的记录混乱的地方;顺序对了,工具就会成为放大组织能力的杠杆。
常见问题解答(FAQ)
1. 任务拆分拆到多细才算合适,有没有可量化的标准?
我带的团队之前拆任务,有人把「开发登录功能」当一条任务直接写进看板,也有人拆到「改一个字段名」这种程度,一个迭代下来两百多条,站会都过不完。我一直没搞清楚粒度到底该按什么标准定,是靠感觉还是有硬指标?
我的口径是三条硬指标。第一,单条任务预估工作量落在 0.5 到 2 人天之间,超过 2 人天的必须再拆,低于 2 小时的不单独建任务,并入同一条任务的检查清单。第二,一条任务的验收标准必须能用一句话写完,如果你写完还得用「并且」再接一句,说明它其实包含两件事,继续拆。
第三,同一条任务只能有一个负责人,需要两人协作的要么拆成前后依赖两条,要么明确一个 owner。按这个口径,一个 10 人研发团队两周迭代的任务总数通常落在 60 到 120 条之间,超过 150 条基本意味着碎片化过度,管理成本已经大于收益。
另外要区分「任务」和「子步骤」:子步骤写进任务描述里做勾选项,不单独进看板,这样站会只需要过那六七十条。判断依据很简单,任务拆分的目的是让进度可观测、风险能暴露,不是把工作切得越碎越好。
2. 任务拆分的时候怎么把风险识别出来,依赖关系到底该怎么处理?
我们迭代经常是前七八天看着都正常,最后三天突然一堆任务堵在一起,问就是「在等别人接口」或者「测试环境没好」。我怀疑问题出在拆任务的时候根本没写依赖,但具体怎么落笔、写到什么程度,我拿不准。
拆任务时强制写两类字段:前置依赖,也就是这条任务开始前必须完成什么;外部依赖,也就是需要别的团队、环境或数据提供什么。没有就写「无」,不允许留空,留空等于没人想过。
写完把这些依赖连成图,找出最长的那条链,也就是关键路径,这条链上的任务延迟一天,整个迭代就延迟一天,所以关键路径上的任务要优先排人、优先评审,站会先过这一条链。
我通常会在迭代里单独留 15% 到 20% 的缓冲工时来吸收关键路径上的意外,而不是给每条任务都加 20% 的估时,那样只会让估时整体通胀、失去参考价值。还有一个反直觉的经验:外部依赖远比内部依赖危险,因为内部依赖你能催,外部依赖你只能等。
凡是外部依赖,要求对方给出「最晚交付时间加交付物样例」,并且在承诺时间前 1 天主动确认一次,不要等到期当天才去问,那时候已经没有腾挪空间了。
3. 任务拆完之后,看什么指标能提前发现风险,而不是等到延期才知道?
我们现在主要看燃尽图,但每次看到曲线翘起来就已经来不及了,站会上大家一口一个「正常」,最后还是延期。我想知道有没有比燃尽图更早暴露风险的信号,最好是我自己就能盯的。
燃尽图是滞后指标,我更看三个先行信号。第一,同时处于「进行中」的任务数量,如果这个数超过团队人数的 1.5 倍,说明大家在并行切换,实际产出会掉三成以上,这时该做的是让人收敛到每人 1 到 2 条任务,而不是加人。
第二,任务在「进行中」停留的时长,一条预估 1 人天的任务停了 3 天没动,大概率是卡住了而不是在做,站会上要专门追问这一条,而不是笼统问「有没有问题」。第三,返工率,如果某个模块的任务被重新打开超过 2 次,说明验收标准在拆任务阶段就没写清楚,要回头补完成定义,而不是继续催进度。
实操上我会在迭代中点,通常是第 5 个工作日做一次风险快照,把关键路径上还没开始的任务和所有外部依赖各过一遍,这时候还剩 5 天可以救;等到倒数第 3 天,能做的只剩砍范围了。
4. 从 0 到 1 搭任务管理体系,第一步该做什么,要不要先买工具?
我们团队现在用表格加群消息管任务,最近想规范化,讨论的时候有人主张先把某项目管理平台买起来,有人觉得应该先定流程。我既担心工具买了没人用,也担心流程定了落不了地。
先定完成定义和任务模板,再谈工具。第一步是跟团队一起写一页纸的任务模板:标题格式统一成动词加对象加结果,例如「完成用户登录接口并返回 token」;必填字段固定为负责人、预估工时、验收标准、前置依赖、截止日;
状态流转定为待办、进行中、待评审、完成,不要单独设「测试中」这种状态,测试属于完成定义的一部分。这一页纸先用表格跑一个完整迭代,完全跑得动。跑完你手上会有真实数据:平均任务时长、返工次数、外部依赖占比。
这些数据才是选型依据,比如你们外部依赖特别多,选工具时就要优先看依赖视图和跨项目视图,而不是看谁的甘特图更好看;如果返工率高,就要优先看验收标准和评审流程能不能配置。我的经验是,流程没跑通就上工具,最后工具会退化成一份按状态分类的待办清单,没人维护字段,数据全废,管理层看不到任何可信的进度。
反过来,先跑一个迭代再上工具,迁移成本也就是半天的字段映射和导入,而且团队已经知道为什么要有这些字段,推行阻力小得多。
核心关键词
文章包含AI辅助创作:任务拆分怎么做?研发团队风险控制:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347755
读者评论
关于 12% 那个管理开销阈值,我觉得偏乐观。按每周 40 小时算是 4.8 小时,基本等于每天被站会、状态更新和依赖沟通吃掉一小时。我们团队大概到 3 小时就开始出现为了填系统而填系统了。另外这个百分比跟协作半径强相关,人多的时候同样时间片的信息同步成本天然更高,只看比例容易掩盖等待时间在涨。
可验证这条最认同,但实际卡点常是需求本身还没定。我们做定制项目时,客户自己都说不清弱网 800ms 这类判据,硬写的验收标准到中期反而变成返工的借口。后来改成任务里先写待验证假设,预研结束再补量化标准,比一次性写全更落地,只是对评审人的要求更高。
按交付物做垂直切片,在有遗留系统的团队里不太好落。老系统前后端和库表耦合,想切一小段端到端路径,往往得先动公共模块,成本比横向拆还高。我们现在的折中是先拆出接口契约,隔一天再按场景切片,等于拆两次,粒度反而更难控,不知道有没有更轻的做法。
