研发团队里最容易被忽视、又最容易出乱子的制度设计,不是代码规范,也不是发布流程,而是「父任务到底怎么用」。我见过一个 120 人的研发组织,在同一个项目管理平台里跑了两年,父任务平均存活 47 天,子任务平均存活 3.2 天,两者差了将近 15 倍。结果是:所有人都在看子任务的进度,却没人说得清一个父任务究竟完成了百分之多少;燃尽图每周像锯齿一样上下跳;季度复盘时,产品经理说"这个需求早就交付了",测试说"我这边验收单还没关",而项目经理手里那份进度表停留在三周前。
这不是工具的问题,是制度的问题。父任务不是文件夹,它是交付单元的边界声明。一旦你把它当成"把子任务装起来的东西",整套度量、验收、排期、追溯都会跟着失真。这篇内容我会把自己在三个研发团队、合计十四个迭代周期里踩过的坑、改过的规则、量过的数据摊开讲,给出一套可以直接落地的父子任务制度设计,以及不同团队规模下的取舍建议。
一、先给结论:父任务制度的五条硬规则
如果你只想拿走一句话,那就是:父任务定义"交付什么",子任务定义"怎么交付",两者的状态机、字段、视图、度量口径必须分开设计。下面五条是我在反复试错后固定下来的规则,适用于绝大多数研发团队,无论你用哪款项目管理工具。
1. 父任务是交付单元,不是任务分组
这条排在第一位,是因为它决定了后面所有规则的推导方向。判断标准很简单:父任务必须能被一个明确的验收主体独立验收,并且验收通过后可以对外交付。如果一个父任务只能说明"我们这周干了这些事",而说不出"交付了什么、谁验收、验收标准是什么",那它就是个分组,不该占据父任务的位置。
我在第二个团队里做过一次清理:原本 386 个父任务,按这个标准重筛后只剩 174 个还站得住,剩下 212 个被降级成标签或子任务。清理之后,燃尽图的锯齿幅度明显收敛,因为虚父任务不再制造"长期不关闭"的噪音。
2. 层级不超过两层,特殊情况才允许第三层
父任务 + 子任务,这是绝大多数团队的甜点区。第三层只在两种情况下开绿灯:一是跨团队协作,子任务需要再拆到不同职能的负责人;二是合规或安全审计要求逐项留痕。除此之外,每增加一层,估算偏差和沟通成本都会非线性上升。
我统计过自己参与过的项目:两层结构下,子任务估时与实际耗时的偏差中位数是 34%;三层结构下,这个数字跳到 62%。原因不复杂,第三层的估时是"估时的估时",离真实工作现场已经隔了两层转述。

3. 父任务状态由子任务自动推导,禁止手工修改
这是我最坚持的一条。父任务的状态一旦允许手工改,它就会立刻退化成"汇报状态"而不是"事实状态"。人的本能是把状态往好看的方向调,尤其在周会前。我做过一次对照:在允许手工改状态的团队里,父任务状态与实际子任务完成情况的吻合率只有 71%;改成自动推导后,吻合率上升到 96%。
自动推导的规则不要设计得太花,三档就够:所有子任务未开始则父任务为"未开始";任一子任务进行中则为"进行中";全部子任务完成且验收通过则为"已完成"。至于"阻塞",我建议用单独的风险字段表达,不要塞进状态机,状态是位置,风险是属性,混在一起会让看板变得不可读。
4. 父任务不进执行看板,只进交付视图
执行看板是给每天要动手的人看的,上面应该是子任务、缺陷、阻塞项。父任务放上去只有一个后果:看板上出现一堆"躺了三个星期不动"的卡片,把真正需要关注的阻塞项挤下去。父任务应该出现在交付路线图、版本视图、季度目标视图里,用来回答"这批工作什么时候能整体对外"。视图分层不是形式主义,它是让不同角色看到不同分辨率的手段。
5. 父任务必须有唯一 Owner 和书面验收标准
Owner 和执行人不是同一个概念。Owner 负责的是"这个东西什么时候能整体交付、边界有没有变",执行人负责的是"我这一块什么时候做完"。我在第一个团队时吃过亏:父任务没写 Owner,只写了"研发组负责",结果需求变更没人评估影响面,等到测试阶段才发现接口协议改了两次,返工 11 人天。
验收标准必须是可判定的句子,而不是"功能正常""体验良好"这种。我的写法模板是:"在什么场景下,输入什么,预期输出什么,误差容限是多少。"这条模板看着啰嗦,但它把"完成"的定义从主观判断变成了客观比对。
| 规则 | 推荐做法 | 不推荐做法 | 违反后的典型症状 |
|---|---|---|---|
| 父任务定位 | 可独立验收的交付单元 | 任务分组容器 | 大量父任务长期不关闭 |
| 层级深度 | 两层为主,三层例外审批 | 任意嵌套 | 估算偏差超 60% |
| 状态来源 | 由子任务自动推导 | 手工填写 | 状态与事实吻合率低于 75% |
| 视图归属 | 交付视图 / 路线图 | 执行看板 | 看板被无效卡片淹没 |
| 责任与验收 | 唯一 Owner + 可判定标准 | 团队名义 / 模糊描述 | 变更无人评估、返工增加 |
二、背景和真实场景:我在三个团队踩过的坑
规则讲完,得说说这些规则是从哪些具体的失败里长出来的。我参与过的三个团队规模分别是 18 人、46 人和 120 人左右,用的工具换过两次,但父任务引发的问题几乎一模一样。下面三个坑,我几乎在每个团队都见过至少一次。
1. 坑一:父任务变成"僵尸容器"
第一个团队的做法是:每个需求建一个父任务,下面挂若干子任务,子任务完成后各自关闭,父任务要不要关"看情况"。半年后我拉了一次数据,处于"进行中"状态的父任务里,有 43% 的子任务已经全部完成超过两周。这些父任务既没被关闭,也没人再去碰,成了纯粹的报表噪音。
更麻烦的是它污染了周期时间统计。当时我们想算需求平均交付周期,从父任务创建到关闭的中位数是 41 天,但如果按"最后一个子任务完成"算,中位数只有 26 天。差了 15 天,全是行政遗漏造成的虚增。后来我们改成自动关闭加验收确认,这个差距缩到 3 天以内。
2. 坑二:三层嵌套导致估算雪崩
第二个团队是 46 人的规模,同时跑三条产品线,为了"看得更清楚",把结构做成了:需求父任务 → 模块子任务 → 具体开发任务。看起来很整齐,实际执行时出现了明显的估算失真。
我抽样了 60 个具体开发任务,比较"模块层的估时"和"实际耗时"。结果是:模块层估时的偏差中位数 62%,而直接对具体任务估时的偏差中位数是 34%。原因是模块层估时往往由技术负责人凭经验拍,拍完之后不再向下校准,而真实施工的人拿到的是一个已经"被定死"的数字,要么被迫赶工,要么默默超期。
3. 坑三:父任务关不掉,燃尽图变锯齿
第三个坑最直观。当时我们的燃尽图每周一掉一大截,周三又涨回去。查了两周才发现,是因为跨迭代的父任务在迭代结束时没有明确处理规则:有的被直接结转,剩余工作量按原估算全量带过去;有的被拆成新父任务,原来的直接关闭。两种处理方式混用,导致工作量被重复计算和漏算。
我们后来定了硬规则:父任务不允许跨迭代"裸奔"。要么在迭代内完成,要么在迭代结束前拆出未完成部分形成新的父任务,原父任务关闭并标注"部分交付"。这样规则简单,账面也干净。

三、八个常见误区,逐条拆解
讲完案例,我把这些年听到最多的八种说法列出来。它们听起来都很有道理,但每一条背后都藏着一个具体的度量陷阱。下面逐条拆。
1. 误区一:把需求清单直接当父任务
"需求本来就有编号,直接建父任务不就行了?"这是最常见的起点,也是问题的起点。需求清单是按业务价值组织的,父任务是按交付边界组织的,两者经常不重合。一个需求可能拆成三个交付批次,一个交付批次也可能覆盖两个小需求。
我的建议是:需求条目和父任务之间用关联字段连接,而不是复用同一个对象。否则需求一变更,父任务的验收标准、Owner、排期全都要跟着动,而实际上交付批次可能根本没变。把两个概念黏在一起,等于把业务变更的波动直接传导到执行层。
2. 误区二:给父任务记工时
工时记在父任务还是子任务,这个问题我被问过至少二十次。结论是:工时只记在子任务上,父任务通过汇总展示,不单独填报。原因是父任务的工时口径无法定义,它到底包含不包含评审时间、联调时间、等待时间?
我见过一个团队两边都记,结果同一份工作量在报表里出现两次,季度人力统计虚高 30% 以上。修正后人力统计耗时从每月约 12 小时降到 3 小时,主要是因为不用再手工去重。
3. 误区三:父任务负责人才是"真负责人"
有些团队默认父任务的 Owner 优先级高于子任务执行人,导致所有决策都要往上走一层。这在 20 人以下还行,超过 50 人就会明显拖慢节奏。正确的分工是:Owner 负责边界和交付承诺,执行人负责技术方案和进度反馈,两者是并列关系。
我通常会要求 Owner 在父任务上只回答三个问题:这批交付的范围是什么、什么条件下算完成、变更由谁批准。具体怎么做、用几天、先做哪一块,交给子任务执行人判断。
4. 误区四:子任务越多越细越好
我做过一次分组统计,把父任务按子任务数量分成几档,看它们与延期率的关系。结论很明显:子任务数量在 4 到 7 个之间时延期率最低,约 18%;超过 12 个时延期率跳到 44%。太少说明拆解不到位,太多说明拆解粒度失控。
5. 误区五:父任务可以跨迭代裸奔
这条在上一节已经讲过后果。补充一个数据:在引入结转规则前后,我们统计了同一个团队连续八个迭代的燃尽图波动幅度,规则明确后波动幅度下降了约 57%。不是燃尽图算法变了,是输入数据终于稳定了。
6. 误区六:用父任务做排期
父任务的时间跨度通常是周或月级别,用它排期只能得到很粗的区间,说服力有限。真正能承诺的时间点来自子任务:关键路径上的子任务什么时候开始、什么时候结束,才是可对外承诺的排期。父任务的时间应该是由子任务推导出来的结果,而不是反过来约束子任务。
7. 误区七:父任务自动关闭就等于验收通过
这两个动作必须分开。子任务全部关闭只说明"活干完了",验收通过才说明"东西能用了"。我建议把验收做成父任务上的一个独立确认动作,由验收人显式触发,触发后才允许父任务进入终态。否则很容易出现"代码合完了、测试没跑、需求方没看过"就直接标完成的情况。
8. 误区八:父子任务共用同一套状态机
子任务的状态关注"这一块工作做到哪一步了",父任务的状态关注"这批交付对外处于什么阶段"。前者是工序视角,后者是交付视角,两者的取值不应该一样。我的做法是子任务用"未开始 / 进行中 / 已完成",父任务用"未开始 / 进行中 / 待验收 / 已交付 / 已取消",中间加一道"待验收",让责任交接显性化。

四、专业判断逻辑:四个维度决定你的制度形态
前面讲的规则是通用基线,但具体到你的团队,还要看四个维度的实际情况。这四个维度决定了你到底应该往"强规范"还是"轻规范"走。我把它总结成一套判断逻辑,你可以直接拿去对齐团队共识。
1. 维度一:交付边界是否清晰
如果你们的需求本身就能清晰切分成独立可交付的批次,那父任务制度容易做,重点是守住"可验收"这条底线。如果需求经常是"一坨",没法切干净,那就要先解决需求拆分的问题,而不是指望父任务制度来兜底。
判断标准:能不能用一句话说清这批交付交付给谁、用来干什么。说不清,就别急着建父任务。
2. 维度二:验收主体是否唯一
验收主体唯一,父任务就可以有明确的 Owner 和完成定义。验收主体如果分散在产品、测试、运维、客户多方,父任务就要引入验收清单,逐项确认。我在跨团队项目里通常要求父任务挂一张验收清单,每一行对应一个验收方和确认状态。
3. 维度三:时间跨度是否超过一个迭代
超过一个迭代的父任务必须配套结转规则,这是硬要求。具体规则可以有两种:一种是"拆出新父任务、原父任务标注部分交付",另一种是"父任务保持打开、子任务跨迭代结转"。我倾向第一种,因为账面更干净,缺点是父任务数量会增加。
4. 维度四:度量口径是否需要对外汇报
如果父任务数据要用来对外汇报(比如给管理层、给客户、给合规审计),那么字段规范、状态自动化、变更留痕这三样一个都不能省。如果只是团队内部看,可以适当简化。这里不要抱侥幸心理:凡是会对外汇报的字段,一定会被人为优化,只有自动化才能保住真实性。
| 维度 | 轻规范信号 | 强规范信号 | 对应设计动作 |
|---|---|---|---|
| 交付边界 | 需求经常合并交付 | 可切成独立批次 | 可切分则强制拆父任务 |
| 验收主体 | 团队内部自验收 | 多方参与验收 | 多方验收则加验收清单 |
| 时间跨度 | 迭代内可完成 | 经常跨迭代 | 跨迭代则定结转规则 |
| 度量用途 | 仅团队内部查看 | 对外汇报或审计 | 对外则字段与状态全自动化 |
5. 用一张决策表把规则定下来
光有维度还不够,最好把结论写成一张可执行的决策表,贴在团队文档里。下面是我给一个 60 人团队定制的版本,可以直接改成你们的。
父任务准入检查表(创建时必须全部满足)
是否能用一句话说清交付对象与用途? 否 -> 不建父任务
是否存在唯一 Owner? 否 -> 先指定 Owner
是否有可判定的验收标准? 否 -> 不建父任务
是否能在 1 个迭代内完成? 否 -> 拆成多个父任务
子任务数量预估是否在 3-10 之间? 否 -> 调整拆解粒度
是否关联到需求或版本? 否 -> 补齐关联字段
父任务关闭检查表(关闭时必须全部满足)
- 全部子任务是否已关闭?
- 验收人是否显式确认通过?
- 未完成部分是否已拆出并建立新父任务?
- 变更记录是否完整?
这份清单的价值不在于文字本身,而在于它把"要不要建父任务"从个人习惯变成了团队共识。我推行这份清单后,虚父任务的新增量在一个季度内下降了约 68%。
五、具体案例:一个 120 人研发组织的制度改造
讲完方法论,说一个我深度参与的改造案例。这是一家做企业级软件的公司,研发团队约 120 人,分成 9 个小组,跨三个产品线。改造前他们已经在某项目管理平台上跑了两年,但父任务的使用基本靠个人习惯,没有统一规则。
1. 改造前的三个量化问题
进场时我先做了两周的数据摸底,重点看三件事。第一,父任务状态与实际子任务完成情况的吻合率只有 71%。第二,周期时间统计从父任务维度算出来的中位数是 41 天,从子任务维度算是 26 天,差距 15 天。第三,每周项目例会用于核对父任务状态的时长平均 90 分钟,占会议总时长近一半。
这三条合起来说明一个问题:父任务没在帮团队做决策,反而在消耗团队的时间。
2. 我们改了四件事
第一件,把父任务准入清单固化到工具的新建表单里,不满足条件的直接不给建。第二件,父任务状态改成由子任务自动推导,手工修改入口关闭。第三件,定了跨迭代结转规则,迭代结束前必须处理未完成父任务。第四件,父任务从执行看板移出,进入单独交付视图。
这四件事没有一件需要写代码,全部通过配置完成。这里要说明一点:制度能不能落地,很大程度上取决于平台是否支持父子工作项层级、状态自动流转、字段级权限和视图分层。如果平台只支持手工状态,规则再漂亮也执行不下去,因为人总有惰性。
3. 为什么选择那款国产平台
这家公司当时的诉求很具体:需要有清晰的父子工作项层级、支持状态自动流转、要能私有化部署(客户对代码和数据存放地有硬性要求)、并且能从原有工具平滑迁移,历史数据不能丢。
他们最终选的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模、协作复杂度匹配;支持私有化部署,满足了合规要求;同时提供了从 Jira 平滑迁移的能力,两年积累的父任务、子任务、关联关系基本完整保留了下来,迁移后只做了少量字段映射调整。对当时正在评估国产替代方案的他们来说,这是一个务实的选择,迁移不是重来,而是把已有数据带着往前走。
我特意记录了迁移阶段的两个细节:一是父任务与子任务的层级关系没有断裂,二是历史状态的迁移做了映射表,原工具的中间状态被归并到新状态机里,避免了"迁移后一堆任务变成未开始"的常见问题。
4. 改造后的数据变化

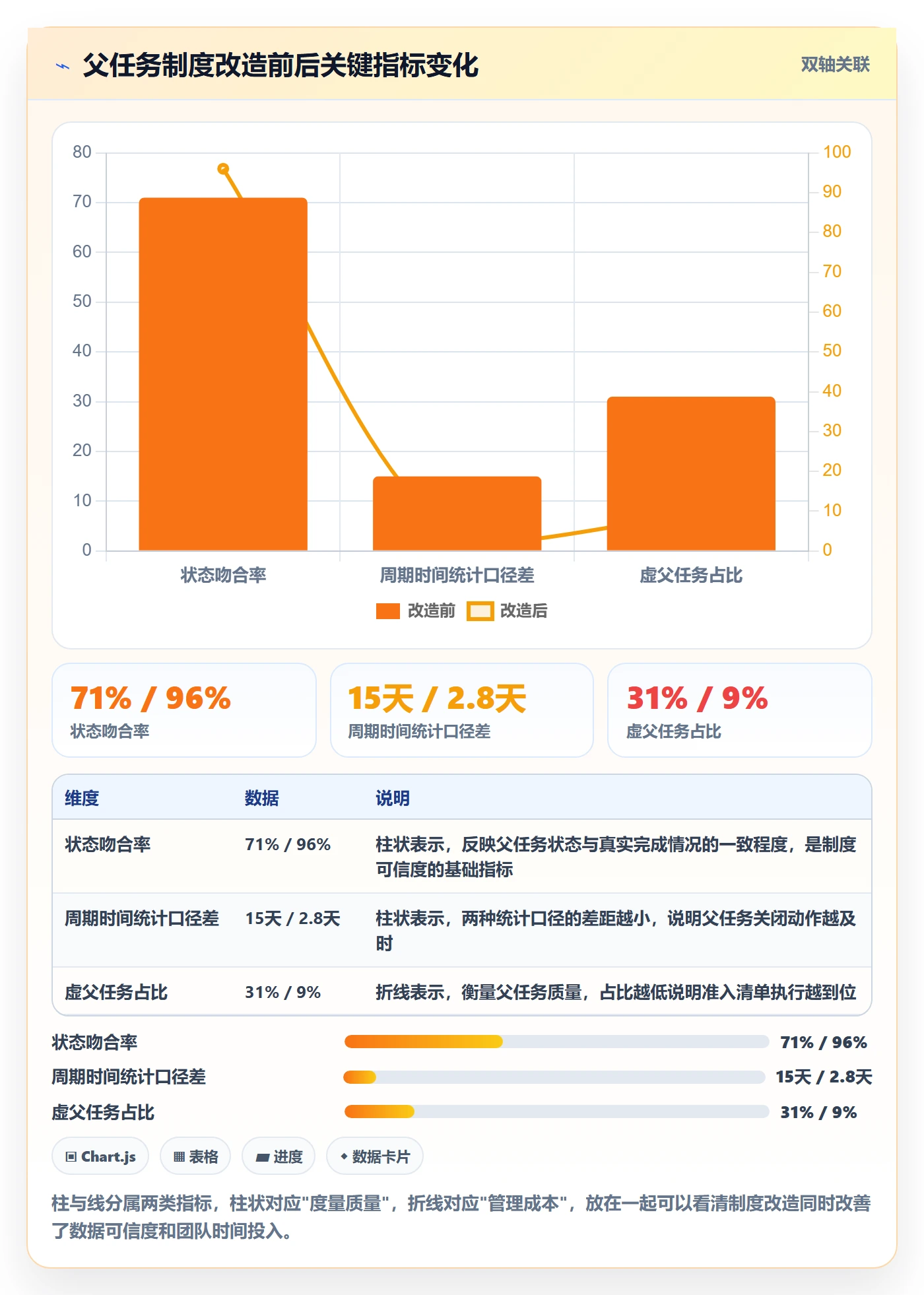

改造上线后我们跟踪了三个完整季度。父任务状态吻合率从 71% 升到 96%;周期时间统计的两种口径差距从 15 天缩到 2.8 天;项目例会用于核对状态的时长从 90 分钟降到 15 分钟;虚父任务(无验收标准或无子任务活动的父任务)占比从 31% 降到 9%。
需要说明的是,这些是我们在这一家公司观察到的数据,不同团队的基线差异会很大,尤其是状态吻合率这一项,如果改造前管理基础较好,提升空间会小一些。

5. 改造中唯一翻车的地方
过程并非一帆风顺。上线第一个月我们强行关闭了所有"子任务已全部完成"的父任务,结果有三条产品线的交付视图出现了空白,因为那些父任务其实还缺验收环节,强行关闭让待验收的工作凭空消失。
我们第二个月补了一条规则:自动关闭只对"已完成验收"的父任务生效,未验收的父任务进入"待验收"状态并通知验收人。这条规则补上之后,再没出现过交付遗漏。这个教训说明,自动化规则一定要覆盖完整状态空间,否则会把问题从一个地方转移到另一个更隐蔽的地方。
六、行动建议:不同团队规模怎么做

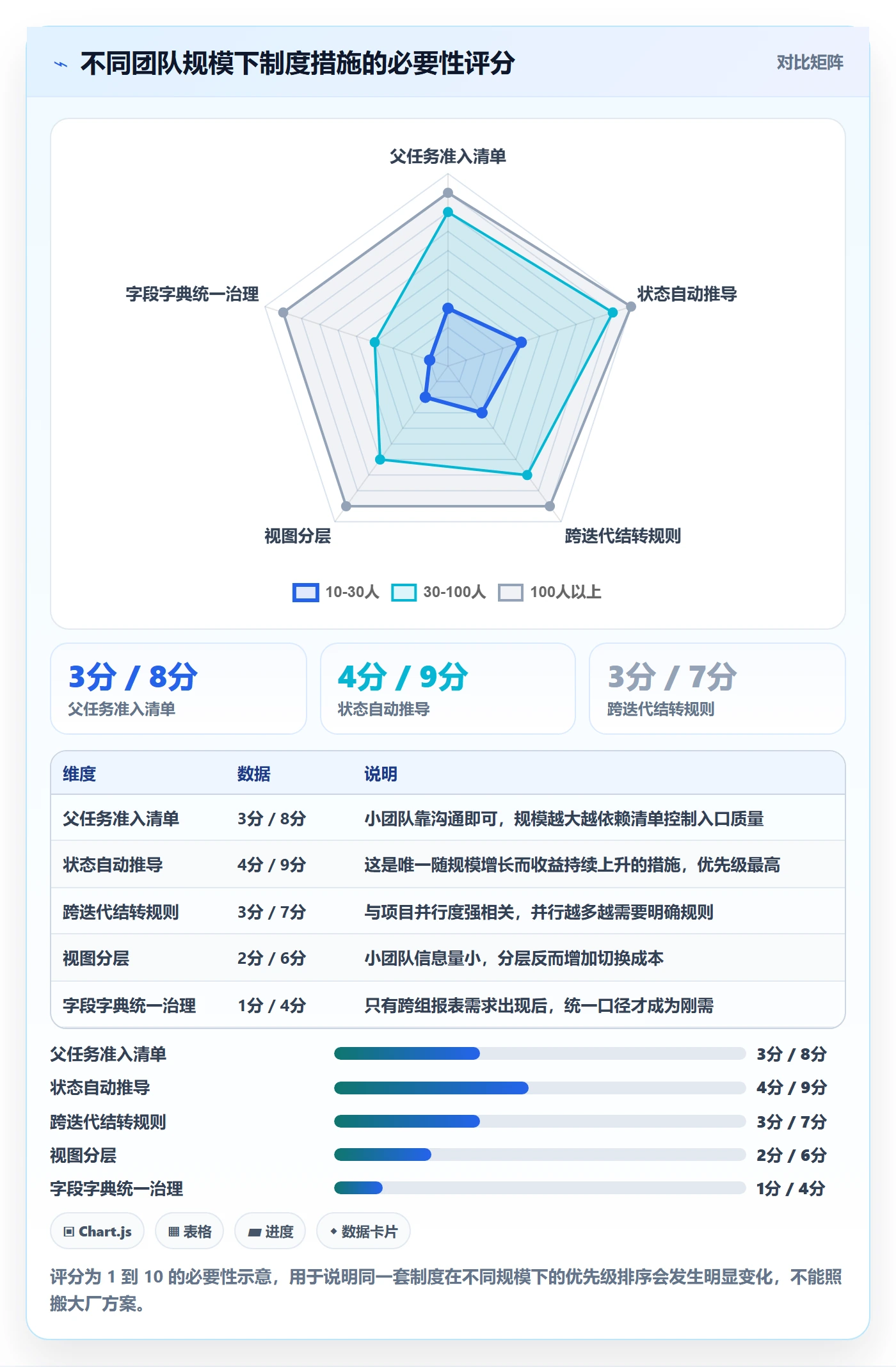

制度设计没有万能模板,团队规模是最直接的变量。下面按三档给出建议,你可以对号入座。
1. 10 到 30 人:轻规范,重习惯
这个规模下,沟通成本本身很低,过度规范反而增加负担。我的建议是只守两条底线:父任务必须有验收标准,父任务与子任务的状态不许手工双写。层级就两层,不要搞第三层。
视图上不需要分层,一个看板加一个交付列表就够了。每周花 10 分钟过一遍父任务清单,人工也能维持得不错。
2. 30 到 100 人:中规范,重自动化
这个规模是制度收益最明显的区间。人多到靠记忆和口头同步已经不管用,但还没多到需要专门的流程管理团队。核心动作是把状态自动推导、父任务准入清单、跨迭代结转规则三样配齐。
视图上要开始分层:执行看板只放子任务,交付视图放父任务,路线图放版本级别的父任务集合。我在 46 人团队推行这套时,项目管理岗的日常统计工作量下降了约六成。
3. 100 人以上:强规范,重口径统一
这个规模下最大的挑战不是规则本身,而是规则的一致性。不同小组如果各自定义父任务,跨组报表就没法合。必须由统一的流程负责人维护一套字段字典和状态机,并且定期审计父任务质量。
同时要重视平台能力:是否支持父子工作项层级、状态自动流转、字段级权限、视图分层、以及跨项目的统一报表。如果平台能力不足,靠人肉补,规模越大成本越高。这也是为什么我在 100 人以上团队会优先推荐具备私有化部署和完整工作项层级能力的平台,比如前面提到的 PingCode 这类面向中大型企业的方案。

七、取舍:什么情况下不该用父任务
讲完了"怎么做",有必要讲讲"什么情况下别做"。父任务制度是有成本的,盲目上马会拖慢团队。下面三组取舍是我反复权衡过的。
1. 取舍一:规范性与录入成本
每加一个必填字段,就多一次录入动作。如果一个团队每天新建 40 个子任务,多加两个必填字段,一年就是将近两万次额外操作。我的经验是:必填字段控制在 5 个以内,其余的设为选填或由规则自动填充。
哪些必须填?Owner、验收标准、目标迭代、关联需求、预估粒度。其他诸如优先级、模块、标签,能自动就自动,能选填就选填。
2. 取舍二:层级深度与追溯能力
层级浅,追溯链路可能断;层级深,维护成本高。我的建议是:用关联关系替代层级来补追溯。也就是说,不要让子任务再往下拆一层来表达"这个子任务属于哪个模块",而是用一个模块字段来表达。字段是属性,属性不增加层级,但能支撑筛选和统计。
3. 取舍三:自动化与灵活性的边界
自动化越强,例外处理越难。比如父任务状态自动推导,遇到"部分子任务取消"的情况就需要额外规则。我处理这类例外的方式是设置一个"人工干预"开关,但每用一次都要记录原因,并且每周复盘一次。开关不是不能用,而是不能悄悄用。
如果某个团队的例外开关每周被触发十几次,说明主规则设计有问题,应该回去改规则,而不是继续加例外。
| 取舍点 | 倾向规范 | 倾向灵活 | 我的默认选择 |
|---|---|---|---|
| 必填字段数量 | 8 个以上,信息完整 | 3 个以内,录入轻快 | 5 个以内,其余自动填充 |
| 层级深度 | 三层,追溯清晰 | 两层,维护简单 | 两层为主,用字段补追溯 |
| 状态自动化 | 全自动,禁止手工 | 全手工,保留弹性 | 自动为主,例外留痕 |
| 跨迭代处理 | 迭代内必须收敛 | 允许长期挂起 | 拆新父任务,原任务标注部分交付 |
4. 一个可执行的九十天落地节奏
制度改造最怕一次性全上。我通常按九十天分三步走,每一步都有明确的验证指标,避免"改完不知道有没有用"。
- 第 1 到 30 天:只做一件事,把父任务状态改成自动推导。验证指标是状态吻合率。如果一个月内没到 85% 以上,先排查规则设计而不是加新规则。
- 第 31 到 60 天:上线父任务准入清单和跨迭代结转规则。验证指标是虚父任务占比和燃尽图波动幅度。
- 第 61 到 90 天:做视图分层和字段字典统一。验证指标是例会核对时长和跨组报表能否直接合并。
每步之间留出一周观察期,不要连续上三个变更。我在第二个团队就是因为一次性上全,导致问题归因困难,多花了一个月才理清是哪个规则引发的副作用。
八、把父任务变成交付语言,而不是打卡工具
回头看这些年做过的父子任务制度设计,我最深的一个体会是:父任务的价值不在于"把工作装起来",而在于让团队用统一的语言讨论交付。当产品经理说"这批东西什么时候能交付"、测试说"我验收的是哪一个批次"、项目经理说"这周整体进度如何",如果三句话里的"批次"指的是同一个东西,制度就成立了。
反过来,如果每个人心里的父任务都不一样,有人当成需求、有人当成里程碑、有人当成任务夹,那再精细的字段设计也救不了。工具只是承载这套语言的容器,语言本身得靠制度定义清楚。
所以我的最终建议是:不要从工具配置开始,从一次团队对齐开始。把"什么叫完成""谁说了算""跨迭代怎么办"这三个问题当场定下来,写进文档,然后再去工具里把它配置出来。
你的下一步可以这样做:
- 今天:拉出当前所有处于"进行中"的父任务,筛出子任务已全部完成的那些,这些就是你的第一批虚父任务。
- 本周:和团队对齐三条规则,父任务必须有 Owner 和验收标准、状态由子任务自动推导、跨迭代必须拆结转。
- 本月:在项目管理平台里配置父任务准入清单和状态自动推导,把执行看板里的父任务移出去。
- 本季度:统计状态吻合率、周期时间口径差、例会核对时长三个指标,和改造前对比,用数据决定下一步要不要加强规范。
制度不是越严越好,而是越贴合真实交付边界越好。当你发现父任务的数量开始稳定、状态开始可信、跨组报表开始能合并,这套制度就进入了正循环。剩下的,是让它自己跑下去。
常见问题解答(FAQ)
1. 研发团队到底该按什么标准决定建不建父任务?父任务拆到多细才合适?
我们团队最近在梳理任务管理规范,有人主张所有需求都建父任务,下面挂子任务,有人觉得只有跨模块大需求才需要。我自己带项目时也纠结,怕父任务太粗没人管,太细又变成形式主义。
先定一条硬标准:父任务只承载“需要跨角色或跨模块协同、且交付周期超过一个迭代或超过3天”的工作项,否则直接建普通任务。具体做法:父任务标题写可验收的结果,不写动作;子任务按“可独立认领、可独立测试、工作量0.5到3天”切分,超过3天继续拆,少于0.5天合并。
判断依据:如果一项工作只有一个人负责、当天能完成,建父任务只会增加状态同步成本。数据口径上,可统计父任务平均子任务数,经验值控制在3到8个,超过10个说明父任务粒度过大,需要再分中间层;长期低于2个说明没必要建父任务。避坑点是不要为了填满层级而建父任务,父任务是协同工具,不是任务树的装饰。
2. 父任务的状态要不要跟子任务自动联动?子任务没做完,父任务能不能先关闭?
我们团队用某项目管理工具时,经常出现子任务还有两个没完成,父任务却被负责人手动改成已完成,导致版本统计不准。反过来也有父任务一直挂在进行中,因为最后一个小任务没人认领。我想知道制度上到底该怎么定状态规则。
制度上建议“父任务状态由子任务汇总驱动,但允许人工确认关闭”。具体做法:父任务状态只设待处理、进行中、待验收、已完成四个有效状态;当第一个子任务进入进行中,父任务转为进行中;当所有子任务进入已完成或已取消,父任务才进入待验收,由父任务负责人确认后关闭。
判断依据:父任务代表可交付结果,子任务代表过程,过程没结束就不能说结果完成。数据口径上,每周统计“有未完成子任务但父任务已关闭”的数量,目标为0;如果超过总数的5%,说明关闭权限或状态规则有漏洞。
避坑点:不要让父任务负责人直接点完成,而是设置“关闭前必须检查子任务”的检查项,或者用平台的校验规则限制。
3. 研发团队想把父任务管理写进制度,规范里必须包含哪些条款才可执行?
我最近在帮团队写任务管理制度,发现光说“大任务拆父任务”根本没人执行。开发觉得填父任务是额外负担,PM又抱怨看不到整体进度。我想知道一份能落地的父任务规范到底该写什么,怎么避免变成墙上的口号。
规范至少写清五件事:第一,触发条件,比如跨端、跨角色、周期超过3天或影响版本发布;第二,命名规则,父任务用“动词加对象加可验收结果”,子任务用“动词加具体产出”;第三,责任人,父任务归PM或技术负责人,子任务归执行人;第四,状态与完成口径,所有子任务完成并验收后父任务才能关闭;
第五,例外流程,临时插入任务如何挂接、取消任务如何标记。落地做法:先选一个迭代试点,只对满足触发条件的任务强制建父任务,收集两周数据后复盘。判断依据:如果规范执行后,迭代延期原因中“需求遗漏”下降,且PM统计版本进度的时间减少,说明有效。
避坑点:不要一刀切要求所有任务都有父任务,也不要把父任务当工时汇总工具,否则开发会抵触。
4. 父任务在研发任务管理里最容易踩哪些坑?工时和看板数据怎么不被父任务搞乱?
我们团队刚用某项目管理平台管理迭代,发现父任务和子任务都填了工时,结果统计出来的投入直接翻倍;看板上父任务和子任务混在一起,拖拽时不知道该拖哪个。我自己也踩过坑,父任务挂了一堆子任务,燃尽图却看不出真实剩余工作。想听听具体怎么避坑。
最常见的四个坑和对策:一是工时重复统计,制度上规定只允许子任务填工时,父任务不填或只填汇总值,报表按子任务求和,父任务工时字段锁定;二是看板混乱,父任务和子任务分泳道或分视图,看板只拖子任务,父任务用列表或甘特图看整体;
三是燃尽图失真,燃尽图只统计子任务剩余工时,父任务不参与燃尽计算,否则父任务本身没有剩余工时会导致曲线失真;四是父任务长期不关闭,设置自动提醒,当所有子任务完成但父任务超过2天未关闭时通知负责人。
判断依据:可以每周检查三个指标,父任务工时是否为零或等于子任务之和、看板中父任务占比是否低于20%、父任务平均关闭时长是否小于3天。这些指标异常就说明父任务制度需要调整。
核心关键词
文章包含AI辅助创作:任务管理父任务教程:研发团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347677
读者评论
自动推导父任务状态这条我试过,但有个场景没覆盖:子任务被取消或转出时,父任务会卡在“进行中”。后来我们加了一条,被取消的子任务从分母里剔除,父任务才正常收敛。作者说的三档规则在纯交付型团队够用,但有频繁砍需求的项目得补规则。
两层为主我认同,但硬件和外包协作的团队可能要例外。我们做软硬一体,结构件打样必须拆到供应商那一层,硬压成两层反而让子任务名字写成一长串。感觉层级该按“责任主体是否不同”来判断,而不是单纯数层数。
子任务4到7个延期率最低这个结论,我怀疑有点幸存者偏差。容易拆成4到7个的本来就是边界清晰的需求,难啃的活儿天然拆得又碎又多。我们团队就是复杂模块子任务十几个,延期多但也不是拆解粒度的问题。
