去年我帮一家 180 人的 SaaS 公司做迭代复盘,翻出了一个让我印象很深的数字:团队一个双周迭代建了 1,240 张任务卡,但真正被用户感知到的可交付成果只有 210 项左右,接近六倍的管理开销被"任务碎片"吃掉了。更麻烦的是,这些碎片里有 37% 从创建到关闭,状态流转次数都不到 2 次,也就是说,它们本质上只是某个人半天的工作,却被单独建卡、单独排期、单独评审、单独统计。
任务合并流程与规范,讨论的从来不是"怎么把卡片变少",而是"怎么让管理粒度匹配交付粒度"。产品经理在这个问题上有天然责任,因为需求拆解是任务碎片的源头,也是任务合并的第一道闸门。这篇文章我会把自己在三个不同规模团队做流程改造的完整方法、指标定义、判断逻辑和踩过的坑都写出来,包括一套可以直接抄走的合并规范模板。
核心结论:任务合并的成败由 4 个指标决定,而不是由合并数量决定
先把结论放在最前面,后面再用场景和数据展开论证。任务合并这件事,做对了是效率杠杆,做错了是事故制造机,而区分这两者的不是"合并了多少张卡",是四个可以被持续观测的指标。
可以合并的是"执行动作",不能合并的是"决策节点"
我见过最常见的错误,是团队把"合并"理解成一种批量清理动作,把看板上所有三小时以下的小卡全部打包成一张大卡。这样做确实让看板干净了,但两周后测试同学开始抱怨:这张大卡已经做完 80%,卡在最后一个接口上,可看板状态还停在"开发中",没人知道到底能不能提测。
问题的根子在于把不同类型的节点混在一起合并了。执行动作,写接口、调样式、改文案、补日志,这些是同质化的、可以被一个人连续完成的,合并之后反而减少上下文切换。决策节点,方案定稿、接口协议确认、灰度开关设计、风险等级评估,这些必须独立暴露,因为它们是等待和不确定性发生的地方,一旦被合并进大卡里,就彻底失去了可见性。
所以我的第一条判断标准很简单:合并执行动作,暴露决策节点。这条标准比任何粒度数字都更根本。
四个必须持续盯住的指标
下面这四个指标,是我在三个团队做流程改造后沉淀下来的最小指标集。它们的好处是都能从任务管理系统的数据里直接算出来,不需要额外埋点,也不需要团队额外填表。
指标
定义
健康区间(经验值)
恶化信号
任务合并率
合并后任务数 ÷ 合并前候选任务数
20%-45%
60% 说明在硬凑,<10% 说明根本没做
平均任务粒度
合并后单任务预估工时中位数
0-2.5 人天
<0.5 人天说明碎片化,>5 人天说明颗粒过粗
任务流转次数
单任务状态跳转的平均次数
3-5 次
超过 8 次说明拆得没必要,少于 2 次说明流程形同虚设
合并后又被拆回的任务数 ÷ 合并任务总数
<8%
15% 说明合并判断逻辑不成立
其中我最看重的是合并返工率。它是最诚实的指标,因为它反映的是判断质量,而不是执行数量。你合并得再多再快,只要有三成被拆回去,这个团队就是在做无用功,而且还额外支付了一次沟通成本。
一个反常识前提:合并率不是越高越好
很多团队做任务合并改造时,会把"合并率提升"当成项目目标,这从根上就错了。我在第一个团队就犯过这个错,当时把合并率从 13% 拉到 68%,看板确实清爽了,但那一季度的需求返工率从 11% 涨到了 24%。
原因不复杂:为了达成合并率,团队开始把本来应该单独讨论的问题硬塞进一张卡里。比如"优化结算页性能"和"结算页新增优惠券入口"被合并成一张卡,结果两个方案的评审意见完全冲突,卡在评审环节耗了六天,最后还是拆开了。这六天就是纯粹的浪费。
合并率应该是一个结果指标,不是目标指标。真正该被当成目标的是"平均任务粒度落在健康区间内,且合并返工率低于 8%"。

背景与真实场景:任务为什么会碎成沙子
在给出规范之前,必须先搞清楚碎片是怎么产生的。我复盘过六七个团队的看板历史数据,任务碎片化基本逃不出下面三类场景,而且它们经常叠加出现。
场景一:需求评审把一个大需求切成 30 张卡
这是最典型的源头。产品经理在评审会上讲完一个完整的需求,为了让开发排期更"精确",会当场把它拆成前端、后端、测试、配置等若干张卡。一开始是 5 张,随着讨论深入变成了 12 张,最后落到系统里是 30 张。
这里面有相当一部分拆分是没有交付意义的。比如"用户列表接口开发""用户列表接口联调""用户列表接口自测",这三张卡通常由同一个人在连续两天内完成,中间不存在等待、不存在跨人交接、不存在方案变更风险。把它们拆成三张卡,唯一的作用是让这个人每天多三次状态更新操作。
我统计过一个 22 人的业务研发团队,在未做合并规范前,任务卡里有 41% 属于"同一人、同一模块、连续三天内闭环"的类型。这部分是最应该被合并的。
场景二:跨职能协作把"一件事"拆成四份
第二类碎片来自组织边界。一个功能上线,产品写文档、设计出稿、开发实现、测试验证、运维发布,每个角色在自己的系统里各建一张卡,互相之间用"关联"连接。
这种做法在信息同步上没问题,但它制造了一个非常隐蔽的成本:没有任何一张卡代表"这件事本身"。当这个功能延期时,你去查哪张卡都查不出问题,因为每张卡看起来都按时完成了,真正的问题是它们之间的等待,设计稿等了三天,测试环境等了两天。
正确的做法不是取消各角色的卡,而是在上面加一层"交付任务",把下面这些角色卡合并挂载。合并的对象是同一个交付目标的进展视图,而不是具体工种的执行动作。
场景三:看板仪式催生的"为更新状态而建卡"
这一类最隐蔽,也最好笑。团队规定每日站会必须更新任务状态,于是一些人为了"有东西可更新",把一个技术调研拆成"查资料""写结论""发群里"三张卡,每天更新一张。
还有一种变体是"阻塞卡"泛滥:遇到问题就建一张阻塞卡,问题解决后再建一张"解除阻塞"的卡。一个季度下来,光"阻塞相关"的卡就有两百多张,看板上全是流程噪音。
这类碎片的判断标准非常清晰:如果一张卡的存在意义是记录流程动作而不是交付物,它就不该是一张卡,应该是评论、标签或者子状态。
碎片化的真实成本到底有多大
很多人低估了碎片成本,因为它分散在每个人每天的操作里,很难被感知。我用一个 22 人团队的两周数据做过测算,把碎片化成本拆成四类。

合计约 157 人时,换算下来相当于一个迭代白白占用两名工程师的全部时间。这就是为什么我坚持认为任务合并不是"流程美化",而是实打实的产能释放。
拆解五个常见误区
在我做过的流程复盘里,任务合并失败的案例,原因基本都落在下面五个误区里。每一个我都至少踩过一次,所以这部分写的是教训而不是理论。
误区一:把合并等同于删任务
这是最危险的一个。有人在会上说"这些小卡没必要存在",然后真的把卡删了,或者把几十张卡合并成一张然后把原本的具体工作内容全部丢掉。
合并的正确姿势是保留内容,改变容器。原来 8 张卡的描述、验收标准、讨论记录、关联文档,全部要作为子项或正文迁移到合并后的卡里,一张都不能丢。否则三个月后有人问"这个边界条件当时是怎么定的",你就再也查不到了。
我在第一个团队就干过这事,合并了 90 多张卡,只保留了一句标题,结果下一个迭代做关联功能时,所有人都不知道上一个版本处理过一个非常刁钻的时区问题,直接导致了线上事故。这个代价我记到现在。
误区二:合并粒度凭手感,没有统一标准
同一个团队里,A 组把 2 人天以内的都合并,B 组把半天以内的才合并,结果就是跨组排期完全没法比较。A 组说"我这周完成了 6 个任务",B 组说"我完成了 19 个",管理者听到的是两组效率差三倍,实际上只是粒度口径不一样。
解决方案不复杂:把粒度写进规范,并且用同一个单位表达。我通常建议统一用"预估净工时(人天)"这个口径,并且在任务模板里设成必填字段。没有这个字段的任务,不允许进入排期。
误区三:合并之后彻底失去可追溯性
合并会天然削弱追踪精度,这是代价,必须承认。但如果处理得当,损失可以很小。核心手法是建立"合并映射"关系:合并后的卡要能一键展开看到被合并的原子工作项,以及每项的实际完成情况。
好消息是现在主流平台都支持子任务、检查项和关联关系,做这个映射并不需要额外开发。我自己的做法是把被合并的原子项做成检查项(Checklist),而不是子任务,因为检查项足够轻,而且能直接反映完成比例。
误区四:用合并掩盖需求没想清楚
这是最本质的一个误区,也是产品经理最该警惕的。有些需求之所以被拆得很碎,不是因为管理粒度问题,而是因为需求本身就没想清楚,只能走一步看一步。
这种情况下强行合并,会得到一个"巨型的、方向模糊的、没人能验收"的任务卡。它看起来很大,实际上什么都不是。
判断方法:如果一张任务卡无法写出一句清晰的验收标准,问题不在粒度,在需求清晰度。这种情况下正确的动作是回到需求评审,而不是动手合并。
误区五:一刀切,全团队用同一个阈值
我见过有团队把"小于 1 人天必须合并"写成铁律,结果数据团队的 ETL 任务被强行合并了,而这些任务原本需要独立的失败重试和监控告警。合并之后,一个环节失败整张卡都要重跑,排查成本反而上升。
不同职能的合并逻辑天然不同。业务功能开发适合按"交付切片"合并,数据与算法适合按"管道阶段"保持独立,设计适合按"页面组"合并,测试适合按"验证场景"合并。规范应该规定判断逻辑,而不是规定一个全局数字。

专业判断逻辑:一个可复用的合并决策模型
误区讲完,接下来是方法。我把自己用了三年多的判断模型整理成一套四问法加一套阈值算法,任何团队都可以直接套用。
四问判定法:四个问题全部为"是"才可以合并
这四问是我从无数次踩坑里提炼出来的,顺序很重要,因为它们的优先级不同。
是否由同一责任人连续完成?如果中途需要交接给另一个人,合并就会隐藏交接点,必须保留独立任务。
是否存在独立的决策或评审节点?只要有一个需要单独拍板的点,这个点就必须独立暴露。
是否共享同一套验收标准?验收标准不同的工作项,合并后无法通过一次验收,必然要拆开。
是否可以在 3 个自然日内闭环?超过这个时间跨度的合并,会显著降低进度可见性,不适合合并。
四个问题里,第 2 问是最高优先级的一票否决项。我宁愿多留一张决策卡,也不愿意让一个待确认的方案被埋在一张大卡里三天没人发现。
合并阈值:用"切换成本"算,而不是用"工时"算
大部分团队的阈值是"小于 X 小时就合并",这个口径其实是错的,因为它只看单张卡的体量,没看拆卡带来的额外成本。更合理的算法是比较"拆开的总成本"和"合并的总成本"。
拆开的总成本包括:建卡与字段填写时间、状态流转操作时间、站会同步时间、跨卡追踪时间、排期协调时间。合并的总成本包括:信息丢失风险、进度可见性下降、验收复杂度上升、单点阻塞扩散。
我通常用一个简化公式来指导实际判断:
`拆开净成本 = (建卡与填字段 8min + 状态流转 6min × 流转次数
+ 站会同步 3min × 迭代天数 × 2
+ 排期协调 5min) × 卡片数
合并净成本 = 可见性损失系数 × 任务预估工时(人天) × 60min
+ 阻塞扩散概率 × 平均阻塞时长(小时) × 60min
判断规则:
拆开净成本 > 合并净成本 × 1.2 → 合并
拆开净成本 < 合并净成本 → 保持独立
两者接近 → 默认保持独立(保守优先)`
这套公式不需要精确计算,它的价值在于逼着团队把"可见性损失"和"阻塞扩散"这两个平时被忽略的成本显式化。当你能说出"合并这张卡会让进度可见性下降,可能多花 4 小时排查",讨论就会从感觉之争变成成本之争。
三条不能碰的拆分红线
与合并对应的是拆分,同样需要规则。我在所有团队都会强调三条红线,触碰任何一条都必须拆开。
红线一:存在跨团队依赖。只要这张卡的完成需要另一个团队配合,就必须拆开,否则对方团队无法在自己的看板里看到它。
红线二:包含对外承诺时间点。任何有明确对外承诺(客户交付、合同约定、监管要求)的工作,必须独立成卡,不能合并。
红线三:风险等级为高。高风险任务需要独立监控和独立回滚方案,合并会让风险评估失真。
把规则写成可执行的配置
规范写在文档里没人看,写进工具里才会被执行。下面这段是我在一个 150 人团队实际使用的合并规则配置示例,采用声明式写法,可以直接映射到任务平台的自动化规则或工作流引擎里。
`merge_policy:
version: 2.1
scope: "迭代内任务"
四问判定法,全部为 true 才允许合并
merge_guard:
same_owner: true
no_decision_point: true
shared_acceptance: true
粒度区间,超出则自动打标提示
within_days: 3
granularity:
target_person_days: [1.0, 2.5]
warn_below: 0.5
warn_above: 5.0
硬性拆分红线,命中即禁止合并
split_redlines:
- cross_team_dependency
- external_commitment
- risk_level == "high"
按职能差异化阈值,避免一刀切
by_function:
backend: { merge_unit: "交付切片", max_days: 3 }
frontend: { merge_unit: "页面组", max_days: 3 }
data: { merge_unit: "管道阶段", max_days: 1, keep_independent: true }
qa: { merge_unit: "验证场景", max_days: 2 }
design: { merge_unit: "页面组", max_days: 4 }
合并后必须保留的可追溯信息
traceability:
keep_checklist: true
keep_links: true
keep_original_owner: true
require_merge_note: true
监控与告警
monitor:
merge_rate_alert_above: 0.45
rework_rate_alert_above: 0.08
review_cycle: "每迭代"`
这套配置最大的好处是把争议前置。以前是合并完了才被质疑,现在是合并时自动命中规则并给出提示,讨论成本直接降下来。
案例与数据观察:一家 150 人团队三个迭代的合并改造
下面这个案例是我在 2024 年参与的一次完整改造,团队规模 150 人左右,属于中大型组织,业务是面向企业的 SaaS 产品线,跨三个城市办公。这个规模段的团队做流程改造有一个特殊难点:既不能像二十人团队那样靠口头约定,也没有足够流程团队支撑重型规范,必须依靠工具能力来落地。
改造前的基线
改造前的三个迭代,团队的平均数据是这样的:每迭代约 1,100 张任务卡,平均任务粒度 0.6 人天,平均状态流转 6.4 次,需求返工率 19%,跨卡延误定位平均耗时 5.1 小时。
最典型的问题出现在跨城市协作上。北京的产品和成都的开发在同一个需求上各建了卡,由于没有统一的交付任务视图,成都团队的一次环境等待硬生生拖了四天,而双方看板上显示的进度都是"进行中",没人发现问题。
我们做了什么
改造分三步走,每一步都配合工具能力落地,而不是先写文档。
第一步,建立统一交付任务层。在每个需求下建立一张交付任务卡,把原本分散在各职能的卡合并挂载为检查项,形成单一进展视图。这一步解决了跨城市"看不到彼此"的问题。
第二步,落地四问判定法与粒度区间。把前面那套合并规则配置到工作流里,创建任务时自动校验,命中红线直接禁止合并并给出原因。
第三步,建立指标看板与双迭代复盘节奏。把合并率、平均粒度、流转次数、合并返工率做成看板,每个迭代结束自动生成趋势,由产品经理牵头复盘。
这里我要特别说一下工具选择的影响。这个团队当时正在用海外工具,私有化部署一直没有落地,数据合规上有顾虑,同时国内办公网络访问速度不稳定,卡片的加载延迟经常在 2 秒以上,这在任务量大时非常影响操作效率。后来他们评估迁移到了 PingCode,主要考虑三点:一是支持私有化部署,数据留在自己机房,合规问题一次解决;二是支持从原有工具的平滑迁移,历史任务、状态、关联关系都能保留,不用重建数据;
三是从国产替代角度看,功能覆盖度和迁移成本比较平衡,是替代海外方案的可行选项。
迁移之后,这个团队最直观的收益不是功能多了什么,而是任务创建和状态流转的操作耗时下降了,页面响应快,操作路径短,这让"每天都有人愿意认真维护任务卡"这件事从口号变成了习惯。流程改造最怕的就是操作成本高,一旦高,规范再漂亮也会被绕过。

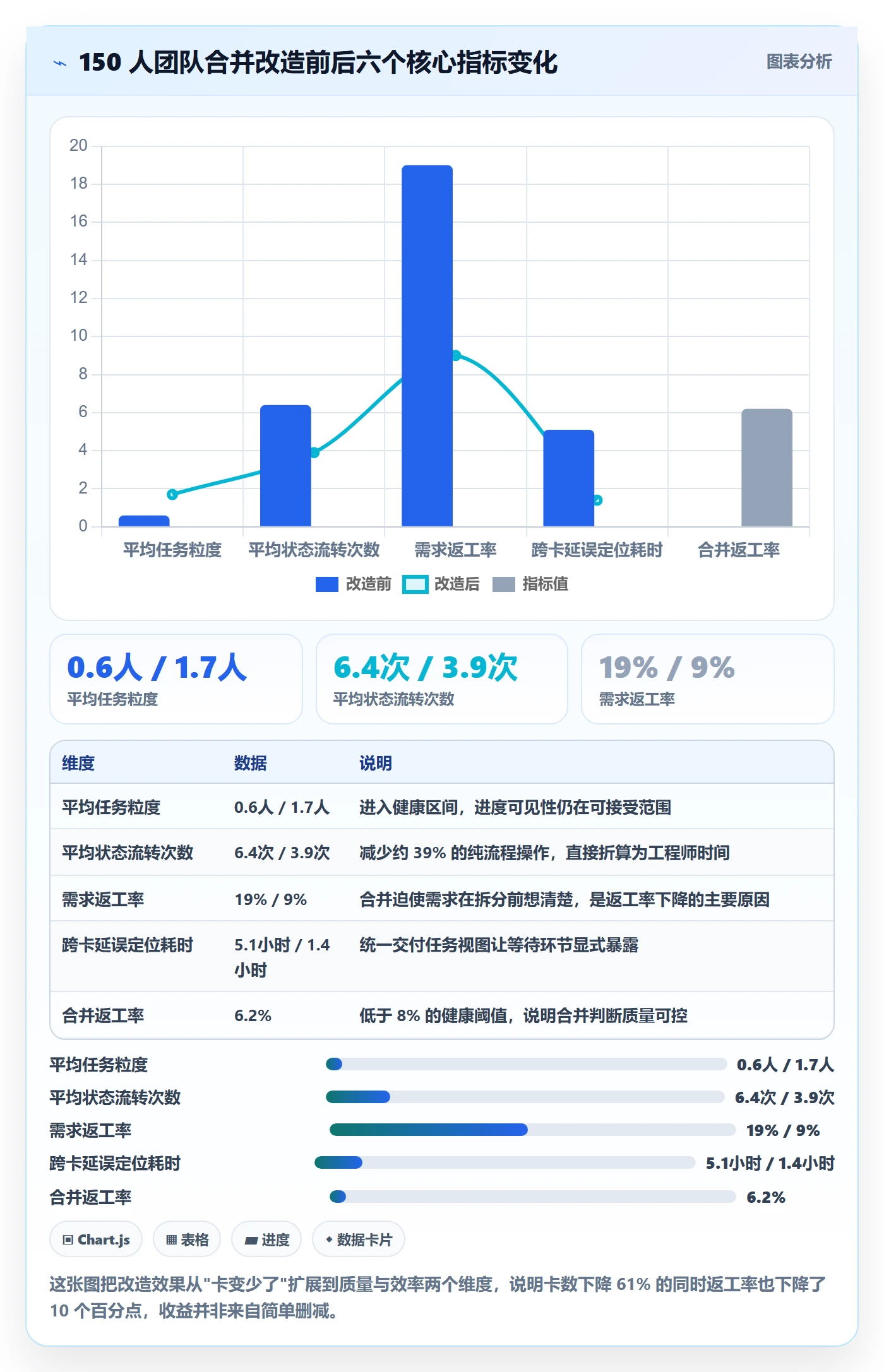

三个迭代后的数据
改造后经过三个完整迭代的稳定期,核心指标变化如下。为了让数据更可信,我把同一口径的观测方式也一并列出:所有数值均取自团队任务系统的历史数据导出,统计周期为两个完整迭代,排除了中途插入的紧急需求。

值得单独说一句的是返工率。改造前 19%,改造后 9%,降幅超过一半。这个变化最初不在我们的预期里,因为合并看上去只是管理动作,不该影响交付质量。复盘后我们找到了原因:合并迫使产品经理在拆卡之前把验收标准想清楚。因为合并要求"共享同一套验收标准",想不清楚就无法合并,这个约束反而倒逼了需求清晰度。
这也是我在多个团队反复观察到的现象,所以想再用一张图把这个因果关系呈现出来。

一、不同情况下的行动建议
规范不能照抄,必须按团队实际情况调整。下面按三个维度给出差异化建议,每个维度都说明"为什么这样建议"。
按团队规模
规模决定的是沟通成本的量级,而任务合并本质上是在降低沟通成本,所以规模越大,合并的边际收益越高。
团队规模
推荐合并率
核心动作
判断依据
10 人以下
15%-25%
只做同人同模块合并,靠口头约定即可
沟通成本低,过重规范反而拖慢节奏
10-50 人
25%-35%
建立交付任务层 + 统一粒度字段
开始出现跨职能等待,需要单一视图
50-200 人
30%-45%
四问判定法 + 工具自动校验 + 指标看板
跨地域协作,必须依靠工具而非记忆
200 人以上
35%-45%
分职能差异化阈值 + 双周复盘机制
业务线差异大,一刀切必然失败
按业务类型
业务类型的差异主要体现在"什么算一个交付单位"上,这直接决定了合并的基本单元。
To B 交付型业务:按客户场景合并。一个客户的完整上线配置可以是一张卡,但要保留每个配置项的检查项,因为交付验收时客户会逐项核对。
To C 迭代型业务:按实验分组合并。同一实验下的埋点、开关、A/B 分流配置应当合并,但实验决策点和放量节点必须独立。
平台与中台型业务:按接口或能力单元合并。对外提供的每一个能力边界都应当独立成卡,因为它们是其他团队的依赖对象。
数据与算法型业务:按管道阶段拆分优先。数据任务的重试、监控、失败恢复逻辑差异大,合并会显著提高排障成本,建议保持较高独立度。
按工具能力
工具能力决定了规范能落到多深。这里必须实话实说:如果工具不支持检查项、关联关系、自动化校验和自定义字段,那么前面讲的四问法和阈值算法就只能靠人工执行,实际落地率通常不到三成。
这也是我在中大型团队里更倾向于推荐具备完整工作流引擎和私有化部署能力的平台的原因。比如 PingCode 在这类场景下的适配点比较明确:支持私有化部署满足数据合规要求,支持从海外主流工具平滑迁移所以历史数据不用重建,这两点对于 100 人以上、有合规要求或迁移诉求的组织来说,是决策时的关键权重项。工具选对了,规范才有执行的载体。

二、不同情况下的取舍
任何规范都是取舍的结果,讲清楚取舍才能让团队真正理解规则背后的逻辑,而不是机械执行。下面三组取舍是绕不开的。
追踪精度 vs 管理成本
这是最核心的一组取舍。粒度越细,追踪精度越高,但管理成本也越高,而且管理成本的增速通常快于精度收益的增速。
我的判断是:把精度留给不可逆的节点,把效率留给可逆的执行动作。什么叫不可逆?对外承诺的时间点、一次性的架构决策、涉及数据迁移的操作,这些一旦出问题代价很高,精度必须保留。而写代码、改样式、调参数这些可以随时调整的动作,完全可以合并,大不了重做一天。
具体到这里,我给出的行动建议是:在任务模板里增加一个"可逆性"字段,只有"不可逆"的任务才需要最细的粒度管理,其余任务一律采用合并规则。
个人责任 vs 协作效率
合并天然会弱化个人责任归属,因为一张大卡可能对应多个人的工作。很多管理者担心这会带来"吃大锅饭"问题,所以坚持细粒度拆卡以便考核。
我的看法是,这个担心在多数研发团队是被高估的。原因在于代码提交记录、评审记录和检查项完成状态已经足够还原每个人的贡献,不需要靠任务卡的粒度来做人效统计。用任务卡数量做绩效,几乎必然会催生"为凑数而拆卡"的行为,这个反向激励的代价远大于考核收益。
所以取舍的结论是:责任归属交给版本控制与评审记录,任务粒度交给交付效率,两者分开管理,各取所需。
标准化 vs 灵活性
规范越标准,跨团队可比性越强;但规范越标准,边缘场景的适配成本越高。我见过最极端的案例是一个团队把合并规则定到"任何情况下不得合并超过 3 张卡",结果一个纯配置类需求被强行拆成 5 张卡,每张卡的有效工作量不到 20 分钟。
我的建议是采用"默认规则 + 例外申请"的结构。默认执行标准化规则,例外情况走一个轻量的申请流程,由产品经理和一位技术负责人双签确认,并记录到例外清单里。如果一个例外类型在两个月内出现了三次以上,就该考虑把它写进默认规则,或者反过来确认它是个真例外。

三、落地规范:把合并流程写成 3 页 SOP
前面讲的是判断逻辑,这一节给出可以直接使用的落地模板。我建议控制在 3 页以内,超过 3 页的规范在研发团队里的实际阅读率会断崖式下降。
合并申请模板
合并不应该是某个人的自由裁量,而应该有一个轻量的申请与记录机制。模板只需要五个字段。
`任务合并申请单
合并目标
合并后任务标题:______________________
一句话交付价值:______________________
被合并任务清单
| 任务ID | 标题 | 预估人天 | 原责任人 |
|---|---|---|---|
四问自检(全部为是才可提交)
同一责任人连续完成
无独立决策或评审节点
共享同一套验收标准
可在 3 个自然日内闭环
红线检查(命中任意一条则不可合并)
存在跨团队依赖
包含对外承诺时间点
风险等级为高
追溯保障
被合并项是否已转为检查项:[ ] 是
原始关联文档是否保留: [ ] 是
合并说明是否已填写: [ ] 是
评审机制
我不建议为合并单独组织评审会,那会增加太多成本。更实际的方案是把合并审核嵌入已有的迭代计划会,由产品经理在讲解需求拆解时同步说明合并方案,技术负责人当场确认。
只有例外申请需要异步双签,这个流程通常不超过 5 分钟。关键是所有例外都要记录,形成例外清单,供季度复盘使用。
3. 指标看板
看板只放四个核心指标,按迭代更新,不要放太多。我见过放十几个指标的看板,结果是没人看。
- 每迭代合并率,附健康区间参考线(20%-45%)
- 平均任务粒度中位数,附目标区间(1.0-2.5 人天)
- 合并返工率,附告警线(8%)
- 需求返工率,作为间接验证合并质量的结果指标
4. 复盘节奏
双迭代复盘是我试过的最合适的频率。单迭代太频繁,改动还没显现效果;月度又太慢,问题会积累。双迭代刚好覆盖一个完整的调整,观察周期。
复盘会上只讨论三个问题:合并返工率有没有超过 8%?例外清单里有没有重复出现的类型?下一周期需要调整哪一条阈值?控制在 30 分钟内。
四、常见问题速查
1. 合并之后被拆回,责任应该算谁的?
不算责任,算信号。合并返工率是判断规则质量的指标,不是追责依据。一旦开始追责,团队会为了不被追责而拒绝合并,返工率反而会上升。正确的处理是把它当成规则优化的输入,看看是哪一类任务频繁被拆回,然后调整阈值或补充红线。
2. 需求本来就拆得粗,还需要做合并吗?
需要,但优先级不同。这种情况下应该先解决需求清晰度问题,因为合并的前提是"共享同一套验收标准",如果验收标准本身写不出来,合并只是把模糊放大。建议先补齐验收标准模板,再推行合并规范。
3. 合并会不会影响工时统计和排期准确度?
会有影响,但方向通常是正向的。碎片化任务的估算误差会互相抵消,看起来平均,实际上单个任务误差很大。合并后的任务估算基数更大,相对误差反而更小。我观察到的数据是:合并后任务的预估偏差从 ±47% 收窄到 ±23%。
4. 不同城市或不同职能之间怎么统一口径?
统一的是判断逻辑,不是具体数字。跨地域团队最容易出问题的就是各自理解不同,所以规范里要明确写"四问判定法"和"三条红线",这两条是全局统一的。至于具体的粒度区间和合并单元,按职能差异化配置反而更合理。
5. 现有工具不支持检查项或自动化校验怎么办?
短期用文档加人工审核过渡,中期应该把工具能力纳入评估。原因是这套规范的核心执行力来自自动拦截,靠人工审核在任务量大时基本会失效。评估时重点看四个能力:是否支持任务合并与检查项、是否支持自定义字段与粒度校验、是否支持工作流自动化、是否支持私有化部署和从现有系统平滑迁移。对于 100 人以上的组织,后两项在合规和数据连续性上的权重往往被低估。工具能不能承载规范,直接决定了规范能不能活过三个月。
五、总结:合并的真正目标,是让管理粒度匹配交付粒度
回到开头那个数字:1,240 张卡对应 210 项交付成果。这个差距不是员工的效率问题,而是管理粒度和交付粒度脱节的结果。产品经理在这个问题上的角色非常特殊,因为需求拆解是碎片的源头,而合并规范的第一道闸门握在你们手里。
我想留下三个我认为最独特的判断,作为这篇文章的收束。
第一,合并率是结果指标,不是目标指标。把合并率设成目标,团队一定会为凑数字而合并,返工率会告诉你真相。真正该盯的是合并返工率和平均任务粒度。
第二,合并最难的部分不是判断哪些能合,而是承认哪些必须拆。跨团队依赖、对外承诺、高风险任务这三条红线,能不能守住,决定了一套规范是提升效率还是制造事故。
第三,规范的生命力来自工具的自动执行,而不是文档的完整度。我见过最漂亮的规范文档在三个月后被完全遗忘,也见过只有半页规则但因为写进了工作流而稳定运行了两年的团队。差别就在这一点上。
下一步我建议你做三件很具体的事。第一,导出你团队最近一个迭代的全部任务数据,算出合并率、平均粒度和平均状态流转次数这三个数,先知道自己在哪里。第二,挑出预估在半天以内、且由同一人完成的那些任务卡,看看它们占了多大比例,这个比例就是你的第一个改进空间。第三,在下一个迭代的计划会上试运行四问判定法,只试一个迭代,用数据决定要不要继续。
不要一次改完所有规则,也不要指望第一个迭代就见效。流程改造的真实节奏是:先让团队相信这件事有价值,再让工具帮你把它固定下来。
常见问题解答(FAQ)
1. 任务合并的判定标准是什么,哪些小任务该合、哪些必须拆?
我们做 B 端项目的时候,看板上动不动就压着三四百条任务,一大半是「改个文案」「调下接口参数」这种十分钟的活,翻两屏都找不到主线。我一开始想全合并算了,结果合并完又发现有些活根本不该放一起,回滚的时候一锅端,特别难受。到底有没有一个能落地的判断口径,而不是靠感觉?
我一般用「三同一独立」这四个条件来判断,前三个满足、最后一个不满足才合并:同一交付物(比如同一个导出功能)、同一验收人、同一上线窗口(同一批发布或同一个迭代内上线),同时这个任务没有独立的回滚点或独立的验收动作。
举个实际例子:一个导出按钮涉及 3 处文案调整、2 个字段格式变更,预估分别是 0.2、0.3、0.5 人天,验收人都是同一个业务方,都在同一个发版批次里,这就可以合并成一个任务,预估工时写 1 人天。反过来,如果其中有一个字段变更要单独灰度、单独回滚,那它必须拆出来,哪怕只花半小时。
另外一个经验阈值:预估工时中位数控制在 0.5 到 2 人天之间比较健康,低于 0.5 人天的散活优先考虑合并,高于 2 人天的任务优先考虑拆。建议把这几条直接写成 checklist 挂到任务模板的描述区顶部,新建任务时强制过一遍,比事后开会统一口径有效得多。
2. 任务合并之后,工时、进度和燃尽图该怎么统计,数据口径怎么定?
我把迭代里 7 个零散小任务合并成 1 条之后,燃尽图当天直接掉了一大截,周报里「完成任务数」从 23 变成 4,老板问我这周是不是摸鱼了。我当时也解释不清,因为合并前没想过统计口径会变,特别尴尬。想问问合并后到底怎么算工时和进度,才不会让数据失真。
核心原则是:展示层级可以收敛,统计口径绝对不能丢。合并时要做三件事。第一,把被合并子项的预估工时求和,写进父任务的预估字段,并把合并前的任务 ID 列表记在任务的变更记录或描述里,保证任何一次回溯都能还原原始颗粒度。第二,进度按工时加权算,不按任务条数算。
比如三个子任务预估是 4 小时、2 小时、2 小时,合并后预估 8 小时,如果完成了 4 小时那块,进度是 50%,而不是 1/3 或 100%。
第三,周报里把「任务条数」和「总工时」两条线拆开看,任务条数只用来判断颗粒度是否失控,工时完成率才是衡量产出的口径,并且要在周报脚注里写明本期发生过 N 次合并。
另外建议合并操作尽量放在迭代中期评审这种固定节点批量做,避免迭代最后一天临时合并,那会让本来平滑的燃尽图出现一个假的陡降,看起来像数据造假。
3. 合并任务谁有权操作,流程上怎么留痕,才能避免「别人把我任务合了」的扯皮?
我们团队之前出过一次矛盾:有人为了把看板弄清爽,顺手把别人负责的三个任务合并成一条,负责那块的同事第二天打开平台直接懵了,以为任务被删了,在群里吵了半天。我自己也遇到过任务被合并后验收人变了的情况,最后返工。这种权限和留痕的事,到底该怎么定规则?
我后来推的规则是三条,执行成本很低但基本杜绝了扯皮。第一,权限上只允许任务创建人或该模块的负责人在自己的任务上执行合并,跨人合并必须由迭代负责人确认,普通成员不能合并别人名下的任务。第二,动作上强制留痕:合并前必须在被合并任务下评论并 @ 所有执行人,写清合并到哪条任务、原因是什么;
合并后父任务里要保留一行「本任务由 X、Y、Z 合并而来」的记录,包含原任务 ID 和合并人、合并时间。第三,时间上尽量收敛到固定节点,比如迭代中期评审或每周一次的看板清理窗口,而不是随手合。
判断依据很简单:合并的本质是收敛展示层级、减少看板噪音,不是抹掉工作记录,所以只要原始信息和责任人链路能完整还原,合并就是安全的,反之就不该做这个动作。真出错了也能靠留痕快速回滚拆开,不至于靠记忆扯皮。
4. 衡量任务管理水平该看哪几个指标,怎么避免为了指标好看而瞎合并?
老板让我给产品团队定几个任务管理的考核指标,我最怕的就是只统计「任务数量」,因为一旦这么定,大家立刻就会开始拆任务凑数,或者反过来拼命合并把数字做漂亮。我想找几个不容易被玩坏、又能真实反映管理质量的指标,最好是带具体口径和健康区间的。
我建议用一组互相牵制的指标,单看任何一个都会失真。第一,任务颗粒度中位数,看预估工时中位数,健康区间是 0.5 到 2 人天,低于 0.5 说明建得太碎,高于 2 说明该拆。第二,任务重开率,也就是合并后又被拆开、或标记完成后又重新打开的比例,这个指标超过 5% 就说明合并判断标准太松。
第三,合并率,等于由合并产生的任务数除以当期新建任务总数,10% 到 25% 属于正常清理范围,超过 30% 往往是在用合并掩盖颗粒度失控。第四,任务流转周期中位数,从任务开始到完成的天数,这个最不容易作弊,因为它和任务条数无关。
这四个指标里,合并率负责约束「别乱合」,颗粒度中位数负责约束「别乱拆」,重开率是纠错信号,流转周期是最终结果。落地时每周固定采样一次看趋势就够了,不要拿绝对值排名,也不要把任务条数直接写进个人绩效,否则一定会被反向优化。
核心关键词
文章包含AI辅助创作:任务合并流程与规范:产品经理任务管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347277
读者评论
合并率的健康区间给得挺具体,但我们团队试过一版,卡在“合并返工率”没法稳定统计上。谁来判断一张卡是“被拆回”还是“需求变更后正常拆分”?这两个在系统里长得一样,最后这个指标就流于形式了。想问问你们当时是靠人工标注还是靠流程约定?
把被合并的原子项做成检查项这个做法我试过,轻是轻,但检查项没法单独指派、没法挂预估工时,跨人协作时就露馅了。如果这几项本来就是不同人做的,检查项反而让责任变模糊。觉得子任务重一点但更实在,可能还是得分场景选。
碎片化的根因好像不全在流程。我们这边很多小卡是绩效按“完成任务数”算出来的,不建卡就没产出记录,合并了反而吃亏。这种情况下再规范的合并模板也推不动,得先把考核口径改了,不然就是让干活的人自己承担管理成本。
