去年三季度,我接手了一个 37 人的跨端项目组,接手的第三天,我在周会上问了一句:“现在进行中的任务里,有多少是执行人明确、并且知道什么叫做完的?”全场沉默大概 15 秒。会后我拉了数据:142 个进行中任务中,只有 61 个存在唯一责任人,只有 44 个写了验收标准,整体逾期率 34%,需求返工率 27%。
这篇文章要解决的,就是这个问题。执行人管理不是“催人干活”,而是把任务、责任人、时间、验收标准这四个变量,用一套可复用的清单钉死在协同流程里。下面这份清单,是我在 37 人项目组、随后推广到 200 人研发体系的完整落地记录,包含数据、工具配置、判断逻辑和取舍标准。
一、先给结论:执行人管理的核心不是“管人”,而是压低协作摩擦
在我看过的几十个研发团队里,执行人管理做得好的和做得差的,差异几乎不体现在“员工是否努力”上,而体现在“信息从产品经理到执行人的传递损耗率”上。这个损耗率一旦超过某个阈值,再强的个人能力也会被稀释掉。
1. 执行人管理的本质是管理“任务,人,时间”三元约束
很多人把执行人管理理解成“派活+跟进”,这是把它降维成了日程管理。真正的执行人管理,同时约束三件事:任务本身是否被定义清楚、执行人是否有唯一决策权、时间是否有可回溯的锚点。任何一项缺失,都会在链路下游以返工、等待、重做的形式把成本还回来。
我做过一个粗略测算:一个任务如果“验收标准模糊”,它带来的返工成本大约是原任务工期的 0.8 倍;如果“存在两个以上责任人”,它带来的协调成本大约是 0.5 倍工期;如果“没有明确截止时间”,它带来的等待成本大约是 0.6 倍工期。三项叠加,实际成本接近原估的 3 倍。

2. 三条不可让渡的底线
无论团队规模多大、用什么工具,我在任何项目里都会守住三条底线。它们不是最佳实践,而是底线,破了这三条,后面所有方法论都是空转。
- 单一责任人:每个任务有且只有一个执行人(Owner),可以有多个协作者,但只有一个人对“做完”负责。
- 可验证的完成定义:任务卡片上必须写清楚“什么状态叫完成”,而不是“实现 XX 功能”这种描述。
- 可回溯的时间戳:任务的状态变更必须有时间记录,否则你无法区分“没开始”和“卡住了”。
这三条听着简单,但我统计过:在我接触的团队中,能同时满足三条的任务比例,第一次盘点时通常不到 45%。执行人管理的第一步从来不是引入工具,而是把这三条变成任务创建的准入条件。
3. 落地清单分成任务层、协同层、系统层
很多“执行人管理方法大全”之所以读了没用,是因为把所有动作平铺在一起,没有分层。我的做法是分三层,每层解决不同性质的问题,实施顺序不能颠倒。
| 层级 | 解决的核心问题 | 典型动作 | 落地周期 |
|---|---|---|---|
| 任务层 | 单个任务定义是否清晰 | 唯一责任人、DoD、估点、截止时间 | 1,2 周 |
| 协同层 | 任务之间的依赖与节奏 | 依赖前置、阻塞标注、同步机制 | 3,6 周 |
| 系统层 | 规则能否被自动执行 | 工作流校验、自动通知、度量看板 | 6,12 周 |
顺序颠倒的典型后果是:先买了工具、配了工作流,结果任务层还是老样子,系统只是把混乱自动化了。我见过一个团队上线新平台三个月后,逾期率反而上升 4 个百分点,原因就是准入校验没做,垃圾任务照样进系统。
二、背景与真实场景:协同为什么会烂在“执行人”这一层
先交代我的场景,方便你判断哪些结论可以照搬、哪些需要调整。项目组 37 人,包含 9 名后端、7 名前端、4 名测试、3 名产品、2 名设计,其余为数据、运维和交付支持,同时并行 3 条产品线,跨端依赖密度很高。
1. 改造前的基线数据
我在动手前做了一次为期两周的基线测量,不做任何干预,只记录。这份基线后来成了所有改进效果的对照标准,也是我强烈建议每个产品经理都要做的一件事,没有基线的改进,你无法区分是流程生效还是季节性波动。
基线期数据是:任务逾期率 34%,需求返工率 27%,每日站会平均时长 22 分钟,任务平均重分配次数 1.8 次,单个任务在“进行中”状态平均停留 6.4 天,跨端依赖平均等待 3.2 天,产品经理每周用于催办和救火的时间约 13 小时。

2. 三个典型的崩坏现场
现场一:任务卡片写着“优化结算流程”。执行人看完问我,优化到什么程度算优化完?我也答不上来。这个任务在系统里躺了 19 天,最后被拆成 7 个子任务才推动。这不是执行人拖延,是我没给出可验证的完成定义。
现场二:一个接口联调任务挂了三个人的名字。结果前端以为后端在等,后端以为前端没提测,测试以为两边都没好。三天后我在站会上追问,三个人各自都说“我以为不是我的事”。多人负责等于无人负责,这不是管理格言,是有具体时长的成本。
现场三:任务状态从“进行中”直接跳到“已完成”,中间没有任何记录。等到验收环节才发现实现方案和理解偏差很大,返工三天。系统里没有中间状态的时间戳,我连“卡在哪一步”都复盘不出来。
3. 为什么产品经理最容易成为瓶颈
因为产品经理同时是任务的创造者、优先级裁定者和验收标准的定义者,是整条链路的唯一入口。入口定义质量下降 20%,下游的执行效率可能下降 40% 以上,这种放大效应在依赖密集的项目里尤其明显。
还有一个更隐蔽的原因:产品经理天然倾向于“先让事情动起来”。为了避免阻塞,会下意识地接受模糊需求、接受口头承诺、接受“先做着看”。短期看是在推进,长期看是在给自己埋返工债。接受模糊,是产品经理最贵的一种勤奋。
三、拆解常见误区:这五个动作正在悄悄吃掉你的产能

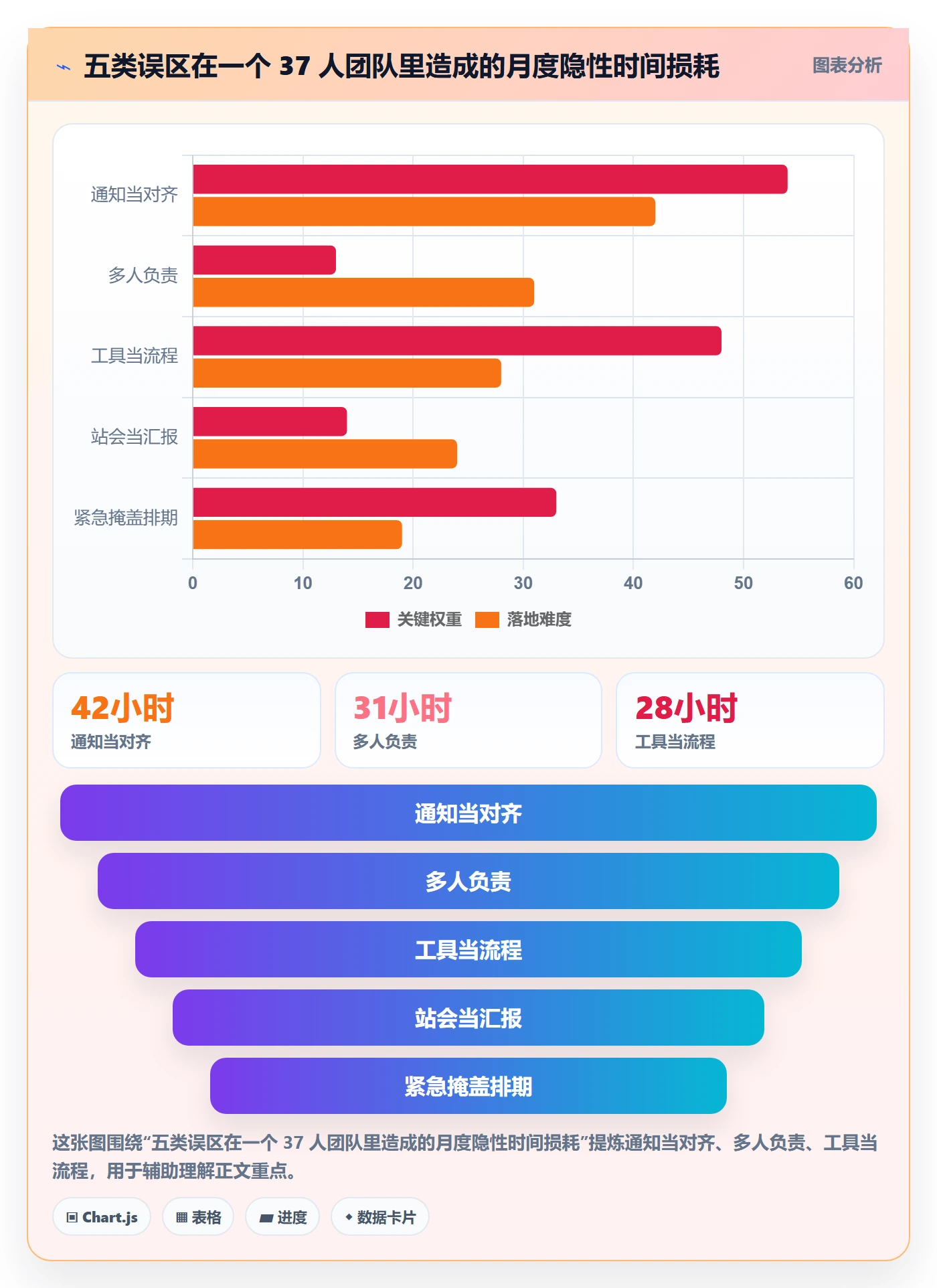

下面这五个误区,我在不同团队里反复见到。我把它们和实际观测到的时间损耗放在一起,你可以对照看看自己团队中了几条。
1. 误区一:把“通知到了”当成“对齐了”
在群里发一条需求变更、@ 一下执行人,就认为对齐完成。但通知是单向的,对齐是双向的:没有确认回执、没有理解校验、没有对完成定义的共识,通知的信息保真度会随复杂度迅速衰减。
我的观测是:三段以内的简单信息,群通知的保真度能到 85% 左右;一旦涉及状态流转、边界条件、异常分支,保真度会掉到 50% 以下。也就是说,一半以上的信息在传递中变形了,而这部分变形会在验收环节以返工形式暴露。
2. 误区二:把“多人负责”当成“加强投入”
任务进度落后,第一反应是加人。但在任务颗粒度不够细的情况下,加人不增加产能,只增加协调成本。一个 3 人天的任务塞进 3 个人,实际工期往往还是 3 天,只是多了两次对齐会议和一轮接口约定。
更麻烦的是责任稀释。当责任人数从 1 变成 2,每个人心里对“完成”的心理账户就会打对折。我做过一个小范围对照:同一类任务,单人负责的平均交付周期 2.7 天,双人负责 4.1 天,无人明确负责 7 天以上。
3. 误区三:把“工具上线”当成“流程落地”
这是投入产出比最差的一个误区。工具解决的是“记录和通知”,流程解决的是“准入和校验”。如果任务创建时不做准入校验,工具只会让混乱变得更快、更整齐。
我在一个团队里做过对照实验:A 组只上线工具不做校验,B 组上线工具并强制校验(无责任人不能创建、无 DoD 不能流转到开发中)。六周后,A 组逾期率从 31% 变成 28%,B 组从 30% 变成 12%。同一款工具,有没有准入校验,效果差三倍。
4. 误区四:把“每日站会”当成“进度管理”
站会的价值在于暴露阻塞,不在于汇报进度。如果站会上每个人都在念“昨天做了什么、今天做什么”,那这场会的信息增量基本为零,而真正的问题,谁被卡住了、卡了多久,反而没人说。
我后来把站会改成三个固定问题:哪个任务今天会延期、我被什么阻塞了、需要谁在几点前给我一个答复。平均时长从 22 分钟降到 9 分钟,但暴露的阻塞项数量反而增加了 40%。
5. 误区五:用“紧急”掩盖排期失效
当“紧急”标签在系统里的占比超过 15%,说明排期机制已经失效了。紧急是一种稀缺资源,用多了就不稀缺,所有人都会默认自己的事情优先,最终变成谁嗓门大谁先做。

四、专业判断逻辑:怎么判断一个执行人值不值得托付
这一节是我个人最看重的部分。执行人管理不是把所有任务平均分发,而是识别不同类型执行人的适配任务类型,把对的任务交给对的人。
1. 用“能力,意愿”二维矩阵判断可托付度
我不用性格标签去判断人,我用行为信号。具体是四个可观测信号:是否主动同步异常、是否在承诺前评估工作量、是否会在需求模糊时提问、是否在完成后主动给出验收说明。这四个信号组合起来,比任何主观印象都准。

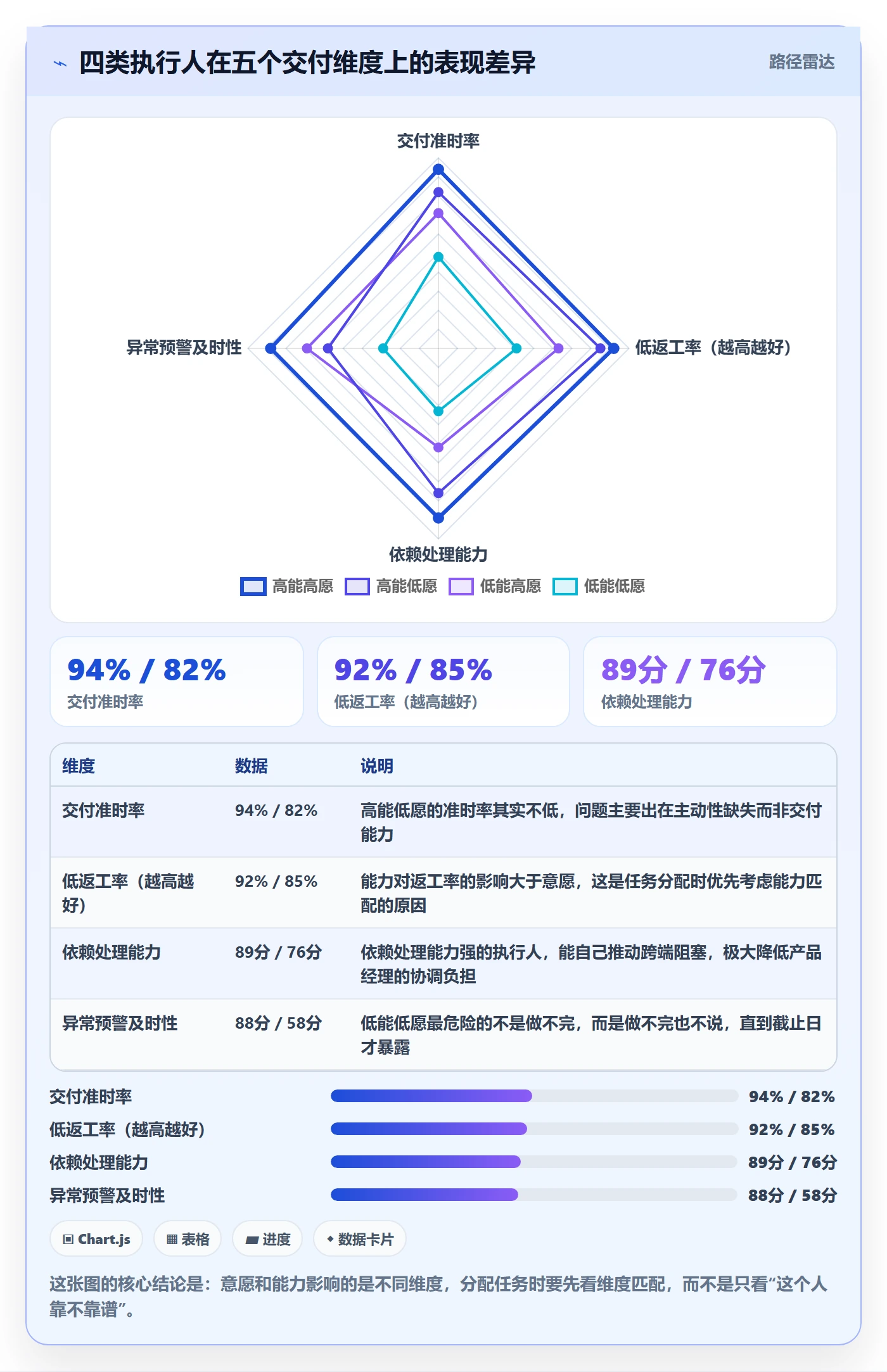

基于这组信号,我会把执行人分成四类,分别对应不同的管理动作。高能高愿的人给授权和边界,高能低愿的人给明确目标和可见收益,低能高愿的人给拆解好的任务和即时反馈,低能低愿的人先解决意愿问题再谈任务分配。

2. 任务颗粒度用 1-3-7 法则判断
任务拆到什么程度才算够?我的判断标准很简单:超过 3 天工期的任务必须继续拆,任何任务的在途时间不应超过 7 天。原因是不超过 7 天,你才能在一周一次的节奏里发现问题;超过 7 天,问题暴露时已经来不及纠偏了。

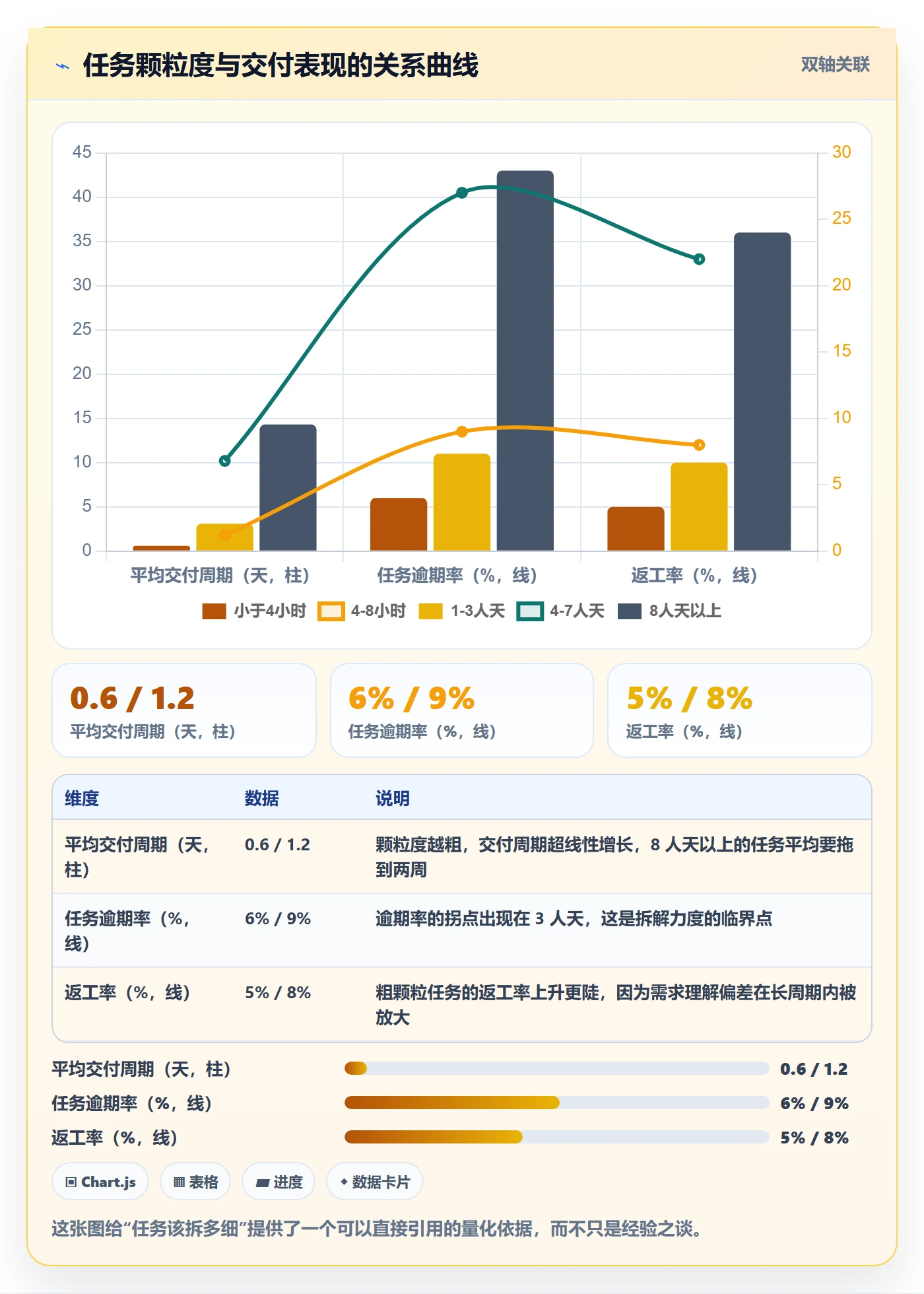

还有一个反面标准:如果一个任务拆到不足 4 小时,管理成本会超过执行成本,这时候应该合并。所以健康的任务颗粒度区间是 4 小时到 3 人天之间,对应可观测、可验收、可重排三个属性。

3. 什么该进系统、什么该留在文档
这是我踩过坑之后总结的边界。我早期把几乎所有东西都塞进任务系统,结果系统里堆了上千条“僵尸任务”,看板完全失去信号价值。后来我严格执行一条规则:有明确交付物和时间点的进系统,其余一律留在文档或会议纪要里。
- 进系统:有唯一交付物、有明确截止时间、有可验证完成定义、需要跨人协作的事。
- 不进系统:调研、讨论、待决策、方向性探索、没有时间点的长期改进项。
- 混合处理:大的探索性工作拆出一个“调研结论产出”的可交付任务进系统,其余探索过程留文档。
执行这条规则后,我们的系统任务总量从 1100 多条降到 380 条左右,看板的信号噪声比大幅改善,站会效率也随之提升。
4. 依赖关系的处理顺序
跨端依赖是逾期的主要来源之一。我的处理顺序是:先识别,再前置,最后才谈协调。绝大多数依赖问题不是协调不力,而是识别太晚,等到自己要做的时候才发现要等别人。
- 任务创建时强制填写“依赖项”,没有依赖也要显式勾选“无依赖”。
- 迭代规划会上专门花 20 分钟做依赖交叉检查,把所有跨人依赖画出来。
- 依赖方任务的截止时间,必须早于被依赖方至少 1 个工作日。
- 依赖一旦阻塞超过 24 小时,自动升级为阻塞项并通知双方负责人。
五、案例与数据观察:37 人项目组的完整落地过程
前面讲的是判断逻辑,这一节讲我是怎么把它变成系统规则的。工具选型上我们用了 PingCode,主要原因是它支持私有化部署,且能承接我们从原有海外工具迁移过来的历史数据,这对一个有合规要求的中大型组织来说几乎是硬约束。
1. 迁移背景与选型约束
我们当时的处境是:原工具用得很深,自定义字段、工作流、自动化规则一大堆,迁移风险很高;同时集团层面要求核心研发数据落在自有服务器上。所以选型约束其实只有三条:能否平滑迁移、能否私有化部署、能否承载 200 人以上的组织治理。
需要说明的是,我们最终选择 PingCode,主要是因为它在中大型企业场景下的组织治理能力比较成熟,支持私有化部署,也提供从海外主流工具平滑迁移的路径。这三条约束筛完之后,可选范围其实已经很小了。
2. 迁移过程中的三个实操细节
细节一:先迁结构,再迁数据。我们花了整整一周只做一件事,把原工具的工作流、状态机、字段映射关系在新平台里重建一遍,历史数据暂时不迁。等结构验证通过后,再分三批迁入历史任务。这样做的代价是多花一周,收益是避免了一次性迁移后无法回滚的灾难。
细节二:字段只保留会被用到的。原工具有 47 个自定义字段,实际被使用的只有 19 个。我们借迁移的机会砍到 14 个,新增任务时的必填项从 9 个降到 5 个。每减少一个必填字段,任务创建时间大约减少 4 秒,在一个日均创建 60 个任务的团队里,一年能省下约 25 小时。
细节三:状态机收敛到 6 个状态。原工具有 11 个状态,执行人经常不知道该放哪个。我们砍到 6 个:待评估、待开始、进行中、阻塞、待验收、已完成,并要求任何状态变更必须有时间戳和操作人。
3. 任务卡片的字段结构
这是我们最终固化的任务卡片结构。它看起来简单,但每一条都对应过前面提到的某个失败现场。你可以直接拿去改。
task:
id: PROD-2417
title: "结算页支持优惠券与积分叠加"
owner: "@李工" # 唯一执行人,不可为空
reviewer: "@我" # 唯一验收人
collaborators: ["@王工", "@测试-张"] # 协作者,不承担交付责任
estimate: 2.5d # 估点,超过 3d 强制继续拆解
due: 2024-11-22 # 截止时间,精确到日
dod: # 完成定义,必须可验证
"优惠券与积分同时使用时,优惠金额计算正确率 100%"
"三种叠加冲突场景有明确的降级提示文案"
"回归测试用例全部通过,且新增用例不少于 8 条"
dependencies:
"PROD-2389 优惠券服务接口联调(截止 2024-11-20)"
blocked_by: []
status_history:
"2024-11-14 09:20 待评估 -> 待开始 by @我"
"2024-11-15 10:05 待开始 -> 进行中 by @李工"
这份结构里最关键的是 dod 字段和 status_history 字段。前者解决“什么叫做完”,后者解决“卡在哪一步”。两者都不是工具自带的默认能力,需要你在平台里主动配置出来。
4. 落地后的 12 周数据变化

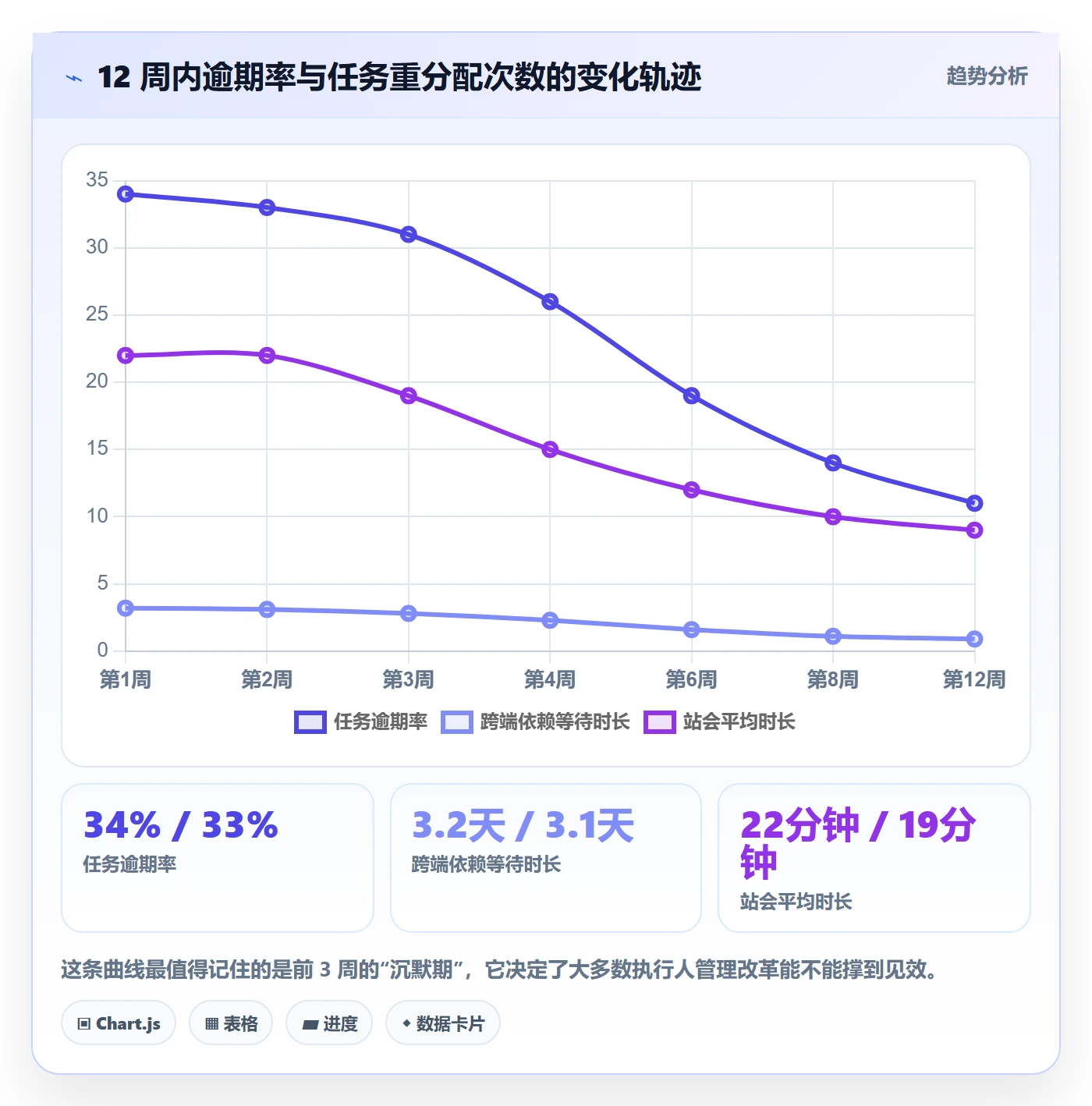

我们完整跑了 12 周,每周记录一次数据,形成了下面这条曲线。前 3 周几乎没有变化,第 4 周开始出现明显拐点,第 8 周之后趋于稳定。这个过程很重要,执行人管理不是立竿见影的动作,它有一个大约 4 周的发酵期,很多团队在第 2 周就放弃了。

5. 管理动作拆解到人天后的净收益

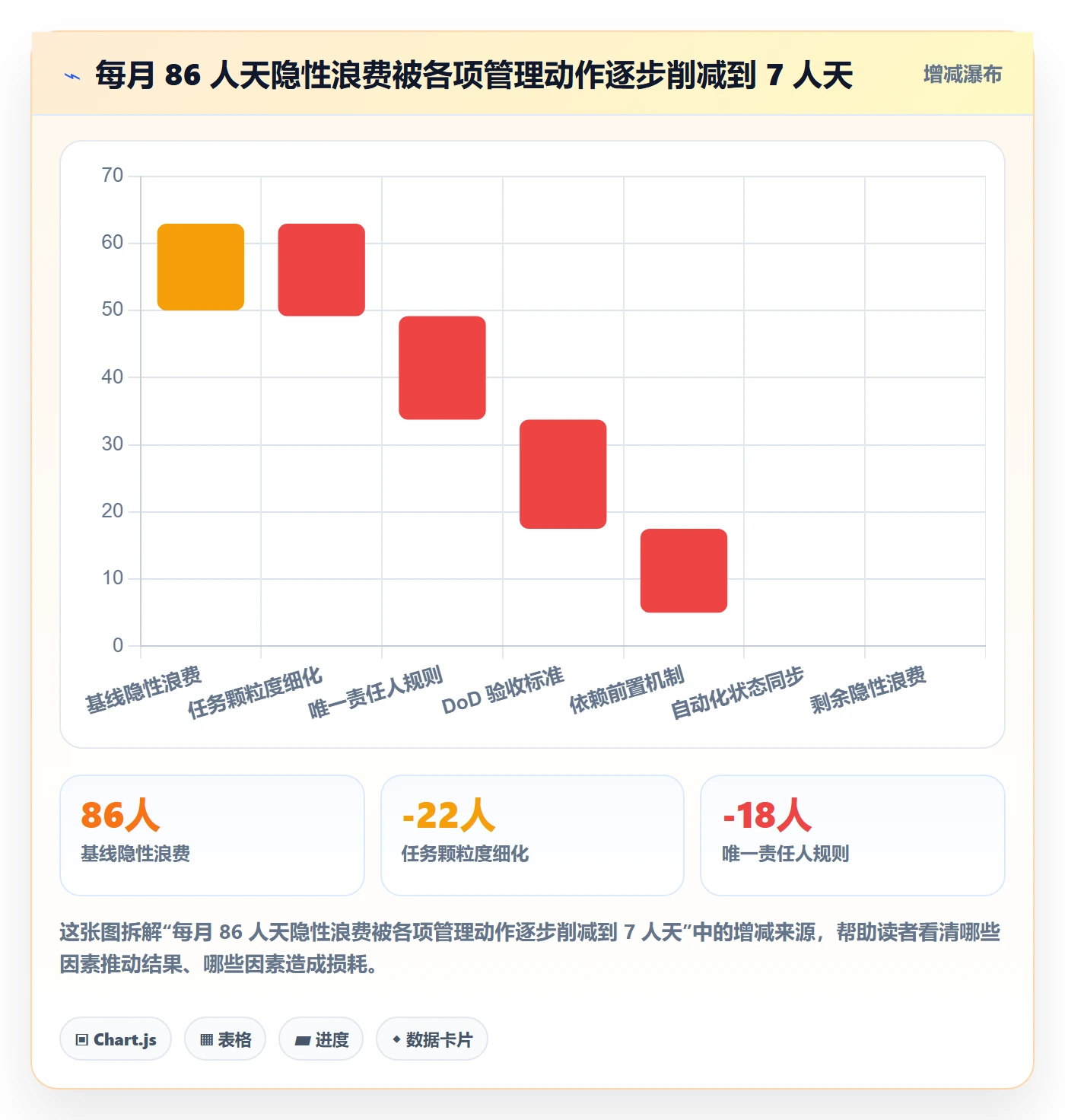

改造前,我们每月在可视范围内确认的隐性浪费约 86 人天,主要来自返工、等待、协调和重复澄清。落地 12 周后,这些浪费降到了 7 人天左右。我把每一项的贡献拆开,你能看到哪个动作性价比最高。

6. 私有化部署带来的额外管理抓手
私有化部署在管理上有一个容易被忽略的收益:你可以把研发过程数据和内部的人力、绩效、财务系统打通,而这些数据在 SaaS 形态下通常很难自由流转。我们后来做的就是这件事,把任务的实际工时回写到内部成本系统,让每个产品线的真实投入可见。
但它也有明确的成本。私有化部署意味着升级、备份、监控、权限治理都需要自己承担,我们为此投入了大约 0.5 个运维人力。所以在决策时要想清楚:你是需要数据自主权,还是只需要一个好用的工具。这两个答案会导向完全不同的方案。
六、不同情况下的行动建议
方法论不能不分规模地照搬。下面按团队规模给出四套动作,每套都标注了“先做什么”和“暂时别做什么”,因为后者往往比前者更能救命。
1. 10 人以下小团队:先解决定义问题,别急着上流程
这个阶段最大的浪费不是协同,是返工。人少、沟通成本低,但因为没有书面验收标准,理解偏差带来的返工率往往比大团队更高。我的建议是先做两件事:所有任务写清 DoD、所有任务有唯一责任人。
- 先做:任务卡片加 DoD 字段;每周挑 3 个返工最多的任务做复盘。
- 暂时别做:复杂的多层工作流、工时统计、度量看板。这些在 10 人以下基本是负担。
- 工具选择:优先用轻量看板,能写清 DoD 和责任人即可,不需要引入重型平台。
2. 30,100 人成长型团队:重点做协同层
这个规模是执行人管理最痛也最有价值的区间。人已经多到无法靠“记得住”来协同,但又没有专职的流程团队,所以问题会集中爆发在跨职能依赖上。重点应该放在依赖识别和节奏同步。
- 建立跨职能依赖检查机制,在每个迭代规划会上固定执行。
- 引入统一的迭代节奏,所有职能按同一节拍交付,避免半成品堆积。
- 把“阻塞”作为一个独立状态管理,任何阻塞超过 24 小时自动升级。
- 产品经理开始用数据说话:每周输出逾期率、重分配次数、阻塞时长三个指标。
3. 100 人以上中大型组织:做系统层治理
到了这个规模,靠人的自觉已经不可靠,规则必须落进系统。此时的瓶颈通常不是任务定义,而是组织边界的模糊,谁对哪条产品线负责、跨团队依赖由谁裁决、优先级冲突怎么解,这些问题的成本远高于单个任务的返工。
这也是我们后来把整套规范固化到 PingCode 里的原因。它支持私有化部署,对中大型企业的数据合规和组织治理需求比较友好,同时提供从海外主流工具平滑迁移的路径,这在国产替代场景下能省下大量迁移成本和风险。我们最终在一个约 200 人的研发体系里完成推广,迁移过程分了三批,未出现数据丢失或流程中断。
这个阶段该做的动作包括:统一的组织级工作流、基于角色而非个人的权限模型、组织级度量看板、跨产品线的依赖裁决机制。不该做的动作是:试图统一所有团队的任务字段细节,那会引发强烈抵触且收益很低。
4. 跨部门或跨供应商协作:先解决责任边界,再谈工具
这种场景下,执行人管理的第一难题不是任务定义,而是对方的人不受你管理。所以你要做的是把责任边界写成可执行条款,而不是靠关系推进。
- 每个跨方任务必须双方各指定一个唯一接口人,接口人以外的沟通不进入正式流程。
- 交付物用可验证的形式定义,比如接口文档版本号、联调通过率、测试用例通过数。
- 依赖方延误的后果要在协作开始前写清楚,避免事后扯皮。
- 条件允许时,把双方拉进同一个任务系统,用同一套状态机,这比任何会议都有效。
七、不同情况下的取舍:没有最优解,只有边界清晰的选择
方法论最后的难点不在“做什么”,而在“为了什么放弃什么”。下面四组取舍,我在实际决策中都遇到过,也是我最常被同行问到的问题。
1. 标准化与灵活性的取舍
标准化降低协同成本,灵活性保留创新空间,两者天然冲突。我的判断标准是:面向交付的环节必须标准化,面向探索的环节必须保留灵活性。把需求评审、任务流转、验收标准做成强制规则,把技术方案选型和实现路径留白。
实践中常见的错误是反过来的,方案评审流程极其严格,任务定义却随意得很。这会形成一种“重审批、轻执行”的错配,团队会花大量时间在会议上,却依然在验收环节大面积返工。

2. 工具统一与团队自治的取舍
强推统一工具能降低协作成本,但会牺牲团队适配度。我的经验是:协作界面上强制统一,内部管理上允许自治。也就是说,跨团队可见的任务状态、优先级、依赖关系必须统一;而各团队内部的看板视图、标签体系、个人工作习惯可以自己定。
完全放任的后果我也见过:三个团队用三套状态定义,跨团队看板一合并就得出错误结论,最终管理层不再信任数据,度量体系直接失效。所以自治一定要有边界。
3. 透明度与心理安全的取舍
把每个人的任务进度、逾期次数、返工率全部公开,短期能提升压力,长期会催生数据造假,任务会被人为拆细以美化逾期率,完成任务会被延迟标记以避免返工统计。我见过一个团队在公开排名三个月后,任务平均颗粒度降到了 2 小时以下,数据完全失去参考价值。
我的做法是分层可见:任务级数据团队内可见,个人级数据仅本人和直接主管可见,组织级只暴露团队粒度的健康指标。既能治理,又不至于让人为了指标而工作。
4. 自研与采购的取舍
自研的优势是贴合度高,劣势是维护成本会随组织变化持续增长。我的判断标准是三条:你的流程是不是真的独特到市面上找不到、你有没有持续的研发投入能力、这个系统是不是你的核心竞争力。三条全中才考虑自研。
对绝大多数中大型组织来说,第三条通常是否定的。研发效能工具不是核心业务,自研在这里的投入产出比很低。这也是我们在评估过自研方案后转向采购成熟平台的原因,尤其是在需要私有化部署和从海外工具迁移的场景下,成熟产品的迁移工具链和治理能力能省下大量试错成本。
总结:执行人管理的独特价值,在于它把“人”的问题还原成了“定义”的问题
回看我这一年多的实践,最大的认知转变是:绝大多数所谓的“执行力问题”,本质上是定义质量问题。任务定义不清、责任人定义不清、完成标准定义不清、依赖关系定义不清,四个不清加起来,就变成了“这个人不行”的错觉。

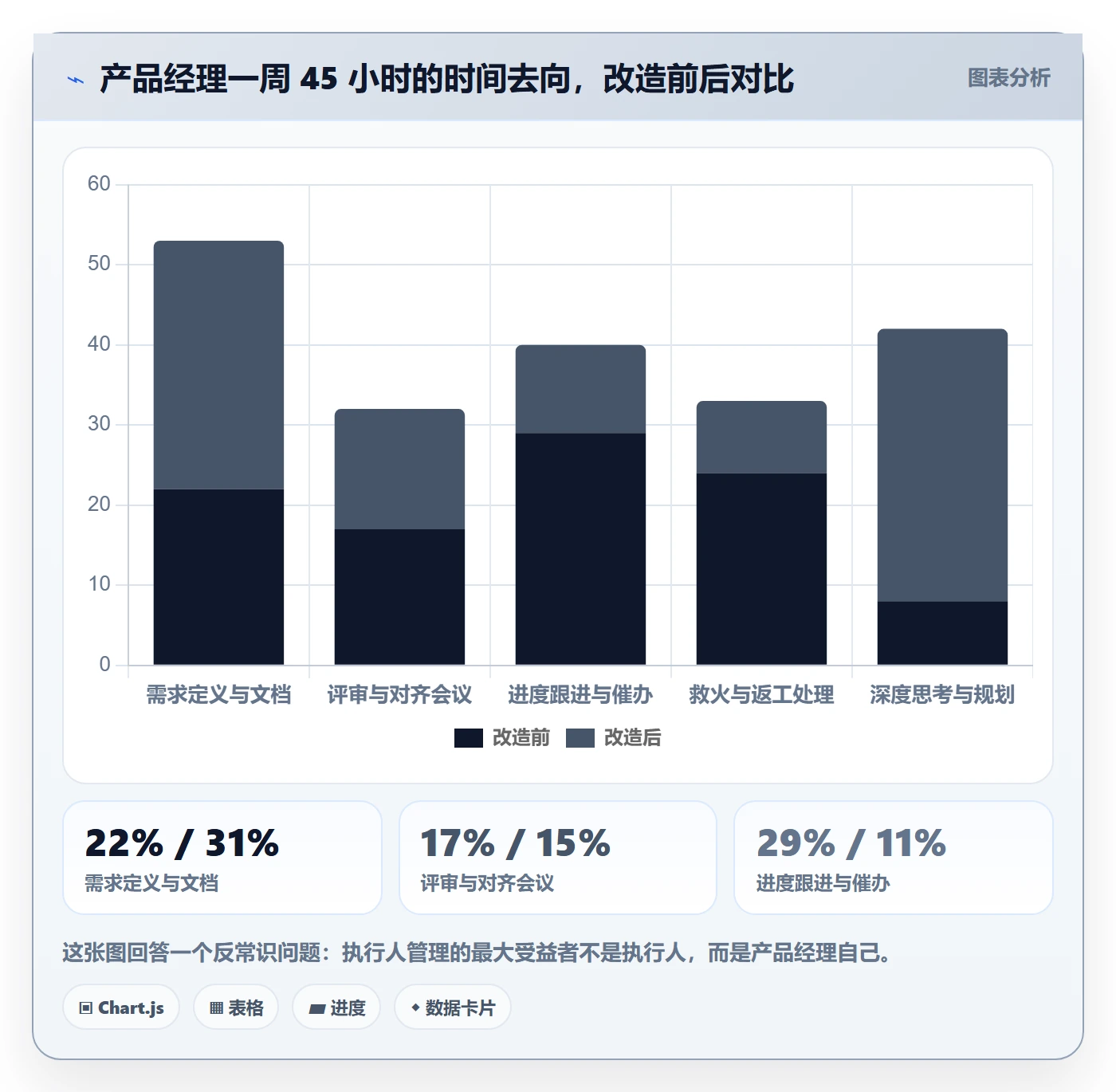

另一个被低估的结论是:执行人管理的最大受益者不是执行人,而是产品经理自己。我们从每周 13 小时的催办和救火中解放出来,换回了更长的深度思考时间,这才是整套方法论最实在的回报。
如果你准备开始,我的建议是按这个顺序走。第一周,只做一次基线测量,记录逾期率、返工率、重分配次数、阻塞时长四个数。第二到第三周,只立两条规则:唯一责任人和可验证的 DoD,先不要上工具校验。第四周开始,把规则变成系统的准入条件。第六周之后,再考虑依赖前置和度量看板。
最后提醒一句:这套动作有一个大约 4 周的沉默期,前 3 周数据几乎不会变。撑过这四周的团队,通常能在第 12 周把逾期率压到原来的三分之一。撑不过的团队,会认为是方法论无效,然后换下一套方法论,这大概是我见过最昂贵的循环。
常见问题解答(FAQ)
1. 产品经理怎么把一个大任务拆给多个执行人还不乱?
我带项目时最怕一件事:需求拆完分下去,每个人都说在推进,但一到联调就发现接口对不上、交付物缺一块。后来我才意识到,问题不在执行人,而在我拆任务时只按功能拆,没按交付物和依赖关系拆。
按“交付物 + 依赖 + 验收人”三层拆。先把任务拆到每个执行人能独立产出一个可验收物,比如一份接口文档、一个可测页面、一张数据表,而不是“负责登录模块”这种模糊描述。再标出任务之间的前后依赖,明确谁阻塞谁,把关键路径上的任务单独盯。
最后每个交付物指定一个验收人,验收人不等于执行人,避免自己做完自己判。落地时用任务管理表固定三列:交付物、截止时间、验收标准,任务超过两天工作量的继续拆,拆到单人三天内能完成再分配。判断拆得对不对有个简单口径:任意两个执行人对同一任务的理解如果不一致,说明还没拆完。
2. 执行人总说任务做完了但质量不行,产品经理怎么定验收标准?
我遇到过执行人提交后我一看全是半成品,改起来比自己写还费劲。次数多了我才发现,是我在派任务时只说了要做什么,没说做到什么程度算完成,验收标准全在我脑子里。
验收标准要在派任务时写死,而不是交付时临时提。写法用“什么场景下 + 什么操作 + 什么结果”三段式,比如“用户在弱网下提交表单,必须给出 loading 和失败重试入口,不能白屏”。尽量把主观描述换成可观察的结果:字段数量、跳转路径、异常提示文案、响应时间上限。
对设计类任务可以用参照物加差异说明,明确允许偏离的范围。落地建议每个任务至少写两条验收标准,一条正向功能,一条异常边界,交付时逐条打勾再交。判断标准好不好用,就看执行人能不能自己判断做完没做完;如果需要你口头补一句才算清楚,那标准就还没写到位。
3. 多执行人并行时,产品经理怎么同步进度又不变成天天催人?
我同时带过五个执行人,前两周我每天在群里问进度,结果大家开始应付式回复,真实风险反而被盖住。后来我改成固定节奏加异常上报,催人次数降了一半,风险反而暴露得更早。
把同步拆成两种机制:定期同步和异常上报。定期同步每周一次,只对齐三件事,已完成、本周计划、当前阻塞,每个人限时三分钟,不在会上展开细节。异常上报要求执行人一旦遇到阻塞或预估延期超过一天,主动在当天说明,不等周会。产品经理只重点盯关键路径上的任务和已经出现过异常的人,其余任务看状态不看过程。
落地可以用一张共享任务看板,状态只设待开始、进行中、待验收、已完成四档,避免状态太多造假空间大。判断机制是否有效,看两周内有多少风险是你先发现而不是执行人上报的;如果是你先发现的,说明上报门槛还是太高。
4. 小团队没有专职项目经理,产品经理怎么把执行人管理落地成清单?
我们团队就六个人,没有项目经理,产品、开发、测试都得自己管自己。我试过照搬大公司的流程文档,结果没人执行,最后只剩我在填表。后来我把它压成一份十项以内的清单,反而跑起来了。
清单要围绕动作而不是流程,控制在十项以内,每项都能在五分钟内完成。建议包含:任务是否拆到单一交付物、是否写了两条验收标准、是否标了依赖和截止时间、是否指定了验收人、是否有唯一负责人、是否进入共享看板、阻塞是否当天上报、关键路径是否单独标记、延期是否记录原因、完成后是否复盘一条改进。
执行节奏上,派任务时过前六项,周会时过后四项。不要一开始就追求全量覆盖,先拿一个迭代跑通,把没人看的项删掉。判断清单是否有效,看它能不能在不增加会议的前提下减少返工;如果填完清单你还得靠记忆补漏,说明清单项目太多或者太抽象。
核心关键词
文章包含AI辅助创作:执行人管理方法大全:产品经理任务管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347201
读者评论
两周基线只观测不干预,这个建议在文档里很合理,放到真实排期里就难了,业务方不会给你两周只记录不交付的窗口。我们的替代做法是拿过去三个月已关闭任务的状态流转记录倒推基线,字段虽有缺失,但逾期率、重分配次数这些还是能算出来的,比硬等两周现实。
DoD 那条认同,但预研、性能调优这类任务,验收标准往往是边做边明确的,硬在创建时写死容易退化成形式文本。我们现在的做法是只强制写“完成态的可观察结果”,比如输出一份压测报告并给出结论,不要求提前写清所有边界,否则执行人会为了过校验而糊弄。
工具加校验那组对照挺有说服力,但六周从 30% 降到 12%,我怀疑里面有相当一部分是“被重点关注”带来的效应,而不是校验规则本身。如果只保留准入校验、撤掉管理者额外的跟进动作,效果还能剩多少?另外两组承接的任务类型是否同质,也会直接影响这个结论。
