我带过一个 11 人的产品团队,某个季度复盘时发现任务系统里躺着 428 条"进行中"的任务,其中 137 条的最后一次状态变更发生在 60 天以前。更讽刺的是,那个季度的"任务完成率"报表显示 92%,而真正通过验收、上线并产生业务价值的需求只有 14 个。这两个数字放在一起,就是我写这篇教程的全部动机。任务管理执行人(也就是每天真正在系统里认领、推进、关闭任务的那批人)拿到的数据分析,大部分时候是失真的,而失真不是因为工具不行,而是因为口径、字段和责任的边界一开始就没划清。
下面这些内容来自我在 3 家中大型企业的落地观察(2022,2024 年,团队规模分别在 40、180、600 人上下),属于第一手样本推演,不是行业统计报告。我会把结论放在最前面,然后拆场景、拆误区、给判断逻辑,最后落到具体行动和取舍上。如果你恰好是产品经理,又恰好要为自己的任务数据负责,这篇可以直接当操作手册用。
一、先给结论:执行人视角的数据分析,问题九成不在工具
先把最反常识的一句放在这里:任务管理系统里最不可信的指标,恰恰是老板最爱看的那个"完成率"。这不是说完成率没用,而是说它在没有被重新定义之前,衡量的是"有多少人愿意点那个按钮",而不是"有多少事真正被交付"。
1. 结论一:执行人维度才是任务数据的真相层
管理者看到的是聚合数据,聚合会抹掉方差。一个 20 人团队的任务完成率是 80%,这可能是 18 个人做到 90%、2 个人做到 0%,也可能是 20 个人整齐地做到 80%。这两种情况的处理方式完全不同:前者要解决个体阻塞,后者要解决流程瓶颈。只有下钻到执行人维度,你才能区分这两件事。
我自己的习惯是先看"分布"再看"均值",先看"最慢的 20%"再看"整体的 80%"。这个顺序一换,你在复盘会上说的话会完全不一样。
2. 结论二:完成率是最容易被无意识操纵的指标
注意我用的是"无意识"。绝大多数执行人不是在造假,而是在被指标反向塑形:既然完成率被考核,那把一个任务拆成三个小任务再分别关闭,完成率自然好看;既然逾期会被点名,那在截止日前一天把状态改成"已完成"、测试环节另外建一条任务,也是常见操作。指标设计有漏洞,人就会顺着漏洞走,这是组织行为学的必然,不是道德问题。
3. 结论三:口径先于看板,字段先于图表
太多团队一上来就问"能不能做一个漂亮的仪表盘"。我的回答永远是:你先把"什么是完成"写下来,写成一句没有歧义的话,再谈可视化。"开发自测通过"算不算完成?"提测"算不算完成?"产品验收通过"算不算完成?这三个定义会导出三张完全不同的报表。
4. 结论四:分析的终点是"下一次怎么做",不是"谁没做完"
如果一份任务数据分析的产出是"某某某逾期 6 次",那这份分析的价值接近于零,甚至会破坏团队信任。好的产出应该长这样:"进入测试环节的任务平均等待 2.7 天,其中 68% 的等待发生在每周三和周四,原因是测试环境每周二晚上做数据刷新。",这是执行人能拿去改变行为的结论。
5. 结论五:工具能解决采集问题,解决不了定义问题
市面上任何一款成熟的项目管理平台,都能做到状态留痕、字段自定义、自动报表。但没有任何工具能替你决定"需求评审通过"是不是一个任务状态。工具的价值在于把这套定义固化下来并且强制执行,而不在于替你思考。

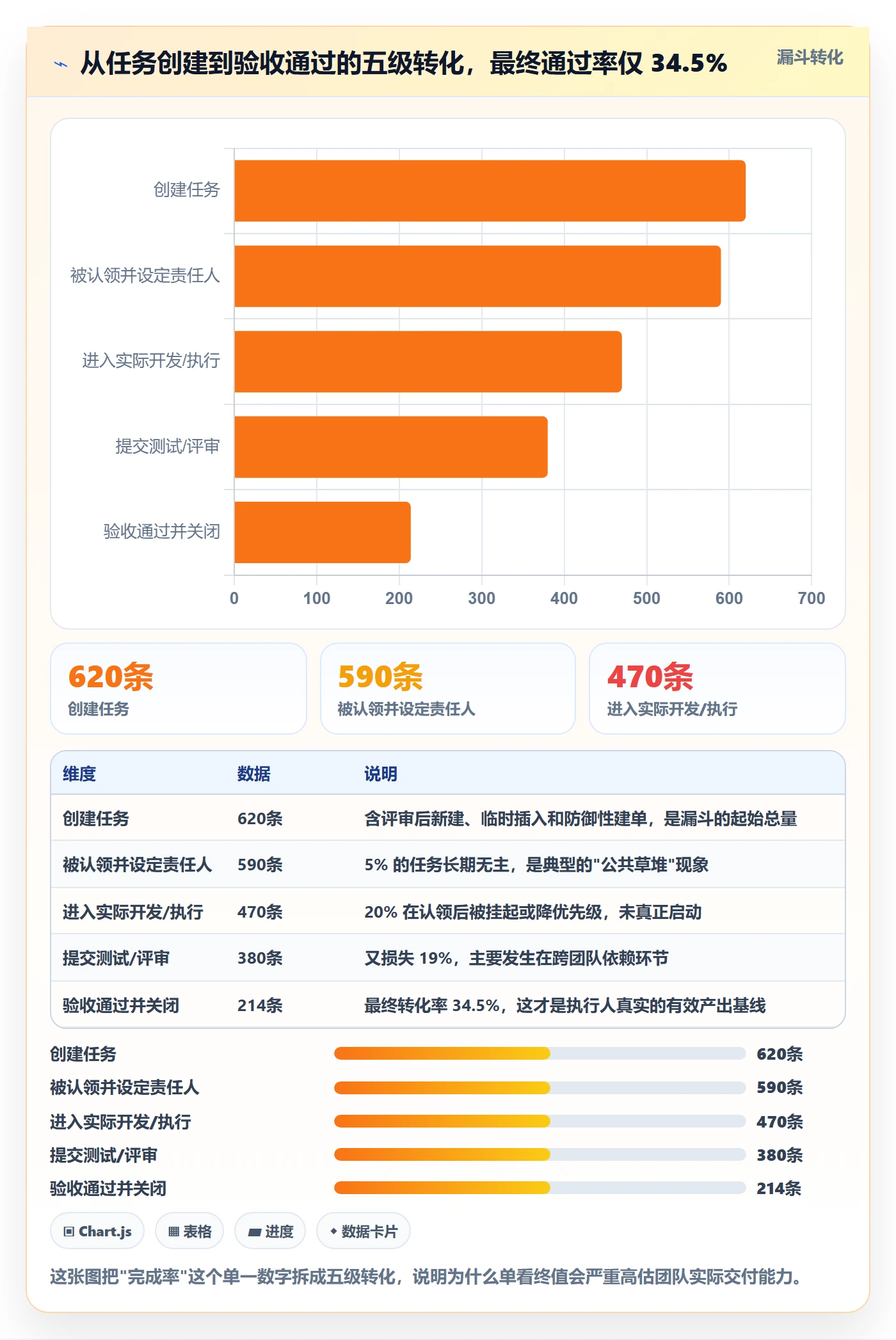

下面这张图是我在某 180 人团队拿到的真实状态分布,它能直观说明"完成率 92%"是怎么来的。

二、真实场景还原:产品经理每天在这套系统里到底发生了什么
要谈避坑,得先把场景说清楚。很多教程直接从"如何建立指标体系"开始,跳过了执行人真实的操作环境,结果写出来的方案在会议室里很漂亮,在工位上根本跑不起来。
1. 一个产品经理的工作日切片
我记录过自己连续 10 个工作日的时间去向:早上 9:30 打开看板,花 8 分钟处理夜间新增的 5,9 条评论和 @;10:00 参加站会,会上同步 3 条任务的状态;11:00 开始写需求文档,写到一半被告知昨天那条任务"实现方式要调整",于是回到系统里把状态从"开发中"改回"待确认";下午 2:00 评审,评审完当场创建 4 条新任务。
一天下来,我在任务系统里的操作大约 40,60 次,其中真正"推进交付"的动作不到三分之一,其余都是状态维护、评论回复和字段补全。这意味着:执行人产生的数据里有大量是"为了系统而系统"的动作,这些动作会直接污染你的分析结果。
2. 任务状态机是怎么被污染的
污染通常有三种来源。第一种是"状态语义漂移",同一个人在不同时间对"进行中"的理解可能不一样,更别说不同的人。第二种是"补录式更新",很多人习惯攒到周末一次性更新整周状态,时间戳因此失去意义。第三种是"防御性建单",为了避免被问"这件事为什么没在系统里",把大量本该属于日常沟通的事项也建成任务。
这三种污染叠加起来,会让"任务平均完成时长"这个看起来最客观的指标变得几乎不可用。我在某团队做过测试:同一批 60 条任务,用系统时间戳算平均完成时长是 9.4 天;用实际代码提交时间算,是 6.1 天;两者差了 54%。

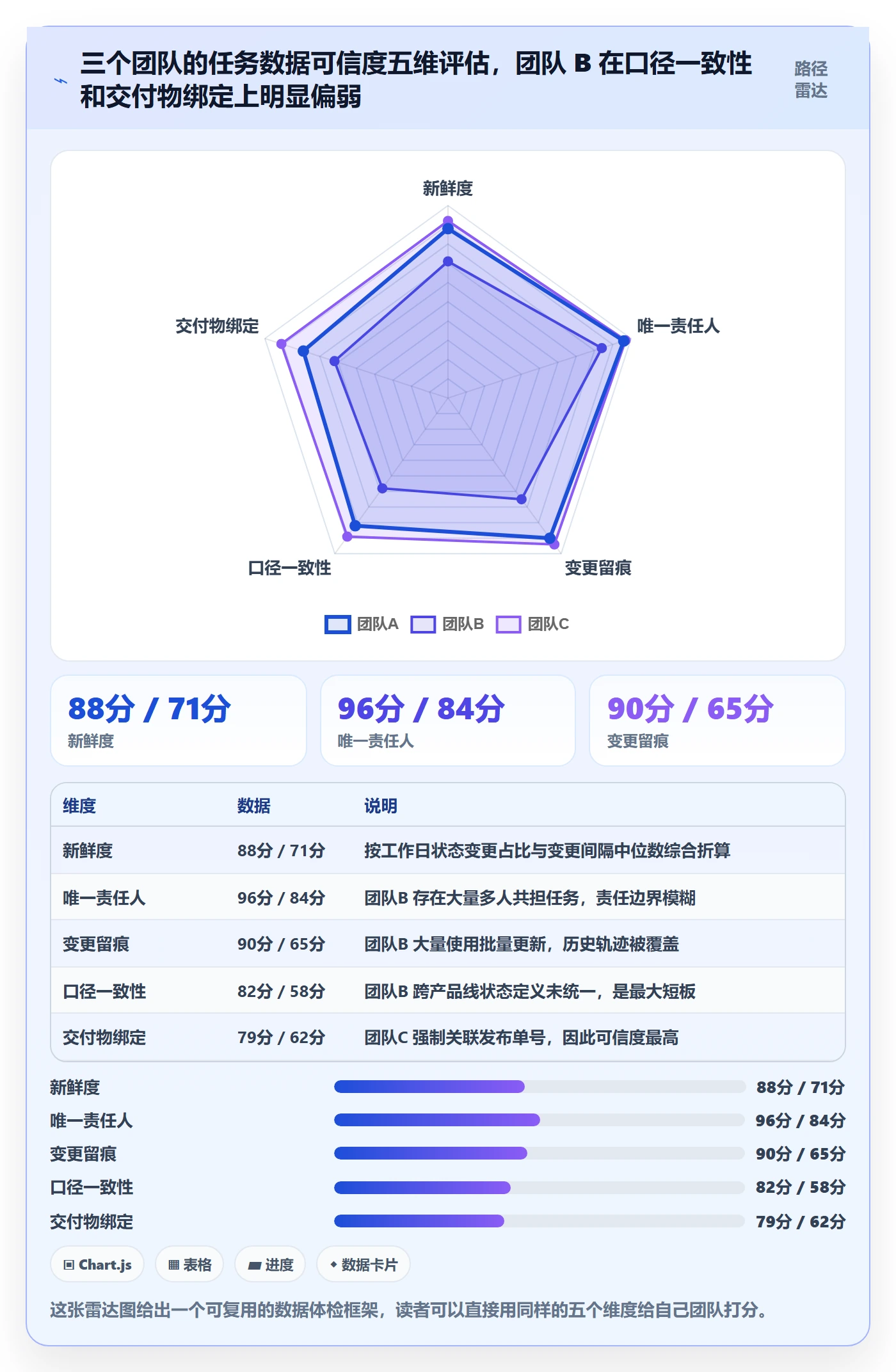

3. 三类数据源,可信度完全不同
做执行人分析时,我通常把数据源分成三类,并且明确标注可信度权重。这个做法看起来很笨,但能避免你在复盘会上被一句"这个数据不准"直接问倒。
| 数据源 | 典型字段 | 可信度 | 主要风险 |
|---|---|---|---|
| 系统自动记录 | 创建时间、状态变更时间、评论时间、字段修改日志 | 高 | 只能反映"人操作系统的时刻",不等于真实工作时刻 |
| 人工填报 | 工时、预估点数、完成百分比、风险等级 | 中低 | 补录、凑数、事后美化,个体差异极大 |
| 外部联动数据 | 代码提交、构建记录、发布记录、工单系统状态 | 高 | 需要打通,且只能覆盖研发链路,非研发岗位缺失 |
4. 为什么执行人视角和管理者视角总会打架
管理者关心"这个季度交付了什么",执行人关心"我今天被什么卡住了"。这两个问题的数据需求几乎不重叠。管理者要的是收敛结果,执行人要的是过程阻塞。如果只做一套报表,必然有一方觉得没用。
我的做法是在同一套系统里维护两层视图:管理层看"里程碑达成率和需求吞吐量",执行层看"我的阻塞看板和本周返工次数"。同一个数据底座,两种聚合口径,谁也不委屈。
三、避坑指南:我在执行人数据分析上踩过的 7 个坑
这一节是全篇最实用的部分。每一条坑我都真实踩过,并且付出了可见的代价,有的是几周的返工,有的是团队信任的损耗。
1. 误区一:把"进行中"当成"正在做"
前面已经说过,428 条"进行中"里有 137 条静默超过 60 天。这个坑的代价是:你基于"进行中数量"做的所有产能判断都是错的,包括"这个人手上任务太多需要减负"这类看起来很人性化的判断。
避坑做法很简单:给"进行中"加一个时效字段,超过 N 天未变更的任务自动进入"待确认"队列,由执行人每周确认一次,要么继续要么关闭。N 取多少?我建议 7 天,不要取 14 天,因为两周足够让记忆模糊。
2. 误区二:用平均完成时长衡量效率

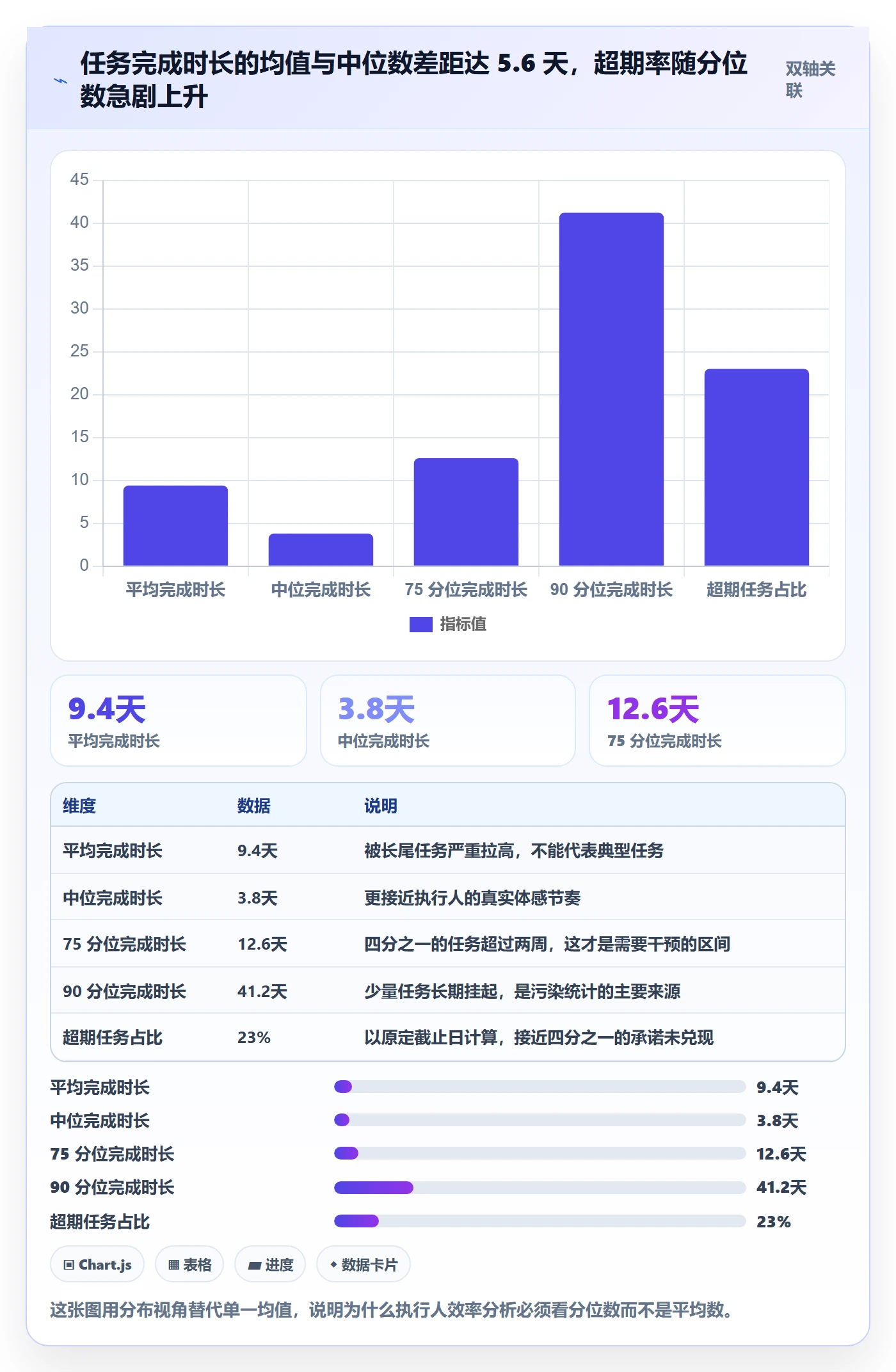

任务完成时长是典型的右偏分布:大量任务 1,3 天完成,少数任务拖到 60 天以上。这种分布下,平均数会被极端值严重拉扯。我做过对比,同一批任务平均完成时长 9.4 天,中位数只有 3.8 天。
用平均值讲述团队效率,等于用平均温度描述一年四季。正确的做法是同时看中位数、75 分位数和超期任务占比。

3. 误区三:忽略任务颗粒度差异
"修复按钮文案"和"重构结算模块"在系统里都叫"一条任务"。如果不做颗粒度归一,直接统计任务数量,你得到的是颗粒度的分布,而不是工作量的分布。
我的处理方式是引入点数或规模字段,并且在分析时至少做一次"按点数加权"和"按数量计数"的对照。两者差异超过 2 倍时,说明颗粒度问题已经严重到影响结论了。
4. 误区四:跨项目直接对比完成率
不同项目的完成率不可比,因为它们的任务构成完全不同。一个以线上问题修复为主的项目,完成率天然接近 100%;一个以探索性需求为主的项目,完成率能到 60% 就算健康。
正确的对比方式是:先在同类项目内排名,再做纵向趋势对比。跨类横向对比只用于发现异常值,不用于评价个人。
5. 误区五:只看自己,不看上下游阻塞

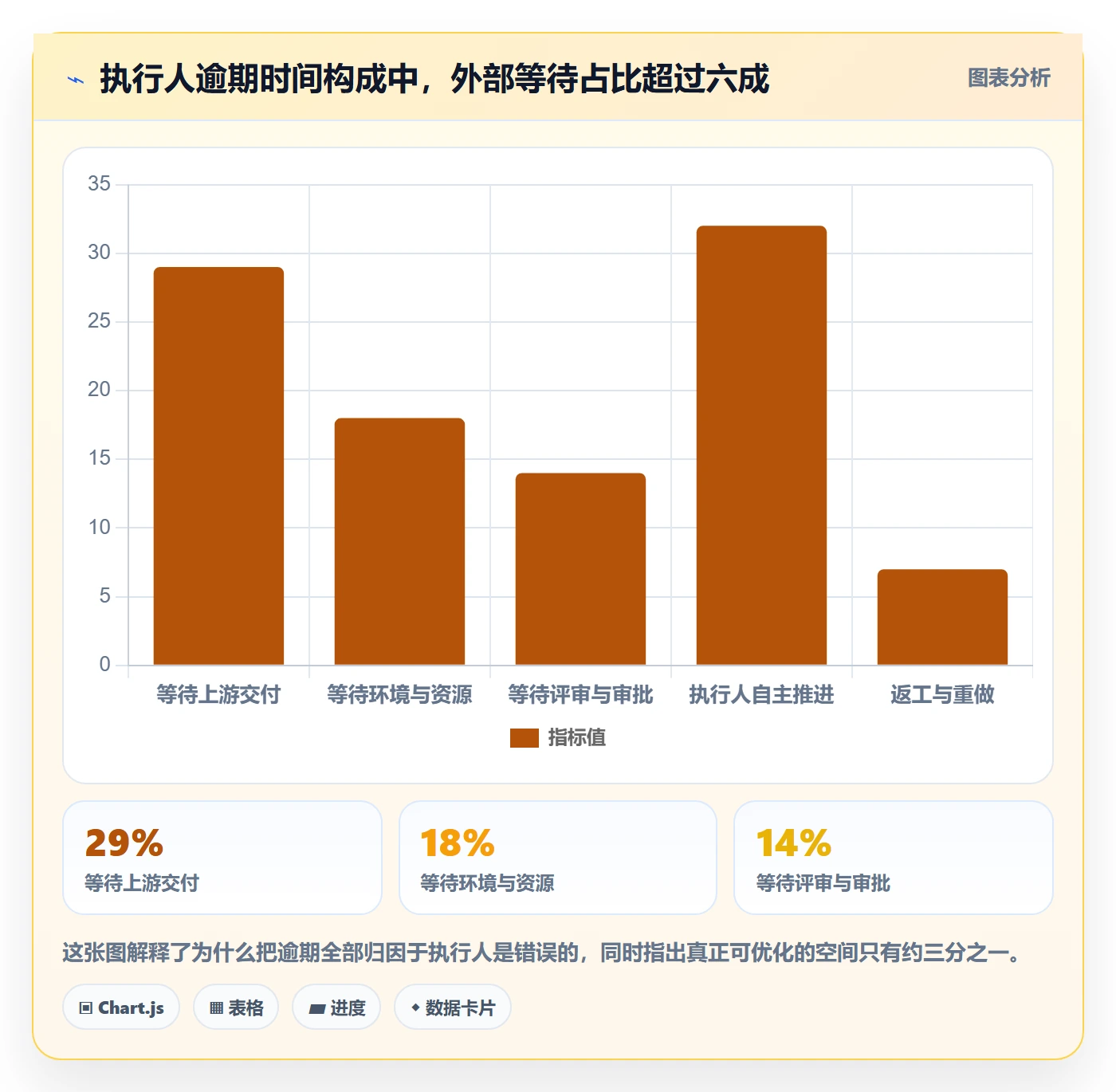

执行人效率低,很大比例不是自己不努力,而是在等别人。我在某团队统计过,被标记为"逾期"的任务里,61% 在逾期期间实际处于等待状态,等设计稿、等接口、等测试环境、等审批。
如果不把阻塞时长单独建模,你会把系统性等待记在个人账上,这是最伤团队的一种数据分析方式。

6. 误区六:把工时填报当作真实成本
工时填报的准确率,取决于团队文化和填报粒度的乘积。我在两个团队做过对照:团队 A 要求按天填,团队 B 要求按周填。团队 A 的工时方差明显更大,而团队 B 的工时字段几乎全部被填成"8 小时/天"这种无信息量的值。
更合理的做法是把工时当作粗略的产能校准工具,而不是精确成本。想精确核算,就去接代码提交和发布记录,那才是不会撒谎的数据。
7. 误区七:报表做给领导看,不给执行人看
这是我见过最普遍的坑。团队花两个月做的数据看板,只有管理层每周打开一次,执行人从来不点。原因很简单:那些图表回答的是"团队表现如何",而不是"我今天该先做哪件事"。
如果你的任务数据分析不能回答"我今天该先做哪件事",那它就没有完成闭环。执行人视角的报表,第一屏必须是"我的阻塞和我今天的最优顺序"。
四、专业判断逻辑:我怎么判断一条任务数据可不可信
前面讲了坑,这里讲我自己的判断框架。每次拿到一批任务数据准备分析之前,我会用五个条件做一次快速体检,任何一个不满足,结论就要打折扣。
1. 条件一:新鲜度,数据是否反映当下
判断标准是看状态变更密度。如果某个团队 70% 以上的状态变更是集中在每周五下午两点到四点,那这批数据的即时性基本等于零。我通常会用"工作日变更占比"和"周末变更占比"两个指标来交叉验证。
2. 条件二:唯一责任人,每条活跃任务是否只有一个 owner
多人负责等于无人负责,这在数据上表现为:任务评论很多、状态变更很多、但推进停滞。我的经验阈值是活跃任务的唯一责任人覆盖率应高于 95%,低于 90% 就需要先做数据清理。
3. 条件三:变更留痕,状态变更是否可追溯
没有变更历史的系统,只能告诉你"现在是什么状态",不能告诉你"怎么变成这个状态的"。前者能做统计,后者才能做归因。如果你的系统只有当前状态字段,那你能做的分析会少一大半。
4. 条件四:口径一致,跨团队的状态定义是否统一
我见过同一家公司里,A 产品线的"已完成"指代码合并,B 产品线的"已完成"指用户验收。此时公司层面的完成率就是一个没有意义的混合数字。统一口径这件事,通常需要一次自上而下的梳理,耗时 2,4 周,但收益是长期的。
5. 条件五:与交付物绑定,任务是否能对应到实际产物
一条任务如果最终没有对应的交付物(代码合并记录、文档链接、上线单号、设计稿版本),那它是否是真实工作就存疑。我的判断方式是抽样 30 条已关闭任务,看有多少条能关联到具体产物,比例低于 70% 就说明系统在被人当备忘录用。

6. 一个可以马上用的口径定义
下面这段是我在多个团队用过的"有效交付率"计算逻辑,写成伪 SQL 方便你直接改。它的核心思想是:只统计真正产生交付物、且没有被返工的任务。
SELECT
COUNT(DISTINCT t.task_id) AS delivered_tasks,
COUNT(DISTINCT t.task_id) * 1.0
/ NULLIF(COUNT(DISTINCT a.task_id), 0) AS effective_delivery_rate
FROM tasks t
JOIN assignments a ON a.task_id = t.task_id
LEFT JOIN artifacts ar ON ar.task_id = t.task_id
WHERE t.status = 'accepted' -- 只认"验收通过",不认"已完成"
AND t.closed_at BETWEEN :start AND :end -- 按关闭时间入账,不按创建时间
AND ar.artifact_type IN ('merge_request', 'release', 'doc') -- 必须有交付物
AND t.rework_count = 0; -- 一次做对,返工不计入
这段逻辑上线后,某团队的"完成率"从 92% 掉到了 46%。管理者第一反应是数据错了,第二反应是沉默,第三反应是开始认真讨论流程问题。我认为这就是数据分析该有的效果。
五、案例与数据观察:中大型企业用 PingCode 做执行人分析的三次迭代
这一节讲一个具体案例。客户是一家 400 人上下的硬件加软件混合型企业,研发人员 260 人,产品线 3 条,此前用国外工具做任务管理,2023 年整体迁移到 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国内团队做国产替代时比较常见的选择。我参与了这个项目从迁移到指标迭代的全过程。
1. 第一次迭代:把 42 个自定义状态砍到 7 个
迁移过来的时候,他们从旧系统带过来了 42 个自定义状态,因为历史项目各自为政。结果就是任何报表都做不出来,因为状态之间没有映射关系。
我们花了两周做状态归一,最终收敛到 7 个:待评估、待认领、进行中、阻塞中、待验收、已验收、已关闭。关键动作是新增了"阻塞中"这个独立状态,它让等待变得可见,也让后面的阻塞时长分析有了数据基础。
归一的代价是短期操作习惯被打乱,第一周有大量抱怨。收益是从第二周开始,跨产品线的准出报表第一次能自动生成了。
2. 第二次迭代:引入"阻塞时长"和"返工次数"两个字段
光有"阻塞中"状态还不够,必须记录阻塞的原因和时长。我们在任务模板里加了两个字段:阻塞原因(枚举:等上游、等环境、等审批、需求不清、技术风险)和阻塞开始时间。
返工次数则通过"从待验收退回进行中的次数"自动累计,不需要人工填报。这两个字段上线三个月后,团队第一次拿到了"逾期时间构成图",也就是上一节那张图的数据来源。
值得一提的是,私有化部署在这类中大型企业里确实有实际价值,这家公司要求代码仓库、任务数据全部留在内网,同时又要和内部的统一身份认证打通。如果工具不支持私有化,项目根本没法启动。

3. 第三次迭代:把分析结果反哺给执行人自己
前两次迭代的报表都是给管理层看的,执行人使用率只有 12%。第三次我们做了一件很朴素的事:把每个执行人的首页改成"我的三件事",我今天最该推进的任务、我当前被阻塞的任务、我本周的返工记录。

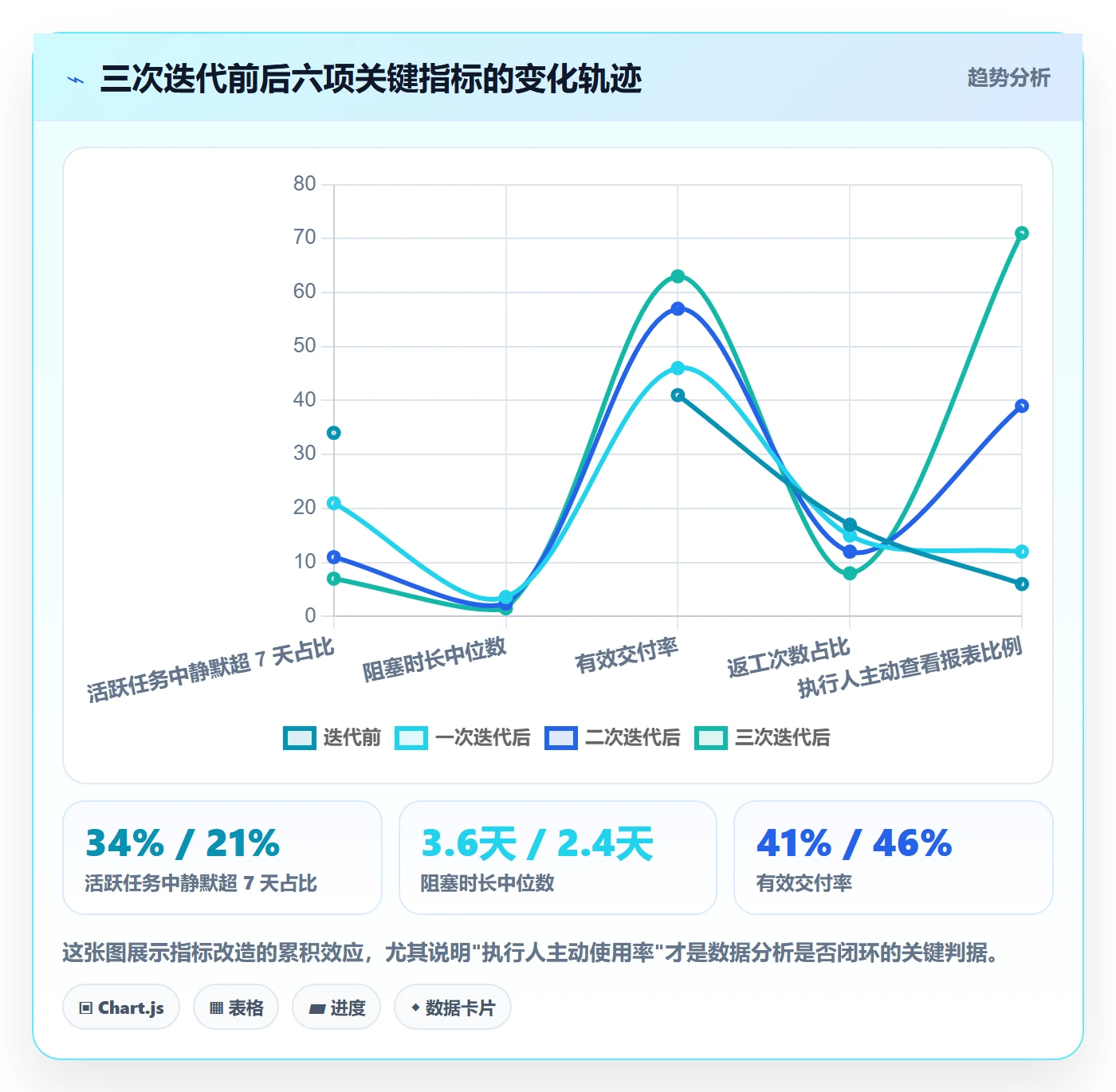

改版之后,执行人主动查看比例从 12% 涨到 71%。这个数字比任何效率指标的提升都让我兴奋,因为它意味着数据终于进入了执行人的工作流,而不是停留在管理层的幻灯片里。
4. 迁移场景下容易被忽略的三个细节
(1)历史数据不要全量映射状态,只映射最近 6 个月的。更早的数据保留为归档,避免污染当期的口径统计。
(2)迁移前先冻结一次字段定义,把旧系统里含义重复的字段合并掉,否则你会把 42 个状态的问题原样搬到新系统。
(3)迁移后的第一个月不要急着做效率排名,先做数据体检,把静默任务清一遍。否则你排出来的名次,排的是历史包袱。
六、不同情况下的行动建议

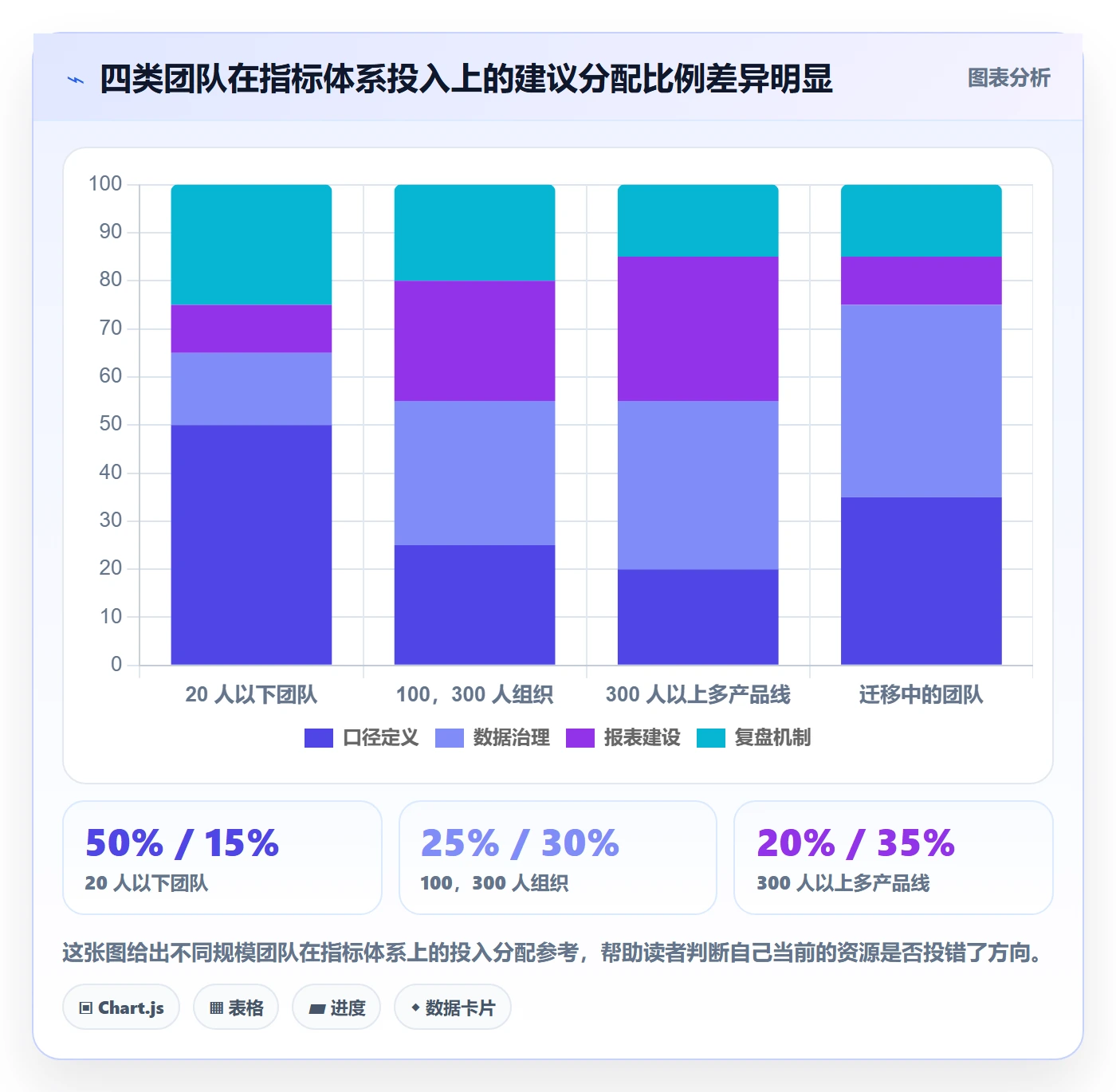

同一套方法论,在不同规模的团队里落地方式完全不同。下面按四种典型情况分别给建议,你可以直接对号入座。
1. 情况一:20 人以下的小团队
这个阶段不要做指标体系,做三件事就够了。第一,统一"完成"的定义,写进团队文档。第二,每条任务必须有唯一责任人。第三,每周五花 20 分钟过一遍静默超过 7 天的任务。
不要引入工时填报,不要做多维度报表,不要设置超过 6 个状态。小团队的效率损耗主要来自沟通,不来自度量。
2. 情况二:100 人以上、多产品线的组织
这个阶段最大的敌人是口径分裂。我的建议是先做一次跨产品线的状态归一,把状态数量压到 8 个以内,然后再谈报表。归一的过程中一定会吵架,这很正常,吵出来的共识比和稀泥的妥协有用得多。
报表分两层:管理层看吞吐量、交付周期、有效交付率;执行层看我的阻塞、我的返工、我的今日顺序。这两层用同一个数据底座,不要建两套系统。
如果涉及数据合规要求,私有化部署基本是必选项。PingCode 在这类场景下的适配比较完整,从内网部署、统一身份认证到与内部代码仓库的联动都跑得通,这也是它在 100 人以上组织里被频繁提及的原因之一。
3. 情况三:正在从国外工具迁移的团队
迁移的核心不是数据搬运,而是借这次机会重新定义字段。我在三个项目里都坚持一个原则:凡是没人能说清楚用途的字段,一律不迁。这通常能砍掉 30%,50% 的字段量。
迁移节奏建议分三步:先迁活跃项目,跑两周验证;再迁历史归档;最后关闭旧系统只读权限。不要在同一个周末完成全部动作,出问题时你连回滚的地方都没有。
4. 情况四:刚接手数据的产品经理
前 30 天不要输出任何结论性的效率报告。你要做的顺序是:先做数据体检(用第四节的五个条件),再做口径对齐,再做静默任务清理,最后才做分析。
这个顺序违反直觉,因为老板通常希望第二周就看到洞察。但我的经验是,提前输出的洞察有 70% 概率会被"这个数据不准"推翻,反而消耗你的信用额度。

七、不同情况下的取舍:没有全都要的方案

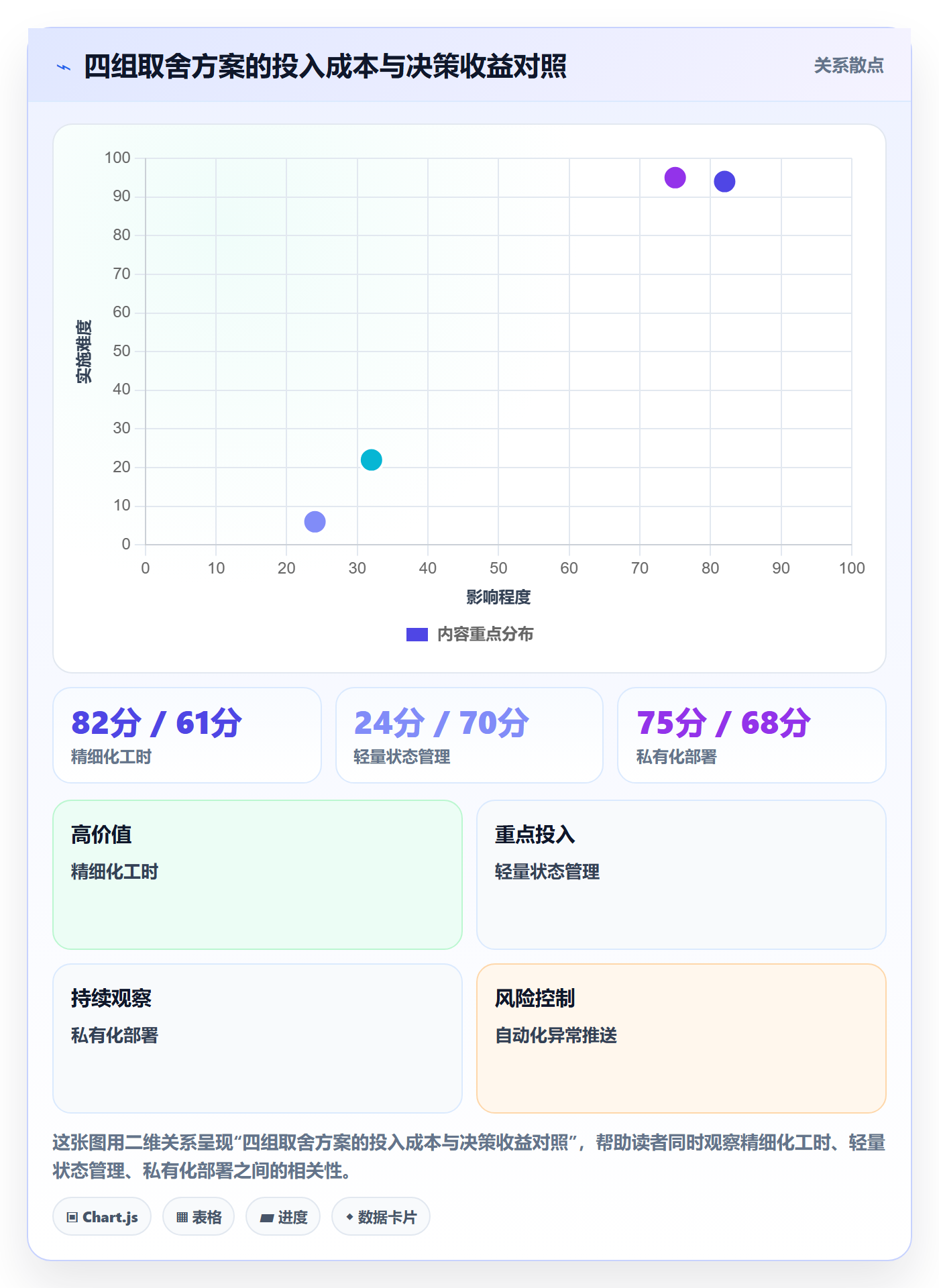

任何指标体系都是取舍的结果。想把所有维度都覆盖,最后得到的是一堆没人看的数字。下面是我在实践中最常遇到的四组取舍。
1. 取舍一:精细化工时 vs 轻量状态
精细化工时能给你更准的产能数据,代价是执行人每天多花 10,15 分钟填报,以及不可避免的填报失真。轻量状态几乎没有维护成本,但你只能看到任务流转,看不到投入程度。
我的选择是:人数低于 50 人时用轻量状态,超过 200 人且需要做产能规划时才上工时。中间的区间,可以考虑只用点数估算做相对比较,不做绝对工时核算。
2. 取舍二:私有化部署 vs 云端 SaaS
私有化的优势是数据完全可控、可与内网系统深度集成,代价是运维成本、升级周期和初始投入。SaaS 的优势是开箱即用、迭代快,代价是数据边界和定制能力的限制。
判断标准其实很简单:如果你的公司有明确的数据不出内网要求,或者需要和内部账号体系、代码仓库、制品库做深度打通,那就选私有化,不要犹豫。如果没有这些约束,SaaS 的综合成本更低。
PingCode 在这两种模式下都能提供,支持私有化部署这一点对中大型企业尤其关键,因为这往往是一个项目能不能通过安全评审的前置条件。
3. 取舍三:指标数量 vs 指标可解释性
我给自己定过一条规矩:任何一个指标,如果我没法在三句话内说清它怎么算、为什么这么算、算出来该做什么,这个指标就不上报表。
这条规矩帮我砍掉过大量"看起来很高级"的指标,比如各种复合健康度评分。复合指标的最大问题是无法归因,分数下降了,你不知道该改什么。
4. 取舍四:自动化报表 vs 手工复盘
自动化报表能保证频率和一致性,但容易变成"没人看的自动邮件"。手工复盘费时,但讨论质量高。我的做法是:自动报表负责监控异常,手工复盘负责解释异常。两者不是替代关系,而是分工关系。
具体一点:自动报表每周一早上推送"偏离基线超过 20% 的指标清单",然后团队每周花 30 分钟只讨论清单上的 3,5 项,不做全面回顾。这个方法我用了三年,是目前性价比最高的一种组合。

八、给执行人的 7 天行动清单
方法论讲完,最后给一份可以直接执行的清单。这七天不需要任何新工具,只需要你现有的任务系统和每天 20 分钟。
1. 第 1 天:写下你的"完成"定义
用一句话写清楚,什么状态才算这件事真的做完了。写完发给团队里两个同事看,如果他们理解不一致,说明这句话还不够清楚,继续改。
2. 第 2 天:清理你自己的静默任务
打开你的任务列表,把所有超过 7 天没有状态变更的任务挑出来。逐条做三选一:继续推进、明确阻塞原因、直接关闭。我做过这个动作,平均能清掉 30% 的在办任务,心理负担立刻下降。
3. 第 3 天:给每条活跃任务确认唯一责任人
把多人共担的任务拆开,或者指定一个人为唯一责任人。这一步会暴露一些组织问题,但早暴露比晚暴露好。
4. 第 4 天:给阻塞加一个原因字段
不需要复杂配置,一个枚举字段就够:等上游、等环境、等审批、需求不清、技术风险。从今天开始,凡是阻塞必填原因。
5. 第 5 天:算一次你自己的有效交付率
用本文第四节那段逻辑,把范围缩小到你自己身上,算一下最近 8 周的有效交付率。这个数字大概率比你想象的低,但它是真实的起点。
6. 第 6 天:把报表改成"我的三件事"
如果你有权限改视图,就把首页改成:今天最该推进的任务、当前被阻塞的任务、本周返工记录。如果你没有权限,就自己在本地做一页纸,每天更新。
7. 第 7 天:找一个人对齐口径
找你的上下游同事,一起确认一遍状态定义和交接标准。这一步的价值在下个月才会显现,但它决定了你后面所有的数据分析有没有意义。
8. 关于这套方法的边界
最后说清楚这套方法不适用于什么场景。如果你的团队处于 0 到 1 的探索期,唯一的目标是快速试错,那不要做任何指标建设,做了就是浪费。如果你的任务主要是不可拆解的创意工作,那状态机和转化率的意义也有限。
任务管理执行人的数据分析,本质上是给"可以重复的工作"做优化。它擅长压缩等待、减少返工、暴露阻塞,不擅长激发创造力和判断方向。知道自己方法的边界,比掌握方法本身更重要。
如果只能记住一句话,我希望是这句:先让执行人自己用起来,再谈给管理层看。任何一份执行人从来不打开的任务数据报表,无论做得多漂亮,本质上都只是装饰。
常见问题解答(FAQ)
1. 任务管理里“执行人”和“负责人”字段到底该填谁?做数据分析时口径怎么定?
我们团队之前一直把这两个概念混着用,我自己建任务时也是随手选一个,结果月末拉报表发现同一条任务在两个人的待办里都出现,统计口径完全对不上。后来复盘才意识到,字段定义不清不是填写习惯问题,而是报表从源头就不可信。所以现在我做任何执行人分析之前,第一步都是先把这两个字段的边界写清楚。
判断依据是责任归属而不是工作量归属:负责人对结果和任务能否关闭负责,通常唯一;执行人对具体交付动作负责,可以多人、也可以随阶段变化。落地做法是,在字段配置上把负责人设为单选必填,执行人设为多选或下沉到子任务级;分析时以负责人统计任务归属,回答谁背指标,以执行人统计工作量和负载,回答谁在干活。
口径上明确两条:任务数按负责人去重只计1条,负载工时按执行人分摊;跨人协作的任务在负载报表里可以按参与人各计一次,但必须在报表说明中标注含协作重复计数。这样两张报表各说各的事,不会出现同一任务被重复算进两个人口径还互相矛盾的情况。
2. 执行人字段填得很乱,同名不同账号、代填、中途转派,这样的数据还能做分析吗?该怎么治理?
我们平台里真实出现过“张三”“张三-产品”“zhangsan”三个账号,还有同事离职后任务挂在原账号上没人认领。我第一次用执行人维度拉人效报表,发现有人一个月只有2条任务,可他明明天天在群里汇报进度。那次之后我明白,不是分析模型不行,是字段脏到没法用,得先治理再谈分析。
能救,但顺序不能反,必须先做三步治理。第一步账号唯一化,用企业邮箱或工号做主键,禁止手工新建同名账号,历史脏数据按映射表合并,原值建议保留在审计字段里而不是直接覆盖。第二步转派留痕,转派必须填写原因和时间,统计时把任务归属到统计周期内实际承担时长超过一半的执行人,而不是简单看当前执行人。
第三步离职兜底,离职账号名下的任务在7天内强制改派到在岗人员,超期未改派的单列为无主任务,不计入人均分母。判断依据是数据可追溯性,宁可把少量任务标成待确认,也不要把不确定的数据混进人效指标里。
3. 用执行人维度算人均任务数和完成率,怎么避免被任务颗粒度差异带偏?
我们两个产品经理,一个习惯把需求拆成30个子任务,另一个一条任务写完,报表上第一个人的完成任务数是另一个的5倍,leader 真拿这个数据问过我为什么产出差这么多。那次之后我再也不敢直接看任务数排名了,也逼着我把指标口径重新设计了一遍。
核心判断是任务数只是过程量,工时就当量。做法有三点:一,给任务增加预估工时或规模等级(S/M/L)必填字段,统计时换算成标准当量,比如 S=1、M=3、L=8,再比较当量而不是条数;二,完成率的分母定义为统计周期内到期且已进入执行中的任务,不含未排期和长期挂起任务,否则分母被稀释、指标虚高;
三,同时看中位数而不是只看平均值,一两个超大任务会把均值拉飞。判断依据很简单,如果一个指标换个拆解粒度结果就大幅变化,它就不能用来衡量人。任务数只适合看趋势和分布,不适合做人和人之间的直接排名。
4. 执行人数据分析的结果,能不能直接拿去做绩效或算工时?怎么用才不踩坑?
我们有段时间按执行人完成任务量做月度排名,结果大家开始抢小任务、把大任务拆碎,甚至先建任务再补内容,数据好看了但交付质量反而下降。我自己也纠结,不做量化好像没抓手,做了量化就变成一场数字游戏,所以后来我把这类数据的用途重新划了一遍。
关键原则是先定用途再定指标。执行人数据适合做三件事:资源负载预警,某人并行任务超阈值时提前调派;流程瓶颈定位,看哪个环节任务停留时间最长;异常识别,比如长期零更新的僵尸任务。不建议直接做个人绩效或工时考勤,因为任务记录反映的是流程行为,不是有效工作时间。
可执行的动作是设阈值,比如同时进行中的任务超过5条,或预估工时超过周可用工时的80%,就触发提醒;每周固定看一次停滞任务清单,标准是超过3天没有状态变更或评论;把执行人数据作为绩效面谈的输入材料,而不是评分公式,评分仍以交付结果和业务指标为主。
判断依据是,一旦指标和奖惩强绑定,填报行为必然失真,数据反而比不统计更不可信。
核心关键词
文章包含AI辅助创作:任务管理执行人教程:产品经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346982
读者评论
完成率被反向塑形这点太真实了。我之前待的团队考核口径里,只要状态改成已完成就算数,结果大家把联调、修bug全拆成独立小任务,季度完成率98%,线上故障数反而涨了。后来改成按验收通过才算,数据立刻难看,但至少能用了。
给‘进行中’加时效字段再每周确认一次,思路认可,但执行起来容易变成另一种形式主义吧。十几个人每周手动过一遍待确认队列,如果没有工具自动提醒和批量操作,坚持一个月就没人做了。想知道具体怎么落到日常,而不是靠自觉。
用代码提交时间来校验系统时间戳这段最有共鸣,我们算过差距接近一半。但这个方法只对研发链路有效,测试、设计、运营岗位没有对应的外部数据源,那他们的效率分析是不是只能接受失真?文章提到的三类数据源里,外部联动这条对非研发岗位基本是空缺的。
