事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

2023 年 Q3,我接手了一个 60 人规模的研发团队做流程治理。接手第一天我做的第一件事不是开会,而是把项目管理平台里所有未关闭的事项导出成 CSV。结果是这样的:2300 条未关闭事项,其中 41% 超过 90 天没有任何更新,18% 的负责人已经离职或转岗,还有大约 300 条事项的标题只有一个词,"优化""跟进""改一下"。团队每周开 5 场进度会,合计 11 个小时,但问任何一个人"这个需求现在卡在谁那里",得到答案的准确率不到一半。

这不是工具的问题。同一个平台,隔壁一个 12 人的小组用得干干净净,在办事项常年维持在 30 条以内。差别在于方法:前者把项目管理平台当成了"记录本",后者把它当成了"流转系统"。接下来 12 周,我做了一件事,把"任务管理"重新拆成事项定义、流转规则、节奏视图、度量复盘四层,每一层配一套可复制的模板,然后强制跑满 12 周。最终结果是周会时长从 11 小时降到 3.5 小时,需求按时交付率从 58% 提到 82%,返工率从 27% 降到 11%。

这篇文章不讲工具清单,也不讲 GTD 那套个人方法论。我讲的是我在真实团队里验证过的事项实操方法:每一层的判断标准是什么、模板长什么样、什么情况下该放弃哪一部分、以及我在第 3 周和第 7 周各自踩了什么坑。

一、先说结论:任务管理效率的天花板由三件事决定

1. 事项的完成定义,比事项的数量重要一个量级

我见过太多团队花大力气统计"人均在办事项数",却从没定义过什么叫"完成"。一个开发把状态改成"已完成",验收的人却认为"接口文档没写、灰度没做、监控没配",这类分歧每发生一次,就要消耗一次沟通成本和一次返工。任务管理效率的第一杀手不是事情多,而是"完成"这个词在不同人嘴里含义不同。

我的判断标准很硬:一个事项如果没有可验证的产出物(一条链接、一份文档、一次可复现的操作、一个可查看的数据),它就还不是一个合格的事项,只是一句愿望。把这条标准执行下去,我那个团队的"已完成"返工率从 27% 降到 11%,几乎没有靠任何工具功能,纯粹靠改字段定义。

2. 状态机的准入准出条件,比状态的数量重要

很多团队的状态列表非常壮观:待处理、处理中、待评审、评审中、待开发、开发中、开发完成、待测试、测试中、测试完成、待验收、验收中、已上线、已关闭……14 个状态。结果就是每个事项都在状态里来回弹跳,谁也说不清它到底在等谁。

我的经验值是:一条业务流的有效状态不要超过 7 个,其中必须包含至少 1 个"阻塞"异常态,并且每个状态切换都要有明确的"谁能改、改之前必须填什么"。状态不是用来描述过程的,是用来暴露责任的。7 个状态已经足够表达"谁在等谁",14 个状态只能表达"我们很忙"。

3. 效率提升发生在"规则"层,不发生在"提醒"层

这是我最想强调的反常识判断。绝大多数团队解决"事项被遗忘"的方式是加提醒:加个站会、加个日报、加个群公告、加个机器人每天早上推一次。这些动作的共同点是,它依赖人看到提醒后主动动作,所以它的效果随团队人数增加而快速衰减。60 人团队里,一条群公告的平均有效触达时间不超过 40 分钟。

真正有效的是规则:状态停留超时自动升级、缺少必填字段不允许流转、前置事项未完成不允许进入开发。规则的特征是它不依赖任何人记得。我做过对比,同样处理"评审超时"这件事,靠提醒的平均响应时长是 26 小时,靠自动升级规则的平均响应时长是 6 小时。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

二、背景与真实场景:我在 12 周里看到的三个典型病症

1. 病症一:需求池的"僵尸化"

接手时那个 2300 条未关闭事项的池子里,最老的一条创建于 4 年前,标题是"首页加载优化",评论里只有一句"先记一下"。这类事项我后来给它起了个名字叫僵尸事项:它不产出任何价值,但它占用着人的注意力、统计口径和优先级排序的算力。

僵尸事项最直接的危害不是"看着烦",而是它污染了优先级判断。当你的待办列表里有 200 条事项时,你在做排序时的大脑负担远大于只有 20 条时,你会本能地选择"先做那个看起来最急的",而不是"先做那个价值最高的"。我用一个很土的办法验证过:把某小组的待办从 187 条压缩到 24 条(其余全部归档或合并),同一个人在同一周的交付事项数反而从 6 条上升到 9 条。

2. 病症二:周会开成了朗读会

11 个小时的周会里,我录音统计过一次:约 62% 的时间花在"某事项当前进度是 XX%"这种朗读式汇报上,只有不到 15% 的时间用于"这件事卡住了,我们现在决定怎么办"。前者的信息本来就应该在系统里可见,后者的信息只能在会议里产生。

我后来把周会结构改成了三段:看板静默 5 分钟(所有人自己看系统)→ 只讨论系统里标记为"阻塞"的事项 → 决策与责任分配当场录入。会议时长直接砍到 45 分钟一节,效果反而更好。这个改动的关键前提是,系统里的信息必须是可信的、最新的,否则静默 5 分钟就变成了集体发呆。

3. 病症三:跨部门事项的信息黑洞

最难处理的是跨部门事项。产品提给设计的需求、设计提给研发的标注、研发提给运维的发布窗口,这些事项的共同点是"我这边完成了,但球在对方手里,我不知道对方什么时候接"。我统计过,跨部门事项的平均空转时长是 4.7 天,其中 83% 的空转发生在"已交付但未被接收"这个区间。

这个区间之所以是黑洞,是因为它不属于任何一方的责任范围。解决方法不是催,而是把"接收"这个动作变成状态机里的一个显式状态,并且要求接收方在 24 小时内做出"接受/退回/改期"三选一的动作,超时自动升级给双方负责人。这条规则上线后,跨部门事项的平均空转时长从 4.7 天降到 0.9 天。

4. 基线数据长什么样

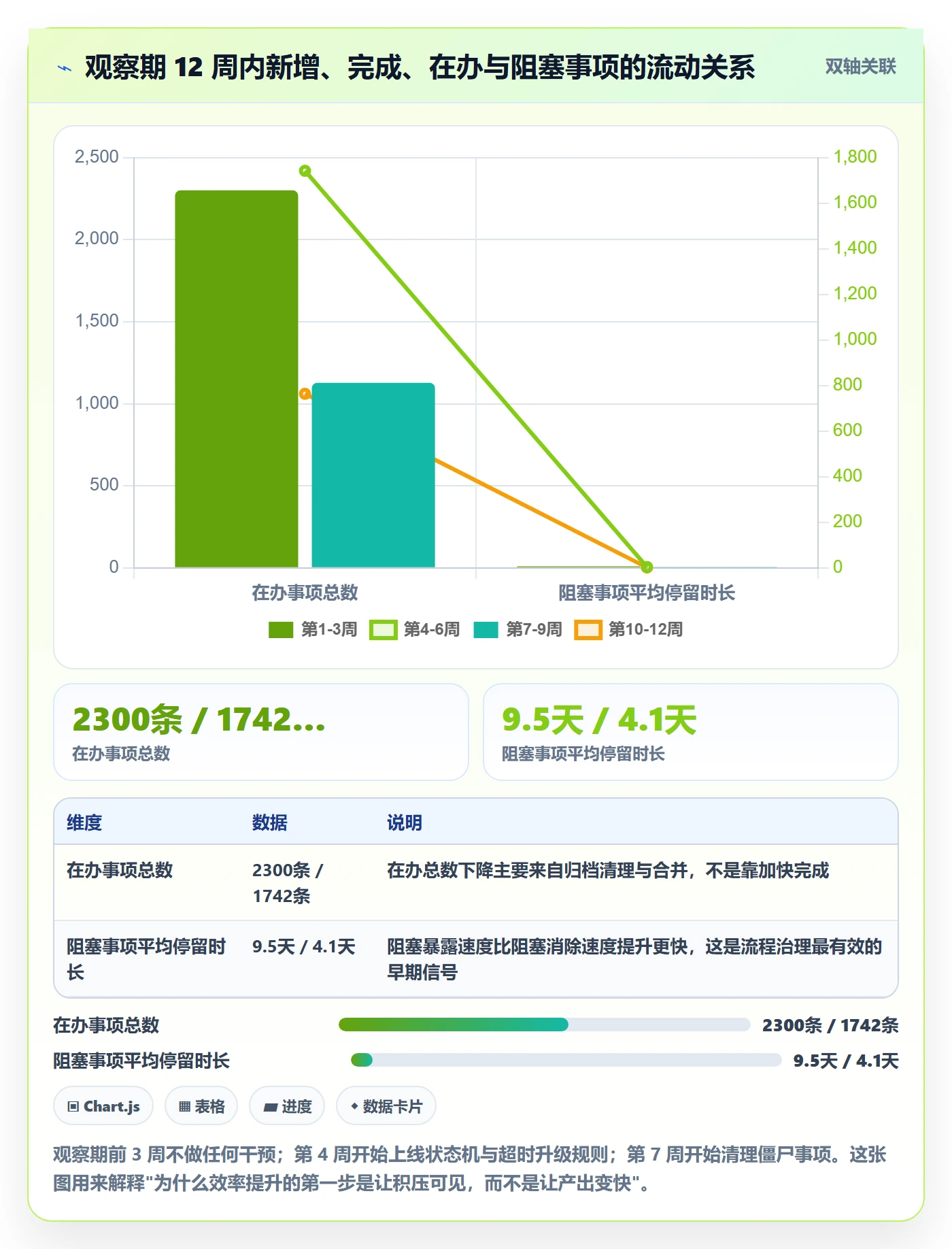

为了证明后面所有改动的效果,我在动手前先跑了 3 周的纯观察期,不做任何干预,只记录数据。观察期内我固定采集 6 个指标:在办事项数、周完成事项数、阻塞事项数、阻塞平均停留时长、返工率、周会时长。这 6 个指标构成了一条"事项健康曲线",它能告诉你团队是在正常流动还是在积压。

判断标准很简单:如果周完成事项数低于周新增事项数,那么无论团队多努力,在办事项总数一定上升,而积压一旦形成就很难靠加班消化。我那个团队观察期 3 周的数据是:周新增 142 条、周完成 96 条、净积压 +46 条/周。这个数字比任何主观感受都更能说明问题。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

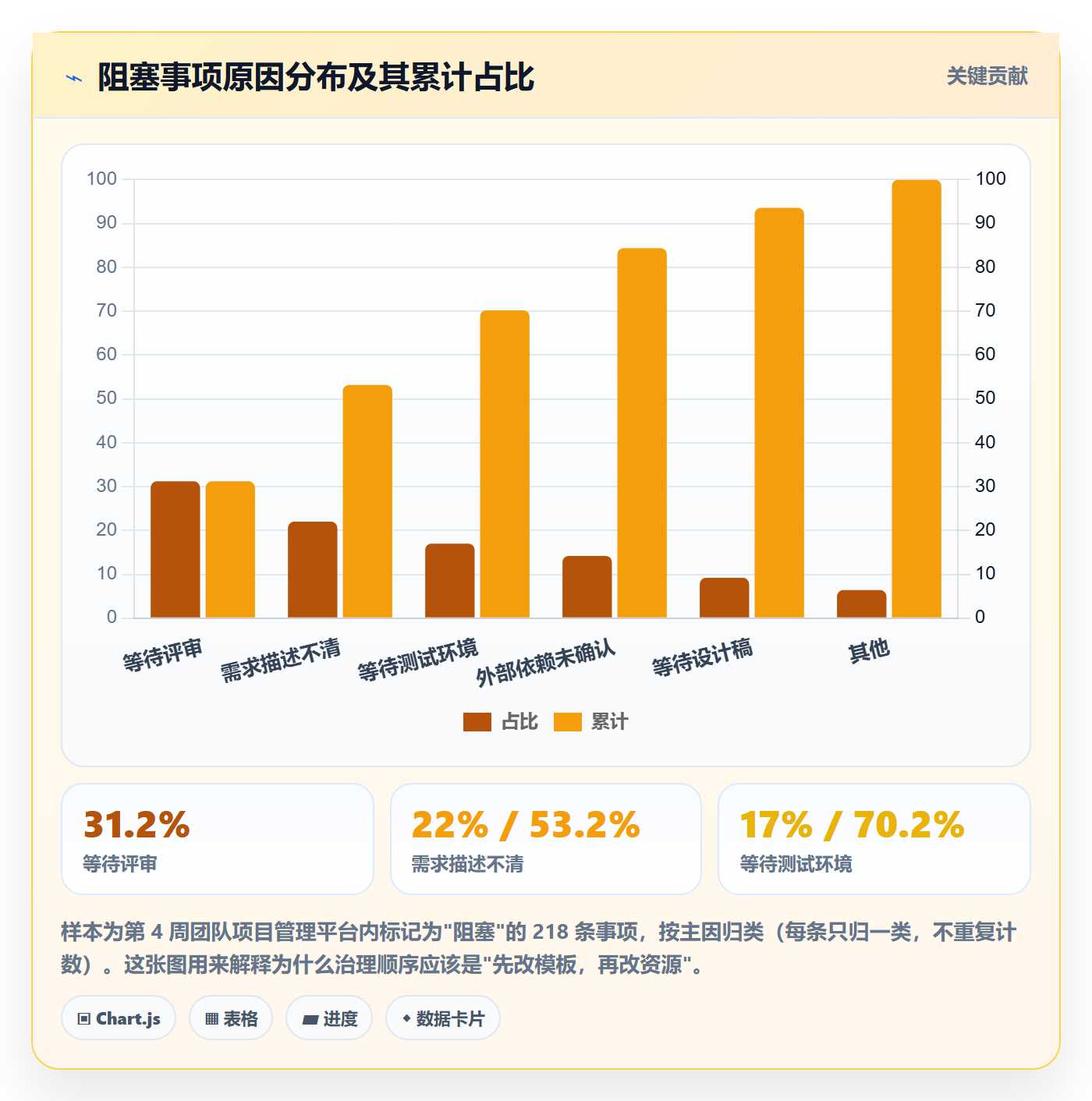

5. 阻塞原因的帕累托分布

清理阻塞之前我先统计了阻塞原因。第 4 周的样本是 218 条阻塞事项,分布非常集中:等待评审 31%、需求描述不清 22%、等待测试环境 17%、外部依赖未确认 14%、等待设计稿 9%、其他 7%。前两类加起来 53%,也就是说超过一半的阻塞根本不是技术问题,而是信息在流转过程中失真或断档。

这个结论直接改变了我的动作优先级。原本我准备花大力气解决测试环境排队问题,但看到帕累托分布后,我把资源全部投到"需求描述模板"和"评审准入条件"这两件事上,因为它们能一次覆盖 53% 的阻塞成因。三周后阻塞事项总数从 218 降到 96。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

三、拆解五个常见误区:为什么大多数团队的"提效"都失效了

1. 误区一:用工具的复杂度代替方法的复杂度

典型的动作是:一觉得乱,就去找一个功能更多的工具,然后配置出 20 个字段、30 个状态、8 种工作流、5 个自定义报表。我见过一个团队给"研发任务"加了 26 个自定义字段,其中 11 个字段的填写率低于 5%。字段的边际价值随数量递减,但填写成本是线性递增的。

我的经验阈值是:单一事项类型的自定义字段不超过 8 个,其中必填不超过 4 个。超过这个数,你会开始频繁看到"随便填一下过掉"的行为,而随意填写的数据比没有数据更危险,因为它会让报表看起来是对的。

2. 误区二:颗粒度要么太粗要么太细

太粗的典型是一条事项叫"完成订单模块重构",工期 3 个月,负责人写着张三。这条事项在 3 个月里都无法反映真实进度,因为它没有中间可验证的产出。太细的典型是把"写一个函数"也建成一条事项,结果每天新增 40 条,看板全是噪音。

我判断颗粒度的标准是"一个人、一个可验证产出、不超过 5 个工作日、能被独立验收"。四条全满足就叫合适。特别要强调最后一条:不能被独立验收的事项,说明它和其他事项耦合过紧,应该合并或重新切分。

3. 误区三:状态机按"感觉"设计,不按责任设计

很多团队的状态机是从别的团队抄来的。抄来的最大问题是,你抄到了状态名,抄不到每个状态背后的准入准出条件和责任归属。我不止一次看到"待评审"这个状态里堆了 60 条事项,团队却认为"评审很顺畅",因为没人规定进入这个状态前必须做什么。

我的做法是给每个状态写一句话定义:"谁在这个状态下有责任动作,动作完成的条件是什么"。写不出这句话的状态,直接删掉。用这个标准筛一遍,多数团队能砍掉 40% 以上的状态。

4. 误区四:模板写完就挂在文档里吃灰

这是最普遍也最隐蔽的失效方式。团队花了两个星期做出了一份很漂亮的"需求文档模板",存在知识库里,然后,没有然后了。因为模板没有嵌进流转过程,写不写模板对流转没有任何影响,那理性的人就会选择不写。

判断模板是否真的在生效,只有一个标准:不按模板填,事项能不能流转到下一个状态?如果能,这个模板就是摆设。如果不能,它才是规则。我后来把所有关键模板都做成了字段级校验,缺"验收标准"这个字段,就无法从"待评审"切到"评审通过"。

5. 误区五:用提醒频率代替信息结构

"每天早上九点机器人推送昨天未更新的事项",这类提醒几乎在所有团队都出现过,然后几乎都变成了被静音的消息。原因不是提醒内容不对,而是它把责任重新推回给了看消息的人。

我的替代方案是把提醒从"广播"改成"升级":不是通知所有人,而是通知那个唯一有责任动作的人,并且通知里必须包含"你现在需要做的具体动作"。前者是噪音,后者是可执行指令。同样是"评审超时",前者写"你有 3 条事项待评审",后者写"REQ-1421 已等待 52 小时,请今天 18:00 前给出『通过/退回』决定,若未处理将升级至产品负责人"。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

四、专业判断逻辑:事项管理的四层模型

1. 第一层:事项定义层,把"完成"写死

这一层要解决的是"什么算一个事项、什么算完成"。我的做法是为每一种事项类型定义四个必填要素:完成定义(Definition of Done)、验收人、可验证产出物、截止时间。四个里缺任何一个,这条事项就不允许创建。

很多人会担心"这样创建门槛太高,团队会不乐意用"。我的实测结果相反:门槛提高后,总事项数下降了 46%,但周完成事项数上升了 24%。因为大量本来就不该存在的模糊事项被挡在了入口,而留下来的是真正要做的。

2. 第二层:流转规则层,让"卡住"自动可见

这一层的核心是状态机加超时升级。我的配置原则有三条:一是状态不超过 7 个;二是每个状态必须有准入条件(谁能进、进之前要有什么);三是每个状态必须有超时阈值和升级对象。

特别说一下超时阈值的设定。我的经验值是按"该状态的人工处理时间中位数 × 1.5"来定。比如评审的中位处理时长是 18 小时,阈值就定 27 小时,超过就升级。阈值定得太松,等于没有;定得太紧,团队会觉得被骚扰然后集体无视。这个数值必须从你自己的数据里算,抄别人的没有意义。

3. 第三层:节奏与视图层,谁在什么时候看什么

同一份数据,产品经理、研发负责人、测试负责人要看的视图完全不一样。我的做法是按角色拆三种视图:执行视图(我今天要做什么,按截止时间排序)、流动视图(本周各状态的进出量,看是否积压)、风险视图(阻塞与超期,按影响范围排序)。

这三种视图对应三种节奏:执行视图每天看、流动视图每周看、风险视图按需看。让所有人看同一张"大看板"是效率最低的做法,因为它同时包含了三种信息,导致每种都看不清。

4. 第四层:度量与复盘层,只留 6 个指标

度量最容易失控。我见过 30 个指标的仪表盘,结果没有任何人看。我的建议是固定 6 个:在办事项数、周完成事项数、阻塞数与阻塞停留时长、返工率、需求从提出到上线的周期时间(分 P50 和 P85)。

这 6 个指标的关系是:前 3 个看流动,中间 1 个看质量,最后 2 个看端到端效率。凡是不能归入这 6 个的问题,都不值得单独建指标。我坚持用 P85 而不是平均值来描述周期时间,因为平均值会掩盖掉最糟糕的 15%,而那 15% 通常就是团队真正的痛点。

5. 四层模型成熟度自检

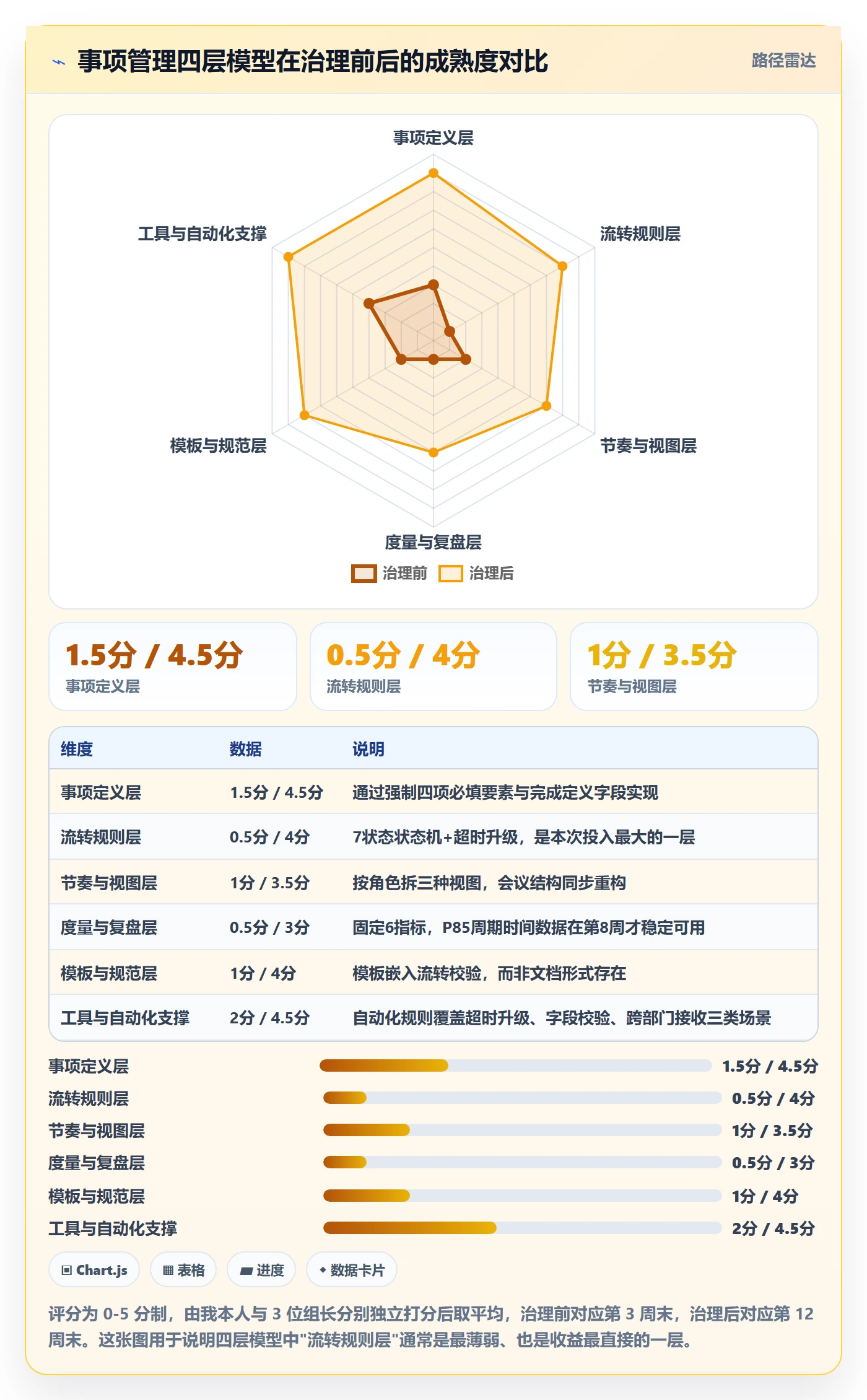

我给每一层设计了 0-5 分的自检标准,团队可以自己打分。总分低于 10 分的团队,通常表现为"事情很多、进度说不清";10-15 分表现为"流转顺畅但周期时间不可控";16 分以上才谈得上"可预测"。

需要强调的是,四层的建设有严格顺序:先定义层,再规则层,然后视图层,最后度量层。我先见过太多团队倒过来做,先做仪表盘,结果仪表盘上的数据没人信,因为底层定义不统一。数据一旦失去信任,再漂亮的报表也没人看。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

五、具体案例:以 PingCode 为例的一次完整落地

1. 为什么是它:适用边界的判断

先说清楚适用边界,避免误导。这个团队 60 人、三个产品线、有内网部署要求、并且历史数据要从原有平台迁移过来。我评估了四个候选方向后选择了 PingCode,判断依据是三条:一是它主要服务中大型企业及 100 人以上组织,流程能力和权限粒度是按大团队设计的;二是支持私有化部署,能落进我们的内网环境;三是支持从 Jira 平滑迁移,历史数据不用手工搬。

我也要诚实地说:如果你的团队只有 5 个人、只做一个产品、不需要私有化,那么引入这类偏重的平台反而会增加负担。工具匹配度的判断标准不是"功能多不多",而是"你的流程复杂度是否需要它"。我在下面第六、七节会分别给出不同规模团队的建议。

2. 迁移与落地:21 天分三步走

第 1-5 天做数据清理。我把 2300 条未关闭事项按"90 天无更新 + 无负责人 + 标题过短"三个条件筛出 812 条,逐条人工过一遍,最终归档 604 条、合并 143 条、保留 65 条并重新描述。迁移绝不是把旧数据原样搬过去,那等于把垃圾一起搬家。

第 6-14 天配置三套事项模板(需求、研发任务、缺陷)和一条主工作流,同时把超时升级规则全部写完。第 15-21 天做并行运行:新事项在新体系里跑,旧事项只做收尾,不做双向同步。并行期内我每天看一次阻塞列表,把规则没覆盖到的场景补进去。

3. 模板配置示例

这是我在实际配置时用的需求事项模板结构,改成通用格式后可以直接抄:

# 事项模板:产品需求(Requirement)
template_id: req.product.v3

必填字段(缺失则不允许流转):

目标用户 # 谁的需求,不能写"所有用户"

用户问题 # 现在发生了什么问题,带数据或案例

完成定义 (DoD) # 满足哪些条件算做完,可验证

验收人 # 唯一一人,不能是"产品组"

预估影响面 # 影响用户数 / 影响的业务模块

截止时间

可选字段(不超过 8 个自定义字段总量):

关联目标 / OKR

依赖事项

上线窗口

禁止行为:

标题少于 8 个字

完成定义中出现"优化""完善""提升体验"等不可验证表述

下面是主工作流的状态机定义。注意每个状态都写了"谁能操作"和"进入前必须有什么",这是整套规则里最值钱的部分:

# 主工作流状态机(7 个有效状态 + 3 个异常态)
草稿

→ 进入条件: 无

→ 出口: 待评审(需满足需求模板全部必填字段)

待评审

→ 责任方: 产品负责人

→ 准出条件: 勾选"评审结论"(通过/退回/合并)

→ 超时阈值: 27 小时,超时升级至产品总监

→ 禁止: 无评审结论直接进入排期

排期中

→ 责任方: 研发负责人

→ 准出条件: 指派唯一开发负责人 + 填写预估工作量

→ 超时阈值: 72 小时

开发中

→ 责任方: 开发负责人

→ 准出条件: 提交代码 + 自测通过记录

→ 超时阈值: 按预估工作量 × 1.5

待验收

→ 责任方: 验收人(唯一)

→ 准出条件: 验收结论(通过/不通过 + 理由)

→ 超时阈值: 24 小时,超时自动升级

已上线

→ 准出条件: 填写上线时间 + 监控链接

→ 出口: 已关闭(观察期 3 天后自动关闭)

已关闭

异常态:

阻塞 → 必须选择阻塞原因(关联帕累托分类)+ 指定解除责任人

挂起 → 最长 14 天,超期自动回到待评审

已取消 → 必须填写取消原因

最后是自动化规则部分。这段是我认为整个落地里性价比最高的部分,因为它把"靠人记得"变成了"系统强制":

# 自动化规则清单
RULE-01 评审超时升级

WHEN 状态 = 待评审 AND 停留 > 27h

THEN 通知 产品负责人 + 标记"超时",并在风险视图置顶

RULE-02 阻塞原因强制

WHEN 状态变更为 阻塞

THEN 弹出阻塞原因选择 + 解除责任人必填,否则不允许保存

RULE-03 跨部门接收

WHEN 事项被指派给非本团队成员

THEN 24h 内接收方必须选择"接受/退回/改期",超时升级双方负责人

RULE-04 完成定义校验

WHEN 尝试从 待验收 流转到 已上线

THEN 校验"完成定义"字段与"验收结论"是否已填

RULE-05 在办上限预警

WHEN 单个成员在办事项 > 8 条

THEN 提示其负责人,并在周报中标记为高负荷

4. 落地 12 周后的数据

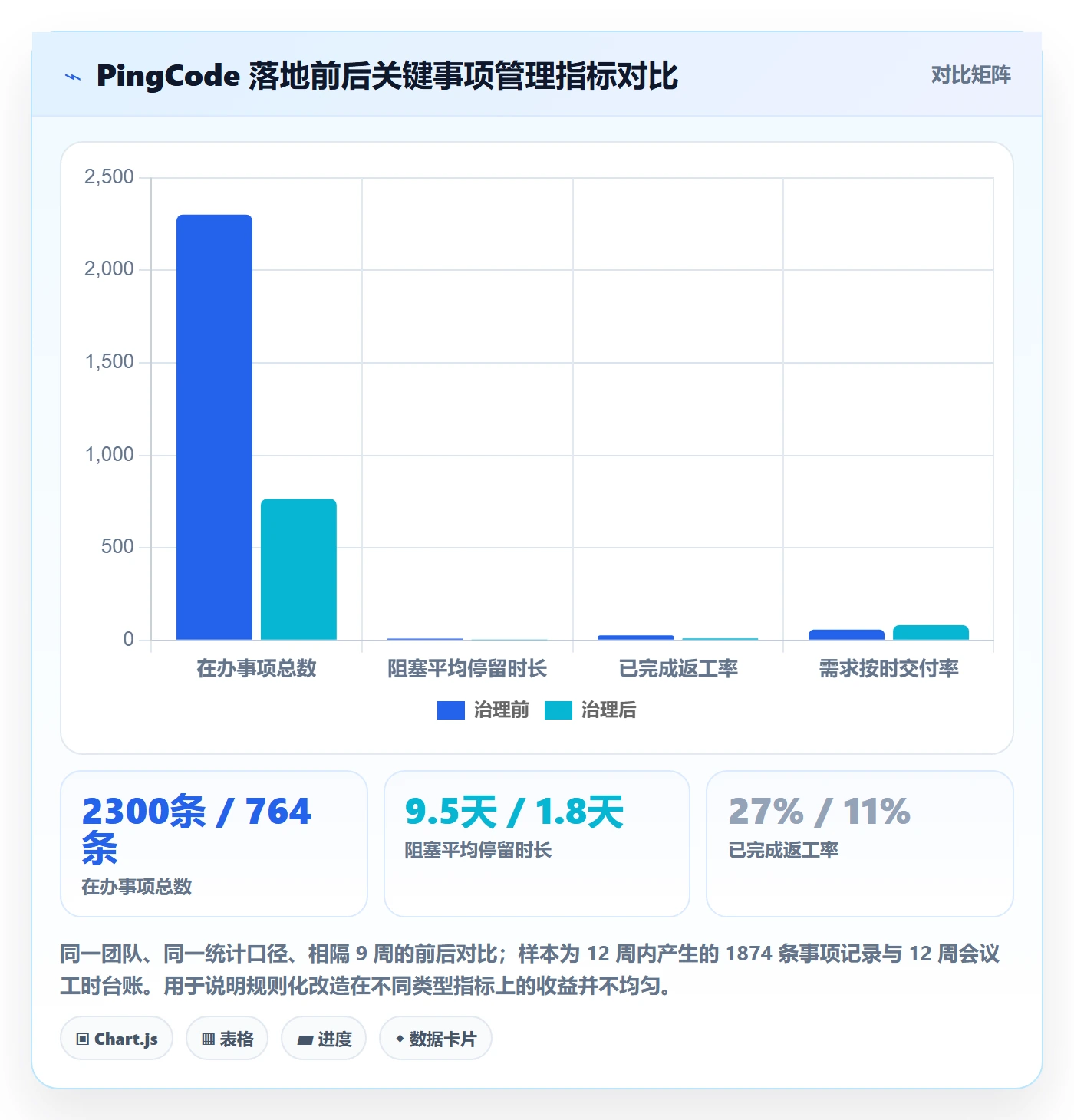

我把治理前后同一套口径的数据做了对比。需要说明的是,这些数据来自团队内部项目管理平台的导出记录与会议工时记录,属于单团队单次改革观察,不是行业统计,读者更适合参考变化方向和量级,而不是绝对数值。

指标 治理前(第 3 周末) 治理后(第 12 周末) 变化
在办事项总数 2300 条 764 条 -67%
周完成事项数 96 条/周 128 条/周 +33%
阻塞事项平均停留时长 9.5 天 1.8 天 -81%
已完成返工率 27% 11% -16pp
需求按时交付率 58% 82% +24pp
周会总时长 11 小时/周 3.5 小时/周 -68%
需求周期时间 P50 / P85 18 天 / 47 天 11 天 / 22 天 P50 -39%,P85 -53%

最值得注意的一行是 P85 周期时间从 47 天降到 22 天,降幅超过 P50。这说明治理的主要收益不是"让普通事项更快",而是把那些被卡了几十天的长尾事项救回来了。长尾通常是团队士气的主要杀手,也是外部投诉的主要来源。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

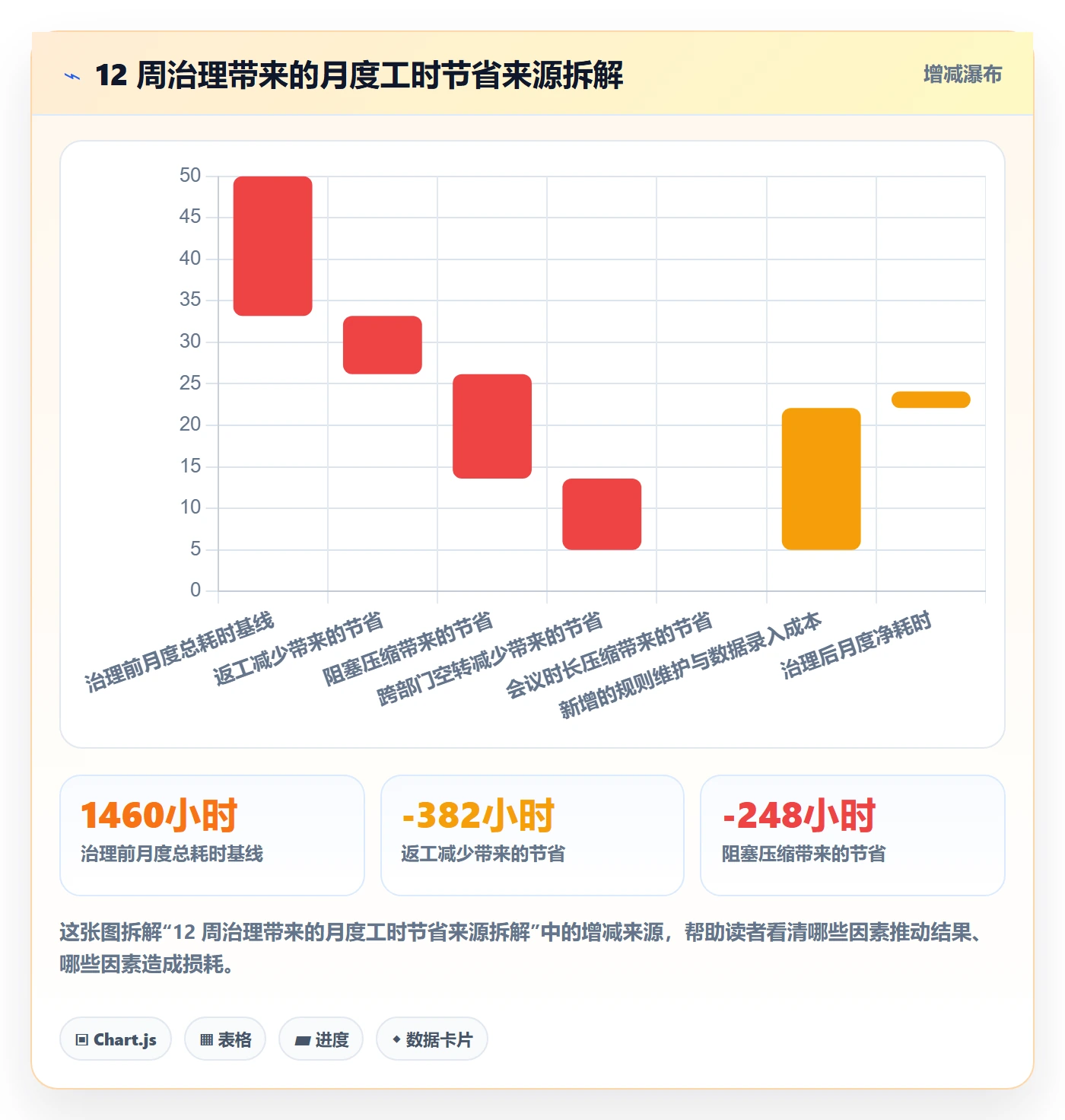

5. 收益从哪里来:拆开看每一分效率的来源

很多人会问"效率提升到底是哪来的"。我把总的工时节省拆成了四块,按贡献排序:模板化与完成定义带来的返工减少、超时升级带来的阻塞压缩、跨部门接收规则带来的空转减少、会议重构带来的会议工时减少。意外的是,会议时长的减少只排第四,而返工减少的贡献最大,这说明"写清楚"比"开会快"值钱得多。

这个排序对我的方法论影响很大。在此之前我一直以为流程治理的主要收益是"减少沟通",实际数据告诉我,最大收益是"减少做错"。沟通是症状,返工才是病灶。这一条也解释了为什么很多团队做了很多协作优化但效率没什么变化,他们优化的是症状。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

6. 我在落地中踩的三个坑

第一个坑:第 3 周我把超时阈值定得太紧(评审 12 小时),结果团队反馈"一上线就超时",两周内升级通知被集体无视,规则信誉直接崩掉。后来改回 27 小时,并保证每周升级量不超过总事项数的 5%,规则才重新生效。规则的第一次跑步速度决定了团队对它的信任度,宁可松一点,先让它被认真对待。

第二个坑:第 7 周我一次性归档了 604 条僵尸事项,其中有一部分其实还有效,只是负责人当时休假。这导致两个客户反馈的需求被误归档,两周后才被发现。教训是:批量归档前必须先做一次"负责人确认",尤其是跨团队提出的需求,不能只看更新时间。

第三个坑:我最初把在办上限预警设成了 8 条,但没区分事项类型,结果一个负责发布事项的同事天天被预警。后来按类型设了不同阈值(需求 6 条、研发任务 10 条、缺陷 12 条),预警才有意义。任何阈值都必须分类型,单一阈值必然误报。

六、不同情况下的行动建议

1. 5 人以下小团队:先别配状态机

如果你的团队不到 5 个人,最重要的事情不是流程,而是把待办放在一个所有人能看到的地方。这个阶段引入复杂状态机只会增加负担。我的建议是:一个共享看板、三个状态(待办/进行中/完成)、每条事项必须有唯一负责人和一句完成定义。

这个规模下唯一值得做的"规则化"动作是在办上限:每个人的在办事项不超过 3 条。超过就说明有事项实际上被搁置了,而不是"我效率高"。

2. 20-100 人产品研发团队:这是四层模型收益最大的区间

这个规模是收益最明显的区间,也是我在本文中描述的主要案例。核心动作是四层全部建起来,但视图层可以简化:只需要执行视图和风险视图,流动视图每周手工看一次就够,不必做实时报表。

工具选择上,这个区间开始出现分叉:如果团队有内网部署需求或历史数据迁移需求,就选支持私有化部署和迁移能力的平台;如果没有,轻量工具也能撑住,重点是把规则配好。这个规模最容易被忽视的是"跨部门接收"规则,因为团队一过 30 人,就一定会出现多个部门之间的球权交接。

3. 100 人以上多产品线组织:先统一事项定义,再统一工具

这个规模最容易犯的错是先统一工具、后统一定义。结果就是所有人在同一个平台上用着各自理解的状态和字段,数据在组织级别完全不可比。我的建议是分三步:先统一"事项类型字典"(有哪几种事项、各自必填什么),再统一"状态语义"(每个状态在不同业务线上的含义必须一致),最后才是工具和权限。

在这个规模上,平台的权限粒度、跨项目视图能力和私有化部署能力会变成硬性要求。我案例中使用的 PingCode 主要服务中大型企业及 100 人以上组织,在这个区间的适配度较高,也支持私有化部署与从 Jira 平滑迁移,对有国产替代诉求的组织是一个稳妥选项。

4. 强合规或强私有化要求:把"审计能力"前置为选型条件

金融、医疗、汽车电子等行业的团队,事项记录往往需要留痕、可追溯、可导出。这类组织在选型时应该把"字段级操作日志、导出完整性、部署形态"放在功能列表之前考虑。私有化部署不只是安全问题,也是数据主权问题,它决定了你未来能不能自由地做数据分析和迁移。

5. 迁移场景:先做数据治理,再做数据搬迁

任何一次平台迁移,我都建议留出至少 5 个工作日做纯数据治理,且这段时间不做任何功能切换。判断标准是:迁移后新平台里的事项总数,应该比旧平台少 50% 以上。如果你的迁移结果是数量基本持平,那基本可以确定你把旧问题一起搬过去了。

七、不同情况下的取舍

1. 标准化 vs 灵活性

这是所有取舍里最根本的一条。标准化提升可比性和可预测性,灵活性提升局部适配度和团队满意度。我的判断标准是:凡是跨团队流转的环节必须标准化,团队内部的执行环节可以灵活。评审、验收、发布这三件事跨人跨团队,必须统一;某个开发用什么方式记录子步骤,不必统一。

我见过反面案例:一个团队为了"尊重各小组差异",允许每个小组自定义状态名,结果跨组报表做了三个月也没做成,最后全部推倒重来,成本远高于一开始就统一。

2. 自建 vs 采购

自建的唯一充分理由是"你的流程有不可替代的行业特性,市面产品都无法表达"。但这个理由在实践中很少成立。我做过一次测算:一个 60 人团队自建事项管理系统的真实成本,包含开发、测试、运维、迭代、培训,第一年约 480 人天。把同样的 480 人天投入到流程优化上,收益通常是自建的数倍。

反过来说,如果你的组织规模超过 500 人且有独特的合规流程,自建或深度定制才有讨论价值。这个决策不该由技术偏好驱动,而应由"流程独特性 × 组织规模"两个变量共同决定。

3. 私有化 vs SaaS

私有化的代价常被低估:升级周期长、版本落后、需要专人维护、移动端体验往往打折。SaaS 的代价是数据在外面、深度定制受限。我的判断顺序是:先问合规是否强制,再问数据敏感等级,最后才问成本。如果合规不强制、数据不敏感,SaaS 的总体拥有成本通常低 30%-50%。

如果确实必须私有化,那就优先选原生支持私有化部署的产品,而不是选一个 SaaS 产品再想办法本地化。后者的维护成本会在第二年开始快速上升。

4. 强流程 vs 轻流程

流程的强度应该和"错误的代价"成正比。上线发布、资金审批、对外接口变更,这些错误代价高,值得强流程(多级准入、双人确认)。内部重构、代码风格、文档格式,错误代价低,应该轻流程,甚至不设流程。

我最常见的错误是"一刀切":要么所有事项都要走完整流程,导致重要事项被拖慢;要么所有事项都轻量处理,导致关键变更失控。正确做法是按事项类型分层,而不是按团队或按人分层。

事项实操方法:产品经理提升任务管理效率的效率提升方法与模板

八、可直接复用的四套模板与 7 天行动计划

1. 模板一:需求事项模板(用于产品经理提出需求)

这套模板的核心是四个必填项:目标用户、用户问题(必须有数据或案例)、完成定义、验收人。我特别建议在"用户问题"里强制要求写一个可量化的事实,比如"支付页跳出率 43%,高于同类页面 12 个百分点",而不是"支付体验不好"。有数字的需求在评审时平均节省 15 分钟澄清时间。

模板名称: 需求事项 v3
必填:

目标用户 , 具体角色,禁止"所有用户"
用户问题 , 一句话 + 一个数据或案例
完成定义 (DoD) , 3 条以内可验证条款
验收人 , 唯一自然人
预估影响面 , 影响用户数或业务模块
期望截止时间 , 精确到日
选填:
关联 OKR
依赖事项链接
验收标准写法示例:

✅ "结算页加载时间从 2.8s 降到 1.5s 以内(P75,生产环境)"

❌ "优化结算页性能,提升用户体验"

2. 模板二:研发任务模板(用于开发拆分执行)

研发任务模板要解决的是"进度不可见"。我的做法是强制要求写"自测方式",因为一旦开发要写清楚怎么自测,他实际上就提前想清楚了边界情况。这个字段让我们的提测打回率从 23% 降到 9%。

模板名称: 研发任务模板
必填:

关联需求 ID
唯一开发负责人
预估工作量(小时,超过 40 小时必须拆分)
自测方式(怎么写、怎么验证)
影响范围(哪些模块可能受影响)
禁止:

工作量填写为"1 天""半天"等模糊单位

单个任务跨越 5 个以上工作日

3. 模板三:缺陷事项模板

缺陷模板的关键是"复现路径"和"严重级别判定依据"。我见过太多团队因为严重级别定义不一致而在优先级会上吵架。解决办法是把判定标准写进模板,让填单的人自己对照,而不是让评审的人事后争论。

模板名称: 缺陷事项模板
必填:

复现路径(步骤 1/2/3,含环境与账号信息)
实际结果 vs 期望结果
严重级别(按标准表选择,不可自定义)
影响用户范围(全部/部分/单用户)
严重级别判定表:

P0 线上核心功能不可用,影响 > 30% 用户

P1 核心功能受损但有绕过方案

P2 非核心功能异常

P3 体验问题或文案错误

4. 模板四:周度复盘模板(只填 6 个指标)

复盘模板最容易写得太长。我坚持只填 6 个数字加 3 个问题:本周阻塞最久的三条事项分别卡在谁那里、本周新增事项中有多少是"重复提出"的、下周要主动减少哪一类事项。复盘的价值不在记录,而在产生下周的一个具体动作。

模板名称: 周度事项复盘
指标区(只填数字):

在办事项数 | 周初 ___ 周末 ___

周完成事项数 | ___

阻塞事项数与平均停留 | ___ 条 / ___ 天

已完成返工率 | ___%

需求周期时间 P50/P85 | ___天 / ___天

周会时长 | ___ 小时

问题区(只写动作,不写感受):

阻塞最久的三条卡在哪个环节?谁负责解除?
本周重复提出的需求有几条?入口该怎么挡?
下周主动减少哪一类事项?减少多少条?

5. 7 天行动计划

如果你想把上面的方法用起来,我建议用 7 天做一个最小闭环,不要试图一次建完四层:

  1. 第 1 天:导出所有未关闭事项,按 90 天无更新、无负责人、标题过短三个条件筛出候选僵尸事项清单,不要马上删,先标记。
  2. 第 2 天:为你的主要事项类型写一份必填字段清单,字段总数不超过 8 个,必填不超过 4 个。
  3. 第 3 天:画出一条工作流,状态不超过 7 个,每个状态写清"谁负责动作"和"准出条件"。
  4. 第 4 天:给每个状态设超时阈值,阈值按你自己的历史中位处理时长 × 1.5 计算,并指定升级对象。
  5. 第 5 天:配置两条自动化规则即可,先上"超时升级"和"必填校验",不要一次配十条。
  6. 第 6 天:和团队开一次 60 分钟的规则说明会,重点是解释"为什么这么定",而不是宣读规则。
  7. 第 7 天:把周会结构改成"静默看板 5 分钟 + 只讨论阻塞 + 当场录入决策"。

之后连续观察 3 周,每周只看 6 个指标。如果 3 周后阻塞平均停留时长没有下降,说明你的超时阈值定得太松、或者升级对象没有实际决策权,这两条是实践中最常见的失效原因。

九、结语:任务管理提效的本质是"把判断变成规则"

回过头看这 12 周,我最大的收获不是学会了某个平台的配置,而是接受了一个不太舒服的事实:团队效率低,往往不是因为人不努力,而是因为所有需要判断的地方都在依赖人临场判断。什么算完成、谁能改状态、卡住了找谁、什么时候升级,这些如果每次都靠人记、靠人问、靠人催,那么团队规模越大,效率越低,这是数学问题,不是态度问题。

事项实操方法的价值就在于,把这些判断一次性地写进模板和规则里,让系统替人记住,让人去做只有人能做的事:判断优先级、判断方案、判断取舍。我那个团队的周会从 11 小时降到 3.5 小时,本质上不是会议变短了,而是会议里讨论的东西变了。

再说一个可能有点反直觉的独特观点:事项管理做得好的标志,不是事项被更快地完成,而是很多事项根本没被创建出来。我的团队在治理后周新增事项数下降了 25%,但交付量上升了 33%。入口的质量决定了流转的效率,这一点比任何看板设计都更重要。

下一步给你三个具体动作。第一,今天就导出一份未关闭事项清单,用 90 天无更新这个条件筛一遍,看看你的僵尸事项占比是多少,如果超过 30%,你不需要新工具,你需要先清理。第二,这周内给你的主要事项类型补上"完成定义"和"验收人"两个必填字段,只做这一件事,观察两周返工率的变化。第三,如果你所在的组织超过 100 人且有私有化部署或迁移需求,可以把支持私有化部署、支持从 Jira 平滑迁移的平台纳入候选,按第六、七节的判断标准逐条打分,而不是按功能列表数量打分。

最后提醒一句:所有模板和规则都需要 3 周以上的观察期才能看出效果。前两周通常会出现效率反而下降的"阵痛期",因为团队在适应新规则。如果你在第一周就放弃,那你放弃的不是一个工具,而是一次把团队从"靠记忆运转"切换到"靠系统运转"的机会。

常见问题解答(FAQ)

1. 产品经理的任务管理模板到底该放哪些字段?网上现成的模板直接拿来用行不行?

我刚转产品那会儿,看到别人分享的任务管理表格就下载,字段列了十几项,优先级、预估工时、关联需求、风险等级全都有。结果填了不到两周就废了,每天光维护表格就得花二十分钟,真正推进任务的时间反而被挤掉了。后来我才想明白,模板不是越全越好,而是要看你能不能坚持填下去。

先跑一个三字段最小版本:任务名、唯一负责人、截止日期,坚持两周不崩,再考虑加字段。任务名的写法很关键,用「动词+对象+可验收结果」,比如「周三前输出登录流程异常分支清单」,而不是「登录优化」。

字段上限建议控制在七个以内,判断标准很简单:如果每天花在维护清单上的时间超过十分钟,说明字段设计超出了你的实际执行力,该砍。状态列不要超过五个,我自己的口径是待办、进行中、待验证、已完成、已取消,多出来的状态只会让人反复纠结该拖到哪一列。

另外强烈建议加一个「下一步动作」字段,写清楚这件事卡在谁身上、下一个动作是什么,这一列能救回大量「任务挂着但没人动」的情况。现成模板可以当参考,但一定要删到只剩你每天真的会看的字段再上手。

2. 需求、临时插单、老板在群里直接点名,全都一起涌过来的时候,产品经理到底该怎么排优先级?

我一天最多被 @ 过二十几次,上午刚排好今天的计划,十点半就被三个临时需求冲散,到晚上发现自己真正想推进的事一件没动。最崩溃的是,所有来找我的人都觉得自己的事最急,我又不好意思直接拒绝,最后就变成了谁催得凶先做谁的。

第一步不是排序,而是收敛入口:所有请求必须落到同一个收件箱里,口头答应、群里随口一句都不算数,一律回复「记下来了,我下午三点统一给你排期」。然后每天固定两个时段集中处理收件箱,我自己是上午十点和下午五点,其余时间关掉即时通讯的提醒,否则注意力会被切碎到无法做需要深度思考的事。

排序用两个维度交叉判断:影响面(影响多少用户或多少下游环节)和截止刚性(延期是否会造成不可逆的损失,比如错过发布窗口、影响对外承诺)。影响面大且截止刚性的先做,影响面小但截止刚性的一般是临时救火,可以约定一个固定的响应窗口。

最后也是最关键的一招:每接一个插单,必须让对方指定「换掉手上哪一件事」,把取舍成本还给提需求的人,而不是自己默默加班吸收。给自己设一个在制品上限,同时推进的任务不超过三个,超过就先停新的。

3. 产品经理做任务管理,到底该用表格文档,还是该上一个专业的项目管理平台?

我们团队八个人,最早我用在线表格管,后来越填越乱,同一个需求在三个表格里出现三种状态,开会时大家对着屏幕争论到底哪个是最新的。当时我很纠结:上工具吧,怕团队嫌麻烦不肯用;不上吧,每周光是同步进度就得开两次会。

给一个可操作的判断口径:参与人少于等于三人、任务基本线性推进、每周任务变更不超过十次,用在线表格或文档完全够,甚至更快。一旦出现三个信号中的任意两个,就该考虑迁移到某项目管理平台:一是参与人超过五个且跨角色协作,二是任务之间存在大量前后依赖,三是每周状态变更超过十次。

原因是表格没有状态机约束,谁都能改,信息很快就会分叉;而工具的价值恰恰在于把状态、负责人、依赖关系固化成唯一事实来源。迁移的时候有个坑要提醒:不要试图把历史项目全搬过去,成本和收益完全不成正比。我的做法是新项目一律在新平台建,旧项目原样留到结项,两周内就自然过渡完了。

选型时优先看两件事:任务依赖能不能可视化,以及看板能不能自定义状态列,其余的报表和燃尽图都是锦上添花。

4. 怎么证明任务管理效率真的提升了?有没有可以量化、能跟老板汇报的指标?

有次季度复盘,老板问我这半年效率提升体现在哪,我憋了半天只能说「感觉顺畅多了」,当场就被追问「顺畅怎么衡量」。那之后我才开始认真记录数据,发现很多我以为的改进,其实只是自己的主观感受,根本没有数字支撑。

先定三个口径就够用。第一,任务滞留时间:从任务创建到标记完成的中位天数,注意用中位数不用平均数,否则一两个跨月的大需求会把数据带偏。第二,复活率:每周被延期、重开或改派的任务数除以当周总任务数,这个指标最直观地反映排期是否靠谱。第三,你自己的清单维护耗时:每天花在整理、同步、催进度上的分钟数。

做法是先不改任何流程,老老实实记录两周作为基线,然后再上新的模板或工具。经验值是:滞留时间缩短两到三成、复活率压到百分之十以下、每日维护时间控制在十分钟以内,这三条同时改善,才算是真的变高效了。

如果只有一项变好,通常是把问题转移到了别的地方,比如你的维护时间下降了,但复活率暴涨,那说明你只是把排期做得更松、更糊了。汇报的时候把两周基线和改进后的数据并排给出,比任何形容都有说服力。

核心关键词

读者评论

谭
谭晓彤

数据里我比较在意的是在办总数从2300降到764,主要靠归档和合并,那按时交付率从58%到82%里有多少是清理口径带来的?如果基线里混着四年前的僵尸事项,分母本身就被污染了。我自己做过类似清理,压缩待办后第一个月的“效率提升”有一半是统计幻觉,第二个月才见真章。

蒋
蒋俊杰

个状态、必填不超4个这套我认同,但落地时最难的是规则由谁持续维护。超时自动升级上线第一个月大家都配合,第三个月就有人提前改状态来避开超时。规则不依赖人记得,但依赖有人定期校准,这部分人力成本文章里没算进去。

尹
尹依诺

跨部门那个显式“接收”状态加24小时三选一,在部门内推得动,因为你有考核抓手。真到了产品、设计、运维之间的墙,谁授权你去升级对方的负责人?我见过类似规则上线两周就变成互相甩锅的工具,最后退回群里@人。这条规则的前提是跨部门有共同的上级或共同的SLA,否则只是把黑洞从系统外搬进了系统里。

文章包含AI辅助创作:事项实操方法:产品经理提升任务管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346733
