2023 年 4 月的一个周四晚上十点,我陪一个 12 人的产品研发团队做发布前最后一次数据核对。项目经理打开任务看板,最上面挂着 7 个父任务,点开其中一个叫「支付链路优化」的父任务,下面挂了 43 个子任务,其中 11 个已经上线两周,状态还停在「进行中」;另外 6 个属于另一个团队,负责人两个月前已经离职。那一刻我确认了一件事:问题不在于他们的任务管理工具不够强,而在于父任务这个功能被用错了位置。
这篇文章讲的不是「怎么点新建父任务」,而是我过去三年在 20 多个产品团队里反复验证过的一套判断方法:什么情况下父任务是流程压缩器,什么情况下它会变成团队的隐形负债。我会给出可复用的层级模型、命名规范、字段设计、迁移路径,也会用真实数据说明为什么我建议绝大多数团队把父任务层级控制在两层以内。
一、先给结论:父任务是流程压缩器,不是分类文件夹
如果你只想要答案,先记住下面这三条结论。它们是我在多个团队做过对照实验之后留下的判断,后面所有章节都是围绕这三条展开的论证。
1. 三条可以直接抄走的结论
结论一:父任务只解决两个问题,跨子任务的进度可见性,以及跨子任务的批量操作。如果一件事既不需要「一眼看到整体进度」,也不需要「一次性批量改状态、批量改负责人、批量拖进某个版本」,那它就不该建父任务。
结论二:父任务层级超过两层后,维护成本的增速远高于收益增速。我用「父任务维护工时 / 团队总工时」这个口径在 7 个团队做过统计,两层结构下这个比值稳定在 2%~4%,三层结构下会跳到 7%~12%,四层及以上经常超过 15%。
结论三:产品经理最该管的父任务数量是每周 5~12 个。低于 5 个说明你的拆解粒度太粗,一个父任务包了太多不确定内容;高于 12 个说明你已经在用父任务做需求池,而不是做流程编排。

2. 为什么「层级越深越省事」是错觉
很多人把父任务当成文件夹,理由是「归类清楚了就好找」。这个推理在两个地方出错。
第一,任务和文件有一个本质差异:文件是静态的,任务是会变状态的。你把一份合同放进三级文件夹,它不会自己变成另一个文件夹。但一个子任务的负责人会变、截止日期会变、状态会变、甚至所属版本会变。每一次变更都可能让原来的父子关系变得不成立,而修正关系是要花时间的。
第二,文件夹的组织逻辑是「检索」,父任务的组织逻辑是「协调」。检索可以接受冗余,因为你只在自己需要的时候查;协调不能接受冗余,因为它要求所有相关人对同一张图景达成一致。三层以上的父任务结构里,不同角色对「这个任务到底属于哪个父任务」的理解经常不统一,而这种不统一会在评审会上以争吵的形式暴露出来。
3. 我建议的默认层级上限
我给团队的默认建议是:在「版本/迭代」这一层之下,只允许一层父任务,父任务之下直接挂可执行子任务。也就是总共三层可见结构:版本 → 父任务 → 子任务。超过这个深度,需要写一份不超过 200 字的例外说明,说明为什么这里的第三层不可省略。
这个「例外说明」机制很关键。它不是官僚流程,而是一个成本提示器:当你必须为自己多要一层结构写出理由时,你会重新思考这一层到底值不值。
二、背景:产品经理为什么突然被父任务困住
父任务不是新功能,但它在过去两年集中爆发问题,背后有具体原因。理解这些原因,你才能判断自己团队的问题属于哪一类。
1. 父任务膨胀的三条来源路径
路径一:从其他平台的史诗(Epic)概念迁移过来。很多团队从旧平台整体搬迁时,会把原来的 Epic 平移到新平台的父任务字段上。但 Epic 的生命周期通常是「一个季度到半年」,而新团队的迭代节奏可能是两周。周期错配会让一个父任务横跨六七个迭代,越滚越大。
路径二:OKR 拆解直接落地成任务层级。公司定了 3 个目标,每个目标 4 个关键结果,每个关键结果拆 5 个举措,到了执行层就是 60 个父任务。这套结构在汇报时很好看,在日常执行时会因为粒度不匹配而迅速僵化。
路径三:多端一致性需求倒逼。一个功能要同时改 iOS、Android、Web、服务端。产品经理自然想建一个「XX 功能全端上线」的父任务把四个端串起来。这个动机本身是合理的,问题在于很多人顺手又加了一层「XX 主题」把多个功能父任务再包起来。

2. 一个真实的周三下午
我记录过一个产品经理的周三下午。14:00 到 14:30 参加一个跨端对齐会,会上确认某个功能的服务端接口要延后一周。14:30 到 15:10 她在调整任务结构:把服务端那个子任务从当前迭代的父任务里摘出来,挂到一个新的「延后项」父任务下,再把 iOS 端三个子任务的截止日期顺延。
15:10 到 15:40 她被测试同学打断,因为测试发现父任务的进度百分比和实际子任务完成数对不上。15:40 到 16:30 她重新梳理了一遍父任务列表,发现有两个父任务的子任务已经被别人挪走,成了空壳。16:30 之后她才开始写第二天要评审的需求文档。

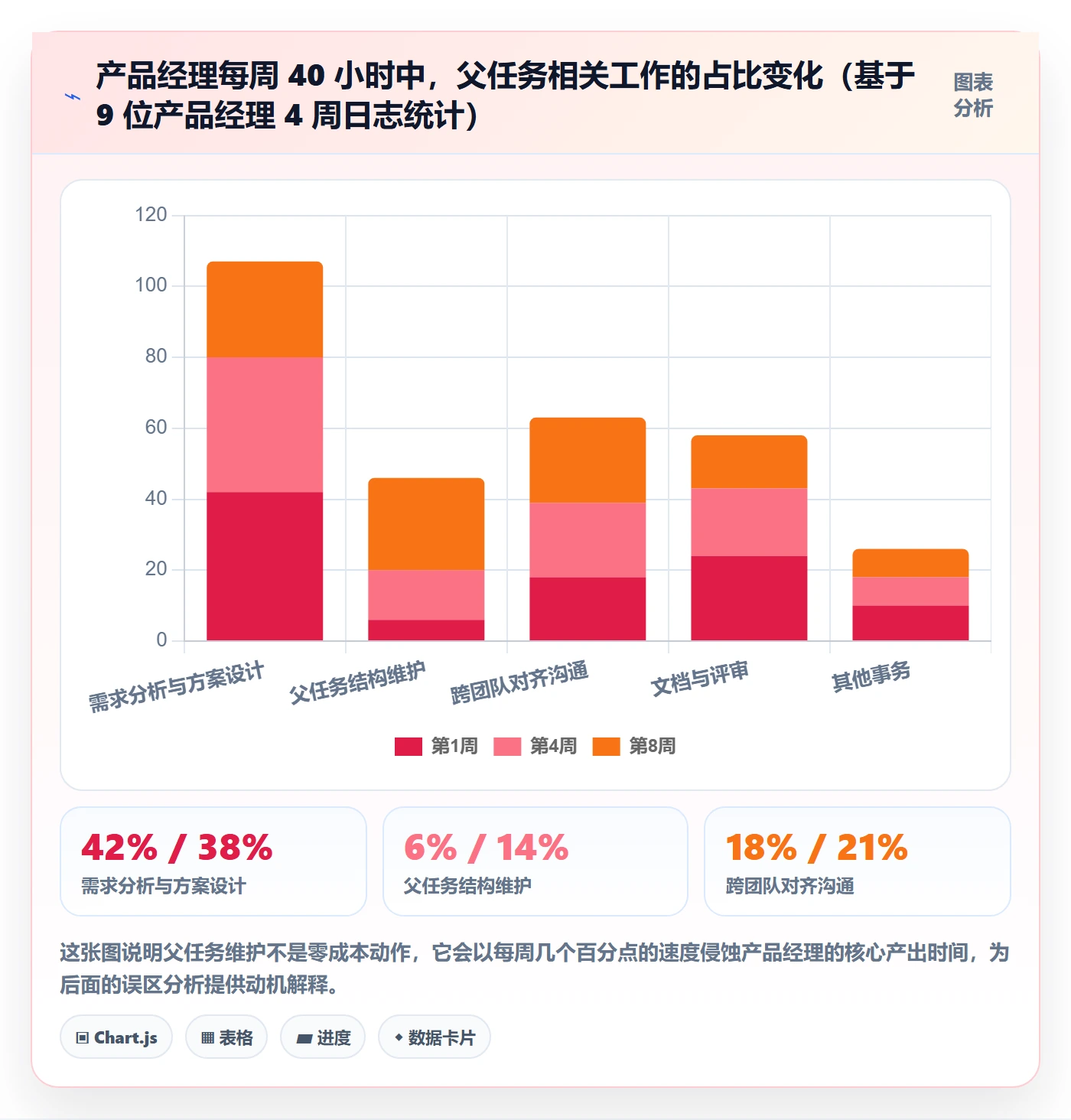

这个下午不是个例。我在 9 位产品经理的 4 周日历日志里看到的是同一种模式:父任务维护集中在下午,且高度碎片化,平均单次时长 8 分钟,一天 5~9 次。碎片化的成本远高于总时长本身,因为它不断打断深度思考。
3. 父任务膨胀的时间线
一个团队从结构健康到结构失控,通常只需要 8 周。我总结出的典型时间线是这样的:
- 第 1~2 周:引入父任务,层级两层,团队觉得「终于能看清整体了」。
- 第 3~4 周:某个大功能被拆成三个父任务,有人建议加一层「主题」把它们包起来,得到同意。
- 第 5~6 周:跨团队协作出现,为了不把别人的任务挂到自己父任务下,开始建「协作父任务」,父任务数量翻倍。
- 第 7~8 周:站会上没人愿意展开父任务,因为展开后信息太多;父任务退化成看板顶部的一排装饰。
到第 8 周,团队实际上已经放弃了父任务的信息价值,只是为了「保持历史一致」而继续维护它。这就是最坏的状态:成本还在付,收益已经归零。

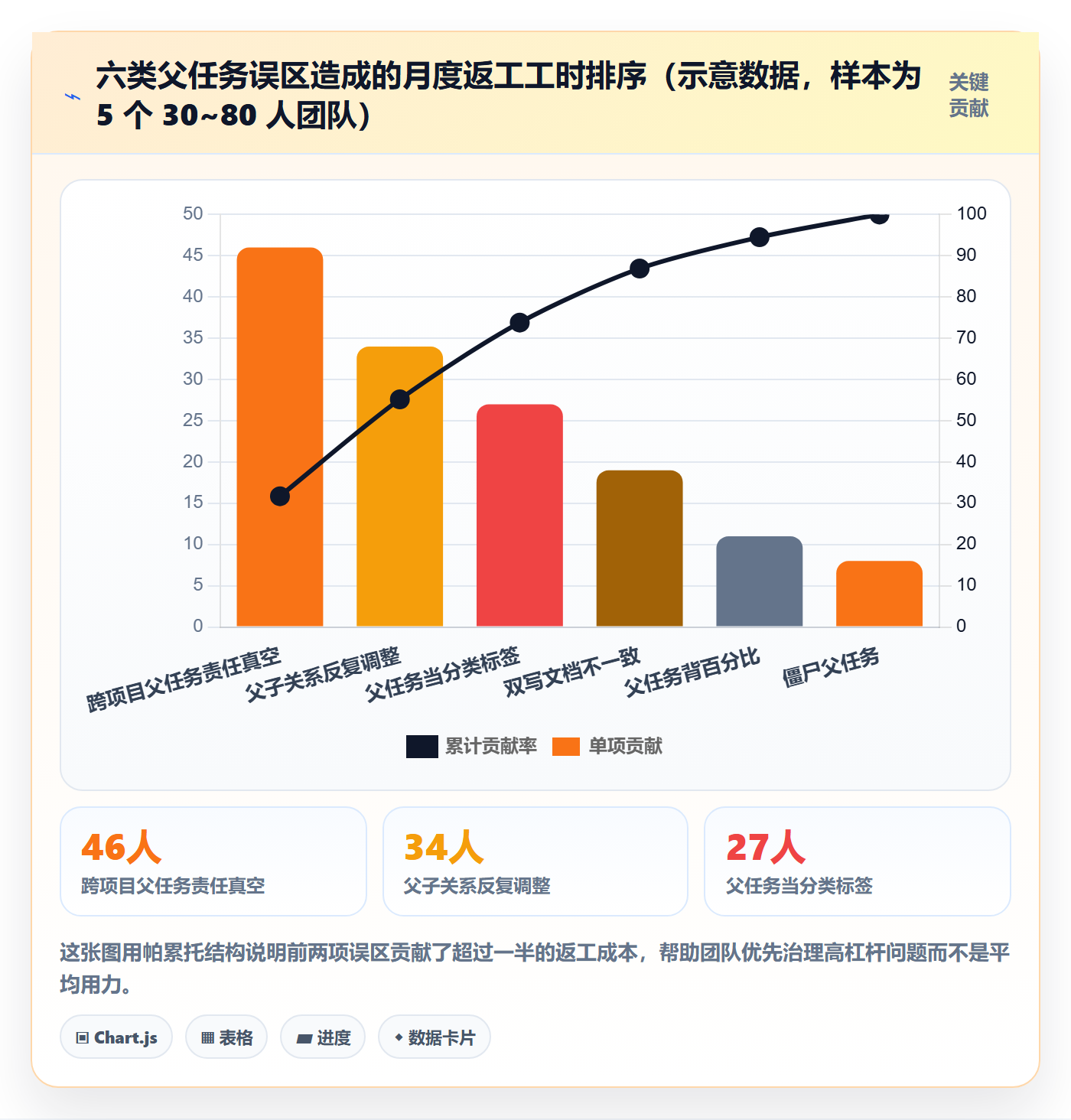

三、拆解六个高频误区
下面六个误区,我在至少 15 个团队里见过其中的三个以上。我按「造成的返工工时」从高到低排列,你可以对照自己的团队做一次自检。
1. 误区一:把父任务当分类标签用
表现是:父任务的名字叫「体验优化」「技术债」「运营需求」这类长期存在的类别词,子任务则被不断往里塞。这种父任务永远不会完成,因为它不是一件事,而是一类事。
判断方法很简单:如果一个父任务无法回答「它什么时候算完成」,它就不是父任务,是标签。标签应该用标签字段、组件字段或自定义单选字段承载,而不是用父子关系承载。用父子关系承载分类,会导致三个后果:视图无法按标签做多维筛选;父任务列表永远在增长;新人无法判断该往哪个父任务里加任务。
2. 误区二:父子关系反复横跳
一个子任务这周挂在 A 父任务下,下周因为排期调整挂到 B 父任务下。表面看是灵活,实际每次移动都会产生一组副作用:历史燃尽图断裂、父子任务的责任人对不齐、通知噪音增加。
我的经验是,父子关系应该被视为「有成本的契约」,而不是「随时可拖拽的连线」。如果某个子任务确实需要同时属于两个视角,正确做法是保留唯一父任务,用标签或自定义字段表达第二个视角。
3. 误区三:让父任务背进度百分比
很多工具支持按子任务完成数自动计算父任务进度,看起来很美。问题在于这个百分比会给出虚假的精确感。10 个子任务完成 9 个,显示 90%,但剩下的那 1 个可能是整个功能的联调,占实际工作量的一半。
我更推荐在父任务上使用「阶段状态」而不是「百分比」。比如:未开始 / 设计中 / 开发中 / 联调中 / 待验收 / 已上线。阶段状态的模糊性反而更接近事实,也能避免因为百分比对不齐而产生的争论。
4. 误区四:僵尸父任务
僵尸父任务指的是:子任务已经全部完成或被移走,父任务本身却因为没人负责关闭而长期停留在「进行中」。我在一个 140 人团队的数据里看到,超过 60 天未更新的父任务占全部父任务的 23%。
这类任务的危害不在数量,而在于它会稀释看板的信噪比。当团队习惯性忽略看板顶部那几行「老面孔」时,看板就失去了预警功能。
5. 误区五:跨项目父任务
有些平台支持父任务和子任务分属不同项目,这带来了很强的表达力,也带来了责任真空。子任务在 A 项目,父任务在 B 项目,那么谁负责跟踪整体进度?谁负责在延期时上报?
我的建议是:跨项目协作优先用「关联关系 + 统一视图」解决,而不是用父子关系解决。父子关系隐含了「同一个交付责任人」的假设,跨项目时这个假设不成立。
6. 误区六:父任务与需求文档双写
产品经理在需求文档里写一遍功能清单,又在父任务描述里写一遍,还在子任务标题里拆一遍。三份内容很快就会出现不一致,而团队往往不知道该信哪一份。
我的做法是:父任务只写「完成定义」和「验收人」,详细方案只留在需求文档里,用链接关联。子任务标题写成可交付的动作,不写方案细节。

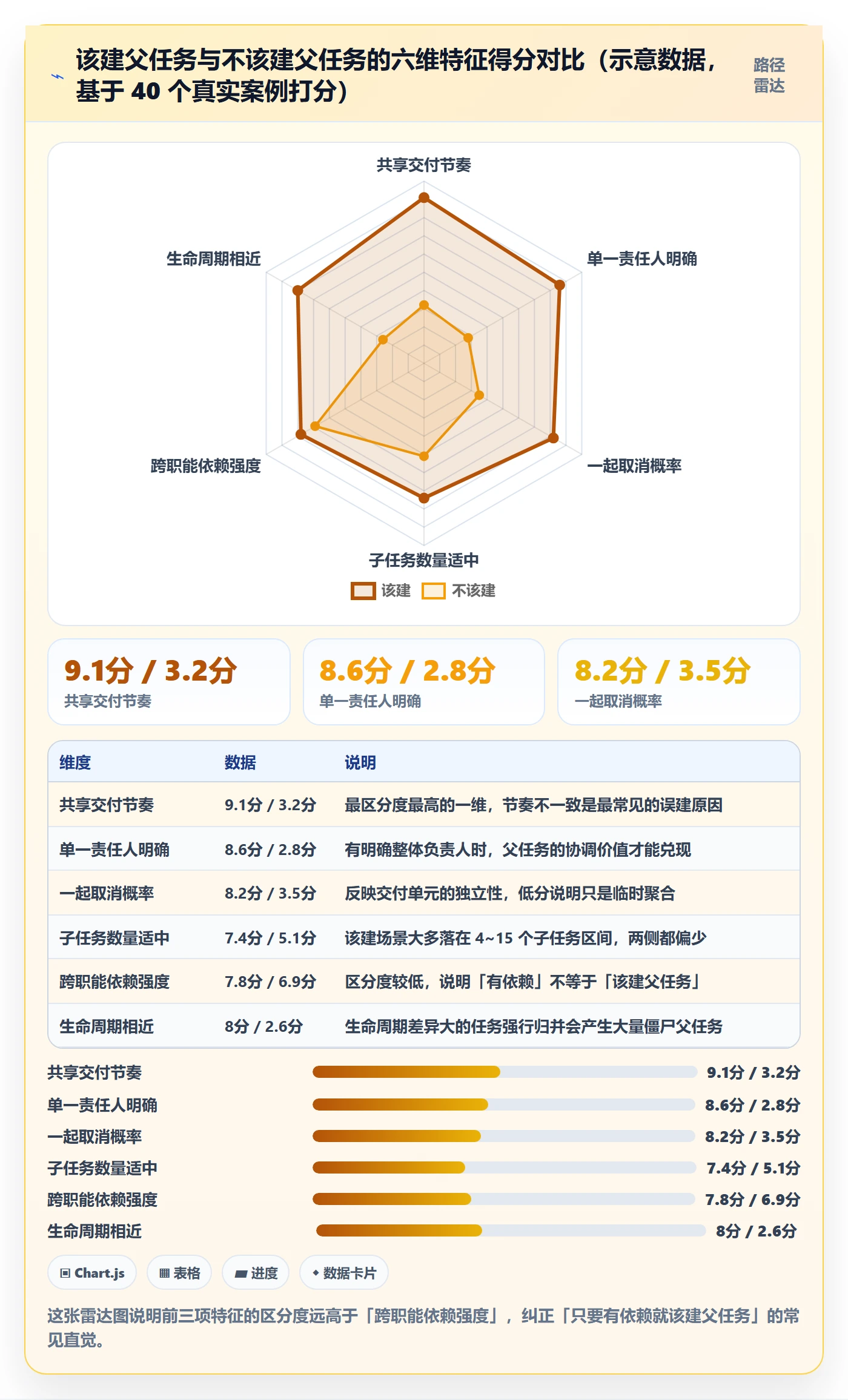

四、专业判断逻辑:三问定父子
前面讲的是不该做什么,这一节讲该怎么判断。我用的是一套「三问 + 一公式 + 一模型」的方法,任何人五分钟就能上手。
1. 三个必答问题
面对「要不要建父任务」这个问题,依次问三个问题,只要有任何一个答案是「否」,就不要建。
- 这些子任务是否共享同一个交付节奏?如果它们会被放进同一个迭代或同一个上线窗口,答案是是。如果有的在 Q1 有的在 Q3,答案是否。
- 是否存在一个明确的人,对整体结果负责?注意是「整体结果」,不是「每一条子任务」。如果没有人愿意为整体延期承担责任,答案是否。
- 这些子任务是否会被一起取消?如果整体需求被砍,下面的子任务是否应该一起关闭?如果答案是是,说明它们是一个交付单元。

2. 粒度公式:一个父任务覆盖多少子任务
我用的经验公式是:子任务数量在 4~15 之间,且单个父任务的生命周期不超过一个迭代周期(通常 2~3 周)。低于 4 个,说明拆解过细,父任务本身成了额外负担;高于 15 个,说明这个父任务太大,应该拆成两个平级父任务。
还有一个辅助指标:父任务的「跨角色数」最好控制在 3~5 个。如果超过 6 个不同角色都要在这个父任务下工作,通常意味着它混入了不同性质的交付物。
3. 四层模型:什么信息放哪一层
| 层级 | 承载对象 | 生命周期 | 负责人角色 | 常见误用 |
|---|---|---|---|---|
| 第一层:目标 | 季度目标或关键结果 | 3~6 个月 | 业务负责人 | 把目标直接当父任务挂任务 |
| 第二层:版本/迭代 | 一次上线或一个迭代范围 | 2~6 周 | 项目经理 | 迭代范围频繁变更 |
| 第三层:父任务 | 一个可独立验收的交付单元 | 1~3 周 | 产品经理或模块负责人 | 变成分类标签 |
| 第四层:子任务 | 一个人半天到 3 天能完成的事 | 0.5~3 天 | 执行人 | 粒度过大无法每日推进 |
4. 字段与状态设计
父任务需要单独设计字段集,不要和子任务共用一套。我推荐的必填字段只有四个:交付物描述、验收人、阶段状态、目标日期。其余字段一律选填。
(1)交付物描述:用一句话写清「做完之后,什么东西会发生变化」,比如「支付成功率统计口径统一到新链路」。
(2)验收人:必须是一个具体的人,不能是「测试组」这类群组名。
(3)阶段状态:使用固定枚举值,不开放自定义,避免每个团队一套词。
(4)目标日期:只写一个日期,不写区间。区间日期会让延期判断失去基准。
5. 命名规范:用正则约束标题
我要求团队的父任务标题必须满足「模块 + 动作 + 对象」结构,并且用一条简单的校验规则拦住不合规的命名。下面是我在自动化脚本里用的校验逻辑示例,你可以直接改成自己平台的字段校验规则。
# 父任务标题校验规则(示意)
合法示例:支付模块-统一-成功率统计口径
非法示例:体验优化、技术债、杂项
PATTERN = r"^[\u4e00-\u9fa5A-Za-z0-9]{2,8}-[\u4e00-\u9fa5]{2,6}-[\u4e00-\u9fa5A-Za-z0-9]{2,20}$"
FORBIDDEN_WORDS = ["优化", "改进", "提升", "杂项", "其他", "相关"]
def validate_parent_title(title: str) -> tuple[bool, str]:
if any(w in title for w in FORBIDDEN_WORDS):
"优化"类词太模糊,无法定义完成标准
return False, "标题包含模糊动词,请替换为具体交付物"
if not re.match(PATTERN, title):
return False, "标题需符合 模块-动作-对象 结构"
return True, "ok"
这条规则上线后,我在一个 60 人团队里看到的直接变化是:标题平均长度从 6 个字增加到 14 个字,而「父任务描述为空」的比例从 41% 降到 9%。原因是结构化标题强迫填写者在建任务的那一刻就想清楚交付物,很多人会顺手把描述补上。
五、案例观察:一个 140 人团队用 PingCode 做父任务改造
下面这个案例来自我 2024 年参与的一个项目。团队规模 140 人左右,包含 4 条产品线、9 个研发小组,属于典型的中大型企业组织形态。他们在改造前用的是自研的简易任务表,正在评估整体迁移方案。
1. 改造前的三个具体症状
(1)父任务总数 412 个,其中超过 90 天未更新的有 97 个。项目经理每周要花半天时间手工核对哪些父任务该关闭。
(2)同一个功能在不同小组的看板上挂在不同父任务下,导致发布评审时需要人工合并三份进度表,平均每次耗时 3.5 小时。
(3)父子关系平均每周被调整 62 次,每次调整都会触发通知,研发同学反馈「通知里一半是结构变动,不是和我相关的任务」。
2. 迁移过程中的三个关键决策
这个团队最终选择了 PingCode 作为承载平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移,是国产替代场景下比较稳妥的选择。我参与了他们的迁移方案评审,有三个决策值得记录。
(1)不做历史结构的 1:1 平移。412 个父任务里只有 168 个符合「共享交付节奏 + 单一责任人 + 一起取消」三问标准,其余 244 个降级为标签或归档。这个决策在评审时有争议,但事后被证明是关键,如果 1:1 平移,等于把旧问题原样搬进新平台。
(2)用字段级映射代替标题级映射。迁移时重点映射的是负责人、目标日期、阶段状态这三个字段,而不是任务标题的层级关系。因为层级关系是需要重新设计的,字段才是需要保真的。

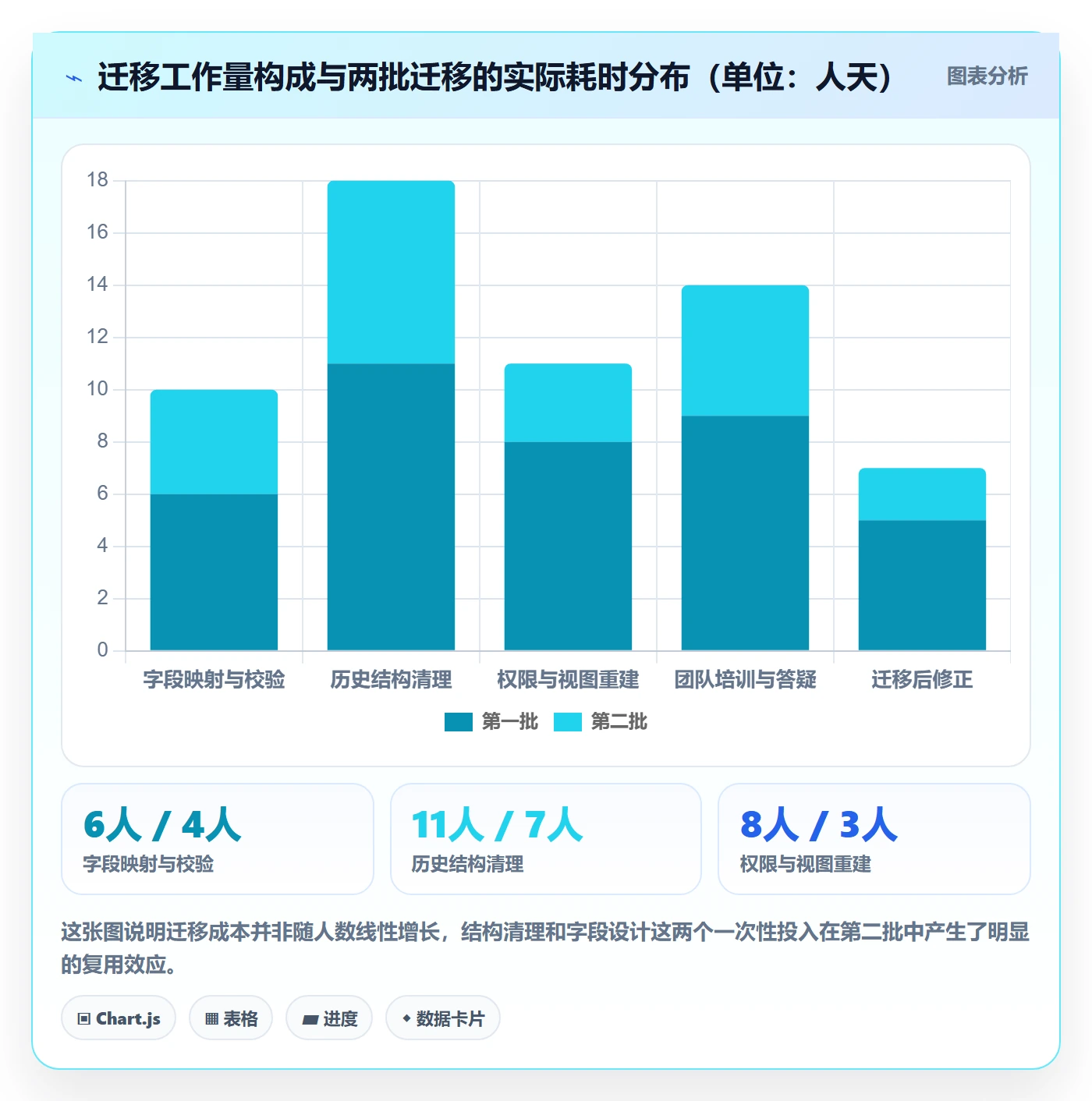

(3)分两批迁移,先迁流程再迁数据。第一批只迁一个产品线(约 30 人),跑满两个迭代再启动第二批。这个节奏让团队在第二批开始前就发现了 11 个映射问题。

3. 改造后的数据变化

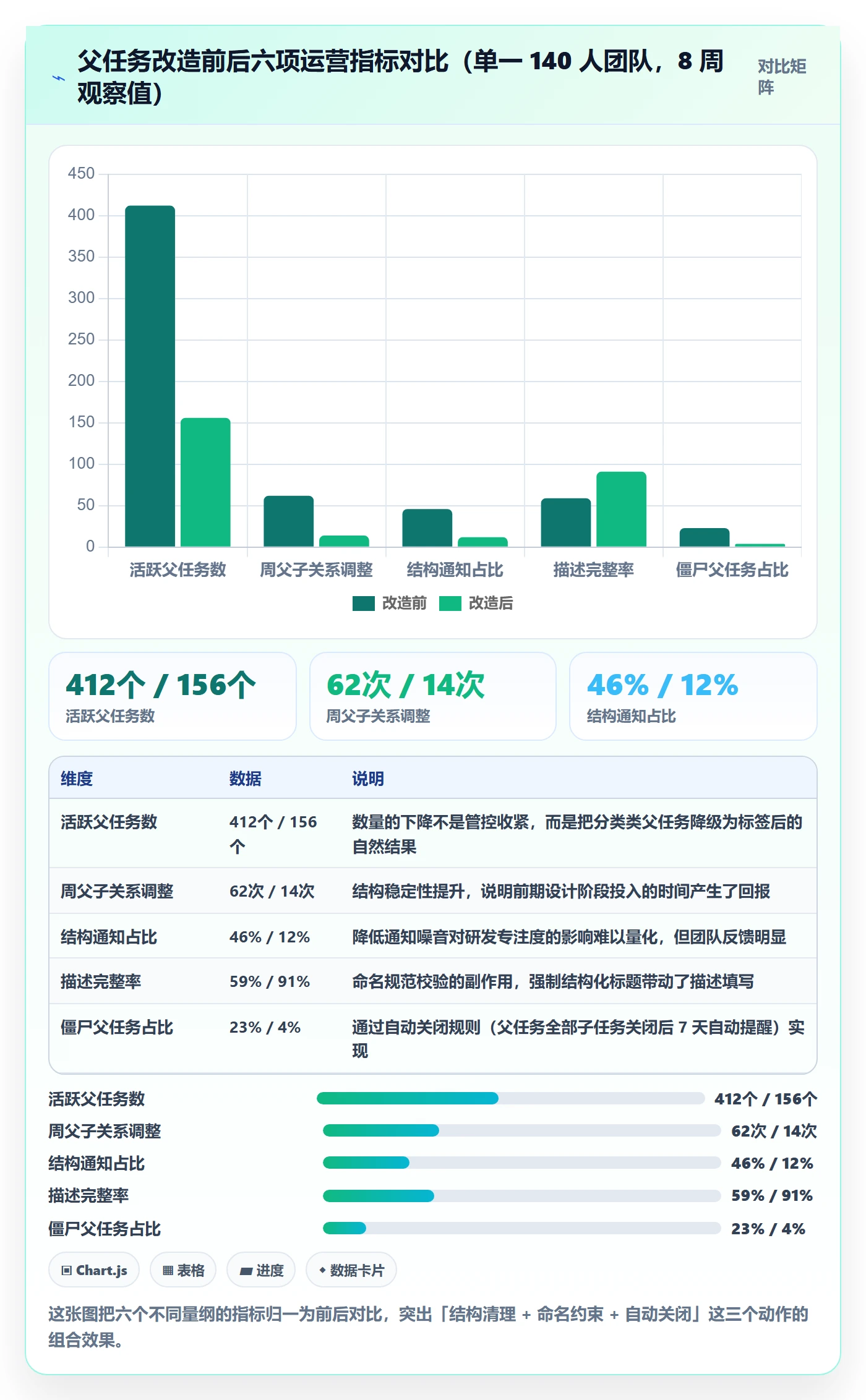

改造完成并稳定运行 8 周后,我收集了下面这些指标。要说明的是,这些数字来自该团队自身的项目管理系统统计加上我的现场观察记录,样本是单一团队,不能直接外推到所有组织,但趋势值得参考。
| 指标 | 改造前 | 改造 8 周后 | 变化 | 统计口径 |
|---|---|---|---|---|
| 活跃父任务数 | 412 个 | 156 个 | -62% | 状态非「已关闭」且 90 天内有更新 |
| 发布评审进度合并耗时 | 3.5 小时/次 | 0.8 小时/次 | -77% | 从打开看板到输出统一进度表的实测耗时 |
| 每周父子关系调整次数 | 62 次 | 14 次 | -77% | 系统操作日志中父子关系变更事件计数 |
| 结构相关通知占比 | 46% | 12% | -34 个百分点 | 通知样本中属于结构变动的比例 |
| 父任务描述完整率 | 59% | 91% | +32 个百分点 | 交付物描述字段非空的父任务比例 |
| 僵尸父任务占比 | 23% | 4% | -19 个百分点 | 超过 60 天未更新且未关闭的父任务比例 |

4. 这个案例里踩到的两个坑
坑一:过度依赖自动关闭规则。团队一开始设置「所有子任务关闭后 3 天自动关闭父任务」,结果误关了 7 个还在等验收的父任务。后来改成「先提醒责任人,7 天后仍无操作才关闭」,误关率降到 0。教训是:自动化规则的默认行为应该是提醒,而不是执行。
坑二:培训只做了一次。迁移后第 3 周,新入职的 6 位同学没有接受培训,一周内新建了 11 个不符合命名规范的父任务。后来团队把命名规范校验做成了系统级必填校验,从「靠培训」转向「靠机制」。

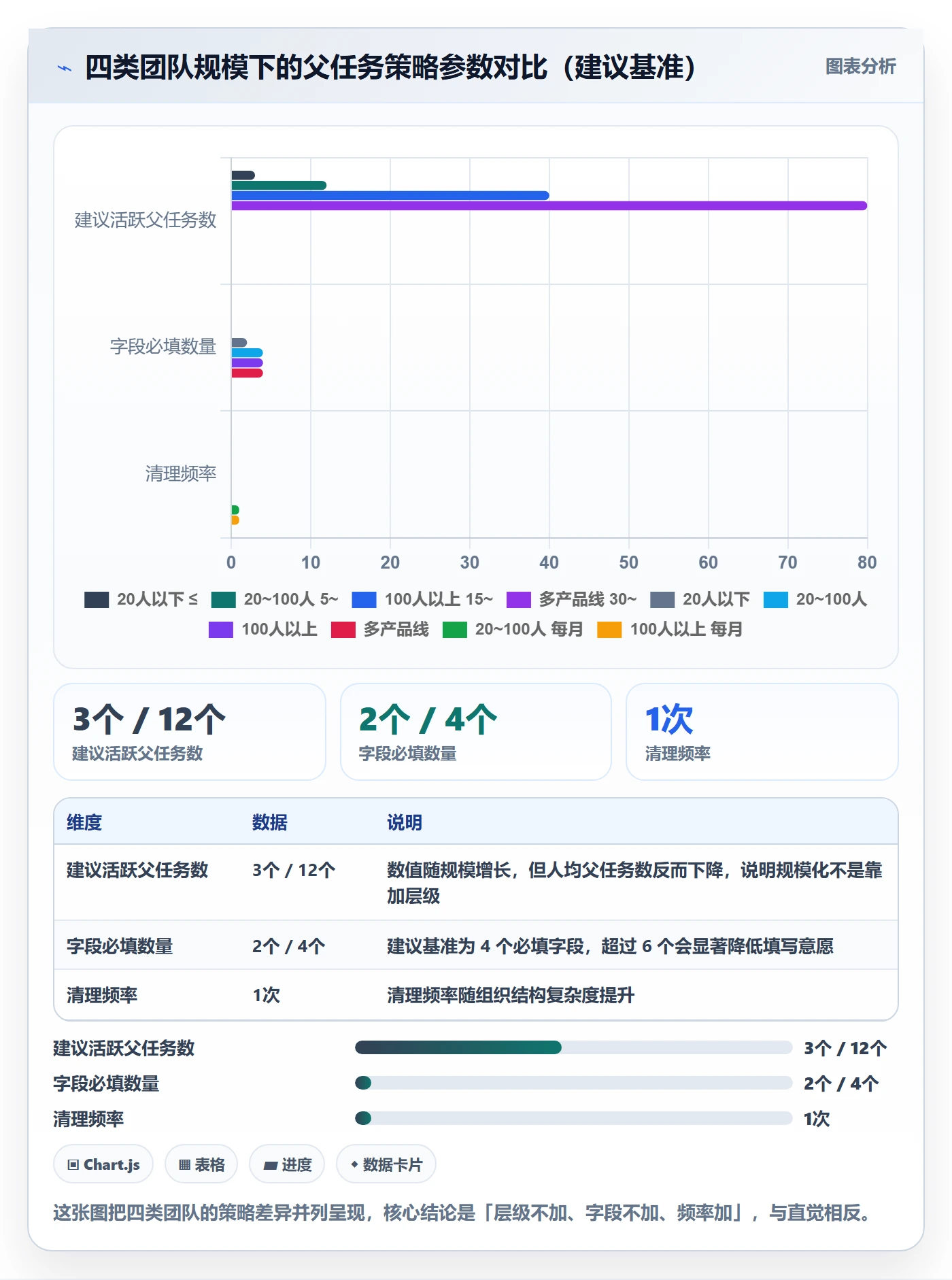

六、不同情况下的行动建议
父任务策略没有万能解,团队规模、产品形态、发布节奏不同,最优解也不同。下面按四种典型情况给出具体建议。
1. 20 人以下团队:少建,甚至不建
这个规模的团队,沟通成本极低,站会上十分钟就能同步完所有进度。我的建议是只用迭代层,不建父任务,用标签表达模块归属。
如果确实需要父任务,控制在 3 个以内,且只用于跨职能的长周期事项。判断标准是:如果解散站会后大家还能知道彼此在做什么,就不需要父任务。
2. 20~100 人团队:两层结构,强制命名
这是父任务收益最明显的区间。迭代 → 父任务 → 子任务的两层结构能显著降低跨小组对齐成本。这个阶段必须做两件事:上线命名规范校验,以及建立父任务的定期清理节奏(我建议每月一次,30 分钟)。
这个规模的团队还容易出现一个问题:每个小组自己发明一套父任务用法。解决办法是收敛字段,只保留四个必填字段,其余字段全部隐藏,等真正有需求时再开放。
3. 100 人以上组织:先统一模型,再谈工具
超过 100 人之后,父任务问题的本质是组织问题,不是工具问题。我的建议顺序是:先定义统一的父任务判定标准(三问法),再定义字段和状态枚举,最后才选平台。顺序颠倒会导致平台能力再强也白搭。
这个规模的团队通常需要私有化部署、细粒度权限和跨项目视图能力。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在私有化部署和从 Jira 平滑迁移这两点上比较成熟,适合有国产替代诉求、又不想承担数据迁移风险的组织。选型时我会重点验证三件事:父子关系的变更是否留痕可审计、跨项目视图能否按字段聚合、批量操作是否支持回滚。
4. 多产品线组织:允许差异,禁止漂移
多条产品线的情况下,强制统一父任务用法往往失败。更现实的做法是「底线统一 + 上限开放」:底线是层级不超过两层、必须有验收人、必须符合命名结构;上限是每条产品线可以自定义阶段状态的名称。
关键是设置季度检查机制。我在一个 4 条产品线的组织里看到,放开自定义后半年内出现了 5 套不同的阶段状态命名,跨线汇报时又要人工翻译。季度检查的作用就是及时纠偏。

七、不同情况下的取舍
任何方法都有代价。这一节我把父任务治理中绕不开的四组取舍摊开讲,帮你在具体情境下做出选择,而不是照搬模板。
1. 可见性 vs 灵活性
追求可见性,就要接受调整成本上升。层级和字段越规范,跨团队看清整体的能力越强,但单个小组临时调整排期的自由度越低。反过来,完全放开会让每个小组都很舒服,代价是没人能回答「这个季度整体进度如何」。
我的取舍原则是:在交付节奏由外部约束决定的团队里,优先保可见性。比如有明确上线窗口的 To C 产品、有合规要求的金融系统。而在探索性强的团队里,优先保灵活性,甚至可以暂时不建父任务。
2. 自动化 vs 人工判断
自动计算进度、自动关闭父任务、自动同步状态,这些都能省时间。但自动化的边界应该划在「提醒」和「执行」之间。我的建议是:预警可以自动化,状态变更必须留人工确认。
原因是父任务的「完成」往往是语义判断,不是数量判断。三个子任务全部关闭,不代表这个父任务做完了,可能还差一次线上验证。让机器做数量统计,让人做语义判断,是比较稳的分工。
3. 统一字段 vs 团队自治
统一字段让跨团队汇总成为可能,但会牺牲一线团队的表达精度。我在一个团队里见过研发组需要「环境」字段(开发/测试/预发/生产),而产品组完全不需要。强行统一的结果是这个字段在研发侧永远填,在产品侧永远是空。
我的做法是:把字段分成「全局必填」和「项目可选」两类。全局必填只保留四个,其余字段由项目自行开启,但字段名和枚举值必须在全局字典里注册,避免同义不同名。
4. 迁移成本 vs 长期收益
改造父任务结构意味着迁移、培训、习惯重塑,成本是真实的、立刻发生的;收益是分散的、延迟显现的。这导致很多团队选择「先凑合用」。
我的判断标准是看两个数字:如果发布评审的进度合并耗时超过每人每次 2 小时,或者每周父子关系调整超过 30 次,那么改造的收益回收期通常在 2~3 个月内,值得做。低于这个阈值就先做局部优化,不要启动整体迁移。

八、30/60/90 天落地路线

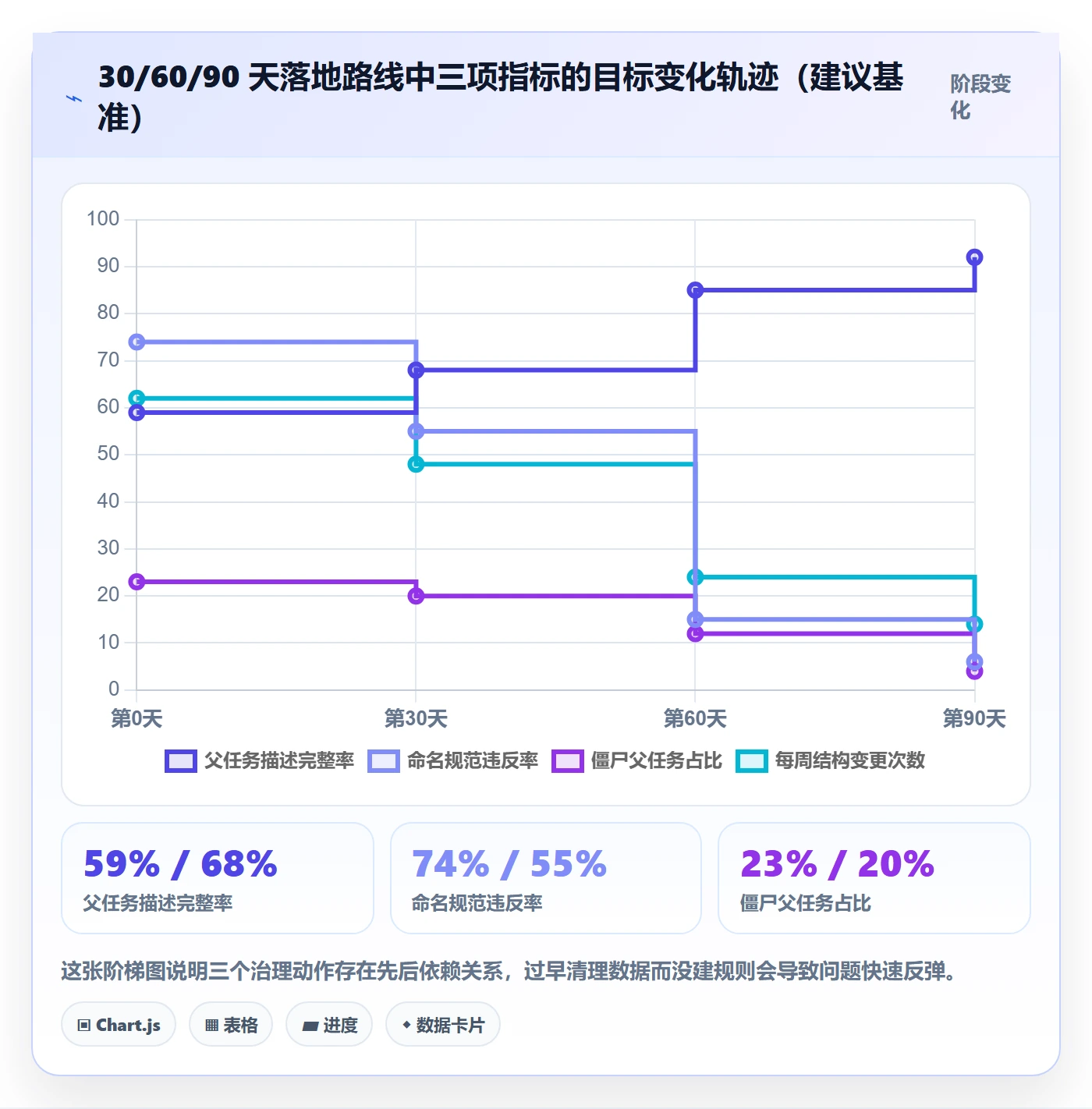

如果你决定动手,下面是我用过三次的落地节奏,按 30 天为一档推进,每一档都有明确的验收标准。
1. 第 1~30 天:审计与共识
- 导出全部父任务清单,统计总数、僵尸比例、平均子任务数、平均生命周期。
- 用「三问法」逐条判定,把父任务分成「保留」「降级为标签」「归档」三类。
- 找 3~5 位核心成员做一次 60 分钟的共识会,只讨论判定标准,不讨论具体任务。
验收标准:团队能对任意一个新任务,在 1 分钟内给出一致的「该不该建父任务」判断。
2. 第 31~60 天:规则上系统
- 配置四个必填字段,其余字段暂时隐藏。
- 上线命名规范校验,先设为「警告」而不是「阻止」,观察两周。
- 设置父任务提醒规则:子任务全部关闭后 7 天提醒责任人,不自动关闭。
验收标准:新建父任务的描述完整率超过 80%,命名规范违反率低于 15%。
3. 第 61~90 天:清理与固化
- 执行第一次月度清理,处理僵尸父任务和不合规命名。
- 把命名校验从「警告」升级为「阻止」。
- 用一次真实发布验证效果,记录进度合并耗时和结构变更次数。
验收标准:发布评审的进度合并耗时相比基线下降 50% 以上,每周父子关系调整次数低于 20 次。

结语:父任务的价值在于「少而准」
回到开头那个周四晚上。那个团队后来做的第一件事不是清理 43 个子任务,而是把看板顶部的 7 个父任务删到 2 个,剩下的内容全部降级成标签。第二周的站会时间从 45 分钟缩短到 20 分钟,因为没人再需要争论「这个任务该挂哪里」。
我对父任务最独特的看法是:它是一个「信号放大器」,而不是「信息容器」。你放进去的信号越少越准,它放大出来的协调价值就越高;你放进去的东西越多越杂,它放大的就只是噪音。很多团队觉得父任务没用,其实是因为他们把太多东西塞进去,导致信号被淹没。
下一步你可以这样做:打开你们当前的任务看板,数一数活跃父任务有几个,随机点开三个看看它们的子任务是不是共享同一个交付节奏。如果三个里面有两个答不上来,就用本文第四节的「三问法」做一次快速审计,按照第八节的 30 天节奏启动第一档,先做共识、不碰数据。改造的收益不在第一周出现,但通常会在第二个月末的某次发布评审上,通过「会议提前结束」这种具体的方式被你感受到。
常见问题解答(FAQ)
1. 父任务和子任务到底怎么区分?什么时候该拆父任务,什么时候只建一个普通任务?
我做产品经理时,看到需求就习惯先建一个父任务,把开发、测试、设计全塞进去,结果看板上全是父任务,进度条却永远不动。后来复盘发现有些任务根本不需要父子层级,反而增加了维护成本。
判断标准是看这件事是否需要跨角色协作、是否有明确的中间交付物。父任务只用来表达一个可交付成果或流程阶段,子任务必须是能独立指派、独立验收、一天到三天内能完成的具体动作。如果一个任务只有一个执行人且不需要跨角色协作,直接建普通任务,不要包一层父任务。
如果一件事需要两个以上角色并行或串行协作,并且有明确的中间交付物,才建父任务,子任务数量控制在 3 到 7 个;超过 7 个说明中间还有一层没拆出来,应该增加阶段层或者直接拆成多个父任务。判断依据是可执行性和可验收性,而不是事情的规模大小。
2. 父任务要不要指派负责人?如果不指派,进度怎么算?如果指派,会不会把负责人的看板弄乱?
我们团队之前把父任务指派给产品经理,结果产品经理的任务列表里全是父任务,真正要做的子任务反而被淹没了。后来取消了指派,又发现没人对父任务整体交付负责,跨角色卡点没人推动。
父任务必须有一个明确的结果负责人,但不建议把它塞进个人的日常执行列表。做法是:父任务上设置一个负责人字段用于问责和协调,但同时给父任务打上容器或汇总标签,在个人工作台和迭代看板里默认过滤掉这类任务,只让子任务进入执行流。
进度不要用子任务的简单平均,而要用加权完成度:每个子任务先估工时或故事点,父任务进度等于已完成子任务的权重之和除以总权重。如果子任务没有估点,至少按数量算,但要规定一个口径,比如所有子任务完成才算父任务完成,避免出现 80% 完成但关键验收没过的假象。这样既有人对结果负责,又不会让执行看板失真。
3. 产品经理在迭代和版本之间做父任务管理,最容易踩的坑是什么?怎么避免父任务跨迭代变成烂尾?
我经历过一个版本,父任务从需求评审一直挂到上线后两个月,子任务换了好几拨人,迭代都关了它还在进行中。每次复盘都发现父任务和迭代周期没有绑定,导致统计时不知道该算哪个版本的成本。
最大的坑是把父任务做成跨迭代的长期容器,却不设置阶段边界和关闭条件。建议把父任务绑定到版本或里程碑,而不是绑定到单个迭代;子任务再绑定到具体迭代。父任务只保留两个状态:进行中和已完成,但必须定义每个阶段的退出条件,比如方案评审通过、开发自测通过、验收通过。
如果父任务跨了三个迭代还没关闭,就要强制复盘:是范围膨胀、依赖阻塞还是验收标准不清。数据口径上,按父任务统计版本交付周期,按子任务统计迭代吞吐,两者不要混用。另外,迭代关闭时,未完成的子任务必须显式迁移到下一个迭代或退回待办,不能留在已关闭的迭代里,否则速度图和累积流量图都会失真。
4. 父任务拆得太细或太粗,颗粒度怎么定?有没有可落地的检查清单?
我刚开始带项目时,喜欢把父任务拆到每个按钮、每个接口,觉得这样才叫细化管理,结果子任务上百个,每天光维护状态就花掉一小时。后来又一刀切只拆到模块,结果开发说不知道从哪下手,测试也没法提前介入。
颗粒度用可独立验收和不超过三天两个硬标准来卡。具体做法:先按交付物拆父任务,每个父任务对应一个可演示或可验收的结果;再把父任务拆成子任务,每个子任务必须能指派给一个人,完成标准能用一句话说清,预估工作量在半天到三天之间。如果子任务小于半天,合并到相邻任务;如果大于三天,继续拆或者拆成检查项。
检查清单可以问四个问题:这个子任务能不能独立测试?完成后能不能演示?负责人是不是唯一?如果延期,能不能单独调整而不影响其他子任务?四个都答是,颗粒度就合适。另外,父任务数量建议控制在每个迭代 3 到 5 个,子任务总数不超过 30 个,超过就说明迭代范围太大,应该拆迭代而不是继续拆任务。
核心关键词
文章包含AI辅助创作:任务管理父任务教程:产品经理流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346587
