任务合并落地方案:PMO开展任务管理的最佳实践案例解析

2023 年第四季度,我接手了一家约 320 人研发组织的 PMO 治理项目。第一次打开他们的项目管理平台时,我看到的不是"任务有点多"这么简单的问题:单个季度活跃任务条目 8,642 条,而真正对外可验收的交付物只有 47 个;平均每个交付物挂着 183 条任务记录,其中 61% 的记录在整个生命周期内除了状态流转没有产生任何额外信息。这不是勤奋,这是任务通胀。而治理它的第一把刀,恰恰是最容易被误解的动作,任务合并。

这篇文章把我在三个不同规模组织里做过的任务合并方案完整拆开,包括规则怎么定、工具怎么配、数据怎么变、以及哪些坑我踩过两次。

一、核心结论:任务合并的本质是重划管理颗粒度

先把结论摆在最前面。如果你只想要一个判断,那就是:任务合并不是"减少任务数量"的清理动作,而是一次管理颗粒度的重新划定。任何以"条目数下降"为成功标准的合并项目,几乎都会在 90 天内反弹,甚至比合并前更乱。

1. 结论一:合并解决的是颗粒度错配,不是任务太多

我复盘过五个组织的任务数据,真正"任务太多"的情况极少。绝大多数是颗粒度错配:管理层需要的是周级别的交付节奏,一线被要求按小时填报;PMO 需要的是可验收成果,系统里存的是"修改一下文案""找张三确认接口"。当填报颗粒度比决策颗粒度细了一个数量级,多出来的不是信息,是噪音。

判断方法很简单:随机抽 100 条任务,问"这条任务的关闭与否,会不会改变任何一个管理动作"。如果不会,它就是颗粒度噪音,属于可合并对象。我在这家 320 人组织做的第一次抽样,100 条里有 71 条答"不会"。

2. 结论二:交付物清单是任务合并的唯一合法起点

我见过最典型的失败路径是:PMO 先统计"哪个项目的任务数最多",然后要求项目经理合并。结果是项目经理把 20 条任务捏成 1 条"完成 XX 模块开发",进度从 20 个可观测点变成 1 个黑洞,两周后 PMO 拿不到任何进度信号,只能要求拆回去。

正确的顺序是反过来的:先把交付物清单确认下来,再让任务往交付物上挂。交付物是对外可验收、可演示、可交付的成果单元,通常一个季度一个百人团队也就几十个量级。有了这份清单,合并才有锚点,挂不上任何交付物的任务,就是要被合并或删除的候选。

3. 结论三:合并必须同步改度量口径,否则 90 天内必反弹

这是我踩过两次的坑。第一次合并后条目数从 8,642 降到 5,120,团队很满意。三个月后我回访,条目数回到 7,900。原因很朴素:周报还在统计"人均任务完成数",绩效看板上还挂着"任务闭环率",一线为了数据好看,自然会把一条任务拆成三条。

合并动作和度量口径是同一次手术的两半。你不改度量,合并就是在跟整个激励机制对抗。第二次做的时候,我们先把"人均任务完成数"从看板上拿掉,换成"交付物按期达成率"和"需求前置时间",合并结果才稳住了。

4. 结论四:合并的深度被工具能力锁死

任务合并不是 Excel 里删几行。它需要工具支持父子任务层级、跨项目关联、批量状态继承、历史记录可追溯、以及合并后原任务的审计留痕。工具有没有这些能力,直接决定你只能做"表面合并"还是"结构性合并"。

在后文第五节,我会用 PingCode 的落地过程说明这一点。它是中大型企业里比较常见的一类平台,主要服务 100 人以上的组织,支持私有化部署和 Jira 平滑迁移,这些能力恰好是任务合并能不能做深的前提条件。

二、背景与真实场景:一个季度 8,642 条任务是怎么长出来的

要讲清楚合并方案,得先讲清楚这些任务是从哪来的。我在那家 320 人组织蹲了两周,做了完整的任务全生命周期追踪,结论比"管理混乱"这四个字复杂得多。

1. 现场数据:任务通胀的三个硬指标

治理前(2023 年 Q4)我拉的基线数据是这样的:季度活跃任务条目 8,642 条,覆盖 5 条产品线和 3 个交付项目群;人均任务条目约 27 条/季度;任务平均存活周期 4.3 天;单季度任务状态流转记录超过 31,000 次。

更关键的是产出侧:同期 PMO 认定的可验收交付物只有 47 个。也就是说,组织用 8,642 条任务的记录成本,换回了 47 个可以拿出去给人看的东西。

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

2. 三类任务噪音制造者

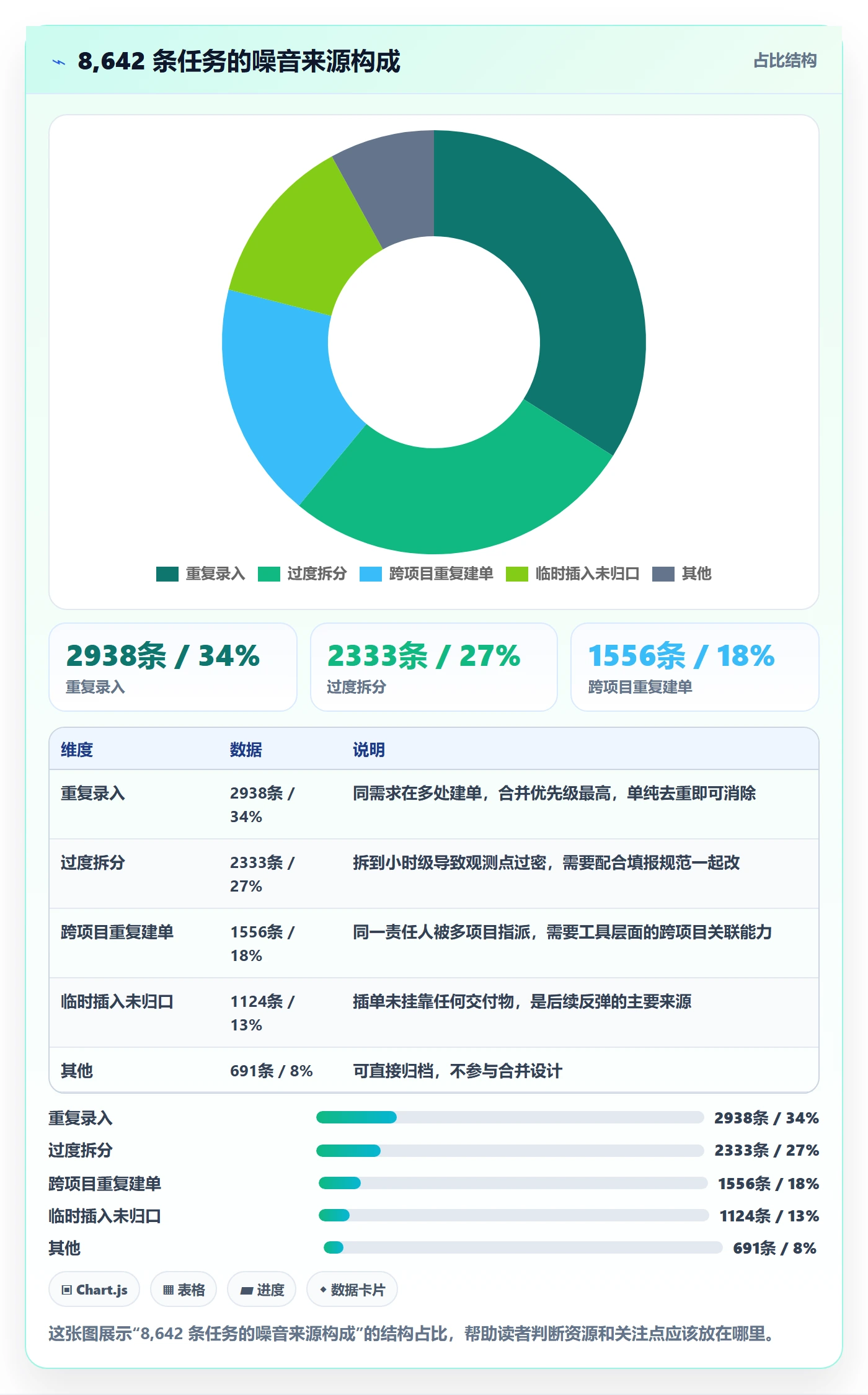

我把 8,642 条任务逐条归类,噪音来源大致可以分成三类,每一类的治理手段完全不同,这也是很多人做合并失败的原因,用同一种办法对付三种不同的问题。

第一类是重复录入者。同一个需求在需求池、迭代看板、交付计划表里各建一次任务,三条记录互不关联。这类占噪音总量 34%,是最容易合并、也最该合并的一类。

第二类是过度拆分者。把"完成登录模块联调"拆成"写代码""自测""提测""找后端确认""等环境"五条。这类占 27%,合并难度中等,因为拆分背后往往是一线对"工时填报粒度"的误解,需要配套改填报规范。

第三类是跨项目重复建单者。同一个人被三个项目群分别指派同一件事。这类占 18%,合并的技术难度最高,需要工具支持跨项目关联和单一责任人视图。

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

3. 第一次尝试:一刀切合并为什么失败

我们的第一次尝试很粗暴:PMO 发了一份《任务精简通知》,要求各项目组在两周内把任务条目压缩 40%,标准是"单条任务工作量不低于 1 人天"。执行结果是条目数确实降到了 5,100 左右,但问题在第三周集中爆发。

第一,进度黑箱。原来 20 条任务能提供 20 个观测点,合并成 4 条之后,PMO 周会上拿不到任何中间信号,风险发现时间从平均 3 天延后到 11 天。第二,工时数据失真,一线把 5 天的活儿写成 1 人天,成本核算直接失效。第三,也是最致命的,合并后的任务没有唯一责任人,出现了"共同负责等于无人负责"的经典塌陷。

这次失败让我确认了一件事:任务合并必须先有判断标准,再有执行动作。跳过标准直接压指标,就是在制造下一个问题。

三、拆解常见误区:五个我亲眼见过踩坑的合并做法

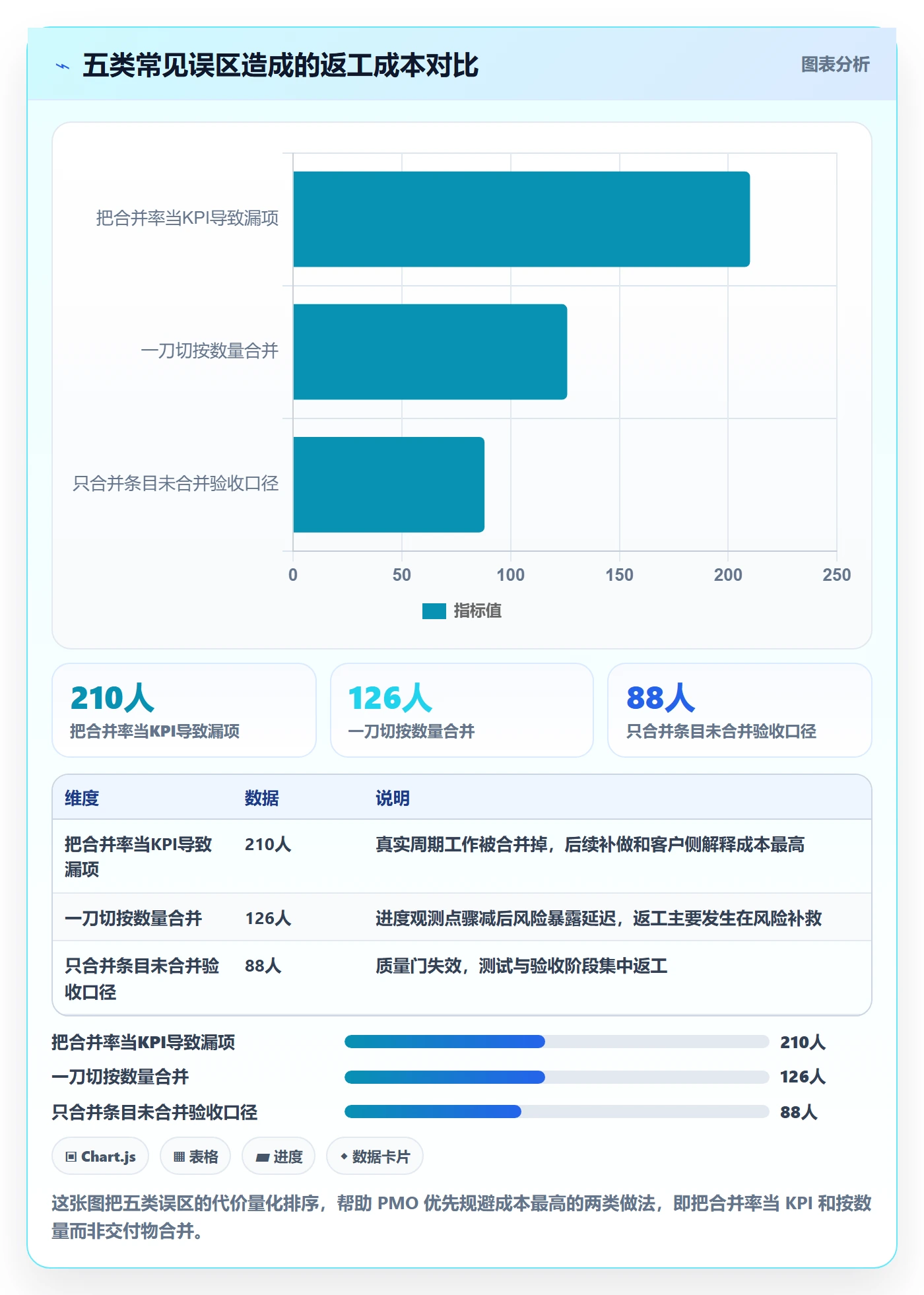

在正式讲判断逻辑之前,先把误区讲透。因为这些误区不是理论推演,每一个我都见过真实组织付出过代价,最贵的那个返工花了 210 人天。

1. 误区一:按数量指标合并,而不是按交付物锚定

"两周内任务条目下降 40%"是一个危险的命令。它把合并的目标从"让管理颗粒度匹配决策需要"偷换成了"让数字变好看"。执行者最省力的达标方式永远是把任务捏大,而不是把重复项去掉。

正确的做法是把指标换成"挂靠交付物的任务占比"和"重复任务占比",这两个指标无法通过捏大任务来作弊。

2. 误区二:合并了任务,没合并验收口径

这是返工成本第二高的误区,约 88 人天。表现是:三条任务合并成一条,但三条各自的验收标准没有整合,导致任务关闭时验收人不知道该验什么,最后只能全部标记"已完成",质量门形同虚设。

合并的完整定义应该包含三件事:合并任务条目、合并验收标准、合并责任主体。只做第一件,等于把三个小问题打包成一个大问题。

3. 误区三:把合并率当成 PMO 的绩效 KPI

我们内部把这叫"合并率陷阱"。一旦 PMO 的考核里出现"任务精简率",PMO 就会开始为了精简而精简。我见过一个团队把"每季度客户回访"这种真实存在的周期性工作合并成一条"客户运营相关工作",结果整个季度的客户回访记录全断了。

这类误区的代价最难量化,我估算过一次:因为合并掉真实工作导致的漏项,后续返工约 210 人天,是整个合并项目里最贵的一笔学费。

4. 误区四:忽略工具的层级与权限能力

很多团队用表格管理任务,合并就是删行。一旦任务被删,历史记录、工时数据、关联的缺陷和提交记录全部断裂。等到三个月后要做季度复盘,发现没有任何可追溯的链路。

判断工具是否够用的最低标准是四条:支持父子任务或关联任务、支持跨项目关联、合并保留操作审计、状态和工时能向上归集。这四条缺任何一条,你的合并都只能停在表面。

5. 误区五:合并完成即收工,不做回归监控

任务合并有个特点:它对抗的是一线长期形成的填报习惯。习惯会在压力回来时立刻复原,尤其是在季度末冲量阶段。没有回归监控的合并项目,平均反弹周期是 11 周。

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

四、专业判断逻辑:任务合并的四维度决策框架

误区讲完,接下来是我实际在用的判断框架。它的目标是回答一个具体问题:手里这两条或多条任务,到底该不该合并?我用四个维度来判断,每个维度都是可操作、可打分的。

1. 维度一:交付物对齐度

第一条也是权重最高的一条:这些任务是否指向同一个可验收交付物。如果指向同一个交付物、同一个验收人,合并的收益最大;如果指向不同交付物,即使看起来相似也不该合并。

举个我实际遇到的例子。"订单导出功能开发"和"订单导出性能优化"看起来是一件事,但前者挂在"订单模块 V2 发布"这个交付物上,后者挂在"月度性能 SLA 达成"上,验收人和验收标准完全不同。我们最终没有合并这两条,而是用关联任务的方式打通了链路。

2. 维度二:责任人唯一性

合并后的任务必须有且只有一个责任人。"共同负责"是任务合并里最危险的产物,因为它把原本清晰的个人承诺稀释成了集体模糊。

我的操作标准是:如果几条任务的执行人是同一个人,合并的技术成本最低,收益直接;如果是不同的人,要么改成"主责 + 协作"结构并保留子任务,要么就不合并,改为在父任务层级做进度归集。

3. 维度三:时间盒完整性

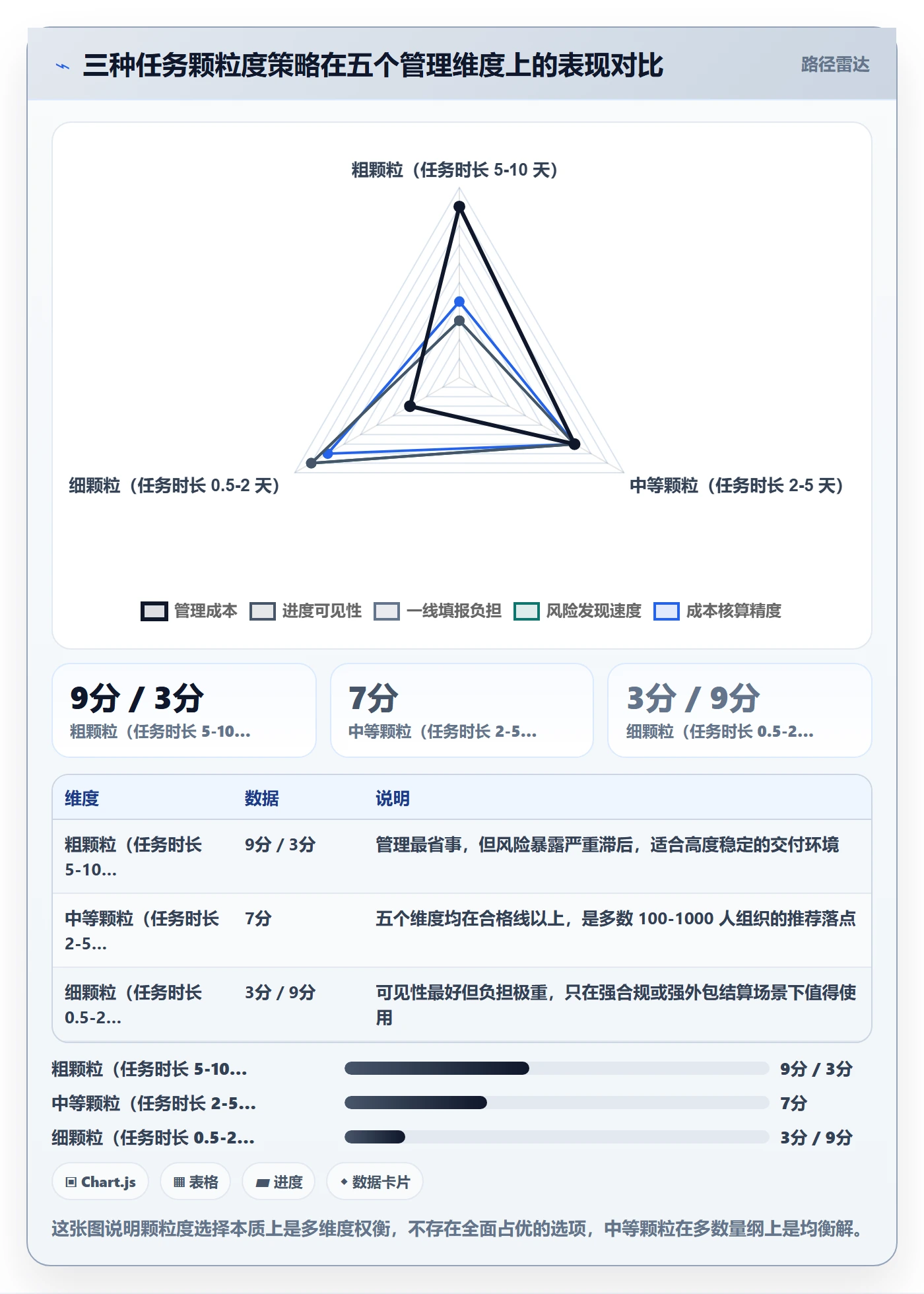

合并后的任务时间跨度不应该超过你的最小管理周期。如果一个组织的周会是最高频的进度检查点,那么合并后的任务时长最好控制在一周以内。超过一周的任务应该保留可观测的中间节点,否则就是在制造进度黑箱。

这条规则帮我挡掉了很多"看起来该合并"的请求。比如两条各 3 天的任务,合并成 6 天就跨过了周会节点,这种我们通常不合并,而是保留两条但去掉各自的冗余子任务。

4. 维度四:度量可追溯性

最后一条:合并后,你还能不能还原出原始的执行信息。这包括工时数据、状态变更历史、关联的提交和缺陷、以及原始任务的创建人和创建时间。

这条维度直接决定工具选型。如果平台的合并是物理删除,这条维度就是 0 分,整个合并方案要降级为"归档 + 新建"模式,即把原任务标记归档而不是删除,另建一条汇总任务并建立关联。

5. 四维度判定矩阵与优先级

把四个维度组合起来,可以得到一份相当好用的操作矩阵。我在项目里直接把它打印出来贴在 PMO 办公室,评审时逐条对照。

交付物对齐 责任人唯一 时间盒合规 可追溯 推荐动作
是 是 是 是 直接合并,原任务归档留痕
是 是 否 是 合并为父任务,保留时间节点子任务
是 否 是 是 改为父任务 + 主责人,子任务保留执行人
否 任意 任意 任意 不合并,改为关联任务打通链路
是 是 是 否 降级为归档 + 汇总任务,不做物理合并

这张表最大的价值不是告诉你什么时候该合并,而是给了你拒绝合并的依据。在我做过的项目里,被拒绝的合并请求比被批准的还多,这恰恰是方案能稳住的原因。

五、案例与数据观察:PingCode 上的完整落地过程

方法论讲完,讲落地。这一节我把 320 人组织从立项到三期满的数据完整摊开,包括工具配置、迭代节奏和两次修正。

1. 选型判断:为什么中大型组织需要能私有化部署的平台

这家组织的选型约束有三条:数据不能出内网(金融行业客户要求)、需要从原有工具平滑迁移历史任务和工时数据、要支持多项目群的任务关联。这三条约束把可选范围压得很窄。

我们最终选的是 PingCode。它在国内主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。这两点对我们来说是硬门槛:前者满足了客户审计要求,后者让 8,642 条历史任务的迁移没有变成二次重建。

我更看重的是它的任务层级和关联能力。合并要做得深,工具必须能支持父任务下的子任务继承、跨项目的任务关联、以及合并操作的审计留痕。这三项能力在评估阶段我们是逐条做 PoC 验证的,不是看介绍就定的。

2. 合并规则的具体配置思路

我们没有一上来就全量合并,而是先做规则化描述,再用工具的自动化能力承载。下面是我们第一期的规则骨架,用伪代码表示,实际落地时映射到平台的自动化规则配置里。

规则名:同需求下子任务合并候选识别
触发条件:

任务所属需求状态 in [已评审, 开发中]

且 任务预估工时 = 2 条同类候选任务

且 执行人相同

且 目标交付物相同:

标记为"合并候选",进入 PMO 人工评审队列

执行动作(评审通过后):

按执行人 + 交付物分组,生成父任务
原任务转为子任务并保留全部历史与工时
父任务责任人 = 原子任务唯一执行人
父任务验收标准 = 各子任务验收标准的并集去重
原任务状态置为"已归档-合并",保留可检索性
排除规则:

任何未挂靠交付物的任务不进入合并队列,改为"补挂交付物"待办

跨交付物的相似任务不做合并,仅建立关联

这份规则里最容易被忽略的是"排除规则"。未挂靠交付物的任务不合并,而是要求补挂。这一条把合并和交付物治理绑在了一起,也是后面数据能持续改善的根本原因。

3. 三期迭代的数据变化

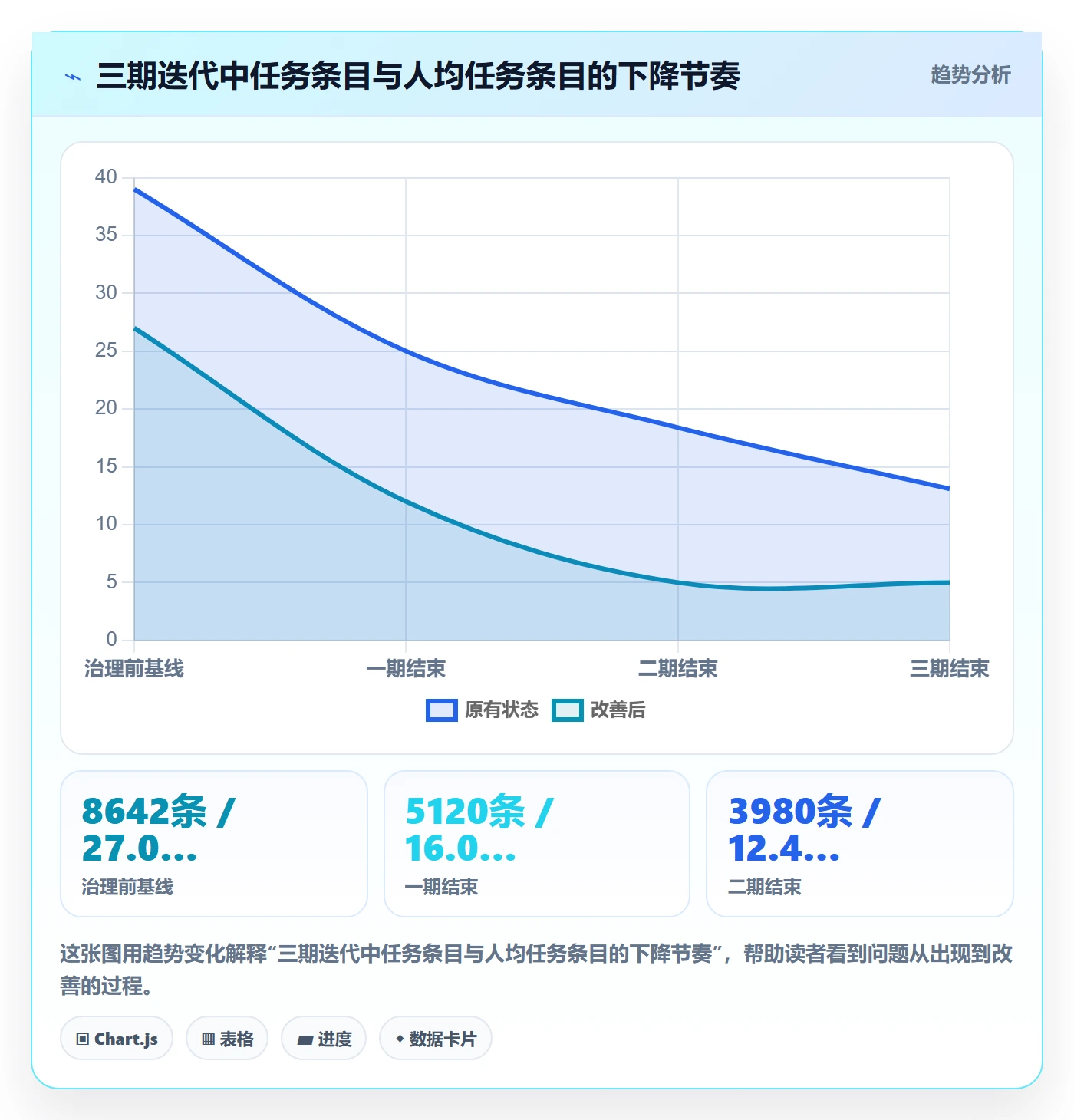

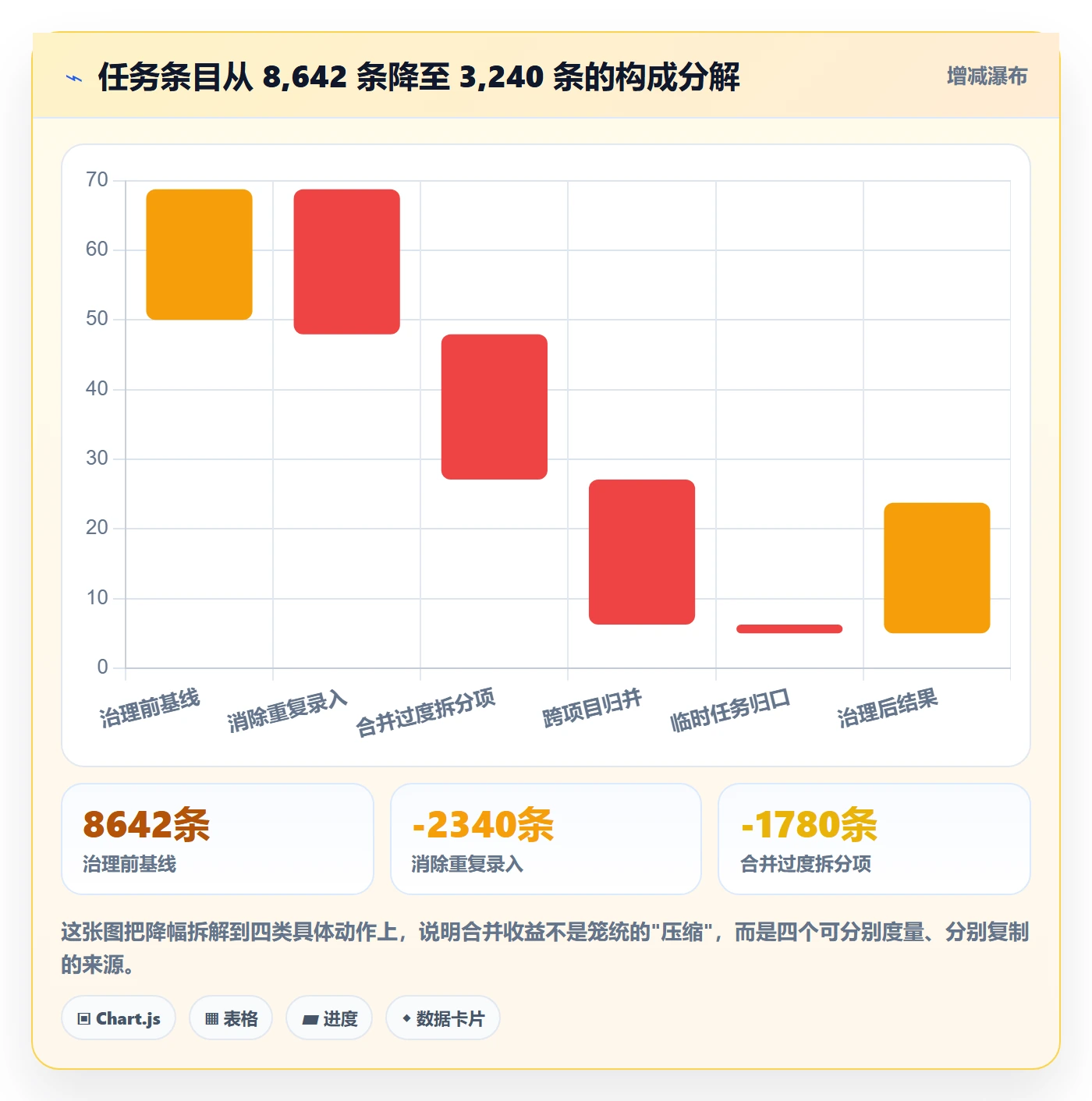

我们按两个月一期推进,每期结束做一次回归审计。三期的任务条目变化是:8,642 → 5,120 → 3,980 → 3,240。累计降幅 62.5%,而同期可验收交付物从 47 个增加到 92 个。

这里要说明口径:交付物数量增加,一部分原因是合并后颗粒度变清晰,原本被埋在任务堆里的小交付物被识别出来了;另一部分确实来自交付节奏改善。我在给管理层汇报时把这两个原因分开讲了,避免夸大成果。

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

4. 运营指标的变化:PMO 侧的收益

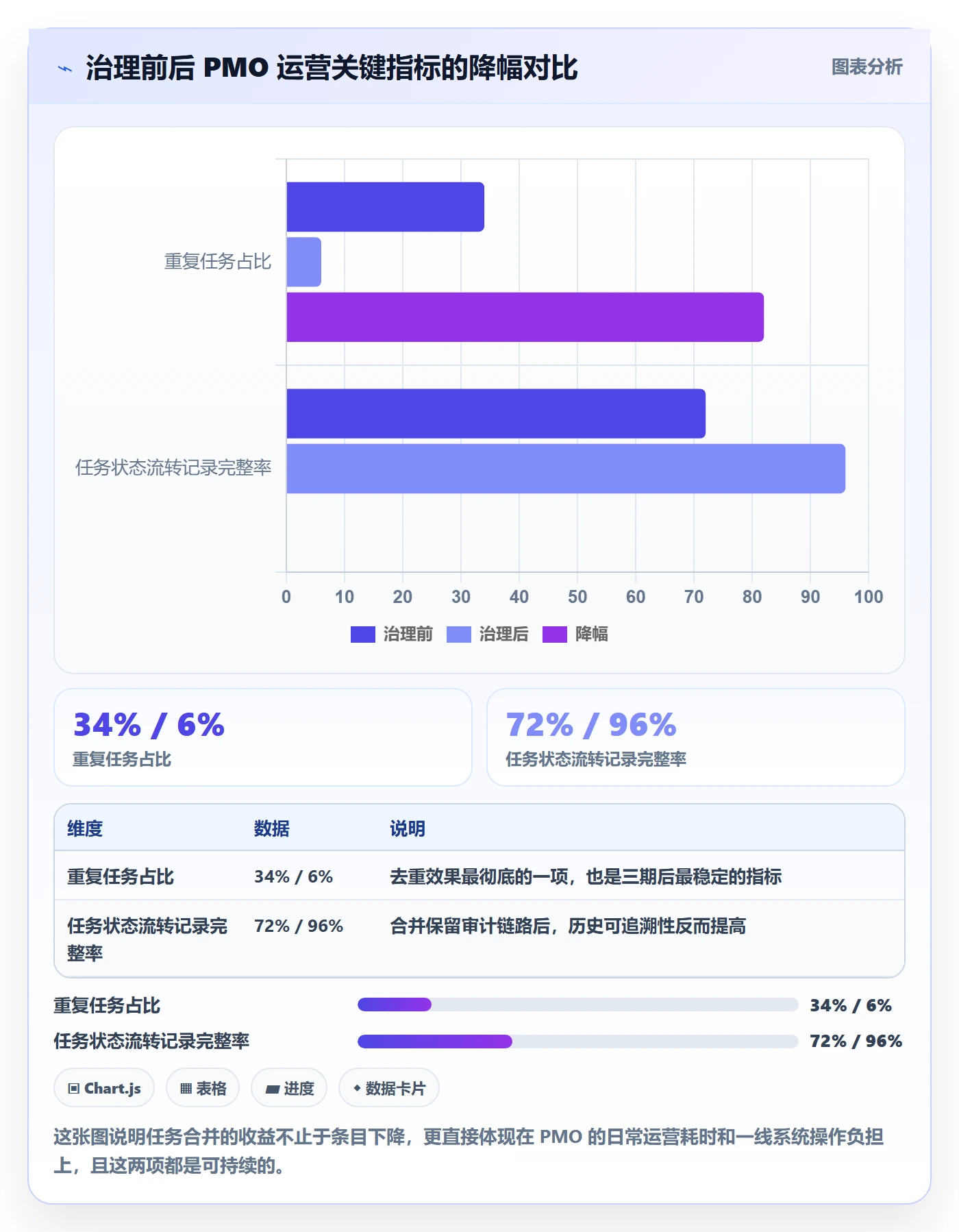

条目数的变化是表层的,我更关心 PMO 自己的运营效率。治理前 PMO 每周要花 18 小时做周报汇总(2 人 × 9 小时),逾期任务识别的准确率只有 54%,大量逾期任务被埋在噪音里没被发现。

三期结束后,周报人工汇总时间降到 5.5 小时/周,逾期识别准确率提升到 88%,任务状态流转次数从 31,000 次降到 12,400 次。状态流转次数的下降尤其值得关注,因为它约等于一线在系统里"点来点去"的时间成本。

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

5. 反弹与二次修正

三期结束后我们没有宣布收工,而是设了一个 6 个月的观察期。第四个月果然出现反弹苗头:条目数从 3,240 回升到 3,760。我拉数据排查,原因有两个。

第一个是季度末冲刺阶段临时任务激增,插单任务的归口规则被绕过。第二个更有意思:新入职的 12 名工程师没有接受过填报规范培训,他们按前公司习惯拆细任务。这说明任务合并的规范必须进新人 onboarding,否则每次扩张都会被稀释一次。

我们的修正是两条:把"插单必须挂靠交付物"做成平台的必填校验,技术上堵住绕过路径;把任务颗粒度规范写进新人第一周培训材料,并设置第一个月的新人任务抽查。

六、不同情况下的行动建议

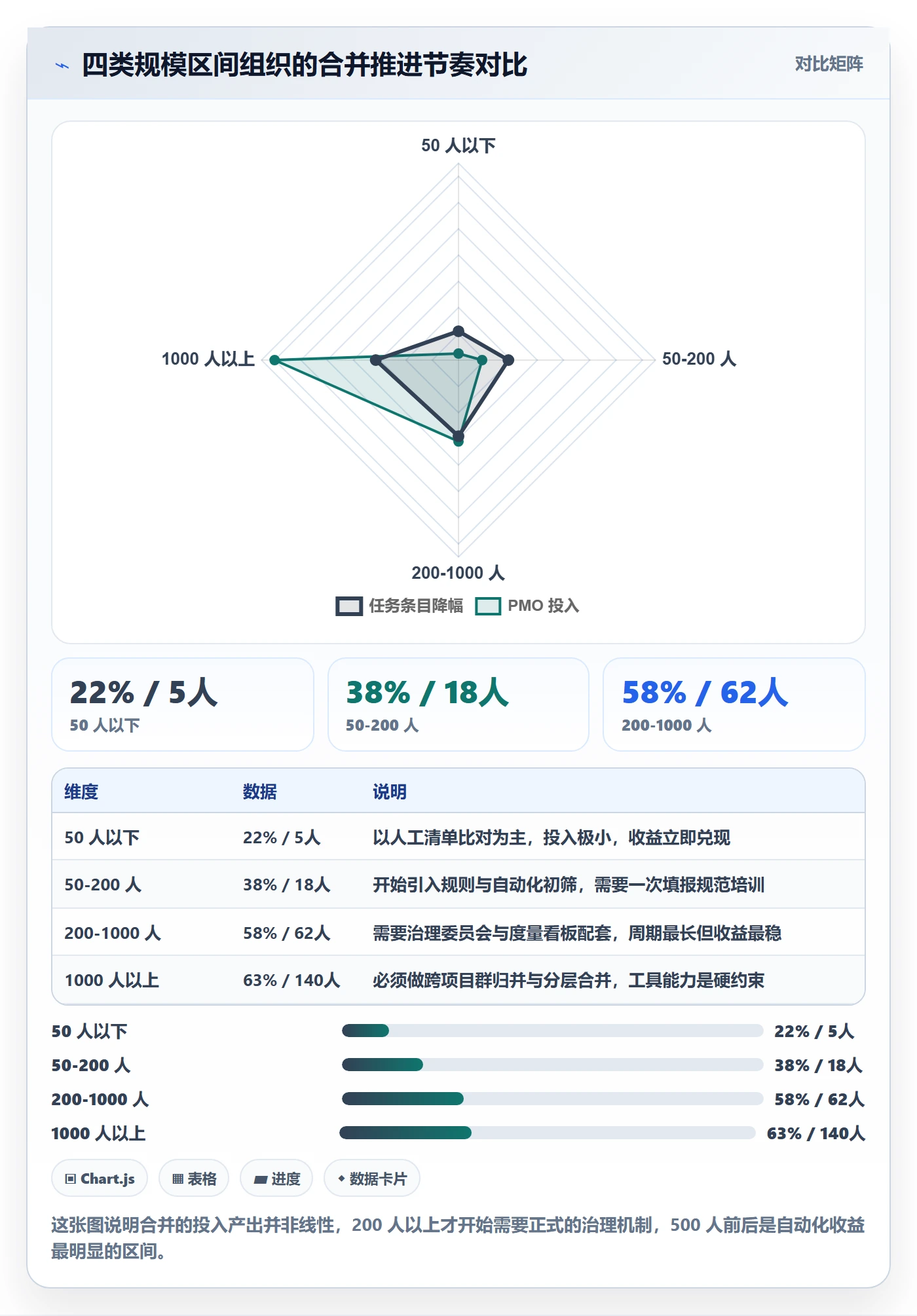

同一套方法,在不同规模的组织里执行方式差别很大。我按四个规模区间给出建议,这些都是我在实际项目里验证过的节奏。

1. 50 人以下:先做交付物清单,不要碰工具改造

这个规模最大的优势是人少、沟通成本低。你不需要复杂的工具配置,也不需要自动化规则。具体做法是:花一周时间,让每个组长列出本季度自己团队要交付的东西,然后拿这份清单去比对现有任务列表,挂不上的直接问"这条任务还需要吗"。

经验值是这一轮能砍掉 20%-25% 的噪音。不要追求更高,超过这个比例说明你在砍真实工作了。工具层面只需要一个能支持任务归档和父子关系的轻量平台即可。

2. 50-200 人:做规则,上自动化

这个规模的拐点在于人工评审开始不可行。我在一家 130 人的组织做过测算:每周新增任务约 400-600 条,靠 PMO 人工筛合并候选,每周要花 6 小时以上,且漏判率超过 30%。

这一阶段的重点是把我第四节的四维度判定写成规则,交给平台自动化执行初筛,PMO 只处理评审队列。合并策略上建议保守一些,先只合并"责任人相同且交付物相同"这一类,也就是阻力最小的那一类。

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

3. 200-1000 人:治理委员会 + 度量看板

这个规模的关键变化是:PMO 一个人推不动了,必须要有跨部门的治理机制。我在这家 320 人组织的做法是组一个 5 人治理小组,成员包括 PMO 负责人、两个产品线代表、一个研发代表、一个测试代表,每两周开一次合并评审会,每次 45 分钟。

配套的度量看板很重要。看板上我建议只放四个指标:挂靠交付物的任务占比、重复任务占比、交付物按期达成率、任务平均存活周期。前两个是过程指标,后两个是结果指标,四个都在同一屏上,管理层和一线看的是同一份数据。

4. 1000 人以上 / 多项目群:分层合并与跨项目归并

这个规模最大的难题是跨项目群的任务重复。一个人同时出现在三个项目群里是常态,如果每个项目群各自建任务,重复率会非常高。这时候必须做分层设计:项目群层只保留交付物级任务,团队层保留可执行的任务单元,个人层不单独建任务,个人视图通过责任人字段过滤生成。

这个阶段工具能力的约束会变得很硬。跨项目关联、多维视图、权限隔离、私有化部署、历史数据迁移,这几项缺任何一项都会让方案打折。我评估这类需求时,会优先看平台是否明确面向中大型组织设计,因为面向小团队的工具在权限模型和多项目关联上通常做不了这么深。

七、不同情况下的取舍:四个必须做选择的决策点

任务合并没有完美方案,只有取舍。这一节我列出四个我在项目里反复面对、且没有标准答案的决策点。

1. 颗粒度与可见性的取舍

合并越深,条目越少,管理越轻,但可见性越差。这是一个无法消除的矛盾,只能选择落点。

我的经验落点是:把合并后的任务时长控制在你的最高频检查周期的 70% 以内。如果你每周开一次进度会,合并后任务时长最好不超过 5 天,这样每次周会都能看到至少一次状态变化。超过这个比例,你就会在周会上得到一个"还在做"的黑箱。

任务合并落地方案:PMO开展任务管理的最佳实践案例解析

2. 标准化与一线灵活性的取舍

规则越统一,PMO 越好度量,一线越容易觉得被束缚。我见过两种极端:一种是把填报规则定到字段级别,一线为了合规花在系统上的时间超过了写代码时间;另一种是完全放开,结果是数据没法用。

我的折中方案是分层约束:交付物层和责任人层强制标准化,任务标题和描述层给模板但不强制。一线可以自由描述工作内容,但任务挂在哪、谁负责、什么时候到期,这三个必须按统一规则来。这三个字段恰好也是合并判定需要的全部输入。

3. 自动化治理与人工评审的取舍

自动化初筛的好处是覆盖全、速度快,坏处是误判。我在这家组织测过纯自动化的效果:初筛准确率约 82%,误判主要集中在"名字相似但交付物不同"的任务上。

所以我的建议是保留人工评审环节,但把评审范围压到最小。具体做法是自动化只负责生成候选队列,PMO 每次评审只看队列,不看全量任务。这样每周评审时间能压到 1 小时以内,同时把误判率控制在 3% 以下。

4. 自建与采购的取舍

自建的好处是规则完全可控,坏处是你要自己实现任务层级、审计留痕、跨项目关联、权限隔离这些能力,而它们每一个都不便宜。我见过一个团队自建了任务系统,两年后合并功能仍然只能做到"物理删除",因为审计链路一直没人做。

采购的判断标准我建议看三条:能不能私有化部署、有没有真正的任务层级与关联模型、历史数据能不能平滑迁移。第三条特别容易被忽略,但它是决定你第一次合并能否成功的关键,如果历史数据迁不过来,你就得在新旧两套系统之间维护两套任务,噪音会翻倍。

八、把任务合并做成一次组织能力升级

写到这里,我想回到开头那个数字:8,642 条任务对 47 个交付物。经过三期治理,它变成了 3,240 条任务对 92 个交付物。比值从 184:1 降到 35:1。这个变化的意义不在数字本身,而在于组织的管理颗粒度终于和它的决策节奏对齐了。

我的独特观点是:任务合并的真正产出不是更少的任务,而是一份双方都认账的交付物清单。任务只是清单的影子。影子太多的时候,你不该去修剪影子,而该去把光源调正。很多 PMO 做任务管理多年都没想通这一点,所以一直在处理症状。

另一个我想强调的判断是:任务合并必须和度量口径同时改,且必须进新人培训。前者决定它能不能稳住,后者决定它能不能扛住组织扩张。我见过的所有反弹案例,都能归到这两条中的一条。

如果你准备启动这件事,下一步我建议按这个顺序做四件事:

  1. 第一周:拉基线。统计当前任务条目总数、可验收交付物数量、人均条目数、PMO 周报耗时、重复任务占比。没有基线,后面的所有成果都无法证明。
  2. 第二周:做交付物清单。让每个团队负责人列出本季度对外可验收的成果,不用追求完整,先做一轮。这份清单是后续所有合并判定的锚点。
  3. 第三到四周:跑抽样验证。随机抽 100 条任务,用第四节的四维度框架逐条判断,看看会合掉多少、拒绝多少。这个抽样结果基本能预测全量合并的收益。
  4. 第五周起:小范围试点 + 口径调整。先在一个项目组试点,同时把"人均任务完成数"这类反向激励指标从看板上撤掉,换成交付物按期达成率。

最后提醒一句:不要在第一期就追求 60% 的降幅。我在 320 人组织做到 62.5% 用了六个月。低于 200 人的组织,合理预期是 20%-25%;200 到 1000 人之间,40%-60% 是可行的,但需要 3 到 4 个月。把预期定准,比把目标定高重要得多。

常见问题解答(FAQ)

1. 任务合并和普通的父子任务拆分到底有什么区别?什么情况下才该合并?

我们PMO在推任务治理的时候,业务部门最常提的一句话就是「这两个任务重复了,合并一下吧」。但我打开一看,一个是研发联调,一个是测试验证,明明是前后依赖关系,合到一起反而没人能说清什么时候算做完。类似的争论每周都要吵一次,后来我才意识到,问题不在工具,而在我们从来没定义过什么叫「该合并」。

先把三类情形分清楚,再谈合并。第一类是真重复:同一个交付物被不同人在不同时间录了两遍,负责人相同、时间窗重叠、输出物一致,这类必须合并,直接保留信息最全的那条作为主任务,其余转入已完成并备注来源。

第二类是同源拆分:一个交付物在业务、研发、测试三方各自建了一条,本质是同一件事的不同视角,这类不要删不要并,用父子任务或主从关联挂起来,父级管交付,子级管执行。第三类是串行依赖:A 做完 B 才能开始,哪怕名字很像也不能合并,一合并前置条件就丢了。

判断口径建议量化:唯一交付物、同一负责人、计划时间窗重叠超过 70%,三个条件同时满足才进入合并候选,缺一个就改用关联关系处理。这条规则我们先在 PMO 内部跑了两周,把候选清单发给各项目组确认,争议量比拍脑袋合并时下降了大概六成。

2. PMO 手上几百上千条任务,怎么快速筛出该合并的?有没有可复用的筛选口径?

我们平台里一个季度累积下来有一千两百多条任务,靠人工一条条翻根本看不完,我试过让各项目经理自己报,结果报上来的全是他们认为「不重要」的,真正重复的反而没人提。后来我是用一套字段组合先跑出候选池,再让人工只做确认动作,效率完全不一样。

可复用的做法是按「交付物名称标准化 + 负责人 + 计划完成周」做三元组分组,同一组内出现两条及以上就自动进入候选池,这一步能筛掉八成以上的正常任务。第二轮过滤看依赖关系字段,凡是存在前置或后置任务的,一律踢出候选池,这些是伪重复。

第三轮看历史工时,如果同组任务的累计实际工时低于预估的三成,通常是有人重复建了却没干活,属于清理对象而非合并对象。节奏上建议每周跑一次,别等季度末集中治理,集中治理时数据已经失真,判断成本会翻倍。

效果参考值:一个成熟度中等的组织,一轮规范治理后任务条目总量下降 15% 到 30% 属于正常区间,如果一次降了 40% 以上,大概率是筛得太粗,把该保留的独立任务也吞了,这时候要往回捞,别硬推。

3. 任务合并之后,进度和工时统计会不会失真?原来的完成率还有效吗?

我之前合并过一批任务,合并完第一周的周报出来,项目完成率凭空掉了十几个百分点,项目经理直接来找我说数据不对。我复盘了半天才发现,是完成率的口径从条目加权变成了工时加权,分母变了,进度自然对不上。这件事让我意识到,合并本身不难,难的是合并之后口径怎么统一。

合并时必须同步做三件事,顺序不能乱。第一,保留原子任务的原始预估工时和实际投入,父级只做汇总,绝对不要用父级的预估值去覆盖子任务,否则历史数据就废了。第二,完成率统一改成工时加权口径,而不是条目数量加权。

举个例子,A 任务预估 20 人时、完成一半,B 任务预估 4 人时、已全部完成,按条目算平均是 75%,按工时加权算只有 58.3%,后者才是这个交付物的真实推进程度。第三,历史区间不追溯改写,合并规则只对合并之后的新周期生效,老的周报和基线保持原样,否则所有历史对比全部失效。

落地时建议在合并操作记录里写明生效时间点,并且提前一个迭代周期通知所有干系人「本周开始完成率口径调整」,避免有人拿着旧口径质疑新数据。

4. 在某项目管理平台里,任务合并具体怎么配置?责任人和审批流应该挂在哪一级?

我们内部用的是某项目管理平台,一开始大家的做法是新建一条大任务,然后把原来的几条删掉,看着挺干净。结果两个月后要追溯某个需求是谁什么时候做的,工时记录、评论上下文全没了,审计的时候特别被动。从那以后我们就改了配置方式,也总结出几条不能踩的线。

配置上的核心原则是:用平台原生的父子任务或任务关联能力来承载合并关系,不要用「新建 + 删除」的方式。删除会连带丢失工时明细、评论、附件版本和变更历史,这些在审计和复盘时都是证据。如果平台支持自定义字段,建议加一个「合并来源ID」字段,把被合并任务的历史编号写进去,将来无论怎么翻都能回溯到原始记录。

责任人处理遵循一个父任务只挂一个 Owner,子任务各自保留执行人,不要出现两个负责人平级的情况,那等于没有负责人。审批流一律挂在父任务上,子任务只做状态回传,不单独触发审批,否则一个交付物会走两三遍流程,审批人很快就不看了。

上线节奏上,别一次性全公司推,先选 30 到 50 人、任务量 500 条以内的小范围试点两个迭代周期,重点对比试点前后的周报差异和争议工单数量,数据稳定了再扩大范围,这一步能省掉后面大量的返工。

核心关键词

读者评论

范
范景行

抽样100条那个判断方法我觉得有隐患。但一线留颗粒度,有时是为了对接外包结算或客户对账单。, "度量口径不改必反弹这点同意,但实操最难的不是改看板,是改人的惯性。, "工具那段我有不同看法。所以与其说合并深度被工具锁死,不如说被字段规范和数据治理锁死。

冯
冯若宁

会不会改变管理动作"由谁判定?我们去年合并过一轮,结算依据没了,财务那边反而更麻烦。我们把人均任务完成数拿掉后,周报模板还是老一套,底下照样按条目汇报,季度末又长回来了。父子任务、跨项目关联这些能力,现在平台基本都有,真正卡住的是没人去统一责任人和字段规范。

汪
汪星宇

PMO判基本都说不会,因为只看交付物。合并前最好先问:这条任务除了进度,还在给谁提供依据。后来发现光换指标没用,周会上的提问方式也得跟着换,否则同一个数换个名字还在被追。我们这边功能都支持,两个项目群的任务还是互不关联。

文章包含AI辅助创作:任务合并落地方案:PMO开展任务管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346397

赞 (0)
飞飞飞飞
任务落地方案:PMO开展任务管理的落地方案案例解析
上一篇 12小时前
任务管理执行人全流程:产品经理入门指南与一文讲清
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
