我带过一个约 140 人的研发组织,做过一次当时觉得很反常识的统计:把任务分派的平均耗时从 4.2 小时压缩到 40 分钟之后,需求端的交付周期只缩短了 3%。真正把周期砍掉 37% 的动作,跟"派得更快"毫无关系,而是把任务认领后的静默时间从平均 31 小时压到了 6 小时。这件事让我彻底改变了对任务分派认领全流程的理解:分派速度是伪指标,认领质量和认领后的信号密度才是真变量。

这篇文章会把任务分派认领拆成一条可以观测、可以度量、可以回退的链路,从核心结论讲到落地步骤,从常见误区讲到不同规模团队的取舍。所有数据来自我在三个研发组织中做的埋点观察,以及后来在 PingCode 这类平台上做的字段与工作流配置实践。

一、先给结论:任务分派认领的本质是信息归属权问题

很多人把分派认领当成一个"人岗匹配"问题,认为难点在于找到最合适的人。我做了几年之后发现,匹配只是表面。真正决定这条链路效率的,是谁掌握任务上下文,以及上下文在什么时候被交出去。

1. 三个可以直接拿走的判断

第一个判断:派单制解决的是确定性任务的吞吐问题,认领制解决的是不确定性任务的探索问题。把探索型任务强行派单,会把不确定性推给执行者;把确定性任务开放认领,会造成抢单和挑活。

第二个判断:认领率不是健康指标,认领到首次提交的间隔才是。我见过认领率 96% 但交付周期持续恶化的团队,也见过认领率只有 62% 但交付稳定的团队。前者的问题在于任务被"认领完就躺下"。

第三个判断:超过 100 人的研发组织,纯认领制几乎必然退化成抢单游戏。因为信息不对称被放大,跨模块任务的上下文无法靠自组织补齐,必须引入分层派单。

2. 为什么"公平的分派"经常是错的优化目标

我参与过一次内部讨论,主题是"如何让任务分配更公平"。当时的方案是统计每个人手上的任务数,按数量均衡分配。方案上线两个月后,团队满意度反而下降了。

原因不难理解:任务难度、上下文熟悉度、依赖阻塞情况完全不同,数量均衡掩盖了负载失衡。一个熟悉支付链路的人接 5 个支付任务可能是 3 天,一个新人接 2 个可能就要 8 天,并且会连续制造返工。

公平是一种感受,不是一种可优化的目标函数。真正该被均衡的是可交付负载,也就是把任务难度、上下文熟悉度、当前阻塞情况折算之后的结果。

3. 这套结论的适用边界

需要说清楚,上面这些判断在以下场景下会失效:团队处于早期探索阶段、需求方向每周都在变、或者团队规模小于 15 人。这些情况下,流程约束的成本高于收益,靠口头同步就够了。

一旦团队出现"同一个需求三个人理解不一样""任务被认领后一周没动静""跨模块依赖靠开会才能对齐"这三个信号中的两个,就该把流程显性化了。

任务分派认领全流程:研发团队数据分析与一文讲清

二、真实场景还原:一个 140 人研发组织的分派链路

抽象讨论没有意义,我把当时那条链路的真实形态摊开讲。这个组织有 140 人左右,分成 11 个小组,覆盖客户端、服务端、数据、算法和基础设施,同时维护 4 条产品线。

1. 需求从进入到关闭经过的 7 个角色

完整链路是这样的:产品经理提出需求 → 需求评审会定范围 → 技术负责人拆解任务 → 任务进入待认领池 → 开发认领 → 开发提交代码 → 评审与验收关闭。

中间有两个隐性角色容易被忽略:一是测试同学,他们常常在任务快完成时才发现验收条件没写清;二是运维同学,上线窗口的排期决定了任务实际能否关闭。这两个角色如果不进入流程,任务就会在"开发完成"和"真正关闭"之间长期漂浮。

2. 我在三个时间点做的埋点

第一个时间点是流程上线前,我抓了 30 天的历史数据做基线。第二个时间点是流程上线后第 1 个月。第三个是第 3 个月,用来排除新鲜感带来的短期波动。

埋点字段很少,只有六个:任务创建时间、分派或认领时间、首次提交时间、评审通过时间、关闭时间、当前执行人。六个字段足够支撑后面所有的判断,不需要更复杂的埋点。

3. 最容易被忽略的一段空白

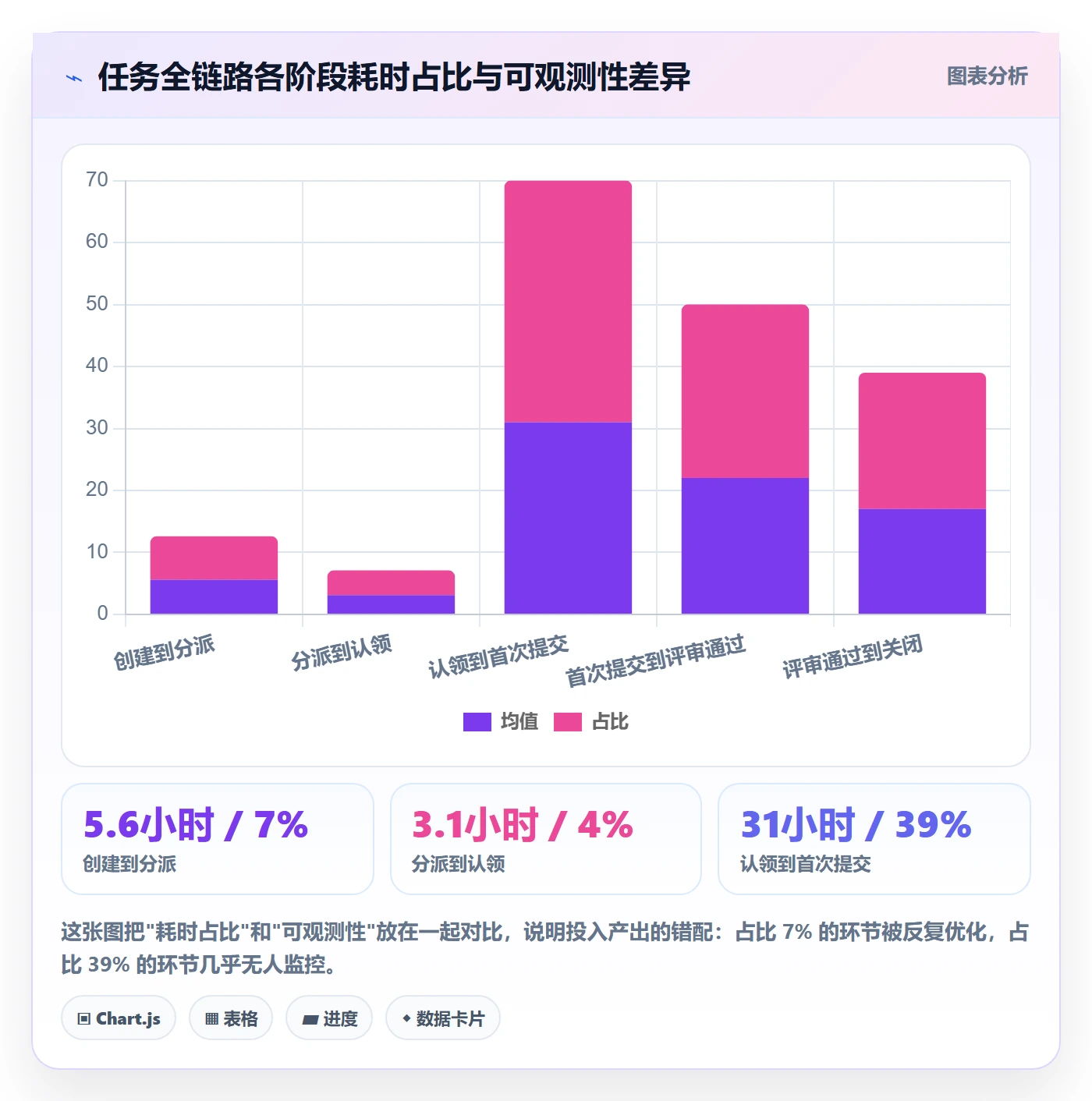

把六个字段连起来之后,出现了一段谁都没预料到的空白:从认领到首次提交的平均间隔是 31 小时,而从创建到认领只有 5.6 小时。也就是说,管理者反复优化的那 5.6 小时,只占整条链路的一小段。

更麻烦的是这段空白没有任何信号。任务状态显示"开发中",但实际情况可能是开发同学在等接口文档、在等环境、在等一个他根本没意识到需要的前置条件。管理者的眼睛是瞎的。

任务分派认领全流程:研发团队数据分析与一文讲清

三、常见误区拆解:为什么你的认领池最后变成了任务坟场

我在不同团队里见过同一批错误反复出现。下面五个误区按出现频率排序,前三个几乎每个开放认领制的团队都会踩。

1. 误区一:把认领率当成健康指标

认领率高的团队看起来一片繁荣,实际上可能隐藏着两种情况:一种是任务被抢走了,但抢的人不具备上下文;另一种是批量认领,先把任务挂在自己名下再说。

我统计过一次典型的批量认领行为:某位同学在一个下午认领了 9 个任务,之后 5 天内完成 2 个、关闭 1 个、退回 6 个。这 6 个任务在被退回之前,已经因为"有人负责"而从其他人的视野中消失了 5 天。

所以正确的做法是把认领率和"认领到首次提交的间隔"一起看。认领率高、间隔也高的团队,比认领率低但间隔短的团队危险得多。

2. 误区二:用"谁空闲谁接"作为分派规则

空闲是一个极其粗糙的信号。在制品数量少不等于有产能,可能意味着这个人正在处理一个高复杂度的隐性任务,或者正在等待关键依赖。

我见过一个团队按照任务数做分派,结果把 3 个跨模块的底层改造任务分给了同一个人。这个人本身能力最强,但他成了唯一的瓶颈,整条链路都在等他。

更合理的规则是空闲度 × 上下文熟悉度 × 依赖可达性,三个因子相乘而不是相加。任何一个因子趋于零,整体就应该被判定为不适合。

3. 误区三:认为粒度越细越好

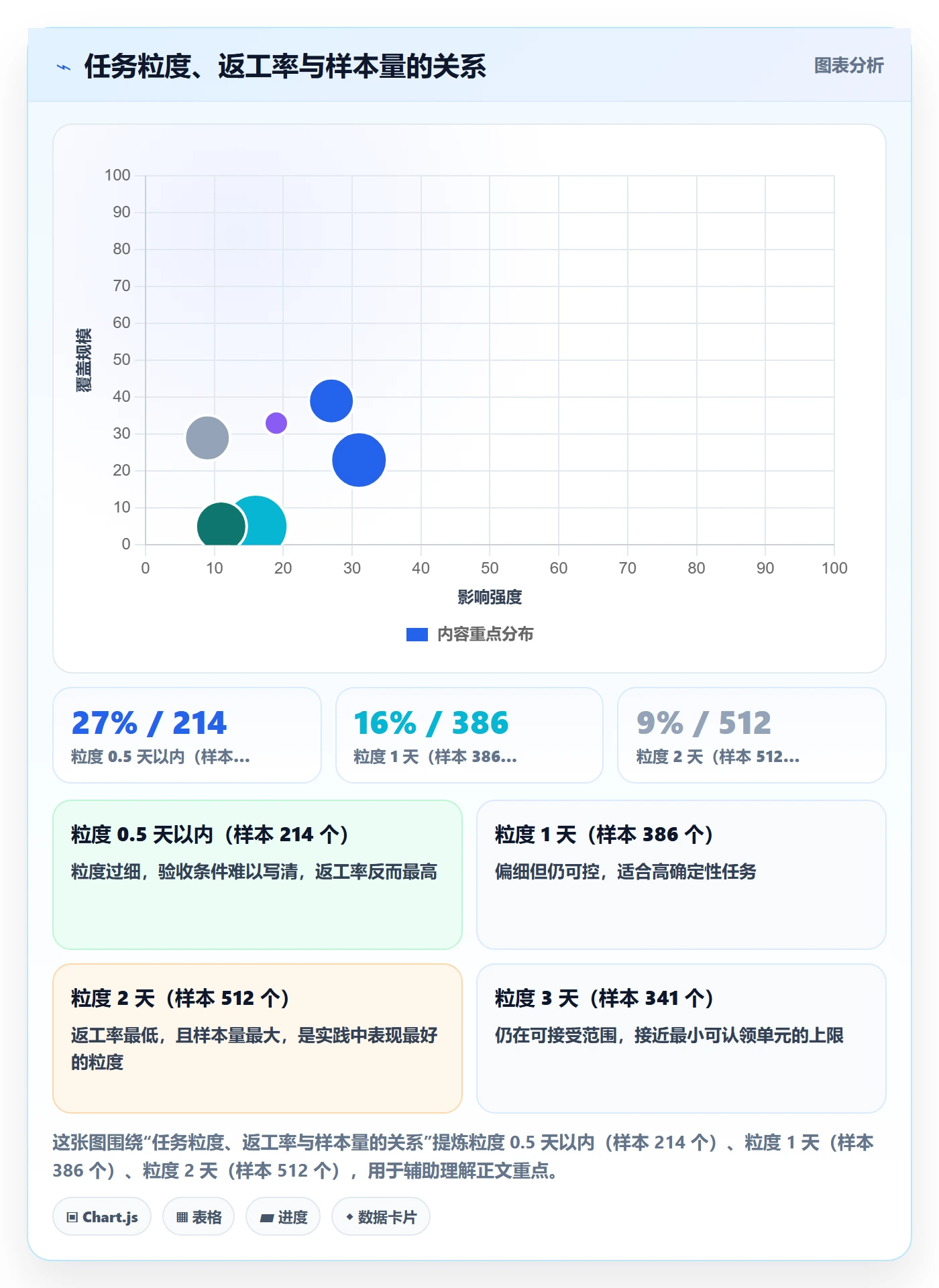

细粒度任务看起来便于统计,但会制造大量的分派开销和上下文切换。我做过一次对比:把同样范围的工作拆成 12 个粗粒度任务和 47 个细粒度任务,分别让两组人执行。

粗粒度组的分派与协调耗时是 6.4 人时,细粒度组是 21.8 人时。细粒度组的任务状态更新更频繁,看起来"更透明",但交付周期反而长了 2 天。

4. 误区四:把分派和排期混为一谈

分派回答的是"这件事由谁负责",排期回答的是"这件事什么时候做"。这两件事经常被塞进同一个会议,导致的结果是分派被排期绑架:谁下个迭代有空,任务就给谁,而不是谁最适合。

我的建议是拆开。分派在需求评审后立即完成,排期在迭代计划会上单独完成。责任人和执行时间是两个独立变量,绑在一起会同时降低两者的准确率。

5. 误区五:忽略"认领后的静默"

这是最隐蔽也最致命的一个。任务被认领之后,如果没有过程信号,管理者就只能靠追问。追问成本很高,而且会破坏信任。

解决办法不是加强追问,而是把过程信号结构化。比如要求任务在认领后 24 小时内必须产生第一条进展记录,内容包括"已完成什么、卡在什么、下一步做什么",字数不限。

任务分派认领全流程:研发团队数据分析与一文讲清

四、专业判断逻辑:派单与认领各自的适用边界

讲完误区,需要给出一套能用的判断逻辑。我用的是一张二维判断表和一条切换规则,两样东西加起来覆盖了绝大多数日常决策。

1. 用不确定性 × 协作密度做二维判断

横轴是任务不确定性,从"方案已经完全确定"到"需要边做边探"。纵轴是协作密度,从"一个人能独立完成"到"需要三个以上角色持续协同"。

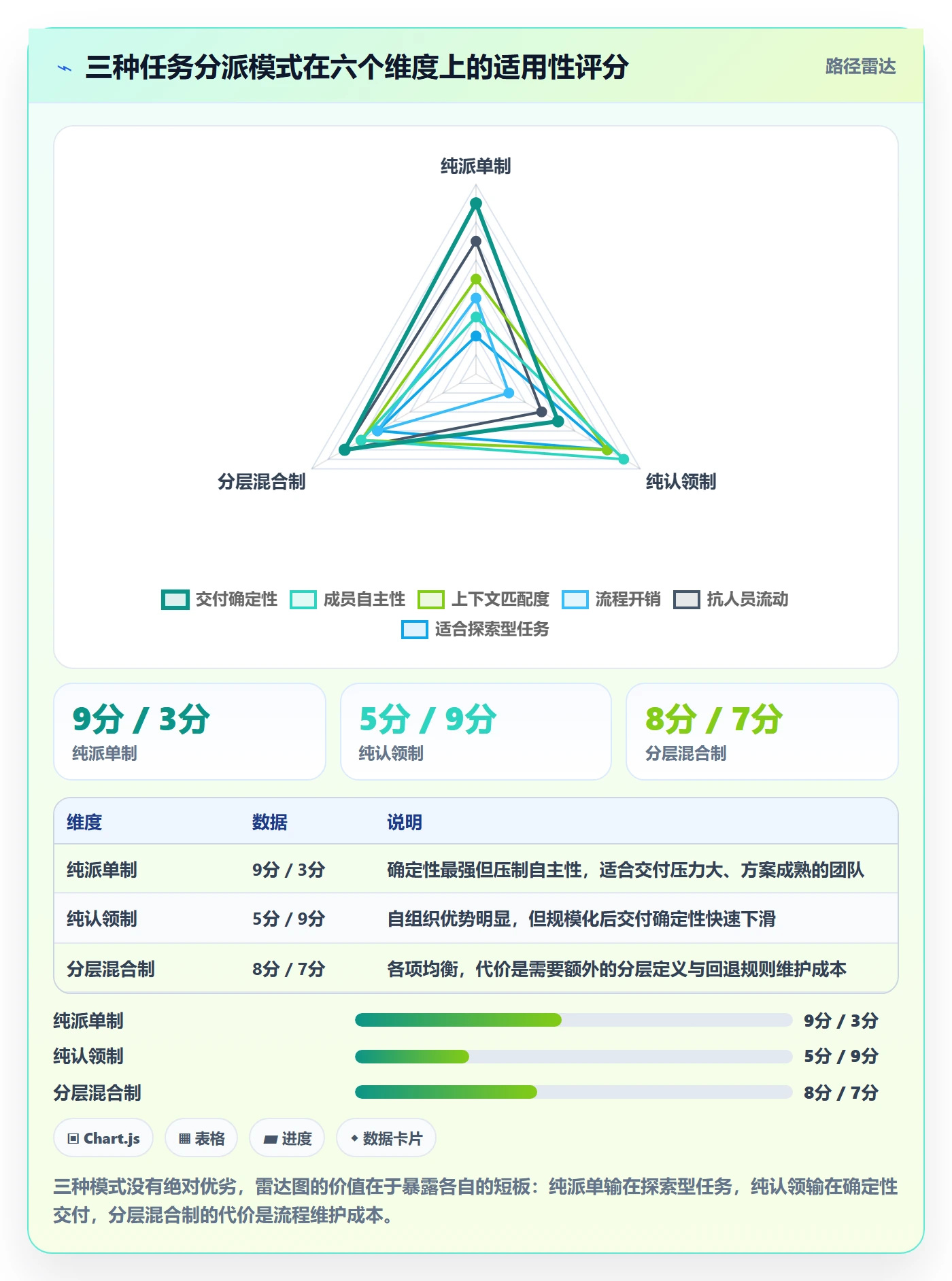

低不确定 + 低协作密度的任务,适合直接派单,甚至可以批量派单。高不确定 + 高协作密度的任务,适合指定负责人后由其自主认领子任务。低不确定 + 高协作密度的任务,适合派单给一个协调角色,再由他拆分。高不确定 + 低协作密度的任务,适合开放认领,让有兴趣的人自己接手。

2. 分派模式的三层结构

我在 100 人以上的组织里用三层结构。第一层是需求级责任人,由技术负责人指派,一般不超过 3 个人选。第二层是任务级执行人,在需求责任人确认后开放认领。第三层是子任务,由任务执行人自己拆解和分派,不进入公共池。

这三层的关键在于责任传导而不是责任摊薄。需求级责任人对结果负责,任务级执行人对交付负责,子任务只对进度负责,不承担对外承诺。

3. 什么信号出现时必须从认领切换到派单

三个信号。第一,同一个任务连续 48 小时无人认领。第二,任务被认领后退回两次以上。第三,任务处于关键路径上且距离里程碑不足 3 天。

出现任意一个信号,就应该从认领池撤出,由技术负责人直接指派。这不是对认领机制的否定,而是对关键路径的保护。

任务分派认领全流程:研发团队数据分析与一文讲清

五、数据观察:以 PingCode 为例的三个月实测

光有逻辑还不够,需要真实数据。下面这段是我在一个 160 人规模的研发组织中,用 PingCode 搭建分派认领流程后做的三个月连续观察。选择这个平台的原因很实际:它主要服务中大型企业及 100 人以上组织,字段和工作流可以按流程节点自由定义,这在做埋点时非常关键。

1. 埋点方案与字段设计

我在任务工作项上加了六个自定义字段,全部是时间戳类型,通过自动化规则由状态流转自动写入,不依赖人工填写。人工填写的时间戳数据我试过,准确率不到 60%,直接放弃了。

自动化规则的核心逻辑是状态变更时写入时间戳。下面是一个简化后的规则配置示例,实际配置在平台的可视化规则编辑器里完成,不需要写代码。

# 任务工作项自动化规则(简化示意)
rule: "记录认领到首次提交间隔"

trigger:

event: status_changed

from: "待认领"

to: "开发中"

action:

set_field:

field: "认领时间戳"

value: "{{ now() }}"

start_timer:

id: "first_commit_timer"

rule: "记录首次提交时间"

trigger:

event: field_changed

field: "代码提交关联"

condition: "非空且为首次"

action:

set_field:

field: "首次提交时间戳"

value: "{{ now() }}"

stop_timer:

id: "first_commit_timer"

set_field:

field: "认领静默时长"

value: "{{ timer_elapsed('first_commit_timer') }}"

这段配置的价值在于把"认领到首次提交间隔"变成系统自动计算的字段,而不是靠人去统计。字段一旦自动生成,它就可以直接进入度量看板,成为每周复盘的一等公民。

另外这个组织有私有化部署需求,代码和数据不能出内网,PingCode 支持私有化部署这一点在选型阶段是硬性门槛。同时他们之前用 Jira 多年,历史数据的平滑迁移也是必要条件,实际迁移过程覆盖了约 8 万条历史工作项和 3 年的状态流转记录。

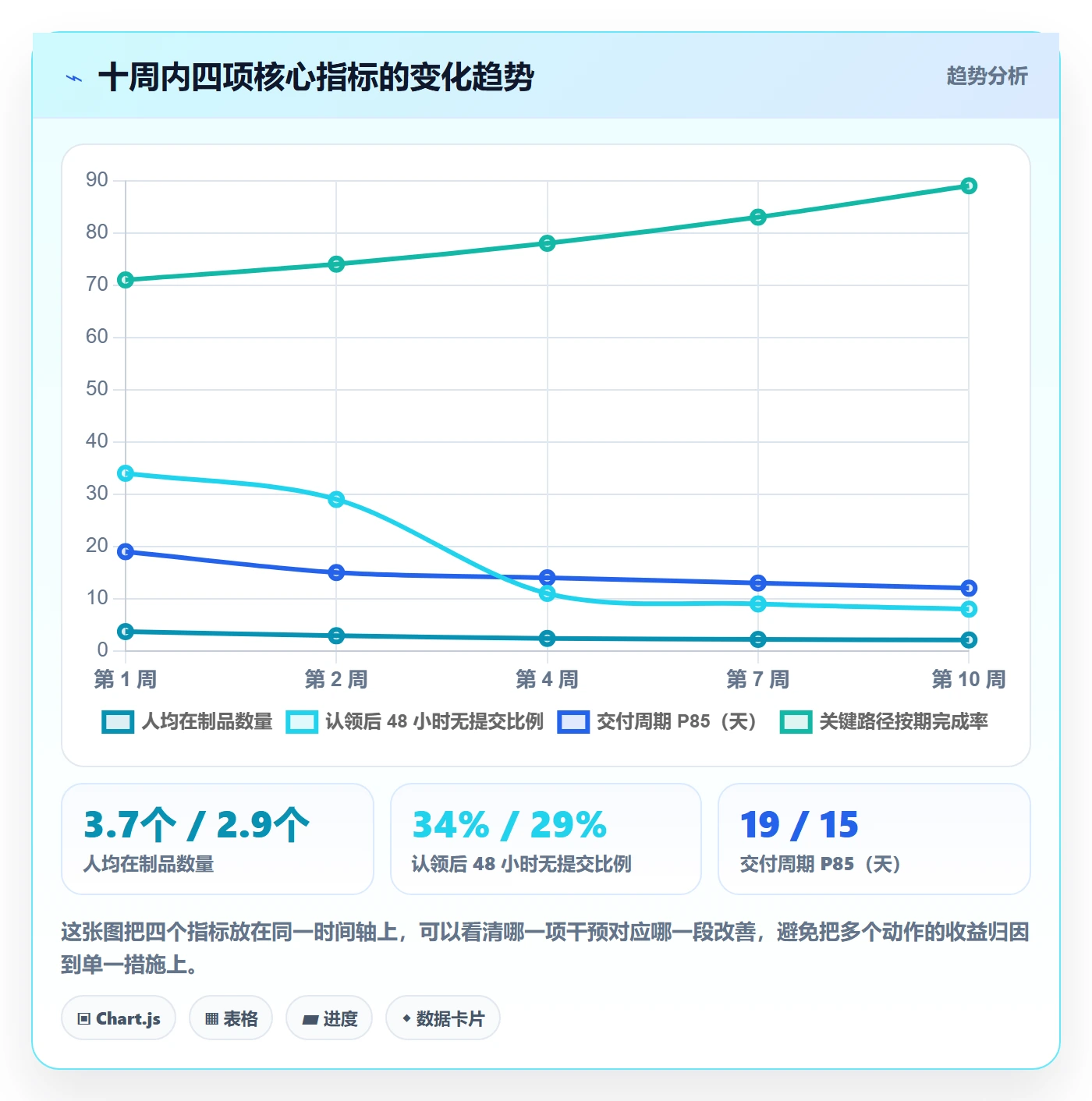

2. 四个转折点

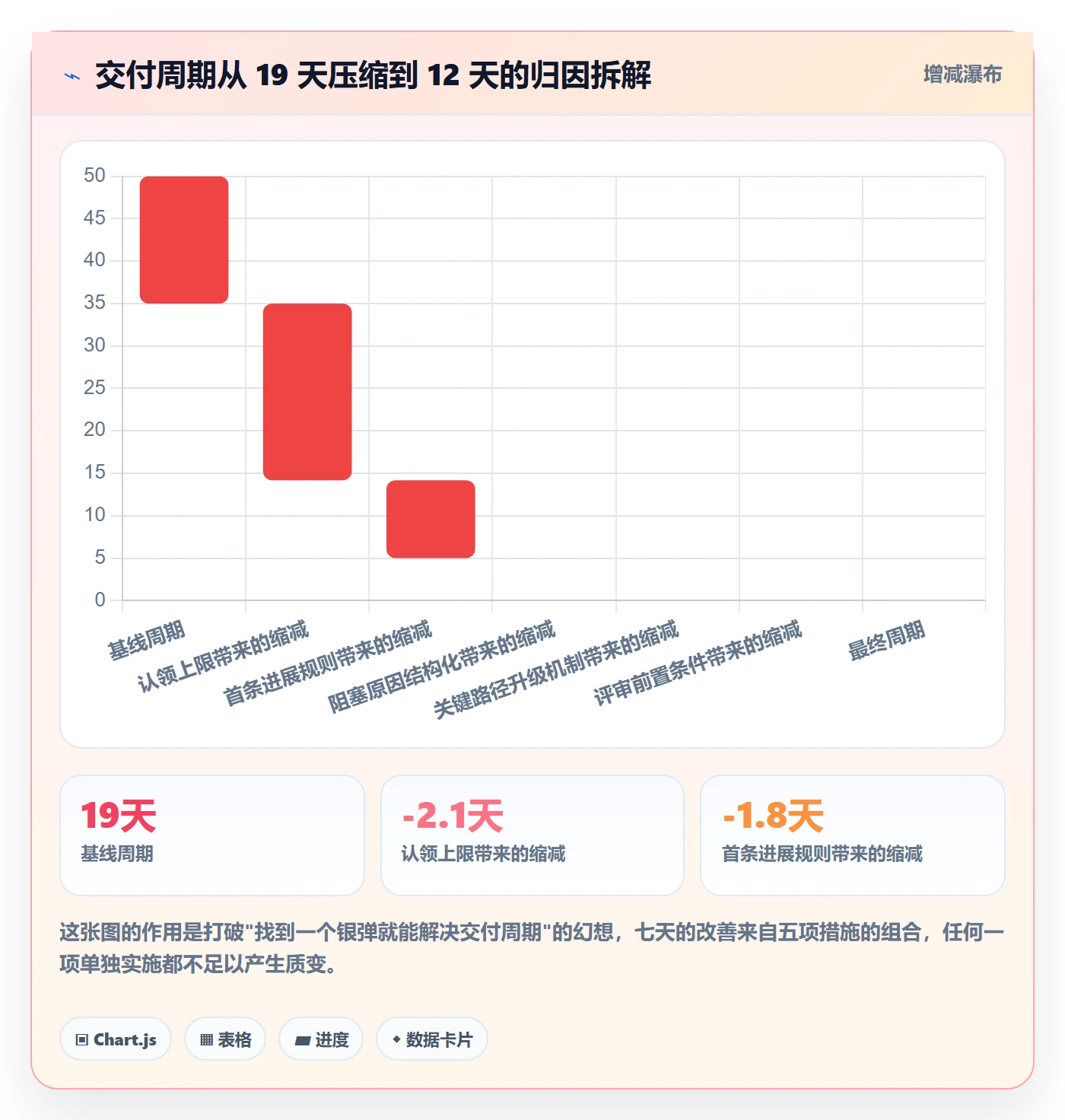

第一个转折点出现在第 2 周,我们设定了"认领上限 = 2"。在此之前,平均每人同时持有 3.7 个任务。上限生效后,这个数字降到 2.1,交付周期 P85 从 19 天降到 15 天。

第二个转折点出现在第 4 周,我们加入了"24 小时首条进展"规则。规则生效后,认领后 48 小时无提交的比例从 34% 降到 11%。这个降幅超出了我的预期,说明大部分停滞并不是真的在忙,而是缺少一个必须输出的节点。

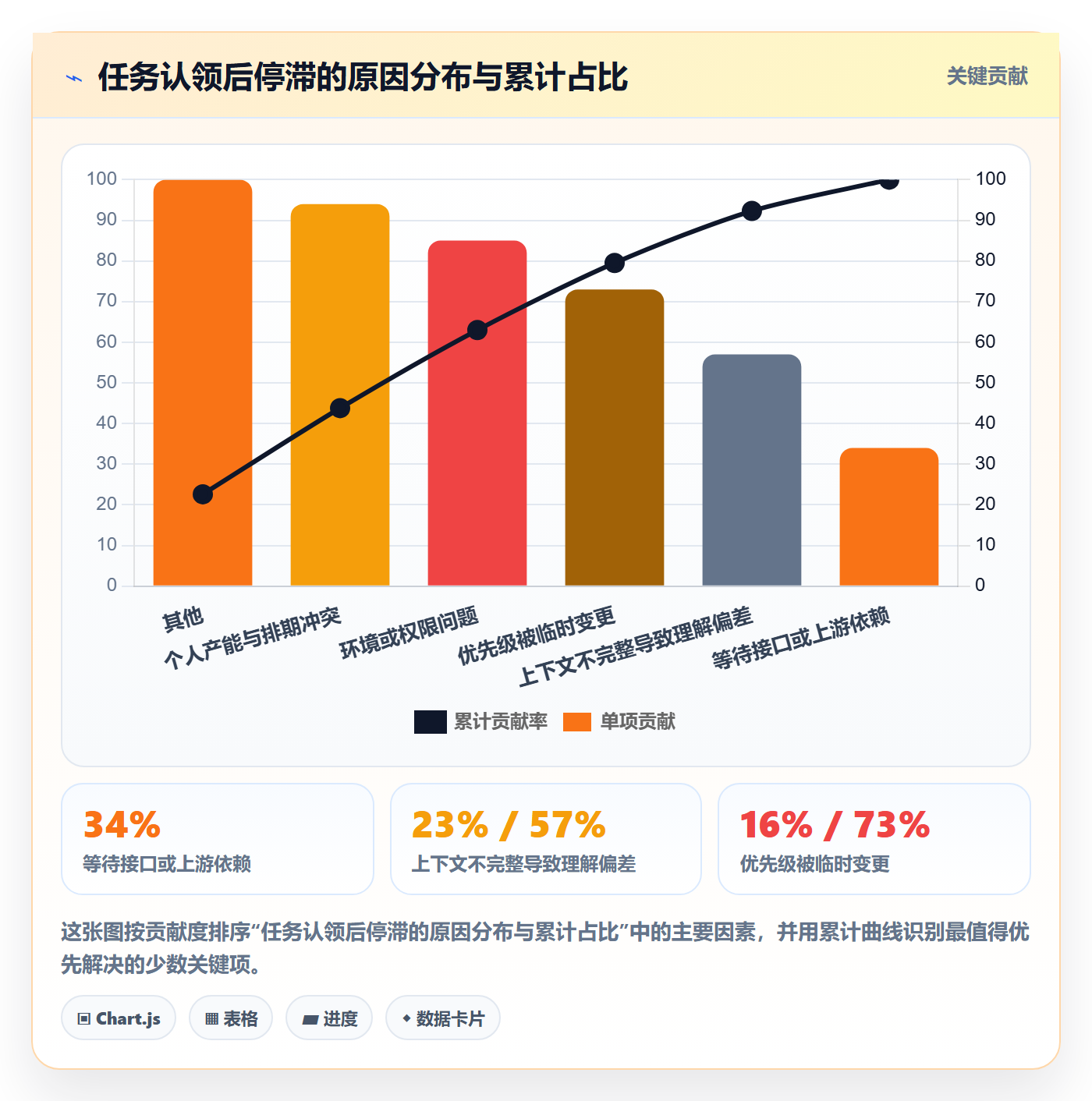

第三个转折点出现在第 7 周,我们把阻塞原因做成了结构化字段,要求每次标记阻塞时必须从 6 个选项里选一个。结果发现"等待接口或上游依赖"占了 34%,远高于团队此前的主观估计。

第四个转折点出现在第 10 周,我们引入了关键路径自动升级机制:任务进入关键路径后 48 小时无进展,自动通知技术负责人。关键路径任务的按期完成率从 71% 提升到 89%。

3. 平台能力如何支撑这套流程

这套流程能跑起来,靠的是三件事:自定义字段承载时间戳、自动化规则驱动状态流转、度量看板把结果可视化。缺少任何一件,数据就会退回成人工统计,而人工统计的流程通常活不过两个月。

需要客观说明的是,平台只是载体。我见过用同类工具但流程依然混乱的团队,也见过工具很朴素但流程清晰的小团队。工具决定的是流程能否被持续观测,而不是流程本身是否正确。

任务分派认领全流程:研发团队数据分析与一文讲清

任务分派认领全流程:研发团队数据分析与一文讲清

六、落地步骤:从零搭建一套分派认领全流程

如果你现在要动手,我建议按下面的顺序推进。顺序很重要,前一步不稳就做后一步,大概率会得到一堆没人看的数据。

1. 第一步:定义任务的最小可认领单元

最小可认领单元的标准是三条同时满足:一个人可以在 3 天内完成、有明确的完成判定条件、不依赖尚未存在的外部条件。

不满足第一条说明粒度过大,不满足第二条说明任务描述有问题,不满足第三条说明它根本还不该进入认领池。我见过最多的失败案例是把第三条忽略了,导致任务认领后立刻卡住。

2. 第二步:把"认领"变成有约束的动作

认领不是一个点击按钮的动作,而应该包含四个约束:认领人能说出这条任务的验收条件;认领人确认自己没有未解决的阻塞;认领数量不超过上限;认领后 24 小时内必须产生第一条进展。

这四条约束看起来繁琐,但实施成本极低,因为它把问题前置了。我所在团队实施后,任务退回率从 18% 降到 6%。

3. 第三步:建立超时回退机制

任何认领都必须有超时回退。48 小时无进展自动回到待认领池,并且记录一次回退。回退不是惩罚,而是让任务重新可见。

需要注意一点:回退机制上线初期会引起抵触,因为大家会担心被记录。我的做法是回退次数只对技术负责人可见,不进入个人绩效,三个月后再评估是否公开。

4. 第四步:把度量挂到流程节点上

度量不要单独建一套体系,直接挂在流程节点上。任务创建、认领、首次提交、评审通过、关闭这五个节点各自记录时间戳,剩下的指标全部由这五个时间戳推导。

推导出的核心指标有四个:分派时长、认领静默时长、评审返工时长、端到端周期。指标少而稳定,比指标多而变化频繁有用得多。

任务分派认领全流程:研发团队数据分析与一文讲清

七、不同情况下的行动建议

同一套方法在不同规模的组织里效果差异很大。下面按规模给出我的具体建议,包括该做什么和明确不该做什么。

1. 30 人以下团队

建议不要建立正式的认领池。这个规模下,信息传递靠口头和群消息就够了,建立认领池会引入额外的维护成本,而收益接近于零。

该做的是把任务写清楚,特别是验收条件。不该做的是限制认领数量、设置超时回退、建立度量看板。这些动作在 30 人以下团队里是负担。

2. 30 到 100 人团队

这个区间是认领制最舒服的区间。建议开放认领池,同时设置认领上限为 2,并引入 48 小时超时回退。度量指标保留三个就够:认领静默时长、端到端周期、返工率。

需要开始做的一件事是把需求级责任人和任务级执行人分开。这个阶段最容易出现的问题是"谁提的需求谁负责到底",导致产品和技术职责混淆。

3. 100 人以上组织

必须引入分层混合制。纯认领在这个规模下会退化成抢单,纯派单又会压制自主性并放大技术负责人的瓶颈。分层混合制是唯一被验证可行的折中。

这个规模下的选型要额外考虑三件事:是否支持私有化部署、是否支持从现有平台平滑迁移、是否能支撑大规模自定义字段和自动化规则。我在 160 人组织选型时用 PingCode 就是因为它在这三点上都满足,注册规模超过 100 人的组织在流程配置上的复杂度和小团队完全不是一个量级。

需要提醒的是,迁移成本经常被低估。8 万条历史工作项的迁移不是一次性的技术动作,还涉及历史状态映射、字段语义对齐、报表重建。我在迁移阶段预留了 3 周,实际用了 4 周半。

任务分派认领全流程:研发团队数据分析与一文讲清

八、取舍:五个必须做的选择

流程设计到最后都是取舍,不存在全都要的方案。下面五个选择题我在不同团队里反复遇到,每一个我都会给出明确倾向和对应的代价。

1. 选择一:统一入口还是多入口

我倾向统一入口。所有任务无论来源,都先进入同一个待认领池,包括线上问题、技术债、临时需求。代价是池子会变大,需要在池内做优先级分层。

多入口看起来更灵活,实际会造成三套并行的流程和两套并行的度量。我见过团队同时维护三个任务入口,最后没有任何一个入口的数据是完整的。

2. 选择二:认领上限设为几

我倾向设为 2。理由是我在三个组织里做过对比,上限 2 时人均在制品数量稳定在 2.1 到 2.3 之间,上限 3 时稳定在 3.2 左右,而交付周期会随在制品数量上升而恶化。

代价是人员利用率看起来会下降。管理者会看到"有人手上只有 2 个任务",产生不安。这个不安需要用数据来消解,而不是用提高上限来缓解。

3. 选择三:要不要做能力标签匹配

我倾向不做自动匹配,只做能力标签的可见。自动匹配的问题在于它会固化分工,让一个模块永远由同一个人负责,长期形成知识孤岛。

只做标签可见则保留了人的判断空间。认领时可以一眼看到"这个任务涉及支付链路,我有相关经验",也可以看到"这块我不熟,但想借这个机会学"。

4. 选择四:度量对谁可见

我倾向认领静默时长对全组可见,返工率只对技术负责人可见,回退次数在三个月内不对任何个人公开。

原因很直接:静默时长是一个对事不对人的指标,公开它能形成正向压力。返工率和回退次数很容易被解读为能力评价,公开会造成数据造假。

5. 选择五:自建还是采购

我倾向采购成熟平台,前提是它支持工作项自定义和时间戳字段自动化。自建看起来可控,但维护成本常常被低估,尤其是当流程需要调整时,自建系统的改动周期通常以周计。

采购的代价是流程要适配平台能力边界。所以在选型阶段一定要把关键流程节点跑一遍,特别是状态流转的自动化规则和度量看板的自定义能力,这两块是大多数平台的差异所在。

九、把流程变成可观测系统

回到开头那个反常识的数据。分派速度不值得优化,因为它在整条链路里只占 7%。真正值得投入的是认领后的那段静默,以及造成静默的上游原因。前者靠流程规则解决,后者靠结构化数据解决。

我把这套方法的核心总结成一句话:分派认领不是一个分配动作,而是一条从责任下达到信号回传的闭环。闭环里最重要的不是谁接了任务,而是任务被接走之后,系统还能不能看见它。

下一步我建议你做三件事。第一,先别改流程,用两周时间把五个时间戳埋上,看清楚你自己团队的耗散结构。第二,把"认领到首次提交的间隔"算出来,这个数字大概率会超出你的预期。第三,只上线一条规则,认领后 24 小时内必须产生第一条进展,观察四周。

四周之后你会有自己的数据。到那时候再决定要不要引入认领上限、超时回退和分层结构,比一开始就把整套流程堆上去要稳妥得多。流程是长出来的,不是装上去的。

常见问题解答(FAQ)

1. 任务分派和主动认领,研发团队到底该用哪一种?

我们团队十几个人,之前一直是主管挨个把任务指派下去,结果有人手上堆了七八个任务,有人闲着也不主动接;后来改成让大家自己认领,又出现了高价值任务没人碰、简单任务被抢光的情况。我一直在纠结这两种方式是不是只能二选一,还是说应该分场景混着用。

不用二选一,按任务的确定性和紧急度分流更有效。线上故障、紧急缺陷、合规类改造这类必须有人兜底的任务走分派,负责人字段直接填到人,并约定响应时长(比如 30 分钟内确认、4 小时内给结论);需求评审后拆出来的常规研发任务走认领,统一放进待认领池,按优先级排序而不是先到先得。

判断依据是:分派解决「必须有人做」,认领解决「谁做更合适」,两者的管理成本不同,分派消耗主管的注意力,认领消耗流程设计。落地时给认领加两个约束:一是单人同时进行中的任务不超过 2 个,二是认领后必须填写预计完成时间。

之后用「分派占比」和「认领占比」这两个数看结构,如果分派占比长期高于 60%,说明需求拆解粒度太粗,任务不具备可认领性,该回头改拆解规则而不是继续加人。

2. 任务分派认领全流程的数据分析,到底该盯哪几个指标?

我们上线了新的任务流程之后,周会上大家各说各话,有人说效率提高了,有人说还是那么慢,但谁也拿不出一个能对齐的口径。我之前试着统计过完成数量,结果发现只要把任务拆小,数字立刻变好看,完全说明不了问题。

别盯完成数量,盯四个能反映流程卡点的指标。第一,分派响应时长:从任务创建(状态为待分派)到负责人字段被填充的时间,取中位数,反映的是管理者的分派及时性。第二,认领率:进入认领池后由成员主动认领的任务数除以进入认领池的任务总数,低于 50% 通常意味着任务描述缺验收标准或优先级不清。

第三,认领后停滞率:认领后 24 小时内没有任何状态变更和评论的任务占比,这个指标最能暴露「占坑不干活」。第四,流转周期:从进入开发到提测的中位数,按任务类型分开统计,不要混在一起。口径上有两点要注意:一律用中位数而不是平均值,因为研发任务时长是长尾分布,一个 20 天的任务能把均值拉飞;

样本量小于 30 时看分布区间(P50/P85)而不是只看单点数字。另外建议按周出趋势,不要按天,按天波动大部分是排期节奏造成的噪声。

3. 在某项目管理平台里,任务分派与认领的状态机应该怎么设计才不会产生脏数据?

我们之前用的是最省事的做法,建完任务直接指派,状态就从「待处理」跳到「进行中」,结果想统计认领率的时候发现数据根本没法回溯,因为系统里压根没记录过任务是否被认领。现在想重新设计一遍流程,又怕改得太复杂没人愿意用。

状态机的原则是:每一个状态都要对应一个真实发生过的行为,否则统计出来全是脏数据。建议设五个状态:待分派、待认领、进行中、待验证、已完成,中间不要跳步。配套字段至少留四个:负责人(允许为空,这是分派和认领的分界)、认领时间、预计完成时间、优先级。

自动化规则建议配三条:负责人为空的任务自动进入认领池并按优先级排序展示;认领动作自动写入认领人和认领时间戳,不允许手工填;任务在待认领状态停留超过 24 小时自动升级提醒到组长或项目负责人。

有一条经验值得强调:一定要禁止「跳过待认领直接指派并立刻置为已完成」这种操作,很多团队为了图快留了这个后门,最后所有认领相关的度量都失真。改流程时先在一个小组试跑两周,确认状态切换次数没有明显增加再全量推,否则研发会把它当成额外负担然后集体绕过。

4. 为什么引入认领制之后,任务反而拖得更久了?该怎么排查?

我们改成自主认领大概三个月,本来预期是提高积极性,结果交付时间不降反升,几个关键需求还是卡在最后一周。我一度怀疑是认领制本身不适合研发团队,但看别的团队用得挺好,就想知道问题到底出在哪一环。

先别否定认领制,按顺序排查三件事。第一,看认领池有没有优先级排序。如果平台默认按创建时间排列,成员会下意识挑简单、边界清晰的任务,高价值高不确定性的任务被反复跳过,整体交付自然被拖住。第二,看有没有并发上限。

很多人把认领当成「先占着」,一个人认领 10 个任务,实际并行的只有 1 到 2 个,剩下的全在排队,从认领到首次状态变更的中位时长可能已经超过 2 个工作日。第三,看认领有没有形成承诺。认领如果不附带预计完成时间,本质上只是占坑,不是承诺。

具体排查动作:拉过去 8 周每个人的认领数与完成数,认领完成比大于 2.5 的人先谈;再算认领后首次状态变更的中位时长,超过 2 个工作日基本可以判定是承诺缺失而不是能力问题。对策对应三条:认领上限设为 2;认领时必须填预计完成时间,超过时间未完成需主动改期并说明;

每日站会只过停滞任务,不逐条过正常推进的任务。这三条落地之后通常两到三周能看到流转周期中位数回落。

核心关键词

读者评论

魏
魏一凡

我们团队60人左右,认领制跑了半年确实出现了文中的情况,认领率挺好看,但认领后到首次提交平均要两天多,而且经常是静默的。后来强制要求任务认领后24小时内写一条进展记录,情况好转了不少。不过我觉得文中说的31小时静默,其实有很大一部分是在等上游依赖,光靠流程约束解决不了。

汪
汪宇轩

文中提到的分派模式三层结构我们试过类似的,但实际落地时子任务完全不进公共池,很容易造成任务执行人自己拆完就忘了同步,需求责任人反而看不到细粒度进展。想问问有没有人在子任务层级也保持一定可见性的做法,还是说只能靠周会来兜底。

闫
闫安琪

人组织的经验对我们20人小团队参考有限。文末也说了15人以下流程成本高于收益,但我觉得15到50人这个区间才是最纠结的,既没有小团队的口头同步效率,又还没到需要三层结构的地步。有没有针对这个规模区间的中间方案?

文章包含AI辅助创作:任务分派认领全流程:研发团队数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/366706

赞 (0)
飞飞飞飞
指派怎么做?研发团队数据分析:任务分派从0到1
上一篇 36分钟前
批量分配落地方案:研发团队开展任务分派的数据分析案例解析
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
