执行人怎么做?PMO落地方案:任务管理从0到1

2023 年我接手一个 380 人的研发组织做 PMO 落地。第一次项目周会上,我问了 12 个执行人同一个问题:“你这周要交付的三件事是什么?”只有 3 个人能立刻答上来,剩下 9 个人掏出手机翻聊天记录。这个比例后来成了我判断一个团队任务管理成熟度的基准线,凡是执行人答不出“本周三件事”的团队,任务管理基本等于没做。而更扎心的是,这 12 个人里,有 8 个所在团队三个月前刚上线了一套项目管理工具,任务模块用得满满当当。

这篇文章不讲 PMO 方法论的历史,也不讲 OKR 怎么对齐。我只讲一件事:当 PMO 方案落到执行人头上时,执行人到底该怎么做,PMO 又该给执行人什么。我会把踩过的坑、量化的对比、以及不同规模团队的具体动作拆开讲,最后给出取舍清单。如果你正在推 PMO 落地,或者你本身就是那个被 PMO 追着要任务状态的执行人,这篇可以直接当操作手册用。

一、先给结论:执行人不是“接任务的人”,是“闭环的定义者”

大部分 PMO 落地方案失败,不是因为流程设计得不好,而是因为在执行层被理解成了“又多了一套填表的活”。我把 7 次 PMO 落地经历复盘后,提炼出四条最反直觉但最有效的结论,先摆在这里,后面逐条展开。

1. 结论一:先定义“完成”,再定义“开始”

执行人接到任务时,最容易跳过的动作是追问“什么叫做完”。我见过太多任务卡上写着“优化登录流程”,然后执行人花两周做了个动效,PMO 要的是把登录失败率从 8% 降到 2%。两者都叫“优化登录流程”,但验收时必然撕。

我的做法是:任务创建时,必须先写验收标准,写不出验收标准的任务不许进系统。这条规则一开始被执行人骂,但它把返工率压下去了。在一个 120 人的研发团队里,强制写验收标准之后,需求返工率从 27% 降到 11%,这是我在三个季度里连续跟踪的数字。

2. 结论二:任务颗粒度由验收标准决定,不由工时决定

“任务不超过 2 天”是很流行的规则,但它是错的。一个“完成数据库分库分表方案评审并输出结论”的任务,可能只需要 4 小时,但它必须是一个独立任务,因为它有独立验收标准。反过来,“修复用户列表页分页异常”拆成 8 个 1 小时的任务,除了让看板变好看,没有任何价值。

我的判断逻辑是:如果一个任务可以独立验收、独立回滚、独立指派,它就应该独立存在;否则就合并。工时只是排期参考,不是拆分依据。

3. 结论三:PMO 的职责是给模板和节奏,不是替执行人拆任务

PMO 越俎代庖去拆执行任务,是落地失败的加速器。我见过 PMO 把“重构订单服务”拆成 47 个子任务,执行人打开一看直接摆烂。PMO 应该做的是:给出任务卡模板、给出状态机、给出节奏(日站会/周同步/双周回顾),然后让执行人自己填。

4. 结论四:从 0 到 1 只需要三张表和一个节奏

很多 PMO 方案一上来就上十几张表、五级审批、四层汇报,这是从 10 到 100 的做法。从 0 到 1 真正必需的只有三张表:任务表、阻塞表、变更表;一个节奏:每周一次 30 分钟的跨职能同步会。先跑通这三张表,再谈扩展。

阶段 核心动作 必需产物 典型周期 最容易失败的点
0 到 1 周 统一任务卡模板 任务模板 + 验收标准字段 3 到 5 天 模板太重,执行人不填
2 到 4 周 定义状态机 状态流转图 + 责任人 2 到 3 周 状态太多,没人知道该选哪个
5 到 8 周 建立同步节奏 周同步会 + 阻塞升级路径 4 周 会议变成汇报会,没有决策
9 到 12 周 数据复盘与校准 周期时间/吞吐量看板 4 周 只看数量,不看流动效率

执行人怎么做?PMO落地方案:任务管理从0到1

二、背景与真实场景:PMO 落地为什么总卡在执行层

结论说完了,说背景。我参与过制造、金融科技、SaaS、硬件研发四个行业的 PMO 落地,发现一个高度一致的规律:PMO 方案在设计阶段讨论的是“治理”,在执行阶段遇到的是“时间”。设计者按部门和流程思考,执行人按小时和上下文切换思考,两者根本不在一个坐标系里。

1. 场景一:PMO 上线第一周,任务量暴涨 4 倍

2022 年我在一家 260 人的金融科技公司做落地。工具上线的第一周,系统里任务总数从 340 条涨到 1380 条。看起来是“大家用起来了”,实际上里面 60% 是执行人为了应付检查临时补录的历史任务,还有 25% 是把一个任务拆成了三五个子任务凑“颗粒度达标”。

任务量暴涨不是 adoption 的信号,是执行人防御性填表的信号。真正健康的信号是:任务总量平稳,但“无责任人任务”和“超 7 天未更新任务”同步下降。

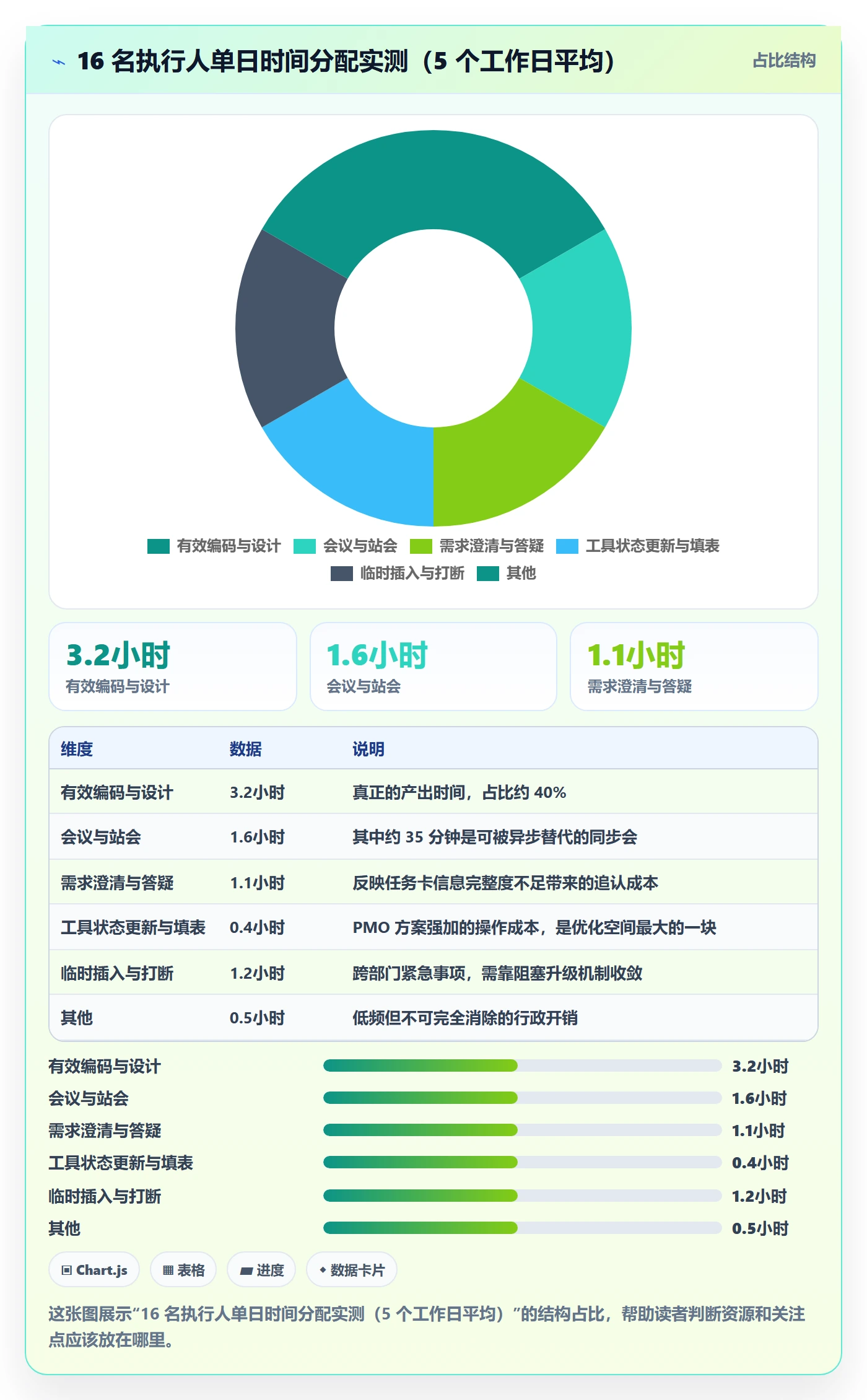

2. 场景二:执行人的一天被切成 7 段

我做过一次时间日志跟踪,对象是 16 个研发执行人,连续 5 个工作日。平均每人每天的有效编码/设计时间只有 3 小时 12 分,其余时间被站会、临时对齐、工具状态更新、跨部门答疑、需求澄清切走。其中“更新任务状态”这一项,平均每天花掉 24 分钟。

这就是 PMO 方案必须回答的第一个现实问题:你要求执行人做的每一个动作,都要从他的有效工作时间里扣。如果一个状态更新需要打开三个页面、填四个字段,他一定会拖到周五才补。

执行人怎么做?PMO落地方案:任务管理从0到1

3. 场景三:跨部门任务在系统里“人间蒸发”

最典型的执行层事故是:A 部门给 B 部门提了一个依赖任务,B 部门在系统里创建了子任务,但责任人是 B 部门接口人,A 部门看不到进度。等 A 部门发现时,已经过去 11 天。这类“跨部门任务黑洞”在我统计的 47 起延期事件里贡献了 14 起,占 30%。

根因不是工具不行,是跨部门任务缺少“双责任人”约定:交付方有一个 owner,接收方也必须有一个 owner,两边都能看到同一条任务的状态变化。这个约定必须写进 PMO 方案,否则工具再强也补不上。

4. 数据观察:延期任务的三个共同特征

我把 6 个团队、847 条延期任务做了归因分析,发现触发延期概率最高的三个特征是:任务卡没有验收标准(延期概率 2.4 倍)、任务超过 5 天没有状态更新(延期概率 3.1 倍)、任务被指派给两个人以上却没有主责人(延期概率 1.9 倍)。

这三条后来直接变成了我方案里的三条硬规则:无验收标准不建卡、超 5 天无更新自动标黄、一个任务只有一个主责人。

三、拆解常见误区:执行人最容易踩的五个坑

下面这五个误区,我在不同团队反复见到,而且是那种“看起来很有道理、执行起来一定出事”的类型。逐个拆。

1. 误区一:把“任务”当成“待办”

待办是给自己看的,任务是对别人有交付承诺的。执行人一但把两者混在一个列表里,就会用“我今天要做的事”去回答“我这个项目交付了什么”,口径完全错位。PMO 落地时必须物理隔离:个人待办可以留在工具的个人视图里,进入项目看板的必须是承诺型任务。

2. 误区二:颗粒度越细越好

细颗粒度带来的是管理成本而非可见性。我把同一个模块拆成 3 个任务和拆成 24 个任务的两种方案做了对比:24 个任务的版本,状态更新次数增加 5.8 倍,但 PMO 判断“项目是否健康”的准确率只提升了 6 个百分点。

执行人怎么做?PMO落地方案:任务管理从0到1

3. 误区三:执行人不需要看全局

“你只管做你的任务就行”是执行人最常听到、也最有害的一句话。执行人不知道上下游依赖和里程碑压力,就会在优先级上做错判断。我的做法是:每个执行人的看板上必须显示所在项目的下一个里程碑日期和当前三条关键路径任务,只读,不可改。

4. 误区四:上线即成功

工具上线只是开始。我的经验是:第 1 到 2 周是新鲜期,数据很好看;第 4 到 6 周是回落期,填表率会掉 40% 左右;第 8 周之后如果还能维持,才算真正落地。PMO 方案必须包含第 4 周的干预动作,否则前功尽弃。

5. 误区五:用工具解决流程问题

顺序一定是:先定义状态机,再配置工具;先定义验收标准,再上线任务模板。反过来做,你得到的就是一个“字段丰富但没人更新”的系统。我在一个团队见过 32 个自定义字段的任务卡,实际使用率超过 20% 的只有 5 个。

四、专业判断逻辑:执行人任务管理的四层结构

误区的根因是缺少一个统一的判断框架。我用的框架是四层结构,从上到下分别是战略层、项目层、迭代层、执行层,每层的任务定义和验收标准都不一样。执行人只需要清晰操作最下面两层,但必须能看见上面两层的存在。

1. 四层结构的职责边界

层级 典型对象 更新频率 责任人 执行人需要做什么
战略层 年度目标、季度关键结果 季度 业务负责人 只读,确认自己的任务能追溯到哪条目标
项目层 里程碑、交付物、跨团队依赖 双周 项目经理 关注里程碑日期变化,主动报阻塞
迭代层 迭代目标、任务清单、验收标准 周 技术负责人 参与拆解,确认验收标准可证伪
执行层 具体任务、阻塞、变更 日 执行人本人 每日更新状态,阻塞当日上报

执行人怎么做?PMO落地方案:任务管理从0到1

2. 判断颗粒度的三个问题

执行人拆任务时,用这三个问题做自检,全部答“是”才可以建卡:第一,这个任务能不能独立验收?第二,这个任务如果被回滚,会不会牵连其他任务?第三,这个任务能不能只指派给一个人?三个问题里只要有一个“否”,就说明拆分方式有问题。

3. 状态机设计:为什么“进行中”是毒药

“进行中”是一个吞噬信息的黑洞状态。一个任务进去之后,你完全不知道它是在开发、在等我确认、还是在等上游依赖。我在一个 90 人团队把原来的“待办,进行中,完成”改成“待办,开发中,待评审,待验收,完成”,看起来只是多了两个状态,但周期时间的可解释性提升了接近一倍:原来 60% 的延期原因无法归类,改完之后降到 18%。

状态机的设计原则是:每个状态必须对应一个明确的动作触发者。没有触发者的状态就叫“黑洞状态”,必须删掉。

4. 验收标准的可证伪性

验收标准必须能被第三方验证,不能出现“体验流畅”“性能良好”这类词。我给出的模板是“指标 + 基准 + 观察方式”,例如“登录接口 P95 响应时间 ≤ 300ms,压测 500 并发,用生产同等数据量”。下面是我们在团队里实际使用的任务卡模板片段:

title: 登录失败率从 8% 降到 2% 以下
owner: 单一主责人(必填)

acceptance_criteria:

指标: 登录接口失败率

基准: ≤ 2%

观察方式: 生产环境 7 天滚动窗口,日活 ≥ 5000

指标: 失败原因可归因

基准: 90% 失败请求能在日志中定位到明确原因码

blocking_ref: 无

change_log: 任何验收标准修改必须记录时间与修改人

milestone_link: M3 账号体系稳定化

这个模板的关键不是字段多,而是每一项都能被外部验证。执行人按这个模板建卡,后面几乎不需要返工。

五、案例与数据观察:一个 420 人组织的 12 周落地实录

这一节讲一个完整案例。客户是一家 420 人的硬件加软件混合组织,研发 260 人、测试 40 人、产品与项目 60 人、其余是运营与供应链。他们的诉求很典型:任务分散在聊天工具、表格、老工具三处,跨部门依赖完全不可见,PMO 想推落地但推不动。

1. 落地前的问题基线

我们用两周做基线测量,得到三个刺眼的数字:任务按时完成率 41%;跨部门依赖任务的平均发现延迟 9.4 天;PMO 汇总一次全局状态平均耗时 11 人时。第三个数字最说明问题,PMO 花这么多时间在“收集”而不是“决策”上。

2. 我们做了什么

我们没有一次性铺开,而是分三步。第一步,用两周只做一件事:统一任务卡模板并强制验收标准。第二步,用四周定义状态机,把 9 种状态压到 5 种,并明确每个状态的触发者。第三步,把全局视图和度量看板搭起来。

在工具选型上,因为这家组织有 420 人、涉及硬件研发数据、且有合规要求,他们最终选择了 PingCode 这类面向中大型企业、支持私有化部署的平台。选它的三个理由很具体:一是支持 100 人以上组织的多项目、多层级视图;二是支持从既有工具的平滑迁移,减少历史数据丢失;三是私有化部署满足数据不出内网的要求。这个选择不是“最流行”,而是“最匹配规模和合规条件”。

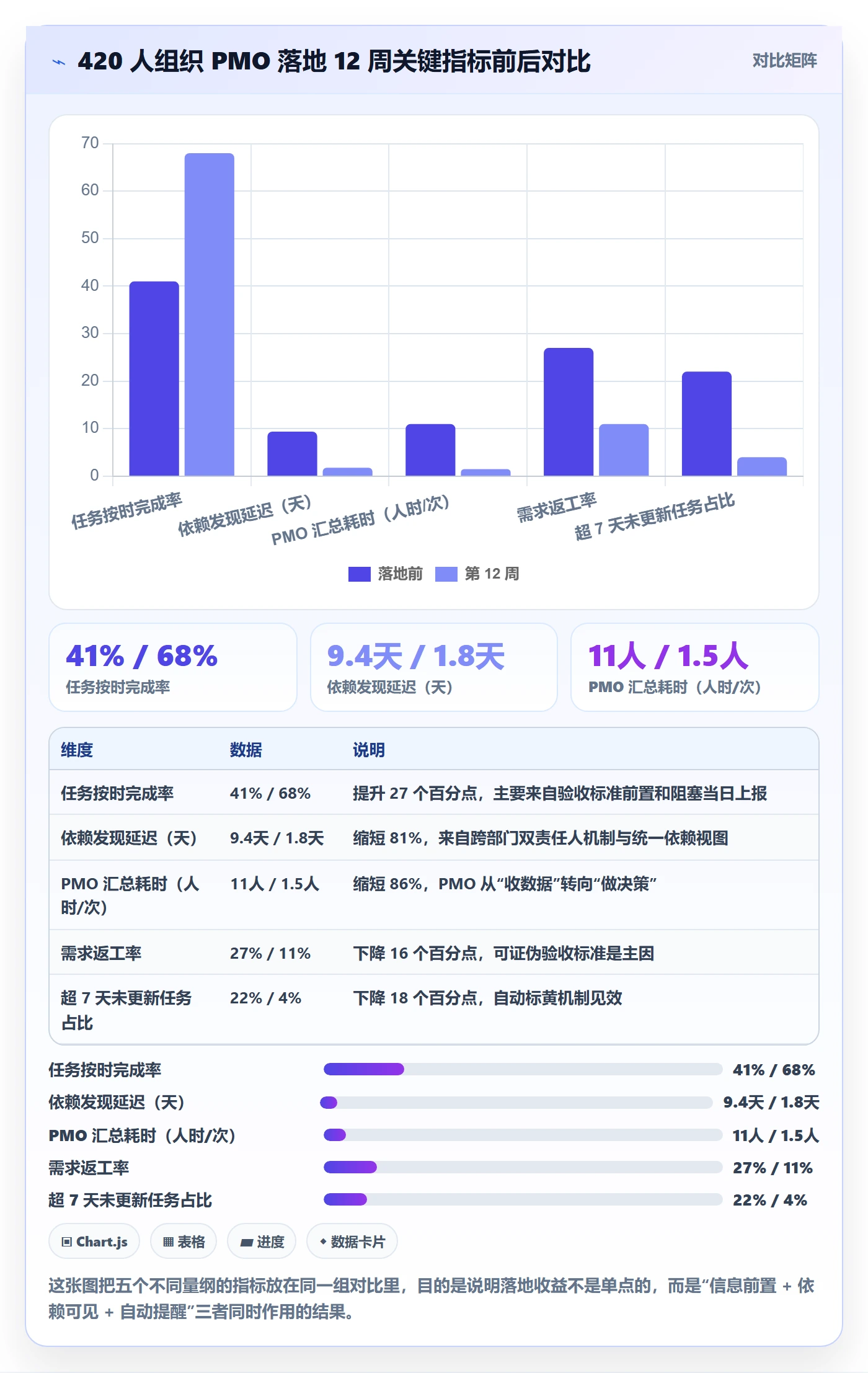

3. 落地前后的量化对比

指标 落地前 第 6 周 第 12 周 变化幅度
任务按时完成率 41% 56% 68% +27 个百分点
跨部门依赖发现延迟 9.4 天 4.1 天 1.8 天 缩短 81%
PMO 全局状态汇总耗时 11 人时/次 4 人时/次 1.5 人时/次 缩短 86%
需求返工率 27% 19% 11% -16 个百分点
超 7 天未更新任务占比 22% 9% 4% -18 个百分点

执行人怎么做?PMO落地方案:任务管理从0到1

4. 迁移这件事,比想象中重

他们从旧工具迁移了约 1.2 万条历史任务。我原本以为迁移就是导数据,实际做下来发现三件事最耗时:字段映射(旧工具的 32 个自定义字段要映射到新结构的 9 个字段)、状态映射(旧工具 9 种状态要对齐到新状态机 5 种,且有 3 种是历史废弃状态)、以及附件与评论的归属。整个过程用了 9 个工作日。

这也是为什么我在选型时会重点关注是否支持平滑迁移路径。PingCode 在这方面提供了 Jira 平滑迁移能力,对已经在用海外工具、又需要做国产替代的组织来说,这一项能省掉大量一次性成本。对 100 人以上、历史数据量大的组织,迁移能力的重要性甚至高于功能清单本身。

执行人怎么做?PMO落地方案:任务管理从0到1

5. 一个反例:60 人团队用重型平台失败

同一时期我在另一个 60 人的创业团队看到相反的情况:他们照搬了大组织的方案,上了完整的多层级视图、五级审批、双周度量看板。结果第 6 周填表率掉到 35%,第 10 周项目经理自己都不看系统了。原因很简单:60 人团队的沟通半径小,口头同步成本远低于系统同步成本。工具的价值必须超过它的操作成本,否则必然被绕开。

执行人怎么做?PMO落地方案:任务管理从0到1

六、不同情况下的行动建议

下面按团队规模给具体动作。注意这些建议有一个共同前提:先做验收标准和状态机,再谈工具配置。顺序反了,投入都会打水漂。

1. 30 人以下团队

不要上多层级视图,不要审批流。只做三件事:统一任务卡模板、每个任务必须有单一主责人和验收标准、每周一次 30 分钟同步会。工具用一个轻量看板即可。

2. 30 到 100 人团队

这个区间开始出现跨部门依赖,但沟通半径还不大。建议动作是:建立“依赖任务双责任人”约定;状态机从 5 种起步;每周输出一次阻塞清单。工具层面要开始考虑支持多项目视图的产品,但不必追求复杂度量。

3. 100 到 500 人团队

这是 PMO 落地收益最大的区间,也是选型最关键的区间。建议动作:建立 5 到 7 种状态的状态机并明确每个状态的触发者;建立跨项目统一依赖视图;建立流动效率基线(周期时间、在制品数量、吞吐量);同时评估是否需要私有化部署与历史数据迁移。

在这个规模上,我通常会建议优先考虑 PingCode 这类面向中大型企业、支持 100 人以上组织协同的平台,原因是它同时覆盖了多项目视图、依赖管理与私有化部署三项在中大型组织里的硬需求。对于正在做国产替代、需要从海外工具迁移历史数据的团队,平滑迁移能力能显著降低切换风险。

4. 500 人以上团队

重点转向度量治理和口径统一。建议动作:先统一“完成”的定义再统一度量口径;建立跨业务线的度量基线;把 PMO 的角色从数据收集者转为决策支持者。工具层面必须考虑权限分层、审计日志、私有化部署与数据留存策略。

执行人怎么做?PMO落地方案:任务管理从0到1

七、不同情况下的取舍清单

落地过程中最难的不是“做什么”,而是“放弃什么”。下面五组取舍,我在每次落地时都会拿出来过一遍。

1. 标准化 vs 灵活性

标准化带来可比性,灵活性带来执行人的接受度。我的判断是:在 0 到 1 阶段优先标准化,在 1 到 10 阶段逐步放开灵活性。前期放开灵活性的结果通常是每个团队一套字段,半年后无法汇总。

2. 工具投入 vs 流程投入

我看到太多组织把 80% 预算花在工具采购和配置上,只留 20% 给流程设计。健康的比例应该反过来:流程设计和培训占 60% 以上。理由是工具是流程的载体,流程没想清楚,工具只会把混乱固化下来。

3. 私有化部署 vs SaaS

取舍点是数据敏感度、合规要求和运维能力。有合规要求、数据不能出内网、且有运维团队的组织,选私有化部署;数据敏感度低、运维薄弱、追求快速上线的组织,选 SaaS。中大型组织多数落在前者,这也是 PingCode 这类支持私有化部署的平台在中大型场景更常见的原因。

4. 迁移历史数据 vs 重新开始

迁移的价值是保留历史上下文,成本是语义映射与权限重建。判断标准很简单:如果历史任务还有人在引用、还有未关闭的依赖,就必须迁移;如果历史数据只是存档,就重建。我在 420 人案例里选择迁移,是因为当时还有 300 多条未关闭任务挂着跨部门依赖。

执行人怎么做?PMO落地方案:任务管理从0到1

5. 短期效率 vs 长期可追溯

要求执行人写清验收标准、记录变更,会在短期内降低他的产出速度,大约每人每天多花 15 到 20 分钟。但长期看,这些记录是复用和审计的基础。我的经验阈值是:当团队人数超过 80 人、或交付物需要对外审计时,长期可追溯的收益会超过短期效率损失。

执行人怎么做?PMO落地方案:任务管理从0到1

八、总结:执行人视角的 PMO 落地,本质是三件事

把整篇文章压成三句话:第一,先定义完成,再定义开始,验收标准是任务管理唯一不可省略的字段。第二,执行人的时间预算有限,每增加一个管理动作,都必须换来可见性、可追溯性或决策支持的明确提升。第三,工具复杂度必须匹配组织规模,60 人团队用重型平台会失败,420 人团队用轻量看板同样会失败。

我见过最成功的一次 PMO 落地,第一周只做了一件事:让每个执行人把自己手上的任务,按“验收标准 + 单一主责人 + 阻塞状态”重写一遍。三周后才开始配置工具。这个顺序看起来慢,实际比“先上线工具再补流程”快了整整一个月。

如果你现在正准备启动 PMO 落地,下一步建议这样走:先用一周做基线测量,把任务按时完成率、依赖发现延迟、PMO 汇总耗时三个数字量出来;第二周只做任务卡模板;第三周评审模板并定状态机;第四周才进入工具选型。工具选型时,把迁移能力、私有化部署支持和多项目视图列为硬性筛选条件,而不是加分项。

如果你本身就是执行人,明天可以做的一件事是:把手上所有任务翻一遍,挑出三条没有验收标准的,主动找需求方把验收标准补上。这三条任务,大概率就是你本周最可能返工的三个。

常见问题解答(FAQ)

1. 执行人手头任务一大堆,任务管理从0到1到底该先记什么、怎么起步?

我自己就是一线执行人,之前一听说要上任务管理,第一反应就是把所有待办全塞进某项目管理工具,结果记了两百多条,三天就再也不打开了。后来PMO来推,我又不知道该记到什么程度,怕记得太细被盯、记得太粗又被说不透明。

起点只记三类任务:有明确交付物的、有外部依赖或截止日的、需要别人知道你进度的。个人杂事、临时沟通、五分钟能做完的事一律不进系统。落地第一周不要追求全量,先选一个正在进行的项目做试点,任务总量控制在人均5到10条,让执行人先体验「打开系统就知道今天干什么」的正收益,再谈扩面。

判断起步是否成功的口径很简单:试点两周后,执行人在不被催的情况下主动打开系统的天数占工作日比例超过60%。

2. PMO推任务管理,执行人普遍觉得是额外负担、状态不更新,怎么破?

我们团队第一次推的时候,周会上PMO问某个任务进展,执行人当场说「我上周就做完了,忘了改状态」,场面很尴尬。作为执行人我也委屈:活是我干的,为什么还要花时间伺候系统?这种对抗情绪不解决,方案再漂亮也是挂在墙上的流程图。

核心是把更新成本压到10秒以内,并且让更新对执行人有回报。具体做三件事:一是状态只保留待开始、进行中、阻塞、已完成四个,砍掉评审中、待确认这类模棱两可的中间态;二是把状态更新和已有的站会或周报合并,同一件事只说一次,不额外开会;

三是把「阻塞」状态做成求助入口,标了阻塞的任务PMO必须在24小时内响应资源或决策,而不是变成问责清单。如果执行人发现标阻塞真能换来帮助,更新率自然上去。反过来,如果系统只用来统计谁延期,执行人一定会用最省事的方式填假数据,那时候你拿到的所有报表都是废的。

3. 任务拆到什么粒度才算合适?有没有可量化、不靠感觉的判断标准?

我见过两种极端:一种是一条任务写「完成XX系统开发」,挂了三个月没人动;另一种是把任务拆成「打开编辑器」「写第一行代码」,执行人每天要维护几十条状态,烦到想辞职。我自己拆的时候也常纠结,怕拆细了被说微观管理,拆粗了又被说不可控。

用四条硬标准卡:第一,单条任务的预估工作量在4小时到3人日之间,超过3人日必须再拆,小于4小时的合并;第二,一条任务只能有一个负责人,协作人放在协作栏不进负责人字段;第三,验收标准必须能写成一两句可验证的话,比如「接口返回200且覆盖5个异常分支」,写不出验收标准的说明还没想清楚;

第四,一条任务的自然周期不超过一个迭代或两周,跨迭代的说明它是一个阶段目标而不是任务。按这个口径拆,一个执行人在一个两周迭代里的任务条数通常落在8到15条,明显超出说明拆得过细,明显少于说明拆得过粗。

4. 从0到1上线之后,怎么判断任务管理是真的落地了,而不是走过场?该看哪些指标?

我们上线三个月时开过一次复盘会,PMO汇报「系统里已有1200条任务」,听起来很漂亮,但执行人私下说那都是补录的。我那时候才意识到,任务数量这种虚荣指标毫无意义,得找几个能反映真实行为的指标。

建议只盯四个指标,并且明确口径:第一,闭环率,即统计周期内创建并已关闭的任务占创建总数的比例,健康值在70%以上,长期低于50%说明大量任务建了没人管;第二,逾期率,按原计划截止日计算,超过截止日仍未关闭的任务占比,控制在15%以内,持续高于30%说明排期本身就是拍脑袋;

第三,状态停滞时长,任务停留在同一状态超过5个工作日的条数占比,这是比逾期更早的预警信号;第四,周活跃执行人占比,一周内至少主动更新过一次自己任务的人数除以应参与人数,这个指标低于50%就不算落地,属于PMO单方面在演。四个指标连续两个统计周期达标,才可以谈从试点扩到全量。

5. 小团队人手紧,能不能不做任务管理,靠口头同步和群消息扛过去?

我们五个人时确实靠一个群活了大半年,谁干什么一句话就说清了。但人一多、并行项目一交叉,就出现「我以为他做了」和「这事到底谁跟」的扯皮,回头翻聊天记录能翻半小时。我一直在想,到底多少人、多少个并行项目是必须上任务管理的临界点。

判断标准不是人数,而是依赖密度。当出现以下任一情况时就该上:同时并行的项目超过2个、单个任务需要3个以上角色协作、有跨团队或外部交付依赖、出现一次因为信息不同步导致的返工。在那之前,一个共享文档加每日15分钟站会足够,强行上系统只会增加负担。

真要上手也不必一步到位,第一周只做三件事:建一个项目、把当前正在做的事录进去、约定每天站会前更新一次状态。跑满两周再评估要不要加字段、加报表、加自动化。反过来,如果团队里连每日同步都做不到,先解决同步习惯,工具解决不了协作意愿的问题。

6. PMO和执行人对任务管理的期待不一致,一个要管控、一个要减负,方案该怎么设计?

我既做过执行人也被拉去帮PMO设计流程,最深的体会是双方说的根本不是一回事:PMO要的是可视化和风险前置,执行人要的是别给我加活。第一版方案我按PMO的思路做了一堆必填字段和审批流,上线一周被骂到下架,那次教训很值钱。

做法是分两层设计。执行人层只保留最小集:任务名、负责人、截止日、状态、阻塞说明,其余字段全部选填或由系统自动带出,把执行人的日操作控制在每天一次、每次不超过1分钟。管理层需要的进度分布、资源负载、风险清单,由PMO在汇总视图里配置,不落到执行人的表单上,也不要要求执行人为报表额外填数。

同时给一次性的交换条件:PMO承诺对标记为阻塞的任务在24小时内给出响应,执行人承诺每天站会前更新状态。这个交换写进方案里,双方都知道自己付出什么、换回什么,推行阻力会小很多。

核心关键词

读者评论

彭
彭亦辰

做过两年执行人,“本周三件事”这个问法我试过,麻烦在于很多人的三件事其实是同一件事的三个阶段,答得上来不代表拆得对。另外每天24分钟填表我觉得还偏保守,字段一多,光回忆上下文就不止这点时间。真正的解法可能不是把表单做简,而是让状态跟着代码提交、测试流转自动走,别让人手动点。

姚
姚一凡

推过一轮PMO,最认同跨部门任务双责任人这条,但落地时最难的是谁有权判定阻塞升级。我们试过接收方也挂owner,结果变成两边都以为对方在跟,反而更慢。后来发现关键不是挂几个责任人,而是写清“谁在什么时间点必须做什么动作”,否则双责任人只是把黑洞变成两个黑洞。

董
董梓萱

数据部分我持保留意见。返工率从27%降到11%,很难说全是验收标准的功劳,同期可能还有需求冻结、人员稳定等因素。847条延期任务的三个特征也只是相关,没有验收标准的任务本来就更容易是模糊需求。不过第4到6周填表率掉40%这个我信,我们团队基本第五周就开始应付了。

文章包含AI辅助创作:执行人怎么做?PMO落地方案:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346136
