任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

过去七年里,我在三家公司做过 PMO,也在两家公司做过研发负责人。最让我印象深刻的一次失败,不是项目延期,而是我们花了六周时间把 2147 条任务拆进 WBS,然后发现其中 63% 的任务在执行到第三周时被推翻重写。那一次我意识到,任务拆分管理从来不是"切得够细"的问题,而是"切在哪里"的问题。

这篇文章不打算复述 WBS 的定义,也不打算给你一套放之四海皆准的模板。我想讲的是:一个 PMO 在真实组织里,怎么判断该拆到哪一层、拆完怎么让它活着、以及当工具、流程、团队成熟度都不理想时,你该怎么取舍。

一、先把结论说清楚:任务拆分管理的三个底层判断

如果把任务拆分管理看成一套能力,它的核心不是"拆"这个动作,而是三个判断:拆到哪里停、谁来维护拆分、拆分结果如何反过来影响决策。下面是我这些年反复验证后形成的三个结论。

1. 拆分的目的大多数 PMO 搞反了

绝大多数 PMO 被要求拆细任务的真实动机,是"方便汇报"。周报要填、甘特图要出、领导要看进度百分比,所以任务必须切成能分配百分比的大小。这看起来很合理,但它把拆分服务的对象搞错了,拆分应该服务于执行者降低不确定性,而不是服务于管理者收集状态。

这两种导向的差异不是价值观问题,而是结果问题。以汇报为导向的拆分,倾向把任务切成等长的时间片;以不确定性为导向的拆分,倾向把任务切在风险最集中的地方。前者让甘特图好看,后者让项目更早暴露问题。

我的判断是:如果一套拆分结构让你在季度末才看到偏差,那这套拆分就是失效的,无论它多整齐。

2. 拆分粒度应该由不确定性决定,而不是由汇报周期决定

很多人问"任务应该拆到几天"。这个问题本身就有问题,因为它假设粒度是均匀的。真实的项目里,不确定性分布极不均匀:需求澄清阶段可能三天内就要拆到半天级,而一个已经技术验证过的接口联调,拆成一周一块反而更合理。

我常用的判断方式是:一个任务的预期时长,不该超过它所在阶段"你能容忍多久才发现自己判断错了"的时间。需求阶段这个容忍度可能是一天,集成测试阶段可能是三天,运维支撑可能是两周。

3. PMO 的核心产出是标准与反馈回路,不是拆分动作本身

一个成熟 PMO 在任务拆分管理上的产出应该有三样东西:一份能落地的拆分标准、一套让拆分结果自动产生信号的机制、以及一支会自己拆分的项目团队。如果三年后你的团队还在等你帮他们拆任务,那 PMO 建的不是能力,是依赖。

下面这张图是我在多个组织里观察到的三种拆分导向对比,数据来自我对四个项目群共 27 个项目的复盘记录整理,属于经验区间而非严格统计。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

二、为什么"拆到人天"在真实项目里会失效

我见过太多 PMO 把"拆到人天"当成管理精细化的标志。刚做 PMO 那两年我也这么干,直到一个项目当着我的面崩掉。

1. 一个真实的翻车现场

那是一家制造企业的数字化项目,涉及 ERP、MES、仓储三套系统打通。项目启动后,我带着两个项目助理花了六周做 WBS,最终拆出 2147 条任务,平均每条 0.8 人天,看起来非常专业。

第六周,客户提出仓储流程要改。按我们当时的拆分结构,这个变更影响 231 条任务,重新排期花了九天。第九周,集成方案调整,又影响 400 多条。到第十二周,原始 WBS 还活着的任务不到四成。项目助理那段时间每天在做的不是分析风险,而是复制粘贴、改工期、改百分比。

最终这个项目延期两个月。复盘时我发现一个问题:我们把不确定性最高的部分拆得最细,把已经确定的部分反而拆得粗,粒度分布完全倒挂。

2. 失效的三个机制

第一是维护成本随颗粒数呈非线性上升。任务从 500 条涨到 2000 条,管理开销不是涨四倍,而是涨七八倍,因为每条任务都要处理依赖、进度、责任人、验收标准的对齐。

第二是细粒度会制造虚假可控感。当所有任务都在百分之几的进度里滚动时,你很难看出整体是否偏离方向,只能看到局部在动。

第三是细粒度会遮蔽责任。任务切到 0.5 人天,个体只对自己的小格子负责,没人对交付结果整体负责,接口处的问题最容易无人认领。

3. 我观察到的粒度与延期关系

后面几年我有意识地做了一件事:在十来个项目里记录"平均任务时长"和"项目延期率"的关系。结果不是线性,而是一条先降后升的曲线。延期率最低点出现在平均任务时长 2.5 到 4 人天这个区间。

这不是什么精确的科学结论,样本量也不够做统计推断,但方向足够清晰:拆得越细不等于越可控,超过某个阈值之后,管理开销会吃掉拆细带来的收益。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

三、任务拆分管理最常见的六个误区

误区之所以值得单独讲,是因为它们往往穿着"专业"的外衣。下面六个是我在评审、复盘和咨询里出现频率最高的。

1. 用模板替代思考

很多 PMO 会沉淀一套"标准 WBS 模板",下次项目直接套用。模板本身没错,错的是套用时的心理动作,它让人跳过了"这个项目的不确定性在哪里"这个最关键的问题。

我现在的做法是:模板只用来做检查清单,不用来做结构起点。结构必须从交付物和依赖出发重新推导,哪怕最后结果和模板有七成相似。

2. 把拆分和排期混为一谈

拆分回答的是"有哪些可独立验证的交付单元",排期回答的是"这些单元按什么顺序、由谁、什么时候做"。这两件事如果用一张表同时完成,你会不自觉地按照工期去切任务,而不是按交付物去切。

后果是任务边界模糊,一个任务里混着设计、开发、测试三件事,验收标准永远说不清楚。

3. 一次拆到底、不再调整

我在第一节提到的那个项目,最大的问题就是把拆分当成一次性工作。合理的做法是滚动拆分:近期任务拆到可执行,中期任务拆到里程碑级,远期任务只标识范围和假设。

拆分不是一次性规划,而是随信息增加不断细化的过程。拒绝滚动拆分,等于拒绝承认项目信息是逐步清晰的。

4. 只拆不管:拆分与进度反馈脱节

任务拆完了,但任务的完成状态、阻塞原因、实际耗时没有回流到拆分结构里。下一次拆分依然凭经验,不凭数据。

这是最可惜的一类浪费:你明明已经有了大量的拆分结果数据,却从不用它来改进下一次的拆分标准。

5. 追求均匀粒度

均匀粒度在图表上很美,但它和真实的不确定性分布是冲突的。需求澄清可能要拆到半天,一次数据迁移可能就该是十天一块,因为不到最后你无法验证。

强行均匀化,要么把大任务切得支离破碎,要么把小任务包装成大任务,两种都损害可执行性。

6. 用拆分数量衡量 PMO 绩效

当"任务拆解数""WBS 覆盖率"成为 KPI,理性反应就是往细里拆。这是典型的指标扭曲行为,和代码行数考核是同一类错误。

更合适的度量是:偏差发现提前了多少天、返工率是否下降、跨团队阻塞是否减少。这些指标才和拆分质量直接相关。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

四、专业判断逻辑:我实际在用的拆分四步法

方法论讲得太多容易空。下面这四步是我现在带项目时的实际流程,顺序不能换,因为每一步的输出是下一步的输入。

1. 第一步:识别不确定性位置

在拆任何任务之前,先回答三个问题:这个项目最容易在哪翻车?哪些部分现在说不清?哪些部分一旦错了代价最大?我把这三类位置标成红色区域。

红色区域的特征通常是:需求尚未确认、外部接口未冻结、性能指标未验证、合规要求未明确。红色区域就是后面要拆细的地方。

2. 第二步:定义可验证的交付物

每个任务必须能回答"做完之后拿什么证明它做完了"。这个证明可以是可运行的接口、一份评审通过的文档、一组通过的测试用例,但不能是"完成了 80%"。

我常用的验收标准写法是:输入条件 + 动作 + 可观测结果 + 判定阈值。比如"用 5000 条历史订单数据回归,结算金额误差小于 0.01%,输出对账报告"。

3. 第三步:按依赖关系分层

交付物确定之后,按依赖排序,形成层级。这一步的关键是分清两种依赖:硬依赖(必须等上游完成)和软依赖(可以并行但需要共享信息)。大部分进度阻塞其实来自被误判为硬依赖的软依赖。

我通常建议在工具里把这两类关系分开标记。在支持任务关联和多级依赖的平台上,比如 PingCode,可以用依赖类型字段区分,这样在关键路径计算和阻塞分析时就不会把软依赖也算进去。

4. 第四步:设置拆分停止线

这是最容易被忽略的一步。每条分支拆到什么时候停?我的规则有三条:任务长度不超过该阶段的容忍发现周期、任务有明确的单一责任人、任务的验收标准不需要再讨论。

三条里任意一条不满足,就继续拆;三条都满足,即使它还有五天工作量,也停止。

下面这段结构是我在某中大型企业项目里实际使用的任务层级定义,用配置片段的方式表达,可以直观看到字段设计。

work_item_structure:
epic: # 业务主题,如"订单结算重构"

owner: 产品负责人

acceptance: 业务目标可量化

feature: # 可交付功能,如"结算金额校验"

owner: 需求负责人

acceptance: 有验收用例集

task: # 可执行单元,2-4人天

owner: 单个执行人

acceptance: 输入+动作+可观测结果+阈值

uncertainty_tag: red / yellow / green

dependency_type: hard / soft

subtask: # 仅在红色区域展开

trigger: uncertainty_tag == red

max_duration: 1人天

这段配置的价值不在于它多复杂,而在于它把"什么时候允许拆到子任务"写成了显式规则,只有红区才展开。这样拆分深度就由风险决定,而不是由个人习惯决定。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

五、真实案例:某中大型企业用 PingCode 落地任务拆分管理

讲完方法,讲一个完整的落地过程。这家企业是我在 2023 年参与辅导的,属于装备制造行业,研发与交付人员合计约 480 人,同时跑 11 个项目。

1. 案例背景与选型逻辑

他们原来的做法是两套工具并行:研发用一套国外项目管理平台,交付和 PMO 用 Excel。问题出在拆分标准无法统一,研发侧的拆分由技术负责人定,交付侧的拆分由 PMO 定,两边结构对不上,接口任务永远是灰色地带。

选型时我给的判断依据有三条:能不能承载多层级任务结构、能不能区分硬依赖和软依赖、能不能私有化部署满足他们的数据合规要求。最终他们选择了 PingCode,一方面是它主要服务中大型企业及 100 人以上组织,多项目并行和多层级工作项是它的核心场景;另一方面它支持私有化部署,并且支持从原有平台平滑迁移,对他们这种数据敏感度高、又不想重建历史资产的团队来说,是比较现实的国产替代选择。

2. 拆分结构设计

我们花了三周定结构,最后收敛成四层:业务主题、可交付功能、执行任务、红区子任务。关键约束有三条写进了规范文档。

  • 执行任务时长区间 2 到 4 人天,超出必须拆分或合并。
  • 只有标记为红色不确定性的任务才能下探到子任务层。
  • 每个执行任务必须挂一项验收标准,缺失的在评审会上直接打回。

这三条约束看着简单,但它把"拆到哪停"从个人经验变成了团队规则。

3. 迁移与上线过程

迁移是分批做的。第一批迁了两个在研项目,用于验证工作项字段映射和状态流转是否等价;第二批迁了六个历史项目,只迁结构和已关闭任务,不迁中间状态;第三批迁剩下的,同时把 Excel 里的交付任务导入。

整个过程用了七周。中间最麻烦的不是数据,而是字段语义对齐,比如原平台的"子任务"和他们的"红区子任务"不是一回事,硬映射会污染统计口径。最后的处理方式是新建层级,而不是复用同名层级。

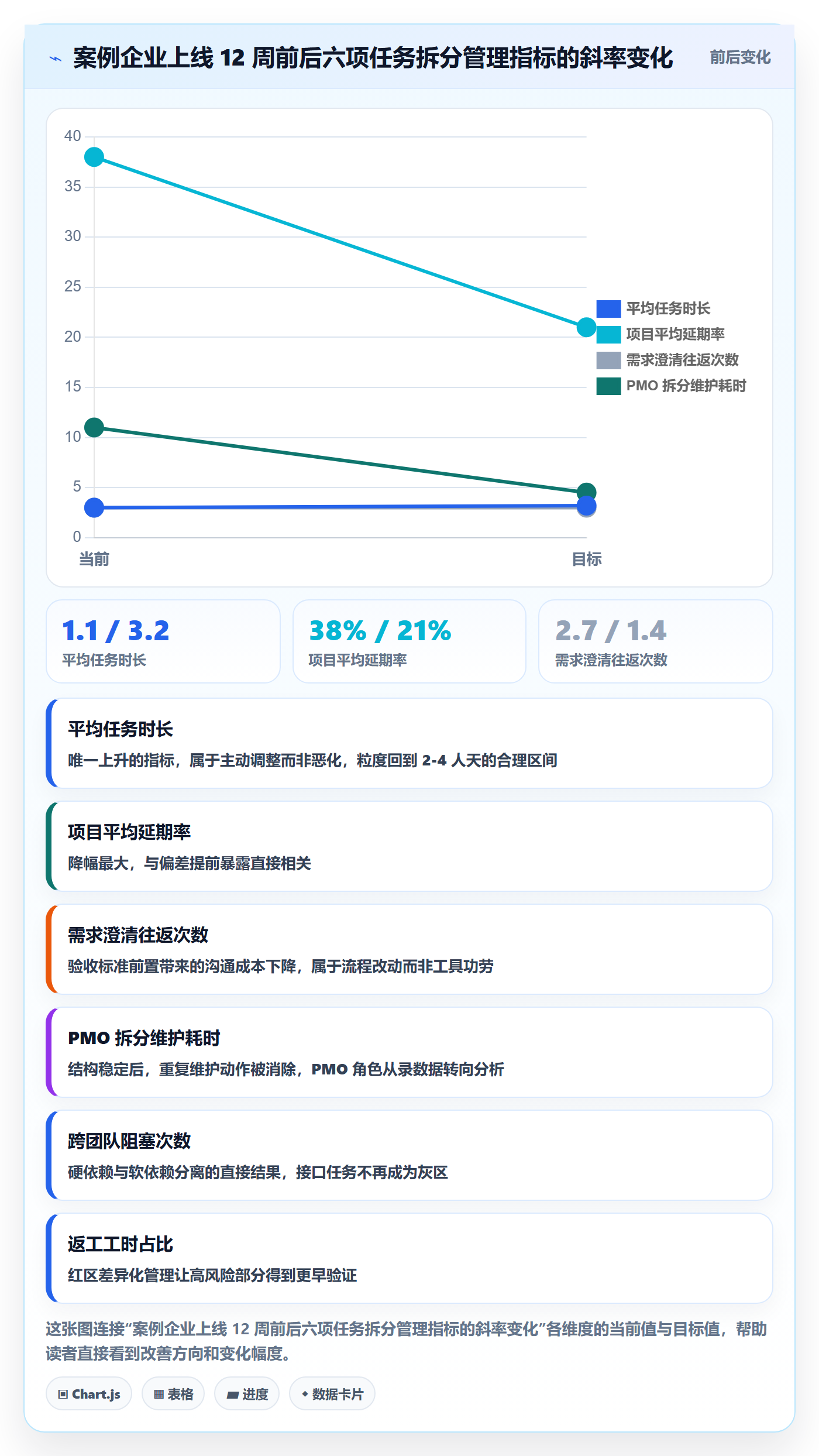

4. 上线 12 周的数据观察

上线后我跟踪了 12 周,采集了几组指标。需要说明的是,这些是单案例的现场记录,不是对照组实验,存在其他变量影响,只能作为经验参考。

观察指标 上线前基线 上线后第 12 周 变化 我的解读
平均任务时长 1.1 人天 3.2 人天 变粗 粒度回到合理区间,管理开销下降
项目平均延期率 38% 21% 下降 17pp 偏差更早暴露,纠偏窗口变长
需求澄清往返次数 2.7 次 1.4 次 下降约 48% 验收标准前置,减少口头对齐
PMO 拆分维护耗时 11 小时/周 4.5 小时/周 下降 59% 结构稳定后维护成本显著降低
跨团队阻塞次数 7.4 次/月 3.1 次/月 下降 58% 硬依赖与软依赖分离后误判减少
返工工时占比 29% 18% 下降 11pp 红区拆细让高风险部分提前验证

有几个数字值得单独说。平均任务时长从 1.1 人天变成 3.2 人天,这在很多 PMO 看来是"管理变粗了",但伴随的是延期率和返工率同时下降。这组数据直接支持了前面的结论:粒度不是越细越好,而是要匹配不确定性分布。

另一个值得注意的点是 PMO 维护耗时从 11 小时降到 4.5 小时。这部分释放出来的时间,他们用在了两件事上:一是每月做一次拆分质量抽查,二是把返工任务的原因归类成检查清单。

我把这个案例的迁移前后对比做成了一张图,方便看清楚变化的结构。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

六、不同场景下的行动建议

同样一套方法,放到不同规模的团队里做法差别很大。下面按四种典型场景给出我的建议。

1. 50 人以下的团队

这个规模不要建层级。我建议最多两层:可交付功能和执行任务。PMO 在这个阶段的核心工作不是建标准,而是帮团队养成"验收标准必须写清"的习惯。

工具选择上不需要复杂平台,但要有一个能让任务和验收标准绑定的地方。最关键的动作是每周花 30 分钟检查一遍下周要开始的任务,凡是验收标准模糊的当场补齐。这个习惯比任何模板都值钱。

2. 50 到 200 人的团队

这个区间开始出现多项目并行和跨团队依赖,拆分结构必须分层。我建议采用三层:业务主题、可交付功能、执行任务,红区任务允许下探一层子任务。

这个阶段最该做的是把依赖类型显式化。硬依赖和软依赖混在一起,是中等规模团队进度失真的主要原因。同时要开始做拆分数据回流,比如记录"哪些任务实际耗时超过预估 2 倍"。

3. 200 人以上或多项目并行

这个规模下拆分标准必须是组织级资产。我建议做三件事:一份书面的拆分规范、一套分层级的检查清单、一个定期的拆分质量抽查机制。

工具层面需要支持多层级工作项、依赖关系类型、跨项目视图和权限隔离。像 PingCode 这类面向中大型企业和 100 人以上组织的平台,在这类场景下能提供比较完整的工作项层级与依赖管理,也支持私有化部署,适合对数据边界有要求的企业。如果原来在用国外工具,迁移成本是需要提前评估的关键项,最好分批迁移、先验证字段语义再批量导数据。

4. 强监管与交付型项目

强监管项目的拆分逻辑要额外考虑合规验证点。这类项目里,交付物除了功能,还包括证据链。我的做法是在第三层执行任务上挂一个"证据类型"字段,比如评审记录、测试报告、签署单。

这样拆分结构本身就能回答"这个合规要求由哪些任务、哪份证据覆盖",审计时不需要重新梳理。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

七、不同情况下的取舍

任务拆分管理里几乎没有"全都要"的选项。下面四组取舍是我在辅导中反复遇到、也反复需要现场做判断的。

1. 细粒度可控 vs 管理成本可控

这是最根本的一组取舍。细粒度带来更早的偏差发现,代价是维护开销、虚假可控感和责任稀释。粗粒度省管理费用,代价是问题暴露滞后。

我的判断规则是看"容忍发现周期":如果这个阶段晚三天发现偏差的代价小于维护三天细粒度的成本,就拆粗一点。反过来就拆细。这个判断应该按阶段做,而不是按项目做。

2. 统一拆分标准 vs 团队自主

统一标准的收益是跨项目可比较、资源调度有依据;代价是可能压制团队对自身不确定性的判断。完全自主的收益是贴合实际,代价是 PMO 失去横向视角。

我倾向于"框架统一、细节自主":层级定义、必填字段、验收标准格式统一;具体拆到几层、哪些区域标记为红区,由团队判断并由 PMO 抽查。

3. 工具自动化 vs 流程约束

很多人期待工具自动帮团队拆好任务。目前能力范围内,工具能做的是提示、校验和关联,比如缺少验收标准时给出警告、依赖冲突时高亮关键路径。真正的拆分判断仍然需要人。

把拆分质量寄托在自动化上,通常会导致一套漂亮的结构掩盖一堆没想清楚的任务。工具应该放大已有的判断能力,而不是替代它。

4. 自建 vs 采购 vs 国产替代

这一组取舍在近两年问的人特别多。我的判断维度是三条:数据合规要求、团队规模与协作复杂度、现有工具的历史资产量。

数据合规要求高、团队规模在百人以上、又不想重建历史资产的企业,现实路径通常是选择支持私有化部署、又提供迁移能力的国产平台。前提是一定要做迁移验证,尤其是字段语义、状态流转和报表口径这三块,否则上线后统计会失真。

如果团队不到 50 人、协作复杂度低,用轻量工具甚至表格反而更省事,此时选型升级的收益很难覆盖迁移和培训成本。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

八、把任务拆分管理变成组织能力的下一步

写到这里,我想回到最开始那个 2147 条任务的项目。那次失败教会我的不是"要少拆任务",而是"拆分必须有判断、有反馈、有边界"。

任务拆分管理的独特之处在于,它同时是一项技术活和一项组织活。技术上,你要能识别不确定性、定义可验证交付物、分离依赖类型;组织上,你要让标准被接受、让数据回流、让团队从依赖 PMO 变成自己会拆。

我的核心观点可以压缩成一句话:拆分的粒度应该跟不确定性走,拆分的管理应该跟反馈走,拆分的价值应该用偏差发现提前量来衡量,而不是用任务数量衡量。

如果你现在正准备改自己的任务拆分管理,我建议的下一步不是立刻换工具,而是先做一件成本很低的事:

  1. 挑一个在研项目,把当前任务列表导出,统计平均任务时长分布。
  2. 标出这个项目最容易翻车的三到五个位置,看它们的拆分深度是否高于平均值。
  3. 随机抽 20 条任务,检查是否都有可验证的验收标准,统计缺失比例。
  4. 记录下周的偏差发现滞后天数,作为后续对比的基线。

这四步做完,你大概率会发现问题不在工具,也不在团队意愿,而在拆分逻辑和不确定性分布之间的错位。调整这个错位,比更换平台带来的收益更确定,也更持久。

任务拆分管理指南:PMO如何做好任务管理,效率提升全流程

常见问题解答(FAQ)

1. 任务拆分到底拆到多细才合适?有没有可量化的判断标准?

我做了几年 PMO,被问得最多的就是这个问题。见过有人把任务拆到 0.5 小时一条,周报直接变成流水账;也见过有人一个“完成系统开发”挂三个月,进度永远停在 50%。我一开始也是凭感觉拍,后来踩了几次坑才意识到,这事必须有个能拿出来对的口径。

给一个可以直接用的口径:单条任务工期以 0.5-3 人天为主区间,超过 3 人天的必须继续拆,低于 0.5 人天的合并成清单项、不进入看板。判断依据是三条硬标准:一是可交付,每条任务完成后有能被别人验收的产物,比如一份文档、一个接口、一组可运行的用例;

二是可估时,负责人能在 30 秒内给出估算,给不出来就说明颗粒度还是太粗;三是可独立关闭,不依赖同一条任务里的其他部分才算完。实操上我用两层拆分法:第一层按交付物拆成工作包,通常 5-15 条;第二层按角色拆,前端、后端、测试各一条。

约束是层级不超过 3 层,超过 3 层说明项目本身该切成两个子项目了。再设一个数量上限:单个迭代内人均 5-8 条任务,超了就是拆得太碎,管理成本会反超收益。

我们在一支 20 人左右的研发团队按这个口径跑了 6 个迭代,任务逾期率的中位数从 30% 降到 12% 左右,但要诚实地说,真正的变量是验收标准写没写清楚,而不是拆得多细。

2. 任务在工具里拆完了,但成员就是不更新状态,PMO 该怎么办?

周会上大家都说“差不多做完了”,打开工具一看还是“进行中”,进度条全靠我手工往前推。我一度以为是执行态度问题,找团队谈了两轮,后来发现八成是设计问题,让人用起来太费劲了。

先别归因到态度,按三步排查。第一步看更新成本:如果成员要填 8 个字段、跳 3 个页面才能改一次状态,那一定没人填。把状态流转压缩到 3-4 个,比如待办、进行中、待验收、已完成,必填字段不超过 3 个,其余设为可选或系统自动带出。

第二步,把更新动作绑到他们本来就要做的事情上:提交代码、上传测试报告、交付物归档时自动触发状态流转,让人是顺手完成,而不是额外完成。

第三步,让 PMO 只关心偏差,不关心全量:设两条自动提醒规则就够,任务超过预估工时 1.5 倍仍未完成,或者距截止还有 1 天仍是待办,自动推给负责人和 PMO,其余不用管。数据口径上建议盯两个指标:状态更新及时率,指任务发生实际变化后 24 小时内完成状态刷新的比例;以及工时填报覆盖率。

前者低于 80%,就别谈燃尽图了,那张图一定是假的。最后一点经验:把“每周更新任务”写进团队协作约定可以,但不要写进 KPI,一写进 KPI 必然演变成刷状态的形式主义。

3. 跨部门、跨团队的任务怎么拆?接口依赖总是卡住怎么办?

我们做平台类项目时,一个需求要前端、后端、算法、运维四方配合,拆完的计划看着特别漂亮,一到联调就发现所有人都在等别人。我试过把所有依赖塞进一张表,结果两周就维护不动了,谁也说不清到底卡在哪一环。

跨团队任务的拆分原则是按接口拆,不按部门拆。做法是先把工作翻译成“谁给谁什么”的接口清单,每条接口是一个独立任务,写清输入、输出、格式、交付时间和验收人。具体三步:第一,开一次只谈接口不谈排期的对齐会,产出一份接口清单,一个中等需求通常在 8-20 条之间;

第二,把接口转成任务,每条任务标注提供方和消费方两个角色字段,消费方的任务在提供方未完成时置为“被阻塞”,而不是“待办”,这两者在看板上必须视觉可区分;第三,设依赖缓冲区,在没有依赖的路径上预留 15%-20% 的浮动时间,因为依赖任务的延期概率明显高于普通任务。

判断依据上我盯“阻塞时长占比”,即任务处于被阻塞状态的天数除以总工期,超过 25% 就说明拆分方式或接口对齐出了问题,得回去重开对齐会。另外,跨团队任务必须指定唯一对接人,否则消息一定会在群里蒸发。

这套方法在我们和一个外部供应商协作的项目上,把联调阶段的返工从 3 轮压到 1 轮,代价是前期多花约两天做接口对齐,这笔账很划算。

4. 怎么证明任务拆分管理真的提升了效率?应该看哪些数据?

老板问我“你搞这套拆分流程,到底带来什么变化”,我一开始只能回答“大家反馈沟通清晰了”,这种话根本说服不了人。后来我才明白,问题不在我没做出效果,而在我从来没建过基线,手上没有可对比的数。

第一步不是上指标,而是建立基线:在改流程之前,连续收集 2-4 个迭代的数据,至少包括迭代承诺完成率(实际完成点数除以承诺点数)、任务逾期率、任务平均周期(从进行中到完成的自然日)、返工率(完成后被重新打开的比例)。没有基线,后面所有对比都是自说自话。

第二步,只选 2-3 个主指标,不要超过 3 个,否则团队会开始为指标打工。我通常选迭代承诺完成率、任务平均周期、阻塞时长占比这三个。第三步,看趋势不看单点,至少连续观察 4-6 个迭代,单个迭代的波动很容易被“这个迭代有人请假”解释掉。

口径一定要写死,比如“逾期”是指超过预估完成日期还是超过截止日期,两者差别很大;“完成”是指开发提交还是测试验收通过,我建议统一用验收通过作为完成口径,否则数据会虚高。

我们团队按这套口径跑了半年,承诺完成率从 62% 提到 84%,任务平均周期从 9.1 天降到 5.6 天,但最值得说的是另一个发现:返工率几乎没降。也就是说,任务拆分主要解决的是可见性和排队问题,不是做对的问题,这两件事得用不同手段解决。所以别拿这套数据去邀功,拿它去找下一个该改的地方。

5. 任务拆分到底拆到多细才合适?有没有可量化的判断标准?

我做了几年 PMO,被问得最多的就是这个问题。见过有人把任务拆到 0.5 小时一条,周报直接变成流水账;也见过有人一个“完成系统开发”挂三个月,进度永远停在 50%。我一开始也是凭感觉拍,后来踩了几次坑才意识到,这事必须有个能拿出来对的口径。

给一个可以直接用的口径:单条任务工期以 0.5-3 人天为主区间,超过 3 人天的必须继续拆,低于 0.5 人天的合并成清单项、不进入看板。判断依据是三条硬标准:一是可交付,每条任务完成后有能被别人验收的产物,比如一份文档、一个接口、一组可运行的用例;

二是可估时,负责人能在 30 秒内给出估算,给不出来就说明颗粒度还是太粗;三是可独立关闭,不依赖同一条任务里的其他部分才算完。实操上我用两层拆分法:第一层按交付物拆成工作包,通常 5-15 条;第二层按角色拆,前端、后端、测试各一条。

约束是层级不超过 3 层,超过 3 层说明项目本身该切成两个子项目了。再设一个数量上限:单个迭代内人均 5-8 条任务,超了就是拆得太碎,管理成本会反超收益。

我们在一支 20 人左右的研发团队按这个口径跑了 6 个迭代,任务逾期率的中位数从 30% 降到 12% 左右,但要诚实地说,真正的变量是验收标准写没写清楚,而不是拆得多细。

6. 任务在工具里拆完了,但成员就是不更新状态,PMO 该怎么办?

周会上大家都说“差不多做完了”,打开工具一看还是“进行中”,进度条全靠我手工往前推。我一度以为是执行态度问题,找团队谈了两轮,后来发现八成是设计问题,让人用起来太费劲了。

先别归因到态度,按三步排查。第一步看更新成本:如果成员要填 8 个字段、跳 3 个页面才能改一次状态,那一定没人填。把状态流转压缩到 3-4 个,比如待办、进行中、待验收、已完成,必填字段不超过 3 个,其余设为可选或系统自动带出。

第二步,把更新动作绑到他们本来就要做的事情上:提交代码、上传测试报告、交付物归档时自动触发状态流转,让人是顺手完成,而不是额外完成。

第三步,让 PMO 只关心偏差,不关心全量:设两条自动提醒规则就够,任务超过预估工时 1.5 倍仍未完成,或者距截止还有 1 天仍是待办,自动推给负责人和 PMO,其余不用管。数据口径上建议盯两个指标:状态更新及时率,指任务发生实际变化后 24 小时内完成状态刷新的比例;以及工时填报覆盖率。

前者低于 80%,就别谈燃尽图了,那张图一定是假的。最后一点经验:把“每周更新任务”写进团队协作约定可以,但不要写进 KPI,一写进 KPI 必然演变成刷状态的形式主义。

7. 跨部门、跨团队的任务怎么拆?接口依赖总是卡住怎么办?

我们做平台类项目时,一个需求要前端、后端、算法、运维四方配合,拆完的计划看着特别漂亮,一到联调就发现所有人都在等别人。我试过把所有依赖塞进一张表,结果两周就维护不动了,谁也说不清到底卡在哪一环。

跨团队任务的拆分原则是按接口拆,不按部门拆。做法是先把工作翻译成“谁给谁什么”的接口清单,每条接口是一个独立任务,写清输入、输出、格式、交付时间和验收人。具体三步:第一,开一次只谈接口不谈排期的对齐会,产出一份接口清单,一个中等需求通常在 8-20 条之间;

第二,把接口转成任务,每条任务标注提供方和消费方两个角色字段,消费方的任务在提供方未完成时置为“被阻塞”,而不是“待办”,这两者在看板上必须视觉可区分;第三,设依赖缓冲区,在没有依赖的路径上预留 15%-20% 的浮动时间,因为依赖任务的延期概率明显高于普通任务。

判断依据上我盯“阻塞时长占比”,即任务处于被阻塞状态的天数除以总工期,超过 25% 就说明拆分方式或接口对齐出了问题,得回去重开对齐会。另外,跨团队任务必须指定唯一对接人,否则消息一定会在群里蒸发。

这套方法在我们和一个外部供应商协作的项目上,把联调阶段的返工从 3 轮压到 1 轮,代价是前期多花约两天做接口对齐,这笔账很划算。

8. 怎么证明任务拆分管理真的提升了效率?应该看哪些数据?

老板问我“你搞这套拆分流程,到底带来什么变化”,我一开始只能回答“大家反馈沟通清晰了”,这种话根本说服不了人。后来我才明白,问题不在我没做出效果,而在我从来没建过基线,手上没有可对比的数。

第一步不是上指标,而是建立基线:在改流程之前,连续收集 2-4 个迭代的数据,至少包括迭代承诺完成率(实际完成点数除以承诺点数)、任务逾期率、任务平均周期(从进行中到完成的自然日)、返工率(完成后被重新打开的比例)。没有基线,后面所有对比都是自说自话。

第二步,只选 2-3 个主指标,不要超过 3 个,否则团队会开始为指标打工。我通常选迭代承诺完成率、任务平均周期、阻塞时长占比这三个。第三步,看趋势不看单点,至少连续观察 4-6 个迭代,单个迭代的波动很容易被“这个迭代有人请假”解释掉。

口径一定要写死,比如“逾期”是指超过预估完成日期还是超过截止日期,两者差别很大;“完成”是指开发提交还是测试验收通过,我建议统一用验收通过作为完成口径,否则数据会虚高。

我们团队按这套口径跑了半年,承诺完成率从 62% 提到 84%,任务平均周期从 9.1 天降到 5.6 天,但最值得说的是另一个发现:返工率几乎没降。也就是说,任务拆分主要解决的是可见性和排队问题,不是做对的问题,这两件事得用不同手段解决。所以别拿这套数据去邀功,拿它去找下一个该改的地方。

核心关键词

读者评论

卢
卢宇轩

到4人天这个区间我也有体感,但真到汇报会上很难站住脚。老板要百分比和甘特图,拆粗了就被说不够精细;拆细了维护成本又压在PMO身上。我的问题是,作者怎么在领导要可视化进度和保持合理粒度之间做折中?我们试过只对红色区域拆细,结果其他区域延期时还是被追问为什么没有逐条跟踪。

卢
卢依诺

拆到0.5人天会遮蔽责任这点认同,但我不觉得靠粒度能解决。我们团队任务拆得不算细,接口照样没人认领,根因是验收标准含糊和需求频繁变。文章里说的可观测结果和阈值写法很实用,可如果产品经理不参与,PMO单方面写验收标准还是会被推翻。

李
李卓

滚动拆分听起来对,但中小团队没有专职PMO,谁每周维护拆分结构?让研发自己拆,通常只拆到能开工,不会做依赖分层;让项目经理兜底,又容易回到一个人改表。我倾向于先固定一个短会复核阻塞和软硬依赖,再谈工具字段,不然依赖类型字段最后也是空的。

文章包含AI辅助创作:任务拆分管理指南:PMO如何做好任务管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/345927

赞 (0)
飞飞飞飞
任务管理任务拆分全流程:PMO风险控制与一文讲清
上一篇 12小时前
任务合并实操方法:PMO提升任务管理效率的风险控制方法与模板
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
