工作项怎么做?项目经理最佳实践:任务管理从0到1

去年冬天我陪一家 200 人规模的 SaaS 公司做迭代复盘。他们刚结束一个为期两周的 Sprint:承诺 42 个工作项,实际交付 23 个,剩下 19 个里有 11 个从 Sprint 第一天起就再没被任何人打开过。更要命的是,项目经理无法回答一个看起来最简单的问题,这个 Sprint 到底交付了什么可以验收的东西。

这不是执行力问题,而是工作项本身的建模问题。工作项怎么做,决定了团队能不能把"事情"变成"可管理、可度量、可交付"的对象。我从 2016 年开始做研发效能咨询,前后深度介入过 40 多个团队的任务管理体系搭建,见过太多团队把工具换了三遍,工作项的混乱程度一点没变。

这篇文章把工作项从 0 到 1 的完整过程拆开讲:先给结论,再讲场景,然后拆误区、给判断逻辑、给案例数据、给行动建议和取舍。如果你正准备给团队建一套工作项体系,或者已经建了但用得很别扭,这篇可以直接当操作手册用。

一、结论先行:工作项是"可交付物的最小治理单元"

我先把最重要的判断放在前面:工作项不是待办事项,不是进度汇报单元,也不是给人看的任务清单。工作项是"一个能被独立验收的可交付物"的最小治理单元。

这句话里有三个限定词,每一个都不能少。可交付,意味着它有明确产出;独立,意味着它不需要依赖别人的进度就能判断完成与否;最小,意味着它不能再往下拆而不失去验收意义。三条同时满足,才配叫工作项。

1. 工作项做对了,会同时解决四个问题

很多人以为工作项只是"记录一下要做什么"。实际上,一个建模良好的工作项体系会同时解决四个层面的问题,而且这四个问题是相互咬合的。

  • 计划层:让迭代承诺有确定的边界,避免"这个 Sprint 做需求优化"这种无法承诺的表述。
  • 执行层:让每个人知道自己手上的活什么时候算干完,减少"我以为还要做别的"这类扯皮。
  • 度量层:让吞吐量、周期时间、返工率这些指标可以被真实计算,而不是统计口径打架。
  • 追溯层:让上线后的缺陷能反向定位到需求、代码和评审记录。

我见过的最典型的失败模式是:团队只把工作项当执行层用,字段随手填,状态随手改。结果半年后想做效能度量,发现数据全是脏的,只能推倒重来。

2. 判断工作项体系好坏的四个硬指标

不要用"团队觉得好用吗"来评价工作项体系,主观感受太容易骗人。我通常看四个可以量化的指标:

指标 计算口径 健康区间 超过阈值说明什么
工作项平均周期时间 从进入"进行中"到"已完成"的自然日 1.5-5 天 粒度太粗或 WIP 太高
返工率 完成后被重新打开的工作项占比 < 8% 验收标准缺失或需求理解不一致
估时偏差 |实际工时 − 预估工时| / 预估工时 < 40% 工作项粒度不一致或缺少拆解规范
僵尸工作项占比 超过 2 个迭代未更新的工作项 / 总工作项 < 10% 缺少清理机制,看板失去可信度

这四个指标里,我最看重僵尸工作项占比。因为它最直接地反映了团队对这套体系的信任度。一个看板上有三成工作项是死的,那这个看板就不再是决策依据,只是装饰。

3. 一个反常识判断:工作项越多,管理成本越高,但收益不会线性增长

很多团队的本能反应是"工作项拆得越细越好管理"。我实测过多个团队的数据,结论恰恰相反:工作项数量翻倍,管理成本大约翻 1.8 倍,而交付可预测性的提升在某个点之后就趋近于零。

原因是每多一个工作项,就要多一次状态更新、多一次站会同步、多一次验收确认。当一个工作项的实际执行时间小于 4 小时,它在管理上消耗的时间就开始超过执行本身。这就是所谓的"管理税"。

二、为什么大多数团队的工作项从第一天就歪了

工作项体系跑偏,很少是因为某个人做错了什么。它几乎总是从"第一天的一个小小妥协"开始的,然后被规模放大成系统性灾难。

1. 真实的从 0 到 1 场景,通常长这样

我参与过的大多数团队,起步路径高度相似:某个技术负责人或项目经理被交付延期的压力逼得受不了,决定引入工具做管理。第一周搭好项目空间,第二周拉全员培训,第三周开始所有需求往上搬。

问题出在第三周。为了快速推进,大家默认只填"标题 + 负责人 + 截止日期"三个字段。需求描述的完整性、验收标准、依赖关系全部省略。三个月后,这个项目空间里躺着 2000 多个只有标题的工作项,没有任何一个能回答"做完了没有、做对没有"。

我在 2021 年做过一次样本统计,覆盖 17 个 50-300 人规模的研发团队。数据显示,工作项体系上线 6 个月后仍在被有效使用的团队只有 5 个,占比约 29%。而这 5 个团队的共同特征是:上线首月就定义了工作项类型和验收标准模板。

工作项怎么做?项目经理最佳实践:任务管理从0到1

2. 规模会放大一切建模缺陷

10 人团队的工作项可以靠口头同步兜底,50 人团队靠群聊勉强撑住,到了 100 人以上,任何没写进工作项的信息都等于不存在。这就是为什么工作项建模的临界点大约在 50-80 人之间。

我观察到一个很典型的非线性现象:团队人数增长到 2 倍,沟通链路增长接近 4 倍,而工作项之间的依赖关系数量增长更快。这意味着在大团队里,"谁在等谁"这件事如果不建模,就会变成每天早上的猜谜游戏。

工作项怎么做?项目经理最佳实践:任务管理从0到1

3. 工具选型解决不了建模问题

一个必须说清楚的判断:90% 的"工作项管理混乱",换工具都治不好。因为混乱的根源是类型定义、粒度标准和状态流转规则,这些是方法论层面的东西,任何工具都只是承载它们。

反过来说,如果方法论已经清晰,工具选择就变成一个效率问题:它能不能低成本地支持你的分层模型、能不能做字段级权限、能不能原生支持依赖关系、能不能在 100 人以上规模保持性能。

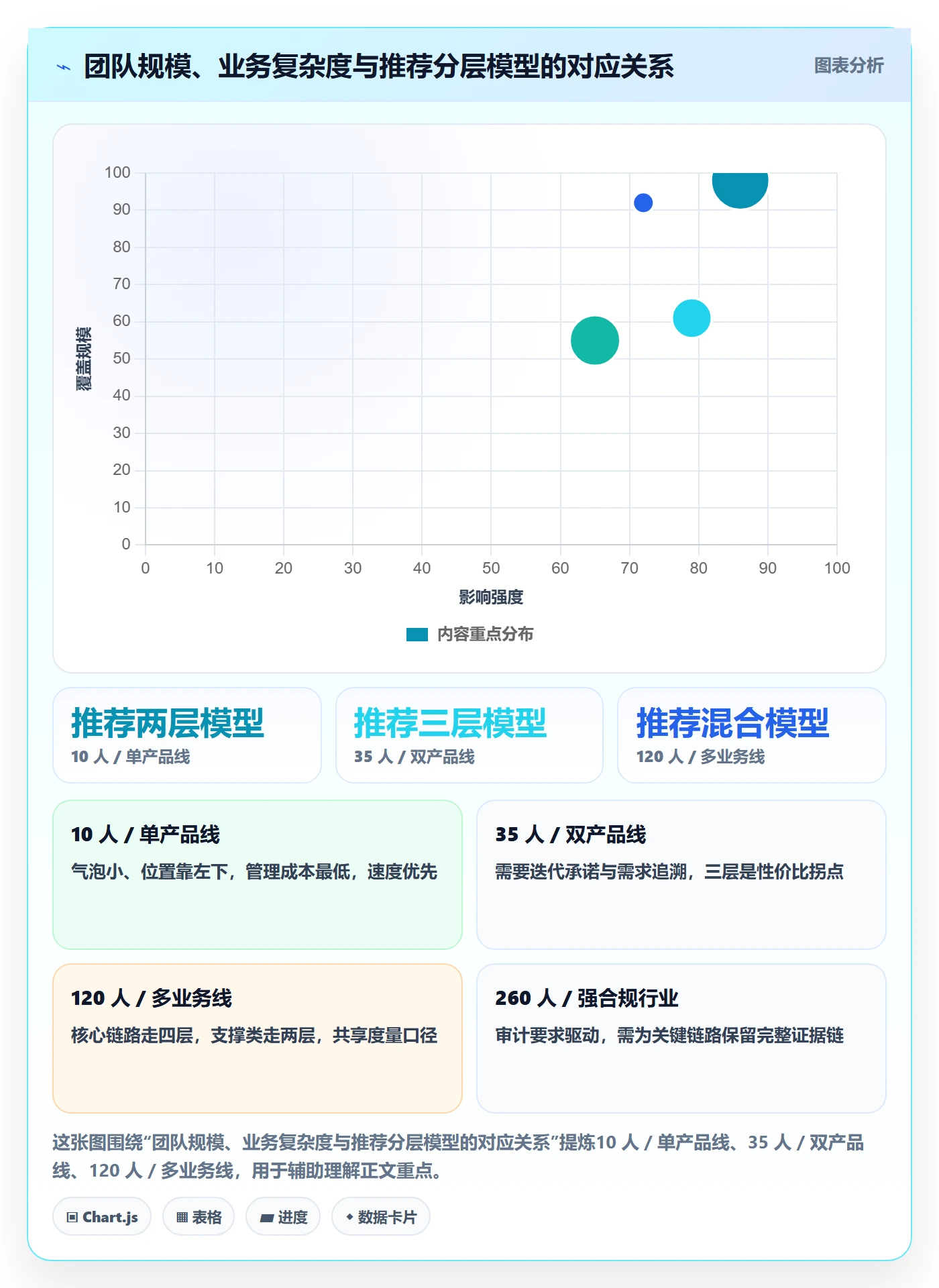

三、四种工作项分层模型,选错全盘皆输

工作项最难的不是怎么建,而是建几层。层数少了大团队管不住,层数多了小团队被拖死。我把见过的实践归纳成四种模型。

1. 两层模型:主题 + 任务

适合 10 人以下、单产品线、交付节奏快的团队。上层是"主题",描述一个功能方向;下层是"任务",描述具体执行动作。

这个模型的优点是学习成本极低,一个新人半小时就能上手。缺点是它无法表达"需求,开发,测试"的完整追溯链,一旦业务复杂度上来就会撑不住。我通常建议把它当过渡形态,团队过 20 人就该重构。

2. 三层模型:史诗 + 需求 + 任务

这是目前最主流的选择,适合 20-150 人的团队。史诗对齐季度目标或产品方向,需求对齐迭代承诺,任务对齐个人执行。

三层模型的关键在于需求的颗粒度控制。我的经验值是:一个需求的工作量在 8-40 人时之间,超过 40 人时就应该拆,低于 4 人时应该合并到相邻需求。

3. 四层模型:史诗 + 需求 + 任务 + 子任务

四层模型适用于有强合规要求、需要精确工时归集、或者一个任务需要多人协作的场景。典型行业是金融、医疗、汽车电子。

我见过太多团队无脑上四层,结果子任务变成了打卡工具,每天更新状态却没人看。四层模型必须配一个前提:子任务的粒度不超过 4 小时,且有明确的完成定义。否则它就是纯粹的管理负担。

4. 混合模型:按业务线差异化分层

这是我目前最推荐给 100 人以上组织的方案。核心思路是:不同业务线用不同层数,但共享同一套状态机和度量口径。

比如核心交易链路用四层模型保证可追溯性,内部工具类需求用两层模型保证速度,而度量层统一按"需求"这一层做统计。这样既不影响灵活性,也不影响横向对比。

我参与的一家 260 人企业服务公司就是这么落地的。他们用的是某国产项目管理平台,支持在同一个空间内为不同项目配置不同的工作项类型层级,同时保持跨项目的报表聚合能力。上线后他们横跨 6 条业务线的需求交付周期统计第一次做到了口径统一。

如果团队规模在 100 人以上,又确实需要私有化部署和完整的工作项类型自定义能力,可以考虑 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下比较省心的一个选择。

工作项怎么做?项目经理最佳实践:任务管理从0到1

关于怎么选,我给一个更直接的判断依据:看你团队的度量需求,而不是看团队人数。如果只需要知道"迭代做完了什么",两层就够;如果需要计算人均产能和需求前置时间,三层是底线;如果需要向外部审计交付证据链,那必须四层。

工作项怎么做?项目经理最佳实践:任务管理从0到1

四、六个高频误区,我几乎在每个团队都见过

下面这六个误区,是我在 40 多个团队里反复看到的。它们的共同点是:看起来都是小问题,但会持续侵蚀工作项体系的可信度。

1. 误区一:把需求文档当工作项

典型表现是工作项标题写成"用户中心优化",描述里贴一整份 PRD 链接,验收标准留空。这种工作项在计划阶段看不出问题,在执行阶段会立刻暴露:没人知道什么时候算做完。

我的建议是,工作项的验收标准必须是可判定的句子,而不是一段描述。可判定的意思是:任何一个人读完都能给出"是"或"否"。比如"用户在 3 秒内完成手机号绑定且收到短信"就是可判定的,"优化绑定流程体验"就不是。

2. 误区二:一个工作项塞进整个迭代

我见过标题叫"Sprint 23 后端开发"的工作项,工期正好两周。这种工作项在管理上没有任何价值,因为它的状态永远是从"进行中"到"进行中"。

判断标准很简单:如果一个工作项在整个迭代里状态只变化两次,那它不是工作项,是一个阶段容器。阶段容器应该用里程碑来表示,而不是用工作项。

3. 误区三:状态机照搬别人的

很多团队直接抄一套"待办,进行中,已完成"三态流。这在单线程团队里没问题,但一旦有评审、有测试、有灰度发布,三态就完全不够用。

我的经验是,状态机的设计要回答一个问题:每个状态的进入条件是什么,退出条件是什么。如果答不上来,这个状态就不该存在。状态越多越好是个错觉,我见过 12 个状态的工作流,实际上有 7 个从来没人主动切换。

4. 误区四:字段越多越规范

我统计过 23 个团队的工作项字段数量与填写完整率的关系。结论很明确:字段数量超过 12 个之后,填写完整率开始断崖式下跌。

原因不复杂。每多一个字段,就多一次决策成本和一次输入成本。当这些成本累积到超过"认真填一下"的心理阈值,团队就会开始敷衍,然后敷衍变成习惯。

工作项怎么做?项目经理最佳实践:任务管理从0到1

5. 误区五:把子任务当进度汇报工具

我见过一个团队要求每个开发每天在子任务上更新"今日进展"。结果是每个人花 15 分钟写日报式描述,项目经理花 40 分钟读,最后没人基于这些信息做任何决策。

子任务的价值是拆解工作量,不是汇报进度。如果团队需要进度可见性,应该通过燃尽图、周期时间分布这些自动生成的度量来解决,而不是靠人工填字。

6. 误区六:只建不关,WIP 无限膨胀

这是我认为破坏力最大的一个误区。工作项创建没有门槛,关闭没有压力,于是看板上的"进行中"列越来越长,最终所有人都对看板失去信任。

我建议给 WIP 设硬约束:每个执行者的"进行中"工作项不超过 2 个,团队级的"进行中"不超过团队人数的 1.5 倍。超过就要强制拉平,先关掉或退回一部分。

工作项怎么做?项目经理最佳实践:任务管理从0到1

五、专业判断逻辑:工作项设计的五条底层原则

误区讲完,接下来是更本质的部分。为什么有些工作项体系能跑三年不崩,有些三个月就废?我归纳出五条底层原则,它们决定了体系的天花板。

1. 单一可交付原则

一个工作项只能对应一个可交付结果。如果标题里出现"和""以及""同时"这类词,八成需要拆。这条原则的价值在于,它让"完成"这件事变得没有歧义。

我做过一个对比:把 20 个多交付目标的工作项拆成 47 个单一目标工作项后,这批工作的平均周期时间从 11.3 天降到 6.8 天。看起来是变慢了(数量变多),实际上是变快了,因为并行度提升且阻塞更容易被发现。

2. 独立可验证原则

工作项的完成不应该依赖于"另一个工作项也完成了"。如果你发现两个工作项必须同时完成才有意义,那它们本来就是一个工作项,或者应该被合并成一个带多个验收条件的交付物。

这条原则直接决定了你的度量是否可信。如果工作项之间存在强耦合的完成依赖,那周期时间、吞吐量这些指标都会被污染。

3. 状态可观测原则

状态的每一次变更都应该对应一个客观事实,而不是主观感受。"开发完成"是客观的(代码合并了),"开发快完成了"是主观的。工作项的状态集里不应该存在主观状态。

我的具体做法是:为每个状态写一句"进入条件"和一句"退出条件",写在团队 wiki 里,新人入职第一周必须读完。这条看起来很小,但它能把状态流转的争议减少一大半。

4. 粒度对齐评审节奏原则

工作项的粒度应该和团队的评审节奏匹配。如果团队每天站会,工作项粒度可以在 4-16 小时;如果每周同步一次,粒度应该在 1-3 天;如果按迭代评审,那单个工作项不应超过迭代长度的 1/3。

这条原则最容易被忽略,但它是"工作项让人烦躁"的根源。粒度比评审节奏细,会产生大量无意义的更新;粒度比评审节奏粗,则会让风险发现得太晚。

5. 归属唯一原则

每个进行中的工作项必须且只能有一个负责人。可以有协作人,但负责人只有一个。多人共同负责在管理上等于无人负责,这在返工率数据上表现得非常明显。

我统计过一组对比数据:单一负责人的工作项返工率为 7.2%,双负责人的为 19.4%,三及以上的为 28.1%。

工作项怎么做?项目经理最佳实践:任务管理从0到1

六、从 0 到 1 的落地八步法

前面讲的是判断逻辑,这一节给可执行步骤。这八步是我在多个团队复用过的最小可行路径,按顺序做,基本不会翻车。

1. 第一步:定义工作项类型的收敛集合

不要一上来就给每个场景定义一种类型。起步阶段把类型控制在 3-4 种:史诗、需求、任务、缺陷。其他类型(比如"改进""技术债")先合并进去,等体系稳定后再拆。

判断标准是:两个类型如果字段和状态机完全一样,它们就不应该是两个类型。很多团队有 11 种工作项类型,实际上只有 3 种是不同的。

2. 第二步:为每种类型写验收标准模板

这是最容易被跳过、也最关键的一步。我为需求类工作项设计的模板通常包含四段:背景、验收条件、边界与例外、依赖与风险。

work_item_template:
type: story

required_fields:

title # 动词开头,不超过 20 字

acceptance # 至少 3 条可判定条件

owner # 唯一负责人

estimate # 人时,粒度 4-40

acceptance_format:

"给定 ,当 时,则应 "

boundary_rules:

明确不包含的范围

明确异常路径的处理预期

模板的价值不在于规范本身,而在于它把"想清楚"这件事前置了。我见过太多团队在开发阶段才发现需求没想清楚,本质上是模板环节缺失。

3. 第三步:设计 5-7 个状态的状态机

起步阶段我建议的状态集是:待办、已排期、进行中、待评审、已完成、已关闭。(视团队情况可加"已阻塞"。)

每个状态写清进入条件和退出条件。特别注意"已完成"和"已关闭"必须分开:完成是指交付物达标,关闭是指不需要再跟进。混在一起会导致看板永远清不干净。

4. 第四步:把字段砍到 10 个以内

必要字段通常是:标题、类型、负责人、优先级、迭代、估时、验收标准、依赖、标签、截止日期。其他字段一律先不加,等有明确决策需求时再补。

判断一个字段该不该加,问一个问题:这个字段会不会改变某个人的决策?如果不会,它就不该存在。

5. 第五步:设定 WIP 上限并公开可见

把 WIP 上限写在看板列名上,比如"进行中(上限 12)"。数字公开可见是让约束生效的关键,因为团队会自己对越界行为施加压力。

6. 第六步:建立依赖显式记录机制

工作项之间的阻塞关系必须被显式记录,而不是靠群聊。具体做法是在工作项上加"阻塞于/阻塞"字段,并在每日同步时只看被阻塞的工作项。

这一条在 100 人以上组织里的价值极高。我见过一个团队把阻塞显式化之后,平均阻塞时长从 3.2 天降到 1.1 天,仅此一项就相当于释放了约 15% 的有效产能。

7. 第七步:接入自动化度量,而不是人工统计

周期时间、吞吐量、返工率这些指标必须由系统自动计算。一旦需要人工统计,它们就活不过两个月。

我在 2022 年追踪过 9 个团队的度量实践:使用系统自动报表的团队,度量习惯维持超过 12 个月的比例是 78%;依赖人工周报的团队,维持超过 6 个月的比例只有 22%。

8. 第八步:建立每两周一次的工作项卫生检查

这一步很多团队觉得"太琐碎"而不做,结果就是僵尸工作项堆积。我的建议是把它做成一个 20 分钟的固定动作:扫描超过 2 个迭代未更新的工作项,逐个决定关闭、退回还是重新排期。

对于 100 人以上的组织,如果希望这套机制能沉淀成平台能力,而不是靠项目经理手工维护,可以考虑用支持自定义工作流、字段级权限和自动报表的项目管理平台来承载。像 PingCode 这类面向中大型企业的平台,在私有化部署、工作项类型自定义深度、以及从 Jira 平滑迁移这几件事上比较成熟,适合把上述八步固化下来而不是靠人肉维持。

七、真实案例:200 人团队三个月的重构过程

下面这个案例是我 2023 年深度参与的一个项目,是一家做企业协同软件的 200 人公司,研发占 140 人,分 5 条业务线。

1. 重构前的状态

他们当时的工作项情况:共 4300 多个工作项,其中 31% 超过 2 个迭代未更新;只有 2 种工作项类型(需求和任务);状态是简单的三态;字段 19 个,填写完整率约 47%。

更麻烦的是他们的度量几乎不可用。他们想算迭代吞吐量,发现口径无法统一,有的团队按需求算,有的按任务算,有的按子任务算。

2. 重构动作

  1. 第 1-2 周:冻结新增字段,清理僵尸工作项,从 4300 个压到 2100 个。这一步让团队第一次感受到"看板是可信的"。
  2. 第 3-4 周:定义四种工作项类型(史诗、需求、任务、缺陷),统一状态机为六态,并为需求类写验收标准模板。
  3. 第 5-6 周:按业务线采用混合分层。两条核心链路走四层,三条支撑线走三层,度量统一在需求层。
  4. 第 7-8 周:设定 WIP 上限,把阻塞关系做成必填项,接入自动报表。
  5. 第 9-12 周:迁移到新的项目管理平台并跑两个完整迭代,同时建立双周卫生检查机制。

3. 重构后的数据变化

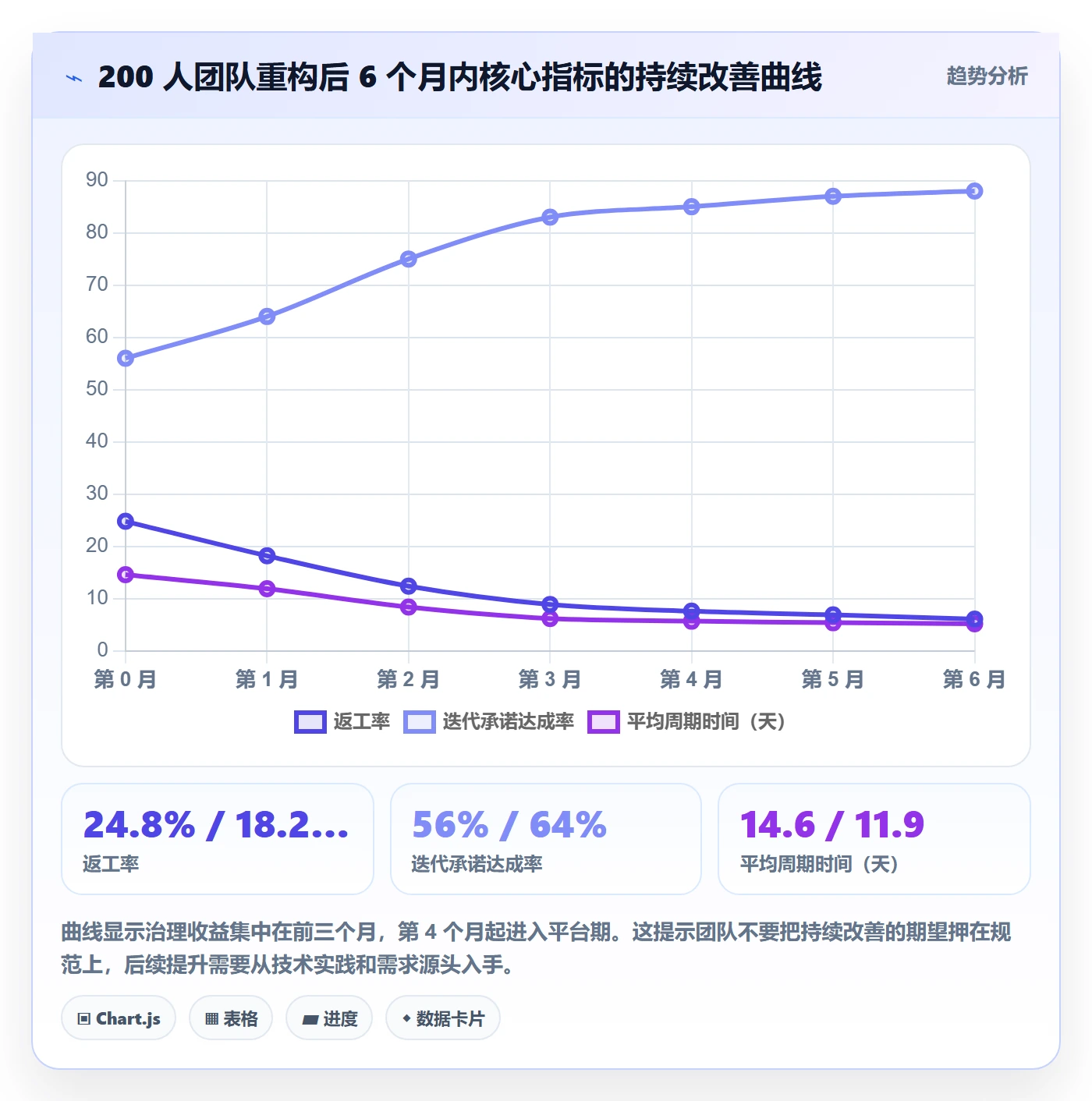

三个月后,几个核心指标的变化如下:

指标 重构前 重构后(第 3 月) 变化幅度
平均周期时间 14.6 天 6.2 天 −57.5%
返工率 24.8% 8.9% −64.1%
僵尸工作项占比 31% 7% −77.4%
估时偏差 82% 34% −58.5%
迭代承诺达成率 56% 83% +48.2%

这里面我最在意的是估时偏差从 82% 降到 34%。因为估时准确度是工作项粒度是否一致的直接体现。粒度不一致时,估算基本靠猜;粒度统一之后,估算才有参照系。

工作项怎么做?项目经理最佳实践:任务管理从0到1

4. 过程中踩的两个坑

第一个坑:迁移时试图一次性搬完所有历史数据。他们最初想把 4300 个历史工作项全部迁移,结果在字段映射上卡了两周。后来改成只迁最近 6 个月的活跃工作项,历史数据只保留只读归档,效率立刻提升。

第二个坑:一开始就上四层模型。三条支撑业务线在四层模型下负担过重,团队抱怨了整整一个月。第 5 周调整为混合分层后,抱怨才消失。这说明分层模型必须按业务线差异化,不能一刀切。

八、不同团队规模下的行动建议

工作项体系没有通用解,只有适配解。下面按团队规模给出具体建议。

1. 10 人以下团队

不要建复杂体系。用两层模型,字段控制在 6 个以内,状态用三态即可。重点是把验收标准写清楚,其他都可以后面再补。

这个阶段最大的风险是过度设计。我见过 8 人团队配了 14 个字段和 9 个状态的,结果是所有人都在维护流程,没人写代码。

2. 10-50 人团队

用三层模型,字段 8-10 个,状态五态。必须开始做迭代承诺和周期时间统计,因为这个规模是体系化的起点。

这个阶段的重点是建立粒度共识。我建议用一个月时间,让所有需求都落在 8-40 人时区间内,把例外情况记录下来,然后逐步收敛。

3. 50-200 人团队

用三层或混合模型,字段 10-12 个,状态 5-7 个。必须做的工作有三件:WIP 上限、依赖显式记录、自动度量报表。

这个规模下,工具的选择开始变得重要。团队需要支持字段级权限、跨项目报表聚合和批量操作的项目管理平台。如果同时有私有化部署或国产替代诉求,PingCode 是一个值得评估的选项,它主要服务中大型企业及 100 人以上组织,支持私有化部署和从 Jira 平滑迁移。

4. 200 人以上 / 多产品线组织

必须用混合模型,且必须做度量口径治理。这个规模下最大的问题不是工作项本身,而是"横向可比性",不同业务线的数据能否放在一起看。

我的建议是成立一个轻量的效能治理小组,2-3 人即可,职责只有三个:维护工作项元模型、维护度量口径文档、每季度做一次跨线数据审计。

工作项怎么做?项目经理最佳实践:任务管理从0到1

九、必须做的取舍:什么该放弃

工作项体系建设本质上是一系列取舍。想清楚放弃什么,比想清楚要做什么更重要。

1. 规范 vs 速度

规范一定会带来短期速度损失。我在多个团队测过,引入验收标准模板和 WIP 上限后的前两周,迭代交付数量平均下降 12%-18%。

但这个下降是暂时的。通常在第三到第四个迭代,交付数量会回到原水平并开始超过。如果团队熬不过前两周,体系就一定建不起来。所以我的建议是:选择一次迭代周期作为过渡期,明确告诉团队"这两周数字会难看,是预期的"。

2. 精细化 vs 可维护性

每增加一层结构、一个字段、一个状态,都要付出持续的维护成本。我的判断标准是:如果某个配置项在三个月内没有产生过一次决策,就应该删掉它。

这条标准听起来激进,但非常有效。我见过一个团队用这条标准在半年内砍掉了 6 个字段和 3 个状态,工作项体系的采用率反而从 61% 提升到 92%。

3. 自建 vs 采购

我明确不建议中大型团队自建工作项管理工具。自建的成本不只是开发,还有后续的权限体系、报表引擎、迁移工具、多端适配的持续投入。

按照我的经验估算,一个 200 人团队自建一套可用的工作项管理平台,初期投入约 8-12 人月,年维护成本约 3-5 人月。而采购成熟平台的年成本通常在 10-25 万元区间(按 200 人规模估算),而且能立即获得私有化部署、报表和迁移能力。这笔账在大多数情况下是划算的。

工作项怎么做?项目经理最佳实践:任务管理从0到1

4. 一次性重构 vs 渐进式演进

我倾向于渐进式。一次性重构的风险在于团队会在过渡期失去参照系,容易产生抵触。渐进式的做法是先在一个业务线试点,跑通两个迭代,再横向推广。

唯一例外是:如果当前体系已经崩溃到无法支撑基本交付(比如僵尸工作项超过 40%),那就必须一次性重构,因为渐进式在废墟上无法起步。

十、常见问题与下一步

1. 工作项和任务有什么区别?

在我的定义里,任务是一种工作项,但工作项不等于任务。工作项是上位概念,包含史诗、需求、任务、缺陷等各种类型。区别在于,任务的关注点是"做什么动作",工作项的关注点是"交付什么结果"。

2. 一个工作项应该控制在多长时间内?

我的经验值是按评审节奏反推。日站会团队 4-16 小时,周同步团队 1-3 天,按迭代评审的团队不超过迭代长度的 1/3。换算成 2 周迭代,大约是 1-3 天为最佳区间。

3. 子任务到底要不要用?

只在两种情况下用:一是单个任务需要多人协作且需要分别归集工时,二是任务粒度超过 3 天需要强制拆解。其他情况下,子任务带来的管理成本大于收益。

4. 团队抵触新流程怎么办?

不要试图说服,用数据说话。我的做法是先在试点组跑两个迭代,把周期时间、返工率的前后对比做出来,再拿到全员会上。数据比流程文档有说服力得多。

5. 下一步该做什么

如果你现在就要动手,我建议按这个顺序:

  1. 先花一小时清点当前的工作项总量和僵尸工作项占比,建立基线。
  2. 用本文第一节的四个指标评估现状,找出最严重的一项。
  3. 在接下来的一周内,只做一件事,为需求类工作项加验收标准模板。
  4. 两周后引入 WIP 上限,同一时间接入自动周期时间报表。
  5. 一个月后再讨论是否调整分层模型和字段配置。

不要一次做完所有事。工作项体系是一个需要长期维护的系统,而任何需要长期维护的东西,都必须让人在第一天就感受到收益。先做那一件能立刻带来可见改善的事,剩下的自然会跟上。

最后回到开头的那个问题:那个 200 人团队为什么无法回答"这个 Sprint 交付了什么"。答案不是他们不努力,而是他们的工作项从第一天起就没有被设计成"可交付物的最小治理单元"。把这件事想清楚,比换任何工具都重要。

常见问题解答(FAQ)

1. 工作项管理从0到1,第一周最该做的是什么,最不该做的是什么?

我刚接手一个8人小组,大家现在靠聊天记录和口头分配干活,领导让我把工作项管理搭起来还说下周就要见效。我第一反应是赶紧去挑一个项目管理平台、把字段和流程配齐,但又怕配完根本没人用,变成摆设。到底该先动工具还是先动别的?

第一周先别碰工具配置,把力气花在三件事上。一是拉一张总清单,把团队当下正在做的所有事写进去,统一叫工作项,每条必须写清负责人、完成标准、截止日期,缺一项就不算录入完成。二是定一条硬规则:任何口头需求不落到清单上就不算数,谁答应谁负责录入。三是约定每天一个固定时间点更新状态,五分鐘就够。

判断依据是,任务管理失败的原因里工具选型占的比重很小,绝大多数是事项没进池子、完成标准含糊这两件事。我的经验是,8到12人团队第一周只要做到清单里100%的事项都有负责人和完成标准,第二周再谈看板列和字段,落地率会完全不一样;反过来先花一周配工具,往往配完就停在初始化状态。

2. 一个工作项拆到多细才合适,有没有能直接照做的量化标准?

我在做排期时总在两个极端之间摇摆:拆太细,清单上百条,每天光更新状态就耗掉半小时;拆太粗,一个“完成支付模块”挂两周,站会上没人说得清到底做到哪了。我一直想找一个能直接照做的口径,而不是每次都听到“看情况”。

给三个可操作的口径。第一是工时区间:单个工作项的预计工时落在4小时到3个工作日之间,超过3个工作日的必须继续拆,小于4小时的不建议单独建条目,可以合并成检查清单挂在父项下。第二是语言测试:能不能用一句话说清完成标准,如果描述里出现“并且”“以及”这类并列连词,基本说明它其实是两件事。

第三是数量区间:团队手上活跃的工作项保持在人数的一点五到二点五倍比较舒服,12人团队大约20到30条,超过50条通常说明拆过头了,清单会从工具变成负担。另外别追求一次拆到位,迭代启动时拆到能估工时的程度即可,执行中允许再拆,但要保留父子关联,否则回溯交付内容时会断链。

3. 工作项要不要分类型和层级,十人以内的小团队只用“任务”一种够吗?

我们团队10个人,一开始所有东西都建成“任务”,结果需求变更、线上缺陷、日常杂事全混在一起,周报里根本看不出这个月到底交付了什么。我想分层分类,又担心层级一多,大家嫌录入麻烦,最后干脆不用了。

建议分两层就够:上层是需求或交付物,特征是能对应业务价值、能被验收;下层是任务,特征是能分配给人、能估工时。缺陷单独作为一种类型,因为它走的是不同的优先级口径和不同的处理流程。判断依据很简单,周报和复盘要回答的是这个月交付了什么,这个问题只有在需求层才有答案;

站会要回答的是今天谁在做什么,这需要任务层。两层并用,从需求出发拆出任务并建立父子关联,回溯时才不断链。十人团队不建议超过三层,也不必一上来就套史诗、特性、用户故事全套框架,层级越多录入成本越高、越容易断更,类型名称越贴近团队自己的日常说法越好用。

4. 怎么判断团队的任务管理是真的在跑,而不是摆样子,该看哪几个指标?

我们上线看板两个月了,表面上天天都很整齐,但项目还是经常延期,我不知道是工具没真正用起来,还是流程本身就有问题。开会问大家,所有人都说“在用啊”,可我心里一点底都没有,想找几个客观信号来判断。

看三个信号,比看板好不好看重要得多。一是完成时间的分布,如果大量工作项集中在截止日前一两天关闭,说明大家在按截止日反推着补录,看板上的数据并不是真实进度。二是被阻塞事项的平均停留时长,正常团队应该在一到两个工作日内清掉,超过三天说明卡点根本没人管,看板只展示了问题而没有推动解决问题。

三是随机抽五条已关闭的工作项,问负责人完成标准是什么、谁来验收的,如果答不上来,说明关闭动作是形式化的。落地成功的标志不是数据好看,而是团队开始主动拿这份数据争论,比如为了插单和优先级吵起来,那才说明它真的进入了决策环节,而不只是汇报材料。

核心关键词

读者评论

钱
钱星宇

僵尸工作项占比确实比周期时间更关键,但用“超过两个迭代未更新”一刀切容易误伤长周期需求。我们做硬件合规类项目,一个需求光等评审就要三四周,看板不动是正常的。后来按类型区分阈值,并给阻塞态加豁免,数据才可信。周期时间 1.5 到 5 天的健康区间对后台系统也偏乐观,硬拆到五天内反而更碎。

孔
孔星宇

混合模型看着合理,落地最难的是同一空间里不同层级还要统一状态机和报表口径。我们试过核心链路四层、内部工具两层,结果跨项目汇总时需求层级对不齐,最后靠人工映射。工具能自定义不等于组织能维护,如果连完成定义和命名规则都没统一,分层越多越乱。

龚
龚云舟

工作项小于四小时管理成本超过执行本身,这点有共鸣,但直接不建也不现实。我们做外包交付,几小时的任务也得留痕,否则结算和审计过不了。我的做法是执行层照建,但不进每日站会看板,只在周报和工时里汇总,既保留证据链,也不让同步成本失控。

文章包含AI辅助创作:工作项怎么做?项目经理最佳实践:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/345300
