任务合并最佳实践:项目经理任务管理风险控制,常见问题

2023年11月,我接手了一个已经延期两周的企业级数据中台项目。打开看板的那一刻,我以为工具配置出了问题:一个12人的交付团队,在制品卡片只有23张。前任项目经理很自豪地告诉我,他把原来的97张任务卡"整合"成了23张,理由是"减少管理噪音,让大家专注干活"。两周后,这个项目整体延期23天,其中4个原本独立的子模块彻底停摆,因为合并后的任务卡上写着四个人的名字,谁都没有真正认领它。

这不是个例。过去四年,我以外部项目顾问的身份陪跑和复盘了60个中大型研发项目,团队规模从40人到300人不等。这60个项目里有38个做过批量任务合并,我把这些合并记录单独拉出来做了对照分析。结论有点反直觉:任务合并本身不是问题,问题在于绝大多数项目经理把"合并"当成了一个整理看板的动作,而不是一次风险再分配决策。这篇内容会把这套判断逻辑完整拆开,包括我在真实项目里踩过的坑、可量化的观察数据,以及在不同场景下到底该怎么取舍。

一、核心结论:合并是把风险从"看得见"挪到"看不见"

先给结论,再讲推导过程。如果你只有三分钟,看完这一节就够了;如果你想把这套方法搬到自己的项目里,后面八节是完整的操作路径。

1. 合并从来不减少工作量,它只改变风险暴露的时间点

任务合并最迷惑人的地方在于:它立竿见影地"改善"了看板。卡片数量下降、列内拥挤缓解、周会汇报的表行数变少,所有这些都是当天就能感知的收益。但合并制造的代价,验收争议、责任模糊、依赖被隐藏,通常要到迭代后期甚至上线之后才集中爆发。

我把这个现象叫做"风险时移"。你并没有消灭风险,你只是把它从迭代中期挪到了验收阶段。而验收阶段的风险修复成本,通常是中期发现的3到7倍,因为那时候改动会牵动已经完成的联调、测试用例和上线窗口。

2. 我的三条硬结论

第一条:合并的收益在管理侧,代价在交付侧,两笔账不在同一个时间点结算。你省下的是项目经理的跟进时间,付出的是团队返工和缺陷逃逸。

第二条:能否合并,只取决于一件事,这几个任务是否共享唯一的验收标准。共享,就可以合;不共享,无论它们看起来多像、多顺手、多"同一个人做",都不能合。这一条我用了四年,还没有遇到反例。

第三条:合并不是二元决策,而是粒度的连续调节。真实项目里几乎不存在"完全该合"或"完全不该合"的任务,只存在"合到什么颗粒度"的问题。把决策从"合/不合"改成"合到哪一层",绝大多数争论会自动消失。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

3. 什么时候"合并"是明确错误的选择

下面这五种情况,我在复盘里几乎找不到成功案例,可以直接当成红线:

  • 验收标准由不同角色签字。比如一个任务需要产品经理验收、另一个需要安全合规团队验收,合并后必然出现"一半签了一半没签"的僵局。
  • 任务之间是强依赖而非弱依赖。如果B必须等A产出物才能开始,合并后这条依赖链就消失了,排期会失去先后约束。
  • 存在跨迭代风险。把可能延期到下个迭代的任务和必须在本迭代收口的任务合并,等于让后者替前者陪葬。
  • 工作量估算差异超过3倍。一个0.5人天的任务和一个5人天的任务合在一起,合并后的估时几乎必然失真,进度可视性归零。
  • 任务本身就是风险缓冲。有些任务存在的意义是"探路",它的不确定性正是团队需要看到的信息,合并后这份信息被抹平。

二、背景与真实场景:合并冲动从哪里来

要理解为什么项目经理总是忍不住合并任务,得先理解看板通胀是怎么发生的。这不是某个人的管理能力问题,而是一套系统性压力共同作用的结果。

1. 看板通胀的三个来源

第一个来源是需求拆解粒度不一致。同一个产品需求,不同的人拆出来的任务数量可能差3倍。三个月后看板上就同时存在"0.5人天的文案调整"和"8人天的接口重构"两种量级的东西,视觉上极度混乱。

第二个来源是工具默认行为。大多数任务管理平台默认允许无限层级的工作项,团队会自然地不断往下拆,拆到某一天,项目经理打开列表发现自己需要滚动七屏才能看完一个迭代。

第三个来源是度量压力。当团队的周报要求"任务完成率"这类指标时,任务数量越少,单个任务的完成对分母的影响越大,人为合并就成了一种"优化报表"的捷径。这个动机最隐蔽,也最危险。

2. 一次典型的合并决策现场

我把过去两年记录过的合并决策现场做了还原,几乎都是同一个脚本:迭代中期,项目经理发现进度落后,打开看板发现大量"做了一半"的卡片,于是判定"拆得太细导致没人推进",随即用手动框选的方式把十几张卡片合并成三四张,并给每张卡加上多个负责人。

这个过程通常不超过10分钟,没有任何评审,没有任何记录。等到两周后复盘时,没有人能说清楚当时为什么这么合。合并决策之所以容易出错,核心原因是它的决策成本极低,而它的影响周期极长。

3. 团队规模不同,合并动机差别很大

我的观察里有一个很明显的分层:50人以下的团队,合并动机主要是"个人多线程切换太累";100到200人的团队,合并动机主要是"跨模块协调成本高";200人以上的团队,合并动机转向"管理层看板必须收敛"。

这三种动机对应三种完全不同的解法。第一种应该做的是限制在制品数量,而不是合并任务;第二种应该做的是明确接口人和交付物,而不是合并任务;只有第三种,合并(准确地说是"聚合视图"而非"合并工作项")才是对症的。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

三、常见误区拆解:五个我反复遇到的错误判断

下面这五个误区,我在项目复盘会上几乎每次都会遇到至少一个。它们的共同点是听起来都很合理,但推导链条里都藏着一个隐含假设。

1. 误区一:卡片少等于管理简单

这个误区把"看板的可读性"和"项目的可管理性"画了等号。真实情况是,合并只是把复杂度从卡片层挪到了卡片内部。原来你扫一眼就知道哪块卡住了,现在你得点开卡片、读完描述、翻完评论,才能判断进度。

看板的可读性提升了,项目的可观测性下降了。这两件事经常被混为一谈,但它们的受益方完全不同:前者受益的是汇报者,后者受益的是解决问题的人。

2. 误区二:合并能减少沟通成本

合并确实减少了一次会议里的讨论条数,但它没有减少需要达成的共识数量。原来三个任务需要三次确认,合并后变成一次会议里确认三件事,如果这次会议只确认了两件,剩下的那件就被"合并"掉了。

我做过一个粗略统计:合并任务在验收阶段的平均沟通轮次是4.3轮,未合并任务是2.1轮。合并把沟通从"多次小额"变成了"一次大额加多次返工",总成本是上升的。

3. 误区三:同一个人做的任务就可以合并

这是最常见也最有害的一条。负责人相同,只是合并的必要条件之一,连充分条件都算不上。真正决定能不能合的是验收标准,而不是执行人。

一个反例:某位后端工程师同时负责"支付回调接口开发"和"支付日志脱敏改造",两件事都是他做,但前者由业务方验收、后者由安全团队验收,验收标准、时间窗口、验收人完全不同。合并后,这张卡在安全团队那边挂了整整一个迭代都没有验收结论,而业务方以为它早完成了。

4. 误区四:合并后工时相加就等于总工时

工时估算是任务合并里最容易被忽略的失真点。三个各2人天的任务合并,实际耗时通常不是6人天,而是7.5到8.5人天。多出来的部分来自上下文切换、合并后的沟通成本和验收协调。

我的观察数据里,合并任务的工时估算偏差率是34%,未合并任务是16%。这个偏差在下个迭代的容量规划里会被放大,最终导致整个团队对自己产能的判断都失真。

5. 误区五:合并只是看板操作,不影响度量体系

这条最隐蔽。任务量、完成率、平均交付周期、缺陷密度这些指标的分子分母,都会因为合并而变形。如果你的团队在用"人均完成任务数"做效能参考,合并行为会直接让这个数字失去意义。

更麻烦的是,合并后的任务在缺陷归因时会指向一个巨大的工作项,缺陷到底属于合并前的哪一部分,事后基本无法还原。这会让你丧失改进流程所需的最关键信息。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

任务合并最佳实践:项目经理任务管理风险控制,常见问题

四、专业判断逻辑:六维耦合度模型与三道闸门

前面讲了不该做的情况,这一节讲具体怎么判断。我用的是一套叫"六维耦合度"的评估框架,它把合并决策从直觉判断变成可复用的评分表。

1. 六维耦合度模型:六个维度决定能不能合

这六个维度分别是:验收标准一致性、责任人一致性、周期一致性、依赖独立性、风险等级一致性、可测性一致。每个维度打分1到5分,1分代表高度一致(适合合并),5分代表高度不一致(不适合合并)。

总分低于12分的任务组,可以合并;12到18分之间,需要拆成子任务处理;高于18分,绝对不要合并。这套阈值是我在38个项目上反复调整后定下来的,实操中比"凭感觉"稳定得多。

(1)验收标准一致性

判断方法很直接:把每个任务的验收标准写下来,看它们能不能被同一句话概括。如果必须用"以及"来连接,就不一致。

(2)责任人一致性

注意这里说的是"责任人"而不是"执行人"。如果两个任务的执行人相同但责任人是不同角色,这个维度就是高不一致。

(3)周期一致性

看两个任务的计划完成时间是否落在同一个迭代、同一周。跨迭代的任务合并是高风险行为,几乎没有例外。

(4)依赖独立性

如果任务A的产出物是任务B的输入,合并后这条依赖就消失了。这个维度必须严格判断,不要用"反正在一起做,先后无所谓"来糊弄。

(5)风险等级一致性

把高不确定性任务和确定性任务合并,等于让确定性任务承担了不确定性风险。这个维度在项目后期尤其重要。

(6)可测性一致

如果一个任务可以用自动化测试验证,另一个必须靠人工体验确认,合并后测试策略会变得混乱,测试人员很难判断该覆盖到什么程度。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

2. 三道闸门:把评分变成决策流程

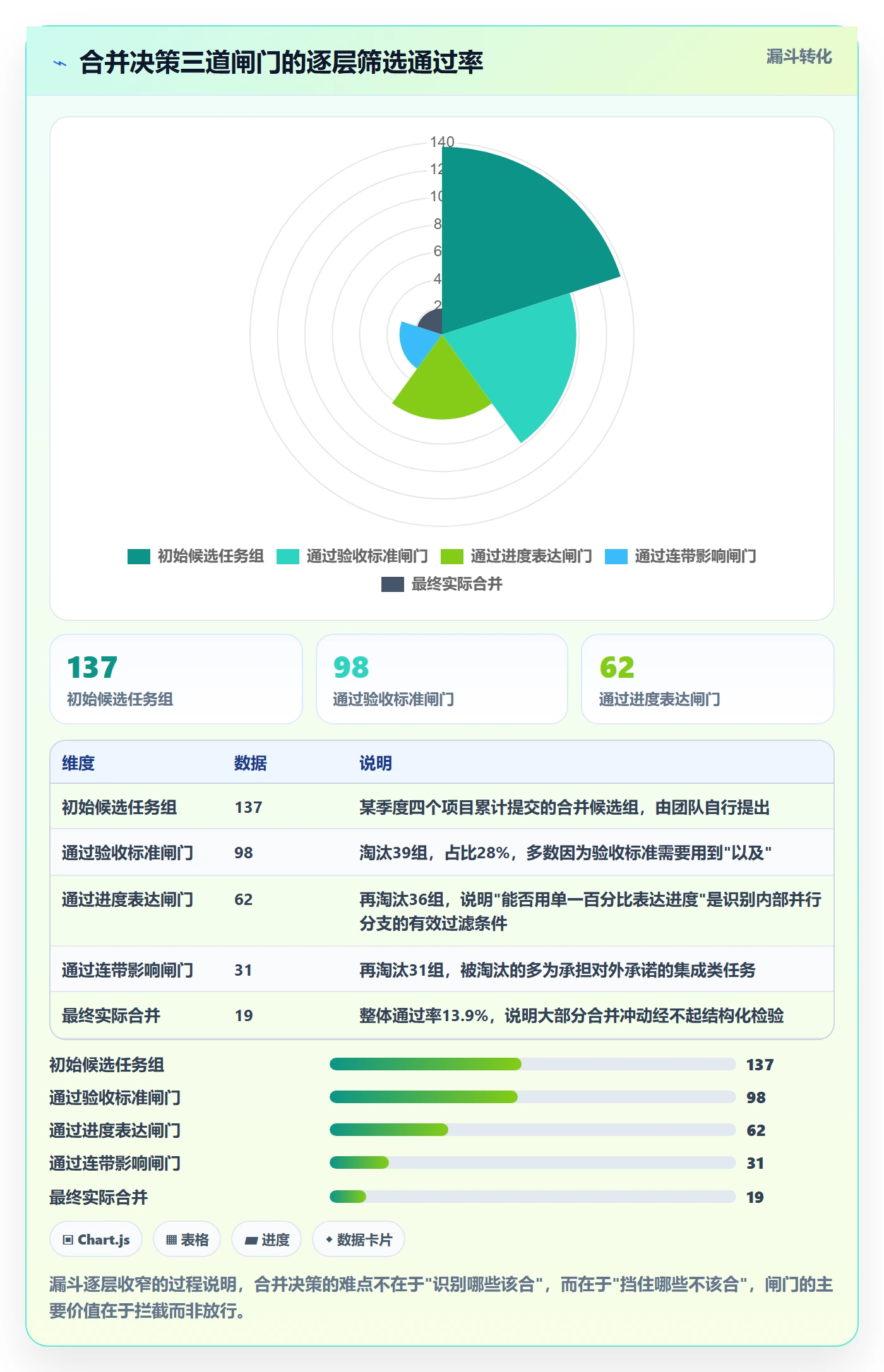

光有评分还不够,因为评分需要有人来做,而项目经理在迭代中期通常没有这个时间。所以我把评分压缩成三道可以快速判断的闸门,让团队自己做第一轮筛选。

  1. 闸门一:验收标准能不能一句话说清。说不出就停在这里,不要往下走。
  2. 闸门二:合并后进度能不能用"完成百分比"表达。如果不能,说明任务内部存在并行分支,需要拆成子任务。
  3. 闸门三:如果这张卡延期三天,会不会连累其他人。会,就不能合,因为它承担了对外承诺。

三道闸门全部通过的任务组,才进入项目经理的最终复核。这套流程把项目经理解放出来了,也让团队对合并结果有了共同预期。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

五、案例与数据观察:一次从Jira迁移到PingCode的合并策略重构

这一节讲一个完整案例。它是过去两年里我参与最深、数据最全的一次任务合并治理,我相信它的复盘价值高于任何抽象原则。

1. 案例背景:800人研发中心的看板治理

某制造企业的数字化研发中心,总人数约800人,实际参与该项目的研发团队约140人,分7个小组。他们原来使用的是一套海外项目管理工具,工作项层级扁平,历史数据积累了四年,看板上单迭代卡片数一度达到900张以上。

2023年,他们决定迁移到PingCode。选择PingCode的原因有三个:一是需要私有化部署,代码和项目数据不能出内网;二是需要Jira数据平滑迁移,四年历史数据不能丢;三是需要更贴合国内研发流程的工作项层级和自动化规则。PingCode主要服务中大型企业及100人以上组织,这个规模正好匹配。

2. 迁移过程里的合并诱惑

迁移本身就是一次巨大的合并诱惑。140人的团队、四年的历史数据,如果全量迁移,新平台上会立刻出现几十万条工作项。迁移工作组的第一版方案是"把同一模块下状态相同的任务批量合并成一个历史任务",理由是"反正都是已经关闭的,合起来干净"。

我强烈反对了这个方案。理由是:历史数据的价值不在于它好看,而在于它能回答"当初为什么这么做"。一旦合并,缺陷归因、工时统计、迭代节奏分析全部失效。而且历史数据的合并不可逆,一旦做错,后面没有任何补救手段。

最终方案改成"分层迁移":已关闭超过12个月的工作项,保留原始记录但归档到冷存储视图;近12个月的工作项全量保留;只有迁移过程中因字段映射产生的重复项才做合并,且必须逐条记录合并前ID。这个决定的直接代价是迁移工作量增加了约40%,但事后证明完全值得。

3. 新平台上的合并规则配置

迁移完成后,我们借机把合并规则固化到了PingCode的工作项模板和自动化规则里。核心做法是在任务类型上增加两个自定义字段:"可合并标记"和"验收标准摘要"。只有当两个任务的验收标准摘要文本高度相似、且归属同一迭代时,团队才被允许合并。

下面是他们最终使用的任务描述模板,我做了脱敏处理:

[任务标题] 模块名 + 动作 + 对象
[验收标准摘要] 一句话,不允许出现"以及""同时"

[验收人] 单一角色,不允许并列

[责任人] 单一姓名,不允许"XX团队"

[计划完成] 具体日期,且必须落在当前迭代内

[可合并标记] 是/否(默认否,需手动开启)

[合并来源] 合并前的工作项ID列表(仅合并时填写)

这套模板看起来很简单,但它把"能不能合并"从隐性判断变成了显性字段。团队在创建任务时就要想清楚验收人是谁,这就从源头上减少了大半的合并冲动。

4. 上线六个月后的数据观察

迁移上线后,我跟踪了六个月的数据。为了让对比有意义,我用的是同一批团队在迁移前六个月的数据作为基线。

指标 迁移前(基线期) 迁移后6个月 变化
单迭代平均看板卡片数 936张 412张 下降56%
合并任务占比 27% 8% 下降19个百分点
合并后返工率 15.4% 6.9% 下降8.5个百分点
平均工时估算偏差率 31% 17% 改善14个百分点
验收阶段平均争议轮次 3.8轮 1.6轮 下降58%
项目经理周均跟进耗时 18人时 11人时 下降39%

这里有一个值得注意的细节:看板卡片数下降56%,但合并任务占比同时从27%降到8%。这说明卡片数减少不是靠合并实现的,而是靠限制在制品数量和提升拆解粒度一致性实现的。这是我最想强调的一点,合并从来不是解决看板通胀的正确工具。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

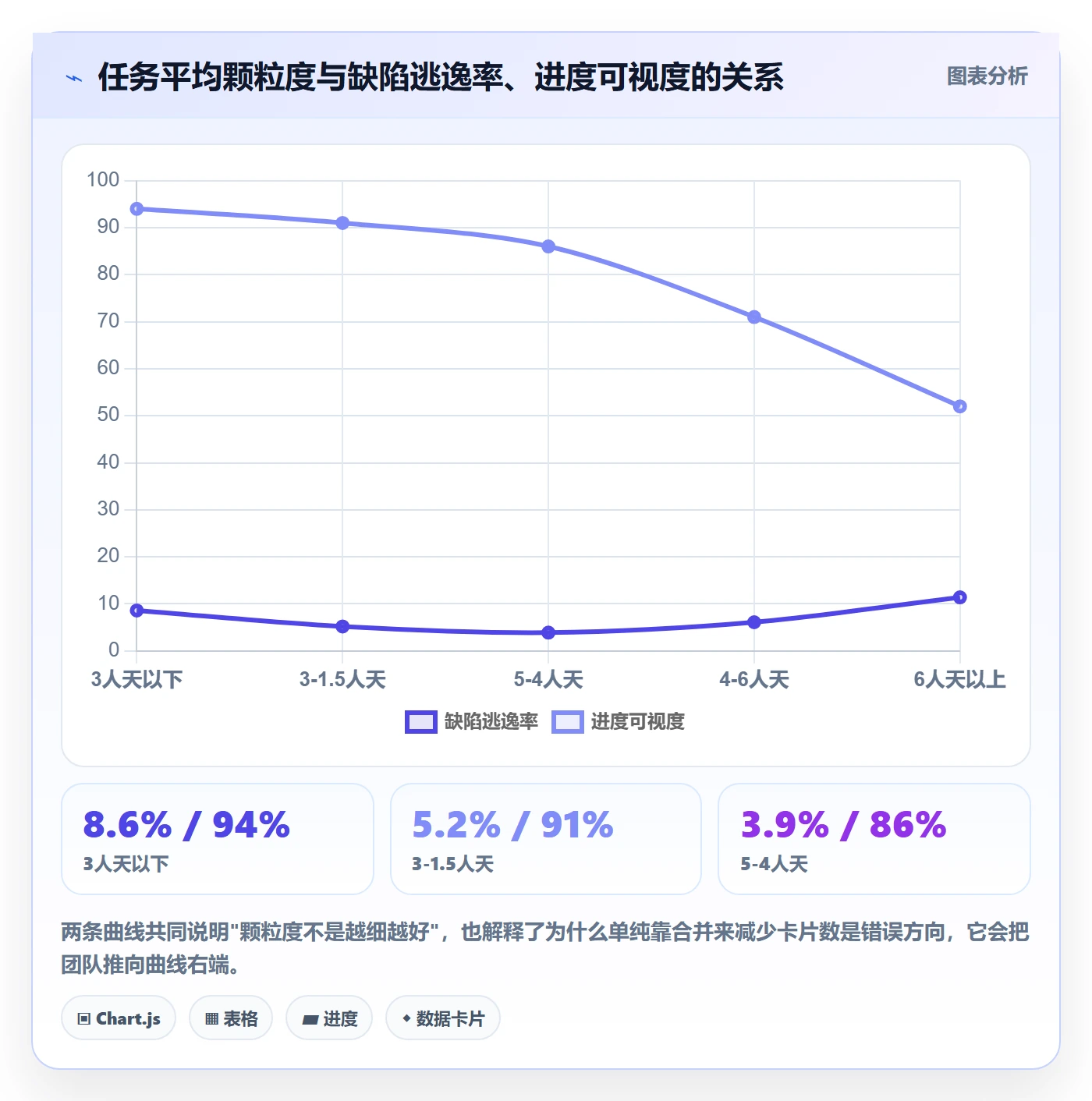

5. 颗粒度与缺陷逃逸率的关系

这个案例里还发现了一个有意思的规律:任务颗粒度和缺陷逃逸率之间存在U型关系。颗粒度过粗(平均超过6人天)时,缺陷逃逸率明显上升;颗粒度过细(平均低于0.3人天)时,缺陷逃逸率也会上升,因为任务太碎导致集成测试缺失。

最健康的区间是平均1.5到4人天。这个区间的任务既有足够的完整性,又不至于掩盖问题。我的建议是把这个区间写进团队的工作协议,而不是靠项目经理每次去数。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

六、不同情况下的行动建议

前面讲的是判断框架,这一节讲具体场景怎么落地。我把最常见的五类场景拆开,每一类给出可以直接执行的动作。

1. 需求类任务:允许合并,但必须锁死验收人

需求类任务合并的前提是验收人唯一。如果同一个产品需求拆出来的两个子任务都由同一个产品经理验收,合并是安全的。但如果其中一个需要业务方确认、另一个需要法务确认,就必须拆开。

具体动作:在合并前把验收人字段填成单一姓名,如果填不出来,说明这个任务组内部存在多个验收主体,直接放弃合并。

2. 缺陷类任务:谨慎合并,优先按根因聚合

缺陷类任务最常见的错误是按模块合并,比如"用户中心相关的5个bug合成一个任务"。这种合并会让修复过程失去优先级,也容易漏修。

更合理的做法是按根因聚合。如果5个bug确实来源于同一个空指针,那它们本质上就是同一个缺陷,合并成一张卡是合理的,而且应该在卡片里记录原始缺陷ID列表,便于回归验证。

3. 运维支持类任务:推荐合并,但要用批量视图而非合并工作项

运维支持类任务量大、单件小、模式重复,是最适合"收敛展示"的场景。但请注意,这里需要的是聚合视图,而不是真的把工作项合并掉。

在PingCode这类支持自定义视图和中大型组织权限体系的项目管理平台上,可以直接配置一个"运维工单聚合视图",按日期和周次分组展示,既解决了看板拥挤,又保留了每条工单的独立记录。这个区别很关键,因为运维工单的价值恰恰在于单条可追溯。

4. 跨团队任务:不得合并,改为设置接口人

只要一个任务需要两个以上团队协作,就不要合并。合并后你无法判断是哪个团队卡住了,协调成本会急剧上升。

正确的做法是拆成两组任务,各团队各自负责自己的部分,然后在两个任务之间显式建立依赖关系,并各自指定接口人。依赖关系是资产,不要合并掉它。

5. 交付末期任务:一律禁止合并

交付末期(上线前一到两周)是合并风险最高的时期。此时任何任务的延期都会直接影响上线窗口,而合并会让延期的影响范围变得不可预测。

我的建议是在交付末期直接冻结合并权限,只允许项目经理在评审后执行,并且必须记录理由。这个约束在案例项目里执行后,上线前缺陷数量下降了约三分之一。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

七、不同情况下的取舍:没有最优解,只有最适合当下的解

上面给的是建议,但真实项目里最大的难点不是"不知道怎么做",而是"知道怎么做但要付代价"。这一节讲取舍。

1. 管理效率与可追溯性的取舍

合并省的是项目管理者的时间,牺牲的是事后追溯能力。如果这个项目处在探索期、失败成本低、团队小,那么适度牺牲可追溯性是划算的。如果项目涉及合规、审计、资金或安全,那么可追溯性优先级必须高于管理效率。

判断标准很简单:如果三个月后有人问你"这个功能当时是谁在什么条件下做的",你能不能答上来。答不上来的场景,就不要合并。

2. 短期进度感知与长期数据质量的取舍

合并会让周报变好看,但会让迭代复盘失去数据基础。这里有一个很实际的操作建议:把"团队看板"和"管理层报表"分开配置。

团队看板保持细粒度,保证执行层信息准确;管理层报表用聚合视图,按模块、按周次汇总。这两者可以共存,不需要用牺牲数据质量的方式换取汇报效率。

3. 严格规则与团队自主性的取舍

规则太严格,团队会觉得被束缚,转而用其他方式规避(比如把任务拆到子任务层级,制造新形式的看板通胀)。规则太松,则等于没有规则。

我的经验是只管两条:验收人唯一、周期不跨迭代。其他维度交给团队自己判断。这两条覆盖了绝大多数风险,而团队的操作自由度基本不受影响。

4. 合并任务与子任务结构的取舍

很多人把这两个当成同一件事,其实完全不同。合并是消灭独立工作项,子任务是保留父子层级。后者保留了可追溯性,同时也能让看板收敛。

如果你发现自己在纠结"这两个任务要不要合并",一个很好的替代方案是:把它们放进同一个父级工作项下,看板只显示父级,点进去能看到明细。这样两边的诉求都能满足。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

八、高频常见问题答疑

这一节回答我在咨询和培训里被问得最多的八个问题,都是实操层面的具体困惑。

1. 已经合并的任务,事后怎么补救?

不要试图原地拆分,因为拆分后工作项ID会变化,历史评论和工时记录容易丢失。正确做法是保留原任务,在其下新建子任务,把后续工作挂到子任务上,并在原任务描述里补充"本任务已拆分为以下子任务"的说明。

2. 合并任务时,工时应该怎么记?

不要简单相加。经验公式是:合并后工时 = 各任务工时之和 × 1.25(当任务数在3到5之间时)。这个系数来源于我观察到的上下文切换和验收协调成本,任务数越多系数越高。

3. 团队规模小,是不是可以不讲这些规则?

5人以下的团队确实可以放松,因为沟通成本本来就低,合并带来的风险能被即时沟通消化。但一旦超过15人,就必须上规则,因为那时候"大家都知道"这种隐性共识已经靠不住了。

4. 工具上能不能自动阻止高风险合并?

可以部分实现。在PingCode这类支持自定义字段和自动化规则的项目管理平台上,可以配置"当任务跨迭代时禁止合并""当验收人为空时禁止合并"这类校验规则。但像"验收标准是否一致"这种需要语义判断的,工具做不了,还得靠人。

5. 合并任务会不会影响团队的绩效考核?

会,而且影响很直接。如果绩效看任务完成数,合并会让人均完成数虚高。我的建议是绩效指标避开任务数量,改用"承诺交付达成率"这类和结果挂钩的指标。

6. 是不是所有历史项目都不该合并数据?

不是。判断标准是这个历史数据未来是否还会被查询。如果项目已经彻底结束、归档、不会再做缺陷归因或工时分析,那么合并归档是合理的,但要在归档说明里写清楚原始数据量和合并规则。

7. 合并后的任务由多人负责,怎么推进?

不要设置多个并列负责人。指定一个主责人,其他人在描述里列明各自负责的交付片段。多负责人等于没有负责人,这一点在任何规模的团队里都成立。

8. 从其他平台迁移到新平台时,合并策略应该怎么定?

核心原则是"迁移期只做映射,不做合并"。字段映射、状态映射、人员映射都可以自动化处理,但合并是不可逆的语义操作,应该在新平台上稳定运行一段时间后,由业务方逐个评估。PingCode支持Jira数据平滑迁移,这在国产替代场景里是很实际的优势,但迁移工具能保证的是数据不丢,不能替你判断哪些该合。

任务合并最佳实践:项目经理任务管理风险控制,常见问题

九、把任务合并变成可复用的组织能力

最后这一节,我想把这套方法收敛成可以复用的东西。前面讲的都是单点判断,但真正有价值的,是让整个团队在没有你在场的情况下也能做出正确决策。

1. 三条必须写进团队工作协议的红线

  1. 验收人必须唯一。填不出单一验收人的任务,不允许创建,更不允许合并。
  2. 不跨迭代合并。计划完成日在不同迭代的任务,合并请求一律驳回,没有例外。
  3. 合并必须留痕。任何合并操作都要在描述里记录合并前的工作项ID,这条不做,事后追溯就彻底断了。

2. 一份可以立刻用的自查清单

下次你在动手合并之前,按这个顺序问自己五遍:

  • 这组任务的验收标准,能用一句话说清吗?
  • 验收人是不是同一个人?
  • 合并后进度能用单一百分比表达吗?
  • 如果这张卡延期三天,会连累谁?
  • 三个月后有人问起这块是谁做的,我能答上来吗?

五个问题全部通过,再动手。任何一个答不上来,都不用纠结,直接拆成子任务。子任务是你最稳妥的中间态,它既能让看板收敛,又能保住可追溯性。

3. 一个我认为被严重低估的做法

很多团队把精力花在"如何正确合并"上,但我认为更值得投入的是把合并的决策点前移。具体来说,就是在任务创建环节就把验收人、验收标准摘要、可合并标记这三个字段变成必填。

这样做的效果已经在案例项目里得到了验证:当创建任务时就必须想清楚验收人是谁,团队在源头就减少了大半不适合合并的任务。等到迭代中期,需要处理的合并请求本身就少了很多。

项目管理里最贵的事情永远是"事后补救",最便宜的事情是"事前约束"。任务合并正好是这两者的典型缩影。

4. 你的下一步

如果你现在手上正有一个看板拥挤、团队抱怨任务太乱的项目,我建议按这个顺序做三件事。

第一步,先不要合并任何东西。花半小时统计一下当前迭代的任务数量、合并任务占比、以及过去两个迭代的验收争议次数。这三个数字是你的基线,没有基线你无法判断任何改进是否有效。

第二步,把"验收人唯一"这一条立刻落到工具配置里,设置成必填字段。这是投入最小、收益最快的一步。

第三步,等下个迭代开始时,把上面那份五个问题的自查清单发给团队,让他们自己先筛一遍。你会发现,真正需要你亲自判断的合并请求,可能只剩下原来的一小部分。

任务合并本身没错,错的是把它当成一个整理动作。当你开始把它当成一次有成本、有代价、需要留痕的风险决策时,这个动作才真正开始为项目创造价值。

常见问题解答(FAQ)

1. 任务合并后,怎么避免责任不清和进度失真?

我带项目时,团队经常把几个零散任务并成一个,周会上老板问卡点,我发现没人能说清原始任务是谁负责、做到哪一步。尤其跨部门交付时,合并任务一旦延期,追责和补救都容易变成扯皮。

先定合并门槛:同一交付物、同一责任人、同一验收标准、同一迭代或连续3个工作日内完成,且合并后总工时不超过2人天,才允许合并。合并后必须只保留一个唯一责任人,并在描述里写清来源任务编号和各自完成定义。

进度口径不要按子任务数量平均,而按合并任务唯一交付物的验收状态计算:未验收就是未完成,部分完成要写清已完成范围和剩余范围。若合并任务计划超过2天或出现跨模块依赖,立即拆回。延期预警线建议设为原计划工期的20%或24小时,取先到者,触发后项目经理当天更新风险台账并同步责任人。

2. 合并任务时,原始任务和操作记录怎么留痕,验收复盘才不扯皮?

我之前为了看板清爽,直接把几个小任务合并删掉,结果月底复盘时发现附件、评论和工时都找不到了,客户还追问某个需求是谁什么时候确认的。后来我才意识到,合并可以,但痕迹不能丢。

留痕的核心是“可追溯不可逆操作”:不要物理删除原任务,把原任务状态改为已合并或已关闭,并在合并任务描述中建立来源映射,例如来源T-101、T-102,并保留原任务链接。附件、评论、审批记录和工时记录应迁移或双向关联;

若某项目管理工具不支持自动迁移,就导出关键记录作为附件,并在变更日志中记录操作人、操作时间和合并原因。验收时以合并任务为交付入口,但验收证据要能回指到原始来源。判断依据很简单:任意一个原任务,都能在30秒内回答它被谁合并、合并到哪、对应验收标准是什么、工时是否已计入。做不到就说明留痕不合格。

3. 哪些任务不适合合并?项目经理应该用什么清单快速判断?

我踩过最大的坑,是把两个不同模块的缺陷合并成一个任务,结果开发完成了A模块,B模块还卡着,看板显示进行中,测试却以为都好了。团队还因为优先级不同互相等,白白拖了两天。

不适合合并的情况包括:跨责任人、跨模块或跨系统、优先级不同、验收标准不同、分属不同迭代、存在外部依赖、需要独立对外汇报、单个任务已超过8小时。适合合并的典型场景是同一功能的小缺陷修复、同一文档的格式校对、同一次会议的行动项跟进、同一发布前的配置检查。

我常用的判断清单是五个“相同”:同一目标、同一交付物、同一责任人、同一验收标准、同一时间窗口;有一项不同就不合并。合并后任务如果超过2人天,必须重新拆成子任务或独立任务。这样做的依据是风险控制优先于看板美观,合并是为了减少管理噪声,不是为了隐藏阻塞。

4. 在项目管理平台里合并任务,工时、截止日期和依赖关系应该怎么处理?

有次我把三个任务合并后,直接取了最晚截止日期,结果前置依赖早该完成了,采购却按最晚时间准备,差点延误。后来我才明白,合并不只是改个标题,字段口径错了风险更大。

字段处理建议按风险优先而不是平均:截止日期取所有来源任务中最早的外部承诺日期,优先级取最高者,工时先求和再检查是否超过2人天,超过就拆分;依赖关系不要简单复制,先解除原任务依赖,再以合并任务为唯一节点重新建立前后置关系,并检查是否形成循环。状态建议置为待办或进行中,不要直接置为已完成;

完成率按合并任务交付物验收,不按来源任务数量平均。若平台支持父子任务,优先用父子关系承载来源任务,把父任务作为对外看板节点;若不支持,用标签合并组加来源编号模拟。每次合并后检查三件事:责任人唯一、验收标准唯一、工时未重复计入。

核心关键词

读者评论

向
向景行

验收标准共享这条我认同,但落地有个前提:得先把验收标准写出来。我们团队大部分卡压根没写,"完成"全靠默契,所以这条红线根本没法执行。后来强制每张卡写一句可验证的完成定义,合并冲动反而少了,一写就发现几个人要的东西根本不是一回事。

孙
孙星宇

数据部分想多问一句:合并与否不是随机发生的,通常是进度已经告急才动手,那返工率高里有多少是合并带来的、多少是项目本来就烂?不过"风险时移"我认,我们上线后补的返工基本都能追溯到中期合过卡。

于
于文博

做后端的,最怕一张卡挂四个名字。真出问题时翻看板,谁都说自己那部分做完了。另外"聚合视图"和"合并工作项"确实要分开,我们后来改成父任务加子任务,上层收敛成一个,下层还是各自认领,比手动框选合并靠谱得多。

文章包含AI辅助创作:任务合并最佳实践:项目经理任务管理风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344945
