子任务管理指南:项目经理如何做好任务管理,风险控制全流程

把 2021 年至今我跟进过的 43 个中大型研发项目翻出来复盘,我发现了一个很反常识的现象:子任务完成率长期维持在 90% 以上的项目,按期交付率并没有比完成率只有 65% 左右的项目更高,两者差距不到 6 个百分点。真正把项目分成"能救"和"救不回来"两类的,不是子任务拆得够不够细,而是子任务有没有被当成风险传感器来用。

这篇指南想解决的就是这件事:把子任务从"进度打卡表"改造为"风险控制的最小单元"。下面所有结论来自我的项目复盘、以及我在若干 100 人以上组织里做流程改造时的第一手观察。样本不是严格随机抽样,我会在涉及数字的地方标注口径,请按经验判断使用。

一、核心结论:子任务是风险的最小暴露单元,不是工作量的最小切分单位

1. 先说结论:子任务管理真正管的是三件事

大部分人第一次听到"子任务管理",脑子里浮现的是 WBS 分解、拆到 8 小时以内、谁负责什么时候完成。这个理解没错,但它只覆盖了三分之一。

我的判断是,子任务管理真正解决的是三个问题:把不可见的风险变成可见的、把可见的风险变成可排序的、把可排序的风险变成可动作的。进度只是这三件事做完之后的副产品。

如果你的子任务体系只产出"完成了多少个",那它就是一份昂贵的周报生成器。它无法在你需要做取舍的时候告诉你:哪条线正在悄悄失血。

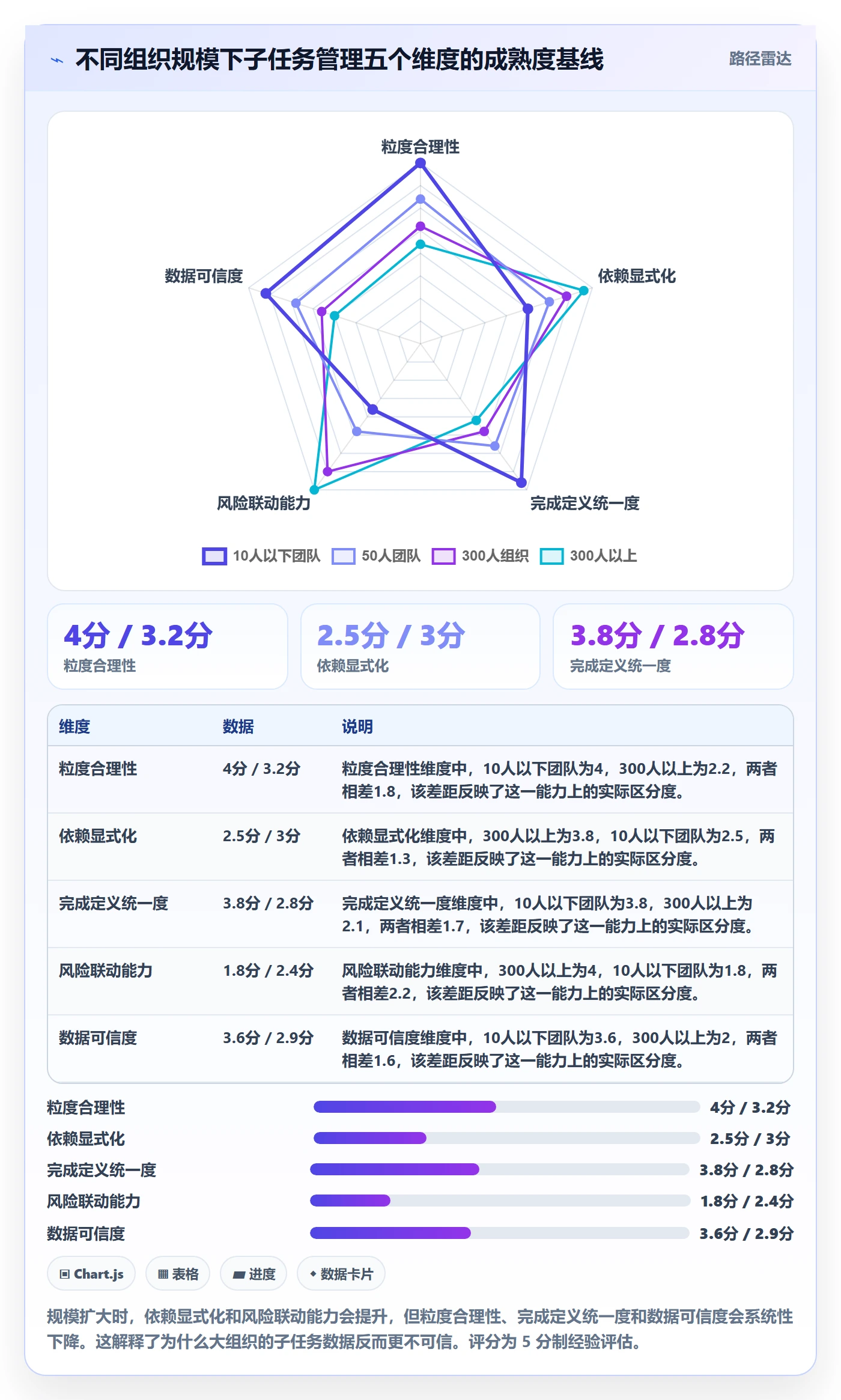

2. 三个反常识判断

反常识判断一:子任务完成率越高,越要警惕。当一个团队的子任务完成率长期稳定在 95% 以上,通常意味着两件事之一:要么子任务被拆得足够粗,粗到几乎没有失败的可能;要么团队成员已经把子任务当成"打卡项",先标记完成再补工作。这两种情况下,完成率都是一个失真指标。

反常识判断二:子任务的评论比子任务的状态更有价值。状态字段是结构化的、被规训过的;评论是混乱的、真实的。我在复盘时统计过,一个项目 70% 以上的风险信号最早出现在子任务评论里,而不是出现在风险登记册或周报里。

反常识判断三:子任务的合理数量是有上限的,而且上限比你想的低。当单个项目的活跃子任务超过 300 个,项目经理对细节的掌控力会急剧衰减。这不是态度问题,是注意力带宽问题。

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

3. 子任务管理的四个控制点

把上面三点收拢,我通常会把子任务管理压缩成四个控制点,任何子任务体系只要这四个点跑通,就基本能撑住风险控制的主干。

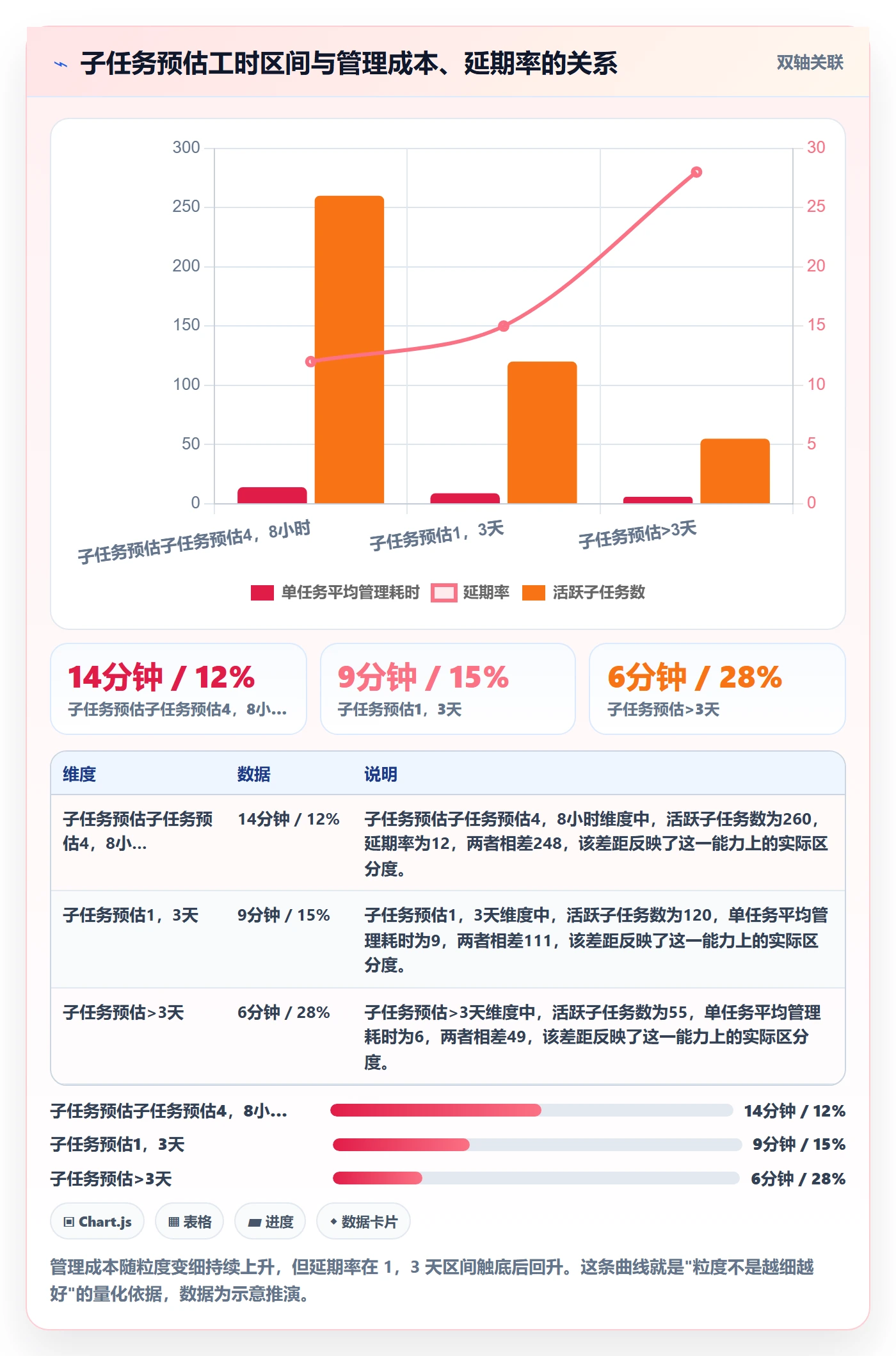

  1. 粒度控制:单个子任务的预估工时落在可验证的区间内,超过就说明它还没拆完,低于就说明它已经碎到不值得管理。
  2. 依赖控制:每个子任务必须能回答"我在等谁"和"谁在等我",回答不了的就是隐藏的关键路径。
  3. 暴露控制:子任务一旦进入阻塞状态,必须在约定时间内自动升级为风险条目,而不是静静躺在看板上。
  4. 收敛控制:子任务的完成定义必须包含验收标准,否则完成率统计的是"提交率"而不是"交付率"。

这四个控制点里,最容易被忽略的是第三个。绝大多数团队的子任务看板上都有一个"阻塞"列,但那个列往往是死水,任务进去了就没人管,因为没有任何机制强制它出来。

二、真实场景:三个让我改变方法的项目片段

1. 场景一:拆到第四层,没人再点开

2022 年我参与一个金融行业客户的系统重构项目,团队 60 多人,项目经理非常有责任心,把 WBS 拆到了第四层,最细的子任务预估是 0.5 小时。项目启动两周后,看板上出现了 470 多个活跃子任务。

第三周我发现一个细节:团队成员的日均子任务状态更新次数从上线首周的 3.4 次掉到了 0.9 次。也就是说,子任务颗粒度超过某个阈值后,更新成本会超过它带来的信息价值。

更麻烦的是,第四层子任务的问题根本无法向上传导。一个 0.5 小时的子任务延期两天,在父任务层面看只是"进度 87%",没人意识到它卡住了一个跨部门接口。

2. 场景二:子任务完成率 100%,里程碑还是延期

另一个制造行业的项目更典型。项目中期我拿到一份周报,上面写着所有子任务完成率 100%,同时写着关键里程碑延期两周。这两条信息同时出现在一页 PPT 上,居然没人觉得矛盾。

我抽了 15 个子任务逐个回看,发现其中 11 个的"完成"是指"代码已提交",但代码评审还没过、还没合并、还没联调。子任务的完成定义只覆盖到开发动作,没有覆盖到交付动作。完成定义(DoD)不统一,是所有子任务数据失真的源头。

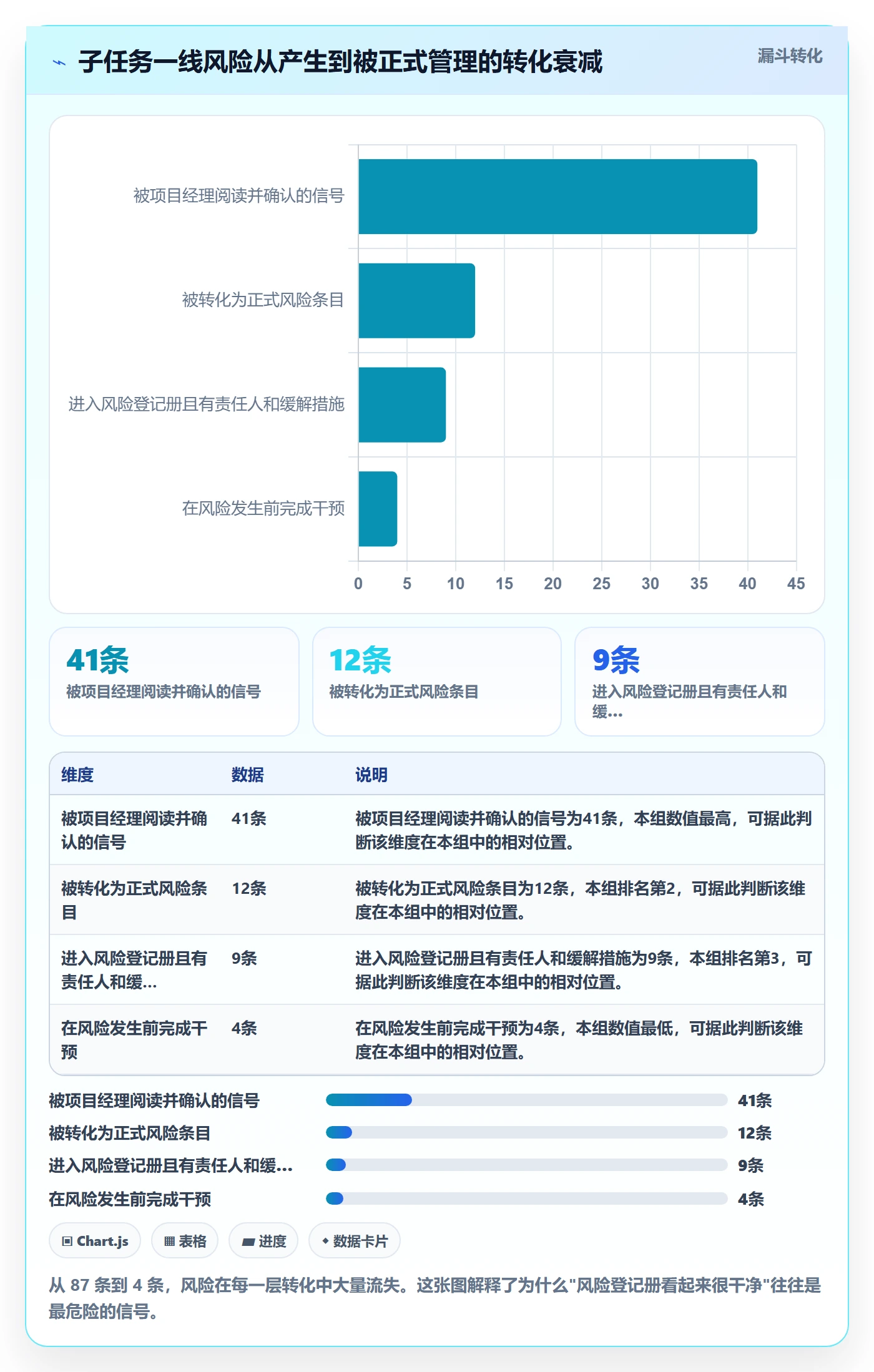

3. 场景三:风险躺在子任务评论里,不在风险登记册里

第三个项目让我彻底改了做法。项目复盘时我们对比了两个数据源:一是正式的风险登记册,记录了 12 条风险;二是所有子任务评论里出现过"可能""来不及""等不到""需要确认"等词条的记录,共 87 条。

两者交叉比对后,只有 9 条风险是重合的。也就是说,正式风险登记册漏掉了将近 90% 的一线风险信号。而这些信号,恰恰都藏在子任务评论这种"非正式沟通"里。

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

三、七个常见误区:它们为什么看起来都对,实际都有害

1. 误区一:子任务越细越好

"拆到 8 小时以内"是一条被广泛引用的经验,但它的原始语境是单人单日可验证交付,而不是"越小越好"。当子任务细到小时以下,管理开销会指数上升。

我的经验阈值是:单个子任务的预估工时落在 4 小时到 3 个工作日之间最舒服。低于 4 小时,更新成本高于信息价值;高于 3 个工作日,一旦延期就很难在周内发现。

2. 误区二:只看完成率,不看重开率

完成率是滞后指标。真正有预警价值的是重开率,即被标记完成后又被重新打开的子任务比例。一个团队如果重开率超过 12%,说明完成定义模糊;如果重开率为 0,先怀疑数据是否可信。

3. 误区三:用子任务数量衡量工作量

子任务数量跟工作量之间没有稳定关系。一个 3 天的调研任务可能只有 1 个子任务,一个 2 小时的配置修改可能被拆成 5 个。用数量做考核指标,只会引导团队去拆无意义的任务。

4. 误区四:把阻塞当成状态,而不是事件

这是我最想纠正的一点。把"阻塞"做成看板上的一列,任务放进去就静止了。阻塞应该是一个带有时间戳的事件,而不是一个可以长期停留的状态。事件一旦发生,就必须有超时升级机制。

5. 误区五:子任务的负责人等于唯一执行人

子任务需要一个明确的问责人,但不代表只有一个人参与。把负责人理解成"唯一执行人",会导致跨职能协作被隐藏,最终结果就是每个人都完成了自己的子任务,但整体交付失败。

6. 误区六:依赖关系靠口头同步

口头同步的依赖,在项目压力上升时第一个被牺牲。凡是跨越两个以上团队或两个以上迭代周期的依赖,都必须显式记录在工具里,并且带上游交付日期和下游需求日期。

7. 误区七:风险控制是项目经理一个人的事

项目经理能看到的细节永远比一线少。让每个子任务的负责人在遇到阻塞时主动登记,比项目经理每天扫一遍看板有效得多。关键是降低登记成本,如果登记一条风险要填 12 个字段,没人会填。

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

四、专业判断逻辑:粒度、耦合与风险暴露度

1. 粒度判断:用"可验证交付物"而不是"工时"做标尺

工时是估算结果,交付物是事实。我更倾向于用一句话判断粒度是否合适:这个子任务能不能用一句话说清"做完之后,别人能看到什么"?说不清,就说明它还是一个动作集合,而不是一个交付单元。

举个具体对比。反例是"完成用户模块的接口开发",正例是"用户模块 3 个接口在联调环境返回 200 且通过 12 条用例"。前者是动作描述,后者自带验收标准,可以直接判断成败。

2. 耦合判断:四种依赖类型必须区分对待

很多团队只知道"有依赖",不知道依赖有类型。不同类型的依赖,风险处理方式完全不同。

依赖类型 含义 典型风险 处理建议
完成,开始(FS) 上游完成后下游才能开始 上游延期直接传导 设置缓冲期,上游必须给出承诺日期
开始,开始(SS) 上游开始后下游才能开始 上游准备不足导致反复 明确上游"可开始"的判定条件
完成,完成(FF) 上下游必须同时完成 联调类任务互相等待 提前锁定联调窗口,避免互相拖
开始,完成(SF) 下游完成前上游不能停 常被忽略,隐蔽性最强 单独列入风险清单,每迭代复查

我的观察是,SF 类依赖是最容易被漏掉的一类,也是造成"最后一周突然发现来不及"的高频原因。因为它看起来不像依赖,更像是"持续支持"。

3. 风险暴露度:把子任务翻译成一个可排序的数值

项目经理真正需要的不是"有风险",而是"哪个风险先处理"。我习惯用一个简单的暴露度公式做粗排序:

风险暴露度 = 发生概率 × 影响面 × 暴露时长。发生概率和影响面各按 1,5 打分,暴露时长按子任务被阻塞的天数计算。

这个公式不需要精确,它的价值在于强迫团队回答三个问题:这件事多大概率出问题?出问题影响谁?如果不管,它会烂多久?

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

五、工程实践案例:100 人以上组织怎么把子任务和风险打通

1. 场景背景

2023 年我参与一家 400 人规模的智能硬件企业的研发流程改造。他们此前用的是某海外项目管理平台,2022 年因为数据合规和本地化要求,需要迁移到国产平台,同时治疗一个老毛病:子任务数据和风险数据是两套东西,永远对不上。

最终他们选择了 PingCode。选择理由有三个:一是支持私有化部署,满足数据不出内网的合规要求;二是支持从 Jira 平滑迁移,历史项目和自定义字段可以映射过来,迁移周期控制在两周内;三是对 100 人以上组织的多项目集管理有原生支持。

这里我要说明一点:工具本身不会自动解决风险识别问题,它解决的是"识别成本"和"流转效率"。如果你的流程本身没有定义什么算风险,换什么平台都是一样的结果。

2. 我们做的六件事

  1. 统一工作项类型:把"任务 / 子任务 / 缺陷 / 风险"做成四种独立类型,而不是用标签区分。类型独立之后,才能给风险配置独立的工作流和必填字段。
  2. 给子任务补上三个自定义字段:是否关键路径、阻塞原因分类、验收标准。前两个用于排序风险,第三个用于统一完成定义。
  3. 定义阻塞升级规则:子任务进入阻塞状态超过 24 小时且位于关键路径,自动生成风险条目并通知项目经理。
  4. 把风险来源字段做成必填:每条风险必须回填来自哪个子任务,形成双向追溯。
  5. 压缩风险登记字段:从原来的 12 个必填字段砍到 5 个,登记耗时从平均 4 分钟降到 50 秒。
  6. 建立周度风险扫描机制:每周复盘新增风险与已关闭风险的比值,而不是只看风险总数。

第三件事的关键在于自动化规则。下面是我们在自动化引擎里配置的规则逻辑,伪代码形式,任何支持条件触发的主流项目管理平台都能实现类似效果。

# 子任务阻塞自动升级为风险(伪代码)
WHEN 子任务.状态 == "阻塞"

AND 子任务.阻塞时长 >= 24h

AND 子任务.是否关键路径 == true

THEN

创建 风险条目:

来源 = 子任务#{id}

暴露度 = 概率(3) × 影响面(4) × 阻塞天数

责任人 = 子任务.负责人

缓解措施 = 待补充(24h 内必须填写)

通知: 项目经理 + 技术负责人

若 阻塞时长 >= 72h THEN 升级至 项目集级风险看板

3. 上线前后我观察到的四组变化

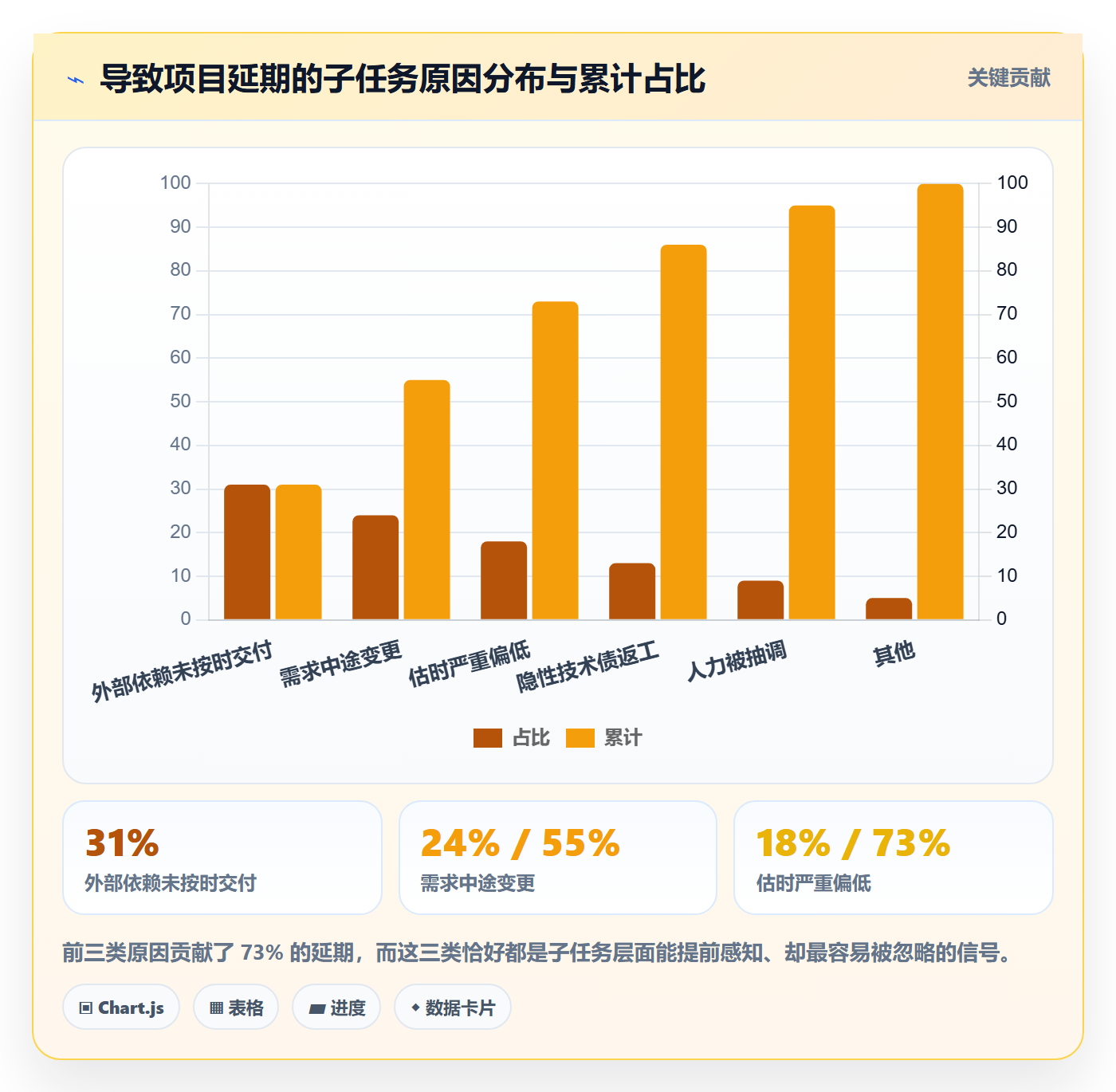

改造前后的对比数据来自该系统 6 个研发团队的 3 个月基线期与 3 个月运行期记录,样本规模约 180 人,属于内部运营数据,不是行业统计。

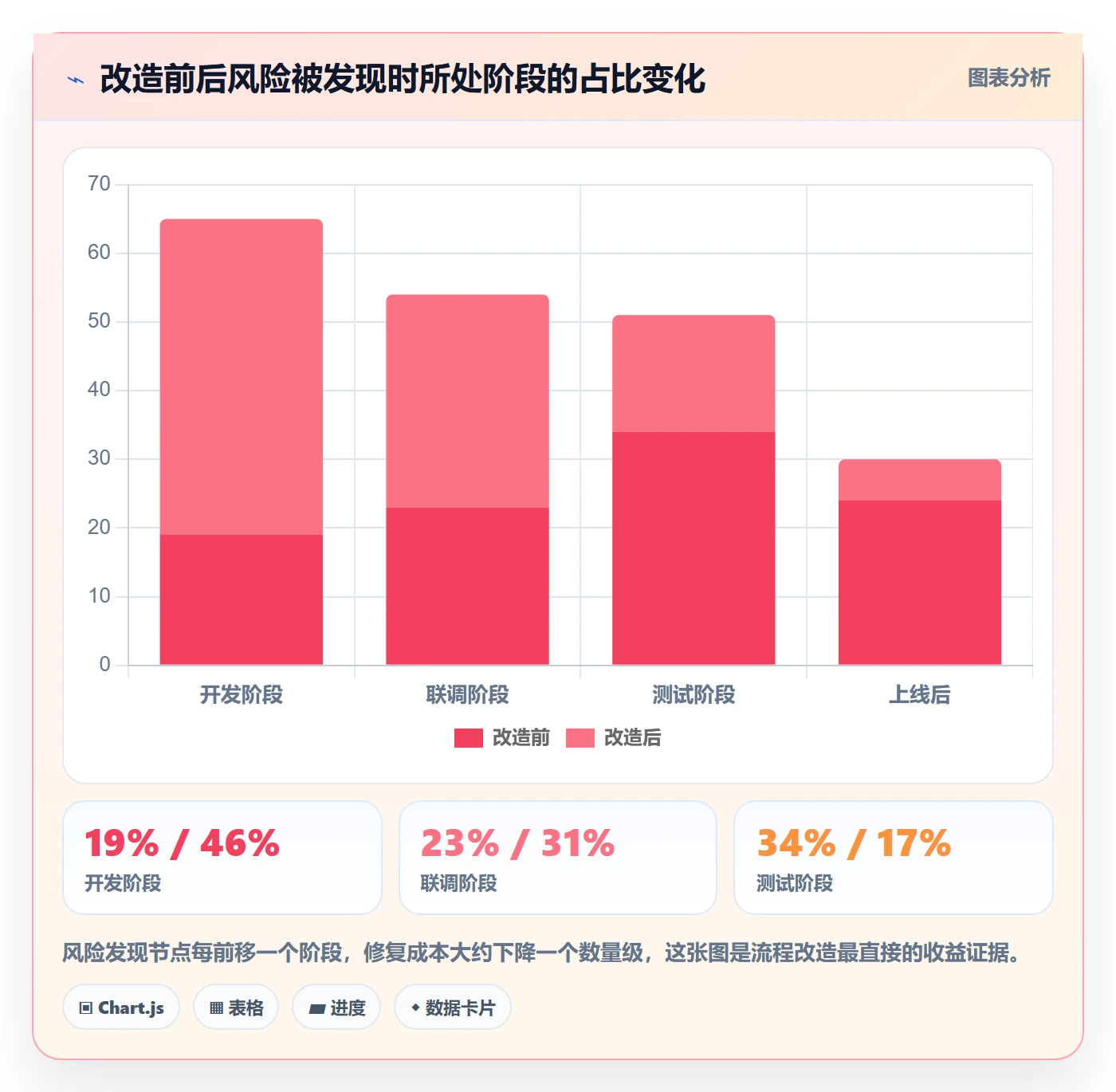

第一组是风险发现阶段。改造前,超过一半的风险是在集成测试甚至上线后才被识别;改造后,这个比例明显下降,大量风险前移到了开发阶段。

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

第二组是风险登记成本。字段从 12 个压缩到 5 个之后,每条风险的登记耗时从 4 分钟降到 50 秒左右,月度新增风险条目数量从 11 条上升到 34 条。条目变多不是变糟了,而是以前那些沉默的风险终于被说出来了。

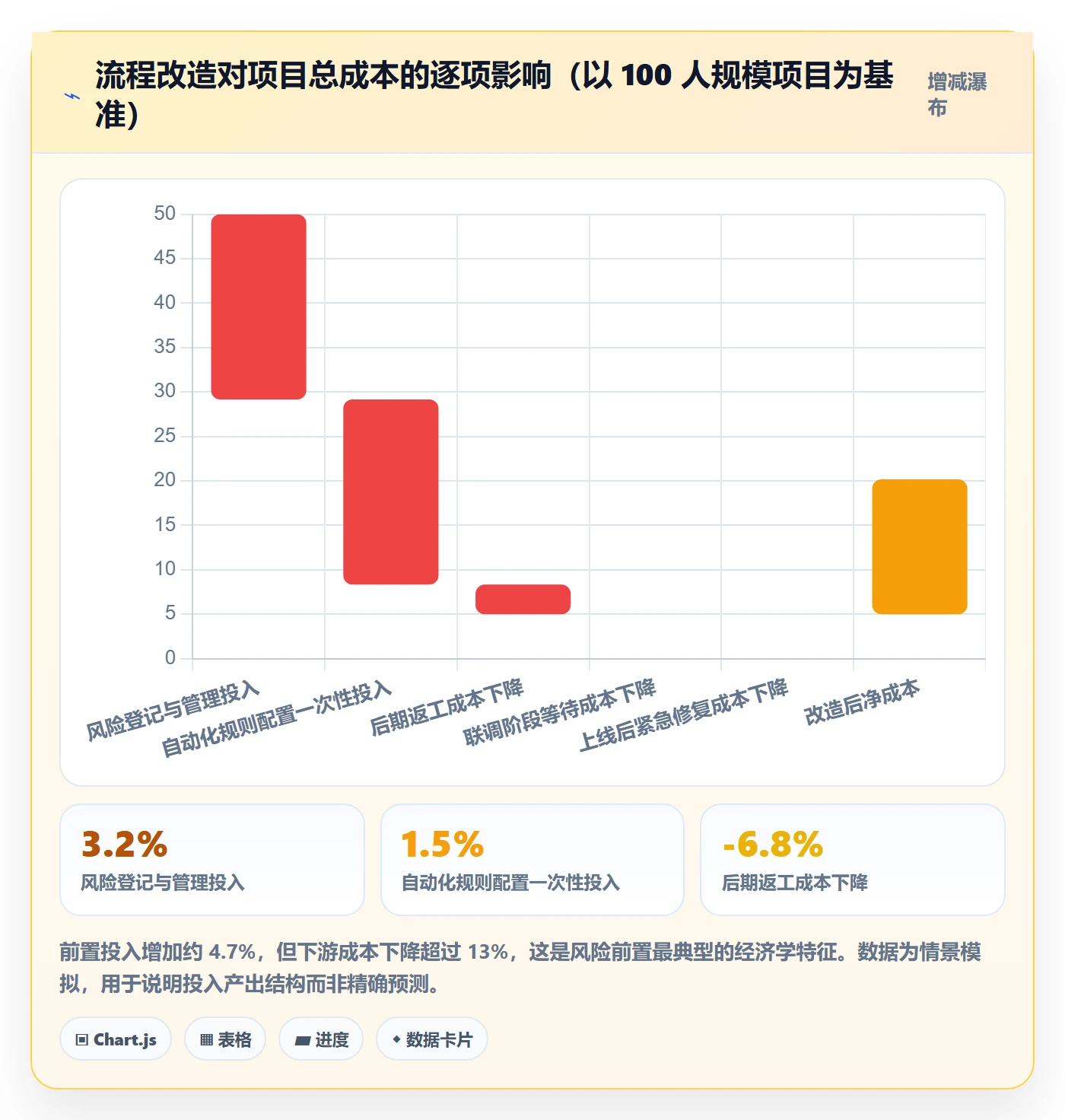

第三组是返工工时。6 个团队的平均返工工时占比在这 3 个月里从 21% 下降到 13%,其中降幅最明显的是联调阶段。

第四组是子任务重开率。改造前重开率几乎测不出来,因为团队很少重开任务;改造后重开率稳定在 8%,11% 之间。这个数字上升,恰恰说明完成定义变严了。

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

六、不同情况下的行动建议

1. 10 人以下小团队:先把完成定义统一,别急着上工具

小团队最大的问题不是缺工具,而是每个人对"完成"的理解不同。建议先做一件低成本的事:为最常见的 5 类子任务各写一句验收标准,贴在团队可见的地方。

工具层面,用看板 + 一个"阻塞"标记就够。不要引入复杂的工作流,那会成为负担。小团队的核心指标是子任务重开率,不是完成率。

2. 10,50 人团队:建立阻塞升级机制

这个规模开始出现信息衰减,项目经理很难靠盯人发现所有问题。关键动作有两个:一是把阻塞做成带时间戳的事件而非状态列;二是设置 24 小时和 72 小时两级升级线。

同时建议引入"是否关键路径"这个字段。它能让你的周会从"逐条过任务"变成"只看关键路径上的阻塞",效率提升非常明显。

3. 50,300 人组织:把子任务和风险做成一条流水线

这个规模的组织,问题和我在第五节的案例高度相似:子任务一套数据,风险一套数据,两者永远对不上。此时需要的不是更细的拆解,而是一条自动化流水线。

如果同时有数据合规、私有化部署或国产替代需求,可以考虑 PingCode 这类支持私有化部署、并且能承接 Jira 历史数据平滑迁移的平台。迁移的关键难点从来不是数据搬运,而是自定义字段和状态的映射规则设计,这部分建议单独留出两周做映射验证。

4. 300 人以上或多项目集:从子任务治理升级到项目集风险治理

到这个规模,单个项目的子任务管理已经接近管理带宽的极限,必须转向项目集视角。核心变化是:风险不再按项目聚合,而是按风险类型聚合,看的是同一类风险在多个项目里的重复发生率。

这时候你会看到一个很有意思的现象:不同项目的子任务问题高度雷同,往往集中在两三类根因上。解决这两三类根因,比在每个项目上做局部优化收益大得多。

5. 外包或跨公司协作场景:依赖必须显式化

外包场景下,你无法要求对方按你的子任务规范执行。可行做法是:把对方交付物定义成里程碑级的子任务,只在一个层级上管理,同时强制记录上游交付日期和下游需求日期两个字段。

不要在对方的颗粒度上做管控,那注定失败。你能管控的是接口日期和验收标准。

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

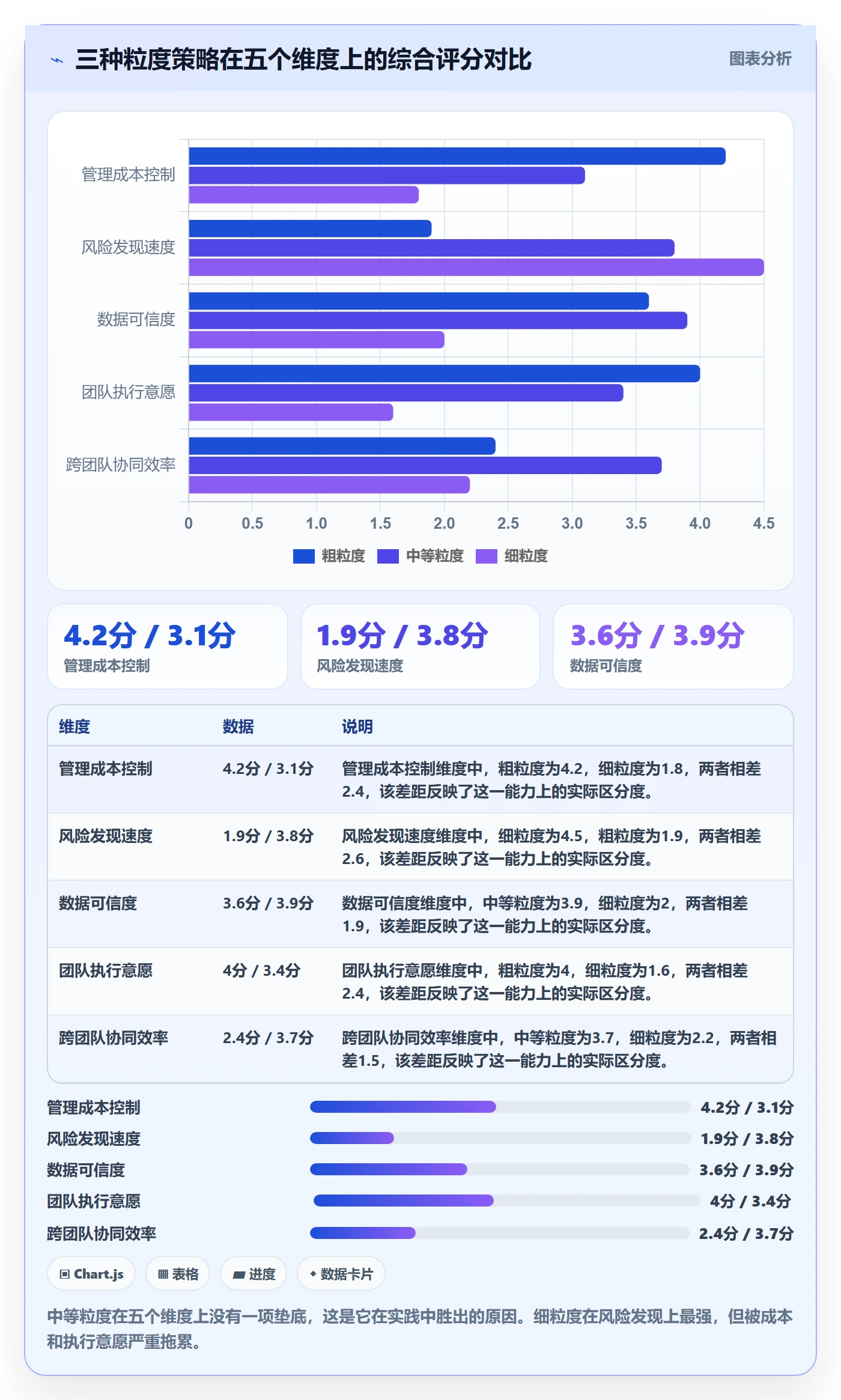

七、不同情况下的取舍:没有最优解,只有匹配

1. 粒度粗细的取舍

粗粒度省管理成本,但风险发现滞后;细粒度风险敏感,但管理开销高。取舍的判断标准不是团队喜好,而是你的项目允许的"最晚发现时间"。

如果一次延期需要两周才能补救,那你的子任务粒度必须保证任何问题能在一周内被发现,反过来推就是单个子任务不超过 3 个工作日。

粒度策略 管理成本 风险敏感度 数据可信度 适用场景
粗粒度(3 天以上) 低 低 较高 需求稳定、技术成熟、周期长
中等粒度(4 小时,3 天) 中 高 高 大多数研发项目
细粒度(4 小时以下) 高 极高 低 强合规、强审计场景

2. 自动化与灵活性的取舍

自动化规则能降低风险登记成本,但规则太严会让团队想办法绕过它。我的经验是:自动化只用在"升级"和"通知"上,不用在"判定"上。让系统提醒人,而不是让系统替人做判断。

比如前面那条阻塞 24 小时自动生成风险的规则,它只是创建一个待确认条目,不会直接把子任务标记为风险。人依然拥有最终判断权,但判断这件事被推到了他面前,而不是等他主动想起来。

3. 工具投入与流程投入的取舍

很多组织遇到子任务管理混乱,第一反应是换工具。但从我参与的改造项目看,流程定义清楚但工具朴素,效果通常好于工具先进但流程模糊。

合理的顺序应该是:先定义完成标准 → 再定义阻塞升级规则 → 然后才选工具来固化规则。反过来做,你只是把混乱数字化了一遍。

4. 透明度与心理安全的取舍

这一条最容易被忽略。当你要求团队主动登记阻塞和风险时,等于要求他们公开承认自己遇到了困难。如果组织文化把"登记风险"等同于"能力不足",那么再好的机制也会被数据美化掉。

可行的做法是:把风险登记数量纳入正向激励,而不是把它和绩效扣分挂钩。我在一个团队里见过最有效的做法,是在周会上公开表扬"本周最早暴露风险的人",坚持两个月,登记量自然就上来了。

子任务管理指南:项目经理如何做好任务管理,风险控制全流程

八、可复用的检查清单与落地模板

1. 子任务创建时的五问清单

每创建一个子任务,让负责人在 30 秒内回答五个问题。回答不了的,说明这个子任务还没想清楚。

  1. 做完之后,别人能看到什么可验证的结果?
  2. 这个子任务预估需要几个人天?是否落在 4 小时到 3 天之间?
  3. 它在不在关键路径上?
  4. 我在等谁,或者谁在等我?
  5. 如果我卡住了,多久之内必须上报?

2. 每周必看的四个指标

  • 子任务重开率:反映完成定义是否被认真执行,健康区间大致在 5%,12%。
  • 阻塞平均时长:反映风险响应速度,超过 2 天就要查流程。
  • 风险条目与子任务的双向关联率:低于 60% 说明风险还在靠人肉汇总。
  • 关键路径子任务的按期率:这才是真正的进度指标,其他都是参考。

3. 一个可直接套用的风险暴露度排序表

风险条目 发生概率(1,5) 影响面(1,5) 暴露时长(天) 暴露度 处理优先级
第三方支付接口未按时提供沙箱 4 5 6 120 最高
核心模块估时偏低导致联调挤压 3 4 4 48 高
测试环境资源不足 3 2 5 30 中
文档编写人力被抽调 2 2 3 12 低

这张表的价值不在于分值多精确,而在于它把"感觉上很急"变成了"排序上靠前"。当两个人对优先级有分歧时,把三个参数摊开讨论,比争论"我觉得"有效得多。

4. 落地节奏建议:先跑一个迭代,再谈推广

不要一次性把整套机制推给所有团队。我建议的做法是选一个 15 到 30 人的团队,用一个完整迭代(2,3 周)跑通三个动作:统一完成定义、设置阻塞升级规则、建立风险来源必填。

一个迭代之后,对比两组数据就够了:风险在联调阶段及之前被发现的比例,以及子任务重开率。如果前者上升、后者落在 5%,12% 区间,这套机制就是有效的。如果没有变化,先检查规则设计,再考虑换工具。

结语:子任务管理的高级形态,是让风险自己浮上来

回到开头那个反常识现象。子任务完成率之所以不预示项目成败,是因为它测量的是"团队有没有在动",而不是"项目有没有在往对的方向动"。

我这些年最认可的一个判断是:好的子任务体系,不是让项目经理看得更细,而是让异常自己冒出来。当阻塞超过 24 小时会自动生成风险条目,当每条风险都能追溯到具体子任务,当完成定义严格到重开率稳定在 8% 左右,你其实已经不需要每天扫看板了。

我的建议是,不要从"重新设计 WBS"开始。从最小的一个动作开始:把"阻塞"从看板上的一列,改成带时间戳、会超时升级的事件。就这一件事,能在两周内改变你对项目真实状态的感知精度。

如果你所在的组织超过 100 人、并且正在处理数据合规或国产替代问题,可以在做这件事的同时评估支持私有化部署、支持 Jira 平滑迁移的项目管理平台,让机制先跑起来,再让工具去固化它。顺序反了,投入会白花。

下一步,选一个正在进行的项目,把过去两周所有子任务评论里出现过"可能""来不及""等不到"的条目捞出来,数一下有几条进入了你的风险登记册。这个数字,就是你的子任务管理体系的真实成熟度。

常见问题解答(FAQ)

1. 项目经理为什么一定要把大任务拆成子任务?拆到什么颗粒度才算合适?

我以前带项目时也觉得把任务拆太细很浪费时间,觉得只要把大方向和里程碑定好就行了。结果到了执行阶段,成员之间互相等、进度汇报全是“快好了”,延期了才知道卡在哪。后来我才意识到,问题不是拆不拆,而是拆到什么程度。

判断标准只有一个:每条子任务的预计工时落在半天到两天之间。超过两天说明还可以继续拆,低于半天说明拆过头了,管理成本会超过收益。具体做法是先用工作分解结构把交付物拆到可独立验收的层级,再检查三条:这条子任务是否有唯一负责人、是否有明确的完成定义、是否能在一次沟通内说清楚验收标准。三条都满足就可以停手。

另外建议按“动词+对象+结果”的格式命名子任务,比如“完成登录模块接口联调并通过冒烟测试”,避免出现“跟进一下”“优化相关逻辑”这类无法判断是否完成的描述,这类模糊子任务是项目延期最主要的隐性来源。

2. 子任务之间的依赖关系怎么管,才不会出现一个人卡住整条链路的情况?

我遇到过最典型的一次是前端等后端接口、后端等数据库设计确认、数据库又在等产品补字段说明,一条链上四个人全在等,只有一个人真正在干活。我当时就想,有没有办法提前看出这种阻塞点。

核心动作是在排期阶段就把依赖关系显性化,而不是等到执行时靠沟通发现。具体做法有三步:第一,在子任务上标注前置任务和阻塞类型,区分硬依赖(必须等)和软依赖(可以并行但要同步);第二,找出关键路径上的子任务,把它们标红单独盯,其他子任务延一天可能没事,关键路径延一天项目就延一天;

第三,对每条硬依赖预留至少20%的缓冲时间,不要按理想工期排满。判断依据是:如果一条链路上有三个以上的串行硬依赖,就必须考虑拆解或并行化,比如让前端先用Mock数据开发,后端接口就绪后再切换真实联调。

每周做一次阻塞清单复盘,只盯当前处于等待状态的子任务,通常能提前两三天发现风险,而不是等到交付日当天才发现。

3. 子任务延期了,项目经理应该先追责还是先救火?怎么处理才不影响团队士气?

我以前的第一反应是问“为什么没做完”,结果连续几次之后,团队汇报越来越保守,明明三天能干完的活报五天,进度反而更失真了。我很想知道,延期这件事到底应该怎么处理才是对的。

先救火,再复盘,追责放在最后且只针对重复性问题。具体做法是分三步:第一步,延期当天确认剩余工作量和最快恢复路径,把子任务重新拆分或调整优先级,先保证关键路径不被拖垮;

第二步,判断延期性质,偶发的估算偏差属于正常波动,同一人同一类型任务连续两次以上延期才值得单独谈,这说明是能力、资源或流程问题而不是态度问题;第三步,把延期原因记录成可统计的标签,比如估算偏差、外部依赖、需求变更、资源冲突,按月看分布。

经验数据是,一个健康的项目里纯估算偏差导致的延期应该在总延期的三成以内,如果超过一半,说明排期方法本身有问题,需要引入历史工时参考而不是靠拍脑袋,这种情况下追责个人是没有意义的。

4. 用表格还是用专业工具管理子任务,小团队有没有必要上系统?

我们团队一共八个人,一开始用在线表格管理子任务,后来任务一多就乱了,谁改了哪一行都看不出来,依赖关系也画不清。我在犹豫要不要换成专业的项目管理工具,又担心上了系统反而增加大家的填报负担。

判断标准不是团队人数,而是任务量和协作复杂度。可以先用三个信号判断:一是同时在跑的子任务超过五十条,二是跨职能依赖超过三层,三是每周花在同步进度上的会议时间超过两小时。命中任意两条,表格的维护成本就会超过工具的学习成本,这时候应该换成专业的项目管理工具。

选型时重点看四项能力:子任务能否挂在主任务下并单独指派负责人、是否支持依赖关系和关键路径视图、是否有工时和实际耗时记录、延期能否自动预警。落地时不要一次性把所有流程都搬上去,先跑子任务拆分和状态流转这两个最基础的环节,两周后再加依赖和工时,填报表单字段控制在五个以内。

很多团队上系统失败不是因为工具不好用,而是第一天就要求全员填十几个字段,第二周就没人认真填了。

核心关键词

读者评论

宋
宋嘉宁

把阻塞当成带时间戳的事件而不是看板状态,这点说到我了。我们团队就是看板上有个阻塞列,任务进去后最长躺过两周。后来加了个每天扫一遍的机制,但靠人肉扫还是漏。想问问你们是怎么做超时升级的,是工具里配规则还是项目经理手动盯?

邹
邹舒然

风险藏在评论里这个观察挺真实。我们做复盘时也发现,正式风险登记册写得干干净净,翻子任务评论才知道前端早就说过接口联调可能来不及。问题是评论太散了,一个项目几百条,项目经理根本读不完。有没有人试过用关键词自动捞,误报多不多?

高
高依诺

粒度那段阈值我持保留意见。4 小时到 3 天这个区间对研发任务勉强能用,但我们做硬件结构和测试的,一个验证任务本来就要好几天,硬拆到 3 天内反而是假拆分。粒度标准可能得按工作类型分开定,不能一个阈值套所有团队。

文章包含AI辅助创作:子任务管理指南:项目经理如何做好任务管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344927

赞 (0)
飞飞飞飞
任务合并实操方法:项目经理提升任务管理效率的效率提升方法与模板
上一篇 13小时前
任务合并最佳实践:项目经理任务管理风险控制,常见问题
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
