上周三晚上十点,我在一个 130 人研发组织的项目群里看到一条消息:“今天又开了三个对齐会,任务看板还是没更新,明天站会我讲什么?”发消息的是刚接手跨端项目的张工。我做了十二年项目管理,带过 8 人到 400 人规模的团队,见过最多的一种浪费不是人不够,而是任务在系统里“躺着不动”,项目经理却在会议室里“跑断腿”。这篇文章不讲理论框架,只讲我亲手踩过的坑、量过的数,以及最后真正让任务管理效率提上去的那几件事。

一、先说结论:任务管理低效,90% 出在“切分粒度”和“流转规则”,不是工具不够多

很多人一提任务管理效率,第一反应是“换个更好的工具”。我做过统计:在我接触过的 37 个中大型研发团队里,真正因为工具能力不足导致效率低的,不到 3 个;剩下 34 个的问题集中在两处,任务切得太粗或太细,以及状态流转没有明确规则。

工具解决的是“记录在哪”,而效率和“怎么切、谁来推、什么时候算完”强相关。这两件事不解决,换成任何平台,三个月后依然是一地鸡毛。

1. 我观察到的三个反常识结论

第一个结论:任务越细,整体交付不一定越快。我曾在某电商团队推行“每个任务不超过 4 小时”,结果任务数从 260 个涨到 1400 个,看板直接失控,项目经理每天花 2.5 小时只做状态维护。

第二个结论:状态列越多,信息越不准。很多团队喜欢做“待评审、待开发、开发中、开发完成、待测试、测试中、测试通过、待发布、已发布”九列,结果 60% 的卡片长期停在中间三列。

第三个结论:站会开得越勤,任务更新越少。因为大家默认“会上说一遍就行了”,系统反而成了摆设。

2. 为什么“任务越细越好”是错的

任务切分的本质是在“可控性”和“协调成本”之间做平衡。任务太小,协调成本指数级上升;任务太大,进度不可见,风险暴露太晚。

我的经验值是:单个任务的工作量控制在 0.5 到 3 人天之间。低于 0.5 人天的,合并成子项或写在验收标准里;高于 3 人天的,强制拆分并标注依赖关系。

3. 一条可量化的判断线:任务粒度与切换成本

下面是我们在三个不同粒度的团队里,连续追踪 6 周得到的对比数据。任务粒度指单任务平均工作量,切换次数指每人每天在不同任务间切换的平均次数。

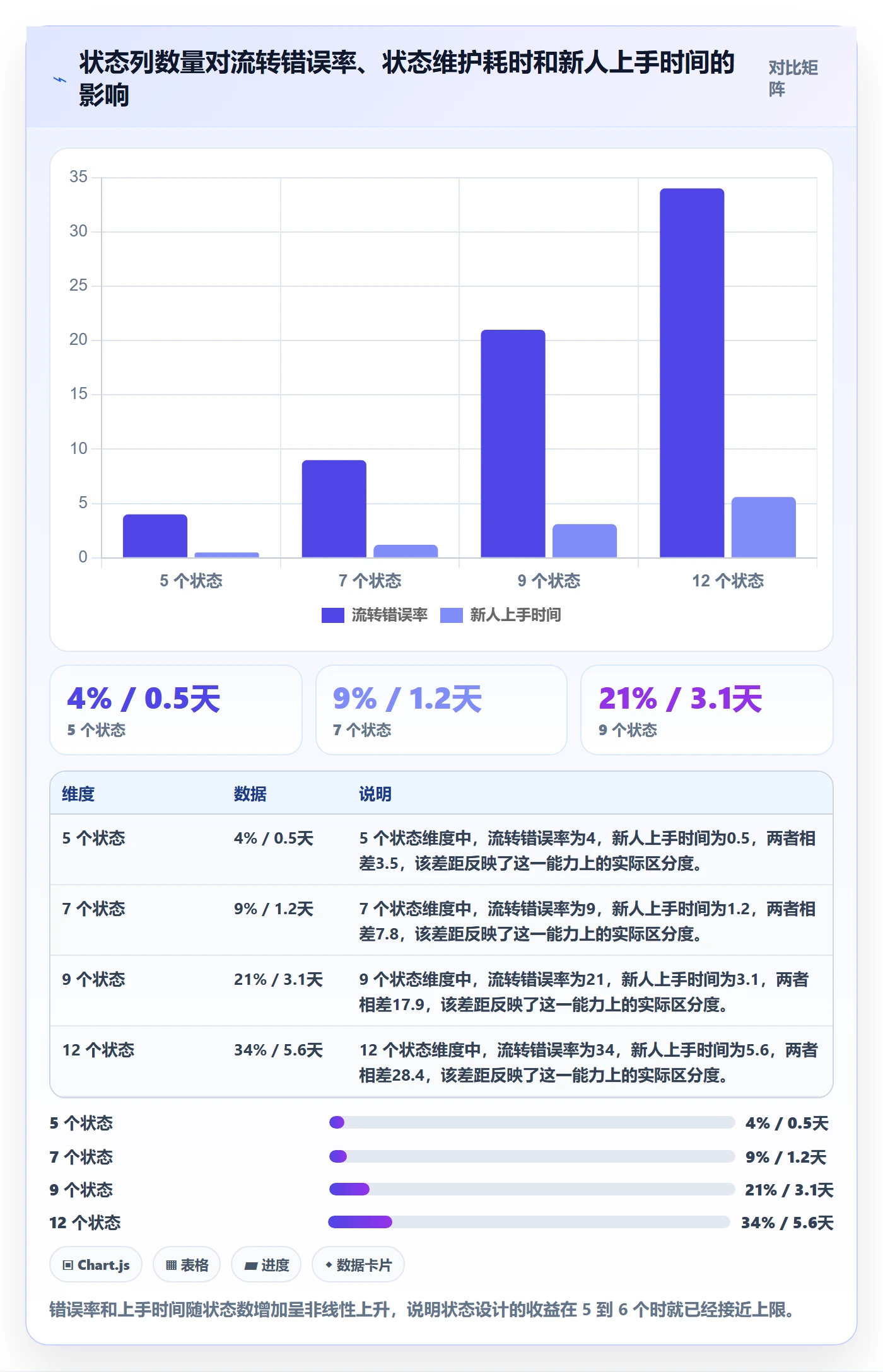

任务最佳实践:项目经理任务管理效率提升,常见问题

这张图的关键信息不在完成率,而在1.5 人天这个拐点。再往下细,完成率反而掉,因为大量任务处于“差一点点”的状态,项目经理被迫频繁介入。

二、背景与真实场景:一个 130 人组织的任务流转现场

2023 年下半年,我作为外部顾问进入一家做企业级 SaaS 的公司,研发 130 人,分 6 个产品线、11 个长期项目。他们的任务管理工具用了三年,字段建了 40 多个,工作流 9 个。听起来很规范,但实际状况是:项目经理每周花在催进度和改状态上的时间,占到了总工时的 58%。

1. 场景还原:三周里的任务统计

我们先做了三周的静默观察,不干预、不提醒,只记录数据。观察期内共产生 1186 个任务,其中 402 个在“进行中”停留超过 10 个工作日,63 个任务的实际负责人和名义负责人不一致。

更麻烦的是依赖关系:有 27% 的任务被阻塞,但系统里没有阻塞标记,只有人在群里@对方。项目经理必须靠翻聊天记录才能拼出真实进度。

2. 任务积压的真实来源

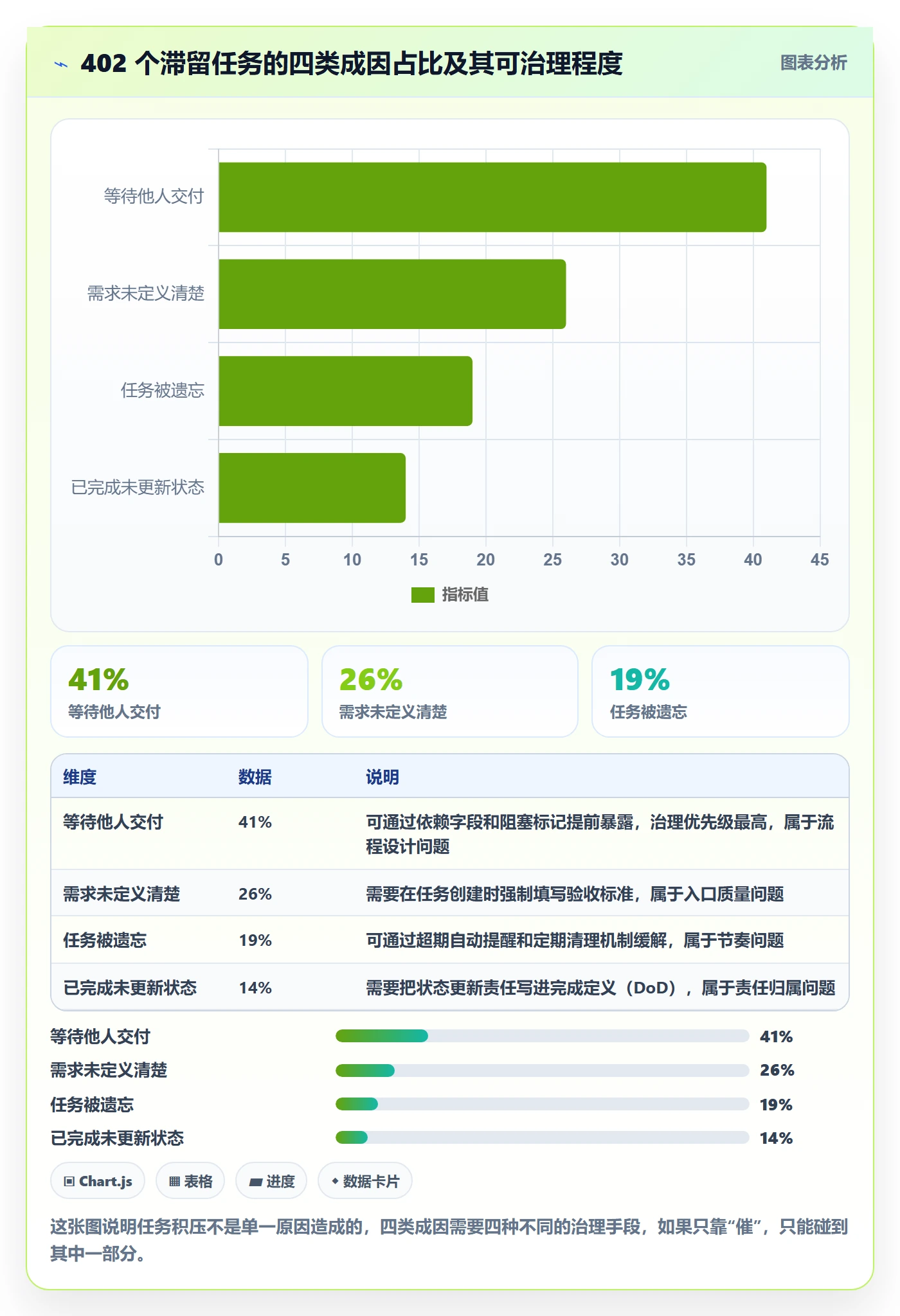

我让团队把 402 个滞留任务逐个归类,最后得到四类原因:等待他人交付(占 41%)、需求本身没定清楚(占 26%)、任务被遗忘(占 19%)、其实已经完成但没人改状态(占 14%)。

注意最后一类,14% 的任务是“幽灵完成”。这不是执行问题,是流程问题,没有明确谁在什么时点更新状态。

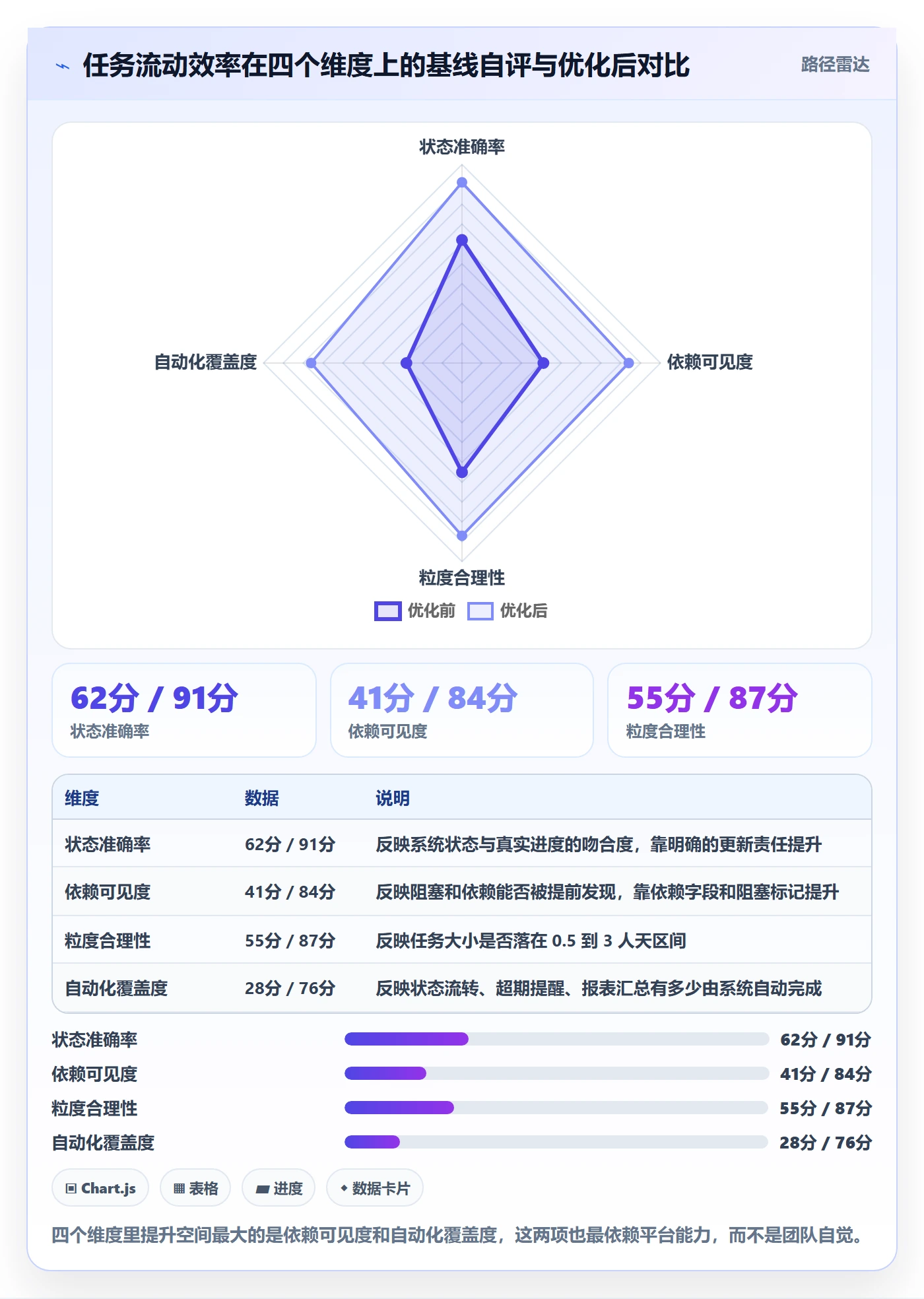

任务最佳实践:项目经理任务管理效率提升,常见问题

3. 项目经理到底在忙什么

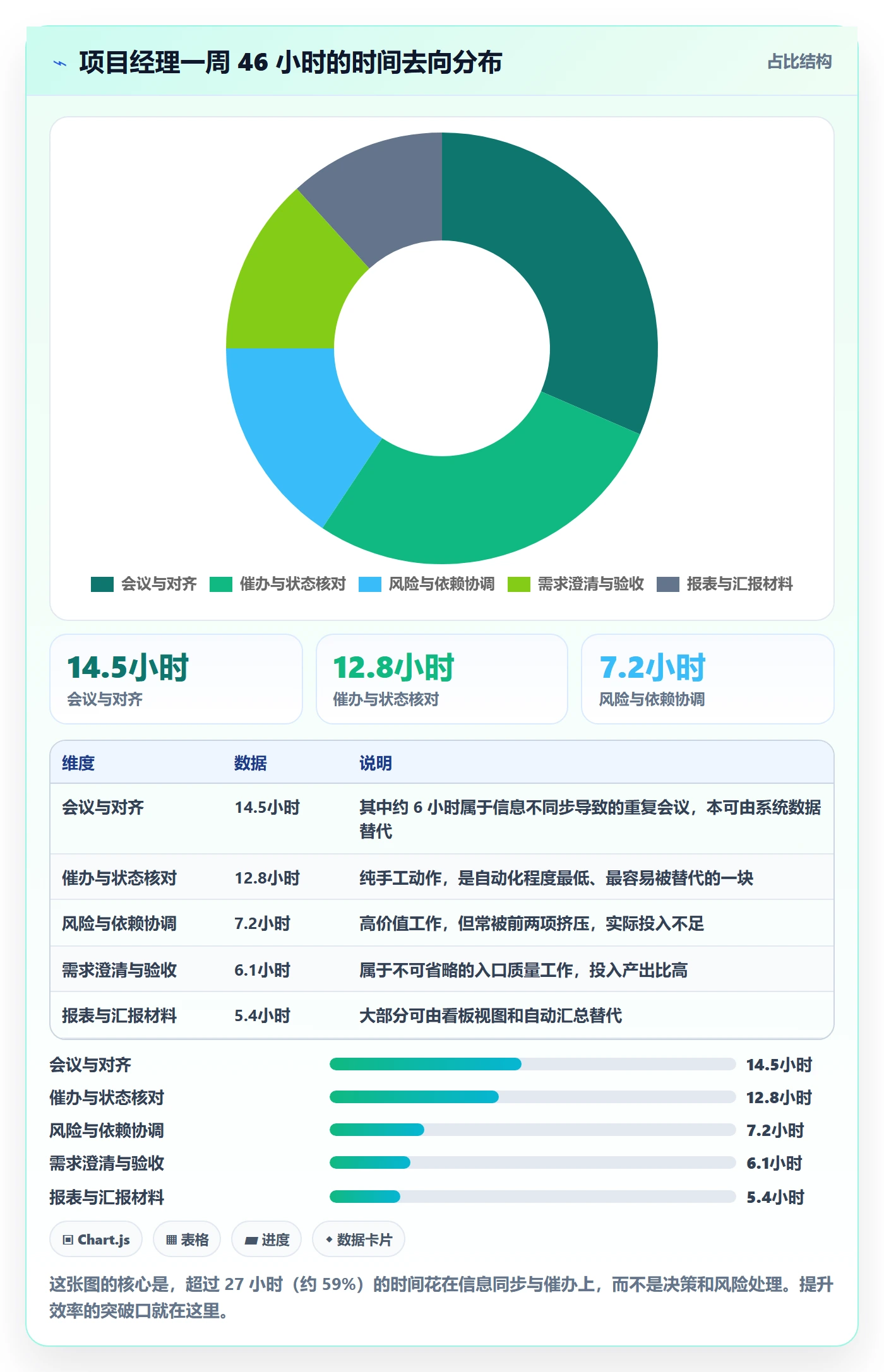

我让其中三位项目经理连续记录两周、以 15 分钟为颗粒度的时间日志。汇总后得到的结果让我并不意外,但对他们来说很刺眼。

任务最佳实践:项目经理任务管理效率提升,常见问题

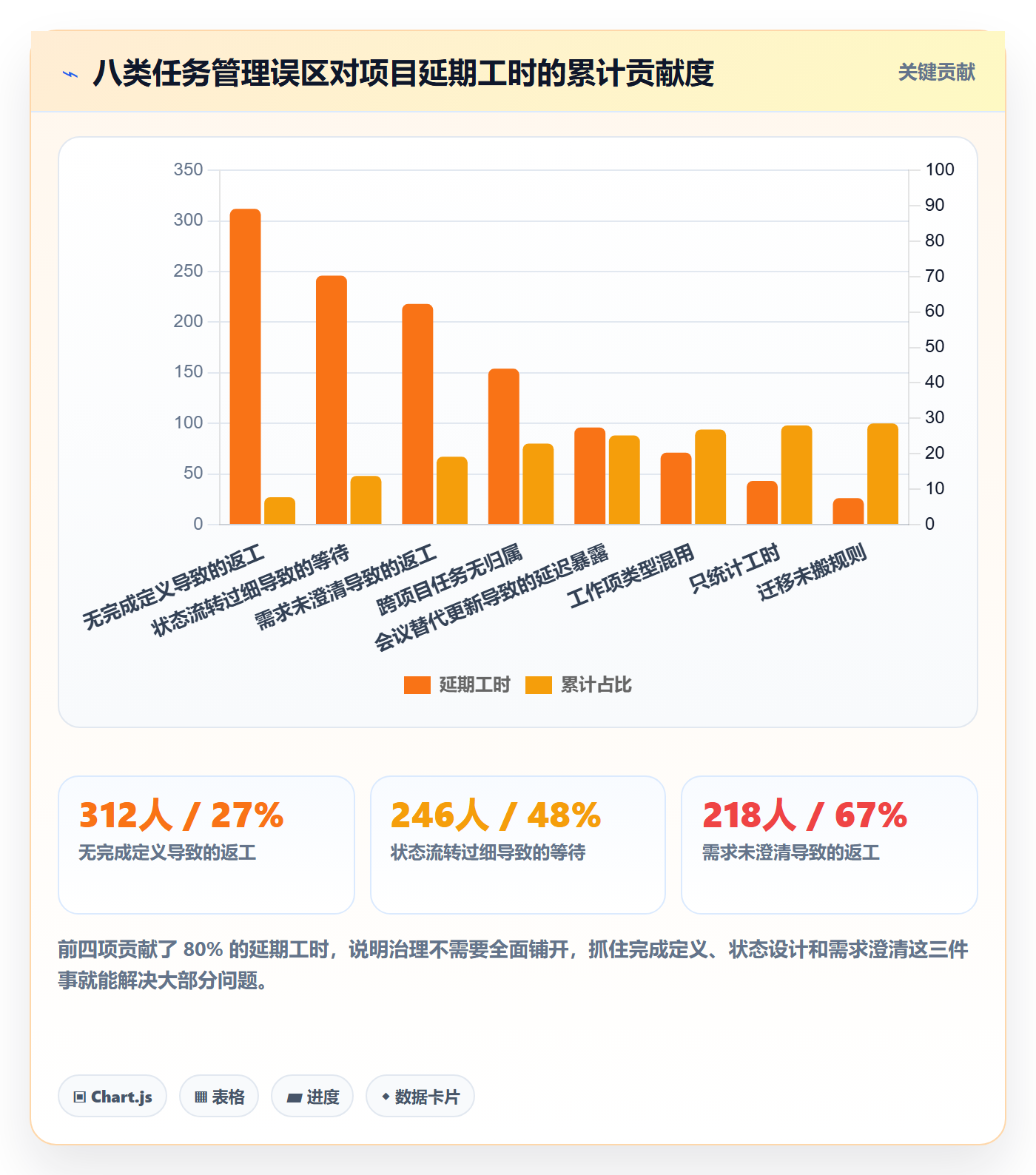

三、拆解常见误区:八个反复出现的任务管理错误

下面这八个误区,我在不同公司见过至少三遍。它们有个共同特点:看起来都很合理,甚至显得很专业,但实际在消耗团队。

1. 误区一:把任务系统当待办清单用

表现是任务只有标题和负责人,没有验收标准、没有工作量、没有依赖。结果就是“完成”变成主观判断,验收时反复扯皮。我的做法是:任务创建模板强制包含验收标准字段,不填不允许保存。

2. 误区二:状态列越多越“精细”

状态列的真正作用是暴露瓶颈,不是记录过程。我建议中大型团队把状态控制在 5 到 6 个:待处理、进行中、阻塞、待验收、已完成,最多加一个“待发布”。

超过 7 个状态后,状态本身的维护成本会超过它带来的信息价值。

任务最佳实践:项目经理任务管理效率提升,常见问题

3. 误区三:没有完成定义(DoD)

“开发完了”和“可以交付了”是两回事。我见过一个团队,任务标记完成但没写单元测试,导致测试环节退回率高达 31%。后来我们把 DoD 写成四项:代码合并、自测通过、验收标准逐条确认、文档更新,退回率降到 7%。

4. 误区四:需求、任务、缺陷混在一个池子里

三种工作项的生命周期完全不同。需求要评审、任务要排期、缺陷要定级。混在一起最直接的后果是优先级失真,缺陷的高优先级会挤掉需求,而需求又会被当成缺陷处理。

我的建议是至少分成三类工作项类型,各自独立的看板和优先级规则。

5. 误区五:用会议代替任务更新

每天站会 15 分钟,20 个人就是 5 人时。一周 25 人时,一个月约 100 人时。如果这些信息本来就在系统里,会议只需要讨论“卡在哪”。

6. 误区六:只统计工时,不统计流动

工时反映投入,流动反映产出。我通常只看三个指标:周期时间、在制品数量、流动效率。流动效率等于实际工作时间除以从开始到交付的总时长,成熟团队能做到 35% 以上,混乱团队往往不到 10%。

7. 误区七:跨项目任务没有归属

一个人同时被三个项目借调,任务散在三个看板上,谁都不知道他今天到底该干什么。解决方式是设置统一的“人员负载视图”,按人聚合所有项目任务,超出阈值就报警。

8. 误区八:迁移工具时只搬字段,不搬规则

这是最贵的一个误区。字段搬过去了,工作流、权限、自动化规则没搬,等于换了个地方重新乱一遍。后面我会用具体案例讲怎么做迁移。

任务最佳实践:项目经理任务管理效率提升,常见问题

四、专业判断逻辑:任务管理效率 = 流动效率 × 信息保真度 ÷ 协调成本

这是我自己用了六年的公式。它不精确,但能帮我快速判断一个团队的问题出在哪一层。

1. 三个变量的定义与测量

流动效率衡量的是任务在生命周期里有多少时间被真正处理。信息保真度衡量系统里的状态与真实状态的一致程度。协调成本是项目经理和团队为同步信息所付出的时间。

三者关系很直接:信息保真度低,协调成本必然高;协调成本高,流动效率就上不去。

2. 判断任务粒度是否合适的四条标准

第一条,任务能否在 3 天内完成;第二条,完成状态能否被客观验证;第三条,是否有唯一负责人;第四条,是否只依赖可识别的上游。

四条里有一条不满足,就应该重新切分。这四条我用得最多,比任何方法论都实用。

3. 状态机设计的最小可用原则

状态机设计我只坚持一件事:每个状态必须对应一个明确的动作或一个明确的等待对象。如果某个状态既不触发动作,也不等待任何人,那它就是冗余的。

任务最佳实践:项目经理任务管理效率提升,常见问题

4. 什么时候该强流程,什么时候该弱流程

我的判断依据是三条:合规要求、人员流动率、跨团队依赖数量。三者都高,就必须强流程;三者都低,弱流程反而更快。

很多团队的问题在于,用一个统一的流程去覆盖所有情况。结果高合规场景漏了审计,低风险场景又被流程拖死。

场景特征 合规要求 人员流动率 跨团队依赖 建议流程强度
小团队快速迭代 低 低 少 弱流程,状态 3 到 4 个
成长期多产品线 中 中 中 中等流程,状态 5 到 6 个
中大型多项目组织 高 中高 多 强流程,状态 6 个加审计字段
强监管行业交付 极高 低 多 强流程加独立审批流

五、案例与数据观察:一个 420 人组织把任务管理重新做了一遍

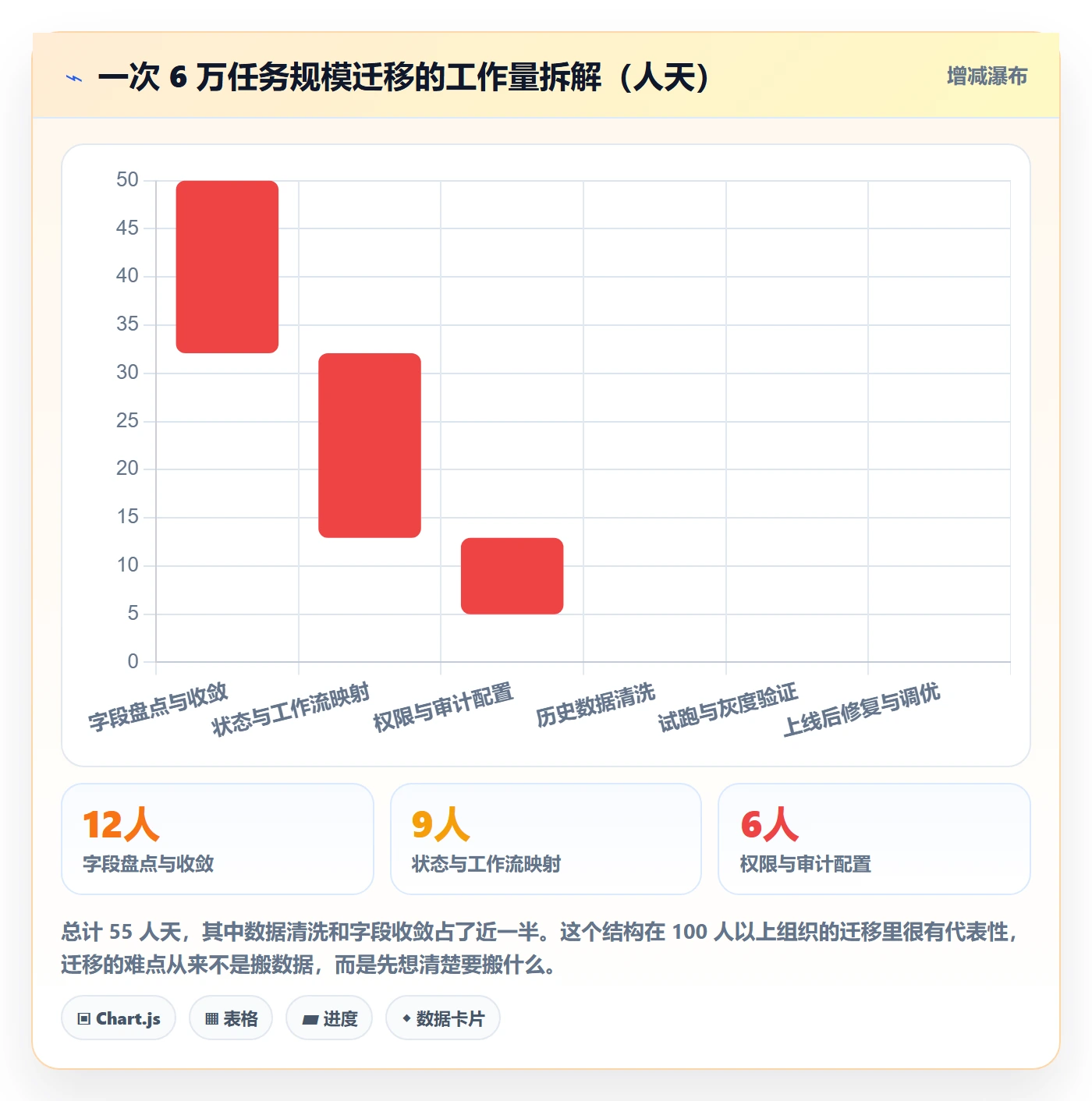

这是我最近一次完整参与的项目。客户是一家做工业软件的企业,研发 420 人,横跨 5 个事业部。他们原来的任务管理平台用了五年,积累了 6 万多个任务、47 个自定义字段、11 套工作流,还有大量离职人员遗留的孤立数据。

他们的诉求很明确:在不停工的前提下完成平台替换,同时把任务管理的规则重新梳理一遍。最终选定的方案是 PingCode,主要原因是它面向 100 人以上组织的多项目协同能力,以及支持私有化部署和 Jira 平滑迁移这两点。

1. 迁移前的任务字段盘点

我们花了三周做字段盘点。47 个自定义字段里,实际仍在使用的只有 19 个,其余 28 个要么为空,要么只在两年前有数据。

字段收拢是迁移里最容易被忽略、收益却最大的一步。字段减少 60% 之后,任务创建时间从平均 4.2 分钟降到 1.6 分钟。

2. 状态映射与工作流收敛

原来 11 套工作流,收敛到 3 套:标准研发流、缺陷流、跨团队协作流。每套状态不超过 6 个。状态映射不能靠自动猜测,必须人工确认,尤其是异常状态。

下面是一段状态映射配置的片段,我们会在正式迁移前用它做一次全量试跑。

# 旧平台 → PingCode 工作项状态映射(片段)
status_mapping:

from: "Open"

to: "待处理"

owner: "项目管理员"

note: "含历史 Reopened 数据"

from: "In Progress"

to: "进行中"

owner: "开发负责人"

from: "Blocked"

to: "阻塞"

owner: "项目经理"

require_field: "阻塞原因"

from: "Resolved"

to: "待验收"

owner: "测试负责人"

from: "Closed / Verified"

to: "已完成"

from: "*"

to: "待处理"

owner: "项目管理员"

note: "兜底规则,需人工复核数量"

迁移前的数据抽样用 JQL 导出,可以快速拿到影响面最大的那批任务:

project in ("CORE", "EDGE", "DATA")
AND status in ("Open", "Reopened")

AND assignee is EMPTY

ORDER BY created ASC

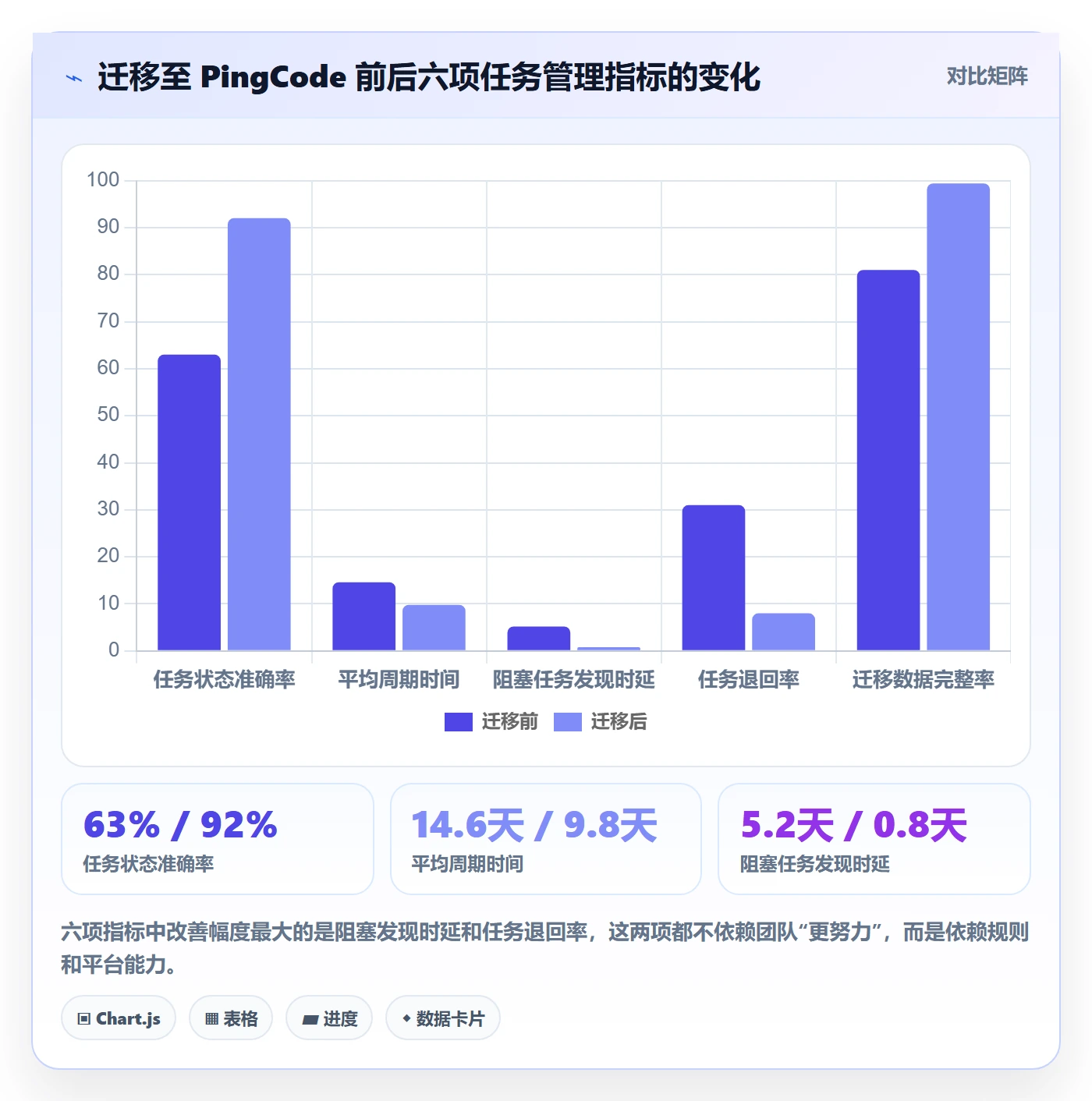

3. 迁移后的指标对比

迁移上线后的第 8 周,我们做了一次完整复盘,采集了六项指标。对比基准是迁移前 12 周的均值。

任务最佳实践:项目经理任务管理效率提升,常见问题

4. 私有化部署下的权限与审计

这家客户属于强监管行业,任务数据不能出内网。私有化部署对他们不是加分项,而是准入条件。部署后我们做了三件事:按事业部划分项目空间权限、开启任务变更审计日志、把关键字段的修改权限收敛到项目经理。

审计日志上线后,任务被静默改期的现象基本消失。这一点在合规审查时省了大量解释成本。

任务最佳实践:项目经理任务管理效率提升,常见问题

六、不同情况下的行动建议

同一套做法不能套在所有团队上。我按规模和约束条件分四类给出建议,你可以直接对照自己的情况取用。

1. 10 人以下小团队

不要建复杂工作流。状态控制在 3 到 4 个,字段不超过 8 个。重点是每天下班前花 5 分钟把状态改对,而不是开会同步。

这个阶段最容易犯的错是“提前为大团队做准备”,结果流程比人还多。

2. 30 到 100 人成长期团队

这个阶段要开始做两件事:统一任务模板和建立依赖字段。人员开始流动,口头约定会失效。

建议每周做一次任务健康度检查,重点看三项:超期未更新任务数、无负责人任务数、无验收标准任务数。

3. 100 人以上多项目组织

这个规模必须上平台化方案。多项目协同、跨团队依赖、资源负载视图是刚需。PingCode 在这类场景里比较贴合,它本身就是面向中大型企业和 100 人以上组织设计的。

重点不是功能多少,而是能否把跨项目的任务负载按人聚合起来。做不到这一点,资源冲突永远靠会议解决。

4. 强合规与私有化要求组织

私有化部署是前提,另外要关注三点:审计日志颗粒度、字段级权限、数据导出能力。PingCode 支持私有化部署,这在国产替代场景里是关键加分项。

如果你现在用的还是海外平台,且面临数据合规压力,PingCode 支持 Jira 平滑迁移,可以作为国产替代的优先选项之一。

团队规模 首要动作 状态数量 关键指标 建议周期
10 人以下 统一任务模板 3 到 4 个 每日状态更新率 1 周内落地
30 到 100 人 建立依赖字段与阻塞标记 5 个 阻塞发现时延 2 到 4 周
100 人以上 平台化加跨项目负载视图 6 个 流动效率 1 到 2 个季度
强合规组织 私有化部署加审计日志 6 个加审批流 数据完整率与审计覆盖率 1 个季度以上

七、不同情况下的取舍

所有任务管理的决策,本质都是取舍。没有哪个选择是全面占优的,只有适不适合当下阶段。

1. 效率与可视化的取舍

要更多可视化,就得接受更多字段和更多维护动作。我的做法是:可视化只保留会被真正使用的部分。一个指标如果连续两周没人看,就下掉。

2. 标准化与自主权的取舍

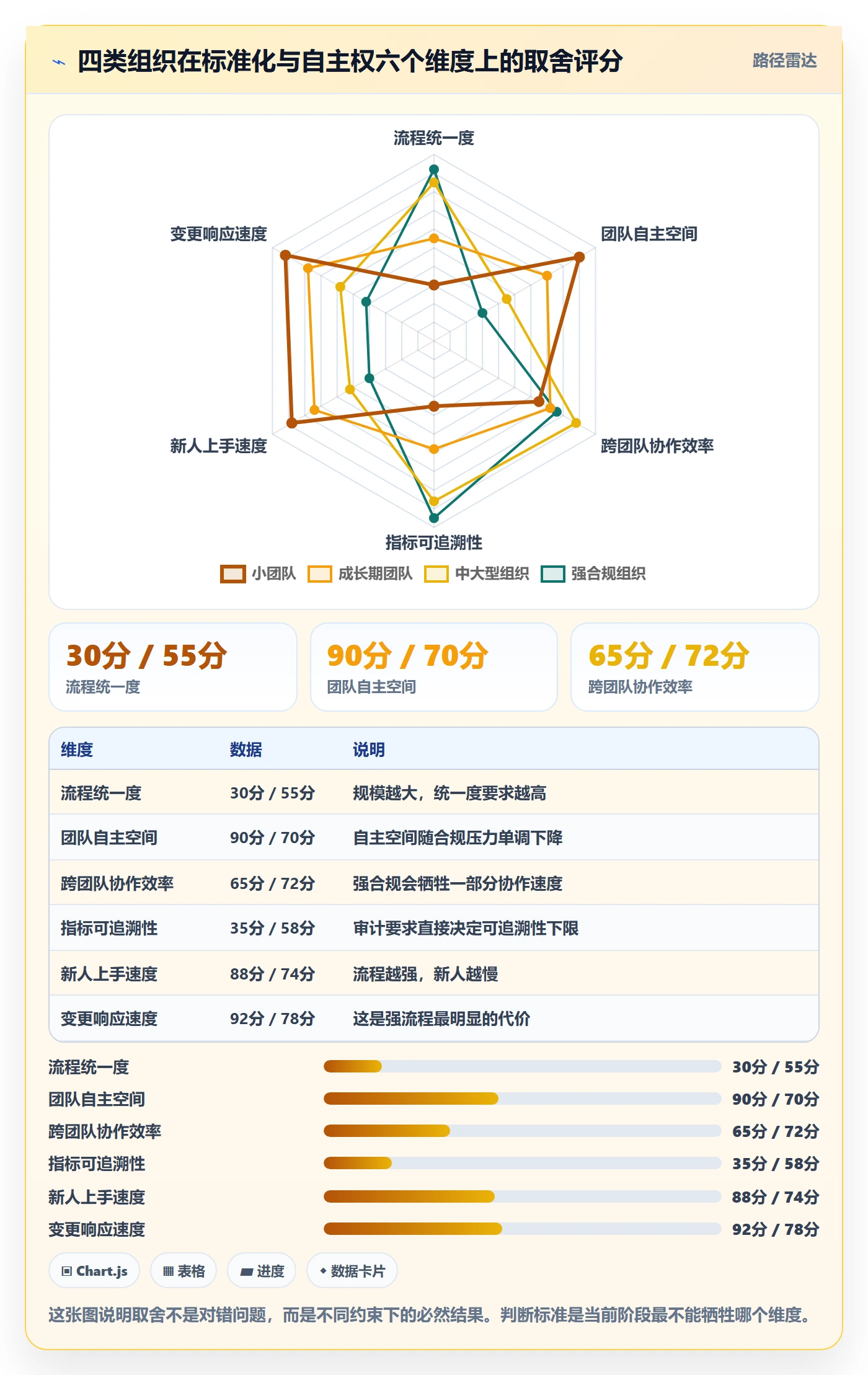

标准化降低协作成本,但会牺牲团队自主性。我的经验是分层:跨团队的接口标准必须统一,团队内部怎么拆任务可以放开。

任务最佳实践:项目经理任务管理效率提升,常见问题

3. 自建与采购的取舍

自建平台前期看起来省钱,但隐性成本很高:版本维护、权限体系、迁移能力、审计合规,每一项都要长期投入。100 人以下的团队,我不建议自建。

100 人以上如果有强定制需求,可以评估私有化部署加二次开发,但仍要谨慎评估长期维护成本。

4. 迁移成本与长期收益的取舍

迁移的最佳时机不是“实在用不下去了”,而是流程规则刚刚梳理清楚、旧系统还没造成更大数据债的时候。等到数据烂到无法复用,迁移成本会翻倍。

我在案例里算过一笔账:55 人天投入,换来项目经理每周节省 8.7 小时、任务周期缩短 4.8 天。按 420 人组织的规模折算,回本周期不到一个季度。

八、把任务管理变成可复用能力

我见过的最好状态,是项目经理不再需要每天催进度,而是有时间去做风险预判和资源协调。这不是靠更努力,而是靠把规则沉淀进系统。

任务管理效率的提升路径其实很清晰:先把任务粒度定在合理区间,再把状态压缩到 6 个以内,然后把完成定义写死,最后让依赖和阻塞自动暴露。这四件事做完,协调成本会自然下降。

如果你的团队已经超过 100 人、跨多个项目,且面临数据合规或海外平台替换压力,可以考虑把 PingCode 作为候选方案,重点验证三件事:私有化部署是否满足你的内网要求、Jira 迁移能否覆盖你的历史字段、跨项目负载视图是否符合你的资源管理方式。

下一步建议你只做一件事:挑出当前看板里滞留超过 10 个工作日的任务,逐个归类到“等待他人、需求不清、被遗忘、已完成未更新”四类里。这个动作大概花你两个小时,但足够让你看清自己团队的问题到底在哪一层。

常见问题解答(FAQ)

1. 任务拆到多细才算合适,拆太细和拆太粗都有问题吗?

我带过一个 6 人小组,最开始把任务拆到「改一个按钮文案」「调一下间距」这种级别,看板上堆了一百多条卡,成员每天光是更新状态就花掉半小时;后来反过来粗到「完成用户模块」,结果一周过去没人知道进度到底在哪儿。我到现在都没找到一个放之四海而皆准的粒度标准,想知道别人是怎么定这条线的。

给一个可以直接执行的口径:单条任务的预估工时落在 4 到 16 小时之间,也就是半天到两天,超过 16 小时必须再拆,低于 2 小时的就合并成一条或者降级成任务下的检查项。判断依据是成本结构,4 小时以下的任务,状态同步和沟通成本已经高于任务本身的价值;

16 小时以上的任务,一周内看不到完成信号,风险暴露得太晚,等发现延期已经来不及补救。实操上分两步拆:先按交付物拆,也就是「能独立验收的东西」,再按「一个人、一段连续时间能做完」二次切分。

一个常见例外是多人在同一件事上协作时,不要按人数对半切,而要按照交付物边界拆成两条有依赖关系的任务,否则责任边界会糊掉。衡量粒度是否合理,可以看一个数:如果看板上超过 40% 的任务打开后 5 个工作日还没关闭,基本可以判断颗粒度偏粗或者存在隐性阻塞,这时候先查阻塞,再考虑要不要继续拆。

2. 同时跟多个项目,任务优先级到底按什么排?为什么每次排完第二天就变了?

我手上同时压着三个项目,甲方催、老板催,研发那边又说这个需求做不了。每次开会排完优先级,第二天一个新消息进来整个顺序又乱了。我想知道有没有一套不太依赖个人口才和职级的排序方法,能让我在会议室里说得清楚。

把排序拆成三层判断,别一上来就凭感觉。第一层是硬约束:合同交付日、外部依赖窗口、合规截止时间,这些没有谈判空间,先直接锚进日历,占掉的时间不再参与排序。

第二层看阻塞成本:一条任务如果卡住下游 3 个人各 2 天,等于 6 人天的等待成本,它的优先级就应该高于自己单独干 2 人天的任务,这个算法比「谁催得凶」客观得多。第三层看不确定性:把探索类、需求还没想清楚的任务放在周期前段,因为它们的返工风险最高,留到后期出问题时已经没有时间缓冲了。

落地方式上,每周固定一次 30 分钟的优先级会,但只调整本周范围内的任务顺序,不要把整个路线图推倒重排,否则优先级必然天天变。还有一个判断依据:如果一周内优先级变更超过两次,问题通常不在排序,而在需求入口没把关,需要设准入门槛,比如需求必须有明确验收标准和唯一负责人才能进队列。

数据口径上,记录每周因优先级调整而中断的任务数,超过当周任务总量的 20%,团队就会承受明显的上下文切换损耗,这个损耗往往比排错一次优先级更贵。

3. 看板上任务长期挂在「进行中」,该不该限制同时在做的任务数量?

我们看板上一排任务挂了「进行中」两星期,问谁都是「快好了」,但就是不见完成。我怀疑是人手不够,又怀疑是流程有问题。想搞清楚限制进行中任务数量这种做法到底是管理玄学还是真有用,以及如果要用,上限设几条比较合理。

要限制,而且光限制还不够,得先把「进行中」这个状态拆开。经验上大部分停滞不是发生在自己动手的环节,而是发生在等别人:等评审、等环境、等接口联调、等需求确认。所以做法是先拆状态,比如拆成「开发中 / 待评审 / 待验证」,再给每个人设进行中任务上限,一般 2 条以内,超出就先推完一条再拉新的。

同时给任务加阻塞标记和阻塞原因字段,每周统计一次阻塞时长,把排名前三的阻塞原因拎出来单独解决,通常集中在需求描述不清、环境不可用、评审排队这三类。

判断有没有效果,看流动效率这一个指标就够:流动效率等于实际动手时间除以任务总交付周期,多数团队落在 15% 到 25% 之间,能做到 40% 以上说明等待被压下来了。

另外建议设一条时间红线,任务超过预估工时的 1.5 倍还没完成就自动标红并触发一次一对一对齐,这比每周例会上当众追问有效得多,也少了很多情绪消耗。

4. 怎么用数据证明任务管理流程改进真的带来了效率提升?

老板问我换流程之后效率到底提升了多少,我一时只能说「大家感觉顺畅了」,明显没有说服力。我想找几个能拿得出手、又不容易被质疑口径的指标,最好是自己团队真实统计过的,而不是教科书上抄来的。

只选 4 个指标,选多了没人维护也会失真:交付周期,取任务从开始到完成的自然日中位数;吞吐量,每周达到完成定义的任务数;流动效率,实际动手时间除以总交付周期;返工率,完成后被重新打开或返工的任务占比。最关键的一步是基线:切换流程之前先统计两周旧数据,否则后期没有对比口径,说什么都像自说自话。

口径务必提前写死,比如交付周期按自然日算而不是工作日,防止中途有人调整日历口径把数字做漂亮;任务计数只统计通过验收人确认的任务,避免靠拆任务刷吞吐量。

还有一个容易被忽略的节奏问题:流程调整后第一个月指标通常会变差,那是学习成本和适应期,第二到第三个月才开始改善,所以至少观察 6 到 8 周再下结论,否则很容易在低谷期把正确的改动否掉。判断标准可以定得朴素一点:交付周期中位数下降 20% 以上,同时返工率没有上升,这次调整才算真的有效;

如果周期降了但返工率涨了,那多半是把验证环节砍掉了,是在透支质量换速度。

核心关键词

读者评论

熊
熊泽宇

人天作为最优粒度,在不同职能里可能差别很大。我带测试和后端混合团队时,0.5到1人天的任务反而更容易暴露依赖。文中说低于0.5人天会拉高协调成本,这点有同感,但用统一粒度卡所有人,可能让开发和测试互相等。更想知道有没有按角色分层的参考值。

秦
秦嘉禾

幽灵完成那14%我觉得还偏乐观。很多团队状态更新靠开发自觉,一旦系统字段多、操作重,大家就会应付式填写。把更新责任写进DoD是对的,但如果平台不能和代码提交、构建结果联动,最后还是会变成项目经理手工核对。

张
张静怡

迁移工具只搬字段不搬规则说得很实在。我们换某项目管理平台时就吃过亏,工作流和自动化没对齐,三个月后又回到群里催。不过规则迁移很依赖平台本身的灵活度,跨项目依赖和负载视图尤其难配,最后往往还是Excel补位,文章如果能讲讲取舍会更有参考价值。

文章包含AI辅助创作:任务最佳实践:项目经理任务管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344845

赞 (0)
飞飞飞飞
任务管理父任务全流程:项目经理风险控制与一文讲清
上一篇 14小时前
负责人落地方案:项目经理开展任务管理的效率提升案例解析
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
