里程碑计划全流程:跨部门团队流程优化一文讲清
去年第四季度,我参与复盘了一个跨部门的新产品上市项目。项目延期 34 天,但当我打开甘特图逐条核对时,发现研发、供应链、市场、法务四个部门的任务完成率分别是 91%、88%、86%、94%,没有一个人“没做完自己那份”。问题出在里程碑本身:市场部的“物料准备完成”和研发部的“固件冻结完成”被写在同一天,但两者之间其实存在 12 天的强依赖,只是没人把它写进里程碑的验收条件里。
这就是我今天想讲透的一件事:跨部门里程碑计划的失败,绝大多数不发生在执行阶段,而发生在定义阶段。
下面这篇内容,我会把自己在多个中大型组织里跑过、改过、也踩过坑的里程碑全流程拆开来讲,包括怎么定义、怎么拆、怎么验收、怎么选工具、不同规模团队该怎么取舍。文中涉及的数据,一部分来自我自己参与项目的复盘记录,一部分是为了说明判断逻辑而做的情景推演,我会在具体位置标注口径,方便你判断能不能直接套用到自己团队。
一、核心结论:里程碑计划的病根在定义,不在执行
先把结论摆在最前面。如果你时间有限,只读这一节,也应该能拿到三个可以直接改的东西。
1. 里程碑不是甘特图上的一个菱形,而是一份三方验收契约
大多数人把里程碑当成“时间轴上的一个标记”。我见过的绝大多数失控项目,都是从这一步开始跑偏的。
我的判断是:一个合格的跨部门里程碑,必须同时具备三个要素,可验证的交付物、唯一的验收责任人、明确的验收标准。缺任何一个要素,这个里程碑在跨部门场景下就会退化成一句口号。
举个对比你就明白了。左边是常见的写法:“6 月 20 日,完成测试环境搭建”。右边是可验收的写法:“6 月 20 日前,测试环境通过 DBA 与安全组双方签署的环境就绪单,验收人:测试负责人张某;验收标准:压测 500 并发无阻断性缺陷,安全扫描高危项为 0”。右边这句话虽然长,但它把“谁说了算”“什么算过”都钉死了。跨部门场景里,争议从来不是“做没做”,而是“算不算过”。
2. 跨部门里程碑的失效点 90% 在定义环节,工具只能放大既有流程
我复盘过的项目里,有一个反复出现的规律:凡是把里程碑定义得模糊的项目,上再好的工具也只是把混乱搬到线上。因为你把“完成测试环境搭建”搬进任何平台,它依然是一条无法判断是否完成的条目。
反过来说,定义清楚的团队,哪怕先用一张共享表格,也能把里程碑管住。工具的杠杆作用,出现在流程已经跑通之后,而不是之前。

3. 里程碑数量不是越多越可控,而是呈倒 U 型
很多管理者有一种直觉:多设几个检查点,风险就暴露得更早。这个直觉在小范围里成立,在跨部门场景里会失效。
当里程碑密度超过某个阈值,团队会进入“为汇报而汇报”的状态。我观察到的临界点大概在每个执行团队每两周 1 个跨部门里程碑。超过这个密度,准备汇报材料的时间会挤占实际交付时间,而且大量里程碑会因为互相耦合而“连坐”延期。
4. 先定验收权,再定流程,最后选工具
这三个动作的顺序不能颠倒。我见过太多团队在选型阶段花了三个月,最后流程没跑通,回头怪工具不好用。正确的顺序是:先明确每个里程碑谁有最终裁决权,再设计流转和评审流程,最后才是选平台承载它。顺序错了,返工成本会翻好几倍。
二、背景与真实场景:跨部门里程碑为什么天然比单部门难
要理解跨部门里程碑为什么难管,得先承认一件事:它不是“单部门里程碑的数量叠加”,而是一种结构上不同的东西。
1. 一个典型的失控过程
我拿一个真实项目做参照(细节做了脱敏)。某硬件+软件一体的产品上市项目,涉及研发、结构、供应链、市场、法务五个部门,计划周期 7 个月,设了 14 个跨部门里程碑。
前两个月一切顺利。转折点是第 3 个月的“样机验证通过”里程碑。研发认为样机功能达标了,判定通过;结构认为外壳仍有公差问题,判定不通过;供应链认为关键物料还没锁定二供,判定有风险。三个部门各说各话,因为没有统一的验收标准,也没有指定唯一裁决人,这个里程碑被挂起了 9 天。
更糟的是连锁反应。“样机验证通过”是所有下游里程碑的前置条件,它一挂起,认证送测、批量备料、上市物料制作全部被阻塞。最终项目延期 34 天,其中 21 天的延期可以追溯到这个里程碑的定义缺陷。

2. 跨部门里程碑的三个结构性差异
第一,验收权分散。单部门里程碑的验收人通常就是部门负责人,拍板快。跨部门里程碑的交付物往往跨越多个专业领域,谁都不具备完整裁决资格,必须提前指定“主验收人”。
第二,依赖关系不可见。部门内部的依赖大多是串行且稳定的,跨部门的依赖是网状且易变的。一个研发侧的技术方案变更,可能在两周后变成供应链的物料风险。
第三,激励不一致。每个部门都有自己的 KPI,跨部门里程碑的完成往往意味着某个部门要额外付出。没有机制补偿时,理性选择就是把自己的部分做到“及格线”然后交出去。
3. 每周同步会为什么解决不了问题
很多团队的对策是加会。每周一次跨部门同步会,两小时,20 个人参加。我算过一笔账:这个会一个月消耗 160 人时,而它解决的问题,如果有清晰的里程碑定义和验收标准,可能只需要 10 分钟异步确认。
同步会擅长传递信息,不擅长裁决争议。当争议出现时,会上往往是各部门重申立场,而不是形成决议。真正有效的做法是把裁决权前置到里程碑定义里,让争议在发生之前就有裁判。
4. PingCode 在这类场景里的典型位置
在我参与过的中大型组织里,跨部门里程碑的承载通常需要一个能和研发流程深度打通、同时支持多部门视图的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织的典型特征就是部门多、链路长、验收权分散,正好对应上面三个结构性差异。
它的价值不在于“有个甘特图”,而在于能把里程碑的依赖关系、验收状态、阻塞原因挂到同一条链路上,让跨部门的信息不再靠会议同步。对需要私有化部署、或者正在从 Jira 迁移的团队,这一层能力会直接影响里程碑计划能不能真正落地。
三、常见误区拆解:五个几乎每个团队都踩过的坑
下面这五个误区,我在不同行业、不同规模的组织里都见过。它们不是能力问题,而是认知问题,但代价很真实。
1. 把项目计划里的关键节点直接当里程碑
很多团队的做法是:拉一个 WBS,然后挑几个看起来重要的节点标成里程碑。这是最容易埋雷的做法。
关键节点是“进度概念”,里程碑是“决策概念”。关键节点回答的是“做到哪了”,里程碑回答的是“能不能往下走”。把前者当后者用,结果就是里程碑变成了进度汇报点,失去了把关功能。
判断方法很简单:如果一个里程碑到期后,团队不需要做任何“继续/暂停/调整”的决策,那它就不是里程碑,只是一个普通任务节点。
2. 用完成百分比汇报跨部门进展
“整体进度 78%”,这句话在跨部门场景里几乎没有任何信息量。
百分比的问题在于它把不同性质的工作强行加总。研发完成了 90% 的编码,和法务完成了 90% 的合规审查,风险含义完全不同。更麻烦的是,百分比给了汇报者很大的解释空间,容易形成“永远接近完成”的假象。
我更推荐的做法是用“可交付物状态 + 阻塞清单”替代百分比。比如:“固件冻结:已完成;阻塞项 1 个,供应商 A 的 EMC 报告未回,预计影响 5 天”。这种表述虽然不好看,但能直接驱动决策。
3. 里程碑责任挂到部门而不是具体的人
“这个里程碑由供应链负责”,这句话在追责时等于没说。供应链里有五个岗位,谁负责?
我的原则是:每个跨部门里程碑必须有且仅有一个“主责人”,可以配多个“协作人”,但主责人只能是自然人,不能是部门。主责人的职责不是做完所有事,而是推动这个里程碑走到关闭,并在出现争议时召集裁决。
4. 把里程碑当成考核工具
这是我认为最危险的一个误区。一旦里程碑达成率被直接绑定到个人绩效,团队行为会立刻变形:要么把里程碑定得极宽松,要么在到期前强行判定通过。
我自己的经验是:里程碑应该用于暴露风险和驱动协作,达成率可以作为团队健康度指标观察,但不建议直接挂钩个人奖金。如果一定要考核,考核“阻塞暴露的及时性”比考核“达成率”更有价值。
5. 先选工具再定流程
第三个误区里提到过,这里单独展开。选型阶段最常见的错误动作是:拿几家产品做功能对比表,打分,采购,然后开始想流程怎么跑。
这会导致两个后果。一是流程被工具的功能边界绑架,本来应该有的验收环节因为工具里没有对应字段而被砍掉;二是推行阻力变大,因为团队觉得是“为了用工具而用工具”。
正确的顺序我在第一节说过:验收权 → 流程 → 工具。验收权决定谁拍板,流程决定信息怎么流转,工具只是让这个流转自动化。
四、专业判断逻辑:里程碑该怎么定、怎么拆、怎么验
这一节是全篇最“操作层”的部分。我会给出我自己在用的定义模板、拆分原则、验收机制和变更规则。
1. 里程碑四要素定义法
我要求每个跨部门里程碑必须写清四件事,缺一条就不允许进入计划:
- 交付物:名词化、可指认。不是“完成测试”,而是“测试报告 V1.0”。
- 验收标准:可量化或有明确判定依据。比如“高危缺陷为 0”“通过第三方认证编号 XXX”。
- 主验收人:唯一自然人,拥有最终裁决权。
- 前置条件:本里程碑启动所依赖的其他里程碑或外部输入。
我通常建议把这段定义直接写进工具的描述字段,用固定模板,方便后续检索和审计。下面是我常用的模板:
里程碑名称:样机验证通过
交付物:样机验证报告(含功能、结构、EMC 三项结论)
验收标准:
功能项:P0 缺陷 = 0,P1 缺陷 ≤ 3 且有明确修复计划
结构项:关键公差在图纸范围内,无干涉
合规项:EMC 预测试无阻断项
主验收人:研发总监(最终裁决)
协作人:结构负责人、供应链负责人、测试负责人
前置条件:固件冻结完成 / 关键物料二供锁定
计划关闭日期:2025-06-20
预估停留时长上限:3 个工作日
2. 拆分原则:一个里程碑只回答一个“能不能往下走”
拆分里程碑时,我用的判断标准是:这个里程碑关闭后,团队能不能明确回答“下一步该做什么”。如果答案还是一堆可能性,说明拆得不对。
反过来,如果一个里程碑包含两个以上互不相关的验收结论,比如既包含“样机通过”又包含“认证送测完成”,那应该拆成两个。因为它们的风险性质不同,混在一起会导致部分通过、部分失败时无法裁决。
3. 依赖关系必须显性化,不能靠记忆
跨部门最大的隐性成本是“我以为你已经做完了”。我在每个项目启动时都会做一件事:把所有跨部门里程碑的前置条件画成有向图,找出关键路径和所有的“汇聚点”。
汇聚点是风险最高的地方,多个前置条件同时指向一个里程碑,任何一个延迟都会导致它延期。这些点应该被重点监控,并且提前设置缓冲。

4. 三级验收节奏:自检、交叉验证、裁决
我用的验收机制分三层,每层作用不同:
- 自检:主责部门在到期前 3 天完成自检,输出交付物和自评结论。这一步的目标不是通过,而是提前暴露问题。
- 交叉验证:协作部门在到期前 1 天完成验证,只提“不通过项”及理由,不发表综合意见,避免变成扯皮会。
- 裁决:到期日由主验收人做最终判定,判定结果只有三种:通过、有条件通过(附整改项和期限)、不通过。不允许“待定”。
“不允许待定”是我加的一条硬规则。因为没有裁决的挂起状态,是跨部门项目里最大的时间黑洞。
5. 变更规则:什么时候可以改里程碑
里程碑一旦定了就不许改,这不现实;但随便改,计划就失去了约束力。我的做法是设定变更门槛:
- 交付物内容变更:需主验收人确认,记录变更原因。
- 验收标准放宽:需上一级管理者审批,并且必须说明补偿措施。
- 计划日期顺延:需评估对下游里程碑的连锁影响,给出全局调整方案。
- 里程碑取消:需说明其验收目标由谁承接。
关键是所有变更都要留痕。变更历史本身就是项目最真实的风险记录,复盘时价值极高。
五、案例与数据观察:一次跨部门里程碑流程优化的完整落地
这一节我用一个具体案例,把上面所有方法串起来。案例来自我参与的一家约 800 人的软硬件一体企业,涉及研发、供应链、市场、售后、法务五个部门,产品上市周期 6 个月。
1. 优化前的状态
优化前,他们的跨部门里程碑有 22 个,全部以日期+任务名形式存在共享表格里。没有统一验收标准,没有主验收人字段,变更靠邮件通知。
我做过一次统计:过去 6 个月,22 个里程碑中有 14 个发生过日期顺延,平均顺延 8.5 天;每次顺延平均触发 2.7 次跨部门会议;团队每月花在里程碑状态同步上的时间约 96 人时。
2. 优化动作
我们做了四件事,顺序严格按照“验收权 → 流程 → 工具”来:
- 重定义:22 个里程碑压缩到 13 个,每个补全四要素,明确主验收人。
- 建流程:落地三级验收节奏,设定“不允许待定”规则和变更留痕要求。
- 做可视化:把前置条件画成依赖图,标出 4 个汇聚点,设置 2 天缓冲。
- 上工具:将流程迁移到 PingCode,用项目集视图承载跨部门里程碑,用自定义字段承载验收标准和主验收人,用依赖关系字段承载前置条件。
3. 为什么选 PingCode
这家企业的约束条件比较典型:一是研发已经在用 Jira,历史数据庞大,不想推倒重来;二是涉及硬件供应链数据,必须私有化部署;三是有国产替代的合规要求。
PingCode 在这个场景里有三个直接匹配点:支持 Jira 平滑迁移,历史项目和问题可以批量导入,团队上手成本低;支持私有化部署,数据留在内网;面向中大型组织和 100 人以上团队的研发全流程管理能力,跨部门的项目集、里程碑依赖、自定义字段这些都能覆盖,不用再拼接两三个工具。
我们实际迁移用了 3 周,其中数据清洗占 2 周,真正的迁移操作 3 天。这个时间比我最初的预估短,主要原因是他们的 Jira 使用规范程度较高,字段映射关系清晰。

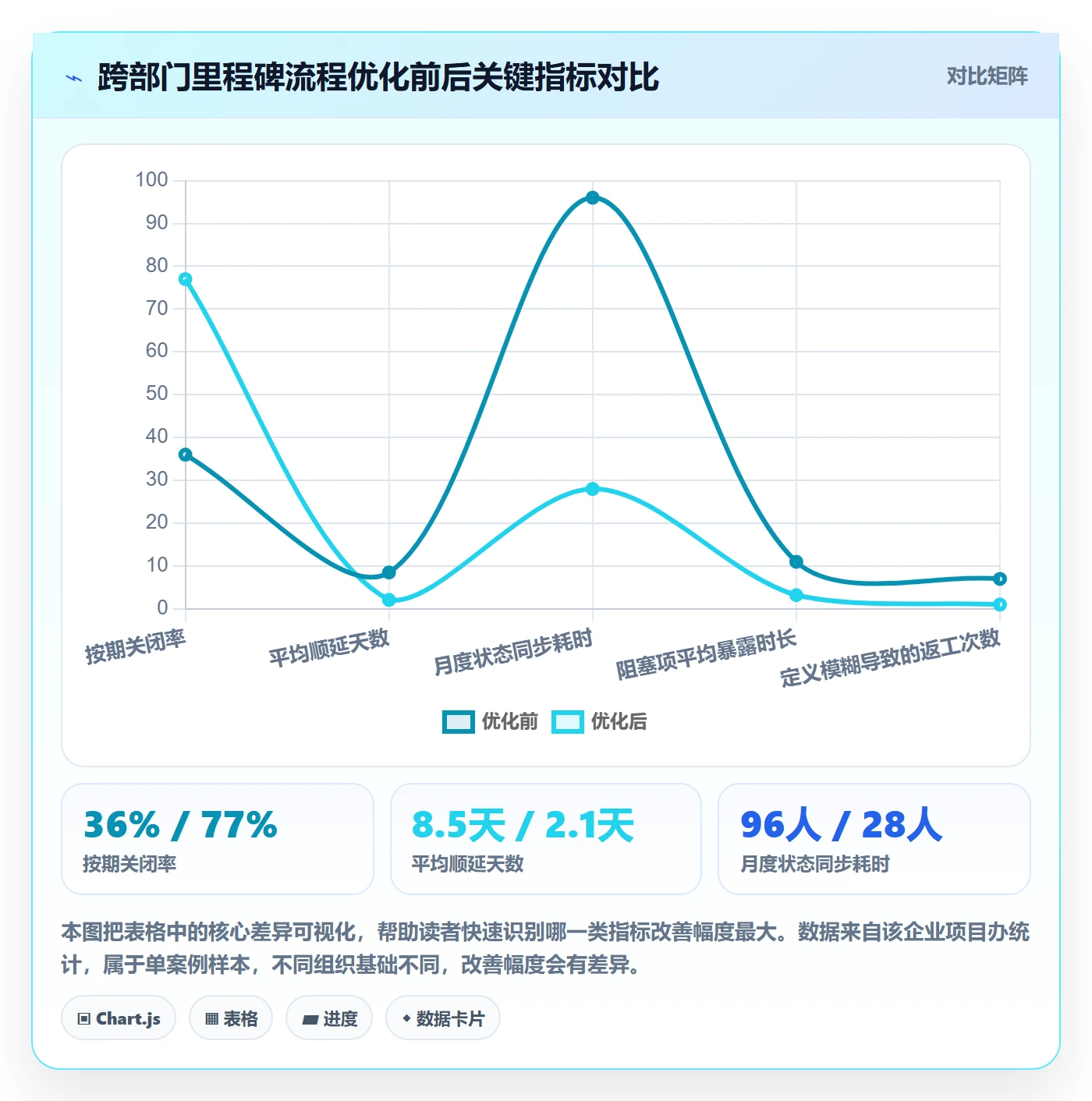

4. 优化后的数据对比
以下是优化前后各 6 个月的对比数据,口径统一:
| 指标 | 优化前(6 个月) | 优化后(6 个月) | 变化 |
|---|---|---|---|
| 里程碑数量 | 22 个 | 13 个 | -41% |
| 里程碑按期关闭率 | 36% | 77% | +41 个百分点 |
| 平均顺延天数 | 8.5 天 | 2.1 天 | -75% |
| 每个顺延触发会议次数 | 2.7 次 | 0.6 次 | -78% |
| 月度状态同步耗时 | 96 人时 | 28 人时 | -71% |
| 因定义模糊导致的返工 | 7 次 | 1 次 | -86% |
| 阻塞项平均暴露时长 | 11 天 | 3.2 天 | -71% |

5. 这个案例里最反直觉的一点
最让我意外的是:按期关闭率提升的最大来源,不是执行变快了,而是里程碑数量减少了 41%。
团队在梳理时发现,原来的 22 个里程碑里,有 9 个其实是普通任务节点,不具备决策属性。砍掉之后,团队的注意力集中到真正需要跨部门裁决的 13 个点上,反而管得更细。
这也印证了第一节的结论:跨部门里程碑的问题,首先是“设了多少、设得对不对”的问题,其次才是“管得好不好”的问题。
六、不同情况下的行动建议
方法论不能一刀切。下面按团队规模分档给出建议,你可以直接对号入座。
1. 20 人以内、部门边界模糊的团队
这个阶段不建议做重流程。我的建议是:只保留四要素定义法,其他都简化。用一张共享表格,每个里程碑写清交付物、验收标准、主验收人、前置条件,每周一次 30 分钟同步,就足够了。
不要过早引入复杂工具。这个阶段团队沟通成本本来就低,工具带来的流程负担可能大于收益。
2. 50-200 人、跨 3-5 个部门的团队
这个规模是跨部门问题开始显现的临界点。建议做三件事:建立里程碑四要素定义规范;引入三级验收节奏;用工具承载依赖关系。
工具选型上,优先考虑能和现有研发流程打通的平台。如果研发侧已经在用某个平台,尽量复用,而不是再开一个孤岛。
3. 200-1000 人、多产品线并行的组织
这个规模的核心矛盾从“协作”变成“可见性”。建议增加项目集层级视图、跨项目依赖管理、里程碑健康度看板。
同时要建立里程碑治理机制:谁有权批准新增里程碑,谁有权调整验收标准,都需要明确。否则里程碑会随着项目推进不断膨胀。
这个阶段,像 PingCode 这类面向中大型企业、支持项目集和依赖关系管理的平台,会比通用工具更有针对性。如果组织有数据合规要求,私有化部署能力应该作为选型的硬性门槛。
4. 1000 人以上、多法人或多地域的组织
这个规模下,建议把里程碑管理拆成“标准层”和“执行层”。标准层定义统一的里程碑类型、验收模板、变更规则;执行层允许各业务单元根据实际情况微调。
关键是保留统一的度量口径,否则跨业务单元的对比和资源调配都无从谈起。

七、不同情况下的取舍:没有最优解,只有匹配解
这一节讲取舍。我发现很多团队在方法论上没问题,但栽在“什么都想要”上。下面是我认为最需要提前想清楚的五组取舍。
1. 标准化程度 vs 灵活性
标准化程度越高,跨部门协作越顺畅,但一线团队的自主空间越小。我的建议是在验收标准上强标准化,在交付物形态上弱标准化。
具体说:所有里程碑都必须写清验收标准,这部分不许商量;但交付物是一份文档、一个原型还是一个测试报告,可以留给团队自己决定。
2. 自研工具 vs 采购成熟平台
自研的优势是完全贴合流程,劣势是维护成本高、迭代慢。我见过的自研里程碑系统,通常在第二年就会变成技术债。
除非你的流程极其特殊、市面上完全没有匹配能力,否则采购成熟平台在 3 年周期内的综合成本通常更低。评估时要把人力维护成本、迁移成本、培训成本都算进去,而不是只比采购报价。
3. 私有化部署 vs SaaS
这取决于数据敏感度和合规要求。涉及硬件设计、供应链数据、客户信息的组织,私有化部署往往是硬性要求。
但私有化也意味着运维投入、升级节奏受限于内部资源。我的建议是:先用业务数据敏感度做筛选,再用运维能力做二次判断。如果内部没有专职运维,私有化部署的隐性成本会被低估。
4. 里程碑数量:少而准 vs 多而全
我在前面给的建议是“少而准”,但这有前提:团队具备识别关键风险的能力。如果团队对风险点判断不准,里程碑太少反而会让问题在晚期才暴露。
折中做法是:正式跨部门里程碑保持少而准,同时在部门内部保留更密的检查点。对外少而稳,对内细而密。
5. 是否绑定考核
这是最难的一组取舍。绑定考核,短期执行力强,长期容易造假和保守化;不绑定,短期推动力弱,但数据更真实。
我倾向的折中是:考核“阻塞暴露及时性”和“变更留痕完整性”,不直接考核“按期达成率”。这样既保留了压力,又不鼓励造假。
| 取舍维度 | 偏向 A 的适用场景 | 偏向 B 的适用场景 | 我的默认建议 |
|---|---|---|---|
| 标准化 vs 灵活性 | 多部门、多地域、合规要求高 | 小团队、创新探索型业务 | 验收标准强标准化,交付物形态弱标准化 |
| 自研 vs 采购 | 流程极度特殊、有成熟研发团队 | 流程接近通用、要快速落地 | 优先采购,除非流程确实无法匹配 |
| 私有化 vs SaaS | 涉及硬件、供应链、客户敏感数据 | 纯互联网业务、无特殊合规要求 | 先看数据敏感度,再看运维能力 |
| 里程碑数量 | 风险识别能力强、信任度高 | 风险判断经验少、项目复杂度高 | 跨部门少而准,部门内细而密 |
| 是否绑定考核 | 执行涣散、需要强制拉齐 | 团队自驱、数据真实性优先 | 考核暴露及时性,不考核达成率 |

八、下一步怎么做:三个可以立刻执行的动作
方法论讲完了,最后给你三个可以本周就启动的动作。不需要工具,不需要预算,只需要一次会议。
1. 拿出现有的里程碑清单,逐条做一次“四要素体检”
把你当前项目里所有跨部门里程碑列出来,逐条检查:有没有明确的交付物?有没有可判定的验收标准?有没有唯一的主验收人?有没有写清前置条件?
我几乎可以保证,你会发现自己团队里有相当比例的里程碑缺一到两个要素。把这些补上,成本很低,收益立刻可见。
2. 找出所有汇聚点,给它加缓冲
把里程碑的前置条件画成有向图,找出被两个以上前置条件指向的节点。这些点就是你项目的风险集中区,需要额外 2-3 天的缓冲,以及更早的阻塞预警。
这一步不需要任何工具,一张白板或一个在线协作画布就够了。但它能提前避免的延期,往往以周为单位计算。
3. 先定验收权,再谈工具
如果你正在考虑引入或更换里程碑管理平台,我强烈建议先完成前两步,并且在选型评估表里加上一条:这个工具能不能承载我定义好的验收标准和主验收人字段?能不能表达依赖关系?
对中大型组织而言,如果研发流程已经在某个平台上跑,优先考虑能与之深度打通、支持 Jira 平滑迁移、并且可以私有化部署的方案,会比重新引入一个孤岛工具更省成本。工具是流程的放大器,流程没理顺之前,放大的是混乱。
最后说一句我自己的体会:跨部门里程碑计划从来不是“控制”问题,而是“共识”问题。你以为你在管时间,其实你在管的是不同部门对“完成”这个词的共同理解。把这个理解对齐了,剩下的事情会简单很多。
常见问题解答(FAQ)
1. 跨部门里程碑计划里,里程碑到底怎么定才不会变成“拍脑袋的时间点”?
我之前负责一个跨部门项目时,老板要求每个部门月底前报一个里程碑,结果大家把“完成方案”“启动开发”“上线”都写成里程碑,但没有人能说清完成标准是什么。后来复盘才发现,很多所谓里程碑只是会议节点,根本不能判断项目是否真的推进。
先给判断标准:里程碑必须对应一个可验收的状态变化,而不是动作或会议。做法是让每个里程碑都写清三件事:交付物、验收人、验收口径。例如不要写“完成技术方案”,而写“技术方案通过架构评审,评审记录归档,由架构负责人签字确认”。跨部门场景下,建议把里程碑分成两类:决策里程碑和交付里程碑;
决策里程碑看是否形成不可逆结论,交付里程碑看是否产出可验收物。时间上不要只写日期,写“最晚完成日+前置依赖+延期触发条件”。如果一个里程碑找不到唯一验收人,或者验收标准只能靠主观判断,就说明它还不是里程碑,应该降级为任务或检查点。
数据口径可以看“里程碑按期关闭率”和“验收返工次数”,前者看节奏,后者看定义质量。
2. 跨部门团队做里程碑计划时,责任总是推来推去,怎么把责任人钉死?
我们团队之前做跨部门项目,最怕的就是到了里程碑评审会,业务说等产品确认,产品说等技术评估,技术说等运维给资源,最后谁都觉得自己不是第一责任人。我作为项目负责人,每次都要花大量时间催进度,特别想知道有没有一种机制能提前避免这种扯皮。
核心不是“大家都负责”,而是每个里程碑只有一个唯一负责人,且这个负责人有资源调度权或能向有资源的人升级。落地时建议用一张跨部门里程碑责任表:里程碑、唯一负责人、配合方、验收人、升级路径、最晚决策日。注意唯一负责人最好来自交付方,而不是协调方;
如果里程碑是“业务验收通过”,负责人就是业务验收代表,不是项目经理。配合方只写具体动作和截止时间,不写“协助”“支持”这种模糊词。升级路径要在计划阶段就定好:超过最晚决策日多久,自动升级到哪一层。
判断依据可以看“逾期后首次升级耗时”和“跨部门依赖平均等待天数”,如果等待天数持续大于3个工作日,通常说明责任表没有真正约束力。
3. 里程碑计划和月度迭代、甘特图怎么结合,才不是两张皮?
我们以前既有季度里程碑,又有双周迭代,还有一张甘特图,结果每次汇报都要对三套时间,迭代做完了但里程碑没进展,甘特图也只用于汇报。我特别想知道,跨部门项目里到底应该以哪个为主,怎么让它们互相咬合。
建议用“里程碑定阶段结果,迭代定交付节奏,甘特图只画依赖关系”的分层方式。具体做法是:先按月或季度设3到5个跨部门里程碑,每个里程碑下挂1到2个可验收交付物;再把交付物拆进双周迭代,迭代目标必须写明“支撑哪个里程碑的哪个交付物”。
甘特图不要画所有任务,只画跨部门依赖和关键决策点,否则维护成本会压垮团队。版本节奏上,每个迭代评审会花10分钟检查里程碑健康度,用红黄绿标记;红色标准要提前定义,例如关键交付物延期超过2个工作日、依赖方未确认、验收人变更。
判断依据可以看“迭代目标与里程碑关联率”,如果低于80%,说明迭代和里程碑已经开始脱节,需要重新对齐。
4. 跨部门里程碑计划执行后,怎么复盘才能真正优化流程,而不是只写一份总结?
项目结束后我们经常开复盘会,大家轮流说“沟通不够”“需求变更太多”,写完总结就归档了,下一次跨部门项目还是重复踩坑。我作为流程负责人很困惑,到底复盘应该看哪些数据,怎么把结论变成下一次计划里的具体改动。
复盘不要从“感受”开始,从里程碑流水账开始。先拉一张表:每个里程碑的计划完成日、实际完成日、延期天数、延期原因归类、唯一负责人、依赖方等待天数、验收返工次数。原因归类建议固定为五类:需求变更、依赖阻塞、资源冲突、验收标准不清、决策延迟。
然后只挑延期最长或返工最多的前3个里程碑做深挖,追问到机制层,例如“验收标准不清”是因为计划阶段没有验收人签字,而不是因为某个人不配合。最后产出必须包含三项可执行改动:下一版计划模板要改哪一栏、跨部门升级规则要改哪一条、哪个角色的介入时间要提前。
判断依据看两个指标:里程碑按期关闭率是否连续两个周期提升,以及同类延期原因占比是否下降;如果复盘后没有模板或规则变化,基本等于没复盘。
核心关键词
文章包含AI辅助创作:里程碑里程碑计划全流程:跨部门团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342877
读者评论
倒U型那个临界点我们试过,6个部门的项目根本压不到“每两周1个”,业务方自己就会硬塞节点进来。后来改成:每个里程碑必须对应一个真实的决策动作,没有决策就降级为普通任务,砍下来的才是真冗余。另外文里19个样本的返工率口径是“理解偏差被推翻”,但实际返工很多来自需求变更,两类混在一起看,容易高估定义的作用。
唯一主验收人这个方向我同意,但落地常卡住:主验收人对别的部门没有考核权,结构、供应链不认账时还是升级到项目委员会,跟没有裁决人区别不大。我们后来的做法是把裁决权写进项目章程,再给一个升级时限,比如两个工作日谈不拢自动上报,比单纯指定一个人管用。
用“可交付物状态+阻塞清单”替代百分比,我们推了半年,阻力主要来自向上汇报,领导就想看一个数字。最后做成两张视图,一张给管理层看趋势,一张给执行层看阻塞,才算各取所需。至于里程碑不挂个人绩效,我保留意见,跨部门没有补偿机制只靠自觉,弱势部门还是做到及格线就交出去。
