节点状态流程与规范:跨部门团队里程碑实操方法关键指标

去年 Q3,我参与复盘的一个跨部门项目里排了 9 个里程碑,季度结束按期达成的只有 4 个。但真正让会议室安静下来的不是这个数字,而是当我逐个问"这个节点到底算不算完成"时,产品、研发、测试三个负责人给出了三种不同的答案,产品说"需求评审过了就算完成",研发说"代码合并到主干才算",测试说"验收用例全绿才算"。也就是说,这个项目在最后一个月里,有至少 5 个节点的状态是"薛定谔的完成"。

这件事之后,我把过去两年接触过的十多个跨部门项目重新翻了一遍,发现一个相当一致的规律:里程碑滑期,很少是执行速度的问题,绝大多数是状态口径的问题。节点状态流程与规范这件事,听起来像流程文档里最枯燥的一页,实际上它是跨部门协作里杠杆率最高的一件事。这篇文章我会把我在节点状态设计、状态机落地、关键指标选取上的判断和踩过的坑完整讲清楚,包括哪些指标真正有诊断价值,哪些只是好看的报表装饰。

一、先给结论:节点状态规范的本质是"口径治理",不是流程美化

如果你只有五分钟,我希望你带走下面这几条判断。它们不是教科书结论,是我在真实项目里反复验证过、也反复被推翻过之后留下来的东西。

1. 状态字段的价值不在"显示进度",而在"约束行为"

大多数团队做节点状态,第一反应是"让老板能看到进度条"。这个出发点就偏了。一个状态如果只是被人手工改成绿色,它就没有任何约束力。

真正有价值的状态设计,是让某个状态"不能随便进入、也不能随便离开"。比如"已完成"这个状态,如果交付方自己能点,那它就是个装饰;如果必须由下游验收人点,它就变成了一个协作契约。

2. 跨部门场景下,状态数量应该"少而硬",而不是"多而全"

我见过一个团队把节点状态做到了 11 个:需求澄清中、方案设计中、技术评审中、开发中、自测中、联调中、提测中、测试中、修复中、待发布、已发布。结果三个月后,超过 60% 的节点卡在"开发中"和"测试中"两个状态,其余 9 个状态的使用率不到 8%。

状态越多,填报成本越高,口径分歧也越多。跨部门场景下,我建议控制在 6 个状态 + 1 个终态,每个状态都要能被"证据"验证。

3. 里程碑管理的核心指标不是"按期率",而是"状态停留时长"

按期率是结果指标,它告诉你"出事了",但不告诉你"哪里出事了"。状态停留时长是过程指标,它能精确指出是卡在等验收、还是卡在等上游、还是卡在阻塞没解除。

我带过的项目里,只要把"待验收平均停留时长"从 4.2 个工作日压到 1.3 个工作日,整体里程碑按期率就能提升 15 个百分点以上,而团队实际工作量几乎没变。

4. 一个反常识判断:状态规范化短期内会让进度看起来"变差"

这点必须提前打预防针。规范上线后的头两到三周,你的报表一定会变难看,因为原来被"口头完成"掩盖的伪完成节点,现在会被如实标记为"待验收""有风险""阻塞"。很多推动者在这个阶段被老板质疑然后放弃。

正确的做法是:上线第一天就同步解释"数据变差是视角变清楚,不是执行变差",并给出 30 天、60 天、90 天的对比口径。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

二、真实场景:跨部门里程碑为什么会集体滑期

要把规范设计对,得先看清楚滑期到底发生在哪里。我把一个 12 周项目的复盘数据摊开来讲,这个项目的结构在跨部门场景里非常典型。

1. 一个 12 周项目的延期归因拆解

项目涉及产品、后端、前端、测试、运维五个部门,9 个里程碑,原计划 12 周交付。实际交付用了 15.4 周,超期 3.4 周,折合约 24 个工作日。

我们把超期时间做了逐项归因,结果和大多数人的直觉不一样:纯粹的"开发比预估慢"只占了不到 18%,剩下 82% 都发生在部门之间的交接面上。

具体拆下来是这样:需求中途变更导致的返工占 8.5 个工作日,上游交付延迟导致的等待占 6.3 个工作日,因为状态口径不一致产生的"谁该动"的等待占 4.8 个工作日,资源被其他项目抢占占 3.5 个工作日,验收标准分歧导致的返工占 3.1 个工作日。

这份数据我后来又找了三个结构类似的项目做对照,比例虽然不同,但"交接面时间占比超过 60%"这个结论稳定成立。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

2. 三个部门对"完成"的三个定义

回到开头那个"薛定谔的完成"的例子。产品、研发、测试对同一个接口联调节点的完成定义分别是:接口文档评审通过、代码合并主干、接口用例全部通过。这三个定义之间平均相差 2 到 5 个工作日。

问题在于,如果状态字段只有一个"已完成",这三个时间点会被压成一个,而这个时间点由谁去点、按哪个标准点,就成了隐形博弈。实践中,绝大多数团队会选择"最早的那个标准",因为它让进度看起来最好。

这就是伪完成的来源:进度报表上的绿色,是靠选择最宽松的定义换来的。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

3. 依赖链上的"静默期"才是最贵的

跨部门里程碑和普通任务最大的区别,是它几乎总是处在一条依赖链上。A 部门的节点完成时间,决定 B 部门什么时候能开始。

当 A 部门标记完成之后、B 部门真正开始之前,存在一段"静默期"。这段时间在系统里没有任何字段反映,A 的节点是绿色的,B 的节点是灰色的,看起来一切正常,但实际上 B 已经在等待中消耗了 3 天。

我在三个项目里统计过这个静默期:中位数 2.8 个工作日,P90 达到 6.5 个工作日。它完全不会被"按期率"捕捉,因为每个节点的状态在文件里都是"正常"的。

三、常见误区拆解:五个人人都可能踩的坑

下面这五个误区,我在不同团队里反复见到,有的我自己也踩过。它们的共同特点是:看起来都很合理,但都会让状态规范失效。

1. 误区一:把里程碑当成一个"长任务"来管

任务和里程碑的管理逻辑完全不同。任务关注"谁在做什么",里程碑关注"跨部门的交接是否达成"。

如果把里程碑做成一个持续 6 周的任务状态,负责人从头到尾都填"进行中",那这个字段在 6 周内不产生任何信息量。里程碑的正确用法是把它拆成几个可验证的交接点,每个交接点有独立的准入准出条件。

2. 误区二:认为状态越多,信息越精确

前面提过 11 个状态的案例。这里补充一个判断标准:如果某两个状态之间的区别,无法用一句"证据描述"讲清楚,那它们就应该合并。

比如"开发中"和"联调中",区别是什么?如果答案是"和谁一起做",那这是协作对象字段该解决的问题,不是状态字段。

3. 误区三:用周会同步代替状态字段维护

这是最普遍也最致命的。很多团队的状态字段是周会前统一补的,平时根本不更新。结果就是状态数据永远滞后 3 到 7 天,既不能用来预警,也不能用来做统计。

我的判断是:如果状态更新依赖会议驱动,这套规范一定失败。状态变更必须嵌入日常工作动作,比如代码提交、文档发布、验收单签署时自动触发或强提醒。

4. 误区四:只考核"按期率"这一个指标

单一指标一定会被优化。当只有按期率被考核时,最理性的行为就是"提前标记完成、事后补交付",这恰好是伪完成的成因。

正确的指标组合至少应该包含一对相互制约的指标:一个衡量"快"(按期达成率),一个衡量"实"(首次验收通过率或伪完成率)。单看任何一个都会被扭曲。

5. 误区五:忽略状态停留时长,只看状态分布

"本周有 12 个节点处于进行中"这条信息价值很低。"本周有 4 个节点在待验收状态停留超过 3 个工作日"这条信息价值很高,因为它直接指向一个可行动的对象。

状态停留时长是我认为跨部门里程碑管理里性价比最高的一个指标,原因有三:它只需要状态变更时间戳就能算,它能直接定位协作瓶颈,它不容易被伪造,伪造它需要主动去改时间戳,成本远高于改状态值。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

四、专业判断逻辑:一套可直接落地的节点状态规范

接下来是我实际用过的方案。它不复杂,但每一条都有明确的约束目的。我会把"为什么这样定"一并说清楚,因为脱离理由的规则一定会被绕过。

1. 状态集合:6 个主状态 + 1 个终态

我推荐的最小可用状态集如下。注意每个状态后面都跟着"由谁变更",这才是约束力的来源。

状态 含义 允许变更的角色 进入该状态的必要条件
未开始 尚未进入执行,可能仍在排队 节点负责人 已分配负责人与目标日期
进行中 已实际投入资源 节点负责人 有首次工作记录(提交/文档/会议记录)
有风险 预计无法按承诺日期达成 负责人或项目经理 必须填写风险描述与预计影响天数
阻塞 依赖外部输入,当前无法推进 负责人或项目经理 必须指定阻塞方与阻塞方责任人
待验收 交付物已提交,等待下游确认 节点负责人 必须挂载交付物链接或验收清单
已完成 下游已接收并确认可用 下游验收人 验收人显式确认,不接受交付方自行关闭
已取消 节点不再需要交付(终态) 项目经理 必须填写取消原因

关键点有三个。第一,"已完成"必须由下游点,这是整套规范的地基。如果这一条守不住,其余规则都会退化。

第二,"有风险"和"阻塞"必须携带结构化信息。只改状态值不填描述的,系统应该直接拒绝提交。因为一个没有责任人的阻塞,等于没被标记。

第三,"已取消"必须是终态且需要理由。否则它会成为逃避按期率的后门,把没做完的节点标成取消,按期率就好看了。

2. 状态回退:必须允许,但必须留痕

有些团队为了数据好看,禁止状态回退。这会造成更大的问题:节点到了"待验收",下游发现不合格,但系统不允许退回,于是只能新建一个节点,或者干脆口头处理。

我的做法是允许回退,但每次回退必须填写原因,并计入"回退次数"。这个数字本身就是一个高质量指标,回退次数高的节点,说明它的准出条件定义得不清楚。

回退原因我建议收敛为四类,便于统计:交付物不完整、质量不达标、需求已变更、验收标准理解偏差。这四类对应四种完全不同的改进方向。

3. 停留阈值:给每个状态设置"超时线"

没有阈值的状态会无限期停留。我通常用的初始阈值如下,团队可以根据自身节奏调整,但必须显式设定。

  • 未开始:超过 3 个工作日未进入进行中,触发依赖检查提醒
  • 进行中:超过 10 个工作日无任何更新,触发负责人确认
  • 有风险:超过 2 个工作日未更新风险处置动作,自动升级至项目经理
  • 阻塞:超过 1 个工作日未解除,自动通知阻塞方责任人及其上级
  • 待验收:超过 2 个工作日未确认,自动提醒验收人

这里有一个设计细节值得强调:阻塞状态的阈值应该最短,而且升级要跨部门。原因是阻塞态本质上是"我的问题不是我能解决的",同级提醒往往无效,必须有一个能跨部门调动资源的角色介入。

4. 状态变更的证据要求

状态如果没有证据支撑,就会退化成主观表态。我在规范里给每个状态变更都绑定了证据类型。

从"进行中"到"待验收",必须挂载交付物链接,可以是代码合并请求、文档地址、测试报告链接,但必须是一个下游能直接访问并判断的对象。

从"待验收"到"已完成",必须由验收人填写确认记录,哪怕只是一句话加签名,也必须在系统里留痕,而不是在聊天工具里说一句"没问题"。

从"进行中"到"阻塞",必须指定阻塞方责任人。这一点在实践中阻力最大,因为它要求明确"谁耽误了我"。但恰恰是这一条,把跨部门协作从礼貌性沟通推向了可追踪的承诺。

5. 状态机配置示例

下面是我在某次落地时用的一份状态机配置草稿,用 YAML 风格描述,可以直接作为配置参考。

milestone_states:

id: not_started

name: 未开始

transitions_to: [in_progress, cancelled]

required_fields: [owner, target_date]

id: in_progress

name: 进行中

transitions_to: [at_risk, blocked, in_review, cancelled]

required_fields: [first_activity_ref]

id: at_risk

name: 有风险

transitions_to: [in_progress, blocked, in_review]

required_fields: [risk_description, impact_days]

id: blocked

name: 阻塞

transitions_to: [in_progress, at_risk]

required_fields: [blocker_party, blocker_owner, blocked_since]

escalation_hours: 24

id: in_review

name: 待验收

transitions_to: [done, in_progress]

required_fields: [deliverable_ref, reviewer]

warning_hours: 48

id: done

name: 已完成

transitions_to: []

allowed_roles: [reviewer, quality_gate]

required_fields: [acceptance_record]

id: cancelled

name: 已取消

transitions_to: []

allowed_roles: [project_manager]

required_fields: [cancel_reason]

这份配置里最重要的三行是:done 状态只允许 reviewer 和 quality_gate 角色变更;blocked 状态的升级阈值设为 24 小时;以及所有需要理由的状态都有 required_fields 约束,缺少字段直接提交失败。

6. 关键指标:五个够用,十个就没人看了

指标不在于多,在于能形成闭环。我通常只保留五个,每个都对应一个明确的行动。

指标 计算口径 对应行动
里程碑按期达成率 按原承诺日期完成并通过验收的节点数 ÷ 总节点数 整体健康度评估,不做个人考核
伪完成率 被下游拒收或回退的已完成节点数 ÷ 已完成节点总数 检查准出条件定义质量
状态停留时长 P50 / P90 按状态分组统计进入与离开的时间差 定位协作瓶颈,优先处理 P90 异常值
阻塞平均解除时长 阻塞状态持续时间的中位数 评估跨部门响应能力,调整升级机制
依赖承诺命中率 按承诺日期交付的上游节点数 ÷ 需交付的上游节点总数 识别长期不可靠的依赖方,调整计划缓冲

特别说一下"依赖承诺命中率"这个指标。它衡量的是"上游说到做到"的比例,是跨部门计划可信度的直接体现。如果一个部门的依赖承诺命中率长期低于 60%,那在排期时就应该给它的下游节点自动加缓冲,而不是每年做一次流程培训。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

五、案例与数据观察:以 PingCode 为例

讲完方法论,我用一个具体的平台落地过程来说明这些规则怎么变成可执行的东西。这里以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是比较常见的选择。我选择它作为样本,主要原因是它的工作项类型和状态机配置能力足以支撑上面那套规范,不需要额外开发。

1. 为什么需要一个平台而不是一张表

我刚带跨部门项目时是用在线表格管里程碑的。前两周还行,第三周开始失控,原因是三件事表格做不到:状态变更需要权限控制、超过阈值需要自动提醒、状态变更历史需要不可篡改地留痕。

表格里任何人都能改任何单元格,改完也不留记录,出了问题无法追溯。状态规范一旦失去"谁在什么时候改了什么"这条链路,约束力就归零了。

2. 具体配置思路

第一步是把里程碑建成独立的工作项类型,而不是复用任务类型。这一点很关键,因为里程碑的字段结构完全不同:它需要"下游验收人""依赖节点""承诺日期"这三个任务类型里没有的字段。

第二步是把上面那套 6+1 状态配进去,并绑定角色权限。PingCode 的工作流可以按角色限定状态变更权限,我们就把"已完成"的变更权限只开放给验收人角色和质量管理角色。

第三步是配置自动化规则。我们用了几条比较关键的:节点进入阻塞状态超过 24 小时,自动在协作群提醒并 @ 阻塞方责任人;进入待验收状态超过 48 小时,自动提醒验收人;节点被回退时,自动累加回退次数字段并通知项目经理。

第四步是配置视图。我们建了三个视图:一个是按状态分组的看板,用于日常站会;一个是按状态停留时长排序的列表,用于每周协作复盘;一个是依赖关系视图,用于识别静默期。第三个视图是最容易被忽略但价值最高的。

3. 90 天数据变化

这套规范在一个约 320 人的研发组织里推行,覆盖 5 个部门、3 条产品线,观察期 90 天。数据如下,我要强调这是单组织样本,不是普适结论。

里程碑按期达成率从 61% 提升到 79%。伪完成率从 31% 下降到 9%。待验收状态平均停留时长从 4.2 个工作日降到 1.3 个工作日。阻塞平均解除时长从 7.1 个工作日降到 3.4 个工作日。

值得注意的是,这 90 天里团队的总人力和工时投入没有明显变化。变化的是等待时间的分布:原本分散在各个交接面上的 2 到 5 天等待,被集中暴露并逐个消除。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

4. 一个必须说清楚的边界

这套方法在 100 人以上的组织里收益最明显,因为跨部门交接面足够多,等待损耗足够大。但如果团队在 30 人以下,所有人在同一个空间,口头同步成本极低,强行上状态机反而会变成负担。

另外,如果组织的项目管理平台已经能满足工作项类型自定义、状态机权限控制、自动化规则这几个基本能力,就不需要为了这套规范更换工具。规范的价值来自约束设计,不来自工具本身。

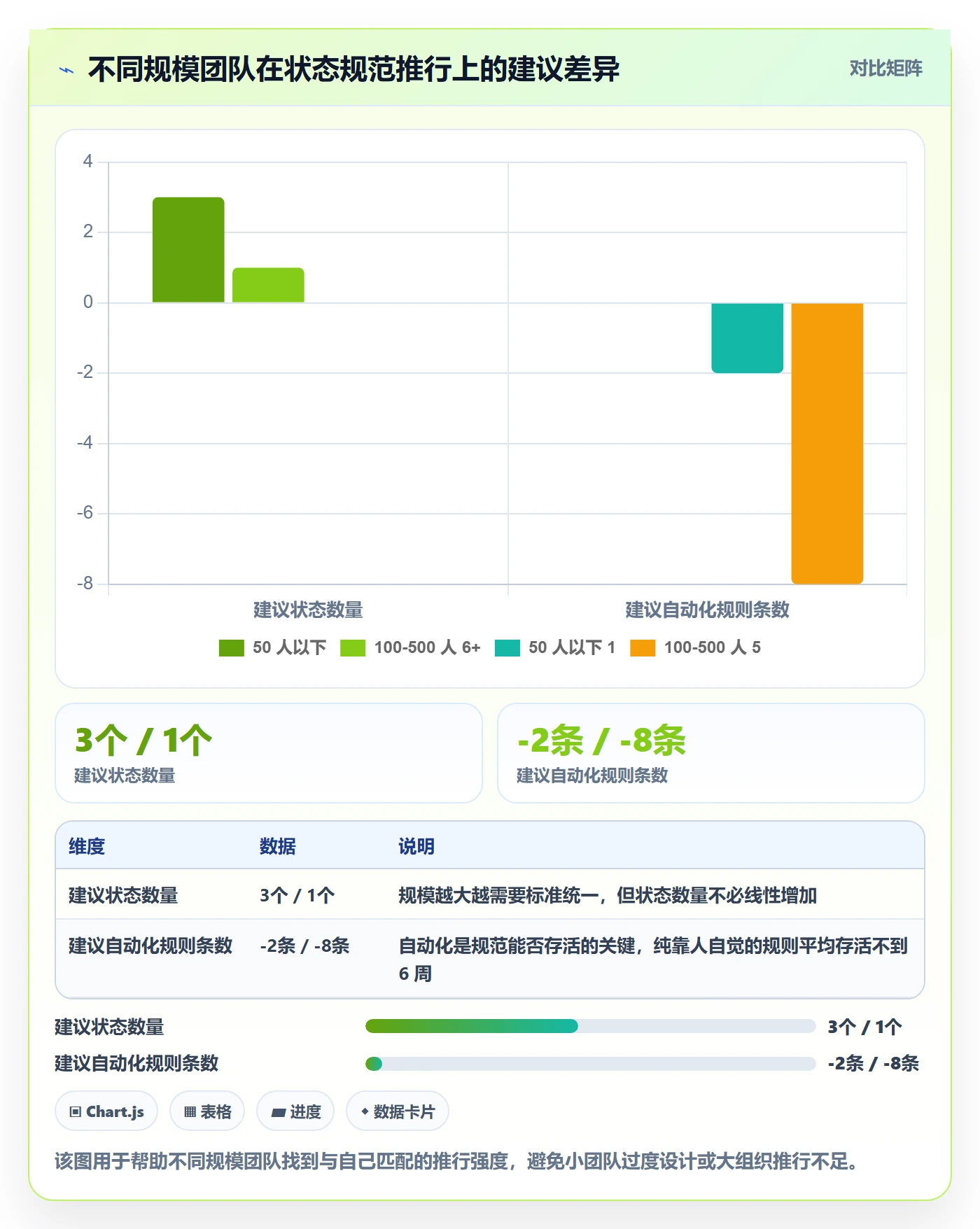

六、不同情况下的行动建议

下面按团队规模和协作复杂度分层给建议。注意这些建议的差异不在"做不做",而在"做的颗粒度和推行节奏"。

1. 50 人以下、单产品线团队

这个阶段不建议上完整状态机。用三个状态就够:未开始、进行中、已完成。但有一条必须守住,"已完成"由需求提出方或下游确认,不由交付方自己点。

先把这一条执行到位,连续稳定运行一个月后,再考虑增加"阻塞"状态。一次只加一条规则,加完观察两周。

2. 100 到 500 人、多部门协作团队

这个区间是收益最明显的。建议直接上 6 个状态 + 1 个终态,并把"阻塞"和"待验收"的阈值自动化配置起来。

推行节奏上,我建议先选 1 到 2 个正在进行的跨部门项目做试点,而不是全组织铺开。试点项目的选择标准是:跨部门依赖多、当前延期明显、项目负责人愿意配合。这三条同时满足的项目,最容易产出有说服力的数据。

3. 500 人以上、多事业线组织

这个规模下,最大的风险不是规范设计,而是各事业线各自定义状态,导致跨事业线协作时口径再次分裂。

我的建议是把状态集合作为组织级标准强制统一,但允许各事业线在"停留阈值"和"升级路径"上有差异。状态名和语义必须一致,阈值可以因地制宜,因为不同业务线的交付节奏本来就不同。

4. 已经有一套工具链和流程的团队

这种情况最常见,也最容易失败。如果是想用新平台替换旧工具,我建议先做字段和状态的映射,再做数据迁移,最后才是规范推行。顺序反了会导致两边数据口径打架。

在国产替代场景里,PingCode 支持从 Jira 平滑迁移,迁移过程中可以保留原有的工作项类型和状态映射关系,这一点对已经积累了大量历史数据的团队比较关键。但迁移只是手段,迁移后必须借机清理状态集合,而不是把旧状态原样搬过来。我见过太多团队把 15 个旧状态完整迁移到新平台,然后继续没人用。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

七、不同情况下的取舍

任何规范都有代价。下面四组取舍是我在实际推行中被问得最多、也最难直接回答的问题。我给的是判断逻辑,不是标准答案。

1. 严格 vs 灵活:约束该加在哪一层

约束加得越多,数据越准,但填报成本越高,绕过规范的动机也越强。我的经验法则是:把强约束加在"状态出口"上,把弱约束留在"状态入口"上。

也就是说,进入一个新状态可以相对自由,但离开时必须有证据。因为伪造入口只影响进度显示,伪造出口会污染下游的实际工作。

2. 自建 vs 采购:什么时候值得自己搭

如果团队在 200 人以下,且没有特殊的合规要求,我倾向于用现成平台配置,不自己开发。自建的隐性成本很高:状态机逻辑维护、权限体系、审计日志、报表,每一项都需要持续投入。

但如果组织有私有化部署和审计合规要求,那自建或者选择支持私有化部署的平台就变成硬性条件。PingCode 支持私有化部署,在这类场景下是一个可以考虑的选项。判断标准不是"能不能自己搭",而是"自己搭完之后,有没有人长期维护"。

3. 强考核 vs 弱考核:状态数据该不该进绩效

我的立场比较明确:状态数据不建议直接进个人绩效,但应该进部门协作评估。

原因是一旦和绩效强绑定,数据一定会被优化。你会看到大量节点在到期前一天被标记完成,然后在下周被回退。如果把"伪完成率"也一起纳入考核,情况会好转,但又会催生"不敢标完成"的保守行为,拖慢整体节奏。

更稳妥的做法是:状态数据用于诊断和改进,不作为奖惩依据;但"依赖承诺命中率"这类反映协作可靠性的指标,可以作为部门间协作评价的参考。

4. 一次性铺开 vs 逐步推进

一次性铺开的好处是口径统一、没有过渡期混乱;坏处是一旦设计有缺陷,影响面是全局的,而且反对声音会集中爆发。

逐步推进的好处是可以快速试错、积累案例;坏处是过渡期内两套口径并行,容易出现数据打架。

我的选择是"设计一次到位、推行分批落地"。也就是说,状态集合、字段定义、指标体系一次定完并公布,但推行范围按项目分批扩大。这样既避免了口径反复,又控制了风险面。

节点状态流程与规范:跨部门团队里程碑实操方法关键指标

5. 关于"规范会被绕过"这件事

最后补一个判断。任何状态规范都会被绕过,问题不是"能不能杜绝绕过",而是"绕过之后能不能被发现"。

我通常会在规范里预留一个"例外通道":允许项目经理在特殊情况下直接变更状态,但必须填写理由,且例外次数按月统计公示。把绕过变成可观测的例外,比试图消灭绕过要现实得多。

实践中,当例外次数被公开统计后,它自然会下降。因为大多数绕过不是恶意,而是图省事;一旦省事的成本被显性化,行为就会改变。

八、总结与下一步

回到最开始那个"薛定谔的完成"的项目。后来我们做的第一件事,不是重排计划,也不是加人,而是把 9 个里程碑的准出条件逐个写清楚,明确每个节点的"完成"由谁确认、依据什么证据确认。这件事花了两个下午,但它让后续所有讨论都有了共同的坐标系。

我对这件事的核心判断可以浓缩成一句话:跨部门里程碑管理的难点从来不是排期技术,而是让不同部门对"完成"这两个字达成同一个可验证的理解。状态流程与规范,本质上就是在编码这个理解。

如果你准备动手,我的建议是按这个顺序走:

  1. 先用两周时间,把当前所有在跑的跨部门里程碑的准出条件逐条写出来,看看有多少条是模糊的。这一步不需要任何工具。
  2. 把状态集合收敛到 6 个以内,并明确每个状态的变更角色。特别要守住"已完成由下游确认"这条线。
  3. 给"阻塞"和"待验收"两个状态配置自动提醒和升级规则,这是投入产出比最高的两条自动化。
  4. 选 1 到 2 个正在进行的跨部门项目试点,观察 4 周,重点看状态停留时长的变化,而不是按期率。
  5. 试点跑通后,把指标固化成周度协作复盘材料,只保留五个指标,多一个都不要。

最后提醒一句:做好前三个月数据"变难看"的心理准备。这不是规范失败了,恰恰是它开始起作用了,你第一次真正看清了那些原本被绿色掩盖的等待。看清之后,才有优化的可能。

常见问题解答(FAQ)

1. 跨部门团队怎么统一节点状态定义,才能避免各说各话?

我们团队最近在推跨部门项目,市场部说“已完成”,研发说“还在测试”,我夹在中间不知道信谁。每次开会都因为状态定义吵架,我特别想知道有没有一套通用的节点状态流程规范,能让大家对“完成”的理解一致。

先别急着上工具,先用一页纸把“节点状态”和“准入准出条件”定死。我们当时的做法是:把每个里程碑拆成“未开始、进行中、待验收、已完成、已阻塞”五态,但关键不是名字,而是每个状态的进入和退出标准。比如“待验收”必须同时满足:交付物已上传到共享空间、自测报告已填写、负责人已通知下游验收人;

“已完成”必须下游验收人点击确认,且没有未关闭的P0或P1问题。跨部门场景下,最好让每个部门出一名接口人,一起评审这页纸,评审通过后冻结一个版本,挂在项目主页。执行时只看状态和准入准出条件,不认口头“差不多了”。如果某状态停留超过约定时长,比如“待验收”超过2个工作日,自动标黄并通知接口人。

这样状态定义就变成了可验证的规则,而不是各自表述。

2. 跨部门里程碑总是延期,有什么实操方法能提前暴露风险?

我负责一个涉及产品、研发、测试、运营四个部门的项目,每次里程碑都是到了截止日才发现做不完,然后互相甩锅。我试过每天站会,但大家只说“正常推进”,根本没有预警。我特别想知道有没有一套跨部门里程碑的实操方法,能在延期前就发现问题。

我们踩过最大的坑是只盯“截止日期”,不盯“过程信号”。后来改成三个动作:第一,把每个里程碑拆成3到5个关键可交付物,每个可交付物指定唯一负责人和预计完成日,而不是只写一个里程碑日期。

第二,设置“风险信号”指标:比如上游交付物延迟超过1天、关键路径上的任务没有每日更新、阻塞问题超过24小时未解决,任一信号触发就自动在项目群里通知接口人。第三,每周做一次“里程碑预演”,不是汇报进度,而是让下游部门说出“如果上游今天不交付,我下周会受什么影响”。这个方法让风险平均提前3到5天暴露。

数据口径上,我们看两个数:里程碑按期完成率,即实际按期完成数除以总里程碑数,以及风险平均提前发现天数,即从首次触发信号到原截止日的天数。前者低于80%就要复盘,后者低于3天说明信号设置太晚。

3. 跨部门项目里,节点状态流程规范的关键指标应该看哪几个?

我们领导让我设计一套跨部门项目管理的指标体系,但我看到各种GPM、准时率、缺陷密度,不知道哪些真正有用。我担心指标太多,团队为了填数据而填数据,反而没人关注真正的里程碑风险。我想知道对于节点状态流程与规范,最该盯住的关键指标是哪几个,口径怎么定。

别贪多,跨部门里程碑场景下,我建议只盯四个核心指标,而且必须和节点状态绑定。第一,状态流转准时率:每个节点从“进行中”进入“待验收”是否在计划日期前,口径是实际进入日期小于等于计划日期。第二,状态停留时长中位数:特别是“待验收”和“已阻塞”两个状态,超过2个工作日就要预警,超过5个工作日必须升级。

第三,里程碑按期完成率:以“已完成”状态为准,且必须下游验收人确认,不能由上游自己标记。第四,返工率:已完成节点在下一个里程碑前被重新打开的比例,超过10%说明准出标准太松。这四个指标每周更新一次,直接贴在项目主页,不要做复杂报表。我们实践下来,指标少于5个,团队才愿意看;

口径写清楚“谁在什么时间点什么按钮”,数据才可信。

4. 跨部门团队推进节点状态规范时,怎么解决“上游说完成,下游不认”的扯皮?

我们最近一个项目,研发把代码提交了就说节点完成,但测试说没收到可测版本,产品说需求没验收,结果里程碑卡了整整一周。我作为项目经理,每天在群里协调,但大家各有各的理。我特别想知道有没有具体的流程设计,能从机制上避免这种“上游说完成、下游不认”的情况。

核心是把“完成”的定义从“我做完”改成“下游确认可用”。我们后来强制加了一个“交接确认”环节:每个节点必须由上游负责人提交交付物,并选择一个下游验收人;下游验收人必须在约定时间内,我们定的是1个工作日,给出“通过”或“驳回并写明原因”,超时未响应视为默认通过但系统会记录。

如果驳回,节点状态自动从“待验收”退回“进行中”,并生成一条阻塞记录。关键设计是:上游不能自己把节点标为“已完成”,只有下游验收人点击“确认通过”后,状态才变成“已完成”。同时,每个节点的“准出条件”必须包含可验证的交付物,比如测试报告、接口文档、验收清单,而不是“代码已提交”。

为了不让下游故意拖延,我们还会看“验收响应时长”这个指标,超过1个工作日的下游接口人会在周会上被点名。这套机制运行三个月后,扯皮时间减少了大约70%,里程碑延期率从45%降到了18%。

核心关键词

读者评论

武
武雨桐

状态停留时长这个指标确实比按期率有用,但我们推行时卡在跨部门负责人没有考核权。下游不点验收,上游也催不动,某项目管理工具只能记录不能强制。想请教怎么让下游拒收不被当成不配合?如果这点不解决,状态规范最后还是会退化成周会补填。

罗
罗欣

文章里的样本和图表数字有点太整齐了,6家企业40个项目推演出54%到81%这类差异,我持保留态度。不同项目类型、团队成熟度、需求稳定度的影响可能更大。伪完成率下降是真的,但若需求频繁变更,首次验收通过率未必能直接归因于状态规范。

覃
覃嘉禾

六个状态加终态听起来合理,但资源被抢占那部分我特别有共鸣。状态字段再规范,也挡不住一个人同时被三个项目拉走。某项目管理平台如果能和容量视图打通,把‘等待’转成‘可调度’,比单纯增加状态字段实在。否则待验收停留时长只是暴露问题,未必能解决。

文章包含AI辅助创作:节点状态流程与规范:跨部门团队里程碑实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342753
