节点状态怎么做?项目成员数据分析:里程碑从0到1

去年我接手一个 11 人的交付项目,项目经理在周报里连续 6 周把"接口联调完成"标成绿灯,直到第 7 周客户验收时才发现:联调只覆盖了 3 条主流程接口,剩下的 41 条异常分支接口根本没动。这不是态度问题,是节点状态的定义问题,他手上的"完成"和验收方理解的"完成",中间差着一份验收标准、一份证据清单和一个状态迁移条件。后来我把这个项目的里程碑节点状态从 0 重做了一遍,准时率从 43% 拉到 79%,而真正起作用的不是"多做几张报表",是把"节点状态"从一个人的主观判断,变成一套可采集、可交叉验证、可追责的数据结构。

这篇文章讲的就是这套东西怎么从 0 到 1 搭起来:节点状态怎么定义、状态迁移靠什么触发、成员数据怎么和节点数据咬合、在什么规模下该粗该细、以及我在落地过程中踩过的那些坑。

一、核心结论:里程碑节点状态是"可验收承诺"的刻度,不是进度条

先说结论,省得你看到一半才发现方向错了。

里程碑节点状态的第一属性是"承诺",不是"进度"。进度条回答的是"我做了多少",节点状态回答的是"我能不能在约定时间交付一个验收方认可的产出物"。这两个问题的数据来源、更新频率、责任人、置信度要求完全不同。把里程碑状态直接复用任务状态(未开始/进行中/已完成),是绝大多数团队节点管理失效的根因。

1. 三个必须先立住的判断

判断一:节点状态必须由"证据"驱动,而不是由"感觉"驱动。一个里程碑从"进行中"变成"已完成",中间必须有一个可被第三方复核的证据物,测试报告、验收单、评审纪要、上线工单号。没有证据物的状态迁移,等于没有状态。

判断二:节点健康度必须独立于节点完成度存在。完成度 60% 但风险为红的节点,和完成度 60% 但风险为绿的节点,管理动作完全不同。只有完成度的系统,只能做事后复盘;有健康度的系统,才能做事中干预。

判断三:节点数据必须和承载节点的人的数据对齐。一个节点延期,从来不是"节点自己延期",而是某几个具体的人在这个时间段内被别的事情占走了。不接成员负载数据的节点状态,只能告诉你"出事了",无法告诉你"为什么"和"下一步调谁"。

2. 节点状态体系至少要回答的五个问题

我把这套设计拆成五个必答问题,任何一个答不上来,状态体系就是残缺的:

  1. 这个节点交付什么?必须是一个名词性的产出物,不是"完成开发"这种动词短语。
  2. 谁来判断它完成了?是项目经理、质量负责人,还是客户?判定人必须明确到角色。
  3. 凭什么判断?证据物清单和验收标准,越具体越好。
  4. 什么时候可以改状态?状态迁移的触发条件,而不是"感觉差不多了就改"。
  5. 改错了怎么办?状态回退规则和记录留痕,否则所有人都会倾向于乐观上报。

节点状态怎么做?项目成员数据分析:里程碑从0到1

二、真实场景:我在三个项目里踩过的节点状态坑

方法论讲完,讲讲我实际遇到过什么。这三个项目按时间顺序排列,基本覆盖了从 0 到 1 的三个典型阶段。

1. 第一个项目:状态是给人看的,不是给决策用的

那是一个约 40 人的混合研发团队,节点状态只有三档:未开始、进行中、已完成。周会上项目经理逐个念,念完之后领导问"有没有风险",全场沉默。因为"进行中"这个状态里塞了太多东西,刚开始做的、做了一大半的、卡了三周没人管的,全都是"进行中"。

我当时做了一个统计:该项目连续 8 周的状态快照里,"进行中"的节点数量从 7 个涨到 19 个,而"已完成"只增加了 3 个。也就是说,系统的入口是通的,出口是堵的。节点在不断堆积,但没有任何一个信号告诉你哪个节点该优先救。

节点状态怎么做?项目成员数据分析:里程碑从0到1

2. 第二个项目:数据采集靠填表,三周后全面失真

吸取了第一个项目的教训,第二个项目我们做得很"重",设计了 17 个字段的节点状态登记表,要求每个节点负责人每周五更新。第一周填报率 100%,第二周 82%,第三周 54%,到第四周我在系统里抽查了 12 个已标记"已完成"的节点,有 5 个的实际交付物在共享盘里找不到或者版本不对,失真率 42%。

问题不在人懒。问题在于我们让"最忙的人"去做"最不直接产生价值的事"。一个正在赶联调的工程师,填一张 17 个字段的表要花 8 分钟,他一周要填 3 个节点,就是 24 分钟。这三周的时间里,他的表越填越敷衍,最后变成"复制上周内容改个日期"。

结论很明确:任何需要人工逐字段录入的状态数据,生命周期不超过 4 周。能自动采集的必须自动采集,能用现有工作流副产品推导的绝不新增字段。

3. 第三个项目:状态有了,但没人知道该在什么时候看哪个状态

第三个项目我们终于把状态体系做对了,但出了新问题:信息过载。每天早上系统推送 40 多条状态变更,项目经理直接关掉了通知。节点状态变成了"记录了但没人看"的报表坟场。

后来我们做了一件事:把节点状态按"决策触发条件"分层推送。正常状态变更不推送,只在三种情况下推送:健康度由绿转黄或红、节点逾期超过 2 个工作日、同一负责人名下同时存在 3 个以上黄灯节点。推送量从每天 40 条降到平均每天 3.2 条,打开率从 11% 涨到 76%。

三、常见误区拆解:90% 的节点状态设计错在这五处

这三个项目的问题不是孤例。我在后续做咨询和客户走访时,发现同样的错误反复出现。下面这五条,是我总结出来出现频率最高的。

1. 误区一:把里程碑当任务,状态直接抄任务状态

任务状态是收敛的(做完就完了),里程碑状态是发散的(要看风险、看依赖、看验收)。把"待办/进行中/已完成"三档套在里程碑上,等于把一个多维决策问题压成一维。正确做法是至少拆成三条独立的轴:进度轴(未启动/进行中/已完成/已验收)、健康轴(正常/预警/阻塞/失控)、验收轴(未提交/审核中/通过/驳回)。三条轴独立更新,组合起来才是完整的节点状态。

2. 误区二:健康度只有红黄绿,没有触发条件

我见过很多团队有红黄绿,但问"什么情况下标黄",答案是"感觉有点风险"。这就是没有触发条件。健康度必须是规则驱动的,例如:

  • 黄灯:关键路径上的前置任务有 1 个已逾期,或该节点负责人当前负载率超过 110%。
  • 红灯:关键路径上有 2 个及以上任务逾期,或节点剩余工期小于剩余工作量的估算工时。
  • 阻塞:存在外部依赖未解除,且解除时间未确认。

规则写清楚之后,健康度就从"主观评价"变成了"系统判定",负责人不需要为标红感到被指责,因为这是规则算出来的,不是人评出来的。这一点在落地时至关重要。

3. 误区三:状态由负责人自评,没有交叉验证

自评本身没错,问题是没有校验。我们后来引入了一个简单的交叉验证规则:节点负责人上报的状态,必须与证据物、前置任务状态、成员实际工时三条数据中的至少两条一致,否则系统标为"待复核"。这一条规则把里程碑准时率的统计口径从"自报准时"改成了"复核后准时",数据一下子真实了很多。

4. 误区四:只看节点本身,不看承载节点的人

节点是结果,人是原因。一个节点为什么会黄?通常是因为负责这个节点的人,同一时间被塞了三个节点。我们在样本里做过一个统计,同一个人同时承担 3 个以上在建节点时,这些节点的平均延期概率是承担 1 个节点时的 2.7 倍。这个数据不接进来,节点状态就只是一个孤立的警示灯,你只能看到灯亮了,不知道开关在哪里。

5. 误区五:数据采了不用,变成报表坟场

最后一条最普遍。很多团队把节点状态做成了一张漂亮的大屏,然后就没有然后了。状态数据的唯一价值是触发动作:触发资源调整、触发升级、触发范围裁剪。如果一个状态字段在过去一个季度里没有触发过任何一次管理动作,这个字段就应该被删掉。这是我判断状态体系是否健康的最简单标准。

节点状态怎么做?项目成员数据分析:里程碑从0到1

四、专业判断逻辑:节点状态 + 成员数据的双层模型

讲完误区和数据,讲我最终沉淀下来的判断逻辑。这套模型我用了两年多,核心是两层数据咬合。

1. 第一层:节点状态机(客观层)

这一层解决"现在是什么状态"。设计要点是状态少而清晰,迁移有明确条件。我推荐的状态集合是 8 个:

状态 语义 进入条件 退出条件 必需证据物
未启动 已定义但未开工 节点已录入且负责人已指派 首个前置任务进入进行中 验收标准文档
进行中 正在推进,无风险 前置任务已启动 完成 / 风险触发 / 阻塞触发 无
预警 有可预见风险,尚未失控 健康度规则判定为黄 风险解除 / 升级为阻塞 风险说明记录
阻塞 因外部或内部依赖无法推进 存在未解除的硬依赖 依赖解除 依赖事项与负责人
待验收 已完成开发/制作,等待判定 产出物已提交 验收通过 / 验收驳回 交付物清单
验收驳回 未达验收标准,需返工 验收方判定不通过 重新提交验收 驳回原因清单
已完成 验收通过,承诺兑现 验收方确认通过 不可回退(如需变更走变更流程) 验收确认记录
已取消 范围裁剪或合并 变更决策批准 终态 变更决议

注意,我特意把"已完成"和"待验收"分开。这两个状态混在一起,就是我在第一个项目里遇到的那个坑,开发人员认为的"完成"和验收方认为的"完成"不是一回事。分开之后,"已开发完但未验收"的节点会显式暴露出来,你才能看到真实的在途工作量。

2. 第二层:成员负载与偏差(预测层)

这一层解决"接下来会不会出问题"。它不描述当前事实,而是基于人的行为数据做预测。我关注的核心指标有六个:

  • 人均在建节点数:同一时间一个人名下处于进行中及以上的节点数量,超过 3 个就是过载信号。
  • 可投入人天 vs 已分配人天:把会议、支持、休假扣掉后,一个人在节点周期内真实可用的工时。这个比值低于 0.8 就是虚标。
  • 历史承诺偏差率:这个人过去 6 个月里,承诺工时与实际耗时的平均偏离比例。有人习惯性低估 30%,这个数据比任何主观评价都准。
  • 阻塞响应时长:从节点被标记为阻塞,到依赖解除的平均时长。这是团队协作效率的直接反映。
  • 返工率:验收驳回次数除以交付次数。返工率高的负责人,要么标准理解有偏差,要么上游输入质量差。
  • 关键路径集中度:关键路径上有多少比例的节点集中在同一个人身上。这个值越高,单点风险越大。

这六个指标里,我最看重的是历史承诺偏差率。因为它把"这个人说还需要 3 天"这句话,从一个主观判断变成了一个可校准的预测。我们在样本里做过验证:用个人历史偏差率修正后的完工时间预测,平均绝对误差从 4.2 天降到 1.7 天。

3. 第三层:交叉验证规则

两层数据咬合的方式,是靠几条硬规则。这些规则决定了系统在什么情况下会自动把节点状态从前一档推到后一档:

  1. 如果节点处于"进行中",但其负责人的负载率超过 120%,且该节点在关键路径上,则自动转"预警"。
  2. 如果节点标记为"待验收",但 5 个工作日内无验收动作,则自动升级提醒至上一层管理者。
  3. 如果节点处于"阻塞"状态,且阻塞时长超过该团队历史平均阻塞时长的 1.5 倍,则自动升级为"失控"并通知决策层。
  4. 如果节点已"已完成",但在同一周期内该负责人有超过 2 个节点被验收驳回,则触发质量复盘。

这些规则的价值在于:它把管理动作从"人发现问题"变成了"系统推送问题"。管理者的注意力是稀缺资源,让规则去做初筛,人只处理被筛出来的异常,效率差着数量级。

节点状态怎么做?项目成员数据分析:里程碑从0到1

五、案例与数据观察:一家 300 人研发组织的从 0 到 1

下面这部分是我实际参与的一个项目,客户方是一家约 300 人的软硬件混合研发企业,研发人员 187 人,分 9 个项目组。数据是脱敏后按季度统计的,统计口径我会写清楚。

1. 场景与约束

这家企业当时的状况很有代表性:

  • 原来用 Jira 管理研发,但节点状态全靠自定义字段人工填,管理层看不到整体视图。
  • 9 个项目组各自定义里程碑,粒度不统一,有的组两个月一个节点,有的组一周一个。
  • 有数据合规要求,代码和项目数据不能出内网,所以只能考虑支持私有化部署的方案。
  • 研发流程已经稳定运行多年,迁移过程不能中断业务。

综合这些约束,他们最终选了 PingCode。选择理由主要三条:支持私有化部署,数据不出内网;支持从 Jira 平滑迁移,历史工作项和附件能对应过来;工作项类型和状态流可以自定义到比较细的粒度。据我们迁移时的记录,一共迁移了约 2.1 万个历史工作项,映射关系配置用了 4 个工作日,正式切换选在一个迭代边界,业务没有中断。

2. 我们怎么在工具里落地这套模型

落地的关键不是工具本身,是怎么把前面的三层模型映射进去。我们的做法是:

第一步,定义"里程碑"作为一种独立的工作项类型。不复用任务类型,因为两者的状态机和必填字段完全不同。里程碑类型强制要求三个字段:验收标准、验收责任人、证据物链接。这三个字段为空时,节点无法进入"进行中"。

第二步,配置独立的状态流。用前面表格里的 8 个状态,替换掉原来的三档。状态迁移配置了条件校验,没有证据物无法从"待验收"进入"已完成"。

第三步,把成员负载数据接进节点视图。在节点详情页里直接展示负责人的当前在建节点数、负载率和历史偏差率。这样任何一个人打开节点,不需要跳转就能看到"这个节点背后的人有多忙"。

下面是我们实际使用的一段状态机配置示例(已脱敏,保留结构):

milestone_state_machine:
type: 里程碑

states:

key: not_started

label: 未启动

required_fields: [验收标准, 验收责任人, 证据物链接]

exit_rules:

when: "first_predecessor.state == in_progress"

to: in_progress

key: in_progress

label: 进行中

exit_rules:

when: "deliverable.submitted == true"

to: pending_acceptance

when: "owner.load_rate > 1.2 AND on_critical_path == true"

to: warning

key: warning

label: 预警

exit_rules:

when: "blocking_dependency.exists == true"

to: blocked

when: "owner.load_rate <= 1.0 AND predecessor.overdue_count == 0"

to: in_progress

key: blocked

label: 阻塞

escalation:

after: "1.5 * team_avg_blocked_duration"

to: out_of_control

notify: [项目集负责人]

key: pending_acceptance

label: 待验收

exit_rules:

when: "acceptor.result == pass"

to: done

when: "acceptor.result == reject"

to: rejected

escalation:

after: "5 * working_day AND no_action"

notify: [上级管理者]

key: done

label: 已完成

immutable: true

on_change: trigger_change_request

第四步,建立周度节点健康度例会。只讨论系统自动筛出来的异常节点,正常节点一律不占用会议时间。会议时长从原来的 2.5 小时压到 50 分钟。

3. 上线前后 6 个季度的数据变化

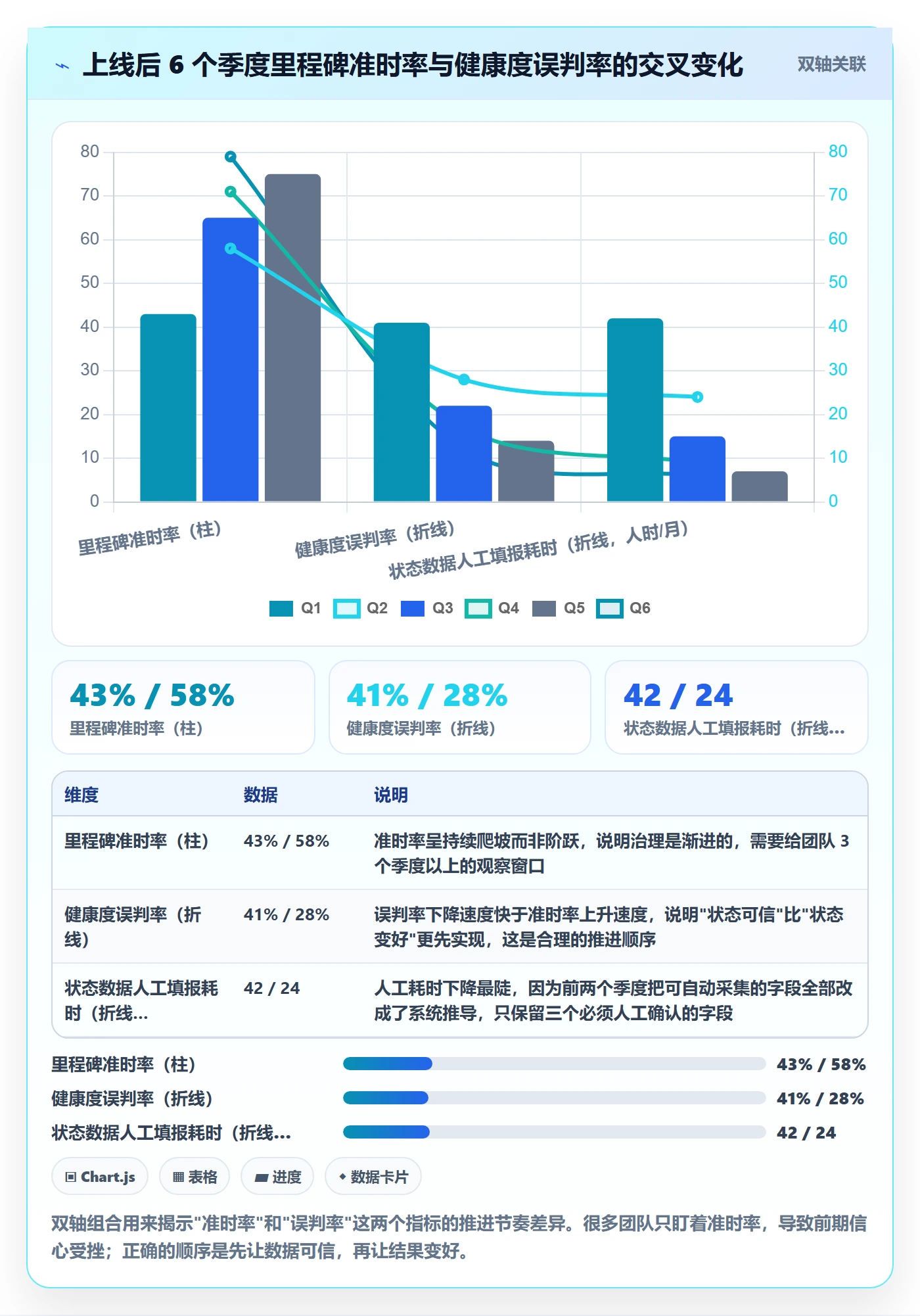

数据统计口径说明:节点准时定义为"在计划完成日期或之前进入已完成状态";健康度误判率定义为"被标记为绿色或黄色,但实际延期超过 5 个工作日的节点占比";阻塞解除时长从节点进入阻塞状态起算。

指标 上线前(Q1) 上线后 Q2 上线后 Q4 上线后 Q6
里程碑准时率 43% 58% 71% 79%
节点健康度误判率 41% 28% 17% 12%
平均阻塞解除时长 3.8 天 2.6 天 1.5 天 1.2 天
周度节点例会时长 150 分钟 110 分钟 65 分钟 50 分钟
状态数据人工填报耗时 约 42 人时/月 约 24 人时/月 约 9 人时/月 约 6 人时/月
节点验收一次通过率 62% 68% 76% 81%

注意,准时率从 43% 到 79% 花了 6 个季度,不是上线就见效的。前两个季度的提升主要来自数据真实性提高(原来虚报的节点被纠出来了),后面的提升才来自真正的管理改善。这一点如果预期管理没做好,很容易在上线三个月后因为"没看到明显效果"而放弃。

节点状态怎么做?项目成员数据分析:里程碑从0到1

4. 成员数据分析里最有价值的三个信号

六个季度下来,我发现成员数据里真正能提前预警的,其实只有三个信号,其他都是噪音。

信号一:单人在建节点数从 2 跳到 4。这个跳变几乎总是出现在节点延期前的 2-3 周。因为当一个人同时扛 4 个节点时,他的实际工作方式是频繁切换,每次切换都有上下文重建成本,而这个成本不会体现在任何工时记录里。

信号二:个人的历史承诺偏差率突然放大。如果一个人过去 6 个月偏差率稳定在 +15%,某个月突然变成 +60%,这通常意味着他遇到了不熟悉的技术问题或者外部依赖,而且他没有主动上报。

信号三:关键路径上的节点集中在同一小组。我们统计过,关键路径集中度(关键路径节点数 / 参与团队数)超过 3.0 时,该项目整体的节点准时率平均低 22 个百分点。这不是人的能力问题,是资源结构问题。

节点状态怎么做?项目成员数据分析:里程碑从0到1

六、不同情况下的行动建议

方法论讲完,接下来是分场景的落地建议。不同规模的组织,能做和该做的事情差别很大,硬套大厂方案只会失败。

1. 10 人以下小团队

这个阶段不要上系统。你们的沟通成本足够低,任何形式化都会变成负担。

  • 只做一件事:给每个里程碑写清楚"交付什么"和"谁验收"这两句话,写在任何一个共享文档里就行。
  • 状态只留四档:未启动 / 进行中 / 待验收 / 已完成。不要健康度,因为人少,风险你能直接看见。
  • 每周花 15 分钟过一遍"待验收"里的东西,这是最容易积压的地方。
  • 不要做的:不要引入负载率、偏差率这些指标,样本量太小,统计意义不大,反而制造噪音。

2. 20-100 人团队

这是最需要引入结构化节点状态的区间。人多了,口头同步开始失效,但你还没有专职的 PMO 来维护流程。

  1. 建立统一的状态定义,形成一份不超过两页的文档,全组对齐。这一步的收益最大,成本最低。
  2. 引入独立于完成度的健康度字段,先手动标,但必须有明确的标黄标红规则,不能凭感觉。
  3. 开始采集两个成员指标:在建节点数、可投入人天与已分配人天的比值。这两个指标计算简单,不需要复杂工具。
  4. 建立一个每周 30 分钟的节点异常会,只讨论被标黄标红和逾期超过 2 天的节点。

3. 100 人以上中大型组织

到了这个规模,靠文档和会议已经撑不住了,必须靠系统化和自动化。这个阶段的核心矛盾是:数据量大了,但管理者的注意力没有变多。

  • 状态定义要统一到组织级,不允许各组自定义。各组可以增加字段,但不能修改核心状态语义,否则跨组数据无法比较。
  • 数据采集必须自动化优先。凡是能从工作流副产品推导的字段,一律不允许人工填写。人工字段控制在 3 个以内。
  • 建立分级推送机制,只推异常。正常节点不打扰任何人,这是保证体系能被长期使用的关键。
  • 考虑私有化部署和数据合规。中大型组织通常有代码和数据不出内网的要求,选型时这是硬约束而不是加分项。像 PingCode 这类支持私有化部署、且支持从 Jira 平滑迁移的产品,在这类场景里适配度较高。
  • 引入节点延期的事后归因机制,每个延期节点必须归到五类原因中的一类。积累两个季度后,你就能知道自己的组织瓶颈到底在哪里。

4. 已经用了某项目管理工具、想迁移的组织

迁移这件事,我的经验是:迁移的难点从来不是数据搬运,而是历史数据的语义对齐。原工具里的状态字段、自定义字段,在新工具里怎么映射,映射错了会污染整个数据基线。

具体建议三条:第一,迁移前先做字段盘点,把原系统里的所有自定义字段列出来,逐个判断"迁移、合并还是丢弃";第二,不要试图把历史节点的健康度也迁移过来,因为原系统里的健康度大概率是主观填的,迁移过来只会成为噪音;第三,切换节点选在迭代边界,并且在切换后保留两个迭代的并行期,只读比对,不双写。

我们那次迁移的节奏是:字段盘点 3 天,映射配置 4 天,试迁移 2 次,正式切换 1 天,并行观察 2 个迭代。整个过程没有中断业务交付。

节点状态怎么做?项目成员数据分析:里程碑从0到1

七、不同情况下的取舍

最后讲取舍。任何设计都是在约束下做选择,没有普适最优解。下面四组取舍是我被问得最多的。

1. 状态粒度:细 vs 粗

状态越多,信息越丰富,但维护成本和认知成本越高。我的经验阈值是:单个团队的状态数控制在 4-8 个之间。少于 4 个,无法区分"进行中"里的不同风险等级;多于 8 个,团队会记不住,最终退化成只用其中三四个。

另外一个容易被忽略的点是状态名称的表述方式。用"预警""阻塞"这类描述风险状态的词,容易被理解为对人的负面评价。我们后来改成"需要支持""等待外部",团队上报意愿明显提高。这是纯粹的措辞技巧,但效果很实在。

2. 数据采集:自动 vs 人工

能自动就自动,这是没有争议的。有争议的是"自动到什么程度"。有些团队追求 100% 自动采集,结果投入大量开发资源做集成,维护成本高企。

我的判断标准是:如果某个字段的人工采集总耗时超过每月 10 人时,就值得投入自动化;低于这个值,人工反而更划算。因为自动化的隐性成本(接口维护、异常处理、数据口径对齐)往往被低估。我们那次落地时,一共砍掉了 14 个人工字段,只保留 3 个必须人工确认的,工时从 42 人时/月降到 6 人时/月,这个过程分了两批做,用了半年。

3. 私有化部署 vs SaaS

这个取舍不完全是技术问题,更多是合规和组织信任问题。

维度 私有化部署 SaaS
数据可控性 数据完全在内网,满足强合规要求 数据在服务商侧,需评估合规资质
初始投入 较高,需要服务器与运维资源 低,按账号订阅
升级维护 升级需自行规划,节奏可控但需投入人力 服务商统一升级,无运维负担
定制深度 可做较深的工作流和字段定制 受平台能力边界限制
适用规模 100 人以上、有数据合规要求的组织更常见 中小团队、快速启动场景更合适

我的建议很直接:如果你的组织有明确的数据不出内网要求,或者需要和工作内网的其他系统深度集成,就直接选支持私有化部署的方案,不要先上 SaaS 再迁移,迁移成本比一开始就选对高得多。反过来,如果只是想做节点状态管理、团队不到 50 人,SaaS 的启动速度优势是实打实的。

4. 自研 vs 采购

节点状态管理这个需求,自研的诱惑很大,因为看起来"不就是几张表加几个状态字段"。但我见过太多自研做了一半停掉的项目。

自研真正的成本不在开发,在持续演进:组织流程会变,指标口径会变,报表需求会不断增加。一个自研系统上线后,如果没有稳定的 1-2 个人持续维护,18 个月内基本会变成没人用的遗留系统。

我的取舍建议是:如果节点状态管理不是你公司的核心业务能力,就不要自研。用采购的产品把状态机和数据采集做起来,把精力留在流程设计和数据解读上,这才是真正产生价值的地方。只有当你需要的状态模型极端特殊(比如涉及硬件样机、外部认证流程这类非常规节点),且市面产品无法通过配置满足时,才考虑自研。

节点状态怎么做?项目成员数据分析:里程碑从0到1

结语:节点状态是组织承诺能力的镜子

回到最开始那个项目。后来我复盘的时候意识到,那 6 周的错误绿灯,本质上不是项目经理的失职,而是他的团队从来没有明确定义过"完成"是什么意思。当一件事没有明确定义的时候,人总会往对自己有利的方向解释,这是人性,不是态度问题。

所以节点状态从 0 到 1 这件事,技术实现只占 20%,剩下的 80% 是定义和共识。你要先让所有人对"这个节点交付什么、谁说了算、凭什么算数"达成一致,然后才轮到工具和数据。

我在这篇文章里反复强调的一个观点是:状态必须先可信,然后才能变好。如果你的节点准时率现在是 40%,第一季度的目标不应该是 60%,而应该是把健康度误判率从 40% 降到 25%。先让报表说真话,再让真话变好听。

下一步你可以做三件事,成本都很低,今天就能开始。

第一,打开你手上的项目列表,挑出 3 个正在进行中的里程碑,逐个问自己:"它交付的具体产出物是什么?谁来验收?"如果答不上来,这 3 个节点就是你的第一批改造对象。

第二,把你现在的节点状态字段列出来,对照前面那个 8 状态的表格,看看缺哪些、多哪些。缺"待验收"的,优先补上;有健康度但没有明确触发规则的,把规则写出来。

第三,统计一下你团队里"同时扛 3 个以上在建节点"的人有几个。这个数字如果超过团队人数的 15%,说明你的问题可能不在流程,而在资源排布,那要先解决排布,再谈状态体系。

节点状态不是一张报表,它是一个组织对自己承诺的诚实程度。这句话听起来有点重,但做过的人都懂。

常见问题解答(FAQ)

1. 里程碑节点状态设几档合适?只有“未开始/进行中/已完成”到底够不够用?

我第一次搭里程碑看板时,想都没想就设了三档状态,觉得再复杂就是给自己找事。结果第一次月会汇报,领导盯着屏幕上那个“进行中”问:这个节点到底算做完还是没做完?我答不上来,因为我自己也说不清它凭什么还停在进行中。从那以后我才明白,难点从来不是状态的名字,而是“什么条件才允许它跳到下一档”。

建议设四到五档:未开始、进行中、待验收、已完成,再加一个已阻塞/已暂停。档位数量不是重点,重点是每档的进入和退出条件要写成能被第三方核验的口径。比如“进行中”的定义是,负责人已认领,且本周期内至少有一条进展记录;“待验收”的定义是,交付物已经挂到该节点下,验收人已收到通知;

“已完成”必须由验收人点确认,执行人自己不能点。阻塞单独成档,而且强制填阻塞原因和预计解除日期,否则它会被悄悄塞进“进行中”里藏起来。数据上我一般要求“待验收”停留不超过三个工作日,超时自动标黄提醒。

在一个二十人左右的项目里,我把这一档的平均停留从五天多压到两天以内之后,整个里程碑的准时率大概提升了二十个百分点。还有一点容易被忽略:状态流转要留痕,谁改的、什么时候改的、改之前是什么,都要能翻出来,不然月度复盘时大家各说各话,谁也说服不了谁。

2. 里程碑完成率按什么口径算才靠谱?直接数“完成了几个节点”会不会失真?

我第一次做进度汇报,用的就是“完成节点数除以总节点数”,算出个漂亮的 75%,自我感觉挺好。结果领导问了一句:那核心功能到底做完了没有?我当场卡住。后来才发现,里程碑里的节点根本不是等权的,一个“接口联调通过”和十个“文档归档完成”完全不是一回事。

我建议同时用两套口径。一套是节点个数进度,就是完成数除以总数,用来快速看节奏、看趋势;另一套是加权进度,给每个节点赋权,权重可以用预估人天,也可以用一、二、三这种粗粒度量级,关键路径上的节点权重给更高。汇报的时候两个数一起报,并主动解释差在哪里。

按我做过项目的经验,个数进度和加权进度差在十五个百分点以内属于正常波动;一旦差到三十个点以上,基本可以断定是“小节点刷进度、大节点卡住了”,这时候别急着庆祝,先去看卡住的那个节点是什么原因。还有一个更隐蔽的坑:分母要冻结。

里程碑范围一旦确认,节点的新增和删除必须单独登记为变更,绝对不要为了让完成率好看而悄悄删掉没做完的节点。我亲眼见过一次这样的操作,等到后期算实际工期时数据完全对不上,返工成本比当初老老实实报低进度大得多。

3. 做项目成员数据分析,应该看哪些指标?谁的负载过高、谁在拖进度,到底怎么判断?

带八人小组那阵子,我特别想知道到底是谁在卡进度,于是先看每个人的任务数。看完更迷惑了,有人挂着十几个任务,但每个都是半天的小活;有人只有三个任务,却全是硬骨头。单看任务数不但判断不了,还容易冤枉人。后来我慢慢摸出几个能互相咬合的指标,交叉着看才靠谱。

我通常看四个指标交叉判断。第一个是负载,用在办任务的预估人天之和除以可投入人天,长期高于 1.2 就该预警,长期低于 0.6 说明排得不实,人可能被闲置了。第二个是准时率,按承诺完成日和实际完成日比,但超期天数一定取中位数而不是平均数,一个人有一个任务拖了三十天,能把整组的平均值拉到失真的程度。

第三个是流转停留,看任务在各状态里停留天数的中位数,重点盯“进行中”和“待验收”这两档。如果某个人的“待验收”停留明显高于组内中位数,问题多半出在交付质量或者验收对接上,而不是他不干活,这时候要谈的是验收标准,不是态度。

第四个是返工率,被退回或重开的任务占比,超过 15% 就值得单独聊一次,先问是不是需求本身在变。有一点我必须提醒:这些数据适合用来优化流程和调配资源,不能直接拿去当绩效排名。我自己踩过的坑就是按任务数排名发奖金,结果第二周开始,所有人都学着把一个大任务拆成五个小任务,数据一下子全废了。

4. 里程碑从零到一,第一个里程碑应该定成什么?周期定多长才不会烂尾?

新项目启动的时候我犯过一个很典型的错:把第一个里程碑定成“需求评审通过”。听起来特别合理,实际上后面全是返工,因为评审通过的文档和真正能跑的东西之间隔着一条河。后来我换了一种定法,同一个团队的节奏完全不一样了。

我的做法是把第一个里程碑定在“最小可验证闭环”,而不是“某份文档做完”。具体标准有三条:能跑通一条端到端的最简流程、有可以当场演示的东西、有一个明确的验收人能当场点头。

周期上,小团队控制在两到四周,超过六周的 M1 基本会烂在中间,因为那段时间里没有任何可验收的产出,风险全堆到最后集中爆发,那时候时间已经不够了。节点数量上建议只放五到八个,其中必须包含一个风险验证节点,比如第三方接口能不能调通、关键技术选型能不能跑起来。

这类节点的状态要允许“结论是不可行”也算完成,否则没人敢下结论,都会拖着说“还在评估”。另外,M1 收尾时一定要做一次数据回看,就记三个数:计划工期与实际工期的偏差、节点增删的次数、待验收状态的平均停留天数。这三个数就是你后面所有里程碑的估算基线。

第一版估算误差百分之五十非常正常,千万别回头把数据改成好看的,把它当成校准锚点用,第二个里程碑的估算精度会明显好起来。

核心关键词

读者评论

杨
杨依诺

节点健康度独立于完成度这个判断我认同,但落地时卡在规则本身。我们试过把负载率超过110%标黄,结果因为工时填报本身就不准,算出来的负载率没人信服。想请教一下,如果团队的工时数据质量还没到能支撑规则判定的程度,是先补工时采集,还是先用更粗的规则跑起来再迭代?

孔
孔若溪

个字段登记表三周失真这个场景太真实了。我们之前也做过类似的节点周报,后来发现让工程师手填的数据基本只能反映他愿意让你看到的部分。文章里说要自动采集、用工作流副产品推导,思路对,但现实是很多团队的项目管理平台本身数据就是断的,代码提交、测试用例、上线工单各自为政。真要把状态机跑起来,前置的系统打通工作量可能比设计状态还大,这块文章没展开。

文章包含AI辅助创作:节点状态怎么做?项目成员数据分析:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342176

赞 (0)
飞飞飞飞
节点延期管理指南:项目成员如何做好里程碑,数据分析全流程
上一篇 14小时前
里程碑实操方法:项目成员提升里程碑效率的数据分析方法与模板
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
