2024 年我参与过一次 320 人研发组织的年度复盘,那家公司的项目管理办公室(PMO)拉出了一份让我印象很深的表:全年登记在册的里程碑共 47 个,按期达成的 21 个,按期达成率 44.7%;但同期项目周报里,"整体健康度"标注为绿色或蓝色的月份有 9 个月。也就是说,组织在一半以上的时间里,对自己即将延期这件事毫无察觉。这不是执行力问题,而是里程碑计划管理的方法问题,大多数团队把里程碑当成了"画在甘特图上的日期节点",而不是"一份需要被持续验证兑现概率的对外承诺"。
这篇文章会把我这些年做里程碑风险控制用到的判断逻辑、检查清单、数据口径和取舍原则一次性讲清楚,最后给出一份可以直接复制到项目里用的落地清单。
一、先给结论:里程碑管理的核心不是排日期,而是管承诺的兑现概率
如果只能记住一句话,我希望是这句:里程碑不是进度条上的一个刻度,而是一次不可撤销的对外承诺,它的唯一管理目标是在承诺到期之前尽可能早地知道"能否兑现"。这两个定义的差别,决定了后面所有的动作差异。
1. 三个反常识结论

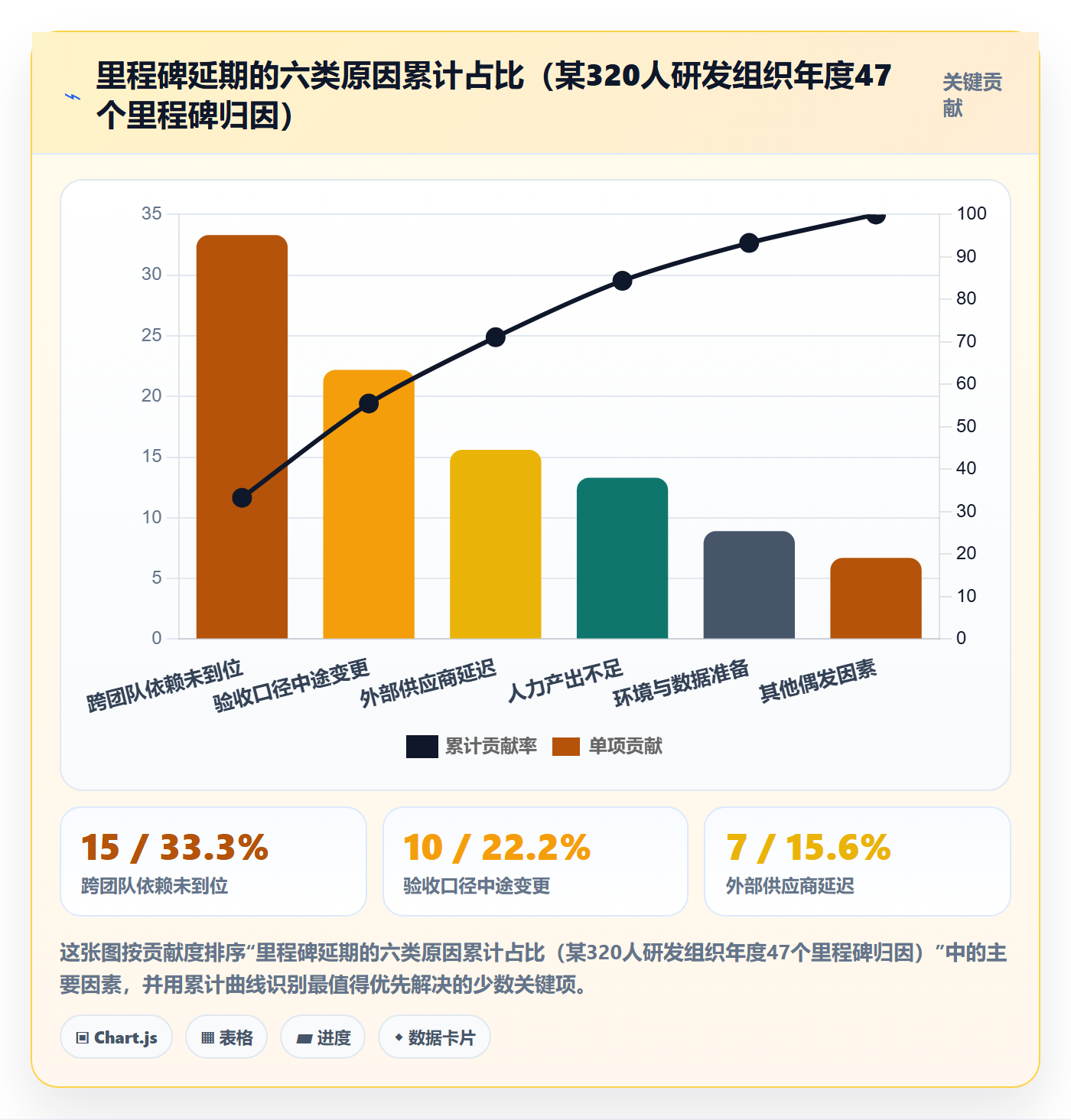

第一个结论:里程碑延期最常见的直接原因不是"做得慢",而是"依赖没到位"。我在多个中大型研发组织里做过延期归因统计,把延期原因分成六类后发现,纯粹的人力产出不足只占其中一小部分,剩下的大部分来自跨团队接口、外部供应商、环境与数据准备、验收口径变更这几类"非执行"因素。
第二个结论:里程碑的可信度跟它的粒度和数量成反比。当一个项目在 6 个月里挂了 40 个里程碑,团队就会把里程碑当成任务清单来对待,每周随手动一下日期,没人再为它负责。我见过最有效的一组,6 个月只设了 7 个里程碑,但每一个都有明确的验收人、验收物和不可谈判的日期。
第三个结论:里程碑风险控制真正起作用的不是"风险登记表",而是"领先指标"。登记表是事后描述,领先指标是事前预警。一个团队能不能提前 3 周预判里程碑要黄,取决于他们有没有盯住那些"先于结果变化"的信号。
2. 里程碑失效的三种形态
在实际项目里,里程碑失效不是一种,而是三种,处理方式完全不同。
- 形态一:日期漂移。里程碑日期被反复小幅后移,每次移 3 到 5 天,累计移了 6 周,但因为每次幅度小,没人触发升级机制。这是最隐蔽也最普遍的一种。
- 形态二:口径漂移。日期没变,但"什么叫完成"的定义在过程中被悄悄放宽。原来要求"通过 200 条回归用例"变成"通过核心用例",里程碑按期打勾,质量债转移到下一个阶段。
- 形态三:静默延期。里程碑已经事实上不可能达成,但团队不主动上报,直到到期前一天才暴露。这种对组织的伤害最大,因为它剥夺了管理层调整资源或调整对外承诺的时间窗口。

3. 落地清单的整体骨架
很多人一上来就问"清单在哪",但清单如果不挂在正确的骨架上,用两周就会荒废。我用的骨架是四层,从下到上依次是承诺层、依赖层、信号层、缓冲层,后面第四章会展开。清单里的每一条检查项,都一定能对应到这四层中的某一层,如果对应不上,说明这条检查项是装饰性的,应该删掉。
二、背景与真实场景:为什么里程碑计划总是从"管理工具"退化成"汇报工具"
要理解里程碑为什么会失控,得先看清楚它在一家中大型组织里实际是怎么被使用的。我复盘过的那家 320 人公司,业务线有 5 条,研发分布在 3 个城市,同时并行的有 11 个项目。这种结构下,里程碑承载的东西远不止进度。
1. 一个 320 人组织的真实复盘场景
那家公司的问题不是没有流程,恰恰是流程太多。他们的里程碑定义写在一份 40 页的《项目管理制度》里,规定了里程碑必须包含名称、日期、责任人、交付物。看起来很完整,但我在现场待了两周后发现三个关键缺口。
第一个缺口:没有规定"谁有权确认里程碑达成"。制度里"责任人"指的是执行负责人,不是验收人。结果就是执行方自己给自己打勾,PMO 只能看周报,无法独立验证。
第二个缺口:没有规定"里程碑日期由谁批准变更"。项目经理在系统里直接改日期,改完不需要任何人审批,也不需要留下变更理由。这一条直接导致了日期漂移形态的大面积出现。
第三个缺口:没有区分"内部里程碑"和"对外承诺里程碑"。给客户承诺的日期和内部自查的日期混在一张表里,团队分不清哪个绝对不能动,于是统统可以动。
2. 里程碑从计划退化成汇报工具的四个信号
我在不同公司看到过同样的退化路径,而且有非常一致的早期信号。如果你所在的项目出现下面任意两条,基本可以判定里程碑已经失效了。
- 日期变更不需要审批或审批流形同虚设。变更记录里理由栏常年写着"资源调整""需求变更"这类无法追溯的套话。
- 周会上讨论的是"百分比",不是"证据"。比如汇报"这个里程碑完成了 80%",但没人能说清剩下的 20% 具体是什么、由谁在什么时候完成。
- 风险登记表里的风险项连续三个月没有新增也没有关闭。说明它已经变成了文档装饰,不再反映真实风险。
- 里程碑到期当天才发现问题。没有提前预警,没有分级升级,所有问题都在截止日集中爆发。

3. 中大型组织为什么比小团队更难
小团队的里程碑管理靠的是"人少、信息透明、口头同步"。一个 8 人小组,谁卡住了当天就能看见。但到了 100 人以上、跨 3 个以上团队协作的场景,信息不再透明,口头同步失效,必须依赖机制。
我观察到中大型组织有三个结构性难点。第一是依赖链条长,一个里程碑可能依赖 4 到 6 个外部团队的交付,任何一环延迟都会传导。第二是决策层级多,一次日期变更要走三级审批,流程成本高到大家宁愿不上报。第三是并行项目多,同一个骨干同时挂在 3 个项目的关键路径上,资源冲突无法在单项目视角内解决。
这三点决定了中大型组织的里程碑风险控制必须工具化、数据化,不能靠自觉。这也是后面第六章会以 PingCode 为例展开的原因,它主要服务中大型企业及 100 人以上组织,针对的正是这类结构性难题。
三、拆解六个常见误区:你以为在做里程碑管理,其实是在做进度汇报
下面六个误区是我在辅导团队时纠正频次最高的,几乎每个团队都至少踩中三个。我把它们按"危害从大到小"排序,因为纠正顺序也很重要。
1. 误区一:把里程碑当成一个"任务节点"
这是最根本的误区。任务节点的属性是"工作量"和"完成百分比",里程碑的属性是"承诺"和"达成或未达成"。把里程碑当任务节点,会直接导致两个后果:一是开始用百分比汇报里程碑,二是开始接受"完成了 90%"这种表述。
我的判断是:里程碑必须是一个二元状态,只有"达成"和"未达成",不存在 90%。如果一个里程碑无法用二元方式判定,说明它被拆得不够清楚,或者验收标准写得不够具体,需要重新定义而不是容忍百分比。
2. 误区二:里程碑日期在启动会上一次性谈定,之后不再校验
启动会定的日期,是当时信息条件下的最优估计。但项目运行两周后,信息条件已经变了,接口方换了人、需求澄清后发现复杂度被低估、关键开发被调去做紧急支持。这时候如果不去重新校验日期的可行性,那个原始日期就只是一个心理锚点。
我提倡的做法是把日期当作假设来管理,每周做一次"假设校验":如果今天从零开始排,这个日期还会是同一个吗?如果不会,差异来自哪里?这个动作只需要在周会上花 10 分钟,但能提前两到三周发现漂移。
3. 误区三:用完成百分比衡量里程碑,而不是用证据
百分比的最大问题是它无法被证伪。你说 80%,我说 60%,谁也无法证明对方错,最后变成职级高的人说了算。证据则不同:验收物存在或不存在,测试报告有或没有,第三方签字盖章了或没有。
我在实践中会要求每个里程碑至少绑定一份"验收证据"清单,形式可以是文档、测试报告、演示录屏、签字单。清单里明确写:证据不齐,里程碑不得标记达成,日期照常消耗。这一条执行到位后,静默延期的比例通常会明显下降。
4. 误区四:把风险登记表当成风险控制
风险登记表记录的是"可能发生的事",但它是静态的。团队填完表格、评了概率和影响,然后就归档了,直到风险真的发生才翻出来看。这不叫控制,这叫留档。
真正的风险控制需要的是触发条件:当某个可观测指标越过阈值时,自动触发某个预设动作。例如"关键接口联调环境可用率连续 3 天低于 80% → 触发接口稳定性专题会 → 里程碑负责人 48 小时内给出补救方案"。有触发条件、有动作、有责任人和时限,这才叫控制。
5. 误区五:默认里程碑责任人就是项目经理
项目经理是协调者,不是承诺人。如果所有里程碑的责任人都写成项目经理,那么一旦延期,问责对象就只有一个,而真正卡住的那个团队反而没有压力。
我建议每个里程碑指定一个唯一的"结果责任人"(Owner),这个人是能调动资源把结果做出来的人,通常是某条业务线或技术域的负责人,而不是项目经理。项目经理的角色是维护机制运转、暴露偏差、推动升级,不承担结果本身。
6. 误区六:靠周会催进度,不靠数据预警
周会是滞后的。你在周一看到的偏差,其实是上周三甚至更早就已经形成的。如果所有的风险管理都发生在周会上,你永远在追已经发生的事。
我更看重的是"数据预警":把几条关键的领先指标放进看板,设置阈值,越线自动提醒。周会的作用从"发现偏差"变成"讨论越线原因和补救方案",效率完全不同。

四、专业判断逻辑:里程碑风险控制的四层模型
前面讲了问题和误区,这一章给出我实际使用的方法框架。四层模型的价值在于,它把零散的经验变成可检查的结构:任何一条风险控制动作,都必须能归入其中一层,否则它就是无效动作。
1. 第一层:承诺层,把"谁在什么时候交付什么"变成不可模糊的表述
承诺层要解决的是"定义问题"。我在检查一个里程碑是否被正确定义时,会用五个问题逐条过:
- 结果责任人(Owner)是谁?必须是一个人,不能是团队。
- 验收人是谁?必须与结果责任人不是同一个人。
- 验收证据是什么?必须是可检验的实物或记录,不能是"功能可用"这类主观描述。
- 日期是否可以变更?如果可以,谁批准?需要什么条件?
- 这是一个对外承诺里程碑,还是内部自查里程碑?两者的变更规则必须不同。
这五个问题里,我认为最关键的是第 2 个。没有独立验收人的里程碑,本质上是一个自我评价机制,而自我评价在压力下必然失真。我见过一家公司在强制要求每个里程碑必须有独立验收人之后,当年的"按期达成率"从 68% 下降到 51%,但客户投诉率同期下降了近三成,因为原来那 17 个百分点是虚的。
2. 第二层:依赖层,把隐性依赖显性化,并指定接口人
依赖层要解决的是"传导问题"。跨团队依赖之所以危险,是因为延迟不会立刻表现为本团队的偏差,而是等到需要用到对方产出时才暴露。那时候已经来不及了。
我的做法是给每个里程碑建一份依赖清单,每条依赖包含四项信息:依赖对象(哪个团队或哪个系统)、依赖内容(具体交付物)、需要时间(对方承诺的交付日期)、接口人(双方各一人)。清单建好后,依赖方的交付日期必须早于本里程碑到期日至少一个缓冲期,否则这条依赖本身就是风险。
这里有个实操细节:依赖清单不要写在文档里,要挂在系统里并且能被定期扫描。文档里的依赖三个月后就没人看了,系统里的依赖会持续提醒。这也是为什么我一直主张中大型组织用专用平台管理里程碑,后面会讲具体做法。
3. 第三层:信号层,用领先指标替代事后统计
信号层要解决的是"预警问题"。领先指标和滞后指标的区别很简单:滞后指标告诉你已经发生了什么,领先指标告诉你将要发生什么。里程碑按期达成率是滞后指标,看再多也无法挽回已经延期的里程碑。
我常用的领先指标有这几个,可以根据项目类型调整:
- 需求冻结日期是否已被突破。如果需求在冻结后又新增了变更,里程碑风险指数立刻上升。
- 关键路径任务的实际速率与计划速率的偏差。偏差持续 3 天以上就要预警,不要等到累积。
- 阻塞任务(Blocked)的数量和平均阻塞时长。这是反映协作效率最灵敏的指标之一。
- 验收证据的完成比例。里程碑到期前两周,证据应完成 80% 以上,否则大概率延期。
- 依赖方交付的准时率。如果某个依赖方连续两次延迟,第三次的延迟概率会显著上升。
这些指标不需要很多,每个里程碑配 2 到 3 个就够,太多会导致告警疲劳,团队最终会全部忽略。
4. 第四层:缓冲层,把缓冲放在对的位置,并管理它的消耗
缓冲层要解决的是"吸收问题"。很多团队也知道要留缓冲,但缓冲的位置和用法往往是错的。
常见的错误做法是给每个任务都加 20% 的冗余时间,结果是总工期被拉长,但每个环节仍然会在最后一天交付。我更推荐的做法是把缓冲集中放在里程碑层面,而不是任务层面,并且明确这个缓冲只能由里程碑责任人动用,动用需要说明理由并记录。
还有一个容易被忽略的点:缓冲的消耗速度本身就是最好的预警信号。如果一个为期 10 周的里程碑,在第 3 周就消耗了 50% 的缓冲,那基本上可以确定会延期,而且这时候还有 7 周时间去调整资源或重谈范围。


五、落地清单:里程碑风险控制 32 项检查表
下面是可直接使用的检查表,按项目阶段分成四组,共 32 项。我建议的用法是:在每个阶段结束时逐项打勾,未通过项必须形成待办并指定责任人,而不是打叉了事。
1. 立项阶段(8 项)
立项阶段的目标是把里程碑的"定义"锁死。这个阶段花的时间最值得,因为后面所有返工的成本都高于这里。
| 编号 | 检查项 | 判定标准 | 常见失败信号 |
|---|---|---|---|
| A1 | 里程碑结果责任人已指定 | 单人姓名,可按岗位追溯 | 填写为"研发团队""项目组" |
| A2 | 独立验收人已指定 | 与结果责任人不为同一人 | 由项目经理自己验收 |
| A3 | 验收证据清单已定义 | 至少 2 项可检验证据 | 只写"功能可用" |
| A4 | 里程碑类型已标注 | 对外承诺 / 内部自查 | 全部混为一类 |
| A5 | 日期变更规则已确认 | 明确审批层级与触发条件 | 无人审批可自改 |
| A6 | 里程碑粒度已评估 | 单个里程碑跨度不超过 6 周 | 跨度 3 个月以上 |
| A7 | 里程碑总数已控制 | 项目期内建议不超过 10 个 | 挂 30 个以上 |
| A8 | 验收口径已与需求方对齐 | 有书面确认或会议纪要 | 仅口头约定 |
2. 计划阶段(8 项)
计划阶段的核心是把依赖显性化,并把预警机制搭起来。
| 编号 | 检查项 | 判定标准 | 常见失败信号 |
|---|---|---|---|
| B1 | 跨团队依赖清单已完成 | 每条依赖有四要素 | 只写"依赖后端" |
| B2 | 依赖方交付日期已确认 | 由对方确认而非本方假设 | 本方单方面填写 |
| B3 | 依赖缓冲已设置 | 依赖交付早于里程碑至少 3 个工作日 | 依赖与里程碑同日 |
| B4 | 双方接口人已指定 | 每个团队各一人 | 无人对接 |
| B5 | 领先指标已选定 | 每个里程碑 2 至 3 个 | 超过 6 个导致告警疲劳 |
| B6 | 预警阈值已定义 | 数值化,可自动判定 | 写"进度明显落后" |
| B7 | 缓冲已集中设置 | 放在里程碑层而非任务层 | 每个任务统一加 20% |
| B8 | 关键路径已识别 | 明确哪条路径决定里程碑日期 | 所有任务都标为关键 |
3. 执行阶段(10 项)
执行阶段是检查表发挥作用的主战场,重点是"每周校验假设"和"越线即升级"。
| 编号 | 检查项 | 判定标准 | 常见失败信号 |
|---|---|---|---|
| C1 | 每周做一次日期假设校验 | 有记录,能说明差异来源 | 从不校验,视为固定 |
| C2 | 领先指标在看板上可见 | 团队成员能自主查看 | 只在 PMO 手里 |
| C3 | 越线告警有响应记录 | 48 小时内形成处置结论 | 告警后无动作 |
| C4 | 阻塞任务被单独跟踪 | 有数量和平均时长统计 | 混在普通任务里 |
| C5 | 需求冻结后变更走评审 | 每次变更留有评估记录 | 口头插入需求 |
| C6 | 缓冲消耗被记录 | 消耗曲线可视化 | 到期才知道用了多少 |
| C7 | 验收证据进度被跟踪 | 到期前两周应达 80% | 到期前几天才开始准备 |
| C8 | 依赖方准时率被统计 | 连续两次延迟即预警 | 不统计,只凭印象 |
| C9 | 风险项有触发条件和动作 | 每条风险对应一个预案 | 只有概率和影响评分 |
| C10 | 关键人员冲突已识别 | 同一人不超过 2 条关键路径 | 一人挂 4 个项目 |
4. 收口阶段(6 项)
收口阶段最容易被草率处理,但它决定了下一个项目的起点是不是干净的。
| 编号 | 检查项 | 判定标准 | 常见失败信号 |
|---|---|---|---|
| D1 | 验收证据完整归档 | 按清单逐项核对 | 缺项以"后补"收场 |
| D2 | 延期原因结构化为六类 | 可统计、可跨项目对比 | 写"综合因素" |
| D3 | 日期变更记录完整 | 含理由、批准人、时间 | 记录缺失 |
| D4 | 质量债已显性记录 | 形成下一阶段待办 | 口径放宽后无人跟进 |
| D5 | 缓冲消耗已复盘 | 说明哪些消耗可避免 | 只看结果不看过程 |
| D6 | 依赖方准时率已反馈 | 作为下次协作的输入 | 不做,下一次重复踩坑 |
这份清单不必一次全上。我的建议是先跑 A 组和 C 组,也就是"定义"和"预警"这两块,因为它们对结果的杠杆最大。B 组和 D 组可以第二批补齐。
六、工具与数据:中大型组织如何用平台承载里程碑风险控制
清单再好,如果靠 Excel 和邮件流转,两周就会失效。原因很简单:依赖需要被定期扫描,领先指标需要被持续计算,变更需要被完整留痕,这三件事手工做的成本太高。
1. 中大型组织的三个工具化刚需
我在评估工具时只看三件事,其他都是加分项。
第一是里程碑能否作为独立实体存在,并承载 Owner、验收人、证据、依赖、缓冲这些属性。很多工具只能把里程碑做成一个"任务"或"标签",属性无处安放,最后又退回文档。
第二是依赖关系能否跨项目、跨团队建立,并被规则扫描。注意"跨项目"这个词,单项目内的依赖关系很多工具都支持,但多项目并行时的依赖网络才是中大型组织的真正难点。
第三是变更与预警能否自动留痕。日期改了要留理由,指标越线要留响应记录,这些痕迹是后续复盘的唯一依据。没有留痕,复盘只能靠回忆。
2. 以 PingCode 为例的落地方式
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和里程碑风险控制的需求正好吻合,我在几个项目里用它做过落地,可以具体说几个动作。
第一个动作是把里程碑建成独立工作项类型,并在字段层面强制填写 Owner、验收人、里程碑类型(对外承诺 / 内部自查)和验收证据清单。强制字段的价值在于,它把第五章清单里的 A1 到 A4 变成了系统约束,而不是靠人记得填。
第二个动作是用依赖关系串起跨团队交付,并设置"依赖交付日期必须早于里程碑到期日至少 3 个工作日"的校验规则。这条规则一旦生效,计划阶段就会自动暴露那些排得过于乐观的依赖,比人工评审有效得多。
第三个动作是把领先指标做成看板上的可视图表,包括阻塞任务数与平均阻塞时长、关键路径速率偏差、验收证据完成比例、依赖方准时率。设置阈值后,越线可以自动通知里程碑责任人,周会只需要讨论越线项。这里的价值不在于图表好看,而在于它把"发现偏差"这件事从会议搬到了日常。
第四个动作是记录缓冲消耗曲线。这个动作在很多工具里做不到,因为它需要把缓冲当作一个独立可消耗的实体来管理。做到之后,管理层可以在项目中段就判断出哪些里程碑会延期,而不是等到收口。
关于部署方式,支持私有化部署这一点对中大型企业、尤其是金融、制造、政务类客户很关键,因为里程碑数据往往涉及业务节奏和交付承诺,不适合放在无法管控的公有环境里。
3. 从 Jira 迁移时的注意事项
很多团队原本用 Jira 管理项目,迁移时最容易出问题的地方是把里程碑当成 epic 或版本直接平移过去。这样做看起来省事,但里程碑的语义和 epic 完全不同,平移之后字段结构对不上,清单里的 A 组检查项就没法落地。
我的建议是迁移时分两步:先把 Jira 里的 epic、版本、任务结构平移过来保证日常协作不断,再单独把里程碑抽出来重新建模,补齐 Owner、验收人、证据、依赖四类属性。PingCode 支持 Jira 平滑迁移,这两步可以在一个迁移窗口内完成,不需要停摆很久。对于正在做国产替代选型的团队,把"里程碑是否可作为独立实体建模"直接列入评估清单,比看功能列表更有判断力。

4. 三个值得关注的量化观察
在多个项目里,我记录过几个比较稳定的数字,可以作为你判断自己团队是否健康的参考基准。
- 风险平均提前预警天数:健康水平在 12 天以上,低于 5 天基本等于没有预警。这个数字比"按期达成率"更能反映管理能力,因为它不受项目难度影响。
- 验收证据在到期前两周的完成比例:健康水平 80% 以上,低于 50% 的里程碑延期概率显著升高。
- 里程碑日期变更的平均幅度:健康水平在 3 个工作日以内,超过 7 个工作日说明初始估算存在系统性问题,需要回溯估算方法而不是单点纠偏。
需要说明的是,这些数字来自我参与的项目样本,属于经验观察而非行业统计,不同行业和项目类型会有差异,建议你在自己团队里先建立基线再对标。
{
"milestone": "支付网关灰度上线",
"type": "external_commitment",
"owner": "支付域技术负责人",
"acceptor": "质量保障部负责人",
"due_date": "2025-06-18",
"evidence": [
"灰度环境200笔真实交易对账报告",
"回滚演练记录(含耗时)",
"监控告警覆盖率清单"
],
"dependencies": [
{
"from": "基础架构组",
"item": "灰度流量调度能力",
"committed_date": "2025-06-10",
"buffer_days": 5,
"interface": ["基础架构-张工", "支付-李工"]
}
],
"leading_indicators": [
{"name": "阻塞任务平均时长", "threshold_hours": 48},
{"name": "证据完成比例", "threshold_percent": 80, "checkpoint_days_before": 14}
],
"buffer": {"total_person_days": 10, "owner": "支付域技术负责人"}
}
上面这段结构可以直接作为你定义里程碑时的模板,核心是把对话式的信息变成可校验的字段。字段定下来之后,无论是用平台还是用表单收集,后续的统计和预警才有基础。
七、不同情况下的行动建议
同一套方法在不同规模、不同类型的团队里,落地节奏差别很大。下面按四种典型情况给出建议。
1. 50 人以下小团队:先做减法,只上三项
小团队最大的优势是信息透明,最大的风险是把流程做得比业务还重。我建议只做三件事:给每个里程碑指定唯一的独立验收人;定义验收证据清单;每周花 10 分钟做一次日期假设校验。其他清单项可以先放下。工具上不要急着采购,先把这三件事用手工方式跑通两个月,跑得动再考虑工具。
2. 100 到 500 人组织:优先解决依赖与预警
这个规模是问题最集中的区间,也是投入产出比最高的区间。我的建议是优先上 B 组(计划阶段)和 C 组(执行阶段)的检查项,因为跨团队依赖和预警缺失是这个规模下延期的主因。同时引入平台来承载依赖扫描和指标计算,手工方式在这个规模下已经撑不住了。
3. 500 人以上、多项目并行:先建统一口径,再谈自动化
这个规模的组织往往已经有多个事业部分别在用不同的管理方式,直接推统一工具会引发很大阻力。我的建议是先做两件事:统一里程碑的定义口径(谁是 Owner、谁是验收人、什么算达成),以及统一延期原因的六类归因标准。口径统一之后,再推工具和自动化,否则上了工具也是各填各的。
4. 强监管行业:把证据链当成一等公民
金融、医疗、汽车电子这类行业,里程碑达成往往需要外部或第三方验证,证据链的完整性本身就是合规要求。这类团队应该把清单里的 A3、D1、D3 三项提到最优先级,并且在工具层面要求证据不可后补、变更必须留全痕迹。对这类团队来说,支持私有化部署几乎是硬性条件,因为里程碑证据往往包含敏感业务信息。

八、不同情况下的取舍
做里程碑管理最难的不是知道该做什么,而是知道在约束条件下该放弃什么。下面四组取舍是我被问得最多的。
1. 里程碑粒度:粗一点还是细一点
粗粒度的问题是预警太晚,细粒度的问题是管理成本太高、团队疲于应付。我的判断标准是按"能否在一个管理周期内完成干预"来定:如果一个里程碑延期后你已经没有时间调整资源,那它定得太粗;如果每个里程碑都需要你每周投入超过 30 分钟去核对,那它定得太细。
实操上,6 到 8 周的跨度对多数研发项目比较合适。低于 2 周的里程碑,通常应该降级为任务或检查点,不必占用里程碑的管理资源。
2. 流程刚性:强约束还是留弹性
强约束(禁止改期、必须审批)能保证可信度,但会诱发"先报一个宽松日期"的博弈行为。留弹性(允许改期但需记录)能保持真实,但容易被滥用成日期漂移。
我的取舍是按里程碑类型分开处理:对外承诺里程碑走强约束,改期需要跨部门审批并说明对客户的影响;内部自查里程碑走弹性,允许调整但必须记录理由,且调整次数被统计。这样既保护了对外可信度,又不至于让内部管理僵化。
3. 自建、采购还是混合
自建的好处是贴合业务,坏处是依赖关系和预警规则的维护成本会随时间上升,而且一旦负责的人离职就容易荒废。采购的好处是机制现成,坏处是需要适配业务流程。
我的建议是里程碑的"机制"采购,里程碑的"指标"自建。也就是说,用平台承载依赖关系、变更留痕、状态流转这些通用机制;而什么指标算越线、阈值定在多少,这些跟业务强相关,应该由团队自己定义并持续调整。这个组合的落地成功率明显高于纯自建或纯采购。
4. 自动化程度:全自动还是人工确认
自动化预警的效率高,但也容易产生误报,误报多了团队就会忽略所有告警。我的做法是分级:低风险指标自动提醒,中风险指标自动通知责任人,高风险指标必须人工确认后才能升级。人工确认这一步看似低效,但它保证了升级动作的可信度,一旦升级,就意味着有人真的看过并判断过。

九、总结:里程碑风险控制的独特价值在于"提前",不在于"准确"
写到这里,我想回到开头那个 44.7% 的数字。很多人看到这个数字的第一反应是"执行力不行",但复盘之后发现,真正的问题是这个组织没有办法在延期发生之前知道它会延期。他们的里程碑管理做得很规范,有制度、有模板、有周报,但所有信息都是滞后的。
我认为里程碑风险控制最容易被误解的一点是:很多人以为它的目标是"让日期更准确",其实它的目标是"让偏差更早被发现"。日期永远会有偏差,因为估算本质上是在信息不完整的条件下做判断;但偏差被发现的早晚,是可以被机制决定的。提前 3 周发现和到期当天发现,管理上的可操作空间差别巨大。
基于这个判断,我的核心观点可以归纳成三句话。第一,里程碑是承诺不是任务,必须二元判定,不接受百分比。第二,里程碑的可信度取决于独立验收人和验收证据,而不是取决于计划的精细程度。第三,风险控制的抓手是领先指标和缓冲消耗曲线,而不是风险登记表。
下一步你可以这样做:先挑一个正在进行、且已经感觉到不太顺的项目,用第五章的 A 组 8 项检查表过一遍,看看有几个里程碑缺独立验收人、有几个缺验收证据清单。这个动作花不到一小时,但通常能立刻暴露出最要命的问题。
如果 A 组问题超过 3 项,先不要着急上工具,把定义补齐再说。如果 A 组基本通过,但项目仍然频繁延期,那问题大概率出在依赖和预警上,可以接着做 B 组和 C 组,并考虑引入平台来承载依赖扫描与指标计算,对 100 人以上的组织来说,这一步迟早要做,早做比晚做便宜得多。
常见问题解答(FAQ)
1. 里程碑计划里,里程碑到底按什么颗粒度拆?一个月设几个才不算失控?
我第一次独立带项目时,为了显得计划严谨,一口气在计划里排了23个里程碑,结果每周都在开会追进度,团队反而麻木了。后来我发现很多人跟我一样,分不清里程碑和普通任务节点的边界,要么拆太细变成任务清单,要么太粗最后一个季度只有一个节点。
判断依据很简单:里程碑必须是不可逆的、需要外部或上级确认的交付节点,而不是自己能随便改日期的内部动作。可执行的做法是用三问法筛选,一问这个节点延期是否会导致后续工作无法启动,二问是否有明确的验收人或外部接收方,三问是否对应一份可检查的交付物。三问都答是才是里程碑,否则降级为普通任务。
颗粒度上,我通常控制在单个里程碑跨度2到4周,整体数量约为项目总周数除以3,一个半年的项目大概8到10个。如果某个里程碑延期一天但后续计划完全不用调整,说明它只是进度标记,应当合并或删除。
2. 怎么在里程碑真正延期之前发现苗头?有没有可以量化的预警指标,而不是靠感觉?
我以前最怕的场景就是评审会前一天,负责人才告诉我第三方接口还没通,那时候整个里程碑已经注定要黄。后来我试着把预警往前挪,但一开始只看任务完成率,发现根本不准,因为关键路径上的任务和边角任务在系统里长得一模一样。
可执行的量化口径是算里程碑健康度,用已完成的关键路径任务数除以关键路径任务总数,再除以已消耗时间占里程碑总时长的比例。这个比值低于1说明进度落后于时间,低于0.8直接标黄,低于0.6标红。配套要建立提前量,黄色预警至少在目标日期前14天触发,而不是提前3天。
每周固定开一次15分钟的里程碑站会,只核对四类风险信号:关键路径任务是否连续两周无状态更新、外部依赖是否超过约定交付日、负责人是否同时背了三个以上并行任务、是否有人员请假或调岗未补位。这四条里命中任意两条,就应当把该里程碑移入风险清单并指定应对动作,而不是等它自然延期。
3. 成员层面的里程碑风险控制怎么做,才能避免人人有责最后变成无人负责?
我们团队以前每次延期复盘,结论都是需求没确认清楚、测试环境不稳定这类集体理由,听着都对,但下次照样延期。我后来意识到问题出在责任没有落到具体的人,风险清单上写的都是模块名,而不是名字。
核心做法是每条里程碑只设一个直接负责人,也就是唯一责任人,其他人都是支持角色。责任人要对里程碑的目标日期和验收标准负责,支持角色的任务延期时由责任人升级,而不是互相等。
具体落地是给每条里程碑配一份3到5项的可验证交付物清单,每一项都要写清验收人和验收标准,比如接口文档经过谁签字、压测报告达到什么数值。同时维护一张风险登记表,每行必须包含风险描述、触发条件、应对预案、责任人、复查日期五个字段,缺任何一个字段视为未登记,不进周会议题。
判断一条风险是否真实存在,可以看它能不能写出具体触发条件,写不出触发条件的担忧属于情绪,不占用团队精力。
4. 在某项目管理工具里落地里程碑风险控制,最少要配哪些字段和提醒,才不会变成没人维护的花瓶?
我们之前买过某项目管理平台,刚开始热情很高,配置了十几张表单和自动流转,三个月后大家只把它当日历用,里程碑状态全是手工往前拖。我后来复盘,问题不是工具不好,而是配置超出了团队真实愿意维护的限度。
最小可用配置是我的经验结论,字段不要超过8个。里程碑对象保留名称、目标日期、唯一责任人、状态、验收标准、前置依赖六项即可。风险登记单独一张表,保留概率、影响、触发条件、应对措施、复查日期五项。自动提醒只开三条,多了团队会集体忽略:第一条,目标日期前14天关键路径任务未关联完成状态的提醒责任人;
第二条,目标日期前7天健康度低于0.8时升级给项目负责人;第三条,目标日期已过但状态未更新时,自动进入逾期风险清单并通知上级。判断配置是否有效看一个指标,如果某条提醒连续两周没有产生任何处理动作,就删掉它,说明规则和实际工作流脱节。
另外让工具承担拉取的角色而不是推送的角色,周会前自动生成一份里程碑风险快照,比每天推十条消息有效得多。
核心关键词
文章包含AI辅助创作:里程碑计划管理方法大全:项目成员里程碑风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342163
读者评论
四层骨架里我最认同承诺层和证据层,但领先指标这层是最难落地的。文中举例说接口环境可用率连续三天低于80%就触发专题会,可这类阈值在中大型组织里基本要靠专门的度量平台才盯得住,靠人工周会根本看不过来。另外把日期当假设每周校验没问题,但如果资源冲突还在单项目视角里打转,校验出来的差异还是解不掉。
图表说50人以下团队日期漂移占52%,这个我信。但在十几个研发的场景里,日期挪动多半不是口头协调把它“消化”掉的,而是压根没有独立验收人,让业务方每隔两周来验收一次,成本比延期还高。所以这份清单直接拿来用偏重,可能得砍掉一半检查项,只留验收人和证据标准这两条。
延期归因里“依赖没到位”占大头我认同,但口径漂移那部分看法不太一样。实际项目里放宽“完成”定义的往往是需求方或业务侧,因为市场窗口等不起,执行方反而更想守住标准。文章主要把它归到组织规模上,我觉得更该追问的是谁有权改验收标准,这一条在变更控制里没展开。
