关键节点怎么做?项目成员风险控制:里程碑从0到1

我们团队在 2023 年底做过一次复盘,把过去 18 个月里 47 个被标记为「延期」的里程碑全部翻出来,逐个追溯到具体的人和具体的决策。结论让我有点意外:真正因为技术做不出来而延期的只占 15%,剩下 85% 的延期,在事发前一到三周就已经有信号了,只是没人把它当成信号。更扎心的是,这些信号几乎都落在具体的项目成员身上,某人连续两周在同一个模块上打转、某人的排期被临时插了两件事、某个依赖方的接口迟迟没冻结。

所以这篇文字想解决的不是「怎么画甘特图」,而是一个更实际的问题:当里程碑还只是一个日期、还没有变成一套可运转的风险控制闭环时,项目成员的风险该怎么被提前看见、被分级响应、被真正兜住。这就是我理解的「里程碑从 0 到 1」,0 是你连里程碑该怎么定义都没想清楚,1 是你能靠这套机制在延期发生前两周就动手。

一、先给结论:里程碑不是进度条,是风险契约

大部分团队的里程碑是一根进度条。填到 80% 的时候所有人松一口气,填到 95% 的时候开始焦虑,然后卡在 95% 三周不动。这种里程碑的信息量几乎为零,因为它不告诉你「谁能证明它完成了」。

我现在的判断是:里程碑的本质是一份由具体成员签署的、带证据的短期契约。它必须回答三个问题,谁承诺、承诺什么可验证的结果、如果做不到什么时候能知道。

1. 里程碑是「承诺 + 证据」的检查点,不是进度刻度

进度刻度是内部视角,它告诉你「我做了多少事」。检查点是外部视角,它告诉你「别人能不能验收」。这两者的区别在项目后期会被放大十倍:一个团队做了 90% 的工作量,但没有可验收的产出物,这个里程碑在业务方眼里就是零。

我要求所有里程碑必须能写成一句「可被第三方验证的句子」。比如「支付模块开发完成」是无效的,因为它不可验证;「10% 流量灰度下连续 72 小时支付成功率 ≥ 99.5%,且对账零差异」是有效的,因为任何一个测试同学拿着数据都能判定真假。

2. 成员风险控制的目标不是盯人,而是缩短「风险发生」到「风险被看见」的时间差

这是我这些年最核心的一个判断。项目成员的风险永远不会消失,能力不足、被抽调、优先级漂移、依赖方不配合,这些是常态。你真正能控制的,是这个风险从「已经发生」到「被管理层看见」之间隔了多少天。

我统计过自己带的项目,这个时间差在没有机制的团队里普遍是 5 到 9 个工作日。也就是说,一个成员在周一就已经踩坑了,你要到下周三才知道。而如果把这个时间差压到 2 天以内,你能动用的干预手段会多出一倍以上,还能换人、还能砍范围、还能提前和业务方谈条件。

3. 从 0 到 1 只需要跑通五个动作

不要一上来就搞复杂的项目管理体系。里程碑从 0 到 1,只需要五个动作按顺序跑通,每个动作的产出物都能被下一个人直接使用。

  1. 定义:把每个里程碑写成「可交付物 + 验收标准 + 责任人 + 依赖 + 目标日期」的五要素结构。
  2. 拆解:把里程碑拆到「最小可验收证据单元」,粒度控制在 3 到 10 人天,超过 10 人天的必须再拆。
  3. 基线:为每个里程碑记录初始置信度和初始依赖状态,这是后面判断「偏差」的唯一参照物。
  4. 观测:用固定节奏采集置信度、工时偏差、依赖状态三类信号,不做主观汇报。
  5. 响应:定义黄灯、红灯的触发条件和对应动作,触发即执行,不再开会讨论要不要执行。

关键节点怎么做?项目成员风险控制:里程碑从0到1

二、背景和真实场景:里程碑为什么总在最后一刻崩

先把镜头拉到一个真实场景。2023 年我参与一个约 120 人的交付型项目,涉及支付、风控、账务三个域,前后有 6 个里程碑,最短的间隔 3 周,最长的间隔 7 周。项目启动时大家都很有信心,到第二个里程碑时开始出现延期,到第四个里程碑时已经进入「每周救火」的状态。

1. 一个 120 人项目的现场还原

第四个里程碑是「账务对账差异清零」,目标日期是周五。周二的时候项目经理问负责人进度,回答是「差不多了,就剩几个边界情况」。周三下午发现对方系统的对账文件格式在两周前变更过,账务组一直在按旧格式解析,几百条差异实际上是格式问题。周四晚上确认,真正需要业务确认的差异还有 40 多条,最终这个里程碑延期了 9 个工作日。

这个案例里,没有一个人是故意隐瞒的。账务组负责人确实认为「就剩几个边界情况」,因为他不知道对方格式变了;对方格式变更的通知发在一个跨部门群里,没有人把他和这个里程碑关联起来。问题的本质不是执行力,而是没有一条机制能把「外部变化」强制关联到「里程碑负责人」身上。

2. 复盘 47 个延期里程碑后,我看到三个反常识的结论

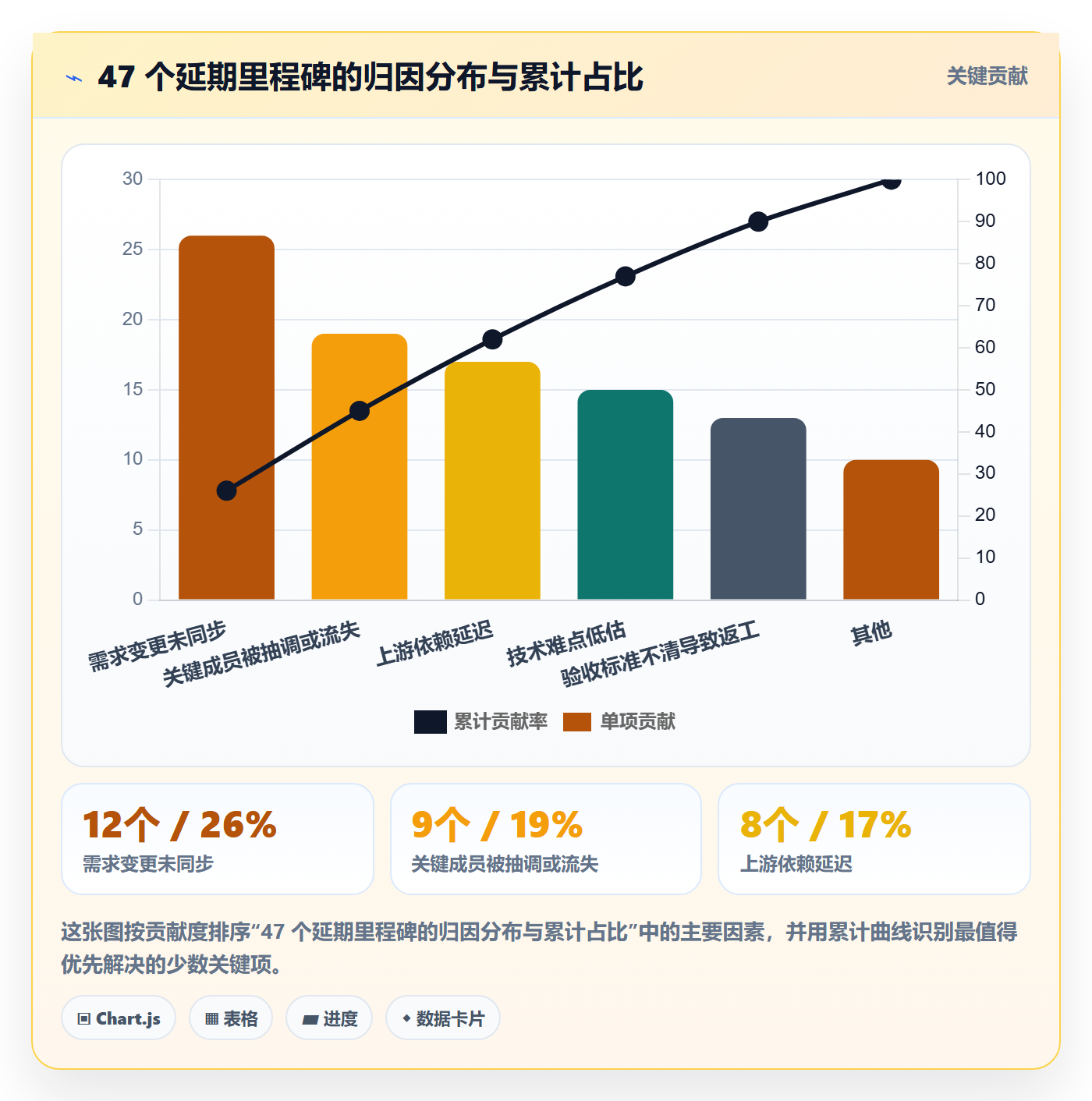

第一,延期原因高度集中,但分散在不同类型的风险里。47 个延期里程碑归因后,需求变更未同步占 26%,关键成员被抽调或流失占 19%,上游依赖延迟占 17%,技术难点低估占 15%,验收标准不清导致返工占 13%,其他占 10%。

第二,越是临近里程碑,信号越弱。延期前 3 周,团队成员还能相对客观地说「我可能做不完」;延期前 1 周,反而普遍变成「没问题,我加加班」。这不是撒谎,是心理防御机制在起作用,越接近承诺时间,人越倾向于用乐观掩盖焦虑。

第三,项目管理者的注意力分配是错的。我统计了六个项目经理的日程,他们 60% 以上的时间花在已经亮红灯的里程碑上,只有不到 15% 的时间花在黄灯和绿灯的里程碑上。但真正产生延期的是绿灯变黄灯的那个瞬间,那个瞬间往往没人看见。

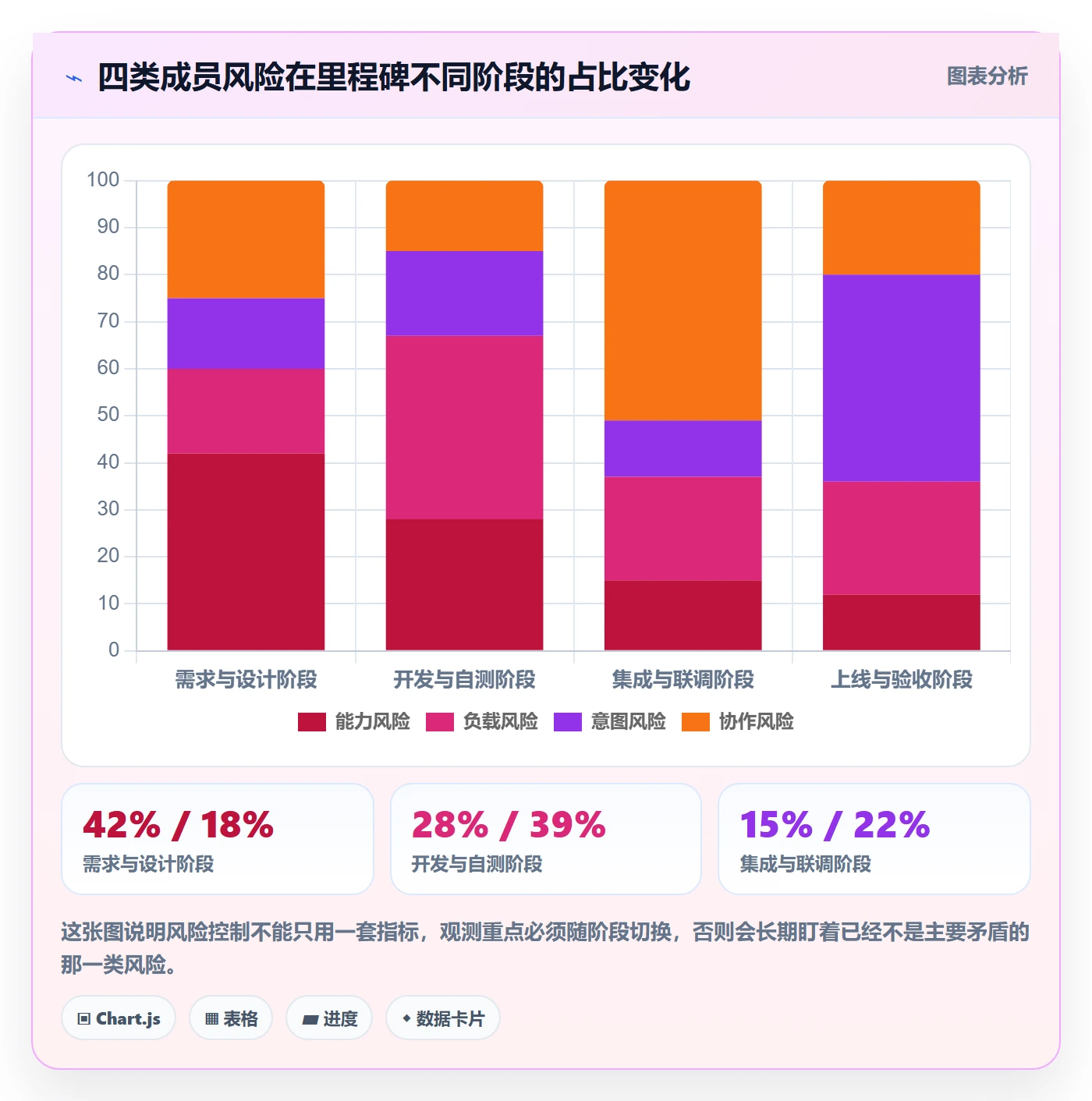

3. 成员风险其实只有四类,但每类的应对方式完全不同

把成员风险分类很重要,因为不同类的风险,观测方式和干预手段完全不一样。用同一套方法管四类风险,必然有一类是失效的。

  • 能力风险:成员在某个具体技术点上没有做过,需要学习或外部支持。信号是同一任务反复打开、代码提交集中在边缘改动、任务状态长时间停在开发中。
  • 负载风险:成员同时承担了超出其有效产能的工作。信号是多项目并行、工时填报超载、响应延迟变长。
  • 意图风险:成员的主观优先级和项目优先级不一致,可能是被上级拉去做别的事,也可能是对这个目标不认同。信号是任务推进节奏突然变慢但没有技术阻塞。
  • 协作风险:成员本身没问题,但他依赖的外部方不给响应。信号是接口冻结延迟、评审排期推迟、跨团队任务长期挂在「等待」状态。

关键节点怎么做?项目成员风险控制:里程碑从0到1

三、拆解常见误区:为什么你的里程碑控制总是失灵

我见过很多团队在里程碑上投入了不小精力,最后收效甚微,问题基本都能归到下面五个误区里。这些误区的共同点是:看起来在控制风险,实际上只是增加了记录成本。

1. 误区一:用百分比表达里程碑进度

「这个里程碑完成 85%」是我最讨厌的一句话。百分比有三个致命缺陷:它是主观的、它不可验证、它的增长速度在后期会失真。

更麻烦的是,百分比会鼓励成员在接近完成时放慢脚步,因为从 85% 到 95% 的「心理成本」远大于从 0 到 50%。我做过一个对比,同样一个 12 人天的模块,用百分比汇报的团队在最后 15% 上平均多花 2.4 天,因为所有人都觉得「快了」,反而放松了边界情况的处理。

正确的做法是用剩余可验证任务数替代百分比。你不用告诉我完成了多少,你告诉我还有多少个验收项没通过,每一项需要多少小时。

2. 误区二:用周报代替风险信号

周报是风险发生后的事后描述,不是风险信号。当一个人把风险写进周报时,说明他已经在心里给它定了性,也往往已经想好了应对说辞,比如「下周会加班赶上」。

真正的风险信号有三个特征:它是自动产生的、它是高频的、它不需要当事人主动承认。工时填报的偏差、任务状态停留时长、代码提交频率的异常下降、缺陷回流率的变化,这些才是信号,因为它们不受主观意愿影响。

3. 误区三:把缓冲放在个人身上

「这个任务计划 8 天,给了你 10 天,留 2 天缓冲」,这句话听起来很体贴,实际上是风险失控的起点。当缓冲属于个人时,它会被当成可以随意消耗的资源,而且没有任何人能观测到它被消耗了多少。

我的做法是把缓冲从个人身上拿走,放到里程碑之间。每个任务按真实工作量估算,缓冲集中在里程碑层面统一管理。这样任何一个成员都不需要「藏时间」,项目经理也能量化缓冲的消耗速度,缓冲消耗超过 50% 但里程碑完成度不足 30%,就是一个明确的预警。

4. 误区四:里程碑只对项目经理负责

如果里程碑的达成只是项目经理的 KPI,那成员的最优策略就是「不暴露风险」,因为暴露风险对自己没有好处。这是制度设计的锅,不是人的锅。

我在团队里做了一个调整:里程碑的置信度由负责人给出,而这个置信度的准确度会被记录。给出 80 置信度并准时完成,比给出 95 置信度却延期,评价更高。这条规则改变之后,团队给出的置信度明显变得更保守也更真实,因为我们奖励的是判断准确,而不是乐观表态。

5. 误区五:只在延期的当天才开会

延期当天的会议,本质上是一场追责会,能做的事非常有限:要么砍范围,要么加人,要么推迟。这三个选项在当天都代价高昂。

真正有效率的会议开在延期前两周。那时候你还拥有完整的选择空间:可以调整分工、可以砍掉次要需求、可以提前和依赖方谈接口冻结时间。我算过,同样一个风险,提前两周处理的平均成本是提前一天的 1/4 到 1/5。

关键节点怎么做?项目成员风险控制:里程碑从0到1

四、专业判断逻辑:里程碑可信度与成员风险的四层模型

上面讲了误区,现在讲我实际在用的一套判断逻辑。它分四层,从下往上是定义层、拆解层、观测层、响应层。四层缺任何一层,整套机制都会漏。

1. 定义层:五要素齐全才叫里程碑

我要求每个里程碑必须包含五个要素,缺一个都不允许进入排期。这五个要素不是形式主义,每一个都对应一类风险。

要素 作用 缺少它会漏掉什么风险
可交付物 定义「什么算完成」 验收标准模糊导致的返工
验收标准 定义「谁来判定、用什么数据判定」 临近交付才发现口径不一致
责任人 单人负责,不设「共同负责」 责任分散导致风险无人上报
依赖 列出里程碑之外的所有前置条件 协作风险完全不可见
目标日期与初始置信度 建立偏差判断的基线 无法判断进度是正常还是异常

这里有个细节:责任人必须是单人。我见过太多「由前端组负责」这样的表述,一旦写成一个组,风险上报就没人管了。组是最小的责任扩散单位,而里程碑需要的是最小的责任收敛单位。

{
"milestone_id": "MS-04",

"name": "支付网关灰度上线",

"deliverable": "10% 流量灰度下的支付成功率 ≥ 99.5%",

"acceptance": "连续 72 小时成功率达标,且对账零差异",

"owner": "支付组负责人(单人)",

"dependencies": [

"风控规则引擎 v2 接口冻结",

"银行侧证书更新完成"

],

"target_date": "2025-06-18",

"buffer": "3 个工作日(在里程碑层统一管理)",

"initial_confidence": 72,

"current_confidence": 58

}

2. 拆解层:拆到「最小可验收证据单元」

我判断拆解是否到位的标准很简单:这个任务能否被独立验收。如果一个任务无法独立验收,它就不是一个执行单元,而是一个阶段。

比如「完成用户中心重构」不是一个可验收单元,因为没人能说清重构到什么程度算完成。「用户中心登录接口在新架构下通过全部 42 个回归用例」就是可验收的,因为有一个明确的通过条件。

拆解粒度我建议控制在 3 到 10 人天。低于 3 人天的任务管理成本会超过收益;高于 10 人天的任务,一旦出问题,你没有时间在里程碑内做调整。我在一个 80 人项目上做过对比,把超过 15 人天的任务全部强制拆到 10 人天以内之后,里程碑的平均延期天数从 6.8 天降到 3.1 天。

3. 观测层:看置信度的斜率,不看绝对值

这是我整套方法里最核心的一个设计。每周五,每个里程碑负责人给出一个 0 到 100 的置信度,以及一个「最可能完成日期」。项目经理看的不是这个绝对值,而是三个派生指标。

  • 置信度斜率:连续两周下降超过 15 点触发黄灯,单周下降超过 25 点直接红灯。
  • 预期偏差天数:最可能完成日期与目标日期的差值,超过 3 天触发黄灯。
  • 置信度离散度:同一里程碑下多位成员给出的置信度标准差,标准差过大说明团队内部对目标理解不一致。

为什么看斜率而不是绝对值?因为一个一直报 60 置信度的负责人,和一个从 95 掉到 70 的负责人,风险性质完全不同。前者可能是保守型人格,后者是真实状态恶化。斜率反映变化,绝对值反映性格。

关键节点怎么做?项目成员风险控制:里程碑从0到1

4. 响应层:三级触发,触发即动作

响应层最容易失效,因为团队会把它变成「触发后先开会讨论要不要响应」。我现在的做法是把响应动作写死在规则里,触发条件一旦满足,对应动作由固定角色在 24 小时内执行,不需要额外决策。

级别 触发条件 24 小时内必须执行的动作 执行角色
黄灯 置信度两周累计下降 15 点,或预期偏差超过 3 天 与负责人做 30 分钟一对一,确认卡点类型并记录 项目经理
橙灯 置信度单周下降 25 点,或缓冲消耗超过 50% 而完成度低于 30% 启动范围评审,评估可砍掉的次要交付项 项目经理 + 产品负责人
红灯 预期偏差超过 7 天,或关键路径成员负载连续两周超过 120% 升级至项目决策层,48 小时内给出换人、延期或缩范围的决定 项目决策层

这里我想强调一个经验:红灯的处理必须是三选一,不允许「再看看」。我在早期版本里允许「继续观察」,结果 70% 的红灯最后都变成了延期。后来改成强制三选一,延期率立刻下降,因为决策者被迫面对真实取舍,而不是把问题拖到没有选择的时候。

关键节点怎么做?项目成员风险控制:里程碑从0到1

五、具体案例与数据观察:中大型组织为什么必须把里程碑放进系统

前面四层模型,在 30 人以下的团队里靠表格和会议可以跑通。但一旦组织规模超过 100 人,尤其是多团队并行交付的场景,靠人工维护的里程碑风险体系会在三个月内失效。

1. 团队规模与风险信号衰减的关系

我做过一个粗略的观察统计:在没有系统承载的情况下,风险信号从「产生」到「传递给项目经理」的衰减率随团队规模呈非线性上升。15 人左右的团队,信息基本能靠日常沟通传递;40 人时开始出现明显遗漏;到 150 人以上,未经系统承载的风险信息几乎只剩下「已经造成影响的事件」。

这就是为什么我一直建议,百人以上组织谈里程碑风险控制,第一件事不是培训方法论,而是先确定承载工具。方法论决定你做什么,工具决定这件事能不能在 100 人以上持续三个月以上。

关键节点怎么做?项目成员风险控制:里程碑从0到1

2. 里程碑必须和需求、任务、缺陷、工时产生联动

如果一个里程碑在系统里只是一个孤立的日期节点,它依然只是一个进度条。它必须和四类数据产生双向关联,才能自动产出风险信号。

  • 与需求关联:里程碑覆盖哪些需求,需求变更时能自动标记受影响的里程碑。
  • 与任务关联:里程碑下的任务完成状态、剩余工时,直接构成完成度判断依据。
  • 与缺陷关联:缺陷回流率是判断「是否真的完成」的关键指标,特别是联调阶段。
  • 与工时关联:每个成员的工时分布可以反映真实负载,这是识别负载风险最客观的数据源。

在实际落地中,我通常选面向中大型企业、服务 100 人以上组织的项目管理平台来承载这套机制,PingCode 就是我在几个项目里用过的一类。它比较适合的正是我上面说的场景:里程碑、需求、任务、缺陷、工时在同一个数据模型里,风险信号可以直接由系统计算,而不是靠人填表。

另外两个我认为在百人以上组织中很重要的点:一是支持私有化部署,对于金融、制造、政企这类对数据边界敏感的组织,里程碑和缺陷数据往往不允许出内网;二是支持从 Jira 平滑迁移,这意味着历史迭代、任务状态、工时记录可以被带过来,风险基线不需要从零重建,这一点在替换存量工具时价值非常大,也是国产替代方案里比较省心的路径。

3. 一组观察数据:负载与延期率的关系

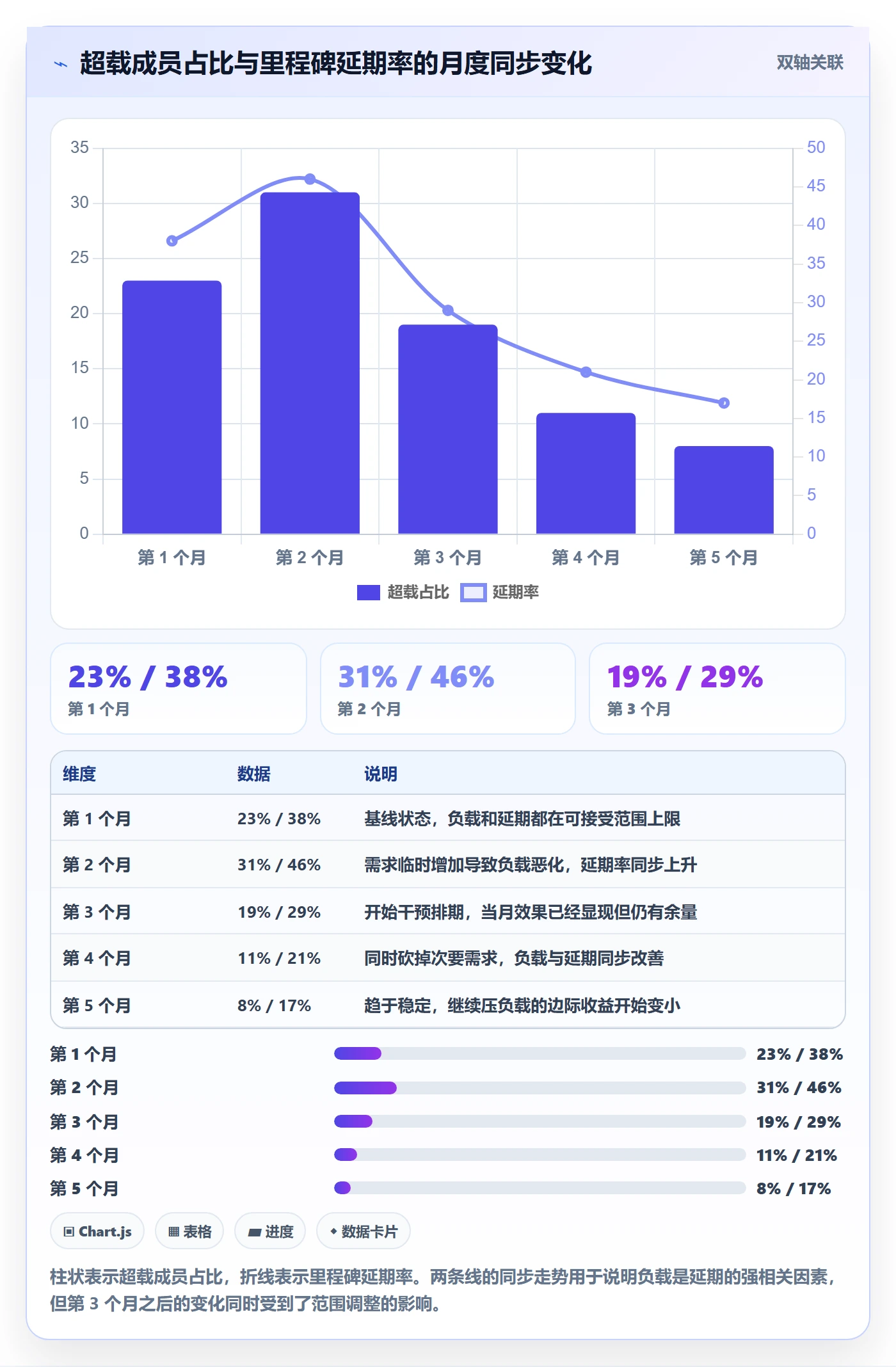

我统计过一个 90 人规模的交付团队连续 5 个月的成员负载与里程碑延期记录。判定标准是:某成员在里程碑周期内的实际工时投入超过其有效产能的 110%,记为超载。

里程碑周期 超载成员占比 里程碑延期率 平均延期天数
第 1 个月 23% 38% 4.2 天
第 2 个月 31% 46% 5.8 天
第 3 个月(开始干预排期) 19% 29% 3.1 天
第 4 个月 11% 21% 2.4 天
第 5 个月 8% 17% 1.9 天

这组数据里我需要诚实说明:超载成员占比下降,有一部分原因是排期调整,另一部分原因是我们同时砍掉了一批次要需求,所以不能简单归因为「负载管理」单独的功劳。但相关性仍然值得注意,超载比例每下降约 8 个百分点,延期率大约下降 12 个百分点。

关键节点怎么做?项目成员风险控制:里程碑从0到1

4. 不同信号源的发现效率差异很明显

我还统计过各种风险信号来源,实际发现真实风险的效率。这里的「真实风险」指事后被验证确实导致了里程碑延期风险的事件。结论是:主观汇报类信号源的效率远低于数据类信号源,但两者的组合效率最高。

关键节点怎么做?项目成员风险控制:里程碑从0到1

六、不同情况下的行动建议

方法论要落到具体团队,必须考虑规模、项目类型、组织成熟度。下面按我实际接触过的几类情况给出建议,你可以直接对照自己的场景。

1. 30 人以下团队:不要上工具,先把五要素写清楚

这个规模下,最大的风险是管理者自我感动式地引入重流程。我的建议是只用一张共享表,字段就是五要素加上每周置信度。评审节奏固定为每周一次,每次 30 分钟,只讨论置信度下降超过 15 点的里程碑。

这个阶段最该投入的不是工具,而是让每个负责人学会写「可验证的一句话」。这件事如果做不好,后面所有机制都是空中楼阁。

2. 30 到 100 人团队:建立观测层,但暂不引入复杂响应规则

这个规模是转折点,靠日常沟通已经开始漏信号了。建议做到三件事:里程碑全部进系统、每周固定采集置信度、缓冲从个人层转移到里程碑层。

响应规则可以简化为两级,黄灯一对一,红灯升级决策。不建议一开始就用三级规则,因为规则越多,执行的摩擦成本越高,衰减得越快。

3. 100 人以上或多团队并行:必须上系统,且必须做数据联动

这是我最常打交道的场景。核心要求是里程碑不能孤立存在,必须和需求、任务、缺陷、工时形成关联,让风险信号自动产生。人工维护的风险清单在这个规模下基本撑不过三个月。

这类组织通常也需要考虑部署方式和存量工具迁移,尤其是已经在用海外项目管理平台多年的团队,历史数据的连续性和内网部署要求往往是两个硬约束。

4. 强合规、强数据边界场景:优先考虑私有化部署

金融、政企、军工、部分制造业客户对数据边界要求很高,里程碑信息、缺陷信息、人员工时都属于敏感数据。这种情况下,工具选型的第一顺位不是功能丰富度,而是能不能私有化部署、能不能做到数据不出内网。

我在一个制造类客户那里见过真实教训:团队先用了一个 SaaS 工具做里程碑管理,三个月后被合规部门叫停,所有数据迁移和流程重建,直接损失了将近两个月的积累。

5. 正在从存量工具迁移的场景:先迁移数据,再迁移流程

很多团队迁移失败不是工具不好用,而是顺序错了。他们一边迁移数据一边改流程,结果两边都不稳定。我的建议是:先把历史迭代、任务、工时、缺陷这些数据平滑迁过来,保持原有工作方式运行两周,确认数据准确后再逐步调整流程。

这也是我比较看重「支持 Jira 平滑迁移」这个能力的原因,它让迁移过程变成一个可控的技术动作,而不是一次流程革命。国产替代的推进过程中,平滑迁移能力往往比功能对比更能决定项目成败。

关键节点怎么做?项目成员风险控制:里程碑从0到1

七、不同情况下的取舍

做里程碑风险控制,本质上一直在做取舍。下面五组取舍是我在实际项目里反复面对、也反复改变答案的。我给出的是判断逻辑,不是标准答案。

1. 粒度 vs 管理成本

拆得越细,风险越早暴露,但管理成本越高。我的经验阈值是 3 到 10 人天:低于 3 人天,管理成本超过风险收益;高于 10 人天,风险暴露得太晚。

但这条规则有例外。关键路径上的任务,即使只有 2 人天,我也愿意单独跟踪,因为它的延迟会直接传导到里程碑。非关键路径上的任务,即使 15 人天,我也可能只做里程碑级跟踪。

2. 置信度采集 vs 形式主义

置信度采集最大的风险是变成走过场。所有人每周都写 80,等于没写。要避免这一点,必须让置信度产生后果,报高了没完成会被记录,报低了一起想办法解决。

我通常会在前两个月做一件事:把置信度历史画成曲线,在复盘会上公开讨论那些「从 90 掉到 60 却没有提前预警」的案例。不是为了追责,而是让团队理解这个数字是有重量的。

3. 缓冲前置 vs 交付承诺

缓冲放在哪,决定了谁承担不确定性。放在个人身上,不确定性由个人承担,结果是风险被藏起来;放在里程碑之间,不确定性由项目承担,好处是透明,代价是需要在承诺日期和真实日期之间留出公开的差距。

我的选择是后者,但会向业务方解释清楚:我们承诺的是里程碑日期,不是每个任务的日期。这样既保住了对外承诺的严肃性,又给内部留出了调整空间。

4. 工具投入 vs 流程改造

很多团队的顺序是错的:先花大力气改造流程,再考虑工具。结果流程设计得很完美,但没有人真正执行,因为执行成本太高。

我建议的顺序是:先用最小流程验证方法有效(30 人以下阶段),再选工具承载已经验证的流程,最后才做流程优化。这样工具投入的每一分钱都对应一个已知会发生的需求。

5. 严格验收 vs 团队信任

这是最难的一组取舍,也是最容易被忽略的。过度强调验收,团队会变得保守,倾向于承诺更少、做得更慢;过于宽松,里程碑就失去意义。

我的做法是把严格程度放在标准本身而不是结果追责上。验收标准可以非常硬,但没达成时的讨论重点是「哪个环节的假设错了」,而不是「谁的责任」。这个区分如果不做,前四层的机制都会被团队主动规避。

八、常见疑问

1. 里程碑数量多少合适?

我的经验是一个季度 4 到 7 个。少于 4 个,风险暴露间隔太长,你没有足够的机会做调整;多于 7 个,每个里程碑的管理成本会挤压真正的执行时间。如果是长周期项目,可以用「每 6 周一个里程碑」作为节奏基线。

2. 置信度打分会不会变成另一种形式主义?

会,如果它没有后果。判断标准很简单:如果团队里从来没有人因为给出过高置信度而被讨论过,那这个机制大概率已经形式化了。要让它有重量,必须在复盘里用数据说话。

3. 100 人以上团队一定要上系统吗?

我的判断是必须。人工维护的里程碑风险清单在 100 人以上规模下会迅速衰减,而且衰减是隐性的,你看到的是一份完整的清单,看不到的是清单之外已经漏掉的那些风险。

4. 如果团队已经有海外项目管理工具,迁移成本会不会很高?

取决于工具的迁移能力。像 PingCode 这类支持 Jira 平滑迁移的平台,可以把历史迭代、任务、工时、缺陷数据带过来,风险基线不需要重建。真正的成本不在数据迁移,而在团队习惯切换的那两到三周,这段时间需要有人专门盯着。

5. 关键成员突然离职怎么办?

这种情况没法靠机制完全预防,但可以降低冲击。有两个做法我一直坚持:一是任何里程碑不允许只有一个知识承载人,关键模块必须有备份;二是置信度历史记录本身就是交接材料,接手的人能立刻看到这个里程碑过去六周的判断变化轨迹。

九、总结与下一步

回到最开始那个问题:里程碑从 0 到 1,真正难的不是把日期填进表格,而是把「一个人的承诺」变成「一套可被观测、可被触发的机制」。我这些年最大的认知转变是:项目成员风险的根源,不是人的能力或态度,而是组织缺少一个能让风险低成本暴露的通道。

当暴露风险的成本高于隐藏风险的成本时,所有人都会选择隐藏。而降低暴露成本的方法,不是反复强调「要如实汇报」,而是把风险信号从主观汇报转向客观数据,把响应动作从临时决策转向预定义规则,把缓冲从个人承担转向机制承担。

如果你准备动手,我建议本周就做三件事。第一,把当前所有里程碑拿出来,逐个检查五要素是否齐全,缺的补上,尤其是验收标准和责任人。第二,给每个里程碑负责人发一条消息,让他给出一个 0 到 100 的置信度,并记下来,这是你的第一个基线数据。第三,把缓冲从个人任务里拿出来,集中到里程碑层面统一管理,这一步立刻就能让你看到被隐藏的时间消耗。

这三件事做完,你就已经站在从 0 到 1 的门槛上了。剩下的,是坚持每周采一次数据,坚持到你能从置信度的斜率里读出问题,那时候,这套机制就真正属于你的团队了。

常见问题解答(FAQ)

1. 项目从0到1,里程碑到底该怎么拆才算可验收,而不是写在甘特图上好看?

我们团队去年做一款新产品,立项时一口气定了『需求评审完成』『核心功能开发完成』『测试通过』三个里程碑,结果每次到点都在会上吵:开发说做完了,产品说没达到预期。我后来一直在想,是不是里程碑本身定得太虚了?到底怎么拆,才能让所有人都认账?

按『可演示 + 可验证』的出口准则拆,而不是按阶段名称拆。具体做法是每个里程碑必须绑定三样东西:一个能在10分钟内当场演示的对象(可运行的流程、可点击的原型、可导出的数据,而不是文档)、一个量化的退出条件、一个明确的验收人。

比如把『核心功能开发完成』改写成『能完整跑通从下单到支付的3条主链路,连续20次操作无阻断性报错,由测试负责人当场验收』,争议立刻减少九成。粒度上,0到1阶段单个里程碑周期建议控制在1到3周,超过3周基本说明拆得不够细;但也不要细到按天,那是任务不是里程碑。

我自己的经验是:第一条里程碑一定要定得极小、极快拿到(比如两周内跑通一条最小链路),它的作用不是交付价值,而是验证团队对『完成』的定义是否一致。等第一个里程碑全员认账之后,后面几个的验收口径基本不用再吵。

另外要在里程碑表里单独留一列『退出条件』,写清什么情况算不通过、不通过时谁有权决定延期或砍范围,这一列比截止日期更值钱。

2. 关键节点的风险,怎么才能在爆掉之前就发现?有没有可操作的判断信号?

我最怕的不是明知道要延期,而是到截止前一天才发现根本没做完。前一个项目就是这样,周报上全是绿色,结果评审当周告诉我核心模块还没联调。我想知道有没有一套具体的信号或指标,能让我提前两三周就看出苗头,而不是靠感觉。

提前两周做风险扫描,看四个硬信号,不靠感觉。第一,关键路径上的任务完成率是否低于计划的70%,注意只看关键路径,非关键路径落后可以容忍,关键路径落后一周基本等于里程碑延期一周。第二,关键路径上是否还有未开工(连负责人都没指派)的任务,距离里程碑只剩两周还在『待认领』,这是最典型的爆雷前兆。

第三,是否存在单点依赖:某个环节只有一个人能干、只有一个外部团队能交付,且没有任何备份记录。第四,阻塞项的停留时长:任何被标记为阻塞的任务,超过3个工作日没有新的处理记录,就必须升级,不要等到下次周会。

落地方式很简单,每周一花30分钟更新一张风险台账,字段只有五项:风险描述、影响的里程碑、触发信号、当前状态(红/黄/绿)、责任人和下一次检查日期。红黄绿的判定不要凭情绪,统一按『是否会导致里程碑日期变化』来定:会导致且目前无对策=红,可能导致但已有对策=黄,不影响=绿。

这张表比燃尽图有用得多,因为燃尽图告诉你已经发生了什么,风险台账告诉你接下来会死在哪。用某项目管理平台的话,就把这些字段做成自定义视图,每周截图存档,延期复盘时能直接定位是哪一周的判断出了偏差。

3. 项目里关键岗位的人一请假,节点就卡住,这种情况怎么提前防?

我们项目就三个人,负责核心模块的那个同事上个月休了五天年假,整条链路直接停了,里程碑顺延了整整一周。跨部门依赖也一样,对方团队永远说『下周给你』。我不想每次都靠催,想知道有什么机制性的办法。

把『关键节点不得单点依赖』当成一条硬规则来管。第一步是先识别:凡是处在关键路径上、且只有一个人或一个团队能交付的环节,全部列入单点清单,这个清单做出来通常会让管理者吃惊,往往有一半的关键环节是单点的。

第二步做备份,备份不要求能力对等,只要求『能接手并推进到不阻塞的程度』,比如代码有人能读懂并改小 bug、文档有人能继续维护、接口有人能对接。落地成本最低的做法是在每个关键节点前安排一次30分钟的交接宣讲,由主责人讲一遍当前状态和下一步,备份人记录,这份记录本身就是最好的风险对冲。

第三步管外部依赖,所有对外的交付承诺必须落到一个具体的日期和一个具体的人名下,不接受『下周』这种相对时间;同时把对外依赖的内部截止日提前3个工作日,给自己留出缓冲,也就是对方答应周五给,你内部按周二算,这样对方真拖两天你还有余量。

第四步,关键人员请假或离职的审批环节加一条:确认备份人已经完成交接,否则不予放行。这条规则听起来有点强硬,但比事后追责便宜太多。我踩过的坑是,一直觉得『大家都很靠谱,不用搞这些』,结果一个五天年假换来一周延期,代价远高于做交接的时间成本。

4. 里程碑眼看保不住了,应该加人赶工,还是砍范围?判断依据是什么?

我们上个季度就遇到过这个抉择:距离上线还有三周,进度落后大概两周。老板第一反应是加人,团队负责人说加人没用。我当时也拿不准,最后两边都做了一点,结果既没赶上进度,团队还被折腾得很疲惫。到底该怎么选?

先判断两件事,再决定动作。第一,落后的环节在不在关键路径上:不在关键路径上,加人和砍范围都是浪费动作,只要保证它不影响收口即可。

第二,剩余工期占总工期的比例:如果距离里程碑不足总工期的30%,加人的净收益通常是负的,新人熟悉上下文的时间会吃掉剩余工期,交接本身还会占用老成员的产能,这就是经典的『往晚了的项目里加人只会更晚』。

所以决策口径可以简化成:剩余时间充足且落后发生在关键路径的早期阶段,可以补一个熟悉业务的人,并且只补一个人、只补关键路径;剩余时间不足30%,一律砍范围,不补人。砍范围也有讲究,别砍成半成品。

做法是把范围按『必须上线才能验证核心假设』和『可以延后但需要预留接口』分两档,第一档保留,第二档不是删掉而是降级,保留数据结构和接口,先不做界面、不做边缘分支,这样后续补的时候不用重构。

同时必须做一次公开的范围变更宣告:明确哪些功能本期不上线、对哪些用户有影响、补上的时间点是什么,避免上线后各方发现『怎么少了东西』。我自己的复盘结论是,那次失败不是因为选了加人还是砍范围,而是拖到只剩三周才做决定,前两周一直在观望。

真正的止损线应该设在里程碑剩余时间50%的位置,那时无论选哪条路,代价都小得多。

核心关键词

读者评论

吕
吕思妍

置信度准确度被记录这条我试过,前两个月基本没效果,因为负责人会统一报保守值,70% 遍地都是,反而失去区分度。后来改成给出「最可能完成的日期区间」,才有点用。另外这套对新人不太友好,他们给不出置信度,最后还是靠老带新补。

程
程俊杰

自动信号那部分我保留意见。工时偏差、状态停留时长确实客观,但采集依赖工具里填报的数据,忙起来第一个被砍的就是固定节奏采集,和文中 41% 的留存率很接近。更现实的问题是采了谁看,项目经理一个人盯六十多个里程碑,等于没采。

卢
卢承宇

把缓冲从个人挪到里程碑,理论上对,实际做的时候容易变成项目经理的私房钱,成员反而更不敢说实话。四类风险随阶段切换这个观察挺准,我们几乎每次都卡在联调期的外部接口冻结上,最后也没找到更好的办法,只能提前两周硬锁冻结点。

文章包含AI辅助创作:关键节点怎么做?项目成员风险控制:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342156

赞 (0)
飞飞飞飞
里程碑流程与规范:项目成员里程碑风险控制关键指标
上一篇 15小时前
里程碑计划管理方法大全:项目成员里程碑风险控制落地清单
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
