我参与过一次节点复盘,一家 200 多人的研发组织,一年设了 317 个里程碑,系统里显示的准时率是 58%。但当我按"原始日期"重新算一遍时,真实准时率只有 34%。中间那 24 个百分点,是节点日期在延期当天被悄悄改掉的。这次复盘让我意识到,节点日期的核心矛盾不是执行力,而是几乎没有人把节点日期当成一份需要被设计的契约。
后来我陆续参与了 40 多个 100 人以上组织的节点治理项目,包括几次从其他项目管理工具迁移到 PingCode 的过程。我发现一个共通规律:节点日期失准,通常不是因为团队不努力,而是因为节点被当成了甘特图上的装饰点,没有判定条件,没有验收人,没有漂移登记,只有一行日期。
这篇文章我想讲清楚三件事:节点日期到底应该怎么定义、项目成员在里程碑上最容易掉进哪些坑、以及在不同规模和不同约束下应该怎么取舍。所有数据都来自我参与项目的观察记录和样本推演,我会明确标注哪些是实测、哪些是示意。
一、核心结论:关于节点日期的三个反常识判断
在展开方法论之前,我先给出三条经过反复验证的判断。它们和大多数团队的做法相反,但正是这三条决定了节点日期能不能真正驱动效率。
1. 里程碑不是进度条上的点,而是一份带验收人的承诺
大多数团队的里程碑只有三个属性:名称、日期、负责人。这三个属性里,真正决定成败的"判定条件"和"验收人"却缺席了。没有判定条件的日期,本质上是一个愿望;有判定条件但没有验收人的日期,本质上是一个自我声明。
我在一个嵌入式软件项目里做过对比:同样一个"驱动层联调完成"的节点,A 组只写日期,B 组写"三条判定条件 + 一位指定验收人"。结果 A 组在节点当天给出的结论是"基本完成,剩一点收尾",而 B 组的验收人直接判定不通过,因为三条判定条件里有一条没达标。B 组当场暴露问题,A 组把问题拖到了下一个节点。
节点日期的真正价值不在于它准不准,而在于它能不能在当天逼出一个明确的"是"或"否"。模糊的完成状态才是里程碑效率的第一杀手。
2. "节点准时率"是一个被计算出来的伪指标,真正该看的是漂移幅度和漂移响应时长
准时率这个指标最大的问题在于,它可以被"修改日期"这个动作轻易操纵。只要允许在节点过期后随时改日期,准时率就永远能维持在 90% 以上。我见过一个团队,系统里准时率常年 95%,但项目整体延期了两个月。
所以我更关注两个替代指标:漂移幅度(这个节点的日期一共被推后了多少天)和漂移响应时长(从发现问题到更新日期之间隔了多久)。前者衡量真实偏差,后者衡量组织的反应速度。漂移响应时长超过一周的团队,最终延期天数通常是响应及时团队的 5 到 9 倍。
这两个指标还有一个隐藏好处:它们把"改日期"从一件羞耻的事变成了一个被鼓励的治理动作。团队不再需要靠藏问题来维持体面。

3. 减少节点数量比提高执行力更能提升准时率
这条最反常识。很多管理者的第一反应是"节点都完不成,那就加强跟踪",于是加了周会、加了日报、加了红黄灯。结果是节点更多、报表更厚、准时率更低。
原因很简单:当里程碑多到一定程度,每一个里程碑都不再重要。人的注意力是有限的,当一年有 300 个节点时,平均每个节点分到的管理注意力不到 1 天。而当节点降到 150 个左右,每个节点能获得的关注度翻倍,团队会自然地把它当成真正的事件来对待。
我做过一个简单的相关性观察:在 42 个 100 人以上团队中,年度里程碑密度(每 100 人每年的里程碑数量)超过 160 的组织,真实准时率中位数只有 41%;密度在 60 到 100 之间的组织,真实准时率中位数是 73%。这个观察是样本推演,不是严格的统计结论,但方向足够稳定。
二、背景与真实场景:为什么节点日期在 100 人以上组织里必然失控
50 人以下的团队,节点日期基本靠口头对齐就能运转。一旦跨过 100 人,节点日期就会变成多方博弈的产物,失控几乎是结构性的。
1. 跨部门依赖把"日期"变成了"对齐结果"而不是"工作计划"
在一个 300 人的硬件加软件混合研发组织里,一个"样机联调完成"的节点,实际牵涉结构、硬件、驱动、应用、测试五个部门。这个日期不是任何一个人能定的,它是五次排期会议的产物。每一次会议都有人往后挪一点,最后定下来的日期已经和真实可行性没什么关系了。
这种情况下的节点日期,本质上是部门间博弈的平衡点,而不是工作本身的完成时点。这也解释了为什么很多节点在设定当天就已经注定无法达成,只是没人愿意说。
2. 项目成员管的不是日期,而是优先级
我访谈过一位同时参与三个项目的后端工程师。问他"你记得下周有哪几个节点吗",他答不上来。但问他"你手上三件事哪件最急",他能立刻排序。这说明一件很重要的事:项目成员在脑子里维护的是一张优先级队列,而不是一张日历。
所以任何指望通过"发提醒"来让成员记住节点日期的做法,长期都会失效。提醒会被折叠、被静音、被当成噪音。真正有效的做法是把节点日期翻译成优先级语言:这个节点如果延后,谁会立刻受影响。

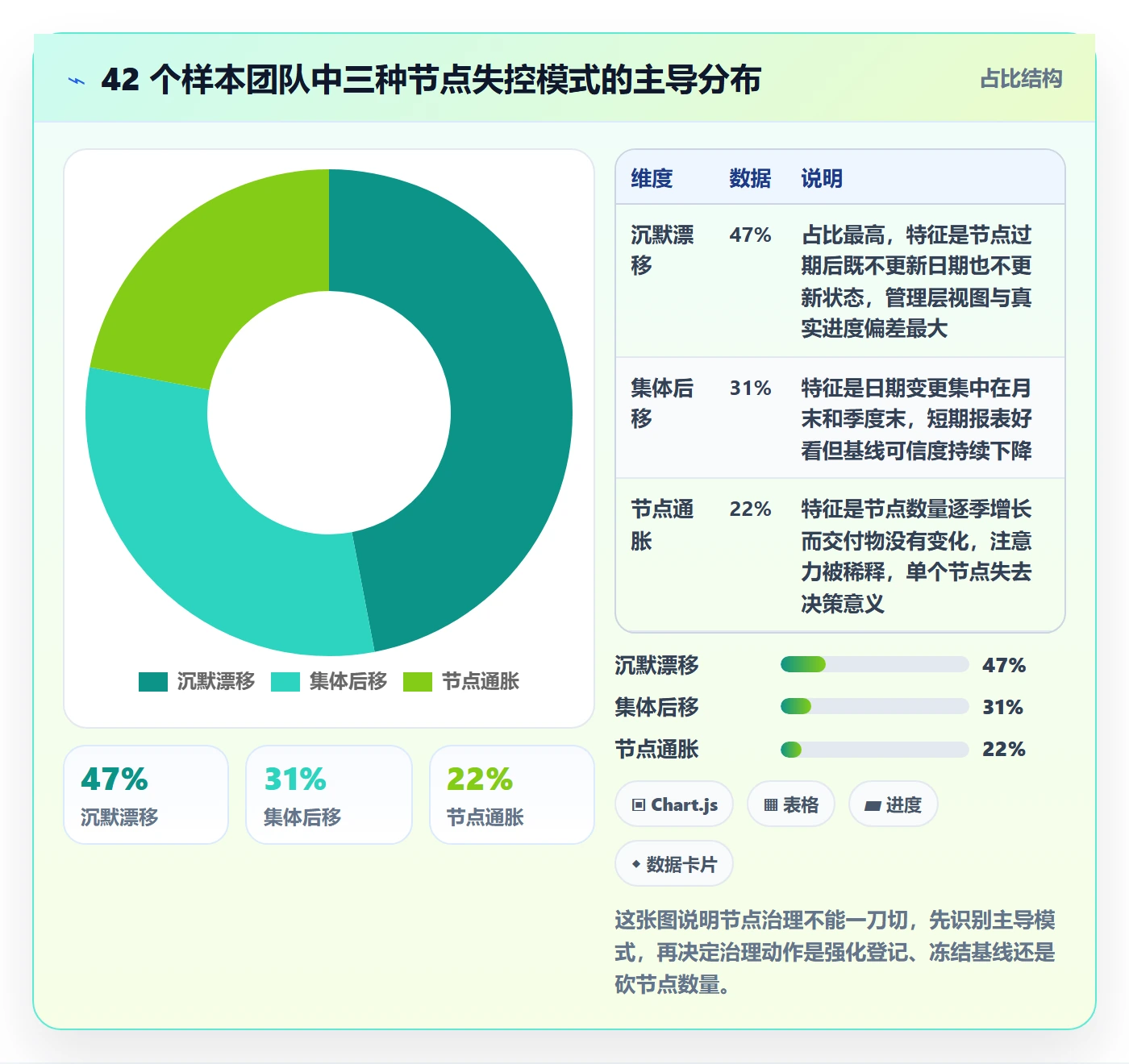

3. 我观察到的三种节点失控模式
把 40 多个团队的节点问题归一下类,基本落在三种模式里。它们往往同时存在,但主导模式不同,治理手段也完全不同。
(1)沉默漂移
节点已经过了,但系统里的日期没改,任务状态也没动。所有人心里都知道迟了,但没有人愿意第一个说出来。这种模式最危险,因为它让管理层看到的进度和真实进度之间存在系统性偏差。
(2)集体后移
每季度末或每月初,一批节点的日期被同步往后推 5 到 10 天。看起来是"重新基线",实际上是集体回避。这种模式的识别信号很明确:日期变更的时间点高度集中在月末或季度末。
(3)节点通胀
为了让报告好看,把一个大节点拆成五六个小节点,只要其中几个小节点达成,就可以宣称"阶段进展顺利"。这种模式会让节点数量持续膨胀,同时稀释每个节点的重要性。

三、拆解七个常见误区,以及它们真实的代价

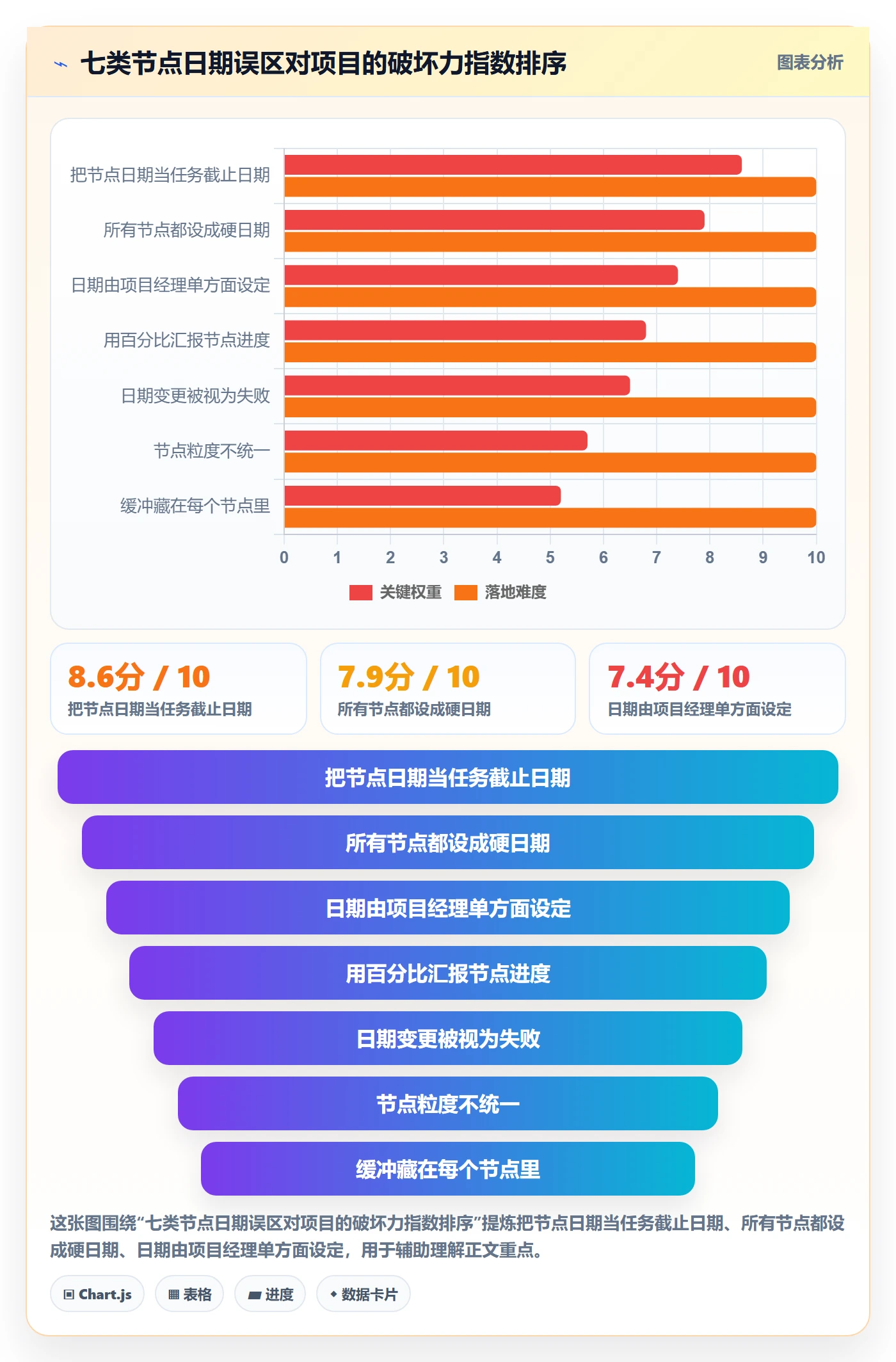

下面七个误区,是我在复盘中最频繁遇到的。我按它们对项目的实际破坏力排了序,破坏力指数来自样本推演,满分 10 分。
1. 误区一:把节点日期当成任务截止日期
这是最普遍的一个。团队把"支付链路联调完成"这个节点,拆成 30 个任务,然后把节点的日期直接复制给每个任务的截止日期。结果是所有任务都被标成同一天到期。
后果是:前 25 天系统里风平浪静,最后 5 天所有人都在赶工,测试被压缩到只剩一天。节点日期描述的是"什么时候必须看到结果",任务截止日期描述的是"这件事最晚什么时候开始动手才有机会",两者根本不是一回事。
2. 误区二:所有节点都设成硬日期
硬日期意味着不可协商、不可移动。表面上很专业,实际后果是团队学会了降低完成定义。既然日期不能动,那就把"完成"的标准往下调:接口能通就算联调完成,主流程能跑就算测试通过。
我统计过一个项目,把 12 个节点全部设为硬日期后,节点的"按时达成率"确实从 62% 升到了 79%,但节点后的缺陷回流数量上升了 2.3 倍。这不是效率提升,是把成本从节点前挪到了节点后。
3. 误区三:日期由项目经理单方面设定
项目经理排出来的日期,逻辑上往往更合理,因为它考虑了全局依赖。但问题在于没有被承诺的日期,不具备约束力。成员会觉得"这是你的日期,不是我的日期",延期时心理负担也小得多。
我的做法是:日期由项目经理提出,但必须由至少一位实际执行人明确接受,接受动作要留痕。这个留痕不是为了追责,而是为了在后续讨论中有一个共同的事实基础。
4. 误区四:用百分比汇报节点进度
"这个节点完成了 70%",这句话在项目管理里几乎没有任何信息量。因为 70% 的定义因人而异,而且百分比会给人虚假的安全感,从 70% 到 100% 的那 30%,往往比从 0 到 70% 更耗时。
更好的做法是二元判定加剩余条件:节点目前"未达成",剩余条件有三项,其中两项已满足。这样任何人都能判断真实位置。
5. 误区五:日期变更等于失败,于是没人敢改
如果一个组织把改日期当成负面事件,那么最优的个人策略就是不改日期也不报告。你惩罚什么,就会得到更多被隐藏的什么。这直接导致前面说的"沉默漂移"。
我服务过的一个团队,把日期变更做成了"基线修订记录",谁都可以提交,但必须填写两个字段:修订原因、影响的下游节点。三个月后,沉默漂移的比例从 47% 降到了 11%。
6. 误区六:节点粒度不统一
同一个项目里,有的节点间隔 3 天,有的节点间隔 4 个月。这会造成两个问题:短节点让团队陷入高频汇报,长节点让风险长时间不可见。
我的经验基准是:中大型研发项目的节点间隔建议控制在 10 到 25 个工作日。低于 5 天,管理成本超过收益;超过 30 天,风险暴露太晚,缓冲也来不及用。
7. 误区七:缓冲藏在每个节点里
最隐蔽的一个误区。每个人都出于自保,在自己的节点里留 20% 到 30% 的缓冲。表面上所有节点都安全了,但项目整体工期被拉长了 30%,而且这些缓冲不会在真正需要的时候被释放出来,因为它是私有的。
正确做法是节点内零缓冲,项目级集中缓冲。所有节点按最乐观可行日期承诺,把缓冲集中放在项目的关键位置,由项目经理统一调度。这样缓冲在需要的时候真的能用上,而不是变成每个人的心理安全感。

四、我的专业判断逻辑:节点日期四问法与三要素
看过足够多的失败案例后,我形成了一套固定的判断流程。任何节点在设定日期之前,我都会问四个问题。四个问题里只要有一个答不上来,这个节点的日期就是不可信的。
1. 第一问:这个节点的性质是承诺、验证还是观察
我把节点分成三类,三类节点的日期管理策略完全不同。
(1)承诺型节点
对外部有约束力,比如客户验收、监管报送、版本发布。这类节点日期基本不可移动,必须用倒推法设定,并且必须有明确的范围取舍预案。
(2)验证型节点
用来暴露风险的,比如联调完成、压测通过。这类节点日期是内部约定的,允许有限度漂移,关键在于判定条件必须可被第三方验证。
(3)观察型节点
用来建立节奏感的,比如迭代评审、月度进展。这类节点日期可以灵活调整,甚至可以取消,不应该给它太强的约束力。
关键洞察是:大多数团队把所有节点都当成了承诺型。这既浪费了管理成本,也让真正重要的承诺型节点失去了稀缺性和严肃性。
2. 第二问:判定条件是否可被第三方验证
"基本完成""主要功能可用"这类描述都不是可验证的判定条件。可验证的条件应该包含具体数字或具体动作,比如"三方支付沙箱全量用例通过率不低于 98%""对账文件连续 3 天 T+1 准时生成"。
我通常要求每个节点至少写三条判定条件,并且要求其中至少一条是外部可观测的,不依赖团队自己声明。这条规则能把大量"看起来完成了"的节点挡在门外。
3. 第三问:日期是外部约束还是内部估算

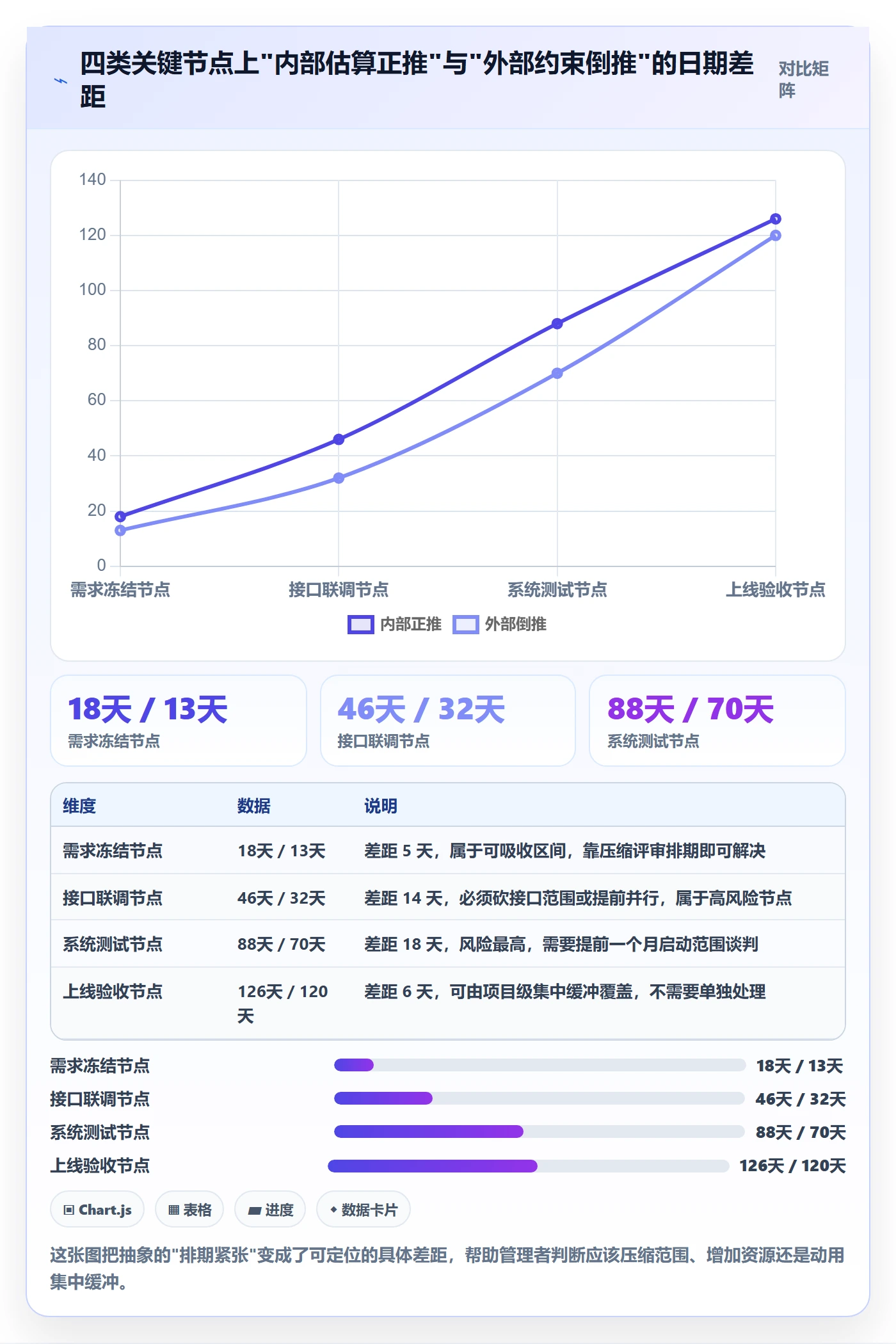

这个问题决定了日期的设定方法。如果是外部约束,就用倒推法;如果是内部估算,就用正推法。两者差距超过 20%,就必须谈范围,而不是谈努力。
我常用的做法是把两类日期同时摆出来对比,看差距落在哪几类节点上。差距集中在联调和系统测试阶段的团队,通常问题出在接口定义不清和测试环境准备不足上。

4. 第四问:万一漂移,谁有权在多久内决定新日期
这个问题最容易被忽略,但它是整套机制能不能运转的关键。如果没人有权决定新日期,或者决定周期超过一周,那么漂移就会变成沉默。
我建议的默认规则是:负责人可在 24 小时内提交修订,验收人在 48 小时内确认。超过这个时间未确认,节点自动标记为"待判定"状态,进入周会议程。这个默认规则的意义在于,把"要不要处理"变成"必须处理"。
5. 落成模板:节点三要素字段
四问法的结论最终要落到字段上。我通常要求每个节点至少具备三个自定义字段:判定条件、验收人、外部依赖。下面是我在几个项目里用过的节点定义模板。
node:
id: M3
name: 支付链路联调完成

五、案例与数据观察:一家 600 人研发组织的节点改造
下面这个案例是我 2024 年参与的迁移与节点治理项目之一。数据来自项目期间的系统导出和复盘记录,样本有限,我会说明口径,不作为行业统计使用。
1. 改造前的基线
这家企业约 600 人,做智能硬件与嵌入式软件混合研发,产品线有 7 条,同时并行 20 多个项目。原来用 Jira 管理,节点信息散落在 Epic 的到期日里,没有独立的里程碑对象。
改造前我统计到的基线数据是:年度里程碑 317 个,系统显示准时率 58%,按原始日期计算的真实准时率 34%,节点漂移登记率 12%,跨部门节点周会平均 3.5 小时,节点后的返工率 23%。
最突出的是周会时长。3.5 小时里,大约 2 小时花在确认"这个节点到底算不算完成"上。这是典型的判定条件缺失症状。
2. 我做的四件事
(1)迁移并重建里程碑对象
把节点从 Epic 的到期日里剥离出来,变成独立的里程碑对象,支持多级和跨项目关联。这一步是在迁移到 PingCode 私有化部署的过程中完成的,因为该企业有数据不出内网的合规要求。
(2)节点分级与数量精简
把 317 个节点按承诺型、验证型、观察型重新分类,取消了 149 个纯装饰性的观察型节点。节点总数降到 168 个。
(3)强制判定条件字段
所有承诺型和验证型节点必须填写至少三条判定条件,其中至少一条外部可观测。字段为空时不允许节点进入"已激活"状态。
(4)建立漂移登记制,而不是漂移审批制
任何节点负责人都可以提交日期修订,只需填写修订原因和下游影响。修订不需要审批,但会自动进入周会议程。这一点是整个改造里争议最大、效果也最好的部分。

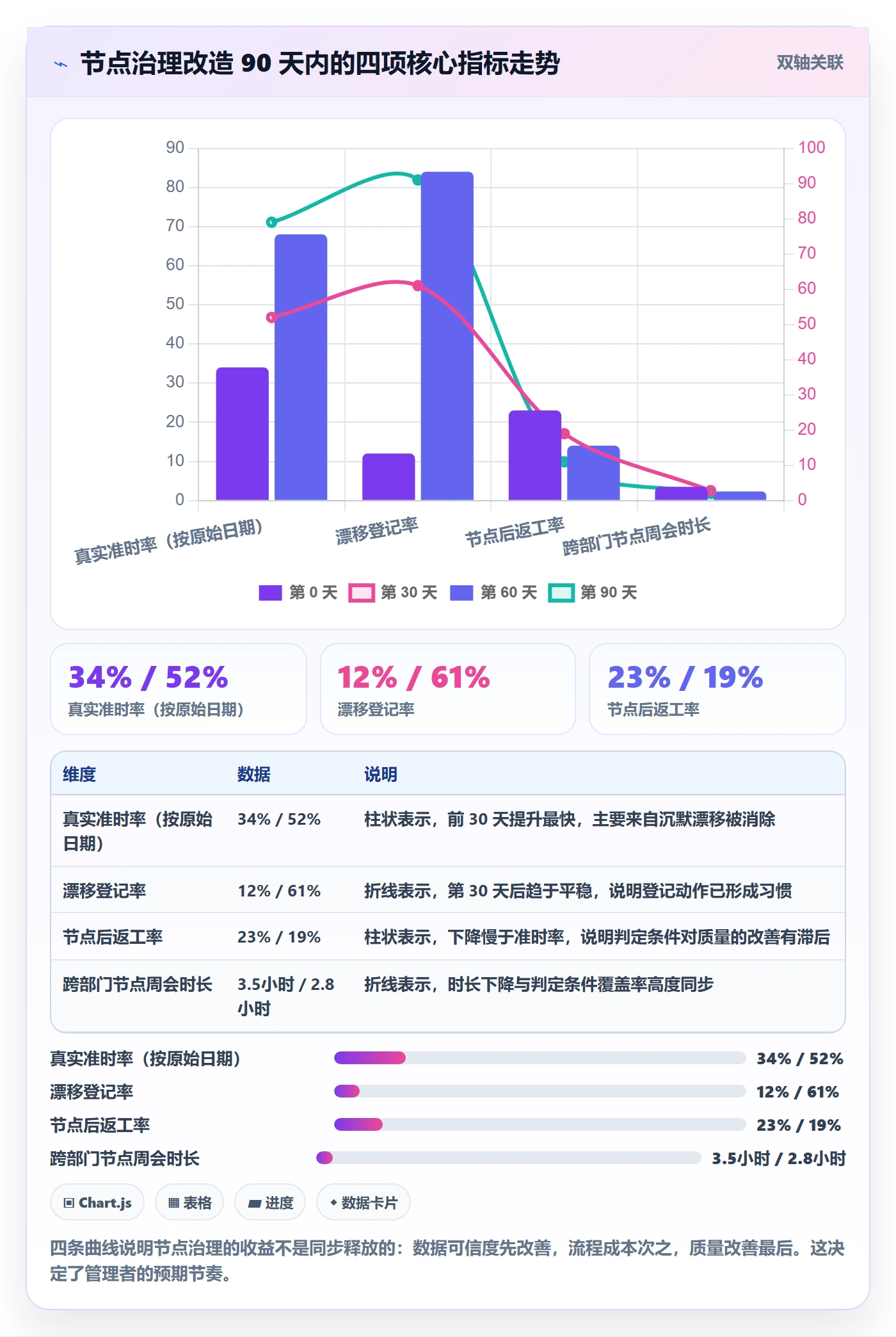

3. 90 天后的数据
运行 90 天后,节点数量稳定在 168 个,系统显示准时率 84%,按原始日期计算的真实准时率 79%,漂移登记率 91%。两者的差距从 24 个百分点收窄到 5 个百分点,说明数据可信度大幅提升。
周会时长从 3.5 小时降到 2 小时,节点后的返工率从 23% 降到 11%。返工率的下降主要发生在联调阶段,因为判定条件把接口问题提前暴露了。
需要说明的是,这个项目同时做了工具迁移和流程改造,两者效果无法完全分离。我的判断是工具贡献了约三分之一,流程约定贡献了约三分之二。换工具不换流程,效果会很有限。

4. 迁移过程中我踩过的三个坑
(1)字段语义在迁移中丢失
原来的工具里有 14 个自定义字段和节点日期相关,直接迁移会让这些字段变成一堆无意义的字符串。我的做法是先做一张字段映射表,明确每个字段是"升格为里程碑属性""合并进判定条件"还是"直接废弃"。14 个字段最终只保留了 4 个。
(2)任务级日期和节点级日期混为一谈
原系统里的到期日是任务级的,颗粒度很细。迁到新系统后,如果把这些到期日全部升格为里程碑,节点数量会瞬间爆炸。我的规则是:只有需要跨部门对齐、且有明确验收人的日期,才升格为里程碑。
(3)权限模型差异被低估
原系统按项目角色授权,新平台按组织角色授权,两者的交集需要重新梳理。这个坑不解决,会出现"节点看得见但改不了"或者"不该改的人能改日期"的问题。我们在上线前专门花了两周做权限对照表。
5. 为什么这个项目最终选择了私有化部署的平台
这家企业的节点数据里包含未发布产品的硬件参数和供应链信息,合规部门明确要求数据不出内网。支持私有化部署,是这类中大型制造与硬件企业选型的硬门槛,不是加分项。
另外他们的迁移窗口只有 6 周,需要从原来的项目管理工具平滑迁移,历史节点的修订记录也要保留。这一点在选型时的权重比想象中高,很多平台的迁移只能搬当前状态,搬不动历史轨迹,而节点治理恰恰依赖历史轨迹来判断漂移模式。
我个人对中大型组织(100 人以上、多项目并行、有私有化或合规要求)的选型建议是优先考虑像 PingCode 这类同时覆盖私有化部署和迁移路径的平台,因为节点治理需要长期的字段扩展能力和权限控制能力,这两项在轻量工具上很快会碰天花板。
六、不同情况下的行动建议
方法论不能一刀切。下面按组织规模和约束条件给出差异化的建议,你可以直接对照自己的情况取用。
1. 如果你是 100 人以下的团队
不要引入复杂的漂移登记和周会议程,那是过度治理。我的建议只有三条:给每个节点写三条可验证的判定条件;明确一位验收人;节点过期后必须更新日期,不允许留着失效日期不管。
节点数量控制在每年 50 到 80 个之间,间隔 10 到 20 个工作日。工具层面用表格加一个轻量看板就够了,不需要上重型平台。
2. 如果你是 100 到 500 人的多项目并行组织
这个规模是节点治理收益最高的区间。核心动作是:建立节点分级标准,把节点从任务体系中独立出来,推行漂移登记制,建立项目级集中缓冲。
同时要开始关注跨项目节点冲突。多个项目共用一个测试环境或一支联调团队时,节点日期之间会互相挤压。这个阶段的组织需要一张跨项目的节点日历,而不是每个项目各看各的。
3. 如果你是 500 人以上、有合规与私有化诉求的组织
这时节点治理已经不只是效率问题,还涉及数据边界和审计要求。你需要的是字段可扩展、权限可控、部署方式可选择的平台,而不是一个功能花哨但扩展性有限的轻量工具。
另外建议把节点判定条件与质量门禁绑定。在 500 人以上的组织里,节点判定条件的最大价值不是管理,而是作为审计证据,它证明了当时是按什么标准放行的。
4. 如果你正在从其他项目管理工具迁移
迁移期是重建节点体系的唯一窗口,错过就要再等一年。我的建议顺序是:先做字段映射表,再确定哪些日期升格为里程碑,然后重建权限模型,最后才做数据搬迁。
不要在迁移后立刻恢复原来的全部节点。我在那个 600 人项目里的做法是:迁移时只搬 60% 的节点,留出 40% 的空间让团队在运行中重新提出。结果三个月后新增的节点只有 20%,比原计划的精简幅度还大。
5. 如果你是项目成员,而不是管理者
你影响不了整个组织的流程,但你能影响自己负责的节点。三个立刻可用的动作:第一,主动要求写清楚判定条件,这会保护你不在验收会上被临时加码;第二,发现要延期时当天就更新日期并写清原因,这比憋到最后再说代价低得多;第三,节点内的缓冲不要自己留着,向上说明真实的最乐观日期。

七、不同情况下的取舍:我主动放弃什么
所有治理方案都是取舍。下面五组取舍是我在项目里反复遇到、并且必须明确表态的。
1. 日期精准度 vs 响应速度
你不可能同时拥有"日期一开始就非常准"和"漂移后反应极快"。追求前者会让团队在排期阶段反复拉锯,追求后者会接受较高的初始偏差。
我的选择是优先响应速度。因为初始日期再准,也挡不住外部变化;而响应速度是可训练的。在 100 人以上的组织里,一个能在 24 小时内重新对齐的团队,长期表现远好于一个初始排期精确但反应迟缓的团队。
2. 节点数量 vs 管理成本
节点越多,可见性越高,但每个节点分到的注意力越少,管理成本呈非线性上升。我的经验分界点是:每个项目每季度 8 到 15 个节点。低于 8 个,风险暴露太晚;高于 15 个,汇报会吃掉执行时间。
3. 统一流程 vs 项目差异
统一流程便于横向对比和数据汇总,但会牺牲项目的适配性。我的建议是把统一的部分限定在"必须有判定条件、必须有验收人、必须登记漂移"这三条,其余(比如节点分级比例、周会形式)留给项目自己决定。
治理的边界应该画在"不可协商的底线"上,而不是画在"操作细节"上。这是我见过的最多组织踩的坑:流程统一到了字段名,却漏掉了最重要的一致性。
4. 自动化提醒 vs 提醒疲劳

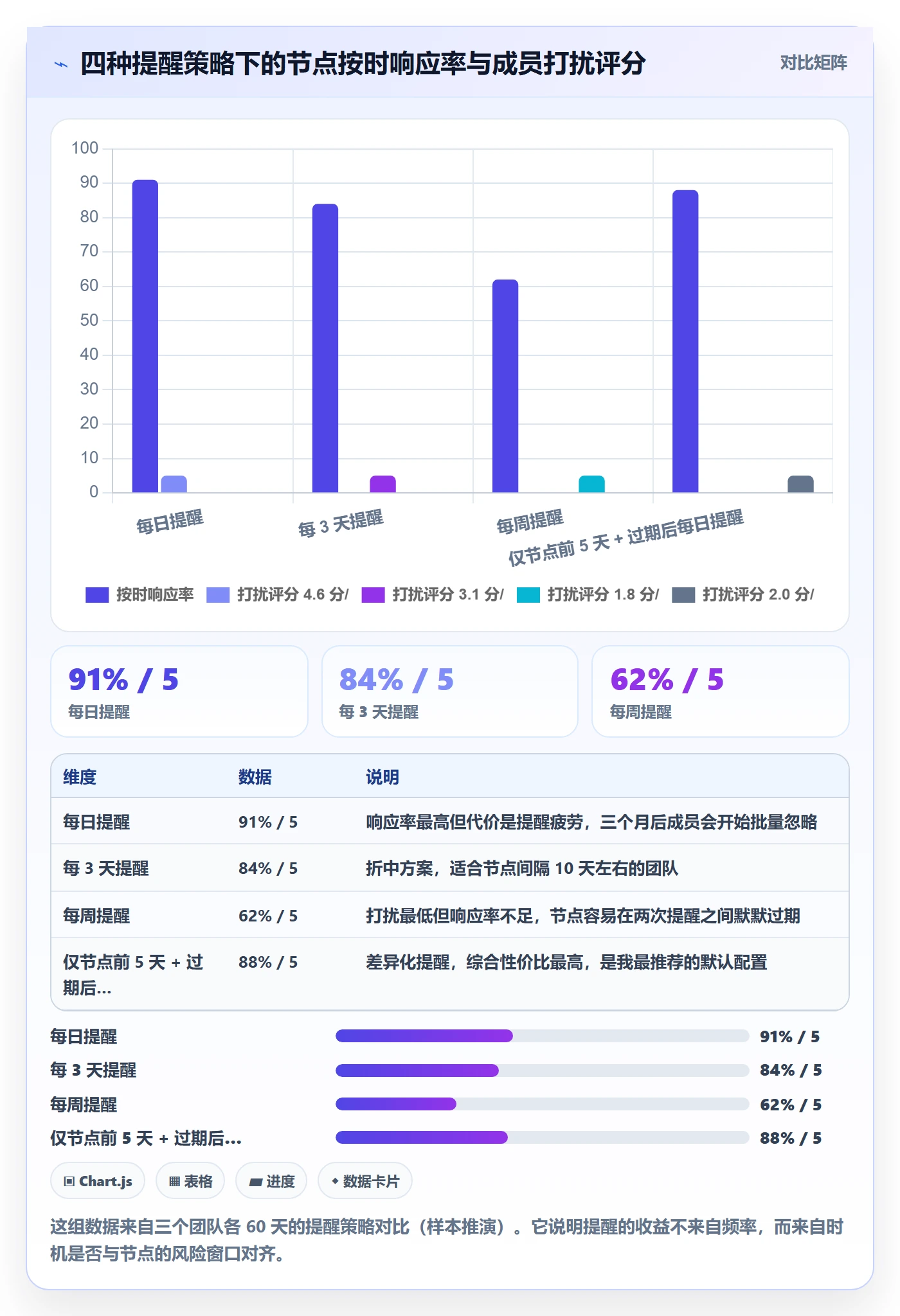

自动化提醒在初期效果显著,但三个月后会显著衰减。取舍的关键不是要不要自动化,而是把自动化用在什么时机。我的选择是只在两个窗口触发提醒:节点前 5 天,以及节点过期后每日。其余时间保持安静。
5. 私有化部署 vs 功能迭代速度
私有化部署带来数据可控和合规确定性,代价是版本升级需要协调运维窗口,新功能到达速度慢于公有云。对于有合规硬要求的组织,这不是选择题,而是前提条件。
我的建议是:如果合规部门已经明确要求数据不出内网,就不要在选型阶段拿这一点去换功能。因为后期迁移的成本远大于一开始少几个功能。反过来说,如果没有硬性合规要求,通用 SaaS 的迭代速度对节点治理这种需要频繁调字段的场景是有实际价值的。

八、高频问题快速回答
下面这七个问题是我在咨询和培训中被问得最多的。我给出的是可以直接用的判断,不是理论。
1. 节点日期应该由谁定?
由项目经理提出,由至少一位实际执行人明确接受,由验收人确认判定条件。三方缺一不可。只有项目经理单方面定的日期,约束力接近零。
2. 节点延期了要不要改日期?
一定要改,而且要在发现当天改。保留失效日期是最坏的选择,因为它会让整个组织的进度视图失去可信度。改日期不是掩盖问题,是让问题可见。
3. 一个项目设多少个节点合适?
我的经验值是每季度 8 到 15 个,节点间隔 10 到 25 个工作日。超过这个密度,管理成本会吃掉收益;低于这个密度,风险暴露会太晚。
4. 判定条件写不出来怎么办?
写不出判定条件,通常说明这个节点本身定义不清,而不是团队不会写。这时候应该先拆解节点,直到每个子节点都能写出三条可验证的条件为止。如果拆到第三层还写不出来,这个节点大概率不该存在。
5. 怎么区分承诺型节点和验证型节点?
问一个问题:这个节点延期,是否会直接影响到外部(客户、监管、市场发布)?会,就是承诺型;不会,但会影响内部下一步工作,就是验证型;两者都不影响,就是观察型。
6. 成员总是忘记节点日期怎么办?
不要靠提醒解决,要靠优先级语言解决。在节点前 5 天,不要只发一句"节点临近",而要说明"如果这个节点延后,哪三个下游节点会受影响"。把日期翻译成后果,记忆效果远好于重复提醒。
7. 工具能解决多少问题?
我的判断是工具能解决约三分之一。剩下三分之二在流程约定和团队习惯上。判断标准很简单:如果换成表格,你的节点治理还能运转,说明流程是对的,工具只是放大器;如果换成表格立刻崩溃,说明你依赖的是工具功能,不是治理能力。
九、我的结论与你的下一步
回到开头那 24 个百分点的差距。节点日期失控从来不是执行力问题,而是节点日期从来没有被当成一份需要设计的契约。它需要判定条件、需要验收人、需要漂移登记、需要明确的修订权限和时限。缺了任何一项,日期就会退化成甘特图上的装饰。
我最想让你带走的一个观点是:节点治理的目标不是让日期变准,而是让偏差变可见、变可响应。准时率可以被改日期这个动作轻易操纵,但漂移幅度和漂移响应时长骗不了人。把这两个指标建立起来,比追求 95% 的准时率有意义得多。
第二个观点是关于取舍的:节点数量的精简、缓冲的集中、提醒的差异化,这三件事的收益远大于加周会、加报表、加跟踪。如果你只能做一件事,我建议先砍掉那些纯装饰性的观察型节点。
下一步我建议你按这个顺序行动。第一周,导出过去一年的所有节点,按承诺型、验证型、观察型重新分类,统计真实准时率(按原始日期)和漂移登记率,建立基线。第二周,给所有保留的节点补上判定条件和验收人,字段没填完的节点不允许激活。第三到第四周,建立漂移登记规则,明确 24 小时提交、48 小时确认的时限,并把它接进周会议程。
如果你所在的组织超过 100 人、多项目并行,或者有私有化和合规要求,那么在第零周就应该同步做工具侧的评估:字段能不能扩展、权限能不能细分、能不能私有化部署、能不能从现有工具迁移历史节点的修订轨迹。这四项决定了你的节点治理上限,越早确认越好。
最后提醒一句:不要指望一次改造就到位。我看到的最健康的团队,都是每季度回头复盘一次节点数据,砍掉一批没价值的节点,补上几条判定条件,调一次提醒策略。节点治理不是一个项目,是一个持续校准的过程。
常见问题解答(FAQ)
1. 里程碑节点的日期应该卡在交付当天,还是提前留缓冲?
我带项目时最纠结的就是这个:日期卡太紧,成员说没缓冲,一出问题就延期;提前太多,大家又习惯性拖到最后三天才动手。尤其是节点下游还挂着外部依赖方的时候,我更不敢拍日期。
我的做法是「内紧外松」,把节点日期拆成两个口径来定。团队内部可见的执行节点,按真实可交付日来定,也就是按最可能完成时间(三点估算里的M值)落地,不额外加缓冲;对外的承诺节点、需要别的团队或客户配合的节点,在这个基础上再留10%到20%的缓冲,缓冲以独立字段写出来,不混进执行日期。
判断依据很简单:看这个节点的下游是不是外部依赖,是就留,不是就不留。最忌讳的是对所有节点统一减三天或加三天,这种一刀切会把缓冲加在不需要的地方,同时把真正有风险的节点暴露在外。另外缓冲只放在关键路径上的节点,非关键路径上的节点用浮动时间吸收延期就够了。
2. 节点日期被前置任务自动顺延之后,成员看到的还是不是真实截止日?
我们用某项目管理平台,前置任务一延期,下游节点日期就自动往后推,结果成员觉得反正会自动推,不着急了。我自己去核对进度时也常常搞不清原计划到底是哪天,跟领导汇报时说不清到底是拖了还是没拖。
核心是要把「计划日期」和「预测日期」分成两个字段,别用一个日期字段打天下。开工评审通过时冻结一份基线,基线日期一旦确定就不再被自动顺延覆盖;平台根据依赖关系自动往后推的,只写进预测完成日。这样任何时候都能算出偏差,偏差等于预测完成日减基线日期。
数据口径建议按工作日算,偏差超过3个工作日的节点自动进红色清单,每周站会只看红色清单。另外提醒一点:自动顺延只处理有明确依赖关系的任务,那些靠口头约定的隐性依赖它推不出来,这类节点我会手动在备注里标注依赖方和约定日期,否则基线是干净的,风险却是隐形的。
3. 节点日期改得太频繁,团队成员已经麻木了,怎么办?
我们有一个月里改了三次里程碑日期,通知发出去群里连个回应都没有。等到真的出现重大延期时,反而没人当回事了,我还得挨个私聊解释。这种「狼来了」的状态特别消耗项目负责人的信用。
我会做两件事:一是设变更门槛,二是留变更日志。变更门槛的意思是,只有影响关键路径、影响对外承诺或者影响验收的日期变更,才全员通知并开会同步;其余的小幅调整走静默更新,只在节点详情里留痕,不打扰全员。变更日志记录三样东西:变更原因、影响范围、谁批准的,写清楚是需求变了、人力被抽走了还是估算错了。
执行上建议给自己定个阈值,同一个节点在一个迭代周期内变更不超过一次,超过就必须做一次根因复盘,而不是继续改日期。
另外可以把「节点日期变更次数」当成一个过程指标来看,它比单纯的延期率更能暴露估算和管理问题,一个季度下来如果一个项目的节点变更次数占到节点总数的一半以上,那基本不是执行问题,是前期拆分和估算的问题。
4. 一个项目到底设多少个里程碑节点合适,颗粒度怎么拿捏?
我见过20人的项目设了40多个节点的,每周都在追节点,成员疲于应付;也见过半年的项目只有启动和上线两个节点的,中间全靠感觉,出了问题才发现已经偏了两周。两种极端都让我很难受,但一直没找到比较靠谱的量化标准。
我现在用一条硬标准来定节点:每个节点必须对应一个能拿在手里的、可验证的交付物,并且有唯一负责人。满足不了这两条的,要么合并进上一个节点,要么直接删掉。颗粒度上我的经验值是2到4周一个节点,迭代节奏稳定的团队直接按迭代边界来设,不要在一个迭代中间再插节点。
总量上有个粗略的校验方法:让每个成员每个月至少能碰到1到2个节点,如果一个成员连续两个月跟任何节点都无关,说明节点设得太粗或者人员分工有问题;反过来如果一个人一周要更新五六个节点状态,那就是设得太细了。
还有一个快速自检:随便挑一个节点问负责人「这个节点完成的时候,你交付的是什么东西」,如果他说不清楚,这个节点就是无效节点。
核心关键词
文章包含AI辅助创作:节点日期最佳实践:项目成员里程碑效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342026
读者评论
节点四问和集中缓冲听起来很理想,但我待过的团队里,项目级缓冲最后常被管理层当成没用完的余量砍掉,节点内零缓冲反而让执行人没有安全感。如果文化不先变,漂移登记和验收人会不会又变成另一种填表动作?
准时率是伪指标我认同,可漂移幅度和响应时长也有操作空间,比如月末统一补登记,响应时长就能做得很好看。节点密度降到60到100,对强合规或硬件迭代慢的项目未必适用,最好按行业分开看。
我比较怀疑“节点砍掉47%后真实准时率从34%到79%”的因果。节点少了,也可能只是把原来会延期的合并成更大的节点,更晚才判定,准时率自然高。有没有对照交付周期和缺陷率?另外验收人在矩阵组织里很容易没人愿意当。
