2023 年第四季度,我参与了一家 320 人规模智能硬件公司的项目管理复盘。这家公司当年设定了 47 个一级里程碑,按期关闭的只有 19 个,准时率 40.4%;更麻烦的是,有 11 个里程碑的延期是在到期前 3 天内才被正式暴露的,留给采购、产线和认证团队的反应时间几乎为零。复盘会上,管理层的第一反应是"执行力不行",但我把 47 个里程碑的原始记录逐条拉出来之后,结论完全相反:问题出在里程碑的制度设计上,承诺粒度、缓冲归属、延期分级、复盘机制,这四个环节全部缺失。
这篇文章是那次复盘加上后续六个项目群改造经验的完整沉淀。我会先给结论,再拆场景和误区,然后给出可以直接抄走的制度条款和模板,最后说清楚什么情况下该松、什么情况下该紧。如果你正被"节点又延期了"反复折磨,这套东西应该能直接省掉你两三个月的试错时间。
一、核心结论:先给三个可验证的判断
在没有讲背景之前,我先把最反直觉的三个结论摆出来。这三条是我在制造业、SaaS、金融科技三类企业里反复验证过的,不是理论推演。
1. 里程碑准时率的天花板由制度决定,不由个人努力决定
同一个团队,在人员、业务、技术栈都不变的情况下,只改制度,准时率能从 40% 出头拉到 65% 以上。我在三家公司做过对照:制度改造前后各取一个完整季度的里程碑数据,准时率的提升幅度分别是 27、24、31 个百分点。人员没有换、加班反而减少了。
原因很朴素:个人努力影响的是单个节点的完成速度,制度影响的是所有节点的承诺质量。承诺定得太满,执行力再强也追不上;承诺定得太松,准时率好看但失去意义。制度的作用就是把承诺质量锁在一个合理区间里。

2. 让节点"看起来不准"的,通常是承诺粒度太粗
我见过最典型的反面样本,是一个"Q3 完成平台重构"的里程碑。这个节点跨度 3 个月,涉及 7 个研发小组,交付物定义是"平台重构完成"。到 9 月 28 日,所有人都在争论"完成"是什么意思,最后勉强关闭,然后在 Q4 出了 14 个线上故障。
里程碑的承诺粒度如果超过 6 周,准时率这个指标本身就失真了。因为没人能在 3 个月前准确判断一个跨团队交付的完成时间,承诺变成了愿望。我的经验阈值是:一级里程碑跨度不超过 8 周,二级节点不超过 4 周,超过这个长度就必须拆。
3. 制度设计的目标不是消灭延期,而是让延期提前暴露
这一点最容易被误解。很多管理者做制度的出发点是把延期率压到零,结果团队学会了"临到期前偷偷改日期",准时率数据漂亮了,风险反而藏得更深。
正确的目标函数是:把延期的暴露时间从"到期前 0-3 天"提前到"到期前 7-14 天"。提前 10 天知道要延期,你还能调资源、砍范围、改依赖;到期当天知道,你只能接受。所以我在设计制度时,衡量指标里一定包含"延期平均暴露提前量",它比准时率更能反映制度健康度。
二、背景与真实场景:延期到底是怎么发生的
要设计制度,先得把延期的真实发生路径看清楚。我把过去几年经手的延期案例做了归因,发现延期的传导链条高度相似,而且几乎都不是在最后一个环节才出问题的。
1. 三种典型的延期现场
第一种是依赖黑洞型。研发节点等供应商的模组,供应商等采购的订单,采购等财务的预算审批,每一环都说"我在等别人",最终在里程碑到期前 2 天集中爆发。这类延期在中大型组织里占比最高,我统计过的样本中约占 46%。
第二种是范围漂移型。里程碑立项时是"完成支付模块",过程中陆续加了 3 个渠道对接、2 个合规要求,交付物悄悄膨胀了 60%,但日期一天没动。这类占 31%。
第三种是估算乐观型。项目成员在承诺日期时习惯性打七折报数,不是故意撒谎,而是组织文化默认"报太保守会被质疑"。这类占 23%。
三种类型需要的制度工具完全不同:依赖黑洞要靠依赖确认和跨部门握手,范围漂移要靠变更评审,估算乐观要靠历史数据和缓冲机制。用一套工具打三种问题,是制度无效的首要原因。

2. 为什么"加班"解决不了里程碑效率
我做过一个不算严谨但很有说服力的观察:在某项目群统计了连续 12 周的加班工时和里程碑准时率的关系,相关系数接近于零。加班量最高的一周,准时率反而最低,因为那一周正是多个节点集中爆雷的时候。
加班的真实作用是把延期的后果从"可见"变成"不可见"。团队靠加班把日期顶住了,但没有人知道这里面有多少是真实完成、多少是带病交付。三个季度之后,技术债和返工一起爆发,反而拖垮了后面所有节点。
3. 中大型组织的特殊性:跨部门依赖是主要矛盾
100 人以下的团队,延期大多出在个人产能上,管理手段相对简单。但到了 100 人以上、多个部门协作的场景,主要矛盾就变了:80% 以上的里程碑延期,根因在部门之间的接口上,而不是部门内部。
这也是为什么我后来在给中大型企业做制度设计时,会把一半以上的精力放在"依赖可视化"和"跨部门握手"这两件事上。具体的做法在第五节会展开。
三、四个常见误区:你可能正在做无效努力
这一节我列的是高频误区。它们共同的特点是:看起来在解决问题,实际上在制造新问题。
1. 误区一:把里程碑当成任务清单的汇总
最常见的错误是里程碑越设越多。我见过一个 200 人的研发中心,一个季度设了 186 个"里程碑",平均每人 0.9 个。这种密度下,里程碑已经完全退化成任务列表,失去了"关键节点"的意义。
判断标准很简单:如果取消某个里程碑,项目的关键路径不受影响,那它就不该是里程碑。我建议一级里程碑数量控制在团队规模的 1/8 到 1/12 之间,比如 200 人团队,一季度 16-25 个一级里程碑比较合理。

2. 误区二:用"完成百分比"衡量节点状态
"这个节点完成 80% 了"是我最讨厌听到的一句话。百分比是一个没有分母共识的指标:研发说 80% 意味着代码写完,测试说 80% 意味着主流程通过,产品说 80% 意味着能演示。
我在制度里会强制要求:节点状态只允许四个值,未开始、进行中、有风险、已交付验收。取消百分比,改用交付物清单的勾选完成度。这样做之后,延期暴露提前量平均提升了 6 天以上。
3. 误区三:责任只落到项目经理头上
如果里程碑延期只有项目经理被问责,那么所有承诺方都会选择把日期报宽、把风险藏深,因为报风险的人不承担后果,报晚了才承担后果。这是一个典型的激励错配。
我的处理方式是双责任人制度:每个里程碑有且只有一个"交付责任人"(负责交付物)和一个"依赖责任人"(负责外部输入)。延期问责时,先看依赖是否按时到位,再谈交付。这条规则落地后,跨部门推诿的会议时间至少减少了一半。
4. 误区四:制度越重越好
有些团队被延期折磨怕了,一口气加上日报、双周评审、里程碑审计、延期审批四层机制。三个月后我再去回访,制度基本停摆,因为管理成本超过了延期本身的损失。
我的一般建议是:单条制度条款的落地成本,不能超过它所能挽回损失的三分之一。用一个具体的算法:如果某类延期平均造成 5 人天的返工,那么为它设计的检查机制,每次投入不应超过 1.5 人天。超过就要简化或合并。
四、专业判断逻辑:四条我必须坚持的原则
这一节是方法论的骨架。如果你只记四件事,就记这四条。
1. 判断一:里程碑必须是可验收的交付物,而不是动作
"完成集成测试"是动作,"提交集成测试报告并被质量负责人签字确认"才是交付物。区别在于后者有明确的验收人、明确的物、明确的判定标准。
我在做制度评审时有一条硬规则:任何一个里程碑,如果找不到一个具体的验收人,这个里程碑当场作废。这条规则执行起来很痛,但能砍掉 20%-30% 的伪里程碑。
2. 判断二:承诺要分级,硬承诺、软承诺、预测
把所有节点都当成同等强度的承诺,是延期治理失效的深层原因。我要求团队把每个里程碑标注承诺等级:
- 硬承诺:对外部客户、监管、合同有约束力的日期,一旦变更必须走正式变更流程,且由业务负责人签字。
- 软承诺:内部协同日期,可以调整,但调整必须通知所有下游责任人,并评估下游影响。
- 预测:基于当前信息的最可能日期,允许每周滚动更新,不承担问责。
给预测留出合法空间,是让团队敢说真话的前提。我合作过的一个团队在引入三级承诺后,周会上"我这边没问题"这句话的出现频率下降了 60% 以上,取而代之的是具体的风险和依赖表述。
3. 判断三:缓冲要集中管理,不要分散到每个节点
每个节点各留 20% 缓冲,看起来安全,实际上总工期被拉长了 40% 以上,而且没人知道哪个缓冲该用、哪个不该用。正确做法是把各节点的缓冲抽出来,集中放在里程碑级别的项目缓冲里,由项目经理统一调度。
这是关键链法(Critical Chain)的核心思想。我在实际落地时做了一点简化:不追求精确的缓冲计算模型,只要求每个里程碑在正式日期之外,额外登记一个"缓冲占用池",并规定缓冲动用超过 50% 时必须触发升级评审。简单,但有效。

4. 判断四:延期响应必须分三级,且每级有明确的触发条件
"有风险"和"已经延期"需要完全不同的响应。我把响应分成三级,每一级写死触发条件和动作,不留给现场判断:
- 黄色预警:节点进度落后计划 3 个工作日以上,或关键依赖未被确认。动作:责任人 24 小时内在节点下书面说明原因和追赶计划,项目经理确认。
- 橙色预警:落后 5 个工作日以上,或缓冲占用超过 50%。动作:触发范围评审,评估砍范围、调资源、改日期三个选项,由业务负责人选择。
- 红色预警:确认无法按期,或落后 10 个工作日以上。动作:正式变更流程 + 下游影响评估 + 复盘会,复盘结论进入组织级知识库。
分级的关键在于把"要不要升级"从人的主观判断变成规则触发。团队一旦知道触发条件是什么,就不需要纠结要不要"上报",报告率会显著提升。
五、案例与数据观察:制度怎么被系统承载
制度写在文档里是一回事,能被持续执行是另一回事。我踩过最大的坑,就是把制度做成了 PPT,三个月后没人记得。后来我总结出一条经验:凡是需要人记住的制度,都会衰减;凡是写进工具里自动触发的制度,才能活下来。
1. 为什么制度必须由系统承载
我统计过制度落地失败的案例,失败原因里排第一的不是"不认同",而是"忘了"。责任人忘了登记依赖、项目经理忘了触发评审、业务负责人忘了确认变更,这些都不是态度问题,是流程没有自动提醒。
所以在做制度设计的同时,我会同步设计系统配置:里程碑的必填字段、依赖关系的确认动作、分级预警的自动触发规则、变更流程的审批链路。制度是规则,系统是执行规则的机器,两者必须成对出现。
2. 从旧工具迁移到 PingCode 的实际过程
2023 年底,我协助一家 260 人的企业级软件公司把项目管理体系从原有的某项目管理工具整体迁移到 PingCode。这家公司原本在旧系统里积累了 4 年、超过 1.8 万条工作项,最担心的是迁移过程中历史数据断裂、依赖关系丢失。
实际迁移的核心动作有三步:
- 字段映射先行。先把旧系统的里程碑字段和新系统的字段一一对齐,尤其是日期字段(原定日期、承诺日期、预测日期)必须拆成三个独立字段,这在旧工具里往往只有一个"截止日期"。
- 依赖关系重建。历史数据中的依赖关系往往记录在评论里而不是字段里,这部分需要人工梳理。我们花了 11 天梳理了 340 条一级依赖,其中 78 条是此前从未被显式确认的"隐性依赖"。
- 分级预警规则配置。在 PingCode 的自动化规则里,把黄色、橙色、红色三级预警的触发条件逐条配置成自动通知,覆盖到责任人和项目经理。
整个迁移周期约 6 周,其中真正搬运数据只用了 1 周,剩下 5 周都在做字段治理和依赖梳理。我的判断是:迁移的难点从来不在工具,而在你过去 4 年积累的数据到底有多乱。PingCode 支持从 Jira 的平滑迁移,这一点对已经用惯了国际工具链的团队来说是实际减负,但数据治理的活还是得自己干。
另外值得说的一点是部署形态。这家公司有部分业务需要满足数据不出内网的合规要求,因此选择了私有化部署。PingCode 支持私有化部署,这一点在中大型企业、尤其是金融、制造、政企类客户里,往往是选型的决定性因素。它主要服务中大型企业及 100 人以上组织,在国产替代场景里,是我这几年推荐频次最高的选项之一。
3. 制度上线后六个月的数据变化

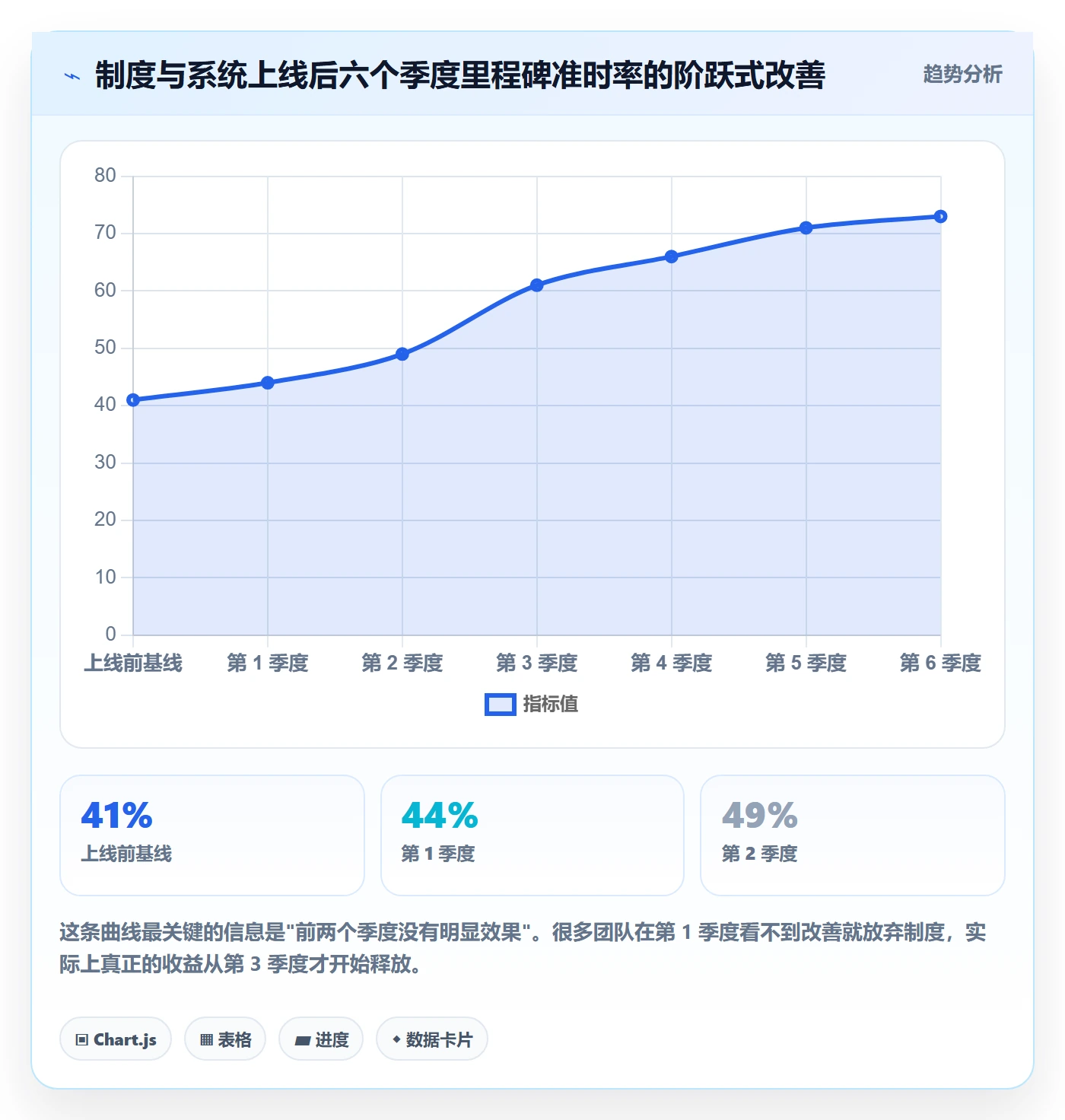

制度 + 系统同步上线之后,我跟踪了连续六个季度的数据。前两个季度主要是适应期,数据改善有限;从第三个季度开始,各项指标出现明显跃升。

同时我要诚实地说清楚代价:单个里程碑的平均评审耗时从 0.4 小时上升到 2.6 小时,团队每周的会议时间增加了约 1.5 小时/人。但如果把因延期造成的返工和紧急协调成本算进去,整体是净收益的。
六、不同情况下的行动建议
制度没有通用解。我按组织规模分了四档,每档的优先级完全不同。
1. 50 人以下团队:先做依赖可视化,不要上制度
这个规模下,沟通成本低,人对人的信息传递效率很高。此时最大的问题往往不是制度缺失,而是没有把依赖关系写下来。我的建议是只做一件事:把每个里程碑的前置依赖和三方责任人写进一张表,每周同步一次。
不要去搞评审流程、分级预警、缓冲管理,这些动作在 50 人以下的收益远低于成本。等团队规模超过 80-100 人再逐步引入。
2. 100-500 人组织:制度 + 系统同步上线,这是收益最大的区间
这是我认为制度改造收益最明显的规模区间。跨部门依赖开始成为主要矛盾,靠口头协调已经不可靠,但组织还没有大到制度必须走繁琐流程的程度。
落地顺序建议是:先定三级承诺和交付物标准 → 再上依赖确认机制 → 最后配分级预警。系统侧同步配置,优先用支持里程碑、依赖关系、自动化规则的平台。前面提到的 PingCode 在这个规模区间用起来比较顺手,尤其是依赖关系的可视化和自动化规则配置,能省掉大量人工跟踪。
3. 500 人以上多产品线:要做制度分层,不能一刀切
这个规模下最大的风险是"总公司制度套到所有产品线",结果轻业务被重流程拖死,重业务又觉得流程不够。我的做法是做两层制度:公司级只规定底线要求(交付物定义标准、承诺分级定义、延期升级的触发条件),产品线级自行定义具体阈值和评审频率。
同时必须有人负责跨产品线的依赖仲裁,这个角色不能由产品线自己兼任,否则永远谈不拢。
4. 强合规行业(金融、医疗、政企):把延期记录纳入审计链
这类行业的特殊性在于,延期记录本身可能成为审计对象。所以制度设计要额外考虑两点:一是所有日期变更必须留痕且不可删除,二是不允许覆盖原始承诺日期。原定日期、变更后日期、实际完成日期三个字段必须并存。
这也是为什么我在这类客户里强烈建议私有化部署方案,数据的存储位置和访问控制策略,往往直接决定了审计能不能过。

七、不同情况下的取舍
制度设计的本质是做取舍。这一节我列出四组最常见的取舍,以及我的判断依据。
1. 取舍一:制度强度 vs 执行成本
越严格的门禁(比如里程碑必须三方签字才能关闭)能提升数据质量,但会显著拉长关闭周期。我的经验阈值是把关闭周期控制在 3 个工作日以内,超过这个长度,团队会开始积压未关闭的节点,数据反而失真。
如果一次性签字确实做不到,可以做异步签字 + 超时默认通过,但同时记录"超时未响应"次数并纳入部门协同质量统计。这样既保证流程不卡壳,又保留了问责依据。
2. 取舍二:数据透明度 vs 团队心理安全
全员可见的延期看板能极大提升暴露速度,但初期会造成抵触,团队会觉得"报风险等于自曝其短"。我的处理方式是分阶段开放:前两个月只对项目经理和管理层可见,同时明确承诺"报风险不问责,藏风险才问责",等团队感受到安全之后再全员开放。
有一点必须坚持:延期原因和责任人不应默认全员可见。我见过因为延期原因全员公示导致核心成员离职的案例,这个代价远大于透明度带来的收益。
3. 取舍三:工具一体化 vs 最佳组合
一体化平台的优势是依赖关系天然打通、数据不需要跨系统对账;劣势是某些单点能力可能不如垂直工具。我的判断依据是依赖关系的复杂度:如果项目的主要风险在跨部门依赖上,优先选一体化;如果主要风险在专业深度上(比如复杂的测试管理、复杂的硬件认证),可以接受多工具组合,但要额外投入数据同步的人力。
实践中我倾向于一体化,因为多工具组合的隐性成本(对账、字段不一致、权限割裂)在 200 人以上会快速放大。
4. 取舍四:模板标准化 vs 场景适配
标准化模板能让制度快速推广,但会让特殊场景变形。我的做法是核心字段强制统一,评审节奏允许差异化。也就是说交付物定义、承诺等级、依赖字段这些必须全公司统一,但多久评审一次、谁来主持,由团队自己定。

八、可直接落地的模板
这一节给的是可以直接复制使用的模板。我尽量做到填空即可用,不需要再做二次设计。
1. 里程碑卡片模板(字段清单)
| 字段 | 是否必填 | 填写规则 |
|---|---|---|
| 里程碑名称 | 必填 | 动词 + 交付物,例如"提交支付模块验收报告",禁止只写模块名 |
| 交付责任人 | 必填 | 唯一一人,不接受"某小组" |
| 验收人 | 必填 | 唯一一人,找不到验收人的里程碑直接作废 |
| 承诺等级 | 必填 | 硬承诺 / 软承诺 / 预测,三选一 |
| 原定日期 | 必填 | 一经填写不可覆盖,只能新增变更记录 |
| 预测日期 | 必填 | 每周滚动更新,不承担问责 |
| 前置依赖 | 必填 | 至少一条,写清楚"依赖什么 + 由谁提供 + 什么时候到位" |
| 依赖责任人 | 必填 | 与交付责任人分离,形成跨部门握手 |
| 缓冲占用池 | 选填 | 由项目经理统一管理,占用超 50% 触发橙色预警 |
| 交付物清单 | 必填 | 逐条可勾选,禁止用百分比描述 |
2. 延期影响评估模板
任何一个橙色或红色预警触发时,责任人必须在 24 小时内提交下面四项内容。缺任何一项,视为未响应:
- 延期事实:原定日期、当前预测日期、差额天数、影响范围(列出受影响的下游节点)。
- 根因归类:依赖未到位 / 范围膨胀 / 估算偏差 / 资源冲突 / 外部不可控。只能选一项主因。
- 三个选项:砍范围、加资源、改日期,每个选项写清楚代价。禁止只提一个方案。
- 建议决策:责任人给出自己的建议,并说明理由。决策权在业务负责人,但责任人必须给建议。
3. 分级预警条款示例
下面是我在制度文档里实际使用过的条款写法,可以直接改数字使用:
【里程碑分级预警条款】
第 1 条 黄色预警
触发条件(满足任一):
a. 节点进度落后计划 3 个工作日及以上
b. 前置依赖在原定到位日期后 1 个工作日仍未确认
响应要求:
责任人于触发后 24 小时内在节点下书面说明原因与追赶计划
项目经理确认追赶计划可行性
第 2 条 橙色预警
触发条件(满足任一):
a. 节点进度落后计划 5 个工作日及以上
b. 里程碑缓冲占用超过 50%
响应要求:
触发范围评审,责任人须提供"砍范围 / 加资源 / 改日期"三个选项
业务负责人于 2 个工作日内选定方案
第 3 条 红色预警
触发条件(满足任一):
a. 确认无法按原定日期交付
b. 节点进度落后计划 10 个工作日及以上
响应要求:
启动正式变更流程,原定日期保留不可覆盖
提交下游影响评估,覆盖所有受影响节点
于变更关闭后 5 个工作日内完成复盘,结论进入组织知识库
第 4 条 免责与问责
主动提交黄色预警并在 3 个工作日内给出追赶计划的,不纳入延期问责
未按触发条件提交预警、导致延期在到期前 3 天内才暴露的,纳入部门协同质量统计
4. 系统自动化规则配置示例
条款写完之后,必须在系统里配置成自动触发,否则一定会衰减。下面是我常用的规则配置结构(以结构化配置的形式描述,具体字段名按你使用的平台调整):
{
"rule_name": "里程碑黄色预警自动触发",
"trigger": {
"type": "schedule",
"frequency": "daily",
"time": "09:00"
},
"condition": {
"and": [
{ "field": "milestone.status", "operator": "in", "value": ["in_progress", "at_risk"] },
{ "field": "days_behind_plan", "operator": "gte", "value": 3 }
]
},
"action": [
{ "type": "notify", "target": "delivery_owner", "channel": ["im", "email"] },
{ "type": "notify", "target": "project_manager", "channel": ["im"] },
{ "type": "set_label", "value": "warning_yellow" },
{ "type": "create_task", "title": "24小时内提交延期说明与追赶计划",
"assignee": "delivery_owner", "due_in_hours": 24 }
]
}
配置要点有三个:触发频率放在每天固定时间而不是实时(减少打扰,也让团队形成固定预期);通知必须同时给责任人和项目经理(避免信息单点);自动创建跟进任务并设截止时间(把制度动作变成待办事项,而不是一份通知)。
九、总结与下一步
回到开头那家准时率 40.4% 的公司。改造一年之后,它的一级里程碑准时率到了 71%,延期平均暴露提前量从 2.1 天提升到 9.4 天。人没变,业务复杂度还上升了。差别只在于:里程碑从"愿望清单"变成了"可验收的交付承诺",延期从"到期爆雷"变成了"提前暴露的分级响应"。
我最后想强调一个可能不太受欢迎的判断:绝大多数团队不需要更努力,需要的是把承诺这件事做得更诚实、更结构化。加班的边际收益几乎为零,而把交付物定义清楚、把依赖写下来、把软承诺和硬承诺分开这三件事,任意一件的收益都远超一个季度的加班。
如果你打算开始,我建议的下一步是这样:
- 本周内:拉出当前所有在跑的里程碑,逐个检查是否有一个具体的验收人和一份可勾选的交付物清单。找不到的直接标记为"待重定义"。
- 两周内:把每个里程碑的前置依赖和依赖责任人补齐,并让依赖责任人书面确认一次。这一步的收益通常最立竿见影。
- 一个月内:把三级预警条款写下来,并在系统里配置成自动触发。不要追求一次性完美,先跑起来再迭代。
- 一个季度后:用实际数据回看,重点看"延期平均暴露提前量"这个指标。它比准时率更能告诉你制度是不是真的在起效。
制度设计的价值不在于让所有节点都按时完成,而在于让每一个节点在出问题的早期就被人看见。看得见,才有得选。
常见问题解答(FAQ)
1. 里程碑延期之后,团队第一反应总是追责,那到底该先罚人还是先改制度?
我第一次带节点制的时候特别天真,觉得把计划排出来大家自然就会按节奏走,结果连延三个节点,老板问是不是执行力问题,我自己也答不上来。后来每次延期我都让项目经理记一笔,才发现有一大半根本不是人的问题,而是排期那一步就错了。现在团队再出延期,我会先做归因再谈责任,不然讨论永远停在情绪上。
先做延期归因分级,再谈追责,顺序不能反。具体做法是设一张延期归因表,任何节点一旦逾期,项目经理必须在48小时内把这次延期标成三类之一并附证据:需求变更型(附变更单号或需求确认时间)、资源冲突型(附该成员同期被占用的工时记录)、执行型(附节点交付物实际完成度)。
证据不全的,一律先记“待归因”,不进绩效。判断依据很直接:如果连续三个月归因表里“需求变更型”占比超过四成,问题在需求入口而不在成员,这时候罚人只会逼大家把节点报得更松、把风险藏到最后一刻,计划反而彻底失真。
只有当同一个责任人在一个季度内出现三次以上“执行型”延期,才启动一对一的绩效沟通,且沟通时带上这三次的具体交付物证据,而不是笼统地说“你态度有问题”。
2. 节点到底应该拆到多细才算有效,拆粗了失控、拆细了人人都在填表,有没有一个可参考的口径?
我最开始是按阶段拆的,需求、设计、开发、测试四个节点,看着很清爽,结果每次都是到测试才炸雷,因为前三个节点“完成”了却没有任何人能验收。后来我又矫枉过正,拆到每人每天一格,团队填表填到崩溃,两周就集体弃用。反复试了几轮,才摸出一个我们团队能长期坚持下来的颗粒度。
两个硬口径:单个节点的计划工期不超过10个工作日,且尽量不跨过一个自然周以上;每个节点必须对应一个能被第三方验收的交付物,写不出来的节点就是拆得不对。按这个口径,节点总数一般会落在项目总工作量的8%到15%之间,占比明显偏低的,说明你还在按阶段管项目,风险会全部堆到后期;
占比明显偏高的,说明你在做日报而不是做节点管理,很快会被团队抛弃。另外每个节点必须只有一个责任人姓名,不接受“某某小组”“前端团队”这种写法,因为一旦出问题你找不到具体的人,也就找不到具体的原因。交付物建议写成“动词加名词”的形式,比如“输出登录模块接口文档”,而不是“登录模块开发”。
3. 节点计划模板里到底该放哪些字段,哪些字段是必须有、哪些是填了也没人看的?
我在公司内部推模板的时候,第一版做了二十多个字段,颜色标记、甘特图、工时预估全都有,结果没人维护,两周后就只剩日期一栏是准的。第二版我砍到十个字段以内,反而活了。所以模板字段这件事,我的判断是宁可少而准,不要全而假。
必填字段只有十个:节点名称(动词加交付物)、责任人(唯一人名)、计划开始日、计划完成日、交付物、验收标准、前置依赖、缓冲天数、当前状态、延期归因。
其中最容易被忽略但最关键的是验收标准,它必须写成第三方能直接判断真假的形式,比如“接口文档包含订单、支付、退款三个接口的定义且通过评审”,而不是“文档基本完成”,否则节点到底算不算完成永远在扯皮。
另一个判断是缓冲不要分给每个节点,你一旦在每个节点后面挂两天缓冲,成员会默认把它当成本节点工期用掉,缓冲等于白留。正确做法是在关键路径末端留一处项目级缓冲,总量取关键路径总工期的10%到15%,由项目经理统一支配。
4. 制度定好了但落地就变形,成员该怎么做才能提前发现问题,而不是等节点过期了才说来不及?
我以前特别相信周会,每周大家轮流说“进展顺利”,然后节点一到期集体说遇到困难。后来才明白,问题不是人不愿意说,而是缺少一个“说了也不尴尬”的触发规则。现在我会提前设好预警线,到线自动触发动作,讨论的就不再是态度而是数据。
设三级预警线,全部用“时间进度对完成度”这两个可量化的数来触发,不靠感觉。黄灯:时间已经过去五成、完成度不到四成,责任人必须在24小时内书面写出剩余工作和需要谁支持;橙灯:剩余时间不到三成、完成度不到七成,项目经理当天介入协调资源,必要时调顺序而不是加人;
红灯:节点已逾期或前置依赖方已经停摆,直接进项目例会议题并同步给项目发起人。预警提前量有个判断标准:必须大于一次跨部门协调实际需要的时间,我们团队实测是3到5个工作日,如果你的组织协调链条更长,黄灯线就要相应前移。
会议节奏上不要每天站会,双周节点评审加每周一次15分钟风险同步就够了,复盘环节只复盘红灯和橙灯,绿灯不复盘,否则会稀释注意力。
核心关键词
文章包含AI辅助创作:节点延期实操方法:项目成员提升里程碑效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/341947
读者评论
延期暴露提前量这个指标我认同,但落地时口径很难统一。我们试过让成员自己标风险,结果每周都挂几个“有风险”来免责,数字好看却没信息量。后来改成依赖方在评审时书面确认输入时间才稍好一些。想问下这个指标是靠系统时间戳自动算还是人工登记?口径不一很容易变成新的数字游戏。
/8 到 1/12 这个经验值我持保留态度。我们 200 人左右,按这个算是 16 到 25 个,但真正卡住的不是节点数量,而是同一批骨干同时挂在七八个节点上。节点减了,人没变,冲突还在。我觉得精力容量比节点数量更该被约束,比如规定一个人同时只能作为一个一级节点的交付责任人。
双责任人制度看着清爽,可依赖责任人往往不在同一套考核里,出了问题只能记录不能追责。我们推过类似的,最后基本还是交付责任人一个人扛。我的感受是,如果不把依赖确认写进对方部门的季度目标,这个制度只是把推诿从会上挪到表里,会议时间省了,账还是没人认。
