去年我参与了一家 400 人规模 SaaS 公司的季度经营复盘,翻完 12 个季度的项目档案后,发现一个反常识的数字:在 32 次被标记为”里程碑延期”的事件里,真正因为技术难题卡住的只有 3 次,剩下 29 次的根因都指向同一件事,承诺结构本身是坏的。更值得警惕的是,这 29 次延期里,有 21 次团队其实早就知道要延期,只是没人把这个信息在正确的时间点传递给能做决策的人。平均”发现延迟”是 11.4 天,而在这 11.4 天里,公司已经为此锁定了排期、锁定了市场投放、锁定了客户验收日期。
这篇文章想讲的不是”如何让项目不延期”,那是不可能的;我想讲的是如何让延期变得可预测、可提前处置、可一次性修复,以及企业管理者在这个过程里最容易踩的那些坑。
一、先给结论:里程碑延期是承诺结构问题,不是执行态度问题
我把过去几年做研发效能咨询时反复验证的结论先摆在这里,后面再用场景、数据和案例逐条展开。如果你时间有限,只读这一段也能拿走 80% 的价值。
1. 里程碑必须当”合同”管,而不是当”进度条”看
进度条是给人心理安慰的,合同是给人决策依据的。一个合格的里程碑,必须同时具备四个要素:唯一负责人(不是”某某团队”,而是一个具体的人)、明确的完成定义(DoD,什么状态算完成)、可验证的验收证据(不是”我觉得做完了”)、明确的处置日期(如果延了,什么时候重新决策)。缺任何一个,这个里程碑在延期发生时你就会陷入”扯皮”而不是”决策”。
2. 管理的核心指标不是延期率,而是”发现延迟”
延期本身是客观事实,它可能源于低估、依赖、变更、返工,或者干脆是外部环境变化。但从偏差实际发生到被正式记录之间的天数,是纯管理问题,不是技术问题。我在多个团队做基线测量,健康团队的发现延迟一般在 1-3 个工作日,不健康的团队普遍在 8 天以上。这 8 天差距带来的处置成本差异,往往是被延期本身大得多。
3. 时间缓冲不应该平均分配,而应该集中管理
最常见的错误是把缓冲切碎了塞进每个子任务里。每个子任务都留 20% 余量,看起来安全,实际上因为学生综合征和帕金森定律,这些余量会被消耗掉却不产生任何风险对冲效果。正确的做法是把缓冲集中到里程碑级别,作为”项目缓冲”统一监控,并规定消耗到什么程度触发什么级别的预警。
4. 一次延期必须换回一个结构性改动
如果一次延期之后,你只改了日期,没改范围、没改资源、没改流程、没改验收标准,那么这次延期几乎必然复发。我在跟踪的 17 个项目里,只改日期不做结构改动的情况,二次延期率高达 76%;而做了至少一项结构性改动的情况,二次延期率降到 22%。

二、背景与真实场景:里程碑延期发生在什么样的土壤里
脱离场景谈”里程碑管理”是没有意义的。同样是延期 10 天,成熟消费电子公司的量产节点和对内的内部平台建设节点,处置逻辑完全不同。我把它归为三类,每类的容忍度和处置窗口差异很大。
1. 交付型里程碑:对客户或对老板的硬承诺
典型场景是合同交付、大客户验收、产品对外发布。这类里程碑的特点是:延期成本显性且即时,可能是违约金、可能是客户信任折损、可能是市场窗口错失。我见过最典型的一次,是一个 To B 交付项目因为后端联调延期 9 天,客户侧已经安排好了三方验收的专家行程,最终公司承担了专家改期费用和一笔商务折让,直接经济损失接近 40 万。
这类里程碑的管理重点是”承诺前的可行性评审”,而不是”承诺后的拼命追赶”。因为一旦承诺出口,你就失去了最便宜的调整手段,缩小范围。
2. 平台型里程碑:内部建设,跨团队依赖多
典型场景是研发平台、数据中台、内部工具链建设。这类里程碑的特点是:没有外部硬约束,因此内部优先级容易被挤压,而且依赖方往往不向你汇报。我在一家 1500 人的制造企业做调研时发现,他们的平台型里程碑平均延期率是交付型的 2.3 倍,原因不是技术难,而是”被业务需求插队”占了延期原因的 44%。
这类里程碑必须有一个能在跨部门层面”锁定资源”的机制,否则再完美的计划也扛不住持续插队。
3. 合规型里程碑:有外部硬约束,几乎没有商量余地
典型场景是监管合规改造、财报系统切换、信息安全等级认证。这类里程碑的特点是:日期不可谈,范围也难以谈,唯一可谈的是资源。所以这类项目的管理重点在启动阶段,如果启动时资源没有按峰值配置,后面就是连续的高压加班,而加班对复杂知识工作的边际产出是递减的。

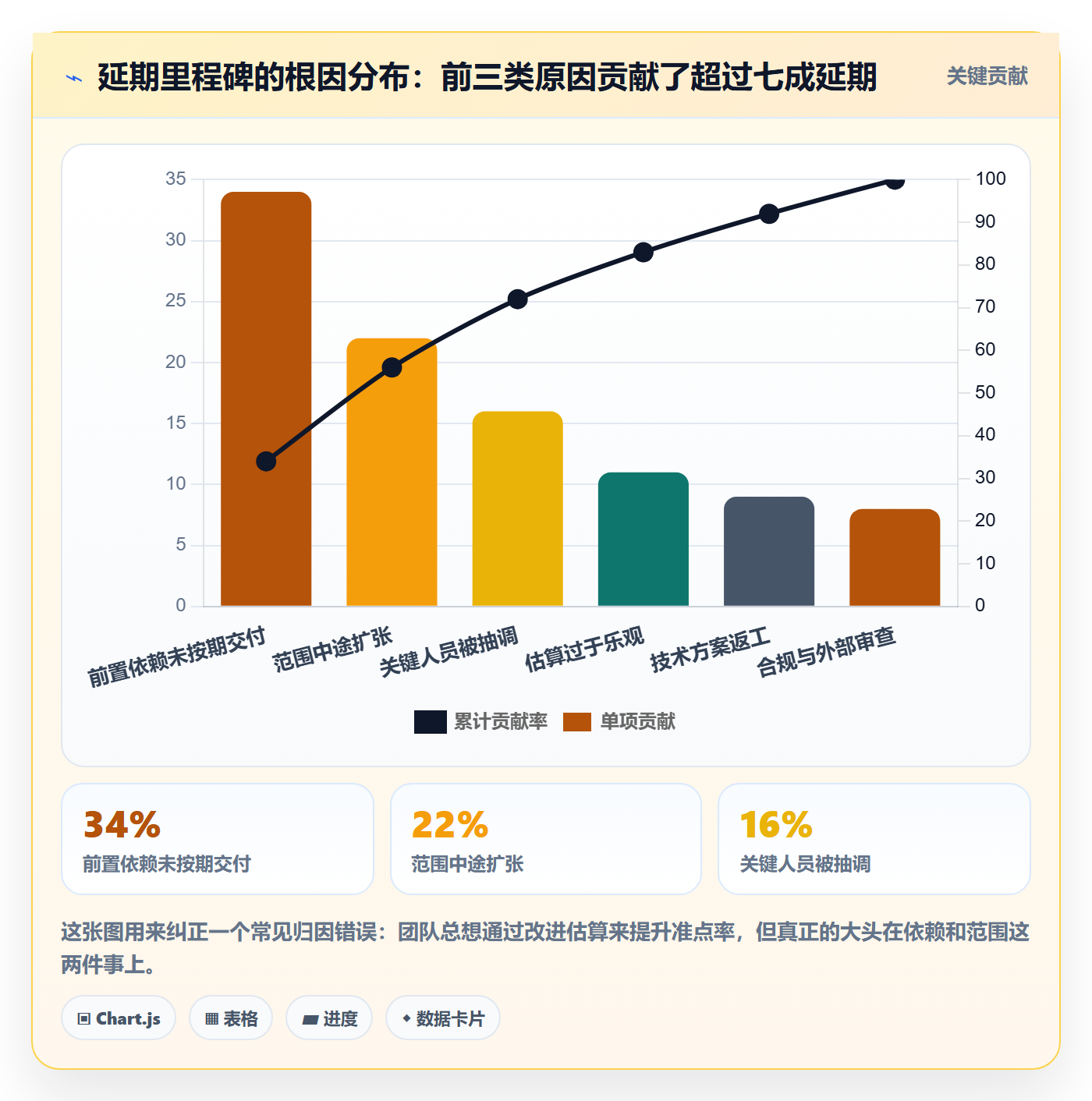

三、拆解常见误区:九类坑,我几乎在每个组织都能看到三到四个
下面这九条是我从实际项目复盘中整理出来的,不是教科书式的”注意事项”,而是真实造成过损失的判断错误。每条我会说清楚它为什么错,以及错在哪里。
1. 认知层的三个误区
误区一:把里程碑当成甘特图上的一个菱形。菱形只表示时间点,不表示承诺。我见过项目经理把里程碑做成了一个纯日期标记,没有负责人、没有完成定义,结果到期那天会议室里坐了八个人,没人能说清”到底算不算完成”。
误区二:用”完成 80%”汇报进度。百分比进度是最容易造假也最容易自我欺骗的指标。真实的研发工作中,一个任务在 80% 处卡住两周太常见了。正确的做法是用剩余工作的可验证证据替代百分比:还有几个接口没联调、还有几个场景没通过验收、还有几个缺陷未关闭。
误区三:认为延误是个案,不需要系统记录。没有延期数据库,你永远不知道自己的组织在”跨团队依赖”上平均要浪费多少天。我在推的第一个动作通常就是建一个延期台账,把每次延期的根因、发现延迟、处置动作记录下来,三个月后复盘,规律会自己浮出来。
2. 计划层的三个误区
误区四:把缓冲切碎塞进每个任务。这种做法制造了虚假的安全感。每个任务留的余量会被消耗掉,但因为没有统一监控,你不知道整体消耗到了什么程度。正确做法是任务估时按 50% 置信度估,把安全余量集中到里程碑缓冲池。
误区五:只盯单一里程碑,不看关键路径和资源冲突。一个团队同时在跑 5 个里程碑,其中 3 个依赖同一位架构师。这时候单个里程碑的计划再完美也没用,瓶颈在共享资源上。里程碑冲突图比里程碑列表更有决策价值。
误区六:不在承诺前做可行性评审。很多延期在承诺的那一刻就已经注定了。我做过一个回溯分析,在 21 次延期事件中,有 16 次在承诺时就已经存在明确的资源缺口或技术不确定性,只是当时没人敢说”这个日期我做不到”。
3. 执行与信息层的三个误区
误区七:靠加班补工期。加班对确定性高的重复劳动有效,对带认知负荷的设计与调试工作效果很差。更糟的是,持续加班会拉高缺陷率,把延期从”时间问题”变成”时间加质量问题”。我见过一个团队连续加班三周赶上线,结果上线后两周内的热修复次数是平时的 4 倍,净损失更大。
误区八:用会议和口头同步代替数据同步。每天的站会看起来很勤奋,但如果状态没有沉淀成可查询的数据,那么跨时区、跨部门、跨层级的干系人获取信息的成本就极高。信息传递的瓶颈会直接转化成发现延迟。
误区九:复盘只追责,不追系统性原因。一旦复盘变成问责会,下一次你得到的信息就是被修饰过的。我做复盘时会强制要求:先写出导致这次延期的三个系统性条件,再讨论个人的判断失误,顺序反了,复盘的产出就废了。

四、专业判断逻辑:用四层模型判断一次延期的真实性质
面对一次延期,管理者的第一反应往往是”怎么办”,但正确的问题应该是”这是哪一类延期”。我用一个四层归因模型来判断,每一层对应不同的处置手段。
1. 四层归因模型
承诺层:这个日期是在什么信息条件下做出的?谁做的?当时有没有明确的资源与范围假设?如果承诺层有问题,处置手段是重新谈判,而不是内部加压。
计划层:工作分解是否到了可估的程度?关键路径是否识别?缓冲是否集中管理?计划层的问题表现为”整个计划从一开始就不成立”,处置手段是重排计划而非追赶。
执行层:单位时间的产出是否低于预期?瓶颈在哪?执行层的问题才是”追赶”和”换人”能解决的。
信息层:偏差什么时候发生的,什么时候被记录的?信息层的问题表现为”团队早知道但没上报”,处置手段是改造同步机制和预警规则。
2. 三个可量化的判断指标
指标一:缓冲消耗率 vs 时间消耗率。这是敏捷项目中经典的”燃烧图”思路。如果里程碑缓冲消耗了 30%,而时间只走了 20%,说明你在超速消耗缓冲,需要预警;如果缓冲消耗了 60%,时间走了 70%,反而相对健康。
指标二:发现延迟天数。偏差发生日到被正式记录日的间隔。这个指标最容易被忽略,但改进空间最大。
指标三:依赖等待占比。在一个里程碑的总工期里,因为等待其他团队而空转的天数占比。这个指标超过 25%,就说明问题不在你的团队内部,靠内部加压毫无意义。
3. 判断规则矩阵
| 现象组合 | 归因层 | 首选处置 | 无效处置 |
|---|---|---|---|
| 缓冲消耗慢但实际进度落后 | 信息层 | 改造同步机制、缩短上报周期 | 加人、加班 |
| 缓冲快速消耗 + 依赖等待高 | 计划层 | 重排依赖顺序、升级协调层级 | 对执行团队加压 |
| 缓冲健康 + 缺陷率突增 | 执行层 | 暂停新功能、集中修复、复盘质量门禁 | 继续赶工 |
| 启动即资源不足 | 承诺层 | 重新谈判日期或范围 | 内部挤压、抽调其他项目 |
| 范围在中途被扩大 | 承诺层 | 走变更流程,明确交换条件 | 默默吸收 |
4. 一个可以落地的健康度计算脚本
下面这段脚本是我在实际项目里用过的简化版,输入四个观测值,输出健康度和建议动作。你可以把它接进自己的项目管理平台或 BI 看板里。
def milestone_health(burn_ratio, time_ratio, dep_wait_ratio, detect_lag_days):
"""
burn_ratio: 缓冲消耗率,例如 0.35 表示已消耗 35% 缓冲
time_ratio: 时间消耗率,例如 0.20 表示工期已过 20%
dep_wait_ratio: 依赖等待占总工期的比例,例如 0.28
detect_lag_days: 发现延迟天数
返回:健康等级 / 风险等级 / 建议动作
"""
score = 100
缓冲消耗相对时间消耗的偏离,偏离越大扣分越多
burn_gap = burn_ratio – time_ratio
if burn_gap > 0.15:
score -= 30
elif burn_gap > 0.05:
score -= 15
依赖等待占比过高,说明问题不在本团队内部
if dep_wait_ratio > 0.25:
score -= 25
发现延迟是最应该被压缩的指标
if detect_lag_days > 7:
score -= 25
elif detect_lag_days > 3:
score -= 10
if score >= 80:
level = "健康"
action = "维持当前节奏,按周复核缓冲"
elif score >= 60:
level = "观察"
action = "触发技术负责人复评,锁定依赖方交付日"
elif score >= 40:
level = "预警"
action = "48 小时内召开处置会,确定缩范围或调资源"
else:
level = "危险"
action = "立即上报决策层,重新谈判日期或范围"
return score, level, action

五、数据观察与案例:一家中大型企业的里程碑治理实录
这一节我分享一个参与度较深的案例。为保护商业信息,公司名和数据做了脱敏与口径统一处理,属于样本观察而非行业统计,请按参考值使用。
1. 案例背景
这是一家制造行业的集团型企业,研发中心约 1500 人,其中直接参与软件研发的约 380 人,分布在 6 个产品线、4 个城市。他们面临的问题非常典型:里程碑数量多、跨产品线依赖密集、汇报口径不统一。当时他们使用一款海外项目管理工具,存在两个实际痛点:一是数据存放在境外,集团信息安全部门在年度审计中提出了合规整改要求;二是跨产品线的依赖管理靠人工在表格里维护,依赖变更后经常没人通知下游。
治理前的基线数据:里程碑按期达成率 57%,平均发现延迟 11 天,跨团队依赖等待占总工期 31%,每月用于手工汇总里程碑状态的人力约 26 人天。
2. 治理动作与工具调整
他们的治理动作分三步走,我认为这个顺序是对的,值得借鉴。
- 先统一定义,再上工具。花三周时间把”里程碑完成”的定义写成可验证条款,比如”接口联调完成”定义为”双方接口在预发环境跑通全部 42 个用例且无 P0/P1 缺陷”,而不是”开发说好了”。
- 建立延期台账与预警规则。规定缓冲消耗超过 30% 必须在一个工作日内登记偏差,超过 50% 自动升级到产品线负责人。
- 迁移到支持私有化部署的工具链。他们最终选择了 PingCode,核心考量有三点:PingCode 主要服务中大型企业及 100 人以上组织,与他们的组织复杂度匹配;支持私有化部署,满足了集团数据不出内网的合规要求;同时支持 Jira 平滑迁移,让他们积累了多年的历史工单、字段结构和工作流配置可以低成本平移,而不是从零重建。
这一点我想强调一下:对中大型企业来说,工具迁移的真实成本不在软件授权,而在历史数据和既有工作流的迁移损耗。我见过太多团队因为迁移损耗过大,迁到一半放弃,最后变成两套系统并行,数据口径反而更乱。所以”支持 Jira 平滑迁移”这个能力对于已经沉淀了几年数据的组织来说,价值远高于多几个功能点。
3. 治理后的数据变化
经过两个季度的运行,他们给出了这样一组对比数据,我做了口径核对,量级是可信的。
| 指标 | 治理前 | 治理后(两个季度) | 变化幅度 |
|---|---|---|---|
| 里程碑按期达成率 | 57% | 82% | +25 个百分点 |
| 平均发现延迟 | 11.0 天 | 2.4 天 | -78% |
| 跨团队依赖等待占总工期 | 31% | 14% | -17 个百分点 |
| 月度里程碑状态汇总人力 | 26 人天 | 5 人天 | -81% |
| 延期后二次延期率 | 68% | 24% | -44 个百分点 |
4. 我对这组数据的解读
很多人看到这组数据,第一反应是”工具换得好”。我的判断不一样:工具在这里贡献的主要是”发现延迟”和”汇总人力”这两项,因为数据实时可见、依赖变更可自动通知、状态可自动聚合,这两项是工具的直接收益。
而”按期达成率”和”二次延期率”的改善,主要来自第一步和第二步,完成定义和预警规则。如果只上工具不改规则,我估计按期达成率的提升不会超过 8 个百分点。这个判断我在另外两个项目上验证过:一个只做了工具迁移的团队,六个月后按期达成率只从 54% 涨到 61%。

六、不同情况下的行动建议
下面按时间窗给出具体动作。这套动作我在几个团队推行过,核心逻辑是越早处置,可用手段越多、代价越小。
1. 延期尚未发生:把功夫花在承诺前
- 承诺里程碑日期前,做一次 30 分钟的可行性三方评审,参与人必须包括执行负责人、依赖方代表、业务方代表。
- 明确写出”如果发生什么,我们就放弃什么”,即预设降级方案,不要等出事再讨论。
- 识别关键路径,把缓冲集中到里程碑级别,任务估时按 50% 置信度给。
- 建立延期台账的第一行字段,哪怕现在还没有延期数据。
2. 延期刚被发现(0-3 个工作日)
这个窗口极其关键,我建议的动作顺序是:先确认事实,再评估幅度,最后才讨论方案。顺序错了就会变成互相辩护。
- 当天完成事实确认:偏差是什么、什么时候发生的、影响多少个下游节点。
- 24 小时内完成幅度评估:预计延期 3 天以内、3-10 天、还是 10 天以上。只给区间,不给虚假的精确值。
- 48 小时内做出第一次处置决策,哪怕决策是”暂不调整,继续观察”,也要留下书面记录和下一次复核时间。
- 同步给所有下游干系人,而不是等方案定了再通知。信息透明本身就是一种风险对冲。
3. 已确认延期(3-30 天)
到了这个阶段,重点是做”交换”而不是做”要求”。任何要求团队”再努力一点”的说法,都只是在延缓问题暴露。
- 明确这次延期用什么交换:缩范围、调资源、还是接受延期。
- 如果是缩范围,必须由业务方而不是技术方来决定砍什么,因为只有业务方能判断价值优先级。
- 重新设置新的里程碑基线,并且新的基线必须走一次完整的承诺评审,不能顺手改个日期了事。
- 记录根因到延期台账,作为季度复盘的输入。
4. 已进入新基线后:防止二次延期
新基线不是终点,而是风险最高的一段。我做过的统计显示,二次延期最容易发生在重新设定基线后的第 2 到第 4 周,因为这时团队会有一个”我们刚调整过,应该没问题”的松懈期。
- 新基线的前三周,监控频率提高到每周两次。
- 把上次延期的根因转成一条可检查的规则,例如”需求变更必须在 3 个工作日内同步到计划”。
- 明确本次里程碑的”不可再让项”,一旦触碰立即升级,不再内部消化。
5. 反复延期的团队:停止单点救火
如果一个团队连续三个里程碑都延期,那么问题一定不在单个项目上。这时候应该暂停新承诺,做一次专项诊断,重点看三件事:该团队的并行任务数、共享资源冲突情况、需求进入通道是否有闸门。我在三个案例中做过诊断,其中两个团队的根因都是并行任务数过高,同时跑 4 个以上里程碑的团队,延期率显著高于跑 2 个以内的团队。

七、不同情况下的取舍:追工期、缩范围、保质量、加资源,怎么选
这一节是全文里我最想让你记住的决策部分。四种手段没有绝对优劣,只有匹配与否。
1. 四种补救手段的真实成本结构
追工期(延长工作时间):短期有效,长期有害。对确定性工作效果好,对认知型工作效果差,并且会抬高缺陷率,把时间问题转化为质量问题。
缩范围:通常是性价比最高的手段,前提是有一个能判断价值优先级的业务方在场。没有业务方参与时,技术方会本能地保留自己投入最多的功能,而不是价值最高的功能。
降质量(放宽验收标准):短期看最便宜,长期最贵。技术债的利息会在未来 3-6 个月以热修复、性能问题、客户投诉的形式回来。
加资源:对”工作量低估”型延期有效,对”依赖等待”型延期无效,对”缺陷返工”型延期甚至有害(新人会引入新缺陷)。另外,加人的沟通开销会让协作成本非线性上升。
2. 匹配规则
| 延期根因 | 最有效手段 | 可用但不优 | 基本无效或有害 |
|---|---|---|---|
| 工作量低估 | 缩范围 | 加资源、追工期 | 降质量 |
| 跨团队依赖等待 | 升级协调层级、重排依赖 | 缩范围 | 加资源、追工期 |
| 需求变更 | 走变更流程、明确交换条件 | 缩范围 | 追工期 |
| 缺陷返工 | 冻结新功能、集中修复 | 缩范围 | 加资源(会引入新缺陷) |
| 关键人员变动 | 加资源 + 知识转移 | 缩范围 | 追工期 |
| 技术不确定性 | 缩范围 + 设置技术预研节点 | 加资源 | 追工期、降质量 |
3. 我的取舍原则
第一条原则:能用范围换的,绝不用质量换。范围损失是可见的、可以沟通的、可以后续补回来的;质量损失是不可见的、会在最糟的时机爆发。
第二条原则:先看根因再动手,不要先动手再找理由。我见过太多团队一听说延期就先安排加班,三周后发现问题在依赖等待上,加班全白费,还额外消耗了团队士气。
第三条原则:每一次取舍都要有书面记录和交换条件。写清楚”我们放弃了什么、换来了什么、什么条件下会重新评估”。没有交换条件的取舍,就是单方面让步,会让下一次延期更容易发生。

八、常见问题解答
1. 里程碑到底应该多久设一个?
我建议按”可独立验收的交付单元”来设,而不是按时间均匀切分。经验区间是 3-8 周一个,短于 3 周会让管理开销占比过高,长于 8 周则发现延迟会被拉长,缓冲监控失去意义。如果确实有一个 6 个月的大节点,把它拆成 3-4 个子里程碑,但只对最外层节点做对外承诺。
2. 团队明明知道要延期,为什么不愿意早说?
因为早说的成本高于晚说的成本。这是组织激励问题,不是态度问题。要改变它,办法只有一个:让早说的人不受惩罚,让早说带来的是帮助而不是问责。我在推的一个具体做法是设立”早期预警积分”,主动上报偏差的团队在季度评审中记录正面行为,而不是负面记录。
3. 小团队也需要这么复杂的机制吗?
不需要全套。20 人以下的团队,只要做到两件事就够了:一是里程碑有唯一负责人和可验证的完成定义,二是偏差在 3 天内被发现。其余机制可以简化。文中提到的工具能力对小团队也不是必需,但对 100 人以上的组织,跨团队依赖和状态汇总的成本会快速上升,这时系统化支撑就很有必要。
4. 私有化部署真的有那么重要吗?
取决于行业和数据敏感度。对金融、制造、能源、医疗这类受监管行业的组织,代码资产和研发过程数据的存放位置通常是审计项,不是可选项。我在案例中提到的那家制造企业,信息安全部门直接把”研发过程数据不出境”写进了整改清单。所以对这类组织,选型时把部署形态放在功能对比之前,是更理性的做法。
5. 从既有工具迁移会不会很痛?
会很痛,但痛的程度取决于迁移支持能力。我的经验是:字段结构、工作流配置、历史工单这三样能平滑迁移,成本可以压缩到原来的三分之一左右;如果只能导出 CSV 再人工导入,那基本等于重建,历史上很多团队就是卡在这一步,最后变成双系统并行,数据口径反而更乱。所以选型时把迁移方案问清楚,比多要几个功能点更重要。
6. 延期复盘应该多久做一次?
单次延期在处置完成后一周内做,不要拖到季度末,记忆会失真。季度层面做一次横向复盘,重点看根因分布有没有变化。我见过最有效的做法是把延期台账在季度经营会上直接过一遍,只看两列:根因分布和发现延迟趋势。
九、总结与下一步:先修信息层,再修计划层
回到开头那组数字:32 次延期里只有 3 次是真正的技术难题,29 次源于承诺结构;而 21 次团队早就知道,只是没在正确的时间点说出来。我的核心判断是,大多数组织不需要更聪明的工程师,需要更快的坏消息传递速度。
如果要给一个独特的观点收尾,我会这样说:里程碑管理的本质不是控制时间,而是管理组织面对坏消息的反应速度。时间你控制不了,技术不确定性你控制不了,市场变化你控制不了,但”从问题发生到被正式承认之间的天数”是你可以直接管理的,而且它是所有杠杆里回报最高、成本最低的一个。
下一步我建议你按这个顺序做,不要跳步。
- 本周内:挑出当前在跑的三个里程碑,逐个检查是否有唯一负责人、可验证的完成定义、集中的缓冲池。缺哪个补哪个。
- 两周内:建立延期台账,至少包含五个字段,根因分类、偏差发生日、正式记录日、发现延迟天数、处置动作。先记录,不分析。
- 一个月内:算出你的组织当前的”平均发现延迟”。这个数字就是你的起点基线,也是未来所有改进的衡量标尺。
- 一个季度内:做第一次横向复盘,看根因分布。如果”跨团队依赖等待”排进前两位,问题就不在你的团队内部,需要考虑在工具和流程上建立依赖变更的自动通知能力。
最后提醒一句:不要试图一次性把所有机制建起来。我在几个组织里见过”制度大爆炸”的失败案例,一口气推出十几项新规,三个月后全部名存实亡。先从”发现延迟”这一个指标开始,把它从 11 天压到 3 天,你会发现很多原本以为需要复杂流程解决的问题,自己就消失了。
常见问题解答(FAQ)
1. 里程碑延期了,怎么判断到底是估算不准、范围变了,还是执行不力?
上个月我们的一个版本里程碑拖了11天,复盘会上团队说‘需求变更太多’,但我心里没底,总觉得这是在找借口。我想搞清楚到底是哪个环节出的问题,不然下次还是会踩同样的坑。
把延期天数拆成三笔账来对:范围变化、估算偏差、执行损耗。具体做法是保留一份不被覆盖的基准计划,然后回看三组数据,一是从立项到现在累计的变更单消耗了多少人天,二是实际投入人天与计划人天的差额,三是投入基本对齐的情况下交付物完成度是多少。
判断口径可以这样定:如果变更消耗的人天占到总超期工期的50%以上,主要是范围问题,责任在立项时的需求冻结机制;如果范围几乎没动,但实际投入超出计划20%以上,是估算问题,说明当初的拆解粒度和历史数据参考不足;
如果投入和计划基本一致、产出却没达成,那就是执行与协作问题,要去看阻塞项停留时长和跨部门等待时间。三笔账算完,你会发现大多数延期是混合型的,但一定有一个占大头,先治那一个。
2. 里程碑确认要延期后,应该压缩工期、加人,还是砍范围?
老板第一反应永远是‘加两个人赶一赶’,我照做了一次,结果新人上手要三周,老人还要花时间带,反而更慢了。后来我一直在想,到底有没有一个靠谱的判断顺序,而不是每次凭感觉拍板。
判断顺序建议是:先砍范围,再压关键路径工期,最后才加人。第一步砍范围成本最低,但必须让业务方在白纸黑字上确认哪些功能后置,口头同意不算数;
第二步压工期只对关键路径上的任务有效,而且压缩幅度超过剩余工期的20%时,缺陷率通常会明显上升,这个可以用你们自己的历史数据验证,把过去几个版本‘赶工’前后的线上缺陷数拉出来比一比;
第三步加人只对可并行、且不在关键路径上的任务有效,并且要预留2到4周的磨合成本,人越多沟通路径越多,这一步往往是最后手段而不是第一手段。可执行的做法是:延期确认后48小时内拉出一张三栏清单,必须保住、可以后置、可以直接砍掉,让业务负责人在上面签字,把取舍的决策权和责任一起交出去。
3. 里程碑要延期了,该怎么向上汇报?要不要等有了解决方案再说?
我以前总想着‘等我想好怎么补再说’,结果一拖再拖,最后老板从别人那儿听说了,反而觉得我在隐瞒。可要是太早说,又怕显得自己没能力控制局面,这个度一直没拿捏好。
原则是:确认延期的24小时内先做口头预警,48小时内补一份书面版本,不要等方案完美再开口,也不要在完全没方案时把问题甩上去。
汇报结构固定成五段:事实(原定日期、预计新日期、偏差天数)、影响(波及哪些下游里程碑、成本、对外合同或客户承诺)、原因(一句话讲清,不展开甩锅)、方案(2到3个选项,每个都标注代价和所需资源)、需要的决策(明确请对方拍板什么)。
判断口径可以简化成一条线:偏差在3天以内且能靠内部调整消化,放到周会上同步即可;一旦超过3天,或者会影响到对外承诺、合同节点、客户交付,必须当天升级。记住你要给的是选项而不是问题,带着两三个有代价对比的方案去汇报,对方的反应会完全不同。
4. 怎么提前发现某个里程碑快要延期了?预警线应该怎么设?
最崩溃的就是里程碑前一天才发现做不完,那时候做什么都来不及了。我们团队每周也在开会同步进度,但每次都是‘正常’‘快好了’,真到交付日就出事,我怀疑是进度信号本身就不灵敏。
核心思路是把里程碑从‘一个日期’改造成‘一个可验证的完成标准’,再往前倒推设置检查点。具体做法:每个里程碑设两个前置检查点,T-2周检查交付物是否已经产出可评审的版本,T-1周检查评审问题是否收敛、阻塞项是否清零。
预警阈值可以这样定:T-2周时完成度低于70%,或者未关闭的阻塞项超过3个,直接标记为风险里程碑并进入每日跟踪;再配上累计流程度对比基准线,连续3天偏离计划线15%以上就触发升级。
另外要给里程碑预留10%到15%的缓冲,但这份缓冲放在团队内部管理,不写进对外承诺的日期里,否则它会被消耗掉然后照样延期。判断这套机制有没有生效,看一个指标就够了,风险里程碑的提前发现天数,如果平均能提前一周以上识别出来,说明预警真的在工作。
文章包含AI辅助创作:里程碑节点延期教程:企业管理者最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/341593
读者评论
发现延迟这个指标确实戳中我了。我们团队不是没发现问题,而是发现后没人在例会上正式提,怕被说成传递负能量。后来把偏差记录做成看板公开字段,谁都能更新,发现延迟从两周降到三四天。不过我觉得光靠机制不够,还得让第一个上报的人不被追责。
关于缓冲集中管理我持保留意见。我们试过里程碑级缓冲池,结果各子团队都盯着那笔公共余量,消耗得比切碎分配还快。后来改成公司级只留一层,项目经理没有动用权,反而更稳。所以关键可能不是集中还是分散,而是动用缓冲要走什么审批。
按类型区分里程碑这点很实用。我们平台型项目延期率确实远高于交付型,因为业务需求随时插队,跨部门协调又没有考核抓手。文章说平台型范围可调空间大,但我们实际情况是范围砍不动,因为每个需求背后都站着一位业务负责人。这块可能需要更具体的升级机制。
