我把一个 300 人规模研发组织连续 18 个月的里程碑数据拉出来做过一次逐条复盘:把每个里程碑的计划基线日期、每次变更后的预测日期、实际完成日期三列并排放,最后得到一个很难看的数字,真正在原定日期交付的里程碑只占 41%。但同一时期,管理层看板上的”里程碑完成率”长期稳定在 90% 以上。

两个数字都是真的,问题在于它们说的不是同一件事。完成率统计的是”有没有做完”,而管理者真正关心的是”有没有在承诺的时间点做完、偏差是怎么产生的、下一次能不能提前 30 天看见风险”。这两个问题之间隔着一条完整的数据链路,而绝大多数企业的里程碑计划,恰恰断在这条链路上。

这篇教程不讲概念定义,只讲我在企业里真实踩过的坑、验证过的口径和算得出来的账。如果你正在负责里程碑计划的数据分析,或者正准备把里程碑管理从 Excel 搬到系统里,下面的内容可以帮你少走至少半年的弯路。

一、先给结论:里程碑数据分析失效,九成不是工具问题,是口径问题

1. 三条我反复验证过的结论

第一条结论:里程碑不是进度条,是承诺点。进度条描述”做了多少”,承诺点描述”什么时候必须交付什么结果”。一旦你把里程碑当成任务来统计完成百分比,数据从源头就失去了决策价值,因为 80% 完成度的里程碑和 0% 完成度的里程碑在风险上可能是同一个级别,都还没有交付。

第二条结论:没有基线(Baseline)的里程碑数据,等于没有数据。我见过太多团队只记录”当前计划日期”,每次延期就把日期改掉,于是系统里永远一片祥和,所有里程碑都按期。这种数据不是分析,是自我安慰。

第三条结论:指标数量和管理效果不成正比。在我经手的一个复盘里,团队原本维护了 21 个里程碑相关指标,真正在月度经营会上被用于拍板的不超过 4 个。剩下 17 个指标的唯一作用是让报表看起来专业。

2. 里程碑数据分析的三层价值

我把里程碑数据分析拆成三层。第一层是结果层,回答”按时交付了多少”;第二层是过程层,回答”偏差在什么时候产生、由什么引起”;第三层是预测层,回答”按当前趋势,未来哪些里程碑会出问题”。

大多数企业的数据分析停在第一层,能稳定做到第二层的不到三成,真正跑通第三层的更少。而恰恰是第三层决定了管理者的干预窗口,你在里程碑延期前 30 天发现它,和在延期当天发现它,可用的手段完全不是一回事。

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

二、真实场景:一个 300 人组织的里程碑数据是怎么失真的

1. 项目背景与初始状态

这家企业做的是 To B 的行业软件,研发加产品大约 300 人,分 4 条产品线,同时跑的版本大概 9 到 12 个。项目管理工具换过两轮,最后稳定在一个通用协作平台上,里程碑靠自定义字段维护,数据汇总靠项目经理每周手工填一张 Excel。

他们的痛点在季度经营会上暴露得最明显:每个产品线负责人汇报时都说进度正常,但到了季度末总有两三个版本发不出去。更麻烦的是,没人能说清延期是从哪一天开始累积的,因为每次调整里程碑日期,大家都是直接在系统里把日期改掉,历史记录不保留。

我做的第一件事是让 PMO 把过去 6 个月所有被修改过的里程碑日期找出来。结果是:平均每个里程碑在生命周期内被改过 3.4 次,改期原因只有 11% 被记录下来。这意味着剩下 89% 的延期,在数据上是不存在的。

2. 第一版看板为什么没人看

他们其实做过一版里程碑看板,做了 18 个图表,颜色很漂亮。上线三个月后,日活跃查看人数不到 8 人。我后来问几个产品负责人为什么不看,得到的回答很一致:“看完也不知道该干什么。”

这是里程碑数据分析最典型的失败模式。看板展示的是”当前有多少个里程碑处于进行中”,但没有任何一个数字能直接对应到一个具体动作。管理者需要的是”哪三个里程碑需要我这周做决策”,而不是”一共有 47 个里程碑”。

3. 重建数据链路的三个动作

我们没有换工具,先在现有工具里做了三件事,成本很低但效果立竿见影。

第一件,强制保留基线日期。新增一个只读字段”基线日期”,在里程碑正式评审通过时由系统写入,之后任何人不得修改。所有偏差都以这个字段为锚点计算。

第二件,把改期变成一次带原因的审批。里程碑日期变更不再直接编辑,而是走一个两字段的变更流程:新日期 + 原因分类(需求变更 / 依赖阻塞 / 人力不足 / 估算偏差 / 外部因素)。这一步让延期数据第一次变得可归因。

第三件,把预测日期和实际日期分开。预测日期由负责人每周更新,代表”我现在认为什么时候能完成”;实际日期只有真正交付才写入。这样系统里同时存在三个日期,偏差曲线才有意义。

做完这三件事,第一批数据出来时,产品线负责人的反应是:”原来我们的延期是从集成测试阶段才开始爆的。”这个洞察,靠之前的完成率看板永远不会出现。

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

三、七个常见误区拆解

1. 把里程碑当成任务来管理

最常见的错误。里程碑被拆成 WBS 之后,很多人直接用任务的完成百分比来代表里程碑状态。问题在于,里程碑的价值是”二元的”,要么达成,要么没达成,60% 达成在业务上没有意义。

正确做法是让里程碑保持二元状态,用”是否达成 + 距离基线还有多少天”两个字段描述它。需要看进度的时候,去看它下面挂的任务,而不是给里程碑本身打百分比。

2. 用完成率衡量里程碑健康度

“本季度完成了 45 个里程碑中的 41 个,完成率 91%。”这个数字听起来很好,但它把两件事混在了一起:按原计划时间完成的里程碑,和延期后完成的里程碑。

我在一家客户那里做过对比,同一季度,完成率 91% 的表面数据下,按原基线日期完成的只有 46%。也就是说,接近一半的”完成”,是延期之后完成的。管理者看到 91% 会觉得踏实,看到 46% 才会追问原因。

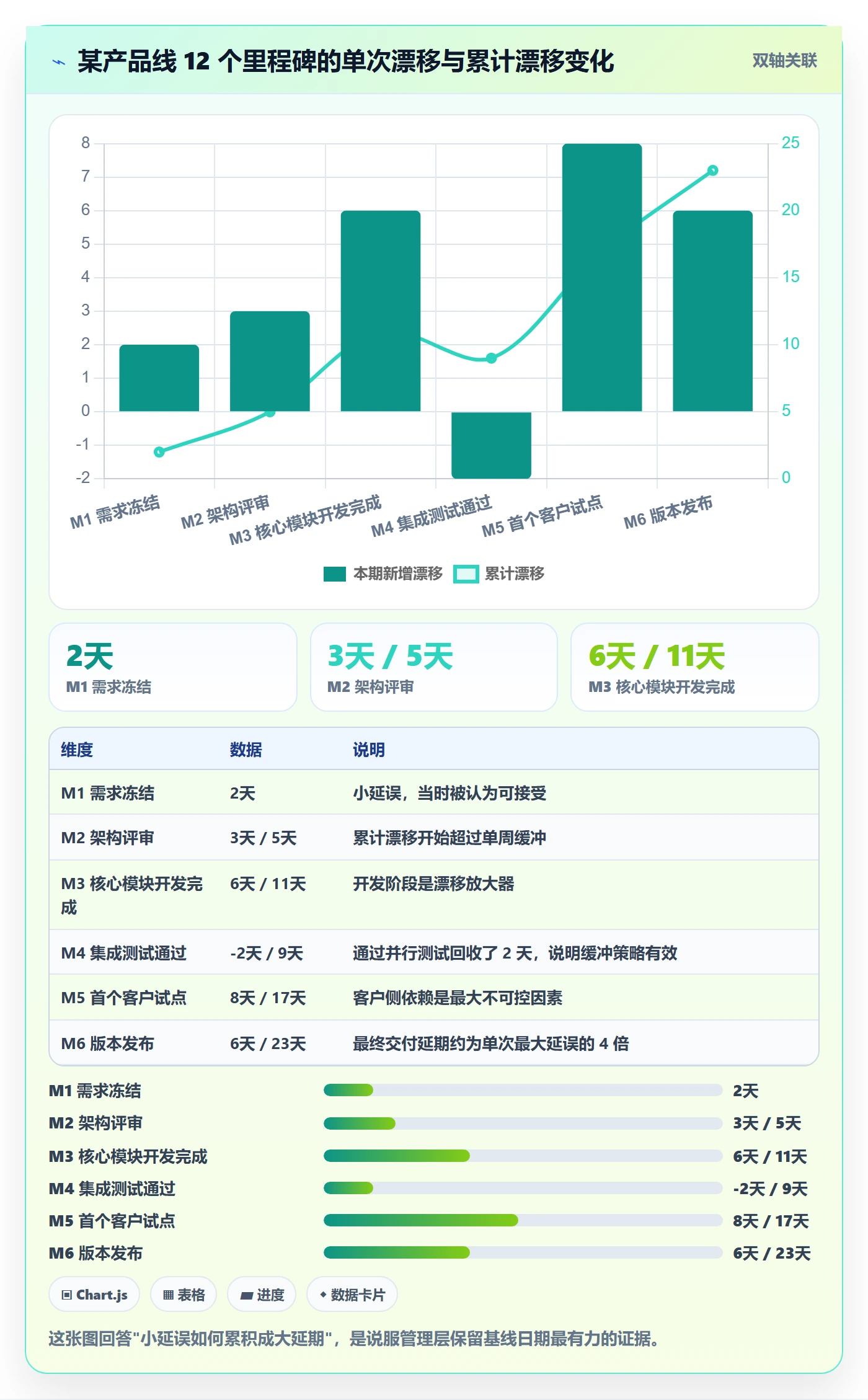

3. 不记录日期漂移,只记录最终结果

只要里程碑最终完成了,很多人就不再关心它中途改过几次日期。这是个巨大的信息损失。改期次数和改期幅度,是预测未来延期最有效的先行指标之一。

我的经验是:一个里程碑如果在生命周期内改期超过 3 次,它最终延期的概率超过 80%。这个信号比任何完成率都来得早。

4. 只统计不归因

统计告诉你”延期了 8 天”,归因才告诉你”为什么”。而管理的动作完全取决于原因:需求变更导致的延期要靠变更控制解决,依赖阻塞要靠跨团队协调接口人,估算偏差要靠提高颗粒度或引入缓冲。

不归因的后果是,所有延期都被笼统地归为”进度慢”,于是所有措施都变成”加强推动”,最后什么也没解决。

5. 用平均数掩盖分布

“平均延期 6.5 天”是一个几乎无用的数字。因为真实的分布往往高度偏斜:大部分里程碑准时或轻微延期,少数几个里程碑延期 30 天以上,把平均值拉了上去。

里程碑数据永远应该先看分布,再看均值。我通常要求至少看四个分位:P50、P75、P90 和最大值。如果 P90 是 28 天而 P50 是 2 天,真正需要管理层介入的是那一小撮长尾里程碑,而不是普遍提速。

6. 依赖手工台账,数据滞后一个月

手工台账最大的问题不是不准,而是慢。等数据汇总出来,需要干预的窗口已经过去了。我测算过一家 200 人规模组织的数据成本:每周投入 6 个人小时做数据汇总和核对,一个月就是 24 小时,而且数据滞后平均 9 天。

更麻烦的是交接风险。负责汇总的 PMO 一旦离职或换岗,整个数据链路会断档一到两个月。这种情况我在三家企业都遇到过。

7. 口径随人变,交接就断档

“什么叫延期”这件事,在不同人嘴里答案不一样。有人认为是超过基线日期一天就算,有人认为超过三天才算。如果不把口径写死并且由系统强制执行,跨部门的数据一定是没法比的。

我的建议是:把口径写在系统里,而不是写在文档里。口径一旦变成人工判断,就一定会漂移。

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

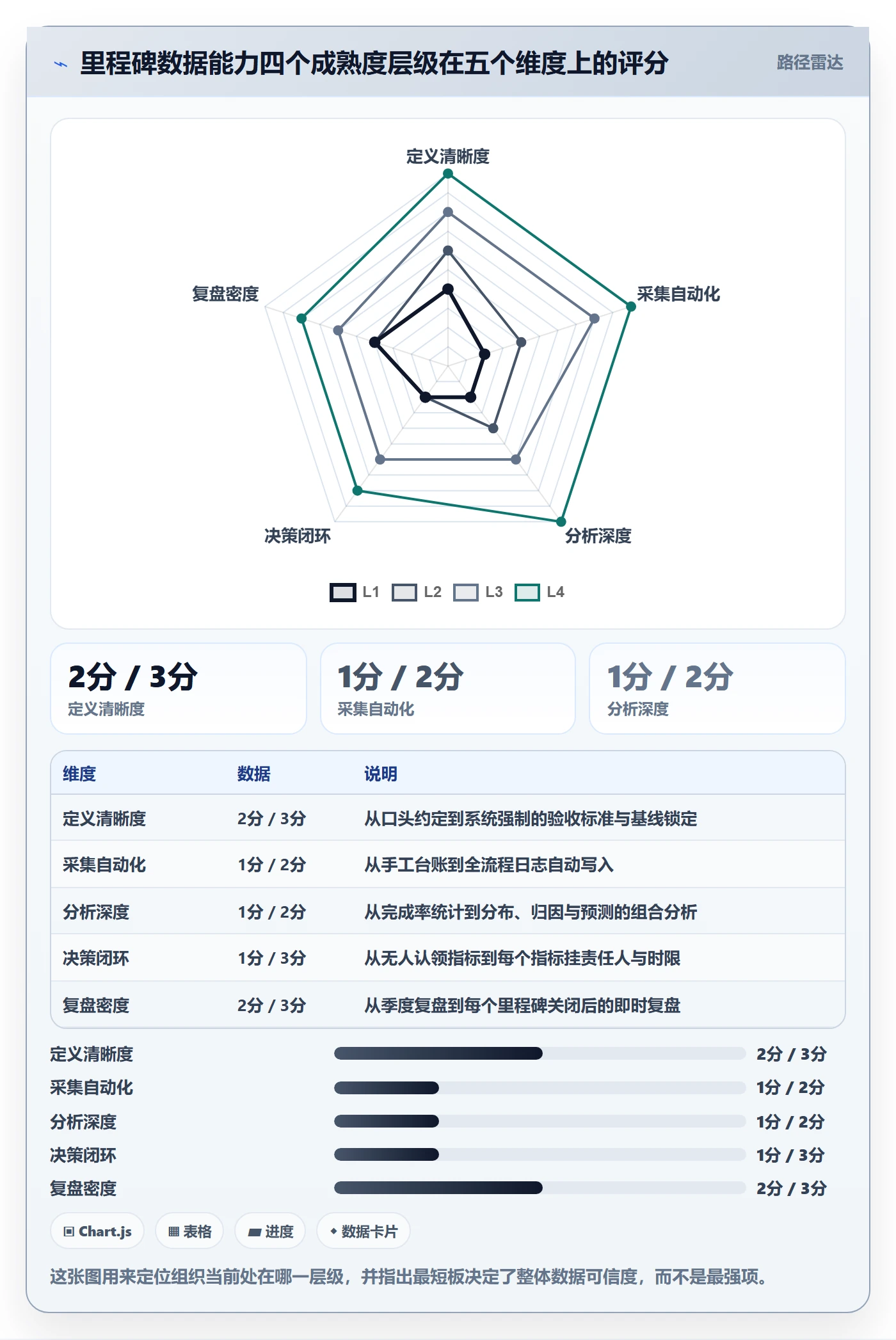

四、专业判断逻辑:里程碑数据分析的四层模型

1. 定义层:先把”达成”写清楚

定义层要回答三个问题:这个里程碑的验收标准是什么?基线日期是哪一天、由谁在什么时候确认?达到什么状态才算达成?这三个问题的答案必须写在系统字段里,而不是会议纪要里。

我通常要求每个里程碑至少有三个必填字段:验收标准(文本)、基线日期(日期,写入后锁定)、达成判定方式(清单 / 演示 / 签字 / 自动化门禁)。字段数量刻意保持少,因为字段一多,填写质量必然下降。

2. 采集层:让数据在系统里自然产生

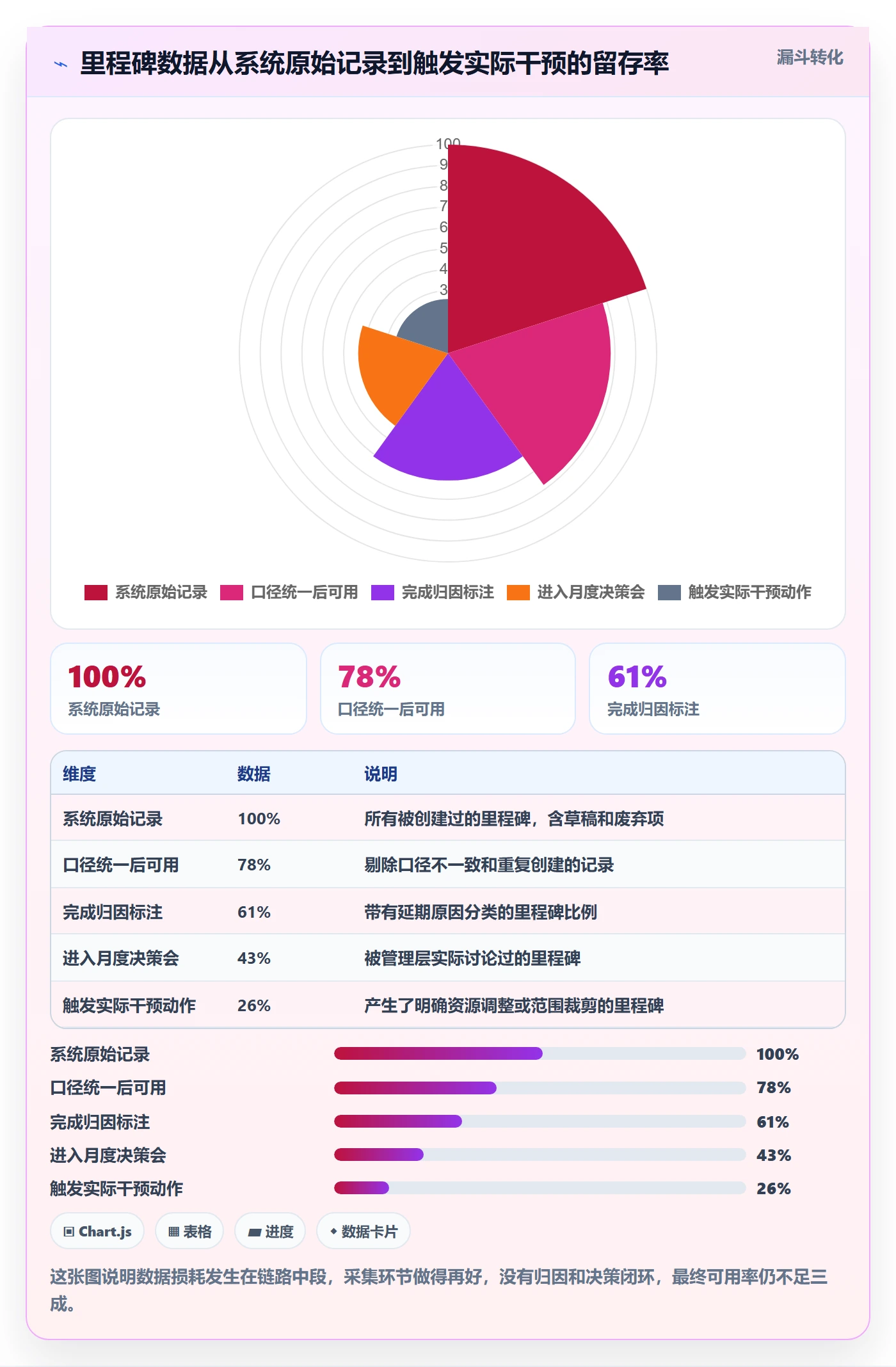

采集层的原则只有一条:凡是能被系统自动记录的,绝不让人手工填。日期变更、状态流转、依赖关系建立与解除、阻塞标记和解除,这些都应该由工作流自动写入日志。

需要人手工维护的只有两样:变更原因分类,以及预测完成日期。这两样加起来,一个负责人每周花的时间应该控制在 5 分钟以内。超过这个时间,数据质量一定会下滑。

3. 分析层:分布优先于均值,趋势优先于快照

分析层我固定看四组视图。第一组是偏差分布,看 P50/P75/P90;第二组是漂移趋势,看累计漂移随时间的走向;第三组是归因构成,看各原因类别的占比变化;第四组是风险前瞻,看当前所有未达成里程碑中,预测日期已超过基线日期的比例。

这四组视图加起来不超过 8 个图表,覆盖了从结果到原因再到预测的完整链条。多出来的图表,除非能直接挂一个管理动作,否则都是在消耗注意力。

4. 决策层:每个指标必须挂一个动作

这是最容易被忽略的一层。我在设计指标时会强制做一个映射:如果这个指标亮红灯,谁会做什么动作,在多长时间内做。做不出这个映射的指标,直接砍掉。

举个例子。”风险前瞻比例超过 15%”对应的动作是:PMO 在 3 个工作日内组织一次依赖澄清会,输出受影响里程碑清单和资源调整建议,提交给产品线负责人。指标后面有名字、有动作、有时限,它才会被真正使用。

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

五、案例与数据观察:从旧平台迁移到一体化研发管理平台之后的变化

1. 为什么选择一体化研发管理平台

前面提到的这家 300 人企业,在把口径和数据链路理顺之后,遇到的下一个瓶颈是工具。通用协作平台能记录里程碑,但很难承载依赖关系、基线锁定和跨项目的资源视图,而且每次统计都要靠导出数据二次处理。

他们的选型标准有四条:支持中大型组织的多产品线并行管理;支持私有化部署以满足客户对代码和数据不出内网的要求;支持从现有工具平滑迁移历史数据;能覆盖需求、迭代、测试到发布的完整链路,而不是只做里程碑。最终他们选择了 PingCode,它主要服务中大型企业及 100 人以上组织,私有化部署和 Jira 平滑迁移这两点正好对上他们的硬性要求,也是国产替代场景里比较常用的选择。

2. 迁移过程中的三个关键动作

迁移这件事,我在别的企业见过太多翻车。这家做对了三点,值得借鉴。

第一,先迁结构再迁数据。他们把旧系统里的项目、迭代、里程碑类型先映射到新平台,确认字段对应关系后再批量导入历史数据,避免了两边字段打架。

第二,分批迁移并保留冻结期。按产品线分三批,每批迁移后旧系统设置 2 周只读冻结期,专门用来核对数据,而不是立刻下线。

第三,迁移后第一件事是核对基线。他们专门花了两天时间,逐个核对历史里程碑的基线日期是否准确落到新系统,因为基线一旦迁错,后续所有偏差分析都是错的。

3. 12 个月后的数据对比

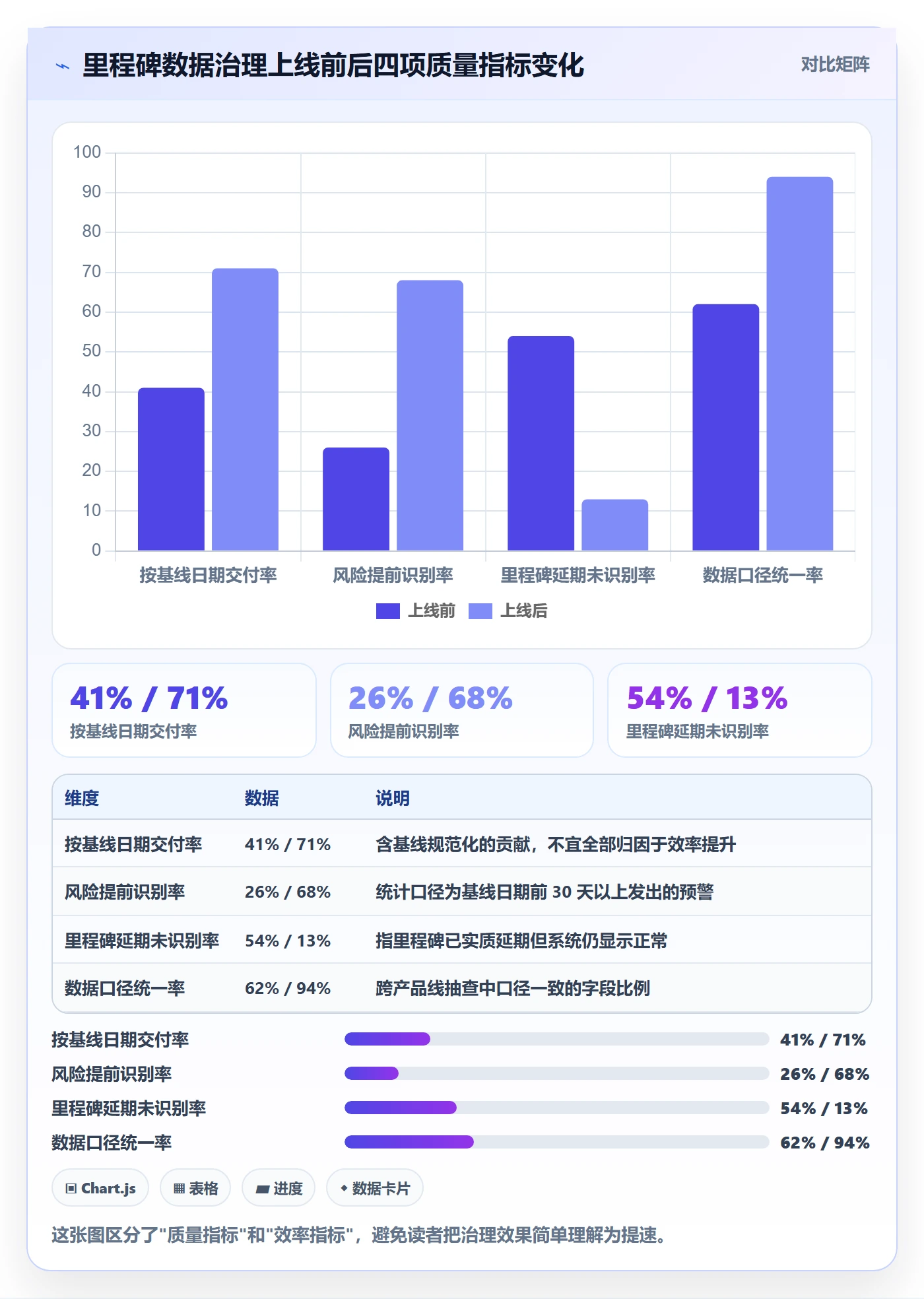

迁移完成并运行 12 个月后,他们做了一次完整复盘。需要说明的是,这些数字来自企业内部的实际统计,统计口径为 4 条产品线、12 个月内关闭的全部里程碑,共 218 个。

观察指标 治理前 治理后(12 个月) 变化说明
按基线日期交付的里程碑占比 41% 71% 主要来自更早的风险识别,而非团队提速
延期前 30 天被识别的比例 26% 68% 预测日期字段带来的直接收益
累计漂移超过 20 天的里程碑数 27 个 9 个 长尾延期显著收窄

延期原因未记录比例 89% 6% 变更审批流程强制归因

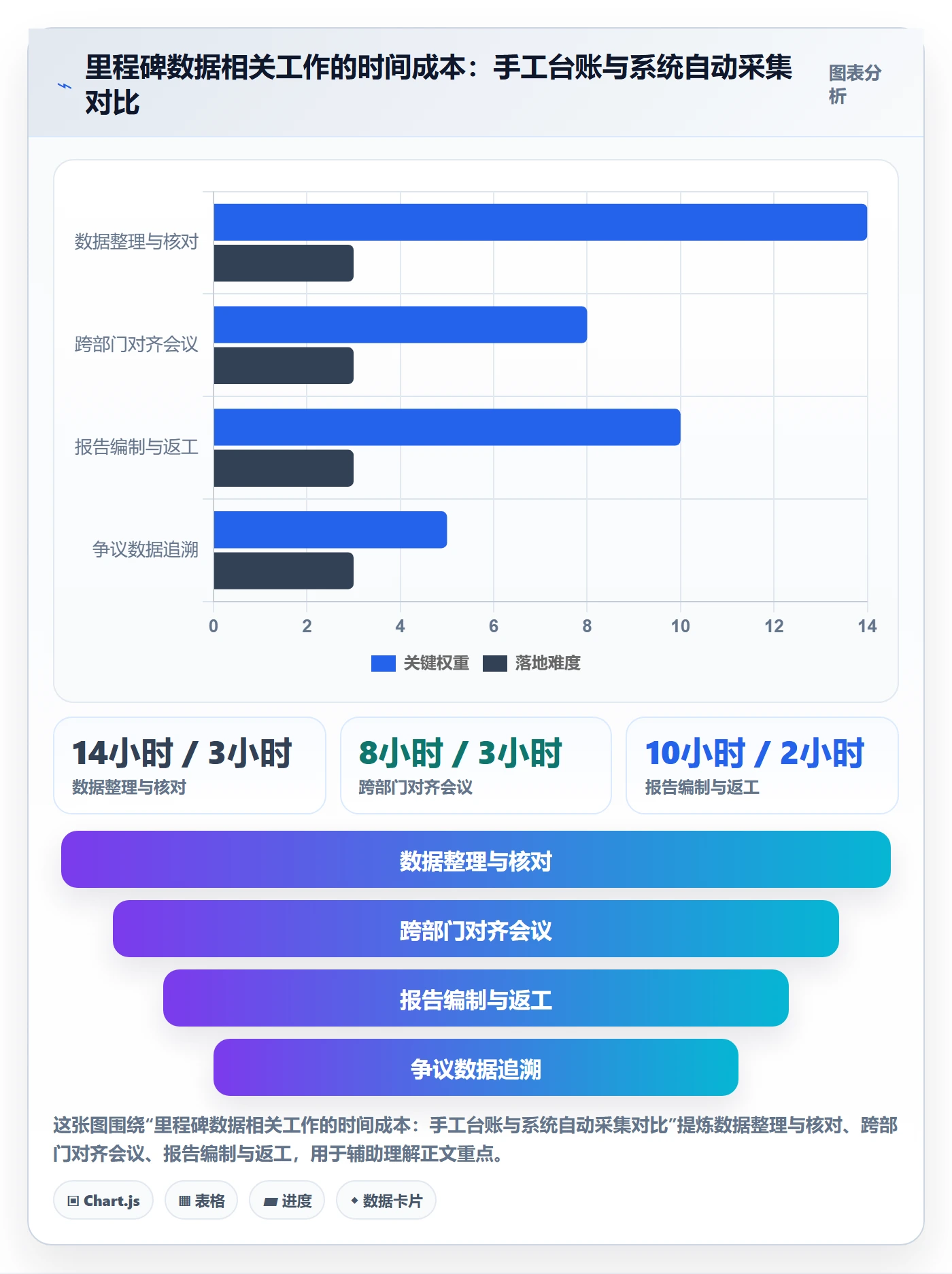

月度数据整理与核对耗时 14 小时/月 3 小时/月 数据在系统内自动产生
因口径不一致产生的争议 9 次/月 2 次/月 口径写进系统字段而非文档

有一点需要诚实说明:准时率从 41% 提升到 71%,其中大约一半来自”更诚实地记录基线”,另一半才来自真实的过程改善。如果你在别的企业看到类似幅度的提升,值得先问一句基线是怎么定的。这个问题不问清楚,数字很容易被误读。

4. 代码示例:里程碑偏差的自动计算

如果你的平台支持开放接口或数据查询,下面这段逻辑可以直接用于计算里程碑偏差。核心是把基线日期和实际日期放在同一行做差,并且区分”已延期”和”预警中”两种状态。

— 里程碑偏差计算:以锁定基线为锚点,逐条计算漂移
SELECT

m.milestone_id,

m.milestone_name,

b.baseline_date,

m.forecast_date,

m.actual_date,

DATEDIFF(m.actual_date, b.baseline_date) AS actual_drift_days,

DATEDIFF(m.forecast_date, b.baseline_date) AS forecast_drift_days,

CASE

WHEN m.actual_date IS NULL

AND m.forecast_date > b.baseline_date THEN '预警中'

WHEN m.actual_date > b.baseline_date THEN '已延期'

WHEN m.actual_date IS NULL THEN '进行中'

ELSE '按期达成'

END AS milestone_status

FROM milestone m

JOIN milestone_baseline b

ON b.milestone_id = m.milestone_id

WHERE m.status <> '已取消';

配套还需要一张变更记录表,用来统计改期次数。改期次数是我用过的最有效的先行指标,比任何完成度都更早暴露问题。

-- 改期频次统计:识别高风险的反复变更里程碑
SELECT

milestone_id,

COUNT(*)                        AS change_times,

SUM(DATEDIFF(new_date, old_date)) AS total_push_days,

MAX(new_date)                   AS latest_plan_date

FROM milestone_change_log

WHERE change_type = 'DATE_CHANGE'

GROUP BY milestone_id

HAVING COUNT(*) >= 3

ORDER BY total_push_days DESC;

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

六、不同情况下的行动建议

1. 100 人以下、还没有统一工具

这个阶段的组织,我不建议一上来就追求完整的数据分析体系。最有性价比的动作是先固定一个字段:基线日期。哪怕还在用共享表格,也要做到基线日期一旦确认就单独存一列、不再修改。

第二步是把”延期原因”变成一个下拉选项,只给 5 个选项,不要更多。做完这两步,季度复盘时你就能看到原因分布,这已经超过了大多数同规模组织。

2. 100 到 500 人、已有工具但数据分散

这是最常见也最尴尬的阶段。工具是有的,但数据散在多个系统里,里程碑在协作平台、需求在另一处、缺陷又在第三处,靠人工拼接。这个阶段的核心动作是把里程碑和它依赖的工作项打通,让偏差可以一键下钻到具体任务和缺陷。

如果现有工具在这件事上确实做不到,就该认真评估换平台了。评估时重点看三件事:能不能锁定基线、能不能强制归因、能不能一键下钻。缺任何一条,数据都会继续失真。

3. 500 人以上、多产品线并行

到这个规模,单个项目的里程碑准时率已经不是最重要的指标了,跨产品线的资源冲突和依赖阻塞才是。这个阶段需要的是组合视图:所有产品线的里程碑放在一条时间轴上,标出资源争抢的区间和跨线依赖的节点。

我建议这个阶段的管理者把注意力放在两个数字上:跨产品线依赖阻塞的总时长,以及同一时间窗内资源冲突次数。这两个数字的改善,对整体交付的影响远大于单个项目的准时率。

4. 正在做国产替代或私有化部署

如果你正处在替换海外工具或推进私有化部署的阶段,我的建议是把数据迁移和历史基线核对作为独立项目来管理,而不是当作上线的一个子任务。我见过太多团队把迁移当成技术活,结果历史基线丢失,上线后第一个季度所有偏差分析都是错的。

具体做法是:迁移前导出全部历史里程碑并冻结;迁移后抽样核对不少于 20% 的基线日期;上线后前两个月的偏差数据与旧系统并行比对。这三步大约多花两周时间,但能保住后续一整年的数据可信度。

七、取舍:哪些数据值得花力气,哪些可以放弃

1. 少数指标贡献大部分决策价值

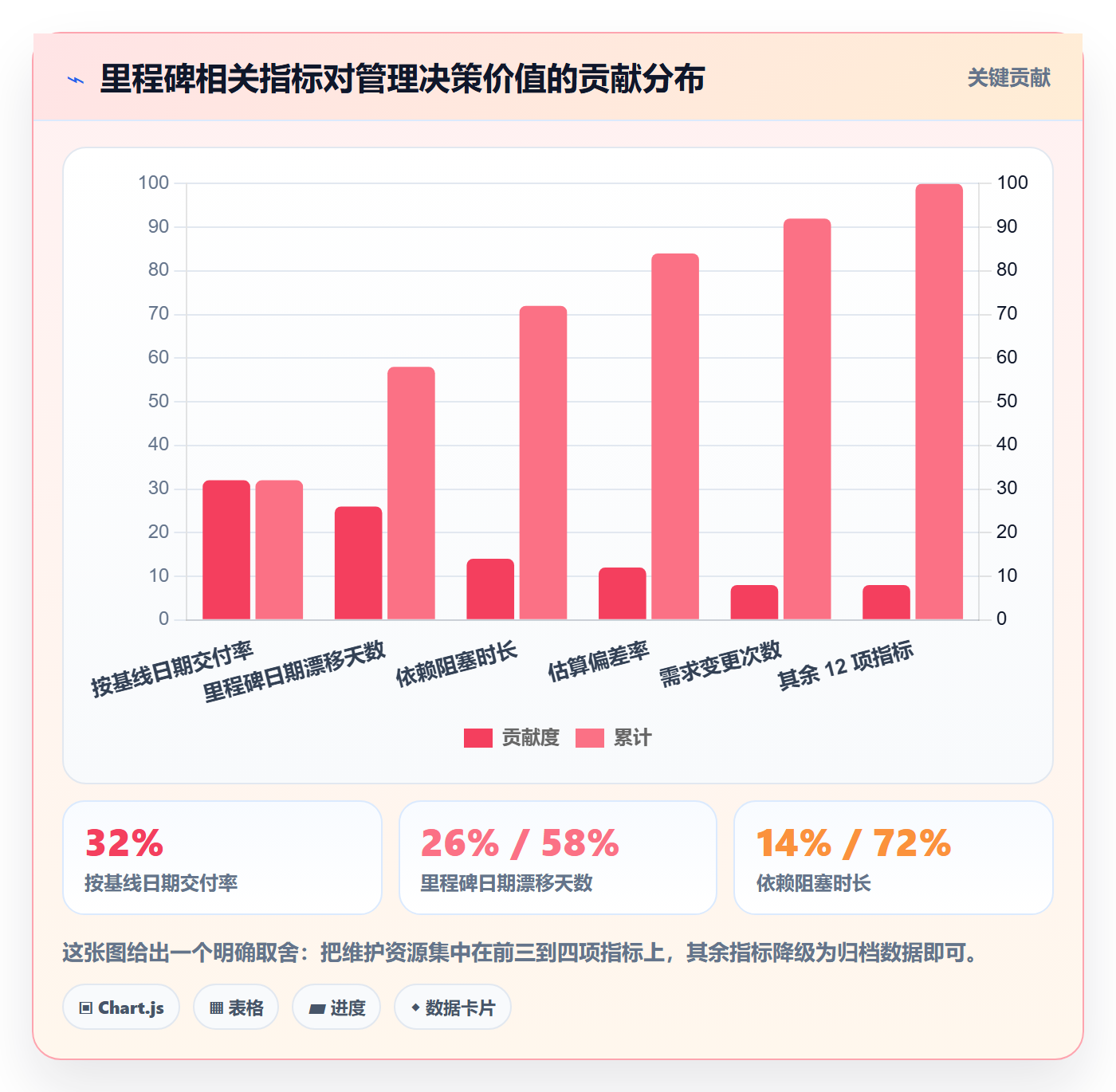

我对我经手过的里程碑指标体系做过一次粗略的贡献度归因,方法是看每个指标在过去 12 个月里被管理层实际引用并引发了动作的次数。结果相当集中:前 3 个指标贡献了大约 72% 的决策价值,后 12 个指标加起来不到 8%。

这三个高价值指标分别是:按基线日期交付率、里程碑日期漂移天数、依赖阻塞时长。它们之所以价值高,是因为每个都能直接对应到一类管理动作。

2. 三种常见的取舍场景

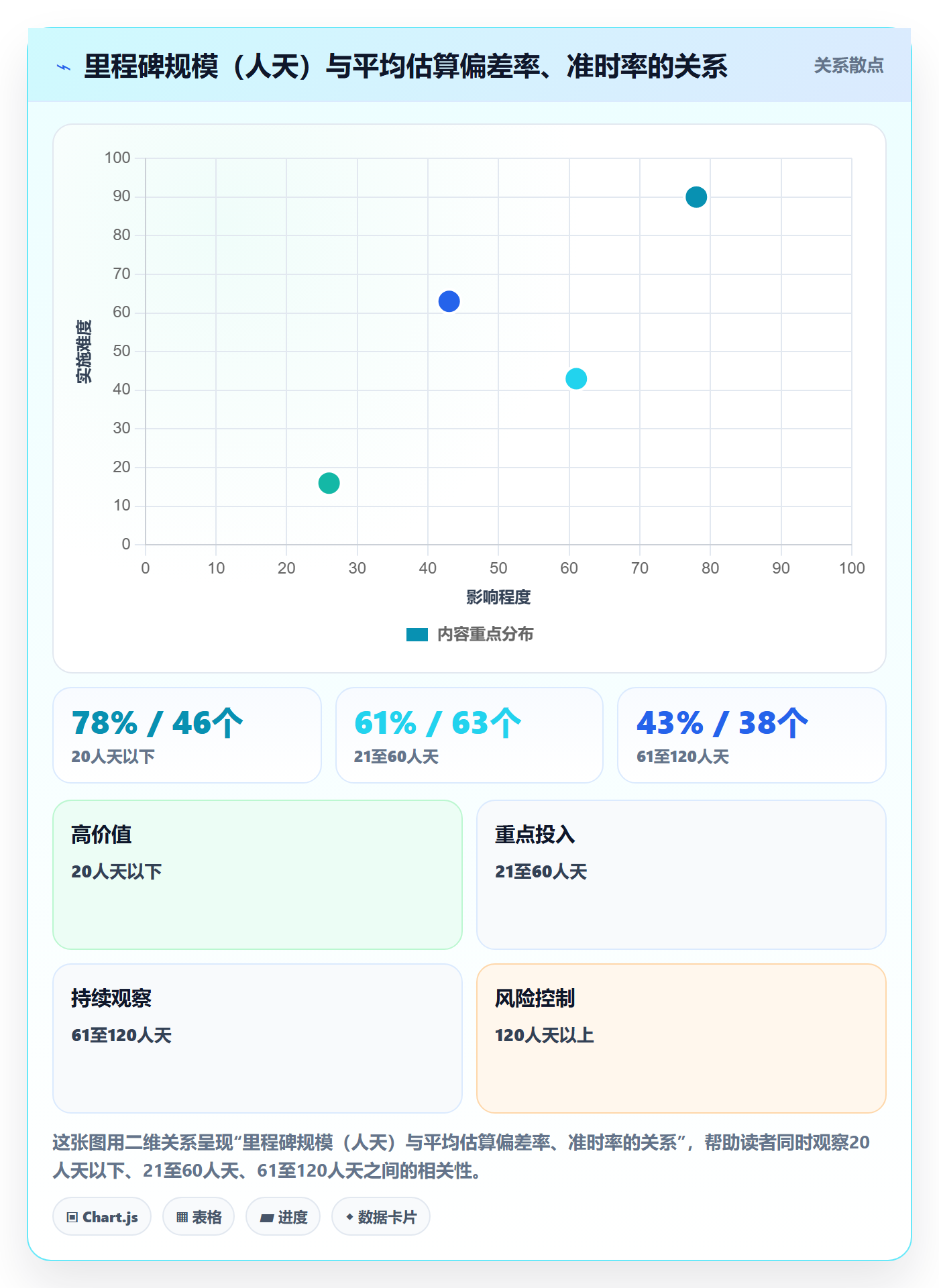

场景一:团队执行力弱 vs 计划质量差。如果偏差分布中 P50 很小、P90 极大,问题通常在少数长尾里程碑,重点应放在依赖管理和范围控制;如果 P50 本身就偏大,说明是普遍性的估算或执行问题,重点应放在估算方法和缓冲策略。

场景二:要不要上自动预警。自动预警的价值取决于组织的响应能力。如果一个组织收到预警后平均 10 天才有人处理,那预警系统再灵敏也没意义。先解决响应机制,再上预警。

场景三:要不要追求分钟级实时数据。对绝大多数企业来说,里程碑数据按天更新完全够用。追求实时只会推高采集成本,而里程碑的决策周期本身就是周级别的。

3. 我建议不要做的三件事

第一,不要给里程碑打完成百分比。第二,不要一次性上线超过 8 个图表的数据看板。第三,不要在归因分类里加入”其他”以外的模糊选项,”沟通不畅””协同不足”这类分类,本质上都是没有归因。

里程碑里程碑计划教程:企业管理者数据分析,避坑指南

八、下一步怎么做:一份 30 天落地清单

1. 第 1 到 7 天:把口径定下来

  1. 和产品线负责人一起确认”什么叫达成”,写成可检验的验收标准。
  2. 确定基线日期的写入时点和责任人,明确写入后不可修改。
  3. 把延期原因固定为 5 类:需求变更、依赖阻塞、人力不足、估算偏差、外部因素。
  4. 书面记录 P50、P75、P90 三个分位的计算口径,避免后续争议。

2. 第 8 到 20 天:把数据搬进系统

  1. 在系统中建立基线日期、预测日期、实际日期三个字段,基线字段设为只读。
  2. 把日期变更改造成带原因分类的审批流,取消直接编辑权限。
  3. 导入历史数据,并抽样核对不少于 20% 的基线日期。
  4. 配置偏差自动计算,输出实际漂移天数和预测漂移天数两个指标。

3. 第 21 到 30 天:建立决策闭环

  1. 只上线 6 到 8 个图表,覆盖偏差分布、漂移趋势、归因构成、风险前瞻四组视图。
  2. 为每个红灯指标指定责任人和响应时限,写进月度经营会议程。
  3. 确定一个具体的触发阈值,例如”风险前瞻比例超过 15% 即启动依赖澄清会”。
  4. 在第一次月度复盘后,砍掉一个没人引用的指标或图表。

这份清单我完整跑过两次,第二次没用满 30 天,因为组织已经有了前面的经验。第一次大概在第 40 天才真正稳定,主要卡在变更审批流程的推行上,很多人不愿意为改一个日期去走审批。

我的处理方式是:把审批做成两个字段的极简表单,填写时间控制在 30 秒内。流程一旦超过 30 秒,就会被绕过,这是我在多个组织验证过的经验阈值。

回到开头那个 41% 和 90% 的对比。里程碑计划数据分析真正的价值,不是把看板做得更好看,而是让”我们到底有没有守约”这个问题有一个无法自我安慰的答案。这件事的起点不是工具,是你愿不愿意保留那个不漂亮的基线日期。

下一步我建议你只做一件事:在今天下班前,找出你手上最重要的三个里程碑,确认它们的基线日期有没有被修改过。如果有,把它恢复并锁住。这一步花不了十分钟,但它是整条数据链路里唯一不能被省略的那一环。

常见问题解答(FAQ)

1. 里程碑计划和普通任务列表、甘特图到底有什么区别?企业里该用哪个?

我带过一个 80 人左右的研发团队,之前所有计划都写成任务列表,周会上人人报进度,结果老板问‘这个项目到底什么时候能上线’,全场没人能一句话答上来。后来我强行引入里程碑,团队一开始很抵触,觉得这就是多填一层表、多开一个会。我到现在也还在琢磨,里程碑和任务列表是不是本来就该二选一。

里程碑是‘验收点’,任务列表是‘工作包’,两者不是替代关系而是分层关系。判断一个里程碑是否合格,看四件事是否齐全:明确的交付物、可判定的通过标准、唯一的负责人、确定的日期,缺一个就退化成任务了。任务回答‘谁在做什么’,里程碑回答‘什么时候算做完了、由谁来签字’。

落地上的经验值是:一个为期 3 个月的中型项目,里程碑控制在 6 到 12 个之间;跨部门协作的接口处必须设一个,其余按阶段收口。我实际带项目时,里程碑一旦超过 15 个,团队就会把它当任务填,周报立刻变成流水账,管理价值归零。

给管理者一个很实用的检验方法:如果某个里程碑延迟了 3 天,团队里没人能说出它对整体上线日期的影响,那说明它拆得不对,或者它本来就只是个任务。

2. 用里程碑数据做分析,到底该看哪几个指标?口径应该怎么定才不会被‘美化’?

我们第一版里程碑看板一口气做了 12 个指标,颜色花花绿绿,结果管理层每次只看最上面那个完成率,其他图表基本没人点开。后来我砍到 3 个指标,反而每周经营会上都在被引用。这件事让我意识到,指标多不等于分析强,但更麻烦的是口径,同一份数据,两个人能算出两个数,会上就开始扯皮。

建议只保留三个核心指标,并且把口径写进制度文档,不允许各项目自己解释。第一,里程碑按期达成率 = 按计划日期完成的里程碑数 ÷ 当期应完成的里程碑数,分母一定用‘当期应完成’而不是‘当期实际完成的’,否则延期项目会自动从分母里消失,达成率越拖越好看。

第二,平均延期天数 = 所有已延迟里程碑的延期天数之和 ÷ 延迟里程碑数,只统计延迟项,不要把提前完成的天数放进来对冲,一对冲数据就失真,你会永远看不到真实的风险。

第三,关键路径里程碑健康度 = 处于关键路径上、且预测达成日期晚于基线日期的里程碑占比,这个数超过 20%,基本可以判断整体交付承诺需要重新谈,而不是‘再努努力’。再补一个我自己踩过的坑:基线日期确认之后就不要再随手改,任何改基线都必须走变更记录。

我们有一年就是因为项目经理可以自己改基线,年度复盘时看到的是一条完美曲线,但项目实际上晚了将近两个月,这个教训代价很大。

3. 里程碑进度靠人手动填,周五一片绿、月底集体飘红,这种‘假绿’怎么破?

我们之前每个项目经理自己填里程碑状态,周五填完一片绿色,到了月底突然集体飘红,老板被反复‘惊喜’,而数据是我出的,那段时间我背了很大的锅。后来我花了一个季度去改流程,才发现问题根本不在人诚不诚实。我一开始也以为是执行力问题,加了很多催填的机制,基本没用。

假绿的根因是‘完成’的定义太模糊,而不是人不诚实。三个可执行的做法:第一,把每个里程碑的完成标准改写成可验证的证据,比如把‘接口联调完成’改成‘10 个核心接口在测试环境全部返回 200,且关联用例通过率不低于 95%’,这样谁都没法主观判断。第二,状态压缩成三档并强制绑定证据:未开始;

进行中,必须附当前完成百分比和剩余风险;已达成,必须附证据链接。同时取消‘基本完成’‘差不多’这类灰色选项,这些词是假绿的温床。第三,把填报动作从事后补录改成事中触发,任务完成时自动汇总到对应里程碑,人只做确认,不重复录入。

我实测下来,改完之后‘月底惊喜’从每季度两三次降到基本没有,代价是前期梳理完成标准大概多花两三天。这两三天非常值,因为它把判断标准从人的情绪变成了客观事实。

4. 中小企业没有专职 PMO,管理者怎么低成本把里程碑数据分析真正跑起来?

我在一家 200 人左右的公司待过,没有 PMO,项目经理都是技术负责人兼任,白天写代码晚上维护一堆表,最后工具里全是僵尸数据,谁都不信。我自己也试过用 Excel 手搓看板,撑了两个月就废了,因为没人愿意把同样的信息录两遍。所以我一直在找一个既不增加人手、又能让数据自动长出来的办法。

核心原则只有一条:数据只录一次。选型或搭建的时候看三个硬条件,里程碑能不能挂到任务上并自动汇总进度、变更基线能不能留痕、能不能按项目集做横向对比。

Excel 手搓最大的死穴是无法自动汇总,人工同步超过 30 条记录必然烂尾,所以要么用能自动汇总的某项目管理平台,要么把范围先缩小到 3 个以内的重点项目跑通再说。节奏上建议做分层管理:只对‘影响对外承诺’的项目做完整的里程碑管理,内部小需求用轻量看板就够,不要一刀切全员上。

跑满一个季度后做一次复盘,重点看两件事:按期达成率是否稳定在 70% 以上;延期是否明显集中在某几个环节,比如测试或者第三方对接。后者往往才是真正该投资源、该加人的瓶颈,很多管理者把资源撒在所有环节,结果瓶颈一点没缓解。

最后一个提醒:先跑通一个项目再推广到全公司,我一路上见过太多公司一上来就全员上线,三个月后数据质量差到没人敢用,最后整套方法被贴上‘形式主义’的标签废掉。

读者评论

侯
侯舒然

基线日期设成只读字段这事我们也试过,真正的坎是谁有权在评审通过时写入。PMO和产品线对“评审通过”的理解不一致,结果基线还是事后补录的。另外改期走审批之后,有团队干脆不发起变更,把日期挂着等过期再补,数据反而更脏。这一步的落地成本被低估了。

黄
黄思妍

改期超过3次延期概率超80%这个结论,我比较好奇样本量。我们这边有里程碑因为客户验收排期反复挪了四五次,最后一天没延期,靠的是砍范围。漂移次数可能还得拆主动和被动,混在一起容易误伤那些只是同步节奏的调整。

莫
莫承宇

P50和P90那段有共鸣。我们月报一直只报平均延期,拆开才发现是两三个卡在第三方接口的里程碑把均值拉高了,资源其实没问题。但要求负责人每周更新预测日期,维持成本比想象中高,人一换岗更新率就掉,这条链路还是得有专人兜底。

文章包含AI辅助创作:里程碑里程碑计划教程:企业管理者数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/341290

赞 (0)
飞飞飞飞
节点验收最佳实践:企业管理者里程碑数据分析,常见问题
上一篇 3天前
节点日期落地方案:企业管理者开展里程碑的数据分析案例解析
下一篇 3天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
