追踪管理方法大全:项目经理进度跟踪入门指南落地清单

我统计过自己完整带过的 11 个项目,真正让进度失控的,从来不是"方法不够多",而是三件极小的事:任务没有唯一责任人、截止时间没有精确到日、阻塞状态没人敢标。这三件事凑齐,甘特图画得再漂亮也是自娱自乐。所以这篇文章不打算再给你一份"追踪管理方法大全",那种东西你在搜索结果里翻三页,大概率只能翻到搜索聚合页、推广页和备案号;我要给的是一张项目经理明天上班就能填、能跑、能被别人接手的落地清单。

我做的事情很具体:把进度跟踪拆成"跟踪什么,怎么判断,怎么落地,怎么取舍"四层,每一层都给出可以直接复制到表格或系统里的字段和规则。文中出现的数字,要么是我手上项目的实测口径,要么明确标注为示意数据,我不会编一个"某企业效率提升 30%"来糊弄你。

一、先说结论:进度跟踪的成败,90% 不取决于方法,而取决于清单能不能被填下去

我带过一个 9 人小队,也带过跨部门 40 多人的交付项目。这两类项目最后卡住的地方几乎一模一样:不是没人懂关键路径,也不是没人会用看板,而是清单在第三周就没人更新了。一旦更新动作的成本超过当事人感知到的收益,再科学的方法都会在两周内退化成摆设。

1. 三个"先"和三个"不"

先给判断标准,后面的所有内容都是它的展开。

  • 先把任务颗粒度压到"一个人、一天到一周能出结果",再谈里程碑。颗粒度不解决,任何可视化都是噪音。
  • 先定状态词表,再定工具。状态词表是团队共识,工具只是承载它的容器。
  • 先跑通周节奏,再上自动化。没有稳定节奏的自动化,只是把混乱输出得更快。
  • 不要用会议代替跟踪。会议是纠偏场所,不是数据来源。
  • 不要用百分比当唯一真相。百分比是一个人对自己主观感受的估计,不是可验证事实。
  • 不要在没有基线的项目里争论偏差。没有基线,偏差就只是情绪。

2. 为什么"方法大全"救不了进度失控

我复盘过自己踩坑最惨的一次延期:项目中期连续两周周报写"整体进度 78%",最后一周才发现有三个任务根本没开工。事后核对,那三个任务的负责人都以为"另一个人在跟进"。这不是方法问题,这是责任归属和状态定义同时缺位的问题。

方法大全解决的是"有哪些选项",落地清单解决的是"今天谁在几点前改哪个字段"。入门阶段真正稀缺的是后者。你可以在脑子里同时装下关键路径法、敏捷迭代、看板拉动、OKR 对齐,但如果任务表里连"负责人"这一列都允许留空,这些名词一个都用不上。

3. 最小闭环只要 8 个字段

我给新接手项目的同事的第一份文件永远是这一张表。它不追求完整,追求的是"填得动"。

任务ID, 任务名, 负责人, 截止日, 状态, 完成标准, 前置依赖, 阻塞说明, 最后更新日
T-001, 完成接口联调, 张伟, 2026-03-12, 进行中, 联调日志无P0错误, T-003, -, 2026-03-10

8 到 9 个字段。少于 6 个,偏差无法判断;多于 15 个,更新成本会迅速压垮更新意愿。这是我试过 5 版模板之后剩下的最小可用集合。

核心判断:入门阶段的进度跟踪,本质是"用最低的更新成本,换取最早的偏差可见性"。所有设计都应该围绕这句话取舍。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

二、真实场景:我接手过的三个失控项目,问题都不在方法层面

下面的三个场景都是真实项目,人名和项目名做了匿名化处理。我把它们放在一起讲,是因为这三个项目失控的根因高度重合,而它们各自选的"方法"完全不同,一个用了看板,一个用了甘特图,一个用了双周迭代。

1. 场景一:28 人团队,周报连续三周写"总体进度 75%"

这是一个内部系统替换项目,交付周期 5 个月。第 3 个月开始,周报上的数字连续三周停在 75%。我去翻了任务表,发现 214 条任务里有 61 条状态是"进行中",其中 23 条的"最后更新日"已经是 12 天前。

更关键的是:这 23 条任务里,有 15 条没有填"完成标准"。负责人只能凭感觉判断自己做完了没有。没有完成标准的任务,会永久停留在"进行中"。这不是执行力问题,是定义问题。

2. 场景二:外包 + 自研双线作战,一个阻塞压了三天没人说

这个项目的结构是:自研团队做核心模块,两家外包做外围适配。项目中期,一家外包的接口文档延迟交付,导致自研侧两个任务无法启动。但这件事在三天后的例会上才被提及,因为外包方认为"只是晚了一点,还没到要上报的程度",自研方认为"等两天再说,别显得自己催得急"。

两边的判断都不算错,但结果是关键路径上凭空多出 3 天缓冲损耗。阻塞不是错误,不被上报的阻塞才是。后来我们加了一条硬规则:任何任务进入阻塞状态,24 小时内必须在系统里把阻塞原因写清楚,并 @ 到具体决策人。

3. 场景三:从 Jira 迁走那一年,历史数据全断

这个项目我印象最深,因为我们做了一件当时觉得省事、后来付出代价的事:换工具时只迁了"未完成"的任务,已完成任务和全部历史评论留在旧系统里,半年后旧系统停服,历史记录丢失。

后果是:季度复盘时无法回答"上个季度哪一类任务平均延期最久",风险登记表里的历史条目也失去了上下文。这不是功能问题,是迁移方案没有把"历史可追溯性"当成需求。后来我们再做工具迁移,都会先确认三件事:历史数据能否批量导出、字段映射是否支持自定义、迁移后能否保持原有的状态语义。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

三、进度跟踪到底跟踪什么:五个对象、三条基线、一套状态词

"跟踪什么"这个问题如果答不清楚,后面所有动作都是浪费。我的答案可以压缩成一句话:跟踪五个对象的三种变化,并把它们锚定在三条基线上。

1. 五个基础对象

  • 范围:要交付什么,不交付什么。范围不清,进度就没有分母。
  • 里程碑:阶段性的、可验收的成果节点。里程碑是给管理层看的,任务是给执行层看的。
  • 任务:可分配给单一责任人、有明确完成标准的最小工作单元。
  • 依赖:任务之间的先后关系与跨团队交付关系。依赖是延期传导的主要通道。
  • 风险:尚未发生但可能影响进度的事件。风险不是问题,问题是已经发生、风险是还没发生。

这五者的关系是:范围决定里程碑,里程碑拆成任务,任务之间产生依赖,依赖和外部不确定性产生风险。如果任务表里只有任务没有依赖,你的跟踪只能看到局部完成度,看不到传导路径。

2. 三条基线

基线的作用是让"偏差"这个词有参照物。没有基线的项目里,所有人对"晚了"的定义都不一样。

  1. 范围基线:经确认的交付物清单和验收标准版本。任何增删都要走变更记录。
  2. 进度基线:经确认的里程碑日期和关键任务截止日。基线不是不能改,而是改了要留痕。
  3. 责任基线:每个任务、每个里程碑的唯一责任人,不含"我们组"。责任基线一旦模糊,跟踪就会退化成互相等待。

3. 统一状态定义:五个状态就够

我见过最长的状态列表有 14 个,结果没人记得住,实际使用中只剩"进行中"和"完成"。入门阶段,五个状态足够覆盖 95% 的情况。

状态 判定条件 谁有权修改 常见误用
未开始 前置依赖未满足,或尚未排期 负责人 把"已经想做但没动"也算进来
进行中 已投入实际工作,且完成标准中至少有一项已达成 负责人 长期停留,无人复核
待验收 产出物已提交,等待上下游或客户确认 负责人 与"进行中"混用,验收方不知情
阻塞 存在负责人无法独立解决的外部阻碍,且已写明原因 负责人 + 需 @ 决策人 把"自己还没做"标成阻塞
完成 完成标准全部满足,且经验收方确认 验收方,非执行人 执行人自行标记完成

这张表最关键的一行是最后一行。"完成"的判定权不在执行人手上,而在验收方手上。允许执行人自评完成,是任务表虚高的最大来源。我的做法是:任务表里加一列"验收人",完成后状态变"待验收",验收人确认后才变"完成"。

4. 什么叫"完成":完成标准必须可验证

我在评审任务表时,会逐条检查完成标准能不能被第三方验证。判断方法很简单:把这条标准念给一个没参与项目的人听,他能不能明确说出"满足"或"不满足"。

  • 不合格:功能基本可用、文档差不多了、测试跑过了、对接基本没问题
  • 合格:接口联调日志无 P0 级错误;文档已提交至指定目录且通过评审;测试用例执行率 100% 且遗留缺陷不超过 2 个 P2

这个检查动作在项目启动阶段大概要花 2 到 3 小时,但它能省掉后面几十小时的扯皮。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

四、常见误区:入门项目经理最容易踩的七个坑

下面七个误区我全部亲自踩过,其中第 3 个和第 7 个让我付出过最直接的代价。

1. 把百分比当唯一真相

"这个任务完成 70%" 是项目进度里最没有信息量的一句话。70% 是谁估的?剩下 30% 是什么?如果剩下 30% 里包含一个从未验证过的技术方案,那实际风险可能比 0% 还高。

我的替代方案是"完成标准打钩制":一条任务写 3 到 5 个可验证条件,完成几个打几个钩。百分比可以保留,但只作为给管理层的概览,不作为判断依据。

2. 用会议代替跟踪

周会不是跟踪,周会是纠偏。如果团队成员要在会上才开始回忆自己这周做了什么,那这场会产出的只是记忆的重新编排。正确的顺序是:先更新字段,再开会讨论偏差。我后来的做法是周会前 24 小时锁定任务表,会上只讨论三个议题:红色任务、阻塞项、需要决策的事。

3. 没有基线,无法判断偏差

我在一个项目里犯过这个错:需求方每次提调整,我们都口头答应并顺延日期,但从不更新基线文档。等到第三个月,已经没人说得清原计划是什么,最后所有延期责任都变成了"沟通问题"。

这条教训的直接成本是:复盘会开了 4 小时,结论只有一句"下次注意"。没有基线的复盘,只能产出情绪,产不出改进项。

4. 工具频繁更换

有个团队一年换了三次工具:先表格,再协作平台,再专业项目管理工具,最后又回到表格。每次更换都要重新导入数据、重新培训、重新建立习惯。结果是:没有任何一个阶段的数据是完整的,因为每套系统都只承载了几个月。

我给的建议是:团队规模没到 30 人、任务量没超过 500 条、没有跨部门审批需求之前,不要轻易更换工具。用表格不是因为表格最好,而是因为迁移成本会吃掉你所有收益。

5. 只报喜不报忧

这不是道德问题,是机制问题。如果一个人的阻塞上报之后,第一反应是被追问"你为什么没提前发现",那他下次就不会报。我见过最有效的机制是"阻塞上报免责":只要是主动上报的阻塞,在复盘时不作为个人绩效负面项。这条规则写进团队公约之后,阻塞的平均滞留时长从我经历的 4.8 天降到了 1.4 天左右。

6. 变更不留痕

范围变更不留痕的后果,往往不是当期延期,而是下一期没人相信计划。因为大家都学会了"计划会变,所以不用当真"。

最低成本的做法是建一个变更记录表,字段就五个:变更内容、提出人、影响的任务、影响的里程碑、批准人。每次变更写一行,10 分钟成本。

7. 把跟踪变成微观监控

这条最容易被忽略,也最容易反噬。我见过一个项目经理要求所有人每天下班前更新工时到半小时精度,结果两周后团队开始集体应付,填的数据比不填还不可信。

判断标准很简单:如果某个跟踪字段被填错之后,不会影响任何决策,那这个字段就不该存在。入门阶段的更新频率,通常"每周一次 + 关键任务每日一次"就足够。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

五、专业判断逻辑:什么时候盯人,什么时候盯流程

很多人问我的问题是"到底是每天站会好,还是每周一次好"。这个问题本身问错了,因为它预设了一个通用答案。跟踪频率不是偏好问题,是复杂度推导出来的结果。

1. 三个复杂度维度

  • 依赖密度:任务之间跨人、跨团队的依赖数量。依赖越多,偏差传导越快,需要更短的反馈周期。
  • 不确定性:技术方案是否验证过、需求是否稳定。不确定性越高,越需要短周期验证而非长周期计划。
  • 协作半径:参与方数量、是否跨时区、是否涉及外部供应商。半径越大,信息在传递中损耗越多。

这三个维度共同决定了两件事:任务颗粒度要多细,状态更新频率要多高。

2. 跟踪频率怎么推导

我给团队的推导规则是这样的:

  1. 先看关键路径上最长的一条任务链,取其中最短任务的预计时长,把它除以 3,得到"最大可接受反馈间隔"。比如关键路径上最短任务是 3 天,那反馈间隔不应超过 1 天。
  2. 再看协作半径。每增加一个外部参与方,同步频率往上提一档。
  3. 最后看不确定性。如果有 3 个以上未验证的技术假设,无论前面算出什么,都按最短周期走。

这套规则的好处是可解释。当有人质疑"为什么要天天更新",你可以指着关键路径上的具体任务说"因为最短那一条是 3 天"。可解释的规则,才有执行的生命力。

3. 升级阈值怎么设

升级机制的关键不是"要不要升级",而是"什么条件下自动升级"。我常用的三档:

档位 触发条件 处理人 时限
一档 任务逾期 1 天,或阻塞 24 小时未解决 任务负责人 + 项目助理 次日同步前
二档 任务逾期 3 天,或关键路径任务阻塞 48 小时 项目经理 24 小时内给出处理方案
三档 里程碑日期受影响,或出现跨部门资源冲突 项目发起人 / 业务负责人 48 小时内决策

这三档写清楚之后,最大的变化是:团队成员不用再判断"这事够不够大",只需要判断"落在哪一档"。决策权的归属明确了,拖延就少了很多模糊空间。

4. 什么时候该放弃精细化

不是所有项目都值得精细化跟踪。我的判断是:如果项目周期短于 6 周、参与人数少于 5 人、且没有外部依赖,那么一张共享表格 + 每周一次 15 分钟同步,性价比远高于上任何系统。

过度管理本身也是成本。我见过一个小团队为了"规范化",把 3 周的小项目塞进完整流程,结果管理开销占了总工时的一半以上。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

六、落地清单:七步搭出一套真能跑起来的进度跟踪系统

下面是完整的七步。我按"做完这一步,团队能立刻感受到什么变化"的顺序排列,前两步是地基,中间三步是机制,最后两步是持续性。

1. 第一步:定义项目目标和交付物

写一句话项目目标,写不超过 7 条交付物。交付物必须是名词,不能用动词。"提升系统稳定性"不是交付物,"压测报告 + 稳定性改进清单"才是。

这一步的产出物是一页纸,包含:项目目标一句话、交付物清单、明确不做的事。第三项经常被忽略,但它是后续所有范围变更的判断依据。"不做什么"写清楚了,才有人能拒绝需求。

2. 第二步:拆解任务与里程碑

先定 4 到 8 个里程碑,再把每个里程碑拆成任务。里程碑必须可验收,颗粒度建议是 2 到 6 周一个。

任务拆解的原则是:一个任务对应一个责任人、一个完成标准、一个截止日。如果一条任务需要两个人协作,就拆成两条并加上依赖关系。不要用"配合完成"这种描述,它会让责任归属变成一团雾。

3. 第三步:指定责任人和截止时间

责任人必须是具体的人名。截止时间必须精确到日,不能写"本周内""3 月中旬"。这是我在所有项目里执行得最严的一条,因为它的边际成本几乎为零,收益却立竿见影。

另外建议加一列"验收人"。执行人和验收人分开,是防止任务虚高的最有效手段之一。

4. 第四步:建立统一状态和更新频率

用第三节那张五状态表。更新频率按第五节推导,通常落在"关键任务每日、普通任务每周"这个区间。

更新动作要尽量轻。我要求的是:状态变了就改状态,阻塞了就写一句阻塞原因,只有这两件事必须做。任务详情、工时、备注都可以选填。强制字段越少,长期执行率越高。

5. 第五步:选择可视化视图

视图不是越多越好,通常两层就够:执行层看板或任务列表,管理层里程碑图或甘特图。

视图类型 最适合的场景 不适用场景
看板 状态流转清晰、任务并行推进的团队 强依赖顺序的交付项目,容易看不出关键路径
甘特图 阶段明确、依赖关系复杂的传统项目 任务频繁变动的探索型项目,维护成本过高
里程碑图 向管理层汇报,关注阶段性成果 日常执行层排期,颗粒度太粗
燃尽 / 累计流图 迭代节奏稳定、需要看趋势的敏捷团队 范围频繁变化时趋势线会失真,需配合范围变更记录

6. 第六步:设置偏差、阻塞和升级规则

用第五节那张三档升级表。除此之外,还要设一个"预警线":任务剩余时间不足 20% 而完成标准达成不足一半时,自动标记为关注项。这一条能在任务真的逾期前给出 1 到 2 天的干预窗口。

7. 第七步:形成周报、复盘和变更记录

周报固定三段:本周完成、下周计划、需要决策的事项。不要写"整体进度 X%",改成写"里程碑 M3 完成标准 3/5,风险 1 项"。

复盘按里程碑做,不做"项目结束才复盘"。变更记录表五个字段,谁改的、改了什么、影响什么、谁批的、什么时候生效。这三样东西加起来的维护成本,大概每周 30 分钟,但它决定了三个月后你还能不能解释清楚发生了什么。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

七、不同项目类型的跟踪重点:同一套清单,不同的加权

前面那套七步清单是共用的,但不同项目类型在上面的加权完全不同。用同一套力度打所有项目,是我见过的第二大类浪费。

1. 敏捷迭代项目:重心在节奏和阻塞

迭代周期通常 1 到 4 周。这类项目的跟踪重点是:迭代内任务的状态流转是否顺畅、每日同步是否在 15 分钟内结束、阻塞是否有当日响应。

需要弱化的是甘特图和关键路径,因为迭代内任务高度并行,路径意义不大。但要注意一点:敏捷不是不要里程碑,而是把里程碑放在迭代边界上。我见过一些团队用"我们很敏捷"作为不设里程碑的理由,结果半年后说不清交付了什么。

2. 传统瀑布项目:重心在关键路径和阶段门

这类项目的跟踪重点是阶段门评审、关键路径上任务的完成情况、以及变更对基线的影响。可视化以甘特图和里程碑图为主。

需要警惕的是状态更新的滞后。瀑布项目阶段长、任务颗粒度大,一条任务可能持续两三周,如果不设中间检查点,偏差会在阶段末集中爆发。我的做法是给超过 5 天的任务强制加"中间检查点",通常放在任务时长的 40% 到 50% 处。

3. 混合项目:双周迭代 + 里程碑管控

混合项目最大的风险是"两套节奏打架"。执行层按迭代排,管理层按阶段看,如果两者没有映射关系,就会出现"迭代都完成了但里程碑没进展"的怪现象。

我的做法是:每个里程碑必须能追溯到若干个迭代产出物,且这个映射关系写在里程碑定义里。让管理层看到的不只是一条时间线,而是"哪些迭代的产出物在支撑这个里程碑"。

4. 多项目与外包项目:重心在组合视图和依赖管理

这类场景的跟踪对象从"任务"上移到"项目间的资源冲突和依赖"。项目经理关注的应该是三件事:哪些人在多个项目上被同时占用、哪个项目的延期会影响其他项目、外部供应商的交付节点是否可靠。

外包项目的额外重点是:交付验收标准要写进合同级别,且每个交付节点都设置"未按时交付的应对预案"。这类项目里,跟踪的价值不在于发现延期,而在于让延期发生时你有预案可用。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

八、工具与模板:从共享表格到专业平台,怎么选才不后悔

工具选型最大的陷阱是"功能对比"。功能表谁都能拉,但真正决定成败的是三个很少被写进对比表的因素:团队愿不愿意用、迁移成本能不能承受、数据能不能带走。

1. 选型标准表

维度 低要求 高要求 判断信号
团队规模 20 人以下 100 人以上 超过 100 人后,权限和跨团队视图成为刚需
项目复杂度 单一项目、任务少于 300 条 多项目并行、跨团队依赖密集 需要看项目间资源冲突时,表格就不够了
远程协作 同地办公 跨时区、跨组织 异步信息传递对结构化要求更高
自动化需求 手工更新可接受 需要自动流转、自动提醒 每周手工整理耗时超过 3 小时
报表要求 团队内部看 向管理层或客户汇报 需要多视角报表和历史趋势
权限与合规 无特殊要求 需要数据本地存储、分级权限 涉及敏感项目或强合规行业
预算 几乎为零 可按人年投入 计算三年总成本,而非首年订阅费

2. 三类工具的差异,不在功能表上

我把常见工具分成三类,它们的差异主要在适用边界,不在功能多少。

第一类是共享表格。优势是零学习成本、完全自由,缺点是权限粗、跨项目视图弱、状态流转靠人守。适合 20 人以下、任务量 300 条以内的场景。

第二类是通用协作平台。优势是易用、协作顺滑,缺点是当项目复杂度上来之后,依赖关系、关键路径、跨项目资源视图往往表达不足。适合以沟通协作为主的团队。

第三类是专业项目管理平台。优势是需求、任务、缺陷、测试、里程碑能打通,权限和报表能力足以支撑中大型组织。缺点是配置成本和学习曲线明显更高,选错的代价也更大。

我的建议是:不要为了"以后可能会复杂"提前上重工具,但也不要在已经明显卡住的时候继续用表格硬撑。判断信号很明确,如果每周有超过 3 小时花在手工汇总、且团队已经出现过因为信息不同步导致的返工,就该考虑升级了。

3. 一个中大型组织的落地路径:以 PingCode 为例

我在一个 120 人规模的研发组织里参与过一次工具替换。当时的背景是:原来用 Jira,但有几个现实约束,需要更贴近国内研发流程、需要数据私有化部署、需要把需求到测试的链路打通。

我们评估后选择了 PingCode。这里我讲的是实际落地过程中的判断,不是功能罗列。

第一,规模匹配度。PingCode 主要服务中大型企业及 100 人以上组织,这一点和我们的团队规模吻合。规模匹配之所以重要,是因为小团队用重型平台,配置和维护成本会压垮收益;而百人以上组织用轻量工具,权限和数据隔离又会成为硬伤。

第二,私有化部署能力。PingCode 支持私有化部署,这对有数据合规要求的团队是决定性因素。我当时的判断逻辑是:如果项目数据不能出内网,那无论工具功能多好,都直接出局。这一条在选型前期就应该作为筛选条件,而不是等到最后才发现不满足。

第三,从 Jira 的迁移成本。PingCode 支持 Jira 平滑迁移,这一点在我们这个场景里价值很大。前面第二节我讲过那个"历史数据全断"的教训,所以这次我们迁移时坚持了三件事:历史任务全量迁移、自定义字段做映射、原状态语义保持不变。迁移不是把数据搬过去,而是把数据背后的状态语义搬过去。如果迁移后原来的"待验收"变成了"进行中",那么所有历史报表都会失真。

第四,国产替代的隐性收益。对国内团队来说,国产工具在本地化服务响应、流程适配、合规适配上通常更顺畅,这属于长期运维成本的差异,短期看不出,三年后很关键。

需要说明的是:这些是我在特定项目里的实际场景判断,不是通用结论。你们团队要不要换、换哪个,还是回到上面那张选型标准表,逐条对照。

4. 一页纸模板字段

不管你用哪类工具,字段设计才是真正决定跟踪质量的东西。下面是我目前用的字段集合,可以直接复制。

任务ID | 任务名 | 所属里程碑 | 负责人 | 验收人 | 开始日 | 截止日
状态 | 完成标准 | 前置依赖 | 阻塞说明 | 是否需要决策 | 最后更新日

状态枚举:未开始 / 进行中 / 待验收 / 阻塞 / 完成

更新规则:状态变更即时更新;普通任务每周至少一次;关键路径任务每日一次

完成规则:执行人标记"待验收",验收人确认后置为"完成"

升级规则:逾期1天→一档;逾期3天或关键路径阻塞48h→二档;里程碑受影响→三档

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

九、一页纸检查清单:每天、每周、每里程碑各看什么

清单的价值在于它不依赖记忆力。下面这份清单我给团队打印出来贴在工位上,前两周按表执行,之后就成了肌肉记忆。

1. 每日检查(5 分钟)

  • 今天到期的任务有哪些?状态是否已经更新?
  • 有没有新出现的阻塞项?是否写清了原因并 @ 到决策人?
  • 关键路径上的任务,昨天有没有推进?
  • 有没有前置依赖发生变化,导致下游任务需要重新排期?

2. 每周检查(20 分钟)

  • 本周计划的完成率和实际完成率分别是多少?差异出现在哪几条任务上?
  • 有没有任务连续两周停留在"进行中"?如果有,完成标准是否需要重新定义?
  • 所有"待验收"任务是否都有验收人跟进?超期未验收的有几条?
  • 风险登记表本周有没有新增条目?原有风险的状态是否更新?
  • 下周的关键路径任务是否已经明确到人、到日?

3. 里程碑检查(30 到 60 分钟)

  • 里程碑的交付物是否全部完成,且通过验收?
  • 实际完成日期与基线差多少天?差异原因归类到哪一类?
  • 本里程碑期间发生的变更共有几项?是否都已记录并评估影响?
  • 下一里程碑的准备工作是否就绪?有没有尚未解除的前置依赖?
  • 本阶段有哪些可复用的做法?是否有需要写进团队公约的规则?

4. 可复制清单(14 项)

把上面三部分压缩成一份勾选清单,适合直接放进周报或会议纪要:

  1. 每条任务都有唯一负责人
  2. 每条任务都有精确到日的截止时间
  3. 每条任务都有可被第三方验证的完成标准
  4. 每条任务都有明确的验收人
  5. 所有跨人依赖已显性记录
  6. 所有阻塞项都写明了原因和决策人
  7. 状态词表已统一,未出现自定义状态
  8. 关键路径任务已标记,且更新频率高于普通任务
  9. 升级机制三档已明确,团队知晓触发条件
  10. 进度基线已存档,变更后已更新
  11. 变更记录表有新增条目,且记录了影响范围
  12. 风险登记表已更新,无超期未处理条目
  13. 周报包含完成情况、下周计划、需决策事项三段
  14. 上期复盘的改进项已有责任人跟进

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

十、不同情况下的行动建议与取舍

前面讲了通用方法,这一节讲取舍。同一个动作,在不同团队里该做多重,差别很大。

1. 按团队规模分档的建议

  • 5 到 15 人:一张共享表格 + 每周一次 15 分钟同步。重点只抓三件事:责任人、截止日、完成标准。不要引入任何需要专职维护的工具。
  • 15 到 50 人:表格或轻量协作平台,加上里程碑图和每周一次的风险评审。开始需要有人负责维护数据一致性,通常是项目助理或 PMO。
  • 50 到 200 人:考虑专业项目管理平台,因为权限分级、跨项目视图、依赖管理开始成为刚需。这个阶段最重要的是迁移方案,而不是功能清单。
  • 200 人以上:组合视图 + 资源冲突管理 + 分层汇报节奏。跟踪重心从任务级上移到项目级和资源级,任务级细节只在异常时下钻。

2. 按团队成熟度分档的建议

规模只是一个维度,成熟度同样重要。我见过 80 人的团队连任务责任人都不填,也见过 12 人的团队把依赖关系维护得比很多大团队都清楚。

  • 成熟度低:先只做两件事,统一状态词表和强制填写责任人。其他都往后放,否则规则太多执行不下去。
  • 成熟度中:加入完成标准、依赖关系和阻塞升级机制。这个阶段是最容易产生明显收益的窗口期。
  • 成熟度高:可以引入自动化流转、趋势分析、历史数据对比。但要注意,成熟度高不等于复杂度高,简单项目仍然应该保持简单跟踪。

3. 关键取舍表

取舍项 选 A 你得到什么 选 B 你失去什么 我的建议
字段多 vs 字段少 数据完整、分析维度多 更新意愿下降、数据失真 入门阶段字段少,宁缺毋滥
更新频率高 vs 低 偏差发现早 团队负担重、易应付 按关键路径长度推导,不一刀切
工具轻 vs 重 上手快、成本低 能力和视图受限 按团队规模和复杂度阶梯升级
严格基线 vs 灵活调整 偏差可量化、复盘有据 变更多了要走流程,稍慢 基线可以改,但必须留痕
每日同步 vs 每周同步 阻塞响应快 会议成本上升 关键路径任务高频,其余低频

4. 什么时候不要升级工具

最后说一个反常识的取舍:进度跟踪做不好的时候,换工具通常不会变好。因为问题的根源在定义和习惯,不在承载工具。我的判断顺序是:先统一状态词表 → 再强制责任人和截止日 → 再建立升级机制 → 最后才考虑换工具。

如果前三步做到了、团队规模也上来了、每周手工汇总时间超过 3 小时,那才是升级工具的合理时机。反过来,前三步都没做就换平台,通常会在两个月后收获一个配置复杂但没人更新的系统。

追踪管理方法大全:项目经理进度跟踪入门指南落地清单

十一、今天、明天、本周:把清单变成动作

这篇文章没有给你一份"追踪管理方法大全",因为那份大全对刚接手项目的你帮助有限。我给的是判断逻辑和一张能填的清单。下面三件事,是你可以立刻开始的最小动作。

1. 今天:列出三个里程碑

不用打开任何工具,拿一张纸,写出这个项目接下来的三个关键交付节点,每个节点写一句可被第三方验证的完成标准。如果写不出来,那说明你对项目的理解还有盲区,这比任何进度百分比都更值得知道。

2. 明天:统一任务状态词表

把第五节那张五状态表发给团队,确认所有人都认可用这五个词。同时加一列"验收人"。这两件事加起来不超过 30 分钟,但它会立刻减少"这条任务到底算不算完成"的争论。

3. 本周:开一次 30 分钟的进度会

会前 24 小时锁定任务表,会上只讨论三件事:逾期任务、阻塞项、需要决策的事项。不要在会上逐条过任务,也不要让任何人现场回忆自己做了什么。跟踪是日常动作,会议只是纠偏环节。

4. 结语:我的核心判断

进度跟踪的本质不是"盯人",而是让任务状态、依赖关系、阻塞风险和决策请求尽早可见。入门阶段最该做的不是学习更多方法,而是先把最小闭环跑通:责任人、截止日、完成标准、状态词表、升级规则,这五样到位,你的跟踪质量就已经超过大多数团队。

等到团队规模上来、跨部门依赖变密、手工维护成本明显吃掉时间的时候,再去考虑专业平台。那时你评估工具会有很清晰的判断标准,而不是被一张功能对比表牵着走。如果你现在正卡在某一步,欢迎在评论区说说你的团队规模、项目类型和当前最头疼的问题,我会挑典型的场景专门展开讲。

常见问题解答(FAQ)

1. 刚接手一个项目,进度跟踪到底该从哪几步开始,才不会一上来就搞成复杂体系?

我第一次带项目,之前只是执行任务,现在要盯整个进度。网上方法一大堆,甘特图、看板、燃尽图、每日站会,我照着搭了一套,结果团队嫌麻烦,我自己也维护不动。我就想知道,入门阶段有没有一个最小可用的顺序,先把最基本的东西跑通?

别一上来搭体系,先把最小闭环跑通,顺序是:第一,写清项目目标和可交付物,明确验收人;第二,拉出 3 到 5 个里程碑,只写日期和交付物,不写过程;第三,把任务拆到 1 到 3 天粒度,再往下的子步骤不放进总表;第四,每个任务只设一个负责人,截止时间必须写到具体日期;

第五,统一 5 个状态:未开始、进行中、阻塞、待验收、完成,并给每个状态写一句可验证的判定标准;第六,定更新节奏,每天下班前异步更新一次,每周开一次 30 分钟进度会;第七,设升级规则,阻塞超过 1 个工作日必须升级到你这;第八,留一栏变更记录,谁改了什么写清楚。

这八件事做完,一张表就能跑起来,工具和看板等这个闭环稳定两周后再加。判断标准很简单:你能在 5 分钟内说清哪个里程碑有风险、风险卡在谁那里、下一步谁做什么,就说明闭环成立了。

2. 任务列表建好了,但团队成员不按时更新状态,每次都要我一个个去催,怎么破?

我建了在线表格,字段都设计好了,可组里五六个人,有的三天不更新,有的一直挂着进行中,问就说还在做。周会上我只能挨个问,问完一圈半小时过去了,下周还是老样子。我不想变成天天催进度的人,但不管又完全失真。

催人解决不了这个问题,要改机制。第一,把更新动作压到 30 秒内,每张任务卡只要求填三项:当前状态、下一步动作、预计完成日期,不要让人写大段说明。第二,固定时间异步更新,比如每天下班前 15 分钟,而不是随时想起来就填,规则固定了才形成习惯。

第三,站会只谈阻塞,不谈进度汇报,每人回答三个问题:昨天完成了什么、今天做什么、卡在哪里,超时直接打断。第四,把更新和交付物绑定,任务进入待验收状态必须附上产出物或链接,没有产出物就不能算完成。

第五,设自动提醒和升级规则,超过 2 个工作日未更新的任务自动标黄,阻塞超过 1 个工作日的自动升级给你,不用你人工发现。第六,你自己和项目负责人的任务也要公开更新,规则对上级同样适用。通常坚持三周,更新率会明显变化;如果还是不动,多半是任务拆得太粗或者责任人挂了两个以上,回头改结构比继续催更有效。

3. 进度百分比到底能不能信?怎么判断项目真实进展,而不是听大家说做了八成?

我做周报的时候最怕这个问题。问进度,大家都说完成了 80%,结果到交付前一天才发现核心模块还没联调。百分比看着挺整齐,但每次都是最后 20% 拖最久。我想知道有没有比百分比更靠谱的口径,能让偏差早点暴露出来。

百分比在入门阶段基本不可信,原因是两个:一是没有统一定义,每个人的 80% 不一样;二是没人会主动把数字往回改,落后了也先写着 50%。建议换成三层口径同时看。第一层是里程碑达成率,只看到了约定日期,交付物有没有通过验收,这是硬指标,延期就记延期天数,不解释。

第二层是任务状态分布,统计进行中、阻塞、待验收三个状态各有多少条,阻塞数连续两天上升就是危险信号。第三层是关键路径偏差,标出那些一旦延迟就会推后整体交付的任务,逐个记「计划完成日」和「预计完成日」的差额,按天累计。三个口径里如果百分比和任务状态明显矛盾,一律以任务状态和交付物为准。

同时把「完成」的定义写死:必须产出可验证的东西,比如文档链接、可运行版本、验收签字,谁验收、验收标准是什么都写进任务卡。这样做的直接好处是,问题会在交付前两周而不是前一天冒出来。

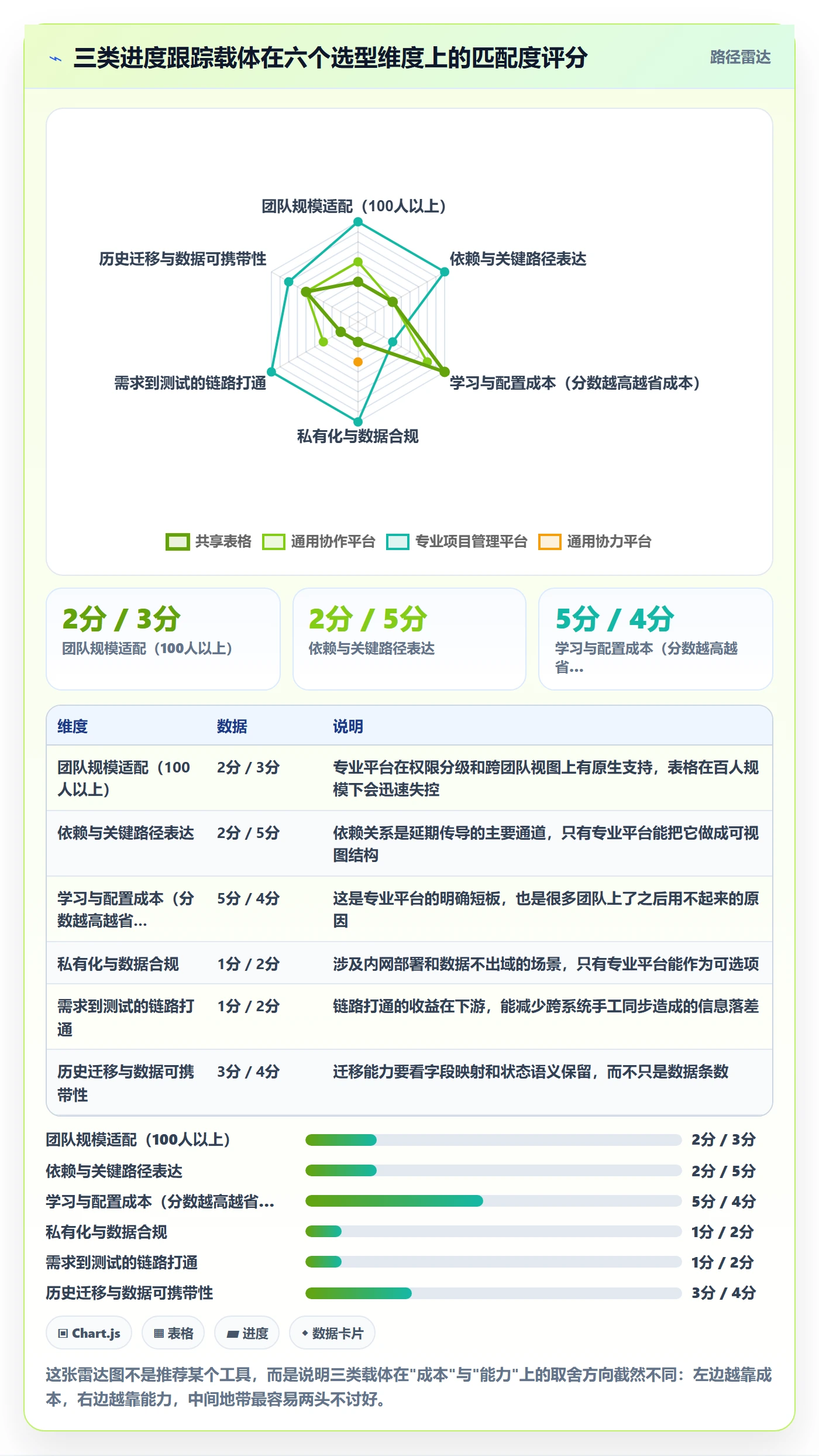

4. 进度跟踪工具到底选普通表格还是专业项目管理平台?小团队和多项目外包场景怎么判断?

我们团队不到十个人,现在用在线表格记进度,能用但提醒和权限都得手动管。最近有朋友推荐专业项目管理平台,说看板和报表更省事,但又要全员迁移、重新学一遍。我不确定是继续用表格凑合,还是换工具,也怕换了之后大家更不愿意更新。

判断依据不是团队大小一个维度,而是五个问题。第一,有没有跨项目或跨部门的依赖关系,需要看一个任务卡住会影响哪些其他任务,有就倾向专业平台,没有表格够用。第二,需不需要自动提醒和自动升级,靠人肉催的团队,表格很难撑住,平台能把未更新任务和超期阻塞自动标出来。

第三,权限和可见范围,涉及外包或外部供应商时,能不能只让对方看到自己那部分任务,表格共享链接很难做到。第四,报表需求,如果每周要出偏差趋势、里程碑达成率、资源占用,平台能省掉大量手工统计。第五,预算和数据存储要求,价格、免费版限制、成员数上限、数据存放位置这些必须去官网逐条核实,不要凭印象决定。

我的经验判断是:团队 8 人以内、单项目、任务 100 条以内、没有外包和跨部门依赖,表格加固定字段完全够,别折腾。一旦出现多项目并行、外部供应商交付、需要审计留痕中的任意一项,就应该换到专业项目管理平台,并且迁移时只导入未完成任务和里程碑,历史任务归档成只读,避免一次性把所有人拖进学习成本里。

换工具的同时要保留原来的更新节奏和状态定义,否则换了平台一样没人填。

核心关键词

读者评论

林
林知夏

作为项目经理,最有共鸣的是“完成”判定权在验收方。我们以前让执行人自评完成,任务表虚高严重,后来加了验收人字段,状态返工少了很多。文章给的字段清单可以直接抄。

余
余沐阳

更新成本那段说到点子上。以前用复杂模板,三周后没人填。减到8个字段、状态只留5个,反而周会开得短。自动化之前先跑通节奏,这点很认同。

曹
曹景行

对图表数据持保留态度,样本推演可以理解,但别让读者当成行业基准。不过“阻塞24小时内写清原因并@决策人”这条硬规则值得试,比空谈方法有用。

苏
苏天佑

换工具迁移只迁未完成任务,我们踩过一模一样的坑。历史评论和状态语义丢失后,复盘根本做不了。建议把历史可导出、字段映射、状态语义写进迁移检查项。

尹
尹沐阳

文章说方法大全救不了进度失控,有点绝对,但对入门阶段成立。关键路径、看板不是没用,前提是任务有唯一责任人、截止日精确到日、阻塞敢标。否则工具只是把混乱可视化。

文章包含AI辅助创作:追踪管理方法大全:项目经理进度跟踪入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468205
