节点延期流程与规范:管理层里程碑落地方案关键指标

我给一家 140 人的研发组织做过程审计时,看到一个反常识的数字:季度汇报里里程碑准点率是 88%,而我从代码提交、测试缺陷和上线记录里还原出的真实准点率只有 51%。差距不在数据造假,而在于”里程碑”的定义权和”延期”的判定权都被下放到了执行侧,节点可以改期、可以拆分、可以降级,改完之后再报准点率,数字自然好看。

这篇文章讲的就是怎么把这两个权力收回来,用一套可执行的节点延期流程与规范,让管理层的里程碑真正落到地上,并且用一组经得起追问的关键指标持续监控它。文中涉及的流程模板、审批分权阈值和指标口径,都来自我在不同规模组织里实际推过、被挑战过、也返工过的方案。

一、核心结论:里程碑管理的本质是”延期定义权”之争

先给结论,后面再展开论证。绝大多数组织的里程碑失控,不是因为执行力差,而是因为缺少一套关于”什么算延期、谁有权认定延期、延期后由谁决策”的明文规范。规范缺位的空白,会自动被最方便的一方填满,而最方便的一方永远是执行团队。

结论一:延期判定必须先于延期汇报。如果组织里没有统一口径的延期判定规则,那么准点率这个指标在数学上就是不可比的。同一家公司两个事业部报出来的 90%,含义可能完全不同:一个指”原计划日期达成”,一个指”最后一次修订计划日期达成”。

结论二:管控重点不是延期次数,而是延期暴露时长。我复盘过的延期案例里,延期本身造成的损失远小于”隐瞒延期”造成的损失。一个延期 5 天但当天就暴露的节点,通常只需要一次排期调整;一个延期 3 天但拖到截止日才暴露的节点,往往要触发临时加班、范围裁剪甚至客户沟通。暴露速度是第一位的管理对象。

结论三:里程碑要区分”汇报节点”和”决策节点”。只用于向上汇报的里程碑,天然有被粉饰的动机;能触发资源重配、范围裁剪、优先级切换的决策节点,才具备真正的约束力。管理层真正该抓的是后者。

管理层级 关注对象 典型问题 应掌握的关键信息
执行层(团队) 任务与依赖 任务能做完,但依赖没解开 阻塞项、外部输入到位率
管理层(项目/部门) 节点与承诺 节点达成,但范围被悄悄裁剪 延期暴露时长、范围变更记录
决策层(公司级) 里程碑与商业结果 里程碑准点,市场窗口已错过 承诺偏差率、延期闭环成本

节点延期流程与规范:管理层里程碑落地方案关键指标

二、背景与真实场景:为什么中大型组织的节点延期总是失控

小团队靠信息透明就能管住节点,一屋子人抬头就能问清楚。组织一旦跨过 100 人这条线,信息传递开始分层,节点延期的失控就有了结构性土壤。

1. 场景一:跨部门依赖型节点,没有人对整条链路负责

我在一家 300 人左右的企业遇到过这样的节点:某业务系统上线,前置依赖是数据平台完成接口联调,而接口联调又依赖上游业务部门确认字段口径。三个部门各自的任务都按期完成,但串联起来的总节点延期了 18 天,没有任何一个团队的考核指标被扣分。

原因很直白:每个团队只对”自己的任务完成”负责,没有人对”整条链路的时间”负责。节点所有者的名义责任和实际控制力严重不匹配,这是中大型组织最典型的延期结构。

2. 场景二:计划日期被”滚动更新”,延期悄悄消失

这是个更隐蔽的问题。项目计划表每周更新一次,更新的时候顺手把已经明显赶不上的日期往后挪两天。挪一次是调整,挪十次就是系统性失真。三个月后回看,历史计划只剩最后一版,所有的延期痕迹都被覆盖了。

我在审计时常用的验证手法很简单:找三个月前的计划快照,和当前版本逐节点对比日期变化。这份”日期漂移表”往往比任何汇报都更有说服力。

3. 场景三:里程碑被做成汇报仪式,而非决策机会

很多组织的里程碑评审会开成了情况通报会:团队讲进度、讲困难、讲下一步计划,会议结束时没有任何决策产生。资源没调配、范围没裁剪、优先级没调整,那不叫里程碑管理,那叫进度播报。

判断一个里程碑是不是决策节点,有个很实用的检验标准:这场会议有没有可能做出”不通过”的结论?如果永远只有通过一种结果,这个节点就失去了管控意义。

节点延期流程与规范:管理层里程碑落地方案关键指标

三、五个常见误区:把延期管理做成了延期汇报

1. 误区一:把延期当成风险问题,而不是决策问题

多数组织的延期流程终点是”更新风险清单”。风险等级标注为高,责任人写上某人,然后流程结束。但延期真正需要的是一次决策:继续投入赶工、裁剪范围、调整优先级,还是接受延期并同步外部预期。没有决策输出的延期流程,本质上是一次记录行为。

2. 误区二:审批层级越高越规范

我见过一套流程要求所有超过 3 天的延期都必须走到公司级审批。结果是:小延期被拆成多次 2 天延期以规避审批,或者干脆不报。审批层级的目的是匹配决策权,不是追求仪式感。延迟 2 天由项目经理批、延迟 10 天由部门负责人批、影响对外承诺的由决策层批,才是合理分权。

3. 误区三:只看延期次数,不看暴露时长和闭环成本

延期次数是个容易被操纵的指标:把两次延期合并成一次、把一个节点拆成三个子节点,数字都能改善。相比之下,延期暴露时长和延期闭环成本更难粉饰,也更接近真实管理水平。

4. 误区四:把节点所有者和任务执行者设成同一人

节点所有者的职责是”守住承诺”,任务执行者的职责是”完成任务”。当两者是同一人,且其考核只看任务完成率时,他会本能地保护自己的任务,而不是保护节点。节点所有者应当由对该节点结果负责、且有权协调资源的人担任。

5. 误区五:流程上线就追求 100% 覆盖率

节点延期流程上线初期如果强制覆盖全部节点,会立刻引发两个后果:一是大量低价值节点占用流程资源,二是团队因为流程负担而产生规避行为。更现实的做法是先覆盖 P0 节点,用 4 到 6 周跑顺,再逐步扩展。

误区 表面现象 真实代价 纠正方向
终点是风险清单 延期被记录、被评级 问题原地不动,下个周期重复 流程必须输出四项决策之一
审批层级一刀切 流程看起来很严谨 延期被拆分、被隐藏 按延期幅度和影响面分权
只统计延期次数 月度延期次数持续下降 指标被拆分和合并操纵 增加暴露时长与闭环成本指标
所有者与执行者合一 责任人明确到人 节点无人真正守承诺 节点所有者独立设置
一开始就全覆盖 流程覆盖率 100% 流程负担重,团队绕行 先 P0 节点试点再扩展

节点延期流程与规范:管理层里程碑落地方案关键指标

四、节点延期流程与规范:从判定到闭环的完整设计

接下来是我实际推行过、并经过两轮修订的流程框架。它由五部分组成:节点分级、延期判定、申请与审批、升级机制、闭环与基线重排。

1. 第一步:节点分级,先决定哪些节点值得管

节点分级的核心不是重要性排序,而是”延期影响面”排序。我通常用三个维度打分:是否影响对外承诺、是否位于关键路径、是否被三个以上团队依赖。三项全中为 P0,中两项为 P1,其余为 P2。

节点级别 判定标准 延期判定时限 审批权限 是否强制复盘
P0 影响对外承诺 + 关键路径 + 多团队依赖 发现后 4 小时内 决策层 是
P1 满足其中两项 发现后 1 个工作日内 部门负责人 是
P2 仅满足一项或内部节点 发现后 2 个工作日内 项目经理 否,按季度抽样

2. 第二步:延期判定,把”感觉要延期”变成”确认延期”

判定规则必须写明触发条件,否则每次都要靠人争论。我常用的三条触发条件是:关键路径上的剩余工作量超过剩余时间;关键依赖项未按承诺日期交付;已验收范围发生变更且未同步重排基线。任一条件成立即触发延期流程,不依赖任何人主观判断。

3. 第三步:延期申请与审批,用结构化字段替代文字描述

延期申请最忌讳写成一段自由文本。缺少结构化字段,审批人只能靠感觉判断,复盘时也找不到统一分析维度。下面是我用的申请单字段结构,实际落地时可以直接映射到项目管理工具的字段配置中。

milestone_delay_request:
milestone_id: MS-2024-Q3-017 # 节点编号

milestone_level: P0 # 节点级别

baseline_date: 2024-09-20 # 基线日期(锁定,不可改)

current_forecast_date: 2024-10-08 # 当前预测日期

delay_days: 18 # 延期天数

detected_date: 2024-09-06 # 延期迹象发现日期

exposure_days: 14 # 暴露时长 = 基线日期 – 发现日期(负数即为提前暴露)

trigger_condition: dependency_block # 触发条件:依赖阻塞/工作量超期/范围变更

root_cause_category: cross_team_dep # 根因分类

impact_scope:

对外承诺: 是

影响团队数: 4

关键路径: 是

decision_required: # 必须四选一,不允许为空

option_A: 增加资源赶工

option_B: 裁剪范围

option_C: 调整优先级

option_D: 接受延期并同步外部

decision_owner: 研发副总

decision_deadline: 2024-09-08 # 决策时限,超时自动升级

4. 第四步:升级机制,用时间而非人情驱动

升级机制的触发条件应该是时间,而不是”感觉问题严重”。我给客户设计的规则是:P0 节点延期申请提交后 24 小时未决策,自动升级至上一级;48 小时仍未决策,进入周会议题池并同步至相关部门。这条规则解决了一个常见困境,审批人出差或忙碌导致流程静默卡住。

5. 第五步:闭环与基线重排,让延期留下永久痕迹

延期被批准不等于流程结束。必须完成两个动作:一是重排基线,把新日期写回计划,同时保留原基线日期作为历史记录;二是把根因归类沉淀到根因库,供后续估算和风险识别使用。如果只做第一个动作,组织会不断重复同类延期。

节点延期流程与规范:管理层里程碑落地方案关键指标

五、关键指标:从”准点率”到”延期健康度”的指标组合

单一指标一定会被优化,甚至被操纵。里程碑管理需要一组互相制衡的指标,我把它称为”延期健康度”,由结果指标、过程指标和反向指标三层构成。

1. 结果指标:看承诺兑现

  • 基线准点率:以季度初锁定的基线日期为基准,节点按期达成数 ÷ 节点总数。这是最核心的对外口径。
  • 承诺偏差率:平均延期天数 ÷ 该节点原计划周期。用于衡量承诺的保守程度,数值持续偏低说明估算过于保守。
  • 范围完整性达成率:按期达成且范围未被裁剪的节点占比。防止”按期交付了半个功能”。

2. 过程指标:看暴露与决策速度

  • 延期暴露时长:从实际出现偏差到被正式记录的时间间隔,中位数是比平均值更好的口径。
  • 延期决策时长:从申请提交到输出决策的时间间隔,直接反映分权设计是否合理。
  • 依赖按期交付率:跨团队依赖项按承诺日期交付的比例,是跨部门延期的领先指标。

3. 反向指标:看流程有没有被规避

  • 基线变更频次:统计周期内基线日期被修改的次数,异常升高说明延期被”消化”在改期里。
  • 节点拆分次数:单个节点被拆成子节点的次数,是规避审批的典型信号。
  • 延期上报完整率:被记录的延期数 ÷ 通过其他数据源还原出的真实延基数,反映上报文化。

节点延期流程与规范:管理层里程碑落地方案关键指标

4. 指标口径的三个陷阱

陷阱一:分母不稳定。节点总数在季度中不断变化,准点率就会失去可比性。做法是锁定季度初基线节点集合,新增节点单独统计,不混入主口径。

陷阱二:把子节点当独立节点。同一交付物拆成五个子节点后,任何一个达成都能贡献 20% 准点率。做法是主口径只统计顶层交付节点,子节点用于过程跟踪。

陷阱三:延期天数按工作日计算但基线按自然日。这种口径混用会造成五天左右的系统性误差,在季度末尤其容易引发争议。做法是在规范里明确写死一个口径,并在工具中固化为计算规则。

节点延期流程与规范:管理层里程碑落地方案关键指标

六、案例与数据观察:100 人以上组织的实操落地

下面这组观察来自我在三家 100 至 400 人规模组织中的推进过程,其中两家选择了国产项目管理平台做承载,一家选择了自研轻量系统。需要说明的是,具体数值为脱敏后的样本推演和区间估计,不代表任何单一组织的精确统计。

1. 第一步永远是找到”日期漂移”证据,而不是先发流程文件

流程推广最大的阻力是”我们已经在管了”。破局办法是拿出数据。我在其中一家 260 人的组织里做了这件事:拉取近三个月每周计划快照,逐节点比对基线日期变化,得到一张日期漂移表,显示 47 个节点中有 19 个被至少修改过一次日期,平均漂移 6.2 天。这张表在管理层会上只用了三分钟就完成了共识建立。

2. 工具承载决定流程存活率

另一个观察是:写在文档里的流程平均存活不到两个月,配置在工具里的流程可以持续运行。原因很现实,人工维护的流程需要额外动作,额外动作在交付压力下第一个被砍掉。

在服务中大型企业的实践中,我比较认可 PingCode 这类面向 100 人以上组织的项目管理平台,核心原因是它能把延期判定规则、审批路径和基线变更记录做成系统约束而不是口头约定。具体来说,这几个能力对本文讨论的流程最关键:

  • 里程碑基线与预测日期分离:原基线日期锁定不可改,预测日期可滚动更新,延期天数由系统自动计算,杜绝口径争议。
  • 延期申请的结构化字段:可以按前述申请单结构配置自定义字段和必填校验,缺少根因分类或决策选项时无法提交。
  • 审批路径按节点级别自动路由:P0 走决策层、P1 走部门负责人、P2 走项目经理,并通过超时自动升级避免流程静默卡住。
  • 完整的操作留痕:每一次日期修改、字段变更、审批动作都留有时间戳,复盘时不需要依赖回忆。

3. 从既有平台迁移时的里程碑映射

这三家组织里有两家原本在用海外工具,迁移时最担心的是历史节点和延期记录丢失。实际推进中,PingCode 对 Jira 的平滑迁移能力是关键考量点之一,工作项类型、状态流转、自定义字段和历史记录可以对应迁移,里程碑与依赖关系不会在迁移中被压平成普通任务。对于需要满足数据合规要求的企业客户,其私有化部署能力也是常见诉求,这点在金融、制造和政企类客户中尤其明显。

迁移阶段我建议额外做一件事:把历史延期记录整理成根因分布表,作为新平台的初始基线数据。这家组织迁移后统计出根因分布为:跨团队依赖 34%、需求变更 24%、资源抽调 17%、估算偏差 15%、外部输入 10%。这份分布直接决定了他们后续把资源投在哪,事实证明,把跨部门依赖契约补齐,比再买一套报表工具有效得多。

节点延期流程与规范:管理层里程碑落地方案关键指标

4. 一个反直觉的数据观察

三家组织在规范落地后的第三个月,延期申请量都出现了上升,其中一家从每月 23 件升到 41 件。当时有管理者质疑”流程是不是让情况变差了”。但从同一时间段的数据看,平均延期天数从 16 天降到 11 天,P0 节点的外部投诉次数下降了一半。申请量上升是真实延期被暴露出来的结果,不是恶化。

这个现象几乎每次都会出现,管理者需要提前建立预期。规范落地的前三个月,申请量上升和平均延期天数下降应该同时发生;如果只有前者,说明流程只增加了上报负担,没有改善决策质量。

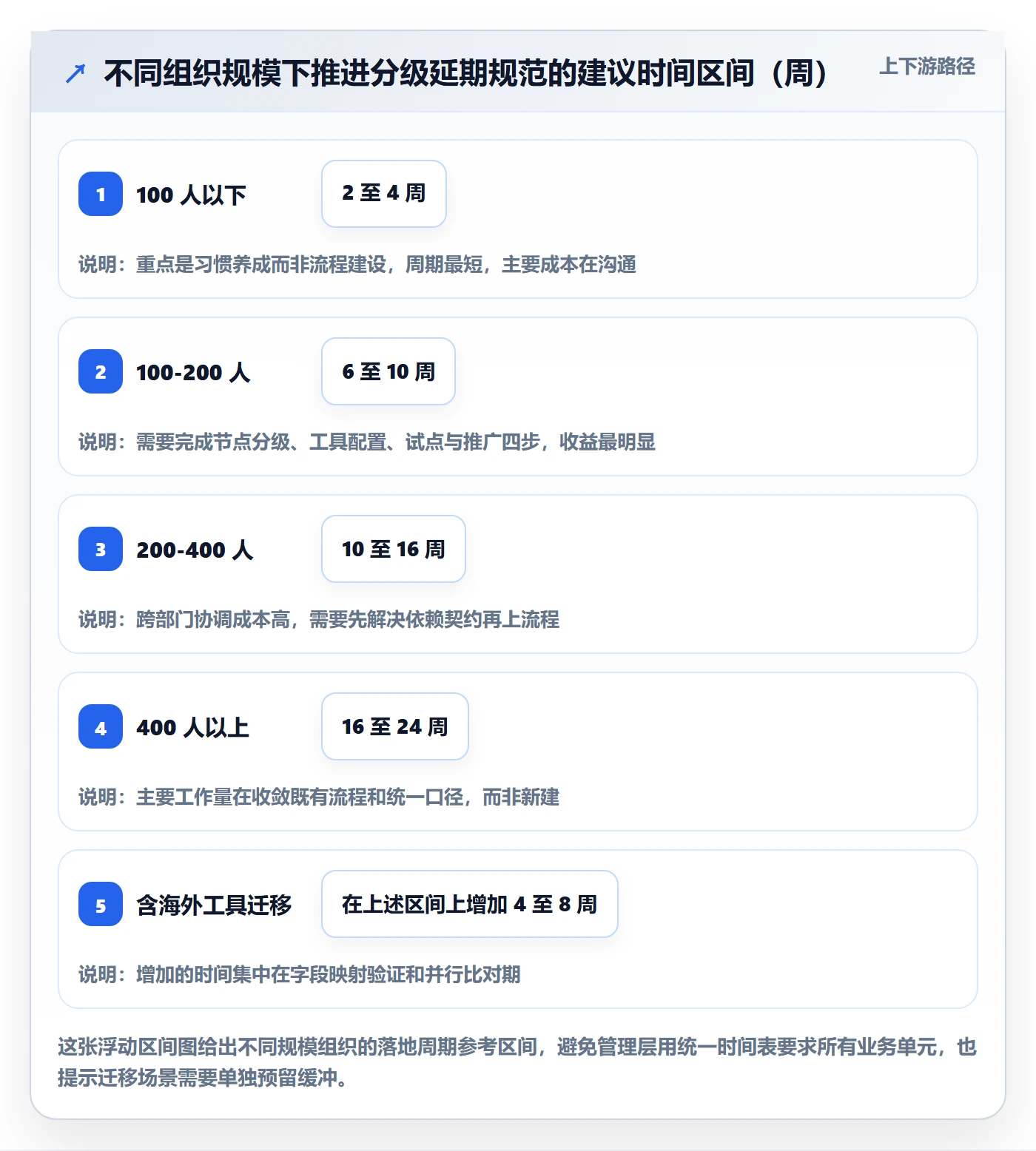

七、不同情况下的行动建议

1. 组织规模在 100 人以下

不要上重型流程。建议只做三件事:锁定季度初基线日期且只读不改;建立一张节点看板,标出关键路径和跨团队依赖;每周用 15 分钟过一次依赖状态。这个阶段的重点是让”早暴露”成为习惯,而不是建立审批体系。

2. 组织规模在 100 至 400 人,且跨部门依赖密集

这是规范收益最高的区间,建议完整落地本文的分级流程:先把 P0 节点界定清楚,跑通延期判定和分权审批,再逐步扩展到 P1。工具层面优先选择支持基线锁定、结构化字段和审批自动路由的平台,否则规则很难长期存活。

3. 组织规模超过 400 人,且已有多套并行流程

不要新建一套并行流程,而是做收敛。建议先盘点现有的延期相关规则,找出冲突点,统一成一份节点分级标准和一套指标口径,再合并审批入口。这个阶段最大的风险不是流程不完善,而是流程太多导致执行层无所适从。

4. 需要满足数据合规或私有化要求

这类组织在工具选型阶段就要把部署方式作为硬性条件。建议在评估清单里明确几项:是否支持私有化部署、历史数据能否完整迁移、审计日志能否导出、权限模型能否按节点级别细化。这几项确认之后再看功能,顺序不要颠倒。

5. 从海外工具迁移的场景

迁移的核心风险是数据映射失真。建议做三件事:一是先做字段映射表,明确工作项类型、状态、自定义字段的对应关系;二是抽样验证里程碑与依赖关系迁移后的完整性;三是保留一段并行期,用同一批节点在两个系统中比对延期计算结果是否一致。

节点延期流程与规范:管理层里程碑落地方案关键指标

八、不同情况下的取舍:没有全都要的方案

1. 严格管控与执行弹性之间的取舍

严格管控的收益是数据可信、承诺可控;代价是流程动作增加、团队要用一部分精力应付流程。执行弹性的收益是响应快、团队体验好;代价是延期容易被掩盖,管理层失去真实视野。我的判断是:P0 节点必须严格,P2 节点必须弹性。把所有节点拉到同一管控强度,是流程失败最常见的原因。

2. 指标数量与可用性之间的取舍

指标越多越全面,但也越容易被稀释。我建议管理层只看三个:基线准点率、延期暴露时长中位数、延期闭环完整率。其余指标下沉到项目层作为诊断工具,不进管理层报表。报表塞满指标的结果通常是指标无人看。

3. 自研工具与采购平台之间的取舍

自研的优势是贴合现有流程,劣势是基线锁定、审批路由、审计留痕这类能力需要自己维护,成本在两年后集中显现。采购平台的优势是能力开箱即用,劣势是需要适配。对于 100 人以上、节点延期问题已成规模的组织,我倾向于采购为主、自研为辅,把自研精力放在根因分析这类差异化场景上。

4. 立即整改与分批推进之间的取舍

出现重大延期事故后,管理层往往希望立即全面推行规范。我的建议是借势但不要冒进:借着事故的共识快速锁定 P0 节点和口径,其余部分仍按分批推进。一次性全量推行的流程,通常在两个月内被绕过。

取舍维度 偏严格一侧的代价 偏弹性一侧的代价 我的建议
管控强度 流程动作多,团队体验下降 延期被掩盖,真实视野丢失 按 P0/P1/P2 分级,不做统一强度
指标数量 报表臃肿,重点被稀释 缺少制衡,单一指标被操纵 管理层三指标,其余下沉
工具路径 自研维护成本长期累积 采购适配期有学习成本 采购为主,自研做差异化分析
推进节奏 全量推行易被绕过 分批推进见效慢 事故借势锁 P0,其余分批

九、把规范变成习惯:30/60/90 天落地节奏

最后给出一份可直接执行的节奏表。它假设你已经拿到管理层的支持,并且能推动一个 100 人以上业务单元配合。

1. 第 1 至 30 天:锁定口径,找到证据

  1. 拉取近三个月计划快照,生成日期漂移表,用数据建立共识。
  2. 定义 P0/P1/P2 节点的分级标准,完成 P0 节点清单。
  3. 确定延期判定触发条件与指标口径,写成一页纸的规范。
  4. 在工具中配置基线字段、结构化申请字段与审批路径。

2. 第 31 至 60 天:跑通单点,容忍噪音

  1. 只在 P0 节点上执行流程,允许申请量上升。
  2. 每周检查延期暴露时长中位数,这是唯一需要盯的过程指标。
  3. 对超时未决策的申请执行自动升级,验证升级规则有效性。
  4. 收集前三周的申请单,修正字段设计不合理之处。

3. 第 61 至 90 天:扩展范围,沉淀根因

  1. 把流程扩展到 P1 节点,同时保持 P2 节点免流程。
  2. 建立根因库,按依赖、变更、资源、估算、外部五类归档。
  3. 输出第一份延期健康度报告,只上三个管理层指标。
  4. 针对占比最高的根因设计一项专项改进,例如依赖契约机制。

节点延期流程与规范:管理层里程碑落地方案关键指标

十、总结:管理层真正该抓住的三件事

回到文章开头那个 88% 和 51% 的落差。它的根源不是团队不努力,也不是工具不好用,而是组织从来没有明文规定过”什么算延期、谁有权认定、延期后谁来决策”。规范的空白总会被最省事的一方填满,而最省事的一方永远是执行侧。

所以我给出的独特判断是:节点延期管理的核心不是流程文件,而是三个可被检验的约束,基线日期只读不可改、延期判定有明确触发条件、延期必须输出四项决策之一。这三个约束立住了,准点率才会变成真实数字;立不住,再漂亮的报表也只是口径游戏。

下一步建议你只做一件事:拉出近三个月的计划快照,做一张日期漂移表,看看有多少节点被悄悄改过日期。这张表不需要任何工具授权,也不需要等流程审批,但它往往比一整季的进度汇报更能说明问题。拿到这张表之后,再从 P0 节点开始,按 30/60/90 天的节奏推进分级流程和延期健康度指标,顺序不要颠倒。

常见问题解答(FAQ)

1. 节点延期流程该怎么设计,既要防止随便延期,又不至于让团队卡在审批上?

我们团队以前延期就是群里说一句“这个节点得往后挪两天”,结果月底复盘时谁也说不清当时为什么同意。后来我想把流程正式化,又担心审批链太长,研发和测试天天填单子,反而更慢。我大概就是在这种“松了失控、紧了拖死”的纠结里,去琢磨这个流程到底该怎么定。

我的做法是把延期切成三档,用影响范围而不是用天数来决定审批层级。第一档是节点内部消化,比如一个开发任务从周三挪到周五,但不影响该节点对外的交付日,这类只在项目管理工具里改任务日期并写明原因,不需要审批,但系统自动打上“内部调整”标签,月度复盘时统计它的比例。

第二档是节点本身的交付日要动,但下游里程碑不变,由项目经理审批,同时必须写清三件事:原定日期、新日期、以及被压缩的是哪段缓冲,砍范围、加人还是压缩测试时间,三选一必须选,不接受“加班赶一赶”。第三档是里程碑日要动,必须由里程碑负责人加一位业务方共同确认,因为它会传导到对外承诺。

天数只作参考,不作审批依据:我见过把“延期超过3天要总监批”写进制度的团队,结果大家统一都报2.5天,制度当天就失效了。另外一定要给流程设时效,第二档审批24小时内必须给结论,超时视为默认通过并记录在案,否则审批人会变成瓶颈,团队下次干脆绕开流程先干再说。

2. 里程碑延期率这个指标,分母到底该用节点数还是计划工期?

季度汇报时老板问我“延期率是多少”,我临时用延期节点数除以总节点数算了个数,结果另一个部门用的是延期天数除以计划天数,两个数字差了快一倍,会上就吵起来了。我才意识到口径没定清楚,数字越算越不可信。后来我专门把这件事拆开重新定义了一遍。

延期率至少要拆成两个指标,混在一起就永远说不清。第一个是延期发生率:延期节点数除以应完成节点数,分母是“本周期计划完成的节点”,不是全部节点,也不是全部任务;分子里同一节点多次延期只算一次,否则一个反复挪的节点能把整体数字拉爆。第二个是延期影响度:延期天数总和除以计划工期总和,用来反映严重程度。

判断上我给的经验线是发生率10%以内、影响度5%以内算健康;发生率超过20%说明排期本身不现实,这时候该复盘的是计划质量而不是团队执行力。口径里还有两个坑要提前堵死:一是必须规定统计时点,我一般取每周固定时间点的快照,不取实时数据,否则周末和周一早上能算出两个结果;

二是必须区分“经审批的延期”和“未申报的逾期”,前者要单独看趋势,后者才是真正要考核的部分。最后提醒一句,指标不要直接下达到个人,一旦和绩效硬挂钩,数据一定会被美化,比较稳的做法是部门级看趋势、个人级只看有没有按流程申报。

3. 团队总是先干后报,延期申报流程形同虚设,怎么破?

我们上线延期申报流程两个月,系统里一共只有3条记录,但我看每日站会发现至少有十几个节点已经悄悄过了日期。问负责人,回答都是“还在做,快好了”,我也不好意思追着让人填单子。我怀疑很多团队都是这样,流程在那儿,但没人真用。

根子上不是态度问题,是申报延期这件事对一线只有成本没有收益。我试过两个真正有效的动作。第一,把“申报延期”和“追责”解耦,并明确写进规范:在节点到期前24小时提出延期申请的,只记录不追责,甚至可以算一次主动风险管理;到期后才说的才计入逾期。

这个规则一改,申报量通常会明显涨上来,因为大家发现早说没坏处。第二,让逾期可见但不羞辱:在项目管理工具里把过期节点自动标红并进入“逾期清单”,每天上午自动推送给节点负责人和其主管,不做公开排名。真正让人难受的不是被点名,而是主管每天早上都看到同一个红色节点。

还要设一个兜底动作:节点到期后48小时仍未更新状态也未申报的,系统直接判定为逾期,不允许事后补一张“其实早就知道”的延期单。最后我自己会做抽查,每周随机挑5个已延期节点,看它填的延期原因和复盘里写的是否对得上,抽查结果在项目例会上讲一次,两个礼拜之后大家就知道这事是真的在管。

4. 管理层看板上该放哪几个里程碑指标,怎么判断延期是正常的还是危险的?

我给管理层做里程碑看板时,一开始把燃尽图、任务完成数、缺陷数全堆上去,结果他们只看第一屏,后面根本不往下翻。后来我意识到管理层不需要过程数据,需要的是一个能回答“现在该不该插手”的判断。于是我开始筛,最后只留下几个数。

管理层看板上我一般只留四个数,每个都带趋势和阈值。第一是里程碑健康度,用红黄绿三色,判定规则写死:关键路径上存在未解决的逾期节点就是红,非关键路径逾期但缓冲充足是黄,全部在缓冲内是绿。不用百分比,因为管理层要的是动作,不是精度。第二是缓冲消耗率,已消耗缓冲除以总缓冲,超过70%就预警;

这个指标比“完成了多少”更能提前两周发现问题,我自己经历过几次,缓冲消耗到70%时项目还有救,到90%基本只能砍范围。第三是延期申报及时率,到期前申报的延期数除以全部延期数,这个数低于50%就说明数据本身不可信,看板上其他数字都要打折看。

第四是关键路径变更次数,每两周超过两次就意味着计划本身不稳定,该介入的不是执行而是重排计划。给管理层的判断建议是:黄灯不介入,只要求负责人在下次例会说明;

红灯必须24小时内给出补救方案,而且方案里必须有取舍,保范围、保时间、保质量三选二,不接受“三样都保、靠加班解决”,这类方案的兑现率,在我自己经手的项目里十次有七八次会在下一个节点再次亮红。

读者评论

熊
熊景行

我们推行过类似分权,P0才走决策层。问题是P0判定常被业务方控制,不想被盯的节点都能说成不影响对外承诺,最后分级形同虚设。更该把判定标准放到审计侧,而不是让节点负责人自评。另外暴露时长如果靠人工填发现日期,倒填很难查,除非有依赖项自动比对。

沈
沈晓彤

作为项目经理,我更关心暴露延期后的安全感。文中说暴露越早损失越小,但实际如果日报里报风险,先被问为什么没提前解决,下次就没人愿意早报。分权审批能提速,但前提是决策层不拿延期次数追责,否则批得再快,团队照样拆分节点。

苏
苏若宁

三种准点率口径很有参考性,但把范围未裁剪和日期未改绑定为真实口径,可能误伤正常变更。需求变了还硬守原日期,反而会逼出低质量交付。建议范围变更单列指标,不与延期混在一起,否则团队会为了数字拒绝合理调整。跨部门节点所有者也是,没资源权的人挂名就是背锅。

文章包含AI辅助创作:节点延期流程与规范:管理层里程碑落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340505

赞 (0)
飞飞飞飞
里程碑计划最佳实践:管理层里程碑落地方案,常见问题
上一篇 6天前
节点验收落地方案:管理层开展里程碑的落地方案案例解析
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
