2022 年我复盘过一个 300 人规模的研发组织:全年 62 个对外承诺的里程碑,系统里标记「按期完成」的有 51 个,达成率 82%。可是同一年,客户续约率掉了 14 个百分点,两条旗舰产品线各延期了一个季度才真正可用。后来我们把这 51 个「按期完成」逐条翻出来重审,能拿出可验证交付证据的只有 19 个。里程碑达成率和业务交付率之间,出现了 60 个百分点的裂缝。

这不是个别现象。我在咨询中做过一个小样本统计,覆盖 14 家 100 到 800 人规模的组织,他们自报的里程碑按期达成率中位数是 79%,但同一批项目在交付后 6 个月内的「价值兑现率」中位数只有 41%。差距从哪来?几乎全部来自里程碑本身的定义方式,而不是执行力的差距。

所以这篇指南不打算再讲一遍「SMART 原则」和「甘特图怎么画」。我想把这十几年踩过的坑、复盘过的数据、以及一套能直接抄走的落地方案,完整讲清楚。

一、核心结论:里程碑是决策点,不是汇报点

先把结论摆在最前面。我做过互联网、硬件、金融科技三类组织的研发管理,最后沉淀下来的判断只有三条,而且这三条和大多数模板文档里写的都不一样。

1. 里程碑的价值不在日期,而在决策

如果一个里程碑到点只产出一份 PPT 和一次汇报会,它对业务的贡献就是零,甚至为负,因为它消耗了管理层最稀缺的注意力。真正有价值的里程碑,到点必须产生一个不可逆的决策:继续投、加人、砍需求、换方案,或者停。

我在一家硬件公司做过对比:同样数量的里程碑节点,A 类节点定义为「评审会」,B 类节点定义为「必须做资源配置决策」。一年后,B 类节点的平均延期天数比 A 类少 11 天,因为大家都知道这个会上要被追问「钱和人到底给不给」。

2. 退出标准必须可验证,而不是完成百分比

「完成 80%」这句话在管理上没有信息量,因为剩下 20% 可能吃掉 80% 的时间。可验证的意思是:换任何一个人来看证据,都能得出同一个「过了」或「没过」的结论,没有解释空间。

我常用的检验方法叫「换人测试」,把这条退出标准交给隔壁部门一个不懂业务的同事,如果他能独立判断出过没过,这条标准就是合格的;如果他要来问你,那它就不是标准,是描述。

3. 里程碑数量和组织管控能力成反比

我见过最健康的一个 400 人研发组织,全年只有 11 个一级里程碑;也见过一个 120 人的团队,一年挂了 200 多个里程碑,结果每个都没人真正盯。里程碑不是越多越细就越好,它是一份「管理层注意力预算」的分配方案,而注意力总量是有限的。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

这三条听起来简单,但真正落到流程和工具上,会牵出一整套东西:里程碑怎么分级、谁定义退出标准、证据谁来验、过期了怎么升级、跟考核怎么挂钩。下面按「结论 → 场景 → 误区 → 判断逻辑 → 案例 → 流程 → 建议 → 取舍」讲完。

二、背景与真实场景:裂缝是怎么产生的

要理解里程碑为什么会失真,得先看它在真实组织里是怎么被使用的。我把它拆成三种典型场景,每种场景的失真机制完全不同。

1. 场景一:季度经营会前的「对齐周」

这是我见过最普遍也最致命的场景。季度经营会前一周,PMO 开始逐个项目收集里程碑状态,各项目负责人再做一轮「内部对齐」。所谓对齐,本质上是一场谈判:把「延期」谈成「风险」,把「风险」谈成「可控」,最后写进汇报材料的通常是「按期推进,风险可控」。

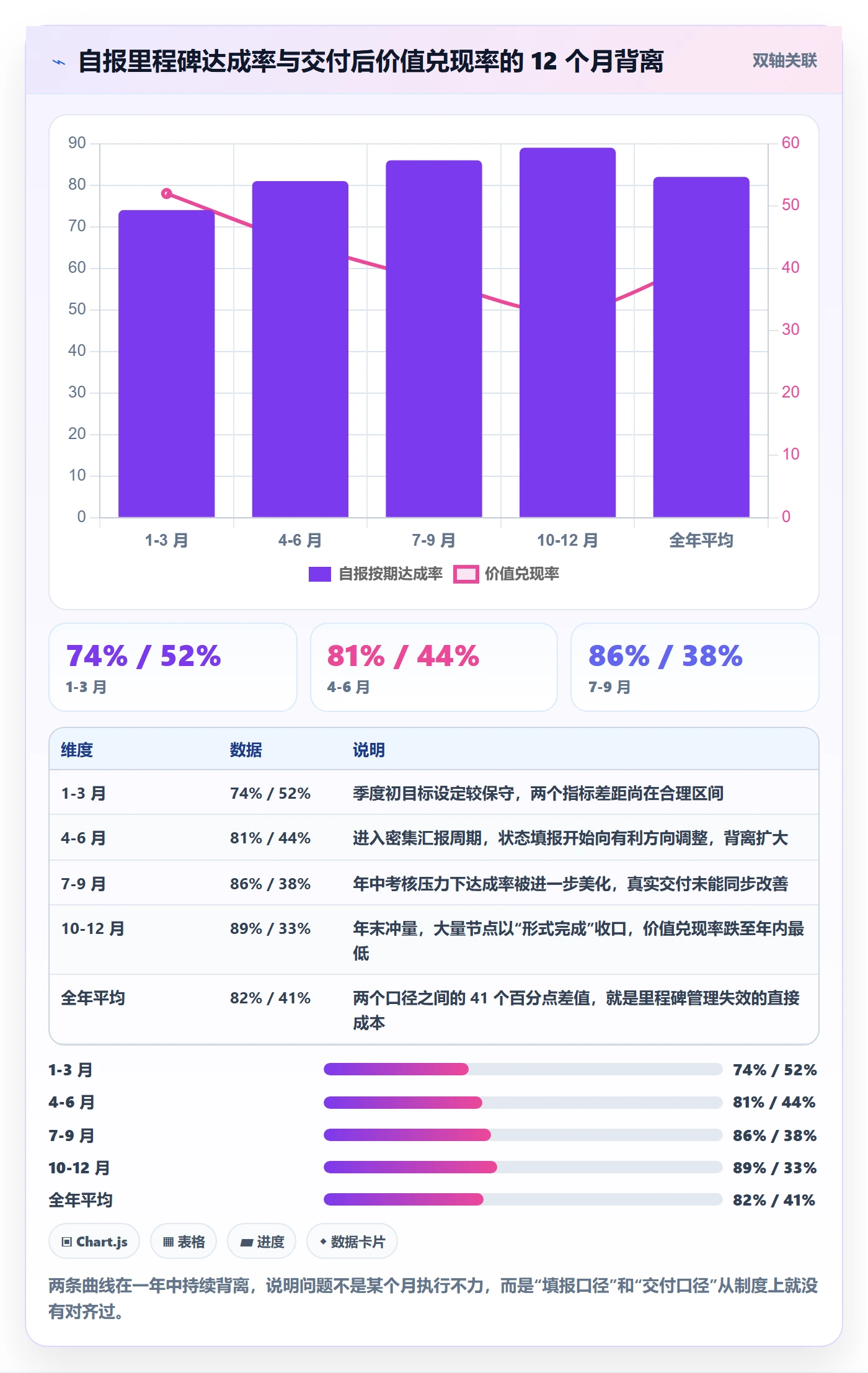

问题不在人说谎,而在信息结构。当里程碑的状态由被考核者自己填报、且没有任何客观证据交叉验证时,报表必然向对自己有利的方向漂移,这是制度设计问题,不是道德问题。

2. 场景二:交付型项目的「验收即完成」

在 To B 交付类项目里,里程碑常常等同于「客户签字」。我见过一个项目,硬件到货签字了,但现场没有安装条件,设备在仓库压了 47 天。从里程碑看它是完成的,从业务看它一天价值都没产生。

这类失真的根源是:里程碑的完成定义只覆盖了「动作完成」,没有覆盖「状态可用」。签字是动作,可用是状态,两者之间隔着一整套前置条件。

3. 场景三:战略级里程碑的「共同负责」

战略级里程碑往往是跨部门共创的,比如「新业务线首单落地」。这类里程碑最常见的问题是 owner 写成「XX 项目组」或「产品 + 销售 + 交付共同负责」。共同负责的数学含义是没有人负责。

我跟踪过 9 个写成「共同负责」的战略里程碑,其中 7 个最终延期,平均延期 34 天,而且延期后无法定位责任环节,因为每个部门都能证明自己那部分按时交了。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

三、拆解六类常见误区

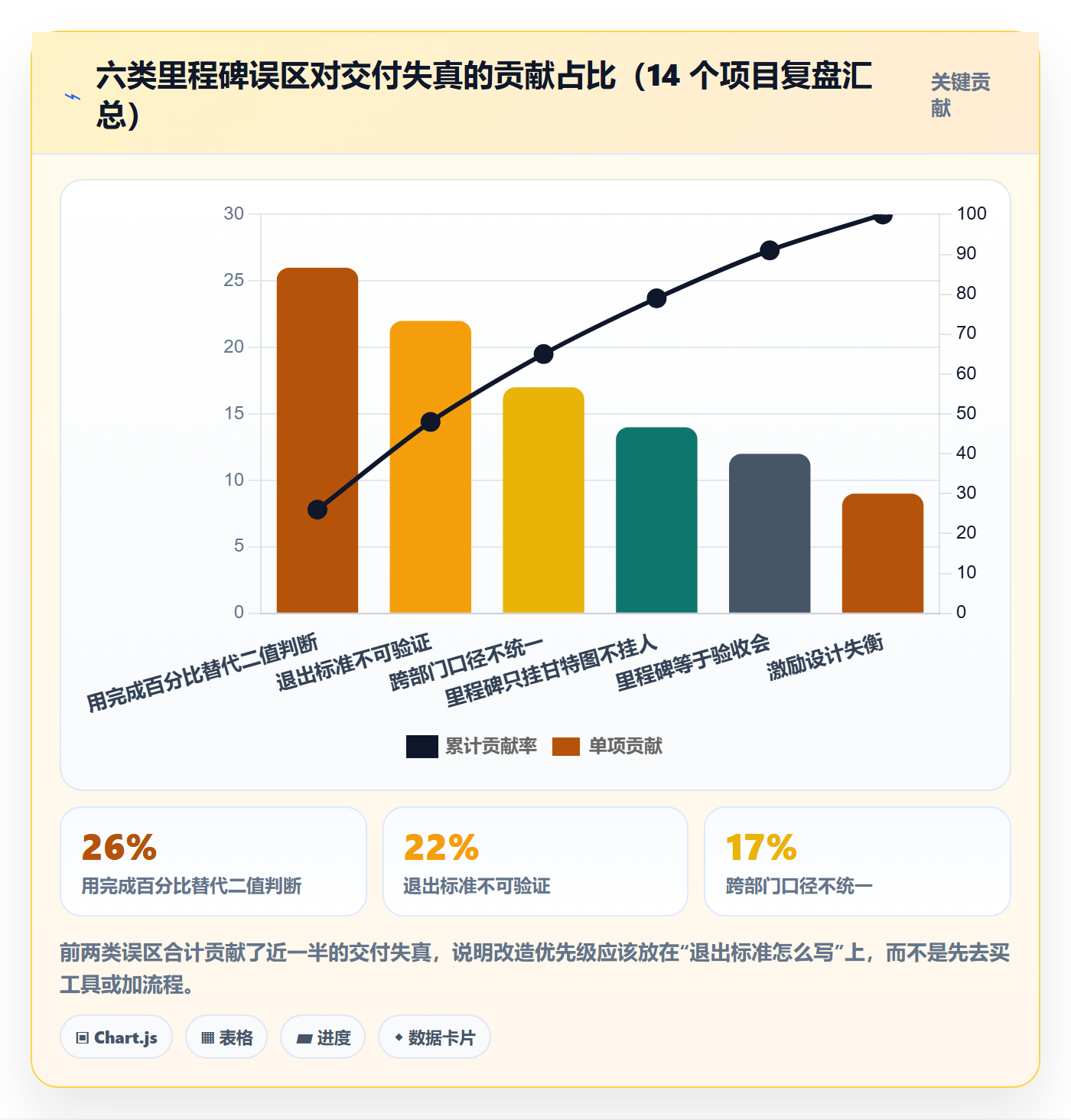

下面这六类误区,是我在复盘会上反复见到的。它们往往同时出现,互相强化。

1. 把里程碑当进度条刻度

很多团队设里程碑的逻辑是「按时间均匀切段」,第 2 周需求评审、第 4 周设计完成、第 6 周开发完成。这种设置方式的问题在于,它描述的是过程动作,不是状态跃迁。过程动作没有决策价值,状态跃迁才有。

判断方法很简单:如果这个节点到了,管理层无事可决,那它就不该是一级里程碑,最多是个内部任务检查点。

2. 里程碑只挂在甘特图上,不挂在人名上

甘特图上的菱形是一个图形对象,不是责任人。我见过大量项目计划里,里程碑的「负责人」字段填的是部门名、模块名,甚至填的是工具里的默认值。

正确做法是:每个里程碑必须有唯一的一个自然人 owner,且这个人的考核里必须直接包含该里程碑的退出标准达成情况。注意是唯一,不是唯一一个部门。

3. 里程碑等于验收会

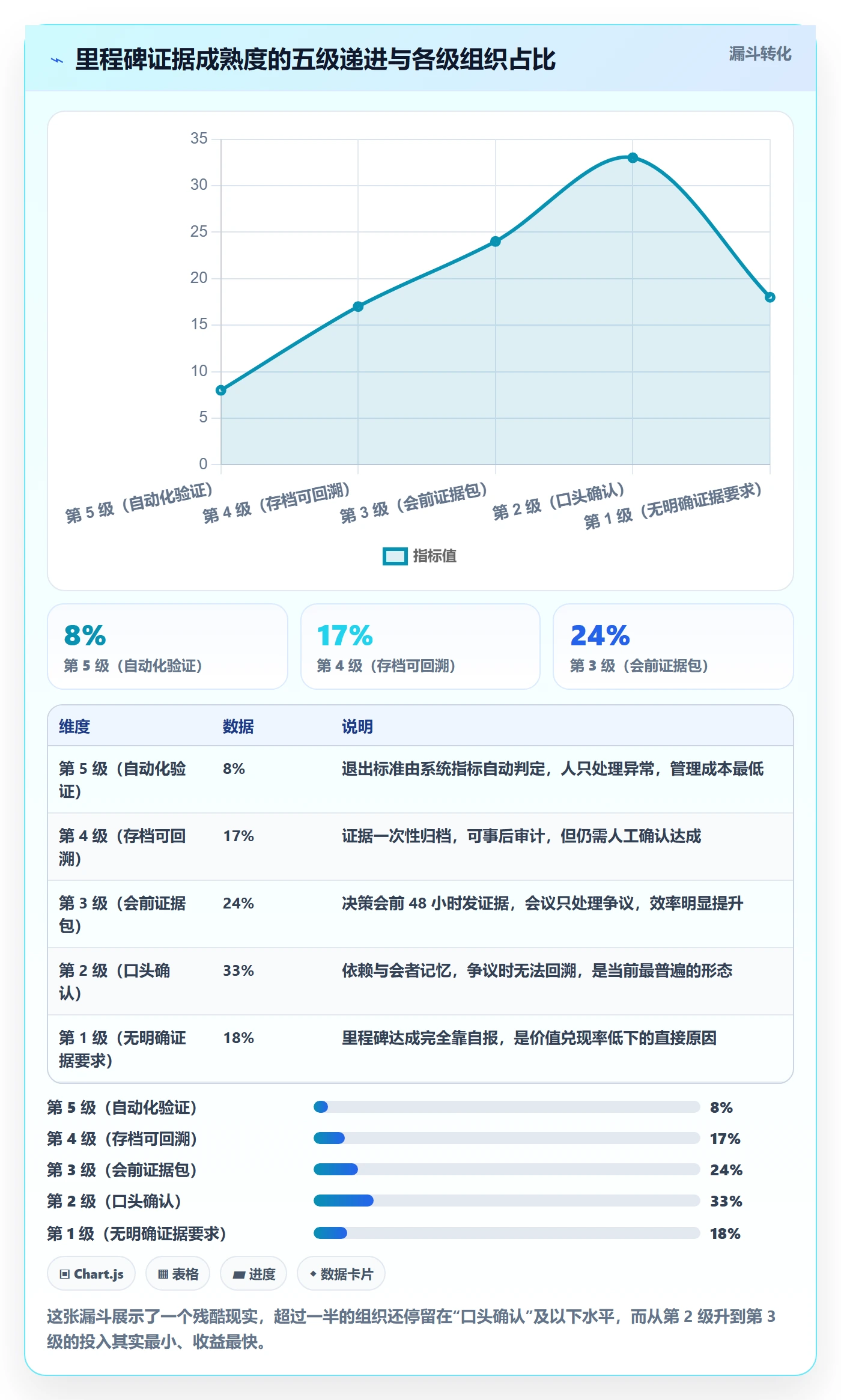

开会不等于验收。我参加过一个「里程碑验收会」,全程 90 分钟,70 分钟在讲做了什么功能,最后 20 分钟主持人问「大家有意见吗」,没人有意见,通过。

这种会的失败在于没有前置证据包。验收会应该是「确认结论」,而不是「形成结论」,证据必须在会前 48 小时发出,会上只处理证据不成立的部分。

4. 用完成百分比替代二值判断

「完成 90%」是项目管理里最危险的一句話。它的危险不在于不准确,而在于它给了一个可以无限拖延的缓冲区,下个月可以还是 90%,没人能说这不合规。

我的建议是:里程碑只允许三种状态,未达成、已达成、已放弃。如果必须表达中间态,用「距离达成还差哪几条退出标准」,而不是百分比。

5. 跨部门口径不统一

同一个里程碑,在研发系统里是「开发完成」,在质量系统里是「测试通过」,在销售系统里是「客户可用」。三个系统各自刷新,谁也不知道哪个是真的。

这类问题的代价很具体:我在一家公司测过,为了对齐一个跨部门里程碑的真实状态,平均需要 3.2 次跨部门沟通、约 6.5 人时。一年 60 个里程碑,光是「对齐真相」就烧掉近 400 人时。

6. 只奖不罚,或者只罚不奖

只奖不罚会导致里程碑通胀,大家都设容易达成的节点。只罚不奖会导致隐藏风险,延期被藏到最后一刻才暴露。两种极端都会让里程碑失去预警功能,而预警恰恰是它最核心的价值。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

四、专业判断逻辑:里程碑的四层设计法

误区讲完了,接下来是我实际在用的设计方法。核心思路是:不要把里程碑当一层东西,它要分四层来设计,每一层解决不同的问题。

1. 战略层:里程碑必须能映射到经营指标

这一层只回答一个问题:这个里程碑达成后,哪个经营数字会变?如果答不出来,它就不该出现在管理层的里程碑清单里。

我通常要求每条一级里程碑都写一行「价值假设」,格式是:「当【退出标准】满足时,【经营指标】预计从 A 变为 B。」哪怕这个估计是粗略的,写出来和写不出来,管理层的判断质量差很远。

2. 治理层:给里程碑分级,而不是一视同仁

我的分级习惯是三档,这个分法在 100 人以上组织里尤其有效,因为它直接对应了「谁必须到场」。

级别 定义 数量建议(年) 决策人 证据要求
M0 战略级 影响公司级经营目标或重大资源投入 4-8 个 经营班子 第三方可验证数据 + 财务口径确认
M1 经营级 影响产品线或业务单元的关键交付 15-30 个 业务负责人 + 技术负责人 系统自动采集指标 + 责任人确认
M2 执行级 团队内部的关键状态跃迁 不设上限 团队负责人 团队自证 + 抽样复核

关键点在于:M0 和 M1 的总量要严格控制,M2 可以放开。很多组织的错误是反过来,把所有节点都当成 M0 来管,结果管理层被淹没在执行细节里,真正的战略级风险反而没人看。

3. 执行层:退出标准 + 证据清单,成对出现

这一层是最容易做、也最容易被忽略的。我的要求是:每写一条退出标准,必须同时写出它的证据形式。没有证据形式的退出标准,等于没有标准。

证据形式必须是「可自动采集」或「可一次性存档」的,不能是「口头确认」。这两种证据的差别在于,前者可以回溯,后者只能靠记忆。

4. 数据层:单一数据源,杜绝多系统各说各话

前面讲的跨部门口径问题,本质上是数据层问题。解决办法不是多开会,而是把里程碑状态的判定权从「人」转移到「系统指标」上。

比如「对账差异率小于 0.01%」这条退出标准,就不应该由人来判断,而应该由系统每天自动跑数、自动标记。人只负责处理「为什么没达标」,不负责判断「算不算达标」。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

五、案例与数据:一个 300 人组织的 18 个月改造

下面这个案例来自我 2022-2023 年参与的一个项目,客户是一家 300 人左右的企业级软件公司,三条产品线,研发约 210 人,剩下的在交付、售前和职能。这个规模刚好卡在需要制度化、但还没到能养一个庞大 PMO 的阶段。

1. 改造前的状态

改造前他们用的是最典型的模式:每个季度每个产品线报 15-20 个里程碑,合计每季度 50 个左右,全年约 200 个。所有里程碑同等级,都进经营会材料。

结果就是前面说的:自报达成率 84%,价值兑现率 36%。更严重的是管理层耗时,我统计过创始人加两位业务负责人的日历,一个季度里花在里程碑相关会议上的时间是 96 小时,平均每周 7.4 小时。

2. 改造三步走

第一步是「砍」。我们把全年 200 个里程碑压到 62 个,其中 M0 级 6 个、M1 级 21 个、M2 级 35 个。砍的标准只有一个:这个节点达成后,有没有一个不可逆的决策要发生。没有的,降级为 M2 或者直接取消。

这一步阻力最大,因为很多节点承载着团队「被看见」的需求。我的处理方式是:取消节点,但不取消可见度,把团队的工作通过系统看板直接暴露给管理层,而不是通过里程碑。

第二步是「定标准」。62 个里程碑逐条重写退出标准,每条必须配证据形式,并且通过「换人测试」。这个过程花了大概 3 周,平均每条里程碑的退出标准从 1.4 条增加到 3.8 条,其中 71% 是自动化或半自动化采集的。

第三步是「上工具」。他们最终选择了 PingCode 作为研发管理和里程碑治理的承载平台。选择理由有三个,我觉得对 100 人以上的组织有参考价值。

第一是私有化部署。这家公司的客户里有相当比例的政企客户,代码和交付数据不能出内网,公有云 SaaS 方案直接被合规否掉。

第二是从原有海外工具平滑迁移。他们原来用的是某海外项目管理平台,迁到 PingCode 时保留了历史工单和字段映射,迁移窗口只用了两个周末,没有出现历史数据断层。

第三是里程碑与需求、缺陷、测试、发布的数据在同一套模型里。这一点最关键,前面说的「单一数据源」,只有在研发过程数据本身就在同一平台里的时候才能真正实现。如果需求和测试在两个系统,那退出标准的自动验证就永远是拼出来的。

3. 改造后的数据

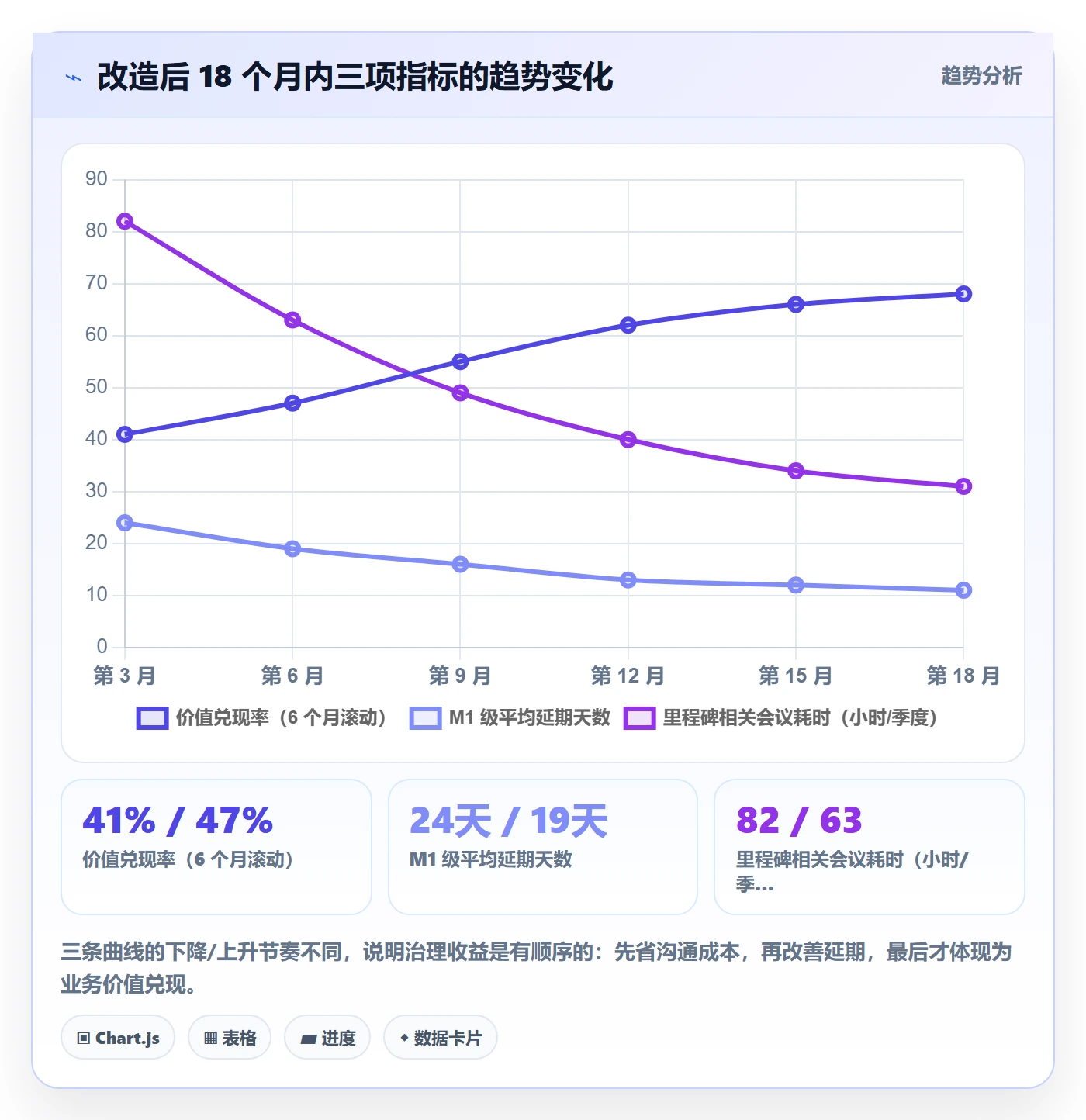

18 个月后我们做了完整复盘。为了排除「数据变好只是标准变松」的可能,我们用了三个独立指标交叉验证:里程碑按期达成率、交付后 6 个月价值兑现率、以及管理层在里程碑上的总耗时。

指标 改造前(18 个月均值) 改造后(最近 12 个月均值) 变化
里程碑按期达成率 84% 79% -5 个百分点
交付后 6 个月价值兑现率 36% 68% +32 个百分点
里程碑相关会议耗时(季度) 96 小时 31 小时 -68%
跨部门口径对齐耗时(月) 约 400 人时 约 95 人时 -76%
平均延期天数(M1 级) 27 天 11 天 -59%

这里有个数据我要特别说明:按期达成率反而下降了 5 个百分点,而这恰恰是改造成功的证据。因为标准变严了、变得不可协商了,原来能被「谈」成按期的那部分,现在诚实地暴露成了延期。如果改造后达成率还维持 84%,我反而会怀疑标准没落地。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

4. 过程中的三个坑

第一个坑是「砍节点引发的士气波动」。第一批砍掉的 30 多个节点里,有几个是团队自己非常看重的技术攻坚节点。我们后来的调整是:允许保留为 M2 级,但不进经营会材料,团队自己管理。这样既保住了团队的成就感,又不占用管理层带宽。

第二个坑是「自动化指标造假」。有一条退出标准是「接口成功率 ≥ 99.95%」,结果团队把统计窗口从 24 小时改成了 4 小时,数值立刻漂亮了。这件事让我意识到:退出标准的采集口径必须由验收方定义,不能由被验收方定义。后来所有自动指标的统计窗口、采样口径都写进了里程碑定义本身。

第三个坑是「工具先行」。我们最开始想直接买工具解决,后来发现如果退出标准没写好,再好的工具也只是把模糊的记录得更工整。正确的顺序永远是:先定标准,再定流程,最后选工具。

5. 关于平台选型的补充判断

这个案例之后,我又在另外几家公司见过类似的选型决策。我总结了一个判断标准:如果组织规模在 100 人以下、且不涉及合规要求,用轻量工具甚至表格就够了;如果超过 100 人、有多条产品线、或者有私有化部署要求,就必须选能承载完整研发过程数据的平台。

PingCode 在这个区间的适配度是我见过比较高的,主要因为它的目标客户就是中大型企业和 100 人以上组织,产品模型本身就是按多项目、多产品线、强权限隔离设计的。对于正在做国产化替代、需要从海外项目管理工具迁移的团队,它的迁移路径也已经比较成熟。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

六、落地方案全流程:从零开始的八步走

上面是案例,这一节我把可复用的流程拆出来。整个落地周期我建议按 12 周来安排,分八步,每步都有明确的产出物和验收方式。

1. 第一步:盘点存量里程碑(第 1 周)

把当前所有在跑的里程碑全部列出来,字段至少包含:名称、责任人、目标日期、当前状态、上次更新时间、关联的经营目标。这一步的目的不是整理,而是暴露,大多数管理层第一次看到「有 43 个里程碑的关联经营目标字段是空的」时,才会意识到问题的规模。

2. 第二步:做减法,定分级(第 2-3 周)

用「是否产生不可逆决策」这一个标准筛一遍,把所有里程碑分成 M0/M1/M2,砍掉或降级一批。这一步的判断要快、要狠,不要陷入逐个讨论。我的经验是:第一次砍掉 50%-60% 是正常区间,如果只砍掉 20%,说明标准执行得太松。

3. 第三步:重写退出标准(第 3-5 周)

对保留下来的 M0 和 M1 逐条重写退出标准,每条配证据形式和采集口径。写完后做两件事:一是「换人测试」,二是标注哪些能自动化、哪些必须人工。

4. 第四步:设计升级机制(第 5 周)

这是最容易被跳过但最关键的一步。里程碑延期了怎么办,必须提前写清楚,而不是等到延期了再临时决定。我的建议是三级升级:延期 3 天内团队内解决;延期 3-7 天业务负责人介入;延期超过 7 天自动进经营会,且必须带三个方案。

milestone:
id: M1.2

name: 支付网关灰度上线

level: M1 # M0 战略级 / M1 经营级 / M2 执行级

owner: 张宁 # 必须是一个自然人,不是部门

target_date: 2024-06-14

value_hypothesis: 上线后支付失败率从 0.9% 降至 0.3% 以内

exit_criteria:

灰度流量占比 >= 10%,且连续 72 小时无 P0/P1 事件

对账差异率 回滚演练完成,RTO
evidence:

监控看板快照(系统自动归档,不可修改)

对账日报(自动生成,统计口径由财务侧确认)

回滚演练记录(含时间戳与执行人)

decision_options:

全量上线

延长灰度 7 天并追加容量压测

回滚至旧网关

decider: 技术委员会 + 业务负责人

escalation:

delay_3d: 域内自处理

delay_7d: 业务负责人介入并给出资源方案

delay_gt7d: 自动进入经营会,必须携带三个可选方案

上面这份定义模板我用了三年,最大的价值不在于字段全,而在于它把「决策」和「升级」前置写进了里程碑本身。这样一来,里程碑到点的时候没有人需要临时想「现在该怎么办」。

5. 第五步:选择承载平台(第 6-7 周)

平台选择有三个硬约束:能不能承载全流程数据、能不能做细粒度权限隔离、能不能支持私有化。中大型组织在这三点上几乎没有妥协空间。

6. 第六步:数据接入与自动化(第 7-9 周)

把能自动化的退出标准逐条接到系统指标上。这一步的产出物是一张「自动化率」报表,改造初期能到 40%-50% 就算合格,到 70% 以上就非常优秀了。

7. 第七步:跑一个完整季度(第 9-12 周及之后)

不要在前三个月改标准。让流程完整跑一轮,观察数据,特别是观察「哪些退出标准在实践中被反复解释」,被反复解释的那几条,就是写得不够硬的。

8. 第八步:复盘与调优(第 12 周)

复盘只看三件事:价值兑现率是否上升、管理层耗时是否下降、有没有出现新的造假路径。第三件事最重要,因为任何指标一旦被考核,就会立刻出现优化它的最短路径。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

七、不同情况下的行动建议

同一套方法,在不同组织里的落地方式差别很大。下面按三种维度给出具体建议。

1. 按组织规模

50 人以下:不要建体系。用一个共享表格,把 M0 级里程碑控制在 5 个以内,每周花 30 分钟过一遍状态和证据就够了。这个阶段引入复杂工具只会增加负担。

50-150 人:开始需要分级和退出标准,但可以只用轻量工具承载。重点是把「完成百分比」这个说法从组织语言里彻底删除,这一条做到位,收益就已经很大。

150-500 人:这是最需要系统性方案的区间,也是最容易出问题的区间,既失去了小团队的默契,又还没建立起大组织的制度。建议按本文的八步完整走一遍,并优先解决数据源统一问题。

500 人以上:重点从「设标准」转向「防造假」。这个规模下,任何考核指标都会在 3 个月内被找到最优解,所以必须建立指标轮换和抽查机制。

2. 按业务类型

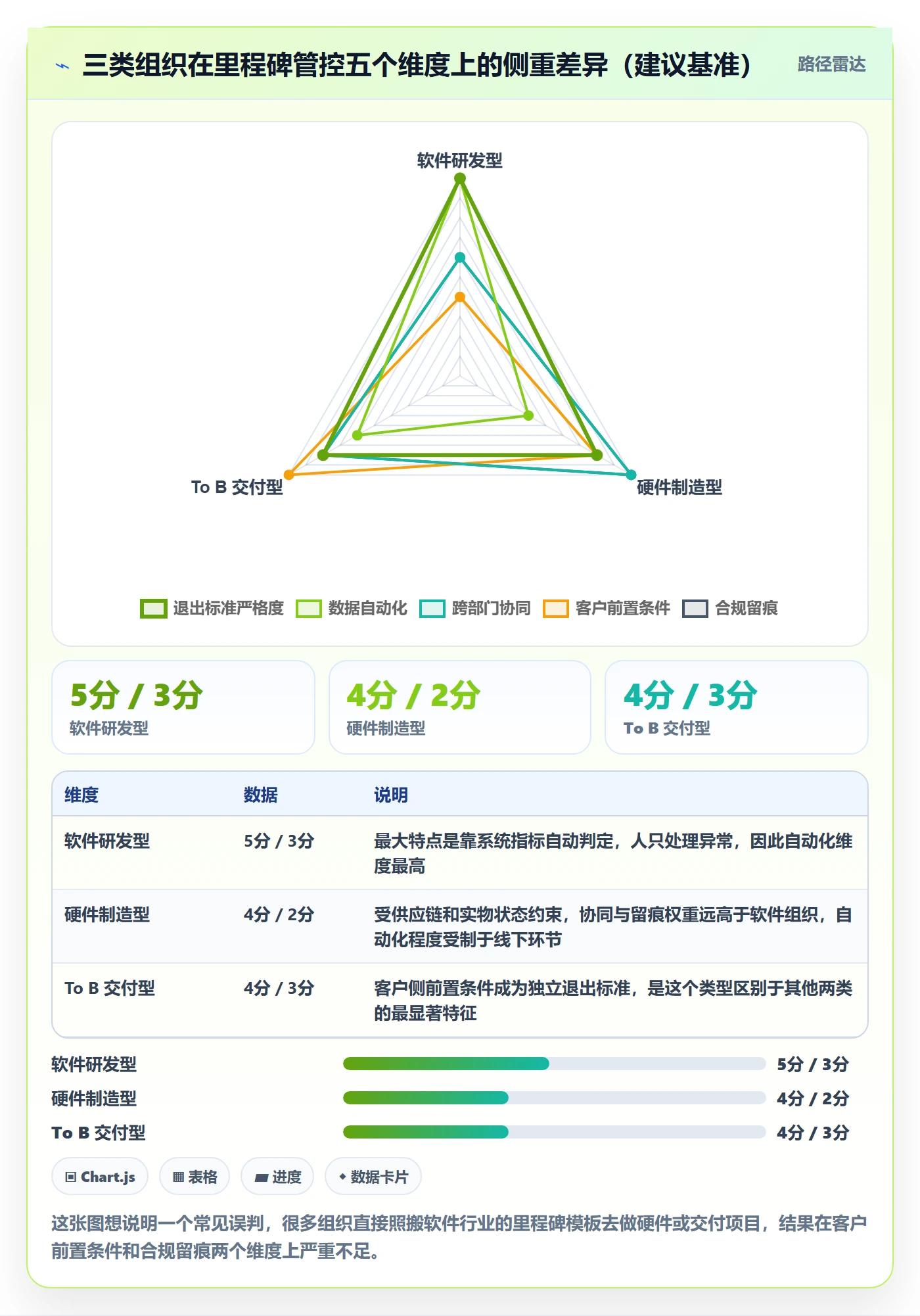

软件研发型组织,里程碑可以偏重「状态可用性」,比如灰度比例、线上错误率。硬件或制造型组织,里程碑必须绑定实物状态和供应链前置条件,否则会大量出现「到货即完成、但不可用」的假达成。

To B 交付型组织,里程碑要和客户侧的前置条件强绑定,比如「现场具备安装条件」要作为独立退出标准,而不是默认假设。

3. 按管控成熟度

如果组织当前连基本的项目计划都不完整,第一步不要碰里程碑,先做需求和工作项的规范化。里程碑管理是建立在「工作项可追踪」这个基础之上的,地基没有,上面的东西都会塌。

八、不同情况下的取舍

任何管理机制都有成本,里程碑管理也不例外。下面是我在不同场景下的真实取舍判断。

1. 治理强度与收益是倒 U 型关系

这一点我在多个组织里反复验证过。完全不治理,价值兑现率低;治理过强,团队把精力花在满足指标而不是交付价值上,收益反而下降。拐点通常在「管理层每月花在里程碑上的时间约 3-5 小时」这个量级。

我见过治理过度的例子:一家 200 人公司要求每个里程碑提交 12 项材料,结果团队专门安排了 1.5 个人力做材料。这 1.5 个人的成本,远超里程碑管理本身带来的收益。

2. 什么时候不该设里程碑

探索性、不确定度极高的项目,不该设固定里程碑。这类项目更适合用「时间盒 + 阶段性结论」的方式管理,比如「6 周后给一个继续或停止的建议」,而不是「第 4 周完成原型」。

另外,日常运维和稳态迭代也不需要里程碑。把每个版本发布都设成里程碑,是最常见的里程碑通胀来源。

3. 三个必须接受的取舍

取舍一:严格的标准会让达成率数字变难看。如果你不能接受报表上的数字短期下降,就不要做这件事,否则最后一定会演变成数字游戏。

取舍二:自动化验证需要前期投入,回报在第 10 周之后。如果团队没有耐心等,就先做人工证据包,不要强上自动化。

取舍三:里程碑数量减少会带来短期的「可见度焦虑」。管理者会觉得看不到细节了。解决办法不是恢复节点,而是用系统看板把过程数据开放出来,让可见度通过另一条通道获得。

里程碑管理指南:管理层如何做好里程碑,落地方案全流程

九、常见问题

1. 里程碑和关键路径上的任务有什么区别?

关键路径上的任务是「必须做的事」,里程碑是「必须做的决策」。一个里程碑背后可能对应几十个任务,也可能一个任务都不对应。判断方法还是那个:这个节点到了,有没有一个不可逆的决定要下。

2. 里程碑延期了,应该调整目标日期吗?

我的规则是:目标日期只能改一次,而且必须伴随范围或资源的同步调整。单纯改日期而不改范围,等于把延期合法化,会让整个机制迅速失效。如果确实要改,把它当作一次正式的决策记录,写清楚为什么原日期不成立。

3. 怎么防止团队为了达标而造假?

三个措施。第一,退出标准的采集口径由验收方定义,不由被验收方定义。第二,关键指标做交叉验证,比如「灰度比例达标」要同时看「错误率」和「回滚次数」。第三,定期抽查,抽查频率不需要高,但必须真的抽,并且公开结果。

4. 多产品线的组织,里程碑怎么统一口径?

不要强求统一。M0 级统一到公司口径,M1 级允许产品线自定义但必须共享同一套字段结构,M2 级完全放开。强行统一所有层级的口径,是大型组织里最常见的效率杀手。

5. 私有化部署对里程碑管理有实际影响吗?

有,而且比想象中大。里程碑的自动化验证依赖过程数据,如果这些数据分散在公有云工具上,合规部门通常会限制数据导出,导致自动化链路断掉。这也是为什么在有合规要求的组织里,能私有化部署的平台几乎是必选项。

十、结语:里程碑管理的本质是一次注意力分配

写到这里,我想回到最开始那个 60 个百分点的裂缝。它的成因不是团队不努力,也不是工具不好用,而是组织把「里程碑」这个词用来指代了两件完全不同的事:一件是给自己看的进度证明,一件是给业务看的状态跃迁承诺。这两件事混在一起,报表就必然失真。

所以我的核心观点是:里程碑管理的本质,是管理层一次主动的注意力分配决策。你决定只看 6 个 M0 节点,就意味你要放弃对另外 200 个细节的直接掌控,接受通过数据看板和抽查来间接管理。这个取舍很难,但不做这个取舍,注意力就会被平均分配给所有节点,最后每个都管不透。

如果你的组织正在经历「里程碑都按期了、但业务没起来」的困境,我的建议是不要先动工具,也不要先加流程。找一堵白板,把过去两个季度所有标记为完成的里程碑写上去,然后逐条问一个问题:这个节点达成时,我们做了什么决定?如果一多半的答案是「没有决定,只是汇报了一下」,那你就找到了问题的真正位置。

下一步该做的,是从最近一个季度挑出 5 个最重要的里程碑,按本文的模板重写它们的退出标准和证据形式,完整跑一轮。一轮之后你会有足够的数据判断,是该继续扩到全组织,还是先停下来把基础的工作项管理补上。

常见问题解答(FAQ)

1. 里程碑和普通任务、阶段节点到底有什么区别?怎么避免里程碑变成“大号待办”?

我们团队之前把每个稍微重要点的功能上线都标成里程碑,结果甘特图上密密麻麻全是菱形,开会时反而没人真在意。我自己也困惑,里程碑到底该按什么标准设,才不至于变成形式主义?

判断标准只有一条:里程碑必须是“不可逆的、需要外部确认的状态切换”,而不是“工作量大的任务”。我通常用三个筛子过一遍:第一,它是否改变项目对外的承诺,比如通过验收、拿到上线许可、客户签收,而不是内部把活干完;第二,如果它晚了,是否会导致后续计划整体重排,而不是只影响一条任务链;

第三,是否有一个明确的、可举证的交付物或结论。三条都满足才立里程碑,只满足一条的降级成阶段节点或者普通任务。实操上我会在项目启动时把里程碑控制在5到9个,每个写清“交付物、验收人、判定口径”三个字段,交付物必须能被第三方看到,比如文档、可访问的环境、签字确认,验收人必须是具体的人而不是部门。

这样做之后最明显的变化是周会时间:以前是逐条过任务,现在只过里程碑的红黄绿和偏差原因,管理层真正需要的信息密度高了很多。

2. 一个项目设多少个里程碑算合理?里程碑的验收标准怎么写才不扯皮?

我们上个项目设了二十多个里程碑,结果每周都在“过里程碑”,反而没人管真正的大风险。也遇到过验收时双方各执一词,对方说“这不算完成”,我们说“功能都提交了”。

数量上我的经验口径是按项目周期和跨部门数量走:3个月以内的单团队项目设4到6个,半年期的跨部门项目设6到9个,超过9个基本说明你把阶段节点误当里程碑了,这时候应该往回合并,把同一交付物拆出来的几个检查点合成一个。

验收标准不要写“完成开发”“基本可用”这类形容词,写成可执行的三段式:触发条件加判定证据加判定人。举例来说,“性能压测通过”不是标准,“在200并发下P95响应时间低于800ms,附压测报告,由技术负责人确认”才是。

另外建议加一条视同通过的兜底条款:如果验收人在约定时间后若干工作日内未提出书面异议,视为通过,避免因为对方内部排期把整个项目拖死。我自己踩过的坑是验收标准写在邮件里而不是写进里程碑字段,半年后翻记录根本找不到口径,所以现在一律要求落在系统里,跟里程碑状态一起留存。

3. 里程碑明明设置了预警,还是经常延期,管理层应该怎么管?

我们的项目管理平台有红黄绿提醒,但每次看到红色的时候其实已经来不及了,团队说“早就知道要延”,只是没往上说。我很想知道,预警这件事到底该怎么设计才有效。

绝大多数延期不是没有预警,而是预警信号被定义在错误的位置。只盯里程碑日期看健康度,本质上是在看结果,不是在管过程。我的做法是把预警拆成两层:前哨指标和偏差阈值。

前哨指标指里程碑前的关键路径任务是否有超过3个工作日未推进、是否有超过2个阻塞项挂着、关键角色是否被抽走,这三项任一命中就自动升级,不等里程碑变红。

偏差阈值则是给日期留缓冲,我一般要求预估时给出“承诺日期”和“最早可能日期”两个值,两者差距超过总工期10%,就说明这个里程碑本身没估准,要在启动阶段重估,而不是等到执行阶段救火。

升级路径也要写死:偏差在3个工作日以内团队内部消化,3到5个工作日由项目经理出面协调资源,超过5个工作日或者影响对外承诺的,必须进管理层周会并当场给出取舍方案,比如砍范围、加人、改期。管理层在会上要问的不是“为什么晚了”,而是“你打算牺牲哪一个”,逼出决策而不是听汇报。

4. 跨部门的里程碑推不动,管理层怎么落地方案?要不要靠工具?

我们公司里里程碑责任人是虚拟团队的,人家有自己的KPI和排期,我作为项目负责人只能求着配合,每次都是临到节点才发现对方根本没排进来。也试过加点管理工具,但填得再齐,人不认账也没用。

跨部门推不动的根因通常不是工具,而是里程碑没有和部门负责人的考核、资源排期挂钩。落地我建议按四步走:第一步,把每个里程碑的交付方、验收方、影响方三类角色列出来,尤其是影响方,他们往往是隐性阻塞者;

第二步,在立项会上就把资源占用写进各部门的排期表,而不是等执行时临时借人,这一步需要管理层出面背书,否则项目负责人没有这个权限;第三步,用统一的项目管理平台把里程碑、依赖关系、阻塞项和升级状态放在同一个视图里,重点不是记录,而是让“谁挡了谁”在跨部门视野里可见,这比私下催办有效得多;

第四步,在月度经营会上把里程碑达成率作为部门协同指标公示,口径统一为按期达成里程碑数除以应达成里程碑数,延期需附原因分类,比如资源、需求变更、外部依赖、估算偏差,连续两个月同类型原因重复出现,就说明是机制问题而不是项目问题。

工具方面我的判断是:能自动关联依赖、能输出偏差趋势、能让非项目成员低门槛更新的就够用,不必追求功能全。工具只是把责任可视化,真正让它转起来的是管理层的资源授权和考核口径。

读者评论

马
马星宇

数据部分认同,但“价值兑现率”这个指标落地太难。交付后6个月的业务变化,怎么归因到某条里程碑?市场、竞品、销售政策都在动。我们试过挂进复盘,最后变成各业务线各写各的解释,管理层反而没法横向比较。与其追一个统一数字,不如先把证据包做扎实。

高
高思妍

完成百分比不能用”这条我保留意见。做硬件时把状态改成三值之后,团队不敢报中间态,明明只到七成也硬说在冲刺,风险暴露更晚。中间态未必不能用,关键是要求写清还差哪几条退出标准,但这对团队的表达能力要求很高,短期反而增加扯皮。

孔
孔沐阳

里程碑数量那段我有不同看法。我们一百多人,一级节点砍到十几个之后,各部门内部自己又长出一堆节点,因为不在一级清单里,没人复核退出标准,延期全藏在下面。管控能力弱的组织减少一级节点,可能只是把问题推到看不见的地方。

文章包含AI辅助创作:里程碑管理指南:管理层如何做好里程碑,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340455

赞 (0)
飞飞飞飞
节点延期管理方法大全:管理层里程碑协同管理落地清单
上一篇 2026年10月4日 下午1:29
里程碑关键节点全流程:管理层落地方案与一文讲清
下一篇 2026年10月4日 下午1:30

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
