资源评估怎么做?企业管理者协同管理:需求排期从0到1

资源评估最容易犯的错,不是算错了团队有多少人,而是把“有几个人”误当成“有多少可用产能”。一个看起来有 12 名研发、4 名测试的团队,扣除支持工作、会议、休假、维护和并行项目后,真正能投入新需求的容量可能不到账面人力的一半。需求排期从 0 到 1,关键不是把需求塞进日历,而是建立一套能说明“为什么做、谁来做、何时能做、做不完怎么办”的协同机制。本文给出一套可落地的资源评估方法,并用明确标注的情景模拟说明如何从资源盘点走到可执行排期。

一、先讲核心结论:资源评估不是数人头,而是判断可承诺容量

1. 先区分“名义资源”和“可承诺资源”

名义资源是组织架构或项目名单上的人数;可承诺资源,是在一段确定时间内,扣除已有工作、固定职责、必要协作和风险缓冲后,团队确实能拿来完成新工作的有效容量。排期应该基于后者,而不是前者。

例如,某团队有 10 名研发,按每人每月 20 个工作日计算,账面容量是 200 人日。但其中 25% 用于线上问题、技术维护和例行支持,15% 用于评审、沟通与团队事务,已有项目占用 90 人日,再扣除 10% 的风险缓冲,新增需求可承诺容量就不可能还是 200 人日。

我判断一份排期是否可信,首先看它有没有解释容量从账面数字到承诺数字的扣减过程。如果计划里只有“团队 10 人、需求 3 个、预计 4 周”,没有说明现有工作、角色约束和缓冲依据,那它更像愿望清单,而不是资源评估。

2. 排期要同时满足四个条件

一份可执行的排期,至少需要回答四个问题:需求是否值得做,工作量是否被拆到可估算,所需角色是否在同一时间可用,交付时间是否留出了真实的不确定性空间。这四个条件彼此牵制,不能只优化其中一个。

  • 价值:需求带来的业务收益、风险降低或合规价值,是否足以支持投入。
  • 工作量:工作范围是否清晰,估算是否包含设计、开发、测试、发布和验收。
  • 能力:关键岗位是否可用,是否存在单点依赖或跨团队等待。
  • 时间:承诺日期是否考虑依赖、变更、返工和缓冲,而不是只计算理想工时。

3. 先定约束,再谈优先级

管理者常常先讨论“哪个需求最重要”,再发现关键工程师被其他工作占满,测试环境也要排队。更有效的顺序是先识别硬约束:不可移动的合规节点、外部依赖、技能稀缺岗位、发布窗口和已对外承诺的日期;然后在可调整空间内比较价值与成本。

资源评估的产物不应只有一张甘特图。我更建议至少形成三项结果:容量账本、需求决策表和带风险说明的滚动排期。它们分别回答“能做多少”“为什么做这些”“计划变化时怎么调整”。

资源评估怎么做?企业管理者协同管理:需求排期从0到1

二、背景和真实场景:为什么需求排期总在执行中失真

1. 需求入口多,团队却只有一份真实产能

企业里常见的情形是:销售承诺客户功能,产品团队规划版本,运营提出增长需求,安全或合规团队提出整改,研发还要处理线上故障。每个入口都可能有合理性,但它们经常分别排期,最后争用同一批人。

这种问题并非简单的“沟通不够”。如果没有统一需求入口和资源视图,每个部门都只能看到自己的局部计划:销售看到客户日期,产品看到路线图,研发看到迭代任务,管理者却看不到这些承诺之间的冲突。于是团队表面上有多个优先级为最高的需求,实际上没有机制说明谁该让路。

2. 需求估算与人员安排常被拆成两次会议

不少组织先让业务方确认范围,再让技术团队估算,最后才询问谁有空。这样做会产生一种错觉:需求已经定了,只需要把人塞进去。但估算结果可能揭示出真正的约束,例如接口依赖未确定、某项能力只有一名工程师掌握,或测试工作集中在发布前一周。

我更倾向于把需求澄清、粗估和资源检查放在同一个决策链条里。并不是要求所有人参加一场冗长会议,而是让业务价值、范围边界、关键依赖和稀缺技能在承诺前被看见。越晚暴露约束,调整成本越高。

3. 管理者最容易误读“忙碌”

团队成员日程排满,并不等于资源利用有效。一个人可能同时挂着 5 个项目,每个项目都只分配少量时间,结果每天在切换背景、等待答复和重新进入上下文。相反,一个人日历上有空档,也可能因为承担线上值班或关键评审职责,不能被完整投入到新项目。

因此,资源评估不能只看“是否有空”,还要看工作连续性、上下文切换和依赖等待。尤其是架构、数据、安全、测试环境等稀缺资源,瓶颈往往不是全员平均忙不忙,而是某个环节能否按时接住工作。

4. 100 人以上组织更需要明确的协同边界

在中大型企业,团队之间通常有产品线、平台组、交付团队和共享职能。人员规模增长后,单靠管理者记忆很难掌握跨团队占用,口头承诺也更容易产生重复排期。此时需要把需求、团队、角色、依赖、里程碑放在同一套治理视图里。

例如,PingCode 可用于中大型企业及 100 人以上组织的需求与项目协同场景。对这类工具的评估重点不应停留在“能不能建任务”,而应检查它能否支撑需求流转、迭代计划、跨团队依赖、工作负载查看和管理决策。工具能帮助信息对齐,却不能替代优先级规则和责任边界。

选工具时,我会要求团队用一条真实需求走完整流程:从提出、澄清、评估、排期,到执行、变更和复盘。演示环境里功能齐全,不等于组织能稳定使用;真正要检验的是谁维护数据、冲突如何升级、计划变化后哪些视图会同步更新。

资源评估怎么做?企业管理者协同管理:需求排期从0到1

三、常见误区:看起来有计划,实际没有资源承诺

1. 把人数乘工作日,当成可用产能

“10 个人乘 20 天就是 200 人日”只得到日历上的理论总量,没有说明这 10 个人是否技能互补、是否同时可用、是否承担固定职责。团队中的产品、开发、测试、运维不能简单互相替代;一个需求需要的可能是 2 人日安全评审,而不是再多 10 人日开发时间。

另外,人日只是容量单位,不是交付价值的通用换算尺。不同岗位、不同复杂度和不同不确定性下,1 人日的产出并不等价。人日适合用于比较投入和占用,不适合拿来证明“只要加人就能按比例缩短工期”。

2. 用“百分之百利用率”证明管理效率

把每个人排满,短期看似没有闲置,长期却会把任何变动都变成延期。实际工作存在故障、评审、缺陷返修和临时决策;当系统没有缓冲时,一个小延误就会传导到后续任务。

我会把“忙碌程度”与“流动效率”分开看。忙碌程度回答资源有没有工作,流动效率回答需求从开始到完成用了多久、等待了多久。高利用率可能与长等待并存,尤其在瓶颈岗位过载、工作同时启动过多时。

3. 把所有需求都拆成工时,再按总量排序

总工时排序忽略了工作之间的先后关系和技能约束。一个 5 人日的任务可能需要架构师先决策,另一个 20 人日任务可以由多个小组并行推进。只看总量,容易把关键路径上的小任务误判为不重要。

更合理的排期会标出依赖关系、关键角色和等待点。工作量说明“要花多少”,关键路径说明“最早何时能结束”,二者不能混为一谈。

4. 估算精确到小时,却没有范围边界

如果需求验收口径还没定,估算到 37.5 小时并不会让预测更准确。数字越精细,越容易制造确定性幻觉。早期更适合使用区间估算,例如 8 至 13 人日,并注明区间背后的假设和未知项。

当范围、依赖和技术方案逐步明确后,再逐步收窄估算区间。精度应该随着信息成熟度提升,而不是一开始就用小数点包装不确定性。

5. 把工具里的“分配人数”当成可执行计划

任务上挂了负责人,不代表负责人有时间;项目看板上有日期,也不代表依赖团队确认了交付窗口。工具记录的是管理信息,数据质量取决于责任人是否更新、规则是否统一、冲突是否有人处理。

若团队把工具当作填表要求,往往会出现“计划看起来完整,实际消息仍靠群聊”的双轨运行。正确做法是定义最小必要字段、更新节奏和决策责任,再让工具承载流程,而不是让每个人重复录入同一信息。

6. 把缓冲理解成低效率

缓冲不是给团队留出无所事事的时间,而是对波动和未知的承认。没有缓冲的计划,一旦遇到故障或依赖延误,只能通过加班、缩范围或改日期来消化,成本最终由团队和用户承担。

缓冲应当透明,并说明用途。比如,交付风险缓冲用于处理估算误差,支持容量用于线上事件,依赖缓冲用于等待外部团队。把不同类型的缓冲混成一个“多留几天”,既难管理,也容易被随意占用。

资源评估怎么做?企业管理者协同管理:需求排期从0到1

四、专业判断逻辑:从需求价值到可执行承诺

1. 第一步:建立统一需求入口与必要信息

资源评估开始前,先让需求能够被比较。每项需求至少要有问题描述、目标用户或业务对象、预期结果、截止约束、验收条件、提出人和依赖信息。信息不完整并不意味着拒绝需求,而是先进入澄清状态,避免把猜测当成承诺。

我通常要求提出方说明“如果不做会发生什么”。这个问题能帮助区分真实紧急程度和表达上的紧迫感:若不做会造成合规违规或重大运营风险,优先级逻辑与“希望提升体验”显然不同。

2. 第二步:用价值、时效、风险和成本做排序判断

优先级不是单一分数,而是多个维度的权衡。可以先用定性等级进行快速筛选,再对进入候选队列的需求做更细的比较。重点不是制造一个看似科学的总分,而是让决策理由可解释、可复盘。

判断维度 需要回答的问题 常见证据 容易误判的地方
业务价值 解决什么问题,收益如何观察? 转化、成本、服务时效、客户留存等口径 把“高层关注”直接等同于可量化收益
时效约束 错过哪个日期会造成什么影响? 合同节点、活动窗口、法规期限、依赖排期 把希望尽快上线写成不可变截止日期
风险降低 不处理会增加什么概率或损失? 故障记录、审计发现、事故影响范围 没有风险等级,却用“风险很大”要求插队
成本与机会 投入会挤占哪些已承诺工作? 所需人日、关键岗位占用、延后项目的影响 只计算开发工作,遗漏测试、迁移和运维成本

3. 第三步:把工作拆到可估算、可验证的粒度

需求过大时,先拆交付切片,不要把估算会议变成猜总工期。一个好的切片能够独立验证价值或降低风险,拥有清晰的验收标准,也能在一个合理周期内完成。

拆分时,我会追问三个问题:最小可用结果是什么?哪些部分可以后续再做?哪些未知必须先通过技术验证或用户验证解决?若一个需求需要数月才能看到结果,常常说明范围边界或验证路径还不够清晰。

4. 第四步:按角色核算容量,不按平均人数核算

容量应至少拆成团队、角色和时间三个维度。团队总容量看起来充足,不代表关键角色有空。可用的核算表应标出研发、测试、产品、设计、数据、安全、运维等角色的需求占用,并明确哪些人是共享资源、哪些人是不可替代的瓶颈。

简化公式可以写成:某角色可承诺容量=计划工作日×该角色可投入比例-固定职责-已承诺工作-风险缓冲。这个公式不是为了追求数学精确,而是迫使团队把扣减项说清楚。

5. 第五步:确认依赖、关键路径和最早可交付时间

先后关系会决定日期。接口、数据、环境、审批、供应商交付和安全评审都可能形成等待。排期时应记录依赖方、交付物、确认日期、失败时的替代方案,而不是只在备注里写“依赖其他团队”。

如果某个依赖尚未确认,可以给出条件式计划:在某日期前拿到接口方案,则按计划进入开发;若未满足,则改用替代方案或顺延范围。条件式计划比无条件承诺更诚实,也更方便管理者及时决策。

6. 第六步:设置缓冲与变更规则

缓冲要对应风险来源,而不是统一加一个百分比。新技术、外部依赖多、需求边界不清、历史缺陷率高的工作,风险较大;重复性强、流程成熟、验收稳定的工作,估算区间可以更窄。

同时要约定变更规则:新需求进入后,是替换同等容量的工作、顺延日期,还是增加资源?如果没有预先说明,管理者往往默认“原来的都不动,新需求也要按时完成”,最终让团队以隐性加班承担决策成本。

资源评估怎么做?企业管理者协同管理:需求排期从0到1

五、具体案例与数据观察:把“要做很多”转成“承诺哪些”

1. 情景设定:一个跨部门产品团队的月度候选需求

以下案例为情景模拟,用于展示评估方法,不代表某家企业的真实项目数据。假设某企业产品团队服务多个业务部门,候选需求包括客户报表优化、权限整改、运营实验、接口升级和历史缺陷治理。团队有产品、研发、测试和数据等角色,研发人数最多,但真正限制排期的是测试容量与数据接口依赖。

初始讨论中,业务部门把 5 项需求都标为“本月必须完成”。如果按总估算人日简单排序,团队可能先做最小的报表优化;但从风险和依赖看,权限整改有合规期限,接口升级是运营实验的前置条件,历史缺陷治理则能减少后续支持成本。单纯按人日从小到大排序,会错过更重要的约束。

2. 先核算角色容量,而不是只看团队总量

角色 本月可投入容量 已有固定占用 新需求可分配容量 主要约束
产品 40人日 18人日 22人日 需求澄清与验收需提前参与
研发 120人日 72人日 48人日 接口与权限能力集中在少数成员
测试 40人日 22人日 18人日 回归测试窗口不能无限并行
数据 20人日 12人日 8人日 数据口径确认依赖业务方

表格中的数字同样是情景模拟。它的作用不是宣称团队精确到人日,而是揭示角色之间的容量差异:研发还剩 48 人日,但测试只剩 18 人日,数据只剩 8 人日。若 5 个需求都要在本月交付,瓶颈可能首先出现在测试和数据,而不是开发。

3. 用价值与约束形成取舍,而非平均分配

需求 估算范围 关键角色占用 价值或风险 评估建议

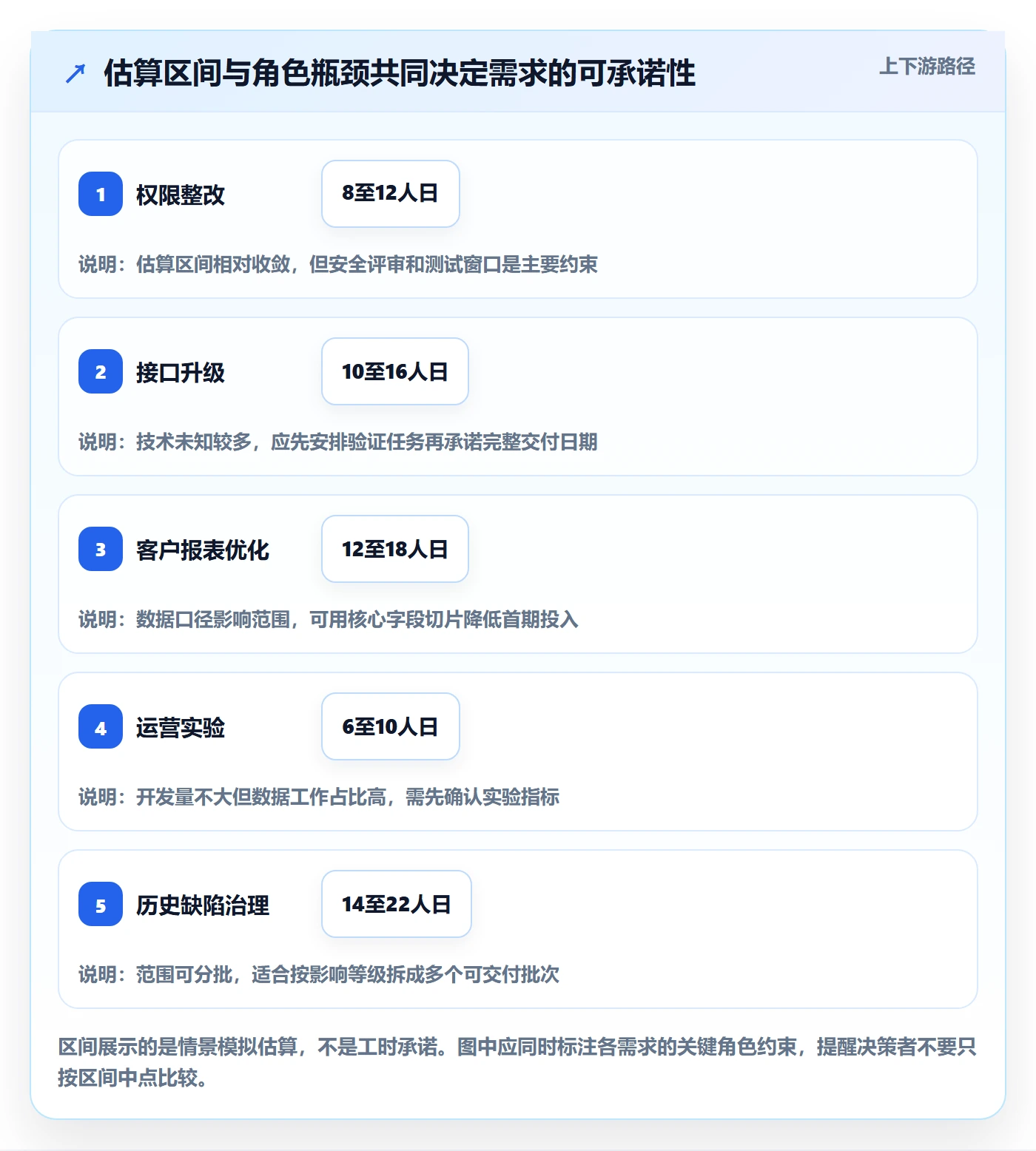

权限整改 研发8至12人日,测试4至6人日 安全评审与测试窗口 存在明确风险期限 优先安排,先确认验收边界
接口升级 研发10至16人日,测试3至5人日 接口负责人和数据团队 是后续实验的前置依赖 尽早做技术验证,设定依赖确认点
客户报表优化 研发12至18人日,数据4至7人日 数据口径与客户验收 可改善客户体验,期限可协商 先交付核心字段,扩展项进入后续版本
运营实验 研发6至10人日,数据5至8人日 实验设计和指标埋点 收益有不确定性,存在活动窗口 缩小实验范围,确认最晚启动日期
历史缺陷治理 研发14至22人日,测试6至10人日 回归测试与线上观察 可减少支持成本,但可分批 按高频、高影响缺陷切片治理

在这个情景里,我不会把“全部完成”作为默认目标,而会优先安排有明确风险期限的权限整改,并尽早完成接口升级的技术验证。客户报表可通过缩小首期范围保留核心价值,运营实验要在活动窗口前确认是否值得投入,历史缺陷则拆成高影响部分分批治理。

4. 用情景排期暴露决策代价

管理者可以把候选方案放在同一张表里比较:方案 A 保证所有需求都启动,但高并行造成测试排队;方案 B 限制同时进行的工作,优先完成风险项和关键依赖;方案 C 临时增加资源,但新增人员需要熟悉系统,短期未必立即形成有效容量。

这种比较能把“要不要加人”转成更具体的问题:新增资源能否补在瓶颈角色?何时能独立交付?是否会增加沟通与辅导成本?如果缺口在数据口径确认或外部审批,加开发人员并不能缩短关键路径。

资源评估怎么做?企业管理者协同管理:需求排期从0到1

5. 观察执行数据,校准下一轮估算

排期结束后,不能只问“有没有按期完成”。我建议至少记录需求从承诺到完成的周期、实际等待时间、返工占比、范围变更次数、关键角色被打断次数和计划外支持量。它们能帮助判断偏差究竟来自估算、依赖、质量还是需求变动。

例如,若多个周期都出现开发完成后测试等待时间偏长,问题可能是测试容量或工作流设计,而非研发估算偏低。若工作量总是因验收口径变化而扩大,改进重点应放在需求澄清。数据要用于定位系统性原因,而不是给个人贴效率标签。

数据观察最好按团队或工作类型分组。把不同复杂度、不同依赖和不同质量要求的需求混在一起求平均,会抹平关键差异。对管理决策有用的不是一个漂亮的平均数,而是能解释波动来自哪里的证据。

六、从 0 到 1 的落地步骤:先建立最小闭环,再逐步精细化

1. 第一个周期:只统一入口和字段

刚开始不要急着设计复杂评分模型。先把分散的需求入口收敛到一个可追踪队列,要求每项需求写清问题、目标、验收条件、提出人、期望日期及不可变原因。缺信息的需求标记为待澄清,不要用会议口头补充代替记录。

  1. 指定需求入口负责人,明确谁能提交、谁负责补齐信息。
  2. 保留需求来源和提出时间,便于识别长期积压及反复插队。
  3. 定义需求状态,例如待澄清、待评估、已排期、执行中、已交付和暂缓。
  4. 每周固定一次短评审,只处理需要决策的事项,不逐条朗读列表。

2. 第二个周期:记录角色容量与已有承诺

在入口稳定后,再盘点团队角色容量。先用粗粒度比例记录固定职责、支持工作和已承诺项目,持续几个周期后再根据实际记录修正。初期宁可使用清楚标注的区间,也不要假装已经掌握精确产能。

资源账本应有负责人和更新频率。若数据只在季度规划时填写一次,执行期间很快就会失真。对共享岗位,最好由资源负责人确认可用时间,不要由需求方直接把某个人的整周时间分配出去。

3. 第三个周期:引入依赖和关键路径评审

当团队开始有容量视图后,把依赖确认加入排期评审。每项关键依赖都应有明确对象、交付物、需要日期和失败时的处理方式。依赖不是备注栏里的一个词,而是可能改变交付日期的条件。

对高风险依赖,可以建立前置验证任务。例如接口方案未确定时,不必先承诺完整开发结束日期;可以先安排短周期技术验证,在验证结果出来后再更新估算区间。这既减少盲目承诺,也能尽早暴露不可行方案。

4. 第四个周期:建立变更与插队规则

插队不是绝对禁止,关键是让代价透明。新的高优先级工作进入后,应明确它替换哪项工作、影响哪些日期、由谁确认。若没有替换项,就说明新增工作会占用缓冲或产生额外负荷,不能只把它加到计划顶端。

对真正紧急的线上故障,可以设计快速通道,但要定期回看使用频率。如果快速通道每周都在用,它就不是偶发例外,而是日常工作的一部分,应纳入容量预算和根因治理。

5. 第五个周期:复盘预测误差,而不是追责数字

复盘时把计划与实际差异拆开:范围变化、依赖等待、返工、缺陷、支持事件、估算偏差和人员缺席。每类原因都对应不同改进动作。只有当误差来自重复出现且可控的估算偏差时,才需要调整估算方法;若误差来自外部审批,就应改善依赖治理。

不要把预测偏差直接等同于个人绩效。为了让数据反映真实情况,团队成员必须敢于更新不确定性、报告阻塞和修正计划。若每次更新坏消息都会受惩罚,资源数据很快就会变成管理者想看到的数字。

资源评估怎么做?企业管理者协同管理:需求排期从0到1

七、不同情况下的行动建议:按组织成熟度和约束选择方法

1. 团队规模较小、需求变化频繁

小团队不必先上复杂的容量模型。可以用一张共享表或轻量看板,记录需求价值、负责人、估算区间、依赖、状态和下一决策日期。重点是限制同时进行的工作,并建立每周一次的优先级校准。

当需求变化频繁时,采用短周期承诺和滚动计划更合适。不要把远期每一项任务都排到具体日期;远期只保留方向和容量预留,临近执行时再细化。这样既能保持方向稳定,也能避免计划频繁推倒重来。

2. 中大型企业、多团队共享资源

多团队环境应建立统一的需求分类和容量口径,但不必强迫每个团队采用完全相同的估算方式。共同规则应聚焦于字段定义、优先级决策、依赖升级和状态同步;团队内部可以保留适合自身工作类型的估算单位。

共享角色需要明确服务边界和服务能力。例如,安全评审团队每周期可处理多少项、需要提前多久预约、紧急事项由谁批准。没有服务规则时,资源冲突就会转化为私下协调和关系排序,管理者也难以判断真实瓶颈。

3. 有硬性法规、合同或活动日期

硬截止日期需要反向排期,先确定最晚完成日期,再倒推验收、测试、发布、审批和依赖交付时间。要把“业务希望日期”和“失去价值的最晚日期”分开记录,因为两者对应不同的风险判断。

对于必须按期完成的工作,应同步定义范围底线与降级方案。若资源不足,提前确定哪些功能可以后移、哪些必须保留,远比临近发布时临时砍功能更稳妥。重要节点还应准备回退方案和负责人。

4. 工作量不确定、技术风险较高

高不确定工作不适合直接给出单一交付日期。先安排探索、原型、数据验证或技术验证,以较小投入换取关键信息。验证阶段的成功标准不是“写了多少代码”,而是是否缩小了估算区间、确认了方案可行性或排除了高风险路径。

如果验证后仍有显著不确定性,可以采用分阶段承诺:先承诺下一阶段的目标和资源,待证据增加后再承诺后续范围。这样管理者仍能控制投入,却不会把未知伪装成确定计划。

5. 线上支持和突发工作占比较高

如果计划外支持持续挤占项目工作,就应把它作为容量的一部分,而不是每次都解释为“特殊情况”。可以按历史周期观察支持工作量及波动,预留轮值容量,并识别重复故障的根因治理机会。

当支持量突然上升时,管理者要明确调整机制:减少新需求启动、暂停低价值工作,或安排专门的故障治理周期。长期依靠少数人临时救火,会让这些人无法参与计划工作,也会掩盖系统性质量问题。

八、不同情况下的取舍:没有一种排期能同时最大化一切

1. 追求更快交付,还是降低并行度

增加并行工作可以让更多需求看起来“已经启动”,但未必能让更多需求更早完成。减少并行度会让部分需求暂时等待,却可能让关键工作更连续地通过瓶颈。选择取决于工作依赖、角色结构和等待成本,而不是单纯追求看板上有多少任务在进行。

如果团队经常出现大量半成品、评审排队和测试拥堵,我会优先尝试限制在制品;如果任务之间确实互不依赖,且角色容量充足,适度并行才有意义。要用完成周期和等待时间验证,而不是凭忙碌感判断。

2. 追求估算精度,还是保留灵活空间

早期需求信息不足时,精细估算会消耗会议时间,却无法消除不确定性。此时应使用区间和假设,随着验证结果逐步收窄。若工作高度重复、边界稳定,精细估算才可能带来实际帮助。

管理者需要的是足以做决策的精度,而不是所有任务都精确到小时。若不同估算结果不会改变优先级或资源选择,就没有必要继续追求更细的数字。

3. 增加人员,还是缩小范围

增加人手适用于工作可以拆分、有人能够有效带教、瓶颈确实是可扩展的执行容量,并且新成员能在目标周期前形成产出。若主要约束是业务决策、外部审批、架构判断或测试环境,增加开发人数可能只会加大沟通成本。

缩小范围常常比加人更快,但前提是能保留最小业务价值和风险控制。切范围不能只删掉“看起来不重要”的工作,还要确认依赖、数据完整性、安全要求和验收标准仍然成立。

4. 保护已承诺项目,还是响应高价值新机会

当新机会出现时,不能只比较新需求价值,还要算出被挤占工作的代价。若新需求能显著降低重大风险或抓住不可复现的窗口,调整计划可能合理;若只是优先级表达变强,继续插队会损害整个排期体系的可信度。

我建议在管理评审中同时展示“加入什么”和“因此延后什么”。只展示新增价值、不展示机会成本,会让决策看起来没有代价,最终把所有代价留给执行团队消化。

5. 集中规划,还是团队自主排期

集中规划有利于跨部门权衡和统一资源分配,但容易离一线工作太远;团队自主排期有利于利用技术判断,却可能忽视公司级优先级和共享资源冲突。较稳妥的做法是分层决策:组织层确定目标、边界和资源约束,团队层决定拆分、执行顺序和实现路径。

管理者不需要亲自决定每个任务怎么做,但必须对资源冲突、优先级冲突和不可变日期作出明确决策。团队也不应把所有不确定性向上推,而应提供可选方案、影响范围和建议判断。

九、结尾:资源评估的价值,是让承诺有边界、变化有代价

1. 从“排满日历”转向“管理可承诺容量”

资源评估不是一次性算出一个永远正确的数字,而是持续修正的管理机制。它把需求价值、团队能力、角色瓶颈、依赖关系和不确定性放在同一张决策桌上,让组织知道当前能承诺什么、不能承诺什么,以及改变决定要付出什么代价。

我最看重的不是计划看起来有多完整,而是计划能不能解释现实:为什么这个需求优先,为什么这个日期可信,哪项工作会被替换,出现什么信号时需要调整。能回答这些问题,排期才从“写出来的计划”变成“团队共同维护的承诺”。

2. 下一步先做三件小事

如果组织还没有成熟的资源评估机制,不必先采购复杂系统或设计庞大评分表。先用一个周期统一需求入口,再盘点关键角色容量,最后挑出一项真实需求跑完澄清、估算、依赖确认、排期和复盘。

  • 选定一个团队和一个月度周期,限定试点范围。
  • 记录需求输入、已有工作、角色容量和风险缓冲,所有假设都显式标注。
  • 周期结束后比较计划与实际,找出最大的等待、返工或变更来源,并只优先改进一两个根因。

资源评估最重要的独特视角,是把“人是否忙”改成“价值是否顺利穿过瓶颈”。当组织能看见瓶颈、尊重缓冲、公开取舍,并允许依据证据调整承诺,需求排期才真正完成从 0 到 1。

常见问题解答(FAQ)

1. 资源评估怎么做,才能让需求排期不只是拍脑袋?

我负责协调产品、研发和测试时,经常遇到各部门都说“这件事很急”,最后排期还是靠谁声音大。我想知道,资源评估到底应该先收集哪些信息,才能把需求排期从口头承诺变成可讨论的计划?

先把需求拆成可估算的工作项,再核对每项的工作量、所需角色、前置依赖和期望时间。不要只问“需要几个人”,还要问“需要什么技能、在哪段时间投入、是否会被其他工作打断”。例如,一个需求预计需要研发 8 人日、测试 3 人日,但研发只能在两周后投入,那么它并不能因为总工时不大就被安排到本周交付。

资源评估的产物应是带有假设和风险的排期草案,而不是一个孤立的日期。

2. 团队容量怎么计算,才能避免把所有工作时间都排满?

我以前按每人每周 5 天来排任务,排出来的计划看上去很整齐,实际却总被会议、线上问题和临时需求打乱。我不确定团队容量应该预留多少缓冲,也担心预留太多会显得效率低。

可先用可用工作日减去固定会议、值班和已知休假,再乘以一个可持续投入比例。举例:5 人团队一周名义容量为 25 人日,扣除 5 人日的会议和值班后,可用 20 人日;若团队近期频繁处理线上问题,可先按 80% 排入承诺工作,即 16 人日,其余作为变更缓冲。

这里的比例不是行业标准,应按过去 4 至 8 周的中断记录校准。若实际完成量长期低于承诺量,先检查估算口径和中断来源,不要简单归因为个人效率。

3. 多个部门争抢同一批资源时,需求优先级怎么定?

我遇到过销售承诺、合规整改和内部优化同时挤进研发排期的情况,每个需求都有看似合理的紧急理由。我想找一种让各部门都能理解的排序方式,而不是开会讨论到最后仍由管理者临时拍板。

把“重要”拆成可比较的依据:业务影响范围、时间窗口、风险后果、预计投入和依赖关系。可采用简单评分表,例如每项按 1 至 5 分记录影响、时限和风险,再除以预计人日;但分数只用于暴露取舍,不应伪装成精确答案。合规硬期限或重大故障通常需要单独标记,不能与普通优化需求机械比较。

会议上应明确记录被延后的需求、延后原因和重新评估日期,这比只公布一份排序更能减少后续争议。

4. 需求排期从 0 到 1,应该用什么节奏持续校准?

我担心排期表做完后很快就过时:依赖方延期、估算变化或新需求进来,原计划就没人再相信。我想知道从首次评估到执行期间,哪些信号值得触发调整,团队又该多久复盘一次?

先建立轻量节奏:每周核对容量、进度和阻塞项;每两到四周重新审视尚未开始的需求;发生关键依赖延期、范围明显变化或紧急线上事件时,立即评估受影响的交付,不必等到固定会议。建议同时观察计划完成率、临时插入工作量和阻塞等待时间。

例如连续三周计划完成率低于 70%,且主要原因是临时任务,就应降低承诺容量或设置明确的紧急事项入口,而不是继续把更多工作塞进排期。排期的价值不在于一次预测准确,而在于变化发生时能说清楚谁受影响、为什么调整、下一步怎么做。

核心关键词

读者评论

袁
袁星宇

以前排期也会按人数乘工作日计算,执行后才发现测试、评审和线上支持占了不少时间。把可承诺容量单独算出来更接近实际,但扣减比例最好用几轮迭代数据校准,不能直接照搬示例。

谢
谢一凡

统一需求入口确实能减少各部门各自承诺的问题,不过真正难的是谁有权调整优先级、谁负责更新状态。某项目管理平台只能提供视图,若没有固定评审和升级机制,最后还是会回到群聊里协调。

叶
叶云舟

文章把人日和交付周期区分开很有必要。实际项目中,关键岗位只有一两个人时,即使总工作量不大,也可能被依赖和等待拖慢。排期时除了看总量,还应明确瓶颈角色和替代方案。

文章包含AI辅助创作:资源评估怎么做?企业管理者协同管理:需求排期从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/506611

赞 (0)
飞飞飞飞
需求排期资源评估教程:企业管理者风险控制,避坑指南
上一篇 49分钟前
迭代规划流程与规范:企业管理者需求排期风险控制关键指标
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
