关键节点流程与规范:研发团队里程碑实操方法关键指标

2023 年我接手一个约 180 人的研发组织做交付流程诊断,第一个月翻完 11 个在建项目的里程碑台账,发现一个非常刺眼的数据:被标记为“已达成”的里程碑里,有 43% 在两周内被下游团队判定为不可用,测试环境跑不通、接口契约没同步、埋点字段缺失、回滚脚本从没演练过。甘特图上的菱形全部按时亮起,版本却连续三个季度发不出去。更讽刺的是,这个团队的里程碑按时达成率在周报里长期维持在 90% 以上。

问题不在于团队不努力,而在于他们把里程碑理解成了“日历上的一个日期”,而不是“一条可以被第三方验证的状态断言”。这篇文章我想把里程碑这件事拆到底:关键节点该设在哪、流程与规范怎么写、用哪些指标衡量、不同规模的团队该怎么取舍。里面所有数据都来自我参与过的项目复盘,不是教科书上的通用模板。

一、先把结论说透:里程碑是状态断言,不是日期

如果只能记住一句话,我希望是这句:里程碑的价值不在于“那天到了没有”,而在于“那天能否被一个不在项目里的人独立验证为真”。这句话一旦成立,你后面所有的流程设计和指标选择都会自动收敛。

1. 好里程碑的三个硬特征

我带团队评审里程碑时,会拿三个问题去卡每一个节点。这三个问题回答不了,这个节点就不该被写进计划。

  • 可验证:验证方式必须是客观事实,而不是某人说“差不多了”。比如“支付网关 8 类异常码全部返回预期结果”可验证,“支付链路基本打通”不可验证。
  • 可拒收:必须有明确的拒收条件和拒收后的处置路径。一个不能被拒收的里程碑,本质上是通知而不是节点。
  • 可追溯:达成的证据要能回放到具体时间、具体人、具体产物版本。半年后有人问“当时凭什么说联调完成了”,要能翻出来。

2. 关键节点应该设在哪几条线上

很多团队的问题是节点乱设,研发内部设一堆,跨团队一个没有。我的经验是,关键节点只需要沿着四条线布:需求冻结线、技术就绪线、集成验证线、发布就绪线。每条线上不超过三个节点,多了就是自欺欺人。

需求冻结线的核心是“范围不再新增”,技术就绪线的核心是“关键路径的技术不确定性已消除”,集成验证线的核心是“跨模块真实数据流跑通”,发布就绪线的核心是“可回滚、可观测、可应急”。这四条线对应的是四类完全不同的风险,不能混在一张表里管理。

3. 五个必须盯住的关键指标

指标选错了,规范就会变成形式主义。我通常只保留五个,每个都有明确口径,避免各团队自由发挥。

指标 口径定义 健康区间(我的经验值) 异常信号
里程碑实质达成率 准出条件全部满足且下游无返工的节点数 / 计划节点总数 80%-90% 长期高于 95% 说明口径太松
准出一次通过率 首次准出评审即通过、无遗留项的节点占比 60%-75% 低于 40% 说明上游准备严重不足
延期发现提前量 从识别出偏差到节点计划日期之间的平均天数 ≥ 7 天 低于 3 天等于没有预警能力
跨团队依赖就绪率 节点启动时外部依赖已交付的比例 ≥ 90% 低于 75% 说明依赖管理形同虚设
节点后返工率 节点达成后 2 周内因质量问题回退的工作量占比 ≤ 15% 高于 25% 说明里程碑是“纸面达成”

注意第一个指标。我见过太多团队把“实质达成率”做到 98%,然后产品照样出不去。后来一看口径,他们把“部分完成”也算达成了。指标本身不造假,造假的是口径。

关键节点流程与规范:研发团队里程碑实操方法关键指标

二、背景与真实场景:里程碑是怎么一步步失效的

讲方法论之前,我想先讲三个我亲身参与过的场景。它们分别对应硬件软件混合、互联网快速迭代、强合规私有化交付三种典型环境,失效原因各不相同,但底层规律惊人一致。

1. 场景一:200 人软硬混合团队,“联调完成”说了三个月

这个项目的 M3 节点叫“软硬件联调完成”,计划日期是 3 月 15 日。3 月 15 日当天,硬件团队说固件已烧录,软件团队说驱动已适配,双方都认为可以打勾。

但真正的问题是:没有任何一方定义过“联调完成”到底意味着什么。是能通电?能通信?还是能在真实工况下连续运行 72 小时无丢包?三个理解同时存在,所有人对同一个词的理解都不一样。

结果这个节点被反复“达成”了四次,每次都因为下游验证失败而回退。真实的联调完成时间比计划晚了 71 天,而管理层直到第 60 天才第一次听说有问题。

2. 场景二:SaaS 公司的“版本火车”,被一个埋点拖停两周

这家公司采用固定发版节奏,每两周一个版本,里程碑就是发版日。听起来很规范,但他们没有为发版日设置准出条件,只有一个模糊的“功能验收通过”。

有一版卡在一个数据埋点字段上:产品要看某个漏斗的转化率,但埋点方案在版本中期才补,客户端已经封版。为了这个字段,版本硬生生推迟两周,后面两个版本全部顺延,节奏彻底乱掉。

这个案例的教训不是“埋点要早做”,而是 发版这个动作本身没有被拆解成可验证的准入清单。如果当时有一份“发布准出清单”,明确列出数据可用性、监控覆盖、回滚预案,这个字段在封版前就会被拦下来。

3. 场景三:金融私有化交付,审计时才暴露节点造假

这是一个私有化部署项目,客户要求按节点提交交付证据。团队为了赶验收,把“压力测试完成”这个节点提前打了勾,实际压测只跑了单机场景。

半年后客户做容量规划复测,集群场景下的性能数据全线不达标,追溯交付文档才发现当时的测试报告只有三个指标、没有集群拓扑。里程碑造假的成本不会消失,只会延后并且放大。这次事故直接导致项目二期被暂停整改。

4. 三个场景的共同规律

把这三个案例的复盘记录放一起看,会得到一个不太体面但很有用的结论:里程碑失效几乎从来不是执行力问题,而是定义问题。

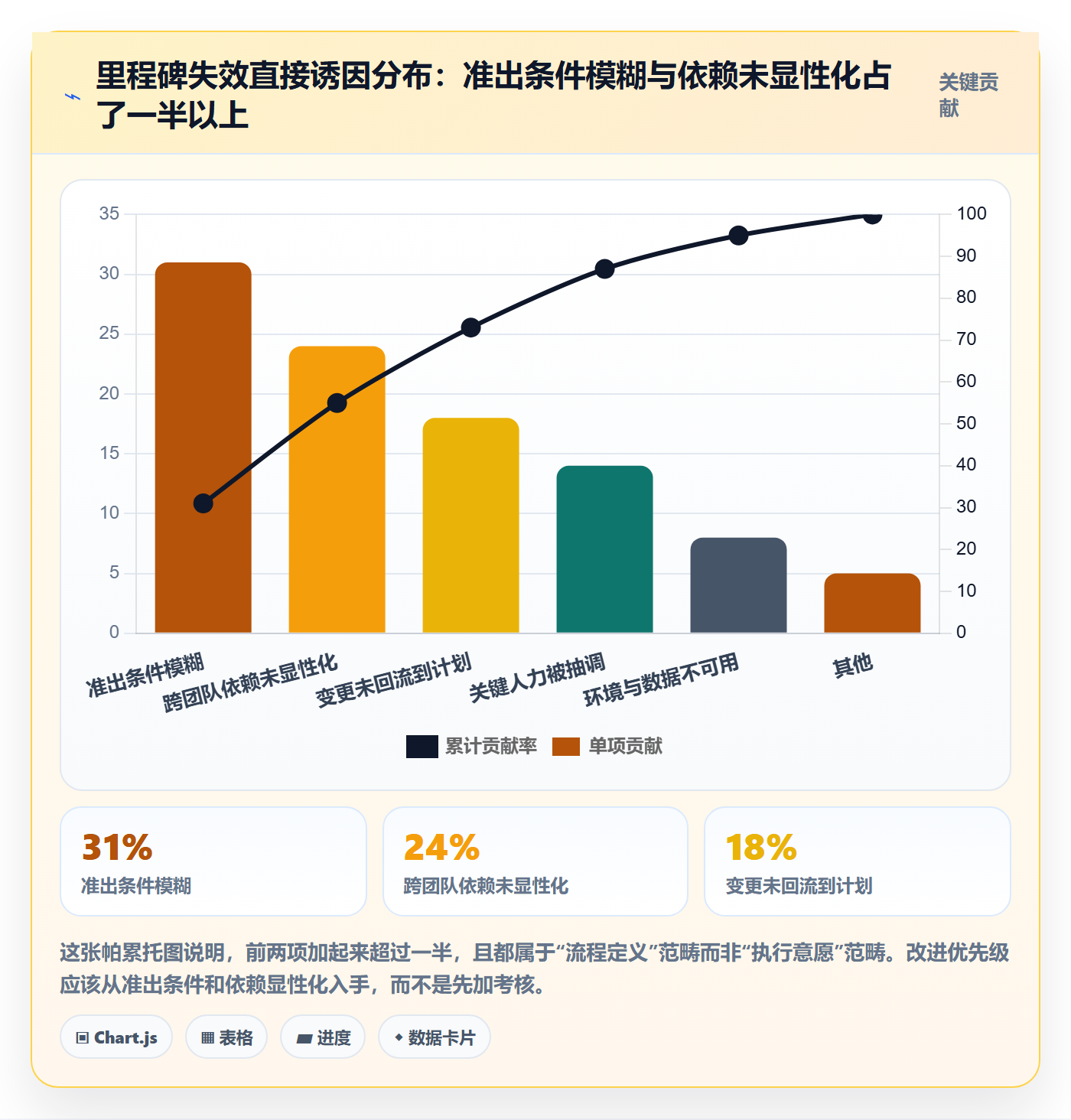

我在若干次复盘中统计过里程碑失败的直接诱因,按出现频次排序,前六项占了将近九成。这个分布很有代表性,也直接决定了后面流程规范该往哪里使劲。

关键节点流程与规范:研发团队里程碑实操方法关键指标

三、拆解六个常见误区

下面这六个误区,我在不同团队里反复见到。它们单看都不致命,叠加起来就会形成一个“看起来很规范、实际上完全失控”的里程碑体系。

1. 误区一:把甘特图上的菱形当里程碑

甘特图的菱形只是一个时间标记,它不携带验证信息。真正的里程碑应该是一个数据对象,包含准出条件、责任人、依赖项、证据清单、当前状态、偏差记录。

我见过最典型的表现是:计划评审时大家讨论菱形位置讨论得很热烈,但没有人问“这个菱形达成时,我们凭什么判断”。讨论日期分配的时间远多于讨论验证标准的时间,这个团队一定会在后期付出代价。

2. 误区二:里程碑越多越可控

有个 60 人的团队,一个 8 周版本设了 27 个里程碑。平均每两天一个节点,结果就是所有人都在准备节点材料,没人干活。

里程碑密度的临界点在哪里?我的经验是:单个版本的里程碑数量不应超过团队人数的平方根再乘以 1.5。60 人对应大约 11-12 个节点,27 个明显超标。超过这个密度,管理成本会超过它带来的可控性收益。

关键节点流程与规范:研发团队里程碑实操方法关键指标

3. 误区三:用百分比完成度汇报

“这个模块完成了 80%”,这句话在工程上几乎没有信息量。80% 的完成度到底是指代码写完、自测通过、还是联调通过?不同人给的答案可能相差三周工作量。

更麻烦的是,百分比会给人一种“进度在持续推进”的错觉。真实情况往往是:从 80% 到 90% 花了三天,从 90% 到 100% 花了三周。完成度曲线在尾部会急剧变平,而百分比汇报恰好掩盖了这个拐点。

替代方案是用“剩余工作量的绝对估算”加“已完成的可验证清单”。宁可说“还剩 6 个异常码未覆盖、压测未做”,也不要说“完成 80%”。

4. 误区四:把评审会本身当成里程碑

“需求评审通过”是一个会议结果,不是一个交付状态。会议开完了,需求文档可能还停留在草稿箱,接口契约还没更新,关联的上下游也毫不知情。

正确的写法是把会议结果转化为可验证状态:“需求文档版本 v2.3 已发布且 7 个工作日内无新增变更请求”。会议只是达成这个状态的手段之一。

5. 误区五:里程碑只对管理层可见

有些团队把里程碑状态做成管理层的专属看板,一线团队看不到上下游节点的真实状态。这直接导致依赖管理失效,你没法对一个你看不见的节点做提前准备。

里程碑状态应该是全员可读的公共信息,敏感信息可以通过字段级权限控制,但节点本身的状态、责任人、当前偏差必须公开。透明是提前预警的前提。

6. 误区六:延期就加人

这是最经典的反模式。里程碑延期后从其他项目调人支援,短期看增加了投入,实际结果是新人需要熟悉上下文,原有成员还要分出精力做交接,净产出在两周内往往是负的。

更合理的动作是按顺序做三件事:先砍范围,再调依赖,最后才考虑加人。而且加人必须配合明确的任务边界,不能只是“来帮忙”。

四、专业判断逻辑:准入、准出与偏差管理的完整规范

前面讲的是“不该怎么做”,现在讲“该怎么做”。这一节是我实际用过的里程碑规范框架,可以直接拿去改造,但要注意不同规模团队的裁剪方式在第六节。

1. 里程碑分级:不是所有节点都值得同等对待

我的做法是把里程碑分成三级,管理强度差异很大。很多团队的问题是把所有节点都按最高标准管,结果重点节点也被稀释了。

  • L0 战略级节点:对客户承诺或公司经营目标有直接影响的节点,通常一个季度不超过 3 个。要求书面准出材料、跨部门评审、偏差必须上报到经营层。
  • L1 交付级节点:决定版本能否按期发布的关键节点,一个版本 3-5 个。要求准出清单 + 自动化门禁 + 项目级偏差处置。
  • L2 执行级节点:团队内部用于节奏对齐的节点,数量可以多一些。只要求状态可见、偏差自处置,不要求正式评审。

2. 准出条件怎么写才不沦为形式

准出条件是整套规范的灵魂。我判断一份准出条件写得好不好,只看两条:能不能被自动验证,以及被人为放宽时会不会立刻露馅。

下面这份是我在真实项目里用过的配置片段,脱敏后可以直接参考。它的特点是每一条都能追溯到具体产出物,且有明确的可自动化部分。

milestone:
id: M2

level: L1

name: "支付链路端到端联调完成"

owner: "支付域技术负责人"

planned_date: "2025-04-18"

exit_criteria:

hard: # 任一不满足即判定未达成,不允许"基本通过"

"支付网关 8 类异常码全部返回预期结果,附自动化用例执行报告"

"压测 P95 延迟 = 98%"

"静态扫描阻断级问题数 = 0"

"上游依赖节点状态 = 已交付"

reject_policy: "硬条件不满足即判定未达成,需重新排期;连续两次准出失败自动升级为 L0 关注事项"

evidence_retention: "证据包归档至项目知识库,保留至版本发布后 12 个月"

这里有两个细节值得强调。第一,硬条件和软条件必须分开。如果全是硬的,团队会为了过关而造假;如果全是软的,节点就失去约束力。第二,reject_policy 里必须写明“连续失败”的升级路径,否则节点会陷入反复延期的死循环。

关键节点流程与规范:研发团队里程碑实操方法关键指标

3. 偏差管理:从“事后救火”到“提前取舍”

里程碑真正的价值在偏差管理,而不是在打勾。我要求所有 L0 和 L1 节点必须做滚动偏差预测,而不是到了当天才报“未完成”。

偏差分三档处置,这个分档是我反复调整后觉得最实用的:

  1. 黄色偏差(预计延迟 1-3 天):节点责任人自行调整,但在状态看板上标记,周会同步。
  2. 橙色偏差(预计延迟 4-10 天):项目级介入,必须给出范围裁剪或依赖调整方案,48 小时内决策。
  3. 红色偏差(预计延迟 > 10 天或影响 L0 节点):升级到经营层,讨论是否调整对外承诺。

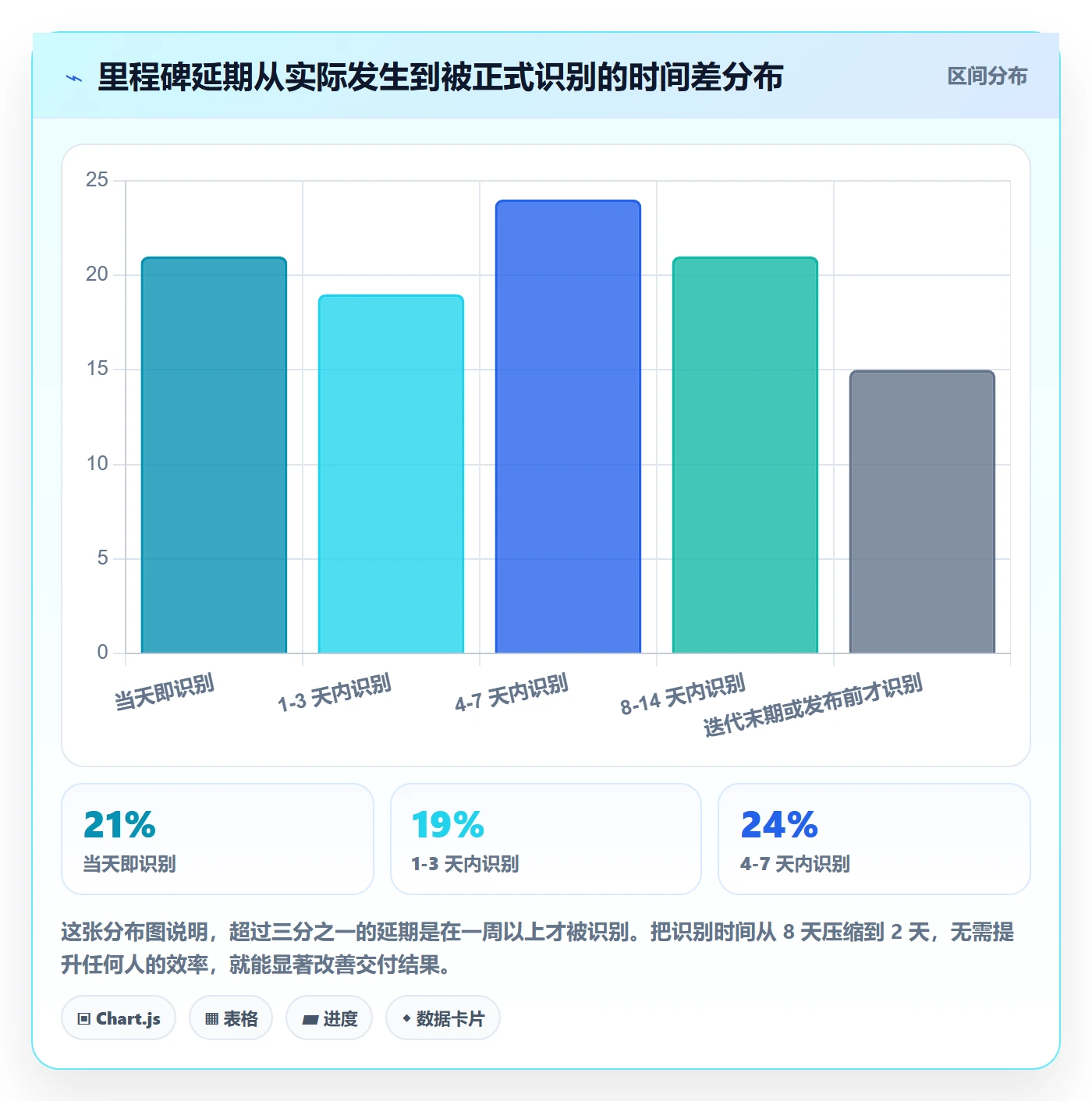

关键点是偏差必须在“预计”阶段就被识别。如果每次都等到节点当天才发现没完成,那这套体系就只是把延期记录下来而已。这也是为什么“延期发现提前量”这个指标比“达成率”更能反映管理水平。

关键节点流程与规范:研发团队里程碑实操方法关键指标

4. 指标口径表:避免各团队自由发挥

指标一旦没有统一口径,跨团队对比就会变成吵架。我通常会在规范文档里附一张口径表,要求所有团队按同一算法上报。

指标 计算方式 统计周期 责任人
实质达成率 硬条件全满足的节点数 / 计划节点数 每版本 项目经理
准出一次通过率 首次评审通过且无硬性遗留的节点数 / 参与评审节点数 每版本 质量负责人
延期发现提前量 Σ(计划日期 − 首次标记风险日期) / 出现偏差的节点数 每月 项目经理
依赖就绪率 节点启动时已交付的外部依赖数 / 计划依赖总数 每节点 节点责任人
节点后返工率 节点达成后 14 天内回退工作量 / 节点总工作量 每版本 技术负责人

五、案例与数据:一个 300 人研发组织的 9 个月改造

这一节我讲一个完整的落地案例,数据来自 2023 年下半年到 2024 年上半年的一段实际工作。团队规模约 300 人,分 5 条产品线,跨 3 个地域,属于典型的中大型研发组织。

1. 改造前的基线:看起来很忙,实际上很乱

改造前,这个组织的里程碑管理主要靠 Excel 加周报。每条产品线自己维护一张表,格式各不相同,汇总到管理层需要专人手工合并,平均每周花 8.5 小时。

更麻烦的是依赖关系完全靠口头沟通。有一次 A 产品线要用的公共组件,B 产品线其实已经延期两周了,但 A 团队直到自己节点当天才发现,导致整个版本顺延。

改造前的关键指标基线大致是这样:里程碑按时达成率 68%(按宽松口径),需求返工率 27%,季度内版本延期次数 5 次,跨团队依赖在节点启动时的就绪率只有 71%。

2. 做了什么:三件事,分三个阶段推进

第一阶段(第 1-2 个月)只做了一件事:把里程imple 定义标准化。为 5 条产品线统一了里程碑分级、准出条件模板和指标口径。这一阶段没有引入任何工具变更,纯粹是规范对齐。

第二阶段(第 3-5 个月)开始做依赖显性化。所有 L1 以上节点必须登记外部依赖,包括依赖方、承诺日期、当前状态。依赖不再是“我跟他打过招呼了”,而是一条有责任人和状态的数据。

第三阶段(第 6-9 个月)做工具层面的自动化。这一步我们选择了 PingCode 作为研发管理平台,主要考虑三点:一是它面向中大型组织和 100 人以上团队的设计定位与我们的规模匹配;二是支持私有化部署,满足我们对代码和项目数据不出内网的要求;三是支持从 Jira 平滑迁移,我们原本有大量历史项目数据需要保留。

迁移过程比我预想的顺利。我们把历史版本的里程碑、需求、缺陷按项目维度批量导入,保留了原有的编号和关联关系,团队几乎没有经历重新录入的痛苦。真正花时间的是把原来 Excel 里的准出条件规则转化成平台里的门禁配置。

3. 数据结果:9 个月后的对比

改造前后的核心指标变化,我整理成了下面这张表。需要说明的是,按时达成率在改造初期其实是下降的,因为口径收紧暴露了之前被掩盖的问题,这一点在推行规范时要有心理准备。

指标 改造前 改造后(第 9 个月) 变化
里程碑按时达成率(严格口径) 68% 89% +21 个百分点
准出一次通过率 37% 69% +32 个百分点
延期发现提前量 2.4 天 13.1 天 +10.7 天
跨团队依赖就绪率 71% 93% +22 个百分点
节点后返工率 29% 12% −17 个百分点
季度版本延期次数 5 次 1 次 −4 次

除了交付指标,流程本身的成本也明显下降。手工状态收集从每周 8.5 小时降到 1.2 小时,准出评审的材料准备从平均 14 小时每个节点降到 5 小时,主要原因是证据包可以自动归档,不用再手工整理截图和报告。

关键节点流程与规范:研发团队里程碑实操方法关键指标

关键节点流程与规范:研发团队里程碑实操方法关键指标

4. 工具层的落地细节与踩坑

工具选型上我踩过的最大的坑,是先上工具、后理规范。我们一开始差点直接采购平台然后配置节点,后来忍住了,先把准出条件写清楚,再去看工具能不能承载。

第二个坑是权限设计。里程碑状态全员可见之后,一开始出现了团队之间相互指责的情况。后来我们调整了策略:状态和偏差公开,但根因分析和责任人细节只在项目组内可见,管理层看到的是经过脱敏的趋势数据。这个平衡很微妙,但很重要。

第三个经验是迁移不要追求一次到位。我们分了三个批次,先迁 L1 节点,再迁 L2,最后迁历史归档数据。第一批迁完运行了两周,修正了十几个配置问题,后面两批就顺畅了。

六、不同情况下的行动建议

规范没有万能解。下面按团队规模给出我的具体建议,你可以直接找到自己那一档。

1. 20 人以下:只保留两个硬节点

这个规模下,沟通成本极低,过度规范只会拖慢速度。我建议只设两个硬节点:需求冻结和发布就绪。中间的联调、测试全部作为 L2 执行级节点,只要求状态可见,不做正式评审。

准出条件可以极简,每个节点不超过三条,重点是明确“什么时候算完成”。指标只盯一个:发布后的返工率。其他指标在这个规模下统计成本大于收益。

2. 20-100 人:把依赖显性化作为第一优先级

这个规模的团队开始出现跨小组依赖,但还没有复杂到需要分级管理。我的建议是先把依赖登记做起来,每个 L1 节点必须写清依赖方和承诺日期。

准出条件建议硬软分开,硬条件 3-5 条,软条件不限但有限期。指标看板建议放三个:实质达成率、依赖就绪率、延期发现提前量。这三个指标能覆盖这个阶段 80% 的风险。

3. 100-500 人:必须做里程碑分级,必须上工具

到这个规模,人工统计已经不可行了。里程碑必须分成 L0/L1/L2 三级,管理强度差异化。同时建议引入支持私有化部署的研发管理平台来承载节点、依赖和门禁,比如 PingCode 就是我在这个规模段实际用过的选择,主要优势是跨项目依赖视图和自动化门禁配置能力。

这个阶段要特别注意的是不要一次性把规范推到所有团队。我的做法是先选两条产品线试点三个月,拿到数据后再推广,阻力会小很多。

关键节点流程与规范:研发团队里程碑实操方法关键指标

4. 500 人以上或多产品线:做减法比做加法重要

这个规模的组织通常已经有了一套流程,问题不是缺规范,而是规范太多。我的建议是先做一轮节点精简,把 L2 节点砍掉一半,把 L1 节点的准出条件从平均十几条压到 5 条以内。

另一个必做动作是建立统一的里程碑数据中台,所有产品线的节点状态自动汇总,管理层看到的是同一套口径。如果各产品线还在手工报表,那数据一定是不可信的。

5. 强合规或私有化交付场景:证据链优先

这类场景下,准出条件的重点不是进度而是证据完整性。我建议每个 L1 节点的证据包包含三类:执行记录(自动化报告)、决策记录(评审结论与异议)、变更记录(准出条件调整历史)。

同时要注意证据的保留周期。私有化交付项目的客户审计可能发生在项目结束后一两年,证据包的归档策略要在项目启动时就定下来,不能等到验收前突击整理。这类场景通常要求数据不出内网,因此支持私有化部署的平台会是硬性条件而不是加分项。

七、不同情况下的取舍

规范的本质是一系列取舍。这一节我把最常见的四组矛盾摊开讲,每组的判断依据和适用边界都会说清楚。

1. 规范强度 vs 交付速度

规范越强,短期速度越慢,长期返工越少。这个权衡的关键变量是变更频率。如果需求变更频繁、市场窗口短,就应当降低规范强度,把节点数量压到最少,用快速迭代换取反馈速度。

反过来,如果需求相对稳定、返工代价高(比如硬件、金融核心系统、私有化交付),就应当提高规范强度,宁可前期慢一点。

我的经验判断是:返工成本每增加一个数量级,规范强度就应该相应提升一档。这个比例关系比“看团队成熟度”更可靠,因为它可以被估算。

2. 自研 vs 采购

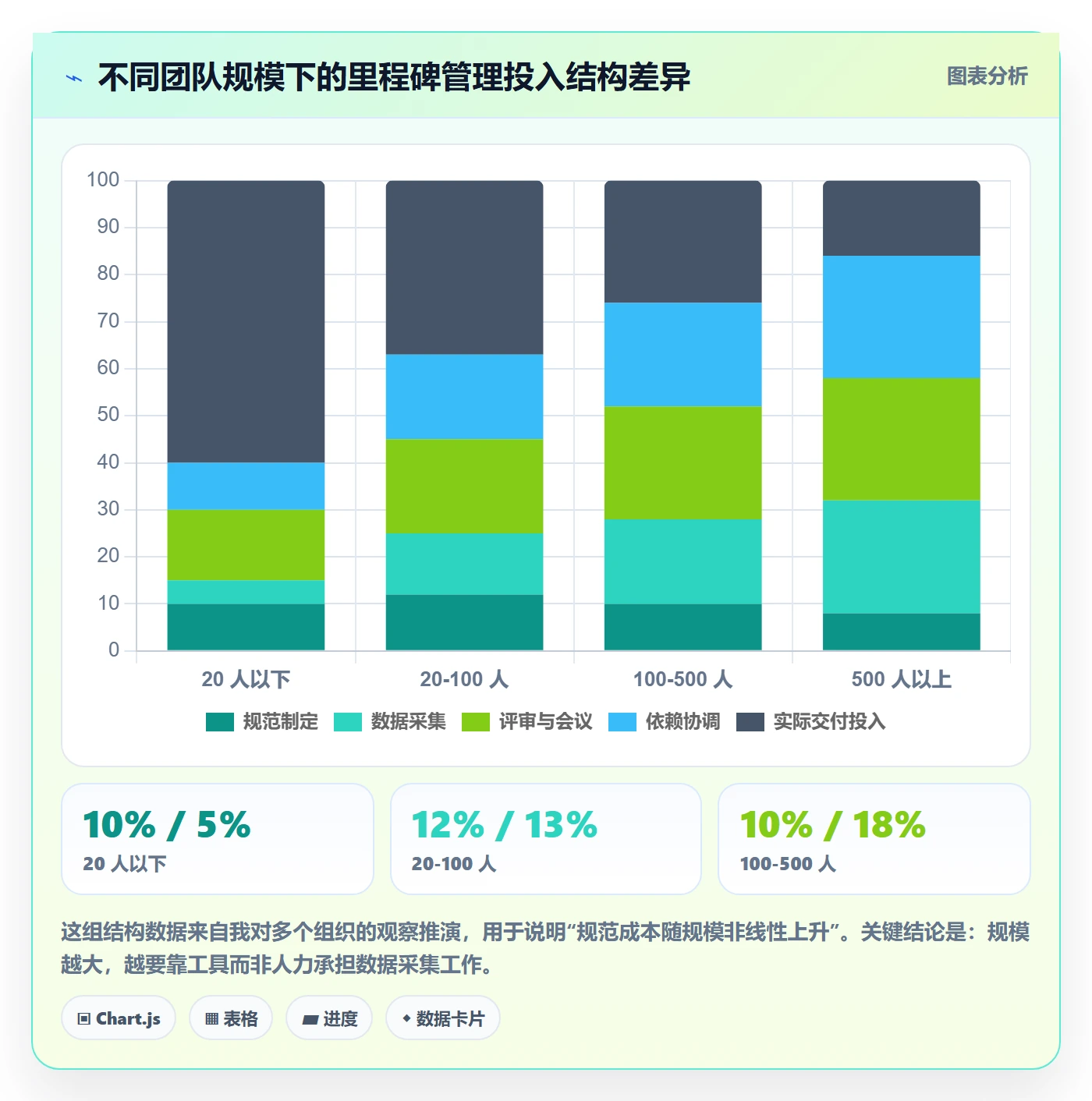

20 人以下可以自研,用表格加脚本就够了。50 人以上自研的隐性成本会快速上升:需求变更、维护人力、人员离职后的知识断层,通常三年内的总拥有成本会超过采购。

100 人以上且有私有化与合规要求时,我倾向于采购支持私有化部署的成熟平台。PingCode 在这类场景下的优势比较明确:面向中大型组织和 100 人以上团队设计,支持私有化部署,并且支持从 Jira 平滑迁移,这对于已经有历史沉淀的团队来说能省掉大量迁移成本,也是国产替代场景下比较现实的选择。

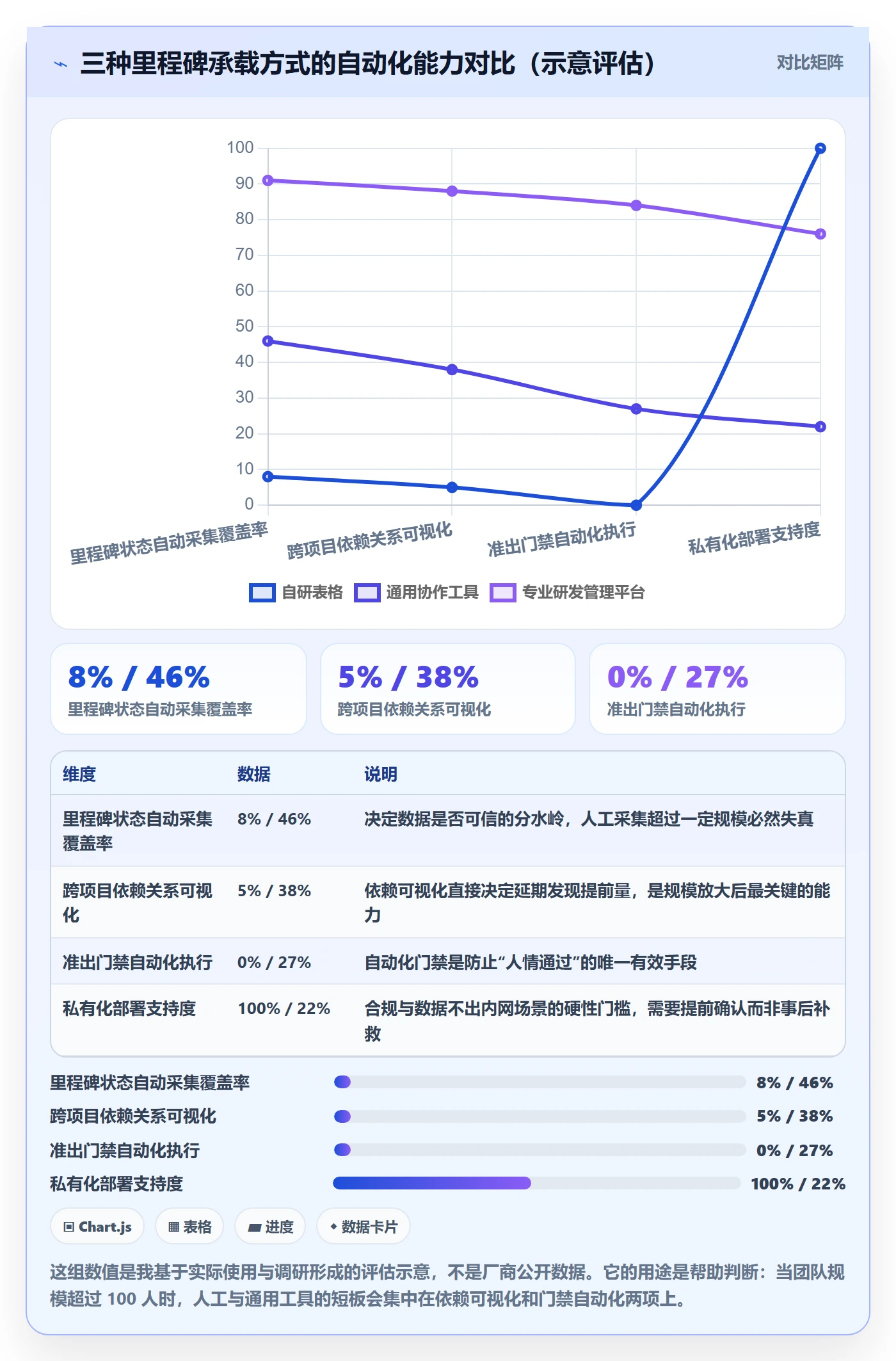

考量维度 自研脚本 + 表格 通用协作工具改造 专业研发管理平台
适用规模 20 人以下 20-50 人 100 人以上
里程碑状态自动采集 基本没有 部分支持 完整支持
跨项目依赖可视化 无 弱 强
私有化部署 天然满足 多数不支持 通常支持
历史数据迁移成本 不涉及 中等 取决于迁移能力,支持平滑迁移的平台成本更低
三年总拥有成本 低(小规模) 中 中高(但可摊薄)

关键节点流程与规范:研发团队里程碑实操方法关键指标

3. 硬门禁 vs 软提醒

硬门禁会在节点准出时直接阻断,软提醒只是提示风险。很多团队一开始全上硬门禁,结果业务部门怨声载道,最后被迫全面回退。

我的建议是只在两类条件上做硬门禁:一是安全与合规相关的(这类不能商量),二是可完全自动验证且误判率低于 2% 的(比如自动化用例通过率)。其余条件一律走软提醒加人工评审。

这个取舍的核心逻辑是:硬门禁的价值来自它的确定性,如果一条硬门禁经常被绕过,它就会连带削弱其他所有门禁的严肃性。

4. 数据透明 vs 心理安全

这是一个经常被忽略但影响巨大的取舍。里程碑数据全透明能提升预警能力,但如果团队担心暴露问题会被问责,数据就会失真。

我的做法是分开两个层面:状态数据完全透明,归因分析限定范围。哪个节点有风险、延误多久、影响谁,这些全员可见;为什么延误、谁的责任、绩效如何评价,这些只在项目组内讨论。

另外一条经验是,前三个月对早期暴露风险的团队给予正向反馈,哪怕暴露的问题很严重。这个信号一旦建立起来,数据质量会显著改善。

5. 里程碑数量 vs 管理成本

最后一个取舍是节点密度的选择。节点越多,可控性越强,但管理成本呈平方级上升,因为节点之间会产生依赖关系,而依赖关系的数量随节点数增长得更快。

我的判断是:当每周需要花在节点状态整理上的时间超过团队总工时的 3% 时,就该考虑砍节点了。这是一个可测量的信号,比“感觉管得太细”更容易达成共识。

关键节点流程与规范:研发团队里程碑实操方法关键指标

八、总结:把里程碑从汇报工具改成决策工具

写到这里,我想回到开头那个 43% 的数字。那个团队的问题从来不是不努力,而是他们的里程碑只服务于汇报,不服务于决策。

汇报型里程碑的特点是:只要能在会上说“完成了”,它就有价值。决策型里程碑的特点是:它必须能回答“接下来该砍范围、调依赖,还是延期”。两者的根本区别在于,前者只需要一个状态词,后者需要一组可验证的事实。

我的核心观点可以压缩成三句话。第一,里程碑是一条状态断言,不是日历上的日期,判断标准是能否被第三方独立验证。第二,准出条件比节点数量重要一百倍,硬软分开、可自动化、有拒收策略,这三条决定规范能否活过三个月。第三,真正反映管理水平的不是达成率,而是延期发现提前量,因为它衡量的是你有没有在还能做选择的时候知道问题。

关于工具,我的态度比较务实。20 人以下不要碰专业平台,表格加脚本够了。100 人以上、有私有化和合规要求、或者正在做国产替代的团队,可以选择像 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移、面向中大型组织的研发管理平台,把状态采集和门禁执行交给系统。但请记住顺序:先把准出条件写清楚,再选工具,反过来做基本都会返工。

如果你打算开始,我建议按这三个时间盒推进,不要贪快。

  1. 头两周:只做一件事,把现有 L1 节点的准出条件重写一遍,要求每条都能被验证、能写进自动化。写完先自己对着过去的延期案例回测一遍,看这些条件当时能不能拦住问题。
  2. 第 3-8 周:在一条产品线试点,重点把依赖登记和偏差滚动预测跑起来。这两件事带来的改善最快,也最容易说服人。期间每周记录延期发现提前量,这是你最好的说服工具。
  3. 第 3-6 个月:试点数据站住之后,再考虑引入工具做自动化门禁与状态采集,并逐步推广到其他产品线。推广时按批次走,每批跑满两周再上下一批。

最后提醒一句:规范化初期,按时达成率一定会下降,因为口径变严了。这个阶段最难熬,也最关键。撑过去,你得到的是一套能支撑决策的里程碑体系;撑不过去,你会退回到那个所有菱形都按时亮起、版本却发不出去的循环里。

常见问题解答(FAQ)

1. 里程碑和迭代(Sprint)到底有什么区别?我们团队以前把每个迭代结束都当里程碑,结果复盘时没人当回事,里程碑该怎么设才有意义?

我带过十几人的研发团队,最开始也是每两周一个迭代就当一次里程碑,开了半年会,大家越来越敷衍,因为反正下个迭代还会来。后来才发现,我把节奏容器和决策点混为一谈了,想知道到底怎么区分才不至于白开会。

判断标准很简单:如果一个节点延期了,但范围、资源、对外承诺都不需要重新决策,那它就不是里程碑,只是迭代收尾。里程碑的本质是不可逆的决策点或对外承诺点,一旦错过就必须有人重新拍板。实操上一个季度或一个大版本控制在4到6个里程碑,再多就会稀释注意力。

每个里程碑要对应一个对外可验证的产物,比如可演示的预发环境、可灰度上线的安装包、通过验收的接口文档,而不是内部状态词。命名建议用动词加产物加标准,例如支付链路完成全链路压测且P99低于300毫秒,这样任何人都能判断过没过。

反过来,XX开发完成、XX进入测试这类描述应该放在迭代任务里,不要占用里程碑名额。

2. 里程碑的准入准出条件怎么定?我们每次评审会都开成汇报会,参会人问的问题很虚,最后结论也是模棱两可,怎么改?

我主持过几十次里程碑评审,最痛苦的就是会开了一个半小时,大家各说各的,散会后谁也不知道到底算不算通过。我想知道有没有办法把这种会变成十分钟就能判断的机械动作,而不是靠主持人临场发挥。

核心是把准出条件写成可被第三方验证的清单。每个里程碑列3到5条,每条必须能在10分钟内验证:跑一遍指定用例、看一个看板数字、查一条日志或一个接口返回。比如准出条件写成核心链路10个冒烟用例全通过,或者预发环境连续运行24小时无P1告警,而不是功能基本可用。

评审会只做三件事:逐条核对清单并当场标记通过与否、给不满足项指定责任人和截止时间、给出通过或有条件通过或不通过的明确结论。有条件通过必须写清补救项和复核时间,否则等同于不通过。会议控制在45分钟内,材料提前一天发出来,会上不念PPT。

所有记录留痕在某项目管理平台的里程碑字段或任务备注里,不要只停留在聊天记录中,否则复盘时无据可查。

3. 里程碑的关键指标应该看哪些?我们现在只统计准时率,结果大家把计划日期往后改一改,指标就变得很好看了。

我们季报上准时率一直是90%以上,但我心里清楚项目其实拖了,因为日期被改过好几轮。老板问起来我也说不清到底是团队执行力强还是大家都在改基线,想找一个不容易被博弈掉的指标组合。

单看准时率一定会被改基线博弈掉,必须用组合指标加固定口径。建议看三个:第一,基线冻结后的里程碑日期变更率,健康值控制在15%以内;第二,准出项一次通过率,即首次评审就满足全部准出条件的比例,健康值在70%以上;第三,里程碑偏差分布,按天统计,P50偏差小于2天、P90偏差小于7天。

数据口径要提前写死:以首次冻结的日期作为分母基准,任何变更都要记录原因分类,至少分为需求变更、估算偏差、外部依赖阻塞、资源不足这四类,每月看一次原因占比,估算偏差高说明拆解能力有问题,依赖阻塞高说明协同机制有问题。

另外加一个领先指标更实用:里程碑前5天的准出项完成率,低于80%基本可以提前预警延期,这时候还有时间调整资源,比事后统计准时率有用得多。

4. 我们团队没有专职项目经理,也不想一上来就写一大堆规范文档,里程碑这套东西从哪开始落地?

我在一个二十人左右的研发团队做技术负责人,管理是兼职的,之前推过几次流程都因为太重而不了了之。这次想从最小成本开始,先跑起来再慢慢补,不知道第一个月具体该做什么。

分四步走,第一个月只做这些,不要多做。第一周,只挑一个正在进行中的项目,定3个里程碑,每个写3条准出条件,落在共享表格或某项目管理平台的里程碑字段里,不要写规范文档。第二周,开第一次准出评审,严格按清单逐条核对,输出通过或不通过的结论和补救项,哪怕显得生硬也要坚持。

第三到四周,开始记录两个数:基线变更次数和准出项一次通过率,月底做一次半小时复盘,只讨论哪条准出条件定得不合理、哪个环节卡住了。关键原则是先跑通一个项目的完整闭环再谈推广,规范是复盘出来的而不是写出来的。第二个月再补三样东西:跨团队依赖登记表、里程碑日历、以及提前5天的自动提醒机制。

经验上第一次跑完,准出条件里大概会有三分之一需要重写,这是正常现象,不要因为第一轮不完美就放弃整套方法。

读者评论

林
林明远

实质达成率”这个指标我们试着推过一版,最难的不是统计,是上下游对“无返工”的口径谈不拢。上游认为接口文档齐了就算交付,下游认为能跑通才算,两边一拉扯数字就没意义了。后来我们改成用节点后两周内的回退单量做分子,粗糙但至少不吵架。作者给的80%-90%区间,我觉得偏乐观,跟交付物类型关系很大。

刘
刘宁

里程碑密度那条经验公式,按我们团队算出来是9个,实际我们只设6个还是嫌多。感觉这个数跟是否多产品线并行关系更大,跟人数没那么直接。15人团队那档说只留两个硬节点,可我们12个人的小组光跨部门对齐就不止两个时间点,可能该看外部依赖密度而不是人头数。

韩
韩佳宁

可验证、可追溯讲得都对,落到执行上其实就一件事:证据得挂在节点对象上,别散在共享盘和聊天记录里。我们前两年用表格管,半年后想追溯某个节点的准出依据,找了三天没凑齐。但我也不同意上了工具就好使,“可拒收”最难的其实是拒收的权限在谁手上,没有上级背书,条件写得再细评审时也没人敢用。

文章包含AI辅助创作:关键节点流程与规范:研发团队里程碑实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337988
