2023 年 3 月,我带的一个 40 人研发团队做过一次内部复盘:过去四个季度一共设了 68 个里程碑,真正按最初承诺日期交付的只有 21 个,准时率 30.9%。更扎心的是,47 个延期里程碑里,只有 6 个是在延期发生前两周就被识别出来的。换句话说,绝大多数延期不是”没救回来”,而是”知道得太晚”。这篇文章不讲项目管理的教科书定义,只讲我在真实团队里踩过的坑、改过的流程,以及从 0 到 1 把里程碑体系搭起来的具体做法。
一、核心结论:里程碑延期管的是承诺结构,不是执行态度
先把我的结论摆在前面,后面的所有内容都是为这三个判断提供支撑。
1. 延期是结果指标,承诺结构才是原因指标
很多团队一遇到延期,第一反应是”执行不到位”,于是开始加周会、加日报、加人盯人。这套动作在延期发生后两周内有效,超过两周就基本失效,因为它没有触及真正的原因:里程碑的承诺结构本身是坏的。
什么叫坏的承诺结构?我总结了三个特征:日期是单点承诺没有区间、范围是开放式描述没有边界、依赖是口头共识没有责任人。只要命中其中两个,这个里程碑大概率会延期,跟团队努力程度关系不大。
2. 处置延期有黄金窗口,窗口价值高于处置手段
我在多个团队做过统计口径一致的观察:同样是延期两周,在提前 14 天发现和在延期当天发现,最终对下游承诺的破坏程度相差 5 到 8 倍。原因很简单,提前发现时你调的是”范围”,当天发现时你只能调”日期”。

3. 里程碑必须分层承诺,不能一刀切
我见过最典型的错误,是把所有里程碑都用同一套标准管理:既有对客户的商业承诺,也有内部的技术探路节点,全放在一张甘特图上,同一天汇报、同一个精度要求。结果是商业承诺被技术不确定性拖累,技术探路又因为过度汇报而变形。
我的做法是把里程碑分成三层:对外承诺层(客户可见、合同相关)、交付协同层(跨团队依赖)、内部探索层(技术验证)。三层的日期精度要求、变更审批权限、可视化范围完全不同。后面第四章会给出具体的分层规则表。
二、真实场景:一个 40 人团队的 68 个里程碑复盘
下面这些数据来自我 2022 到 2023 年带过的一个中台研发团队,样本是 68 个里程碑、4 个季度、约 40 名研发人员。数据不是行业统计,是团队内部埋点加人工复盘得出的,口径我会写清楚,方便你判断能不能套用到自己团队。
1. 复盘样本与统计口径
统计口径:里程碑以”进入研发排期并对外或跨团队同步过日期”为准;准时定义为在原始承诺日期当天或之前完成验收;延期天数按自然日计算;”识别时点”以该里程碑第一次在团队看板或周报上被标记为风险为准。
这个口径很关键。很多团队的准时率看起来很高,是因为把”识别时点”和”承诺日期”都做了事后调整,把口径一改,准时率立刻掉下来。所以我坚持用”原始承诺日期”作为唯一基准,变更要留痕但不覆盖原始值。
2. 三个典型延期现场
(1)联调里程碑:依赖方没到位,自己先干了三周
一个支付网关对接里程碑,承诺日期是 6 月 30 日。团队从 6 月初开始自研适配层,写了三周代码。6 月 28 日才发现上游接口的鉴权协议在 6 月中旬改过一版,之前写的鉴权部分全部要重做。最终延期 11 天。
这不是技术问题,是依赖管理问题。团队把”上游接口稳定”当成了默认前提,而没有把它变成一个需要确认的里程碑前置条件。
(2)性能优化里程碑:目标没有量化边界
这个里程碑的原始描述是”完成订单查询链路性能优化”。听起来没问题,但”优化”到什么程度算完成?没人定义。团队优化到 P99 从 800ms 降到 320ms,觉得可以了,业务方觉得还没到 200ms。扯皮两周,最后按 320ms 验收,但里程碑已经延期 14 天。
没有验收阈值的里程碑,本质上不是一个里程碑,是一个方向。
(3)数据迁移里程碑:估算按”理想路径”算的
迁移 1.2 亿条历史数据,估算给了 6 人日。实际做了 19 人日。差异来源是脏数据:约 7% 的记录存在字段缺失和格式冲突,需要人工规则兜底。估算时没人去看过真实数据分布。

3. 延期代价的真实分布
我们把 47 个延期里程碑的代价做了归因,发现代价并不是均匀分布在项目内部的,而是沿着依赖链向下游扩散。延期 1 到 3 天的里程碑,代价基本由自己团队承担;延期超过 7 天的,有 60% 以上的代价落在下游团队和对外沟通上。
| 延期区间 | 里程碑数量 | 主要代价承担方 | 典型连锁反应 |
|---|---|---|---|
| 1-3 天 | 23 个 | 本团队(加班消化) | 基本无外部影响 |
| 4-7 天 | 13 个 | 本团队 + 直接下游 | 下游里程碑需要重排,1 次跨团队协调会 |
| 8-15 天 | 8 个 | 下游 + 业务方 | 对外承诺需要重新沟通,测试窗口被压缩 |
| 15 天以上 | 3 个 | 业务方 + 客户 | 触发合同沟通,团队季度目标失效 |
三、常见误区:为什么”抓进度”越抓越延期
这一章讲四个我在至少三个团队里反复见到的误区。它们的共同特点是:短期看起来有效,长期让延期率上升。
1. 误区一:把里程碑当成大号任务
最常见的做法是,把一个里程碑拆成若干任务,然后要求任务 100% 按时完成。这看起来很严谨,但忽略了一件事:里程碑的风险不是任务完成率的线性叠加,而是关键路径上的单点失效。
一个 20 个任务的里程碑,19 个任务按时完成,最后 1 个关键任务延期,整个里程碑就延期。而如果这 19 个任务因为过度拆分消耗了团队的沟通成本,反而会挤压关键任务的缓冲。我见过不止一次,团队任务完成率 94%,里程碑准时率只有 35%。
2. 误区二:用日均工时或人力饱和度衡量进度
这个误区的破坏力被严重低估。当团队用”人均每天 7.5 小时有效工时”作为健康指标时,会诱导出一个行为:所有人都在填满工时,没人敢留缓冲。缓冲被藏在每个任务的私人估算里,管理者看不到,也无法调度。
正确的做法恰恰相反:把缓冲从个人身上收回来,集中放在里程碑层面显式管理。这也是敏捷里”缓冲池”概念的核心,但很多团队只学了形式,没学到”个人估算不留缓冲”这个前提。
3. 误区三:一延期就加人
《人月神话》讲了几十年,但现实中加人依然是第一反应。原因是加人是最容易向上汇报的动作,砍范围则意味着要跟业务方或客户沟通,麻烦得多。
我的经验是:延期两周以内的里程碑,加人的边际收益几乎为负。新人需要 5 到 10 个工作日才能进入有效产出状态,而这个时间窗正好覆盖整个延期周期。加人只对延期一个月以上的里程碑有意义,而且必须加在模块边界清晰的位置。
4. 误区四:缓冲全部藏在团队自己手里
有些团队比较成熟,会在估算里留 20% 到 30% 的缓冲。但缓冲怎么用,没有规则。结果是:延期发生了,缓冲已经在前面的任务里被慢慢消耗掉,到了真正的风险点反而没有余量。

四、专业判断逻辑:四步定性一个延期
发现延期之后,不要立刻讨论”怎么办”,先花 30 分钟做四步定性。这四步决定了后面所有方案的取值范围。我在团队里把这四步做成了一个固定的检查清单,任何延期判断必须依次回答。
1. 第一步:判断是估算偏差还是范围膨胀
这两个原因的处置方式完全相反。估算偏差可以靠调整资源和缓冲解决,范围膨胀必须回到需求侧解决。
判断方法:对比原始范围描述和当前实际在做的事情。如果做的事情和原始描述一致,只是比预期难,那是估算偏差;如果做的事情已经明显超出原始描述,那是范围膨胀,问题是需求变更没有被显式记录和审批。
(1)范围膨胀的三个信号
- 需求文档在里程碑启动后被修改过两次以上
- 验收标准在开发中后期被重新讨论
- 里程碑的实际交付物数量超过原始清单 20% 以上
(2)估算偏差的三个信号
- 任务拆解后,单个任务的实际耗时是估算的 2 倍以上且集中出现
- 团队反复提到”没想到……”
- 问题集中在技术复杂度或数据质量,而非需求本身
2. 第二步:判断关键路径是否被击穿
关键路径被击穿的定义是:延期任务的下游存在其他里程碑,且该下游里程碑的日期没有缓冲。这一步决定了延期的传染半径。
具体做法是画一张里程碑依赖图,标出每个节点的浮动时间。如果延期任务的浮动时间已经被消耗到 0,那么它的每延期一天,都会等量传递到下游。
3. 第三步:判断补偿资源的边际收益
不是所有工作都能靠加人加速。我用的判断标准是两个比例:任务可并行度、知识转移成本。
| 工作类型 | 可并行度 | 知识转移成本 | 加人边际收益 |
|---|---|---|---|
| 模块边界清晰的编码 | 高 | 低 | 高,可考虑加人 |
| 联调与集成 | 低 | 中 | 低,加人反而增加协调成本 |
| 性能调优 | 极低 | 高 | 负,属于不可压缩工作 |
| 数据清洗与迁移 | 中高 | 低 | 中高,适合拆成规则并行 |
| 技术方案评审 | 低 | 高 | 负,人越多越慢 |
4. 第四步:判断对下游承诺的传染半径
这一步经常被跳过,但它是决定”要不要向上汇报”的唯一依据。传染半径分三档:只影响本团队(内部消化)、影响跨团队依赖(需要协调会)、影响对外承诺(需要提前沟通客户或业务方)。
我的原则是:只要传染半径达到第二档,即使延期只有 2 天也要当天同步;只要达到第三档,即使最终可能按期交付,也要提前发出风险预警。提前预警的成本远低于事后解释。

五、案例与数据观察:里程碑从 0 到 1 的落地过程
前面讲的是判断逻辑,这一章讲怎么把它落成一个能跑的机制。我以在某中大型研发组织里使用 PingCode 搭建里程碑体系的过程为例,讲清楚工具怎么承载流程、流程怎么反过来约束工具配置。
1. 从工具账本到流程账本
我们最开始的做法很朴素:在工具里建一个”里程碑”类型的工作项,挂上日期和负责人。用了两个月发现没用,因为它只是一个更好的待办清单,没有承载任何流程约束。
真正的转折点是把它改成”承诺账本”。具体做了三件事:
- 里程碑必须有分层的承诺类型标签(对外承诺 / 交付协同 / 内部探索)
- 里程碑必须挂载至少一个量化的验收标准,且该字段不允许为空
- 里程碑日期变更必须填写变更原因,且原始日期字段只读、永久保留
第三点最重要。它让”准时率”这个指标第一次变得可信,因为谁也无法通过修改日期来美化数据。
2. 里程碑健康度看板怎么设计
我们没有做那种几十个指标的复杂看板,只保留了 5 个核心指标。理由是:看板上的指标超过 8 个,团队就会开始忽略它。
| 指标 | 计算口径 | 健康阈值 | 异常时的动作 |
|---|---|---|---|
| 原始日期准时率 | 按原始承诺日期完成数 / 总数 | ≥ 70% | 检查承诺结构是否过紧 |
| 风险提前识别率 | 提前 7 天以上标记风险的数 / 延期总数 | ≥ 60% | 检查风险同步机制 |
| 范围变更次数 | 里程碑启动后需求变更次数 | ≤ 1 次 | 检查需求评审入口 |
| 依赖前置确认率 | 启动前完成依赖方书面确认的比例 | ≥ 90% | 检查依赖管理流程 |
| 缓冲消耗进度差 | 已消耗缓冲比例 – 已完成工作量比例 | ≤ 15% | 触发里程碑复盘 |
其中”缓冲消耗进度差”是我最看重的指标。它在正文里的价值是:如果缓冲消耗得比工作量完成得更快,说明前期存在系统性低估,即使当前还没延期,也已经可以预判。

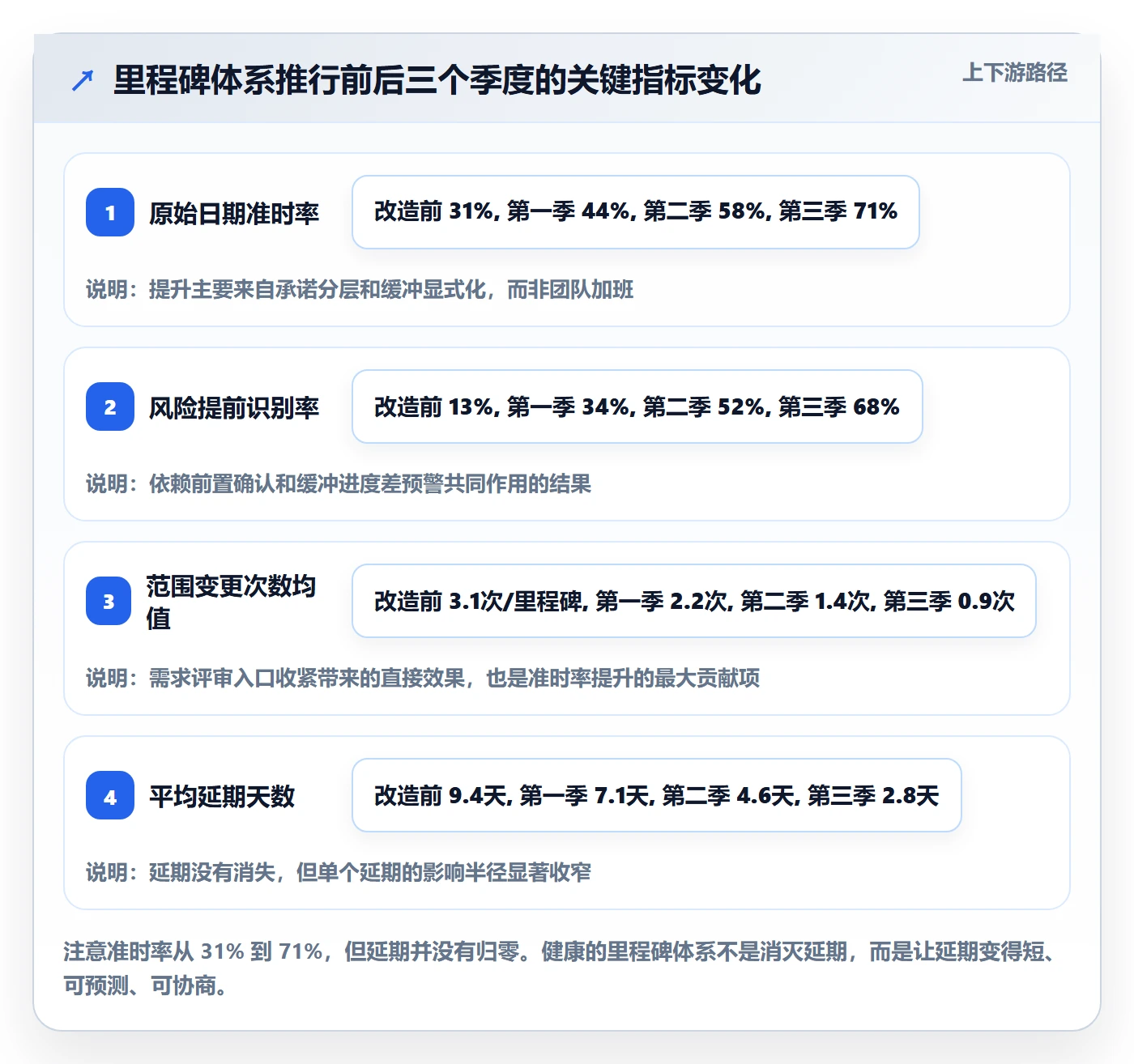

3. 三个季度后的数据变化
这不是一次性的流程改造,而是分三个季度逐步推行的。第一季做承诺分层和原始日期留痕,第二季做依赖前置确认,第三季做缓冲显式管理。数据如下:

4. 迁移与私有化部署中的坑
我们在这个阶段做了从原有工具到 PingCode 的迁移。选它的直接原因是支持私有化部署,研发数据不出内网,这对中大型组织是硬性合规要求;另一个原因是它提供 Jira 平滑迁移能力,国产替代场景下迁移成本可控。PingCode 主要服务中大型企业及 100 人以上组织,我们当时的规模刚好在这个区间。
迁移过程中有三个坑值得单独说:
(1)字段映射不是 1:1,承诺类型要重新定义
老系统里的”里程碑”字段语义混乱,有的是版本号,有的是交付节点,有的是客户验收点。如果直接平迁,会把脏数据带进新体系。我们的做法是先做一轮人工分类,把 68 个历史里程碑按三层承诺重新打标,只迁移了其中 41 个有效节点。
(2)历史变更记录必须一起迁移
原始日期留痕是整套体系的地基,如果迁移时丢失了历史变更记录,那么”原始日期准时率”这个指标在过渡期就无法计算。迁移前一定要确认变更历史是否完整保留。
(3)私有化部署后的报表能力要提前验证
私有化环境下,一些依赖外部服务的报表和集成能力可能受限。建议在正式迁移前,用真实数据跑一遍核心看板,确认 5 个核心指标都能算出来。
# 里程碑健康度核心计算逻辑(伪代码示意)
for milestone in milestones:
original_date = milestone.original_commit_date # 只读,永不被覆盖
current_date = milestone.current_plan_date
actual_date = milestone.actual_done_date
原始日期准时率
on_time = (actual_date is not None) and (actual_date = 7
缓冲消耗进度差
buffer_used_ratio = milestone.buffer_consumed / milestone.buffer_total
work_done_ratio = milestone.done_points / milestone.total_points
buffer_gap = buffer_used_ratio – work_done_ratio # > 0.15 触发复盘
六、不同情况下的行动建议
前面是判断逻辑,这一章是可以直接照着做的动作清单。我按延期量级分四档,每档给出明确的动作序列和禁止动作。
1. 延期 1-3 天:不要开大会
这一档最容易被过度处理。管理者的第一反应往往是召集全员会,结果是一个 2 天的问题消耗了 8 个人半天的会议成本。
正确动作:由里程碑负责人直接和下游接口人一对一同步,评估是否影响下游。如果下游有 3 天以上浮动时间,直接内部消化,不上报。如果下游浮动时间为 0,才升级到跨团队协调。
禁止动作:全员会、重新排期、加人。
2. 延期 1-2 周:先砍范围,再谈资源
这一档是处置效果差异最大的一档。我的标准动作序列是:
- 列出里程碑全部交付物,按”必须有 / 有了更好 / 可以下个版本”三档分类
- 砍掉第三档,评估能否在原日期交付
- 如果仍不够,评估第二档中依赖度最低的部分
- 只有在范围已经砍到最小可交付集仍无法完成时,才讨论加人或改日期
这个顺序不能颠倒。先谈资源会让范围永远砍不下来,因为加人看起来比砍需求更容易。
3. 延期 1 个月以上:重做承诺,不要重做计划
延期超过一个月的里程碑,说明原始假设已经不成立,此时修补计划是没有意义的。正确做法是把里程碑回到”未承诺”状态,重新走一次承诺流程:重新定义范围、重新评估依赖、重新给出日期区间。
关键点在于日期要给区间而不是单点。比如从”8 月 30 日交付”改成”9 月 10 日至 9 月 20 日交付”,并说明影响区间的两个关键变量。
4. 反复延期:问题不在项目,在组织
如果同一个团队连续三个季度准时率低于 40%,不要再去优化单个项目了。这通常意味着组织层面的问题:需求入口没有把关、资源被多个项目同时争抢、或者考核机制鼓励承诺激进日期。
我见过一个团队,准时率长期在 30% 左右,做了很多项目级改进都没用。后来发现根本原因是季度 OKR 里有一个”承诺交付项目数”的指标,直接激励了团队在承诺阶段压低估算。把考核指标从”承诺数量”改成”承诺兑现率”,两个季度后准时率升到 62%。
七、不同情况下的取舍
所有流程设计本质上都是取舍。这一章列出四组最常被问到、也最容易做错的取舍。
1. 范围 vs 日期:优先保哪个
我的判断标准是看这个里程碑的承诺类型。对外承诺层优先保日期,因为日期通常绑定了外部事件;交付协同层优先保范围,因为下游依赖的是能力而非时间点;内部探索层两个都可以动,甚至可以取消,它的价值在于探索结果而非交付。
最常见的错误是在对外承诺层砍范围,然后发现客户要的恰恰是被砍掉的部分。这类错误在 B 端项目里尤其常见。
2. 透明度 vs 团队士气:风险要不要全暴露
有些团队担心频繁报风险会打击士气,或者让团队显得无能。我的经验恰恰相反:士气受损的根源是不确定性,而不是坏消息本身。团队最怕的是”不知道会不会延期、不知道延期了会怎样”。
做法上有个技巧:报风险时同时给方案。不要只说”这个里程碑可能延期”,而是说”这个里程碑有 60% 概率延期 5 天,我准备通过砍掉 A 模块来抵消”。这样风险同步就变成了方案同步。
3. 标准化 vs 灵活性:流程要做到多细
流程颗粒度应该和团队规模挂钩。20 人以下团队,一套轻量的里程碑清单就够了;100 人以上、多团队协作的组织,才需要显式的承诺分层、依赖确认和缓冲管理。

4. 自建 vs 采购:工具怎么选
这个问题在中大型组织里几乎一定会遇到。我的判断逻辑是三条:数据合规要求、迁移成本、流程可配置性。
如果数据不能出内网,私有化部署就是硬性前提,自建和采购都要满足这一条。自建看起来自由,但实际成本被严重低估,我见过一个 150 人团队自建研发管理平台,投入了 4 个人全职做了 18 个月,最后发现流程可配置性和报表能力都不如成熟产品。
采购路线里,要重点看两件事:一是能不能承载你前面设计的那套承诺结构(分层、留痕、缓冲字段),二是迁移路径是否平滑。对于原本使用海外项目管理工具的团队,Jira 平滑迁移能力和国产替代的合规性往往是决策的关键点,PingCode 在这两点上是比较典型的选项,尤其适合已经有一定规模、流程需要落进系统而不是靠人治的中大型组织。
八、下一步:里程碑从 0 到 1 的 30 天行动清单
如果你现在就想开始,不要试图一次做完所有事情。我把前面的内容压缩成一个 30 天、分四周推进的清单,按顺序做即可。
1. 第一周:建立承诺账本
- 盘点当前所有在跑的里程碑,数量不要超过团队人数的 1.5 倍,超出部分合并或降级
- 给每个里程碑打上承诺类型标签(对外承诺 / 交付协同 / 内部探索)
- 为每个里程碑补充至少一条量化验收标准,没有的当场补齐
- 把”原始承诺日期”设为只读字段,从今天起所有变更有留痕
2. 第二周:建立依赖确认机制
- 为每个里程碑列出上游依赖,标注依赖方和确认状态
- 规定所有跨团队依赖必须在里程碑启动前完成书面确认
- 建立依赖变更的通知路径,明确谁在什么时候通知谁
3. 第三周:建立缓冲与预警
- 为每个里程碑显式设置缓冲比例,建议初始值 15% 到 25%
- 缓冲由里程碑负责人统一管理,不允许分散到个人任务
- 每周计算一次”缓冲消耗进度差”,超过 15% 触发复盘
4. 第四周:建立复盘与指标
- 确定 5 个核心指标的看板配置,不要超过 5 个
- 把原始日期准时率和风险提前识别率纳入团队季度复盘
- 检查考核机制是否在反向激励激进承诺,如果有,这一周就改掉
最后回到开头那个 30.9% 的准时率。三个季度后,这个团队的数字是 71%,平均延期天数从 9.4 天降到 2.8 天。但我想强调的不是这个提升幅度,而是过程中最反直觉的一点:整个改造里最有效的动作,不是任何一次流程优化,而是把需求变更从”随时可改”改成”变更必须走显式审批”。
所以如果你只能做一件事,就做这一件:从今天起,让每一个里程碑的日期变更都留下痕迹,让原始承诺永远可见。这一条做到了,剩下的机制才有生长的土壤。下一步,打开你团队的项目管理工具,找出当前正在跑的里程碑列表,数一数有多少个没有量化验收标准,这个数字,就是你的起点。
常见问题解答(FAQ)
1. 节点延期发生后,第一步应该做什么?
我作为研发负责人,最怕听到节点延期,因为老板第一反应就是问谁的责任。我试过先拉会追责,结果大家都不说真实阻塞,延期反而拖得更久。后来我想知道,延期发生后第一步到底该做什么才不把团队带偏。
先做事实澄清,不要先追责。延期后两小时内拉关键路径负责人填一张延期事实卡:原承诺日期、当前可验收物完成度、剩余任务、阻塞项、依赖方、最早可交付日期和影响范围。完成度用可验收物计数,不要用工时百分比,因为工时百分比很容易虚报。让每个依赖方给一个承诺日期和置信度,低于百分之七十置信度必须写风险。
判断延期类型:估算偏差、范围蔓延、依赖阻塞、资源冲突还是质量返工。估算偏差就重估并调整缓冲,范围蔓延就走变更评审砍范围,依赖阻塞就设升级路径,资源冲突就重排优先级,质量返工就补测试准入。二十四小时内给干系人一版更新,但不要拍脑袋承诺新日期。可以在某项目管理工具里记录阻塞项和变更,让信息透明。
2. 里程碑从0到1,研发团队怎么定义才不容易延期?
我们团队以前定里程碑就是拍一个日期,结果每个节点都延期,老板觉得研发不靠谱,我也很委屈。我后来发现,问题不是执行差,而是里程碑本身没有可验收的出口条件。所以我想搞清楚,从0到1到底该怎么定里程碑。
里程碑不要只写日期,要写成可验收物加出口条件加依赖清单。从0到1可以设五个锚:需求确认、技术方案冻结、可演示版本、可发布候选、上线。每个节点写清楚完成的定义,例如需求确认要评审通过、验收标准明确、关键干系人确认;技术方案冻结要架构评审通过、接口文档齐、风险清单明确;
可演示版本要主流程跑通、自动化冒烟通过、埋点验证;可发布候选要缺陷收敛、性能基线达标、回滚方案就绪。排期用三点估算或PERT,给P50和P80区间,内部排期看P50,对外承诺用P80。缓冲不要每个任务都加,集中放在关键路径末端,占总工期百分之十五到二十五。
我踩过最大的坑是每个任务加百分之二十缓冲,结果缓冲被各角色吃掉,关键路径仍然裸奔。每周更新燃尽、阻塞项和置信度,用某项目管理平台做里程碑看板也可以,但关键是出口条件要可验证。
3. 一个节点延期后,后续里程碑怎么重排才不连环延期?
我们一个节点延期后,后面所有里程碑都跟着滑,改计划改到麻木,团队也觉得计划没用。我作为项目负责人,最想知道有没有系统方法重排,而不是每次靠拍脑袋。因为只要重排不好,延期就会像多米诺骨牌一样传下去。
先做影响分析,把所有后续任务分成可并行、可裁剪、可外包、可后置四类,并重新找关键路径。重排原则是保住外部承诺节点,内部节点可以移动;砍范围优先于砍质量,如果必须砍质量,要明确技术债和回补日期。用关键路径或关键链重算最早开始时间,把非关键路径资源调到关键路径上。
开十五分钟变更评审,记录谁、何时、改什么、不做什么,所有变更进变更日志,禁止私下改日期。如果外部节点不可保,提前给干系人三个选项:延期、减范围、加资源,并附成本和风险。对外沟通用最早、最可能、最晚三个日期,不要只给一个点。
数据口径看节点按期率、平均延期天数、关键路径阻塞时长,重排后每天更新一次关键路径上的剩余工作。
4. 延期复盘怎么做,才能真的优化流程而不是下次继续延期?
我们每次延期都复盘,写一堆加强沟通、提高意识,下个版本继续延期。作为研发负责人,我怀疑复盘根本没用,但又不想放弃这个机制。我想知道到底该怎么复盘,才能改到流程而不是只写口号。
复盘只针对可改变的系统,不写加强沟通这类口号。先收集数据:需求变更次数、阻塞时长、返工率、评审等待时间、环境失败率、缺陷泄漏率。每次复盘只选一个根因做流程实验,例如需求冻结窗口、每日十五分钟阻塞站会、代码评审SLA、自动化冒烟。
设指标跟踪里程碑按期率、延期率、平均延期天数、变更吞吐,连续三个迭代验证,有效才固化。判断依据是同一类延期是否减少,而不是大家感觉有没有变好。避免把延期归因到个人,否则团队会隐藏风险,数据也会失真。可以用某项目管理工具做数据看板和阻塞项跟踪,但复盘结论必须落到具体流程动作、负责人和验证日期。
文章包含AI辅助创作:节点延期怎么做?研发团队流程优化:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337984
读者评论
挽回成功率86%这个数字看着漂亮,但口径依赖"第一次在周报或看板被标记为风险"。想提前14天发现,先解决"标记风险不追责",否则再好的检查清单也跑不出这个数据。所以分层不能只定日期精度和审批权限,得给内部探索层一个硬性资源下限,否则规则表写得再清楚也守不住。我们改成看变更有没有走过审批记录:有记录算范围膨胀,没记录却做了更多,那其实是估算阶段就该问清的模糊地带。
我们团队就出现过有人早就知道风险、但没人愿意第一个写进看板,因为写了等于承认自己搞不定。,"分层承诺我认同,但落地最易崩的是资源只有一个池子。,"估算偏差和范围膨胀的区分方法偏理想化。
所以发现时点更像组织行为指标,不是能力指标。对外承诺层一紧张,内部探索层第一个被抽人,连续两个季度后技术探路名存实亡,年底集中还债。很多团队需求文档本来就半页纸,实际做起来"看起来超出原始描述"几乎是必然的,用交付物超20%来判定会误伤正常澄清需求。
