去年第三季度,我以外部顾问的身份介入一家 320 人的 SaaS 公司,他们的研发组织已经用项目管理工具两年,迭代看板跑得很顺,但里程碑按期达成率长期停在 58% 左右。更让我意外的是,问题不是”没人管进度”,而是每周有 9.5 小时的跨部门会议都在争论同一件事:这个节点到底算不算完成?产品经理说”开发已经交付了”,测试负责人说”我还没拿到可测版本”,项目经理说”系统里显示已完成”。
三个人的系统里,同一个节点有三个状态。这篇文章不讲概念,只讲我在这家公司以及后续 4 个 100 人以上组织里,怎么用”节点状态机”把里程碑协同这件事真正落地,包含完整的判定标准、踩过的坑、可复用的配置和量化结果。
一、核心结论:里程碑协同失效,几乎从来不是工具问题
我复盘过 7 个里程碑管理失控的项目,没有一个是”工具不行”导致的。真正的原因高度集中:节点状态没有可判定的定义,导致”完成”变成一个可以协商的形容词。工具只是把这个模糊放大了,它给了每个人一个可以填任何内容的字段。
1. 把”里程碑”当成”时间点”,是第一个认知错误
大多数团队在工具里创建一个里程碑,只填三样东西:名称、负责人、截止日期。这本质上是一个日历提醒,不是一个管理对象。
里程碑真正需要被管理的是它的状态迁移过程:从”未启动”到”已达成”中间经历过什么、由谁确认、依据什么证据、什么时候会预警。只填日期的里程碑,本质上等于没有状态,只有倒计时。
2. 节点状态必须满足四个条件才算”可落地”
我在每个项目里都用同一套检验清单来评估一个节点状态设计是否合格,四项缺一不可:
- 可判定:任意两个人在不看对方的情况下,对同一节点的状态判断一致。做不到这一点,状态就是主观意见。
- 可证伪:每个状态必须有明确的”不满足条件”,而不是只有”满足条件”。
- 有证据:状态变更必须挂载可验证的交付物或记录,不能只有一句口头说明。
- 有时效:状态从变更到同步给相关方,延迟必须可测量、可控制。
这四条里,最容易被忽略、代价也最大的是第二条。只定义”什么算完成”,不定义”什么不算完成”,团队就会在边界案例上反复拉扯,每一次拉扯都是一次会议。
3. 我的三条核心结论
第一,状态和风险必须是两个正交维度。把”延期风险”塞进状态枚举(比如加一个”风险中”状态),会让状态机迅速失控,因为一个节点可以同时”进行中”和”有风险”。状态回答”走到哪了”,风险回答”还能不能按时走到”,两个问题不能用一个字段回答。
第二,状态变更权必须归验收方,不归执行方。这是投入产出比最高的一条规则,仅此一条就能把状态虚报率砍掉一半以上。
第三,自动化规则的数量应该随组织规模增长,但状态枚举的数量不应该。我见过 400 人团队用 4 个状态跑得很好,也见过 30 人团队设计了 11 个状态最后没人用。

二、背景与真实场景:300 人组织的里程碑是怎么失控的
为了讲清楚落地细节,我先把这家公司的情况完整展开。它的组织结构、协作模式、工具现状,和我在其他中大型组织看到的几乎一模一样,所以这个场景有很强的代表性。
1. 项目背景与角色分工
公司规模 320 人,研发 190 人,分三条产品线:主产品线(企业版)、行业解决方案线、平台能力线。每条线有一个产品经理、一个研发负责人、一个测试负责人,共享一套平台能力团队。
里程碑的层级是三层:年度战略里程碑 → 季度关键节点 → 月度交付节点。系统里当时一共维护了 128 个活跃节点,横跨三个季度。

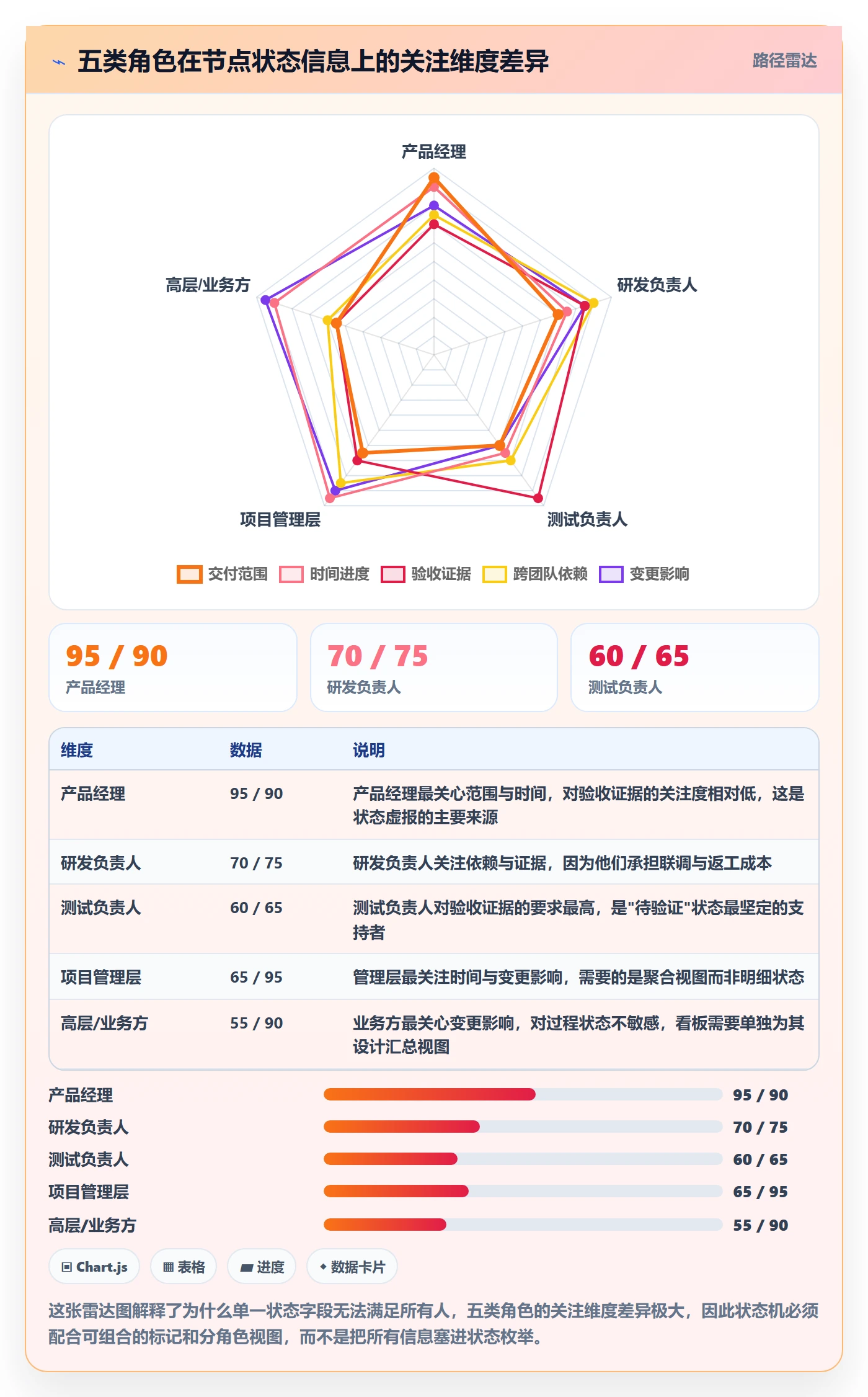

角色分工上有一个致命设计:节点状态的更新权限开放给了所有项目成员。理由听起来很合理,”让每个人都方便更新进度”。实际结果是,节点状态的最终解释权归谁,从来没有人说清楚过。
2. 三条并行产品线的典型混乱场景
我记录了一个非常典型的横切事件:平台能力线的一个”统一鉴权服务可接入”节点,在系统里标记为”已完成”,主产品线据此安排了三个下游需求的联调排期。
五天后联调当天,主产品线的研发才发现,平台线交付的只是一个本地可运行的版本,没有测试环境部署。平台线的研发认为”代码提交并自测通过就算完成”,主产品线认为”能在测试环境调用才算完成”。
这一个节点,直接导致 6 个人天的排期空转,以及一次升级到 VP 的协调会。而它在系统里的状态从头到尾都是”已完成”,没有任何预警。
3. 复盘:不是信息缺失,是信息无法汇总
我们把这次事件和之前 20 次类似的延期做了归因分析。结论出乎管理层预料:83% 的延期事件,相关信息在系统中其实都存在,只是分布式地散落在任务描述、评论、聊天记录和会议纪要里。
也就是说,团队不缺信息,缺的是把信息压缩成一个可判定状态的机制。项目经理每周花大量时间做人工汇总,本质上是在充当一个”人肉状态机”,而这个状态机的输出还不可靠。

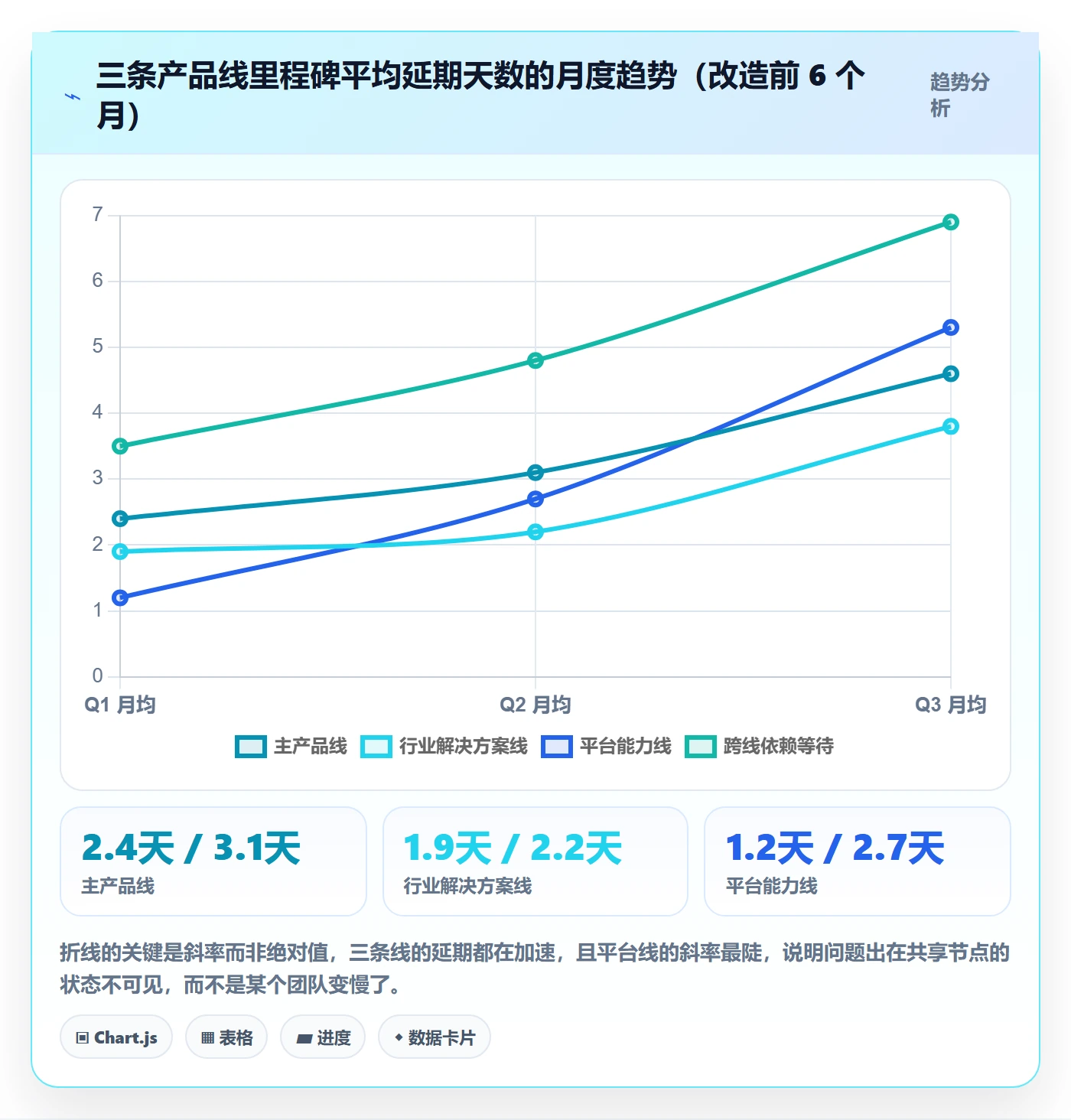

三条产品线的延期趋势也印证了这一点:节点数量越多,状态口径不一致带来的偏差越大,越到季度末越明显。

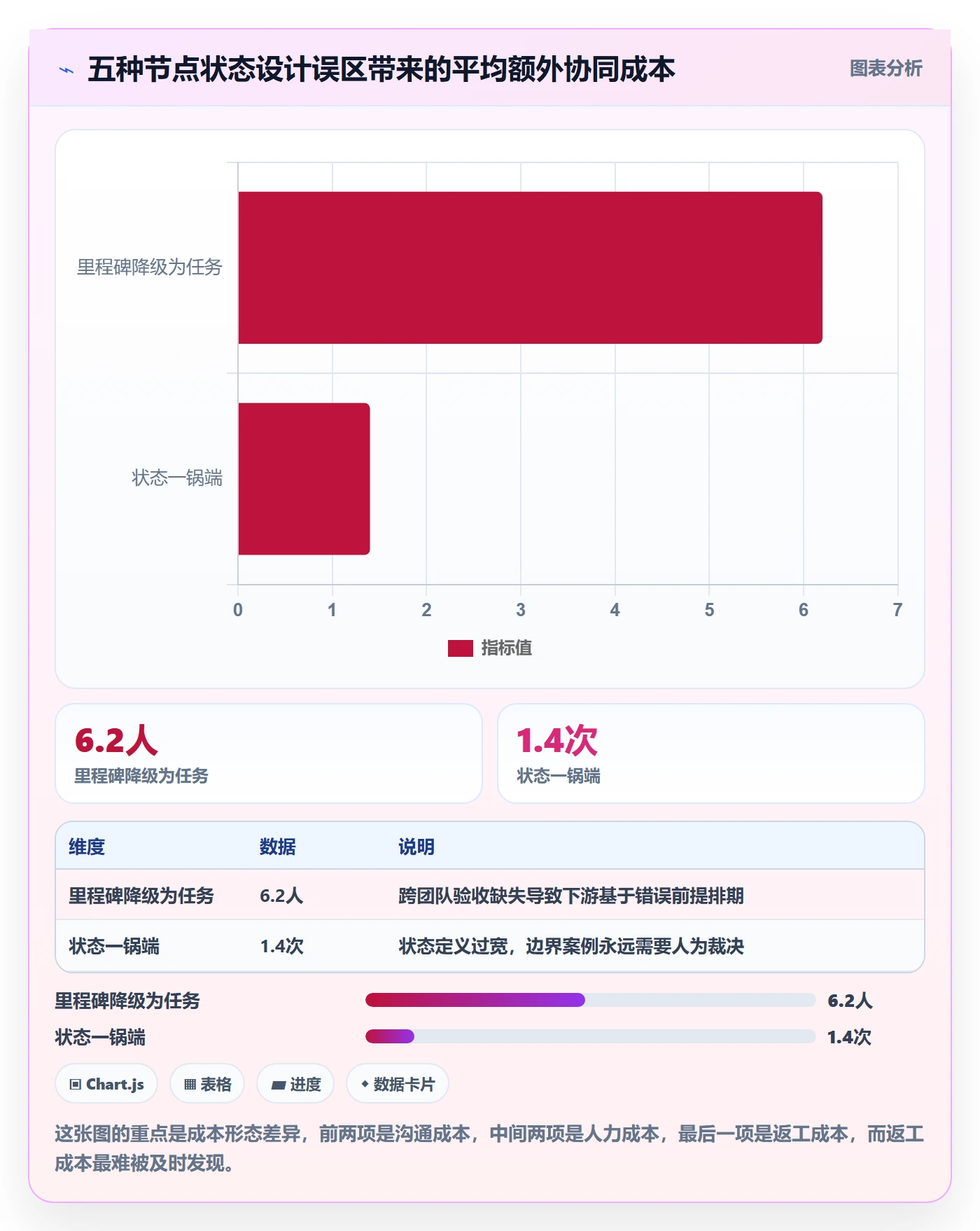

三、拆解五个常见误区:为什么大部分节点状态设计最后都废弃了
在给出方案之前,我想先把我在现场反复见到的五个误区讲透。这五个误区是渐进式的:前两个关于”定义”,中间两个关于”权责”,最后一个关于”工具定位”。每一个都会单独导致方案失败。
1. 误区一:把里程碑当任务,做完就打勾
很多团队在工具里用任务类型来实现里程碑,状态直接用任务的”待办 / 进行中 / 已完成”。这个做法在 20 人团队里能跑,在 100 人以上组织必然失效。
原因是任务和里程碑的验收逻辑完全不同。任务是”做完即完成”,验收对象是自己或直属上级;里程碑是”被下游接受才算完成”,验收对象是其他团队。用任务状态表达里程碑,等于把跨团队契约降级成了个人待办。
2. 误区二:用百分比表达节点状态
“这个节点 70% 完成了”,这句话我每次听到都会追问一句:70% 是按什么口径算的?绝大多数时候,答案是”感觉”。
百分比状态有两个无法修复的缺陷。第一,它不可证伪,没人能说 70% 是错的;第二,它无法触发动作,系统不知道在 70% 时该做什么。而一个结构化状态(比如”待验证”)可以绑定明确的责任人、超时规则和升级路径。
我的建议是:节点层面禁止使用百分比,只有叶子任务可以使用工作量百分比。
3. 误区三:所有节点共用一套状态
研发节点、评审节点、发布节点、商务节点的验收逻辑差别很大,但很多团队为了”统一”,强行用一套状态。
结果就是状态定义被写到极度宽泛,宽泛到失去判定力。更合理的做法是定义一套基础状态骨架,再按节点类型挂载不同的准入准出条件,而不是为每种节点发明一套全新状态。
4. 误区四:状态更新靠人催
这是最普遍也最消耗组织能量的误区。项目经理每周群发一次”请更新节点状态”,然后逐个私聊。这套做法有三个隐性成本:项目经理的时间、被催人的反感、以及更新行为本身被理解为”汇报”而不是”协同”。
真正有效的机制是让状态更新成为某个动作的副产品。比如”验收通过”这个动作一旦发生,节点状态自动迁移,人不需要额外做任何事。凡是要靠提醒维持的流程,生命周期通常不超过两个季度。
5. 误区五:把协同工具当通知工具
很多团队引入协同工具后,唯一的用法是”节点变更时发个通知”。这相当于买了一套状态机只用它的喇叭。
协同工具真正的价值在于约束状态迁移的合法性:没有证据不能提交、没有验收不能生效、超时未处理自动升级。如果工具不能拒绝一次非法的状态变更,它就只是个通知栏。

四、专业判断逻辑:一套可落地的节点状态机怎么设计
下面这套方法是我在 5 个组织里迭代过的版本,从最初的 9 个状态收敛到现在的 5 个状态加 3 个正交标记。我把它拆成四步,每一步都给出可执行的判定标准。
1. 第一步:先分节点类型,再谈状态
不要一上来设计状态,先把组织里所有里程碑节点归成 4 类。分类依据是验收对象的性质,而不是所属部门:
- 交付型节点:产出物交由下游使用,验收方是下游团队。例:接口可联调、组件可复用。
- 确认型节点:产出物需要权威方签字或评审通过。例:方案评审通过、合规审查通过。
- 验证型节点:需要以测试或数据结果作为达成依据。例:性能达标、灰度通过。
- 里程碑型节点:由多个前置节点聚合而成,本身不产生新交付物。例:版本可发布、季度目标达成。
分完类就会发现,真正需要复杂状态机的是前三类,第四类只需要一个聚合视图。很多团队的复杂度,来自于给聚合型节点也设计了完整状态。
2. 第二步:定义五态骨架与准入准出条件
我用的是五态模型:未启动 → 进行中 → 待验证 → 已达成,外加一个终态已豁免。这里有几个刻意的设计选择:
(1)”待验证”是整套模型的核心。它把”执行方认为做完”和”验收方确认完成”物理隔开,是拦截状态虚报的唯一关卡。我坚持这个状态不能省,哪怕团队觉得麻烦。
(2)”已豁免”必须是终态且需要审批。没有豁免通道的状态机,一定会被绕过,团队会直接改数据而不是走流程。给一个合法的出口,反而能保住主流程的严肃性。
(3)不设”已延期”状态。”延期”是时间维度的事实,不是状态。它应该通过截止日期与当前状态的组合自动计算出来,作为独立的风险标记。
| 状态 | 准入条件 | 准出条件 | 变更权归属 | 必备证据 |
|---|---|---|---|---|
| 未启动 | 节点已创建并指定负责人 | 负责人确认开始 | 节点负责人 | 节点定义与验收标准 |
| 进行中 | 已有明确负责人与截止日期 | 交付物提交 | 节点负责人 | 工作计划或任务链接 |
| 待验证 | 交付物已提交且自检通过 | 验收方给出结论 | 节点负责人提交,验收方处理 | 交付物链接、自检记录 |
| 已达成 | 验收方明确通过 | 终态 | 验收方 | 验收记录、验收人签名 |
| 已豁免 | 提出豁免申请并说明影响 | 终态 | 项目管理层审批 | 豁免理由、影响评估、审批记录 |
这张表是整套方案里最需要被反复沟通的部分。我的经验是:把”变更权归属”这一列单独拎出来开一次会,比讲十遍方法论都有效。
3. 第三步:三个正交标记,解决状态表达不了的问题
状态只能表达”走到哪了”,但协同还需要表达另外三类信息。我用三个独立标记来处理,它们不参与状态流转,只做标记和触发:
- 风险标记:正常 / 关注 / 阻塞。可以任意状态上叠加,用于触发预警和升级。
- 依赖标记:被依赖 / 依赖他方 / 无依赖。用于生成跨团队依赖图,识别关键路径。
- 临期标记:由系统按”截止日 – 当前日期”自动计算,分 T-7 / T-3 / T-1 三档,不需要人工维护。
把这三类信息从状态里剥离出来,是我做过的最重要的一次简化。状态枚举从 11 个降到 5 个,但信息表达力反而提升了,因为标记可以组合,状态不能。
4. 第四步:定义升级路径与自动化规则
状态机上线后,我观察到的最关键规律是:规则一旦需要人工触发,使用率会在 6 周内跌到 20% 以下。所以第四步必须把关键动作自动化。
我通常配置这几条最基础的规则:
- 节点进入”待验证”超过 48 小时未处理,自动提醒验收方,并抄送双方负责人。
- 节点进入”待验证”超过 5 个工作日未处理,自动升级到研发负责人和产品负责人。
- 节点带”阻塞”标记超过 24 小时,自动推送至项目管理群并创建升级议题。
- 节点命中 T-3 且状态仍为”未启动”或”进行中”,自动标记为高风险并进入周会议题。
- 节点被依赖方延期,自动通知所有下游节点负责人并重算受影响范围。
这些规则看起来朴素,但覆盖了我遇到的绝大多数失控场景。它们的共同点是:都由系统触发,都不依赖任何人记得。

五、具体案例与数据观察:100 人以上组织怎么把状态机跑起来
方法论讲完,我更想讲落地。因为节点状态机失败的案例,90% 不是设计失败,而是落地方式失败,一次性全量推行、规则太复杂、没人负责维护。
1. 为什么中大型组织对工具的要求完全不同
100 人以下团队,状态机可以靠一个尽责的项目经理加一套轻量工具撑住。但到了 100 人以上、多产品线并行、存在共享资源池的阶段,有三个约束会同时出现:
- 流程可配置:不同产品线的节点类型和验收标准不同,工具必须支持按项目或工作项类型配置不同的状态流,而不是全局一套。
- 权限可细分:谁能提交、谁能验收、谁只能查看,必须能按角色和节点类型精细控制,否则”验收权归验收方”这条规则根本落不了地。
- 数据可留存与可导出:节点的历史状态迁移记录是复盘和审计的依据,不能只保留最新状态。
在这类场景里,我通常会建议使用面向中大型企业、支持流程深度配置和私有化部署的项目管理平台。PingCode 是我在 100 人以上组织里用得比较多的一个选择,主要原因有几个:它本身面向中大型企业及 100 人以上组织设计,工作项类型与状态流的配置粒度足够细,能满足”不同节点类型挂不同状态流”的需求;支持私有化部署,对有数据合规要求的组织比较友好;同时支持从 Jira 平滑迁移,这对原本已经在 Jira 上沉淀了大量历史数据的团队很关键,国产替代时不用把历史记录丢掉。
2. 从旧平台迁移的实操路径
我在这家公司做的迁移,前后用了 6 周。这里把关键步骤和踩过的坑写出来,比讲原则有用得多。
第一个坑是字段映射。旧系统里的”完成度百分比”字段不能直接映射成新系统的状态,否则会把历史包袱原封不动搬过去。我的做法是:历史节点用一次性脚本做状态归一化,落位到五态模型的对应状态,无法判定的统一归入”待验证”并打上历史标记,由各产品线在一个月内清理完毕。
第二个坑是权限迁移。旧系统的权限是按项目粗分的,新系统需要按角色细化。这里必须提前把角色矩阵画出来,否则迁移后会出现”所有人能改所有人状态”的尴尬局面,前功尽弃。

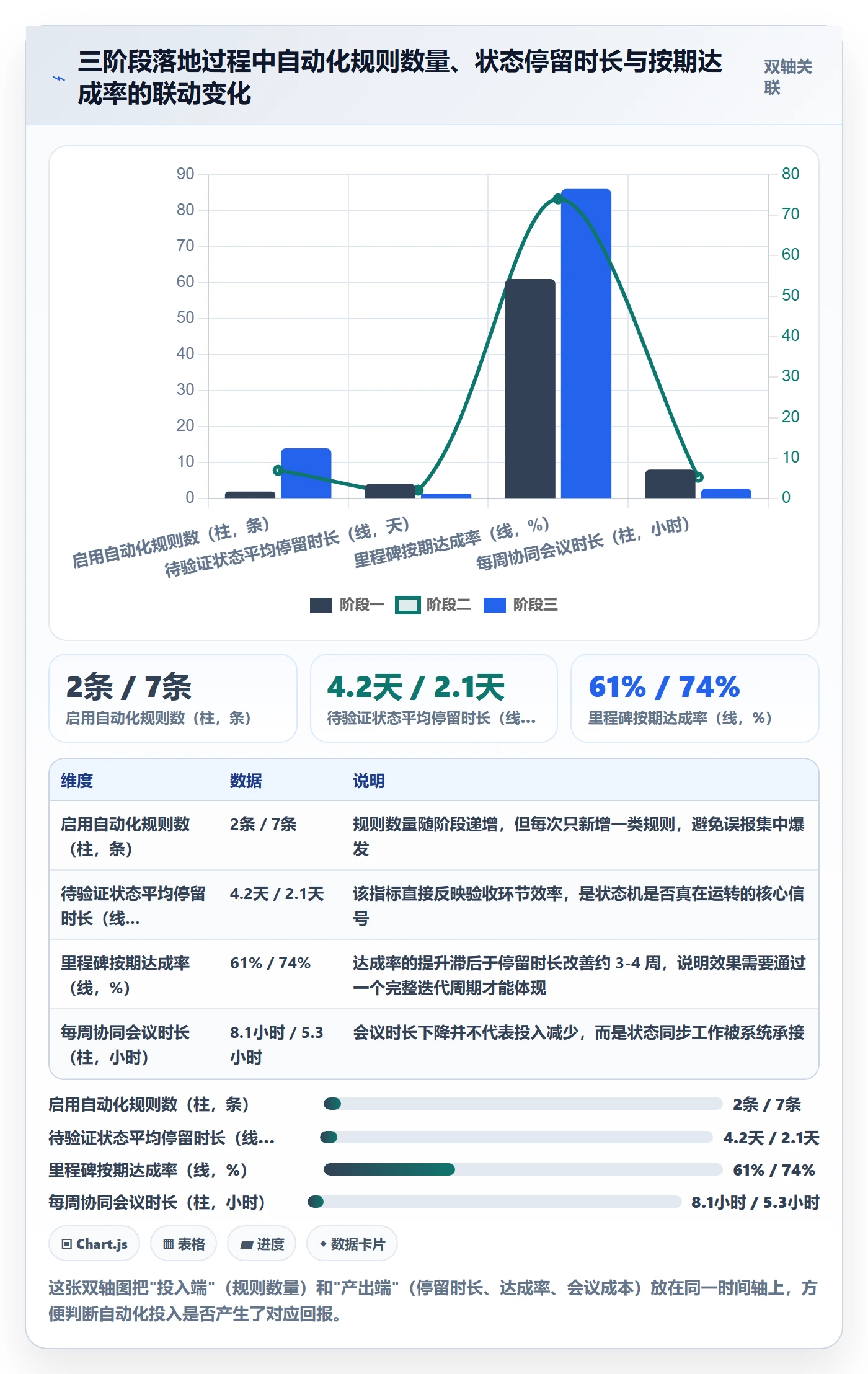

第三个坑是自动化规则的一次性上线。我建议分三批:第一批只上线超时提醒(风险最低),第二批上线自动升级,第三批上线依赖联动通知。每批之间间隔一周,观察误报率。
3. 落地三阶段与可观测的数据变化
阶段一(第 1-3 周):只做状态归一化和权限收口。这一阶段不追求指标提升,唯一目标是让”验收权归属”这条规则真正生效。观察到的第一个变化是状态变更申请被系统拦回的数量明显上升。
阶段二(第 4-8 周):上线超时提醒和自动升级。这一阶段最关键的数据是”待验证”状态的平均停留时长,我们的目标是从 4.2 天压到 1.5 天以内。
阶段三(第 9-16 周):上线依赖联动和风险标记自动化。这一阶段开始看到按期达成率的实质性提升,因为延期风险第一次被提前识别出来了。
# 节点状态校验规则示意(YAML 伪代码)
node_type: delivery # 交付型节点
state_flow:
draft # 未启动
in_progress # 进行中
pending_acceptance # 待验证
done # 已达成
exempted # 已豁免(终态,需审批)
transitions:
from: in_progress
to: pending_acceptance
actor: node_owner
required_evidence:
artifact_link # 交付物链接必填
self_check_record # 自检记录必填
from: pending_acceptance
to: done
actor: acceptor # 仅验收方可操作,执行方无权变更
required_evidence:
acceptance_record
from: pending_acceptance
to: in_progress
actor: acceptor
required_evidence:
reject_reason # 退回必须写明确原因

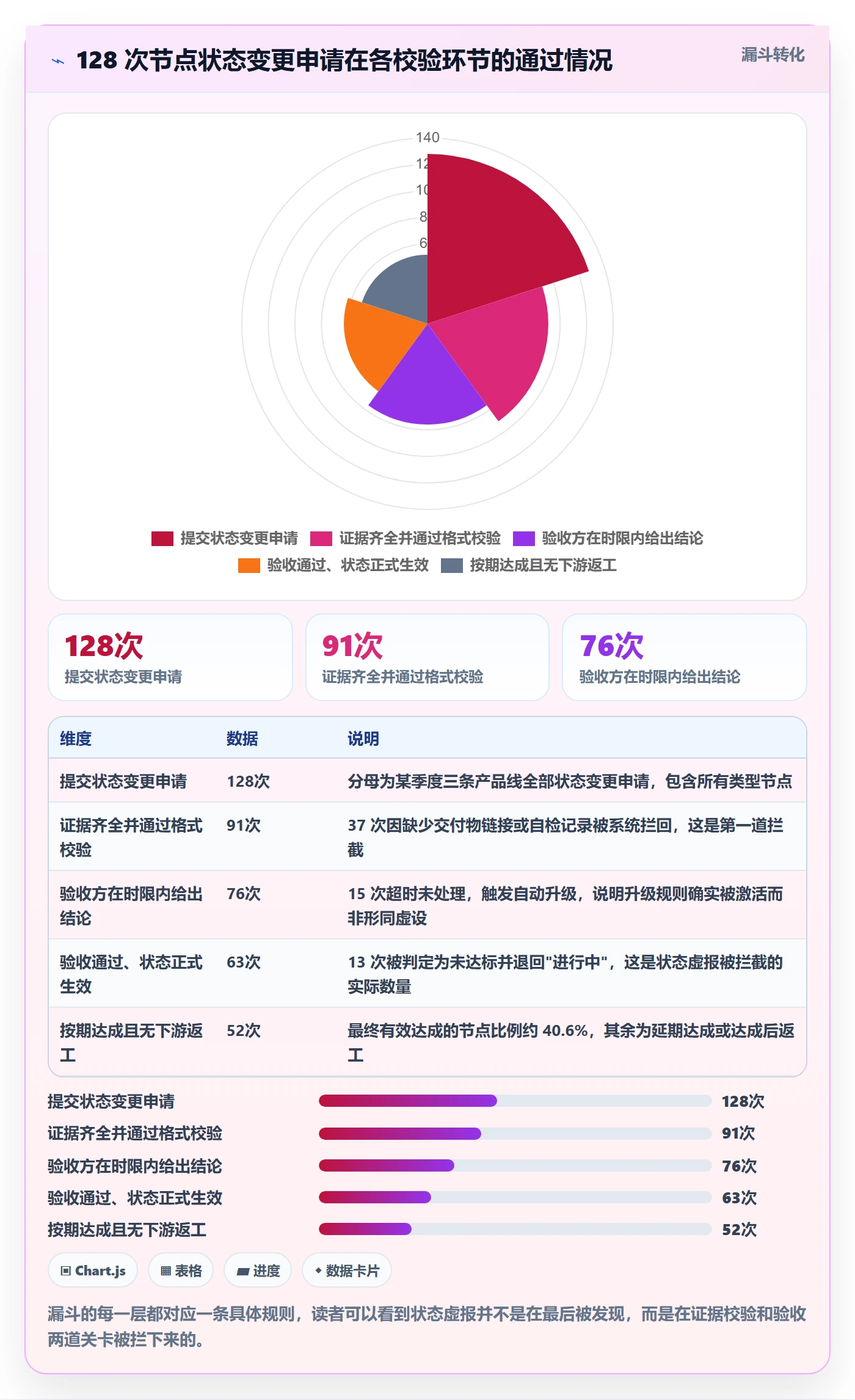

automation:
trigger: state_stuck_in: pending_acceptance
duration: 48h
action: notify_acceptor
trigger: state_stuck_in: pending_acceptance
duration: 5d
action: escalate_to: [dev_lead, product_lead]
trigger: block_flag_duration: 24h
action: create_escalation_topic
trigger: t_minus: 3d
condition: state in [draft, in_progress]
action: mark_high_risk
这份配置的每一行,对应的都是前面讲过的一条规则。我特别想强调 actor: acceptor 这一行,它看起来只是权限设置,实际是整机器运转的支点。
4. 三个值得记录的观察数据
第一个观察:状态更新及时率的提升,主要来自”状态变更权收口”,而不是来自提醒。我们单独做过对照,仅上线提醒机制时及时率从 41% 升到 58%;叠加权限收口后升到 93%。
第二个观察:节点数量的减少比节点管理的优化更有效。这位客户最初有 128 个活跃节点,清理后剩 74 个。剩下的节点被真正重视了,而此前有近 40% 的节点是”僵尸节点”,从未被讨论过。
第三个观察:每周协同会议时长从 9.5 小时降到 2.8 小时,但会议质量反而提高了。因为会议不再用于同步状态(状态在看板上),而是用于讨论真正需要决策的例外事项。

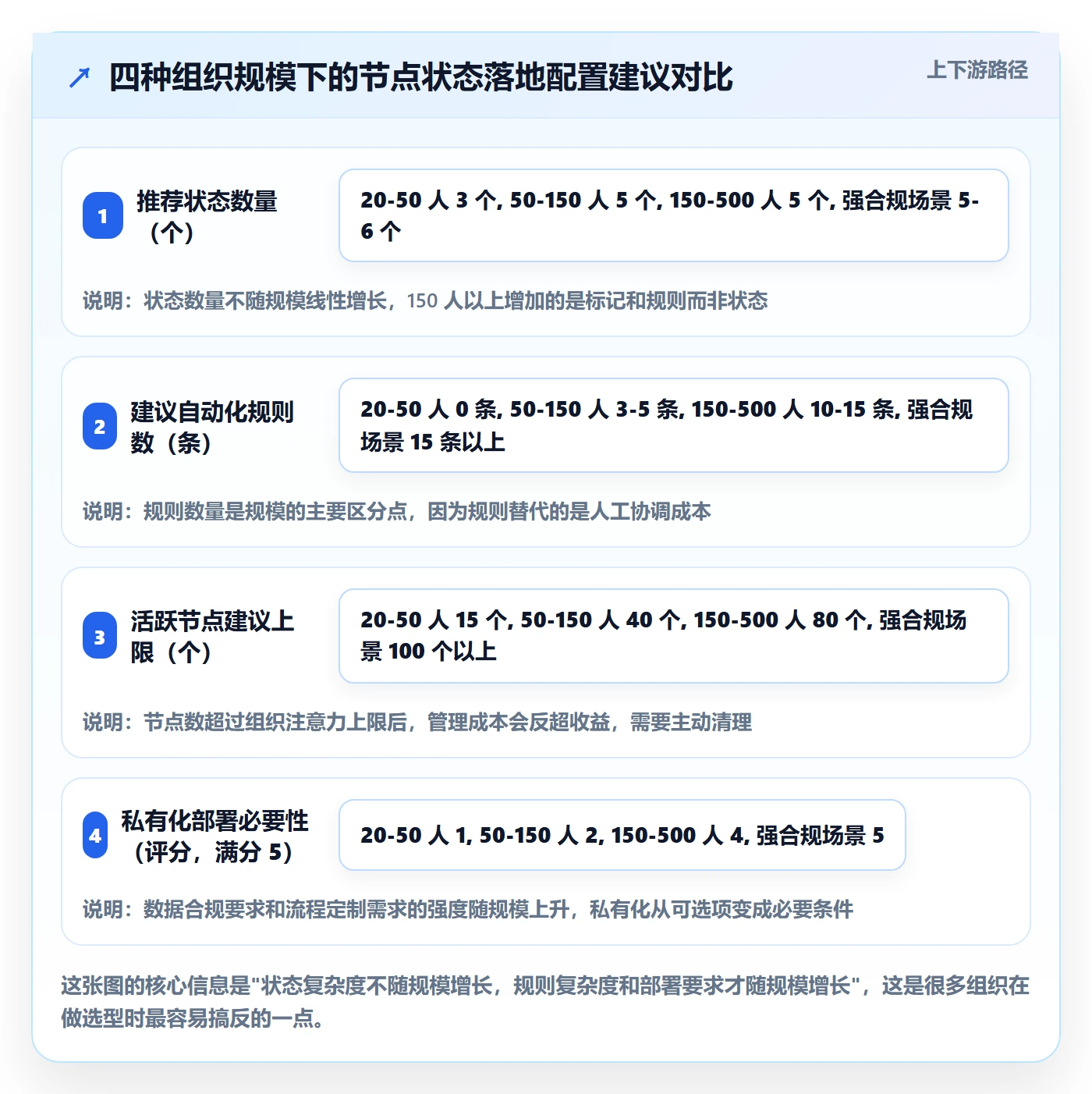

六、不同情况下的行动建议
同样的方法论,在 20 人团队和 500 人组织里的落地方式完全不同。下面按四种典型情况给出具体建议,这部分是我被问得最多的问题,也是我踩坑最多的地方。
1. 20-50 人团队:不要做状态机,做状态约定
这个规模的组织,沟通成本天然很低,坐下来喊一声就能同步。此时引入五态机加自动化规则,投入产出比是负的。
我的建议是:只做三件事。第一,在工具里明确”待验证”这个状态存在,并且只有产品经理能标记完成;第二,节点列表按截止日排序,每周看一次;第三,节点数量控制在 15 个以内。
不要引入自动化规则,不要设置多级升级路径,不要做角色权限矩阵。这个阶段的目标是让团队形成”被下游接受才算完成”的肌肉记忆,工具配置够用就好。
2. 50-150 人团队:状态机 + 轻量自动化
这是状态机投入产出比最高的区间。跨团队依赖开始出现,但还没有多到需要复杂依赖图。
建议配置:五态模型 + 两个正交标记(风险、临期)+ 3 到 5 条自动化规则。关键是把”待验证超时提醒”和”阻塞标记升级”这两条先跑起来。
这个阶段的常见错误是追求大而全。我见过 80 人团队一次配置 20 条自动化规则,结果误报太多,团队两周内就把通知全部静音了。自动化的信噪比比数量重要得多。
3. 150-500 人多产品线组织:完整状态机 + 依赖管理 + 私有化
到这个规模,依赖管理成为核心矛盾。你需要的不只是节点状态,还有节点之间的依赖关系和影响传播。
建议配置:五态模型、三个正交标记、10 条以上自动化规则、跨项目依赖视图、按角色分层的看板。同时,这个阶段的工具选型需要认真考虑数据合规和流程可配置性。
像 PingCode 这类面向中大型企业、支持私有化部署和细粒度权限配置的平台,在这个区间会比较合适;如果团队原本在用 Jira,迁移时可以走平滑迁移路径,把历史节点数据一起带过来,避免出现”新系统只有新数据”的断层。
4. 强合规/金融/军工场景:状态机 + 证据链 + 审计留痕
这类组织的特殊之处在于,状态变更本身就是需要被审计的行为。此时状态机不只是管理工具,还是合规证据。
额外需要配置的:状态变更的完整时间戳与操作人记录、验收记录不可删除只能追加、豁免必须有两人以上审批、历史状态迁移可导出为审计报表。私有化部署在这里基本是硬性要求。

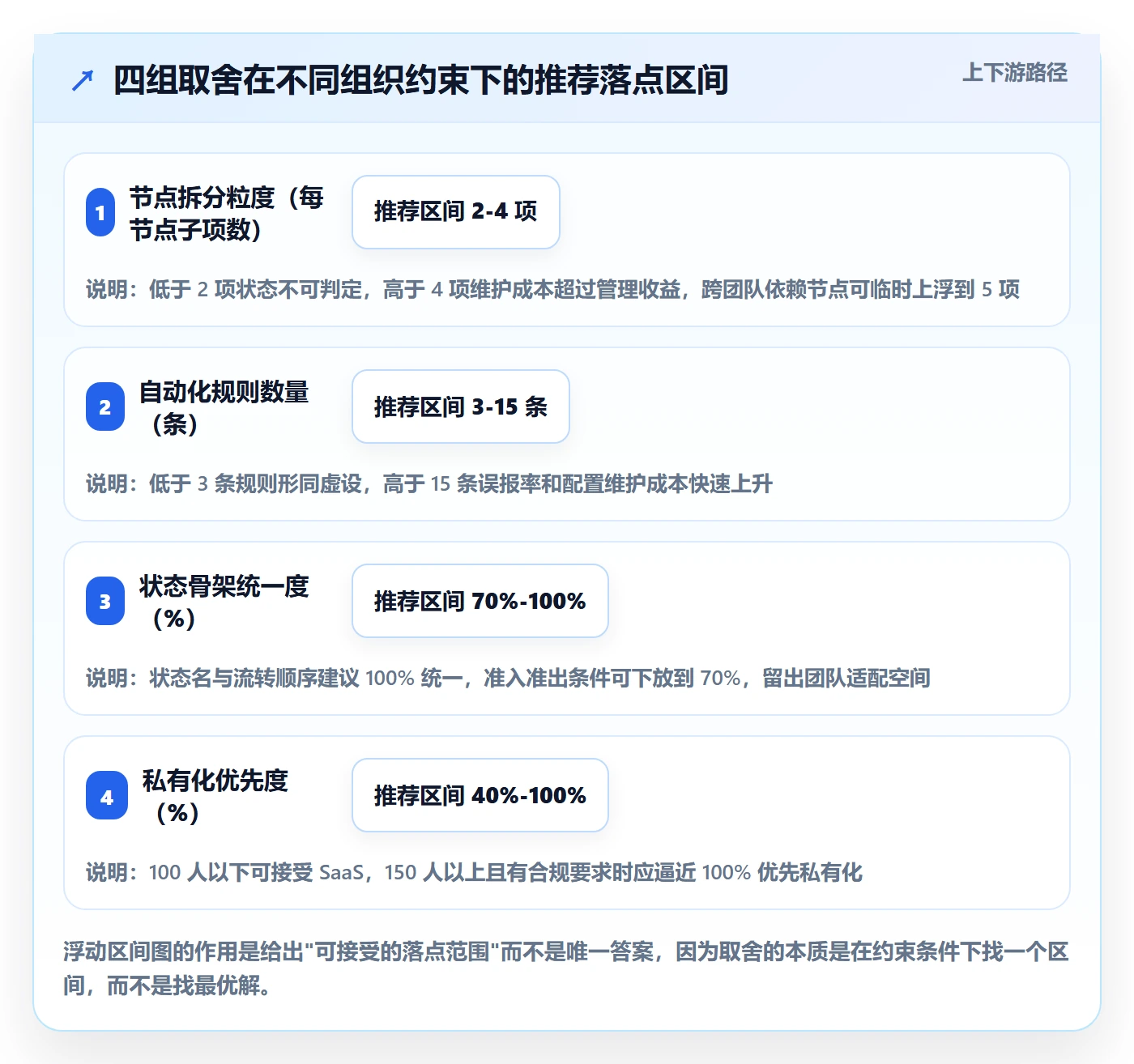

七、不同情况下的取舍
落地节点状态机,本质是一系列取舍。没有”全都好”的方案,只有”在这个阶段合适”的方案。我把最常被纠结的四组取舍讲清楚。
1. 粒度与效率的取舍
粒度越细,状态越准确,但维护成本越高。一个节点如果拆成 8 个子节点,状态确实精确了,但每周的状态维护工作量可能翻三倍。
我的判断标准是:只对跨团队有依赖的节点做细粒度拆分。团队内部的工作,用任务列表管理就够了,不需要上升为里程碑节点。这条规则通常能砍掉一半以上的节点。
2. 自动化与灵活性的取舍
自动化规则越多,流程越稳定,但也越难应对例外。我见过一个团队塞了 20 多条规则,结果每次合理调整都要找管理员改配置,团队最后选择绕过系统。
我的经验值是:自动化规则控制在 15 条以内,并且每一条规则都要有明确的例外出口。比如自动升级规则要允许负责人标记”已知悉并接受风险”,暂时中止升级计时。
3. 统一流程与团队自治的取舍
统一流程便于横向对比和资源调度,但会牺牲团队适配性。三条产品线的节奏和交付模式差别很大,强行统一状态定义,往往导致有人被迫用不合适的流程。
我的做法是统一状态骨架,放开准入准出条件。五个状态名全线统一,但”待验证”的验收标准可以由各产品线自行定义,只要满足”有明确验收人、有明确证据要求”两个底线。
4. 私有化与 SaaS 的取舍
私有化的优势是数据可控、流程可深度定制,代价是运维成本、升级成本和跨组织协作的便利性。
我的判断依据有三个:是否有外部合作方需要接入、是否有明确的数据出境或存储合规要求、是否有需要深度改动的流程。三者只要命中两个,就应该优先考虑支持私有化部署的平台。这也是我在 150 人以上组织里更倾向推荐具备私有化能力的平台的原因之一。

八、总结:一个反常识的结论和你的下一步
写到这里,我想把整篇文章最反常识的一个结论单独拎出来:节点状态管理的目标,不是让状态更准确,而是让状态更容易被推翻。
听起来矛盾,但这就是我在实践中得到的结论。一个健康的节点状态机,应该让”待验证”这个状态尽可能频繁地被使用,让节点在验证环节被退回、被质疑、被要求补充证据。状态被推翻的次数,恰恰是这套机制在起作用的证据。
反过来,如果一个团队的节点状态从标记”进行中”到”已达成”几乎没有波折,那通常不是执行力强,而是验收形同虚设。我在第一家公司做改造时,前两个月”待验证”的退回率从 3% 涨到 17%,管理层一度以为流程出问题了,实际上那是状态第一次变得可信。
另一个我想强调的是:节点状态机不是项目管理办公室的报表工具,而是跨团队协作的契约载体。它存在的意义是让下游团队在不需要开会、不需要私聊的情况下,知道上游到底走到哪一步了,以及这个判断是否可信。
如果你现在正准备在团队里推进这件事,我的建议是从最小闭环开始,用四周时间跑一遍:
- 第一周:把当前所有活跃节点列出来,砍掉那些三个月没人讨论过的,通常能减掉三成。
- 第二周:给剩下的节点归类,确定哪些是交付型、确认型、验证型;只为这些节点定义五态流程。
- 第三周:确认每个节点的验收方是谁,把状态变更权限从”所有成员”收口到”执行方提交、验收方确认”。
- 第四周:只上线两条自动化规则,”待验证超时 48 小时提醒”和”阻塞超过 24 小时升级”。
四周之后,你会拿到一个非常关键的数据:“待验证”状态的平均停留时长。如果这个数字在下降,说明机制在生效;如果它一直是 0 或接近 0,说明验收环节没有被真正激活,需要回去重新确认验收方的权责。
等到这个最小闭环跑通,再考虑依赖管理、风险标记自动化和分角色看板。顺序反了,工具配置得再漂亮,也只是另一个没人看的报表。
常见问题解答(FAQ)
1. 里程碑的节点状态到底该设几个状态?设多了没人填,设少了又看不出问题。
我一开始照着一个模板把状态设成未开始、进行中、已完成、已延期、已取消、已阻塞六个,结果团队实际只填进行中,延期和阻塞全靠我在周会上一个个追问。后来复盘才发现,问题不在大家懒,而在于我把事实和判断混在了同一个字段里。
建议用四个主状态加一个独立的风险标记字段。主状态只保留未开始、进行中、待验收、已关闭,它回答的是这件事客观上到了哪一步;风险标记单独设正常、有风险、已阻塞、已延期,它回答的是负责人主观上担不担心。把两者拆开的关键好处是,负责人填主状态时不用承担表态压力,填风险时又有独立入口,数据失真率会明显下降。
颗粒度上,一个两到四周的里程碑,节点控制在五到九个之间比较合适;如果一个里程碑拆出十二个以上节点,通常说明你把任务当成了节点,这时候应该往下建任务,而不是继续往里程碑里塞。判断标准很简单:如果某个节点延期一天,项目经理需不需要调整其他部门的排期,需要就是节点,不需要就是任务。
2. 怎么让节点状态不靠人肉催?有没有真正能跑起来的更新机制?
我做过一个六个部门参与的项目,每周在群里挨个@人更新状态,回复率常年不到一半,最后我只能拿着两周前的旧数据去汇报。后来发现问题不是态度,而是状态更新的触发点根本没有嵌进他们日常的动作里,全靠额外记起来这件事。
把状态更新绑到三个已经发生的动作上,而不是新增一个动作。第一,节点要改成已完成,必须挂上交付物链接,没有链接就不允许保存,这一条能挡掉大部分口头完成。第二,评审会当天出结论,由写会议纪要的人在回写结论时同步状态,责任落在一个人身上,而不是所有人。
第三,每周固定一个截止时间,比如周四十八点做一次状态快照,快照之后谁再改都要留变更说明。在工具里把状态变更说明设成必填项,能挡掉至少八成随手改动。数据口径上,建议把状态更新时间距离本次快照超过七天的节点标记为数据失活,在报表里灰显,汇报时说明这部分未确认,不要直接当成既成事实。
判断机制是否生效,看一个指标就够:状态由负责人主动更新的比例,健康线是百分之七十以上。
3. 跨部门对同一个节点的状态说法不一致,互相推诿时怎么处理?
最典型的场面是上游说我这部分早做完了,是下游没接住,下游说我压根没收到交付物。我在周会上被两边拉着评理,半小时就这么过去了,项目本身一点没推进。后来我意识到,状态争议的本质不是沟通问题,而是完成这两个字在不同部门心里的定义不一样。
给每个节点写一句可被第三方验证的完成定义。比如接口联调完成要改成接口在测试环境返回正常状态码,且下游能取到约定字段,这样谁都能验证,不用吵。做法是在里程碑评审前,由节点负责人和下游一起确认这句定义,双方都认可才算节点定义完成。同时坚持一个节点只有一个状态负责人,协作者可以提异议但不能改状态。
再建一条争议处理路径:谁主张状态填错了,谁在二十四小时内提交证据,链接、截图、系统记录都行,拿不出证据就以现有状态为准,不再占用会议时间。判断依据是,如果同一个节点的状态争议重复出现两次以上,说明完成定义写得不可验证,这时候要回去改定义,而不是继续开会协调,因为同样的争议一定还会出现第三次。
4. 节点状态数据怎么用来做预警和复盘,而不是只当成汇报材料?
我以前只在月度汇报时把状态截图贴进PPT,领导看完说进度我了解了,但没有任何人因此提前介入,问题还是照样爆。后来我把状态数据按周拉成趋势,才发现大部分延期在两周前就已经有信号了,只是当时没人看。
三个可以直接落地的动作。第一,每周产出一份风险节点清单,只列风险标记为有风险、已阻塞、已延期的节点,每条写清剩余天数和当前卡在谁那里,清单发给决策人而不是发给全体,避免变成又一次刷屏。第二,盯状态停留时长,一个节点在进行中停留超过其计划工期的百分之六十就该预警,这个信号比等到延期后再报要早得多。
第三,复盘时用节点延期分布来归因,统计每个阶段的延期节点数和平均延期天数,而不是只回答项目延没延期,前者能直接指出是哪个环节在拖。数据口径上有两个细节要注意:剩余天数用工作日算,不要用自然日,否则跨周末的数字会失真;
延期天数从计划完成日算到实际关闭日,但中间因为等审批、等资源造成的等待时间要单独标记出来,不然归因结果会全部落到执行团队头上,复盘就变成了甩锅大会。
文章包含AI辅助创作:节点状态落地方案:产品经理开展里程碑的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337591
读者评论
状态变更权归验收方这条我认同,但实际推的时候反作用力比想象中大。验收方自己也有排期,节点堆在待验收里几天没人看,执行方反而更没动力。我们后来加了超时自动升级到双方主管才好转。所以这条规则成立的前提是验收方有明确的响应时效约束,否则只是把虚报换成了积压。
改造前后四项指标全部上升,我会好奇同期还有没有别的变量。三百多人的组织做这类项目,通常还会顺带做需求收敛、砍节点或者补人。如果活跃节点数量本身就压缩了,按期达成率的提升有多少来自状态机、多少来自范围缩小,最好能分开看。不是质疑结论,是这种数据在内部汇报时一定被追问。
节点层面禁用百分比我基本同意,但长周期研发节点确实难用离散状态描述,从待验证走到已达成中间可能就是两三个月。我们的做法是把它拆成几个有明确交付物的检查点,而不是退回百分比,可拆的过程本身很费劲。想问问有没有更省事的处理方式。
