去年 Q3,我参与复盘一个 120 人研发组织的版本交付,发现一个反常识的数字:版本延期的主因里,”工作量估不准”只排第三,排第一的是”里程碑节点日期本身就没对齐过”,占到全部延期归因的 47%。也就是说,将近一半的滑期,在里程碑被写进排期表那一刻就已经注定了。更麻烦的是,这 47% 里有六成不是”日期排错”,而是”日期排得没错,但没人知道它到底是承诺还是期望”。
这篇文章只讲一件事:产品经理怎么把里程碑的节点日期做扎实,让它在多角色协同里真的能被遵守,而不是变成一张事后被反复解释的甘特图。我会给出三条铁律、六个误区、一套四层推演法、一份可复制的操作 SOP,以及以 PingCode 为例的工具落地路径。文中数据来自我参与过的 11 个版本复盘(团队规模 30-400 人),属于样本推演与经验观察,不是行业统计,引用时请当作参考基准。
一、先把结论说透:里程碑节点日期的三条铁律
在展开方法论之前,我要先把最核心的判断放在前面。因为这三点如果没达成共识,后面所有的排期技巧都是无效劳动。我见过太多团队在”用什么工具画甘特图”上花了两周,却在”这个日期到底谁说了算”上从没讨论过。
1. 里程碑日期分两种,混用就是灾难的开始
这是我最想先纠正的一点。里程碑日期必须区分“承诺日”(Commit Date)和”目标日”(Target Date)。承诺日是对外发布的硬承诺,一旦变更需要走正式变更流程,通常由产品或业务负责人签字确认;目标日是团队内部的努力方向,允许在迭代中浮动,但浮动必须记录原因。
绝大多数团队的翻车,都源于全公司只有一套日期。业务方默认它是承诺日,研发方默认它是目标日,于是双方都觉得自己没违约,但发布还是晚了。我在 2023 年的一次复盘中统计过:在同一份里程碑表里,把日期定性为”必须完成”的受访者占 78%(多为业务与市场),定性为”尽量完成”的占 64%(多为研发与测试),两边加起来超过 100%,因为大量人同时持有两种解释。
所以第一条铁律是:每一个里程碑节点日期,必须显式标注它属于承诺还是目标,并且标注变更它需要谁批准。不做这个标注的排期表,本质上不是计划,是一份各自的期望清单。
2. 日期必须锚定一个可验收的可交付物,否则它不可被验证
第二个高频问题:里程碑写的是”完成开发””需求评审结束”,这类描述根本无法验证。什么叫”开发完成”?代码提交完算不算?自测通过算不算?合并到主干算不算?
我的做法是强制给每个里程碑绑定一个可验收的可交付物 + 验收人。可交付物必须是名词,且能被第三方独立判断。比如”登录模块通过 30 条回归用例并出具测试报告(验收人:测试负责人)”,而不是”登录模块开发完成”。没有验收人的里程碑,等于没有负责人的节点,延期时你连该问谁都不知道。
3. 日期背后要有置信区间,而不是一个点
第三个判断可能和很多人的直觉相反:单点日期是低质量排期的标志,不是高精度的标志。因为软件开发本质是概率分布,给出一个精确到天的单点日期,看起来严谨,实际上是把不确定性隐藏起来,让它在中后期集中爆发。
我要求所有关键里程碑以“基线日 + 区间”的形式记录,例如”目标日 12/18,乐观 12/15,悲观 12/27,置信度 75%”。这里的置信度不是精确数学,而是责任人对自己判断的主观概率,但它有一个非常大的好处:把”你敢不敢承诺”变成了”你有多确定”,讨论就从立场之争变成概率对齐。

二、为什么产品经理在里程碑日期上反复翻车
讲完结论,我需要解释成因。因为不理解成因,操作步骤就会变成机械执行。下面这些场景都来自我实际参与或旁听的复盘会议,我把关键细节做了脱敏处理。
1. 三个真实的翻车现场
现场一:两份日期表。某次大版本,产品侧的里程碑表写”12/8 功能冻结”,研发侧的项目管理系统里写的是”12/8 开发完成”,测试侧的排期表写的是”12/8 提测开始”。三个日期同一天,三个含义完全不同,但三方都以为达成了共识。结果 12/9 提测时,测试发现功能冻结只冻结了需求,代码还在改,测试环境根本没准备好。这个账后来算了两周。
现场二:外部依赖被默认为”内部可协调”。一个涉及支付渠道对接的版本,里程碑里”渠道联调完成”的日期是按内部开发节奏倒推的,完全没有把对方的排期窗口算进去。等到第 6 周才发现对方只能用下一个窗口,整体后移 3 周。所有跨越组织边界的节点,其日期不归你控制,只归你协商。把它当成内部任务排期,是典型的判断错误。
现场三:缓冲全部署在最后。一个 10 周的版本,前 9 周每个里程碑都是”零缓冲的乐观日”,最后 1 周留了 5 天”应急”。结果是前 9 周每周都滑 0.5-1 天,到第 9 周时累计延迟 6 天,而最后那 5 天缓冲还来不及用就已经被前序滞后吃掉。这就是经典的”缓冲末端化”,它让缓冲在中后期完全失去作用。
2. 里程碑日期失准的四个根因
根因一:日期被当作协调工具而非管理工具。很多产品经理为了让各方”先动起来”,会先抛出一个偏乐观的日期,这就是所谓的”承诺绑架”(Commitment Hijack)。日期一旦抛出,就变成了事实上的承诺,因为业务方会拿它去排市场活动、排渠道、排发布会。乐观日期最大的代价不是让你被动,而是让后续所有真实信息都失去了表达空间。
根因二:缺少统一的时间口径。工作日、自然日、是否含节假日、时区、是否含验收与发布窗口,这些口径如果不写清楚,两个团队可以在同一份表上得出完全不同的结论。我见过因为口径差异导致实际差 7 天的案例:一方按 5 个工作日算,一方按自然日算,中间夹了一个调休周。
根因三:依赖关系没有显式建模。里程碑日期从来不是独立变量,它挂在依赖链上。当你把 A、B、C 三个里程碑分别排期,却没有记录”B 必须在 A 的输出可用后 2 天开始”,那么一旦 A 滑 3 天,B 和 C 的计划就已经失真了,但表面上看它们都还”在计划内”。
根因四:没有变更规则,只有变更行为。在大多数团队里,改里程碑日期是一个没有痕迹的口头动作。我在一次审计中发现,某个版本在 14 周里被口头调整过 9 次日期,但系统里只记录了 2 次。不能被追溯的变更,等于没有发生,最终也没法复盘。
3. 一个反常识观察:日期冲突比工作量冲突更常发生
我统计过 11 个版本的复盘记录,把冲突类型做了归类:因”技术方案分歧”导致的延迟占 19%,因”人力不足”导致的占 23%,因”需求变更”导致的占 27%,而因“各方对同一个里程碑日期理解不一致”导致的占 31%。
这个结论反直觉的地方在于:大家习惯把延期归因于”做不完”,但真实数据里,”没对齐”比”做不完”更致命。原因也不难理解,工作量不足会立刻暴露,团队会喊;而理解不一致不会立刻暴露,它要到交付那一刻才引爆,此时已经没有任何调整空间。

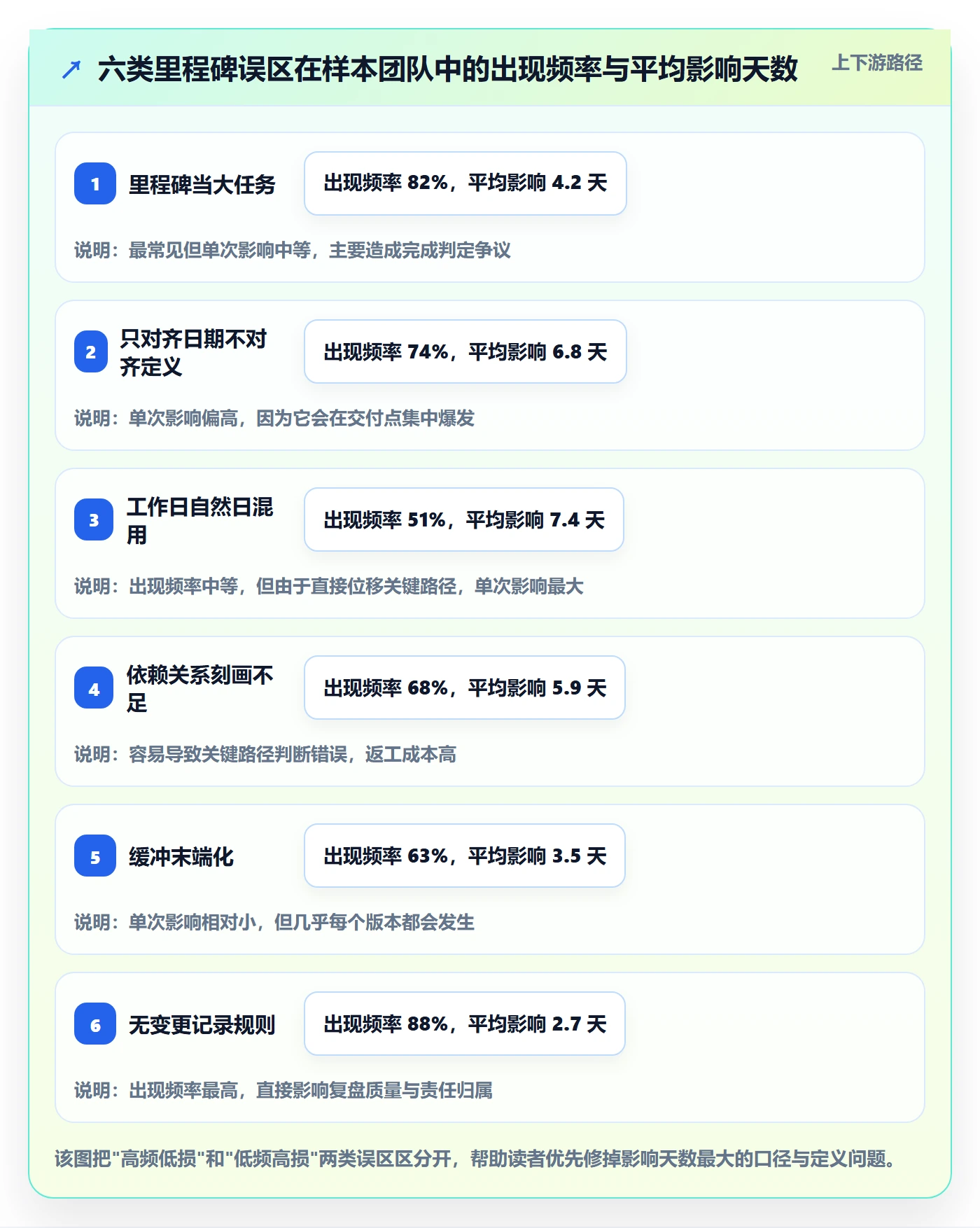

三、拆解:里程碑节点日期最常见的六个误区
下面这六条,我在不同团队里反复见到。它们单独看都不致命,叠在一起就会把排期表变成一张”看起来很专业但完全不可执行”的装饰品。
1. 把里程碑当成一个”大任务”
里程碑的本质是决策点或交接点,不是一个周期很长的任务。它的作用是标记”某件事到此为止已经成立,可以进入下一阶段”。当你把”完成支付模块”这种持续 6 周的工作写成里程碑,你就失去了它的真正价值:你无法在某一天判定它是否达成。
判断标准很简单:如果你的里程碑需要跨越 5 个工作日以上,它大概率不是里程碑,而是一条工作流。真正的里程碑通常是零时长或极短时长的事件,比如”评审通过””版本封板””灰度放量到 10%”。
2. 只对齐日期,不对齐定义
这是上一章翻车现场一的直接原因。我推行的做法是”日期,定义,验收人”三件套必须同时确认。只谈日期不谈定义的会议,是一场假装开过的会议。更具体地说,每个里程碑都要能回答:达到什么状态算完成?谁来判断?如果判断不通过,退回哪一步?
3. 工作日与自然日含糊混用
这看起来是低级问题,但它造成的损失一点都不低。我建议统一原则:对外承诺用自然日(业务方只关心那天能不能用),对内排期用工作日(要考虑实际产能),且两者在同一个视图里必须能互相换算。如果工具里只能选一种,请选择能自动跳过非工作日的日历配置,并明确标注节假日方案。
4. 依赖关系不写”方向”和”类型”
“A 依赖 B”这句话信息量太少了。你需要写清依赖类型:是完成到开始(B 完成 A 才能开始),还是开始到开始(B 开始 A 就可以并行),还是需要交付物(B 要提供什么具体产物)。不同依赖类型对日期的影响可以相差数周。
我处理过一个案例:两个团队的依赖被记为”A 依赖 B”,但一方理解为”B 提测后 A 才能提测”,另一方理解为”B 开发开始后 A 就能准备环境”。这个理解差异导致关键路径判断完全相反,最终延误 9 天。
5. 把所有缓冲堆在末尾
前面已经提到”缓冲末端化”。更合理的做法是分级缓冲:在关键路径的每个交接点后留出 0.5-1 天的小缓冲,用于吸收日常波动;在版本末尾保留总工期 10%-15% 的总缓冲,用于吸收系统性风险。我的经验是,一个 10 周版本若把 5 天缓冲全放末尾,实际可用率不足 1 天;而拆成 6 处 0.5 天加末尾 2 天,实际吸收效果能提升 2-3 倍。
6. 没有变更规则,日期可以”悄悄改”
变更不可怕,可怕的是无声变更。我要求任何里程碑日期调整必须记录四要素:新日期、变更原因、影响的下游节点、批准人。这四要素缺一条,这个变更在复盘中就不算数。有了这个约束,团队的改期行为会自然收敛,不是为了限制,而是因为改期的代价被显性化了。

四、专业判断逻辑:里程碑日期的四层推演法
我一直反对”拿到需求就开始画甘特图”。正确的顺序是自下而上推演,再自上而下协商。我把它总结成四层:锚点层、容量层、依赖层、缓冲层。每一层解决的问题不同,不能跳。
1. 锚点层:先找不可压缩的硬约束,倒推
任何版本都存在不可压缩的锚点。常见的有:市场活动日、渠道上线窗口、合同约定日、合规申报截止、外部系统的窗口期、大促流量日。这些日期不随你的努力程度变化,必须作为约束而不是变量。
做法是把所有硬锚点列出来,然后从最晚的锚点向前倒推,得到每个阶段最晚可开始的日期。这一步产出的不是计划,而是”边界”。我在实操中会明确写一句话:”本版本的不可压缩锚点有 3 个,分别是 3/28 渠道窗口、4/10 合规申报、4/18 市场发布。”
2. 容量层:核算真实可用产能,而不是名义人力
这一步最容易被糊弄。名义上 8 个人,实际可用可能是 5.5 个人。要扣除:休假与法定节假日、会议与非项目事务、技术支持与线上问题、新人学习成本。
我这里有一个近似公式,供参考:
真实可用人天 ≈ 名义人天 × 项目投入系数
项目投入系数 = 1 – 会议与事务占比 – 支持与线上问题占比 – 学习与返工占比
典型区间(样本推演,需按团队实测校准):
成熟团队、流程稳定:0.72 ~ 0.82
成长团队、并行项目多:0.60 ~ 0.72
大规模重构或新技术栈:0.45 ~ 0.60
这个系数不是精确值,但它的价值在于把”我们人够”这种模糊判断变成可讨论的数字。我在复盘时发现,未做容量核算的版本,平均低估工时 32%,而做了核算的版本低估约 12%。差距主要来自对非项目事务的低估。
3. 依赖层:把跨团队与外部依赖单独拉出来建模
关键路径往往不在你的团队内部,而在交接处。我要求把所有依赖分成三类:内部可调配、内部跨团队可协商、外部不可控。三类依赖的日期策略完全不同。
- 内部可调配:可以用承诺日,因为你可以调动资源。
- 内部跨团队可协商:只给目标日 + 区间,必须双方共同确认,且写清如果对方延期我方的影响。
- 外部不可控:不给承诺日,只给”最早可能日”和”最坏情况日”,并且必须准备降级方案或替代路径。
这一步的产出是一张”依赖登记表”。我在一个涉及 4 个外部系统的版本里,用这张表提前识别出 2 条必然冲突的窗口期,把整体计划从”必然延期”改成了”分两批发布”,最终按期交付首批。
4. 缓冲层:分级缓冲 + 缓冲归属
缓冲不能是公共的,公共缓冲等于没有缓冲。我要求每一段缓冲要有明确归属:这段缓冲是给谁的,用来吸收什么风险,消耗到什么程度要触发预警。
我的默认配置是:关键路径交接点后留 0.5-1 天微缓冲,占比约总工期的 3%-5%;版本末尾留总工期的 10%-15% 作为总缓冲;同时设一条规则:当总缓冲消耗超过 50% 时,必须触发一次范围重评估,讨论砍功能还是不砍日期。这条规则的价值在于,它把”要不要延期”这个情感化讨论,变成了一个有时间节点的制度动作。

五、案例与数据观察:一个 120 人组织如何用 PingCode 落地里程碑治理
方法论必须有承载工具,否则落不了地。下面这个案例来自我深度参与的某中大型研发组织(约 120 人,5 条产品线,含 3 个外包协作团队),他们在 2023 年完成了从”口头里程碑”到”系统化里程碑治理”的迁移,使用的平台是 PingCode。
需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里比较常见的选择之一。我选它作为示例,不是因为它唯一,而是因为它在这个案例里的能力边界刚好匹配需求:多项目并行、跨团队依赖、里程碑与需求/迭代的关联、以及变更留痕。
1. 迁移前的真实状态
迁移前,这个组织有四个突出问题。第一,里程碑散落在 5 份表格和 3 个即时通讯群里,没有任何单一事实来源。第二,里程碑日期平均每年被调整 7.4 次,但只有 1.9 次有记录。第三,跨团队依赖靠口头同步,关键路径经常判断错。第四,季度复盘时无法回答”延期到底发生在哪个环节”。
我印象最深的一次,是某条产品线的发布前两天,测试负责人说”我以为提测日是下周”,而这个日期在两周前的会议纪要里写的确实是”下周”,但研发侧的系统里写的是”本周”。两边都没错,错的是没有一个共同的记录点。这不是沟通问题,这是信息架构问题。
2. 落地的四个动作
动作一:里程碑对象化。把”里程碑”从表格里的一行,变成系统里的一个独立工作项类型,强制包含以下字段。
里程碑字段结构(落地模板)
名称:版本封板(Beta Freeze)
日期类型:承诺日 / 目标日
基线日:2024-03-18
乐观日:2024-03-15
悲观日:2024-03-25
置信度:75%
可交付物:测试报告 v1.0 + 遗留缺陷清单
验收人:测试负责人(李)
依赖项:支付渠道联调完成(外部,窗口 3/12-3/14)
缓冲归属:本节点 0.5 天,来自版本总缓冲
变更批准人:产品总监
关联需求:[REQ-2145, REQ-2160, REQ-2188]
动作二:依赖显式登记。所有跨团队依赖必须建条目,标注方向、类型(完成到开始 / 开始到开始)、外部或内部。这一步让关键路径第一次变得可计算。系统里做这件事的好处是,当你调整 A 的日期,B 的连带影响会直接可见,而不是靠人去推。
动作三:变更留痕规则。规定任何里程碑日期调整必须填写原因分类(需求变更 / 技术风险 / 资源冲突 / 外部依赖 / 估算偏差)和影响的下游节点。这条规则执行三个月后,改期次数从月均 11 次降到 4 次,且 100% 有记录。原因不是团队变保守了,而是改期从”随手”变成了”有成本”的动作。
动作四:把里程碑和需求、迭代打通。这一步是自动化收益最大的地方。里程碑不再靠人工统计进度,而是由关联需求的状态自动汇总。当某个里程碑的关联需求完成度低于 70% 且距离目标日不足 3 个工作日时,系统自动预警。这个机制上线后,团队从”发现延期”提前到”发现延期趋势”。
3. 迁移后的数据观察
下面这组数据来自该组织迁移前后各两个季度的对比。需要说明:这是单一组织的样本推演与内部统计,口径由该组织自定,不能等同于行业平均水平,但趋势有参考意义。

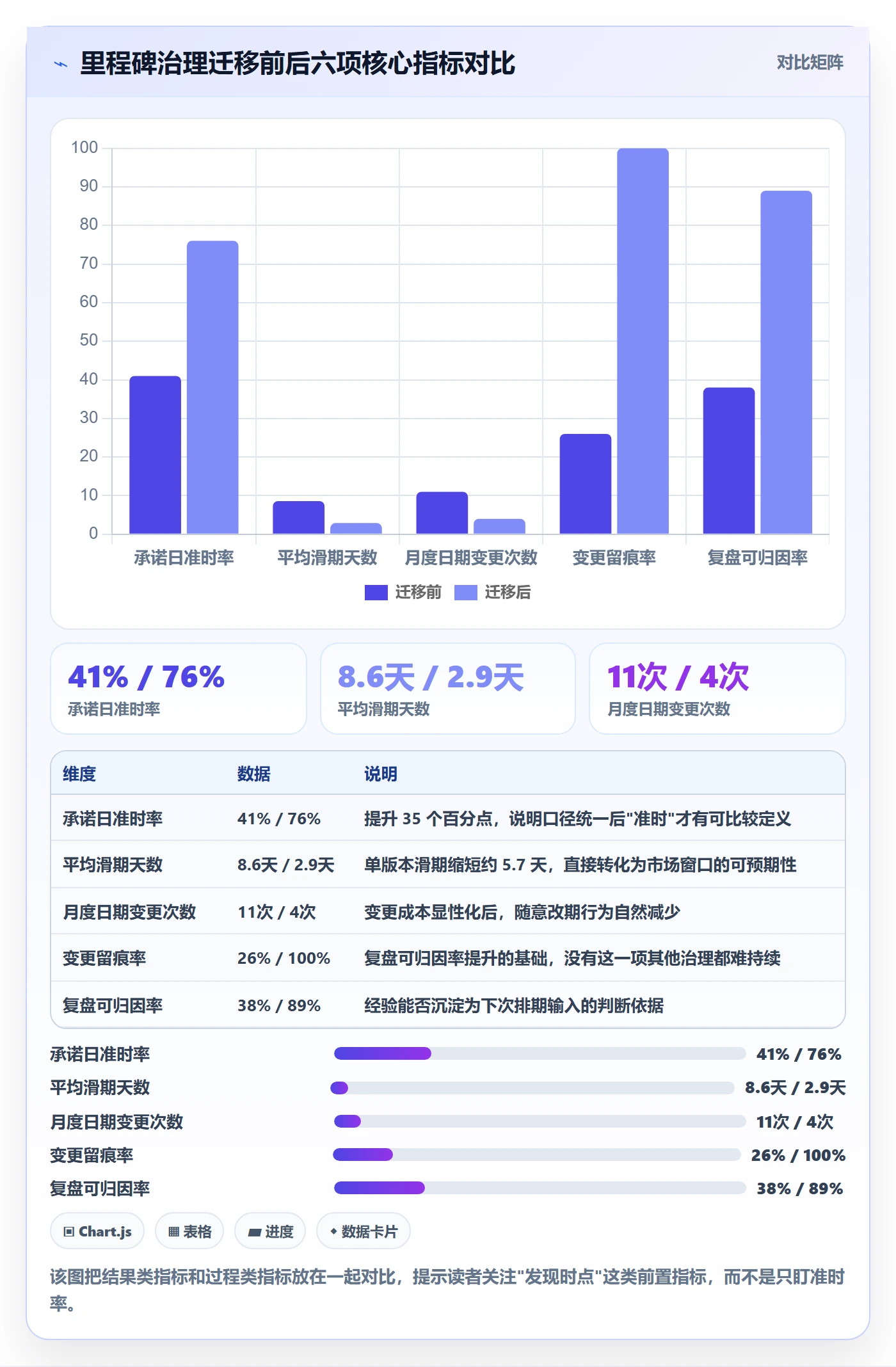

| 指标 | 迁移前(2 个季度) | 迁移后(2 个季度) | 变化 |
|---|---|---|---|
| 里程碑准时率(承诺日口径) | 41% | 76% | +35 个百分点 |
| 平均滑期天数(每版本) | 8.6 天 | 2.9 天 | -66% |
| 日期变更次数(月均) | 11 次 | 4 次 | -64% |
| 变更留痕率 | 26% | 100% | +74 个百分点 |
| 跨团队依赖冲突发现时点 | 平均第 6.2 周 | 平均第 1.8 周 | 提前约 4.4 周 |
| 版本复盘可归因率 | 38% | 89% | +51 个百分点 |
这里面最值得注意的不是准时率提升 35 个百分点,而是“依赖冲突发现时点”从第 6.2 周提前到第 1.8 周。因为同样的冲突,在第 1.8 周发现只是调整计划,在第 6.2 周发现就是宣布延期。这个指标比准时率更能反映治理的本质,它不是让团队变得更准,而是让问题更早暴露。

4. 该案例的三个可复制经验
第一,先统一字段,再谈流程。他们花了整整两周只做一件事:定义里程碑必须有哪些字段。没有这一步,后面所有的自动化和报表都是空转。第二,先做依赖登记,再做日期协商。顺序反了的话,协商出来的日期是基于错误的关键路径。第三,不追求一次到位。他们第一期只要求承诺日必须完整填字段,目标日允许宽松,第二期才纳入全部里程碑。
六、不同情况下的行动建议
方法论不能一刀切。团队规模、业务节奏、合规要求不同,里程碑日期的做法差别很大。下面按四种典型情况给出建议。
1. 30-50 人以下团队:轻量化,重沟通
这个阶段最大的风险是过度流程化。我的建议是只做两件事:一是所有里程碑必须写清可交付物和验收人,二是所有日期必须标注承诺或目标。不需要置信区间,不需要复杂依赖建模,因为团队小、信息传递快,很多依赖靠一句话就能解决。
工具上,一个共享的里程碑列表加上每周 30 分钟的同步会通常就够了。不要在这个阶段引入重型流程,否则产品经理会变成流程管理员,这是小团队最不划算的角色转变。
2. 50-200 人团队:结构化,建字段
这是里程碑治理收益最大的区间。团队已经跨越了”喊一声就能同步”的规模,但还没到需要重度流程的程度。建议动作:
- 建立统一的里程碑字段模板,至少包含日期类型、可交付物、验收人、依赖项。
- 对跨团队依赖做显式登记,每周检查一次依赖状态。
- 引入分级缓冲,关键交接点后留 0.5-1 天。
- 建立变更四要素记录规则(新日期、原因、下游影响、批准人)。
- 月度复盘时统计准时率与滑期归因分布。
这个阶段用 PingCode 这类支持里程碑对象化、需求关联与依赖管理的平台,可以把上述动作从”靠人记”变成”靠系统提醒”。尤其当团队跨地域或有外包协作时,单一事实来源的价值会非常明显。
3. 200 人以上团队:分层治理,控关键路径
大组织的核心矛盾是:你无法对全部里程碑负责,只能对关键路径上的里程碑负责。建议做分层:一级里程碑(对外承诺,数量控制在 5-8 个)由产品与业务共同确认;二级里程碑(内部交接点)由各团队自行管理,但必须与一级对齐。
同时建议引入量化预警。比如关联需求完成度、缺陷收敛速度、依赖状态三个信号的组合预警。预警的作用不是预测未来,而是让治理动作有时间窗口。当缓冲消耗超 50% 时触发范围重评估,这条规则在 200 人以上组织里价值最高。
4. 强合规或涉密场景:私有化与留痕优先
金融、医疗、政企等场景对数据出域和审计留痕有硬要求。这类团队在选型时通常需要私有化部署能力,并确保里程碑变更、审批、依赖调整都有完整操作日志。PingCode 支持私有化部署,也能从 Jira 平滑迁移,在这类”国产替代 + 合规留痕”的需求下是比较常见的选择。
但我要提醒一点:私有化解决的是数据边界问题,不解决治理问题。我见过团队完成私有化迁移后,里程碑依然混乱,因为他们只搬了工具,没搬规则。

七、不同情况下的取舍
所有方法都有代价。这里我把自己在做判断时的四组取舍讲清楚,你可以根据自己的业务特征调整权重。
1. 精确度与响应速度的取舍
给里程碑加字段、加依赖、加缓冲,会提升精确度,但会降低响应速度。一个需求变更来了,你需要重算依赖链、重估缓冲。如果你的业务是快速试错型(比如增长实验、内容产品),过度的结构化会成为拖累。
我的判断标准是:看变更成本是否可逆。如果延期一天只是少赚一点,那就选响应速度;如果延期会导致合同违约、渠道窗口错失、合规风险,那就选精确度。这两者的分界线通常在”是否有外部硬锚点”。
2. 承诺强度与团队士气的取舍
很多管理者喜欢用强承诺来驱动团队,但我在多个复盘里看到,强承诺在短期内提升执行力,在中长期会降低信息质量。因为一旦承诺带惩罚,团队就会倾向于隐藏风险、推迟坏消息,你反而更难发现真实情况。
我的做法是区分承诺对象:对外的硬承诺要有,但内部所有节点都允许有置信区间和风险上报通道。让说”我不确定”变成一件安全的事,是里程碑治理里最被低估的管理动作。
3. 工具流程与沟通成本的取舍
工具能替代一部分沟通,但替代不了全部。我见过两类极端:一类是没有系统,全靠会议纪要;一类是系统字段填得很全,但没人看。两者的问题一样,都是把记录当成了同步。
有效的组合是:系统承担”记录 + 提醒 + 追溯”,会议承担”协商 + 决策 + 冲突解决”。具体比例我观察到比较健康的状态是:里程碑相关的沟通中,约 70% 通过系统异步完成,30% 通过会议解决。如果会议占比超过 50%,说明你的记录结构有问题,信息没有沉淀下来。
4. 私有化部署与在线协作的取舍
私有化在数据可控性、合规审计、定制集成上优势明显,代价是运维投入和升级节奏受自己控制。如果你的组织有明确的数据出域限制、需要与内部系统深度集成、或者对供应链安全有硬要求,私有化是合理选择。PingCode 支持私有化部署,这一点在国产替代场景下常被作为关键决策因素。
但如果你是一个 20 人团队、没有专职运维、业务节奏很快,私有化的运维成本可能会吃掉治理收益。这时候在线方案更务实。工具选择的第一原则是匹配组织能力,而不是匹配功能清单。

八、产品经理的里程碑操作步骤 SOP
前面讲的是判断逻辑,这一章给出可以照着做的操作步骤。我把它拆成 7 个阶段,每个阶段都有明确的产出物。这套 SOP 是我在多个团队里迭代过的版本,你可以按团队规模删减。
1. 阶段一:识别硬锚点(耗时 0.5 天)
产出物:硬锚点清单。动作是把所有不随努力变化的日期列出来,包括市场发布、渠道窗口、合规申报、外部系统窗口期、大促节点。每个锚点标注来源方和可协商程度(不可协商 / 可小幅调整 / 可更换窗口)。
这一步必须由一个能同时接触到业务、市场、合规的人来主持,通常是产品经理本人。不要把这个动作交给项目经理单独完成,因为锚点的可协商程度需要业务判断。
2. 阶段二:核算真实产能(耗时 1 天)
产出物:容量估算表。动作是列出参与人、可用天数、项目投入系数,算出真实可用人天,然后与需求体量做对比,得到初步的产能缺口。
容量估算表字段
角色
人数
周期自然日
扣除节假日
扣除休假
项目投入系数
可用人天
后端
6
70
-10
-3
0.72
246
前端
4
70
-10
-2
0.72
161
测试
3
70
-10
-1
0.68
114
产品
2
70
-10
-2
0.60
66
合计可用人天:587
这里的关键不是算得准,而是让缺口显性化。我见过太多版本在最后一刻才发现”人力差 30%”。
3. 阶段三:设定里程碑草案(耗时 1 天)
产出物:里程碑草案表。动作是从硬锚点倒推,结合容量约束,排出每个阶段的边界日期。这个草案只包含目标日,不包含承诺日,因为还没经过协商。
4. 阶段四:依赖登记与关键路径计算(耗时 1 天)
产出物:依赖登记表 + 关键路径。动作是逐条登记依赖,标注方向、类型、内外属性,然后计算关键路径。这一步产出的关键路径必须得到各团队负责人的确认,不能由产品经理单方面认定。
5. 阶段五:日期协商与定性(耗时 1-2 天)
产出物:里程碑定稿表。动作是逐条与责任方确认:这个日期是承诺还是目标?置信度多少?如果达不到,退路是什么?这一步是整套 SOP 里最重要的一步,也是最容易被压缩的一步。
我要求每次协商至少产出三个结论:承诺日的数量、目标日的范围、以及如果关键依赖延期时的降级方案。没有降级方案的协商不算完成。
6. 阶段六:执行期监控与预警(贯穿全周期)
产出物:周度里程碑健康度报表。动作是每周检查三件事:关联需求完成度、依赖状态变化、缓冲消耗率。触发预警时启动范围重评估。
如果是使用 PingCode 这类平台,这部分的检查可以部分自动化:里程碑与需求的关联状态会自动汇总,依赖变更会提示影响范围,缓冲消耗可以通过工时与进度对比估算。自动化的价值不是省时间,而是让你在问题还小的时候看见它。
7. 阶段七:复盘与基线沉淀(版本结束后 3 天内)
产出物:归因复盘报告 + 下一版本的估算基线。动作是把滑期按原因分类统计,形成团队自己的估算系数基线。这一步是把一次经验变成长期能力的唯一途径。
我的经验是,坚持做 3 个版本后,团队的估算偏差会明显收窄,因为大家开始有自己的历史数据可参照,而不是每次凭感觉。

九、把里程碑日期变成可度量的组织能力
最后我想讲一个视角的转变。很多团队把里程碑当成一次性的排期动作,做完就丢。但在我参与过的成熟组织里,里程碑是一份持续积累的数据资产。
1. 三个必须长期跟踪的指标
第一,承诺日准时率。注意口径:只统计标注为”承诺日”的里程碑,目标日不计入。混在一起来算会让数字失真。我建议同时跟踪”承诺日准时率”和”目标日命中率”,前者反映对外可信度,后者反映内部预测能力。
第二,滑期归因分布。把滑期按原因分类(需求变更 / 技术风险 / 资源冲突 / 外部依赖 / 估算偏差 / 理解不一致),看每个版本的比例变化。这个分布比滑期天数本身更有信息量。
第三,依赖冲突发现时点。这是我个人最看重的指标。它衡量的是组织的”问题发现能力”,而不是”问题解决能力”。
2. 一个容易被忽略的观察
我在对比多个团队的复盘数据后发现一个规律:里程碑治理做得好的团队,不是滑期最少的团队,而是滑期最可预测的团队。他们的滑期集中在固定的几个环节,且原因分类清晰,因此可以在下一个版本中提前预留。
相反,一些看起来准时率不低的团队,一旦出了问题就是突发的、无预兆的大延期,因为他们的准时是用强压换来的,风险被隐藏起来而没有消除。这两种状态在平静期看不出差别,在压力期差别巨大。

十、总结与下一步行动
回到最初那个 47% 的数字。里程碑延期的大头不是”做不完”,而是”没说清”。这件事最容易被人忽略的地方在于:它不需要增加人力、不需要加班、不需要换技术方案,只需要在排期的那一刻,把日期的性质、可交付物、验收人、依赖关系、缓冲归属写清楚。
我的核心判断可以浓缩成三句话。第一,里程碑日期必须分承诺日与目标日,混用是所有混乱的起点。第二,日期必须锚定可验收的可交付物,否则它不可被验证,也就无法被管理。第三,缓冲要分级、要有归属、要触发预警,而不是堆在最后当心理安慰。
如果你打算从明天开始改,我建议按这个顺序做,不要贪多:
- 今天:把当前版本的里程碑列表拿出来,只做一件事,给每一条标注”承诺日”还是”目标日”。如果标不出来,说明它还没被讨论过。
- 本周:给每条里程碑补上”可交付物 + 验收人”。凡是补不上的,直接标记为”定义待确认”,并在下次同步会上解决。
- 两周内:把所有跨团队和外部依赖登记成条目,标注方向和类型,重新计算一次关键路径。大概率你会发现关键路径和你以为的不一样。
- 一个月内:建立变更四要素记录规则,并统计第一次归因分布。有了这份分布,你才知道自己的团队主要卡在哪一类问题上。
- 一个季度内:沉淀自己的估算基线,并开始跟踪”依赖冲突发现时点”这个前置指标。
工具层面,如果你的组织在 100 人以上、有多项目并行和跨团队依赖、或者存在私有化与合规要求,可以考虑用 PingCode 这类支持里程碑对象化、需求关联、依赖管理和私有化部署的平台来承载上述规则,尤其是从 Jira 迁移过来的团队,平滑迁移能力会显著降低切换成本。但请记住我前面说的那句话:工具解决的是记录与提醒,规则解决的是协同与判断。先有规则,再上工具。
里程碑节点日期做不好,从来不是因为日历不够用,而是因为责任、定义和不确定性没有被显性表达。把这三件事写下来,你就已经超过了大多数团队。
常见问题解答(FAQ)
1. 里程碑的节点日期到底该怎么定,是拍一个还是倒推着排?
我第一次独立带项目的时候,老板在评审会上直接说“这个版本月底必须上线”,我当场就把里程碑日期填成了月底,结果中间节点全是拍脑袋凑出来的。后来发现,几乎每个产品经理都会在这个环节卡一下:到底该听业务方的死线,还是按团队真实产能倒推?
建议用“倒推 + 关键路径 + 缓冲”三步定日期。第一步,先锁定不可谈判的终点(比如对外发布会、合规截止日),把它作为唯一的硬约束;第二步,从终点往前倒推,只把必须串行完成的阶段写进里程碑,能并行的不要占节点;
第三步,对每个阶段用三点估算(乐观、最可能、悲观),取 (乐观+4×最可能+悲观)/6 作为基准工期,再在总工期上留 15%-20% 的缓冲,缓冲放在里程碑内部而不是所有节点之后。
另外有个判断标准:每个里程碑必须绑定一个“可验收的交付物”,比如“接口联调完成并有联调报告”,而不是“开发完成 80%”。如果一个节点说不清验收物,它就不该是里程碑,只能算任务。
2. 里程碑日期和开发排期老是对不上,产品经理该怎么协同?
我遇到最多的情况是:我在计划里写了 3 月 15 日完成联调,开发负责人说他们按迭代排要到 3 月 22 日,两边各说各的,最后在会上吵。我也试过天天在群里催,结果大家更烦,进度反而更糊。
核心是先把“日期”和“承诺”解耦。具体做法:一,里程碑只保留一条唯一事实来源,所有角色都看同一个视图,禁止在聊天记录里另立时间表;二,把里程碑日期拆成“准入条件”,例如联调节点需要“后端接口冻结 + 前端 mock 下线 + 测试环境可用”三个条件同时满足,条件比日期更容易对齐;
三,在平台里给里程碑挂前置依赖,让系统自动暴露出冲突,而不是靠人肉发现;四,每周固定 15 分钟做里程碑健康度评审,用红黄绿三色标注,黄色代表“按当前速度会延后 1-3 天”,红色代表“已确认延后”,只有红色才需要升级到项目负责人。
判断依据很简单:如果两个角色的日期冲突超过 3 个工作日,就不该在周会上解决,而要当天拉双方负责人对齐资源。
3. 里程碑总是延期,怎么判断是当初排得太乐观还是执行出了问题?
我们团队连着三个版本都在同一个节点延期,一开始我以为是开发不给力,后来把历史数据拉出来一看,发现每次都卡在同一个环节。我一度很困惑:到底是估算方法有问题,还是人不够?
用“基线对比 + 偏差分布”来判断,别凭感觉。做法是:在项目启动时记录一次基线日期,之后每次变更都单独记录变更日期和原因,形成两列数据。跑完两三个版本后看偏差分布,如果延期集中在某一类角色或某一个环节(比如每次都卡在测试环境准备),那是资源和流程问题,加人加环境就能改善;
如果每次都是最后 20% 的工期翻倍,那是估算过于乐观、缓冲不足,应该调高该阶段的估算系数,而不是继续压榨执行。一个可参考的口径:把“里程碑按时达成率”和“延期天数的中位数”分开统计,达成率低于 70% 说明排期体系有问题,中位数超过 5 天说明缓冲设置不合理。这两个指标比单看“又延期了”有用得多。
4. 在某项目管理平台里落地里程碑节点日期,具体操作步骤是什么?
我们团队从表格迁到项目管理平台时,我踩过一个大坑:把所有任务都挂到里程碑下面,结果甘特图密密麻麻,里程碑彻底失去意义。后来重新梳理了一遍,才摸出一套比较顺的操作流程。
建议按这六步走。第一,单独建一个“里程碑”类型的工作项,不要用普通任务代替,这样它才能独立出现在计划视图和报表里。第二,每个里程碑只填开始日期、截止日期和验收物描述,不填工时,避免和任务排期混淆。第三,给里程碑设置前置依赖,指向真正决定它能否达成的任务,依赖关系会自动把风险提前暴露。
第四,绑定交付物清单和验收标准,验收标准写成可勾选的条件列表。第五,设置到期提醒,一般在截止前 3 天和 1 天各提醒一次,提醒对象是里程碑负责人而不是全体成员。第六,每周更新一次健康度字段(正常 / 风险 / 延期)并填写变更原因,这样月底复盘时能直接看到偏差来源。
有个细节值得注意:里程碑数量控制在每个版本 3-7 个,超过 7 个通常意味着你把阶段任务当成了里程碑,颗粒度需要往上收一层。
文章包含AI辅助创作:里程碑如何做好节点日期?产品经理协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337602
读者评论
承诺日和目标日分开这个点我认,但我们推的时候卡在业务方不接受两个日期,觉得是给研发留退路。后来改成对外只发承诺日,目标日只放内部视图,并说明目标日可能前移,才勉强跑通。所以我觉得这不只是标注问题,还得配一套沟通口径,否则标完照样吵。
置信区间那段我持保留意见。我们试过让责任人填乐观和悲观,结果多数人是拿基线日上下各拍三天,区间没有区分度,反而多一道形式主义。真正有用的是逼他们说清哪个前置条件还没到位。区间可以留,但别指望它自动把立场之争变成概率对齐。
变更四要素我实践下来最大的阻力是时间成本,一个版本二三十个节点,光记录就压垮产品经理。我的做法是只对承诺区和关键路径上的节点强制记录,其余走轻量备注。另外工作日与自然日混用那条,不少工具的默认日历不区分调休,配置不查清照样差好几天。
