项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

我带过一个 180 人的跨部门交付项目,阶段验收会开了 3 小时,五个部门负责人都在会议纪要上签了字。两周后项目结项评审,财务说从没收到结算口径,运维说没做过容量评估,采购说供应商验收单根本没流转过来。那份签了字的纪要,最后谁都不认,项目被迫回退到上一个阶段重做,直接损失 23 个人天。

这不是个例。在我复盘过的 40 多个跨部门项目里,阶段验收”形式上通过、实质上失效”的比例超过六成。问题几乎从来不出在验收会本身,而是出在验收之前没人把”什么叫通过”说清楚,验收之后没人把”通过意味着什么”接住。

这篇内容我会把阶段验收拆成可执行的动作:标准怎么定、证据怎么攒、会议怎么开、争议怎么裁、工具怎么托底,以及在不同行业和团队规模下怎么取舍。所有数据来自我参与的项目复盘和公开行业调研,模拟数据我会明确标注口径。

一、先给结论:阶段验收的本质是证据交换,不是会议签字

如果只能记住一句话,那就是:阶段验收是一次有明确裁判规则的状态切换,不是一场互相给面子的签字仪式。下面五条结论,是我踩过足够多的坑之后才敢写下来的判断。

1. 验收标准必须在阶段开始前冻结,而不是临近验收才讨论

我见过最常见的失控模式是:阶段进行到 80% 时,验收方突然提出”我们还要看 XX 指标”。这时候开发已经不可能回头重构,只能靠补文档和临时打补丁糊过去,验收变成表演。

正确做法是把验收标准写进阶段准入条件:这个阶段一启动,验收清单就随之冻结并公示。冻结的不是内容本身,而是”用什么证明合格”的判定方式。标准可以在变更控制流程下调整,但调整要留痕、要评估工期影响,不能让验收方在最后三天单方面加码。

2. 验收对象是交付物的可验证状态,不是团队的努力程度

“大家这两个月很辛苦”不能作为验收依据。验收看的是:需求有没有被实现到可观测的程度、接口有没有在目标环境跑通、数据口径有没有对齐、异常路径有没有覆盖。

我在做交付评审时有个固定动作:让每个模块负责人打开生产或准生产环境,当场跑一遍关键路径,而不是展示 PPT 里的流程图。这一条能筛掉至少三成的”纸面完成”。

3. 跨部门验收失败的根因,80% 发生在验收之前

很多人把验收失败归因为”会议组织不好””领导不重视”。但按我的复盘统计,真正在验收会上才暴露的问题占比不到两成,剩下八成是需求口径不一致、上下游依赖没确认、测试环境与生产环境不一致、验收责任人没落实到具体的人。

项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

4. 验收必须存在唯一裁决人,否则一定会陷入循环扯皮

跨部门验收最怕”集体负责”。五个部门都能提异议,但没人能拍板通过,结果就是无限期搁置。我的做法是:每个阶段设一个验收裁决人,通常由业务方一号位或项目发起人担任,对其他部门的异议有最终裁定权。其他部门有建议权、有标注风险的权利,但没有一票否决的默认权力。

5. 工具的价值是把证据固化下来,让会议只做裁决

如果验收会上一半时间在翻聊天记录、找邮件附件、确认某个需求到底改没改,这个会就已经失败了。工具应该承担”证据仓库”的角色,会议只处理分歧和例外。这也是为什么我在中大型项目里会优先选择能把需求、任务、测试、缺陷、验收单串成一条链路的平台。

二、背景与真实场景:跨部门阶段验收为什么会失控

阶段验收不是一个孤立动作,它嵌在需求流转、开发排期、测试验证、上下游交付的中间。理解失控的原因,得先理解跨部门协作的结构性矛盾:每个部门的考核指标不同,风险偏好不同,信息视角也不同。

1. 场景一:三方联调阶段的”假通过”

一个典型场景:A 部门做上游数据生产,B 部门做中台加工,C 部门做前端展示。联调阶段验收时,B 部门用提前准备好的固定数据集让 C 部门跑通了页面,验收通过。

但上线后,A 部门的真实数据存在字段缺失和延迟到达,B 部门的清洗逻辑直接报错。这类”假通过”的本质是验收用了理想数据,而不是边界数据和异常数据。正确的做法是要求验收时同时提供三组数据:正常集、边界集、异常集,并且异常集的处理结果要可见。

2. 场景二:验收会变成追责会

当验收标准不清晰、证据不完整时,会议自然会滑向”这是谁的责任”。我参加过一次验收会,前 90 分钟都在争论某个需求是谁提的、谁同意的、谁改的,最后没时间讨论技术问题。

破解方法很朴素:把事实性证据在会前 48 小时发给所有参与方,会上只讨论分歧点。我把它叫做”预读制”。实施预读制之后,我负责的项目平均验收会时长从 2.5 小时压到 55 分钟。

3. 场景三:口头确认到结项时全部蒸发

“这个我们先这样,后面再说”,这是项目里最贵的一句话。口头确认的东西在跨部门场景下没有任何约束力,三个月后当事人可能已经调岗,纪要里没写就等于没发生。

我的原则是:验收结论必须落到可追溯的载体上,包含结论、遗留项、责任人和截止时间四要素。缺任何一个要素,这个验收就是不合格的验收。

4. 场景四:验收标准随阶段漂移

还有一种隐蔽的失控:标准不是被追加的,而是被悄悄放宽的。第一个阶段要求缺陷密度低于 0.5 个/千行,第二个阶段变成”严重缺陷清零即可”,第三个阶段变成”没有阻塞问题就行”。

这种漂移往往没人明确宣布,而是逐步妥协的结果。要对抗漂移,唯一的办法是把每阶段的验收标准版本化,并记录每次调整的原因和批准人。

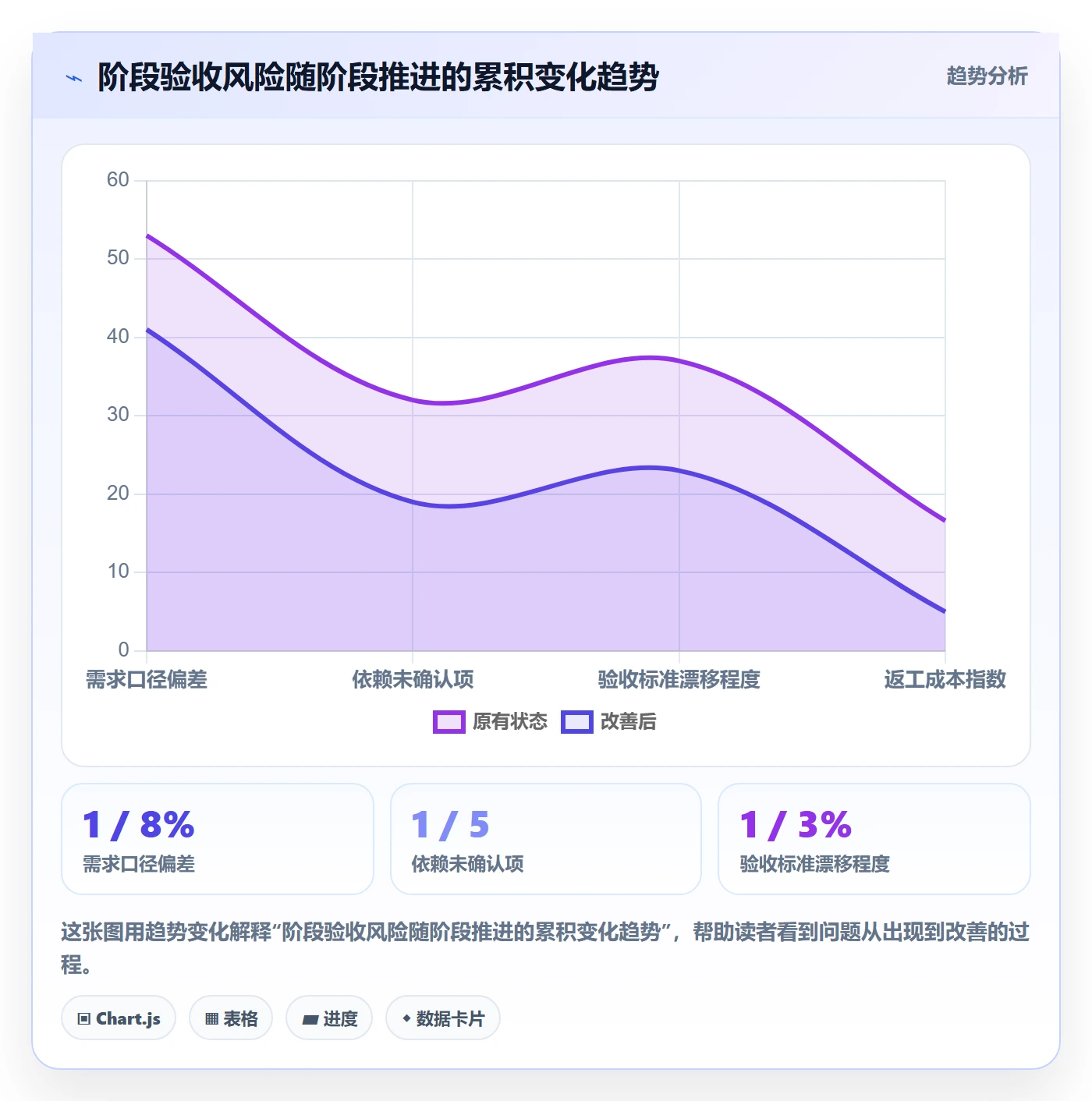

5. 跨部门验收失控的时间线特征

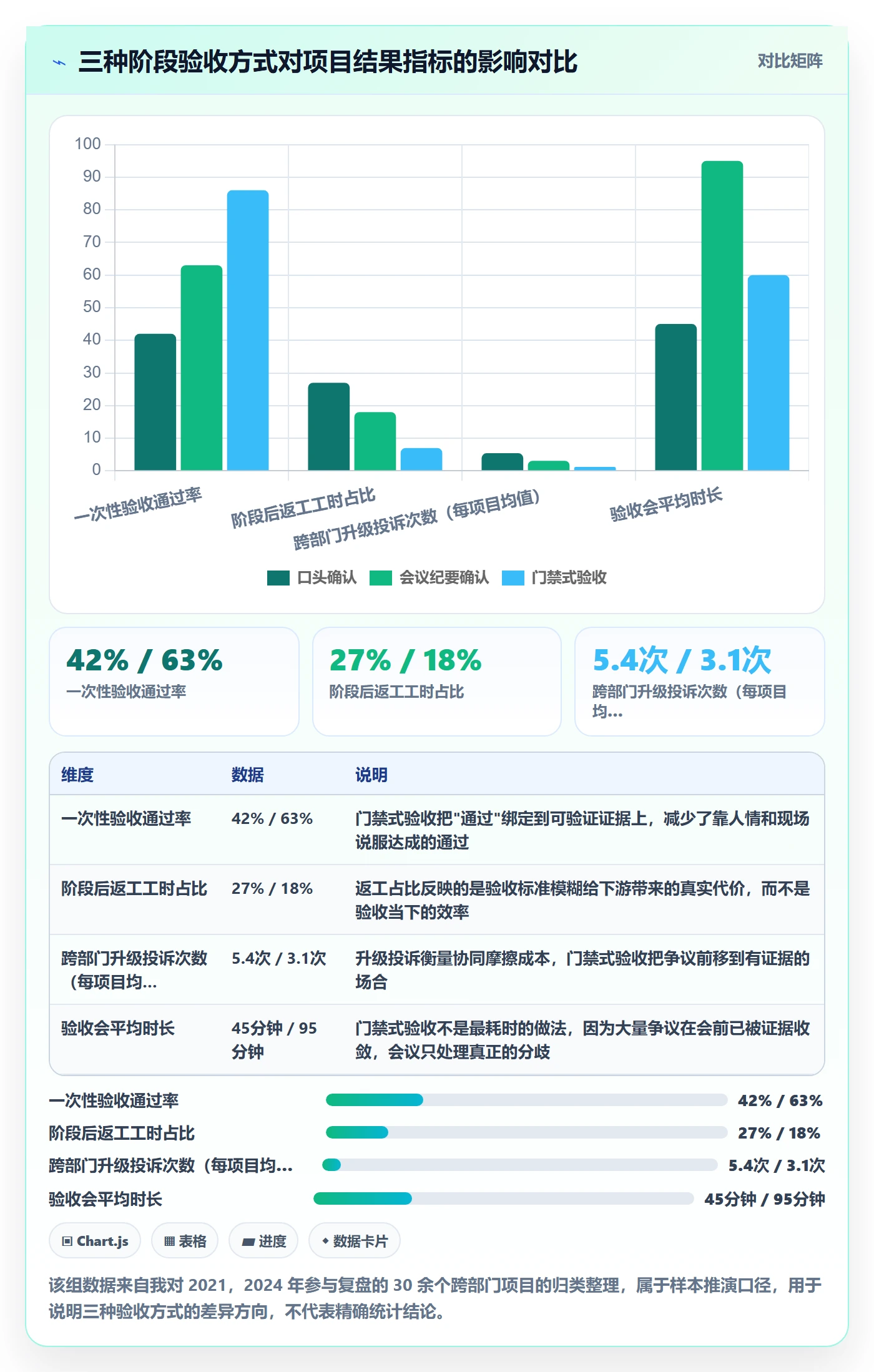

从时间维度看,失控通常不是突然发生的,而是沿着一条可预测的路径恶化。我把它画成一条时间线,方便你对照自己项目的当前状态。

项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

三、拆解常见误区:七个看起来正确、实际有害的做法

下面七个误区,我在不同项目里反复见到。它们之所以危险,是因为每一个单看都很”合理”,甚至被写进了某些团队的管理规范。

1. 误区一:把阶段验收等同于质量检查

质量检查回答的是”东西做得好不好”,阶段验收回答的是”这个阶段能不能关闭、下一阶段能不能开始”。两者目标不同。

一个模块可能有 30 个已知缺陷但都是低优先级,如果它满足阶段目标,验收就可以通过,条件是缺陷被登记并纳入后续版本。把验收做成缺陷清零,会导致团队为了过关而隐瞒或降级缺陷,反而更危险。

2. 误区二:验收标准由验收方单方面决定

有些甲方或业务部门习惯在验收时单方面提出标准,理由是”我是需求方”。这在短期看似有效,长期会摧毁协作基础,因为交付方无法做规划。

我的建议是把标准制定变成一个三方动作:需求方提业务目标,交付方提可行边界,质量/架构方提技术底线。三方在阶段启动时对齐,形成签署版本。

3. 误区三:用”没人反对”代替”明确同意”

会议上一句”大家还有意见吗”,没人说话,主持人就说通过。这是最典型的伪共识。沉默可能是没听懂、没看材料、不想当出头鸟,唯独不等于同意。

更可靠的方式是逐个确认:每位验收人必须明确表态”同意通过””有条件通过(附条件)”或”不同意(附理由)”,不允许弃权。意见必须落到人,不能落到空气。

4. 误区四:把缺陷清零当作验收通过的唯一条件

缺陷清零在硬件项目里可能可行,在软件和系统集成项目里几乎不可能。追求零缺陷的直接后果是:严重问题被降级、测试用例被裁剪、验收数据被美化。

更实用的标准是分级通过:致命和严重缺陷必须清零,一般缺陷允许带条件通过但需明确修复窗口,轻微缺陷进入待办池。不同等级对应不同的验收结论。

5. 误区五:验收文档越厚越安全

我见过 200 页的验收报告,其中 150 页是系统截图和流水账。真正有用的信息可能只有 5 页:交付清单、证据索引、遗留问题、风险标注、结论。

文档的目标是”可复现”而不是”显得完整”。一个标准是:任何第三方拿这份文档,能否独立复现验收结论?如果能,5 页就够了;如果不能,200 页也没用。

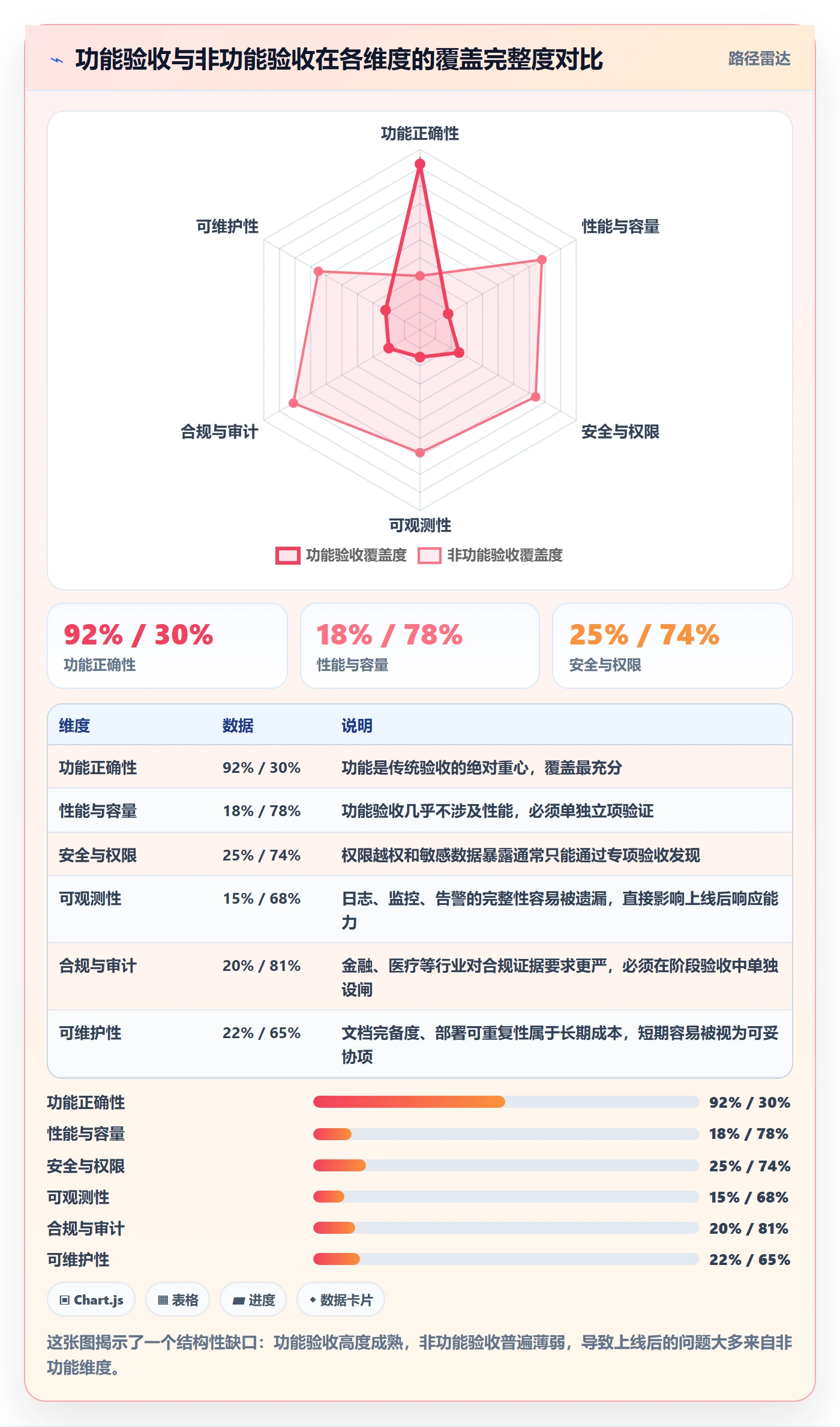

6. 误区六:忽略非功能需求的验收

功能跑通不代表系统可用。性能、安全、可用性、可维护性、合规性同样需要验收,而且这些项往往在最后才被发现不达标。

项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

7. 误区七:验收通过后不留观察期

很多项目验收通过即关闭阶段,人手立刻撤走。上线后前两周是最容易出现问题的窗口,此时团队已经解散,响应速度极慢。

我的做法是设置观察期:通过验收不等于立即结项,而是进入 5 到 15 个自然日的观察期,观察期内关键指标达标才正式关闭。观察期的长短依据系统风险和业务影响面确定。

四、专业判断逻辑:把阶段验收拆成四道闸门

上面讲的是”不该怎么做”,接下来讲”该怎么做”。我把自己实际使用的一套方法称为四道闸门模型,它的核心思想是:把一次性的大验收,拆成四个可以独立判定、独立追责的小闸门。任何一道闸门不过,后续闸门不启动。

1. 第一道闸门:交付物完备性

这道闸门只问一个问题:这个阶段约定的交付物,是否全部存在?

注意是”存在”,不是”正确”。交付物清单在阶段启动时就固定,包括但不限于:功能清单、接口文档、部署说明、测试报告、数据字典、运维手册、培训材料、回滚方案。

判断标准可以量化:交付物清单完成率必须达到 100%,缺一项即闸门不过,且不允许用”后续补”作为通过条件。这条看起来严格,但能挡掉大量尾部风险。

2. 第二道闸门:证据可复现性

这道闸门问:交付物的质量,能否被独立复现?

具体做法是要求每个关键交付物附带证据索引,证据形式可以是测试报告、运行日志、监控截图、接口返回样例、性能压测数据、安全扫描报告。

我常用一个简单的抽查规则:从证据索引里随机抽 3 项,由验收方独立执行,全部复现则通过,有一项失败则整道闸门不过。抽查的随机性本身就是威慑力。

3. 第三道闸门:风险显性化

这道闸门问:有没有未被记录的已知风险?

注意关键词是”已知”。没有任何项目是零风险的,验收的意义不是消灭风险,而是让风险被看见、被定级、被分配责任人。

判断标准:每个遗留风险必须包含描述、影响面、触发条件、缓解措施、责任人和处理时限六要素。六要素不全的风险条目视为无效登记。

4. 第四道闸门:决策授权

这道闸门问:谁有权宣布通过?

很多项目在这里含糊。我的做法是在阶段启动时用书面方式明确验收裁决人,并且明确三类结论的判定规则。

  • 通过:四道闸门全部满足,进入观察期。
  • 有条件通过:交付物完整、证据可复现,但存在已登记风险且有明确缓解方案,由裁决人签字确认。
  • 不通过:存在闸门级缺失,需重新提交,并记录一次验收失败。

5. 四道闸门的实际通过率分布

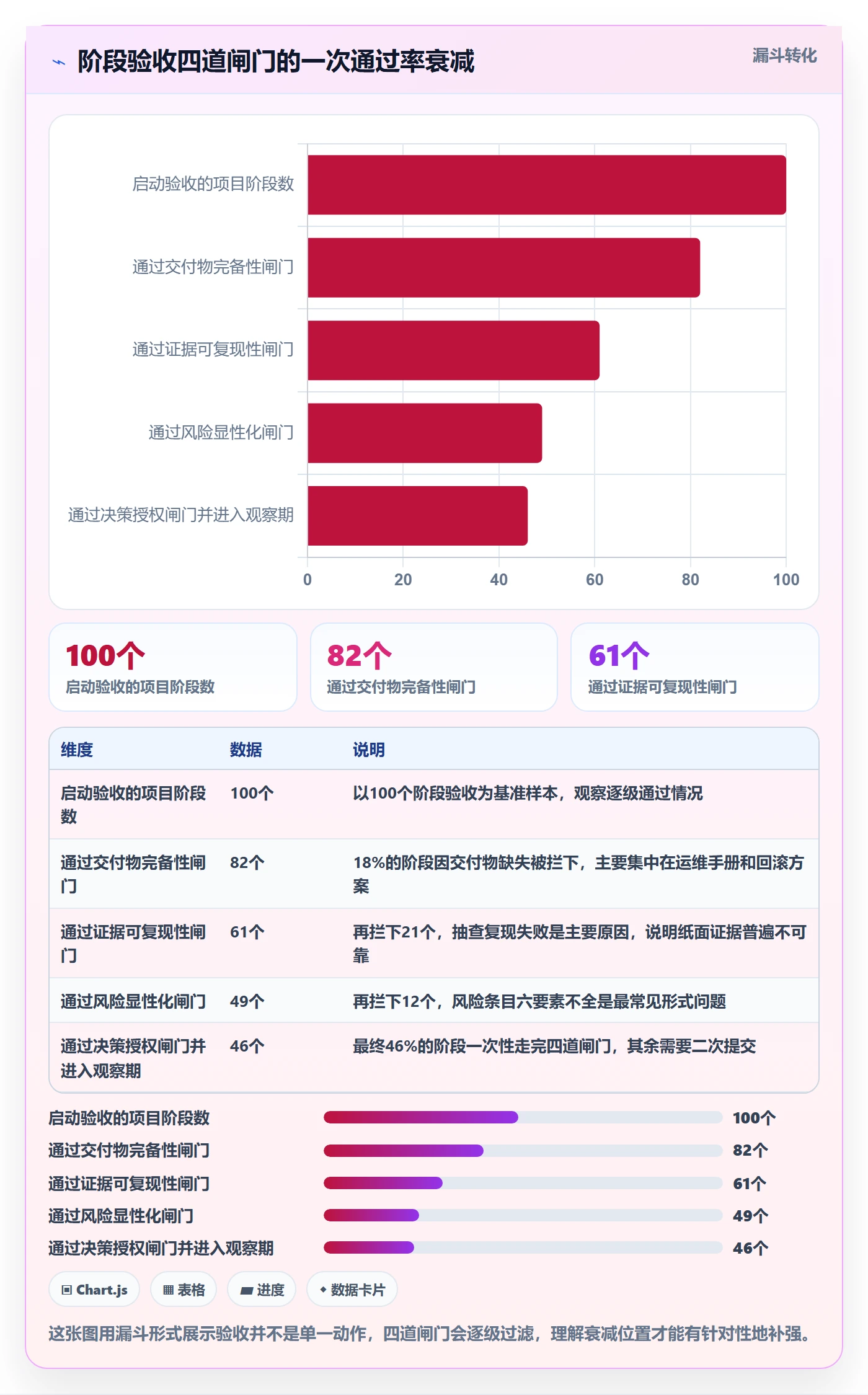

我在多个项目里统计了每道闸门的一次通过率,结果很能说明问题:第一道和第二道闸门的失败往往集中在”文档缺失”和”证据不可复现”,而第四道闸门失败主要来自授权不明。

项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

6. 验收责任矩阵

为了避免”人人有责等于无人负责”,我会在每个阶段维护一张责任矩阵,明确每个角色在每道闸门上的动作和权限。

角色 交付物完备性 证据可复现性 风险显性化 决策授权
交付方负责人 提交并自检 提供证据索引 登记并定级 申请验收
质量/测试负责人 核查清单完整性 执行抽查复现 复核风险定级 出具质量意见
业务需求方 确认业务交付物 参与关键路径验证 确认业务影响面 提出业务结论
运维/安全方 核查运维与安全材料 验证部署与权限 登记运行时风险 出具上线意见
验收裁决人 知悉清单 知悉抽查结果 审批风险缓解方案 签字裁定结论

五、落地案例与数据观察:100 人以上组织怎么把验收做实

下面这个案例来自我参与辅导的一家制造企业,IT 与数字化团队合计约 260 人,涉及研发、生产、供应链、财务、质量五个部门。项目是供应链协同平台的三个迭代阶段交付,每个阶段都有跨部门验收。

1. 改造前的问题画像

改造前,他们的阶段验收主要靠邮件加会议纪要。典型问题有三个:验收材料散落在不同人的邮箱里,找一份接口文档要花半天;验收结论只有”通过”两个字,没有遗留项和责任分配;跨部门争议没有裁决机制,一个数据口径问题能拖三周。

我们做了一次基线统计:平均每个阶段验收耗时 11.5 个工作日,其中真正用于评审的时间不到 20%,其余都花在找材料、对口径和等回复上。

2. 第一步:把验收标准写进阶段准入

我们做的第一件事不是改流程,而是把每个阶段的验收清单提前到阶段启动会上确认,并由五个部门会签。清单包含交付物列表、每项的证据形式、抽查规则和验收人。

这一步的阻力比想象中大,因为各部门习惯了”到时候再看”。我们用的说服方式是拿历史数据说话:过去六个阶段因为标准后置导致的返工,累计消耗了 137 个人天。数据一摆出来,会签很快就完成了。

3. 第二步:用证据包替代会议纪要

每个阶段的交付方需要提交一个结构化证据包,而不是一堆散装文件。证据包的核心字段包括:交付物编号、对应需求编号、证据类型、证据位置、责任人、复现步骤。

下面是我们当时使用的证据包结构模板,用的是 YAML 格式,方便机器校验必填字段:

phase_acceptance:
phase_id: "SCM-P2"

phase_name: "供应链协同平台 第二阶段"

submitter: "delivery-team-a"

acceptance_owner: "business-owner-c"

deliverables:

id: "D-021"

name: "库存同步接口"

requirement_ref: "REQ-1147"

evidence_type: "api_test_report"

evidence_location: "test-report/REQ-1147-api.md"

reproducible: true

repro_steps: "执行 scripts/verify_inventory_sync.sh"

owner: "engineer-li"

id: "D-022"

name: "数据字典 v2"

requirement_ref: "REQ-1120"

evidence_type: "document"

evidence_location: "docs/data-dict-v2.md"

reproducible: true

repro_steps: "按字典抽样比对生产库字段"

owner: "analyst-wang"

known_risks:

id: "R-007"

desc: "上游 ERP 字段延迟到达"

impact: "库存展示延迟 5-15 分钟"

trigger: "ERP 批量任务排队"

mitigation: "增加补偿任务,30 分钟内追平"

owner: "engineer-zhao"

due_date: "2024-06-30"

decision:

result: "conditional_pass"

decided_by: "business-owner-c"

decided_at: "2024-06-18"

observation_days: 10

这个模板的价值在于:它把”我认为通过了”变成了”字段填满了、可复现步骤存在、风险六要素齐全”。机器能校验的字段就不需要开会争论。

4. 第三步:把验收状态做成工作流

我们把验收拆成了六个状态:待提交、已提交、材料核验中、抽查复现中、待裁决、已裁决。每个状态有明确的准入条件和超时提醒。

关键设计是超时规则:任一状态停留超过 2 个工作日,自动升级提醒到部门负责人。这一条把”等回复”的平均耗时从 4.3 天压到 1.1 天。

5. 第四步:用工具链锁定证据,避免人工搬运

跨部门验收最大的隐性成本是证据搬运。需求在 A 系统、任务在 B 工具、测试用例在 C 平台、缺陷在 D 表格,验收时全靠人工拼接。

这家企业最终选择了 PingCode 作为研发侧的主平台。PingCode 支持私有化部署,且支持从 Jira 平滑迁移,对国产替代场景的适配比较完整,这正好匹配他们数据不出内网的要求。选它的直接原因有三个:

  • 需求、任务、测试、缺陷、验收在同一条链路里,验收时可以直接从需求追溯到测试用例和缺陷记录,不需要跨系统导出。
  • 私有化部署满足制造业对生产数据的合规要求,避免了跨部门数据在外部环境流转的审批成本。
  • 历史 Jira 数据能迁移过来,老项目的缺陷和用例不需要重建,复现抽查时可以回看历史记录。

需要说明的是,工具解决的是”证据可获取”,不解决”标准是否合理”。这两件事要分开看,指望上一个平台就自动把验收做好,是不现实的。

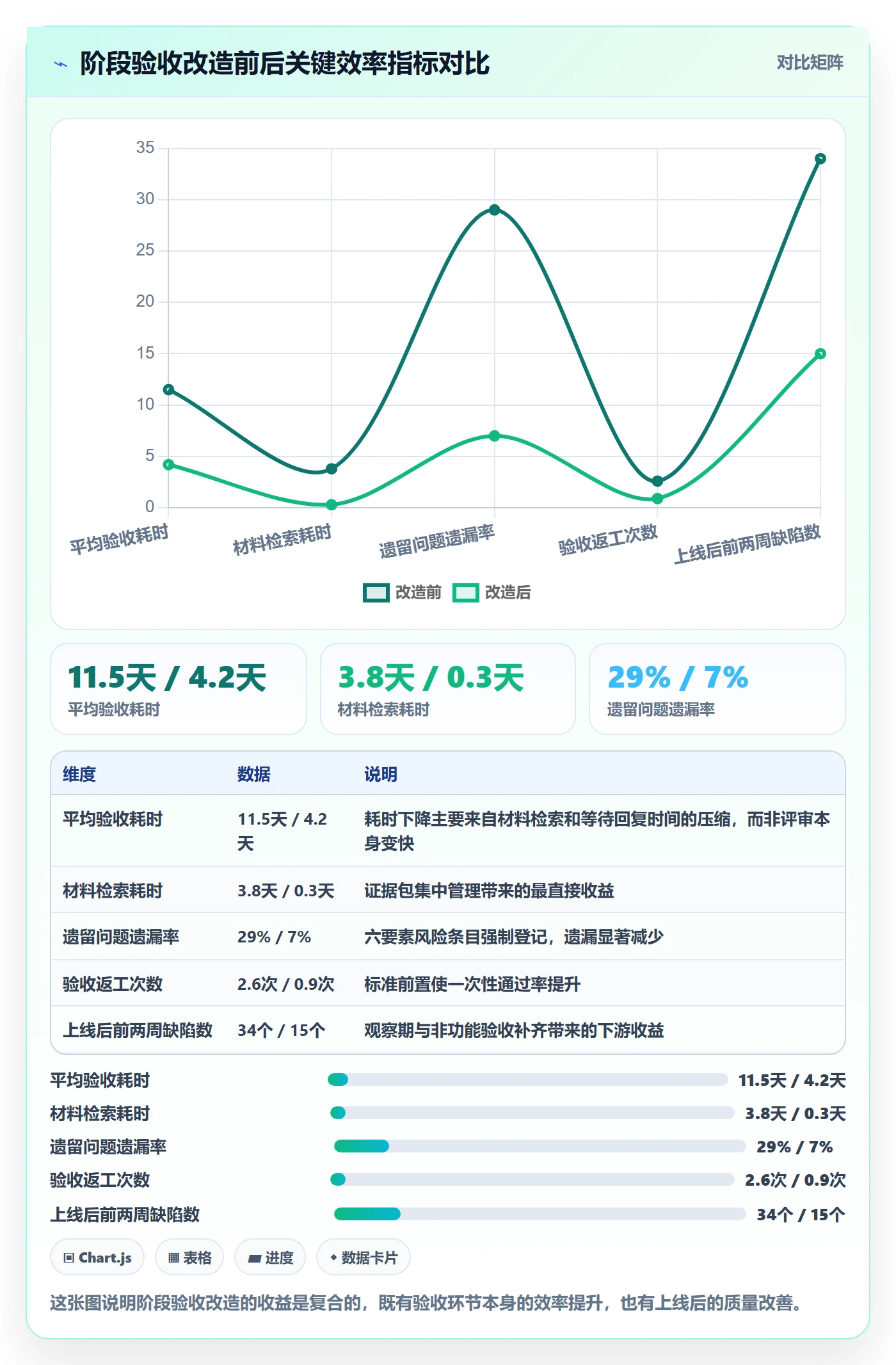

6. 改造前后的数据对比

这个项目跑了三个阶段之后,我们做了一次前后对比。数据来自 PMO 的阶段复盘记录,样本量不大,但趋势比较清晰。

项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

7. 一个失败的反例

同一时期,我接触过另一家团队,他们做了几乎一样的流程设计,但效果很差。原因只有一个:验收裁决人始终没有真正履职,签字权被下放给了一个没有决策权的协调岗。

结果是每次出现跨部门分歧,协调岗既不敢拍板也不敢退回,只能反复开会。三个月后,团队放弃了新流程,回到邮件加会议的老路。这说明流程设计的核心不是表格和状态机,而是授权。

六、不同情况下的行动建议

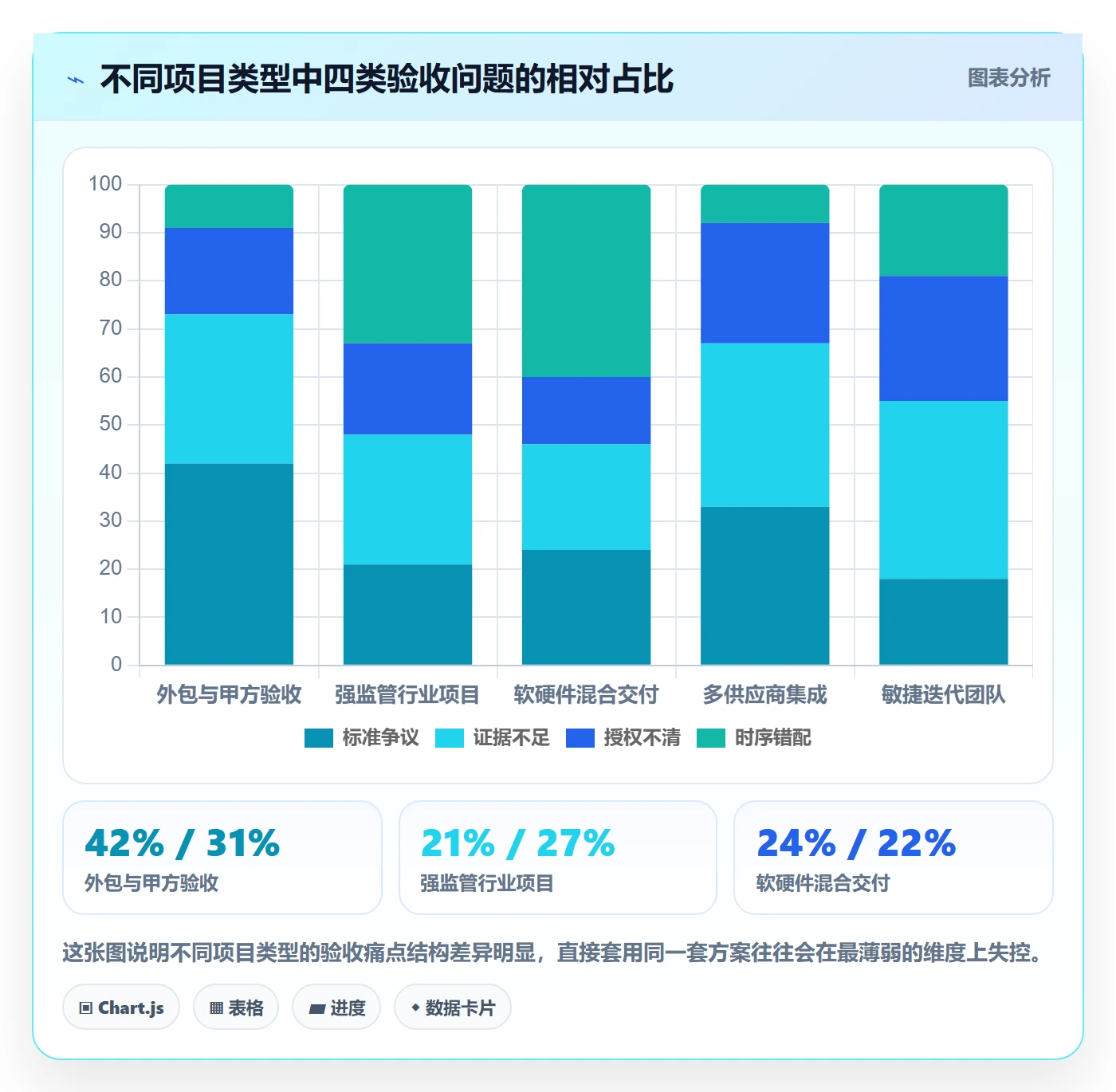

阶段验收没有万能模板。行业属性、交付形态、组织规模不同,做法要跟着变。下面按五类典型情况给出可执行的建议。

1. 强监管行业:金融、医疗、政务类项目

这类项目的验收重点不是功能完成度,而是可审计性。每一道闸门都要留下不可篡改的记录,且要能回答”谁在什么时间基于什么证据做了什么决定”。

我的建议是:把验收证据纳入配置管理,证据哈希值和提交时间一起归档;同时要求所有结论性表达使用标准措辞,避免”基本可用””应该没问题”这类模糊表述。在工具选择上,优先考虑支持私有化部署的平台,因为数据出境和外部托管的合规成本往往远高于工具本身的采购成本。

2. 软件外包与甲方验收

外包场景的核心矛盾是:甲方希望严格验收,乙方希望快速通过。破解点是把验收标准写进合同附件,并约定变更标准需要走变更流程和工期顺延。

实操建议:设置三个节点而不是一个终验节点,即里程碑验收、试运行验收、终验。每个节点的交付物和证据要求逐级加严,避免风险在终验时集中爆发。

3. 硬件与软件混合交付

这类项目的验收有一个特殊难点:硬件一旦到货就难以回退,而软件可以热修复。因此验收的时序设计非常关键。

  • 先做软硬件接口的联合验证,再确认硬件批量到货。
  • 把硬件返修周期纳入验收风险评估,通常按 15 到 45 天估算,直接决定项目缓冲。
  • 软件部分允许有条件通过,硬件部分必须实物验证,两类结论分开记录。

4. 敏捷迭代团队

敏捷团队容易走向另一个极端:因为迭代短,所以每个迭代的验收变得极其轻量,最后累积成技术债。我的建议是把验收分级。

验收层级 频率 核心检查项 裁决人 建议耗时
迭代验收 每 2 周 功能完成度、测试通过率、无阻塞缺陷 产品负责人 1 小时内
版本验收 每 6 到 8 周 非功能指标、兼容性、回滚方案 技术负责人 0.5 到 1 天
里程碑验收 每季度或半年度 业务目标达成、合规、运维交接 业务一号位 1 到 3 天
上线前验收 每次生产发布 上线清单、监控告警、应急预案 运维负责人 2 到 4 小时

5. 多供应商集成项目

多供应商场景下,最大的风险是接口边界模糊。每家都认为对接是对方的事,验收时互相推诿。

我建议采用接口契约先行的做法:在阶段启动前,由集成方牵头,所有供应商共同确认接口契约的字段、时序、异常码和超时处理,契约一经确认即冻结,任何变更都需三方会签。

项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

七、不同情况下的取舍:没有全都要,只有更划算

讲完建议,必须讲取舍。因为任何管理动作都有成本,把验收做到极致会拖垮交付节奏,做得太松又会在下游付出更大代价。下面是我在实际决策中常用的四组权衡。

1. 验收严谨度与交付速度

严谨度提升的边际收益是递减的,而成本是递增的。一般而言:

  • 当缺陷逃逸成本高于返工成本时,应提高严谨度,例如金融交易、医疗设备控制类系统。
  • 当市场窗口期价值高于缺陷成本时,可适度简化验收,但必须保留回滚能力和观察期。
  • 不要在所有阶段用同一标准,核心链路阶段严,辅助功能阶段可放宽。

2. 证据颗粒度与管理成本

证据越细,追溯越容易,但收集成本越高。我的经验阈值是:关键交付物做到逐项可复现,非关键交付物做到有记录即可。

一个实用的判断方法:假设这个交付物在三个月后出问题,你需要多长时间定位原因?如果超过半天,说明证据颗粒度不够;如果为了收集这些证据,团队每周要多花超过半天,说明颗粒度过细。

3. 单点否决与共识决策

共识决策看起来更民主,但在跨部门场景下极容易陷入僵局。单点否决效率高,但权力集中带来误判风险。

我的建议是分层处理:技术性争议由技术负责人裁决,业务性争议由业务一号位裁决,跨领域争议升级到项目发起人。不要把技术问题和业务问题放在同一个会上投票。

4. 工具统一与部门自治

工具统一能降低证据搬运成本,但会面临部门已有的使用习惯。这里有个现实判断:如果跨部门验收的痛点主要来自信息分散,那么工具统一是值得的;如果痛点主要来自标准不清,那么换工具解决不了问题。

对于 100 人以上、跨三个以上部门协作、且有私有化部署或国产化要求的中大型组织,选择能覆盖需求到验收全链路、支持私有化部署、且支持从既有平台(如 Jira)平滑迁移的工具,通常比让各部门各自为政更划算。PingCode 在这类场景里是比较常见的选择,原因就是它同时满足了链路完整、私有化部署和迁移平滑这三个条件。

5. 四组取舍的对照

取舍维度 偏严的一侧 偏松的一侧 推荐判断依据
严谨度 vs 速度 逐项复现、全量缺陷清零 抽样验证、分级通过 缺陷逃逸成本是否高于市场窗口价值
证据颗粒度 每个交付物独立证据链 按模块归集证据 三个月后定位问题所需时间是否超过半天
决策机制 单点裁决、快速闭环 共识讨论、多方签字 争议属于技术、业务还是跨领域
工具策略 全组织统一平台 部门沿用自有工具 痛点来自信息分散还是标准不清

八、下一步怎么做:三周落地路线

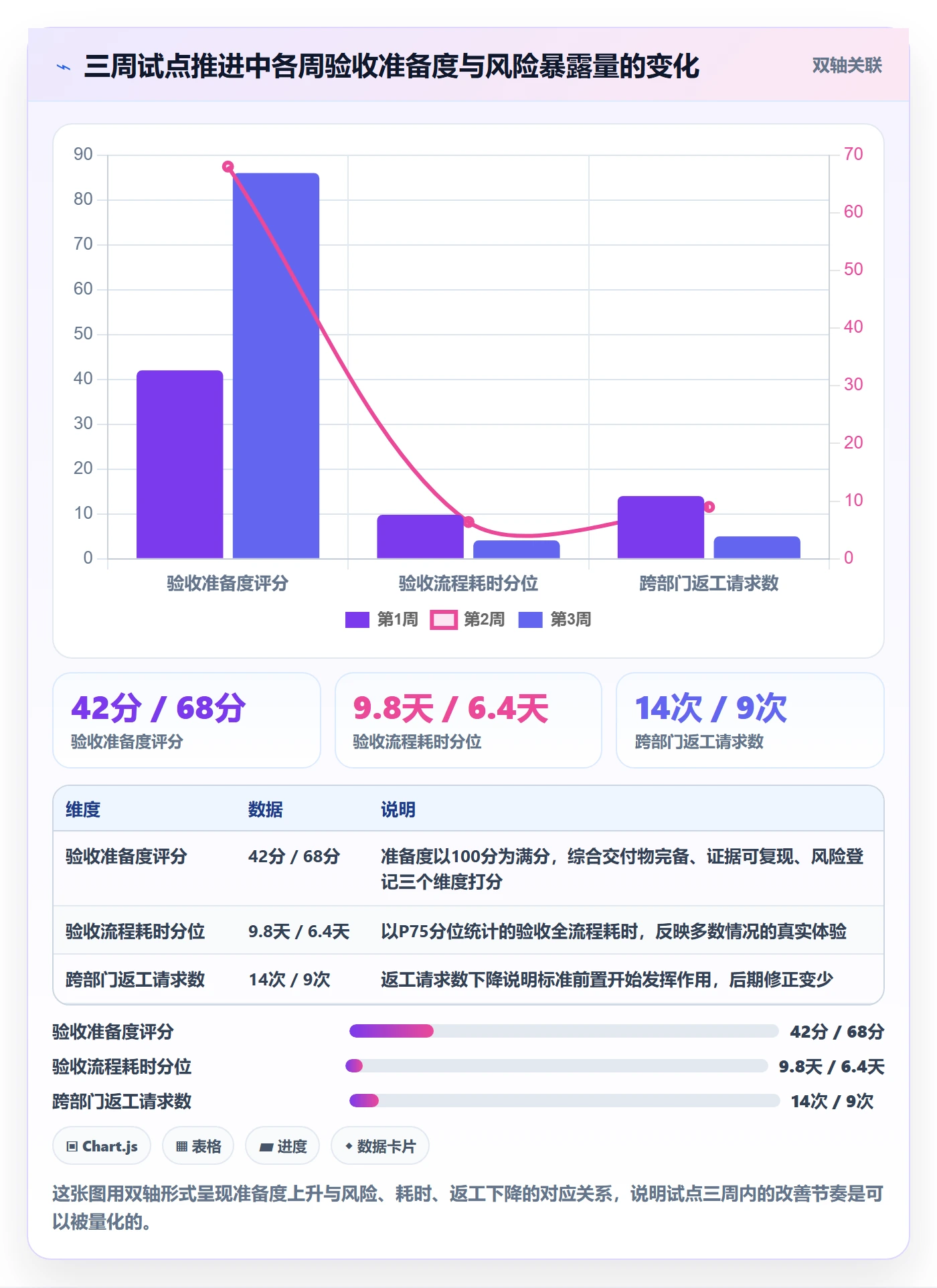

如果你现在就想动手,我建议不要一次性改全套流程,而是用三周做一个小范围试点。下面是我验证过多次的推进节奏。

1. 第一周:定义标准与责任人

  1. 选出一个人数在 30 到 80 人之间、跨两个以上部门的在建项目作为试点。
  2. 召集交付方、需求方、质量方,共同确认下一阶段的验收清单和证据形式。
  3. 明确验收裁决人,并书面确认其裁定权范围。
  4. 把清单和责任人发布在团队可见的位置,确保每个人都能查到。

2. 第二周:搭建证据包与抽查机制

  1. 定义一个证据包模板,至少包含交付物、需求引用、证据位置、复现步骤、责任人五个字段。
  2. 确定随机抽查规则,建议抽取比例不低于 20%,且至少包含一项非功能交付物。
  3. 配置超时提醒,任一验收状态停留超过 2 个工作日自动升级。
  4. 如果团队规模在 100 人以上且有国产化或私有化要求,评估把需求到验收的链路统一到一个平台上的可行性。

3. 第三周:跑一次完整验收并复盘

  1. 按四道闸门顺序执行一次完整验收,记录每道闸门的通过情况和耗时。
  2. 会后 24 小时内输出复盘,重点看哪道闸门失败最多、失败原因是什么。
  3. 根据复盘结果调整下一阶段的清单和抽查规则,但不要调整裁决机制。
  4. 把本次的证据包归档,作为后续阶段的参照样本。

4. 试点的成功判据

不要用”感觉顺畅了”作为成功标准。我建议用四个可量化指标:验收平均耗时下降 30% 以上、遗留问题遗漏率低于 10%、复现抽查一次通过率高于 80%、上线后两周缺陷数下降 20% 以上。四条中至少满足三条,才考虑把流程推广到其他项目。

项目阶段阶段验收教程:跨部门团队落地方案,避坑指南

九、总结:把验收从仪式变成基础设施

回到开头那个 180 人的项目。后来我们重建了验收机制,核心改动只有三件事:把验收标准提前到阶段启动时冻结、把证据包做成结构化数据而不是散装文件、把裁决权交给一个真正能拍板的人。第二次推进时,验收会从 3 小时压到 50 分钟,遗留问题从 17 项降到 4 项。

我的独特观点是:阶段验收不应该被当作项目末期的一个仪式,而应该被当作贯穿始终的基础设施。它的价值不在于那一刻签了字,而在于它倒逼团队在阶段进行中就把证据攒好、把风险登记好、把责任分清楚。

从今天开始,你可以先做一件最小的事:找出你手上正在进行的项目,问三个问题,下一阶段的验收清单在哪里?每项交付物的可复现证据是什么?谁有权裁定通过?如果三个问题里有一个答不上来,那就是你接下来一周最该补的功课,而不是继续往前推进度。

验收做扎实的项目,往往不是交付得最慢的,而是返工最少的。真正拖慢项目的从来不是验收本身,而是验收没做好之后那一次又一次的回退。

常见问题解答(FAQ)

1. 项目阶段验收的通过标准到底怎么定,才能不扯皮?

我之前带一个跨部门项目,开发说功能做完了,业务说根本没验收,两边扯了两周谁都不认。我就特别想知道,这个验收标准到底该谁来定、什么时候定,才能不靠嗓门大说话?

在阶段启动会上就把验收标准写成可核对的清单,每条必须包含四要素:对象、动作、数据口径、判定人。比如不要写“支付功能完成”,而要写“支付成功率≥99.5%,取连续3天线上真实数据,由数据同学出报表,业务方确认”。一定要区分“交付物完成”和“验收通过”:前者是执行方自评,后者必须由判定人基于证据签字。

标准最晚在该阶段需求评审通过后24小时内冻结,写进阶段计划附件;后续变更必须走变更单,并写明是否影响验收口径、是否顺延工期。我的经验值是,一个阶段8到15条验收项比较合适,超过20条通常意味着颗粒度太细,最后一定会因为某条无关紧要的项卡住整个阶段。

2. 跨部门验收时,其他部门的人不配合、不签字,作为项目负责人该怎么办?

我是项目负责人,但手里没权力管别的部门的人,催验收的时候对方一句“最近忙”就能把我堵回来。硬催怕伤关系,不催进度又压在我头上,这种局面到底怎么破?

核心思路是把验收从“人情协调”变成“机制约束”,靠三个动作落地。第一,在阶段计划里明确每个验收项的判定人和备份人,并写进项目章程,让各部门负责人在启动会上当场确认,这样后续催的是他本人认过的承诺,而不是你的私人请求。

第二,设置验收窗口期,比如通知发出后T+3个工作日,到期未反馈视为默认通过,这条必须事前书面确认,绝不能事后补,否则对方不认。第三,写清升级路径:逾期未判定,项目负责人有权升级到项目发起人或月度经营会,并同步记入风险登记册。

另外,验收通知别只发在群里,用邮件并在项目管理工具里创建验收任务、指派到具体人,谁没处理一目了然,也堵住“我没看到消息”这个借口。

3. 阶段验收会怎么开才不走过场?能给一个具体的会议流程吗?

我们每次验收会就是大家坐一起,开发放PPT讲一遍,然后一圈人说“没问题”,散会。结果上线出问题,又开始互相甩锅,谁都不承认当时点过头。我特别想知道,规范的验收会到底该怎么开?

把验收会拆成“材料预审、现场验证、结论确认”三段。会前2个工作日,把验收清单、演示环境地址、测试报告、关键数据截图发给所有判定人,明确要求他们提前自测并带着问题来,避免会上第一次听说。会上不做功能讲解式汇报,直接按清单逐条过,每条只允许三种结论:通过、有条件通过、不通过;

有条件通过必须当场写明补齐时间和责任人。现场演示时让判定人自己动手点,不要全程由开发操作,这一点看着小,但能极大减少事后“我以为是这样”的争议。会议结束当场出一页验收结论,包含版本号、逐条结果、遗留问题清单和下一阶段准入条件。我见过太多项目就是没写遗留问题,结果下一阶段一开工就被上一阶段的债拖住。

4. 验收通过了但上线又出问题,或者验收不通过卡住进度,分别怎么处理?

我们验收签完字,两周后线上出故障,业务方反过来质问“你们怎么验收的”,我特别被动。也遇到过验收不通过、排期直接卡住两周的情况。这两种局面有没有既不吃亏又不耽误进度的处理办法?

先建立一个认知:验收不是免责,验收是“已知范围内的确认”。所以验收结论里必须写清验收范围、环境差异、未覆盖项和已知风险,范围外的场景本来就不在本次确认内。

线上出问题时先做归属判断:落在验收范围内的是质量责任,范围外的是新增需求或环境差异,两者处理方式和排期规则完全不同,先分清再谈责任,能省掉大量无效争论。

为了事后说得清,验收材料要留存可追溯证据:版本号、测试用例执行记录、验收时的数据快照、签字记录,建议把验收单和对应版本在项目管理平台里关联起来,需要时一键调出。至于验收不通过,不要整体打回,而是按条目拆分:能当天修的当天修,需要改设计的进下一迭代,同时评估是否影响阶段准入。

原则是“整体延期改成局部延期”,把不通过项分为阻断和非阻断,只有阻断项才卡阶段闸门,非阻断项转遗留清单带条件通过。这样既守住了质量底线,也不会因为一个小问题把整条跨部门流水线停掉。

读者评论

林
林清越

唯一裁决人这条我持保留意见。矩阵式管理下,业务一号位往往不愿意拍板,怕担责,最后裁决权还是落回项目经理,变成既当运动员又当裁判。真要落地,得先解决裁决人的激励和免责问题,否则设了也是摆设。

顾
顾一凡

预读制我试过,效果没这么理想。材料提前48小时发出去,实际点开的人不到一半,会上还是从头讲一遍。后来改成会前必须提交书面意见、不提视为无异议,才勉强推起来。制度不难,难的是让验收方真肯花时间读。

吴
吴思源

观察期那段很有共鸣,我们上线第二天人就被抽走了,出问题只能运维自己扛。但5到15天在老板眼里就是纯成本,不写进合同或考核基本守不住。想请教下观察期的人力和成本,一般怎么跟管理层谈才谈得下来?

文章包含AI辅助创作:项目阶段阶段验收教程:跨部门团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333932

赞 (0)
飞飞飞飞
阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单
上一篇 2026年10月4日 上午11:50
项目阶段如何做好阶段任务?跨部门团队落地方案与操作步骤
下一篇 2026年10月4日 上午11:51

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
