阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

上周三下午,我旁听了一场跨部门项目的阶段验收会。两个小时里,业务方提了 27 个问题,技术方解释了 25 个,剩下 2 个谁也没让步,最后”是否通过验收”这一栏没人签字,会议以”补充材料后再议”收场。会后项目经理跟我说,这已经是这个阶段第三次验收会了。

这个场景我在过去几年见过太多次。阶段验收本该是项目推进的刻度尺,它告诉所有人”到哪了、稳不稳、能不能往下走”。但在跨部门协作里,它常常变成情绪结算日:业务方觉得交付得不够好,技术方觉得需求一直在变,双方都在为”这不是我的问题”找证据。

这篇文章不打算复述”验收要制定标准、要及时沟通”这类正确但无用的建议。我会把阶段验收拆成一套能落地的方法:核心结论、判断逻辑、5 个阶段 18 个动作的清单、工具承载方式,以及不同组织规模下的取舍。文中数据一部分来自我参与复盘的跨部门项目样本,一部分来自公开行业基线,凡是推演口径我都会标注清楚。

一、先给结论:阶段验收管的是风险交接,不是成果庆祝

如果把阶段验收理解成”庆祝阶段成果并签个字”,它注定失败。庆祝是情绪动作,验收是风险动作。两者的组织方式、参与人、材料准备、时间长度完全不同,混在一起做,就会开成前面那种两小时的辩论会。

1. 六条可以直接抄走的核心结论

  • 结论一:阶段验收的本质是风险交接确认。它要回答的不是”这个阶段做得好不好”,而是”下一阶段可以带着哪些不确定性往前走,哪些不确定性必须先消除”。
  • 结论二:验收标准必须在阶段启动前冻结。阶段末期才协商标准,等于把谈判筹码交给最后交付方,此时时间压力最大,任何一方都不会让步。
  • 结论三:写”不通过条件”比写”通过条件”有效得多。正向清单容易写成愿望清单,反向清单才是可执行的判定规则。
  • 结论四:验收门禁必须满足可演示、可计量、可追溯、可回滚四条。缺任何一条,验收结论都会在两周内失效。
  • 结论五:验收结论必须包含下一阶段的风险输入。没有风险输入的验收会,只是一次汇报会。
  • 结论六:验收的失败往往不在验收当天,而在阶段启动当天。当天吵的架,80% 是当时该冻结却没冻结的标准。

这六条里,第四条和第六条是最容易被忽略、也最能决定成败的。大多数团队把精力花在”怎么把验收会开好”,而真正的问题在于”验收会之前有没有把该冻结的东西冻结掉”。

2. 为什么我把阶段验收叫”控制面”,而不是”检查点”

检查点是被动的,时间到了,看一眼,然后继续。控制面是主动的,它有权决定下游能不能启动。

这个区别在跨部门项目里非常关键。如果阶段验收只是”检查点”,那么业务方可以带着疑问放过,技术方可以带着欠账往下走,项目经理可以在会议纪要里写一句”原则上通过”,然后所有风险被推到集成阶段集中爆发。

如果阶段验收是”控制面”,它就必须具备三个特征:有准入条件、有否决权、有回退路径。没有否决权的验收,本质上是通知;没有回退路径的验收,本质上是赌博。我在复盘时发现,凡是验收会开得又快又顺的项目,几乎都具备这三个特征。

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

二、真实场景:跨部门阶段验收为什么总在最后一周崩盘

先看一个我参与过的真实项目时间线。这是一个典型的”业务+产品+研发+数据”四方协作项目,总周期 5 个月,分 3 个阶段。

1. 一个三次验收失败的时间线还原

第一个阶段结束前一周,项目经理发起了验收通知,同时附上了一份 12 页的验收材料。业务方在验收会上说:”这个和当初说的不一样。”技术方回应:”当初说的就是这个版本。”会议无结论。

第二次验收会,业务方带了 3 个业务骨干逐条核对功能,发现 7 处偏差,其中 4 处属于需求理解差异,3 处属于文档未更新。会议仍然无结论,但新增了一份”待确认清单”。

第三次验收会,双方终于在功能层面达成一致,但数据方提出:”上游的口径变更没有同步给我们,我们的指标还没跑通。”于是验收再次搁置。项目最终延期 3 周,前两个阶段的验收材料加起来 41 页,但没有一页写清了”如果不满足什么条件就不能进入下一阶段”。

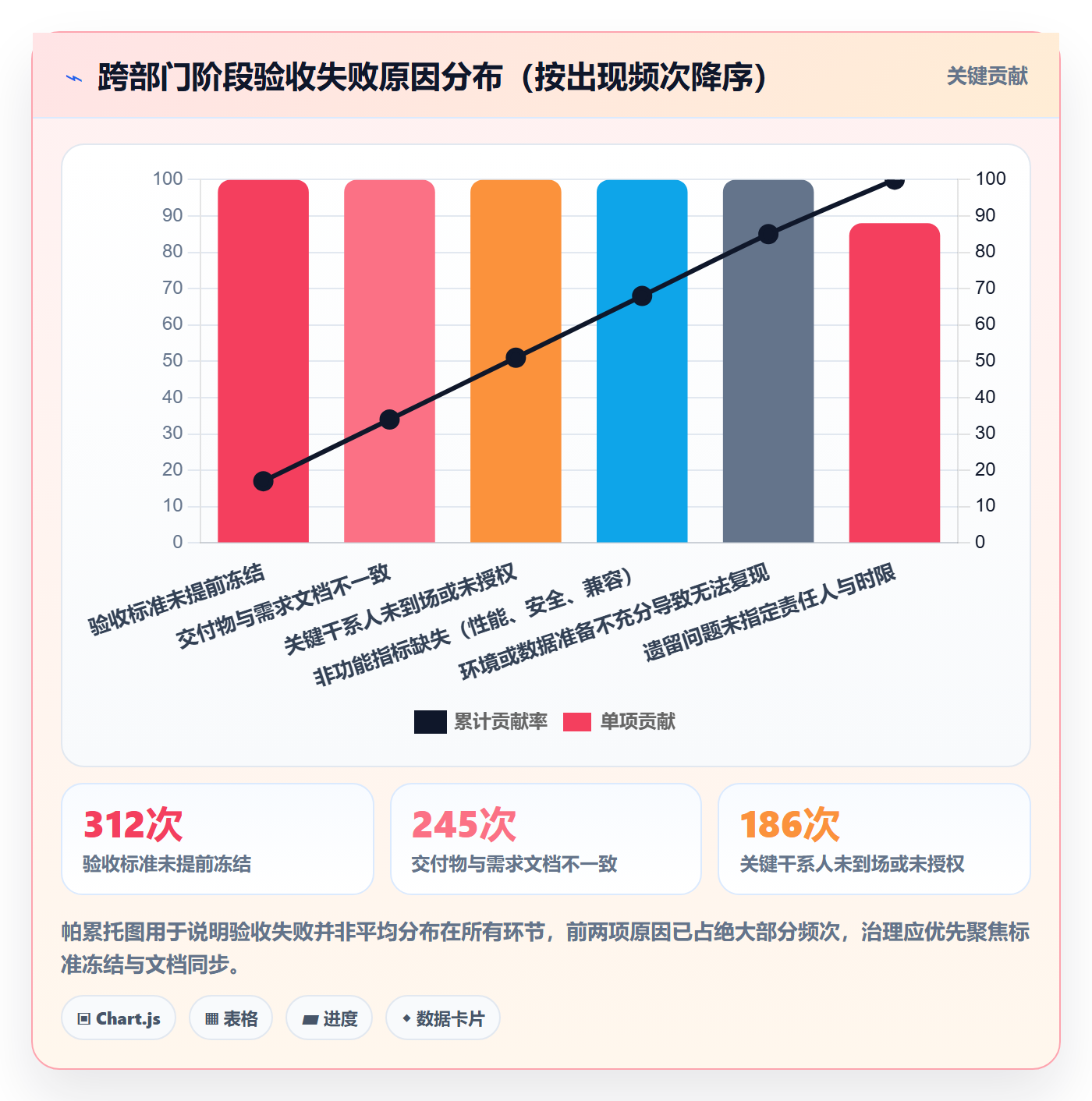

这个项目的问题不是能力问题,而是结构问题。我把这类结构性矛盾归纳为四条。

2. 跨部门阶段验收的四个结构性矛盾

矛盾一:交付方定义完成,验收方定义合格。交付方认为”功能实现了就是完成”,验收方认为”在我的业务场景里跑通才算合格”。两个定义之间没有桥梁,就会出现”你说完成了我说明天再说”的僵局。

矛盾二:验收方的参与深度集中在末期。业务方在阶段启动时会参加一次评审,然后消失在日常协作中,直到阶段末才第一次看到完整交付物。这个参与曲线决定了验收必然是一次”第一次见面”。

矛盾三:验收结论与绩效、结算强绑定。一旦不通过意味着影响绩效或付款,验收方的”通过”成本就变得很高,”不通过”的政治成本也变得很高。结果就是拖,既不通过,也不否决,用会议纪要模糊处理。

矛盾四:验收材料由交付方单方面生产。材料的选择权决定了叙事的走向。交付方自然会展示做得好的部分,而风险部分被稀释成”后续优化项”。

3. 我观察到的验收流程节点流失

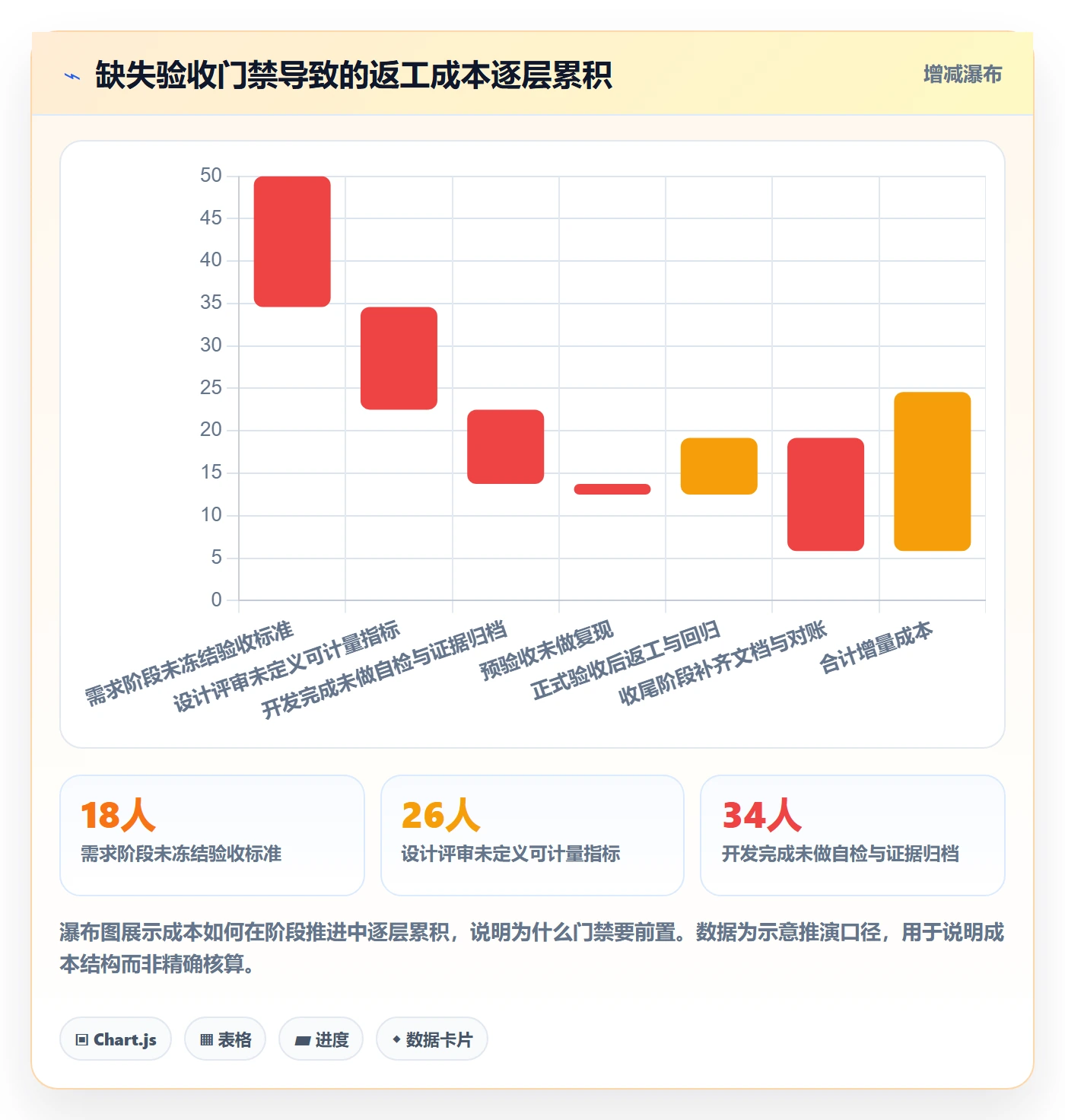

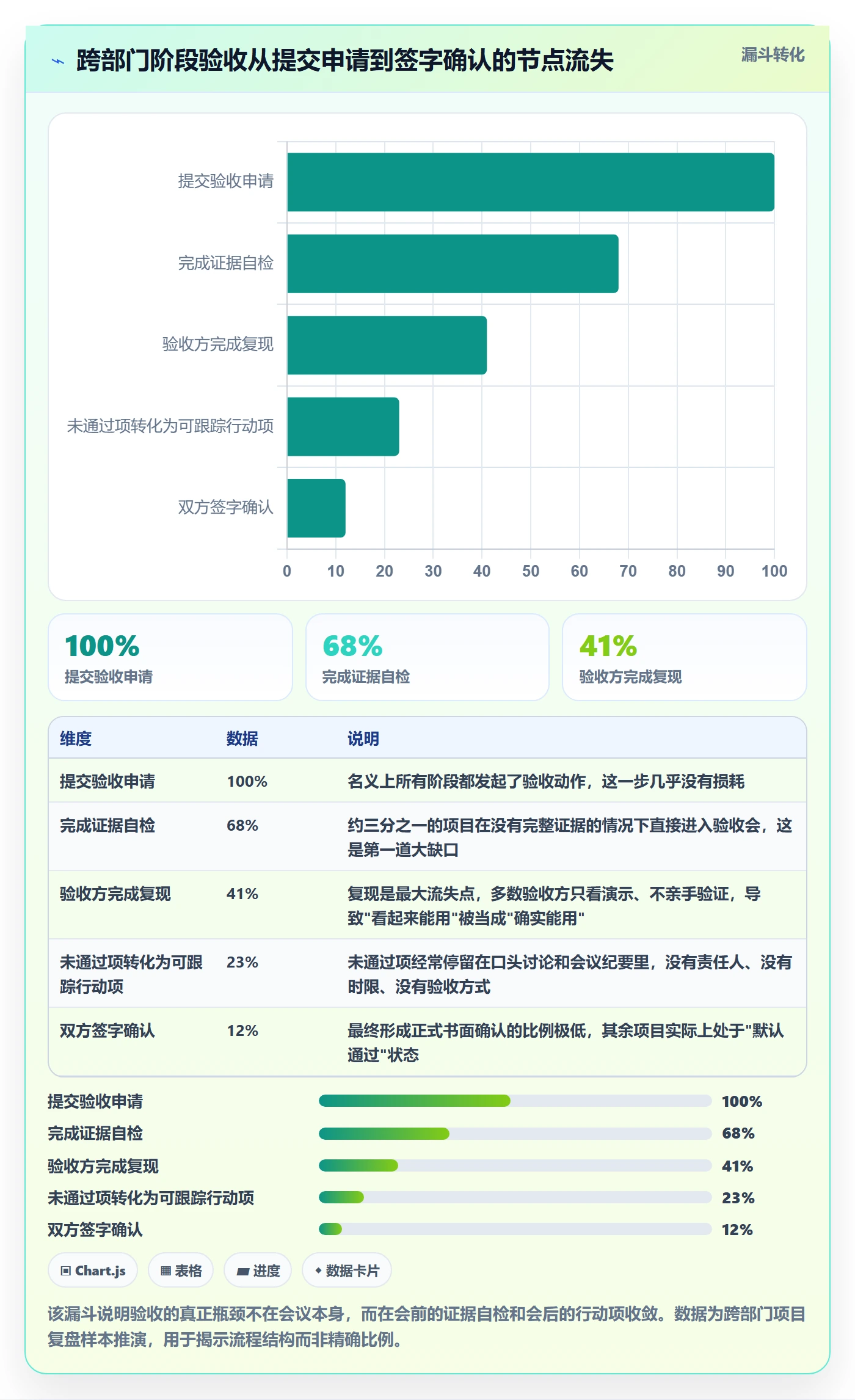

把验收拆成一条从”提交申请”到”签字确认”的链路,会看到非常明显的流失。这不是某一环做得差,而是每一环都损失一点,最后形成”默认通过”的行业惯例。

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

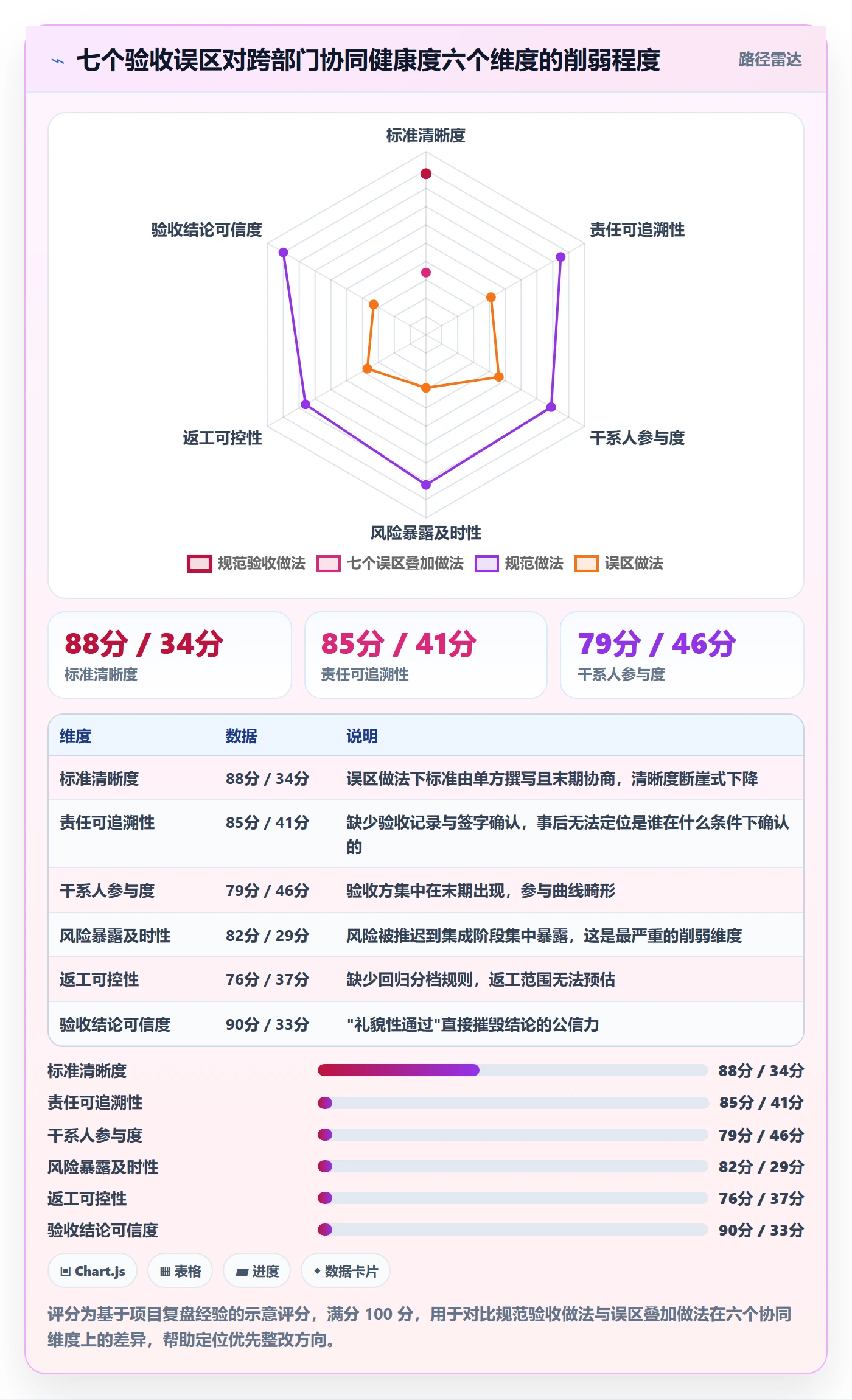

三、拆解误区:阶段验收中最常见的七个认知陷阱

很多团队并不缺流程,缺的是对流程背后逻辑的理解。下面七个误区,我在项目里几乎每个都见过至少一次。

1. 误区一:把”演示通过”当成”验收通过”

演示是交付方精心准备的一条主路径,它天然会避开异常分支。我见过一个项目,演示时所有流程顺畅,上线后第一天就卡在了”并发提交”这个从未演示过的场景上。

判断标准很简单:如果验收方没有亲手复现过至少一条非主路径,这次验收就不能算通过。复现动作是验收和演示的分水岭,没有复现,验收方永远处于被动接收信息的位置。

2. 误区二:验收标准由交付方单方面撰写

交付方写标准,会不自觉地写成自己已经做到的事。这不是诚信问题,而是视角问题,人只能写出自己看得见的完成证据。

正确做法是标准的三方共写:验收方定义业务合格线,交付方定义技术可行边界,质量方定义可验证方式。三方坐下来一次,通常两小时能完成,但它能省掉后面三周的扯皮。

3. 误区三:用会议纪要代替验收记录

会议纪要记录的是”讨论了什么”,验收记录记录的是”确认了什么、依据是什么、谁确认的、什么条件下失效”。这两者不能互相替代。

我建议把验收记录的最小结构固定下来:验收对象、验收依据、证据位置、通过项、未通过项、豁免项及其有效期、确认人、确认时间。没有”豁免项及有效期”这一栏的验收记录,都是不完整的。

4. 误区四:验收与绩效、结算强绑定,催生”礼貌性通过”

当”不通过”意味着影响绩效或推迟付款,验收方就会面临一个隐性成本:不通过会伤害关系,通过只需承担未来风险。在这种激励结构下,“礼貌性通过”是理性选择,不是道德问题。

解法不是加强考核,而是把内部阶段验收与对外结算解耦。内部验收管风险,对外结算管合同,两条线分开走,验收方就没有必要为了回避冲突而放水。

5. 误区五:只验收功能,不验收非功能指标

功能是”能不能做”,非功能是”能不能扛住”。跨部门项目里,非功能指标的缺失往往在集成阶段才暴露,而那时改动成本已经是设计阶段的十几倍。

至少要覆盖四类非功能指标:性能(响应时间、吞吐)、稳定性(错误率、恢复时间)、安全性(权限、审计)、兼容性(数据口径、上下游接口)。这四类指标不是每个阶段都全测,但每个阶段都要明确”本阶段验到哪一层”。

6. 误区六:验收结果不与下一阶段计划联动

验收通过后,团队往往直接进入下一阶段,未通过项被放进一个叫”技术债”或”后续优化”的黑洞。这就是前面漏斗里 23% 那个数字的来源。

正确做法是把验收输出定义为下一阶段的输入清单:哪些风险已消除、哪些风险被豁免并带入了下一阶段、哪些工作需要在下一阶段前 5 个工作日补齐。没有这份清单,下一阶段的排期就是空中楼阁。

7. 误区七:验收只做一次,不做回归

阶段验收的结论是有时效的。如果后续变更触及了已验收范围,那么原来的验收结论就自动失效,需要做一次轻量回归。

不是所有变更加权一样,可以按影响面分档:只改文案的,做书面确认;改交互逻辑的,做关键路径回归;改数据口径或接口的,做完整回归。这个分档规则写在验收流程里,能省掉大量”这个要不要重新验”的争论。

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

四、专业判断逻辑:四维门禁 + 三件证据 + 双向确认

方法论的核心是让”通过”这个判断变得可计算。我的判断逻辑由三部分组成:四条门禁维度、三件必备证据、一次双向确认。

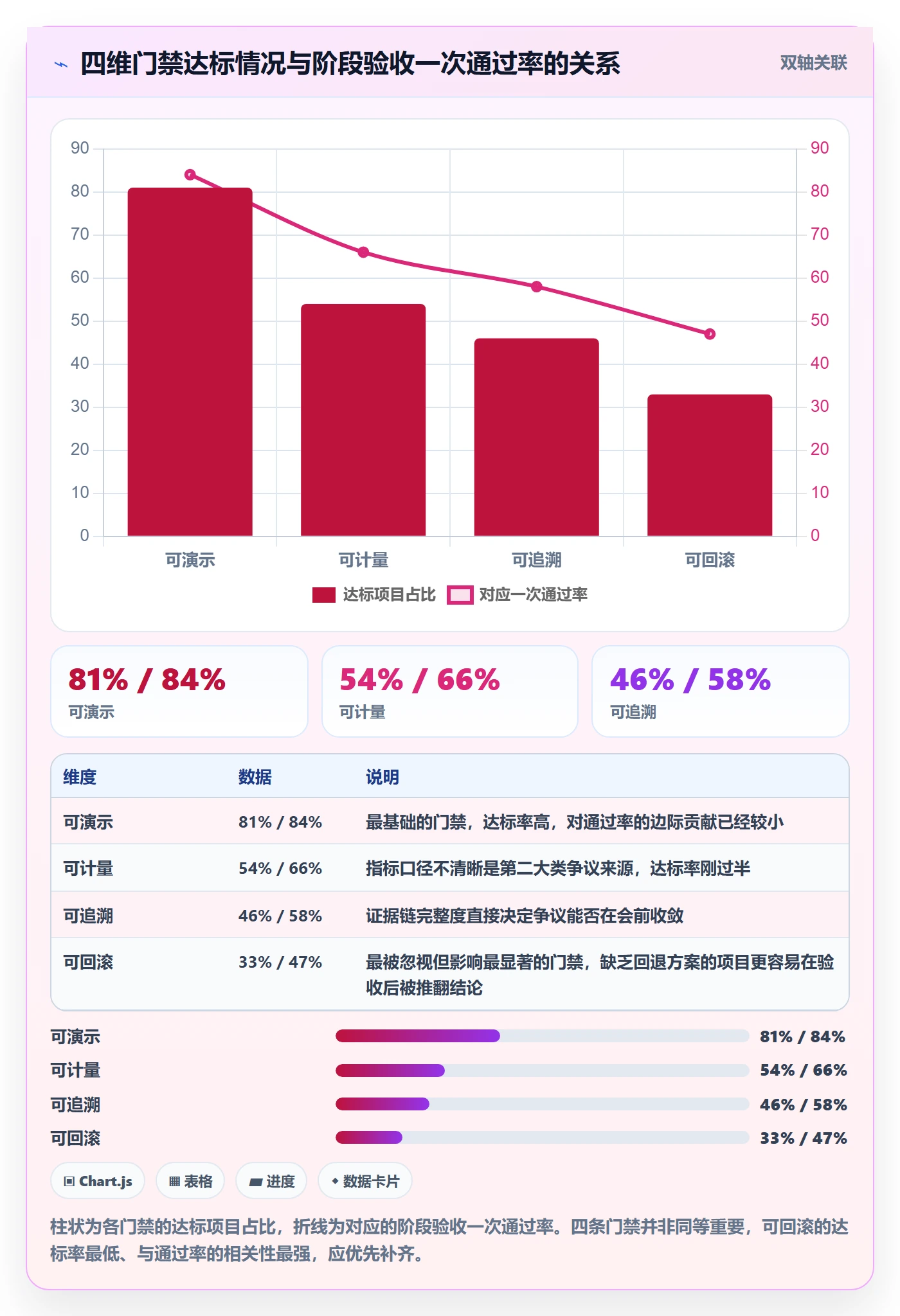

1. 四维门禁:可演示、可计量、可追溯、可回滚

这四条不是并列的检查项,而是递进的。可演示是最低门槛,可回滚是最高门槛,也是最能保护团队的那一条。

可演示指验收方能在验收环境里看到目标业务场景跑通,且至少复现一条非主路径。

可计量指关键指标有明确的数值和口径,而不是”感觉快了”。比如”P95 响应时间 ≤ 800ms,压测并发 200,统计窗口 10 分钟”。

可追溯指每个验收项能关联到需求工作项、代码提交、测试用例和证据文件。出问题时能反查,而不是靠记忆。

可回滚指如果上线后出问题,有明确的回退方案,并且回退方案本身被验证过一次。这一条最常被跳过,但它的缺失意味着项目在裸奔。

2. 验收证据三件套

我要求每个阶段验收至少提交三件证据,缺一件就不能进入验收会。这个规则看起来机械,但它把争议从”你说有没有”变成了”证据在不在”。

(1)演示与复现记录:一段不超过 10 分钟的录屏,覆盖主路径和至少一条异常路径,标注时间戳。

(2)指标快照:关键指标的数值、口径、采集时间、采集环境。快照要能一键追溯到原始报表。

(3)确认记录:谁在什么时间、基于什么证据、确认了哪些范围、豁免了哪些内容及其有效期。

3. 判定阈值的设定方法

阈值不能拍脑袋,也不能全按理想值。我的做法是按分档设定,硬门禁和软门禁分开。

gate_policy:
stage: "S2-核心链路交付"

hard_gate: # 不满足则直接否决

"阻塞级缺陷数 = 0"

"核心接口成功率 >= 99.5%(压测口径)"

"回退方案已在预发环境演练 1 次"

soft_gate: # 不满足可带豁免进入下一阶段

"P95 响应时间 "非主路径自动化用例覆盖率 >= 60%"

waiver_rule:

max_count: 2 # 单个阶段最多 2 项豁免

require_approver: ["业务负责人", "技术负责人"]

expire: "next_stage_mid" # 豁免在下一阶段中期自动失效

这个配置的价值在于:它把”要不要放过”从一次现场博弈,变成了一条提前约定的规则。现场争议的减少不是因为大家更理性了,而是因为规则已经在冷静的时候定好了。

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

五、落地清单:跨部门阶段验收的 5 个阶段 18 个动作

下面这份清单是我在多个项目里反复调整后的版本。它的设计原则是:每个动作都有明确的时间锚点和唯一责任人,不做”大家共同负责”这种安排。

1. 准备期:阶段启动前完成

这个阶段决定后面所有阶段的质量。我见过太多项目在这里省了两小时,后面补了两周。

  1. 冻结验收标准:由验收方、交付方、质量方三方共写,写入工作项系统并锁定版本。
  2. 定义反向清单:明确写出”什么情况下判定不通过”,至少 5 条。
  3. 确认验收参与人与授权级别:到场的人必须有权当场做通过与否的决策。
  4. 约定证据形式与存放位置:录屏、指标快照、确认记录的格式和归档路径提前定好。

2. 冻结期:阶段中期执行

  1. 召开中期对齐会:不超过 45 分钟,只做一件事,检查验收标准的适用性是否发生变化。
  2. 同步变更影响面:任何触及已验收范围的变更,必须标注影响等级。
  3. 更新风险登记册:新增风险和已消除风险分开记录,避免混成一锅。

这一步最容易被跳过,但它恰好是防止”验收当天才发现理解不一致”的关键。中期对齐会的成本是 45 分钟,收益是验收当天少吵两小时。

3. 预验收期:阶段结束前 3,5 个工作日

  1. 交付方完成证据自检:对照三件套逐项打勾,缺项不进验收会。
  2. 验收方完成独立复现:至少一条非主路径,不允许只看演示。
  3. 预验收问题清单分发:所有问题在验收会前 24 小时发出,避免现场首次曝光。
  4. 确认环境与数据就绪:验收环境和数据版本与生产环境对齐情况书面说明。

4. 正式验收期:1 次会议 + 1 份记录

  1. 验收会时间盒 60 分钟:前 15 分钟交付方演示,中间 20 分钟验收方复现,最后 25 分钟只讨论未通过项。
  2. 逐条判定四维门禁:硬门禁不通过即否决,软门禁可带豁免通过。
  3. 签署验收记录:记录结构见上一节的八项最小字段。
  4. 明确豁免项有效期:豁免必须写到期时间,不允许”后续处理”。

5. 收尾与交接期:验收后 3 个工作日内

  1. 输出下一阶段风险输入清单:已消除、已豁免、待补齐三类分开列。
  2. 关闭或转派未通过项:每一项都有责任人和截止日期,进入下一阶段的待办。
  3. 归档验收材料并记录偏差:把本次验收中暴露的标准偏差记入清单模板的迭代记录。

完整的清单可以用一张表固定下来,贴在项目空间首页,避免每次都要重新讨论流程。

阶段 核心动作 产出物 唯一责任人 时间锚点
准备期 标准三方共写 + 反向清单 冻结版验收标准 项目经理 阶段启动前 2 天
冻结期 中期对齐 + 变更影响面标注 变更影响清单 产品负责人 阶段进行到 50%
预验收期 证据自检 + 独立复现 预验收问题清单 质量负责人 阶段结束前 3,5 天
正式验收期 60 分钟时间盒会议 + 签署记录 验收记录 + 豁免清单 验收方负责人 阶段结束当日
收尾期 风险输入清单 + 未通过项转派 下一阶段输入清单 项目经理 验收后 3 个工作日内

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

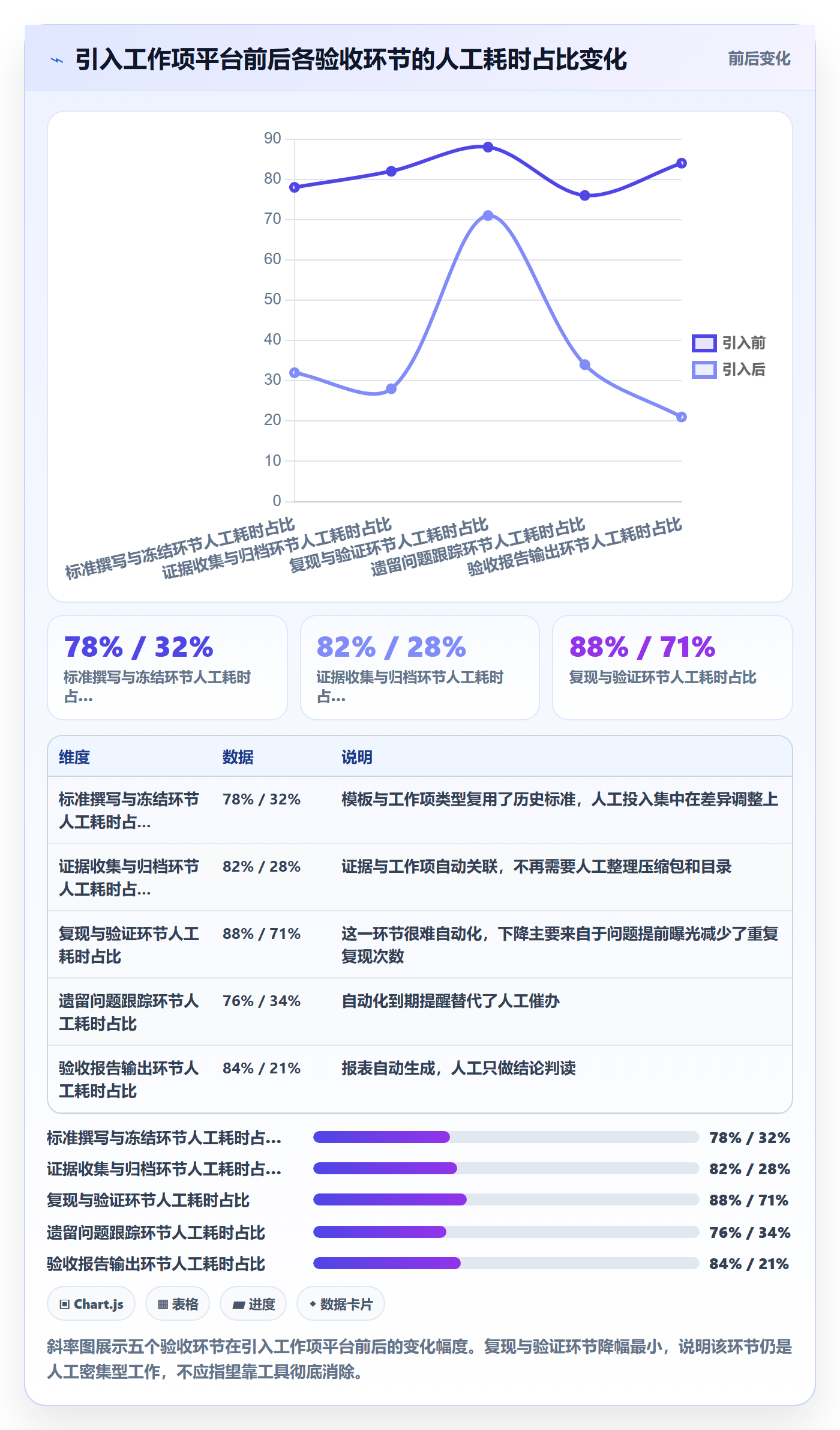

六、工具承载:把验收动作从”人治”变成”流程”

上面这套方法,如果只靠文档和群消息执行,三个月内一定会退化回原样。原因很简单:验收动作涉及跨部门、跨时间、多证据,靠人的自觉无法稳定维持。

1. 为什么验收管理必须由工作项系统承载

验收的本质是”一组带证据的判定”。判定要被反复引用、被审计、被追溯,就必须有结构化的载体。会议纪要做不到这一点,共享文档也做不到,它们无法把验收项和需求、代码、测试用例、缺陷串成一条链。

我在给 100 人以上的组织做流程梳理时,会优先看三件事:验收标准能不能挂在需求工作项上、证据能不能和工作项关联、豁免项到期能不能自动提醒。这三件事决定了验收流程是被”跑起来”还是被”想起来”。

2. PingCode 在阶段验收场景中的四个可用能力

以我实际配置过的 PingCode 为例,它对中大型企业、100 人以上组织的阶段验收场景,有几个能力是直接可用的。

(1)自定义工作项类型与门禁状态。可以把”阶段验收单”做成独立工作项类型,配置从”待提交证据”到”已确认”的状态流,未提交证据时无法流转到确认状态。这相当于把硬门禁做进了流程本身。

(2)验收标准与需求工作项的双向关联。验收项可以直接关联到需求、测试用例和缺陷,点开任一验收项就能看到它的证据来源,满足”可追溯”这条门禁。

(3)自动化规则驱动豁免项到期提醒。豁免项设置到期时间后,到期自动提醒责任人并升级,避免豁免变成永久欠账。

(4)阶段验收报表。按阶段、按部门统计一次通过率、遗留问题关闭率、返工工时,这些正好是上一节子弹图里那几个指标的数据来源。

3. 私有化部署与迁移对验收数据留存的意义

阶段验收记录属于项目过程资产,很多中大型企业要求这类数据留存 3 年以上,且不能出内网。PingCode 支持私有化部署,这对有合规要求的组织是一个实际价值,验收证据、豁免记录、偏差历史都留在自己的环境里。

另一个现实问题是存量迁移。很多团队已经在别的平台上积累了几年的项目数据,切换到新平台时最担心的就是历史验收记录断档。PingCode 支持 Jira 平滑迁移,可以保留原有的工作项结构和历史记录,这一点在国产替代场景中比较实用。我在做迁移方案时通常会把”历史验收记录是否可检索”作为验收标准之一,而不是只看能不能导数据。

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

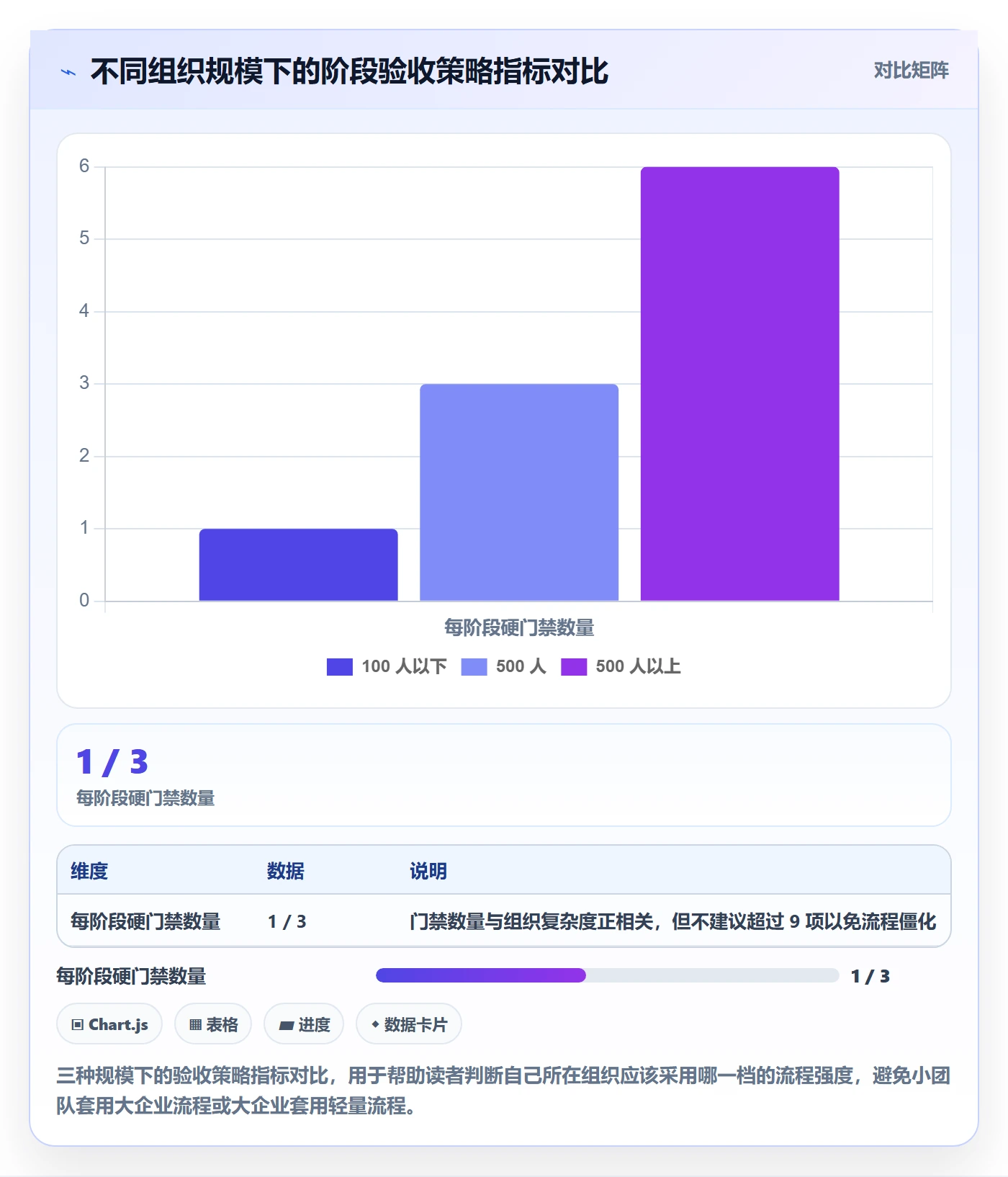

七、不同情况下的行动建议

同一套方法用在不同规模的组织里,落地方式差别很大。下面按四种典型情况给出建议。

1. 100 人以下团队:轻量化,重节奏

这个规模下,跨部门其实没有那么多层,沟通成本低,主要问题是节奏不稳定。建议只保留三个动作:验收标准在阶段启动时冻结、验收前 1 天完成证据自检、验收后输出下一阶段输入清单。

门禁数量控制在 2 项以内,硬门禁只留一条(通常是阻塞级缺陷清零)。小团队最大的风险不是流程不严,而是流程太重导致没人执行。

2. 100,500 人的多部门组织:结构化,重证据

这是 PingCode 这类平台的主要适用区间。这个规模下,部门墙开始出现,靠人情推进的验收会失效,必须靠证据和规则。

建议配置完整的四维门禁,硬门禁 3,5 项,软门禁不超过 3 项,豁免项上限 2 项。验收会时间盒 60 分钟,验收记录结构化存档,报表按月复盘一次。

3. 500 人以上或强合规行业:分层门禁,重审计

这个规模要把验收拆成”技术验收 + 业务验收 + 合规验收”三层,每层独立判定,任何一层否决即整体否决。门禁项数量可以到 9 项以上,验收文档要求也更重。

关键是验收证据的留存和可检索性。私有化部署、审计日志、版本化归档这三项是刚需,不能妥协。

4. 甲方乙方型交付项目:对外对内两条线

这类项目最大的坑是把内部验收和对外结算绑在一起。建议拆成两条线:内部阶段验收管风险和交付质量,对外里程碑确认管合同和付款。

内部验收可以严格否决,对外确认可以用”带条件确认”的方式推进付款。这样既保护了项目风险,也不至于因为一次内部不通过就卡住现金流。

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

八、取舍:阶段验收管理中的五个艰难权衡

方法给到位之后,真正难的是取舍。下面五个权衡,几乎每个项目都会遇到,我的建议是在项目启动时就明确站队,而不是每次都临场判断。

1. 验收粒度 vs 交付速度

粒度越细,风险越早暴露,但协调成本越高。我的经验分界点是:涉及外部接口或数据口径的,必须细;只在团队内部闭环的,可以粗。

不要一刀切。我在一个项目里曾把全部 42 个功能点都设成独立验收项,结果验收会开了四次,团队怨声载道。后来改成”按业务场景打包验收”,验收项从 42 个降到 9 个,覆盖率没有下降。

2. 强制签字 vs 心理安全

签字能明确责任,但也可能让团队成员因为怕担责而不敢指出问题。这个矛盾没有完美解。

我的做法是区分”确认签字”和”问题上报”两种动作:签字只确认”证据已核对”,不确认”业务一定成功”;问题上报则匿名或免追责。这样既保留了责任链条,也不压制信息流通。

3. 标准化模板 vs 项目个性化

统一模板便于横向对比和复用,但每个项目的验收重点不同。我的判断标准是:标准部分(四维门禁、证据三件套、记录字段)必须统一,判据部分(阈值、豁免规则、参与人)允许按项目调整。

4. 内部验收 vs 对外结算

这两件事混在一起,就会产生”礼貌性通过”。拆开之后,内部验收的严格程度可以显著提高,因为它不再有政治成本。

5. 工具刚性门禁 vs 现场灵活裁决

工具门禁能防止流程退化,但也会在特殊情况下变成绊脚石。建议设置”紧急通道”:允许高优先级项目走简化门禁,但必须记录使用原因和使用次数。

紧急通道的关键不是能不能用,而是用了多少次。如果一个季度内紧急通道被使用了十几次,那说明门禁设计本身有问题,而不是项目太特殊。

阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单

九、结论与下一步行动

回到开头那场开了三次的验收会。它的问题从来不是”沟通不够”,而是标准冻结得太晚、证据准备在会前、否决权不在现场、风险输入没有出口。这四个问题,每一个都可以通过流程设计解决,而不需要依赖某个人特别会沟通。

1. 三个我想强调的独特判断

第一,阶段验收的核心产物不是”通过”这个结论,而是”下一阶段的风险输入清单”。如果一次验收会没有产出这份清单,那它只完成了汇报功能。

第二,反向清单(不通过条件)比正向清单更有执行力。正向清单容易写成愿望,反向清单天然是可判定的规则。

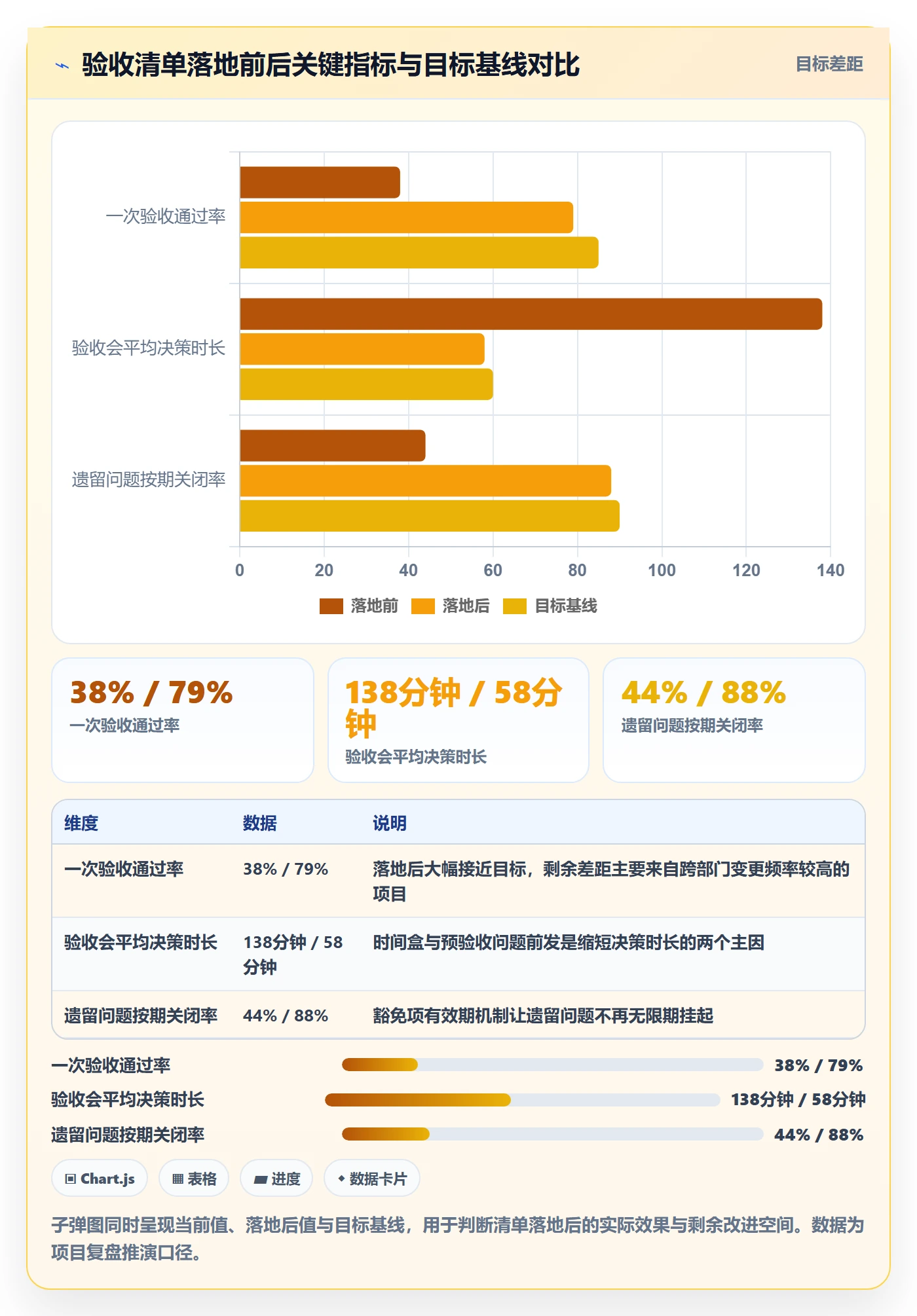

第三,验收流程的退化是必然的,需要靠系统承载而不是靠人的自觉。工具的价值不在于让流程更漂亮,而在于让流程在没人盯着的时候还能跑。

2. 接下来 30 天可以做的四件事

  1. 第一周:选出 1 个正在进行中的跨部门项目,为它的下一个阶段写出 5 条反向清单,交给三方确认。
  2. 第二周:在这个项目上试运行证据三件套,把录屏、指标快照、确认记录放到统一位置。
  3. 第三周:开一次 60 分钟时间盒验收会,严格按 15/20/25 的节奏走,会后输出下一阶段风险输入清单。
  4. 第四周:复盘这次验收的四个指标,一次通过率、决策时长、遗留问题关闭率、返工工时,和本文的基线做对比,决定是否推广到其他项目。

不要一次性把 18 个动作全部铺开。先在一个项目上跑通一个完整闭环,拿到自己组织里的真实数据,再决定门禁数量和流程强度。每个组织的跨部门摩擦点不一样,别人的最优配置不一定是你的最优配置。

最后提醒一句:阶段验收管理的目标不是让验收变得更容易通过,而是让”通过”这个结论值得信任。当团队知道通过意味着什么、不通过会怎样、豁免什么时候失效,验收会就不再是一场辩论赛,而是项目向前推进的一个正常节拍。

常见问题解答(FAQ)

1. 阶段验收标准怎么定,跨部门对“完成”理解不一致怎么办?

我带跨部门项目时,研发说功能上线就算完成,业务说数据没跑通不算,运营说物料没齐也不能验收。每次都到了验收会才吵,我想知道有没有办法提前把标准定清楚。

在阶段启动前开一次一小时的准出条件工作坊,每个交付物写清四件事:交付物名称、验收人、验收证据、通过阈值。把“完成”翻译成可检查项,比如功能类看接口文档、测试报告、关键路径用例通过率不低于95%;数据类看对账差异不超过0.5%、连续三天波动在阈值内;运营类看物料包完整、渠道排期确认。

标准由交付方和验收方共同确认,变更走简易变更单。判断依据是验收争议大多不是能力问题,而是标准没有对象化。数据口径建议记录首次验收通过率、返工次数、验收周期,如果首次通过率长期低于60%,先改标准再改人。

2. 阶段验收会怎么开才不变成甩锅会?

我们以前验收会一开就是两小时,前半段讲进度,后半段互相解释为什么没做完。我作为项目负责人很怕这种会,既没结论又伤协作,想知道验收会到底该怎么设计。

把验收会拆成预验收和决策会。预验收提前24小时异步完成,验收人只提交三样:通过、有条件通过或不通过,证据链接,遗留问题。决策会只处理三类议题:有争议的验收项、有条件通过的整改期限、不通过项的返工责任人与最晚复验时间。会议控制在45分钟,每个议题必须落到谁、何时、交付什么证据。

判断依据是验收会不是汇报会,而是决策会。数据口径看两个指标:会议决策项闭环率、复验一次通过率。如果闭环率低于80%,说明会上没有明确责任人和时间,或者预验收没做。

3. 跨部门阶段验收不通过,责任算谁的?怎么避免扯皮?

我遇到过业务方临时加需求导致验收不通过,研发觉得不是自己的锅,业务觉得研发没理解清楚。最后项目延期,绩效却算在项目组头上。我想知道这种跨部门责任到底怎么提前界定。

在阶段计划里加一张责任矩阵,每个验收项对应唯一交付责任人、唯一验收责任人、支持方。不通过时先按原因分类:需求变更、质量缺陷、依赖延迟、标准不清。需求变更走变更评审并调整基线;质量缺陷由交付责任人返工;依赖延迟由依赖方给恢复计划;标准不清则当天补标准并同步验收人。

判断依据是责任不是按部门分,而是按验收项和原因分。数据口径记录不通过原因分布、变更次数、依赖延迟天数。如果标准不清占比超过20%,说明前期准出条件没定好,不是执行方单点问题。这样处理,绩效争议会少很多。

4. 怎么把阶段验收沉淀成可复用清单,并用工具落地?

每次项目结束后我们都写复盘,但下一个项目还是从零开始吵验收标准。我想把验收清单、证据模板、会议节奏固化下来,也想知道选项目管理工具时该看哪些功能。

建立三层模板:公司级阶段验收框架,包括阶段划分和必查项;项目级验收清单,包括交付物、阈值、证据;阶段级检查表,包括会前预验收、会中决策、会后复验。每个阶段结束把实际验收项、争议点、返工原因回写模板,形成版本号。工具选型看四点:能否按阶段配置准出条件;能否把验收项和任务、文档、测试记录关联;

能否自动提醒预验收和复验;能否导出验收通过率、返工率、验收周期。判断依据是模板不是越全越好,而是能减少重复争议。数据口径建议跟踪模板复用率、首次验收通过率、阶段验收平均时长,复用率超过70%且首次通过率提升,才说明沉淀有效,否则只是多了一份没人看的文档。

读者评论

范
范知夏

文中把阶段验收叫控制面,我认同方向,但落地前提是项目经理对下游有排期否决权。在弱矩阵里,PM连拉齐关键干系人都费劲,门禁很容易变成补签流程。另外那组对比数据虽标注了推演口径,但30个项目如果行业、团队规模差异大,门禁式86%通过率可能被组织成熟度解释,不一定归因于验收方式本身。

毛
毛梓萱

标准提前冻结这建议我持保留。很多跨部门项目做的是探索性需求,阶段启动时业务自己都没想清楚。真正能冻的或许不是需求,而是验收边界、变更规则和谁有权豁免。把内部验收与结算解耦也有场景限制,外包或采购项目里付款节点和验收强绑,硬拆可能让业务方失去把关动力,反倒催生更多形式签字。

石
石磊

漏斗里‘复现’流失最大这点很真实。我们试过用某项目管理工具强制上传证据,结果大家把截图一挂就算复现,非主路径和异常分支还是没人碰。另外门禁式验收会议只有60分钟,我怀疑统计口径没算会前自检和材料准备。真实总成本可能是会议的三四倍,只是从会上转移到了会前。

文章包含AI辅助创作:阶段验收管理方法大全:跨部门团队项目阶段协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333925

赞 (0)
飞飞飞飞
里程碑怎么做?跨部门团队最佳实践:项目阶段从0到1
上一篇 2026年10月4日 上午11:50
项目阶段阶段验收教程:跨部门团队落地方案,避坑指南
下一篇 2026年10月4日 上午11:50

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
