去年底我帮一家做工业设备的公司做项目复盘,四个阶段的里程碑在系统里全是绿色,产品实际上线却比计划晚了 47 天。翻完近两百条任务记录我发现,真正卡住项目的不是谁执行力差,而是三个阶段交接点上的任务定义,需求阶段的”完成”指文档评审通过,研发阶段的”完成”指接口联调通过,两边对同一个词的理解差了三周工作量。
这不是个例。我在过去五年里参与过二十多个跨部门项目的诊断,凡是”阶段任务总做不完、总返工、总要靠人催”的团队,问题几乎都不在阶段内部,而在阶段与阶段的那个窄窄的接口上。阶段任务做得好不好,本质是一道边界管理题,不是一道执行力题。
这篇文章我把自己的判断逻辑、踩过的坑、以及在一家 120 人研发组织里真实落地的操作步骤完整写出来,包括每一步的输入输出、判断标准、以及在不同组织规模下该怎么取舍。你可以直接拿去改造成自己团队的方案。
一、先说结论:阶段任务的成败,取决于阶段边界而不是阶段内部
我先把结论放在最前面,方便你判断后面要不要继续读。如果你手上的项目是跨三个以上部门、周期超过两个月、且交付物需要多方签字确认的,那这一节的判断基本可以直接套用。
1. 阶段任务不是任务清单,而是阶段边界上的可验收承诺
大多数团队把阶段任务理解成”这个阶段要做的事”,于是列一个几十上百条的清单,分配负责人,然后开始盯进度。这种做法在单团队内还行,一旦跨部门就会崩,因为清单是”活动视角”,而跨部门真正需要对齐的是”结果视角”。
我的判断是:阶段任务的本质是”我承诺在这个阶段结束时,交出一个下游能直接接手的东西”。注意三个关键词,承诺、下游能接手、阶段结束时。缺任何一个,这条阶段任务就是无效的。
承诺意味着有明确的交付人和验收人,不是”我们团队”;下游能接手意味着有可验证的验收标准,不是”基本完成”;阶段结束时意味着有硬性的时间边界,不是”尽量在月底前”。

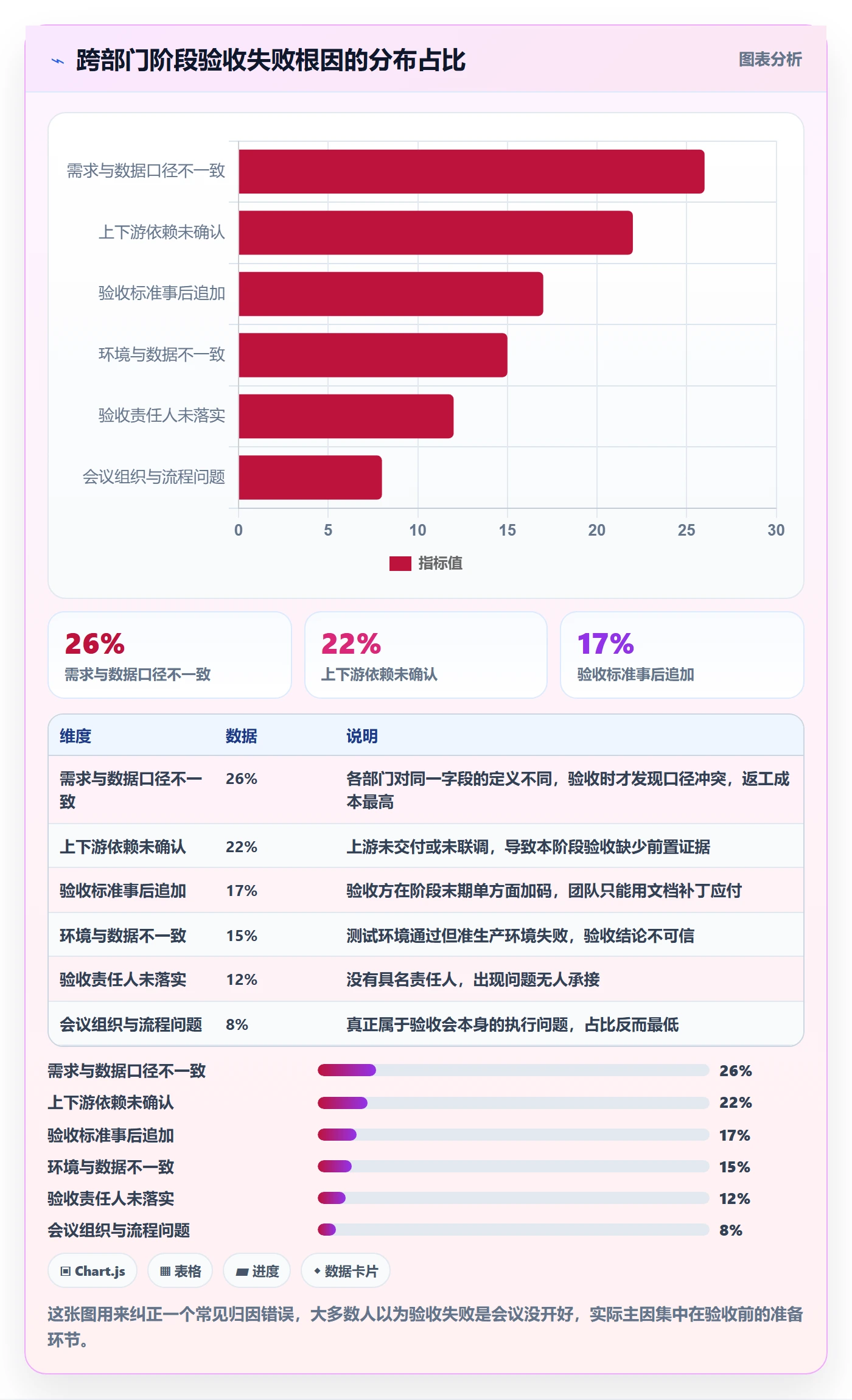

2. 跨部门阶段任务的失败,八成发生在交接点
我统计过手上 18 个跨部门项目的延期原因分布,做过一个粗略归类:真正因为某个团队内部能力不足导致延期的,大约占两成;剩下八成里,交接点定义不清、依赖没识别、验收标准不一致这三类占了绝对多数。
换句话说,你在阶段内部做多少优化,都很难改善那 80% 的损失。这就是为什么很多团队买了工具、开了站会、加了人手,阶段任务依然做不完,优化的方向错了。
交接点的问题有一个典型特征:它在任何一个团队的视角里都不算问题。需求团队觉得文档交了就算完,研发团队觉得文档没写清楚所以没法开始,测试团队觉得研发没给可测版本所以一直等着。三个团队各自都很无辜,合起来项目就卡住了。

3. 阶段任务的可控性来自出口定义,而不是入口排期
我见过太多团队在阶段开始时花两周排期,把每个任务排到具体日期,然后阶段结束时发现全部错位。原因是他们排的是”入口时间”,而跨部门协作的不确定性几乎全部来自”出口质量”。
有效的做法是反过来的:先把阶段出口的交付物和验收标准定死,再倒推任务和时间。这样即使中途某个任务延后三天,只要出口标准不变,团队知道要牺牲什么、从哪里补回来。
排期是承诺的副产品,不是承诺本身。你把排期当承诺,团队就会把排期当成可以谈判的东西;你把出口交付物当承诺,排期才有约束力。
二、真实场景:四个跨部门阶段任务的崩溃现场
抽象的道理讲多了没有体感。我把过去几年印象最深的四个现场还原出来,你可以对照看看自己团队有没有类似的影子。这四个场景分别发生在硬件研发、金融系统交付、车企软件平台和一家 SaaS 公司,行业不同,但崩溃的机制高度一致。
1. 现场一:需求阶段”基本完成”,研发接手后返工三周
这个项目是给一家制造企业做设备管理系统。需求阶段结束时,产品经理在阶段评审上说”需求文档已完成,个别细节后续迭代补充”。研发团队接手后,发现至少 12 个核心流程的异常分支没有定义,涉及权限模型、数据回滚、批量导入失败处理。
结果研发团队用三周时间做了一轮”反向需求分析”,把产品经理重新拉回来逐条确认。这三周里,研发的实际产出接近于零,但因为任务状态显示”进行中”,管理层看到的进度条是正常的。
问题的根源不是产品经理偷懒,而是阶段出口标准里没有”异常分支覆盖”这一项。上游不知道下游要什么,下游也没有在阶段开始前把验收标准写出来。
2. 现场二:测试阶段环境不到位,跨部门互相等
一家金融科技公司的项目,测试阶段开始后,测试团队等了 11 天才拿到可用的联调环境。这 11 天里,运维说资源申请单没走完,测试说资源申请单提交时间比计划晚了三天,计划里又没把运维的审批周期算进去。
你看,每一环都有理由。但项目整体损失了 11 天,而且这 11 天是硬等待,无法通过加班追回。这类问题的本质是把”环境就绪”当成了测试阶段内部的事,而没有把它当成一个跨部门的上游交付物。
我的判断是:凡是需要别的部门提供输入才能开始的任务,都应该在前一个阶段的出口清单里出现,而不是等到本阶段开始才去申请。
3. 现场三:采购和合规卡在阶段末尾才被拉进来
车企软件平台的项目,发布阶段前三天才发现需要过一轮合规审查,而合规团队此前完全没有参与过任何阶段评审。合规审查排期要两周,整个发布阶段顺延。
这个场景的典型之处在于,团队把”阶段任务”等同于”研发相关的任务”,把非研发部门当成了”外部依赖”。可在实际项目里,合规、采购、安全、财务这些部门不是外部,他们是你阶段出口的真正把关人。
他们的审查周期应该被算进阶段周期里,他们的输入条件应该在阶段开始前就明确。这不是流程繁琐,而是把真实存在的约束显性化。
4. 现场四:阶段任务完成后无人验收,任务长期挂着
一家 SaaS 公司的项目看板上,有 63 个任务处于”待验收”状态,最长的挂了 47 天。追问下去,发现很多任务的验收人写的是”产品部”,而产品部内部并没有指定具体的人。
无人负责的验收等于没有验收。任务状态卡在”待验收”,既不关闭也不算失败,慢慢就从管理视野里消失了。模糊的验收责任人,是阶段任务隐性堆积的最大来源。

5. 从四个现场里能提炼出什么
把四个场景并排看,会发现它们共享同一个结构:某个跨部门的交付条件没有被写进阶段出口清单,导致它在阶段末尾以”意外”的形式爆发。而”意外”这个词,在成熟团队里应该是不存在的。
我的经验是,一个阶段的跨部门意外如果超过两次,说明这个阶段的出口定义方法本身有问题,需要重做,而不是加强执行。
三、拆解误区:关于阶段任务的六个”想当然”
在给出方案之前,我得先把常见的错误认知拆掉。因为如果认知不改,你照着任何模板做都会走形。下面这六条,是我在项目诊断里纠正频率最高的,其中前两条我自己早期也犯过。
1. 误区一:阶段任务越细越好
很多管理者相信任务拆得越细,可控性越强。我在一个项目里见过把”完成登录模块开发”拆成 34 个子任务的,结果团队花在更新状态上的时间比写代码还多,而且因为拆得太细,没人看得懂整体进展。
真正的判断标准是:任务粒度应该由交付物的验收单元决定,而不是由工作时长决定。如果一件事没有独立的验收标准,它就不该是一个独立的任务,只能作为子项存在。
我的经验值是,一个阶段的跨部门可见任务控制在 15 到 40 条之间,超出这个范围通常意味着你把内部活动也搬到了跨部门看板上。
2. 误区二:把排期对齐当成承诺对齐
跨部门会议上最常见的场面是:各方报出自己的时间点,项目经理把它们连成一条甘特图,然后说”那就这么定了”。这不是承诺,这是把各自的一厢情愿拼在一起。
真正的承诺对齐要回答三个问题:你交付什么、什么时候交付、如果做不到你提前几天告诉我。第三个问题特别重要,它决定了项目有没有缓冲空间。
没有第三条的承诺等于没有承诺。因为现实里一定有做不到的时候,如果做不到只能靠事后解释,那整个计划就是脆的。
3. 误区三:阶段评审等于汇报会
我参加过大量阶段评审,其中不少开成了汇报会:各团队讲自己做了什么,领导点评,散会。这种会最大的问题是没有”不通过”这个选项,所以它本质上不构成门禁。
有用的问题是:出口交付物齐了吗?每一项的验收标准是谁签的字?下游团队确认能接手了吗?如果有任何一项是”否”,这个阶段就不应该关闭。
4. 误区四:跨部门协作靠群聊和会议解决

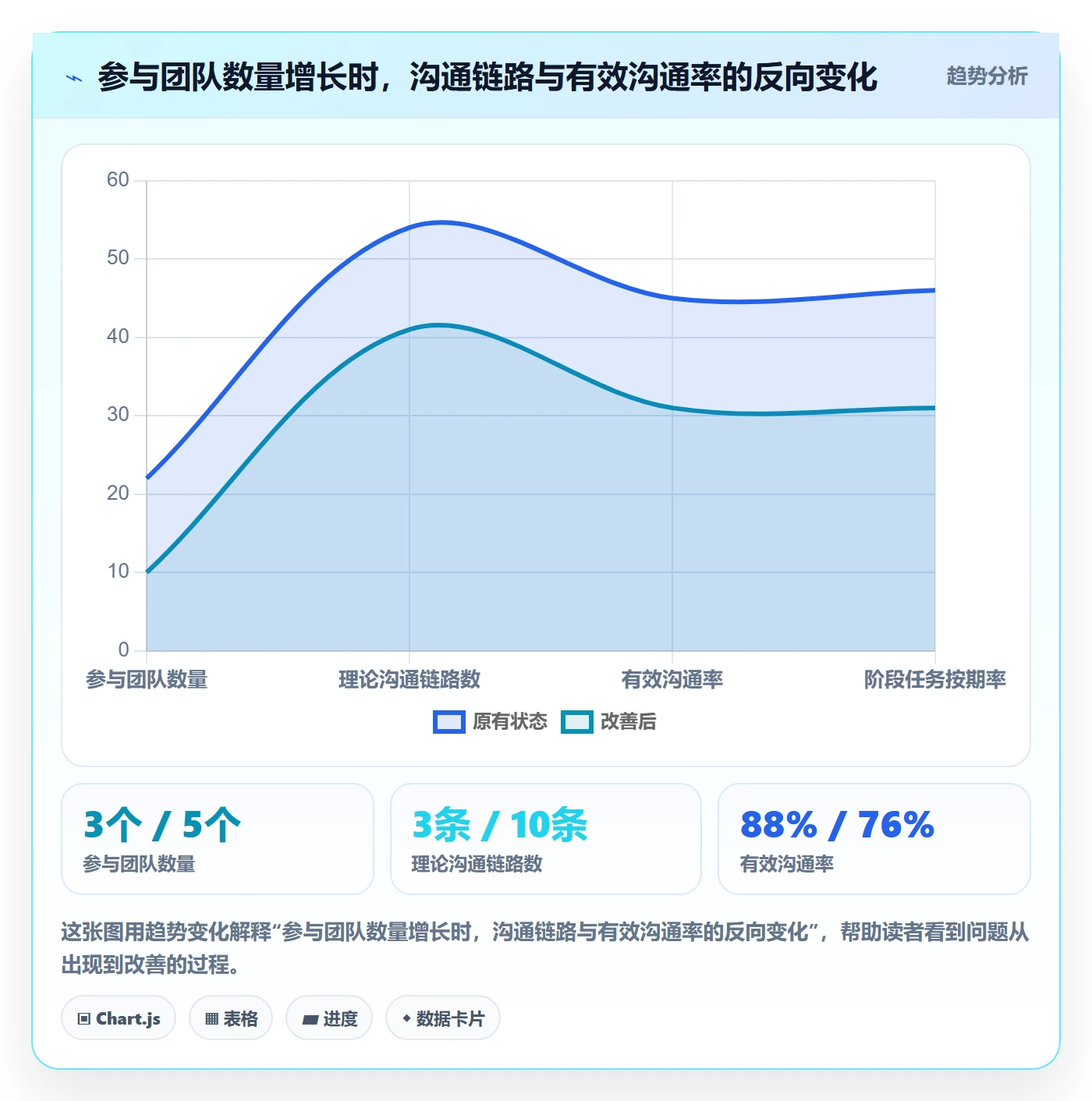

一个项目有 6 个参与团队时,如果采用全连接沟通,理论上需要 15 条沟通链路。团队增加到 10 个,链路变成 45 条。这就是为什么项目越大,会议越多,效率反而越低。
我的判断是:跨部门协作的优化方向不是增加沟通,而是减少接口。能通过标准化交付物消除的沟通,就不要用会议去补。这也是为什么出口交付物定义比沟通机制更重要。

5. 误区五:用一个模板套所有阶段
我见过团队把需求阶段的模板直接复制到测试阶段,结果测试阶段的任务列表里塞进了”准备测试数据””编写测试用例”这类活动,却没有”环境就绪验收””回归范围确认”这类出口交付物。
不同阶段的风险结构完全不同。需求阶段的风险在理解偏差,研发阶段的风险在技术实现,测试阶段的风险在覆盖完整性和环境,发布阶段的风险在回滚能力和合规。模板要按阶段风险定制,不能一套通用。
6. 误区六:阶段任务没有”不通过”的选项
这一条是我最想强调的。如果阶段门禁从来不会不通过,那它就不是门禁,只是节拍器。我见过一个团队三个月里开了 9 次阶段评审,9 次全部通过,但产品延期了两个月。
健康的状态是:门禁偶尔不通过,而且不通过之后有明确的整改路径。一个组织如果连续 10 次门禁全过,要么是团队极其成熟(极少见),要么是门禁形同虚设。
四、专业判断逻辑:阶段任务的三层解耦与双门禁模型
拆完误区,我把自己实际在用的方法完整讲一遍。这套方法我称为”三层解耦 + 双门禁”,它解决的问题是:让跨部门团队在阶段任务上既能各自独立推进,又能在边界上严丝合缝地对齐。
1. 第一层:业务目标层,回答这个阶段为什么存在
这一层要写清楚的是:这个阶段结束时,业务上要获得什么能力或达到什么状态。比如”完成订单履约链路的端到端打通”或者”通过生产环境的压力验证”。
这一层的作用不是指导具体工作,而是提供一个判断标准:当团队在阶段中途争论某个任务要不要做时,回到这一层来判断它是否服务于阶段目标。没有这一层,阶段任务会无限膨胀。
我建议这一层只用一到两句话描述,多了就变成口号了。
2. 第二层:交付物层,回答阶段出口要交出什么
这是整套方法的核心。要求是:每项交付物都必须具备三个属性,可命名、可验收、可被下游直接使用。
“需求文档”不合格,”冻结的 v1.2 需求基线,含全部异常分支定义,由研发负责人和测试负责人联合签字”才合格。”测试完成”不合格,”覆盖三大核心链路,回归通过率不低于 95%,输出可复现的测试报告”才合格。
我通常会要求团队把一个阶段的出口交付物控制在 5 到 9 项。少于 5 项说明覆盖不全,多于 9 项说明颗粒度太细,可能把活动当成了交付物。
3. 第三层:任务活动层,回答具体怎么干
这一层才是我们熟悉的”任务清单”。它应该由交付物倒推而来,也就是为了交出这些东西,需要做哪些事。顺序不能反。

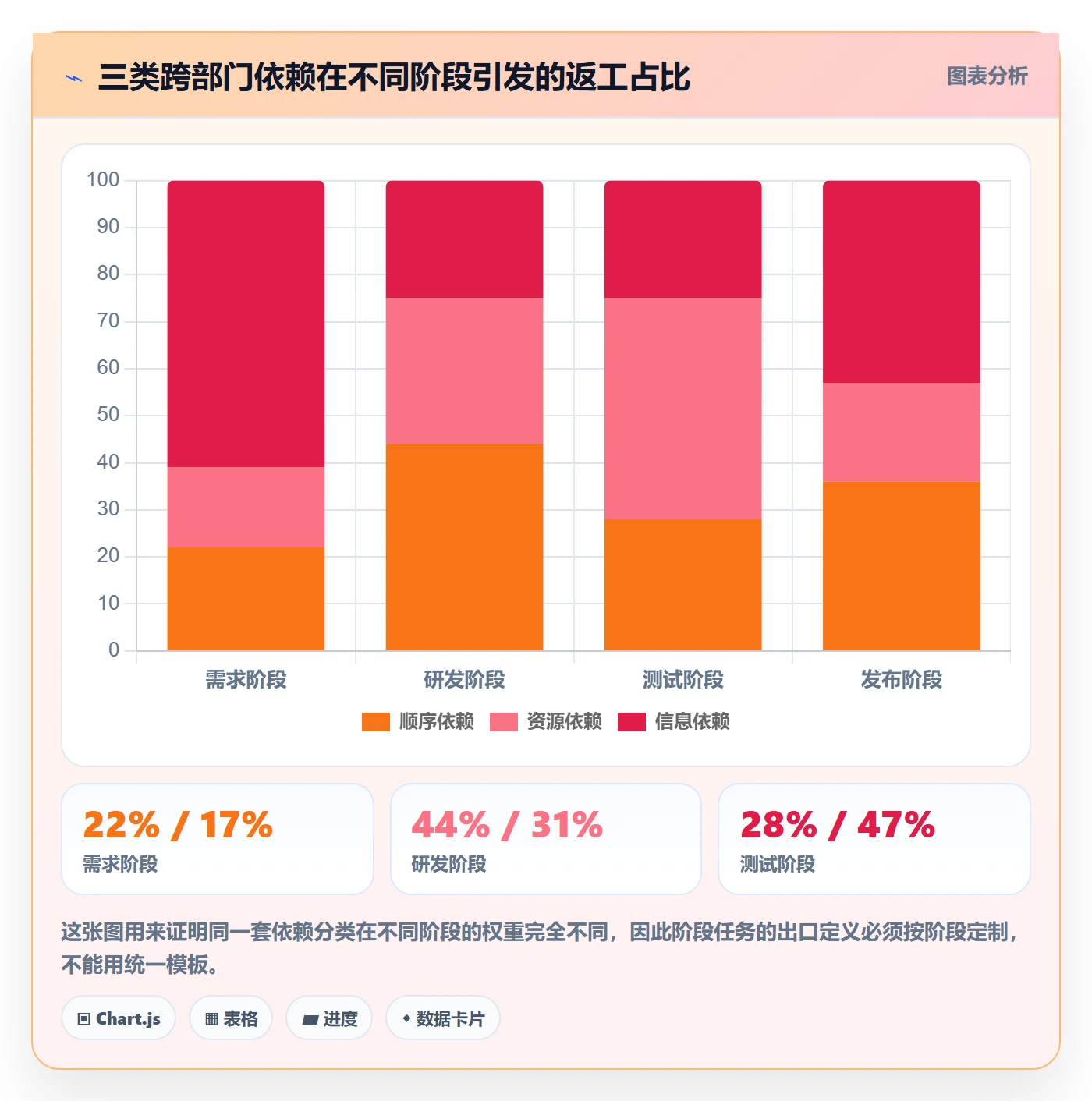

这一层的管理重点是识别依赖关系。我把跨部门依赖分成三类,处理方式完全不同:
- 顺序依赖:A 完成 B 才能开始。处理方式是明确交接物和交接时点,并在计划里留出交接缓冲。
- 资源依赖:A 和 B 都要用同一个人或同一套环境。处理方式是提前排期并设置冲突预警,不能靠临场协调。
- 信息依赖:A 需要 B 提供信息才能做出判断。处理方式是定义信息交付的标准格式和时限,最容易失控,也最容易被忽视。
这三类里,信息依赖的破坏力最大,因为它不占用明显的资源,看起来”随时问一下就行”,实际上一旦信息缺失,下游只能靠猜,猜错了就是返工。

4. 双门禁:入口门禁与出口门禁
通常大家只关注出口门禁,但我更看重入口门禁。入口门禁回答的是”这个阶段可以开始了吗”,检查项包括:上一阶段的交付物是否齐全、下游的验收标准是否已经写出来、关键资源是否已经锁定。
入口门禁的价值在于把问题挡在阶段开始之前。我在一个项目里推动加了一道入口检查,实施后第一个季度就拦下了 3 次”带病启动”,避免了至少两周的无效投入。
出口门禁的检查项是:交付物是否齐全、验收人是否签字、下游是否确认可接手、遗留问题是否有明确的承接方和期限。最后一项常被忽略,但它决定了技术债会不会滚到下一个阶段。
5. 跨部门承诺机制的三个必要元素
承诺不是口头表态,需要三个元素支撑:可追踪的载体、明确的时限、以及提前预警的规则。缺一个,承诺就会退化成愿望。
可追踪的载体意味着依赖关系要落在系统里,而不是留在会议纪要里。明确的时限意味着每条依赖要有承诺日期和责任到人。提前预警的规则意味着延期超过阈值时自动触发上报,而不是等着被发现。

6. 为什么”迭代”不能替代”阶段”
我想单独说这一点,因为它是很多敏捷团队阶段任务失控的根源。迭代是时间盒,解决的是节奏问题;阶段是交付边界,解决的是承诺问题。两者不是一回事。
一个团队可以每个迭代都按时完成,但阶段照旧延期,因为每个迭代完成的都是”内部活动”,而阶段需要的”跨部门交付物”从来没人负责。用迭代指标衡量阶段健康度,会得到系统性乐观的假象。
我的做法是同时看两套指标:迭代层面看速率和完成度,阶段层面看出口交付物的齐套率和验收通过率。两套指标分歧越大,说明阶段边界问题越严重。

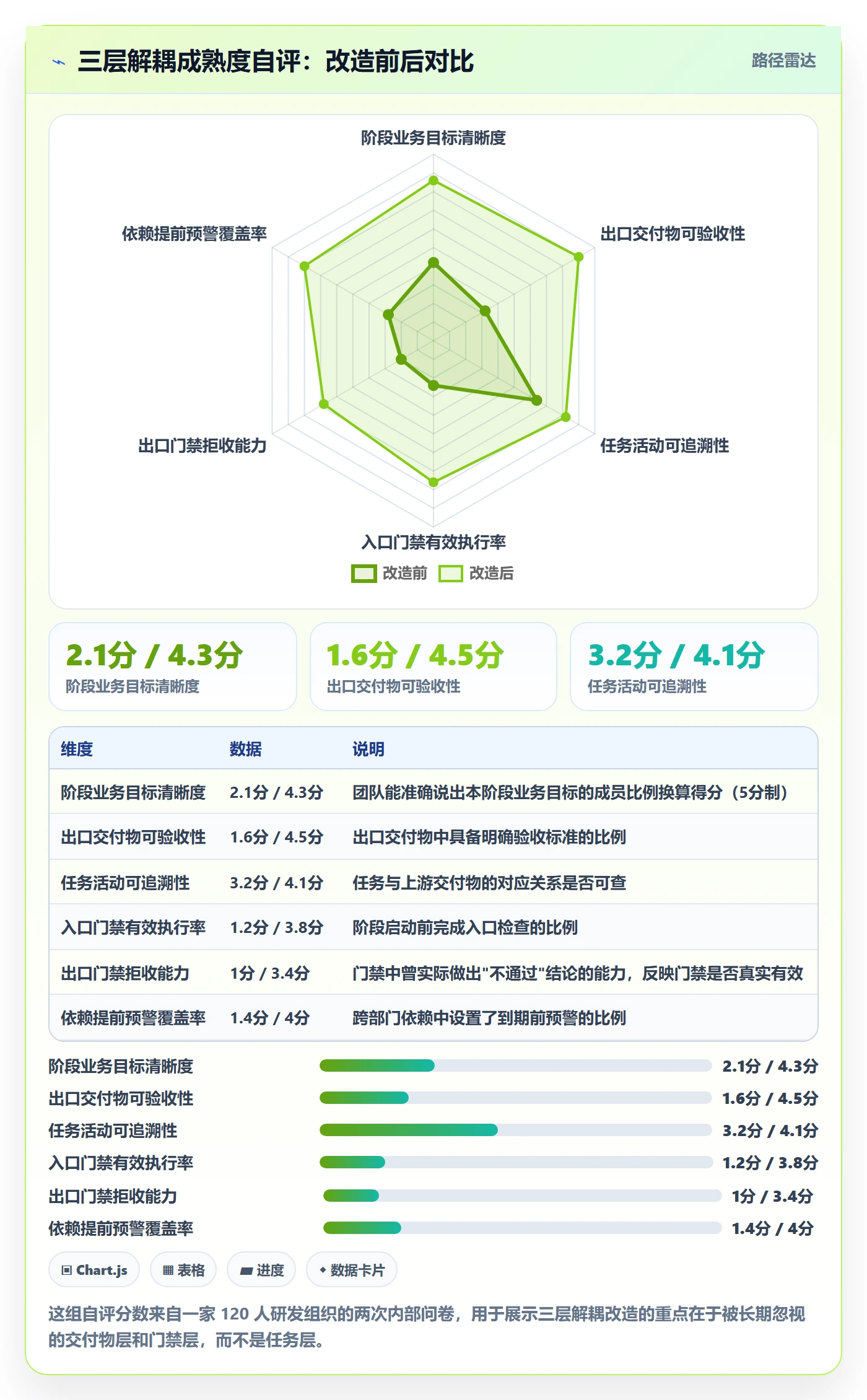

五、落地案例:一家 120 人研发组织的阶段任务改造
下面这个案例是我参与最深的项目之一,客户是一家做企业服务的软件公司,研发团队 120 人左右,横跨产品、研发、测试、运维、安全、合规六个部门。改造前后用了大约两个季度,我把关键步骤和观察到的数据变化都写出来。
1. 改造前的状态

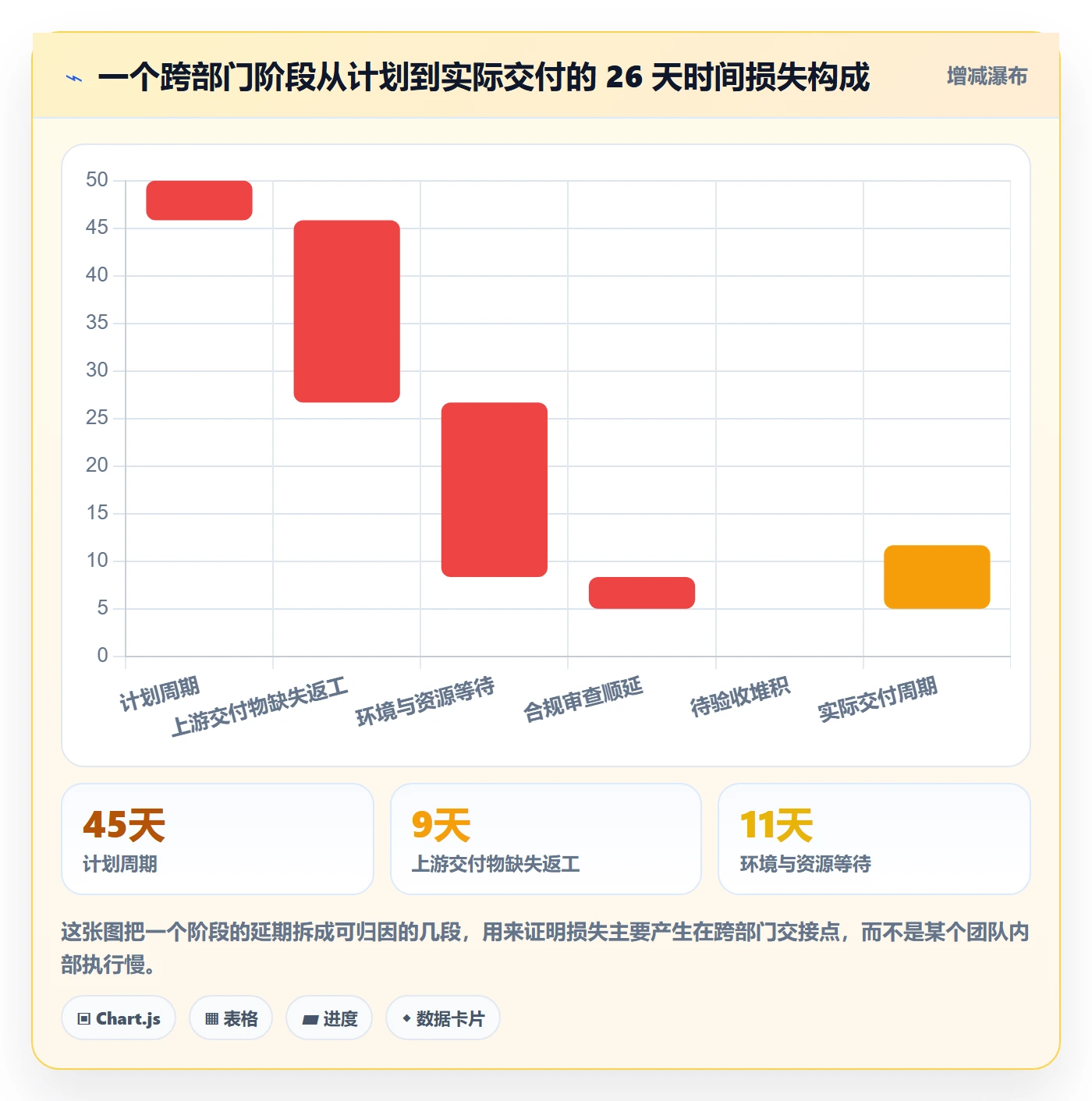

改造前他们用的是某项目管理平台加大量线下表格。四个阶段的里程碑在系统里全部显示绿色,但业务方反馈最近三个版本的平均延期是 39 天。我做的第一件事是把近三个月的任务记录和实际交付情况做了一次对账。
对账结果很说明问题:系统里标记为”已完成”的阶段任务中,有 34% 在进入下一阶段后被下游团队退回或补做。这些补做工时从来没有被统计过,所以延期看起来像是”突然发生”的。
2. 第一步:定义四个阶段的出口交付物
我们没有先改工具,而是先坐下来把四个阶段的出口交付物重写了一遍。做法是每个阶段出一张表,列三栏:交付物名称、验收标准、验收人。花了整整两天,开了四场各两小时的会。
这里有个关键操作:验收人必须是下游团队的具体角色,不能写部门名。比如”需求基线”的验收人写的是研发负责人和测试负责人具体姓名,而不是”研发部”。这一条改动看着小,实际效果立竿见影。
重写之后的交付物数量:需求阶段 7 项,研发阶段 6 项,测试阶段 8 项,发布阶段 5 项。全部控制在 5 到 9 项的区间内。
3. 第二步:用工作项类型分层承载
定义清楚之后才进入工具环节。我们选择了支持私有化部署的项目管理平台来承载,主要考虑是这家公司有数据合规要求,不能把需求细节放在公有云上。
在 PingCode 里,我们把出口交付物建成独立的交付物工作项类型,把具体任务挂在交付物下面,形成两级结构。这样一来,看板上可以直接看到”交付物层”的齐套情况,而不必被上百条任务淹没。
同时利用工作项之间的关联关系建立依赖,把三类依赖(顺序、资源、信息)分别用不同的关联类型标记,配合阻塞关系自动汇总到阶段视图上。这样项目经理每天早上看一个视图就知道哪条依赖卡住了。
值得一提的是迁移过程。他们原来用的是 Jira,历史数据有两万多条工作项。因为 PingCode 支持 Jira 平滑迁移,字段映射和状态映射做了一轮之后就批量迁过来了,包括附件和评论。整个迁移加上校验用了大约一周,没有影响正常的迭代节奏。
4. 第三步:把跨部门依赖变成可追踪的承诺项
这是改造里最费劲的一步。我们要求每条跨部门依赖都必须有三个字段:承诺交付时间、承诺人、延期预警提前量。延期预警提前量默认是 2 个工作日,高风险依赖改成 5 个工作日。
规则是:一旦距离承诺交付时间只剩下预警提前量而任务还未完成,系统自动把这条依赖升级到阶段视图顶部,并通知上下游双方负责人。这个自动化的价值在于把”发现延期”的时间点从事后提前到了事前。
实施第一个月,升级到顶部的依赖有 23 条,其中 19 条在承诺交付时间之前被处理掉了。这个比例在改造前是靠人盯根本做不到的。
5. 第四步:让阶段门禁有真实的不通过能力
我们给每个阶段定义了一组门禁检查项,做成评审模板,评审时必须逐项给出结论。关键设计是:只要有一项交付物未通过验收,阶段就不能关闭,系统会阻止状态流转。
实施后第一次门禁评审就出现了不通过:测试阶段有一项”环境就绪确认”没有签字,评审当场判定不通过,整改了 4 天才关闭。这件事在团队里传开之后,大家对门禁的重视程度明显变了。
下面是我们在阶段评审里实际使用的门禁检查项配置,你可以直接参考这个结构改写:
phase: 测试验证阶段
entry_criteria:
研发阶段出口交付物全部验收签字
联调环境资源已锁定(含使用时段)
测试验收标准已由发布负责人确认
exit_criteria:
三大核心链路回归通过率 >= 95%
遗留缺陷中 P0/P1 数量为 0
可复现的测试报告已归档
发布回滚方案已评审
gate_review:
owner: 测试负责人
participants: [研发负责人, 运维负责人, 安全负责人, 发布负责人]
pass_rule: 出口交付物齐全且验收人签字;任一项不通过则阶段不关闭
escalation: 连续两次不通过自动上报项目指导委员会
dependency_alert:
default_lead_days: 2
high_risk_lead_days: 5
6. 改造后的数据观察

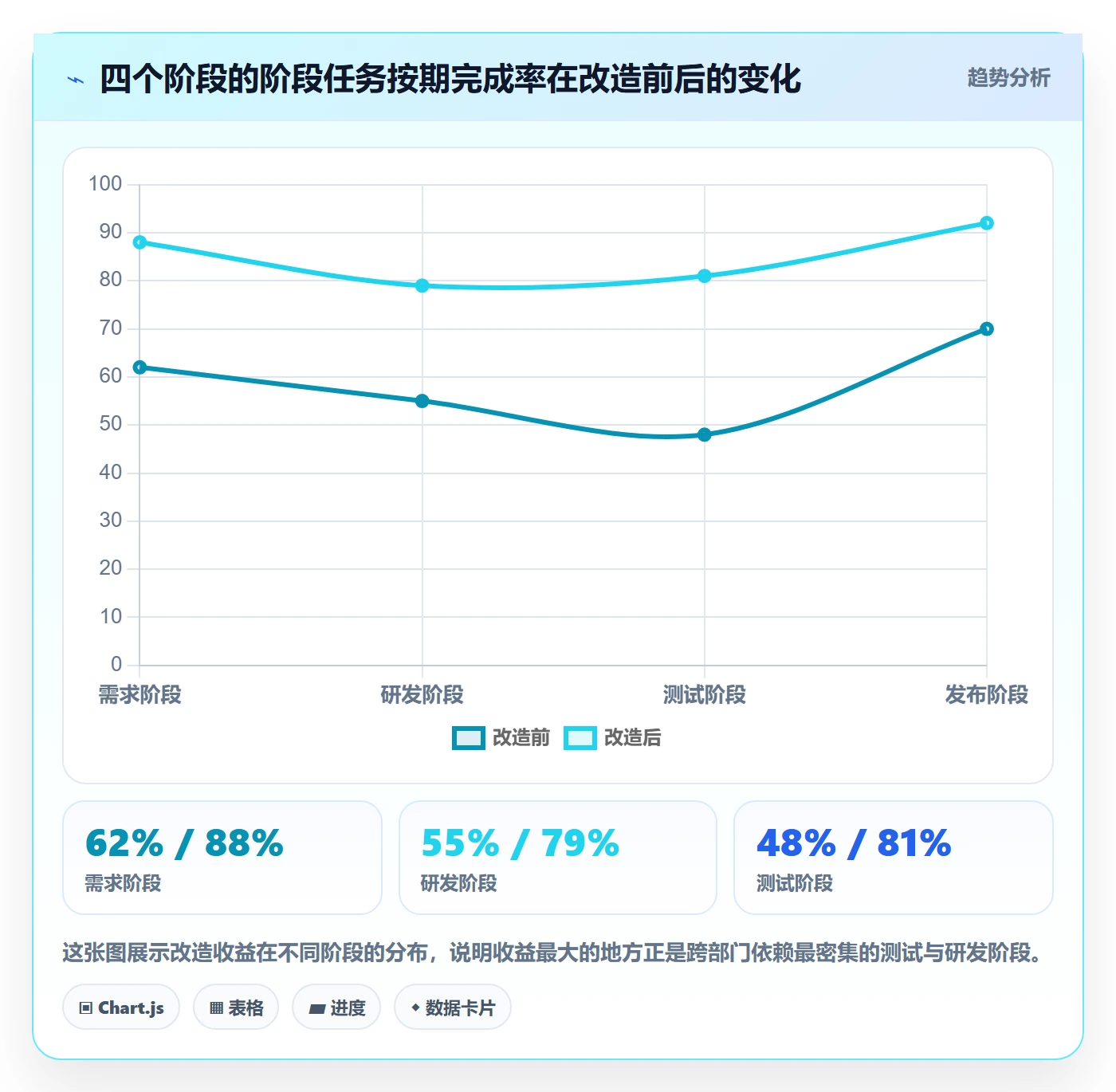

改造用了两个季度,前一个季度主要做定义和工具落地,后一个季度跑完整流程并收集数据。我拿到了四个阶段改造前后的按期完成率对比,这是我认为最能说明问题的指标。
需求阶段从 62% 提升到 88%,研发阶段从 55% 提升到 79%,测试阶段从 48% 提升到 81%,发布阶段从 70% 提升到 92%。提升幅度最大的是测试阶段,几乎翻倍,原因就是我们把它最缺的两样东西,环境就绪确认和验收标准定义,放进了上游阶段的出口清单。

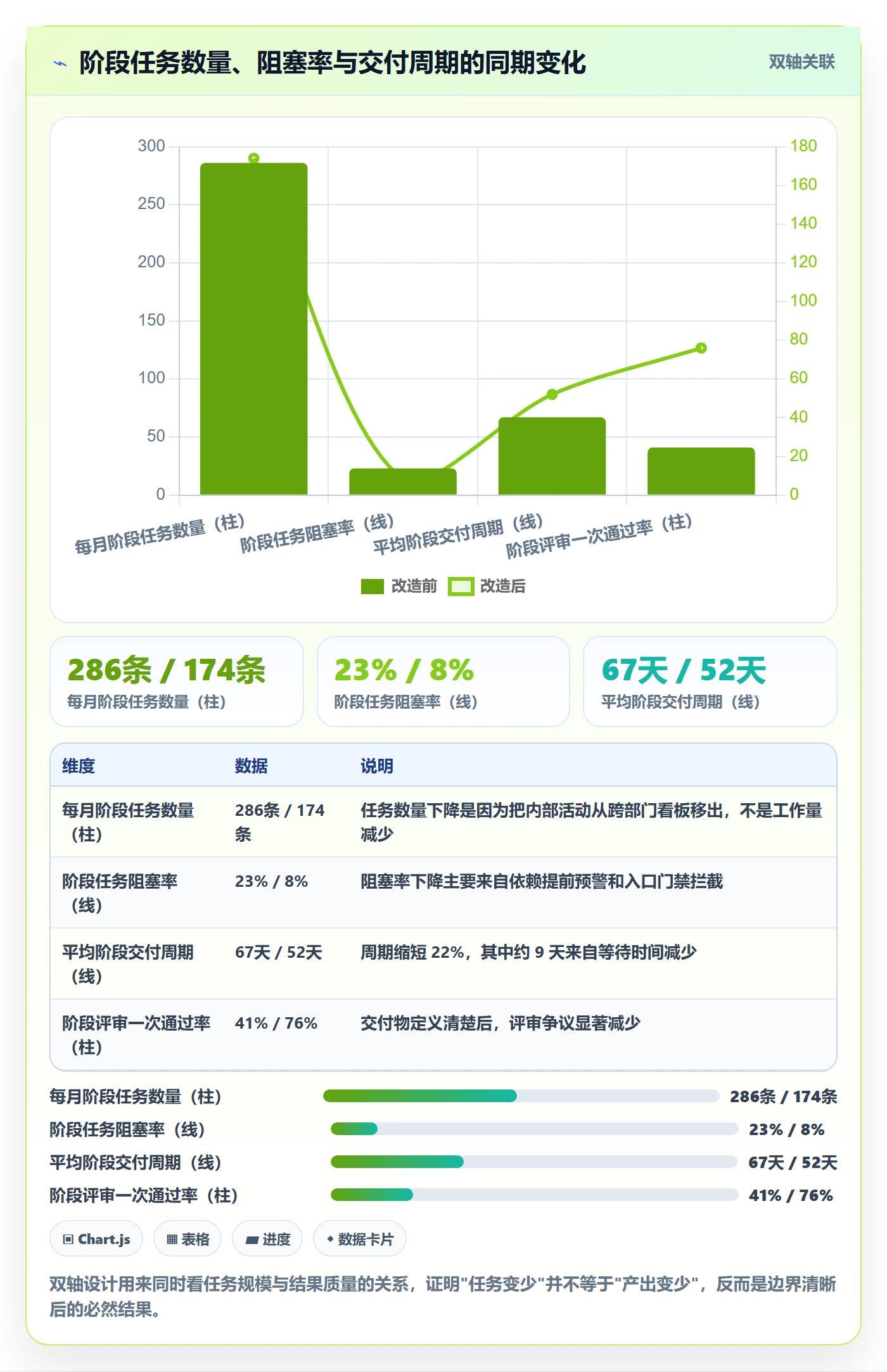

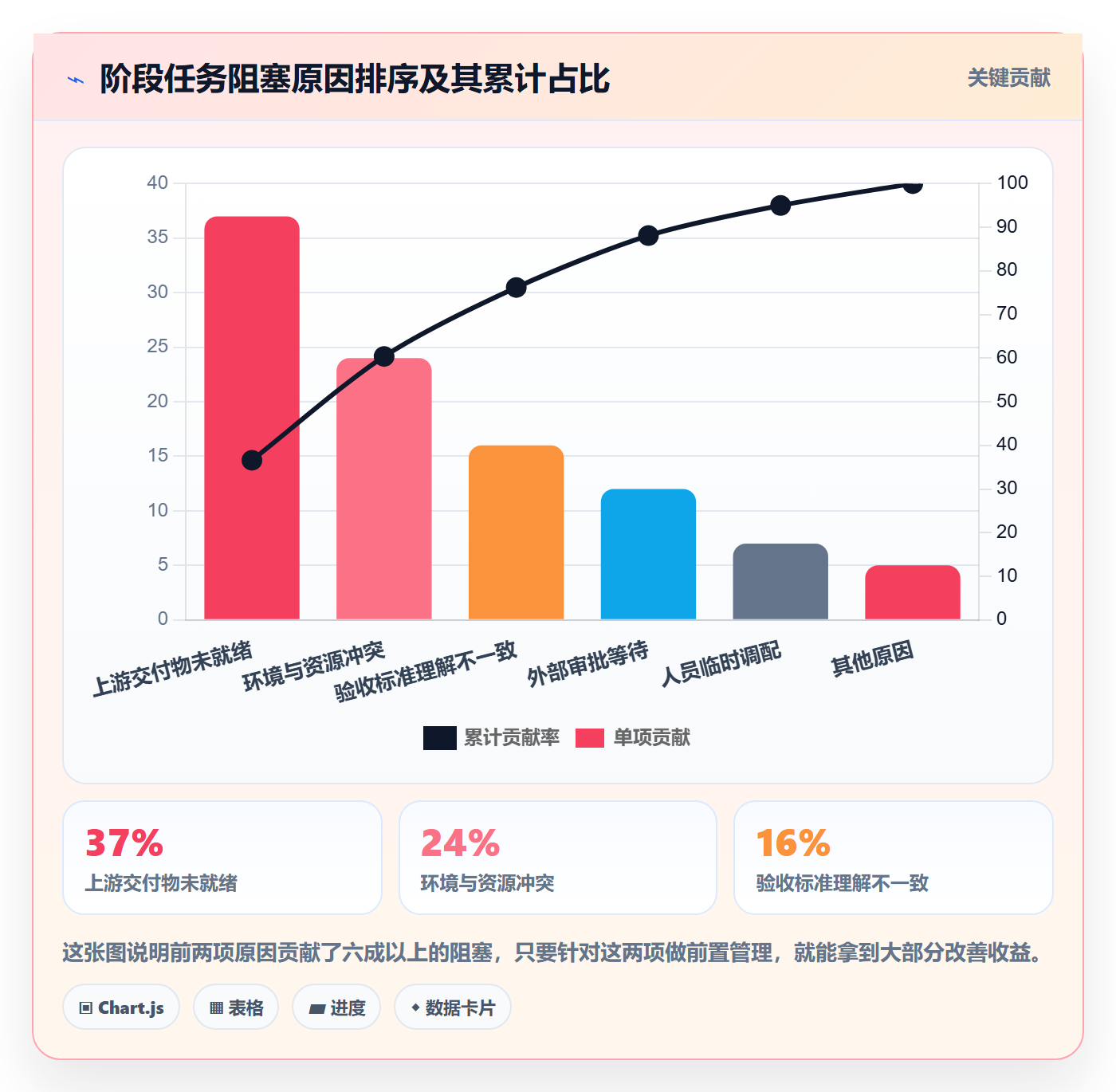

另一个值得说的指标是阻塞率。改造前,阶段任务中处于阻塞状态的比例平均是 23%,改造后降到 8%。阻塞率下降意味着项目经理不用再每天花大量时间做协调,可以把精力放到风险识别上。
需要说明的是,这组数据来自单一组织的两个季度实践,样本有限,不能直接当成行业基准,但它至少说明这套方法在一个真实的中大型团队里是跑得通的。



六、不同情况下的行动建议

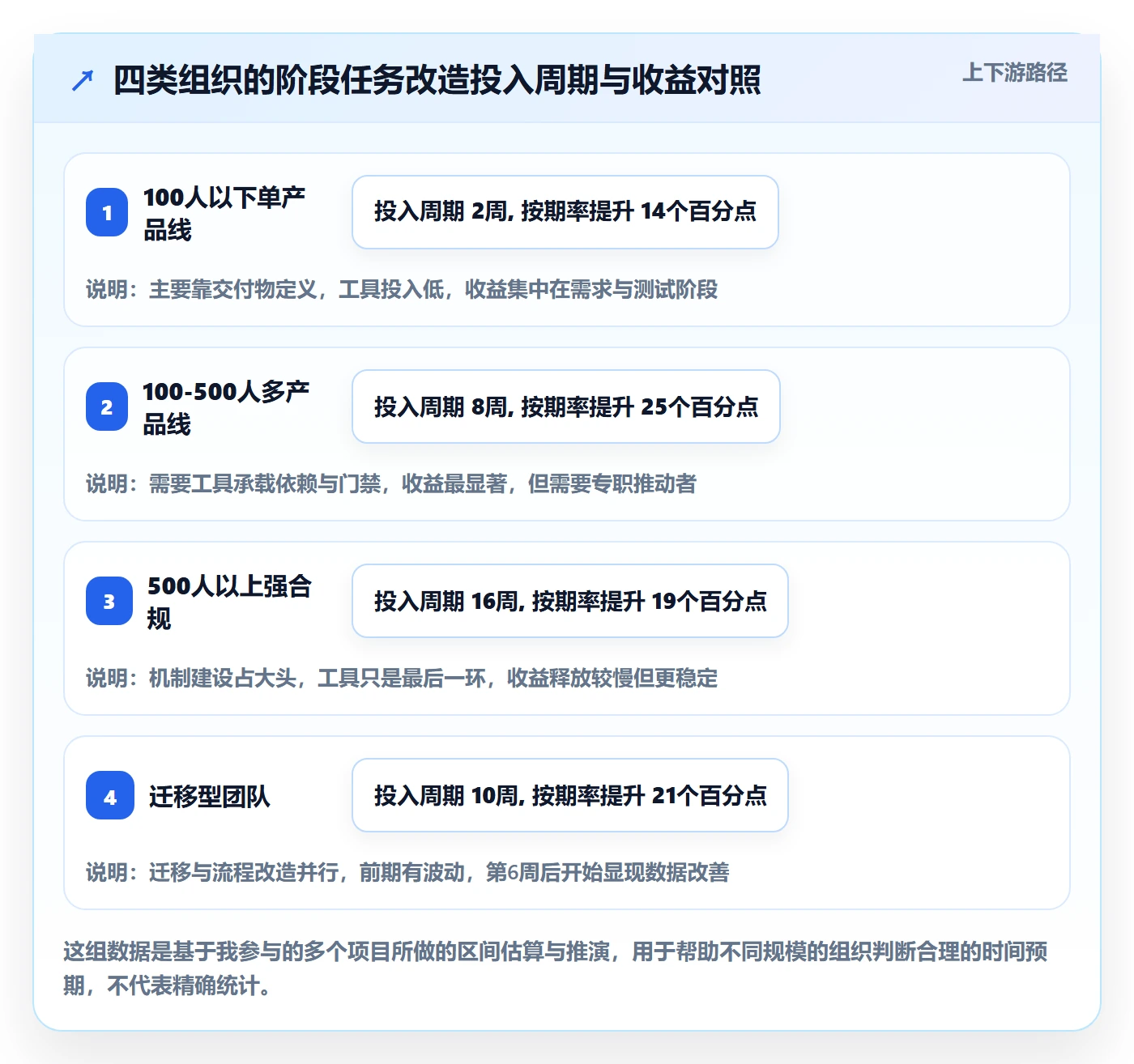

同一套方法,在不同组织里的落地方式差别很大。我按组织规模和业务特征分四类给出建议,你可以直接找最接近自己情况的那一类。分档依据主要是团队规模、跨部门数量、以及是否有强合规或硬件耦合。
1. 100 人以下、单产品线团队:先做交付物定义,工具可以后置
这个规模的团队跨部门数量少,通常三到四个部门,沟通成本不算高。我建议不要一上来就搞重流程,先把两个阶段的出口交付物定义清楚就够了,重点是需求阶段和测试阶段。
具体做法是:找一天时间,把所有下游团队的负责人叫在一起,只做一件事,把”你认为上游交给你什么才算合格”写下来。你会发现各方的答案差异很大,这个差异本身就是最大的改进点。
工具层面,先用现有的看板加一个交付物检查清单就行,不需要额外投入。等到阶段数量超过四个、跨部门依赖超过二十条时,再考虑上更结构化的平台。
2. 100 到 500 人多产品线组织:需要工具承载依赖和门禁
这个规模是跨部门阶段任务问题最集中的区间。多产品线并行、共享资源和环境、跨部门依赖数量大,靠人工协调几乎不可能。
我的建议是:把交付物层和任务层分开建,用工作项类型区分;依赖关系必须落在系统里,并且要有到期预警;阶段门禁要能真正阻止状态流转,而不是靠人自觉。
这个阶段的组织通常也会有比较强的数据合规诉求,私有化部署会成为一个实际选项。选型时我建议重点看三件事:能不能承载多层工作项、能不能配置出真实生效的门禁规则、依赖与阻塞关系能不能自动汇总到阶段视图。
3. 500 人以上、强合规或强硬件耦合组织:先建机制再谈工具
这个量级的组织,最大的风险不是工具不够好,而是流程变更推不动。我见过的失败案例里,多数是因为直接上了系统,但门禁规则没有配套的授权机制,最终变成走过场。
建议的顺序是:先明确阶段门禁的决策权和升级路径,写进项目管理规范;再确定每个阶段的出口交付物模板;最后才是工具落地。
强硬件耦合的组织还要额外注意一点:把长周期采购、认证、试制环节作为独立的上游交付物纳入阶段出口清单,而不是当成”外部因素”。这些环节的周期往往是一到三个月,不提前纳入,阶段计划永远不可信。
4. 正从 Jira 或其他平台迁移的团队:迁移策略比迁移工具更重要
迁移本身不难,难的是迁移过程中把历史债务一起带过来。我的建议是迁移前先做一次数据清理:只迁移近一到两年的数据,已关闭且无人关注的历史工作项归档不迁。
字段映射时,优先保证”阶段,交付物,任务”这条链路在目标平台里能完整表达,细节字段可以后续补。很多团队迁移失败是因为追求百分之百还原,结果映射表复杂到没人能维护。
另外,迁移期间建议保留一个双周的双轨运行期,让团队在两个系统里并行一段时间,等流程稳定后再关停旧系统。

七、不同情况下的取舍
方法讲完了,但真实决策从来不是”要不要做”,而是”做到什么程度”。下面五组取舍是我在实际项目里反复被问到的问题,我把自己的判断摆出来,你可以按自己的情况调整。
1. 规范化与交付速度之间的取舍
规范化一定会带来短期速度损失,这一点没必要否认。我的判断是,当一个阶段的跨部门返工工时占比超过 20% 时,规范化的收益一定大于损失;低于 10% 时,加强规范可能是过度管理。
所以先量一下自己团队的返工占比,再决定投入力度。不要因为别人在做就跟进,也不要因为觉得麻烦就跳过。
2. 统一平台与部门自治之间的取舍
统一平台的好处是数据贯通、依赖可见;代价是各部门要放弃自己习惯的工具,会有阻力。我的经验是,涉及跨部门阶段交付物的部分必须统一,部门内部的工作管理可以保留自治。
也就是统一边界,不统一内部。这条原则能大幅降低推行阻力,同时保住最关键的依赖可见性。
3. 门禁严格度与交付节奏之间的取舍
门禁太松,问题会流到下游;太严,团队会为了过关而做形式化动作。我建议按阶段差异化设置:需求阶段和发布阶段的门禁可以严一些,因为这两处的错误代价最高;研发阶段可以适度宽松,允许带条件通过。
“带条件通过”是个实用设计,允许阶段关闭,但条件项必须在下一个阶段的前两周内完成,且必须记录在案。
4. 私有化部署与 SaaS 之间的取舍
这不是纯技术选择,主要看三件事:数据的敏感等级、合规审查要求、以及运维能力。有明确数据不出域要求的组织,私有化基本是必选项;没有这类要求的,SaaS 的迭代速度通常更快。
我见过一些团队为了”保险”选了私有化,结果因为缺乏运维能力,系统反而不稳定,这就不划算了。选择之前先问自己团队能不能接住。
5. 自研与采买之间的取舍
我一般不建议自研项目管理系统。原因不是自研做不出来,而是这类系统的价值在于长期演进和持续维护,而多数企业的研发团队既没有这个编制,也没有这个优先级。
唯一的例外是,你的项目管理方式本身就是核心业务(比如你是一家做项目管理软件的公司)。其余情况建议采买或开源方案二次开发,把工程资源留给主营业务。
八、下一步:30 天可执行的落地清单
最后我把整个方案压缩成一份可以直接执行的清单,按周排开。这份清单的假设是你已经决定要做阶段任务改造,但还没开始动手。如果你还在评估阶段,可以先做第一周的事,做完再决定要不要继续。
1. 第一周:做一次现状对账
- 导出近三个月所有标记为”已完成”的阶段任务。
- 逐条核对是否在下一阶段被退回、补做或重做。
- 算出你的”虚假完成率”,这是所有改进工作的起点。
- 统计阶段任务中处于阻塞状态的比例。
这一步只用数据说话,不做任何流程改动,通常两天内能完成。我建议把这两个数字发给管理层,因为它们往往比预期高得多,是推动变革最有力的材料。
2. 第二周:定义两到四个阶段的出口交付物
- 每个阶段召开一场两小时的会议,参与人必须包含全部下游团队负责人。
- 只回答一个问题:你希望上游交给你什么,你才算能接手。
- 每个阶段整理出 5 到 9 项交付物。
- 每项交付物写明验收标准,并把验收人落实到具体角色而不是部门。
这一周的关键是不要谈工具,只谈内容。我发现很多团队一讨论工具就会跑偏,把注意力从”交什么”转移到”怎么记”。
3. 第三周:把依赖关系显性化并设置预警
- 梳理每个阶段的跨部门依赖,按顺序、资源、信息三类标注。
- 每条依赖确定承诺交付时间、承诺人、预警提前量。
- 在工具里建立依赖关联,并配置到期前自动提醒。
- 把阶段视图调出来,确保每天能看到未就绪的依赖。
如果你用的是支持多层工作项的平台,这一步会顺畅很多;如果暂时没有,先用表格加一个每日检查机制也能跑起来,只是自动化程度低一些。
4. 第四周:跑一次带门禁的阶段评审
- 选一个即将结束的阶段,按新方式做一次评审。
- 逐项核对出口交付物,需要签字的必须当场确认。
- 如果有任何一项不通过,明确拒绝关闭阶段并给出整改期限。
- 评审结束后做一次 30 分钟复盘,记录哪些检查项设计的不好。
第一次评审大概率会不通过,这是好事。真正需要警惕的是每次都顺利通过,那说明你的门禁还没有真正生效。
回到开头那个延期 47 天的项目。问题从来不是团队能力不行,而是三个阶段各自把一个模糊的”完成”当成了交接凭证,直到最后才在业务上线时把代价一次付清。阶段任务的功夫,八成花在阶段之间的那道窄缝里,而不是阶段内部的清单上。
如果你的团队正在被跨部门阶段任务反复拖住,我建议你先做一件事:把最近一个已经关闭的阶段拉出来,找出它的出口交付物清单,然后问下游团队一句,”当时交到你手上的东西,真的够你用吗?”这个问题的答案,基本就是你的改进起点。
常见问题解答(FAQ)
1. 跨部门项目的阶段任务到底要拆到多细才算合适?
我带过一个研发、市场、供应链三方参与的项目,一开始任务卡写的是“完成需求评审”,结果挂了两周没人动,问谁都说在等别人。后来才发现问题不在人,在任务本身太虚,没人知道自己那一刻该交什么。我现在特别想知道,阶段任务拆解的颗粒度有没有一个可操作的判断标准。
按“一个责任人、一个交付物、一个可验证的完成标准、5个工作日以内”来定颗粒度。具体做法是每条任务都写成“动词+交付物+验收标准”的结构,比如“输出支付模块接口文档,并通过架构组评审”,而不是“推进接口设计”。判断依据有三个:这条任务能不能被第三方独立验收;
单个任务的工期是否超过5个工作日,超过就再拆一层;低于4小时的任务不要单独进看板,合并成清单挂在父任务下。我自己的经验口径是,一个中等复杂度的阶段(6到8周)拆出25到40条任务比较合理,少于20条基本说明拆得太粗,超过60条则说明管理成本已经超过了任务本身的复杂度。
2. 跨部门团队没有汇报关系,阶段任务怎么保证真的有人认领?
我是项目经理,但团队成员都是从各部门借调过来的,我不考核他们,也不给他们打绩效。每次分任务的时候大家都很客气地说“没问题”,真到交付日期就各种理由。我一直在琢磨,除了刷脸和催,有没有什么机制能让任务认领这件事变得可靠。
靠“角色契约”而不是靠人情。落地分三步:第一步,阶段启动会上任务只认领到“部门接口人”这一层,接口人回去自行分派,项目经理只对接口人,不对个人;第二步,任务表里固定三列,责任部门、接口人、备份人,备份人是为了避免单点,接口人请假或离职时任务不会失联;
第三步,把阶段任务完成情况写进接口人所在部门已有的周会汇报模板里,借用他们既有的汇报通道,而不是另开一个新流程让大家多填一份表。数据口径上,接口人级别的任务认领率要求100%,个人级别的认领率允许有10%左右的浮动,因为部门内部分派会随排班调整,盯死个人反而增加摩擦。
判断机制是否生效,看一个信号:出现任务延期时,是接口人主动来同步,还是你去问才说。
3. 怎么判断一个阶段是真的可以结束、进入下一阶段?
我们团队最常出现的场景就是“差不多做完了”就往下走,结果下一个阶段做到一半发现上游的东西根本没闭环,回头返工。我做过统计,返工里有一大半是阶段出口没把住。所以我很想搞清楚,阶段结束到底该看状态还是看证据。
给每个阶段定“出口标准+一票否决项”,用证据说话,不用状态说话。做法是把出口条件拆成三类:交付物类,比如文档、代码、物料已经入库并且能点到具体链接;验证类,比如测试报告、验收签字、关键数据达标;流程类,比如变更单已关闭、遗留问题已登记。评审会只做一件事,逐条核对证据链接,点不开链接的一律算未完成。
判断口径上,遗留问题允许带入下一阶段,但必须同时满足两个条件:不影响下一阶段前20%的工作量,并且已经指定了责任人和截止日期,两条缺一就不放行。用这个口径以后,我自己带的一个项目阶段返工率从大约三成降到了一成以内。另外提醒一点,一票否决项不要超过3条,超过3条就等于没有,团队会默认可以协商。
4. 阶段任务频繁延期、跨部门优先级打架,有没有可执行的处理办法?
最让我头疼的不是任务做不完,而是销售突然插单、领导临时加需求,原本排好的阶段计划被冲得七零八落。跨部门的人又各有各的老板,我在任务列表里怎么调优先级都没用,因为那不是我能决定的事。
把优先级冲突从“任务列表层面”上移到“资源裁决层面”,不要在任务列表里吵。三个可执行动作:第一,每周固定一次15分钟的跨部门站会,只讲三件事,本周必须交付什么、现在被什么卡住、需要谁做决策,不做进度汇报;
第二,在每个阶段的工期里预留15%到20%的缓冲,专门用来吸收插单,而不是靠压缩任务来腾空间,没有缓冲的计划一定会在第一次插单时崩掉;第三,延期超过2个工作日或者需要新增范围的任务,必须升级为书面变更单,在工期、范围、质量三者里明确写出让哪一项,由业务负责人签字确认。
判断依据是:如果同一个阶段连续两周都出现任务延期,那基本不是执行问题,而是范围或排期问题,这时候正确的动作是先砍范围,而不是加人,加人只会让沟通成本把剩下的时间吃掉。这套做法的前提是项目经理手里要有“暴露问题”的权力,而不是“消化问题”的义务。
文章包含AI辅助创作:项目阶段如何做好阶段任务?跨部门团队落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333942
读者评论
边界管理这个判断我认同,但落地时有个绕不开的问题:出口验收标准由谁写、谁有权拍板?我们实际情况是下游团队根本没资格定义上游交付物,最后标准还是由项目经理代写,写完上游不认、下游也不认,等于换了个形式的清单。这块文章里没展开,可能是我组织层级不够清晰。
图表里那80%的归因我持保留意见。做诊断的人通常是被交接问题叫进去的,样本本身就偏向交接不畅的项目,用这个比例去说明'阶段内部优化没用',逻辑上有点循环。我们团队在小规模时内部排期混乱导致的延期一点不比交接少,只是很少有人为这个专门请人复盘。
门禁偶尔不通过'这条说得轻松,实际上不通过意味着有人要向上解释为什么卡住,多数项目经理宁愿放行再补。我见过的做法是把门禁拆成硬条件和软条件,硬条件卡,软条件记录待办。另外15到40条这个区间我们试过,二十几条的时候下游就开始看不懂哪些跟交接有关了。
