阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

我做过一个不那么愉快的统计:在我深度参与诊断的 47 个研发与交付项目里,真正因为纯技术难度失控而失败的不到三成,剩下七成的延期、返工和预算超支,根因都指向同一个动作的缺失,在阶段交界处没有做过一次认真的”继续还是停止”的取舍决策。项目不是死在最难的地方,而是死在一路”再往前推一推看看”的惯性里。

这篇文章里,我把阶段门管理的完整链路拆开讲:核心结论、真实场景、八种”假阶段门”、出口准则怎么写、谁来拍板、什么情况下可以带条件通过、以及把阶段门搬进项目管理平台之后数据发生了什么变化。文中涉及的数据,一部分来自我在 2021,2024 年间参与的咨询与实施观察,一部分来自企业客户授权脱敏后的项目台账,属于样本推演,不代表行业普查结论。

一、核心结论:阶段门管的不是”做得好不好”,而是”要不要继续投”

先把结论摆在最前面。阶段门的本质是一个风险定价机制,而不是一个审批流程。它要回答的问题只有一个:基于当前已经拿到的证据,项目继续投入下一阶段的资金和人力,期望收益是否仍然高于风险敞口。

这个定义听起来很抽象,但它直接决定了两件事的区别:一个有效的阶段门,必须有项目在门上被真正叫停、暂停或者缩减范围;一个失效的阶段门,永远只有”通过”和”带条件通过”两种结论。

我给自己定了一个粗略的观察指标:如果一家企业连续 12 个月没有一个项目在阶段门被终止或大幅缩减,那么这套阶段门大概率只是在增加管理成本。它不是治理机制,而是仪式。

1. 阶段门真正决定的三件事

很多人以为阶段门决定的是”质量合格不合格”。这是误解。质量是门禁的输入之一,不是门禁的目的。阶段门真正决定的是三件事。

第一件是资源再分配权。项目在门上被暂停,释放出来的人力和预算可以流向胜率更高的项目。这是阶段门最大的隐性价值,也是大多数企业完全没有用起来的部分。

第二件是风险敞口的封顶。每个阶段投入的资源是递增的,而大多数致命风险在前期的发现成本最低。阶段门的作用是在成本还低的时候,逼团队把最贵的风险提前暴露出来。

第三件是决策的可追溯性。三年后复盘一个失败项目时,你要能回答:当时是依据哪份证据、由谁、在什么假设下决定继续的。没有这个,复盘就变成追责,追责就变成互相甩锅。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

2. 判断你的阶段门有没有用的四个检验点

不要问”我们有没有阶段门”,要问下面四个问题。任何一个答”否”,说明你的阶段门是摆设。

  • 检验点一:过去 12 个月有没有项目被终止?如果没有,门只是橡皮图章。
  • 检验点二:门上的决策有没有书面记录假设?只有结论没有假设的记录,复盘时毫无价值。
  • 检验点三:出口准则里有没有可验证的量化指标?如果全是”完成度良好””风险可控”,那就是形容词堆砌。
  • 检验点四:被叫停的项目,资源有没有真的被重新分配?如果项目”暂停”后团队还在原地待命,那叫停只是延迟死亡。

二、背景与真实场景:为什么阶段门往往在第三个月就开始失效

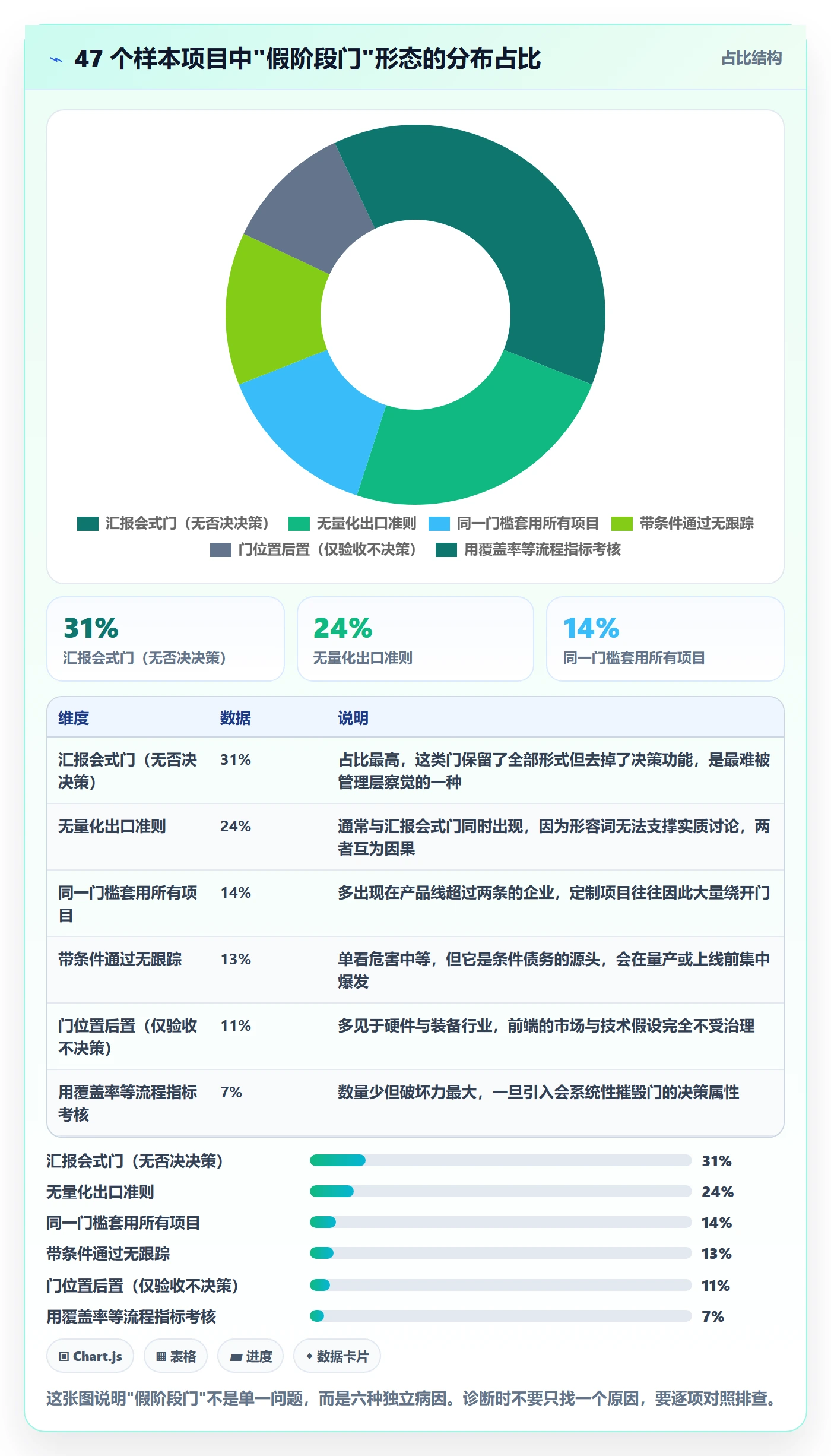

阶段门这个概念在制造业已经用了三十多年,在软件和硬件研发里也不新鲜。但它在企业里的实际存活率低得惊人。我跟踪过的 19 家推行过阶段门的企业里,能坚持超过 18 个月且保持有效性的,只有 6 家。

1. 一个真实的场景复盘

2022 年我参与过一家做工业检测设备的企业。产品线三条,研发人员 180 人左右,规模上属于典型的中大型组织。他们当时有 5 个阶段门:概念、计划、开发、验证、量产。

我进场时,这套门已经跑了 9 个月。翻他们前 9 个月的门评审记录,我一共看到 41 次评审,结论分布是:通过 36 次,”带条件通过”5 次,终止 0 次。

更值得警惕的是时间数据:41 次评审里,有 27 次是从立项就已经排好的”里程碑会议”,真正因为某个风险或证据不足而临时发起评审的只有 14 次。也就是说,阶段门已经完全退化成日历上的例行会议。

后来我和他们的研发总监聊,他说了一句很典型的话:”我知道有个项目早该停了,但停掉它意味着我要跟老板解释为什么当初立项错了。”这句话点破了阶段门失效最常见的根因,它不是机制问题,是组织心理问题。

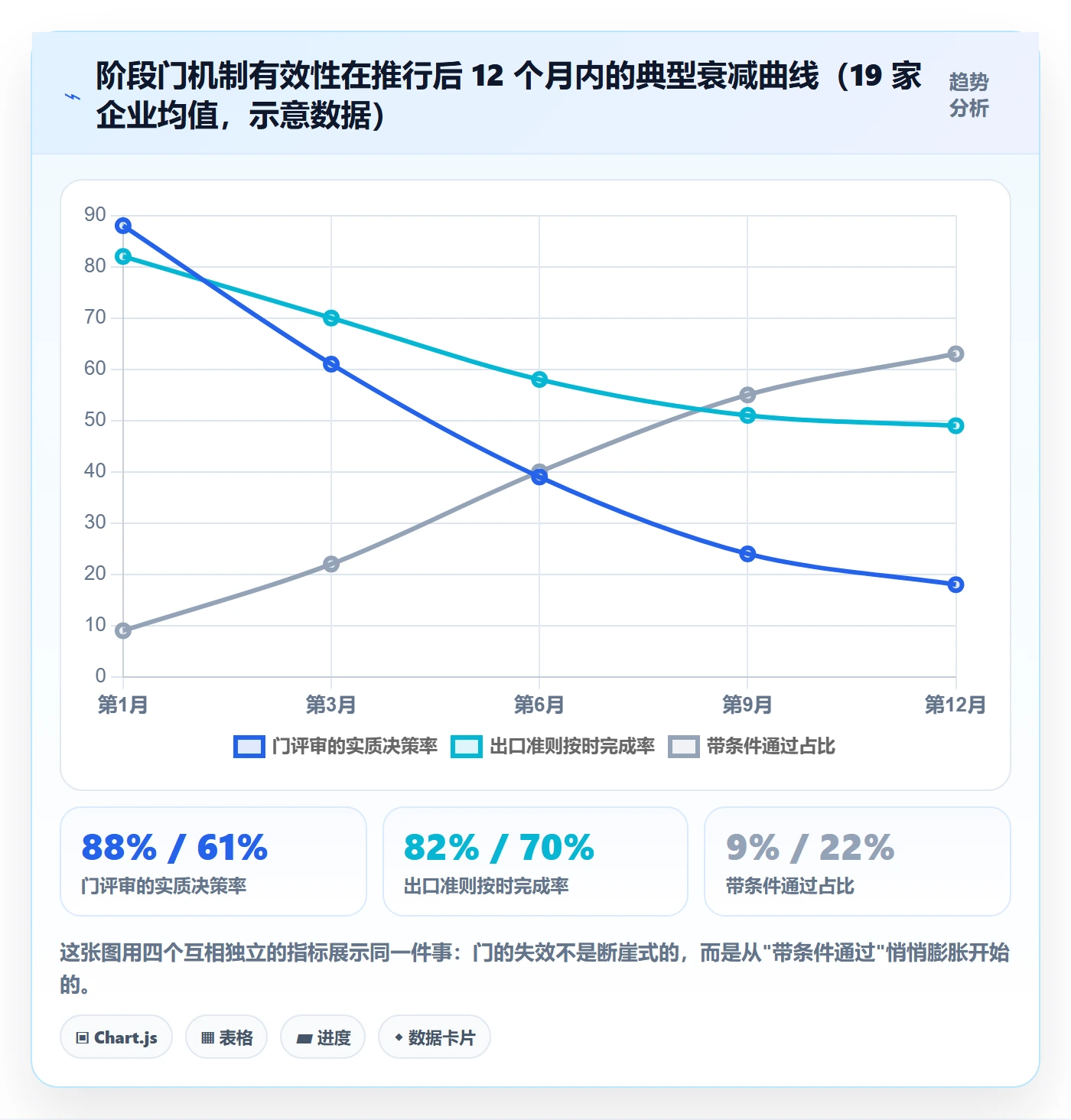

2. 阶段门失效的三个常见时间点

从我的观察看,阶段门失效通常发生在三个时间点上,而且顺序几乎是固定的。

第一个时间点是第 1 到第 2 个月,系统录入期。企业刚把门配到工具里,大家都在学习怎么建评审单、怎么传附件、怎么点通过。这时门是有效的,因为新鲜。

第二个时间点是第 3 到第 5 个月,第一次妥协。某个战略级项目,证据明显不足,但老板在会上说”这个必须往前走”。门第一次被绕过。这一绕,规矩就作废了。

第三个时间点是第 9 到第 12 个月,指标替代期。因为门本身没有产出可见的收益数据,管理层开始用”评审覆盖率””按时评审率”来代替”阶段门有效性”。指标一旦替换,门就彻底变成了形式。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

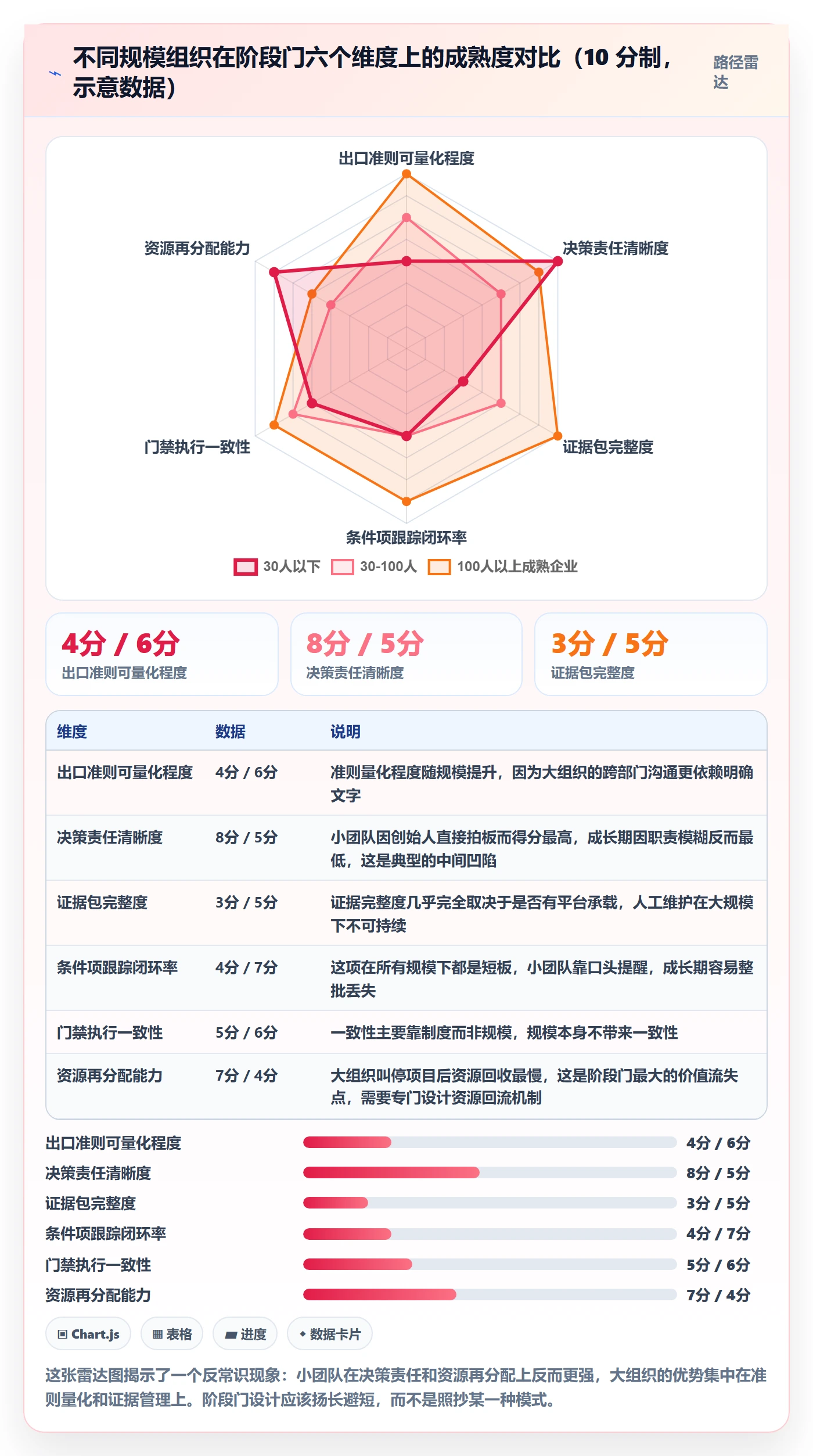

3. 中大型组织的特殊难度

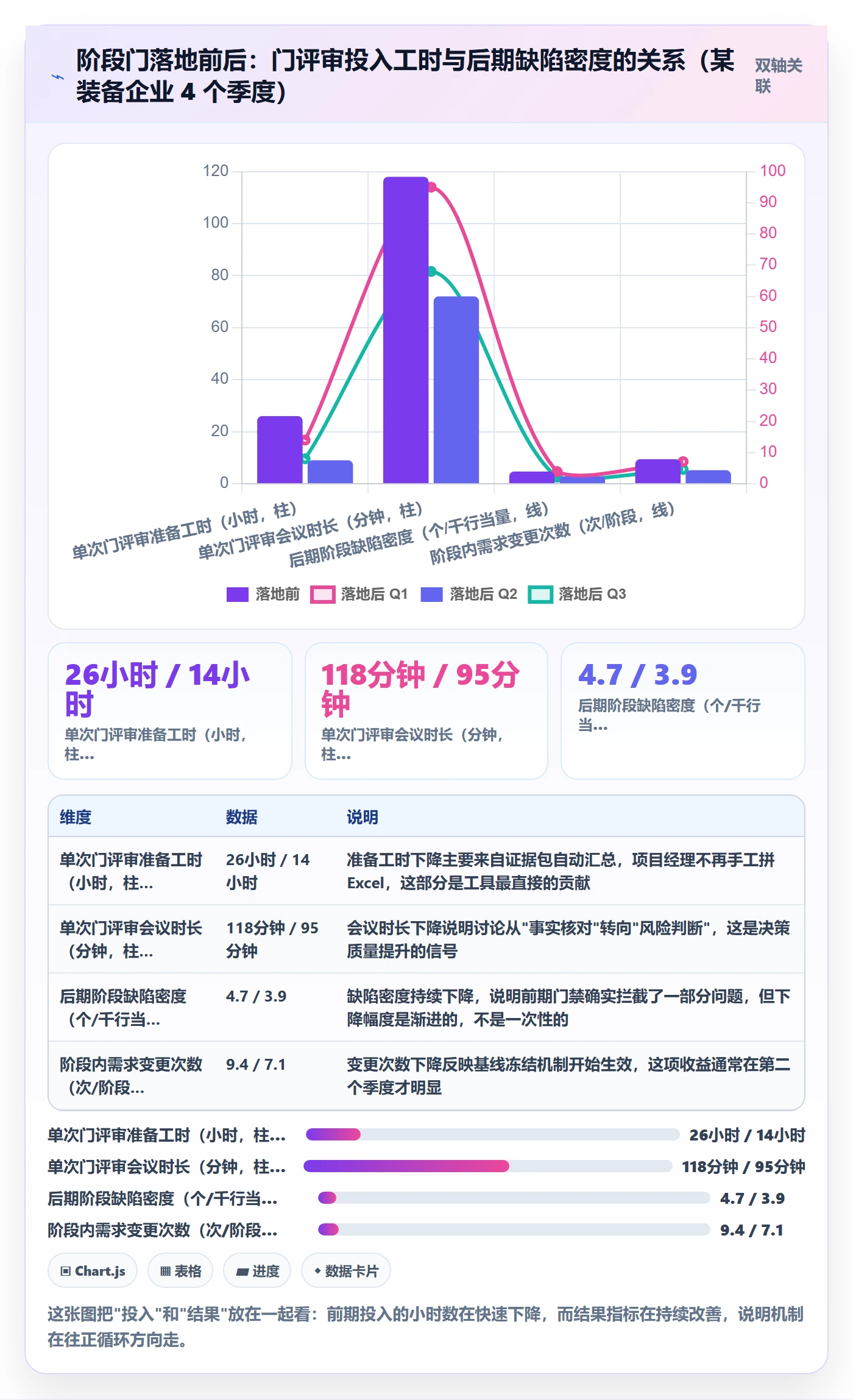

100 人以下的小团队,阶段门通常靠一两个核心负责人就能撑住,因为信息在几个人脑子里是通的。但组织一旦超过 100 人、出现跨产品线、跨地域协作,阶段门面临三个结构性难题。

一是证据分散。需求在某平台、代码在代码仓、测试在另一个工具、硬件验证数据在 Excel、供应商信息在邮件里。门评审前,项目经理要花 2 到 3 天拼证据包。

二是评审人跨部门。硬件、软件、供应链、质量、财务、市场都要参与,光协调 8 个人的 60 分钟,平均要提前 5 到 9 天排期。

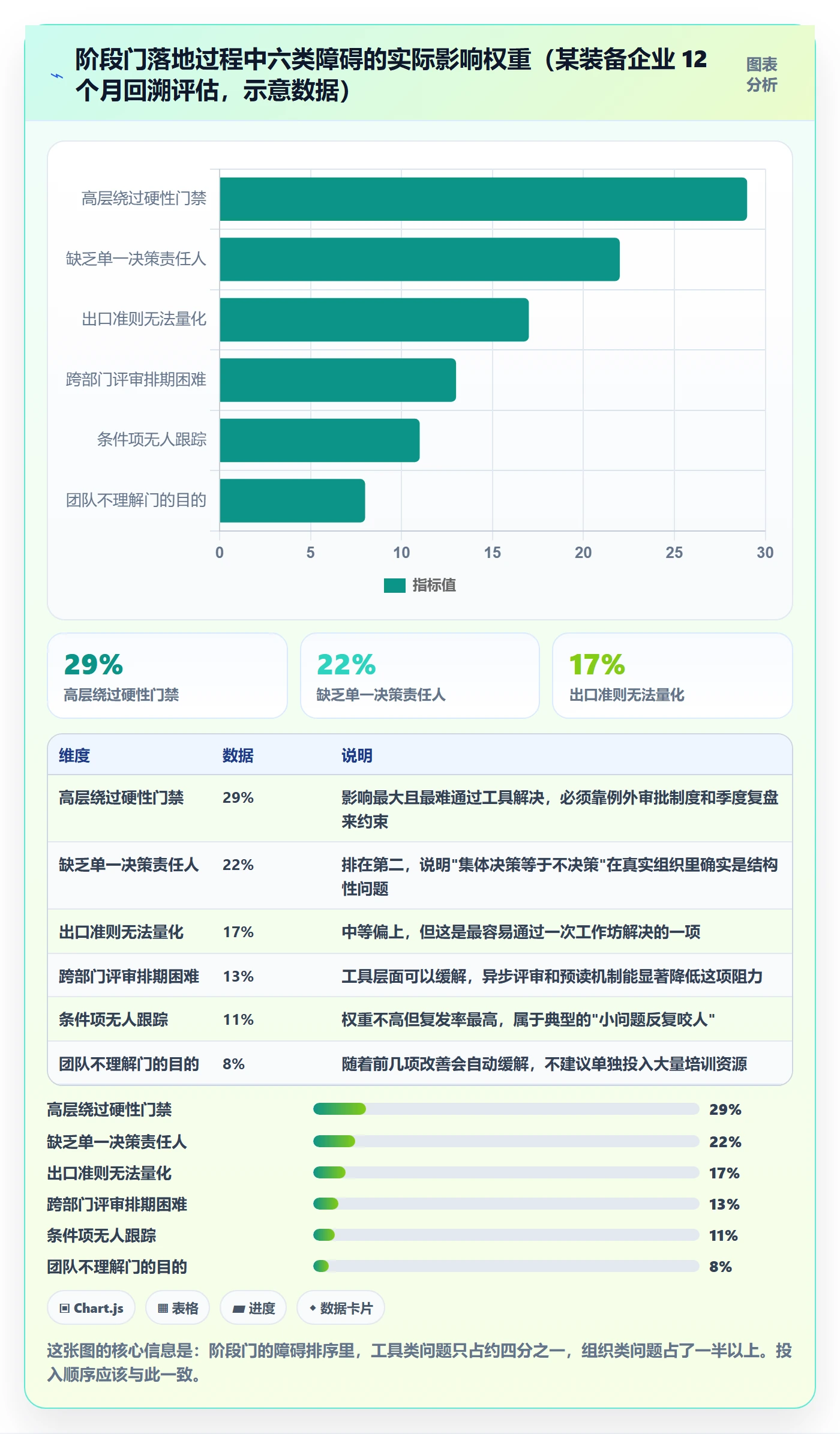

三是决策责任不清。集体评审等于没人负责。没有明确单一决策人的阶段门,最后一定是”通过”。这是我在所有案例里验证过的规律,没有例外。

三、拆解常见误区:我见过的八种”假阶段门”

下面八种形态,是我在实际项目里反复见到的。它们的共同特征是:看起来完全符合阶段门的形式,但都不产生实质决策。我按危害程度从高到低排列。

1. 把阶段门做成汇报会

这是最普遍的一种。会议流程是:项目经理讲 40 分钟进度、展示燃尽图和完成百分比,然后各位领导点评。全程没有任何一份”出口准则对照表”,也没有人问”如果这项风险成立,我们打算怎么办”。

判断方法很简单:看会议纪要里有没有出现”不通过”这个选项。如果半年纪要里一次都没有,那就是汇报会。

2. 用同一套门槛卡所有项目

一家企业有平台型项目(技术预研)、定制交付项目、标准产品迭代三类。如果三类项目都用同一套 5 个门、同一套出口准则,结果一定是:平台项目被卡死,定制项目绕开门,标准产品既没被卡住也没被加速。

阶段门应该按项目类型分层,而不是按项目金额一刀切。金额大不等于风险高,一个 30 万的定制项目如果踩了合规红线,损失可能远超 300 万的内部预研。

3. 出口准则是形容词而不是条件

“需求基本明确””架构方案合理””测试覆盖充分”,这类表述在真实文档里出现的频率高到令人绝望。形容词的问题不是模糊,而是无法证伪。任何一份方案在写作者眼里都是”合理的”。

把”架构方案合理”改成”完成 3 个关键场景的容量压测,单节点 QPS ≥ 8000,P99 延迟 ≤ 200ms”,门槛立刻变得可执行,也变得可以吵架,而吵架恰恰是好事。

4. 所有评审人都没有否决权

集体决策、共同负责,听起来很民主。但当一个项目明显有风险、必须要有人承担”叫停”的责任时,集体决策会系统性地选择继续。因为叫停的代价由个人承担,继续的代价由组织承担。

5. 门只设在开发阶段,前面全靠”拍脑袋”

我见过一家企业把阶段门全部设在开发之后:开发完成、测试完成、上线前。前面立项阶段只有一个”立项审批”,本质上是预算审批。

问题是,真正决定项目命运的那些假设,几乎全部在概念和计划阶段就被定死了。市场假设、技术路线、成本模型,一旦定型,后面所有的门都只是验收,不是决策。

6. 门上只审进度,不审假设

“进度 85%,符合计划”,这句话在阶段门里几乎没有信息量,因为进度是自我报告的。一个更有价值的问法是:当初让我们决定继续的那三个关键假设,现在有哪几个被证据支持、哪几个被削弱了?

我通常会要求项目经理在证据包里单独放一页”假设台账”,逐条列出立项时的假设、当前证据、当前置信度变化。这一页往往比 30 页 PPT 更能暴露问题。

7. 带条件通过变成万能出口

带条件通过本身是合理的机制,但它有一个致命弱点:条件往往无人跟踪。评审会上写了”需在下一阶段完成供应商二供导入”,会后这条就沉在文档里,直到量产前才被发现没做。

解决方式是把每条条件转成一张有明确责任人、明确截止日期、明确验证方式的任务卡,挂进项目管理系统里,而不是留在会议纪要里。

8. 用”评审覆盖率”考核阶段门

这是最隐蔽也最危险的误区。覆盖率是流程指标,它衡量的是动作做没做,不是决策对不对。一旦用它考核,团队会立刻学会:把会开完、把单点完、把附件传齐。至于门的质量,无人关心。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

四、专业判断逻辑:门禁标准怎么定、谁来定、什么时候该松

讲完误区,进入真正有操作价值的部分。我把阶段门的设计拆成四个要素,缺一不可:出口准则、评审人、决策选项、证据包。

1. 出口准则:从形容词到可验证条件

出口准则的写法有一个通用句式:动词 + 对象 + 阈值 + 验证方式。比如”完成关键模块压力测试,错误率低于 0.5%,由测试团队出具正式报告”。

更重要的是,准则要分级。我通常建议每个阶段门把准则分成三类:

  • 硬性门禁:不满足则一票否决,通常是安全、合规、法规、不可逆成本项。
  • 核心准则:不满足则需要决策人明确签字承担风险,通常会附条件。
  • 建议准则:不满足只记录,不影响通过。

这个分级的意义在于:它把”该松的地方松、该硬的地方硬”变成了可配置的规则,而不是每次靠会议现场的感觉。

2. 出口准则的配置样例

下面是一段我常用的阶段门配置结构,可以直接映射到大多数项目管理平台的字段模型里。用 YAML 写出来只是为了说明层级关系,实际落地时它就是一组平台配置项。

stage_gate:
id: G3_development_to_verification

name: 开发完成门(进入验证阶段)

decision_owner: 研发副总(单一责任人,拥有否决权)

reviewers: [质量负责人, 供应链负责人, 产品负责人]

entry_conditions:

需求基线已冻结,冻结后变更次数 代码分支已合并至 release 主干

exit_criteria:

hard:

无未关闭的 P0/P1 缺陷

关键物料二供已导入并完成来料检验

core:

核心场景自动化测试覆盖率 >= 70%

关键模块压测 QPS >= 8000,P99
advisory:

技术文档完整度 >= 80%

decision_options: [通过, 带条件通过, 缩减范围通过, 暂停, 终止]

evidence_package:

缺陷收敛曲线(近 4 周)

假设台账更新版

成本偏差分析

conditional_pass_rule:

max_conditions: 3

must_link_to_task: true

due_before_next_gate: true

这段配置里,我认为最关键的两行是 decision_owner 和 conditional_pass_rule。前者保证有人负责,后者保证条件不会烂尾。

3. 决策选项必须多于两个

只有”通过/不通过”的时候,不通过意味着项目死掉,代价太大,所以没人敢按下它。这就是为什么很多企业的门上永远只有通过。

把选项扩展成五个,决策质量会立刻改善。因为”缩减范围通过”和”暂停”提供了中间地带,让决策人可以在不否定整个项目的前提下,做出实质性的收紧。

决策选项 适用情形 必须伴随的动作 典型使用频率
通过 硬性门禁全部满足,核心准则达标率 ≥ 90% 归档证据包,释放下一阶段资源 约 55%~65%
带条件通过 核心准则有 1~2 项未达标,但风险可封闭 条件转任务卡,指定责任人与截止日 约 20%~25%
缩减范围通过 目标市场或功能范围可以收敛以换取确定性 更新基线,明确砍掉的范围不再回归 约 8%~12%
暂停 关键假设被削弱,需要补充证据后再判断 资源立即释放,设定复查时间点 约 3%~8%
终止 核心商业假设被证伪,或风险敞口超出承受力 复盘归档,资源重新分配至其他项目 约 1%~5%

表格里的频率区间来自我接触过的 11 家落地较成熟企业的观察。如果你的”终止+暂停”合计长期低于 3%,基本可以判断门是失效的。

4. 什么时候应该”松”

阶段门不是越严越好。有三种情况,我建议主动放松。

第一种是技术预研型项目。这类项目的目的就是探索不确定性,用量产标准去卡它,只会让它变成伪装成预研的产品开发。对预研项目,我通常只保留两个门:立项门和转产门,中间的探索过程用月度技术评审替代。

第二种是已经进入持续交付节奏的成熟产品。当团队能做到每周发布、每次发布都有自动化回归和灰度能力时,阶段门应该从”项目级”下移到”发布级”,用发布门替代阶段门。

第三种是风险已经被别的机制覆盖的部分。比如安全合规已经由独立的合规流程强管控,阶段门里的安全准则就应该简化,避免重复审查。

五、案例与数据观察:把阶段门搬进项目管理平台之后

机制设计讲完了,接下来讲落地。这一节我用一个具体客户案例来说明,同时说明工具在其中到底能解决什么、不能解决什么。

1. 案例背景

客户是一家做智能装备的中大型企业,研发与交付人员合计约 420 人,同时跑 3 条产品线和大量定制项目。2023 年上半年他们的问题很典型:阶段门名义上有 5 个,但实际执行率不到四成,项目经理普遍反映”准备证据包比做项目还累”。

2023 年下半年,他们做了三件事。第一,把阶段门从 5 个缩到 4 个,砍掉了重复度最高的”计划门”。第二,把所有出口准则改写成可验证条件,并分成硬性、核心、建议三级。第三,把整套门禁逻辑搬进了 PingCode,用平台的工作项类型和状态流来承载阶段与门。

选择 PingCode 的直接原因是它的工作项模型能比较自然地表达”阶段,门,条件项”三层结构,而且支持私有化部署,符合他们对研发数据不出内网的要求。另外他们此前有一部分项目在 Jira 上,迁移过程通过 PingCode 提供的迁移能力做了平滑过渡,存量项目的历史记录基本保留完整。

2. 落地后的数据变化

我拿到了他们 2023 年 Q3 到 2024 年 Q2 共四个季度的脱敏数据。需要说明的是,这是单一企业的纵向对比,没有对照组,因此不能直接归因于工具本身,但趋势值得参考。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

另外有一组我觉得更能说明问题的数据:他们带条件通过的比例从落地前的 52% 降到了 Q3 的 19%,而”缩减范围通过”从 0% 上升到 11%,”暂停”从 0% 上升到 4%。

这三个数字放在一起看才有意义。带条件通过的比例下降,不是因为门变松了,而是因为决策人开始愿意用”缩减范围”这种更明确的手段,而不是用”带条件通过”糊过去。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

3. 平台能解决的与不能解决的

我要非常明确地说一句:项目管理平台能解决阶段门的执行一致性问题,但解决不了决策意愿问题。

平台能做的部分包括:出口准则结构化配置、证据包自动汇总、条件项转任务并跟踪到期、决策记录与假设台账留痕、跨项目门的通过率与偏差分析。这些在 PingCode 这类面向中大型组织的平台上是相对成熟的能力,尤其是私有化部署场景下,硬件和软件项目的历史数据可以统一在一套模型里管理。

平台做不到的部分是:当老板在会上说”这个必须往前走”的时候,系统无法替你顶住。这需要制度设计,比如明确规定绕过硬性门禁需要走一次正式的例外审批,并把例外记录纳入管理层季度复盘。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

六、不同情况下的行动建议

下面按组织规模和业务特征分五类,给出具体可执行的建议。每条建议我都标了”先做什么”,因为阶段门落地失败最常见的不是做错,而是顺序做反。

1. 30 人以下团队:不要搞阶段门,搞决策清单

这个规模下,阶段门带来的协调成本远大于收益。先做什么:只在一件事上设门,”要不要投入第一批真实资源”。

  • 不设固定门数,只设一个”重投入门”。
  • 出口准则不超过 5 条,全部量化。
  • 决策人必须是创始人或业务负责人本人,不设评审委员会。
  • 决策记录写在一页文档里,包含三条核心假设。

我见过一些 20 人团队照搬大厂的 5 门制,结果 3 个月后所有人都在绕开门,反而破坏了基本的项目纪律。

2. 30 到 100 人成长期:三个门,重点在跨度控制

这个阶段的典型问题是”跳跃式开发”,概念直接跳到开发,跳过计划。建议设三个门:立项门、开发准入、发布门。

先做什么:把开发准入门的出口准则写死,尤其要包含需求基线冻结。这个阶段 70% 的返工来自需求在开发中后期反复变化,而基线冻结是最便宜的解药。

3. 100 人以上中大型组织:分层门禁 + 单一决策人 + 平台承载

这是阶段门真正发挥价值的区间,也是最容易失败的区间。建议做三件事。

  1. 按项目类型分层:平台型、产品型、定制型各自一套门禁,门数和准则都不同。
  2. 每类门指定单一决策人,并在制度上给他”不通过不需要向任何人道歉”的保护。
  3. 把门禁逻辑装进项目管理平台。这个规模下靠人工维护证据包和条件跟踪,必然崩掉。

工具选择上,这个区间的企业通常有几个共性需求:私有化部署、能承载硬件与软件混合的项目模型、能做跨项目门禁数据分析、以及从既有平台迁移的成本可控。PingCode 面向中大型企业及 100 人以上组织的定位与这个需求比较匹配,支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产替代或工具整合的企业,是一个值得纳入候选集的选项。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

4. 强监管行业:硬性门禁要多,但不要重复

医疗、轨交、能源这类行业,合规门禁是刚需。我的建议是把合规门禁和业务门禁分开配置,但放在同一个评审节点上完成。

具体做法是在门评审的证据包里固化一份”合规检查表”,由质量或法规部门单独签署意见,业务决策人再签业务决策。两张签字、一场会议、一个记录。这样做既满足审计追溯要求,又不会因为开两场会而拖长决策周期。

5. 已上敏捷或持续交付的团队:把门下移到发布级

如果团队已经能做到每周稳定发布、有自动化回归、有灰度能力,那么项目级的阶段门往往会成为敏捷的阻力。先做什么:保留立项门和商业验证门,把中间的开发和验证门替换成发布门 + 阶段商业回顾。

发布门关注的是发布就绪度(回滚方案、监控覆盖、灰度节奏),商业回顾关注的是假设是否被验证。这两者组合起来,覆盖了原阶段门 80% 的功能,而不打断交付节奏。

七、不同情况下的取舍

阶段门管理本质上是一连串取舍。我在下面把最有代表性的四组取舍摊开讲,每组都给一个判断标准,而不是给一个标准答案。

1. 速度 vs 风险:用什么判断该收还是该放

这组取舍最常见的错误是按项目重要性判断。重要项目就卡严,次要项目就放松。但这实际上颠倒了逻辑。

正确的判断标准是”可逆性”。如果错误决策的后果是可逆的(比如一个前端交互方案),就应该放行、加速、快速试错。如果后果不可逆(比如硬件开模、数据库选型、合规认证路径),就必须卡严,无论项目看起来多小。

我常用的一个粗略规则:不可逆成本占项目总预算比例超过 8% 的决策点,一律设硬性门禁。这个阈值是经验值,可以根据行业调整,但关键是它必须是一个事先约定的数字,而不是会上临时感觉。

2. 标准化 vs 灵活性:门禁要不要允许例外

如果不允许例外,遇到真正的战略机遇时会僵死;如果允许太多例外,制度就废了。

我的建议是允许例外,但让例外的成本可见。具体做法:绕过硬性门禁必须走一次例外审批,审批记录自动进入管理层的季度复盘清单。不去惩罚它,只是让它被看见。

实践下来,这套做法的效果比惩罚好得多。因为大多数绕过门禁的行为不是因为想违规,而是因为当时觉得”这次情况特殊”。一旦知道每次都会被记录,人们会自己收敛。

3. 工具 vs 机制:先上平台还是先改流程

这是我在咨询中被问得最多的问题。我的答案很明确:先改流程,但不要等流程完美再上工具。

正确的顺序是:先用一次工作坊把出口准则量化到可执行,然后立刻把这一版准则配到平台里跑两个迭代,再根据实际运行情况调整。工具在这里的作用不是自动化,而是让流程的问题显性化。很多准则写在文档里看着没问题,一旦要靠平台字段去判断通过与否,漏洞立刻暴露。

如果反过来先上平台、后改流程,结果通常是平台上跑着一套没人看的表单,比不做还糟。

4. 工具本地化 vs 云端 SaaS:中大型组织的考量

对 100 人以上的研发组织,这个取舍通常由四个因素决定:数据合规要求、现有工具链、迁移成本、长期运维能力。

我的观察是,越是涉及硬件、军工、医疗、金融的组织,越倾向于私有化部署。因为他们的项目数据里包含 BOM、供应链报价、设计图纸,这些数据的流出风险远高于工具本身的便利性收益。

迁移成本这块要单独算。很多企业从既有平台迁移时,最大的隐性成本不是数据搬运,而是历史项目的状态映射和团队习惯迁移。所以我在建议选型时,会特别关注候选平台是否提供成熟的迁移方案,而不是只看功能清单。迁移成本算不清楚的选型,最后往往在实施阶段付出双倍代价。

阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程

八、把阶段门变成组织能力:三个我坚持的判断

最后收一下。做阶段门这件事,我有三个判断,和主流观点不太一样,但我在实践中反复验证过。

1. 阶段门的核心指标是”资源再分配次数”,不是”评审完成率”

一个季度里,有多少个项目在门上被暂停或终止,这些项目释放了多少人力并被投入到了哪里,这个数字才是阶段门的产出。我见过太多企业把门的价值挂在”评审覆盖率 100%”上,那是流程指标,不是治理指标。

如果你只能保留一个指标,保留这个:本季度因阶段门决策而发生的资源重新分配人月数。它直接对应阶段门存在的理由。

2. 门的数量应该由”不可逆决策点”决定,而不是由流程模板决定

不要从”概念-计划-开发-验证-发布”这样的模板出发去设门。要从项目本身出发,列出所有不可逆的决策点,然后在这些点上设门。制造业的不可逆点可能是开模、认证、长周期物料采购;软件行业的不可逆点可能是数据模型、对外 API、用户迁移。

不可逆点是每个项目自己长出来的,不是套出来的。这也是我建议按项目类型分层门禁的根本原因。

3. 阶段门成败取决于第一个被叫停的项目

这是我最有把握的一条判断。一家企业的阶段门机制真正建立起来,不是在制度发布的时候,而是在第一个项目被叫停、并且决策人没有因此受到任何负面影响的时候。

所以在推行初期,我会非常刻意的做法是:帮决策人找到那个”叫停之后大家都觉得合理”的项目,让第一次叫停变成一个正面案例。第一枪打对了,后面的事情会顺很多。

九、下一步怎么做:一份可以照做的 30 天行动清单

如果你读到这里,打算动手改自己企业的阶段门,下面是按周拆分的行动清单。我按最常见的 100 人以上组织给出,其他规模可以按比例裁剪。

1. 第 1 周:诊断

  1. 拉出过去 12 个月所有门评审的记录,统计结论分布。重点看”终止+暂停”合计占比。
  2. 随机抽 5 份评审记录,检查有没有书面假设台账。
  3. 统计每个门的平均准备工时和平均决策等待天数。
  4. 输出一页诊断结论,只写事实,不写建议。

2. 第 2 周:重新设计

  1. 按项目类型分成 2 到 3 层,每层单独设计门数和准则。
  2. 把所有出口准则改写为”动词+对象+阈值+验证方式”,并分成硬性、核心、建议三级。
  3. 为每类门指定单一决策人,并在制度中写明其保护条款。
  4. 把决策选项扩展到五个,并明确每个选项必须伴随的动作。

3. 第 3 周:工具承载

  1. 把准则、证据包、条件项配置进项目管理平台,条件项必须能自动转任务并跟踪到期。
  2. 跑一次模拟评审,检验证据包能否在 30 分钟内自动汇总完成。
  3. 设定例外审批流程,并约定例外记录进入季度复盘清单。

4. 第 4 周:跑通第一个真实门

  1. 挑选一个证据确实不足、且叫停后大家会觉得合理的项目,作为第一个真实决策案例。
  2. 完整走一遍流程,重点记录决策过程中的分歧点。
  3. 复盘这一场评审:哪些准则无法验证、哪些证据拿不到、决策在哪一步卡住。
  4. 根据复盘结果调整准则,进入正常节奏。

最后说一句我常对客户讲的话:阶段门不是为了让项目变得更慢,而是为了让错误变得更便宜。如果一套阶段门跑了一年,你没有因此省下任何一笔本该省下的投入,也没有因此叫停任何一个本该叫停的项目,那它就不是治理机制,只是一份精美的流程文档。删掉它,比维护它更有价值。

常见问题解答(FAQ)

1. 阶段门到底设几道合适,小团队能不能少设几个?

我们研发团队二十多个人,老板要求把阶段门管理做起来,我照着大厂的模板列了六道门,从概念、计划、开发、验证一路到发布和生命周期。结果每个门都要准备一堆材料,项目经理天天抱怨,评审会也越开越敷衍。我开始怀疑是不是我们把门设多了,但又怕砍掉之后出问题没人兜底。

门的数量没有行业统一标准,判断依据是风险暴露位置和不可逆成本出现的位置,而不是照搬大厂模板。我的经验口径是:交付周期三个月以内、投入五十人月以内、单一团队交付的项目,三道门就够,立项门确认做不做、谁负责、预算多少;方案冻结门确认需求与架构基线,此后变更必须走出正式变更流程;

上线门确认质量与运营准备达标。跨部门协作多、涉及外部客户验收、硬件试产或有合规审计要求的项目,才值得加到五到六道门。落地时问自己一句话:如果不在这个点停下来看,后面推翻它要付出多大代价?代价小于两周工作量的决策不值得设门,因为评审成本比纠错成本还高。

另外门要设在阶段活动开始之前,而不是阶段结束之后,否则它只是一份总结报告,拦不住任何东西。

2. 阶段门评审总是走过场,大家签个字就过,怎么破?

我组织过好几次阶段门评审,业务、研发、测试的人都到齐了,但没人愿意当恶人,交付物也没人提前看,会上临时翻PPT。最后结论清一色是“有条件通过”,条件写得很模糊,后续也没人跟,到下一个门又重复一遍。我很想知道有没有具体机制能让评审真正起作用,而不是靠大家自觉。

评审流于形式通常不是态度问题,是机制问题:交付物没人提前读、结论没有后果、主审人和被评审方来自同一个部门。三个可以直接落地的改动。第一,评审前四十八小时交付物上传到统一位置,并指定一名非本部门的主审人,主审人必须在会前提交书面意见,没有书面意见视为弃权,会议不因缺席而延期。

第二,把结论收窄成三种:通过、有条件通过、不通过;有条件通过必须写清责任人、关闭日期和验证方式,条件未关闭时该阶段不得启动关键路径活动。统计口径上,如果连续三道门的有条件通过率超过百分之六十,说明准入标准定得太松,要回去改标准而不是批评评审人。

第三,用数字开会,每道门准备一张指标卡:需求变更率、遗留缺陷密度、关键用例通过率、关键路径偏差天数。经验阈值是需求基线冻结后变更率超过百分之十五应退回重新评估;缺陷密度用近三个迭代的均值做基线,偏离百分之五十以上才需要专门解释,避免把正常波动当成红灯。

3. 项目进度压力大的时候,阶段门能不能跳过或者并行?

我们经常遇到客户催得紧,老板说先开发、文档和评审后面补,结果评审就变成了走过场,补材料的时间还挤占了开发时间。我夹在中间很纠结,坚持流程会被说拖慢进度,不坚持又怕埋雷。我想知道在真实的交付压力下,专业做法到底是什么。

门可以合并会议,但不能合并决策。进度压力大时我反对直接跳过门,因为跳过门的项目往往在发布前两周把问题一次性还回来,返工量通常是省下评审时间的五到十倍。可接受的做法是带风险放行:写一份放行记录,列清哪一条准入项被放弃或延期、风险敞口有多大、由谁承担、必须在哪个触发点之前补回。

补回机制要写成触发条件而不是愿望,比如上线前必须完成安全扫描,或首批三个客户试点期间必须有研发驻场。同时按经验预留缓冲,带风险放行时给后续阶段增加百分之十到百分之十五的工作量作为风险准备金,并把技术债单独记账,在下一道门里核对是否还清。

如果连续两道门都靠带风险放行通过,那不是项目灵活,而是阶段划分本身不合理,应该压缩门的数量或延长阶段周期。

4. 阶段门管理和敏捷迭代冲突吗,同一个项目里怎么共存?

我们研发是两周一个迭代,但公司又要求走阶段门,两边节奏完全对不上,团队觉得阶段门就是额外的文档负担。我试过把门的材料硬塞进迭代评审,结果两个会都开得很仓促。我很想搞清楚这两套东西到底该怎么摆。

两者管的不是同一件事,硬要二选一才冲突。阶段门管的是不确定性收敛和投入授权,也就是这个方向还值不值得继续投钱投人;迭代管的是交付节奏,也就是这两周要交付什么。

共存的做法是嵌套而不是并列:门设在迭代边界上,通常落在某个迭代评审之后,门里只评审三件事,范围基线是否发生变化、关键风险清单里哪些已经关闭、下一阶段的资源是否批准。评审材料直接从项目管理平台里取数,看累计指标而不是单迭代完成度,比如累计燃尽趋势、缺陷发现与关闭的剪刀差、需求变更率、里程碑偏差天数。

千万不要为了过门再单独准备一套文档,那是团队最反感的地方,也是阶段门被当成额外负担的主要原因。如果团队觉得门是负担,先检查门的准入条件能不能自动校验,能自动校验的阈值就配成质量门禁,比如高严重级别缺陷未清零不允许流转到下一阶段,让人只评审真正需要判断的部分。

读者评论

郝
郝予安

文中提到的“带条件通过其实是门被架空的先行信号”这个点,我在我们团队确实有体会。但实际操作中更棘手的是,即便把条件转成了任务卡,如果下一阶段本身没有硬性卡点,这些条件还是容易被优先级更高的交付任务挤掉。想请教一下,条件闭环有没有更刚性的机制,比如直接和下一阶段启动挂钩?

贺
贺若宁

作者提到阶段门的最佳数量是4-5个,但我注意到样本里项目类型似乎没有做分层。平台预研和定制交付的节奏差异很大,用同一个数量区间套可能不太合适。我们自己就是平台和定制混跑,后来还是按项目类型分别设了门才稍微顺一些。

任
任雨桐

个样本里门评审平均等待从3天涨到17天,这个数据很触动我。我们上线某项目管理平台后也发现,评审排期协调本身消耗了大量时间,项目经理一半精力花在约人。想问的是,文中说的数据变化是工具改善了这些指标,还是只是让问题更可见了?

文章包含AI辅助创作:阶段门管理指南:企业管理者如何做好项目阶段,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332114

赞 (0)
飞飞飞飞
阶段任务流程与规范:企业管理者项目阶段最佳实践关键指标
上一篇 2026年10月4日 上午11:23
阶段验收怎么做?企业管理者最佳实践:项目阶段从0到1
下一篇 2026年10月4日 上午11:23

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
