实施团队最常见的资源管理失误,不是“人不够”,而是把同一个人的工时重复卖给了多个项目:计划表看起来每周排满,现场却不断延期;客户以为实施顾问下周到场,顾问本人却已经被另一个项目占用。资源管理岗位的价值,正是在承诺发生之前看见这种冲突,并把它转化成可执行的安排。
这份入门指南不把资源管理等同于排班或催工时。我会从实施团队的真实工作链路出发,拆解岗位边界、能力盘点、需求收集、负荷计算、冲突处理和复盘方法,并用一组标注为“情景模拟”的项目数据演示判断过程。文中也会说明,什么情况下适合借助管理平台,什么情况下先用表格反而更稳妥。
一、先讲核心结论:资源管理不是排满日历,而是管理承诺
1. 岗位的核心产出是可信的交付承诺
资源管理岗位要回答的不是“谁现在空着”,而是“在明确的时间、技能、地点和优先级约束下,团队能承诺什么”。这几个条件少一个,排出来的计划就可能只是看起来整齐。
我判断一个资源管理岗位是否真正发挥作用,通常看三件事:需求是否足够具体,负荷是否按有效产能计算,冲突是否有明确的决策人。只看日历利用率,往往会把团队推向过度承诺。
资源管理的目标不是让每个人持续满载,而是让交付承诺可信、关键能力可用、变化有出口。实施项目有客户等待、现场差旅、问题响应、内部协调和返工等隐性工作,日历上没有会议不代表人员可用。
2. 资源管理岗位不是“派人”,而是设计供需匹配规则
在实施团队里,资源管理者需要连接销售、项目经理、交付顾问、产品或研发支持,以及管理层。各方对资源的理解并不相同:销售关心客户承诺,项目经理关心里程碑,顾问关心工作边界,管理者关心收入和风险。
如果岗位只负责把名字填进排期表,就没有解决真正的问题。真正的工作包括统一需求口径、核实可用产能、比较优先级、提出替代方案、记录变更影响,并让相关负责人对取舍负责。
- 输入:项目阶段、预计工时、所需技能、时间窗口、地点和风险等级。
- 判断:可用产能、技能匹配、关键路径、客户影响和调整成本。
- 输出:人员安排、备选方案、未满足需求、风险提示和决策记录。
- 反馈:实际投入、变更原因、延期原因和估算偏差。
3. 先建立一套可复核的口径
“负荷达到百分之百”听起来精确,但如果不知道分母是什么,就没有管理意义。有人用每月日历工作日作分母,有人扣除假期,有人再扣除内部会议和差旅,还有人把未确认需求也算进计划。不同口径的数字不能直接比较。
入门阶段建议将可用产能定义为:工作日理论工时,减去休假、固定内部职责、已确认培训和不可避免的管理事务。再把项目计划工时与非项目工时分开记录。这个口径不必一开始就追求复杂,但必须在团队内一致。
| 概念 | 建议定义 | 常见误读 |
|---|---|---|
| 理论工时 | 统计周期内按工作日计算的标准工时 | 误当作全部可交付工时 |
| 可用产能 | 理论工时扣除休假、固定职责等后的容量 | 忽略售前支持、差旅和会议 |
| 已承诺工时 | 已经确认并归属到项目或职责的工作量 | 把意向需求也算成已承诺 |
| 负荷率 | 已承诺工作量除以可用产能 | 认为越高越好,忽视缓冲和波动 |
对实施团队而言,合理的资源计划通常不是把每个人的全部可用工时填满,而是为问题处理、客户变更和交接留出容量。具体缓冲比例要根据业务波动调整,不能把某个经验数字机械地推广到所有团队。

二、实施团队为什么特别容易出现资源错配
1. 项目工作不是均匀发生的
实施项目通常经历启动、调研、配置或开发、验证、培训、上线和稳定支持等阶段。不同阶段需要的角色、技能和投入强度差异很大。调研时需要业务分析和现场沟通能力;上线前需要更密集的测试、问题跟进和决策响应;稳定期则可能需要较少但更持续的支持。
因此,资源需求不能只按“项目总人天”计算。一个项目预计需要四十人天,并不意味着每个月平均投入十人天就能完成。关键岗位可能在两周内集中投入,其他时间则处于等待客户数据或业务确认的状态。
我会要求项目经理把需求拆到阶段或关键活动,而不是只报总量。拆分不必精确到每小时,但至少要看清“什么时候需要什么能力、如果错过窗口会发生什么”。
2. 关键技能往往比总人数更稀缺
团队有十名顾问,不代表十个人都能接同一类工作。产品配置经验、行业知识、复杂数据迁移、集成方案设计、现场沟通和高压上线支持,都是不同的能力维度。
资源管理时只统计“顾问人数”,容易在总量上判断充足、在关键岗位上仍然短缺。尤其在中大型组织,项目多、区域广、系统复杂,能力差异会直接决定谁可以独立负责,谁需要搭配资深成员。
我建议至少区分“能独立交付”“需要复核”“可在带教下承担”三种熟练度。把技能标签做得过细会增加维护成本,把所有人都标成“熟练”则会让能力盘点失去用途。
3. 需求变化会让静态排期迅速失效
实施需求通常在客户确认范围、数据准备、接口联调和上线验收等节点发生变化。某项工作晚两周,并不只是把顾问的空档挪两周:它可能与另一个项目的关键阶段冲突,也可能让原本连续投入的团队被拆散。
静态排期表最大的问题不是更新慢,而是看不见变化的传播路径。一个项目延期后,谁受影响、影响几周、是否需要替补、客户是否需要重新确认,都应该能够追溯。
4. 资源需求经常带着不确定性进入计划
销售阶段提出的“预计下月启动”,与合同签署、范围澄清、客户关键人确认后的项目,不应被当作同一种需求。若把所有机会都按确定项目排人,团队容易提前占用稀缺能力,已签约项目反而被挤压。
更实用的做法是给需求标注成熟度,例如“机会评估、待签约、已签约待启动、执行中”。每个状态对应不同的计划权重和冻结规则。权重不是预测真理,而是让团队知道哪些安排可以调整,哪些不应轻易动。
5. 资源管理既是容量问题,也是决策机制问题
很多排期冲突最后不是计算错误,而是没人有权决定哪个项目优先。资源管理者发现两项需求冲突后,如果只能反复询问“能不能都做”,冲突就会被拖到交付现场,变成加班、质量下降或客户失望。
团队需要明确升级路径:常规冲突由交付负责人协调,跨区域或跨业务线冲突由组合负责人决策,影响合同承诺或重大客户的事项由有权管理者确认。资源管理岗位提供事实和选项,不应替所有业务负责人承担优先级责任。
三、资源管理岗位入门:从需求到排期的工作流程
1. 先收集可执行的需求,而不是收集名字
需求表至少要能回答:项目处于什么阶段、需要什么角色、预计投入多少、何时开始和结束、是否必须连续、工作地点在哪里、技能要求是什么、客户或内部条件是否已经满足。
如果需求只有“下个月要一名顾问”,资源管理者无法判断这是不是完整需求。可以先安排一次短会补信息,而不是急着给出人选。越早暴露条件缺失,后续改派和解释成本越低。
- 确认需求负责人和最终确认人,避免多人分别提出互相矛盾的安排。
- 把需求拆到阶段、角色和时间窗口,避免只报项目总人天。
- 区分硬性条件与偏好条件,例如必须具备的认证与优先考虑的行业经验。
- 注明客户侧依赖,如数据、账号、接口文档或关键用户是否准备就绪。
- 记录需求成熟度,明确是预测、预留还是已经承诺。
2. 盘点人员时,同时记录技能、地点和可用时间
人员视图不应只有姓名和部门。至少要呈现角色、可独立承担的工作、当前项目阶段、计划休假、地点限制、差旅意愿和管理职责。敏感信息要按岗位权限控制,只记录完成排期所必需的数据。
技能盘点最好让本人和项目负责人共同确认。自评能反映个人信心,项目复核能补充实际表现,两者不一致时可以设置“待验证”,而不是立即贴上高低标签。
对于刚加入团队的人,不要因为简历上有相似经历就直接排到高风险现场。可以先通过影子参与、任务拆分或双人配置验证能力,再逐步扩大责任范围。
3. 计算容量时把承诺和不确定性分层
我通常把工作需求分成已确认、较高概率和探索性需求三层。已确认需求进入正式负荷;较高概率需求作为预留或情景方案;探索性需求保留在预测列表,不应占用全部可用产能。
这样做不是为了制造复杂的预测模型,而是避免“有个可能的项目”与“已经签约且下周上线的项目”在排期表上拥有同等权重。不同成熟度应当对应不同的承诺程度。
| 需求成熟度 | 建议计划方式 | 调整原则 |
|---|---|---|
| 探索性机会 | 做容量情景,不锁定个人 | 随时可调整,不能对客户作人员承诺 |
| 高概率待确认 | 预留关键技能的候选窗口 | 设确认截止日,逾期释放预留 |
| 已签约待启动 | 确认核心角色和启动条件 | 条件未满足时标注风险,不虚报已开工 |
| 执行中项目 | 纳入正式负荷和里程碑计划 | 变更必须评估对其他承诺的影响 |
4. 先按技能和关键路径筛选,再比较可用时间
常见的错误做法是先看谁空闲,再把任务交给谁。更可靠的顺序是先确定工作所需的能力和责任边界,再筛选满足条件的人选,最后比较时间、地点、连续性和成本。
例如,某项目需要一名能独立主持业务调研的顾问。两位候选人中,一位本周有空但缺少相关行业经验,另一位下周可投入且能独立推进。若项目关键里程碑允许等待一周,后者可能整体成本更低,因为前者需要资深人员持续复核。
空闲不等于合适,合适也不等于必须本人全程投入。可以通过资深顾问负责方案评审、新人承担资料整理和测试执行的组合方式,把稀缺能力用于真正需要判断的节点。
5. 冲突处理要形成可比较的选项
当同一位专家同时被两个项目要求时,不能只说“人不够”。资源管理者应把冲突量化到时间窗口、影响范围和可替代性,并至少提出两个可执行方案。
- 调整启动时间:评估客户等待成本和里程碑影响。
- 拆分任务:让资深人员处理关键决策,新人承担标准化工作。
- 借调或外部支持:评估交接成本、质量风险和预算约束。
- 缩小并行范围:分批上线或先做高价值模块。
- 重新确认优先级:由有权负责人对业务取舍作出决定。
冲突记录中要留下“选择了什么、放弃了什么、谁确认、影响谁”。这不是为了追责,而是防止同一类冲突每周重复讨论,却始终没有形成组织规则。

四、常见误区:看似高效,实际把风险推迟到现场
1. 把利用率越高当作团队越有效
高利用率可能意味着需求旺盛,也可能意味着缓冲不足、估算偏低或工作被隐形化。实施顾问如果每周都接近满负荷,客户临时补资料、接口故障、上线问题就只能靠加班吸收。
此外,利用率还会受到工时填报习惯影响。若会议、差旅、售前支持和内部协作没有纳入口径,数字越漂亮,实际负荷可能越不可见。
我会把利用率作为观察指标,而不是个人绩效的单一目标。应同时看延期、返工、客户等待、加班、工时填报完整度和关键人员集中度。
2. 用项目总人天替代阶段计划
“这个项目需要六十人天”无法回答下周要不要派人。总量可能分散在三个月,也可能集中在上线前两周。没有阶段拆分,排期无法识别峰值冲突。
最低限度的拆分方式,是按项目阶段给出角色和时间窗。对高风险项目,还要标记客户依赖、审批节点和不可移动的里程碑。精度应与风险相称,不必所有项目都做同样细致的估算。
3. 把“暂时没有任务”当作真实空闲
顾问可能正在等待客户确认,也可能要处理售后问题、整理交付文档、支持售前或进行能力培训。若这些工作未记录,资源管理者会误以为人员闲置,进而安排新项目,造成旧项目重新启动时无人接续。
可以把等待时间区分为“外部依赖等待”“内部排程空档”和“可重新分配容量”。这三类情况的管理动作不同:外部等待要推动客户或项目负责人解决,内部空档可安排培训或文档沉淀,可重新分配容量才适合承接新需求。
4. 只看姓名,不看知识连续性
项目中途换人并不总是坏事,但交接有成本。客户背景、配置决策、未解决问题和历史承诺如果只存在于某个人的记忆里,临时替补会在短期内降低交付效率。
对关键项目,应明确主责人和备份人,并把项目决策、客户约定和技术说明留在团队可访问的位置。备份人不必全程投入,但应在关键节点参与,避免人员变动时从零开始理解项目。
5. 为了“公平”而平均分配工作
平均分配看起来公平,却可能让复杂任务落到经验不足的人手上,也可能让资深成员不断被低价值事务打断。资源管理追求的是合适匹配和长期能力建设,不是每个人项目数量相同。
如果要培养新人,可以把培养目标写进配置方案:由谁复核、承担哪些可控任务、在哪个节点独立交付、出现什么风险时升级。这样培养才不是把项目风险转嫁给新人或客户。
6. 把资源管理系统当作治理本身
工具可以展示计划、提醒冲突、汇总负荷,但不能替组织决定项目优先级,也不能自动判断某个技能标签是否真实。流程和数据口径没有统一时,系统只会更快地展示不一致。
对于100人以上、多个项目并行的组织,使用管理平台可能有助于统一需求、人员、项目和变更信息。例如评估 PingCode 这类面向中大型企业的管理平台时,我会重点验证它能否支持组织实际的项目视图、资源信息和权限流程,而不是只看功能清单。是否适合,仍要通过真实场景演练确认。

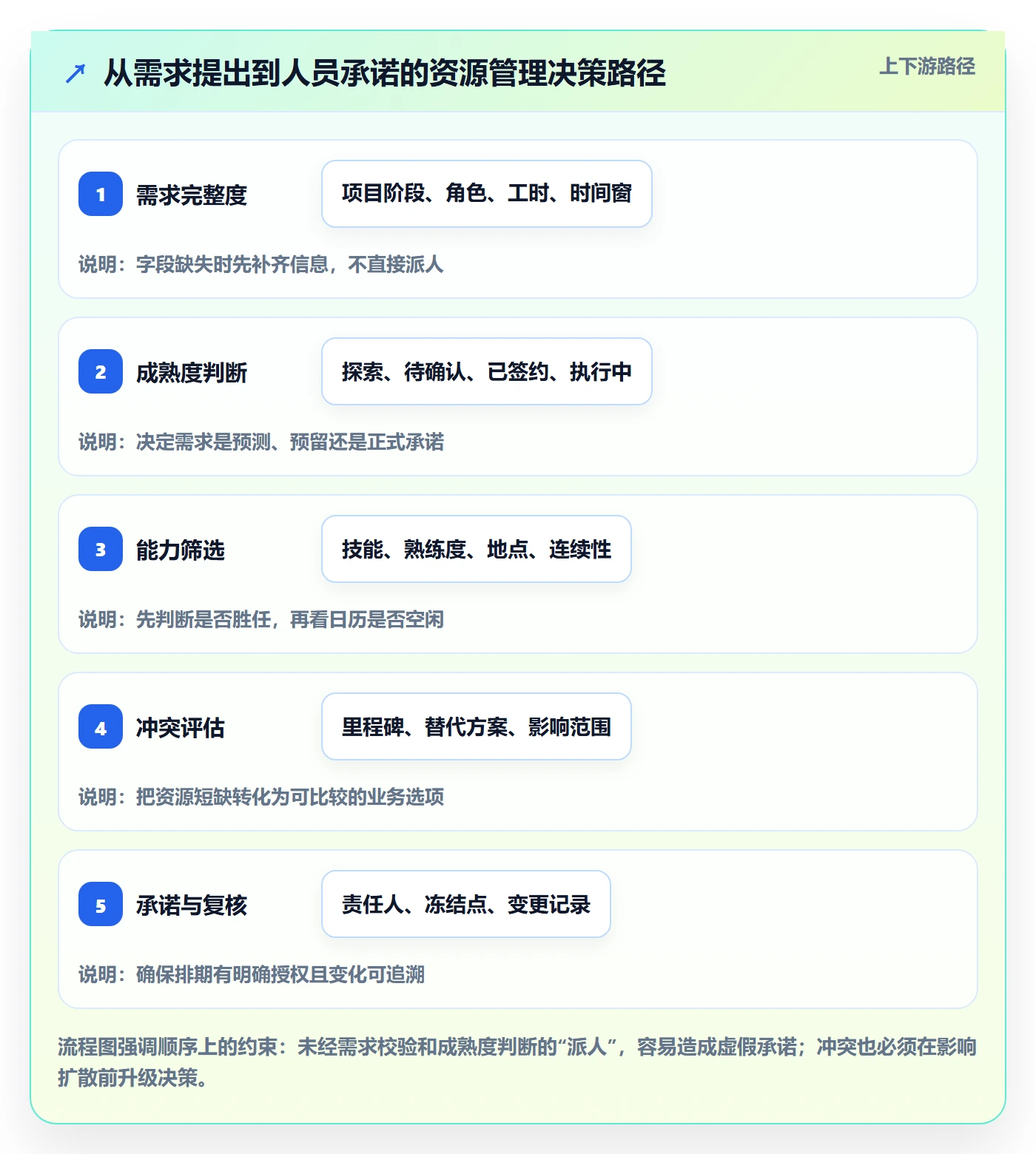

五、专业判断逻辑:判断一个人能不能被安排
1. 用四层条件筛选候选人
我会把人选判断拆成四层:工作是否能做、时间是否允许、客户场景是否适配、投入方式是否可持续。前一层不满足,后一层的匹配再好也无法弥补。
| 判断层 | 关键问题 | 常见风险 |
|---|---|---|
| 能力 | 能否独立完成任务,还是需要复核或带教 | 把技能标签当作实际胜任证明 |
| 时间 | 可用窗口是否覆盖关键阶段,是否被重复预留 | 只看本周空闲,忽略连续投入要求 |
| 场景 | 行业、客户沟通、地点和差旅条件是否适配 | 技术能力匹配但现场条件不匹配 |
| 可持续性 | 并行任务数量是否影响响应和质量 | 把短期超负荷当作长期安排 |
四层条件需要结合项目风险使用。标准化、低风险任务可以接受较多人员替代;涉及数据迁移、关键接口或重大上线的工作,应提高能力和连续性要求。
2. 估算容量时区分名义容量与可交付容量
名义容量是日历上可用的工时,可交付容量则还要考虑会议碎片、跨项目切换、现场交通、客户等待和协作成本。一个人名义上剩余二十小时,如果分散在五个项目之间,每段时间都不连续,实际可能无法承担新的整块任务。
对于需要连续专注的工作,资源管理者应查看时间块,而不是只汇总月度工时。项目启动、方案设计、复杂配置和上线演练,常常需要连续投入;零碎的空档适合处理文档、评审或短时支持。
团队可以先用实际数据校正计划,不必预设统一折算系数。连续三个月比较计划工时与实际工时,按角色、项目阶段和工作类型找偏差,再决定是否调整估算模型。
3. 把优先级规则公开,而不是临时争抢
当资源不足时,建议使用一套简洁的优先级规则,而不是谁声音大就先获得人手。规则可以考虑合同承诺、客户影响、收入或战略价值、延期成本、可替代性和关键路径风险。
评分模型不应制造虚假的客观性。它的作用是让决策因素透明,最终仍由有授权的人作出选择。若每个项目都被打成最高优先级,问题不在评分表,而在组织没有真正做取舍。
- 先保护已经明确承诺且临近关键里程碑的工作。
- 识别延期会造成重大客户影响或合规风险的任务。
- 检查是否有替代人选、外部支持或范围拆分方案。
- 对低成熟度需求设置确认期限,超期后释放资源预留。
- 将无法满足的需求及其影响提交给对应决策人。
4. 判断是否需要增加人员,先看瓶颈是否稳定存在
一次排期冲突不一定说明团队缺编。短期峰值可以通过调整启动时间、跨团队借调或阶段性外援解决。若同一类能力持续多个周期超负荷,且项目延期和返工不断出现,才更像结构性容量不足。
判断招聘或培养之前,先检查需求预测质量、工作标准化程度、关键技能集中度和项目并行方式。增加人数不能修复需求反复变更,也不能自动解决交接混乱。
六、案例与数据观察:一场上线冲突如何提前两周处理
1. 情景设定:三个项目争用同一类能力
下面是为了说明判断过程构造的情景模拟,并非公开行业统计或某家企业的实测结果。团队有12名实施顾问,其中3人能够独立负责复杂数据迁移;未来四周有三个项目进入数据准备和上线阶段。
项目甲已签约,客户数据质量较差,预计需要一名资深顾问连续投入两周;项目乙处于高概率待签状态,销售希望提前预留资深人员;项目丙已确认上线窗口,现场问题处理需要同一能力。单看顾问总数,团队似乎还有余量,按关键技能看则已经出现挤占。
| 项目 | 需求成熟度 | 关键技能投入 | 时间窗口 | 主要风险 |
|---|---|---|---|---|
| 项目甲 | 已签约、执行中 | 1名资深顾问,约10人天 | 第1至第2周 | 数据问题可能扩大工作量 |
| 项目乙 | 高概率、合同待确认 | 希望预留1名资深顾问,约8人天 | 第2至第3周 | 签约时间和启动条件不确定 |
| 项目丙 | 已确认上线窗口 | 1名资深顾问,约6人天 | 第3至第4周 | 上线窗口调整成本较高 |
最初的排期方案给三个项目各自安排了一位资深顾问,但其中一名顾问被重复计算:项目甲要求连续投入,项目乙预留窗口与项目丙的演练时间重叠。冲突在计划表里并不显眼,因为项目乙尚未正式启动,却已经被当成确定需求。
2. 重新拆分工作,稀缺能力只投入关键节点
我会先核实项目甲的工作是否全部需要资深顾问。经任务拆分,数据字段盘点和基础清理可以由一名中级顾问执行,资深顾问只需负责迁移策略、异常判断和客户确认。这样既保留质量控制,也减少了连续占用。
项目乙则设置合同和客户数据准备的确认截止点。在截止日前只保留一个候选时间窗,不锁定具体个人;若未达到条件,释放预留并重新评估。项目丙的上线窗口已确认,因此优先保障关键演练时段,并安排一名备份顾问参与交接。
这类处理的核心不是把同一个专家拆成更多份,而是明确哪些任务必须由专家本人完成,哪些可以通过模板、复核和分层承担。若任务确实不可拆分,就应承认容量不足并提交取舍,而不是靠加班掩盖冲突。
3. 观察指标要覆盖计划质量和结果
这组情景数据建议同时观察资源分配、交付风险和计划稳定性。不能只看“排了多少人”,还要看计划变更、关键技能使用和客户等待是否改善。以下数值均为示意数据,用于展示指标设计方式。
| 指标 | 调整前 | 调整后目标 | 解释 |
|---|---|---|---|
| 关键技能重复预留 | 3处 | 0处 | 识别同一时间窗口内的重复承诺 |
| 资深顾问计划投入 | 24人天 | 16人天 | 通过任务拆分减少非必要的专家占用 |
| 待确认需求占用比例 | 约30% | 不超过15% | 防止未成熟项目长期冻结稀缺容量 |
| 上线备份覆盖 | 1个项目 | 3个项目 | 提升关键节点的人员连续性和应急能力 |
目标数值需要组织结合自身数据设定。尤其“资深顾问计划投入下降”不是越低越好,如果专家投入减少的同时复核次数、返工和客户问题显著上升,说明任务拆分过度或能力培养不到位。

4. 复盘不要只问“为什么延期”,还要问“预测在哪里失真”
项目结束后,我会把资源计划与实际情况按阶段对照:需求何时提出、范围何时稳定、人员何时到位、实际投入偏差从哪里产生。若偏差主要来自客户数据晚交,解决方向是前置依赖检查;若来自估算偏低,才需要校准工时模型。
复盘还要区分可控偏差与外部变化。把所有偏差都归咎于资源管理岗位,会导致团队隐藏不确定性;把所有偏差都归咎于客户,又会失去改善内部计划的机会。
七、不同阶段的行动建议:从一张表到稳定的管理机制
1. 团队规模较小:先把口径和更新责任定下来
如果团队人数不多、项目并行有限,资源管理可以先用共享表格,不必一开始采购复杂系统。关键是每个项目有明确负责人,人员可用时间有人维护,变更有记录,冲突有升级路径。
最小可行表格可包含人员、角色、技能、周期、项目、计划工时、需求状态、更新时间和备注。每周固定一次更新,项目变化时即时调整。避免多人复制表格形成多个“最新版本”。
- 设定唯一数据入口,明确谁能修改、谁负责审核。
- 以周为单位观察未来六至八周的关键能力需求。
- 将已确认计划与预测需求分开,不用颜色代替状态字段。
- 记录调整原因,避免下一周重新讨论同一冲突。
2. 项目增多、跨团队协作增加:建立固定的资源评审节奏
当项目数量上升,靠项目经理之间临时协调会逐渐失效。建议建立每周或双周资源评审,参会者只需包括能够提供可靠需求和作出取舍的人,不宜把会议变成逐项报进度。
会前要求项目负责人提交未来周期的需求变化、风险和关键节点;会上集中处理冲突、未确认需求和稀缺技能;会后发布决策记录和待办负责人。会议的成效应看决策是否落实,而不是开了多久。
3. 组织超过100人、多个事业单元并行:考虑平台化管理
当人员、项目和区域变多,表格常出现权限混乱、数据延迟、重复维护和跨项目视图缺失。此时可以评估管理平台,将项目需求、人员能力、工时、排期和变更信息放在可追踪的流程中。
例如,面向中大型企业及100人以上组织的 PingCode,可以作为平台评估中的一个案例。判断重点不应是品牌演示效果,而是能否覆盖组织真实流程:项目与人员信息是否能关联、需求成熟度是否能表达、权限是否符合组织边界、资源视图是否支持不同管理层级、变更是否能留痕。
正式上线前,我会选择一个业务单元和两三类典型项目做试点。先验证核心流程和数据维护成本,再决定是否扩大范围。若系统要求顾问重复填报大量字段,使用率很可能下降,最终又回到线下表格。
4. 系统选型时,用场景测试而不是功能清单投票
采购评估应准备真实问题,让候选工具现场演示:同一顾问被两个项目重复预留时能否发现;需求状态从待签约变成执行中时如何调整;项目延期后能否看见受影响的下游安排;不同负责人能否只查看自己有权限的数据。
可以用以下评分维度做初筛,但分数不应替代试点结论。每一项都应由实际用户参与验证,尤其要测录入耗时和数据维护责任。
| 评估维度 | 建议验证问题 | 重要性 |
|---|---|---|
| 资源视图 | 能否按人、技能、项目和时间窗口切换观察 | 高 |
| 需求状态 | 能否区分预测、预留、确认和执行中需求 | 高 |
| 变更追踪 | 延期或改派后能否记录原因及影响对象 | 高 |
| 数据维护 | 顾问和项目经理维护信息的成本是否可接受 | 高 |
| 权限与协作 | 跨区域查看和修改是否符合组织规则 | 中高 |
| 报表能力 | 能否输出管理层需要的负荷、风险和预测视图 | 中 |
5. 建设能力梯队,不要把资深专家当作无限容量
如果团队只有少数人能做复杂迁移或重大上线,任何资源管理系统都无法凭空增加供给。需要把高频工作拆成标准步骤、积累案例、设置复核机制,并安排中级成员逐步承担可控任务。
能力建设应与排期联动。每个关键技能可以标注当前可独立承担人数、候补人数、培养计划和预计可独立时间。这样管理者才能区分“现在短缺”与“未来仍会短缺”。
八、不同情况下的取舍:没有一种排期方案适合所有团队
1. 预测准确性与响应速度之间的取舍
把计划做得越细,短期看越清楚,但需求变化时维护成本也越高。对于已签约、即将上线的项目,按周甚至按天管理可能合理;对于尚未确认的机会,按月预估容量通常更适合。
我的判断原则是:时间越近、成本越高、能力越稀缺,计划粒度越细;不确定性越大、决策尚未完成,越应该保留区间和情景,而不是过早锁定个人。
2. 高利用率与抗波动能力之间的取舍
缓冲容量看起来像闲置,但它可以吸收紧急问题、客户变化和上线事故。团队波动越大、项目互相依赖越多、关键技能越集中,越需要预留可调整空间。
若业务需求非常稳定、工作高度标准化、人员可快速替换,缓冲可以较小;若项目定制程度高、客户依赖多、现场问题不可预测,过度追求满载会把成本转化为延期和返工。

3. 资深人员直管与梯队培养之间的取舍
让资深人员独立处理所有复杂任务,短期质量更可控,却会造成专家瓶颈;让新人承担更多工作,能扩大长期供给,但如果缺乏复核,短期返工成本可能上升。
较稳妥的做法是按风险分层:资深人员负责关键判断和客户决策,中级人员执行标准化工作,新人参与资料准备、测试和受控任务。随着复核结果稳定,再逐步扩大独立负责范围。
4. 内部培养与外部支持之间的取舍
内部培养适合需求长期存在、知识必须沉淀在组织内的能力;外部支持适合短期峰值、低频专项或紧急补位。外部人员不一定更便宜,交接、权限、质量控制和客户信任都要计入总成本。
如果外部支持连续多个周期都在承担核心工作,说明短期措施可能已经变成长期依赖。此时应比较招聘、培养、标准化和外包的长期成本,而不是只看单次报价。
5. 表格灵活性与平台治理之间的取舍
表格启动快、改动自由,适合口径仍在探索、参与人数少的团队;平台更适合需要权限控制、历史追踪、跨项目汇总和流程协作的组织,但上线需要投入配置、培训和数据治理。
不要因为团队规模大就默认必须上系统,也不要因为表格暂时能用就忽视规模增长带来的风险。关键判断是:当前的协作成本、重复录入和排期错误,是否已经超过工具建设的总成本。
九、资源管理岗位的指标、例会与复盘机制
1. 指标要同时覆盖负荷、交付和数据质量
资源岗位常被要求提供一个“利用率数字”,但单一指标容易诱发错误行为。建议建立小而完整的指标组,分别回答容量是否合理、项目是否按承诺推进、关键能力是否集中、计划数据是否可信。
- 负荷指标:按角色或技能统计的计划负荷率,注明统计周期和分母口径。
- 交付指标:关键里程碑按期率、计划外延期次数、交付阶段工时偏差。
- 风险指标:关键技能单点依赖项目数、重复预留次数、缺少备份的上线节点数。
- 数据指标:需求字段完整率、计划更新时间、实际工时填报及时率。
- 健康指标:加班趋势、跨项目切换频次和紧急改派次数。
每个指标都要明确责任人和用途。若一个指标没有对应的管理动作,或者会诱导团队隐瞒信息,就应考虑删除或重新定义。
2. 资源例会只处理需要协同决策的事项
例会不应逐人念日历。建议会前提供未来周期的资源视图,会上聚焦三类事项:稀缺技能冲突、需求成熟度变化、对客户承诺有影响的排期调整。
每个议题都应带着可选方案和影响说明进入会议。会后记录结论、责任人、截止日期和受影响项目。没有决策权的参与者可以提供信息,但应避免把所有取舍都留在会议里无限讨论。
3. 复盘的最小闭环是“计划,实际,原因,动作”
月度复盘可以抽查三类偏差:计划工时与实际投入不一致、人员安排与真实技能不匹配、项目变更导致的资源再配置。每类偏差都要追问原因和可以改变的机制,而不是只写“加强沟通”。
有效动作应足够具体。例如,把“需求反复变化”改为“项目启动前确认客户数据责任人,未满足条件时不锁定上线顾问”;把“人手不足”改为“建立两名中级顾问的迁移能力认证与复核安排”。

十、资源管理岗位入门的90天行动计划
1. 前30天:摸清现状,不急着重做系统
第一个月的目标是建立可信基线。访谈项目经理和顾问,收集当前排期、工时、延期和改派记录,找出最常出现的冲突类型。不要先发布一套复杂制度,先确认团队真实是如何做决定的。
- 统一“可用产能、已承诺、预测需求、负荷率”等基础定义。
- 盘点未来六至八周的项目阶段和关键技能需求。
- 抽查三至五个项目,比较原计划、实际投入和主要偏差。
- 识别重复预留、专家单点依赖和需求成熟度不清的情况。
2. 第31至60天:建立轻量流程,先处理高风险资源
第二个月可以试行需求模板、技能清单、固定评审节奏和冲突升级规则。优先管理稀缺能力和临近里程碑的项目,不必要求每个工作都填写复杂的资源申请。
试行期间要观察流程本身是否增加负担。若项目经理需要重复录入相同信息,或顾问不知道谁负责更新计划,应立即简化字段和明确责任,而不是寄希望于培训后自然改善。
3. 第61至90天:根据实际偏差决定扩展或调整
第三个月重点不是宣布流程成功,而是检查它是否减少重复承诺、缩短冲突决策时间、提高关键岗位备份覆盖,并让计划预测更接近实际。若数据仍不完整,先修复信息责任和流程入口,再谈更复杂的分析模型。
如果组织已经出现大量跨项目协同、权限管理和版本追踪问题,可以启动平台试点;若问题主要来自需求变化和技能不足,先改善治理和培养机制,工具不是优先解法。
十一、结语:资源管理的专业度,体现在敢于说明不能承诺什么
1. 不要把资源计划做成看起来满满当当的日历
实施团队的资源管理,真正难的不是把人排进去,而是识别计划中被隐藏的不确定性:需求是否成熟、能力是否匹配、工作是否连续、客户依赖是否成立、谁有权改变优先级。
当计划能够明确区分确认、预留和预测,能够说明一项冲突影响哪些项目,并且能够提出替代方案时,资源管理才从排班工作升级为交付治理。
2. 下一步从一个具体瓶颈开始
如果你刚接手这个岗位,不必先建大而全的系统。先选一个未来四周的关键技能,核对所有相关项目的需求成熟度、投入窗口和备份安排;找出一处重复预留或单点依赖,和项目负责人共同处理,并记录结果。
资源管理的成熟,不是永远没有冲突,而是冲突足够早地被看见、足够清楚地被比较,并由正确的人作出取舍。从统一口径、透明需求和可追踪变更开始,团队才有可能把“人不够”的抱怨,转化成可以管理的供需问题。
常见问题解答(FAQ)
1. 资源管理岗位入门时,最应该先建立哪套管理方法?
我刚转入实施团队,感觉每天都在处理排期、催进度和协调人员,但始终说不清资源管理到底应该管什么。我担心一开始就沉迷于做表格,最后既没有解决项目问题,也没有让团队更高效。
入门阶段不要先从工具或复杂报表开始,而要先建立“人、事、时间、风险”四个维度的最小管理闭环。我在一次实施团队试运行中,先只维护三张表:人员能力表、项目工时表、未来四周负荷表。第一周记录成员可投入工时、技能标签和不可用时间;第二周把任务拆成可估算的交付单元;第三周再比较计划工时与实际工时。
这样做的原因是,资源冲突通常不是因为团队不知道谁在忙,而是因为任务颗粒度太粗,导致“某人负责实施”这种描述无法用于排期。一个任务最好控制在半天到两天可以完成,并明确交付物、负责人和前置条件。判断资源是否紧张,也不要只看任务数量,而要看有效产能。
例如一名成员每周理论上有40小时,但扣除会议、沟通、支持和休假后,真正可用于项目交付的时间可能只有26至30小时。我的经验是,连续两周负荷超过有效产能的85%,就应该提前调整;超过100%再处理,通常已经只能靠加班补救。工具可以帮助展示数据,但不能替代这套判断逻辑。
2. 实施团队如何判断一个人是真的满负荷,还是只是任务安排不合理?
我经常看到成员的任务列表排得很满,但实际产出并不高;也有人看起来任务不多,却总在抱怨被打断。我想知道,资源管理岗位应该用什么指标区分“工作量大”和“工作被切碎”这两种情况?
我处理过一个六人实施小组的排期问题,表面上每个人都只承担两到三个项目,实际上有一名顾问每天要在四个客户群之间切换,单是上下文切换就占用了大量时间。后来我们没有简单地减少任务,而是统计了三项数据:有效工作时长、任务切换次数、被打断时长。
连续两周记录后发现,该成员每天平均切换9次,真正连续工作超过90分钟的时间只有两段;另一名成员虽然任务数量更多,但大部分工作集中在同一客户和同一业务模块,反而按时完成。
资源判断可以采用“负荷率+切换成本”的组合方式:负荷率等于计划工时除以有效产能,切换成本则重点观察一天内跨项目、跨角色、跨优先级的次数。通常负荷率在75%至85%比较健康;如果低于70%但切换次数超过6次,问题往往是安排方式而不是人手不足;如果负荷率超过90%且切换次数也高,就属于结构性超载。
解决时,优先合并同一客户的任务、设置半天级别的专注时段,并给临时需求设置入口和优先级,而不是继续要求成员“提高效率”。
3. 资源冲突发生时,项目经理、资源经理和业务负责人应该如何分工?
我遇到过两个项目同时争抢同一名高级实施顾问的情况,双方都认为自己的项目更紧急,最后只能靠领导临时拍板。我想建立一套更客观的处理机制,避免每次资源冲突都变成谁声音大谁优先。
资源冲突不能只按项目负责人之间的协商能力解决,建议先建立统一的排序规则。我在实际排期中使用过四个判断项:客户承诺日期、延期损失、任务不可替代性、是否存在明确前置依赖,并分别赋予40%、25%、20%、15%的权重。
每个冲突项目按五分制评分,先比较总分,再由业务负责人确认商业影响,资源管理岗位负责核对人员能力和实际可用时间,项目经理负责拆分任务与更新承诺。三类角色的边界要清楚:项目经理不能私自占用跨项目资源;资源经理不能只按工时分配而忽略交付价值;业务负责人不能只说“客户很重要”却不给出可验证的日期和损失。
一次冲突中,项目甲虽然客户级别更高,但所需工作可以由两名中级顾问拆分完成;项目乙虽然规模较小,却有一个只有高级顾问才能处理的上线阻塞点。最终我们让高级顾问先投入项目乙12小时解除阻塞,再把剩余工作转给项目甲,两个项目都避免了整体延期。
真正有效的方案通常不是把一个人完整地给某个项目,而是识别关键路径,把稀缺能力投入最不能被替代的环节。
4. 资源管理工具应该什么时候引入,怎样避免买了系统却没人使用?
我所在的实施团队目前主要靠表格、群消息和个人记忆管理资源,信息经常不一致。我们考虑采购某项目管理工具,但担心系统上线后只是多填一份表,既没有改善排期,也让一线人员产生抵触。
工具引入的前提不是团队规模达到某个数字,而是手工协作已经出现可量化的损失。我在评估某项目管理平台时,先做了两周基线记录:每周排期调整次数、资源冲突数量、计划工时与实际工时偏差、管理者收集数据所需时间。试运行前,团队每周平均花费约11小时整理资源信息,计划与实际工时偏差约32%;
经过四周轻量配置后,信息汇总时间降到4小时左右,偏差降到18%,但前提是只启用三个核心动作:统一任务状态、记录计划与实际工时、建立未来四周资源视图。不要一开始就配置复杂审批、几十种字段和全部项目流程,否则一线成员会把工具视为行政负担。
选型时建议重点验证四件事:能否按人员和技能查看负荷,能否区分有效产能与理论工时,能否追溯排期变更原因,能否让成员在日常工作流中低成本更新。工具上线后还要规定数据责任,例如成员每天更新状态,项目经理每周确认计划,资源负责人每周检查超载和闲置。
若系统里的数据长期没人依据它做决策,就算功能再多也只是电子化的旧表格。
核心关键词
文章包含AI辅助创作:资源管理岗位教程:实施团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618201
读者评论
我们以前排期只看项目总人天,到了上线周才发现几个项目都要同一位顾问。按阶段拆需求确实更容易提前看到峰值,不过客户依赖条件也得及时更新,否则计划还是会失真。
技能熟练度分层挺实用,但维护起来需要项目负责人持续参与。团队规模不大时,我更倾向先用简单表格和固定复核节奏,等跨项目协调明显变复杂后再考虑管理平台。
把利用率和延期、返工、加班一起看,比单纯追求排满更合理。想请教一下,团队的缓冲容量通常怎么根据业务波动调整?如果长期留得过多,也可能影响人员安排和成本判断。
