项目阶段如何做好里程碑?管理层协同管理与操作步骤

很多项目延期并不是因为团队不努力,而是因为里程碑本身定错了。我见过一个 120 人的研发组织,季度初立了 17 个里程碑,季度末复盘时只有 4 个按时达成,其中 3 个还是靠临时砍需求凑出来的。更值得警惕的是,管理层在复盘会上才发现:其中 6 个里程碑压根没人能说清”完成的判定标准是什么”。里程碑做不好,项目阶段管理就会退化成一张看起来热闹的甘特图,实际没有任何约束力。

这篇文章不讲”里程碑要 SMART”这类通用套话,而是从管理层协同和操作步骤两个角度,讲清里程碑在项目阶段中到底该怎么设计、怎么对齐、怎么验收。我会给出可直接套用的判定表、协同机制,以及在多项目并行、跨部门依赖、外包协作等不同情况下的取舍逻辑。

一、核心结论:里程碑的本质是管理层的承诺锚点,不是进度装饰

先把结论摆出来:里程碑的价值不在于标记时间点,而在于它是一份”可被管理层共同验收的承诺”。如果一个问题在立项时没人拍板,那么到了里程碑节点也不会有人拍板,它只会从”待定”变成”逾期”。

我在带中大型项目的过程中总结出一个判断:一个健康的里程碑体系,应该同时满足三个条件,判定标准可观察、责任人有决策权、管理层在节点上真有动作。三者缺一,里程碑就会退化成日历上的一个标记。

1. 里程碑不是”任务完成度百分比”

“需求完成 80%”这种说法是里程碑管理里最危险的语言。80% 既不能被验收,也不能被拒绝,它把责任稀释成了一种感觉。真正的里程碑应该像”支付系统在预发环境完成 500 笔并发压测,P99 延迟低于 300ms,报告已归档”,这才是可以判定真假的锚点。

2. 里程碑服务于”阶段决策”,而非进度汇报

项目阶段的存在意义,是让组织在关键时刻做”继续投入 / 调整范围 / 终止”的决策。里程碑就是这些决策的触发点。如果某个里程碑达成后,管理层不需要做任何决策,那它大概率是个伪里程碑。

3. 协同发生在里程碑之前,而非之后

最常见的失败模式是:项目组埋头干活,到了里程碑当天才把结果”汇报”给管理层,然后发现管理层的预期和交付物根本对不上。协同必须前置,管理层要在里程碑定义阶段就参与判定标准的设计,而不是在验收阶段充当裁判。

项目阶段如何做好里程碑?管理层协同管理与操作步骤

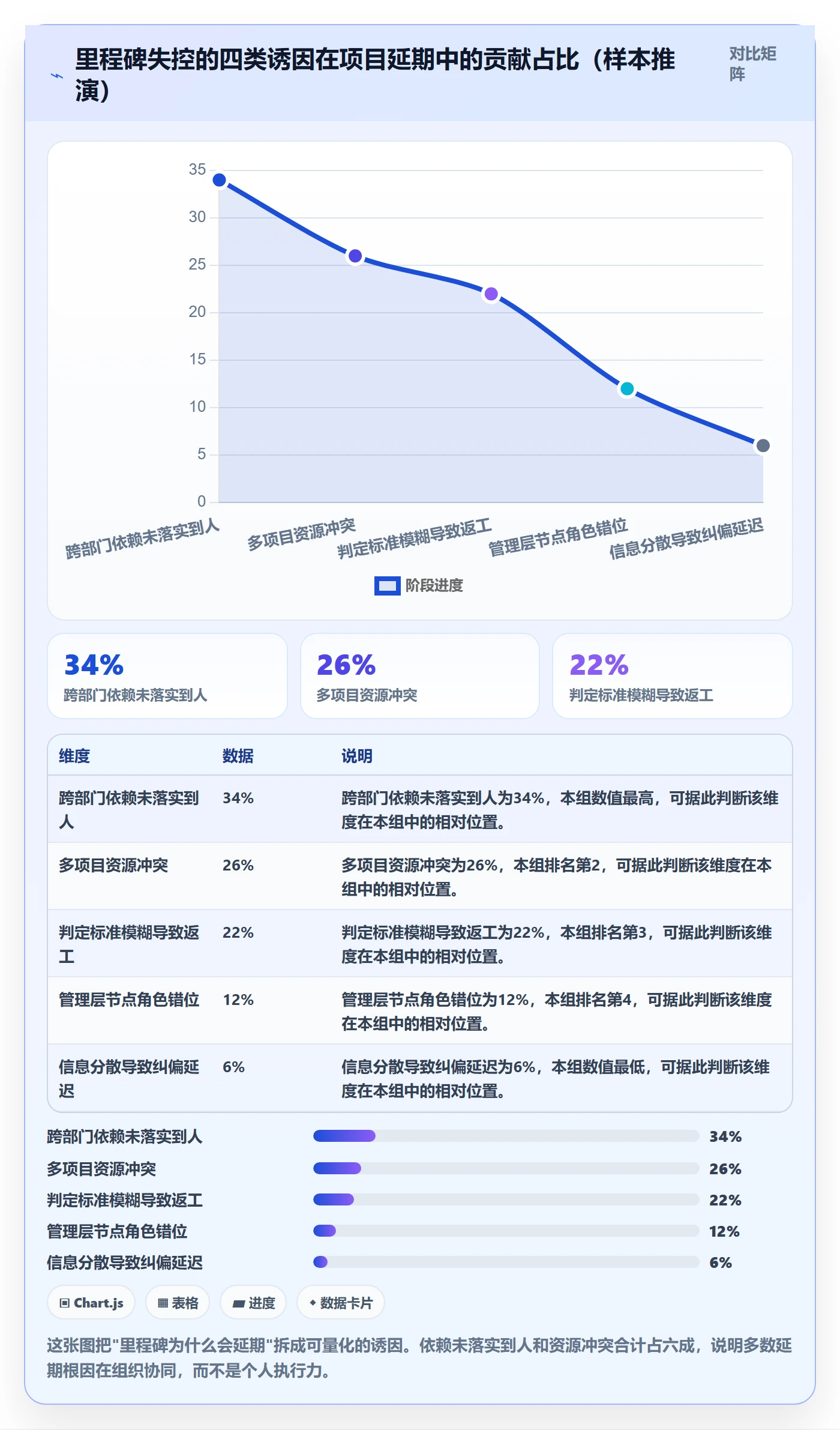

二、背景与真实场景:为什么里程碑在项目阶段里容易失控

我接触过的中大型组织(100 人以上、多产品线并行)里,里程碑失控通常不是执行问题,而是结构问题。下面三个场景是我反复遇到的。

1. 多项目并行下,里程碑成了”抢人”的工具

当一个研发负责人同时带 3 到 5 个项目时,他会本能地给每个项目都排上密集的里程碑,用来向管理层证明”这些事都在推进”。结果就是资源被切碎,没有一个里程碑能获得足够的专注度。我见过一个组织同时开启 9 个项目,共享同一个测试团队,测试团队负责人告诉我:”每个里程碑都要求我这周交付,我实际能做的只有两个。”

2. 跨部门依赖没有落到具体的人

里程碑里最脆弱的部分往往是”外部依赖”。比如”数据平台完成接口联调”这个里程碑,实际依赖 4 个团队的 7 个人,但里程碑上只写了一个负责人的名字。一旦延期,追责到的是那个没有调度权的负责人,而不是真正卡住进度的环节。

3. 管理层在节点上的角色错位

很多管理层把里程碑验收当成”听汇报”,而不是”做决策”。这会导致两种后果:要么形式化地盖章通过,要么在节点上突然提出新要求,让项目组把已完成的工作推倒重来。里程碑节点上管理层最该做的动作是:确认范围是否变更、决定是否继续投入、重新分配资源。而不是评价做得漂不漂亮。

4. 工具层面的信息割裂

一个被长期低估的问题是:里程碑的数据散落在邮件、周报、IM 群和多个系统里。管理层想了解”这个阶段到底卡在哪”,需要人工收集半天。这种信息延迟直接导致协同失效,等管理层看到问题时,纠偏窗口已经过去了。

项目阶段如何做好里程碑?管理层协同管理与操作步骤

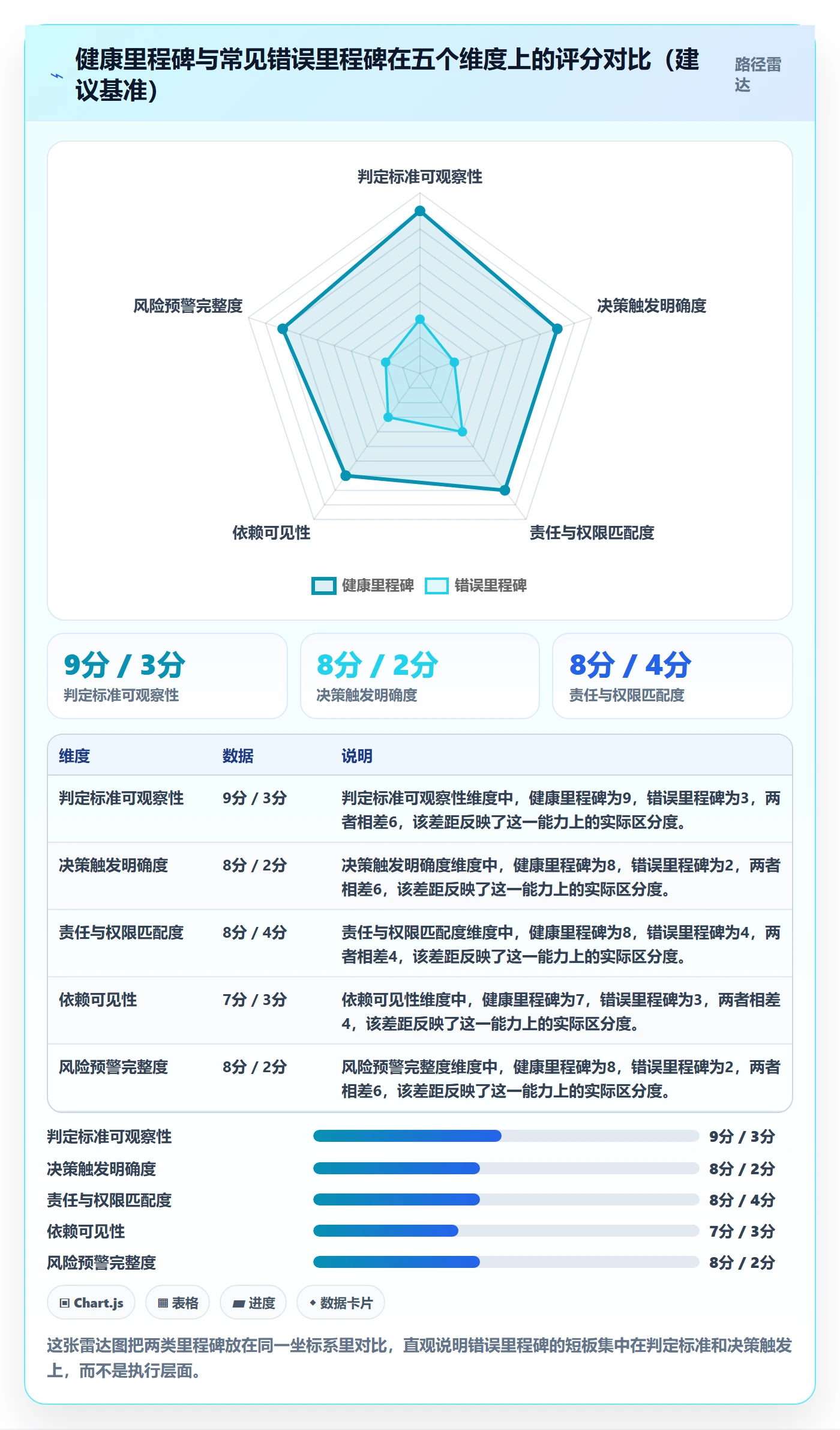

三、常见误区:那些看起来正确却害了你的里程碑做法

下面这些误区我在评审中几乎每次都遇到,它们的共同特点是”听起来很专业”,但实际会削弱里程碑的约束力。

1. 把里程碑数量和项目健康度挂钩

有些团队认为里程碑越多,管理越精细。事实相反。里程碑过多会稀释每个节点的严肃性,让团队产生”反正每周都有节点”的疲劳感。一个 3 个月的项目阶段,关键里程碑控制在 3 到 5 个更合理。

2. 用日期倒推,而不是用判定标准正推

典型做法是先定”6 月 30 日上线”,然后反推所有节点日期。这会让里程碑变成纯时间约束,忽略了”完成到什么程度才算完成”。正确的顺序是:先定义可观察的完成标准,再估算工期,最后确定日期。

3. 把”会议”当成里程碑

“完成需求评审会””通过方案宣讲”这类里程碑,衡量的是会议是否召开,而不是决策是否形成。里程碑应该锚定产出物和决策结果,而不是活动本身。

4. 里程碑只报进度,不报风险

如果每个里程碑汇报只有”完成了/没完成”,管理层就失去了提前干预的机会。健康的里程碑汇报应该包含:当前状态、偏差原因、需要管理层做的决策、下个节点的风险预警。

5. 责任人和决策人不区分

里程碑的”负责人”负责推进,但很多关键决策他做不了。混淆这两个角色,会让里程碑在遇到范围变更时无人拍板,只能往后拖。

项目阶段如何做好里程碑?管理层协同管理与操作步骤

四、专业判断逻辑:管理层协同如何在里程碑中落地

讲完误区,说正面的判断逻辑。我在实践中形成了一套”三阶协同”框架,帮助管理层在里程碑全周期中扮演正确角色。

1. 定义阶段:管理层确认”完成的样子”

里程碑定义阶段,管理层需要回答三个问题:这个节点达成后,我们要做什么决策?达成标准里哪些是我们必须亲眼验证的?如果达不到,我们愿意接受什么替代方案?这三个问题的答案写进里程碑卡片,作为验收依据。

2. 执行阶段:管理层维护”依赖清障”

执行阶段管理层不该每天追问进度,而要关注”跨部门依赖是否解冻”。做法是建立依赖台账,每个跨部门依赖都指定一个”可决策的对接人”,并在里程碑前的固定节奏(比如每周三)做一次依赖清障会。

3. 验收阶段:管理层给出”明确结论”

验收阶段最忌讳模糊表态。正确的动作是给出四种结论之一:通过 / 有条件通过(列出必须补齐的项)/ 重做 / 终止。没有明确结论的验收,等于把风险转移到下一个节点。

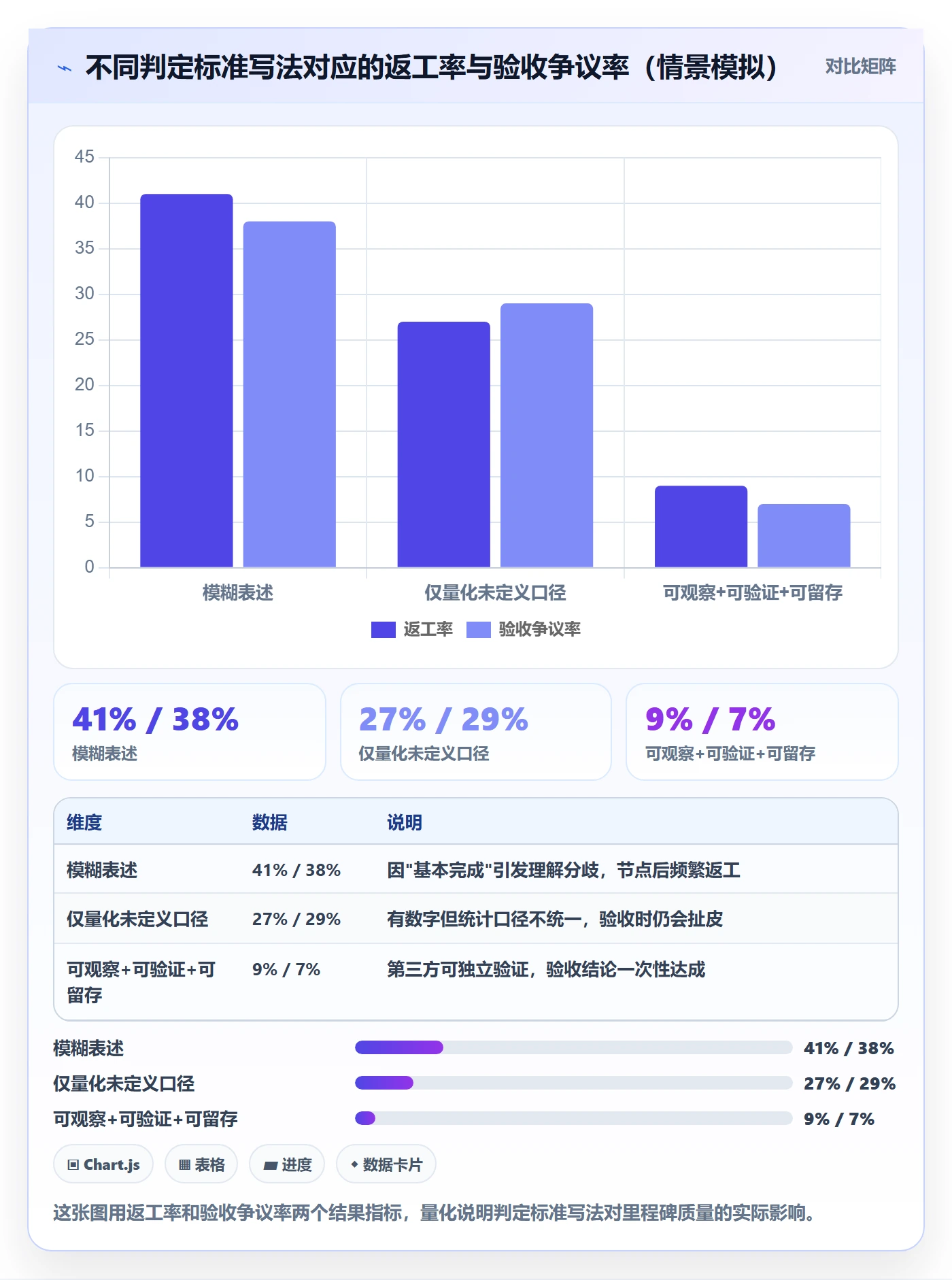

4. 判定标准要写成”可观察 + 可验证 + 可留存”

我用一条规则来约束判定标准的写法:任何里程碑的完成标准,必须能被第三方在不询问项目组的情况下独立验证。这条规则能过滤掉 90% 的模糊表述。

模糊表述 问题 改写后的可验证标准
需求基本完成 “基本”无边界 需求清单中 42 项全部通过评审并锁定基线,变更需走变更单
系统性能满足要求 无量化口径 核心接口在预发环境 500 并发下 P99 低于 300ms,压测报告归档
和业务方对齐完毕 “对齐”无法验证 三方(业务、研发、测试)签署的需求确认单已上传至项目空间
测试通过 范围不明 P0/P1 缺陷清零,P2 缺陷少于 5 个且有明确修复计划

项目阶段如何做好里程碑?管理层协同管理与操作步骤

五、具体案例与数据观察:以 PingCode 支撑的里程碑协同实践

下面这个案例来自我参与辅导的一家约 300 人的企业级软件公司。他们有 5 条产品线、研发约 180 人,此前用邮件 + IM 管理里程碑,季度复盘时管理层平均需要 2 天才能拼出完整的阶段进展。

1. 改造前的三个具体痛点

第一,里程碑定义散落在需求文档和会议纪要里,验收时找不到”当初说好的标准是什么”。第二,跨部门依赖只在群里口头同步,一旦对接人休假就断链。第三,管理层看到的进度是项目组手工整理的,存在”选择性呈现”。

2. 改造动作与操作步骤

他们最终选择用 PingCode 作为里程碑协同的载体。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,是国产替代的常见选择。落到操作上,具体步骤如下。

  1. 在项目空间中建立”里程碑”工作项类型,强制填写四个字段:验收标准、决策类型(继续/调整/终止)、依赖清单、可决策对接人。
  2. 把原本散在需求文档里的验收标准,逐条迁移成可观察表述,迁移过程中由管理层逐条签字确认。
  3. 跨部门依赖以”关联工作项”的形式绑定到里程碑上,任何一方变更都会同步通知。
  4. 里程碑汇报模板固定为四段:当前状态、偏差原因、需要管理层做的决策、下个节点风险。
  5. 验收时在系统内留痕,四种结论(通过 / 有条件通过 / 重做 / 终止)必须选一个,不允许空着。
  6. 由于他们有数据合规要求,采用私有化部署,里程碑与依赖数据保留在内网。

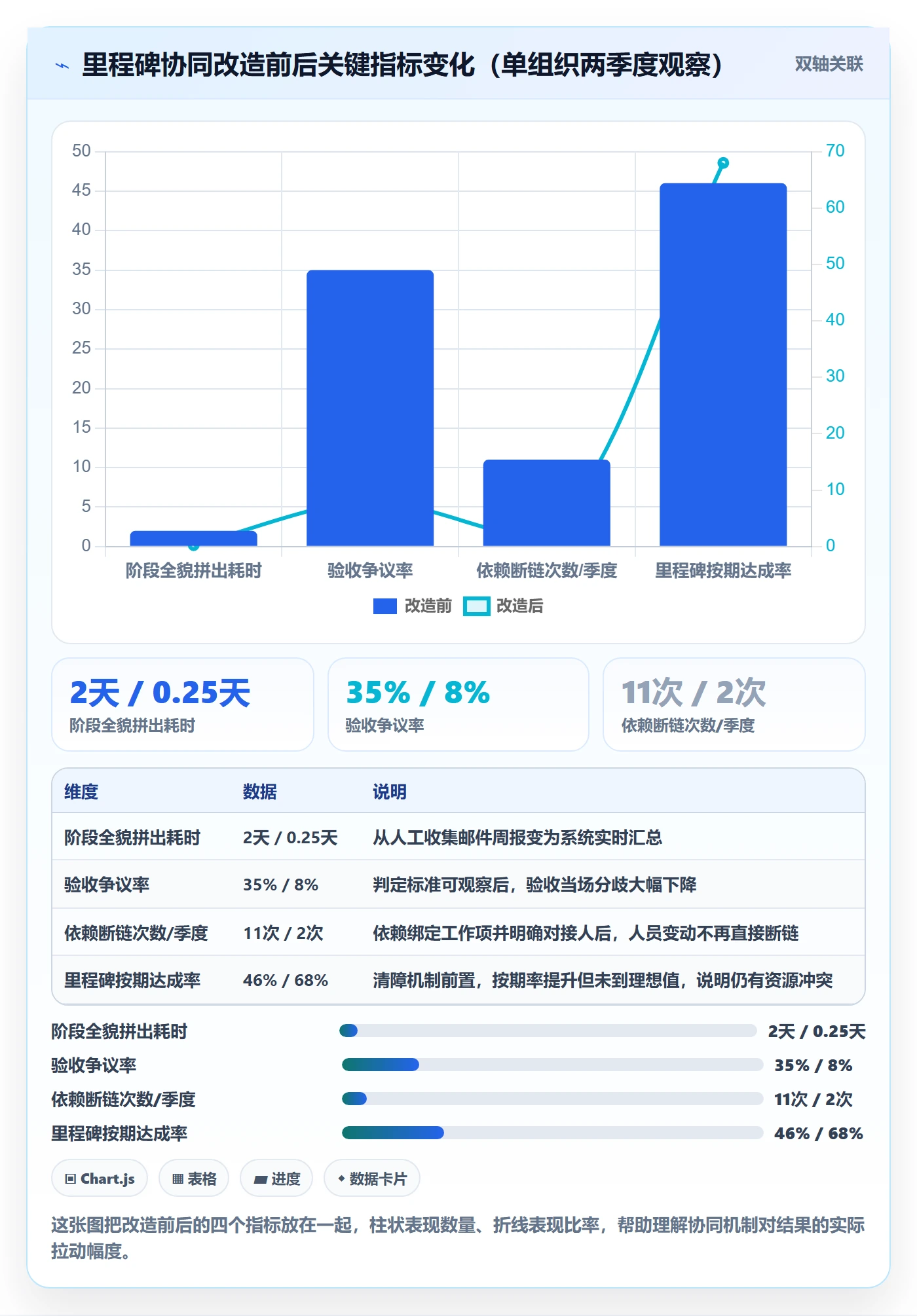

3. 改造后的可观察变化

运行两个季度后,几个指标出现了明显变化。管理层拼出阶段全貌的时间从约 2 天缩短到约 15 分钟;里程碑验收争议率(即验收当场对”是否完成”有分歧的比例)从改造前的约 35% 降到 8%;跨部门依赖因对接人变更导致的断链次数从每季度 11 次降到 2 次。

需要说明的是,这些数据来自该公司的项目办公室统计,样本为两个季度、约 60 个里程碑,属于单组织观察,不代表行业普遍水平,但方向性结论我认为是可信的:里程碑质量的提升,主要来自定义和协同机制的规范化,工具只是让规范可执行、可留痕的载体。

项目阶段如何做好里程碑?管理层协同管理与操作步骤

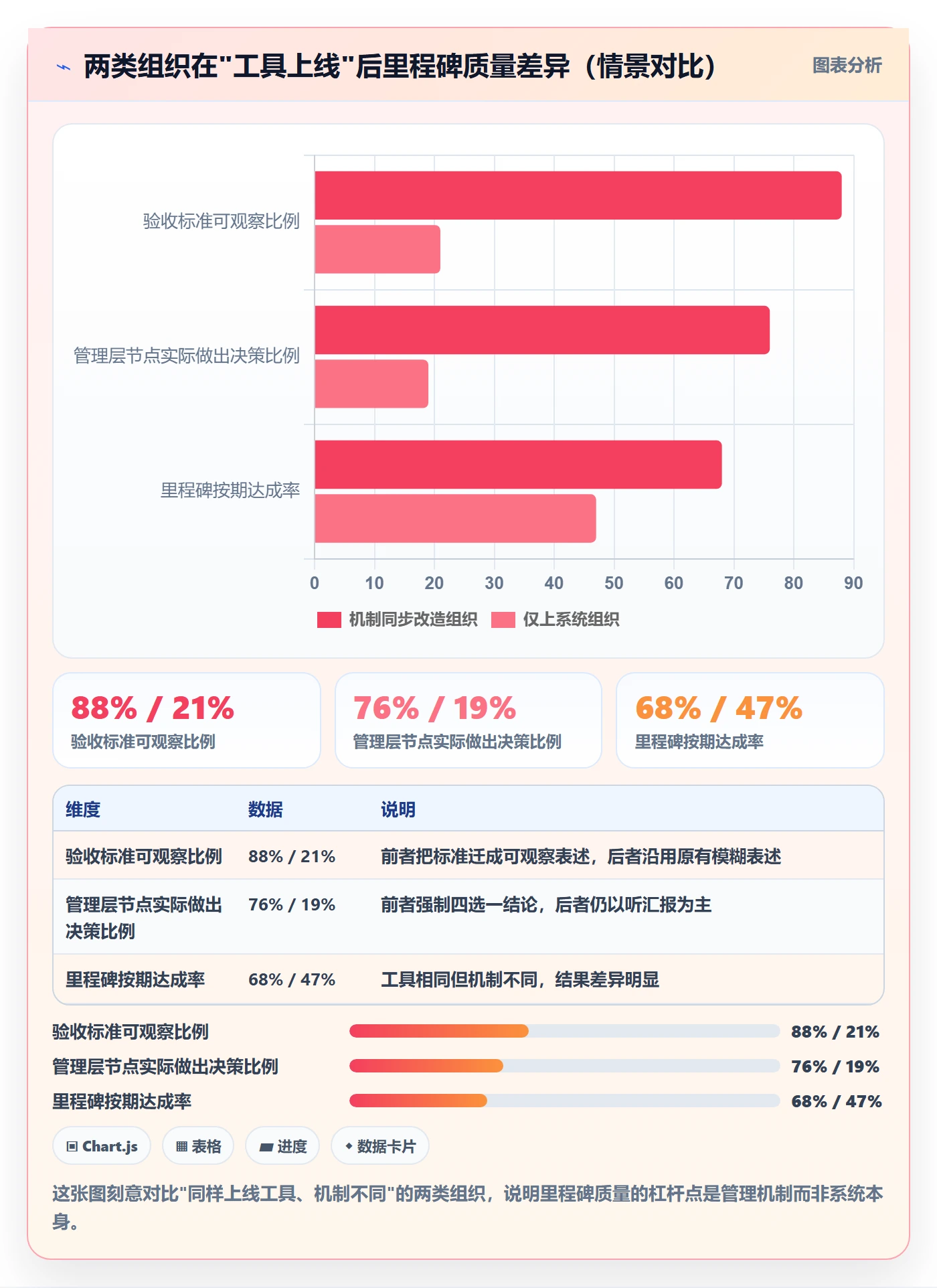

4. 一个反例:工具上线了,里程碑质量没变

同一时期我还接触过另一家公司,他们同样引入了项目管理工具,但里程碑质量几乎没动。原因很简单:他们把系统当成”记录工具”,验收标准依旧是”基本完成”,管理层依旧只在节点当天听汇报。这说明工具不能替代管理层的角色改造,里程碑的严肃性来自决策动作,不来自系统字段。

项目阶段如何做好里程碑?管理层协同管理与操作步骤

六、不同情况下的行动建议

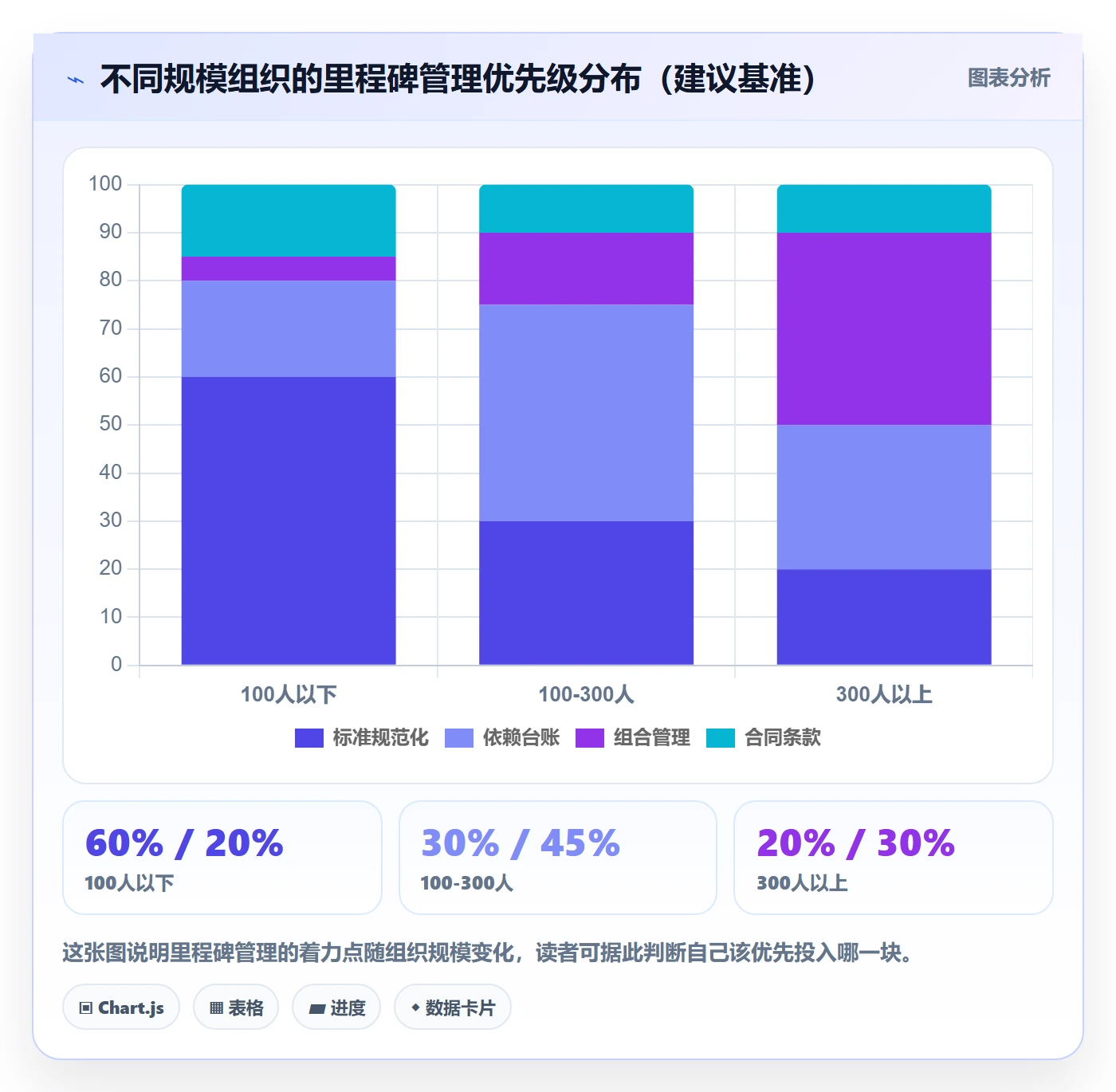

里程碑管理没有一刀切的方案,下面按组织规模和协作复杂度给出行动建议。

1. 100 人以下的团队:轻机制、重标准

这个阶段不需要复杂的协同流程,重点是把验收标准写清楚。建议用一张里程碑卡片模板,包含验收标准、负责人、依赖、决策类型四项即可。先解决”标准模糊”这个最大痛点,其余可以后置。

2. 100 到 300 人的组织:建立依赖台账

这个规模跨部门依赖开始成为主要风险。建议建立依赖台账,每个依赖绑定到具体的工作项和对接人,并设置固定的清障节奏。如果组织有数据合规或国产替代需求,可以考虑支持私有化部署的 PingCode,把依赖和里程碑放在同一系统里,减少信息拼凑成本。

3. 300 人以上、多产品线并行:把里程碑纳入组合管理

这个规模下,单个项目的里程碑质量会被资源冲突稀释。建议在组合层面维护一张”里程碑热力图”,识别同一时间窗内的资源争抢,由管理层在季度初就做取舍,而不是等到节点上才发现撞车。

4. 外包或跨公司协作:把验收标准写进合同附件

涉及外部团队时,里程碑判定标准必须落到合同或附件里,且要写明验收流程和争议处理方式。否则节点验收会变成反复沟通的消耗战。

5. 从 Jira 迁过来的团队:优先迁”判定标准”而非任务

迁移时容易把注意力放在任务和看板上,但真正影响里程碑质量的是判定标准和依赖关系。建议迁移时同步做一次标准清洗,把历史遗留的模糊表述替换成可观察表述,这比单纯搬数据更有价值。

项目阶段如何做好里程碑?管理层协同管理与操作步骤

七、不同情况下的取舍

里程碑管理本质是一系列取舍,下面几组取舍我建议提前想清楚。

1. 严格验收 vs 灵活推进

严格验收能保证质量,但会降低节奏;灵活推进能保节奏,但会积累技术债。我的判断是:涉及对外承诺、资金结算、安全合规的里程碑必须严格验收;内部探索性工作的里程碑可以允许有条件通过。

2. 里程碑数量多 vs 少

数量多能精细管理但会稀释严肃性;数量少能聚焦但可能遗漏关键风险。建议按”每个里程碑是否触发一个真实决策”来筛选,不触发决策的一律合并或删除。

3. 标准化工具 vs 自建流程

标准化工具上手快、协同成本低,但可能要求团队适应它的模型;自建流程贴合度高,但维护成本高、信息容易散落。中大型组织我更倾向标准化工具,前提是它能支持私有化部署和权限隔离。

4. 把判定标准写细 vs 保持弹性

写细能减少验收争议,但过度细化会让里程碑僵化,遇到合理变更时难以调整。折中做法是:核心验收条件写死,辅助条件允许在节点前由管理层批准调整,且调整必须留痕。

5. 集中管理 vs 分布管理

集中管理便于组合视角的资源取舍,但离一线远、响应慢;分布管理响应快,但容易各自为政。多数中大型组织适合”组合层集中、项目层分布”,关键是两层用同一套判定标准和数据口径。

取舍维度 倾向 A 倾向 B 我的建议
验收严格度 严格验收 灵活推进 对外承诺类严格,内部探索类可弹性
里程碑数量 多而密 少而精 以”是否触发决策”为筛选标准
工具选择 标准化工具 自建流程 中大型组织优先标准化工具
标准颗粒度 写死 保持弹性 核心条件写死,辅助条件可批准调整
管理方式 集中管理 分布管理 组合层集中、项目层分布

最后回到那个 120 人组织的例子。他们后来做的事其实很简单:把 17 个里程碑砍到 8 个,每个都写清判定标准、绑定跨部门依赖、并在节点上强制管理层做四选一决策。两个季度后,按期达成率从不到 25% 提升到超过 60%。里程碑从来不是画在甘特图上的点,而是管理层和项目组之间反复确认的承诺。把承诺写清楚、把依赖落到人、把决策做扎实,项目阶段管理才真正有了锚点。

如果你现在就想动手,我建议从一件事开始:挑出当前项目里最容易扯皮的那个里程碑,把它按本文的判定表改写成可观察、可验证、可留存的表述,然后在下次节点上试一次四选一验收。你会很快感受到差异。

常见问题解答(FAQ)

1. 项目里程碑和普通任务节点到底有什么区别?

我们团队每次排计划都把里程碑和任务节点混着用,结果管理层开会时问‘现在到哪个阶段了’,大家翻半天任务列表也说不清楚。我后来就想,里程碑是不是应该单独拎出来定义?不然阶段汇报总是很虚。

里程碑不是‘重要任务’的同义词,它必须满足三个条件:可验收、有明确负责人、达成后阶段状态发生不可逆变化。普通任务节点关注‘做了什么’,里程碑关注‘是否达到了进入下一阶段的门槛’。

实操建议是:每个阶段只设1到3个里程碑,每个里程碑用一个验收物来定义,比如‘架构评审通过并签字’‘首批种子用户完成UAT并输出缺陷关闭报告’。判断依据很简单:如果这个节点延期,阶段是否能继续推进?如果不能,它就是里程碑;如果能,它只是任务。

2. 跨部门项目的里程碑,怎么让管理层真正协同而不是只签字?

我经历过最典型的情况是:里程碑评审会开成了签字会,各部门负责人都来了,但没人真正对结果负责,延期了互相甩锅。我就想知道,管理层协同到底该怎么设计,才能让里程碑不流于形式?

核心做法是把里程碑从‘汇报节点’改造成‘决策节点’。具体三步:第一,每个里程碑提前明确‘谁提供输入、谁做验收、谁承担延期后果’,写进项目章程而不是口头约定;第二,评审会上只讨论三件事,当前证据是否达标、未达标项的影响范围、下一步资源如何调整;

第三,把里程碑达成率纳入部门季度复盘口径,而不是只考核项目经理。判断依据是:如果里程碑延期后没有任何资源或优先级变化,说明管理层协同是假的。数据口径建议跟踪‘里程碑按期达成率’和‘延期后平均决策时长’两个指标。

3. 里程碑设置太密或太疏,分别会带来什么问题?

我们之前为了显得管控严格,把里程碑设得特别多,结果团队天天在准备评审材料,实际开发时间被挤压。后来我又看到有团队一个阶段只设一个里程碑,又感觉过程完全失控。所以到底怎么把握密度?

里程碑密度的判断标准是‘阶段风险暴露频率’,而不是管理层的安全感。设太密会导致团队把精力花在汇报和材料上,产生‘评审疲劳’,真正该暴露的风险反而被掩盖;设太疏则会让偏差积累到无法挽回。可执行做法是:在阶段启动时识别该阶段最大的2到3个不确定性,把里程碑设在‘不确定性即将被验证或消除’的位置。

经验口径是:一个3个月以内的阶段,2到4个里程碑比较合理;超过4个通常意味着你把任务节点误当成了里程碑。可以用‘里程碑平均间隔是否大于2周’作为快速自检。

4. 没有专业项目管理工具的情况下,怎么低成本落地里程碑管理?

我们团队规模不大,预算也有限,不太可能上完整的项目管理平台。但老板又要求阶段汇报要清晰、里程碑要可追踪。我就想知道,在工具受限的前提下,有没有务实的最小可行做法?

完全可以用轻量组合落地,关键不是工具而是口径统一。最小可行做法是三步:第一,用一张共享表格固定四个字段,里程碑名称、验收物、负责人、目标日期,这张表就是唯一事实来源;第二,每周用15分钟站会只更新‘证据是否齐备’,不讨论进度百分比;

第三,每个里程碑达成后用一页文档记录实际日期、偏差原因和下一步调整,形成可追溯的阶段档案。如果后续要上某项目管理工具或某项目管理平台,直接把这张表和阶段档案导入即可,不需要重新定义流程。判断依据是:只要验收物、负责人、目标日期三列没有歧义,工具形式不影响里程碑管理的有效性。

读者评论

万
万天佑

判定标准要写到第三方能独立验证这一点我认同,但我担心实际操作中管理层根本没耐心逐条签字确认。我们之前也推过类似做法,最后变成项目组自己写完自己确认,管理层只在验收时出现。所以关键不是标准写得多好,而是管理层愿不愿意在定义阶段真的投入时间。

林
林书瑶

多项目并行导致资源被切碎这段太真实了。我们测试团队现在同时支撑四个项目,每个里程碑都要求同一周交付,根本排不开。文章建议控制里程碑数量,但现实是每个项目负责人都觉得自己项目最重要,谁也不肯让步。这个问题不解决,写再多判定标准也没用。

刘
刘宁

案例里那个依赖对接人休假就断链的场景我深有体会。之前我们有个跨部门接口联调,对接人请了两周假,整个里程碑直接卡死。后来我们试着把依赖绑定到具体工作项上,确实好了一些,但前提是对方团队也愿意用同一套工具。如果对方还在用邮件和表格,绑定就是摆设。

文章包含AI辅助创作:项目阶段如何做好里程碑?管理层协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331041

赞 (0)
飞飞飞飞
阶段门实操方法:管理层提升项目阶段效率的落地方案方法与模板
上一篇 2026年10月4日 上午11:07
项目阶段阶段验收全流程:管理层落地方案与一文讲清
下一篇 2026年10月4日 上午11:07

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
