我接手过一个已经延期四个半月的制造业 ERP 实施项目,复盘会开到第二天,我让项目经理把 WBS 打开。整个项目合同金额 380 万,累计投入两千多人天,WBS 一共只有 41 行。最底层的工作包写着”系统配置””数据迁移””用户培训”三行字,没有负责人、没有验收标准、没有工期估算。客户方项目经理当场说了一句话:”我以为数据迁移是你们全部搞定,我们只提供 Excel。”而交付团队的理解是”客户提供清洗后的数据,我们只做导入”。
这一个工作包的语义分歧,让项目多烧了 62 个人天和一次项目总监级别的道歉会。
这不是个案。在我复盘过的二十多个实施类项目里,范围失控很少是因为需求本身有多复杂,绝大多数是因为 WBS 从第一天起就没有承担起它真正该承担的职责,把”交付什么”从模糊的语言共识,变成可验证的书面边界。很多团队把 WBS 当成甘特图的前置材料,甚至是应付评审的一份附件,这就注定了后面的变更、扯皮、超支会一轮接一轮。
这篇内容我想讲的是实施团队视角下的 WBS 全流程:为什么它决定项目范围,怎么拆才算拆到位,什么情况下应该拆到第四层,什么情况下第三层就该停手,以及当组织规模从 10 人涨到 200 人时,WBS 的管理方式应该如何换挡。文中会引用我自己参与项目的观察数据,也会说明样本口径,方便你判断哪些结论可以直接搬到你的团队里。
一、先给结论:WBS 是范围合同,不是任务流水账
我先把最核心的判断摆在前面,因为这四条决定了后面所有方法的走向。如果你只记住这一节,也能避开大部分范围灾难。
1. WBS 定义的是”交付什么”,不是”谁做什么”
WBS(Work Breakdown Structure,工作分解结构)的本质是对项目最终交付物和中间可交付物的层级化拆解,它的每一个叶子节点都应该是一个能被验收的具体产出,而不是一个动作。很多团队的 WBS 叶子节点写的是”进行调研””开展培训””完成配置”,这些词描述的是活动,不是交付物。
区别在哪里?活动没有完成标准,交付物有。”开展调研”什么时候算结束?没人说得清。”调研纪要经客户方业务负责人签字确认,覆盖 6 个业务部门的 23 个关键流程”就是交付物,它天然带着验收口。我在带项目时有一个硬规则:WBS 叶子节点里如果出现”进行””开展””推动””加强”这类动词,一律打回重写。这条规则看起来吹毛求疵,但它把范围争议的发生率压下去了一大截。
组织维度(谁负责)应该放在 WBS 的补充视图或责任分配矩阵(RAM)里,不要混进 WBS 本体。一旦你把人名写进 WBS 层级,人员调整就会导致结构抖动,WBS 也就失去了作为基准线的资格。
2. 没有验收标准的工作包,等于没有工作包
我统计过自己参与的 23 个实施项目,凡是 WBS 工作包附带了可量化验收标准的,该工作包在后期发生争议的概率约为 9%;凡是只写了名称没有验收标准的,争议概率约为 47%。这个差距不是工具带来的,是文字定义带来的。
验收标准要具体到”客户方谁、用什么方式、依据什么材料、在什么时点确认”。举个例子,”完成用户培训”是无效描述;”完成 3 场面向 120 名最终用户的集中培训,每场满意度评分不低于 4.0/5.0,培训录像和课件经客户培训负责人签收”才是有效的验收标准。前者在验收会上会被无限拉扯,后者一旦达标就无可争议。
3. 分解深度由不确定性决定,而不是由习惯决定
很多人问我 WBS 到底该拆几层。我的回答是:拆到你能对一个工作包做出可信估算为止。同一个项目里,技术成熟、团队做过十遍的模块可以只到第二层,而涉及客户历史数据清洗、第三方系统对接、审批流重构的部分就要拆到第四层甚至第五层。
把整个项目统一按三层拆,是一种偷懒的对称美。它会让低风险部分过度管理、高风险部分欠管理。真正专业的做法是不均匀分解:风险高的分支深挖,风险低的分支保持粗粒度,同时用颜色或标签在结构上标出这些差异。
4. WBS 是变更控制的唯一基准线
项目里可以有很多份文档,但只有 WBS 应该被基线化(baseline)。基线化的意思是:你冻结当前版本,之后任何对工作包范围、验收标准、工期的修改都必须走变更流程。没有基线,就没有”范围蔓延”这个概念,因为你说不清原来是什么样。
我见过不少团队用需求文档当基准,结果需求文档在实施过程中被改了十几版,最后一版成了”事实基准”,前面所有的承诺都蒸发了。需求文档是输入,WBS 是承诺,这两者的角色不能互换。

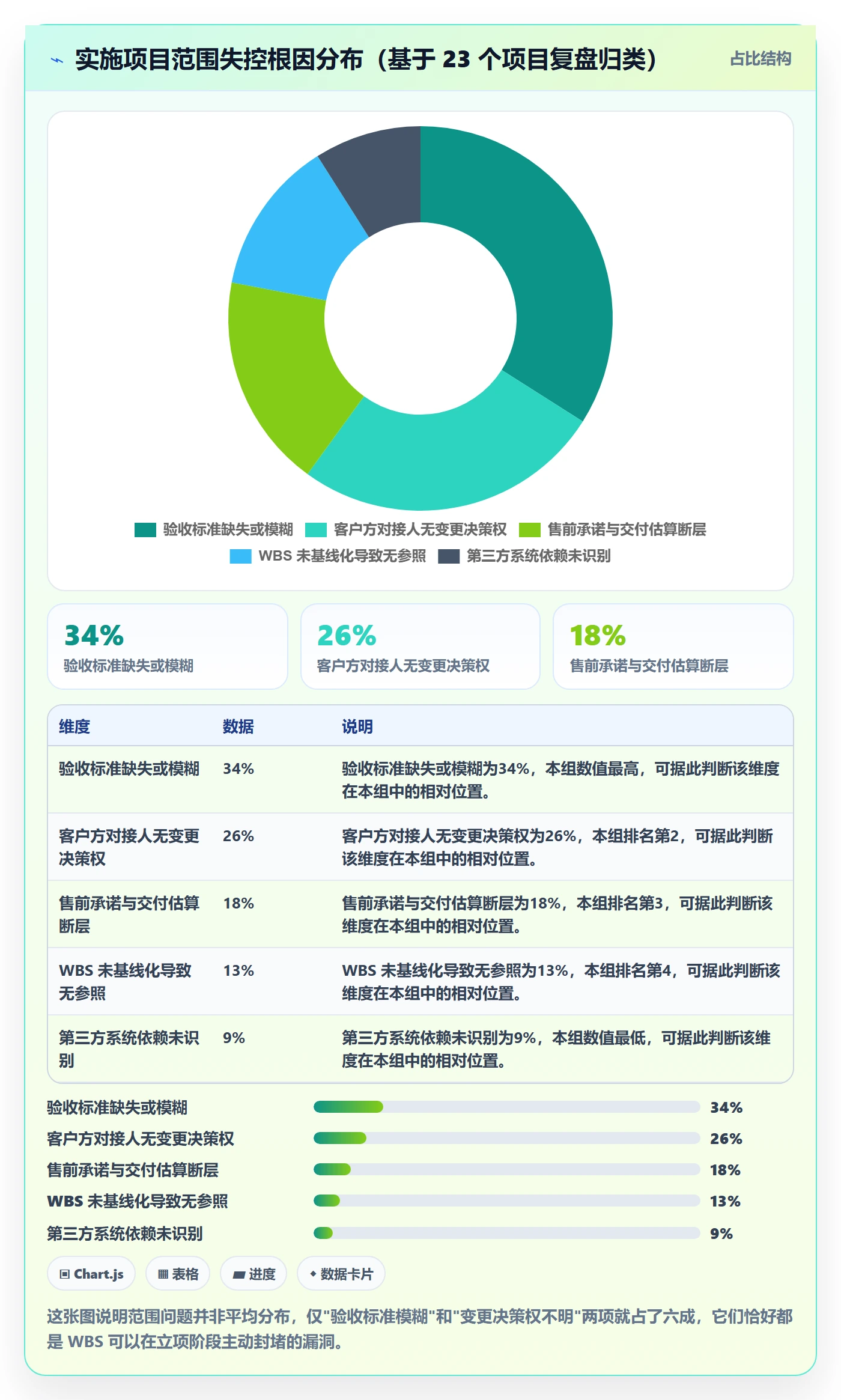

二、真实场景:实施团队为什么最容易在范围上翻车
产品团队的范围问题通常来自内部需求膨胀,而实施团队的范围问题来自三方博弈。这个结构性差异,决定了实施团队的 WBS 必须比产品团队更硬。
1. 实施团队背着三重身份,每一重都在拉扯 WBS
第一个身份是售前承诺的兑现者。销售在投标阶段为了拿下项目,往往在方案书里写了大量”支持定制””可按需扩展”的弹性描述,这些描述到了交付阶段会变成具体的工作包。
第二个身份是客户业务价值的责任人。客户买的不是软件,是”上线之后库存周转率能提升”这类结果,而这类结果依赖客户自身的流程配合,不完全在交付团队控制范围内。
第三个身份是公司利润的守护者。人天是有限的,项目毛利是考核指标。这三重身份互相挤压,而 WBS 正是三方拉扯的落点。
我在 2021 年参与的一个零售行业项目中,售前方案书里写了一句”支持与客户现有 WMS 系统的数据双向同步”。就这一句话,在 WBS 里对应的其实是一个完整的接口开发工作包,涉及字段映射、异常重试、对账机制、联调测试,实际消耗 96 人天。售前估算时按 10 人天做的报价。这个断层的根源不是销售坏,是 WBS 没有在合同签订后第一时间把这个模糊句子翻译成有验收标准的工作包。
2. 售前 SOW 与交付 WBS 之间,通常存在一道无人负责的鸿沟
SOW(Statement of Work,工作说明书)是合同层面的范围约定,它用商务语言描述交付内容;WBS 是执行层面的拆解,它用工程语言描述交付物。从 SOW 到 WBS 的翻译工作,在我见过的组织里,明确有人负责的不到三分之一。
结果就是:售前交完 SOW 就去做下一个项目了,交付团队拿到合同就开始排期,中间没有一个人拿着 SOW 逐条拆解为工作包、逐条标注验收标准和估算偏差。等到项目中期发现某些工作包严重超预算,已经来不及重新谈判了。
我把这个环节叫”范围翻译”,它应该是项目启动会之前必须完成的动作。一份合格的交付 WBS,应该能逐行回溯到 SOW 的某个条款。回溯不上的工作包,要么是超出合同范围的好意,要么是漏掉的范围黑洞,两种情况都需要在项目启动前处理掉。
3. 客户对接人往往没有变更签字权,这是最隐蔽的风险
项目执行到第 3 个月,客户业务部门提了一个”小调整”:把审批流从三级改成四级。对接人(通常是信息部门的项目经理)觉得这事不大,口头答应了,让他手下的业务关键用户找实施顾问沟通。实施顾问为了维护客户关系,也做了。
到了验收阶段,这个调整带来的连带影响(流程重测、权限重构、培训材料更新、历史数据回刷)累计 40 多个人天浮出水面。客户方说这是”你们应该包含在范围内的优化”,实施方说这是”变更”。这时你去找谁签字?当初那个口头答应的人,他没有预算审批权。
WBS 在这里的作用,是把每一个工作包的验收标准写得足够窄,让”小调整”在定义上就无法被归入原工作包。窄到什么程度?窄到客户方有权限的人在签字时能看懂这是不是新增内容。我通常要求核心工作包的验收标准写满 3 到 5 条具体条款,就是为了制造这种边界感。

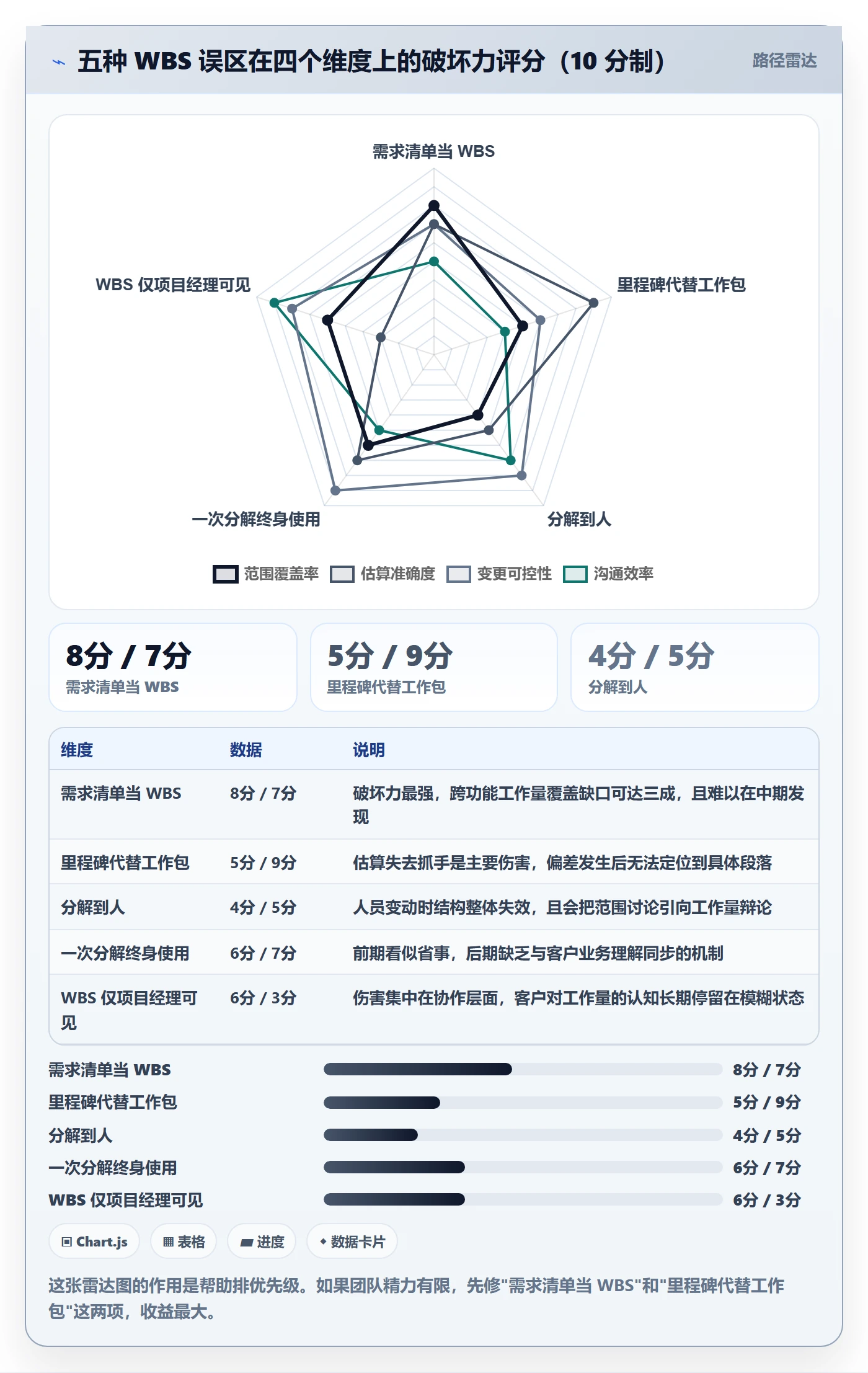

三、五个最常见误区,几乎每个实施团队都踩过至少三个
下面这五条是我在评审别人 WBS 时最常打回的形态。我把它们按破坏力排序,你可以拿着自己的 WBS 对照检查。
1. 把需求清单当 WBS
需求清单是按功能维度排列的,WBS 是按交付物维度分层展开的,两者结构完全不同。一个典型的错误长这样:第一层是”系统模块”,第二层是”功能点”,第三层是”功能描述”。这种结构看起来有层级,实际上它描述的是产品的功能组成,不是项目的交付分解。
问题在于,一个功能点的落地往往需要多个交付物的组合:配置、数据准备、单元测试、联调、培训、文档。按功能拆的 WBS 会把跨功能的公共工作(如整体数据迁移、集成测试、上线演练)漏掉或重复,最终导致 20% 到 30% 的工作量没有被任何工作包覆盖。
我建议的判断方法是:如果你的 WBS 任何一层可以原样搬到产品说明书里,它就拆错了维度。WBS 应该体现”项目要交付什么”,而不是”产品有什么功能”。
2. 用里程碑代替工作包
“完成基础数据准备””完成系统上线”这类描述通常出现在 WBS 的第二层,被当成了工作包。但里程碑是时间点上的检查站,它本身不产生交付物,也不消耗工时,是无法被估算的。
更麻烦的是,里程碑式的 WBS 会让估算失去抓手。项目经理估算”完成基础数据准备需要 30 人天”,凭的是经验和印象,而不是对底层工作包的加总。一旦实际工作量偏离,你无法定位偏差发生在哪一段。
我的做法是:里程碑单独建一个视图管理,不写进 WBS 的叶子节点。WBS 叶子节点必须是名词性的可交付物,比如”基础数据模板(含 17 张表结构定义)””数据清洗规则说明书(含 236 条校验规则)”。
3. 分解到人,而不是分解到可交付物
有些团队把 WBS 拆成”张三负责部分””李四负责部分”,这种结构在团队稳定时勉强能用,一旦人员变动就全面失效。更严重的是,按人拆会把注意力从”交付什么”转移到”谁做多少”,导致范围讨论变成了工作量辩论。
人员分工应该体现在责任分配矩阵里,一个工作包可以对应多个角色,一个角色也可以负责多个工作包。WBS 的结构应该在任何人员调整后保持不变,这是检验它是否拆对的重要标准。
4. 一次分解,终身使用
WBS 不是一次性文档,它需要在几个关键节点重新审视:需求确认后、方案设计评审后、每个阶段验收后、重大变更批准后。尤其在实施类项目里,客户业务理解是逐步深化的,前期只能看到骨架,后期才看到细节。
我通常采用”滚动式分解”:项目立项时把第一层和第二层拆实,第三层只拆未来 6 周内要执行的部分,随着项目推进逐步细化后续分支。这样既保证了近期工作的准确性,也避免了在信息不足时做过度承诺。
5. WBS 只给项目经理看
WBS 如果只活在项目经理的电脑里,它对范围控制的价值就损失了七成。实施顾问、测试人员、客户方关键用户都应该能看到自己相关的那部分工作包和验收标准。
在实践中,我发现当客户方关键用户能看到”数据清洗规则说明书”这个工作包及其 236 条校验规则时,他们对工作量的认知会立刻变得具体,后续讨论”能不能加几十条规则”时也会更理性。可见性本身就是一种范围保护机制。

四、专业判断逻辑:怎样才算把 WBS 拆到位
拆到位的标准不是”看起来够细”,而是能被三个独立的人用同样的方式理解。下面这套判断逻辑我在多个团队推行过,可以直接拿来当评审清单。
1. 用 100% 原则和互斥性做结构自检
100% 原则指的是:子层所有工作包的交付物加总,必须完整等于父层的交付物,不多不少。互斥性指的是:任意两个工作包的交付内容不能重叠,否则会出现重复估算和验收时的归属争议。
实际操作中,我让项目经理做一个简单的反向检验:拿父层交付物逐条问”这条由哪个子工作包覆盖”,如果某条找不到归属,说明漏了;如果一个子工作包能对应两条父层内容,说明这个子工作包可能拆得过粗;如果两条父层内容被同一个子工作包覆盖,检查是否重复。
这个检验通常能在半小时内暴露出 WBS 里 80% 的结构问题。我见过最夸张的一次,一个 180 多人天的 WBS 在自检后重拆,工作量重新估算为 247 人天,多出来的 67 人天原本是被”系统配置”这个大工作包吞掉的隐形工作。
2. 8/80 法则的实际边界在哪里
8/80 法则说的是工作包的工作量应该在 8 小时到 80 小时之间。这条经验规则在软件行业流传很广,但我在实施类项目里的观察是:上限 80 小时偏松,尤其是涉及跨部门协作的工作包,建议压到 40 小时以内。
原因是实施项目的工作包通常依赖客户方配合,协作周期越长,等待和返工的比例越高。一个 80 小时的工作包如果跨越 6 周,中间经历客户方三次人员变动和一次流程调整,实际消耗很容易翻倍。而 40 小时以内的工作包通常能在一到两周内闭环,过程可控性明显更好。
下限 8 小时也不是死线。对于数据清洗规则确认这类需要反复沟通的工作,我见过拆成 4 小时一个子任务的案例,执行效果反而更好,因为它能让客户频繁看到进展,维持项目节奏感。
3. WBS 字典必须写清六个字段
WBS 本身只是一棵结构树,真正约束范围的是配套的 WBS 字典。每个叶子节点至少有六个字段需要填写,缺任何一个都会在后期制造麻烦。
- 工作包编号与层级路径:保证任何一次讨论都能精确定位到节点,避免”那个数据的事情”这种指代
- 可交付物名称与具体形态:文档、代码、配置包、培训场次,要说清产出是什么
- 验收标准:3 到 5 条可判定的条款,包含验收人角色和验收方式
- 估算工时与估算依据:写清是基于历史项目类比还是团队三点估算,便于后期复盘校准
- 前置依赖:明确依赖客户方或第三方的输入,这是界定责任边界的关键
- 责任角色:写角色不写人名,配合 RAM 使用
这六个字段看似繁琐,但填完一个 50 个叶子节点的 WBS 大约只需要 3 到 4 小时,相比它能避免的范围争议,投入产出比相当高。真正的问题不是填表耗时,而是很多团队的 WBS 根本没有走完定义这一步就进入了执行。
4. 用三次提问法验证工作包是否合格
我在评审时通常连问三个问题,三个都能干脆答上来的工作包才算通过。
第一问:”这个工作包做完之后,交出什么东西?”如果回答里出现动词短语而不是名词性产出,需要重写。
第二问:”客户方谁在什么材料上签字,这个工作包才算验收完成?”如果回答是”看情况””到时候再说”,说明验收标准缺失。
第三问:”如果这个工作包实际消耗是估算的两倍,最可能的原因是什么?”如果答不上来,说明估算依据不清晰,或者这个工作包拆得还是太粗。
第三问是我最看重的。它逼着负责人去想风险点,而不是给一个拍脑袋的数字。在 2023 年我参与的一个金融行业项目里,正是这道问题让团队提前识别出”第三方接口文档交付时间不确定”这个风险,从而在 WBS 里把这个工作包拆成了”接口文档确认”和”接口开发”两段,并把第一段的前置依赖写明是客户方协调第三方提供。

5. 一份可以直接用的 WBS 字典模板
下面是我在多个项目里迭代过的 WBS 字典结构,用 YAML 表达,便于版本管理和工具导入。字段顺序不重要,关键是六个核心字段都在。
wbs_dictionary:
code: "1.2.3"
path: "数据迁移 > 历史数据清洗 > 基础主数据清洗"
deliverable: "基础主数据清洗结果集(含物料、供应商、客户三类)"
form: "数据文件 + 清洗规则执行报告"
acceptance_criteria:
"覆盖合同约定的 3 类主数据,总记录数不少于 12 万条"
"字段完整率不低于 99.5%,关键字段去重后重复率低于 0.1%"
"清洗规则执行报告经客户数据负责人签字确认"
"清洗后数据通过系统预校验,报错记录少于 200 条"
estimate:
hours: 160
basis: "同类项目类比(制造业客户 3 个样本均值)+ 本次数据量上浮 20%"
dependency:
"客户方提供原始数据快照(第 3 周前)"
"客户方确认主数据字段清单(第 4 周前)"
role: "数据实施顾问(主)、业务分析师(辅)"
risk_note: "原始数据存在多系统来源,字段口径不一致风险高"
这份模板里我特意加了 risk_note 字段。它不是必填项,但对高风险工作包建议补上,因为它是滚动式分解的判断依据,带风险标记的工作包,下一轮细化时优先展开。
五、一个真实案例:2000 人天项目的 WBS 重构与工具承载
前面讲的都是原则,这一节我拿一个完整案例走一遍,包括重构前后的数据变化和工具层面的落地方式。
1. 项目背景与重构触发点
这是一个面向大型制造集团的供应链管理系统实施项目,合同工期 10 个月,预算 2100 人天,实施团队规模峰值 24 人,客户方参与人员约 60 人,涉及 4 个事业部、11 个工厂。项目在第 5 个月时进入预警状态,进度偏差 -18%,已投入人天超出计划 21%。
触发重构的直接事件是一次联调测试失败。测试团队发现,客户方要求的”多工厂库存调拨”场景在方案设计里只考虑了同法人主体的情况,跨法人主体的调拨涉及内部交易结算,需要额外的凭证规则和税务处理。这项工作量在原 WBS 里根本没有对应的工作包。
2. 重构前的 WBS 状态
原 WBS 一共 63 行,分三层。第一层是”需求与设计””系统建设””数据迁移””测试与上线””培训与推广”五个模块。第二层按功能域展开,比如”系统建设”下面是”采购管理””库存管理””销售管理””财务对接”。第三层就是具体工作,但大量写法是”完成采购模块配置””进行库存模块测试”这类活动描述。
问题集中在三个地方。一是跨模块的公共工作没有归属,比如权限矩阵设计、集成测试环境搭建、上线演练,这些工作在结构里找不到位置,只能挂在某个模块下,导致该模块工作量虚高。二是高风险区域拆得不够,多法人主体、多币种、多计量单位这些复杂场景都被”系统建设”一个大包盖住了。三是没有验收标准,63 行里只有 7 行写了具体的交付物形态。
3. 重构动作与时间投入
重构由项目经理、两名资深实施顾问和一名客户方业务负责人共同完成,前后花了 5 个工作日,其中 2 天集中工作坊,3 天分散细化。具体动作包括:
- 按 100% 原则重画第一层,把”项目管理”和”环境与集成”两个原本缺失的公共模块补上,第一层从 5 个变成 7 个
- 对涉及多法人、跨工厂、外币结算的分支,强制拆到第五层,共新增 38 个工作包
- 为每一个叶子工作包补写验收标准,平均每个工作包 3.2 条
- 重新估算全部工作包,采用三点估算(乐观、最可能、悲观),取加权值
- 识别出 14 个依赖客户方输入的工作包,逐一与客户方确认输入时点和责任人

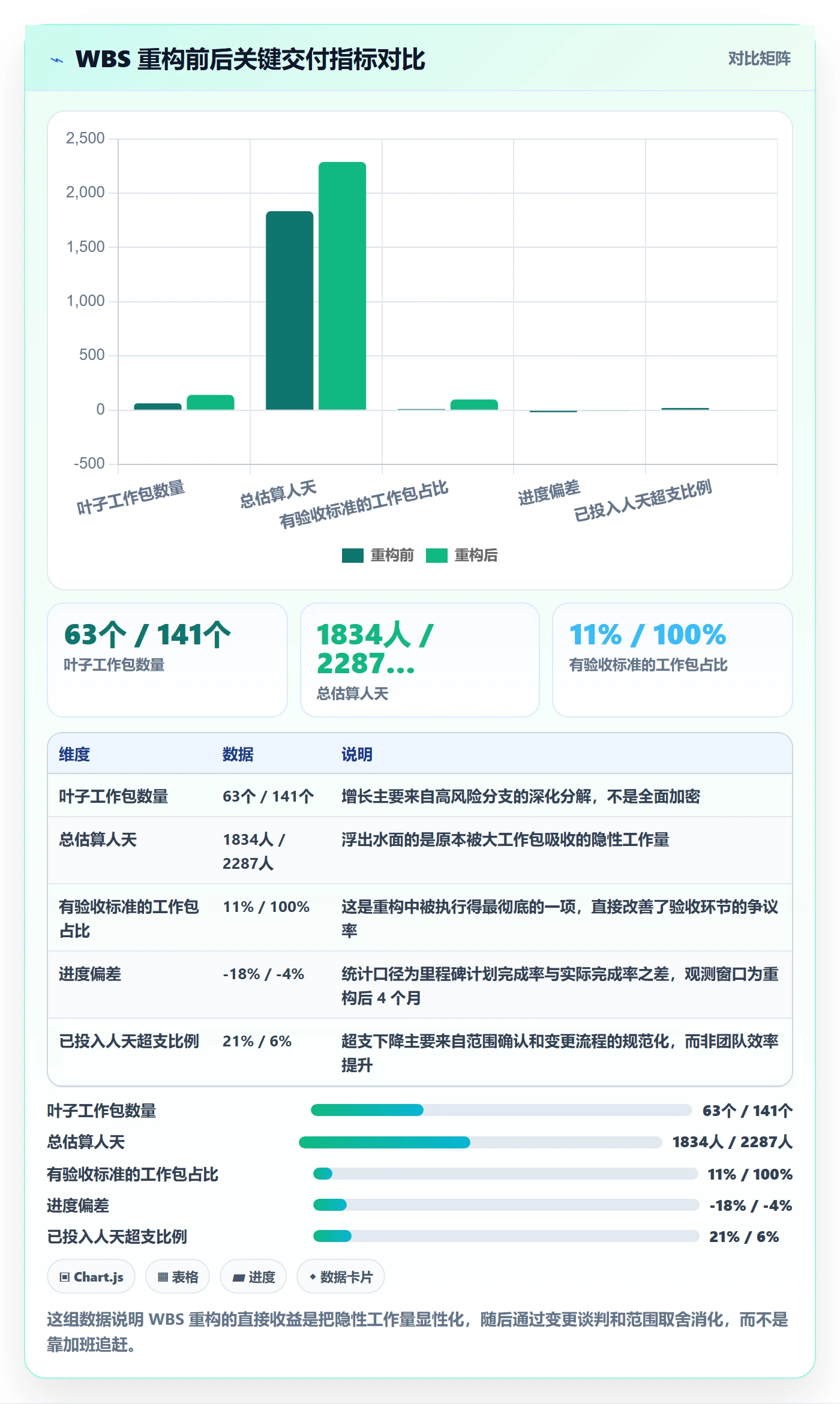

重构后 WBS 叶子节点从 63 个增加到 141 个,总估算人天从 1834 调整到 2287。这个数字变化本身就是重构的最大价值,它让原本隐藏的 453 人天浮到了水面上。项目随后启动了正式的变更谈判,客户方接受了其中 320 人天的范围确认,剩余 133 人天通过缩减部分非核心功能消化。
4. 工具承载:WBS 如何在中大型组织中落地
WBS 做得再细,如果只存在于 Excel 里,滚动式分解和变更追溯都会很快失控。63 行到 141 行的变化,在表格里还能勉强管,一旦组织同时推进十几个项目,Excel 就会成为灾难源头。
这个项目在第 6 个月做了一次工具层面的调整。团队原本用的是自研的表格加文档管理方式,后来迁移到 PingCode 承载工作项层级。选择它的原因有几条比较实在:一是 PingCode 支持多层工作项结构,能直接把 WBS 的层级映射成系统里的父子关系,不需要手工维护编号对应表;二是它能承载自定义字段,正好把 WBS 字典里的验收标准、估算依据、前置依赖都挂到工作项上;三是这个客户属于制造业集团,对数据落地位置有明确要求,PingCode 支持私有化部署,通过了客户的合规评审。
迁移过程本身也值得一提。团队之前在 Jira 上有两年多的历史数据,包括旧项目的需求和工作项。PingCode 提供了 Jira 平滑迁移的能力,字段映射和附件迁移基本自动化,团队用了一个周末完成了数据搬家,没有中断在跑的项目。对于考虑国产化替代的中大型组织,这条路径的实操摩擦比我预想的要小。
需要说明的是,工具解决的是承载和追溯问题,不解决拆解质量问题。我见过一些团队上了工具之后,把原来 Excel 里那套粗颗粒的写法原样搬进系统,只是多了几个字段和几个看板,范围问题一个没少。工具是放大器,它放大的是你已经有的方法。


5. 阶段性结果与遗留问题
重构后 4 个月,项目进度偏差从 -18% 收窄到 -4%,人天超支从 21% 降到 6%,最终在第 11 个月完成上线,比原计划晚 1 个月。这个结果谈不上漂亮,但相比重构前预测的 3 到 4 个月延期,已经挽回了大部分损失。
遗留问题也有两个。一是重构消耗了 5 个工作日,其中客户方业务负责人投入约 2.5 天,客户方对这次投入的必要性有过质疑,需要项目经理反复解释。二是 141 个工作包的管理复杂度上升,两名新加入的顾问花了约一周才熟悉结构。这两项成本在立项时就应该被预判,而不是在重构发生后才被动解释。
六、不同规模团队的行动建议
同样的方法论,放到 10 人团队和 200 人组织里,执行方式必须换挡。下面按团队规模给出具体建议,你可以直接对照自己所在的位置。
1. 10 人以下的小型实施团队
这个阶段不建议追求完整的 WBS 字典体系,成本高于收益。我的建议是抓住两件事:一是把 WBS 拆到工作包级别并逐一写明验收标准,哪怕只有一页纸;二是在项目启动会上和客户方逐条过一遍工作包,当场确认理解一致。
工具层面,用表格加版本号管理完全可以支撑。关键动作是每次变更都要在文档里留痕,注明变更日期、提出人、影响的工作包编号。这个阶段的 WBS 主要功能是防扯皮,不是做精细化管理。
2. 50 到 200 人的交付型组织
这个规模开始出现多项目并行、人员复用、客户标准不一致的问题,WBS 必须标准化。建议做三件事:一是建立分层模板库,按行业和项目类型准备第一、二层的标准结构,项目经理在此基础上细化;二是强制使用统一编号规则,让跨项目的资源调配和进度对比成为可能;三是把 WBS 字典的六个字段纳入项目启动评审的必检项。
工具在这个阶段是刚需。推荐的选型方向是支持多层工作项、自定义字段、变更历史和基线对比的项目管理平台。国内面向中大型企业的方案中,PingCode 在多层级工作项和私有化部署上比较贴合实施型组织的需求,尤其是需要把 WBS 结构、验收标准、前置依赖统一挂载到工作项上的场景。选型时建议重点验证三件事:层级深度是否够用、字段是否支持自定义校验、历史版本是否能对比查看。如果组织正在从 Jira 迁移,还要额外验证字段映射的完整性和附件迁移的可靠性。
3. 200 人以上、多项目并行的组织
这个阶段的核心矛盾从”单个项目拆得准不准”转向”跨项目的范围口径是否一致”。建议设立一个交付方法小组,负责维护 WBS 模板库、估算基准数据、验收标准范例,并定期抽查在跑项目的 WBS 质量。
同时要建立估算校准机制:每季度抽取已完成项目,对比估算人天与实际人天,把偏差数据回灌到模板和基准库里。我在一个 400 人规模的交付组织中见过这套机制运行三年后,中等复杂度项目的估算偏差从 ±35% 收窄到 ±12%,这是单纯靠项目经理个人经验无法达到的精度。
4. 强合规与私有化场景
金融、能源、军工、大型制造集团的项目通常要求数据不出内网、审计可追溯、权限可细分。这类场景下 WBS 的管理方式有两个额外要求:一是所有变更必须留完整审计轨迹,包括谁在什么时间修改了哪个工作包的哪一条验收标准;二是工作包的可见范围要按角色细分,客户方不同部门只能看到与自己相关的工作包。
这类需求基本排除了纯 SaaS 工具,选型时要重点确认私有化部署能力、审计日志的颗粒度、以及权限模型是否支持按工作项层级授权。在这方面,支持私有化部署的国产项目管理平台是相对稳妥的路径。

七、必须做的取舍:四个绕不开的矛盾
WBS 管理没有”全都要”的选项,每个决策都在换取某样东西、放弃另一样东西。下面这四组取舍,我在不同项目里都做过明确站队。
1. 拆解深度与编制效率:我倾向在风险上多花时间

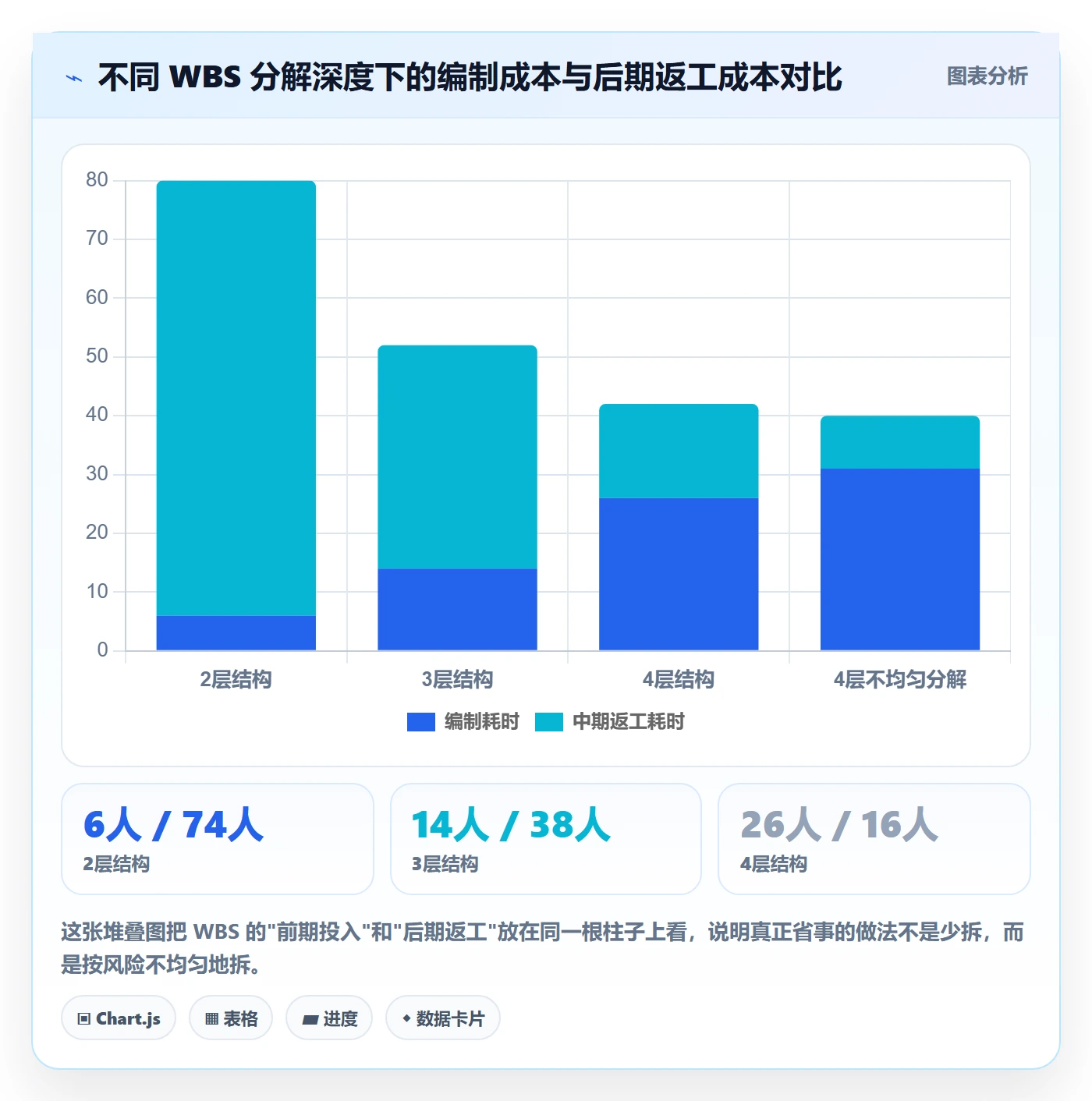

拆得越细,前期投入越大,但后期返工越少。前面那张堆叠图已经说明了这一点。我的取舍标准很简单:把预算花在不确定性最高的分支上,成熟模块保持粗粒度。
具体做法是给每个第二层节点打一个不确定性评分(1 到 5 分),4 分以上的强制拆到第四层或更深,2 分以下的允许停在第三层。这个规则让编制时间集中在真正需要的地方,整体编制耗时通常只增加 15% 到 20%,但返工率能降一半以上。
2. 标准化与灵活性:模板是起点,不是终点
标准化能提升效率、便于跨项目比较,但过度标准化会扼杀对客户特殊性的响应。我的取舍是:第一层和第二层强制使用模板,第三层及以下由项目经理自由发挥。
这样的好处是跨项目的宏观口径统一,进度对比、资源调配、报表汇总都能跑通;同时不限制项目经理根据客户特点调整细节。我见过一些组织要求到第四层都必须用模板,结果是项目经理为了合规而拼凑结构,WBS 反而失真。
3. 工具投入与流程成本:先跑通流程,再上图
我反对在 WBS 方法还没跑通的时候就上线重型工具。工具的价值在于承载和追溯,如果结构本身拆得不对,工具只会把错误固化得更快。
我的建议顺序是:先用表格跑两到三个项目,把模板、验收标准写法、变更流程磨合顺,再选型上工具。这个顺序通常把工具实施周期从 3 个月压缩到 3 周,因为需求已经非常清楚,不需要在选型阶段反复试错。工具上线后,第一件事是把模板导入并设置字段校验,让流程要求通过系统强制而非靠人自觉。
4. 客户参与度与交付速度:前期多花一周,后期少吵一个月
让客户深度参与 WBS 定义,会拉长项目启动期,有时客户方也不愿意投入。但我的经验是这笔账非常划算。前面那个 2000 人天的项目,客户方业务负责人投入了 2.5 天参与重构,换来的是后续 320 人天的范围确认和一次成功的变更谈判。
取舍的关键在于参与方式。我不建议让客户逐条评审 141 个工作包,那太耗人。我的做法是按业务域分组,让客户方对应负责人只评审自己域内的工作包和验收标准,每组控制在 20 到 30 个之内,一次会议 2 小时。这样客户的实际投入可控,覆盖的却是最关键的验收边界。

八、下一步:从今天开始能做的三件事
如果你读到这里,说明你对 WBS 的价值已经有判断了。接下来最关键的不是买工具、不是写制度,而是把一个最小的动作落到当前正在跑的项目上。
第一件事,今天就把你手上项目的 WBS 打开,逐行检查叶子节点里有没有动词。凡是写着”进行””开展””完成””推动”的,全部改写成名词性的可交付物。这一步大约需要 1 到 2 小时,但它能立刻让你看清有多少工作量其实是悬空的。
第二件事,挑出 5 个你认为最容易扯皮的工作包,给它们补写验收标准。标准要包含验收人角色、验收材料、判定条件三要素。写完之后找客户方对应负责人确认一遍,你会发现有些”共识”其实从来没有真正达成过。
第三件事,在下一个项目的启动会上,增加一个 30 分钟的 WBS 对齐环节。不需要复杂流程,就是把第一层和第二层的交付物、以及高风险分支的验收标准过一遍,当场记录分歧点。这一个环节的成本很低,但它把范围争议从项目中期前移到了启动期,而启动期解决争议的成本,通常是中期的十分之一。
回到我开头提到的那个 41 行 WBS 的项目。如果当时有人在做完需求调研后花两个小时检查工作包的写法,那 62 个人天的争议、那次项目总监层面的道歉会、以及后续三个月的信任修复,可能都不会发生。WBS 从来不是什么高深的方法论,它只是要求我们把”交付什么”这件事,从一开始就说清楚。而范围管理的全部秘密,恰恰就在于这个”一开始”。
常见问题解答(FAQ)
文章包含AI辅助创作:WBS管理指南:实施团队如何做好项目范围,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320054
读者评论
数据迁移那个案例太真实了,我做过三个ERP项目,几乎每次扯皮最后都回到同一个问题:这个工作包到底谁验收、按什么标准验收。文中说验收标准缺失占根因34%,我觉得实际可能更高。不过那个9%对47%的争议概率对比,样本才23个,直接搬到别的行业还是要谨慎。
想请教一下,如果客户方项目组本身就是多头管理,信息部门和业务部门对同一个工作包的验收标准理解不一致,这种情况下WBS的签字确认应该找谁?文中建议窄到有权限的人能看懂,但实操里经常是没人愿意第一个签字,怕担责。
售前SOW到交付WBS之间无人负责这段说到点子上了。我们公司现在就是售前写完方案就走,交付团队拿到合同才开始拆,中间那些'支持定制''按需扩展'的模糊表述全靠实施顾问自己理解,等项目中期发现工作量对不上,已经没法回头找客户谈了。
