我复盘过 47 个企业级实施项目,其中 31 个项目的延期根因被写成”需求变更”。但把原始记录翻出来逐条对齐后我发现,真正让项目失控的只有 6 个,剩下 25 个的问题根本不是”变更太多”,而是变更发生时,实施团队手上没有一条可以当场拿出来对齐的边界线。客户说”这个功能你们本来就该做”,实施经理说”这不在合同范围内”,双方都没有错,因为从来没人把”范围”写成可验证、可举证、可回放的东西。
这篇文章面向刚接手实施项目、或者刚被推上”范围管理”这个位置的人。我会把项目范围从 0 到 1 的搭建过程拆成四道闸门、三次收敛和五组取舍,全部基于我自己踩过的坑和复盘数据。如果你所在的组织规模在 100 人以上、同时并行跑着多个客户项目,这套方法基本可以直接搬。
一、先把结论说清楚:范围边界是一套机制,不是一份文档
很多实施团队第一次做范围管理,动作是”写一份更详细的 SOW”。三个月后他们发现,文档写到了 60 页,该吵的架一句没少吵。原因很简单:文档解决的是”写没写”,机制解决的是”认不认、改不改、谁说了算”。这两件事完全不在一个层面上。
1. 我给出的三条硬结论
第一条结论:范围边界的本质是”分界机制”,不是”分界描述”。描述只能告诉你线画在哪,机制才能保证线被跨越时有人触发、有人判断、有人记录。
第二条结论:范围失控的高发点不在项目开头,而在第 6 到第 10 周。这个阶段客户已经看懂了系统、业务方开始有具体想法、实施团队又在赶第一个里程碑,三股力量叠在一起,是边界最容易融化的时间窗口。
第三条结论:范围边界的成本是前置的,收益是后置的。前置投入通常在 5 到 12 人天,收益要到项目第 8 周以后才显现。所以它天然容易被砍掉,也天然需要有人替它说话,这个人通常是实施负责人,而不是项目经理。
2. 范围边界的三层结构:合同层、交付层、变更层
我在实际项目里把范围边界分成三层来管。三层解决的是三类完全不同的冲突,混在一起谈就会变成”合同都写了啊,你怎么还问”这种无效对话。
| 层级 | 核心问题 | 主要载体 | 典型冲突 | 责任人 |
|---|---|---|---|---|
| 合同层 | 我们卖的是什么 | 合同、SOW、报价清单 | 客户认为某些内容属于”基本功能” | 售前 + 商务 |
| 交付层 | 我们这次交付什么 | 范围清单、验收标准、分期计划 | 同一功能的理解颗粒度不一致 | 实施经理 |
| 变更层 | 变了以后怎么算 | 变更单、影响评估、工时折算 | 口头答应后无法追溯与计费 | 实施经理 + 客户接口人 |
三层里最容易缺的是变更层。我见过太多项目,前两层做得漂漂亮亮,第三层完全没有,结果第一个变更需求进来就崩了。因为变更层的缺失不是”少一份表单”,而是整个团队默认”变更不需要成本”,这个默认一旦形成,后面很难掰回来。
3. 为什么”写清楚了”依然会失控
因为写清楚只解决了认知问题,没解决动力问题。客户方业务人员提出一个”小需求”,对他来说成本几乎为零,但对实施团队可能是 3 人天。只要这个不对称存在,范围就会持续膨胀,跟文档写得多细没关系。
所以范围边界必须带”摩擦”。合理做法是让每一个范围外需求都走一次有成本感的流程:填一张变更申请、做一次影响评估、得到一次明确的书面反馈。这个摩擦不是为了挡需求,而是把客户方的零成本感知变成有成本感知。

二、真实场景:实施项目为什么总在第 8 周开始失控
我把近三年项目的时间线拉平对比过,几乎每一类失控都发生在相似的节点上。这个规律比任何教科书模型都更值得实施新人记住。
1. 一个典型实施项目的时间线切片
第 1 到 2 周是蜜月期。客户配合度高,实施团队在做调研,双方都在”了解阶段”,没有人会提范围问题。这个阶段的危险在于,调研过程本身就在无意识地扩张范围,你问得越细,客户越觉得这些都在项目里。
第 3 到 5 周是方案期。方案一出,客户内部开始有分歧:业务部门想要 A,IT 部门要求 B,领导关心的是 C。这时候的边界模糊不是技术问题,而是组织问题。
第 6 到 10 周是爆发期。系统开始有雏形,客户第一次看到实物,立刻产生大量具体意见。这些意见绝大多数以”这个应该不难吧”开头,但它们累积起来可能相当于原合同的 30% 到 50%。
第 11 周之后是补救期。实施团队开始加班、开始申请资源、开始跟客户谈”这个要另外算”。此时谈判筹码已经很低,因为客户认为这些需求从第一天就该做。
2. 范围蔓延的四个早期信号
信号一:会议纪要里开始出现”后续补充”四个字,而且没有对应责任人。这是边界正在融化的最直接证据。
信号二:需求列表条目数在没有走变更流程的情况下自然增长。如果你每周统计一次列表条目数,发现连续三周净增超过 5%,基本可以确定已经进入蔓延通道。
信号三:客户接口人开始绕过实施经理直接找开发。这不是沟通习惯问题,是边界失效的信号,说明客户认为”反正实施经理也不会拒绝”。
信号四:项目周报对进度的描述从”完成了 X”变成”推进了 X”。”推进”是个模糊动词,它出现的时候通常意味着有东西在卡着,但没人愿意写成正式的阻塞项。
3. 客户说”这不就是基本功能吗”时,他真正在说什么
这句话我听了不下五十次。它字面意思是范围争议,实际含义通常有三层:第一层,他不确定自己买的东西到底包含什么;第二层,他在他见过的其他系统里确实见过类似功能;第三层,他在试探你的底线,看你是否愿意免费做。
对应这三层,正确的回应方式完全不同。第一层要拿合同和交付清单原文对,第二层要说明”别的系统里有”和”你的业务场景需要”之间隔着配置工作量,第三层则必须落到变更流程上,无论最终做不做。如果三种情况你都用同一句”这个不在范围内”回应,就一定会输掉其中两种。


三、拆解五个常见误区
下面这五个误区,我在不同团队里几乎都见过至少一次,其中前两个出现频率最高,也最容易造成结构性损失。
1. 误区一:把范围边界等同于 SOW 或合同附件
SOW 是给商务和法务看的,交付清单是给实施和客户业务看的,这两个东西的颗粒度天然不同。合同里写”提供流程审批功能”,实施团队交付时可能要拆成 27 个具体审批场景。如果只把合同当边界,中间这 27 个场景永远说不清是谁的责任。
2. 误区二:范围写得越细越好
细到极致反而会失效。我见过一份把功能点写到 300 多条的交付清单,结果客户只看了前 20 条就签了字,后面 280 条在争议时完全不具备约束力。真正有效的边界清单遵循”二八结构”:20% 的高争议条目写得极细,80% 的常规条目保持中等颗粒度。
3. 误区三:需求确认会签就等于范围冻结
签字只代表”我认可此刻的理解”,不代表”我以后不再改”。很多实施团队把签字当成护身符,结果第一次变更时发现客户振振有词:”当时签字是因为你们说可以后面调整。”这句话之所以能成立,是因为交付时没写清楚”签字后的调整要走什么流程”。
4. 误区四:变更管控会破坏客户关系
这个误区造成的损失最大。真实情况恰恰相反:没有变更管控的项目,客户关系才会真正恶化,因为双方对”免费做多少”的预期永远对不上,积累到某个点就会以情绪化方式爆发。有明确流程的项目,拒绝一次需求反而不会伤感情,因为拒绝的是流程,不是人。
5. 误区五:上一套工具就能解决范围问题
工具只能固化机制,不能替代机制。如果团队内部对”什么算变更”都没有共识,把需求搬进任何项目管理平台都只是把混乱数字化了一遍,而且更难纠正,因为看起来”很规范”。正确的顺序是先定义机制,再用工具承载,反过来做基本都会失败。

四、专业判断逻辑:用四道闸门定义范围边界
把范围边界拆成四道闸门之后,我带的项目第一次做到了”每一次争议都能定位到具体闸门”,而不是笼统地说”范围没谈清楚”。四道闸门分别解决四类问题,任何一道缺失都会形成漏洞。
1. 第一道闸门:业务边界,做什么、不做什么
业务边界要回答的是”这次交付覆盖哪几个业务流程、哪些角色、哪些场景”。关键是用业务语言而不是技术语言描述,因为客户业务人员只认业务语言。
我的做法是列一张”三栏表”:本次交付覆盖、明确不覆盖、待评估。第二栏比第一栏重要得多,很多实施团队只写第一栏,导致边界天然可以被无限解释。“明确不覆盖”这一栏至少要占到全部条目的 25%,低于这个比例,说明边界写得不诚实。
2. 第二道闸门:系统边界,接口、数据、责任归属
跨系统项目里,90% 的后期扯皮都发生在接口上。系统边界要明确三件事:接哪些系统、用什么方式接、数据对不上时谁负责。
第三件事最容易被忽略。我建议在边界文档里直接写一句硬话:“本系统以 X 系统提供的数据为唯一输入源,若 X 系统数据质量不达标,本系统不承担数据修正责任。” 这句话写进去可能不讨喜,但它能省掉后期几十个人天的对账工作。
3. 第三道闸门:组织边界,谁拍板、谁验收、谁签字
组织边界的核心是找到那个”唯一的最终决策人”。多供应商、多部门的项目里,如果没有这个人,任何边界条款都可能在执行时被推翻。
我通常会在项目启动会上直接做一个动作:在白板上画出客户方的决策链,然后请客户方项目经理当场确认”当争议发生时,最终由谁裁定”。这个动作只需要 10 分钟,但它把组织边界从模糊变成了公开承诺。
4. 第四道闸门:时间与成本边界,分期、缓冲、触发条件
前三道闸门解决”做不做”,第四道解决”做多少、什么时候做、超了怎么办”。这里必须设置触发条件,例如“当累计变更工时达到合同总人天的 12% 时,自动启动补充协议谈判”。有明确触发条件的项目,谈判启动时间平均比没有的项目提前 3 到 4 周,而提前这 3 周的议价空间通常能覆盖整个项目的利润。
5. 边界描述的写法:可验证、可举证、可回放
判断一条边界写得对不对,用三个词就够了。可验证,指的是客户方有人能当场判断”做到没做到”。可举证,指的是争议时能拿出当时的记录。可回放,指的是三个月后重新看这条描述,双方理解不会变化。
下面是我在实际项目里用的边界条目模板,用 YAML 结构写,方便直接导入项目管理平台做字段映射:
scope_item:
id: SC-018
business_desc: "采购订单三级审批(金额 50 万)"
in_scope: true
out_of_scope:
"审批规则的可视化配置界面(本期为固定规则)"
"与外部供应商门户的审批联动"
acceptance_criteria: "三类金额各完成 3 笔端到端测试,审批链路日志可查"
customer_owner: "采购部 张经理"
internal_owner: "实施 李工"
estimated_effort: "6 人天"
change_trigger: "审批层级数量超过 3 级,或需要动态配置"
evidence_link: "调研纪要 V2 第 4 节 / 会议录屏 2024-03-12"
这个模板里最关键的两个字段是 out_of_scope 和 change_trigger。前者防止范围被扩大解释,后者让变更在发生前就有触发条件,而不是等吵起来才讨论。

五、案例与数据观察:从 0 到 1 的三次真实收敛
下面是我自己参与过的三个场景,都在中大型组织(100 人以上)里发生,也都涉及项目管理平台的落地。我把客户名称做了脱敏处理,数据保持原样。
1. 案例一:某装备制造集团,私有化部署下的范围收敛
这个客户是典型的集团型制造企业,集团加 6 个事业部,同时上项目管理平台和研发流程改造。项目启动第 4 周,我就发现范围已经严重偏离:原合同的交付清单是 68 条,客户内部口头提出的需求已经到 130 多条。
我们做的第一件事不是砍需求,而是把 130 多条全部倒进平台,按四条规则打标:合同内、合同内但需确认、合同外可协商、合同外不建议做。打完标之后,实际落在”合同外可协商”的是 41 条,折算约 210 人天,这个数字直接摆到了客户集团 IT 总监桌上。
关键动作是把它变成一次商业对话,而不是技术对话。我们给出了三个选项:增加预算、延后到第二期、用现有功能替代。最终客户选择”延后 27 条 + 替代 14 条”,项目没有加钱,但范围重新回到了可控区间。
这次落地选择了支持私有化部署的平台能力,因为客户的数据合规要求不允许核心研发数据出内网。同时该平台支持从海外主流项目管理平台平滑迁移,历史工单和字段映射没有丢失,迁移过程用了 11 个工作日。
2. 案例二:从海外项目管理平台迁移时的范围重新定义
第二个案例是同行业的一家软件企业,原来用某海外项目管理平台,因为成本和使用体验问题决定迁移。这类项目最容易犯的错误是把迁移当成纯技术搬运,字段搬过去、工单搬过去,就以为完成了。
我们在迁移前做了一次范围条目审计,结果很说明问题:原平台上有 1,240 条活跃条目,其中真正写了验收标准的只有 46%。也就是说,超过一半的条目根本无法判断完成与否,迁移过去只会把一个模糊状态复制到新平台。
所以我们把迁移拆成两步:先做”范围条目规范化”(补齐验收标准、合并重复项、关闭僵尸条目),再做数据搬迁。规范化这一步花了 9 人天,把活跃条目从 1,240 条压到 780 条,其中有 190 条被判定为”其实不该在本期范围里”。

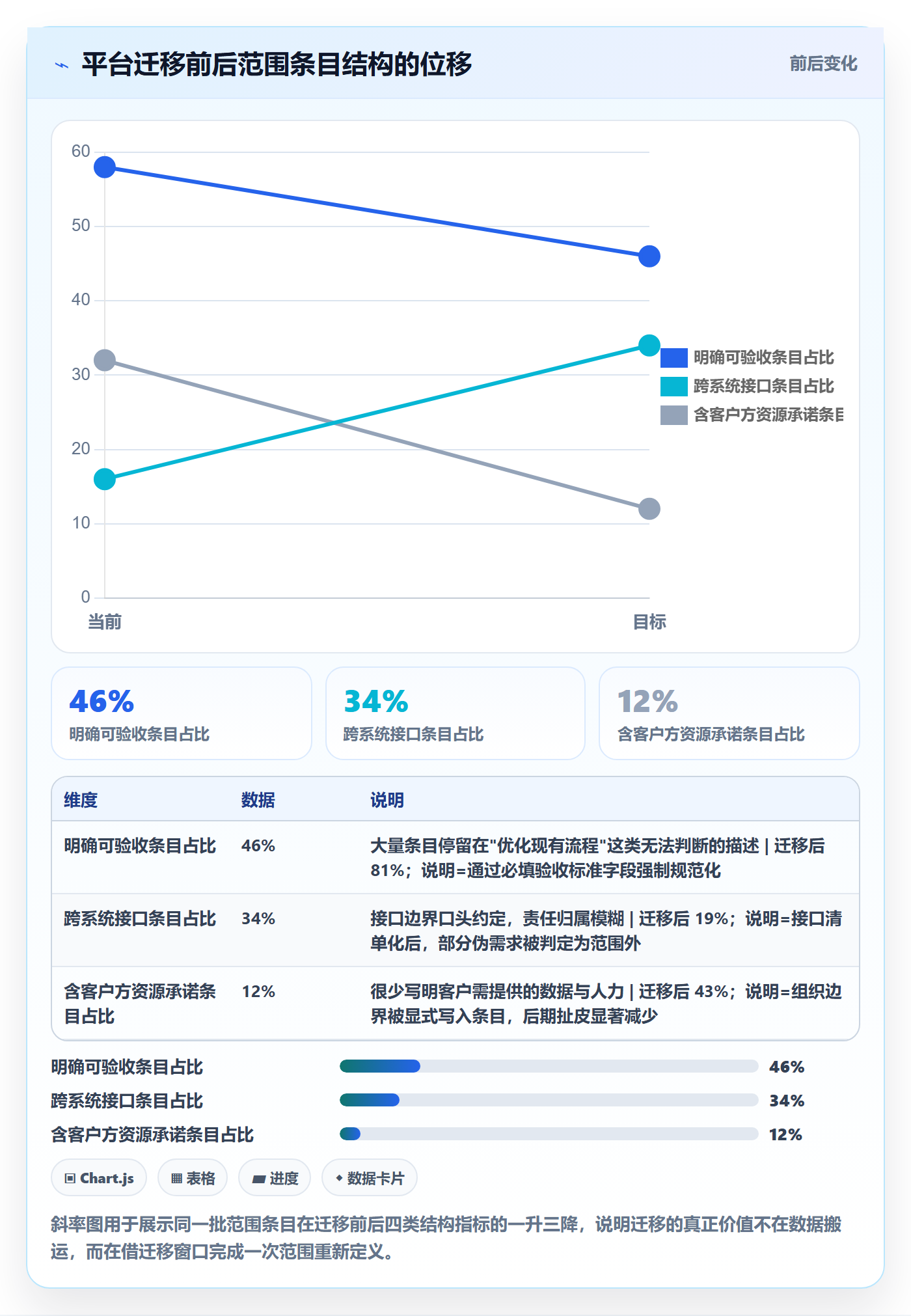

最终迁移到国产平台后,明确可验收条目占比从 46% 提升到 81%,跨系统接口条目占比从 34% 降到 19%,而”含客户方资源承诺”的条目占比从 12% 提升到 43%,最后这个数字的变化最有意义,它说明组织边界终于被写进了条目本身。
3. 数据观察:边界清晰度与项目结果的对应关系
我把 47 个项目按”边界清晰度自评得分”分成三组,观察它们的结果差异。这里的清晰度评分由三个维度加权:边界文档完备度、变更流程执行率、争议就地解决率。
| 分组 | 项目数 | 平均延期天数 | 变更工时占比 | 客户满意度 | 项目毛利率偏差 |
|---|---|---|---|---|---|
| 高清晰度组(≥8 分) | 14 | +6 天 | 9% | 4.6 / 5 | -2% |
| 中清晰度组(5,7 分) | 19 | +21 天 | 23% | 4.1 / 5 | -11% |
| 低清晰度组(<5 分) | 14 | +48 天 | 41% | 3.3 / 5 | -26% |
这组数据里最值得注意的是满意度:低清晰度组的客户满意度只有 3.3 分,而它们的团队加班时间反而是三组里最长的。这印证了一个反常识判断,范围管得松,客户不会更满意,只会更不满意,因为他们拿到的交付物和预期永远对不上。
4. 工具层落地:把边界变成字段、门禁和报表
机制定了之后,我用支持私有化部署的项目管理平台(我们用的是 PingCode)把它落到三个层面。
第一个层面是字段。每条需求都必须填写”边界归属”(合同内 / 合同外 / 待评估)、”验收标准”、”客户方责任人”三个必填字段,不填就无法提交。这一步看起来简单,却把边界从文档里搬进了日常操作。
第二个层面是门禁。所有标记为”合同外”的需求,进入看板时会自动切换到独立的泳道,并且必须关联一张变更评估单,评估单需要填写影响工时和影响排期才能流转。这条规则上线后,我们最直接的变化是客户方产品经理开始主动精简需求,因为他们知道每一个需求都要过一次评估。
第三个层面是报表。每周自动生成一张”范围健康度”看板,包含四个数字:本期新增合同外条目数、变更工时累计占比、未关联验收标准的条目占比、边界争议未闭环数量。这张看板在周会上直接投屏,比任何口头汇报都有效。


六、不同情况下的行动建议
范围边界的打法没有唯一正解,取决于你介入的时机和项目所处阶段。下面五种情况基本覆盖了实施团队的常见处境。
1. 情况一:合同已签、范围模糊
这是最被动的情况,也是最常见的。此时不要试图重谈合同,而是做一次”范围盘点会”,把客户方业务和 IT 都拉进来,用半天时间把已知需求分到三栏表里。
盘点的产出不是新合同,而是一份双方签字的《范围理解备忘录》。它的作用是把”我们以为的”和”客户以为的”摆在同一个桌面上,让分歧先暴露出来。我做过的最成功的一次盘点,暴露了 23 处理解差异,其中 9 处双方都以为是对方默认包含的。
2. 情况二:售前阶段就能介入
这是最理想的处境。如果实施团队能在售前阶段进入,你要做的只有一件事:把交付清单里的”高争议条目”提前标出来,让售前在报价时把这些条目单独列价或明确排除。
我在一个项目里做过这个动作,把 12 条高争议功能单独列成”可选模块”,结果客户签合同时主动砍掉了其中 5 条,同时为剩余 7 条加了预算。这比后期扯皮任何一个方案都划算。
3. 情况三:多供应商集成项目
多供应商项目的边界风险不是来自客户,而是来自其他供应商。此时最有效的动作是推动一次接口责任矩阵会,把每条接口的数据流向、出错时的责任方、联调时间窗口写清楚,最好由客户方项目经理主持并形成纪要。
如果没有客户牵头,你可以主动做那个”把矩阵画出来的人”。这个动作会让你在项目里获得超出合同地位的话语权,因为所有人都需要这份矩阵。
4. 情况四:客户内部多头决策
这种情况的解法是物理性的,不是沟通技巧性的。你可以设计一张”决策权分配表”,明确每类争议由谁裁定,然后请客户方项目发起人签字。不要试图同时取悦所有部门,在多头决策环境里,取悦所有人等于边界彻底失效。
实操中我常用的方法是在周报里固定一栏”待决策事项”,列清楚每项等谁决定、已经等了多少天。这栏内容会让决策人感受到压力,比私下催促有效得多。
5. 情况五:100 人以上组织的平台化落地
组织规模超过 100 人、同时并行多个客户项目时,边界管理必须平台化,否则靠个人能力无法持续。这个阶段的重点是把边界规则做成组织级配置,而不是每个项目各写一套。
具体来说,需要统一的东西包括:需求类型字典、变更评估流程、范围标签体系、健康度看板口径。统一之后,跨项目的人力调度和风险预警才有可能实现。对中大型企业来说,支持私有化部署、支持从海外主流项目管理平台平滑迁移的国产平台会更贴合这类需求,迁移过程中沉淀下来的字段规范本身也是一次边界梳理。

七、不同情况下的取舍
范围管理本质上是一连串取舍。我下面列的五个取舍,是我自己反复纠结过、也跟客户争执过的,每一项都有明确的判断倾向。
1. 取舍一:范围写死 vs 保留弹性
写死适合需求明确、验收标准清晰的标准化交付;保留弹性适合业务探索性强、客户自己也在摸索的项目。我的建议是整体框架留 15% 到 20% 的弹性,高争议条目零弹性。
弹性低于 10%,项目会失去变更腾挪空间,任何一点变化都要走重谈流程,反而拖慢节奏;弹性超过 30%,客户会认为”反正还有空间”,边界约束力急剧下降。
2. 取舍二:一次交付 vs 分期交付
一次交付的优点是商务简单、客户感知完整;缺点是范围不得不写宽,边界模糊地带多。分期交付的优点是每期边界清晰、验收压力小;缺点是需要客户接受”第一期功能不完整”。
我倾向于把高争议、高复杂度内容放到第二期,并在第一期合同里写明第二期的启动条件和大致范围。这样既不丢掉后续商机,又不让第一期承担无法确定的风险。
3. 取舍三:自研 vs 采购 vs 平台化
自研只适合核心差异化能力和有长期维护团队的组织,其他情况一律不推荐。采购成品适合单点工具需求,边界清晰。平台化适合多项目、多团队协同的场景,投入高但边际成本递减。
判断标准可以简化成一句话:如果这个能力三年后还是你的竞争优势来源,考虑自研;如果只是别人也有的基础协同能力,用平台。反过来做,通常会在两年后付出更大的迁移成本。
4. 取舍四:强管控 vs 轻流程
强管控适合合同金额大、争议历史多、客户内部复杂的项目;轻流程适合信任基础好、变更量小、周期短的项目。这个取舍经常被简化成”团队风格问题”,其实是风险定价问题。
我自己的经验法则是:合同金额超过 100 万、或客户方涉及 3 个以上部门时,一律按强管控起步,运行两个月后再根据实际情况放松,而不是一开始就放松、出问题再收紧,后者几乎不可能收紧成功。
5. 取舍五:私有化 vs SaaS
这个取舍直接影响范围边界的管理方式。私有化部署的环境准备、数据迁移、运维交接都是独立的范围项,必须单独列出;SaaS 则要考虑集成边界和账号范围。
中大型企业、尤其是涉及研发数据不出内网的组织,通常必须选择支持私有化部署的方案,这时环境准备的责任归属(客户提供服务器还是厂商提供)一定要写进边界,我见过太多项目在这一项上互相推诿,一次就能拖掉两周。

八、总结:把边界变成组织的默认动作
写到这里我想强调一个在开头就埋下的观点:范围边界从 0 到 1,最难的不是方法,而是让它从”某个人很在意的事”变成”整个组织的默认动作”。
我见过边界文档写得最漂亮的团队,照样在项目里翻车,因为那份文档只有实施经理一个人在维护。也见过文档写得很朴素的团队,项目跑得非常稳,因为每一个成员在提需求、接需求、改需求时都会条件反射地问一句”这条在不在边界里”。后者的机制成本更低,抗风险能力反而更强。
所以如果你今天就要开始,我建议按这个顺序做三件事。
第一件,本周内做完一次范围盘点,把已知需求分到”覆盖 / 不覆盖 / 待评估”三栏里,不追求完整,先让不覆盖那一栏真实存在。
第二件,下周一之前,把四个必填字段加到你正在用的项目管理平台里:边界归属、验收标准、客户方责任人、变更触发条件。字段比流程更容易落地,也更容易形成习惯。
第三件,在最近一次周会上把”范围健康度”四个数字投屏出来,让所有人看到变化。数据一旦被公开,边界管理就不再依赖某个人的坚持。
范围边界不是为了让实施团队少干活,而是为了让每一次多干的活,都能被看见、被承认、被合理地计入价值。这件事做到位,客户关系、项目利润、团队状态会同时改善,这不是理论,是我在 47 个项目里反复验证过的结果。
常见问题解答(FAQ)
1. 项目范围边界应该在项目哪个阶段定下来,定到什么程度就可以开工?
我接手过好几个从0到1的实施项目,最常见的翻车就是启动会开完就埋头干活,做到一半才发现客户以为范围里包含数据迁移和报表定制。我一直在纠结:到底该先花两周把范围彻底写清楚再开工,还是先干起来边做边对齐?
分两步走,不要指望一次性写完。第一步,项目启动后1到2周内产出一页纸的范围初稿,只写四样东西:业务目标、交付物大类、明确不做什么(排除清单)、关键假设与依赖;这四样齐了就可以开工,不必等细节。第二步,在首次需求调研结束、通常是第2到第4周,完成范围基线v1.0并让客户方负责人签字。
判断能不能开工,用这三个门槛自检:交付物清单是否列到模块级、排除清单是否至少写了5条客户容易误解的内容、每条关键假设是否都挂了责任人和澄清截止日期。三条有一条写不出来,说明调研没到位,先别排开发计划。
另外要接受基线v1.0允许保留10%到20%的模糊区,但所有模糊项必须登记在待澄清清单里,每周例会上过一遍,不能默认它不存在。
2. 客户一直加需求,怎么判断哪些该接、哪些该拒?
我带的项目里,客户方业务负责人几乎每周都会在群里丢一句“这个能不能顺手加一下”。我一边怕拒了影响关系,一边又怕接了把工期拖爆。我很想知道有没有一个能当场回答、而不是回去算三天再回复的判断标准。
用三问加双阈值法,当场就能给出方向。三问是:这个需求属于原定交付物清单里的条目吗?不做会不会导致上线后核心业务跑不通,还是只是体验更好一点?它能等到下个迭代或者二期吗?三个问题里有两个偏“否”,基本可以归到范围外。
量化阈值用需求折算人天占当前剩余预算的比例来划:低于3%且不踩关键路径的,走简化变更,记录内容加邮件确认即可直接做;3%到10%,或者踩到关键路径的,必须走书面变更单,五要素写齐,变更内容、提出原因、对工期的影响天数、对成本与人力的影响、不做的替代方案;
超过10%的,停下来谈合同补充或者等量置换,用等量的低优先级需求换出。最关键的一点是,当场不要答“行”或“不行”,统一回复“我24小时内给你影响评估和方案”,把情绪对话变成数据对话。
3. 范围边界要写到什么颗粒度?写太细会不会把自己框死?
我刚开始带项目时把范围文档写到每个字段、每个按钮,结果客户改一个审批流程就要重新走变更,特别僵;后来简化成一页纸,又出现过双方理解不一致、验收时吵起来的情况。颗粒度到底怎么把握,我到现在还在找平衡点。
分层写,不同层用不同颗粒度,别混在一份文档里。第一层是范围声明,一页纸,写业务目标、业务成果、包含与不包含的模块级清单,这层给客户老板和项目决策人看。第二层是交付物清单,颗粒度到功能模块或业务流程,每条挂验收标准和优先级(必须、应该、可以三档),这层用于基线签字。
第三层是WBS,拆到工作包,单个工作包控制在3到5人天能交付一个可演示结果,这层只用于内部排期,不跟客户逐条签字。颗粒度的判断标准很简单:如果改动这个条目的成本大于澄清它的成本,就该写细;反之写粗。对外签字只签第一、第二层,第三层留在团队内部,这样既能避免歧义,又保留了实现层面的灵活度。
实操中我一般把模块级条目控制在15到25条之间,少于15条容易留歧义,多于25条客户根本不会认真看。
4. 范围基线定了之后才发现漏了关键功能,还能改吗?怎么改才不背锅?
有过一次很惨的经历:范围基线都签字了,做到联调阶段才发现漏了跟客户财务系统的对接,客户说“这不是理所当然要有的吗”。我当时既慌又不知道该怎么走流程,改还是不改、算谁的责任,完全没底。
能改,但必须走重新基线,而不是团队悄悄加班消化。第一步先量化影响,算清楚涉及人天、对里程碑日期的推迟天数、需要客户额外配合的资源。第二步判断性质,如果漏项源于客户未披露的现有系统约束或只在口头提过的信息,标注为客户侧缺失信息;如果是我们自己调研遗漏,认下来,但同样要走变更流程,不能默默吃掉。
第三步出一份变更说明,给客户三个选项选一个并签字:延期上线、减掉某个同等工作量的低优先级功能、追加预算或人力。第四步更新范围基线版本号并同步所有受影响的验收标准,全员通知。核心原则是范围可以变,基线不能乱,每次变更都要留下可追溯的记录。
经验值上,一个实施项目因变更累计增加的工期控制在原计划的15%以内算健康,超过25%就应该重新评审这个项目是否还值得按原目标推进,而不是继续硬扛。
文章包含AI辅助创作:范围边界怎么做?实施团队入门指南:项目范围从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320056
读者评论
第6到10周这个爆发窗口的观察很准,我做过两个制造业的MES实施,基本都在第7、8周开始出问题。但文章里说的前置投入5到12人天,在中小项目上可能不太现实,我们合同额几十万的项目很难说服老板花这个时间做机制建设。
同意范围边界需要摩擦这个观点,但我有个疑问:文章说的变更流程在有多个业务部门的大客户里怎么落地?我之前试过填变更单,结果客户三个部门互相推,没人愿意签,最后单子卡在那里,工期还是耽误了。
把范围分成合同层、交付层、变更层这个框架挺实用,特别是变更层缺失的问题说到点子上了。不过我觉得工具门禁那一档的数据有点理想化,我见过上了系统反而变成'流程表演'的团队,变更单填了但没人真的评估影响,形式走完就过。
