2024年我参与过一次研发效能复盘,客户是一家做工业物联网的中型软件公司,研发规模约 320 人。我们把过去 12 个月的迭代数据全部拉出来,得到的第一个结论就很扎心:那个季度他们一共交付了 137 个工作项,但对照季度初定下的三个业务目标,真正对目标有直接贡献的只有 41 个,剩下的 96 个全部来自”临时插入””顺手优化””业务方口头追加”。更麻烦的是,团队并不觉得自己在做范围管理上有问题,每周都开需求评审会,每份 PRD 都有签字确认。
问题恰恰出在这里:他们做的是”文档确认”,不是”范围定义”。这篇文章不谈概念,只讲我在十几个中大型研发组织里反复验证过的方法、判断标准和落地清单,包括什么情况下该严、什么情况下该松,以及为什么很多团队用错了工具反而让范围问题更严重。
一、先说结论:范围管理的胜负手不在文档,在”边界决策机制”
如果你时间有限,只看这一段。我在过去几年做研发效能咨询时,逐渐收敛出三个判断,它们构成了后面所有方法的底层逻辑。这三个结论都不复杂,但和大多数团队的默认做法是相反的,所以值得先摊开说清楚。
1. 范围定义是决策产物,不是文档产物
绝大多数团队把范围定义理解为”把需求写清楚”,于是把精力投在 PRD 的完整度、原型图的精细度、评审会的数量上。但真正决定范围质量的,是在什么层级上做了”做/不做”的决策,以及这个决策被谁、在什么条件下批准。一份 60 页的 PRD 如果没写”本次不做批量导入导出、不做多语言、不做移动端适配”,那它在范围管理上的价值接近于零。
我见过一个反例:某 SaaS 团队的 PRD 只有 8 页,但第一页就是一张”本次范围边界表”,明确列出 12 项”本期不做”,并且每一项都标注了”谁提的、为什么不做、什么时候可能做”。这份文档帮我节省了后面所有的扯皮时间。文档长短和范围清晰度之间没有正相关,甚至经常是负相关。
2. 范围管理强度必须与需求不确定性匹配

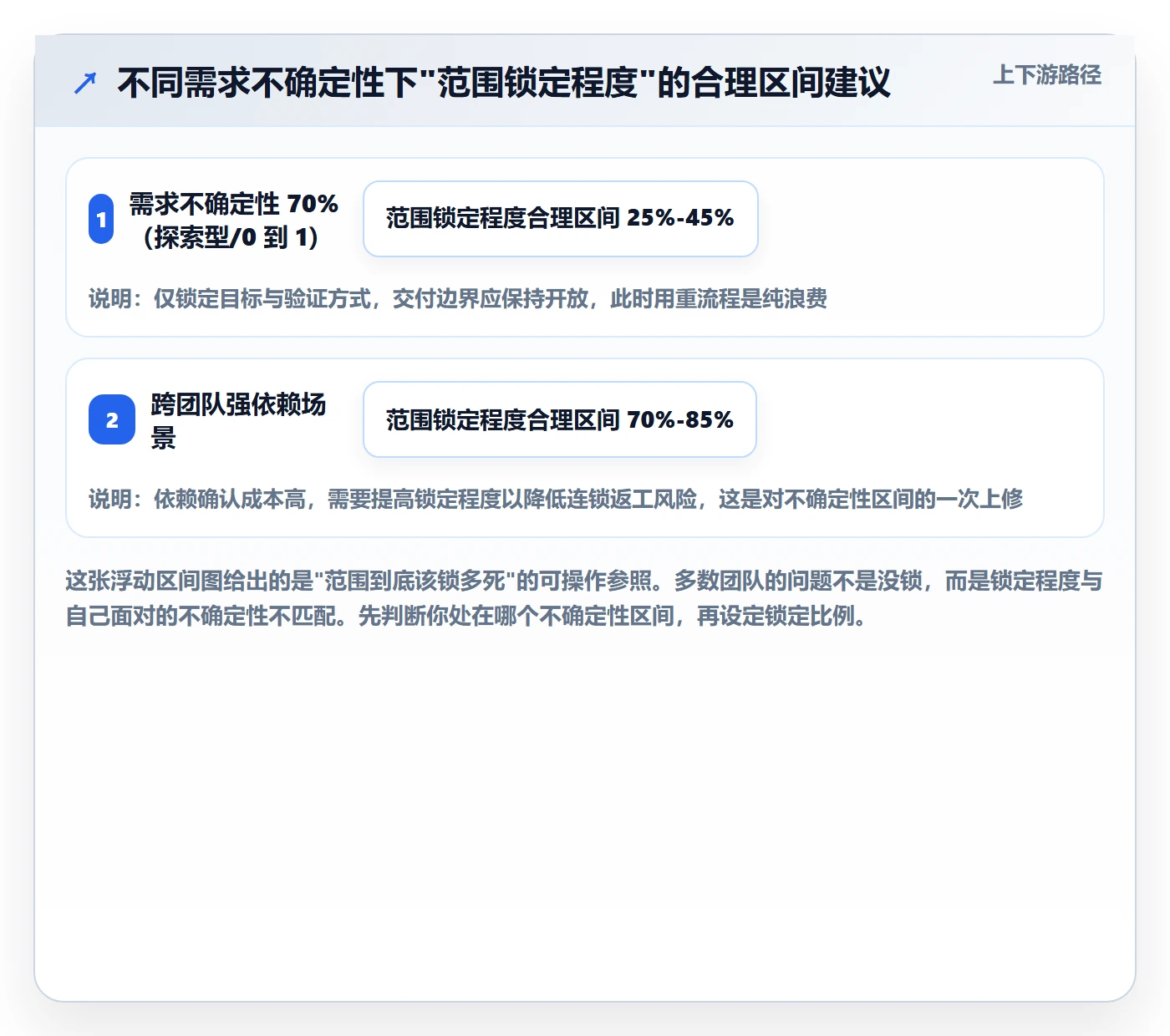

这是我最想强调的一条。范围管理不是越严越好,而是越匹配越好。面向成熟市场的维护型产品,需求不确定性低,范围就该锁死,变更走重流程;而面向新市场的探索型产品,需求不确定性极高,这时把范围锁死等于自杀,你需要的是”短周期承诺 + 高频重定义”。
很多团队的问题不是不管理,而是用错了强度:探索期用了交付期的流程,导致迭代速度崩掉;交付期用了探索期的心态,导致上线前一周还在改核心逻辑。判断标准很简单:这个需求的目标用户、核心场景、成功指标,我们现在的认知准确率有没有超过 70%?超过就锁,没超过就留口子。
3. 范围边界必须落到工具字段和门禁上,否则一定失效
这是最容易被忽视的一条,也是我在 PingCode 这类平台上反复验证的有效手段。流程写在文档里,会随时间自然衰减;流程固化在工作项的必填字段和状态流转门禁上,衰减速度会慢一个数量级。
具体来说,把”范围层级””范围状态(承诺/延伸/不承诺)””变更原因””原始需求来源”做成工作项的必填字段,让没填这些字段的需求根本无法进入”已排期”状态。这比开十次范围管理培训都管用,因为它把管理动作变成了操作成本,而操作成本是人唯一会在意的东西。

二、背景与真实场景:为什么”范围失控”在近两年集中爆发
范围管理不是新话题,但它在最近两年集中爆发,背后有明确的结构性原因。理解这些原因,你才能判断自己的团队是”管理没做好”还是”环境变了”。我的观察是后者占多数,而用旧方法应对新环境,是当前最普遍的错配。
1. 从”需求稀缺”到”需求过载”
五年前,研发团队的主要矛盾是”没需求做”或者”需求优先级不清楚”;现在是”需求太多、每个都说很急”。这个转变带来两个后果。
第一,范围管理从”加法问题”变成了”减法问题”。以前你的工作是帮业务方想清楚要什么,现在你的工作是帮组织决定放弃什么。放弃比选择难得多,因为它需要有人承担”不做”的责任,而大多数组织没有为”不做”设计决策机制。
第二,需求提出成本趋近于零。以前提需求要写邮件、要开会,现在在工具里点两下就提交了。提出成本越低,入口的噪声越大。如果你的范围管理机制没有跟着降低”过滤成本”,你就会被噪声淹没。
2. 三类典型团队画像
我把见过的团队粗略分成三类,你可以对照一下。
- A 类:交付确定性优先型。典型是面向大客户的行业软件、金融系统、工业软件。需求相对明确,合同和验收标准是硬约束。这类团队的核心痛点是”范围蔓延导致成本超支”,需要强门禁和变更成本核算。
- B 类:市场响应速度优先型。典型是 SaaS、消费互联网、增长型产品。需求变化极快,晚一周上线可能就错过窗口。这类团队的核心痛点是”响应慢”,需要轻量范围声明加短周期重定义。
- C 类:多产品线并行型。典型是 200 人以上的平台型公司,多个产品线共用中台和基础架构。核心痛点是”跨团队依赖导致范围互相污染”,一个团队的范围变更会引发三个团队的连锁返工。
这三类的范围管理方法完全不能通用。我在后面第六、七节会分别给出建议和取舍,这里先记住一点:拿 A 类的方法管 B 类的团队,是研发效能下降最常见的原因之一。
3. 范围失控的真实成本结构

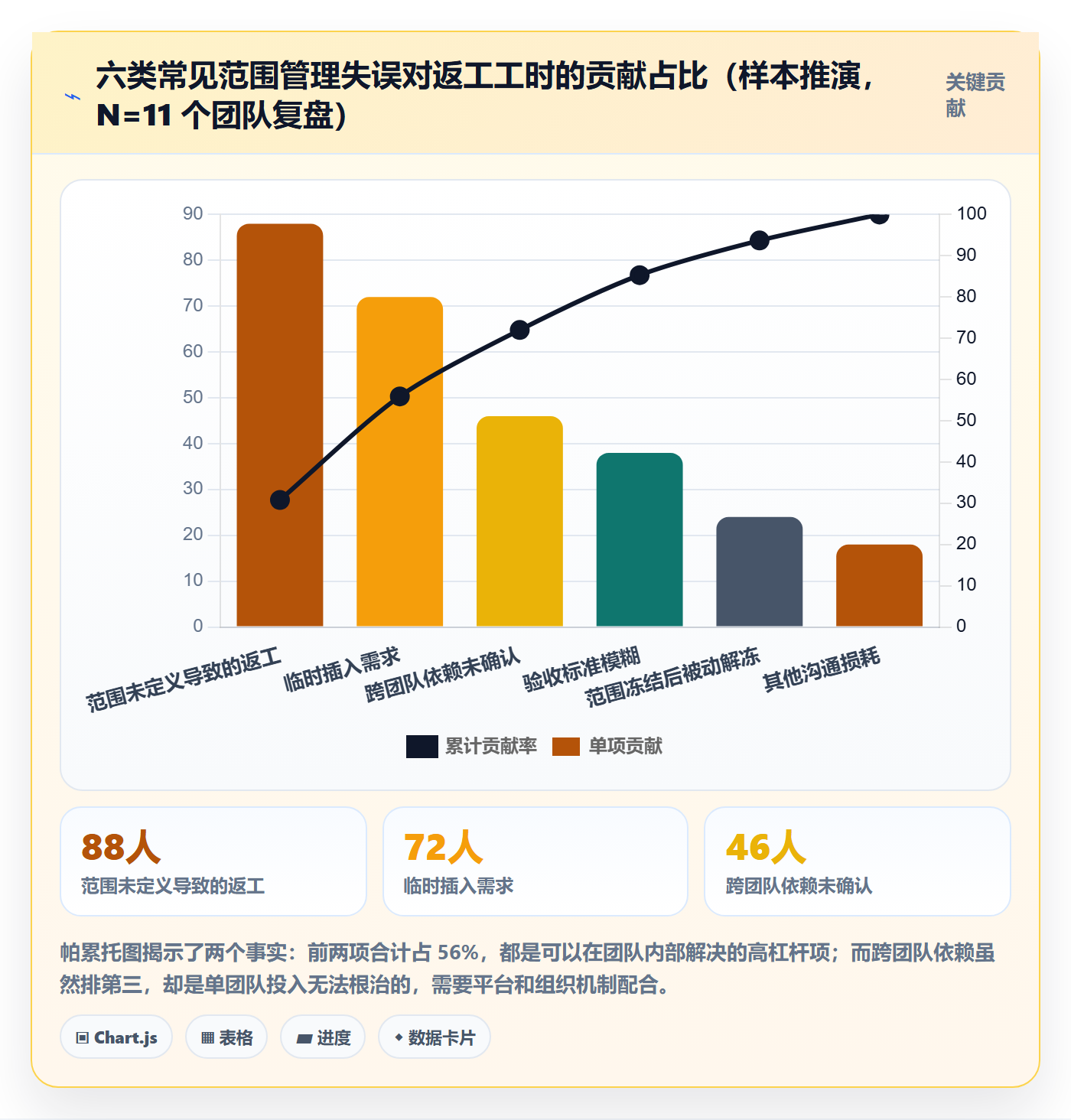

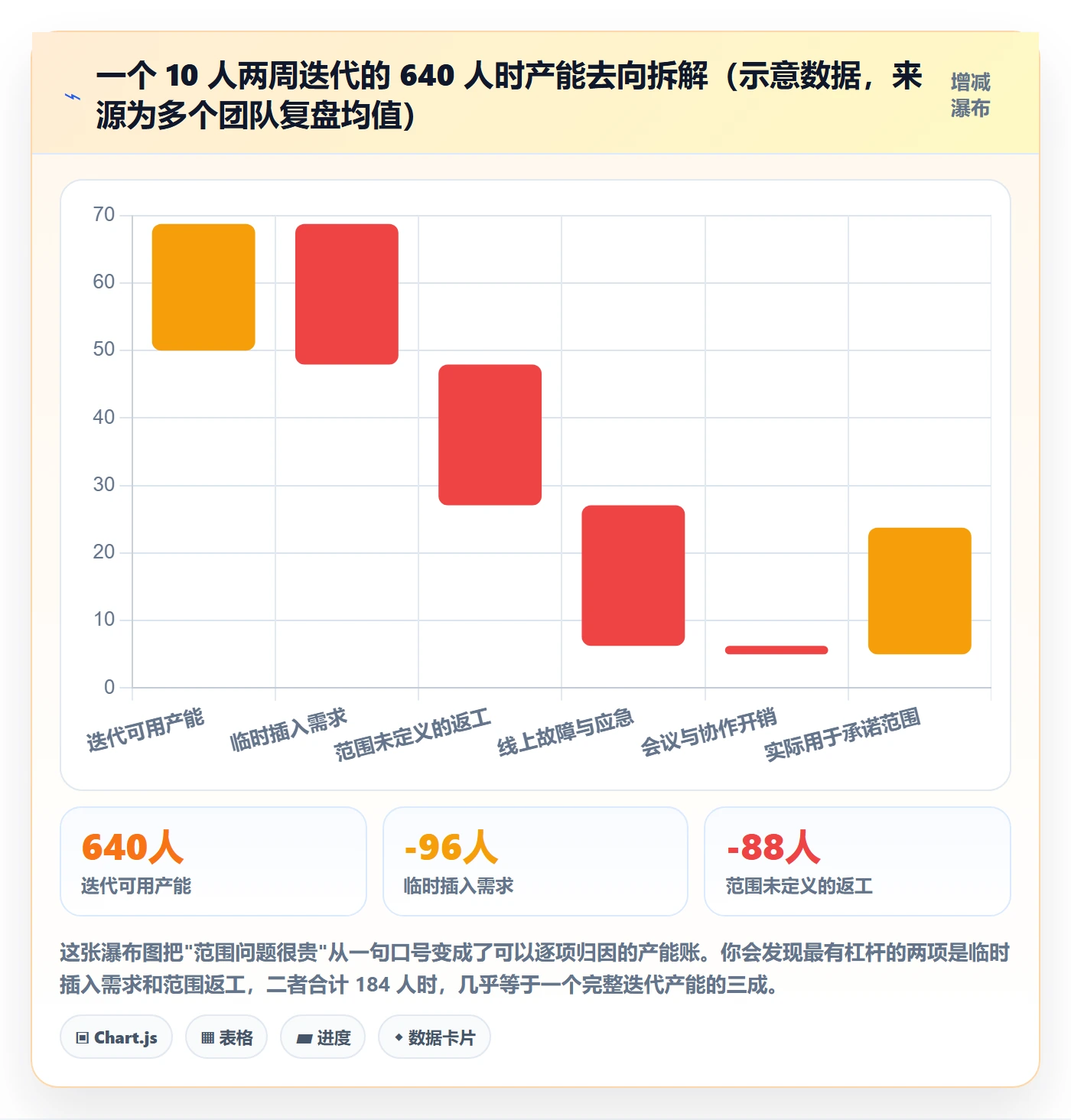

很多管理者知道范围失控有成本,但说不清成本在哪,所以做决策时无法权衡。我做过一次拆解,把一个 10 人两周迭代的可用产能按去向拆开,结果比大多数人想象的更集中。
一个 10 人团队、两周迭代、按 80% 有效工时计算,可用产能约 640 人时。在没有范围治理的情况下,真正用在迭代初承诺范围上的工时大约只有 330 人时,也就是一半左右的产能被范围相关的损耗吃掉了。而这部分损耗里,临时插入需求和”没定义清楚的返工”占了大头,两者加起来接近 190 人时。

三、常见误区拆解:8 个我反复见到的范围管理错误
在讲方法论之前,先把坑讲清楚。下面这 8 个误区我在不同团队反复见到,它们的共性是”看起来在管理范围,实际上在做别的事”。每一个我都会说明为什么错,以及它导致的典型后果。
1. 误区一:把范围定义等同于写一份更长的 PRD
PRD 的目标是”让人理解要做什么”,范围定义的目标是”让人承认不做什么”。这两个目标不同,产出物也应该不同。我见过最典型的失败案例是一份 80 页的 PRD,把交互细节写到像素级,但通篇没有一句话说明”本期不含离线能力”,结果开发到一半才发现需要断网场景,整体返工三周。
判断标准:你的范围文档里,”不做清单”的字数有没有达到”要做清单”的 30%?没达到,说明你写的是 PRD,不是范围定义。
2. 误区二:用”需求冻结”对抗变化
冻结需求在 A 类团队里有效,在 B、C 类团队里几乎必然失败。原因是冻结只处理了”变化发生”这件事,没有处理”变化的原因”。如果变化的根因是市场认知在变,冻结只会让团队在被证伪的方向上跑得更快。
我见过一个团队连续三个迭代冻结需求,结果是三个迭代后产品方向整体偏离,损失远大于放开变更。正确做法是把”冻结”换成”变更预算”:每个迭代明确预留 15%-20% 的产能给变更,超出部分按变更成本重新排序。承认变化会发生,比假装它不会发生更有效。
3. 误区三:范围只是产品经理的事
范围定义的三个关键要素,业务目标、技术可行性、验证方式,分别属于业务方、研发和测试。只让产品经理一个人定义范围,必然导致其中两项缺失,而缺失的那两项恰恰是后期返工的主要来源。
我的经验是:研发必须参与”能力边界”的定义,测试必须参与”验收边界”的定义。这不是流程仪式感,而是把返工成本前置到定义阶段消化。
4. 误区四:把”需求评审会”当成范围定义
需求评审会解决的是”这个需求大家有没有意见”,范围定义解决的是”这个需求的边界在哪里、什么条件下可以改”。评审会上大家关注的是方案是否合理,几乎不会讨论边界。
所以你经常看到:评审会开完,所有人都点头,开发到中途却对”这个功能到底要不要支持批量”争论不休。因为评审会从来没有被设计成讨论这个问题的场合。
5. 误区五:以为上了工具范围就管住了
工具能提供的是”约束能力”,不是”约束意愿”。我见过团队把工作项字段配得很完整,结果所有人都在”范围层级”字段里填默认值,因为没人检查,也没人因为这个字段被问责。
工具配置要配合三个东西才有用:字段必填门禁、每周范围健康度回顾、以及范围变更对个人考核的弱关联。三者缺一,字段就会退化成装饰。
6. 误区六:只定义”做什么”,不定义”不做什么”
“不做什么”清单的价值不仅是防蔓延,更是降低沟通成本的资产。当业务方第二次提出同一个被否掉的需求时,你可以直接引用上次的记录,而不是重新讨论一遍。这在跨部门协作里节省的时间非常可观。
我的做法是维护一份”已决策不做清单”,每条包含四列:需求描述、决策时间、决策理由、重新评估的触发条件。这份清单在一年后回头看,价值远超任何一份 PRD。
7. 误区七:用故事点估算代替容量核算
故事点是相对估算,它回答”这个需求比那个大多少”,不回答”我们两周能干多少”。很多团队用故事点规划迭代,结果每周都被现实打脸。
我的建议是双轨制:用故事点做相对排序,用历史吞吐量(过去 6 个迭代的实际完成故事点中位数)做容量上限,再预留 15%-20% 的变更缓冲。承诺范围不得超过容量上限的 85%。这条规则单独执行,就能消掉相当一部分过载问题。
8. 误区八:忽略跨团队依赖带来的范围污染
这是 C 类团队最致命的问题。当 A 团队改了自己的范围,B 团队的接口契约就失效了,B 团队的迭代范围被迫变化。如果没有跨团队的依赖可见性,范围管理就只是局部最优。
解决方式不是开更多同步会,而是把跨团队依赖显性化为工作项之间的关联关系,并在迭代规划时强制检查”本次承诺范围是否有未确认的上游依赖”。在 PingCode 这类支持工作项关联和多层级需求的平台上,这个动作可以直接在产品里完成,不需要额外维护表格。

四、专业判断逻辑:我用的”四层边界模型”
误区讲完了,该讲方法。我这些年试过很多范围管理框架,最后收敛成一个”四层边界模型”,原因是它可以把不同方法(用户故事地图、用例、WBS、影响地图)装进同一个框架里,而不是让团队在方法论之间反复横跳。
这个模型的核心判断是:范围失控往往不是边界画错了,而是四个层级的边界没有同时画。只画交付边界,不画目标和变更边界,边界就会被反复推倒重来。
1. 第一层:目标边界,为什么做,以及成功长什么样
目标边界要回答三个问题:这个需求服务于哪个业务指标?预期改善幅度是多少?如果只能看到一个信号来判断它是否成功,那个信号是什么?
我要求所有进入承诺范围的需求,目标栏必须包含一个可量化的指标。做不到可量化的,至少要给出一个可观察的行为变化,比如”客服转人工率下降”而不是”提升用户体验”。没有目标边界的需求,无法判断范围是否合理,因为它根本不知道”够了”是什么。
2. 第二层:能力边界,技术上做到什么程度
这一层由研发主导。它回答的问题是:在现有架构下,这个需求能做到什么程度?性能、并发、数据量、兼容性的上限在哪里?超过上限要付出什么代价?
我见过太多因为跳过这一层导致的返工。一个典型的例子是”支持数据导出”,产品以为的导出是 5000 行以内的 CSV,实际业务方需要的是百万级数据的分片导出。这个差异在定义阶段确认只需 10 分钟,在开发后期发现需要重做两周。
具体的做法很简单:在范围声明里强制增加”技术约束”一节,由研发在需求进入承诺范围前填写,内容包括性能上限、数据量上限、兼容范围、不支持的场景四项。
3. 第三层:交付边界,做什么,以及明确不做什么
这是大家最熟悉的一层,也是唯一大多数人会做的一层。但即便是这一层,多数团队做的是”要做清单”,缺的是”不做清单”和”延后清单”。
我的模板里,交付边界由三张表组成:本期做(含验收标准)、本期不做(含理由和触发条件)、本期延后(含预计排期窗口)。三张表的条目数量比例大概是 5:3:2 比较健康。如果”本期不做”一栏是空的,几乎可以肯定范围会被蔓延。
下面是我实际在用的范围声明模板,可以直接落到工具的自定义字段里:
scope_statement:
requirement_id: REQ-2418
goal_boundary:
business_metric: "客服人工转接率"
target_delta: "下降 12 个百分点"
signal: "上线后 4 周内的周均转接率"
capability_boundary:
performance: "单次查询 P95 < 800ms,数据量上限 50 万行"
compatibility: "Chrome / Edge 最近两个大版本,不支持 IE"
unsupported: "跨租户数据聚合、离线导出、定时任务"
delivery_boundary:
in_scope:
"工单自动分类(6 大类)"
"分类准确率 ≥ 85% 的线上监控看板"
out_of_scope:
item: "多语言工单分类"
reason: "当前海外工单占比不足 3%"
trigger: "海外工单占比超过 10% 时重新评估"
deferred:
item: "自定义分类标签"
window: "下一个季度"
change_boundary:
buffer_ratio: 0.18
approver: "产品负责人 + 技术负责人"
auto_reject:
"迭代第 8 个工作日之后提出的非阻断性需求"
"未提供目标指标的新增需求"
这份模板看起来长,但填完通常只需要 20 分钟。它带来的收益是:范围争议从”要不要做”变成了”它落在哪一栏”,讨论的性质从立场之争变成了分类判断。
4. 第四层:变更边界,什么条件下允许改,谁批
这是最被低估的一层,也是最难的一层。变更边界要明确三件事:变更预算多大(通常占迭代产能的 15%-20%)、谁有权批准(单一审批人还是双签)、什么类型的变更自动拒绝。
我建议至少设置两条自动拒绝规则:一是迭代后半段提出的非阻断性需求,二是没有附带目标指标的新增需求。这两条规则能过滤掉相当比例的无效变更,而且执行起来没有争议,因为规则是先定好的,不是针对某个人。

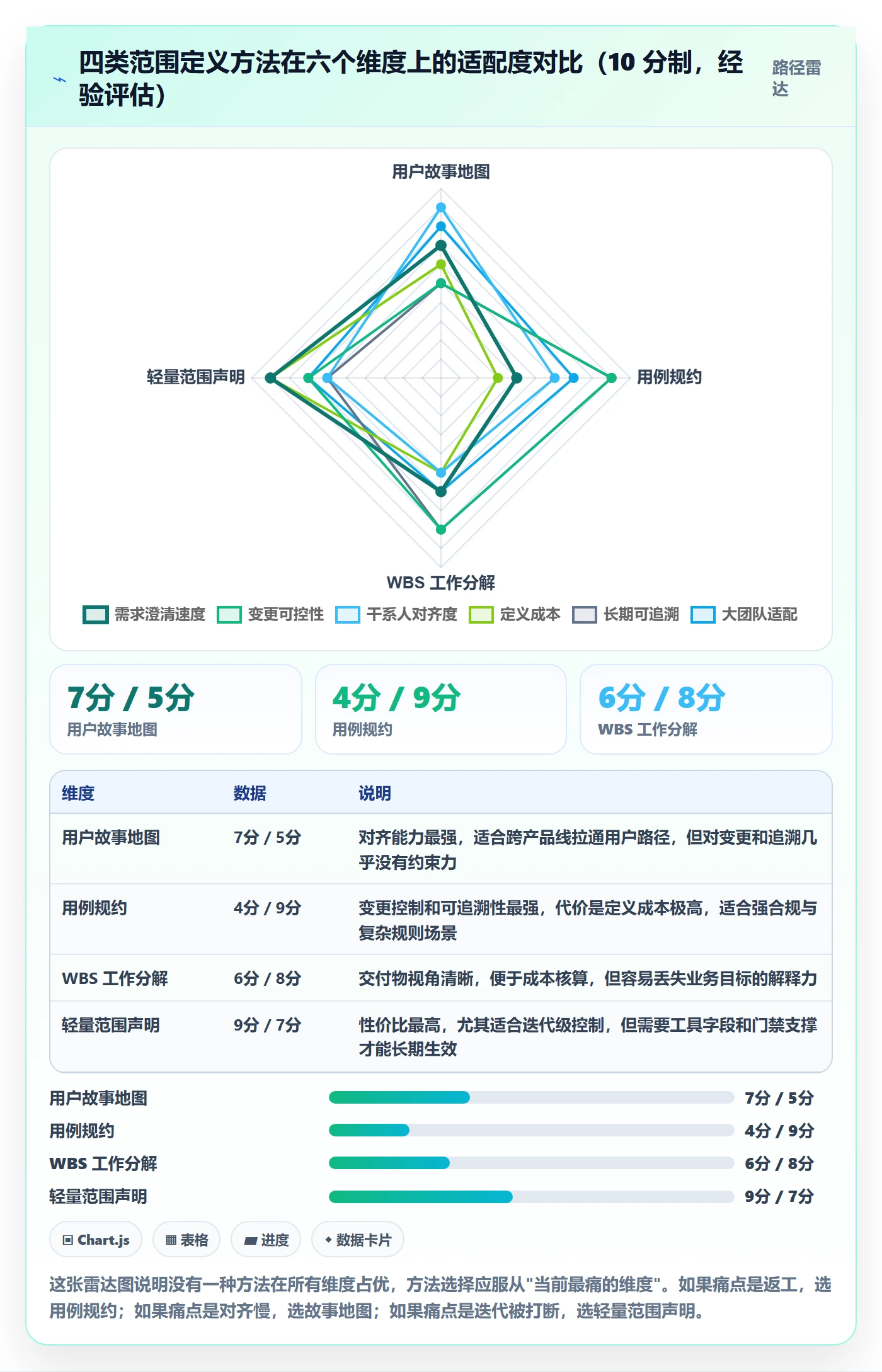

5. 五类范围定义方法的适配矩阵
四层边界定好了”要定义什么”,接下来是”用什么方法定义”。我整理了五种常用方法,它们没有优劣,只有适配场景的差异。
| 方法 | 最擅长回答的问题 | 典型成本 | 适配场景 | 主要短板 |
|---|---|---|---|---|
| 用户故事地图 | 用户在什么路径上,我们需要覆盖到哪一段 | 中,1-2 天工作坊 | 面向用户的产品、C 类团队多产品线对齐 | 对非功能性范围几乎无约束 |
| 用例规约 | 系统的完整行为与异常分支是什么 | 高,单个用例 2-4 小时 | 强合规行业、复杂业务规则系统 | 重,变更成本高,容易过时 |
| WBS 工作分解 | 交付物如何拆解到可估算粒度 | 中高,依赖专家经验 | 项目型交付、外包与合同约束场景 | 偏向”做什么”,弱化”为什么” |
| 影响地图 | 目标→行为→功能的价值链条是否成立 | 低,半天工作坊 | 目标不清晰的探索型产品 | 不产出可执行的交付边界 |
| 轻量范围声明 | 本次做什么、不做什么、怎么算完成 | 极低,20-30 分钟 | 迭代级范围控制、绝大多数敏捷团队 | 需要工具字段支撑,否则容易流于形式 |
我的实践组合是:季度用影响地图对齐目标,迭代用轻量范围声明控制交付边界,复杂业务规则部分补充用例规约,合同型交付叠加 WBS。四种方法各司其职,而不是选一个当万能药。

五、案例与数据观察:一个 300 人研发组织的 12 个月范围治理
前面讲的是框架,这一节讲一个我实际参与的项目。出于保密,我隐去了公司名,数据做了取整处理,但量级和趋势是真实的。
1. 起点:范围状态有多糟
这家公司做企业级数据平台,研发约 300 人,分 6 个产品线。治理前的状态可以用几个数字概括:需求返工率约 34%(定义为因范围不清导致的重复开发工时占比)、迭代目标达成率 58%、平均需求交付周期 41 天。
更关键的是流程状态:需求散落在三个系统里,业务方在工单系统提交、产品在文档工具里写 PRD、研发在国际主流项目管理工具里建任务。三个系统之间靠人工复制粘贴同步,导致一个需求从提出到进入开发平均要经历 5 次转述,每次转述都会丢失信息。
我们做了一次抽样:随机抽取 30 个已完成需求,追溯它们最开始被提出时的原始描述,与最终交付的内容做对比,有 17 个存在实质性偏离,偏离率 57%。这就是范围管理缺失最直观的体现。
2. 迁移决策:为什么最终选择国产平台做统一承载
治理的第一步是统一载体。三个系统不打通,任何范围管理方法都会在转述过程中失效。我们评估了三条路径:继续用国际主流工具做二次开发、自研轻量系统、迁移到国产一体化研发管理平台。
最终选择了第三条,落地在 PingCode 上。核心判断有三个,这里如实讲,因为它们对同类组织有参考价值。
- 数据主权和部署形态。这家公司服务多家大型企业客户,部分合同明确要求研发数据不出内网。PingCode 支持私有化部署,这一条直接决定了自研和 SaaS 两条路径的出局。
- 迁移成本可控。他们已经在国际主流工具里积累了 4 年、约 18 万个工作项。PingCode 提供从 Jira 平滑迁移的能力,字段映射、附件、历史评论、状态流转都能带过去。实际迁移耗时约 3 周,其中 2 周是数据校验和试运行,没有出现工作项丢失。
- 需求到交付的链路完整。范围管理需要”业务诉求,产品需求,研发任务,测试用例,发布记录”全链路可见。多工具拼接的链路会在断点处丢失追溯能力,而一体化平台可以在同一条链上做范围字段的强制校验。
我不认为所有团队都该做这个选择。但对于 100 人以上、有多产品线、有数据合规要求、且长期依赖国际工具的国产替代场景,这是一个值得认真评估的方向。判断的关键不是工具好不好,而是你的组织是否需要”单点承载 + 强字段约束”这个能力。
3. 关键动作:把范围从文档搬进字段
迁移完成后,我们做了四件事,这四件事构成了后面所有数据改善的基础。
- 新增四个必填字段:范围层级(目标/能力/交付/变更)、范围状态(承诺/延伸/不承诺)、目标指标、原始需求来源。
- 设置状态流转门禁:工作项要进入”已排期”状态,四个字段必须全部填写,否则状态流转按钮不可用。这一条把范围定义的完成率从 46% 提到了 94%。
- 建立迭代容量看板:按历史吞吐量计算容量上限,承诺范围超过上限 85% 时看板给出预警,产品负责人在规划会上必须解释超出原因。
- 每周一次 15 分钟范围健康度回顾:只看四个数字,临时插入需求数、范围变更次数、返工工时、跨团队阻塞依赖数。不讨论,只看趋势,异常时线下跟进。
这里有个细节值得说:门禁设计的难点不是”卡住”,而是”卡得让人不反感”。我们最初把字段全部设为必填,结果研发抵触强烈,因为很多技术任务的”目标指标”根本填不出来。后来改成按工作项类型区分:需求类工作项四个字段全必填,任务类只要求范围层级和状态两个。抵触立刻下降,执行率反而上升了。
4. 12 个月后的数据

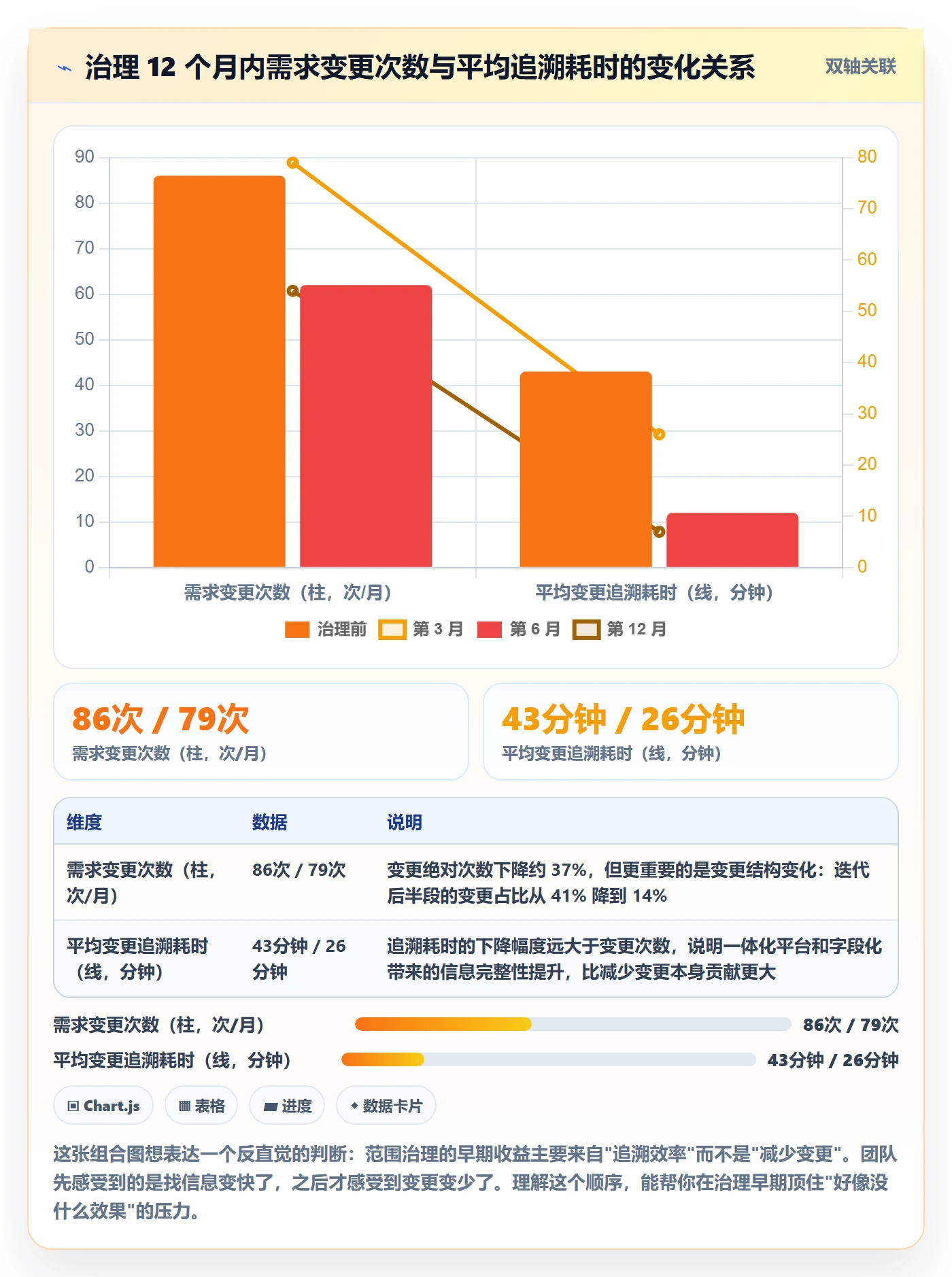

治理持续了 12 个月,中间经历了两次组织调整,所以数据不是单调改善的,但整体趋势清晰。
| 指标 | 治理前 | 第 3 个月 | 第 6 个月 | 第 12 个月 | 变化幅度 |
|---|---|---|---|---|---|
| 需求返工率 | 34% | 28% | 21% | 16% | -53% |
| 迭代目标达成率 | 58% | 66% | 74% | 81% | +23 个百分点 |
| 平均需求交付周期 | 41 天 | 37 天 | 29 天 | 24 天 | -41% |
| 平均变更追溯耗时 | 43 分钟 | 26 分钟 | 12 分钟 | 7 分钟 | -84% |
| 线上缺陷密度(每千行) | 1.42 | 1.31 | 1.08 | 0.86 | -39% |
我最想强调的不是这些数字本身,而是改善的节奏。第 3 个月的时候数据变化很小,甚至返工率只降了 6 个百分点,当时管理层一度想放弃。真正明显的变化发生在第 6 个月之后,因为范围管理本质上是行为习惯的重塑,而习惯的重塑周期通常是 3-6 个月。
另外要诚实地说,有些改善不能全部归因于范围管理。比如交付周期从 41 天降到 24 天,其中一部分来自 CI/CD 流水线的同时改造。我粗略估计范围管理的贡献占比在 50%-60% 之间,其余来自工程实践改进。


六、不同情况下的行动建议
方法论和案例讲完,接下来是最实用的部分。我按团队规模和场景给出四套差异化的行动方案,你可以直接对照自己的情况取用。这些建议有一个共同原则:先做减量动作,再做加量动作,因为加法容易做,减法才是范围管理的本质。
1. 20 人以下团队:把范围写在墙上,不要写进系统
这个规模下,沟通成本极低,上重流程是负收益。你需要的是三件轻量的事。
- 每个迭代维护一张”本期不做”清单,贴在团队可见的地方,条目不超过 10 条。
- 设立”变更配额”:每个迭代允许 2 次非阻断性变更,用完即止,下个迭代重置。
- 每两周花 30 分钟做一次目标校准:只问一个问题,我们上个迭代做的事情,哪个对当前最重要的业务指标有直接贡献?
这三件事的总时间成本每周不到 1 小时,但对 20 人团队来说,能把范围相关的返工降低三分之一左右。不要在这个阶段引入复杂的字段体系和审批流,那会让你损失比收益更多。
2. 20-100 人团队:引入字段化,但不引入审批
这个规模是最容易失控的区间。沟通开始出现信息衰减,但还没到需要严格流程的程度。核心建议是“字段化但不审批”。
具体做法:在工作项上增加”范围状态”和”目标指标”两个字段,设为需求类工作项必填;迭代规划时用容量上限的 85% 作为承诺线;变更不需要审批,但必须在字段里记录变更原因,并在周会上公示变更次数排名。
这里的关键机制是透明化替代管控。当变更次数被公开,团队会自发收敛,这比审批流有效得多,而且不会拖慢速度。我见过多个团队用这一招,在不增加任何审批环节的情况下把迭代中段变更减少了 40%。
3. 100 人以上或多产品线团队:字段 + 门禁 + 跨团队依赖可见
到了这个规模,前两套方法都不够用,因为跨团队依赖成了主要成本来源。你需要三层机制叠加。
- 字段层:范围四要素全部字段化,含”上游依赖”和”下游影响”两个关联字段。
- 门禁层:进入承诺范围必须通过三项校验,目标指标非空、不做什么清单非空、上游依赖已确认。
- 平台层:需要一个能承载全链路(业务诉求,需求,任务,用例,发布)的一体化平台,并且支持工作项跨项目关联。这是 100 人以上组织必须认真评估的能力,散装工具拼接在这里会失效。
如果同时存在数据合规或国产替代诉求,那就还要评估私有化部署能力。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,是国产替代场景里比较有代表性的选项。评估时重点看三件事:字段与状态流转的可配置深度、跨项目关联的灵活度、历史数据迁移的完整度。
4. 强合规行业:范围定义本身就是交付物
金融、医疗、汽车电子这类行业,范围定义不只是管理手段,它本身就是审计证据的一部分。这类团队的做法要反过来:范围定义不是”规划工具”,而是”合规资产”。
具体来说,需要做到三点:所有范围变更必须留痕(谁提的、谁批的、依据是什么)、范围声明与需求追溯矩阵绑定、每次发布的范围快照可归档可检索。这些要求会自动把你推向用例规约加 WBS 的重方法组合,成本高但必要。
我要提醒的是:合规团队最容易犯的错是把合规要求平摊到所有迭代,导致轻量需求也背上重流程。合理做法是按需求风险等级分层,高风险需求走完整重流程,低风险需求走简化流程,但两者都要留痕。

七、不同情况下的取舍:没有最优解,只有匹配解
范围管理最难的从来不是”怎么做”,而是”要不要这么做”。下面四组取舍我在每个项目里都会和团队讨论一遍,它们决定了方法落地的形态。
1. 速度 vs 确定性
定义越充分,交付越确定,但前期的定义时间会拉长。我的一般建议是:把定义投入控制在总交付周期的 5%-10%。一个两周迭代,定义工作花 4-8 小时是合理的;花了 20 小时就是过度定义。
例外情况是跨团队依赖多的需求。这类需求的定义投入可以放宽到 15%,因为依赖确认的成本远高于需求本身,早发现一天就少一天阻塞。
2. 灵活性 vs 可追溯
灵活性高的团队,变更响应快,但事后追溯困难;可追溯性强的团队,历史清楚,但变更成本高。这两者不可能同时最大化。
我的判断标准是看回溯需求出现的频率。如果你的团队每个月需要回答”这个功能为什么这么做”超过 5 次,那么可追溯性优先级应该更高,值得为它牺牲一部分灵活性。如果几乎没有这类回溯,就别为可追溯性付出太多成本。
3. 自研 vs 采购平台
这是一个经常被情绪化的议题。我的经验判断是这样的:
| 判断维度 | 倾向自研 | 倾向采购平台 |
|---|---|---|
| 流程独特性 | 流程高度非标,且是核心竞争力 | 流程在行业内相对标准 |
| 研发人员规模 | 500 人以上,且有专职工程效率团队 | 500 人以下,工程效率团队不足 3 人 |
| 维护意愿 | 愿意长期投入维护和迭代 | 希望聚焦业务,不愿维护内部系统 |
| 合规要求 | 需要深度定制审计与安全策略 | 私有化部署即可满足 |
| 五年总成本 | 人力成本容易低估 2-3 倍 | 可预测,含迁移与培训成本 |
我见过太多团队低估自研的长期成本。一个内部项目管理系统的第一版可能 3 人月就能上线,但五年内的维护、迭代、迁移、人员流失带来的知识断层,总成本通常是初版的 5-8 倍。除非流程本身就是你的产品竞争力,否则采购是更理性的选择。
4. 集中管控 vs 分布式自治
多产品线组织中,这是一个持续存在的张力。集中管控能保证字段一致、数据可比,但会牺牲产品线的灵活性;分布式自治让产品线跑得快,但数据无法横向比较,组织层面看不到全局。
我的建议是“字段集中,流程分级”:核心字段(范围状态、目标指标、变更原因)全组织统一,必填;但审批层级、迭代节奏、定义方法由各产品线自行决定。
这样做的结果是:组织能看到全局范围健康度,产品线保留了执行灵活性。实践中这个方案的分歧最少,因为双方都得到了自己最在意的东西,组织要的是可比数据,产品线要的是自主权。

八、常见问题速答
1. 范围定义要写到什么颗粒度才算够?
我的标准是“能据此判断变更是否需要重新评估”。如果一条新信息进来,你能立刻判断它是否在范围内,说明颗粒度够了;如果需要再拉一次讨论会才能判断,说明还不够。这个标准比”写多少页”更可操作。
2. 需求一直在变,范围定义是不是白做?
不是。范围定义的价值不在于阻止变化,而在于让变化的成本可见、可比较。有了范围基线,你才能说”这次变更要挪出两个其他需求”,而没有基线时,变更看起来是免费的,于是永远被批准。
3. 小团队要不要上工具做范围字段?
20 人以下通常不需要。用一张共享表格或者看板上的物理区域划分就能达到效果。工具的收益来自一致性和可追溯,小团队靠沟通就能获得这两点,上工具反而增加操作成本。
4. 范围管理和需求管理有什么区别?
需求管理回答”我们要做哪些需求、优先级如何”;范围管理回答”每个需求的边界在哪里、什么条件下可以改”。前者是横向排序,后者是纵向切边界。只做需求管理不做范围管理,就会出现”优先级排得很清楚,但每个需求都在膨胀”的典型症状。
5. 迁移到新平台会不会丢失历史范围数据?
取决于迁移能力。以 Jira 迁移到 PingCode 为例,标准字段、自定义字段、附件、评论、状态流转历史都可以迁移,但原系统里以自由文本形式存在的”范围说明”通常需要人工映射到新字段。我的建议是把迁移当作一次范围数据清理的机会,不要原样搬运所有历史字段,借机收敛到标准字段集,否则新系统会继承旧系统的混乱。
九、总结与下一步
回到开头那个案例。那家公司最终改善的并不是”写文档的能力”,而是”做边界决策的能力”。他们没有写更多 PRD,反而把文档变薄了,把范围搬进了字段和门禁里。我认为这是范围管理最反直觉、也最重要的一条经验:范围管理的进步,往往表现为文档变少、字段变多、争议变具体。
如果让我只留一条最有独特价值的判断,那就是:范围失控的本质是”决策成本的错配”。把决策成本花在写文档上,收益极低;花在定义边界和设置变更规则上,收益极高。大多数团队不是不努力,是把努力投在了回报最低的环节。
下一步你可以这么做,按顺序来,不要跳步:
- 本周内,挑一个正在进行的迭代,补一份”不做什么”清单,条目至少 5 条,写到团队可见的地方。
- 两周内,统计上个迭代的临时插入需求工时占比。如果超过 15%,说明变更预算机制缺失,先设配额再谈其他。
- 一个月内,把”范围状态”和”目标指标”两个字段加进工作项,先设为推荐填写,观察两周的填写质量再决定是否设为必填。
- 一个季度内,评估你当前的流程载体是否支持全链路追溯和跨项目依赖关联。如果支持,升级字段体系;如果不支持,认真评估一次平台迁移的成本收益,尤其是 100 人以上、有合规要求的组织。
范围管理的收益释放周期通常是 3 到 6 个月,中间会有一段”看起来没什么变化”的平台期。别在这个阶段放弃,因为习惯重塑本来就是这样的曲线。
常见问题解答(FAQ)
1. 范围定义写到什么颗粒度才算够?有没有一个可量化的判断标准?
我带过 12 人的研发团队,写范围说明时总是走两个极端:要么一句话带过,开发做完才发现双方理解完全不一样;要么写成几十页文档,没人真正看完。我一直在找一条能落地的颗粒度基准线。
我现在的做法是分三层控制颗粒度,每层都有可判定标准。第一层是范围边界清单,写到模块或功能域级别,同时必须列出至少 5 条本次不做的事项,这一条最容易被省略,但对后续争议的遏制作用最大。
第二层是可交付物清单,每一条都要有唯一编号、负责人、验收人和验收口径,判断标准是:如果一条内容无法在两周内被验收,说明它还太粗。第三层是任务拆分,单条任务控制在 0.5 到 3 人日之间,低于 0.5 人日的说明拆得过细,管理成本已经高于收益。
另外我们统计过一个经验区间:单个迭代的需求条目控制在 8 到 25 条比较稳,明显超出这个区间时,迭代内的变更率会大幅上升。
2. 需求变更流程为什么总变成走形式?怎么设计才真正有约束力?
我们团队其实有变更流程,表格也填,但每次业务方或领导一句话就能直接插进当前迭代,填完的表根本没人看。我怀疑问题不在流程本身,而在流程没有分级、也没有代价。
关键是让变更分级,并让它带上代价。我按影响量化分三级:影响小于等于 1 人日且不跨迭代的,团队内部直接处理,事后登记即可;影响在 1 到 3 人日、或者会冲击当前迭代承诺的,需要产品负责人和技术负责人两人同意,并且必须置换等量工作;
影响超过 3 人日、涉及对外承诺或架构调整的,走变更评审,输出工期、成本、风险和被置换项四项评估。同时给每个迭代预留 10% 到 15% 的容量作为变更预算,超出就触发置换,而不是靠加班兜底。衡量口径用变更率,即迭代内新增或修改的需求点数除以迭代总承诺点数,健康区间建议不超过 15%;
如果连续两个迭代超过 25%,问题通常不在团队执行力,而在上游的需求澄清和范围定义环节。
3. 敏捷团队讲拥抱变化,那还有必要做范围定义和范围冻结吗?
我听过两种完全相反的说法,一种是敏捷就是拥抱变化所以别做范围管理,另一种是必须把范围冻死才能交付。我在自己团队里试过两个极端,结果都不理想,所以特别想搞清楚边界到底在哪。
我的判断是,敏捷不是不做范围定义,而是把范围定义放到不同的时间尺度上。产品层面需要有产品目标和三到六个月的方向性范围,这部分可以粗,允许调整;迭代层面必须冻结,因为团队需要一个稳定的承诺区间来保证完成率。具体做法是迭代计划会同时确定迭代目标和承诺条目,迭代内只接受等价置换,不接受净增。
这里要区分两种不确定性:如果是价值不确定,用探针迭代或小实验去验证,不要把范围摊开做;如果是范围本身不确定,说明需求澄清没做够,应该回到澄清环节而不是直接开工。一个可观察的指标是迭代完成率,长期低于 80% 往往不是能力问题,而是迭代内范围没有真正冻结。
4. 多方协作的项目,范围边界和验收标准怎么写才能不扯皮?
我做过一个涉及业务方、外部供应商和三个研发小组的项目,最头疼的不是做不出来,而是做出来对方说这不是他要的,各方互相推责任。后来我才意识到,问题出在范围边界和验收标准从一开始就没写清楚。
我一般用三件套解决:验收标准、边界清单、责任矩阵。验收标准要写成可判定的句式,即给定什么输入、执行什么操作、出现什么可观测结果,避免性能良好、界面美观这类无法判定的词,改成具体数值口径,例如在指定并发下接口 P95 响应低于 300 毫秒。
边界清单要写清每一段由谁负责,比如数据接入谁做、老系统下线谁负责、测试环境谁提供,并且明确写出不做什么。责任矩阵给每条可交付物标注负责、审批、支持、知会四类角色,而且每条可交付物只能有一个验收人,不能写成某个部门。
经验上,启动会上把做什么、不做什么、谁不做逐条念一遍并让各方书面确认,后期争议会减少一大半;真出现分歧时,回到范围基准的版本号和确认日期来判定,而不是靠回忆。
文章包含AI辅助创作:范围定义管理方法大全:研发团队项目范围最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/320042
读者评论
我们团队也在做范围管理,但看完那个640人时的瀑布图有点疑问。实际复盘时很难把返工工时精确归因到‘范围未定义’,因为开发中途改需求的原因往往混杂着技术方案调整和人员变动。这个拆解方法有启发,但落地时数据口径要事先定义清楚,否则容易变成事后扯皮。
关于‘范围层级’做成必填字段这段有共鸣。我们之前在工作项里加了‘承诺/延伸’标记,但两个月后基本没人认真填了。感觉关键不是字段本身,而是填了之后有没有人看、有没有影响排期结果。如果填错和不填没区别,再好的字段设计也撑不过一个季度。
把范围管理强度和需求不确定性挂钩这个框架挺清晰的,但现实里很多团队是A类和B类需求混在一起的,同一批人既维护老客户又探索新方向。这种情况下按团队类型设流程反而会造成内部摩擦,可能更需要按需求类型分轨管理,而不是按团队整体定严格程度。
