项目范围如何做好范围定义?项目经理协同管理与操作步骤

去年九月,我在一个预算约 1200 万的供应链协同项目上,被客户方 IT 总监当众问了一句话:“你们这个项目,到底不做什么?”会议室里我、销售、交付总监、客户三个业务部门负责人都在,没人能立刻答上来。我们的范围说明书有 38 页,写了 200 多条需求,唯独没有一页写清楚“不做什么”。三个月后,这个项目的需求条目从 87 条涨到 214 条,工期顺延了 11 周,验收时双方对着“数据清洗到底算不算交付内容”吵了整整两天。

那次复盘之后,我彻底改掉了自己做了七八年的范围定义方法,范围定义的核心不是把要做的事写全,而是把边界写成一份可以被引用、被签署、被用来拒绝的契约。这篇文章,我把自己在工程、IT 交付、政企、乙方四类项目里踩过的坑、总结出的“边界四件套 + 协同五机制 + 七步操作法”完整写出来,包括可以直接套用的表结构和我自己的判断标准。

一、先给结论:范围定义不是写文档,是建立四道闸门

很多项目经理把范围定义理解成“写一份范围说明书”,这是一个典型的动作错位。写文档只是手段,真正的目标是让项目在四个关键节点上都有明确的闸门,任何越界的东西都必须经过一次显性判断才能进来。

1. 结论一:范围 = 目标边界 + 交付边界 + 责任边界 + 变更边界

我习惯把范围拆成四条边界来定义,而不是按 PMBOK 的过程组去背。目标边界回答“这个项目为了什么业务结果而存在”;交付边界回答“具体交哪些东西、交到什么程度”;责任边界回答“谁提供、谁接收、谁确认、谁验收”;变更边界回答“什么情况下允许改、谁来批、批之前要评估什么”。

这四条边界缺任何一条,范围都会在项目中期失控。我复盘过自己参与的 26 个项目,缺失“责任边界”的项目最容易出现跨部门卡壳,缺失“变更边界”的项目最容易在验收阶段扯皮。

2. 结论二:范围定义的完成标志不是文档写完,而是“有人为边界签字”

文档写完只说明你写完了,不代表别人认。真正的完成标志是:业务方负责人、技术负责人、验收方负责人三方都明确表示“我认这条边界”,并且愿意在变更时按同一套规则走。我见过太多项目,范围说明书在共享盘里躺了半年,没有一个人打开过,因为它从来没有被“签署”过。

签字这个动作的价值不在法律效力,而在于它强迫每个人在项目开始前做一次显性承诺。没有承诺的边界,在压力面前一文不值。

3. 结论三:协同的本质是让“拒绝”变得有据可依

项目经理最难的不是推动事情,而是拒绝事情。当业务方临时加需求、当领导口头说“这个也一起做了吧”,如果你手里没有一份被签署过的边界,你所有的拒绝都会被理解成“你不配合”。协同管理做得好不好,一个很直接的检验标准就是:一线成员能不能在五分钟内找到依据,把一次越界请求挡回去或者转成正式变更。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

二、真实场景:三个逼我改掉旧做法的项目

下面三个项目是我方法转向的直接原因,每个都对应一类典型的范围失控模式,我保留了大量当时的细节和数字。

1. 案例一:需求从 87 条涨到 214 条,只因没写“不做清单”

那是某制造企业的供应链协同系统项目,合同工期 24 周。启动会上,双方对齐了 87 条功能需求,形成了 38 页范围说明书。当时我很满意,觉得该写的都写了。问题出在第 6 周:业务部门发现系统可以用,就开始提“顺便也支持下这个场景”。到第 14 周,需求条目变成 214 条,其中 61 条来自邮件和微信群的口头要求,没有任何变更记录。

我事后统计,这 214 条里有 89 条属于“本来就不该做”的范畴,比如对接某个只有 3 个人使用的老系统、支持某部门特有的临时报表。如果在启动阶段就明确写出排除项,这 89 条中的绝大多数根本不会进入讨论。

2. 案例二:验收时吵了两天,争的是“数据清洗算不算交付内容”

这是我前面提到的那个项目。合同里写了“完成历史数据迁移”,但没有定义迁移的质量标准:脏数据谁来清洗?重复数据谁来合并?缺失字段谁来补全?客户理解的是“你们负责把数据弄干净再导进去”,我们理解的是“我们提供导入工具,清洗规则由你们提供”。

争议的核心不是能力问题,是范围定义里的“交付程度”没写清楚。凡是带有“支持”“协助”“配合”字样的交付项,如果没有配上可量化的验收标准,几乎必然在验收阶段爆发争议。后来我在所有项目里强制要求:任何交付项都必须写出可判定的完成状态。

3. 案例三:一个接口边界没人认领,卡了六周

某金融客户的项目里,我们的系统要调用客户方风控平台的一个接口。我方认为接口文档应由客户方提供,客户方认为接口联调应由我方牵头,双方项目经理都以为对方在做。这个“都以为”持续了六周,直到关键路径上的测试计划被卡住才暴露。

这件事之后,我在所有项目里加了一项硬性动作:对所有跨系统、跨部门的交付物,逐条写明“谁提供、谁接收、谁确认、谁验收”四个角色。这四个角色不能在一条交付物上同时由同一个团队担任,否则就等于没人负责。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

三、拆解五个最常被忽略的范围定义误区

这几年我面试过不少项目经理,让他们讲讲自己怎么做范围定义,答案高度雷同:收集需求、写 WBS、评审、签字。流程都对,但下面五个误区几乎人人中招。

1. 误区一:把 WBS 当成范围定义的全部

WBS 解决的是“把工作拆到可估算、可分配”的问题,它不解决“哪些工作不该做”的问题。我在很多项目里看到,团队花了大量时间做三层 WBS 分解,却没有一页写清楚排除项和验收标准。结果是 WBS 越细,团队越容易陷入“既然拆出来了就做吧”的惯性。

WBS 是范围的骨架,但骨架之外还需要三样东西:排除清单、验收标准、接口责任。缺了这三样,WBS 只是一个待办清单。

2. 误区二:只写做什么,不写不做什么

这是我最想强调的一条。范围说明书写得越“全”,边界反而越模糊,因为读者会默认没写的就是可以谈的。排除项是最便宜的边界工具,它的书写成本几乎为零,但能挡掉大量后期争议。

我的做法是在范围说明书里专门设一节叫“本期不做清单”,逐条列出被明确排除的内容,并注明“可在后续版本评估”。这一节的存在,让每一次越界请求都有了一个具体的对照物。

3. 误区三:范围说明书是项目经理一个人的作业

如果范围说明书是你一个人关在会议室里写出来的,它就注定不会被团队执行。我过去也这么干过,交出去之后没人看。后来我改成工作坊形式:把业务方、技术负责人、测试负责人、关键接口人拉到一起,用白板逐条确认边界,当场记录争议点。这个过程要多花半天到一天,但能省下后期两周以上的返工沟通。

4. 误区四:变更控制变成了走过场

很多团队的变更流程是:填一张变更单 → 项目经理签字 → 直接开做。这等于没有门禁。真正有效的变更门禁必须包含三个动作:影响评估(工期、成本、质量、依赖)、决策层级(谁有权批、什么额度需要升级)、以及回写基线。

我见过最有效的做法是把变更分成三档:48 小时内可消化的微调由项目经理批;影响 1 周以内工期的由项目发起人和业务负责人双签;影响超过 1 周或涉及合同金额的必须上升到项目指导委员会。分档之后,变更数量下降了约四成,但真正必要的变更通过得更快了。

5. 误区五:把“沟通充分”当成协同机制

“多沟通”不是机制。机制是可重复、可追责、不依赖个人意愿的结构。协同机制至少应该包括:谁在什么节点向谁同步什么信息、出现分歧时按什么路径升级、跨部门交付物由谁签字确认。没有这些结构,“沟通充分”只会变成更多的会议和更长的群聊记录。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

四、我的专业判断逻辑:五个检验器验证范围是否真的定义清楚了

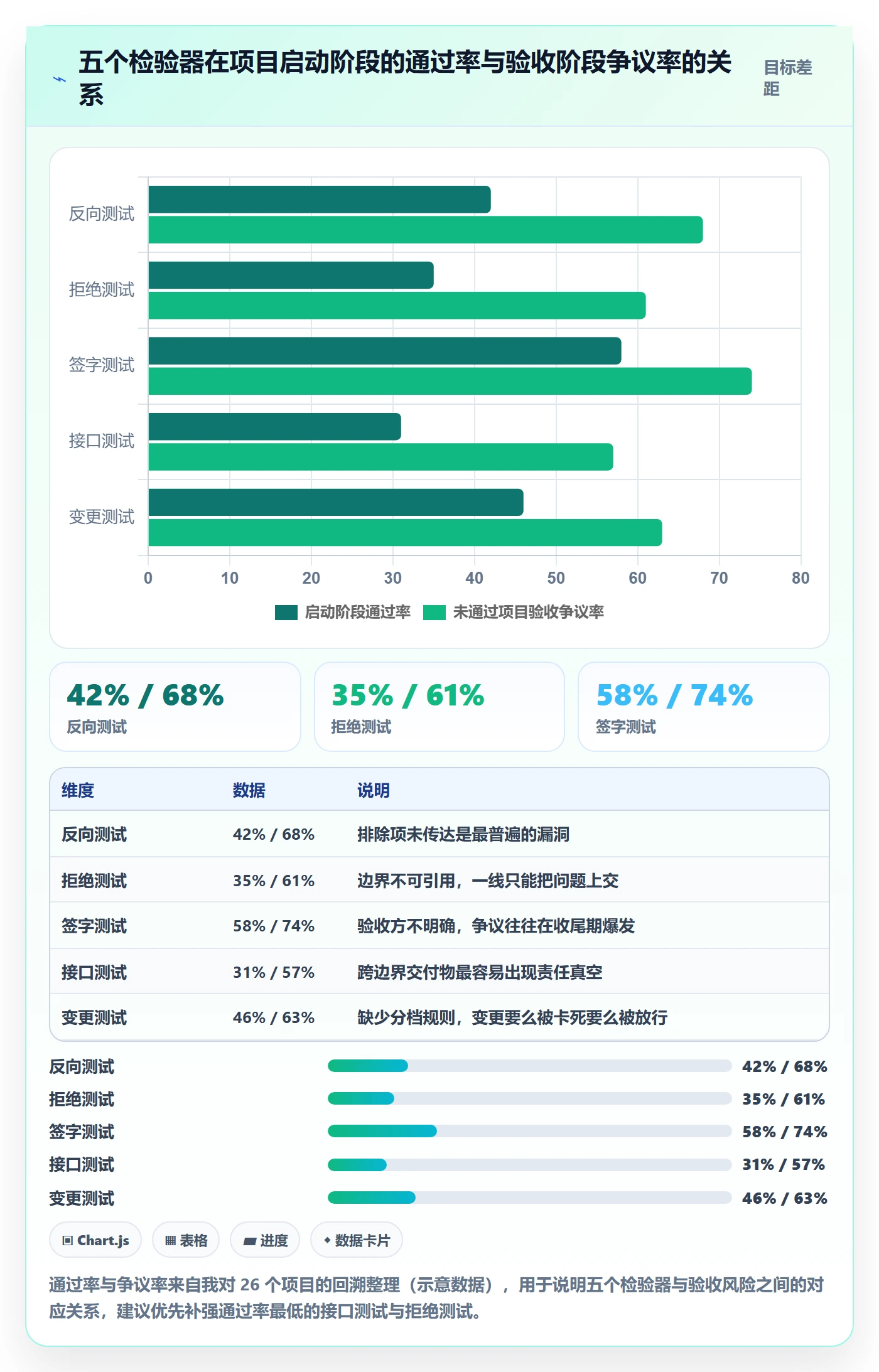

写完范围说明书不代表定义清楚。我有一套自用的五个检验器,每个都能在十分钟内跑一遍,任意一个不过关就说明范围定义还有漏洞。

1. 反向测试:能否用一句话说出“什么不在范围内”

我会随机找项目里两个非核心成员,问他们:“这个项目明确不做什么?”如果他们答不上来,说明排除项没有真正传达下去。排除项不进入团队认知,等于没写。

2. 拒绝测试:一线成员能否引用范围驳回需求

这个测试更狠。我会让一位开发或实施同事现场演示:如果业务方现在提一个新需求,他要去哪里查、查到什么、然后怎么回复。如果他说“我得先问项目经理”,说明范围的可引用性不足,边界只存在于你脑子里。

3. 签字测试:关键交付物是否有明确验收方

我会把交付物清单拉出来,逐条问“谁签字确认这一项完成”。凡是出现“到时候再说”“应该是客户那边”的,全部标记为高风险,必须在基线评审前补齐。

4. 接口测试:跨边界交付物的四个角色是否齐全

对每一条跨系统、跨部门的交付物,检查是否写明了提供方、接收方、确认方、验收方。我要求这四方不能全部集中在同一个团队,否则视为责任未分离。

5. 变更测试:是否存在可执行的分档决策规则

我会拿三个假设场景去测试变更规则:一个 1 人天的微调、一个 2 周工期的功能新增、一个涉及合同金额的调整。如果团队对这三个场景的审批路径答不出统一答案,说明变更门禁还没建好。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

五、核心框架:边界四件套与协同五机制

把前面的判断收敛成一个可操作框架,就是“边界四件套 + 协同五机制”。四件套解决范围定义本身,五机制解决范围如何变成共同承诺。

1. 边界四件套之一:做清单(In-Scope)

做清单不等于需求列表。我要求每一条做清单包含五列:交付物名称、形态(功能/文档/服务/硬件)、完成标准、责任人、验收方。只有名称没有完成标准的条目,一律视为未定义。

2. 边界四件套之二:不做清单(Out-of-Scope)

不做清单要写三类内容:本期明确排除的、本期暂缓的、明确归属其他项目或第三方负责的。每一类都要写清楚原因和重启条件,比如“客户自定义报表引擎本期不做,待主数据治理完成后评估”。

我通常要求不做清单条目数不少于做清单的 15%。如果一条都写不出来,几乎可以肯定是在回避边界讨论。

3. 边界四件套之三:验收标准(Acceptance Criteria)

验收标准要满足可判定、可复现、有口径三个要求。可判定指有明确的通过/不通过结论;可复现指换个人执行同样验证也能得到相同结果;有口径指数量、时间、质量指标都写明统计方式。

举个我常用的写法对比:不达标的写法是“数据迁移完成,数据干净可用”;达标的写法是“历史订单数据迁移完成,字段完整率 ≥ 99.5%,重复订单去重率 100%,缺失关键字段记录数 ≤ 200 条且清单经甲方数据负责人确认”。

4. 边界四件套之四:接口边界(Interface Boundary)

接口边界是四件套里最容易被忽略、也最容易卡工期的部分。我要求每条跨边界交付物都必须写出提供方、接收方、确认方、验收方,以及交付时间点和依赖前置条件。

5. 协同五机制之一:RACI 责任矩阵

RACI 的价值不在于画表,而在于把“谁都负责”变成“一个人负责”。我的经验是:每个关键交付物只能有一个 A(最终责任人),C(咨询)和 I(知会)可以多,但 R(执行)多了就会互相等。我见过最常见的错误是把三个部门都标成 R,结果就是三个部门都不动。

6. 协同五机制之二:接口人与沟通节奏

跨部门协作必须有明确的接口人,接口人是要能代表本部门做判断的人,不是传声筒。沟通节奏我通常设置三层:周度交付对齐会(30 分钟,只对进度和阻塞)、双周范围巡查(检查范围状态与变更累积)、月度指导委员会(决策升级事项)。

7. 协同五机制之三:决策升级路径

升级路径要提前写清楚,不能等冲突发生才讨论。我的做法是在启动会上就明确:技术争议升级到双方技术负责人,48 小时未决升级到项目经理层,再 48 小时未决升级到项目发起人。写清楚了,升级就不再是“告状”,而是流程动作。

8. 协同五机制之四:变更门禁

变更门禁分成三档,前面已经说过。这里补充一个我踩过的坑:变更单必须包含“不做这个变更会怎样”这一栏。很多时候评估完这一栏,业务方自己就撤回了请求。

9. 协同五机制之五:文档共享与版本控制

范围基线必须有唯一版本源。我要求所有范围文档带版本号和生效日期,旧版本标注“已废止”。最忌讳的是范围文档散落在多个群、多个网盘、多个人的本地电脑里,那样一定会在某个节点用到过期版本。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

六、七步操作法:每一步的输入、动作、输出与避坑

框架讲完,落到具体操作。我把自己实际执行的动作整理成七步,每一步都标注了输入、动作、输出和最容易踩的坑。

1. 第一步:启动对齐会

输入是合同、立项文件、业务目标说明。动作是把业务方、技术负责人、验收方拉到一起,明确业务目标、成功标准、约束条件、假设与依赖,并当场确认决策链。输出是《项目启动对齐表》。

避坑点:不要把启动会开成项目介绍会。启动会唯一的产出目标是把四个边界讨论出雏形,任何没有争议的启动会都说明问题被藏起来了。

2. 第二步:需求收集与分类

输入是对齐表和干系人访谈记录。动作是收集需求并按“必做、应做、可做、不做”四类归档,同时记录需求来源和提出人。输出是需求台账和初步排除项清单。

避坑点:不要在这一步承诺任何需求。一旦在会上说“这个可以做”,后面再想排除就要付出双倍成本。

3. 第三步:WBS 分解与 WBS 词典

输入是通过分类的需求。动作是分解到可估算、可分配的工作包层级,并为每个工作包填写词典字段:工作包编号、交付物、完成标准、责任人、预估工时、依赖关系。输出是 WBS 和 WBS 词典。

避坑点:分解层级不要过深。我的经验是三层足够,第四层通常应该在执行计划里出现,放在范围阶段只会拖长定义周期。

4. 第四步:撰写范围说明书

输入是前两步的全部产出。动作是按固定模板成文,模板结构见下表。输出是范围说明书初稿。

章节 必填内容 常见缺失
项目目标 业务结果、成功标准、衡量方式 只写交付结果,不写业务结果
做清单 交付物、形态、完成标准、责任人、验收方 只有交付物名称
不做清单 排除项、暂缓项、第三方范围,含原因 整节缺失
验收标准 可判定口径、验证方式、确认人 使用“满足业务需求”等模糊表述
接口边界 提供方、接收方、确认方、验收方、时间点 只写系统名,不写角色
假设与约束 假设条件、失效影响、约束来源 写成空话
变更规则 分档标准、审批层级、评估要求 只写“按变更流程执行”

5. 第五步:基线评审与签署确认

输入是范围说明书初稿、WBS 词典、RACI 矩阵。动作是组织跨部门评审,逐条确认争议点并当场记录决议,然后由业务方、技术负责人、验收方三方签署。输出是范围基线 v1.0。

避坑点:评审会不要追求“全部通过”。留有明确记录的未决项,比强行通过后再翻旧账要好得多。

6. 第六步:变更控制与范围监控

输入是范围基线和变更单。动作是按三档门禁处理变更、每周更新范围状态、每月与基线做一次偏差对比。输出是变更台账和范围状态周报。

7. 第七步:验收复盘与知识沉淀

输入是验收清单和变更台账。动作是逐条对照范围基线验收,复盘范围偏差的原因,更新组织级模板。输出是验收报告和复盘纪要。

避坑点:不要只在项目结束时复盘范围。我在每个里程碑都做一次轻量范围回顾,15 分钟看三件事:新增了什么、排除了什么、验收标准是否需要修订。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

七、工具承载:范围基线不能只放在某人的网盘里

框架和步骤再完整,如果范围基线只是躺在文档里,执行阶段一定会退化。我在多个中大型组织里观察到同一个规律:范围管理的失效,大多不是方法问题,而是承载方式问题。

1. 为什么“文档型范围”在中大型组织必然失控

在 100 人以上的组织里,一个项目往往涉及 5 到 12 个部门、多个供应商和多个交付批次。范围基线如果只以文档形式存在,会遇到三个无法回避的问题:一线成员找不到最新版本、变更记录与实际执行脱节、验收状态无法实时可见。

我在一家制造业客户那里做过统计:范围文档更新后,平均需要 3.5 天才能传达到全部相关执行人;变更台账与实际任务清单的一致率只有约 62%。这两个数字意味着,项目经理每周都在基于不完整的信息做判断。

2. 把 RACI、变更门禁、验收清单固化进系统

我的做法是把范围管理中最需要“被反复引用”的三样东西从文档搬进项目管理平台:RACI 责任矩阵、变更门禁规则、验收清单状态。文档负责表达完整逻辑,系统负责承载可执行部分。

在具体工具选择上,如果组织规模在中大型以上、又需要私有化部署和数据自主可控,我会优先考虑国产项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,对于需要做国产替代的团队来说是一条相对低风险的路径。

我关注的不是工具本身,而是它能否承载三件事:变更必须留痕并关联影响评估、交付物状态必须与验收标准绑定、跨部门接口责任人必须可查询。这三件事在系统里,范围就具备了可引用性;只在文档里,它就只是一份声明。

3. 中大型组织的具体落地顺序

我的建议顺序是:先把七步操作法中的“基线评审与签署”和“变更控制”两件事搬进系统,因为这两步的返工成本最高;第二步再把 RACI 和验收清单纳入;最后才是做范围状态的可视化报表。

顺序错了会怎样?我见过团队一上来就追求范围看板和大屏,结果底层的变更规则和验收标准都还没定义,看板展示的全是无效数据。

范围基线在系统中的最小字段集(供配置参考)
────────────────────────────────

交付物编号 必填,唯一

交付物名称 必填

形态 功能 / 文档 / 服务 / 硬件

完成标准 必填,可判定口径

责任人(A) 必填,仅一人

执行人(R) 可多人

验收方 必填,可签字角色

接口提供方 跨边界时必填

接口接收方 跨边界时必填

基线版本号 必填

变更记录 关联变更单,自动留存

当前状态 未开始 / 进行中 / 待验收 / 已验收

项目范围如何做好范围定义?项目经理协同管理与操作步骤

八、不同情况下的行动建议

同一套框架在不同项目类型里的落地方式差别很大,我按四类常见场景给出具体建议。

1. 工程类项目:以交付节点和验收规范为核心

工程类项目的特点是交付物形态明确、验收标准多由行业规范约束。建议重点放在交付节点的划分和规范引用上,不做清单要写清楚哪些配套工程由业主方或第三方负责。变更门禁要与现场签证流程绑定,否则现场改动会绕过范围管理。

2. IT / 软件交付项目:以验收标准和接口边界为核心

IT 项目最大的风险是“做了但验收不过”。建议把每条功能需求都配上可判定的验收标准,尤其是性能、并发、数据质量这类容易被模糊描述的指标。接口边界方面,所有跨系统集成都要写明四个角色和联调时间点。

3. 政企项目:以立项文件和审计口径为核心

政企项目的范围定义要能经得起审计,因此排除项和变更记录必须完整留痕。建议在范围说明书里明确引用立项批复文件,变更要形成正式审批文件,而不是会议纪要。这类项目对私有化部署和数据自主可控的要求通常更高,工具选型上要提前确认部署方式和数据归属。

4. 乙方交付项目:以合同条款和变更计价为核心

乙方项目的范围定义直接关系收入和风险。建议在做清单里明确区分“合同内”和“合同外”,任何合同外的协助性工作都要走变更计价,哪怕金额很小。我吃过的最大的亏就是出于客户关系免费做了两周的额外工作,结果这部分后来被当成默认范围。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

九、不同情况下的取舍

范围管理里没有完美方案,只有取舍。我把最常遇到的五组取舍写出来,附上我的实际选择倾向。

1. 取舍一:定义时间紧 vs 边界要写清

客户催着开工、领导要求快速启动时,最容易牺牲的就是范围定义时间。我的选择是:宁可延后一周开工,也要完成启动对齐会和做清单、不做清单的初稿。这两件事加起来通常只需要两到三天,但能省下的返工是按周计算的。

如果确实无法延后,我会做降级处理:先出做清单和不做清单,验收标准和接口边界放在第一个里程碑前补齐,并在启动会上明确告知这是分阶段定义。

2. 取舍二:维护客户关系 vs 坚持边界

这个问题我踩过太多次。我的判断标准是:如果这次让步不会被记录为正式范围变更,那么它下次一定会被当作默认范围。所以我的做法是让步也要留痕,同意做,但走一张零金额的变更单,写清楚这是本次特例。这既保住了关系,也守住了边界的严肃性。

3. 取舍三:文档重量 vs 团队执行

大而全的范围说明书往往没人看。我倾向于控制主文档在 15 页以内,把详细内容放到附表。主文档只回答四个问题:目标是什么、做什么、不做什么、怎么算完成。附表和系统承载细节。

4. 取舍四:固定价合同 vs 工时制合同

固定价合同下,范围定义必须尽可能严, 变更门禁要更硬;工时制合同下,范围可以相对宽松,但工时记录和边界说明要更细,因为争议点会从“做不做”转移到“算不算工时”。这两种合同的范围管理重点完全不同,不能套同一套模板。

5. 取舍五:标准化模板 vs 场景定制

组织层面需要标准模板来保证下限,具体项目需要场景调整来保证适配。我的建议是:模板固定七个章节结构不变,但每个章节的字段和详细程度允许项目经理按项目类型调整,调整需在模板备注里说明理由。这样既保留了组织资产的可复用性,也避免了模板僵化。

项目范围如何做好范围定义?项目经理协同管理与操作步骤

十、写给项目经理的下一步

回到开头那个问题:“你们这个项目,到底不做什么?”如果今天我再去开那个会,我会在白板上先画一条线,线上写做,线下写不做,然后让在座的每个人各写三条他们认为不做的事。这个动作只要二十分钟,但它能让后面几十周的沟通成本下降一个量级。

我的独特判断只有一句话:范围定义的本质是提前把冲突摆到桌面上,而不是把冲突推迟到验收阶段。项目经理的价值不在于把所有需求都接住,而在于让每一次接与不接都有依据、有记录、有责任人。

如果你今天就想动手,我建议按这个顺序做三件事。

  1. 拿出你当前项目,用二十分钟写一张不做清单,至少写十条,然后发给业务方和验收方确认。
  2. 从交付物清单里挑出所有跨系统、跨部门的条目,逐条补齐提供方、接收方、确认方、验收方四个角色。
  3. 把变更分档规则写成一页纸,在下次项目例会上当场宣布并测试三个假设场景,看团队能否给出统一答案。

这三件事加起来不超过两个小时,但它们处理的是返工成本最高的环节。做完之后你会发现,真正的变化不是文档变多了,而是当有人再说“这个顺便做一下吧”的时候,你终于有了一个可以指着说“不在范围内,我们可以走变更评估”的东西。

范围管理做得好不好,最终不体现在文档质量上,而体现在项目收尾时会议室里的气氛上。

常见问题解答(FAQ)

1. 范围定义到底要写到什么颗粒度?范围说明书和需求文档有什么区别?

我之前带项目时,直接把需求清单当成范围说明书交上去,结果评审会上被问“这个到底算不算项目范围”,我答不上来。后来又走了另一个极端,把文档写到几十页,没人看完,等于没写。这个颗粒度到底怎么把握,我一直很困惑。

颗粒度用一个可验证的标准来卡:任何一个工作包,能不能让一个不在项目里的人看懂“交付什么、谁验收、什么时候算完成”。能做到就够,做不到就还太粗。范围说明书和需求文档不是一回事,需求文档回答“用户要什么功能”,范围说明书回答“这个项目交付什么、不交付什么、按什么标准验收”。

我自己的做法是把范围说明书写成一页A4正反两面,固定六块:目标、交付物清单、排除项、验收标准、假设约束、关键接口。需求文档可以几十页挂在附件里,但范围说明书必须是那一页,因为它是给干系人签字用的,不是给开发看细节用的。

判断是否合格的土办法是:拿这页纸去找一个没参加需求调研的业务方,让他复述一遍“项目做什么、不做什么”,如果复述偏差超过两条,说明边界没写清,得回头补。WBS再往下分解时,工作包控制在8到80小时这个区间比较实用,低于8小时是任务流水账,高于80小时没人能估准,也没法判定完成。

2. 排除项(不做什么)怎么写,才不会被业务方理解成“你在砍我的需求”?

我最怕写排除项,每次写“本期不含某某功能”,业务方立刻觉得我在甩锅或者偷工减料,会议上就开始拉扯。但不写排除项,后期需求一加再加,最后延期还是我背。这个矛盾怎么处理?

排除项不能单独出现,必须配“归属+路径”一起写,业务方才不会觉得被砍。写法是三列:排除内容、原因、后续安排。比如“不含多语言支持,本期目标用户只在境内,二期随海外业务启动,预计Q3评估”。同样一条内容,只写“不含”是拒绝,写上原因和后续时间点就变成规划,接受度完全不同。

我的经验是排除项数量不应少于交付物条目的三分之一,如果一个项目的排除项只有两三条,基本可以判断前期没认真做边界谈判,风险都留到执行期了。操作上建议在启动会上当场过排除项,让业务方逐条确认“这条我能接受”,确认一条勾一条,会后写进纪要并让关键干系人回邮件确认。

这个动作花40分钟,能省掉后面几十个小时的扯皮。还有一个细节:暂缓项和排除项要分开列。暂缓是本期不做但已排期,排除是本项目根本不做,混在一起写会让业务方误以为所有不做的东西后面都会补上,反而制造新的期望差。

3. RACI矩阵填了,但跨部门协同还是推不动,问题出在哪?

我们项目也做了RACI,表格挂在某项目管理平台里,看着挺完整。但真到接口交付的时候,两个部门还是互相等,谁也不动。我就想知道,是填得不对,还是这个方法本身没用?

多数情况下不是方法没用,是三个地方填错了。第一,每行只能有一个A,A是最终对结果负责的人,不是领导挂名。我见过一张矩阵里一行有四个A,那等于没有A,出问题时四个人互相看。第二,R最适合填在接口处,而不是填在部门内部。

跨部门协同卡住的往往不是某件事没人做,而是“我交给你之后你什么时候确认”没人管,所以每个接口至少要拆成“提交,接收,确认”三个动作,各自有R和C。第三,RACI要和决策升级路径配套,矩阵只解决谁干什么,不解决僵持时谁拍板。

我的做法是在RACI表下面固定加一行“升级路径”:接口争议超过48小时未闭环,由双方A共同升级到项目发起人,并带上两个备选方案和各自影响。没有这条,冲突就永远卡在中层。另外提醒一句,RACI不是一次填完就完事,变更通过后要同步更新对应行,否则三个月后那张表就是历史文件。

判断矩阵是否有效,可以看一个指标:过去一个月里,有几次问题是靠矩阵里定义的A直接决策的,如果一次都没有,说明A是虚设的。

4. 变更控制怎么做,才能挡住口头加需求又不把关系搞僵?

项目做到一半,业务方在群里一句“帮忙加个小功能”,我要是答应,工期就崩;不答应,又显得不配合。尤其口头需求没有邮件、没有单据,最后延期了责任全在我这边。这种情况到底怎么处理?

核心动作只有一个:把口头需求转成书面变更单,并且给出量化影响,让决策方自己选。具体做四步。第一步,不拒绝也不承诺,先回一句“我评估一下影响,明天给你结论”,把对话从群里挪到变更单上。第二步,评估三个口径:增加多少人天、影响哪几个里程碑、挤占哪些原有交付物。

我一般要求48小时内给出初步结论,超过这个时间业务方会以为你在拖。第三步,给选项而不是给拒绝,比如“方案A:本期做,交付延后10个工作日;方案B:本期不做,列入下一迭代;方案C:本期做但砍掉原定的报表模块”。第四步,由项目发起人或变更委员会签字,项目经理只负责呈现影响,不负责决定做不做。

这套流程的价值在于把矛盾从“项目经理不配合”转成“资源有限,优先级怎么排”。另外建议设一个变更门禁阈值:累计变更工作量超过原基线15%就触发基线重评,重新签范围说明书,而不是零敲碎打地一直加。

这个15%不是行业铁律,是我在多个交付项目里试出来比较好用的警戒线,低于这个数单点吸收成本不高,高于这个数再用原计划考核团队就不公平了。

读者评论

白
白浩然

作为项目经理,最认同“范围定义完成标志是有人签字”这句。我们项目范围说明书很厚,但没人真正看过,业务一加压就不断加需求。看完准备补一份本期不做清单,并做一次拒绝测试。

郭
郭俊杰

从乙方交付角度看,责任边界和接口四角色最戳痛点。跨部门接口经常双方都以为对方在做,最后卡在关键路径上。把谁提供、谁接收、谁确认、谁验收写进附件,比事后开会追责有用。

梁
梁浩然

PMO视角看,变更分档决策很实用,但前提是高层授权。如果领导口头加需求绕过门禁,项目经理仍然挡不住。建议把分档规则和指导委员会权限写进项目治理文件,否则容易流于形式。

黄
黄思妍

技术负责人会更关心范围可引用性。一线成员能五分钟找到依据驳回或转正式变更,比“多沟通”重要。我们当前文档太长没人查,排除清单和验收标准反而应该前置到最容易看到的位置。

于
于思源

业务方视角看,范围边界不是推责,而是减少后期返工。我们也不希望验收时吵数据清洗算不算交付。若不做清单能注明后续版本评估,并配合正式变更评估工期,业务愿意按规则走。

文章包含AI辅助创作:项目范围如何做好范围定义?项目经理协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/316911

赞 (0)
飞飞飞飞
子计划实操方法:跨部门团队提升项目规划效率的制度设计方法与模板
上一篇 1天前
范围边界流程与规范:项目经理项目范围协同管理关键指标
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
