项目目标关键结果全流程:项目负责人数据分析与一文讲清

我见过最典型的一次目标管理失败,发生在 2022 年一个 80 人规模的交付项目上。启动会开了整整两个下午,白板上留下了 4 条目标和 17 条关键结果,所有人当场都觉得“这次终于说清楚了”。三个月后复盘,能拿出连续数据跟踪记录的只有 5 条;剩下 12 条,没有任何一个人能准确说出它们到底完成了没有、完成到什么程度、是被什么因素拖住的。更讽刺的是,第 4 周到第 12 周的项目周报,进度数字几乎一模一样,因为大家后来干脆直接把上一周的表格复制过来改了个日期。

这件事让我意识到一个很反常识的判断:项目目标管不住,多数时候不是执行力问题,而是“目标,关键结果,数据口径,行动”这条链路从来就没有真正接通。项目负责人以为自己在管目标,实际上只是在管一堆看起来像目标的文字。这篇文章我想把这条链路完整拆开讲清楚,包括每个阶段负责人该做什么、产出什么、用什么数据判断,以及在不同组织规模、不同项目类型、不同工具条件下,具体该怎么取舍。

一、先给结论:项目负责人的数据分析,本质是维护一条闭环

1. 一句话结论

项目负责人做数据分析,不是做报表,也不是做可视化大屏,而是维护一条从目标到行动的闭环:目标设定 → 关键结果拆解 → 指标口径定义 → 数据采集 → 过程监控与预警 → 偏差分析与决策 → 行动项闭环 → 复盘回写目标。这条闭环里任何一环断开,前面所有的努力都会退化成“写文档”。

我判断一个项目负责人的数据能力,从来不看他会不会做透视表,而是看三件事:他能不能在 30 秒内说清楚当前最关键的 3 个偏差是什么;他能不能指出每个数字的数据源和统计口径;他能不能把某个偏差直接对应到一个有责任人、有截止时间的行动项上。这三件事都能做到,项目管理就不会失控。

2. 四个层级不能混:目标、关键结果、任务、指标

绝大多数目标管理混乱的根源,是把这四个层级揉成了一句话。它们在逻辑上是逐层递进的,各自回答不同的问题,判定标准也完全不同。

层级 回答的问题 判定标准 示例(演示数据)
目标 我们为什么做这件事 有方向感、有价值张力、能凝聚共识 让新用户在第一周真正把产品用起来
关键结果 怎么证明方向走对了 有基线值、有目标值、有周期、有责任人 新用户 7 日激活率从 22% 提升到 38%(本季度内)
任务 具体做什么 有负责人、有截止时间、有可交付物 重构新手引导流程,8 月 15 日上线
指标 用什么数来看 有公式、有数据源、有统计周期、有阈值 7 日激活率 = 注册后 7 日内完成≥3 个核心动作的用户数 ÷ 同期注册用户数

这四行看起来简单,但我在实际项目里做过统计:把任务当成关键结果来写的情况,占比超过六成。“完成新人引导页改版”是任务,“改版后 7 日激活率提升到 38%”才是结果。前者做完了就是做完了,后者做完了可能一点效果都没有,而恰恰是后者才对目标负责。

3. 负责人真正要交付的六个东西

把闭环拆到负责人身上,我认为一个项目从启动到收尾,负责人必须产出六份东西,缺一个都会在后面某个环节出问题。

  1. 目标卡:一页纸写清楚目标、为什么是现在、不做什么。
  2. 关键结果表:每条关键结果带基线值、目标值、周期、责任人、当前进度。
  3. 指标口径字典:每个指标的名称、公式、数据源、统计周期、责任人、阈值。
  4. 监控看板:周度更新的红黄绿灯视图,能一眼看出哪条关键结果在预警。
  5. 周报三段式:结论、偏差、下周动作,不写过程流水账。
  6. 复盘纪要与回写:哪些判断被验证、哪些口径要改、下一周期目标怎么调整。

这六份东西的共同特点是:它们都是可以被下游直接消费的,而不是写给自己看的。目标卡给团队看方向,口径字典给数据同学看标准,看板给管理层看你有没有失控,复盘纪要给下一个周期的自己看判断力有没有长进。

一、先给结论:项目负责人的数据分析,本质是维护一条闭环

二、真实场景:目标为什么总在第三周“失联”

1. 启动会的热闹与第三周的沉默

我参加过的项目启动会,几乎都有一个共同的剧本:前两天信息密度极高,大家争得面红耳赤,目标和关键结果逐字打磨;第三天开始进入执行,会议频率从每天变成每周;到第三周,当你问某位负责人“你那条关键结果现在到哪了”,最常听到的回答是“在推进”“差不多了”“有点慢,但问题不大”。

这不是态度问题。真实原因是:关键结果被写出来的时候,并没有配套一个能被重复计算的数据源。它只是一个语言描述,不是一个可测量的对象。可测量的对象必须能被某个系统、某张表、某个固定口径反复算出来,而且两次计算之间的差异必须能被解释。

2. 周报为什么越写越像作文

我在一个客户现场做过一次抽样:把过去 8 周的周报全部调出来,逐条判断“这条进度描述是否包含可验证的数字和口径”。结果是第 1 周有 61% 的条目包含数字,第 4 周降到 38%,第 8 周只剩 22%。剩下的条目全是“持续推进中”“已完成初步方案”“等待对方反馈”这类表述。

这类表述的问题不在于它假,而在于它不可累积。你无法把“持续推进中”和上周的“持续推进中”做减法,也就无法判断进度是快了还是慢了、偏差是收敛了还是扩大了。周报一旦不可累积,它就从管理工具退化成了一份仪式性文档。

项目目标关键结果全流程:项目负责人数据分析与一文讲清

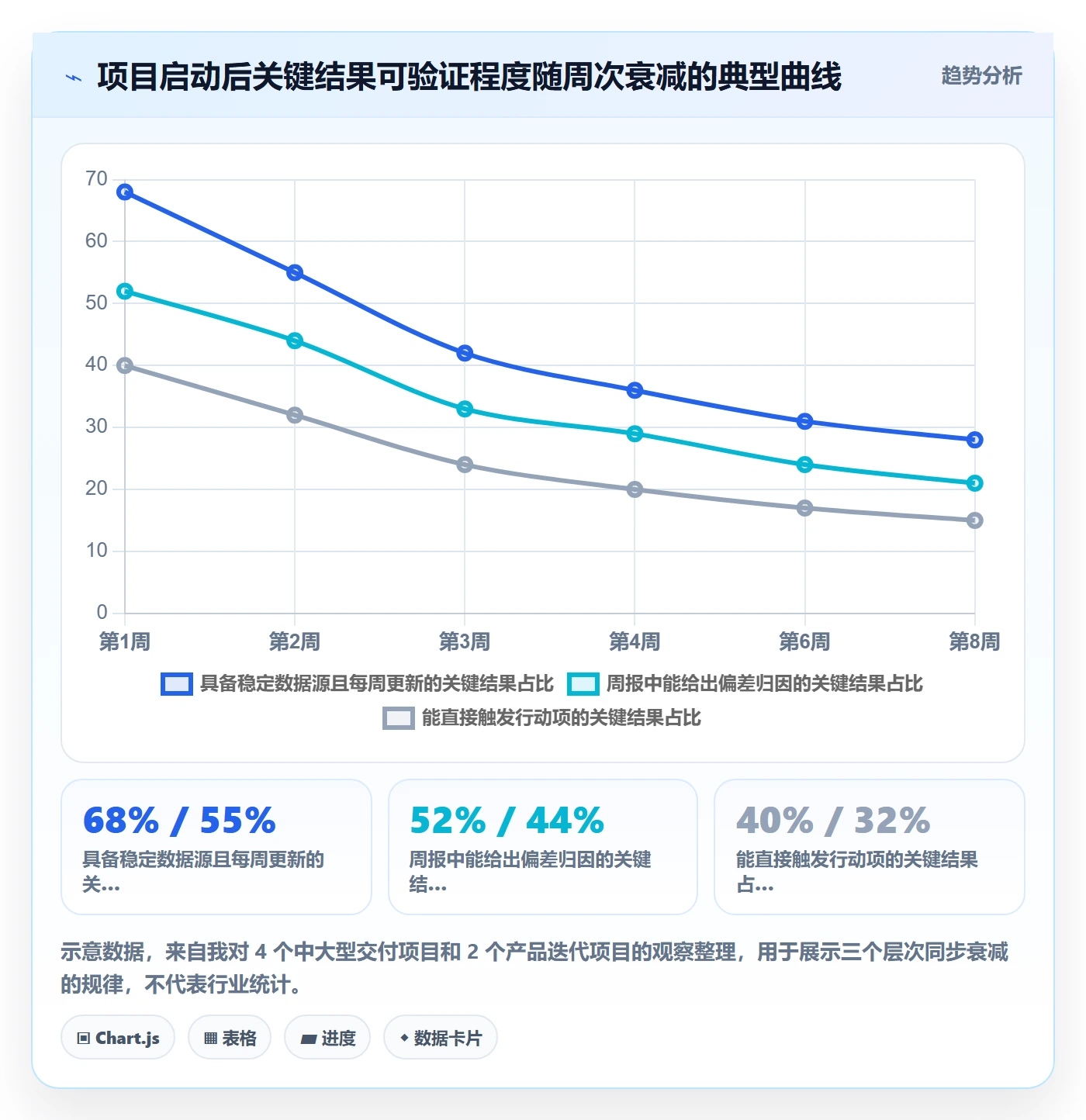

3. 我观察到的一个规律

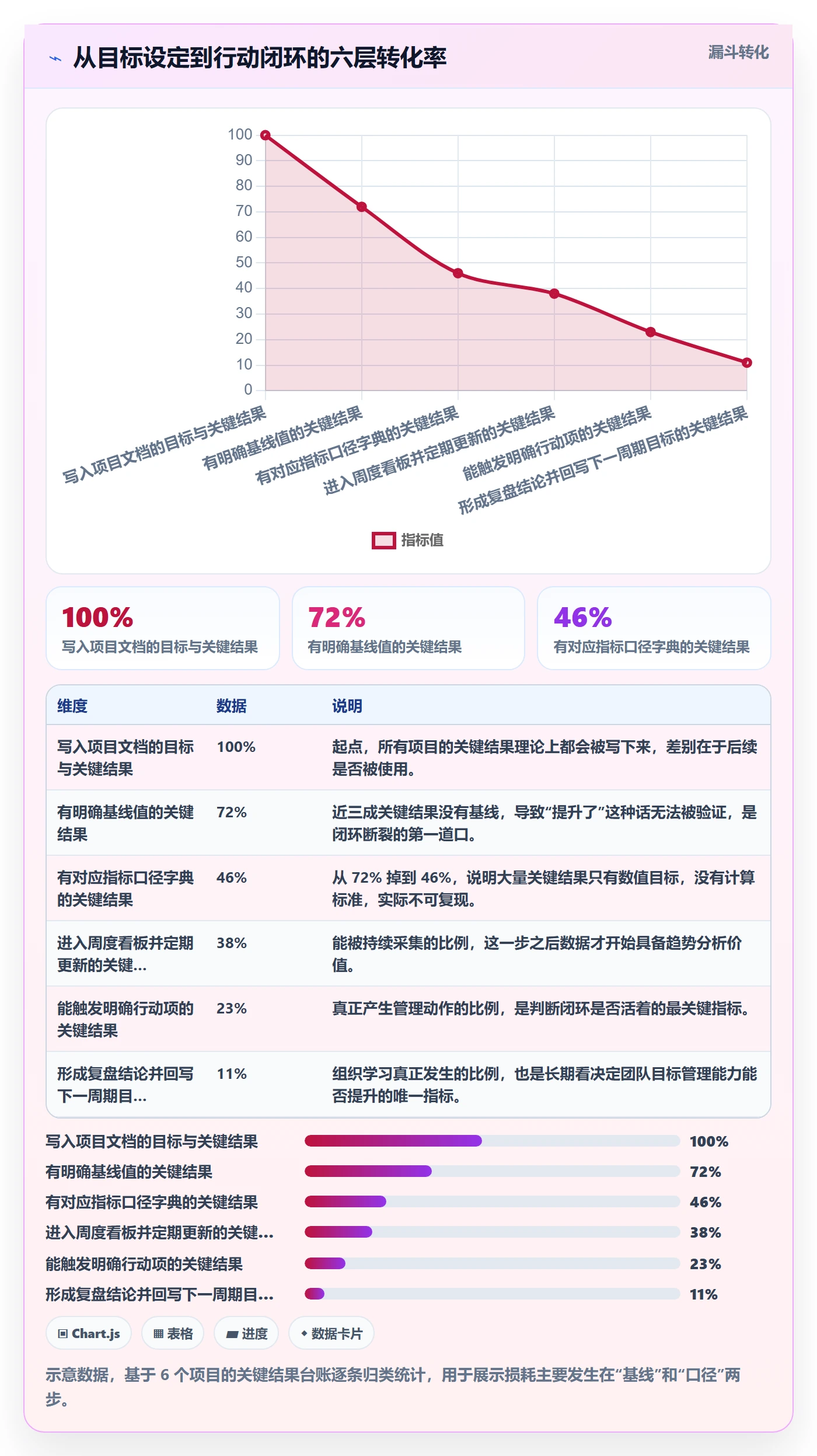

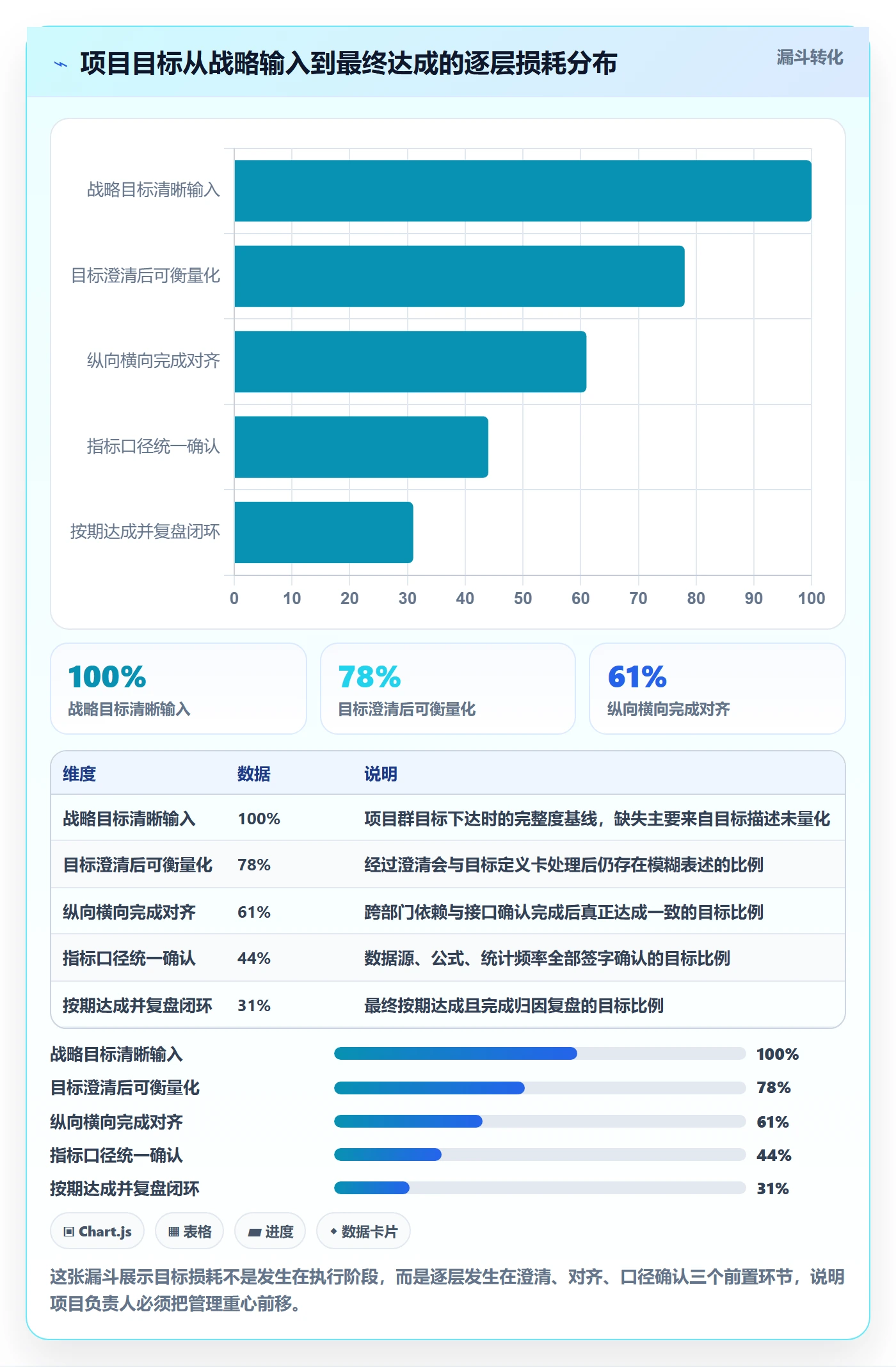

把这三条线放在一起看,会得到一个挺残酷的结论:数据层的衰减会带动分析和行动层同步衰减,而且行动层永远掉得最快。第 1 周有 40% 的关键结果能触发行动项,到第 8 周只剩 15%。这意味着大量项目的管理动作,从“发现问题就改”退化成“发现问题就记录”。

所以我在设计任何一套目标跟踪机制时,都会先问一个问题:这条关键结果如果在某周变红了,具体谁会做什么?如果答不上来,这条关键结果就不该进看板。进不了行动链路的数据,本质上只是一种装饰。

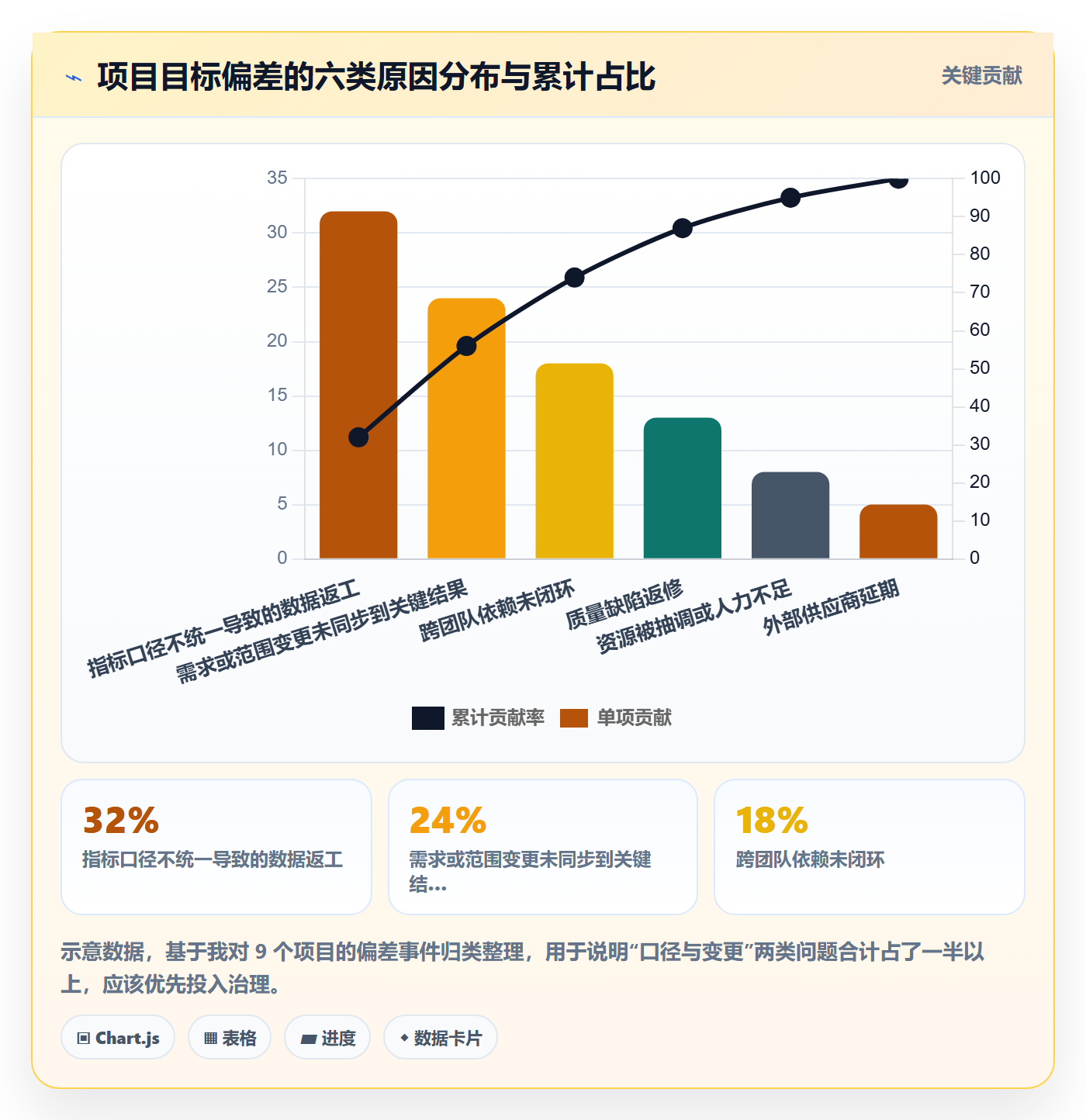

三、拆解常见误区:九成关键结果失败不是执行问题,是定义问题

1. 误区一:把关键结果写成任务清单

这是最高频的误区,也是破坏力最大的一个。表现形式是每条关键结果都以动词开头:“完成 XX 模块开发”“上线 XX 活动”“输出 XX 方案”。这类描述的共同特征是完成状态是二元的,要么做了,要么没做,中间没有程度差异,因此也就没有“偏差”这个概念。

没有偏差,就不需要分析,不需要预警,不需要纠偏会。整个数据链路从这一条开始就已经没用了。我的修正方法很简单:凡是不能用“从 X 到 Y”描述的,都不是关键结果。“从 22% 到 38%”是,“完成模块开发”不是。

2. 误区二:口径漂移

口径漂移指的是一件事在不同人、不同时间、不同报表里算法不一样。我遇到过最夸张的一次,同一个“项目完成率”,在项目组内部、在管理层月报、在财务口径里分别是 3 个不同的数字:62%、78%、51%。三个数字都不是错的,只是分母不同,一个按工作量算,一个按里程碑算,一个按合同金额算。

问题在于,当这三个数字同时出现在一场会议上时,讨论就不再是“项目进度怎么样”,而变成了“你的数字为什么和我的不一样”。口径分歧会吃掉会议的大半时间,而且不会产出任何决策。

3. 误区三:只在复盘时看数据

我见过一些团队,数据做得其实相当规范,采集完整、报表清晰,但只在季度复盘时才集中看一次。这等于把数据的价值压缩到了 1%。过程数据最大的用途是提前预警,而不是事后定责。9 月 30 日发现某条关键结果只完成 40%,你什么都做不了;8 月 15 日发现它低于计划曲线 15 个百分点,你还有六周时间去改方案、加资源、砍范围。

4. 误区四:把看板当成汇报道具

看板一旦是为了“给上面看”而存在,就会自发地趋向好看。表现是所有指标都选绿灯阈值、所有偏差都写“受外部因素影响”、所有风险都标注为“可控”。我在一个项目里做过一次对照:同一批数据,团队自用的版本和管理层汇报的版本,红灯数量差了 5 倍。

我的处理办法是把看板和决策会绑定:看板上任何一条红灯,必须在会上产出行动项,否则这条红灯就不该被记录。让看板承担决策职责,它才不敢失真。

5. 误区五:用工具替代管理

很多团队的目标管理问题,被错误地归因为“工具不行”,于是换了三四套系统,问题原封不动。工具能解决的是采集效率、关联关系和可视化,解决不了“这条关键结果该怎么定义”和“变红了谁负责”。工具是执行层,口径和机制是设计层,先设计后选型,顺序不能反。

项目目标关键结果全流程:项目负责人数据分析与一文讲清

四、专业判断逻辑:口径先于报表,报表先于会议

1. 为什么说口径先于报表

这是我在所有方法论里最坚持的一条:先定口径,再做报表;先做报表,再开会议。顺序颠倒会带来巨额的返工成本。很多团队的顺序是“先开个会看看数据”,结果会上发现数字对不上,于是会后重新算,下周再开一次。

我做过一个粗略测算:一个 50 人规模的部门,如果季度内有 8 个指标存在口径分歧,平均每次澄清要消耗 2 小时会议加 4 小时取数核对,一个季度就是 48 小时,接近一个人一周的工作量。而定一份指标字典,通常只需要 4 到 6 小时。

项目目标关键结果全流程:项目负责人数据分析与一文讲清

2. 指标字典必须包含的七个要素

一份能真正落地的指标字典,缺任何一个要素都会在后续使用中出问题。我建议直接按这七项建模,不要自由发挥。

  1. 指标名称:唯一、稳定,改名字要走变更记录。
  2. 业务定义:用一句不含技术术语的话说清楚它衡量什么。
  3. 计算公式:写清楚分子、分母、过滤条件,尤其是“不含什么”。
  4. 数据源:具体到库表、埋点事件、系统模块,不写“业务系统”这种模糊表述。
  5. 统计周期:更新频率和聚合维度,是 T+1 还是实时,按周还是按月。
  6. 责任人:谁对这个数字的准确性负责,出问题找谁。
  7. 阈值:绿、黄、红的边界值,以及触发后对应的动作。

3. 一个可以直接用的口径字典片段

metric: new_user_7d_activation
name: 新用户 7 日激活率

definition: 注册后 7 个自然日内完成 3 个及以上核心动作的独立用户占比

formula: count(distinct user_id with core_action_cnt >= 3 within 7d)

/ count(distinct user_id registered in same period)

source: dwd_user_event / dwd_user_register

period: T+1 每日更新,按注册周聚合

owner: 增长数据负责人

threshold:

green: >= 35%

yellow: 28% ~ 35%

red: < 28%

action_on_red: 增长负责人 24 小时内给出归因与纠偏方案

version: v1.3

change_log: 2026-03-11 明确“核心动作”为 3 个指定动作,此前包含 5 个动作

注意最后两行。我坚持要求所有指标字典都带版本号和变更记录,因为口径会演进,但历史数据不会自动演进。如果没有变更记录,半年后你会发现同一张折线图上的前三个月和后三个月其实不可比,做出的趋势判断全是错的。

4. 常见口径冲突对照表

指标 常见口径 A 常见口径 B 冲突后果 建议做法
项目完成率 按工作量人天加权 按里程碑个数 同一项目出现多个进度数字 对外统一用里程碑口径,对内补充工作量口径
活跃用户 当日有登录 当周有核心动作 规模差异可达 3 倍 明确区分“登录活跃”与“价值活跃”,分开命名
缺陷密度 按千行代码 按功能点 跨团队不可比 同一组织内统一,跨组织只用于自身趋势对比
项目延期 超过计划上线日 超过承诺交付日 延期率高低差一倍 同时记录两个日期,报表只用一个
风险闭环率 风险关闭数 ÷ 新增数 风险按期关闭数 ÷ 到期数 前者可被“关而不解”刷高 采用按期关闭口径,并统计重开率

5. 从数据到动作,只有四档判断

分析结论不需要写得像论文。我给团队的模板只有四档:继续、纠偏、升级、关闭。判断依据是偏差幅度和偏差趋势的组合。

  • 继续:偏差在阈值内,且趋势收敛,不做干预,保持节奏。
  • 纠偏:偏差超黄线但可控,项目组内部调整方案,明确责任人和截止时间。
  • 升级:偏差超红线,或连续两周未收敛,升级到更高层决策,通常涉及资源或范围调整。
  • 关闭:目标前提已不成立,明确终止并说明原因,把资源释放出来。

这四档的好处是强制负责人做出选择。很多项目的问题不是选错了,而是根本没选,一直在“持续关注”的状态里悬着,直到时间耗尽。

项目目标关键结果全流程:项目负责人数据分析与一文讲清

五、数据观察与案例:一个 120 人研发组织如何跑通闭环

1. 背景

去年我参与了一个 120 人左右研发组织的目标管理改造。他们的情况很有代表性:四条产品线,每季度定一次目标,关键结果写在一个共享文档里,每周由各线负责人手动更新。问题是文档更新滞后、口径不一致、跨线依赖看不见,季度中期基本处于失控状态。

他们的诉求也很明确:不想再加一套需要手工填的系统,希望关键结果的进度能从日常研发活动中自动沉淀出来,同时数据要可控,因为涉及内部研发数据,最终选择了 PingCode 这类支持私有化部署的项目管理平台。这里我不做工具评测,只讲事实:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对已经在用 Jira 的团队来说迁移成本相对可控,这也是他们最终选择它的重要原因之一。

2. 三个关键动作

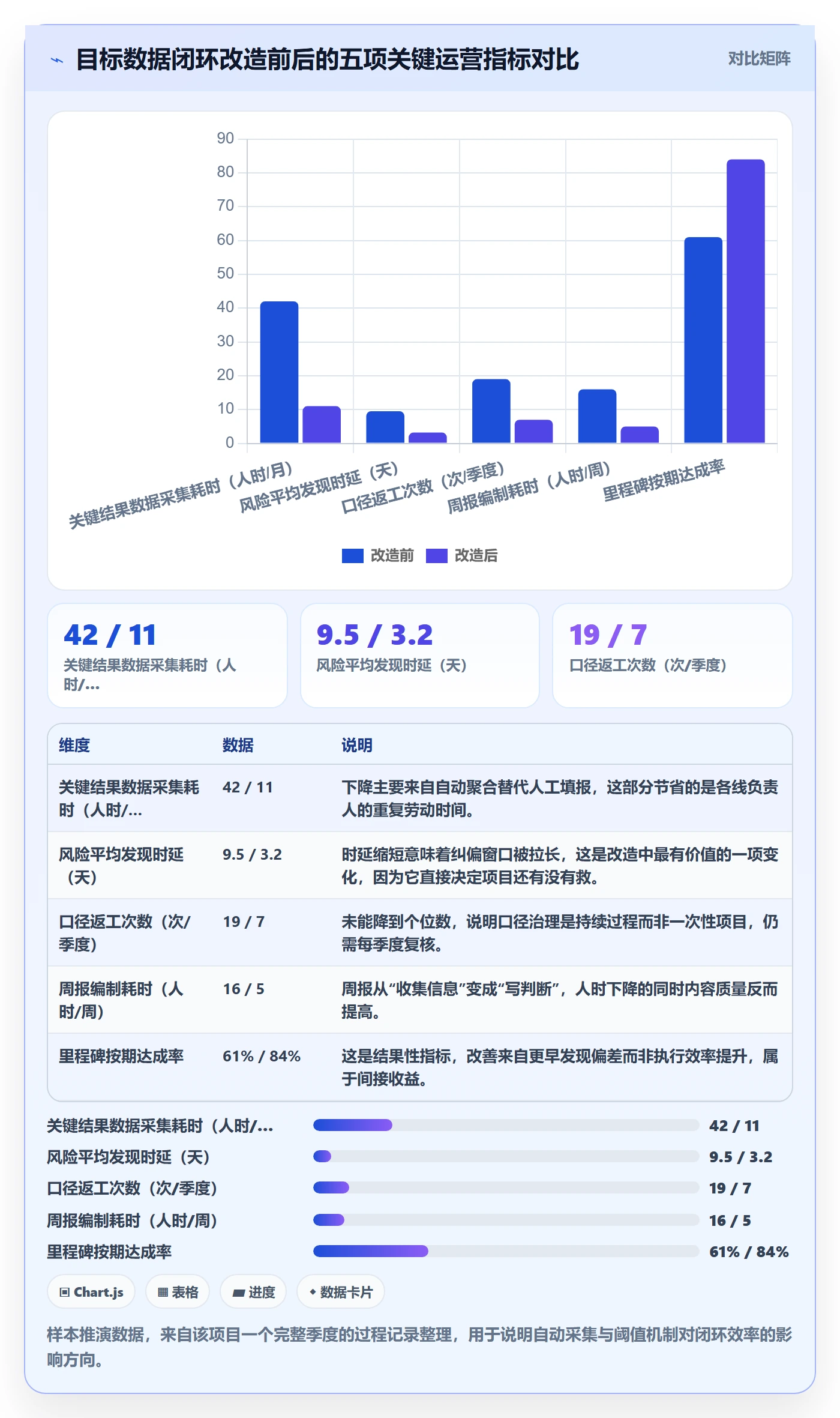

整个改造没有从工具开始,而是从口径开始。我把它拆成三个动作。

(1)先做口径收敛。用两周时间把 4 条产品线的 37 个指标压到 21 个,每个指标补上公式、数据源、统计周期、责任人、阈值。这一步几乎没有技术投入,但把后面几个月的会议摩擦直接砍掉一半。

(2)把关键结果挂到工作项上。在平台里建立目标与关键结果的对象,然后把需求、缺陷、迭代、测试用例关联到对应的关键结果上。这样进度不需要人工上报,而是从工作项状态和完成情况聚合而来。这一点是决定成败的:只要还需要人工填报,数据质量就一定随周次衰减。

(3)把阈值和例会绑定。每条关键结果设定红黄绿阈值,每周例会只看两类内容,变红的关键结果和上周行动项的完成情况。会议时长从 90 分钟压到 35 分钟,因为不再需要轮流汇报“我这边进展正常”。

3. 改造前后的数据变化

下面是这个组织改造前后一个季度的对比。需要说明的是,这些数字来自该项目内部的过程记录整理,属于样本推演性质的示意数据,用于说明改造方向的效果量级,不代表任何行业统计。

项目目标关键结果全流程:项目负责人数据分析与一文讲清

4. 部署与迁移上的取舍

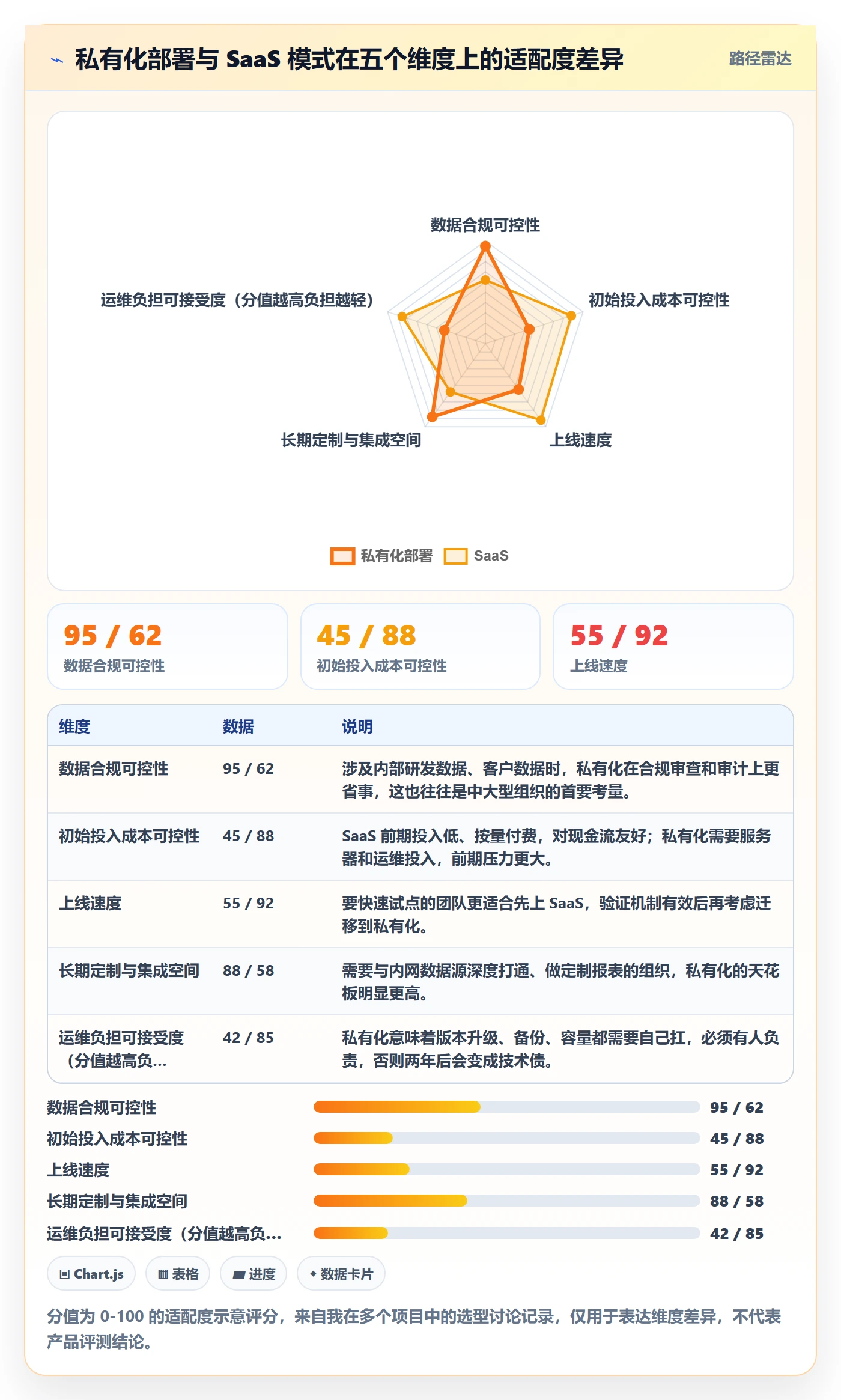

这个案例里有一个值得单独讲的决策:他们为什么选私有化部署。核心原因不是安全焦虑,而是数据链路问题,他们的用户行为数据、缺陷数据、发布数据都在内网,如果项目管理平台在公网,跨系统聚合就只能靠人工导出导入,那自动采集的价值就没了。私有化部署让平台能和内网数据源直接打通,这是闭环能成立的技术前提。

迁移方面,他们原本用 Jira,历史数据量大、自定义字段多。PingCode 支持 Jira 平滑迁移这一点在实际操作中省了不少事,但要提醒的是:迁移工具能搬走字段和工单,搬不走你已经跑偏的口径。如果不趁迁移这个窗口把历史口径清理一遍,就是把旧问题原封不动搬到新系统里。

项目目标关键结果全流程:项目负责人数据分析与一文讲清

5. 我在这个项目里踩过的两个坑

第一个坑是一开始关联粒度太细。最初我们把每个关键结果都关联到具体任务级别,结果看板上出现了上千条工作项,没人看得过来。后来改成只关联到迭代和需求层级,缺陷单独按模块聚合,可读性立刻恢复。

第二个坑是阈值设得太松。第一个月所有关键结果都是绿灯,团队反而放松了。复盘时发现黄色阈值设在了偏差 20%,而实际上 10% 的偏差就已经需要干预了。阈值不是用来避免报警的,而是用来在还来得及的时候报警的。

六、不同情况下的行动建议

1. 按组织规模分

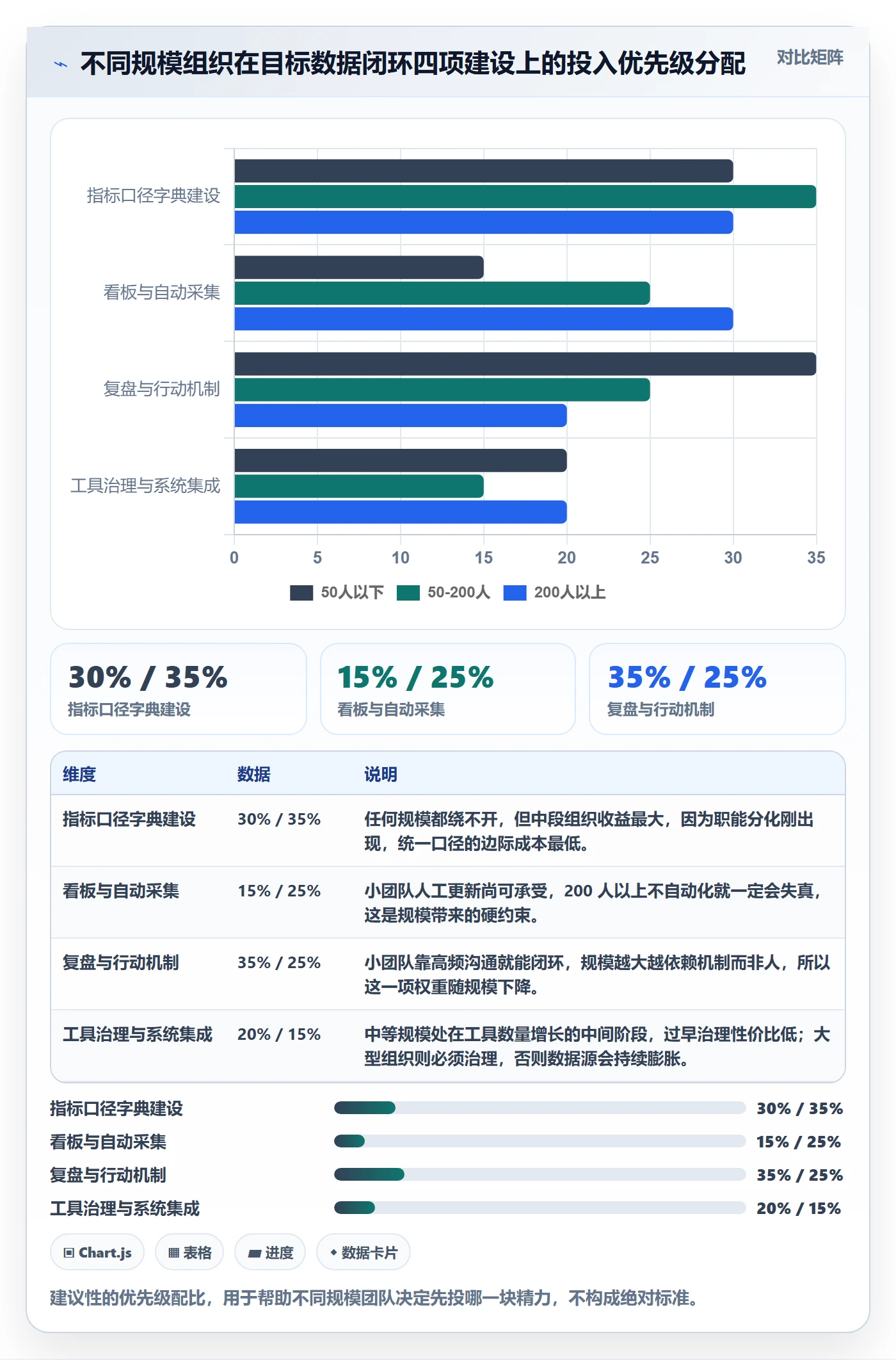

不同规模的团队,落地重点完全不一样。50 人以下,最大的敌人是流程负担,任何需要额外填表的设计都会被绕过;50 到 200 人,最大的敌人是口径分歧,因为这个规模开始出现职能分化;200 人以上,最大的敌人是数据链路断裂,因为系统多了,数据自然就散了。

组织规模 首要任务 先别做的事 建议节奏
50 人以下 把关键结果写成“从 X 到 Y”,明确基线 不要搭建复杂看板体系 每周一次 30 分钟目标会
50-200 人 建立指标口径字典,收敛指标数量 不要各条线各自定义指标 双周口径评审 + 周度看板
200 人以上 打通数据链路,减少人工填报 不要在没有口径的情况下上工具 季度口径治理 + 自动化采集

项目目标关键结果全流程:项目负责人数据分析与一文讲清

2. 按项目类型分

研发型项目的核心数据是迭代速率、缺陷密度、需求交付周期;交付型项目的核心数据是里程碑达成率、验收一次通过率、人天消耗偏差;市场型项目的核心数据是漏斗转化、获客成本、留存曲线。这三类项目的关键结果写法完全不同,不要套同一套指标模板。

我见过的典型错误是,把研发项目那套“交付周期、吞吐量”指标直接套到市场项目上,结果负责人每个季度都在为凑指标发愁。指标必须从业务价值链条里长出来,而不是从别处搬过来。

3. 按你是否中途接手分

如果你是从头负责一个项目,第一步是定基线。基线不是拍脑袋,是拉过去 3 到 6 个月的历史数据算出来的。没有基线的目标只能叫愿望。

如果你是中��接手,顺序要反过来。先别改目标,先花一周把现有数据摸清楚:哪些指标有人负责、哪些口径是共识、哪些数据源是可靠的。然后做一次“关键结果体检”,把不可测量的条目挑出来,跟相关方重谈一次,再进入跟踪节奏。中途接手最容易犯的错误是为了显示存在感立刻改目标,结果把原来还能用的数据链路也弄断了。

4. 按现有工具栈分

已经在用 Jira 的团队,不必急于推倒重来。可以先在现有工具里做口径治理和看板改造,验证机制有效之后,再考虑迁移到支持私有化部署、能打通内网数据源的国产平台,把自动采集补上。PingCode 这类平台在这个阶段的价值就体现出来了:迁移路径清晰,历史数据能带过去,不用从零重建项目结构。

还没有任何工具、全靠文档和群聊的团队,我建议直接一步到位选一个能把目标、需求、缺陷、测试串起来的平台。因为这种情况下你没有历史包袱,重建成本最低,收益最大。

七、不同情况下的取舍

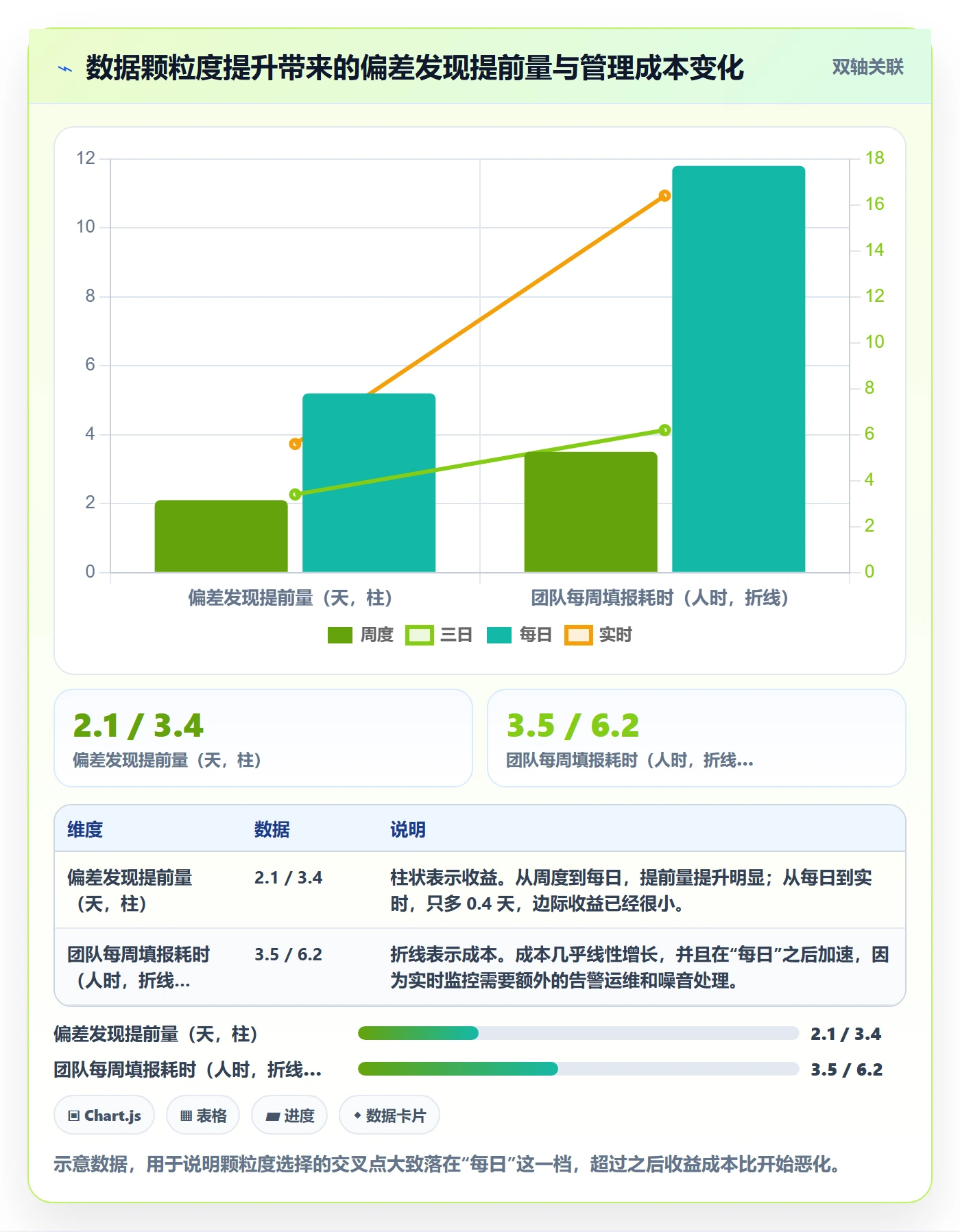

1. 数据颗粒度:越细不等于越好

颗粒度是最容易被过度设计的维度。每日更新看起来比每周更新更精细,但你要付出三倍的填报成本,换来的收益却不成比例。

项目目标关键结果全流程:项目负责人数据分析与一文讲清

我的建议是:核心的 3 到 5 条关键结果可以做到每日或实时,其余保持每周。全部实时的结果是所有人都在看数据,没人干事。

2. 自动化 vs 灵活性

自动化采集的好处是准确、省时、可持续;代价是口径被系统固化,改起来慢。手工填报的好处是灵活,随时能调整统计方式;代价是不可持续,三周后就开始失真。

我的取舍原则是:进入考核和对外的指标必须自动化,用于内部探索的指标允许手工。因为前者一旦出错,影响的是信任;后者出错只影响一次判断,代价低得多。

3. 统一口径 vs 业务差异

完全统一会让某些业务被削足适履,完全放任则失去可比性。我的做法是分两层:集团层定义一个最小指标集,所有业务必须按统一口径上报;业务层可以自由扩展自己的指标,但不能覆盖集团口径。这样既保住横向可比,也保住纵向适配。

4. 数据透明度 vs 团队心理安全

数据过度透明会催生防御行为:故意把阈值设宽、把风险写得含糊、把归因推给外部。这在研发团队里尤其明显。我的做法是公开结果数据,但归因分析只在项目组内部进行;对上的汇报聚焦下一步动作,而不是逐条追问为什么没做到。数据是用来改进的,不是用来追责的,这个边界一旦模糊,数据质量会立刻下降。

5. 换工具 vs 在老工具上做治理

场景 建议 理由
口径本来就乱,工具使用率低 先治理,不换 换工具只会把乱搬个地方,还多付一次迁移成本
数据源分散在内网,靠人工导出 考虑换到支持私有化部署的平台 链路不通,人工填报一定衰减
现有工具满足流程但无法关联目标 先评估轻量扩展,再决定迁移 迁移成本主要在历史数据和团队习惯,不是功能
团队规模要翻倍 提前换 规模化之前迁移,成本远低于规模化之后

八、落地模板:一页纸看板、指标字典、周报三段式与七天启动计划

1. 一页纸看板应该放什么

看板不是数据仓库,是决策界面。我要求一页纸看板最多放 8 条关键结果,每条只显示六列信息。

  • 关键结果名称与责任人
  • 基线值与目标值
  • 当前值与计划值
  • 偏差百分比
  • 红黄绿状态
  • 本周行动项与截止时间

多出来的信息一律放到下一页。看板的第一原则是三秒内能看出哪条出问题了,做不到这一点,再多的图也是负担。

2. 周报三段式模板

【结论】
本周期 3 条关键结果:1 条达标、1 条预警、1 条阻塞。

【偏差】

KR2 当前值 41%,计划值 65%,偏差 -24 个百分点

根因:第三方接口联调延期 6 个工作日

影响面:若不纠偏,8 月 30 日里程碑顺延 4 个工作日

KR3 无数据:数据源口径本周发生变更,尚未重新跑批

【下周动作】

接口联调改并行推进|负责人:李某|截止:7 月 22 日

KR3 口径确认并重跑历史数据|负责人:数据组|截止:7 月 19 日

每日 10:00 15 分钟纠偏会,直到偏差收敛到 ±5% 以内

备选方案:降级接口版本先上线,评估工作量 3 人日

这个模板的关键在于:每一条偏差都必须跟着一个动作。没有动作的偏差不要写进周报,因为它不会改变任何事情,只会稀释注意力。

3. 15 分钟纠偏会的固定流程

  1. 0-2 分钟:只看上周行动项完成情况,未完成的说原因,不说过程。
  2. 2-8 分钟:只看本周由绿转红的关键结果,逐条确认根因是否清晰。
  3. 8-13 分钟:对每条红色确定一个动作、一个责任人、一个截止时间。
  4. 13-15 分钟:确认下周是否需要升级,需要升级的当场确定升级对象。

这个流程能跑起来的前提是数据在会前已经准备好。如果会上才开始翻数据,15 分钟连第一条都过不完。所以自动采集不是效率优化,是会议机制成立的前提。

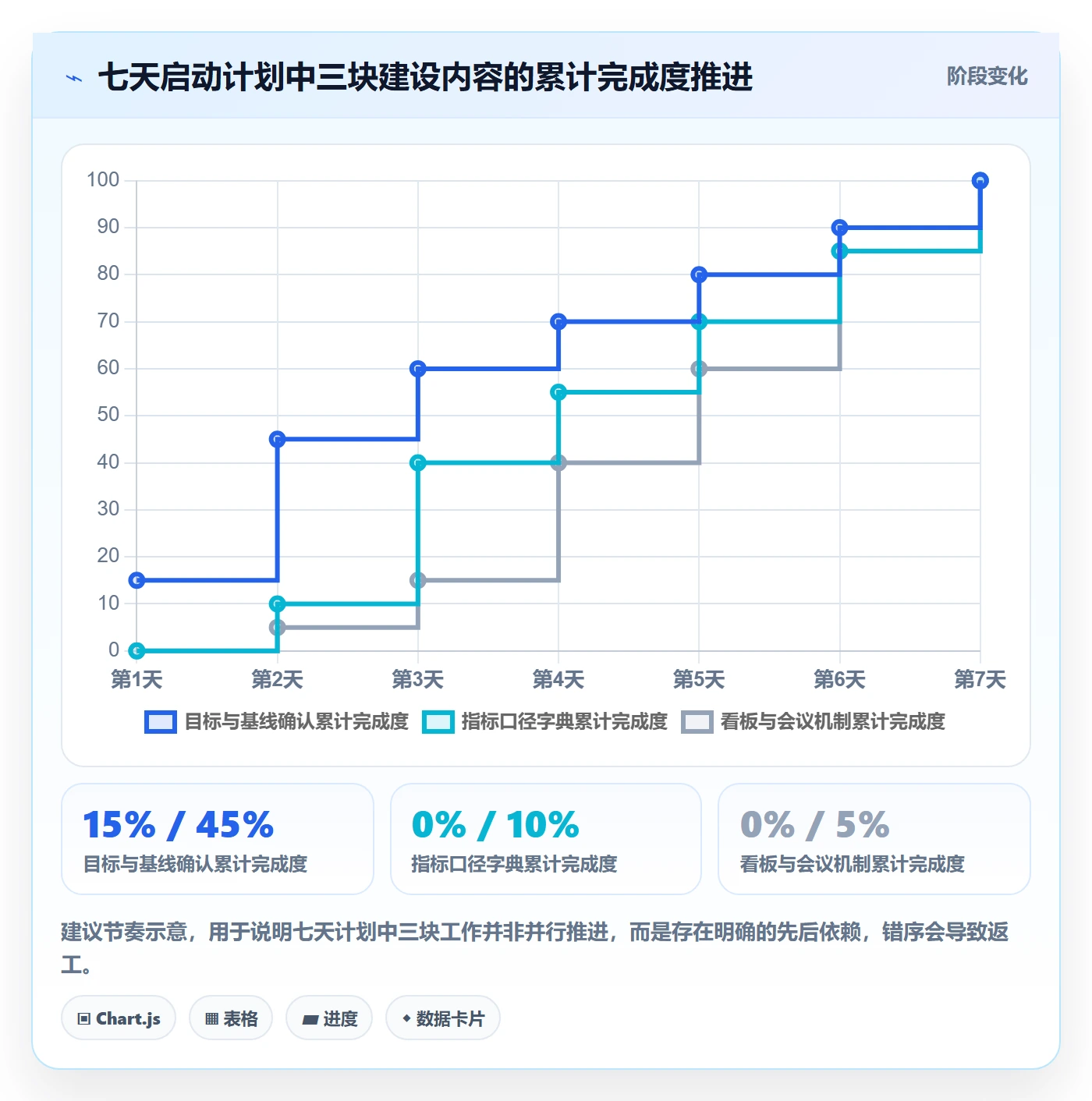

4. 七天启动计划

天数 产出物 负责人动作
第 1 天 目标卡(含不做什么) 与上级确认目标边界和优先级
第 2 天 关键结果草案(从 X 到 Y 格式) 拉历史数据确认基线值
第 3 天 指标口径字典 v0.1 组织口径评审,锁定公式与数据源
第 4 天 看板字段与数据源映射表 确认哪些能自动采集、哪些需人工
第 5 天 阈值与升级规则 定义红黄绿边界及触发动作
第 6 天 周报模板与纠偏会议程 试跑一次,记录耗时
第 7 天 风险登记表与复盘模板 全员同步机制,明确责任人

项目目标关键结果全流程:项目负责人数据分析与一文讲清

九、关于目标与关键结果数据管理的常见问答

1. 关键结果一定要量化吗?

不一定全部量化,但必须有可验证的判定方式。有些探索型目标确实难以量化,比如“验证某个技术方案是否可行”。这种情况下,判定方式可以改为“在某日期前完成 POC 并输出结论报告”,但你要清楚,这本质上是任务而不是结果,只能算过渡形态,不能长期作为关键结果使用。

2. 团队只有 20 人,需要指标字典吗?

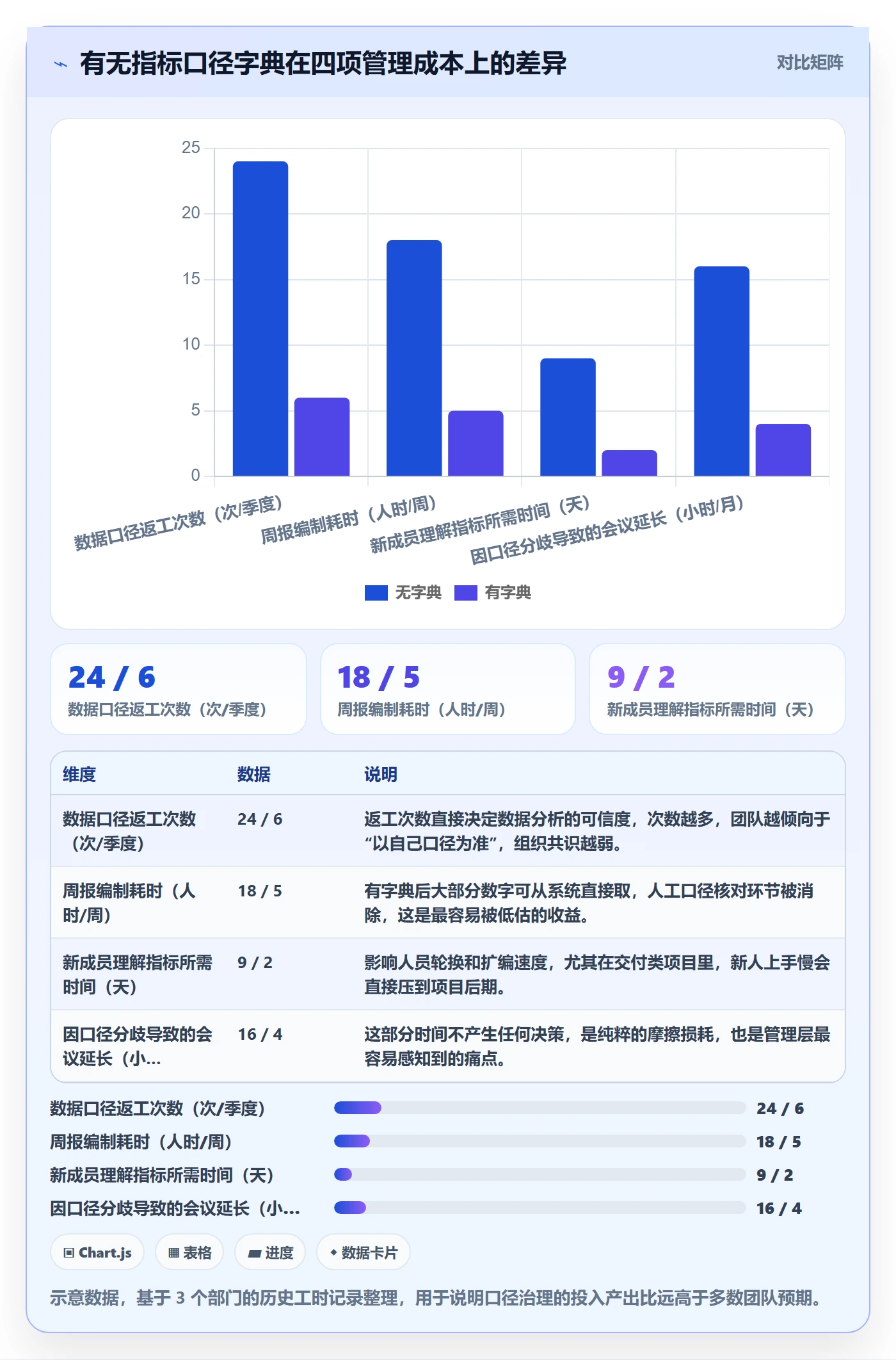

需要,但可以极简。20 人团队的口径字典只需要包含公式、数据源、责任人三项,一页纸就够。不做的代价是每次口径分歧都要靠聊天澄清,而这个成本会随着人员流动被反复支付。

3. 数据一直不准,是先修数据还是先推机制?

先推机制。数据不准的根因通常是没人对准确性负责,而不是技术能力不足。先明确每个指标的责任人,再讨论怎么修。责任人确定之后,你会发现数据准确率的提升速度比预期快很多。

4. 关键结果中途需要调整怎么办?

可以调整,但要走变更流程并留记录。我的做法是:保留原目标的快照,新增调整后的版本,注明调整原因和批准人。这样季度末复盘时你能看到“当初为什么定这个、后来为什么改”,这份判断记录比结果本身更有价值。

5. 自动化采集会不会让团队感觉被监控?

会有这种顾虑,必须正面处理。我的做法是把自动采集的范围限定在工作项状态和交付物,而不是在线时长、响应速度这类行为数据;同时在团队内明确“数据用于发现偏差,不用于个人评价”。这个边界如果不说清楚,自动化一定会遭遇软性抵制,比如工作项不及时更新状态。

6. 工具迁移会不会打断现有的跟踪节奏?

会,但可以把影响压到最小。建议在季度末迁移,避免在关键结果执行中期切换。如果从 Jira 迁移,选择支持平滑迁移的平台可以把结构、字段、历史工单带过去,但迁移窗口正好是清理口径的最佳时机,别浪费。

十、把目标管到闭环:下一步做什么

回到开头那个 17 条关键结果最后只剩 5 条能跟踪的项目。它失败的根本原因,不是团队不努力,也不是工具不好,而是从目标写下来的那一刻起,就没有一条能被重复计算的路径通向它。没有基线,就没有偏差;没有口径,就没有共识;没有自动采集,就没有持续性;没有行动项,前面所有工作都只是记录。

我对这件事最核心的独特判断是:项目负责人的数据分析能力,最终体现为“把管理动作压缩成可执行的少数几条规则”的能力。规则不需要多,四条就够,一条关键结果必须有基线和口径;任何超阈值的偏差必须在 24 小时内给出归因;每条归因必须对应一个带责任人和截止时间的动作;每个季度必须把复盘结论回写进下一周期的目标。这四条跑通,比买任何工具都管用。

如果你现在就要动手,我建议按这个顺序走:今天先把手上所有关键结果过一遍,把没有基线值的挑出来,这通常能筛掉三成;这周内给剩下的每条补上公式和数据源,明确谁对准确性负责;下周开始,把能自动采集的部分接进项目管理平台,先接三条最关键的,跑通之后再加;月底做第一次纠偏会,只开 15 分钟,看看这个节奏能不能维持。

如果你的组织在 100 人以上,正在用 Jira,又希望把目标、需求、缺陷、测试串成一条数据链路,同时数据需要留在内网,那么像 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的国产项目管理平台,是一个值得纳入评估的选项。PingCode 主要服务中大型企业及 100 人以上组织,对“国产替代 + 数据可控 + 迁移成本可控”这三个诉求的匹配度比较高。

最后一句:目标管理的终点不是把目标写完,而是把目标的达成过程变成一条可以被数据反复验证、被机制持续推动的闭环。写完目标只完成了 10%,剩下 90% 全在数据和行动里。

常见问题解答(FAQ)

1. 项目目标和关键结果到底有什么区别,为什么很多团队会把 KR 写成任务清单?

我们团队年初定目标的时候,大家写得都挺热血,结果一到月底复盘,我发现 KR 列表里全是“完成某某功能上线”“组织三场培训”这种句子。我自己也说不清这到底算目标还是算任务,汇报的时候老板问“所以结果是什么”,我一时答不上来,挺尴尬的。

判断标准只有一条:这句话描述的是“我们做了什么”,还是“业务因为这件事发生了什么变化”。凡是主语是团队动作的,比如上线、开发、组织、推进、优化,都只是任务;真正的结果要落到被改变的对象和可验证的量上,例如“新用户 7 日留存从 32% 提升到 40%”“客户交付周期从 45 天压缩到 30 天”。

实操上可以用三步改写法:第一步把任务句写出来,第二步追问“做完这个,谁发生了什么变化”,第三步把变化补上基线值、目标值、验证周期和责任人。如果第三步补不出来,说明这件事还只是计划,不是关键结果,应该降级为任务的子项,或者干脆先补一次基线数据再定 KR。

判断依据是:KR 必须能被数据源验证,并且验证结果会直接影响下一步资源投入,否则它就只是待办清单的漂亮说法。

2. 项目负责人推数据分析,第一步到底该做什么?为什么我做的看板没人看?

我之前接手一个跨部门项目,兴致勃勃搭了一堆图表,进度、缺陷、工时全都有,结果周会上大家扫两眼就过去了,没人基于它做决定。我一度以为是图做得不够好看,后来才怀疑是不是从根上就搞错了顺序。

看板没人看,通常不是可视化问题,而是口径问题。同一个“完成率”,研发按任务条数算、测试按用例通过率算、业务按可交付功能算,三个人报三个数,会上第一件事就变成吵架,自然没人愿意用。

所以项目负责人做数据分析的第一步不是搭看板,而是先出指标字典,把每个核心指标的七件事定死:名称、业务定义、计算公式、数据来源系统、统计周期、口径责任人、预警阈值。

以“项目完成率”为例,要明确分子是已验收通过的需求数、分母是本期承诺范围的需求数、统计截止时间是每周五 18 点、数据取自哪张表、谁有权确认口径变更。口径评审通过后再去接数据、做看板,顺序不能反。一个可检验的信号是:如果会上有人问“这个数怎么算的”,说明口径还没统一;

如果大家开始争论“这个偏差要不要升级”,说明看板真正开始起作用了。

3. KR 定好之后,执行过程中数据多久看一次、看什么,才不会到月底才发现完不成?

我们上个季度的 KR 是季度末才复盘的,结果发现进度偏差已经累积了两个多月,补都补不回来。我现在想知道的是,中间到底该用什么节奏盯数据,是天天看还是每周看,每次看又该重点看哪些指标,不至于把自己淹没在报表里。

节奏要跟项目阶段和风险等级匹配,而不是一刀切。启动期重点看范围基线、里程碑排期和风险登记,频率可以是一周一次;执行期重点看进度偏差、质量缺陷趋势、成本消耗和关键依赖,建议每周一次正式看板 + 每日 15 分钟站会只看阻塞项;临近里程碑或已经亮红灯的模块,才升级到每日跟踪。

判断是否需要加频,看两个信号:一是偏差是否连续两个周期朝同一方向扩大,二是偏差是否已经影响到下游依赖方的排期。分析时不要停留在“完成了多少”,按三问走:是否达成当前节点目标、偏差主要落在范围/进度/质量/成本/资源哪一类、下一步动作是继续、纠偏、升级还是关闭。

每个动作必须带责任人和截止时间,否则这次看数据就白看了。月底才发现问题,本质上是过程数据的触发机制缺失,不是执行力问题。

4. 复盘会总是变成甩锅会,项目负责人该怎么用数据把复盘拉回正轨?

每次项目结束开复盘,我都尽量想让大家聊点真问题,但聊着聊着就变成“需求变来变去”“测试时间被压缩”这种互相指责,最后什么结论都没有。我很想知道,能不能靠数据把这个会开得更有建设性一点,而不是靠我现场和稀泥。

关键是把复盘从“评价人”改成“核对判断”。会前先准备三样东西:目标与 KR 的原始版本、过程数据的时间序列、每个关键决策点当时的依据记录。开会时按四问推进:目标现在是否仍然成立、实际结果与目标的偏差是多少、偏差对应的可归因因素是哪几类、下次同类项目要改的具体机制是什么。

注意“可归因因素”要落到机制层面,比如需求变更缺少影响评估环节、联调窗口没有预留缓冲、风险登记后没有跟踪闭环,而不是落到“某个人不配合”。数据的作用是让讨论有共同事实基础,比如变更次数、每次变更平均影响天数、缺陷发现阶段分布,这些能把情绪化争论转成机制讨论。

会后产出一份复盘纪要,只写三类内容:验证有效的做法、需要修改的流程或口径、带责任人和期限的改进项。判断复盘是否有效,看下一次项目里这些改进项有没有真的出现在流程里,而不是看会议开得热不热闹。

核心关键词

读者评论

段
段婉清

把关键结果写成任务清单这点太真实了,我们季度目标里一半都是“完成XX上线”,做完就没下文,根本没法判断有没有效果。改成“从X到Y”确实能逼人想清楚衡量标准。

罗
罗可欣

口径漂移那段深有体会,同一个项目完成率在项目组、管理层、财务手里是三个数,会上光解释差异就花半小时。先定口径再做报表,这个顺序以前完全搞反了。

孙
孙梓萱

看板为汇报服务就会自动变好看,红灯数量差5倍这个对照冲击力很强。把红灯和行动项绑在一起是比较可行的约束,否则看板迟早变装饰。

邵
邵佳宁

三条衰减曲线虽然标了示意数据,但趋势和实际体感一致:第三周开始关键结果就说不清进度了。不过样本只有六个项目,当规律用还是要谨慎。

姜
姜知夏

六份交付物对几十人的项目可能合适,小团队照搬会先被文档压垮。我更认同先保证口径字典和行动闭环这两件事,目标卡和看板做简版就够。

文章包含AI辅助创作:项目目标关键结果全流程:项目负责人数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/315699
