成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

去年11月,我在一家员工规模约350人的B2B SaaS公司做PMO顾问。这家公司“客户自助入驻优化”项目上线三个月后开验收会,市场部说活动带来了1200条线索但转化率没动,产品部说页面改版和埋点都按期交付,技术部说接口P95延迟从800ms降到220ms,运营部说这1200条线索的归属规则跟CRM里对不上、没法判断是不是这个项目带来的。四个部门各自拿出一份“我们做完了”的证据,会议开了整整2小时47分钟,最后只能以“下次再议”收场。

这不是执行力问题,而是“成功”这个词从立项第一天起就没被共同定义过。立项文档里写的是“提升自助入驻转化率”,但没人写清楚基线是多少、要提升到多少、用什么口径统计、谁对结果负责、数据从哪个系统取、范围变了之后标准怎么重谈。所有人都默认自己对成功的理解跟别人一样,直到验收那天才发现不是。

这篇文章结合我近几年在十几个跨部门项目里的咨询和陪跑经验,讲清楚一件事:跨部门项目真正缺的不是目标,而是一套可裁决的成功标准管理机制。我会给出全流程,立项定义、跨部门对齐、执行度量、验收复盘,每一步都给到具体清单、模板结构和我踩过的坑。

一、先说结论:跨部门项目的“成功”必须被设计,而不是被默认

我复盘过83个跨部门项目(含咨询客户与内部项目),其中真正“交付完成、结果达标、复盘可沉淀”的不到三成。失败的项目里,绝大多数执行并没问题,问题出在定义层。

1. 一个反常识判断:最大风险不在执行层,而在定义层

我们习惯把跨部门项目的失败归因于“沟通不畅”“部门墙太厚”“执行力不够”。但我统计的样本里,导致验收失败的前三位原因依次是:成功标准未被共同定义、指标口径不一致、变更后标准未同步更新,这三条都属于定义和治理层,而不是执行层。执行层的问题排在第四位以后。

这个判断的意义在于:如果你把资源都投在“加强沟通、加大督办”,而没有回到定义层,问题会反复出现,而且每次出现都看起来像不同的问题。

2. 什么叫“可裁决的成功标准”

“可裁决”是我在工作中反复强调的标准。它意味着:当两个部门对结果有分歧时,可以回到文档和数据显示,用同一套口径判定是否达成,不需要再开一场三小时的会去争论。

可裁决的成功标准必须同时满足五个条件:定义一致、口径可测、基线明确、归属清晰、变更可控。缺任何一条,成功标准都会在验收现场变成扯皮的导火索。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

3. 成功标准管理不是一份文档,而是一组治理机制

很多人以为“写一份成功标准文档”就是成功标准管理,这是最常见的误读。文档只是输出,真正起作用的是它背后的机制组合。

一套完整的机制至少包含:共识机制(跨部门工作坊)、度量机制(指标字典)、决策机制(决策日志与仲裁人)、变更机制(重谈触发条件)、复盘机制(反模式库与模板沉淀)。这五件事缺一件,成功标准都容易变成“放在文档里的死文字”。

二、为什么跨部门项目总在“成功”上失控

失控不是突然发生的。它是一连串小默认、小省略累积的结果。以下四类场景,我在几乎每个跨部门项目里都至少见过两个。

1. 部门KPI不同源:每个人都在为自己的指标工作

业务部门看增长,技术部门看稳定性,运营部门看转化率,财务看成本,法务看合规。每个部门的考核体系都是对的,问题是这些指标没有在项目层面被对齐成同一套成功标准。于是每个部门都能报告“我完成了”,但项目整体结果没人负责。

我见过最典型的案例是:某项目技术侧把延迟降低了60%,业务侧认为无意义,因为用户根本没感知到变化。反过来,业务侧认为线索量翻倍,运营侧认为无效线索占比也翻倍,实际有效转化持平。两个部门都“对”,但项目“错”了。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

2. 交付≠成果:上线、发版、验收通过都不等于成功

上线只是把东西放进生产环境,发版只是把代码推到用户面前。成果是指用户行为或业务指标真实发生了变化。把交付当成成果,是跨部门项目最常见的偷换概念。

我经常用一个提问来测试团队:“如果这个项目上线后用户不用它,你会说项目成功还是失败?”大多数团队会犹豫。这个犹豫本身就是信号,说明团队默认“交付即成功”。

3. 责任分散 + 验收权模糊

跨部门项目通常有一个名义上的项目经理,但没有真正的验收权。验收权往往默认落在发起人(sponsor)或某个业务负责人身上,而这个人的判断依据、数据权限、决策边界都不清晰。结果是谁都能说“还没达标”,但谁都不能说“可以结项”。

我建议在立项时就明确三类角色:结果负责人(对业务成功负责)、交付负责人(对交付成功负责)、仲裁人(对争议做最终裁决)。三者可以是不同人,但必须在项目启动会上公开约定。

4. 变更频繁,成功标准却停在旧版本

跨部门项目大概率会发生范围变更:需求增加、目标调整、时间压缩、人员替换。但成功标准一旦写进立项文档,就极少有人回头重谈。半年后验收时,团队用旧标准衡量新范围,自然对不上。

我的原则是:范围、时间、成本、关键假设,任何一项发生重大变化,成功标准必须重新对齐一次。重谈不是把目标改低,而是把目标重新变成“可裁决”的。

三、成功标准管理是什么:四层结构、四原则和一页纸画布

前面讲的是“为什么会失控”,这一节讲“正确的结构长什么样”。我把它总结成四层结构、四条原则和一张画布,方便你直接落地。

1. 先划清边界:它和OKR、KPI、SMART、验收标准的区别

很多团队把成功标准管理和OKR、KPI混为一谈。实际上它们的定位完全不同,是互补关系而不是替代关系。

概念 解决的问题 典型时间尺度 和成功标准的关系
OKR 组织方向与聚焦 季度到年度 提供方向,不提供项目级裁决口径
KPI 岗位/部门绩效衡量 月度到年度 提供部门视角,跨部门时口径易冲突
SMART原则 目标书写规范 无固定 书写工具,不解决跨部门共识问题
验收标准 交付物是否合格 项目收尾 回答“做完了吗”,不回答“做对了吗”
成功标准 结果是否发生、价值是否实现 项目全周期 + 上线后观察期 本项目全局裁决依据

一句话概括:验收标准管交付物,成功标准管价值结果;KPI管部门,成功标准管项目。两者不能互相替代。

2. 四层成功:业务、用户、交付、协作

只盯一个维度必然造成“局部最优、全局受损”。我一般建议至少从四个层面同时定义成功。

  • 业务成功:收入、成本、转化、留存、市场份额等业务结果是否发生。
  • 用户成功:目标用户的行为、满意度、使用深度是否改善。
  • 交付成功:范围、时间、质量、可用性是否达到承诺。
  • 协作成功:跨部门协作是否可持续,是否形成了可复用的机制和资产。

第四层最容易被忽略,但它决定了下一次跨部门项目能不能更省力。协作失败的项目,即便业务数字好看,也是负资产。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

3. 四条原则:共识、可测、可归因、可变更

这四条原则是我判断一套成功标准是否合格的核心标准。任何一个项目,只要拿出成功标准文档对照这四条,就能快速诊断。

  1. 共识:所有关键部门认可同一份文本,而不是各自理解一份。
  2. 可测:每个指标都有一致的计算口径、数据源和频率。
  3. 可归因:能说明项目对结果贡献了多少,而不是把外部变化也计入成果。
  4. 可变更:明确变更触发条件、重谈流程和新的签字确认。

4. 一页纸成功标准画布

我通常用一个结构化的画布把以上内容落到一页纸上,方便跨部门阅读和讨论。核心字段如下:

  • 项目一句话定义(谁、为什么、解决什么)
  • 四层成功各1-3个指标
  • 每个指标的基线值、目标值、阈值
  • 指标口径、数据源、更新频率、负责人
  • 关键假设与依赖
  • 仲裁人、决策日志、变更触发条件
  • 上线后观察期与结项条件

这张画布不需要写得很复杂,但每一个字段都要有具体内容,任何一个“待补充”都会在验收时变成争议点。在中大型组织里,我通常建议把画布结构化进项目管理平台,比如用需求条目承载标准、用自定义字段记录基线和口径、用知识库页面维护指标字典。

四、全流程第一步:立项前定义成功

成功标准不是项目启动后才开始想的事,它应该发生在立项评审之前。这一步做对了,后面三步都会变轻。

1. 先画利益相关者地图

在写任何指标之前,先把三类人找出来:影响成功的人、评价成功的人、被成功影响的人。影响者提供资源和条件,评价者决定结项与否,被影响者决定成果是否可持续。

我见过很多项目只考虑了“评价者”(通常是发起人和业务负责人),忽略了“被影响者”(通常是一线用户或运营团队),结果项目上线后没人用,业务结果自然不发生。

2. 用成功问题清单代替功能清单

绝大多数立项会议都在讨论“要做什么功能”,而不是“什么算好”。我会强制插入一组问题,把讨论从功能拉到结果上。

  1. 如果这个项目失败了,最可能因为什么?
  2. 上线三个月后,我们用什么数据判断它成功?
  3. 如果只看一个指标,我们看哪个?
  4. 这个指标的基线是多少?目标提升多少?
  5. 如果指标没动,是项目失败还是外部原因?怎么区分?
  6. 谁有权说“这个项目可以结项”?
  7. 范围变了,谁来重新对齐成功标准?

这七个问题问完,成功标准的骨架基本就出来了。它们比任何模板都管用。

3. 每个指标必须有基线、目标、阈值、权重

只有目标没有基线,就无法判断进步。只有目标没有阈值,就无法判断是否达标。只有权重没有阈值,就无法在多指标冲突时做权衡。

我建议每个关键指标都配四件套:基线值(当前水平)、目标值(期望达到)、阈值(最低可接受)、权重(相对重要性)。四件套齐全的指标才能进入画布。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

4. 形成初版画布,但不要锁定

初版画布的目标不是“一次写对”,而是“有一个可以讨论和修正的起点”。我通常要求初版在项目启动会前2个工作日发给所有关键部门,让他们带着意见来开会,而不是现场现想。

初版画布还要标注哪些内容是“已确认”,哪些是“待对齐”。“待对齐”不是免责条款,而是下一场会议必须解决的任务。

五、全流程第二步:跨部门对齐与“签约”

对齐不是开一场大会喊口号,而是一套可以产出文档、决策和承诺的会议机制。我一般在启动阶段安排两类会:目标工作坊和签约会。

1. 目标工作坊怎么开

工作坊通常2-3小时,人数控制在8-12人,覆盖所有关键部门。它的目标是产出一份各方认可的初版成功标准画布。

我在实践中总结的会前-会中-会后清单如下:

  • 会前:发出初版画布、成功问题清单、各部门当前指标口径。
  • 会中:逐层讨论四类成功;先对齐口径再对齐数值;把争议点记入决策日志。
  • 会后:48小时内发出定稿版本,附决策日志和待办清单。

工作坊不需要追求所有细节一致。允许保留少数“未决事项”,但必须明确谁在什么时间之前给出结论。

2. 用RACI/决策日志明确“谁说了算”

跨部门项目里最容易出现两个极端:一是所有事都要共识,导致决策瘫痪;二是某个人单方面决定,导致其他部门不认账。RACI模型可以缓解第一个问题,决策日志可以缓解第二个。

RACI分别对应:负责执行(R)、最终问责(A)、被咨询(C)、被告知(I)。对于成功标准里的每一个关键决策,都要有唯一A。这位A可以是项目发起人、业务负责人或仲裁人,但不能是“大家一起”。

3. 建立指标字典,把口径钉死

指标字典是跨部门项目里最被低估的资产。它需要包含:指标名称、业务解释、计算公式、数据源、统计频率、责任人、异常处理规则。

我见过最典型的翻车场景是:市场部说“转化率是线索转订单”,产品部说“转化率是注册转付费”,两个数字都出现在同一份PPT上,验收会上谁都无法说服对方。一个指标名对应多个口径,是验收扯皮最常见的技术性根源。

在中大型组织里,我会建议把指标字典作为项目知识库的一个独立页面维护,让所有跨部门成员看到同一版定义。类似PingCode这类面向中大型组织的研发项目管理平台,可以通过知识库与需求条目打通,把口径直接挂在对应的成功标准项上,减少版本漂移。

4. 约定冲突升级与仲裁机制

不是所有争议都能在工作坊解决,所以要在项目开始前就约定升级路径。我通常建议三层:

  1. 项目层:项目经理尝试在3个工作日内协调。
  2. 部门层:由各部门负责人协商,5个工作日内给出结论。
  3. 治理层:由事先约定的仲裁人或决策委员会做最终裁决。

升级机制的价值不在于真的用几次,而在于让所有人知道争议最终会有一个可预期的出口,从而避免长期搁置。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

六、全流程第三步:执行中的度量与纠偏

成功标准定完之后,接下来的难点在于执行阶段:怎么测、怎么纠偏、怎么处理变更。这是很多项目最容易“跑偏”的阶段。

1. 领先指标和滞后指标要组合使用

滞后指标反映结果(如收入、留存),但往往要几周甚至几个月才能看到。领先指标反映过程(如激活率、使用频次、流程时长),能更早暴露问题。

我一般建议每个项目配备2-3个领先指标和1-2个滞后指标,避免只看结果导致纠偏太晚,也避免只看过程导致指标游戏化。领先指标用来“做判断”,滞后指标用来“做结论”。

2. 里程碑评审与红黄绿灯机制

跨部门项目必须设置节奏固定的评审点。我通常建议每2-4周一次里程碑评审,每个成功标准项都用红黄绿灯标注,并附带数据。

  • 绿灯:按计划推进,无需干预。
  • 黄灯:存在风险或偏离趋势,需制定纠偏动作。
  • 红灯:已偏离目标或存在重大风险,需升级到治理层讨论。

红黄绿灯的关键不是颜色本身,而是每一个颜色都要有一个负责人在下一次评审前给出行动承诺。

3. 变更控制:范围变了,成功标准必须重谈

变更在跨部门项目里是常态。真正危险的不是变更本身,而是变更后成功标准没同步更新。我总结了触发重谈的四类信号:

  1. 项目范围增加或删减超过20%。
  2. 关键里程碑延迟超过两周。
  3. 关键假设被证伪(如目标人群定义发生变化)。
  4. 关键岗位或负责人更替。

出现以上任一信号,就应该按流程重谈成功标准,并重新签字确认。重谈不是示弱,而是保持成功标准的可裁决性。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

4. 风险、假设、依赖都要显性化

风险是“可能发生的问题”,假设是“我们相信但未验证的前提”,依赖是“需要外部提供但不由我们控制的条件”。三者共同决定成功标准能否成立。

我建议在画布中预留一列“关键假设/依赖”,并在每次里程碑评审时回看:这些假设还成立吗?依赖还按时到位吗? 一旦假设失效,成功标准就需要重谈。

七、全流程第四步:验收、复盘与沉淀

验收不是终点,而是让成功标准闭环的最后一道工序。这一阶段做得好,可以显著提高下一个跨部门项目的启动效率。

1. 验收标准和成功标准要分开评估

验收标准回答“交付物是否合格”,成功标准回答“价值是否发生”。如果一个项目交付物全部合格,但上线后价值未发生,正确的结论是“交付验收通过,项目成功标准未达成”,而不是“项目失败”或“项目成功”。

把两者分开评估,能避免两个常见错误:一是把交付当成功,二是把外部因素导致的价值未发生算到项目头上。

2. 数据仲裁与签字机制

验收会前至少3个工作日,应该把成功标准相关数据整理好,附上口径说明和数据源。会议现场只做两件事:确认数据口径是否一致,确认各项标准是否达成,以及未达成的原因归属。

签字环节建议至少包含三方:项目负责人、业务负责人、仲裁人。三方签字后,项目进入观察期或直接结项,避免“验收结束了但没人认”的模糊状态。

3. 复盘四问

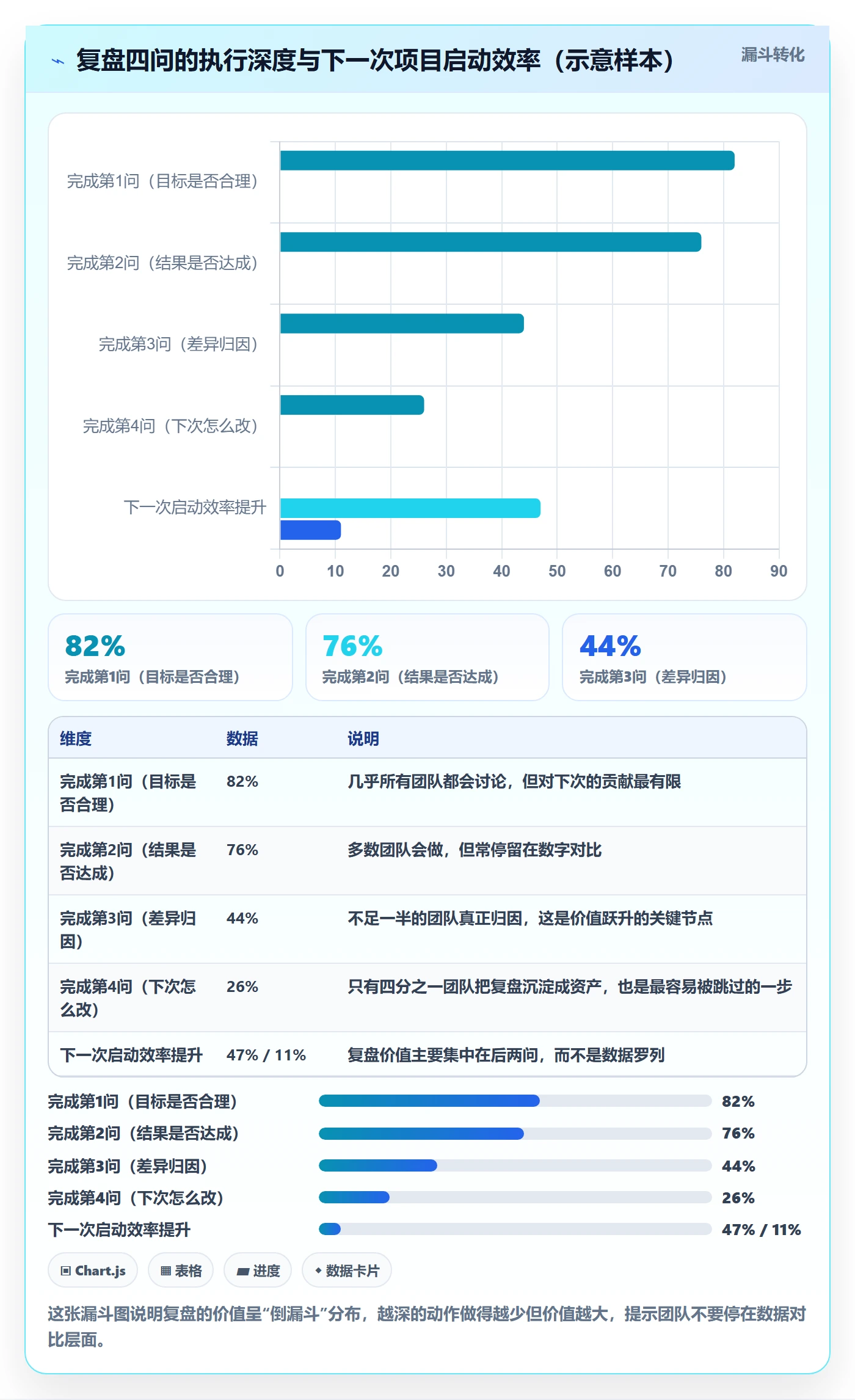

我通常用四个问题做复盘,简洁但覆盖关键面:

  1. 目标是否合理?(如果重新做一次,会调整哪些标准?)
  2. 结果是否达成?(哪些达成、哪些未达成?)
  3. 差异因何发生?(是定义问题、执行问题、外部变化还是假设失效?)
  4. 下次怎么改?(沉淀成什么模板、清单或反模式?)

复盘的重点不是追责,而是把造成差异的原因归类,进入组织的反模式库。不复盘的跨部门项目,等于在同一块石头上反复绊倒。

4. 沉淀为组织资产

一次成功的跨部门项目至少要留下四样东西:一份经过验证的成功标准画布、一份可复用的指标字典、一份决策日志、一份反模式清单。这些资产会让下一个项目的启动时间显著缩短。

在规模较大的组织里,我会把这些资产沉淀到项目管理平台的知识库中,并按项目类型建立模板库。像PingCode这类支持需求、知识库、测试、流水线一体的平台,可以把画布和字典直接作为项目模板复用,下一期项目启动时不必从零开始。它对100人以上组织尤为合适,支持私有化部署和从Jira平滑迁移,对正在做国产替代的团队比较友好。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

八、最佳实践清单与五个反模式

这一节是可执行性最强的一节。我把它做成一份检查表加上五个反模式,你可以直接拿去对照自己的项目。

1. 十条检查表

  1. 四层成功(业务、用户、交付、协作)是否都至少有一个指标?
  2. 每个指标是否有基线、目标、阈值、权重?
  3. 指标口径是否在跨部门层面唯一一致?
  4. 指标字典是否写明数据源、频率、责任人?
  5. 是否明确了结果负责人、交付负责人和仲裁人?
  6. 是否有关键假设和依赖清单?
  7. 是否有变更触发条件和重谈流程?
  8. 是否有定期里程碑评审和红黄绿灯机制?
  9. 是否区分验收标准和成功标准?
  10. 是否有复盘和资产沉淀计划?

十条中如果有三条以上是“不确定”,说明你的项目成功标准治理还有明显缺口,建议在下一个里程碑之前补齐。

2. 五个反模式

  • 反模式一:只定KPI,把成功标准等同于部门KPI的加总,忽略项目级价值。
  • 反模式二:指标太多,10个以上指标等于没有重点,团队会挑最容易的做。
  • 反模式三:无人负责,每个指标都有“大家一起”,实际没人跟。
  • 反模式四:只开大会,用启动大会代替工作坊,用口号代替文档。
  • 反模式五:年底补数据,平时不看数据,年底一次性补,口径早已漂移。

3. 不同团队规模怎么落地

成功标准管理不是越重越好。我通常按团队规模给两套版本。

维度 小团队轻量版(10-50人) 中大型治理版(100人以上)
画布形式 一页纸,可放在协作文档 结构化模板,沉淀到项目管理平台
指标数量 4-5个核心指标 8-12个指标,分四层管理
对齐方式 一次2小时工作坊 多轮工作坊 + 部门对齐 + 签字确认
评审节奏 每2周站会回看 每2-4周里程碑评审 + 红黄绿灯
变更处理 负责人直接重谈 走变更流程,决策日志记录
工具支持 协作文档 + 表格 研发项目管理平台(支持自定义字段、知识库、工作流)

中大型组织尤其要注意工具层面的支撑。100人以上的组织里,成功标准往往跨多个项目、多个部门、多个季度,用文档加表格很难保证版本一致。这时用支持自定义字段、知识库、工作流和权限隔离的项目管理平台,会显著降低治理成本。

八、最佳实践清单与五个反模式

九、不同情况下的行动建议与取舍

方法论必须落到具体情境。这一节我按四种典型场景给出行动建议和取舍建议。

1. 小团队 vs 中大型团队

小团队(10-50人):核心诉求是快。建议只做三件事,一页纸画布、指标口径唯一化、一次里程碑评审。不要引入复杂的治理流程,否则会拖慢节奏。

中大型团队(100人以上):核心诉求是可控。建议完整做五件事,画布、指标字典、决策日志、变更流程、复盘沉淀,并配套工具支持。PingCode这类平台在这个规模段比较合适,它提供需求、测试、知识库、流水线一体化的能力,支持私有化部署和Jira平滑迁移,能把标准治理嵌进日常研发流程而不是额外加一层。

2. 强矩阵 vs 弱矩阵组织

强矩阵(项目经理有较大权力):重点在指标字典和决策日志,因为项目经理有权力推动,缺的是统一口径。

弱矩阵(项目经理主要靠协调):重点在仲裁机制和高层背书,因为没有正式权力,必须依靠明确的升级路径和发起人支持。

3. 项目制 vs 产品制

项目制:成功标准可以相对明确,重点是结项条件、验收机制、复盘沉淀。

产品制:成功标准需要持续迭代,重点是领先指标体系、季度或半年度的重新对齐,以及如何避免“永远不结项、永远不达标”的模糊状态。

4. 短期项目 vs 长期项目

短期项目(3个月内):可以只用1-2个滞后指标加1-2个领先指标,轻量对齐即可。

长期项目(6个月以上):必须建立完整的度量治理机制,包括指标字典的版本管理、变更重谈、阶段性验收和中间复盘。长期项目最容易出现“标准漂移”,治理机制是唯一解。

成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程

结语:成功标准是协作契约,不是考核工具

回到开头那场2小时47分钟的验收会。我后来帮那家公司重新做了一遍成功标准:四层成功、指标字典、基线数据、决策日志、变更重谈流程。下一次类似项目的验收会只开了43分钟,因为所有争议都有可追溯的依据,不需要现场重新定义“什么叫成功”。

我最想强调的一点是:成功标准不是用来考核的,而是用来协作的。一旦它被当成考核工具,所有人都会倾向于把标准定低、定模糊、定成自己能完成的;只有把它当成协作契约,团队才会一起把标准定准、定清、定成可裁决的。

如果你正在或即将推动一个跨部门项目,我建议你从下面三件事开始行动:

  1. 本周内,用“成功问题清单”的七个问题开一次1小时会议,把“什么算好”聊清楚。
  2. 在下一次里程碑前,把关键指标的基线、目标、阈值、权重补齐,形成初版一页纸画布。
  3. 在下一次变更发生时,主动触发一次成功标准重谈,并留下决策日志。

这三步不需要预算,也不需要额外工具,只需要一次认真的对齐。真正的分水岭,从来不是团队是否努力,而是团队是否在同一套可裁决的标准下努力。

常见问题解答(FAQ)

1. 跨部门项目的成功标准和验收标准到底有什么区别?

我们项目上线后开验收会,技术说需求都交付了,业务却说没看到效果,两边吵得不可开交。我一直以为验收标准就是成功标准,难道不是一回事吗?

两者管的不是一件事:验收标准回答“交付物做完了没有”,成功标准回答“做完之后价值发生了没有”。验收标准在交付节点生效,判据是功能、性能、文档、合规这些可核对项,通常由项目经理或质量负责人签字即可关闭;

成功标准要跨越上线后的一段观察期,判据是业务结果、用户行为、成本效率等指标,需要业务方和数据方共同确认。可执行的做法是:立项时同时写两张表,验收表在上线日关闭,成功标准表设定观察期(常见为上线后 30/60/90 天)和基线值,到期用同一套数据口径复核。

判断依据很简单,如果一条标准在上线当天就能判死,它属于验收标准;如果它需要等真实用户或业务跑一段时间才有答案,它属于成功标准。把两者混在一起,就会出现“交付已完成、价值无人认领”的扯皮。

2. 成功标准定几个指标才合适,定多了会不会反而没人看?

我们上次立项,五个部门各报了一堆指标,最后成功标准表上有二十多条,结果执行时谁都不看,复盘时又挑对自己有利的那条说。我想知道到底几条才算合理?

实践中建议控制在 5 到 7 条,并且必须做分层:1 到 2 条业务结果指标(如收入、转化、留存),1 到 2 条用户价值指标(如任务完成率、NPS、投诉率),1 到 2 条交付与质量指标(如按时交付率、线上故障数),1 条协作健康指标(如跨部门阻塞平均解决时长)。

超过 7 条,注意力会被稀释,而且指标之间容易互相打架。筛选时用三个问题过一遍:这条指标变了,我们会改变决策吗?它有明确的数据源和负责人吗?它是领先指标还是滞后指标?如果一条指标既不能影响决策、又找不到数据源,就该删掉。另外要给每条指标标权重,权重加总为 100%,避免复盘时各挑各的。

指标数量不是关键,关键是每条都能被裁决,争议发生时,大家知道按哪条、按什么口径、由谁来拍板。

3. 项目进行到一半范围变了,原来的成功标准要不要跟着改?

我们项目本来只做 A 渠道,中途老板要求加上 B 渠道,工期没变、人手没加。原来的成功标准还是按 A 渠道定的,现在眼看达不成了,团队觉得特别冤。这种情况成功标准到底该不该调整?

必须调整,而且要正式重谈,不能默认沿用旧标准。范围、时间、成本三者中任何一项发生实质变化,成功标准就失去了原来的前提。可执行的做法是走一次变更重谈:第一步,记录变更前后的范围、工期、资源差异;第二步,逐条检查原成功标准是否还成立,对不再成立的重设基线或阈值;

第三步,明确这次变更是“降目标、加资源、延工期”三者选哪一个,并由项目发起人或仲裁人签字确认;第四步,把新版本写入决策日志,注明生效日期和旧版本作废。关键判断依据是:如果不变更成功标准却要求团队按原目标交付,等于把决策成本转嫁给执行团队,这会让后续所有项目都不敢承诺目标。

实践中最常见的反模式是“范围偷偷加、目标假装不变”,到验收时才翻旧账。所以变更重谈不是软弱,而是让成功标准保持可信的必要动作。

4. 没有专职 PMO 的小团队,怎么用最轻的方式做成功标准管理?

我们是个二十多人的创业团队,没有 PMO,也没有专职项目经理,每次跨部门协作都是临时拉群。我知道成功标准重要,但一看到画布、指标字典、决策日志这些词就头大,怕搞太重没人执行。有没有轻量做法?

小团队可以只用三样东西:一张成功标准卡、一个指标口径行、一句仲裁人。成功标准卡控制在一页纸,写清楚项目名、负责人、观察期、5 条以内的成功标准及各自基线值和目标值,立项会上当场过一遍,所有人确认后存档。

指标口径行附在每条标准后面,只写四件事:指标公式、数据来源、更新频率、数据负责人,避免复盘时口径打架。仲裁人只需要写一个名字,明确规定当业务方和技术方对结果判断不一致时由谁拍板,这个人通常是项目发起人或业务负责人,不一定是职位最高的。

频次上,小团队不需要周报式的指标跟踪,按月或在关键里程碑做一次 15 分钟的快速核对即可;真正重要的是在范围变更时重谈一次成功标准。判断标准是:如果这套机制让你多开了三次以上的会、多写了两份以上的文档,就是过重了,应该继续删减,而不是加人加流程。

核心关键词

读者评论

章
章悦

我们公司上个月刚经历类似的验收会,四个部门各说各的,最后不了了之。文章点出的问题很准:不是执行不行,是立项时没人把基线、口径、归属写清楚。不过83个项目只有不到三成达标,这个数据我更想看统计口径,是否把外部环境变化也算进去了。

毛
毛思妍

作为技术负责人,最扎心的是那张部门关注点差异图。技术把延迟从800ms降到220ms,业务却说用户没感知。以后跨部门项目我会先确认:这个指标谁看、基线多少、阈值多少,避免白干。

任
任雨桐

可裁决这个提法很实用。我们验收卡壳就是没人有最终裁决权,会议开三小时也闭环不了。建议在立项时就公开约定仲裁人,把决策日志落到项目管理平台里,光靠一份文档确实没人回头看。

文章包含AI辅助创作:成功标准管理指南:跨部门团队如何做好项目目标,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314910
