我做过一个跨部门项目,启动会开得非常热闹:市场、产品、研发、供应链、客服五个部门负责人都到场,会上大家一致同意“三个月内把新业务跑通”。结果第 6 周复盘时我发现,五个部门对“跑通”的定义完全不同,市场认为是签下 10 家试点客户,产品认为是功能上线,研发认为是接口联调完成,供应链认为是备货到位,客服认为是话术和工单流程可承接。三个月后项目延期了 7 周,但没有任何一个部门认为自己失职,因为每个人都完成了自己理解的那部分。
这个项目给我最大的教训不是“沟通不够”,而是项目目标从 0 到 1 这件事,被绝大多数团队当成了写一句话的体力活,而不是一个需要设计的目标系统。跨部门效率低,表面看是配合问题、态度问题、会议太多的问题,深层原因通常是:目标源不清、目标结构不完整、共识没有落到书面、拆解没有落到依赖关系、追踪只盯进度不盯假设。这篇文章我会按“目标定义,目标共识,目标拆解,协作机制,效率诊断,追踪复盘”六个环节,把这套从 0 到 1 的做法完整拆开,并给出可以直接拿去用的表格和清单。
一、先给结论:跨部门效率问题,八成不是沟通问题
如果你正在推一个跨部门项目,先别急着约“沟通对齐会”。我复盘过自己带过的 9 个跨部门项目,以及后来在客户现场观察到的几十个项目启动过程,得到一个不太讨喜的结论:大部分跨部门协作的低效,本质是目标系统缺失造成的结构性浪费,而不是人的沟通意愿不够。
判断依据很简单。如果问题是沟通意愿,那么增加会议频次、拉群、发日报应该能明显改善;但实际情况是,越开会越乱,日报越写越长,决策越来越慢。这说明问题不在信息传递量,而在于信息本身没有统一的结构,大家传递的是各自的立场,不是共同的目标。
1. 目标没定清楚时,跨部门会自动进入三种低效模式
第一种是KPI 博弈模式。每个部门都在完成自己的指标,但指标之间互相消耗。比如市场要快速签单,产品要控制定制化,研发要保证架构稳定,供应链要压低库存,这四个诉求放在一起,如果没有更高层级的目标约束,就会变成互相拉锯。
第二种是责任推诿模式。因为目标边界不清,没人知道某件事到底该谁负责。项目推进到某个卡点时,第一反应不是解决,而是“这不是我们部门的范围”。
第三种是无效忙碌模式。所有人都在干活,会议排满、需求排满、开发排满,但项目关键路径没有推进。这种模式最危险,因为它看起来非常努力,管理层很难察觉问题,等到里程碑到期才发现已经来不及。
2. 一个可验证的判断标准:目标能否通过“三问测试”
我后来用一个简单的“三问测试”来判断项目目标是否合格,你可以现在就拿来测自己手上的项目:
| 测试问题 | 合格表现 | 不合格信号 |
|---|---|---|
| 一句话能否说清项目要达成的共同成果? | 不同部门负责人复述时,核心名词一致 | 各部门复述时出现不同的关键词 |
| 能否用 3 个指标验证成功? | 3 个指标都有数据来源和责任人 | 只有“上线”“完成”“推进”这类动作词 |
| 能否说清“不做什么”? | 有明确的边界清单和排除项 | 所有人都想把自己的需求塞进来 |
这三问如果有一个答不上来,项目就已经埋了雷。不是等到执行阶段才暴露,而是从第一天起就注定要返工。

二、真实场景:从 0 到 1 的项目,最难的阶段其实在立项之前
很多人把“从 0 到 1”理解为执行阶段从无到有,但从我的经验看,真正的 0 阶段在立项之前,也就是还没确定要不要做、做到什么程度的阶段。这个阶段做不好,后面所有执行动作都会加倍消耗。
1. “0 状态”和“1 状态”到底指什么
我在内部培训时经常用一个对照表来说明。项目目标的“0”不是空白,而是一种模糊、分散、未收敛的状态;“1”也不是宏大愿景,而是一个可被多部门共同执行的最小完整目标。
| 维度 | 0 状态(模糊意图) | 1 状态(可执行目标) |
|---|---|---|
| 目标表述 | “把新业务做起来” | “Q3 结束前签约 10 家试点客户并跑通交付闭环” |
| 成功标准 | 取决于各自理解 | 3 个可验证指标,含数据来源 |
| 资源约束 | “先做着看” | 明确人力、预算、时间的上限 |
| 边界 | 谁都可以加需求 | 有明确的“不做什么”清单 |
| 决策权 | 谁级别高谁定 | 明确最终决策人和升级路径 |
注意最后一行。我在很多项目里发现,决策权不清是从 0 到 1 阶段最致命的隐患。因为它不会立刻暴露,但会在每一个需要取舍的节点上制造一次拉锯。等到第 5 次拉锯时,项目的窗口期往往已经过了。
2. 真实的立项现场长什么样
我参与过一个中大型企业的数字化项目,公司规模在 800 人左右,项目涉及 IT、财务、销售、法务四个部门。立项会开了两次,第二次会议结束时,主持人问“大家还有问题吗”,没有人说话,会议就这样通过了。
但会后 3 天,我在和各部门单独沟通时听到了完全不同的理解:IT 认为核心是系统替换,财务认为核心是流程合规,销售认为核心是审批提速,法务认为核心是合同风险可控。这四个理解都没有错,但它们的优先级顺序完全不同。

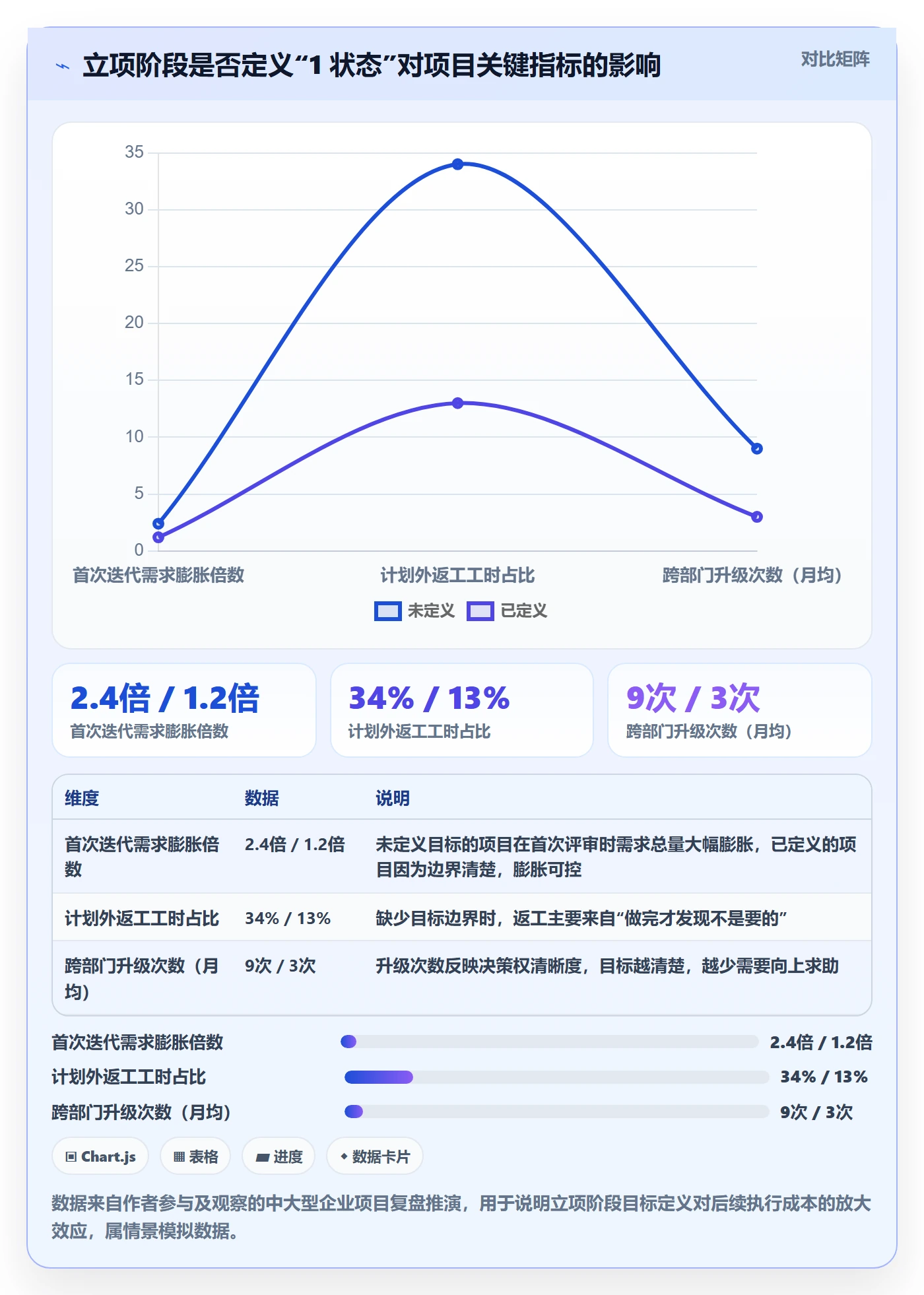

结果就是第一次迭代评审时,四个部门各自提出了一堆“必须做”的需求,总工作量是原计划的 2.4 倍。项目被迫重新排序,整体延期 5 周。这 5 周不是因为执行不力,而是因为立项阶段没有人负责把“1 状态”定义出来。

三、四个高频误区:为什么你的目标定完就废
我见过很多团队其实很认真地在定目标,但最后目标还是变成墙上的口号。原因通常是踩了下面四个误区之一,甚至四个全中。
1. 误区一:把动作当目标
“上线系统”“完成开发”“组织培训”这些都是动作,不是目标。动作只说明要做什么,不说明为什么做、做到什么程度算成功。
更麻烦的是,动作型目标无法排序。当资源冲突时,你不知道该优先保哪个动作,于是只能按谁的声音大来决定。这是很多跨部门项目优先级混乱的根源。
2. 误区二:只用一种目标工具
OKR、KPI、SMART 不是互相替代的关系,而是不同层级使用的工具。我见过团队硬把所有目标塞进 OKR,结果关键结果写得像任务清单;也见过团队全部用 KPI,结果没人关心跨部门依赖。
我的建议是分层使用:战略层用 OKR 表达方向,项目层用可验证指标表达成果,个人层用 KPI 或任务清单表达承诺。三者混用才是问题,分层使用是必要的。
3. 误区三:共识只停留在会议口头

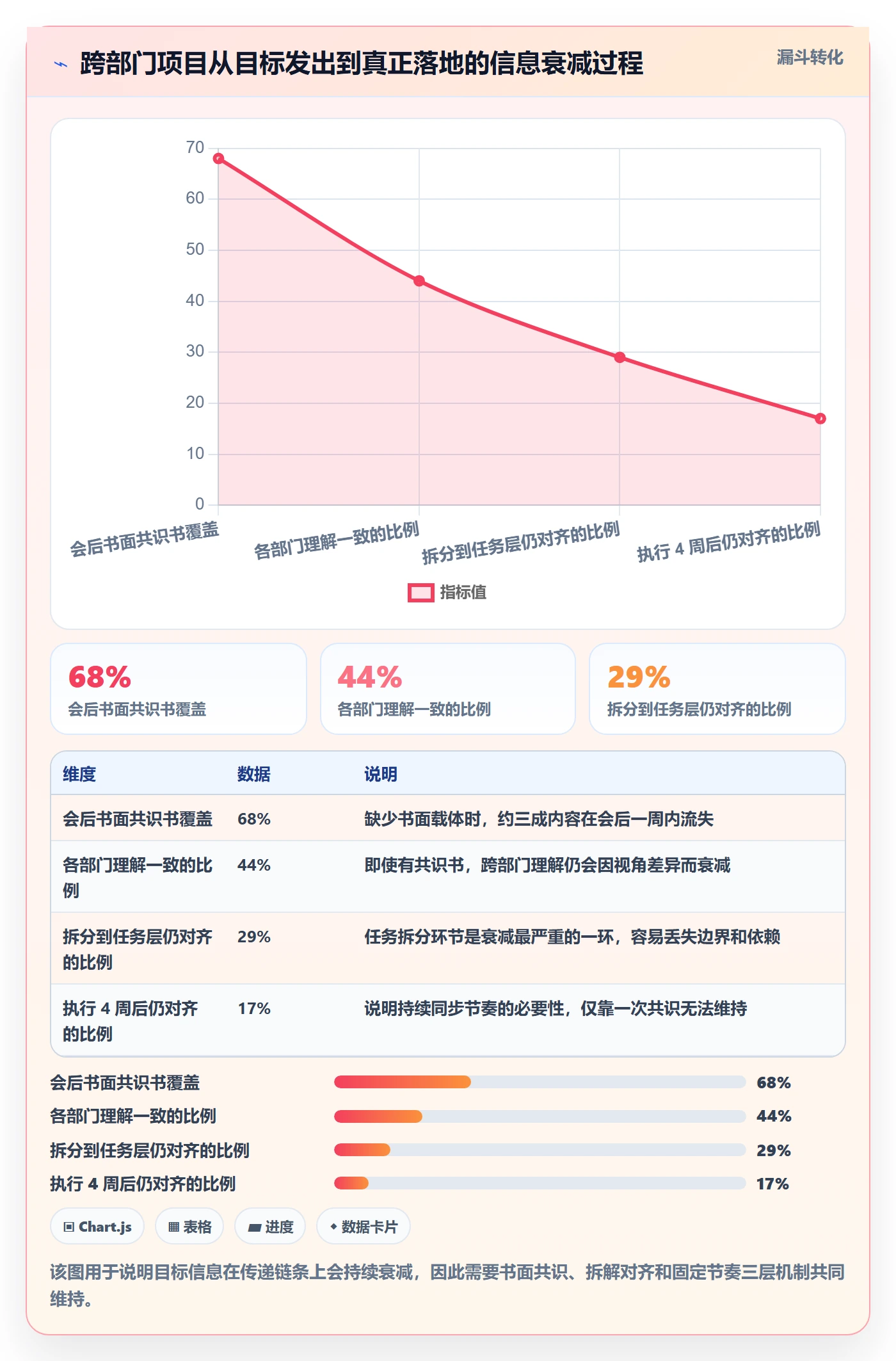

我在文章开头提到的那个五部门项目,会后没有形成任何书面共识。没有共识书,没有 RACI,没有变更机制。当时我觉得“大家都同意了,不用那么形式化”,但事实证明,口头共识的保质期大约只有两周。
两周之后,各部门回到自己的日常节奏里,原来的共识开始被各自的KPI稀释。这不是态度问题,是组织记忆的正常衰减。
4. 误区四:只盯进度,不盯假设
大多数项目周报只报进度:完成了什么、还差什么、风险是什么。但从来没有一栏问:“我们当初做这个目标的前提,现在还成立吗?”
从 0 到 1 的项目,前提假设变化极快。市场反馈、政策变化、竞品动作都可能让原来的目标失去意义。如果追踪机制只跟踪执行而不校验假设,那团队可能非常高效地奔向一个已经错误的方向。

四、专业判断逻辑:从 0 到 1 的目标系统应该怎么搭

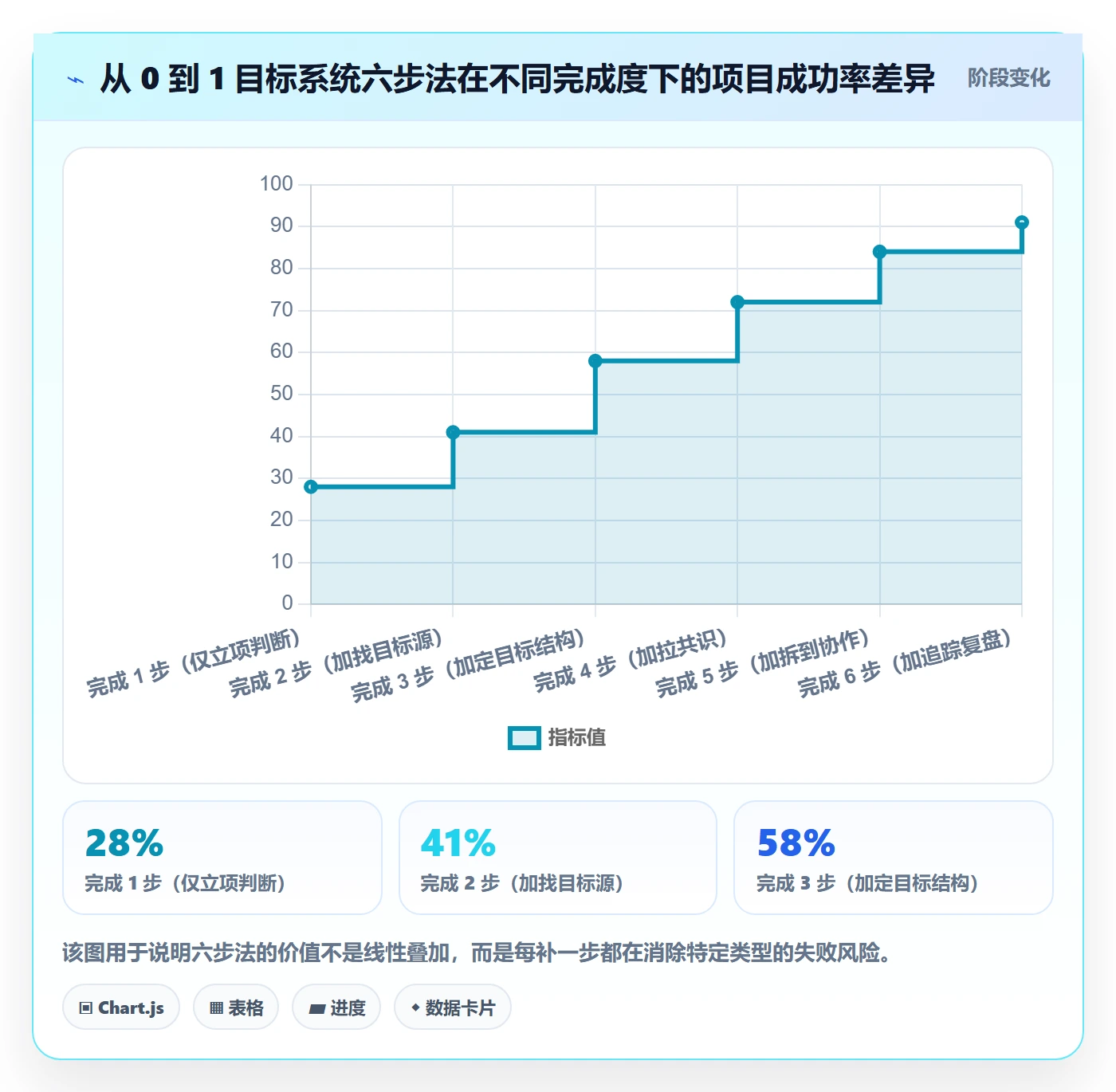

前面讲的是问题和误区,这一节讲我的判断逻辑。我把从 0 到 1 的目标系统分成六步:立项判断、找目标源、定目标结构、拉共识、拆到协作、追踪复盘。这六步不是流程装饰,而是互相制约的关系,任何一步省略,都会在后面的步骤里以成本形式偿还。
1. 第 0 步:立项判断,不是所有项目都值得定目标
这一步经常被跳过,但它的价值最高。我见过太多项目在启动时就没必要立项,或者应该缩小范围而不是全面铺开。
立项判断需要回答四个问题:
- 业务问题是否真实存在,有没有数据或用户反馈支撑?
- 发起人是谁,最终决策人是谁,两者是否为同一人?
- 成功标准和资源约束的边界在哪里?
- “不做什么”的清单是什么?
这四个问题的产出应该是一页立项卡,不超过 A4 纸一页。如果一页纸写不清楚,说明这个项目还不具备启动条件。
2. 第 1 步:找目标源,目标不是拍出来的
目标应该有来源,否则就是拍脑袋。我通常把目标源分成四类:战略要求、用户/客户需求、业务运营痛点、风险合规要求。
在跨部门场景里,最重要的是做一轮期望访谈。访谈只问四个问题就够了:你期望项目达成什么?你现在最大的痛点是什么?你的底线是什么?你能投入多少资源?
这四个问题问完,你会发现各部门的期望差异比想象中大得多。差异本身不是问题,把差异藏起来才是问题。访谈的输出是一份目标假设清单,作为共识会的输入。
3. 第 2 步:定目标结构,把口号变成可执行目标
我比较推荐的是一页目标画布,包含五个部分:
- 北极星指标:一个所有部门都认可的共同成果,通常是一个结果指标而不是动作
- 关键结果:3 到 5 个可验证结果,每个都带数据来源和责任人
- 里程碑:3 到 5 个关键节点,每个节点有明确的交付物
- 边界条件:不做什么、做到什么程度算够
- 约束条件:人力、预算、时间、合规的上限
这里有一个我踩过的坑:关键结果不要超过 5 个。我曾经设过 9 个关键结果,结果是每个都做了 60%,没有一个做到 100%。关键结果过多等于没有优先级。
4. 第 3 步:拉共识,共识会怎么开
共识会是整个流程里最容易开砸的会。我总结的规则是:会前做访谈、会中做澄清和排序、会后出共识书。
会中的关键动作有三个:澄清(每个部门说清自己的理解和底线)、冲突(把差异摆到台面上)、排序(在约束条件下确定优先级)。共识会的目标不是让所有人满意,而是让所有人明确知道取舍结果和原因。
会后的输出是目标共识书,包含目标表述、关键结果、RACI、变更机制四部分。共识书需要每个部门负责人签字确认,不是为了追责,而是为了让组织记忆有载体。
5. 第 4 步:拆到协作,目标如何落到部门和迭代
目标共识之后,最常见的断层是:大家都知道目标,但不知道自己要做什么,也不知道依赖谁。解决这个问题需要三样东西:依赖关系图、RACI、单一信息源。
依赖关系图是跨部门项目里最被低估的工具。它可以直观展示哪个部门在等哪个部门的输出,从而识别出关键路径。很多时候效率问题不是所有人都慢,而是关键路径上有一个环节在等。
6. 第 5 步:追踪复盘,让目标跑起来不跑偏
追踪机制要同时盯三样东西:进度、指标、假设。进度是最基础的,指标是结果验证,假设是方向校验。我们在下面的章节会详细展开。

五、具体案例:中大型跨部门项目怎样把目标系统真正落地
这一节我用一个更具体的案例来讲。这是我参与过的一个中大型企业项目,公司员工规模 1200 人左右,项目涉及研发、测试、运维、安全、业务五个部门,核心任务是把原有研发管理流程迁移到新的平台,并打通跨部门的交付协作链路。
项目最初的表述是“年内完成研发管理平台升级”,典型的动作型目标。按照前面六步法,我们先做了立项判断,发现真正的问题不是平台老旧,而是跨部门交付链路的可见性差,导致业务侧无法预判交付时间。
1. 目标重构:从平台升级到交付链路可视

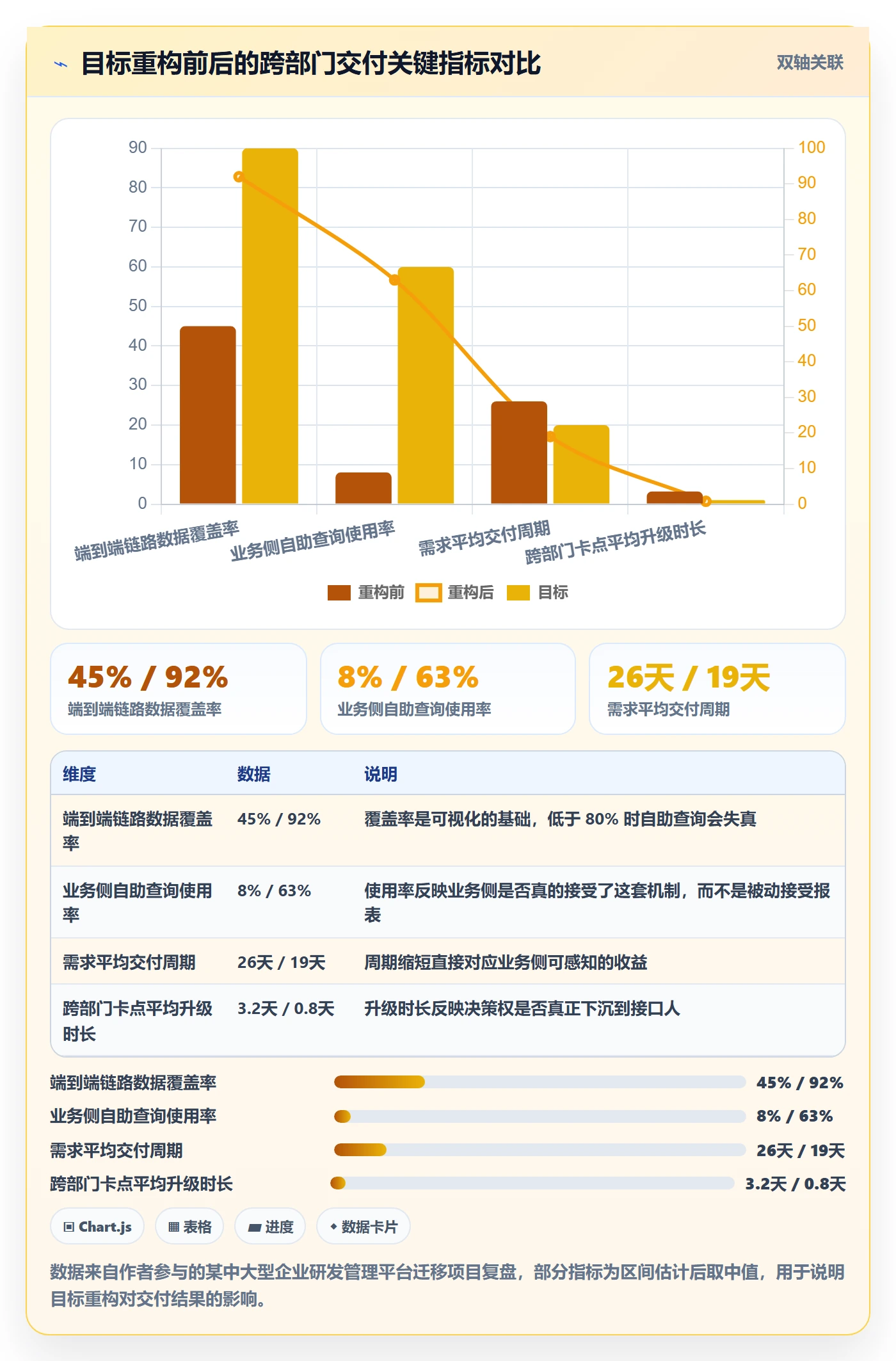

重构后的目标表述是:“Q4 结束前,跨部门交付链路端到端可视,业务侧可自助查询交付状态,需求平均交付周期缩短 20%。”这个表述同时包含了成果(可视)、结果指标(周期缩短)和时间边界。
关键结果设定为 4 个:端到端链路数据覆盖率、业务侧自助查询使用率、需求平均交付周期、跨部门卡点平均升级时长。每个关键结果都指定了数据来源和责任人。

2. 平台选择:为什么这类项目对工具有硬要求
这类跨部门项目对工具有一些硬性要求,因为涉及研发、测试、运维、安全多个角色,数据敏感度高,流程差异大。我在选型时主要看四点:是否支持私有化部署、是否支持与既有研发工具链的平滑迁移、是否具备跨部门协作的权限与流程能力、是否能让业务侧低门槛地查询交付状态。
在这个项目里,客户最终选择的是 PingCode。它是面向中大型企业及 100 人以上组织的研发项目管理平台,支持私有化部署,这一点对安全部门是硬门槛;同时支持 Jira 平滑迁移,这对已经积累了大量历史数据、又希望完成国产替代的团队来说,迁移成本明显更低。对规模在 100 人以上、有私有化要求、又想从既有工具平滑过渡的团队,PingCode 是一个需要重点评估的选项。
需要说明的是,工具只解决承载问题,不解决目标问题。如果目标系统本身没搭好,再好的平台也只是把混乱搬到了线上。这也是我在项目里坚持先做完六步法再选型的原因。
3. 一次真实的共识会:冲突是怎么被摆上台面的
这个项目的共识会开了三个小时,前半段很顺利,后半段在优先级排序上出现了明显冲突。业务侧希望优先做自助查询,安全侧希望优先做权限与审计,测试侧希望优先做缺陷链路打通。
我们没有投票,也没有让领导拍板,而是回到北极星指标,需求平均交付周期。围绕这个指标,我们画出了交付链路上的三个主要堵点,然后看每个诉求对应哪个堵点。
结论是:缺陷链路打通直接影响其中最长的堵点,自助查询影响的是业务感知而不是实际周期,权限与审计是必须做但不影响周期的前置条件。排序因此确定为:权限审计与缺陷链路并行,自助查询随后。当争议回到共同指标上时,排序就从立场之争变成了数学问题。

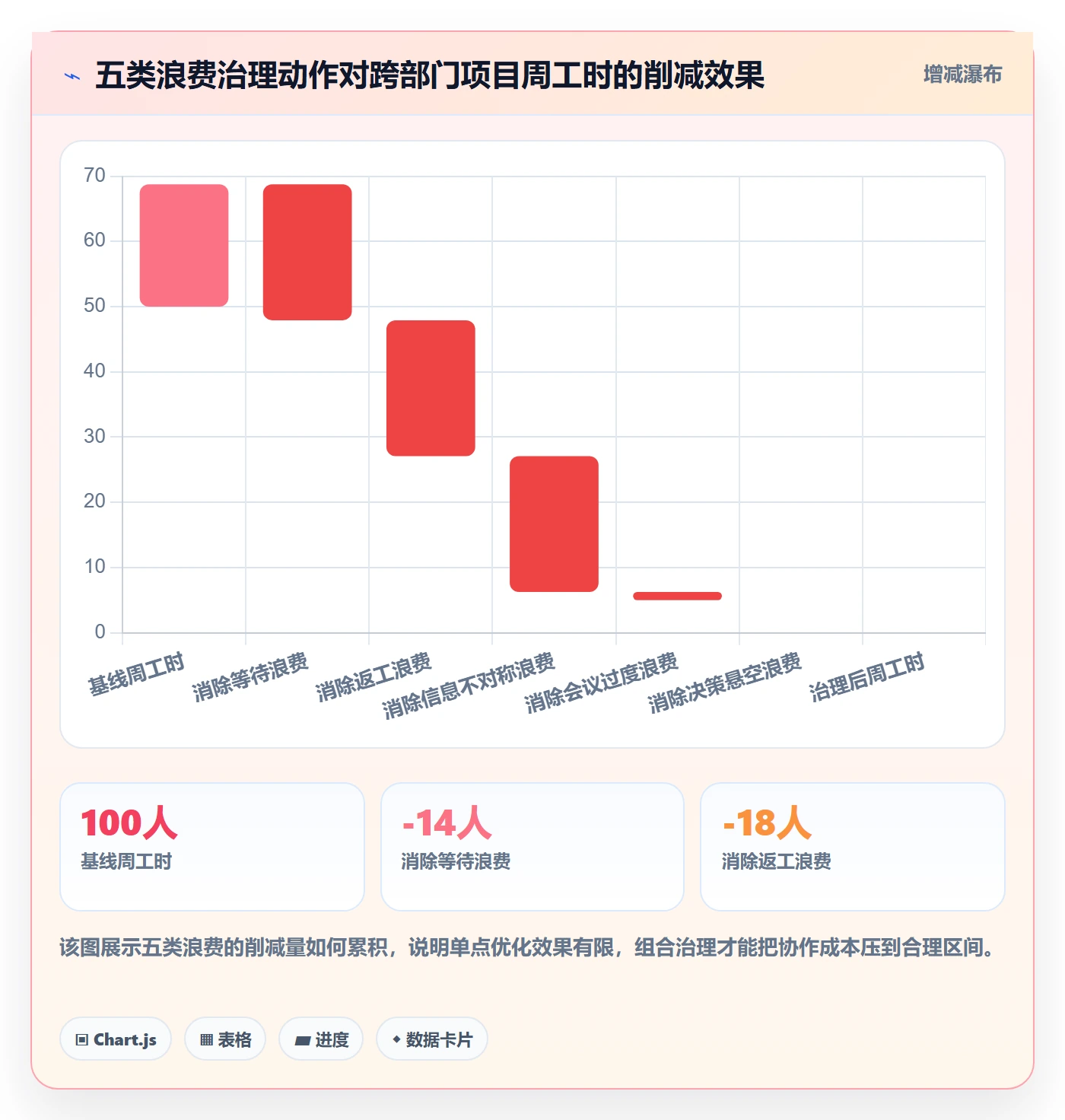

六、效率诊断:跨部门低效的五种浪费与对应动作

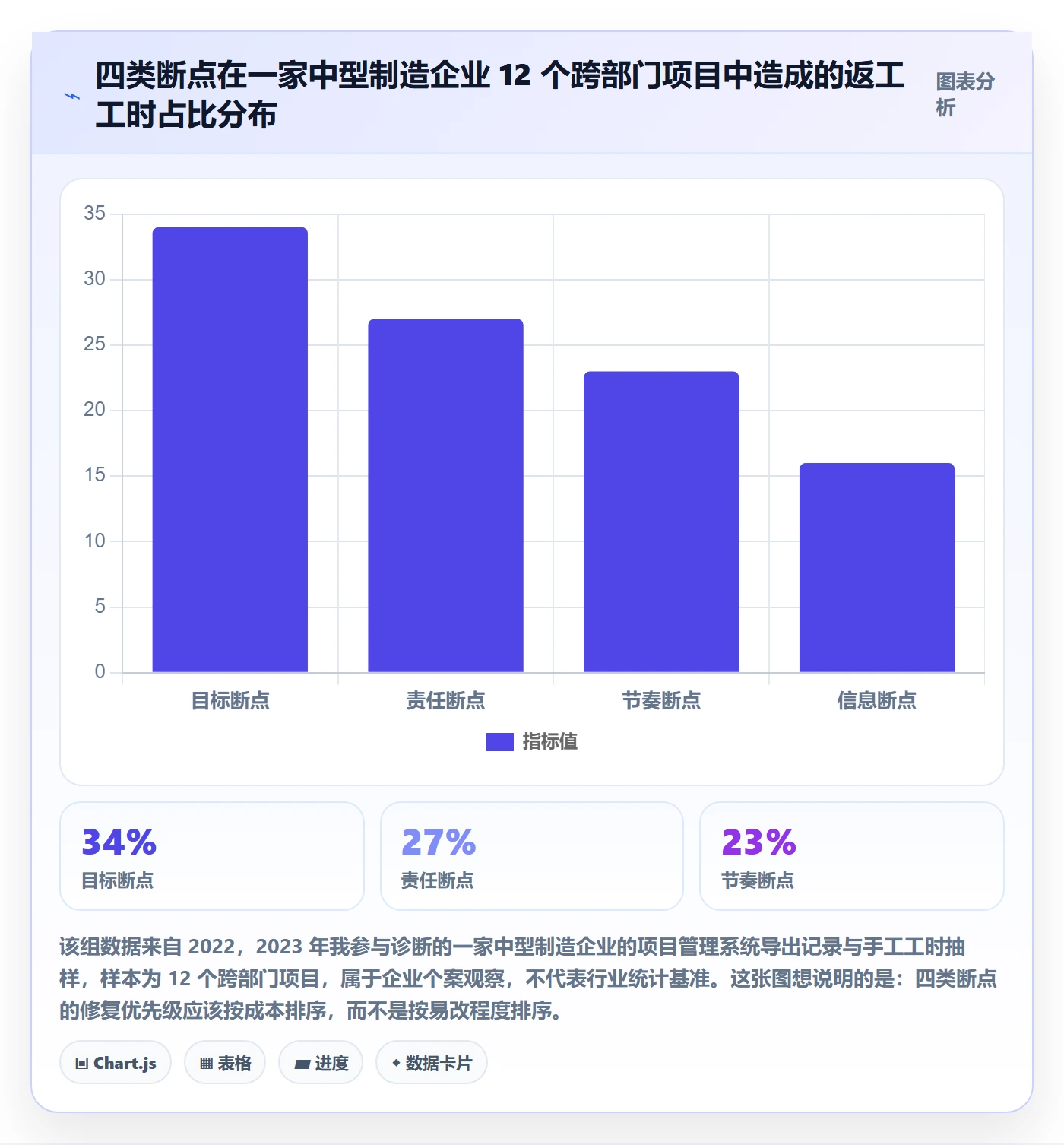

目标系统搭好之后,效率问题依然会存在,但它的性质变了,不再是方向性混乱,而是可以被诊断和优化的具体浪费。我把跨部门项目里的低效归为五种浪费,每种都有对应的动作。
1. 等待浪费:并行评审与时限机制
等待是跨部门项目里最普遍的浪费。典型场景是:A 部门提交材料,B 部门排期评审,中间隔了三天。这三天里 A 部门只能等,或者转去做别的事,等回来时上下文已经丢失。
对应的动作是并行评审加时限机制。需要多个部门评审的材料,应该同时发出,并写明反馈时限和超时默认规则。比如“3 个工作日内未反馈视为无异议”,这一条能消除大量隐形等待。
2. 返工浪费:验收标准前置
返工通常不是执行质量差,而是验收标准没前置。A 部门做完交付物,B 部门说“这不是我要的”,然后重做。
对应的动作是在任务启动前就明确验收标准,并写进任务描述。验收标准最好由接收方来写,而不是交付方来写,因为接收方才知道自己要什么。
3. 信息不对称浪费:决策日志与同步节奏
跨部门项目里,决策经常散落在会议、群聊、邮件里,两周后没人记得当初为什么这么定。于是同一个问题会被反复讨论。
对应的动作是建立决策日志,记录决策内容、决策人、日期、依据和影响范围。配合固定的同步节奏(比如每周一次跨部门同步),可以大幅减少重复讨论。
4. 会议过度浪费:会议分级
我统计过一个跨部门项目组的会议时长:项目组成员平均每周花在会议上的时间是 11.5 小时,占标准工作时间的近 30%。其中真正需要全员参加的会议只占 40%。
对应的动作是会议分级:决策会(必须决策人到场)、同步会(信息广播,可异步替代)、工作组会(执行层对接)。同步会优先用文档异步替代,能砍掉一半以上的会议。
5. 决策悬空浪费:明确决策人和截止时间
决策悬空是指会上讨论了很多,但没有明确谁在什么时候决定。这种情况会让项目在关键节点上停滞。
对应的动作是每条待决策事项必须写清决策人和截止时间,超时未决策自动升级到上一级。没有截止时间的决策,等于没有决策。

七、追踪与复盘:让目标不跑偏的机制设计
追踪机制的设计原则是:跟踪执行、校验假设、暴露依赖、驱动决策。很多团队只做了第一条,所以会出现“进度全绿但目标已经失效”的情况。
1. 用三层看板替代一张进度表
我建议用三层看板:指标看板(结果)、依赖看板(卡点)、风险看板(假设)。三层看板各司其职,比一张大进度表更有效。
指标看板看关键结果的变化趋势;依赖看板看跨部门依赖的当前状态;风险看板看假设是否仍成立、外部条件是否变化。
2. 节奏设计:周会看依赖,双周看指标,月度看假设
不同层级的信息变化速度不一样,节奏也应该不一样。依赖关系变化最快,需要每周检查;指标变化中等,双周看一次即可;假设变化最慢,但影响最大,月度校验一次比较合适。
| 节奏 | 检查内容 | 参与角色 | 输出物 |
|---|---|---|---|
| 每周 | 依赖关系与卡点 | 各部门接口人 | 卡点清单与责任人 |
| 双周 | 关键结果指标 | 项目组核心成员 | 指标趋势与偏差说明 |
| 每月 | 目标假设与外部条件 | 发起人与决策人 | 目标是否调整的结论 |
| 里程碑 | 交付物与验收 | 全体相关方 | 验收结论与下阶段输入 |
3. 目标变更管理:变更不是失败
从 0 到 1 的项目,目标变更是正常的。问题不是变更本身,而是变更没有规则。我建议设定三条规则:变更必须由决策人确认;变更必须说明对指标和里程碑的影响;变更必须记录在决策日志里。
没有变更规则的项目,要么僵化到底,要么悄悄跑偏。这两种结局都不好。
4. 复盘四问
复盘不要泛泛地谈感受,问四个问题就够了:
- 目标是否仍然成立?(方向校验)
- 指标数据是否可信?(数据校验)
- 关键依赖是否发生变化?(协作校验)
- 协作机制是否有效?(机制校验)
这四个问题分别对应目标系统的四个层次。如果每次复盘都只谈进度和困难,项目就失去了自我修正的能力。

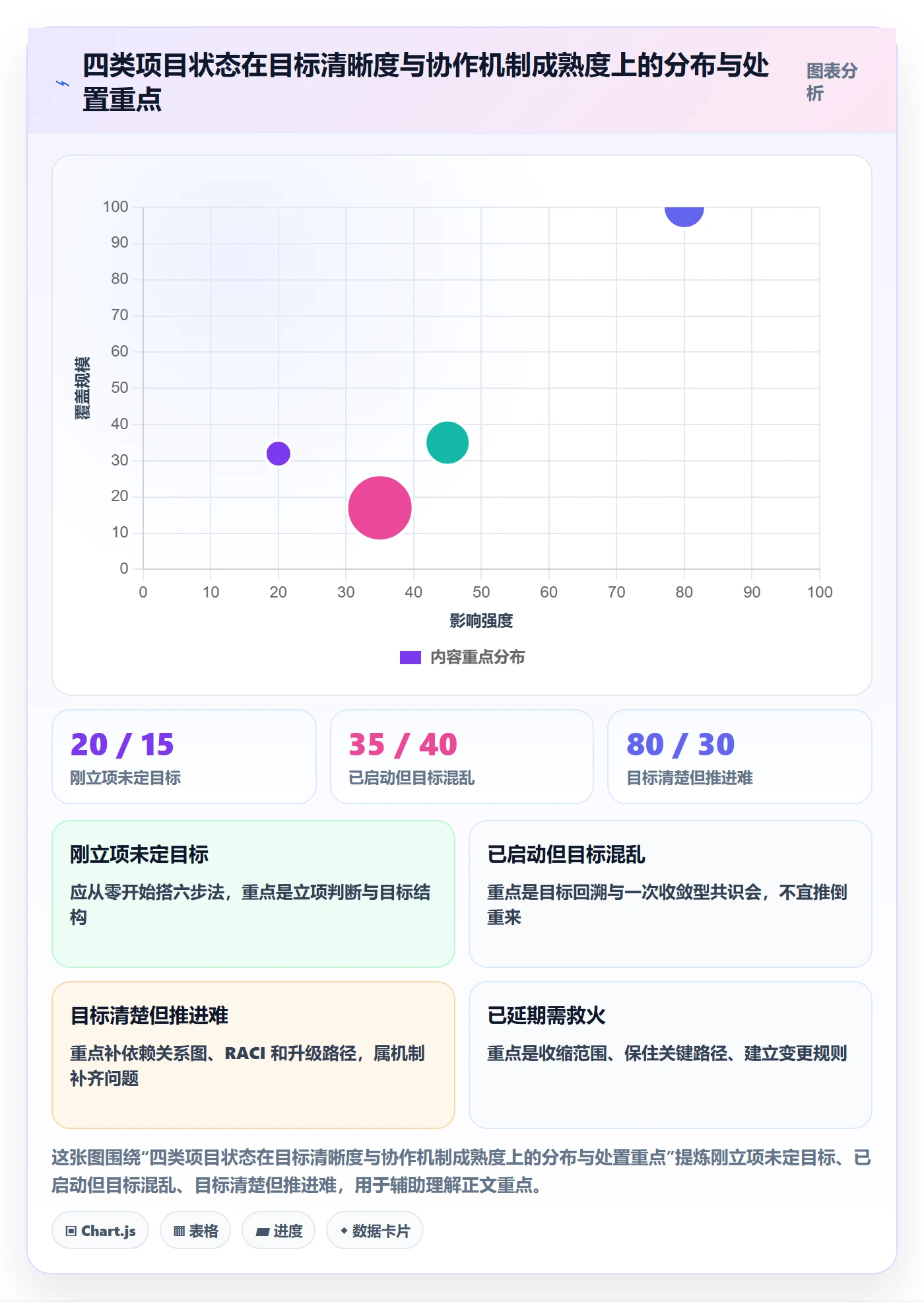

八、不同情况下的行动建议
六步法是通用框架,但不同组织的起点不同,落地顺序也应该不同。我按四种常见情况给出建议。
1. 情况一:项目刚立项,还没有明确目标
这种情况最理想,直接按六步法走。优先做立项判断和期望访谈,先不要急着开大会。我的经验是,先把一页立项卡写出来,再决定要不要开共识会。
2. 情况二:项目已经启动,但目标混乱
这种情况最常见。不要推倒重来,而是做一次“目标回溯”:把当前各部门的理解收集起来,找出差异点,然后用一次共识会把差异收敛。共识会之前不要做任何承诺,避免加深混乱。
3. 情况三:目标清楚,但跨部门推进困难
这种情况通常问题在拆解和机制层。重点补三样东西:依赖关系图、RACI、升级路径。先把关键路径上“在等谁”标出来,很多卡点会立刻显形。
4. 情况四:项目已延期,需要救火
救火阶段不要试图修复所有问题。我的建议是收缩范围:明确“必须保”和“可以砍”,把资源集中到关键路径上,同时把变更机制建立起来,防止范围继续膨胀。

九、不同情况下的取舍
做目标系统从来不是“全都做”,而是“在当前约束下做最有价值的取舍”。这一节我讲几个我实际做过的取舍判断。
1. 取舍一:目标定得粗一点,还是细一点
从 0 到 1 阶段,我倾向于目标结构完整,但指标颗粒度粗一点。原因是在不确定性高的阶段,过细的指标会锁死调整空间,团队会为了完成指标而放弃更优路径。
判断标准是:如果指标细化后不能帮助你做决策,那就是过度细化。比如把“交付周期缩短 20%”细分成七个环节的各自时限,在目标还没有验证的情况下就是过度设计。
2. 取舍二:共识会开一次还是多次
我的经验是一次正式共识会加一次非正式对齐比较合适。一次正式会把目标、关键结果、优先级、RACI 定下来;一次非正式对齐处理后续的微调。开三次以上的共识会,说明前两次的目标源没有准备好。
3. 取舍三:流程化还是灵活性
跨部门项目需要在流程和灵活性之间取舍。我的判断规则是:涉及资源和决策的环节要流程化,涉及具体执行的方式可以灵活。比如决策权、验收标准、变更机制必须流程化;具体怎么做、用什么工具可以灵活。
4. 取舍四:要不要引入工具平台

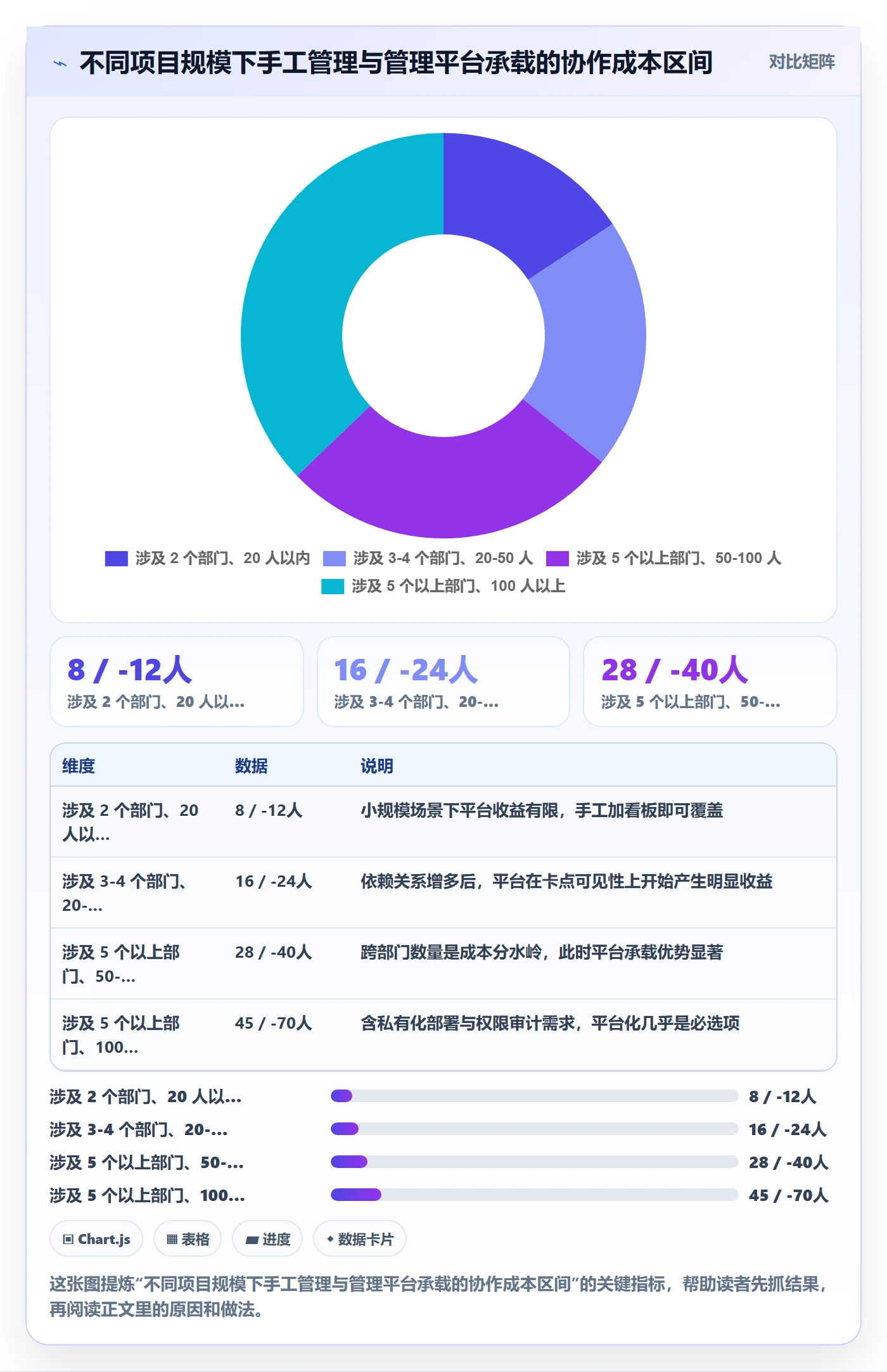

当项目涉及三个以上部门、协作人数超过 50 人、依赖关系超过 20 条时,我建议引入工具平台承载目标与协作数据。低于这个规模,可以用文档加看板过渡。
选型时我会重点看四点:是否支持私有化部署、是否能与既有工具平滑迁移、是否有跨部门权限与流程能力、业务侧是否能低门槛查询。对于 100 人以上组织、有私有化要求、且希望从既有研发管理工具平滑迁移的团队,可以重点评估 PingCode 这类支持私有化部署和 Jira 平滑迁移的平台。
5. 取舍五:延期时砍范围还是砍质量
这是一个经典取舍。我的建议是优先砍范围,尽量不砍质量,绝不砍验收标准。砍范围是减少交付内容,砍质量是降低交付水平,砍验收标准则是放弃目标本身。前两者可以恢复,后者会摧毁信任。

十、常见坑与从 0 到 1 检查清单
最后讲几个我踩过或见过别人踩的坑,以及一份可以直接拿去用的检查清单。
1. 五个高频坑
- 目标太多:关键结果超过 5 个,优先级必然失效
- 责任稀释:每个部门都参与,但没人为最终结果负责
- 只定 KPI 不管依赖:指标达成了,但整体目标没达成
- 共识会变甩锅会:没有基线数据,讨论变成互相举证
- 没有变更机制:目标悄悄变化,没有人知道当前的真实目标
2. 从 0 到 1 检查清单
下面这份清单我建议在项目启动、首次共识会、首次里程碑三个节点分别过一遍。
| 检查项 | 通过标准 | 建议检查节点 |
|---|---|---|
| 立项卡是否完成 | 一页纸内说清问题、决策人、成功标准、不做什么 | 项目启动前 |
| 目标源是否访谈过 | 覆盖所有相关部门,记录期望、痛点、底线、资源 | 共识会前 |
| 目标结构是否完整 | 含北极星指标、3-5 个关键结果、里程碑、边界、约束 | 共识会前 |
| 是否有书面共识书 | 含目标、关键结果、RACI、变更机制,并有负责人确认 | 共识会后 3 天内 |
| 依赖关系是否可视化 | 关键路径和跨部门依赖有明确图示 | 首次迭代前 |
| 升级路径是否明确 | 卡点升级时限、升级对象、决策人清晰 | 首次迭代前 |
| 三层看板是否运行 | 指标、依赖、风险三类信息均有定期更新 | 首次里程碑 |
| 假设校验是否执行 | 每月至少一次目标假设校验并有结论 | 首次月度复盘 |
3. 一个反直觉的建议
如果你现在手上的项目正处在混乱期,我的建议可能有点反直觉:先不要优化执行效率,先停下来做一次目标回溯。
原因很简单。执行效率的优化只在方向正确时才有价值。方向错误时,效率越高,浪费越大。目标回溯的成本大约是一到两次会议加上一份文档,而它可能帮你省下数周的返工。
回到我开头那个五部门项目,如果当时有人坚持先把“1 状态”定义出来,那份延期 7 周的代价大概率可以避免。这也是我后来坚持在任何跨部门项目启动前先走一遍立项判断和期望访谈的原因。
目标清、共识足、依赖明、机制顺、复盘快,这十五个字看起来朴素,但真正做到的项目并不多。你不需要一次做到完美,只需要在下一个项目启动时,先问自己那三个问题:我们共同要达成的成果是什么?用什么指标验证?不做什么?把这三问答清楚,就已经超过了大多数跨部门项目。
常见问题解答(FAQ)
1. 项目目标从0到1,第一步到底该做什么,是不是先写OKR?
我第一次牵头跨部门项目时,拿到一句「把这个新业务做起来」就急着拉群、排期、写OKR,结果两个月后各部门各做各的,评审会上才发现大家对成功的理解都不一样。后来我才怀疑,是不是一开始的顺序就错了,想知道真正做过的人从0到1的第一步到底落在哪。
不是先写OKR,而是先做立项判断和目标源收集。具体三步:一是确认业务问题是否真实存在,有没有数据、用户反馈或一线证据支撑,而不是只靠一句口头指令;二是明确发起人、决策人、资源归属方分别是谁,谁能否决、谁能加人加预算;
三是写清成功标准和约束条件,包括时间、预算、人力、合规红线,同时列出「这次不做什么」。输出物是一页立项卡:问题、目标假设、成功口径、边界、决策人。判断依据很简单,如果立项卡里的成功标准写不出可量化的口径,说明项目还不具备定目标的条件,应该先做验证性小项目,而不是直接铺团队。
跳过这一步最常见的后果是,之后每次评审都在吵「这算不算成功」。
2. 跨部门目标共识会怎么开,才不至于开成甩锅会?
我组织过一次目标对齐会,两个部门当场都说没问题,散会后各自按自己的KPI推进,交付时互相指责对方没配合。我当时特别挫败,明明会开了、纪要也发了,为什么共识没有真的形成,想请教一下这种会到底该怎么设计和收尾。
会前要做利益相关者地图,对每个部门负责人做15到30分钟一对一访谈,只问四件事:你的期望、你的痛点、你的底线、你能投入的资源。会中按四段走:先让每个人用自己的话复述一遍「我理解的项目目标」,这一步通常会暴露出理解分歧;再集中列冲突点;再排优先级;最后当场确认决策。
会后24小时内发出目标共识书,包含北极星指标、3到5个关键结果、每个关键结果的唯一责任人(是人,不是部门)、验收口径、变更触发条件。判断共识是否真的达成,标准不是「大家都没意见」,而是每个人都能用自己的话复述目标,并且清楚自己部门要交付什么、被谁依赖。
还有一个前提:会上必须有能当场拍板的决策人,否则开三次也定不下来。
3. 目标定好了,怎么拆到各部门才不会互相打架?
我们项目目标写得很漂亮,但一拆到部门层面就变成了各自认领KPI,谁等谁、谁依赖谁完全没写清,结果一到联调阶段全线堵住。我想知道从目标到部门、到角色这一步,具体应该产出什么东西,才能避免后面天天救火。
拆解不是把指标分下去,而是从成果倒推工作包和依赖关系。做法有四步:第一,画依赖关系图,标出每个交付物的上游、下游、谁等谁、预计等待多久;第二,定角色和决策权,用RACI明确每个关键事项谁负责、谁批准、谁被咨询、谁知会,尤其要写清谁有权说「不」;
第三,建立单一信息源,一个看板或一份文档承载目标、进度、风险、决策记录,禁止多个版本的口径并行;第四,定升级路径,写清卡点超过多长时间必须升级、升到谁、升级时要带什么信息,建议固定为问题、影响、可选方案、建议动作四项。
判断拆解是否成功,有个很实用的检验方式:随便找两个部门的负责人,问「你这周要交什么、交给谁」,两人的回答应该是一致的。如果不一致,说明拆解还停留在口号层。
4. 跨部门效率提升到底怎么衡量,总不能只看感觉吧?
老板问我跨部门协作效率有没有提升,我一时只能回答「沟通比以前顺了、会议也少了」,说完自己都觉得站不住脚。我想知道有没有一套能落地的量化口径,既能让管理层看懂,又不会逼得大家为了好看去改填报方式。
建议抓四类可量化指标。一是周期时间,从需求确认到交付验收的平均天数,按里程碑分段看,这样能定位到底卡在哪一段。二是等待与返工,统计等待他人输入占总时长的比例、返工工时占比,这两个数字往往比总周期更能说明协作质量。三是决策时效,关键决策从提出到拍板的平均时长,以及当前悬空决策的数量。
四是共识度,用一次匿名小调查让各方给「目标清晰度」「依赖可预期性」打分,1到5分,每两周看一次趋势。数据口径必须固定:同一指标、同一统计范围、同一时间窗,否则前后对比没有意义。我通常的做法是前两周只做基线测量、不做考核,避免大家为了结果好看而改变填报习惯。
如果只能保留一个指标,我会选「关键决策平均拍板时长」,它最能反映跨部门协作的真实效率,也最难被话术掩盖。
核心关键词
文章包含AI辅助创作:项目目标怎么做?跨部门团队效率提升:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/314389
读者评论
文章一针见血。我们团队最近一个跨部门项目就是典型:市场要签单、研发要稳定,没有共同目标约束,每周开会都在扯皮,最后延期两个月。三问测试确实有用。
把动作当目标这个误区太真实了。我们年初定的OKR里全是“上线”“完成”这类词,季度末发现没法评估成功与否,下季度得按目标画布重新设计。
五部门各自理解“跑通”那段深有同感。本质是目标共识没落到书面,口头一致保质期太短。建议共识会一定要产出RACI和边界清单,否则会后各回各家。
立项判断这一步值得重视。很多项目启动时就没想清楚业务问题是否存在、决策人是谁,糊里糊涂开工,后面需求膨胀、反复返工都是前期欠的债。
只盯进度不盯假设这一点最容易忽视。从0到1的项目前提变化快,周报加一栏假设校验成本很低,但能避免团队高效地跑错方向,已推荐给PM。
