去年第四季度,我以外部顾问的身份参与了一家年营收约 12 亿元的制造业企业的项目复盘会。会议原定两小时,最后开了四个半小时。争议的焦点不是项目延期了三个月,也不是预算超了 18%,而是,这个项目到底算不算成功?业务负责人说"系统上线了就算成功",财务负责人说"没看到成本节约就不算",IT 负责人说"当初的需求都交付了",而 CEO 说了一句让全场沉默的话:"我们花了 800 万,到底买到了什么?"
这场会议暴露的不是执行力问题,而是成功标准在项目启动时就没有被定义清楚。更准确地说,这家企业有详细的 WBS、有甘特图、有风险登记册,唯独没有一份被所有关键干系人签署确认的"成功标准文档"。当项目结束、大家回头找尺子的时候,才发现每个人手里拿的是不同的尺子。
这篇文章写给企业管理者、项目负责人、PMO 和业务线负责人。我会按照成功标准→目标设定→风险控制→复盘更新的闭环逻辑展开,并结合我过去几年参与过的十几个中大型企业项目实践,给出可落地的判断方法和行动建议。文章会以 PingCode 这类面向中大型企业的研发管理平台为例说明工具支撑,但核心不是工具,而是管理者如何把"成功"从模糊感受变成可管理的对象。
一、核心结论:成功标准不是验收清单,而是治理契约
先把结论摆在前面。我观察到的规律是:项目失败的原因,大约七成可以追溯到启动阶段成功标准的模糊或缺失,而不是执行阶段的能力不足。这个比例是我基于自己参与复盘的项目样本做的经验归纳,不是行业统计结论,但和 PMI 多年发布的《职业脉搏》报告中"需求管理不当是项目失败首要原因"的方向是一致的。
1. 成功标准要前置到启动阶段
很多管理者的习惯是:先立项、先排期、先开工,等快交付了再来定义验收标准。这个顺序是反的。成功标准必须在资源投入之前确定,因为它决定了资源该投多少、投给谁、什么时候该止损。
我见过一家 SaaS 公司,项目做到一半才发现"成功"的定义从"提升客户续费率"变成了"降低客服人力成本",两个方向对产品设计的要求完全不同,结果返工成本超过了原预算的 40%。如果启动时就把成功标准锁定,这 40% 是可以避免的。
2. 成功标准是多方签署的治理契约
它不是项目经理写给自己的备忘录,而是业务方、财务方、技术方、合规方共同确认的一份契约。契约的核心不是"我们要做什么",而是"什么情况下我们认为这件事做成了,什么情况下我们承认没做成"。
一份合格的成功标准至少要包含四个要素:结果指标、约束条件、验收证据、责任人。缺少任何一个,都会在项目后期制造争议空间。
3. 目标与风险必须共用一张仪表盘
目标管理和风险管理如果分成两套流程、两张表、两个例会,管理者就会在两套语言之间来回切换,最终两边都管不好。正确的做法是每个目标都绑定它的关键风险,每个风险都映射它影响的目标。
下面这张图对比了我在项目中观察到的两种管理模式在几个关键指标上的差异,数据来自我对 8 个项目的跟踪记录(示意数据,用于展示模式差异,非行业统计)。

二、背景与真实场景:为什么"做完"不等于"成功"
要理解成功标准管理为什么难,先要看清楚企业里项目"做完但没成功"的典型场景。我在不同行业见过太多版本,但底层逻辑高度相似。
1. 验收通过但业务不用的"僵尸系统"
某零售企业上了一套新的门店巡检系统,验收报告上每一项都打了勾:功能交付率 100%,缺陷密度低于阈值,上线时间只晚了 2 天。但三个月后我去回访,发现门店店长基本不用,还在用微信群发照片。
问题出在哪?验收标准里写的是"系统功能可用",但真正的成功标准应该是"门店巡检覆盖率提升到 90% 以上、单店巡检耗时下降 50%"。验收的是交付物,成功的是业务变化,两者不能混为一谈。
2. 进度达标但收益落空的"纸面胜利"
这是我见过最普遍的情况。项目按时上线,团队拿了奖金,半年后财务算账发现,成本没降、收入没增、效率没提。但这时候项目已经解散,没人为此负责。
根本原因是成功标准里只有"进度、成本、范围"这三个交付维度,缺少"收益维度"。收益实现通常滞后于交付,如果不提前约定由谁在什么时间点验证收益,收益就永远没人认领。
3. 风险"救火"而非风险"防火"
我参与过一个金融行业的系统迁移项目。项目组有风险登记册,每周更新。但登记册上的风险大多是"某某人员可能离职""某某接口可能不稳定"这种笼统描述,没有触发器、没有阈值、没有 owner。结果真正的风险,第三方支付通道切换窗口比预期短两周,直到临近上线才被发现,被迫追加预算。
风险登记册的价值不在于"列了多少条",而在于"每条风险是否有可观测的触发信号和明确的应对责任人"。
4. 复盘变成追责会
很多企业的复盘会开到最后变成了"谁的锅"的辩论。一旦复盘被感知为追责,团队就会在项目过程中隐藏风险、美化数据,管理者的信息源就彻底失真了。
健康的复盘应该产出三样东西:更新的成功标准模板、更新的风险库、更新的决策规则。如果一场复盘只产出了一份会议纪要,那这场复盘基本白开。

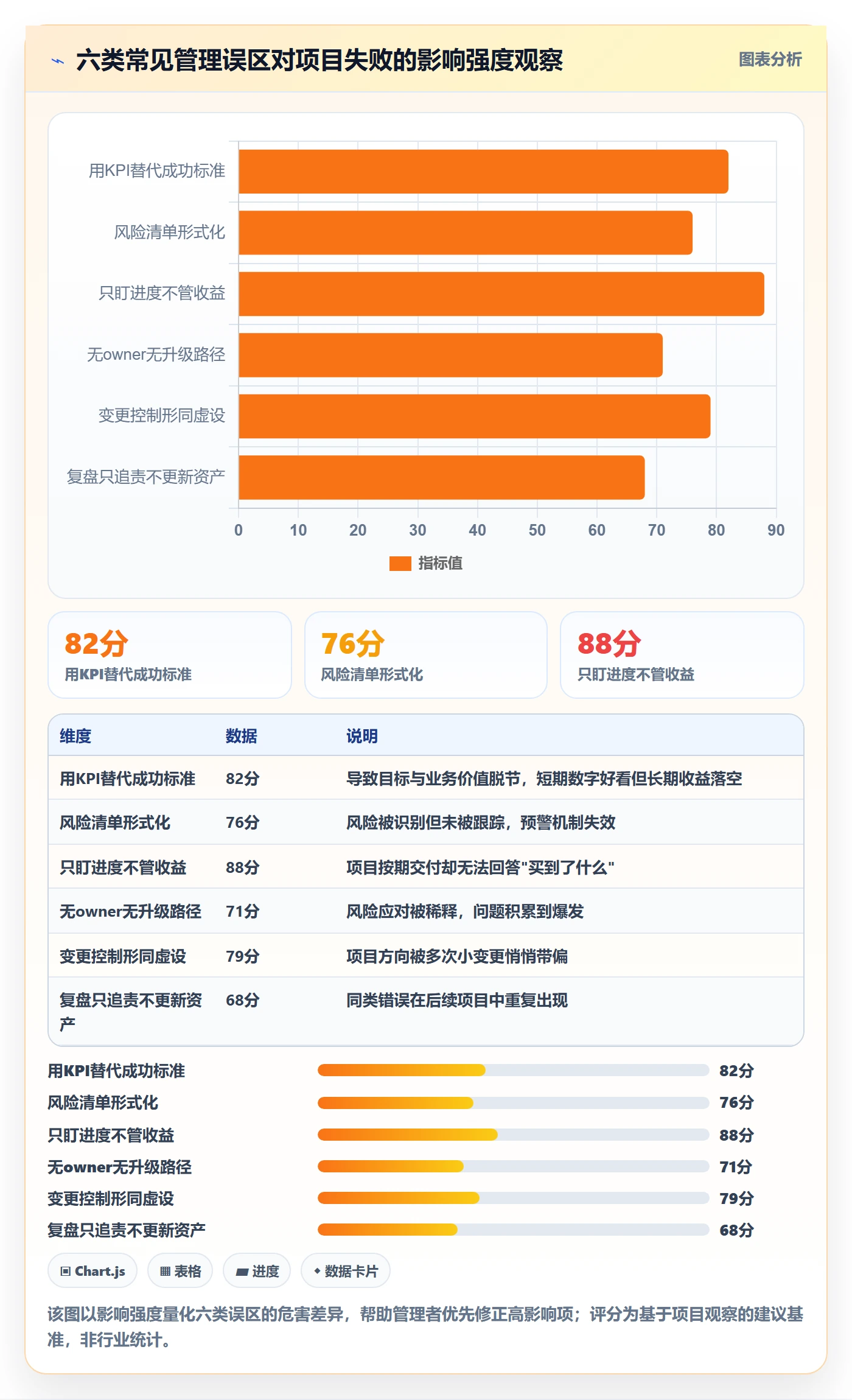

三、拆解常见误区:管理者最容易踩的六个坑
下面这些误区,我在顾问工作中反复见到,它们往往不是能力问题,而是认知和习惯问题。
1. 用 KPI 替代成功标准
KPI 是考核工具,成功标准是治理工具,两者维度不同。KPI 往往关注"数字有没有达成",成功标准还要回答"这个数字是不是我们真正想要的结果、达成方式是否可以持续"。
一个研发团队如果只考核"版本按时发布率",团队就会倾向于把功能砍到能按时发为止。按时率很好,但用户价值可能为零。工具服务目标,不是目标本身。
2. 风险清单形式化
典型症状:风险登记册条目很多,但字段残缺,没有触发条件、没有概率影响评分、没有应对策略、没有负责人、没有复审日期。这种登记册的唯一作用是应付审计。
3. 只盯进度,不管收益
进度是最容易观测的指标,所以管理者天然会被它吸引。但进度只是手段。如果项目上线一年内没有任何一个业务指标发生预期变化,这个项目在收益层面就是不成功的。
4. 没有 owner,没有升级路径
风险应对最怕"大家负责"。当一条风险的负责人写成"项目组"或"相关团队"时,它就不会被处理。风险必须有单一 owner,并且有明确的升级路径,什么情况下升级到部门负责人、什么情况下升级到高管层。
5. 变更控制形同虚设
需求变更在项目中不可避免,但如果没有变更对成功标准的影响评估,变更就会悄悄把项目推向另一个方向。我见过一个项目,经过 11 次"小变更"后,最终交付的东西和原始目标几乎无关。
6. 复盘只追责,不更新资产
这一条我前面提过,但值得再强调一次。复盘的产出物如果只是一份会议纪要,那么下一次项目还会犯同样的错误。复盘资产至少要沉淀到组织的标准模板、风险库和决策规则中。

四、专业判断逻辑:成功标准,目标,风险的闭环怎么搭
这一节是全文的核心。我会把成功标准、目标设定、风险控制、复盘更新串成一条可执行的治理闭环,并给出每个环节的判断依据。
1. 成功标准的四层结构
我建议把成功标准拆成四层,从下到上依次是交付层、使用层、收益层、组织层。层数越高,越接近真正的成功,但越难在短期内验证。
| 层级 | 关注问题 | 典型指标 | 验证时间 |
|---|---|---|---|
| 交付层 | 东西做出来了吗 | 范围、质量、进度、成本 | 上线时 |
| 使用层 | 有人用吗、用得怎么样 | 采纳率、活跃度、流程改变度 | 上线后 1-3 个月 |
| 收益层 | 业务指标变好了吗 | 收入、成本、效率、合规 | 上线后 3-12 个月 |

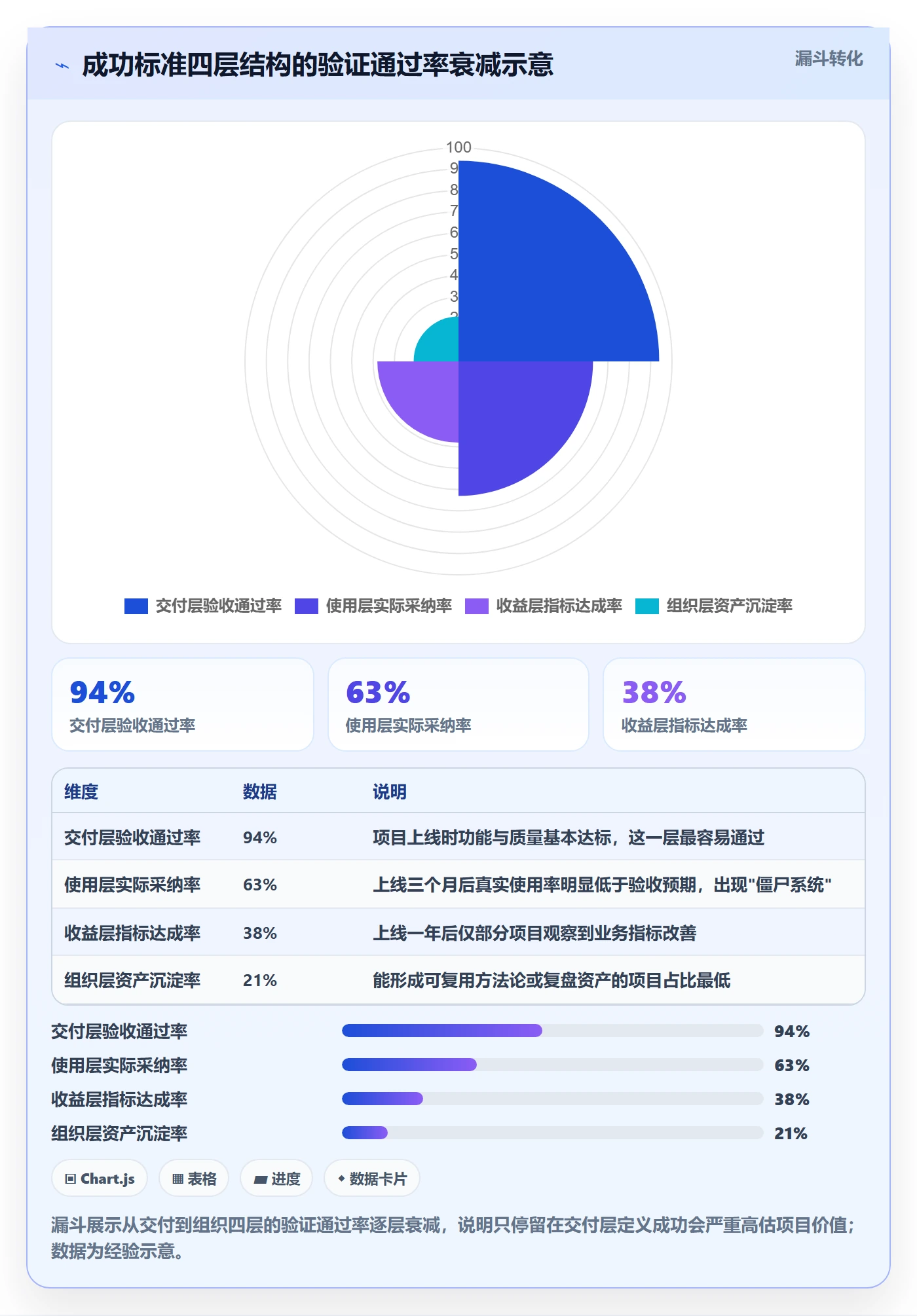

| 组织层 | 能力沉淀了吗 | 复用率、复盘资产、方法论 | 持续 |
很多项目的成功标准只到交付层,这是争议的根源。管理者要在启动阶段就明确:这个项目我们要在哪几层定义成功,分别由谁在什么时间点验证。

2. 目标设定的翻译公式
战略目标往往抽象,项目目标必须具体。我常用的翻译公式是:
项目目标 = 结果指标 + 约束条件 + 验收证据 + 责任人
示例:
结果指标:客服首响时间从 45 秒降到 20 秒以内
约束条件:不增加客服编制,系统改造预算不超过 60 万
验收证据:客服系统埋点数据 + 月度运营报表
责任人:客服运营负责人(业务)、项目经理(交付)
这个公式的价值在于:它强迫管理者在启动阶段就把"谁来证明成功"和"用什么证据"说清楚。缺少任何一项,后期就会有扯皮空间。
3. 目标与 KPI/OKR 的关系
OKR 适合目标对齐和方向牵引,KPI 适合持续运营的考核,而成功标准是"这个项目做成什么样"的治理答案。三者不冲突,但用途不同。管理者不要用 OKR 的 O 直接当项目成功标准,因为 O 往往太抽象。
4. 风险控制六步法的管理动作
风险控制的流程名词大家都熟,但我要强调的是每一步的管理动作,而不是名词本身。
- 识别:区分风险与问题。风险是可能发生,问题是已经发生。混淆两者会导致风险管理变成问题管理。
- 评估:至少评估概率、影响、可探测性、紧迫性四个维度。只看概率和影响会漏掉"虽然概率低但很难提前发现"的隐性风险。
- 应对:规避、转移、减轻、接受、利用。注意"利用",不是所有风险都是坏事,有些风险抓住就是机会。
- 监控:每条风险要有触发器、阈值、owner、升级路径四件套。没有触发器的风险等于没在监控。
- 响应:触发器被激活时,按预案动作执行,并记录实际动作与结果的偏差。
- 复盘:关闭风险、更新风险库、沉淀规则。已关闭的风险要记录实际影响,作为下次评估的参考基准。
风险登记册建议字段(可按组织调整):
风险编号 | 风险描述 | 触发原因 | 触发信号/阈值 | 概率 | 影响 | 风险等级
应对策略 | 应对动作 | 单一 owner | 升级路径 | 复审日期 | 状态 | 实际结果
5. 复盘五问框架
复盘要产出资产,我常用五个问题引导团队:
- 我们当初定义的成功标准,哪些被验证了,哪些没有?
- 哪些风险被提前识别了,哪些被漏掉了?漏掉的原因是什么?
- 哪些决策现在回看是错的,当时的信息是否足够做出更好决策?
- 哪些做法值得沉淀为标准动作,写进哪个模板?
- 如果重来一次,我们会改变哪一条规则?
如果这五个问题中有三个以上无法回答,说明项目的治理数据没有留痕,复盘会流于形式。
五、案例与数据观察:PingCode 支撑下的目标,风险联动实践
这一节我以 PingCode 为例,说明中大型企业如何借助研发管理平台把目标、风险、复盘串成闭环。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代场景中值得考察的选项。选择它作为案例,是因为它的产品设计本身就体现了"目标,需求,风险,复盘"链路打通的思路,和我讲的治理闭环比较契合。
1. 案例背景
我参与过一家约 400 人规模的金融科技公司的研发治理改造。改造前的问题很典型:OKR 在管理层层面流转,研发的迭代计划在另一套工具里,风险登记册在共享文档里,复盘纪要在知识库里,四套系统互不相通。每次项目例会,光是拼数据就要花半天。
改造目标被翻译成明确成功标准:项目例会数据准备时间从 4 小时降到 1 小时以内,风险预警提前期从平均 3 天提升到 10 天以上,复盘资产复用率从不足两成提升到四成以上。
2. 改造动作
第一,把项目目标结构化为可追踪对象,每个目标绑定结果指标和责任人。第二,把风险登记册从文档搬到系统里,每条风险关联受影响的目标、设置触发器和 owner。第三,把项目例会看板改成红黄绿状态,直接读取目标与风险的联动数据。第四,把复盘模板固化,复盘结论直接写入组织的风险库和标准模板。
3. 数据观察

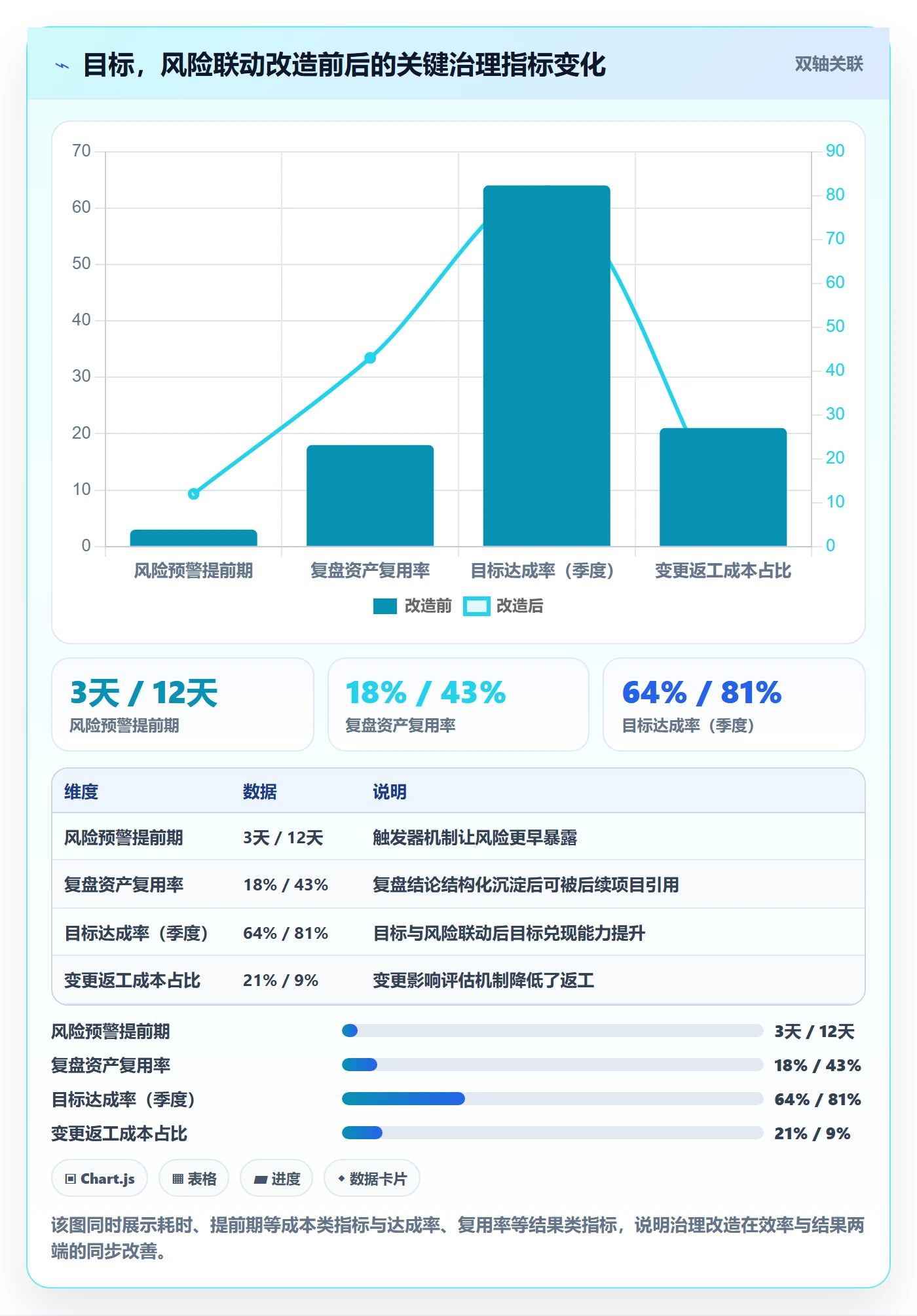

改造运行两个季度后,我跟踪到的变化如下(示意数据,来自该项目跟踪记录,用于展示改造效果,非行业统计):

4. 对中大型企业的工具判断
我在给中大型企业做工具选型建议时,会重点看四个维度:能不能承载多维成功标准、能不能把风险与目标关联、能不能支持私有化部署和国产替代、能不能平滑迁移。
PingCode 在这几点上的表现值得评估:私有化部署满足金融、制造等行业的数据合规要求;Jira 平滑迁移能力降低了替换成本;目标和风险的关联设计贴合我讲的联动闭环。但我要强调,工具是放大器,不是替代品。如果组织没有把成功标准定义清楚,再好的平台也只能把混乱数字化。
5. 案例的边界与局限
这个项目也有教训。改造初期我们低估了"目标结构化"带来的学习成本,前一个月部分团队配合度不高,数据质量参差。后来加入了两个动作,给团队做目标设定工作坊、把目标清晰度纳入迭代回顾,数据质量才稳定下来。治理改造从来不是纯工具问题,它同时是习惯问题。

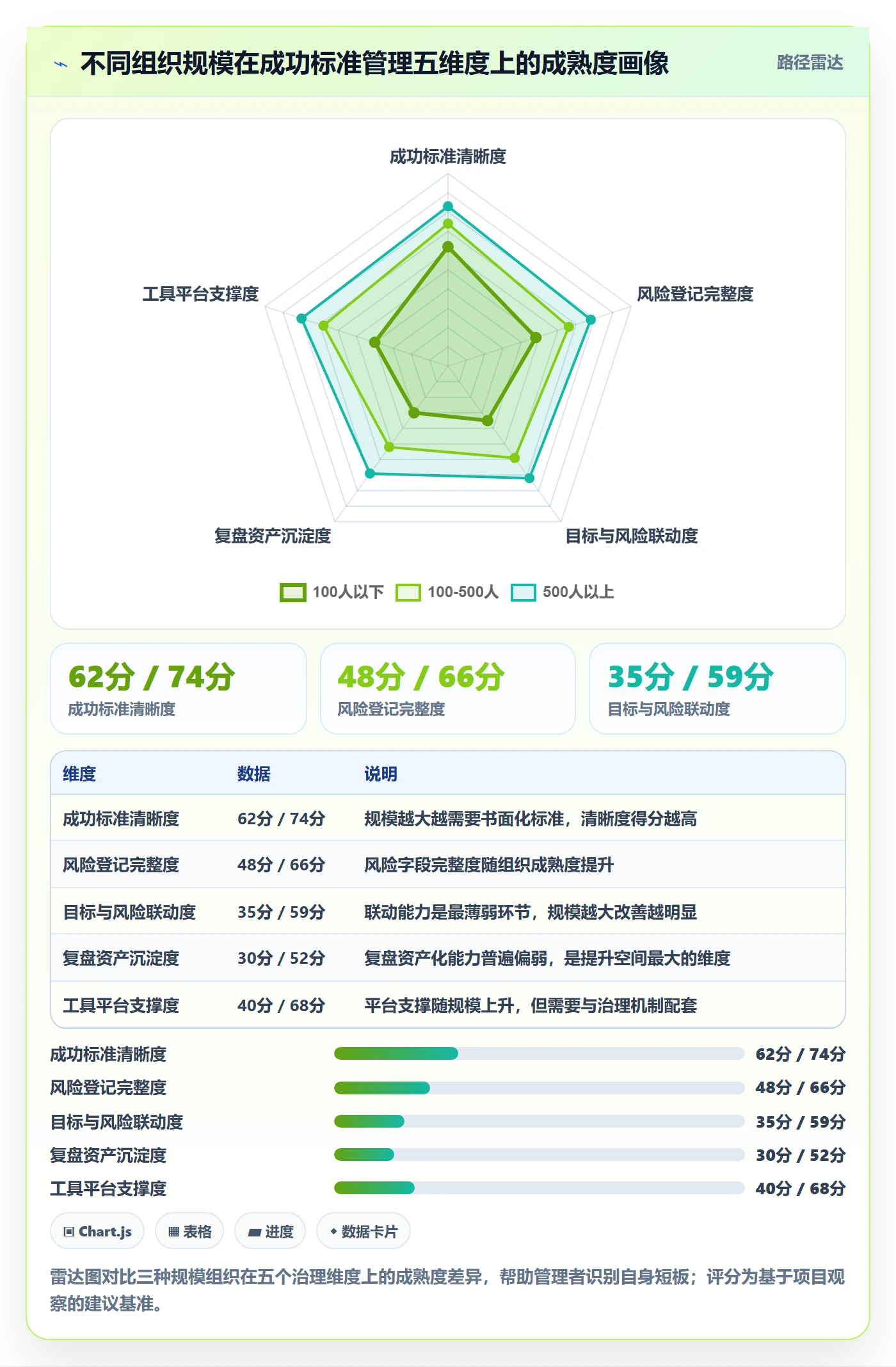

六、不同情况下的行动建议
成功标准管理没有唯一正确答案,它取决于组织规模、项目类型、成熟度。我按不同情境给出建议。
1. 按组织规模
100 人以下组织:不要上复杂流程。一页纸成功标准画布 + 一份精简风险清单 + 季度复盘即可。工具选轻量的即可,重点是让创始人和业务负责人共同签署成功标准。
100-500 人组织:需要把成功标准模板化、把风险登记册结构化。这个阶段建议引入能承载目标,风险,复盘链路的平台,PingCode 这类面向中大型组织的产品值得纳入候选评估。
500 人以上组织:需要治理机制,包括 PMO 或类似职能、成功标准库、风险库、复盘资产库、工具平台。这个阶段工具选型要考虑私有化部署、权限体系、与现有研发流程的兼容性。
2. 按项目类型
研发类项目:成功标准要覆盖交付层和使用层,收益层可以适当延后验证,但要约定验证时间点。
业务变革类项目:成功标准必须以使用层和收益层为主,交付层只是手段。这类项目最容易出现"系统上线但没人用"。
合规类项目:成功标准以约束条件和验收证据为主,结果指标可以是"审计无重大发现"这类通过性指标。
3. 按组织成熟度
如果组织连基本的项目计划都没有,先解决计划问题,再谈成功标准。如果组织已经有计划但没收益验证,重点补收益层。如果组织四层都有但数据不联动,重点做工具和机制的整合。

七、不同情况下的取舍:没有完美的治理方案
治理设计本质是取舍。管理者要清楚每一组取舍背后的代价。
1. 严格 vs 灵活
严格治理(详细标准、完整风险字段、强制复盘)带来可追溯性和资产沉淀,代价是流程成本高、创新空间被压缩。适合合规敏感、收益明确的项目;不适合探索型、需求高度不确定的项目。
灵活治理(轻量标准、动态调整、快速迭代)带来响应速度,代价是容易失控和资产缺失。适合早期探索,但要设定明确的"何时切换为严格治理"的触发点。
2. 工具化 vs 手工化
工具化提升数据联动和透明度,代价是迁移成本和团队学习成本。手工化灵活但难以规模化。我的判断是:当项目数量超过同时管理能力、或者跨部门协作超过三个团队时,就该工具化。
对中大型企业,PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,能降低工具化的迁移阻力。国产替代场景下,这也是需要重点评估的维度。
3. 追责 vs 学习
追责导向让团队倾向隐藏问题,学习导向让团队愿意暴露问题。我强烈建议复盘以学习为主,追责通过独立的绩效流程处理。把复盘和追责绑在一起,是治理信息失真的最大来源。
4. 短期收益 vs 长期能力
短期收益导向让项目聚焦快速见效,长期能力导向让组织持续变强。多数企业需要两者兼顾,建议用 70% 项目追短期收益、30% 项目投长期能力的比例做资源分配,并根据战略周期动态调整。

八、一页纸落地模板:明天就能用起来
最后给出可直接改造使用的模板框架。我不建议照抄,而是根据组织语言调整字段。
1. 成功标准画布
项目名称:
成功标准定义日期:
签署人(业务/财务/技术/合规):
交付层成功标准:
范围/质量/进度/成本:
使用层成功标准:
采纳率/活跃度/流程改变:
收益层成功标准:
收入/成本/效率/合规:
组织层成功标准:
能力沉淀/复用/复盘资产:
验证责任人 + 验证时间点:
约束条件:
2. 风险登记册字段
风险编号 | 描述 | 触发原因 | 触发信号 | 概率 | 影响 | 等级
应对策略 | 动作 | owner | 升级路径 | 复审日期 | 状态 | 实际结果
3. 复盘五问
前面第四节已经列出五问,建议固化为复盘模板的第一页,让参与者在会前填写,会上只讨论分歧项。
4. 落地节奏建议
- 第 1 周:选一个正在启动或即将启动的项目,用成功标准画布定义四层标准。
- 第 2 周:为目标绑定关键风险,填写完整风险注册册字段。
- 第 3-4 周:在项目例会中使用联动看板,观察数据质量。
- 第 2 个月:执行首次结构化复盘,沉淀资产。
- 第 3 个月:在第二个项目上复用模板,比较两次差异,迭代模板。
不要一次性在所有项目推开。先用一个项目验证模板可行性,再逐步扩展。这是我在顾问工作中反复验证过的最小阻力路径。

九、总结:成功标准管理是组织能力,不是文档工作
回到开头那个开四个半小时复盘会的制造业企业。后来我们做的第一件事不是补文档,而是让业务、财务、技术三方用一页纸重新定义这个项目"做成什么样才算成功"。达成共识后,很多争议自然消解了,因为大家终于在用同一把尺子。
如果这篇文章只能给你留下三句话,我希望是:标准先行、风险绑定、复盘资产化。成功标准不是交付时回头补的验收清单,而是启动时的治理契约;目标管理和风险管理不是两套流程,应该共用一张仪表盘;复盘不是追责会,而是更新标准、更新风险库、更新决策规则的组织学习机制。
你明天可以做的第一件事:选一个正在推进的项目,问三个问题,我们的成功标准定义在哪几层?每条关键风险有没有 owner 和触发器?上一次复盘沉淀了什么可复用的资产?如果这三个问题中有任何一个答不上来,那这个项目就值得重新做一次启动对齐。
对中大型企业而言,治理能力最终会变成竞争优势。工具可以选 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台来承载,但真正决定成败的,是管理者愿不愿意在项目启动时多花那半天,把"成功"这件事说清楚。
常见问题解答(FAQ)
1. 项目成功标准到底该由谁来定,是项目经理还是业务负责人?
我们公司刚启动一个跨部门项目,我作为项目经理把进度、成本、质量都规划得很清楚,结果上线后业务部门说这不是他们想要的。我就很困惑,成功标准到底该谁说了算?是不是我一开始就找错了人?
成功标准的第一责任人是业务收益的承担者,也就是为结果买单的那一方,通常是业务负责人或产品负责人,项目经理负责把它翻译成可执行、可验收的承诺。可执行的做法是:启动会上明确三件事,谁定义成功、谁验收、谁受益,三者最好写进项目章程并由业务方签字确认。
判断依据很简单:如果一项标准变更时不需要业务方点头,那它大概率不是真正的成功标准,只是交付指标。项目经理的角色是组织对齐,而不是替业务拍板。
2. 目标已经用 OKR 或 KPI 写清楚了,为什么还要单独做一套成功标准?
我们团队每年都认真定 OKR,季度复盘时完成度也挺高,但老板总觉得项目没做出实际价值。我就想不通,OKR 都写明白了,为什么还要再搞一套成功标准,这不是重复劳动吗?
OKR 和 KPI 是目标管理工具,解决的是‘往哪走、走多远’,成功标准解决的是‘走到什么程度才算数、用什么证据证明’。两者不能互相替代,因为 OKR 通常只写结果指标,不写验收证据、约束条件和收益归属。
可执行的做法是给每个关键目标配一张成功标准说明:结果指标 + 约束条件(合规、预算、时间)+ 验收证据 + 负责人。判断依据是:如果一个目标完成后没人能拿出具体证据说明它带来了什么改变,那这个目标就还停留在 OKR 层面,没有变成成功标准。
3. 风险控制全流程里,识别出几十条风险之后,怎么避免风险登记册变成形式主义?
我们项目启动时大家一起头脑风暴,风险登记册列了五六十条,写完就锁进文件夹,直到项目结束都没人再看过。我很想知道,风险登记到底怎么用才不会变成走过场?
风险登记册失效的核心原因不是条目太多,而是缺少触发器、负责人和升级路径。可执行的做法是给每条高优先级风险补三样东西:触发条件(比如供应商交付延迟超过 5 个工作日)、明确 owner(具体到人而非部门)、升级路径(触发后多久、向谁升级、做什么决策)。
判断依据是:任何一条风险如果没人能说出‘什么情况下我会采取什么动作’,它就只是描述,不是控制。监控频率也要绑定风险等级,高等级风险按周看,中低等级按月看,并在例会看板上用红黄绿状态呈现,而不是等复盘时才翻出来。
4. 项目复盘时应该更新哪些东西,才能让下一次项目的成功标准定得更准?
我们每次项目结束都开复盘会,写一份会议纪要归档,但下一个项目该踩的坑还是照踩。我怀疑复盘根本没起到作用,到底复盘应该产出什么才算有效?
有效的复盘不是产出一份会议纪要,而是更新三类组织资产:成功标准库、风险库和决策规则。可执行的做法是复盘时回答五个问题,原定成功标准哪些达成了、哪些没达成、偏差原因是什么、哪些风险被验证或遗漏、下次同类项目在目标和风险上要改哪一条。
然后把结论分别写回:成功标准清单补充新的验收证据口径,风险库补充新的触发条件和应对策略,决策规则记录哪些升级路径有效、哪些是空转。判断依据是:如果下一次项目启动时没人去翻上一次的复盘结论,那复盘就只是追责或走过场,没有形成组织能力沉淀。复盘要聚焦机制改进,而不是个人责任归属。
核心关键词
文章包含AI辅助创作:成功标准管理指南:企业管理者如何做好项目目标,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312526
读者评论
成功标准前置和四层结构很实用,但中小企业能否落地,取决于PMO或项目经理有没有话语权推动业务、财务共同签署。文章提到收益层验证滞后,现实里往往没人愿意等一年,建议再补一个轻量版模板,否则容易停留在理念层。
花了800万买到什么”这句很真实。很多项目验收只看交付物,不看业务指标变化,最后财务追问时无人认领。风险登记册那段也直击痛点,但真正难的是让业务方愿意做单一owner,而不是事事由项目组兜底。
目标与风险联动仪表盘、复盘五问都有参考价值,不过文中数据是示意,不能当行业结论。变更控制形同虚设这点我深有同感,多次小变更后项目跑偏很常见。工具只是承载,治理机制不建立,换什么平台都难解决。
