每年 12 月到次年 2 月,是我最忙也最焦虑的一段时间。不是因为要写年度规划,而是因为我总要在三四月的时候,重新坐下来解释同一个问题:为什么年初那场开得很成功的战略会,到了项目组手里,就变成了一份看不出重点的排期表。
2023 年我深度参与过一家 600 人规模的制造企业做年度目标落地,年末复盘时我们发现,年初定的 6 个公司级重点,真正在项目层被完整执行并验收的只有 3 个。另外 3 个不是没人干,而是干着干着变成了"日常事项的一部分",没有验收标准、没有里程碑、没有人在会上为它单独汇报。
这篇文章不是 SMART 原则的科普。我想讲的是我踩过坑之后形成的判断:管理层项目目标落不了地,绝大多数时候不是执行力问题,而是"翻译机制"缺失的问题。下面我会给出核心结论、真实场景、六个常见误区、一套可落地的三层目标 + 四个机制框架、一个用 PingCode 做载体的具体案例观察,以及不同规模组织该怎么取舍。
一、核心结论:目标落地的瓶颈在翻译层,不在执行层
先把我最重要的三个判断放在前面。如果你只读一段,读这一段就够了。
1. 结论一:目标衰减发生在"翻译"环节,不是执行环节

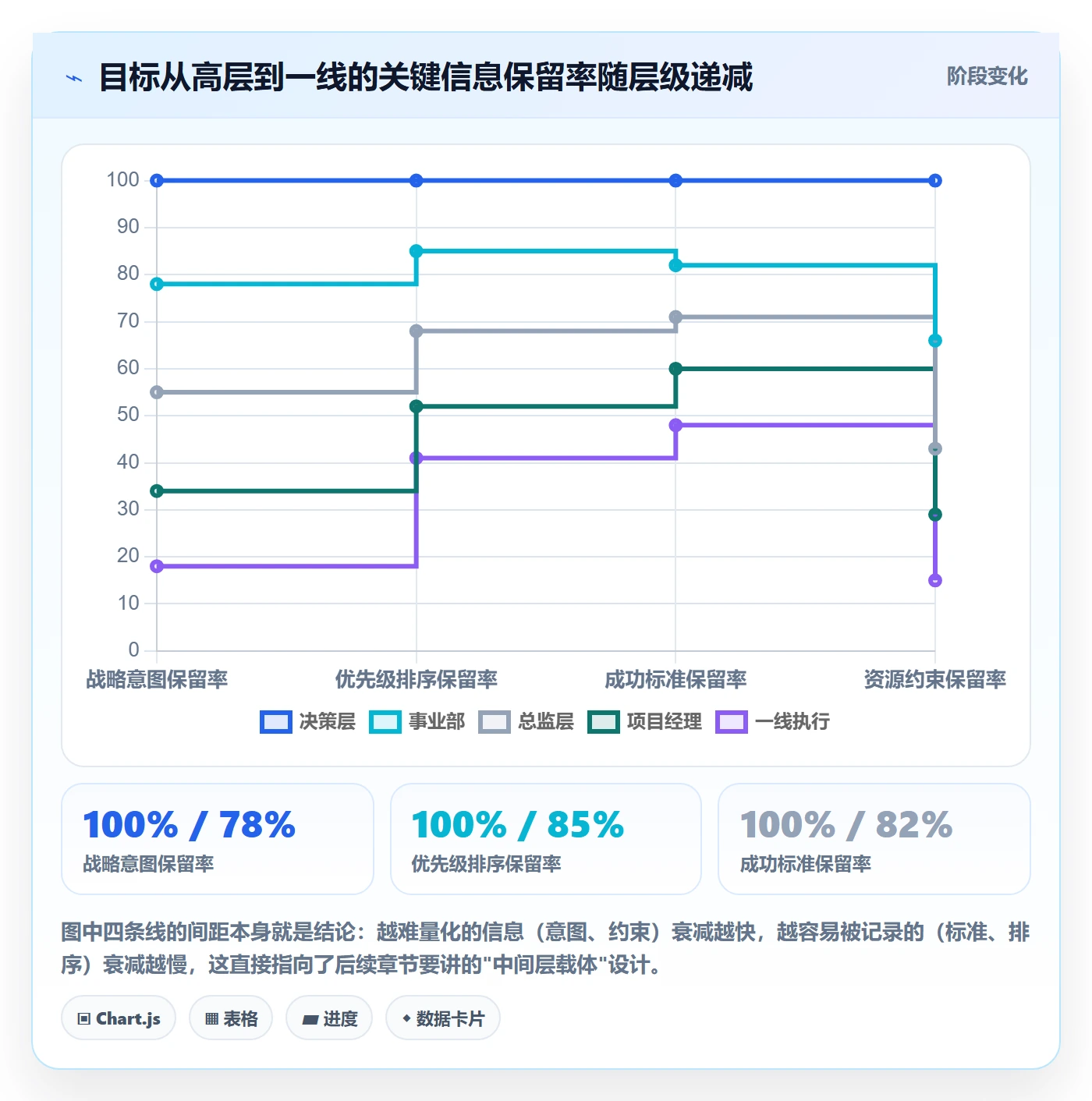

很多人默认目标落不了地是因为团队执行不力。但我观察到的真实分布正好相反:战略意图在从管理层传到项目组的过程中,就已经损失了大部分可执行信息。剩下的那部分,才交给执行去损耗。
管理层说"今年要提升客户满意度",项目组听到的是"要做客服系统改版"。前者是经营结果,后者是交付动作。这两句话之间缺少的不是努力,而是一次完整的翻译:满意度要提升多少、在哪个客群、由哪几个结果指标承载、什么时间验收、谁负责拍板。
举个例子:某业务线年度目标定为"提升客户满意度",但项目组只盯交付进度,结果上线后投诉反而上升。这不是项目组不努力,是"提升满意度"这个目标从未被翻译成项目可验收的语言,比如"首次响应时长从 4 小时降到 1 小时以内""一线客服工单一次解决率从 62% 提到 80%"。没有这些,项目组只能抓自己看得见的东西:上线时间。
2. 结论二:目标落地是机制问题,不是文档问题
我见过太多团队把"目标落地"做成了文档工程:写目标卡、填 OKR 表格、做项目章程、画里程碑甘特图,然后就没有然后了。文档写完那一刻,项目就"落地"了。
真正的落地靠的是节奏:什么时间谁和谁在什么会上看什么数据、做什么决策。没有节奏的文档,三个月后就是一份没人打开的模板。所以我在给任何组织设计目标落地体系时,第一优先级永远不是"要填哪些表",而是"每周、每月、每季度各开什么会,会上只看什么"。
3. 结论三:一套最小可用体系只需要三张表加一个节奏
不要一上来就上复杂的体系。一个 100 人以上的组织,目标落地的最小可用配置是:一张目标卡(把管理层意图翻译成项目语言)、一张权责表(谁决策、谁执行、谁被咨询、谁被通知)、一张红黄绿灯看板(过程可视)。再加一个固定的周会 + 月会节奏。
这四样东西之外的所有机制,都应该在你能稳定跑通这四样之后再增加。机制的数量不是成熟度的体现,跑得动才是。

二、背景与真实场景:管理层目标和项目目标天生说的不是一种语言
要解决问题,先要承认一个事实:管理层目标和项目目标本质上不是同一个东西,它们甚至不是同一种语言。这一点不承认,后面所有机制都会变形。
1. 两类目标在五个维度上的根本差异
管理层要的是经营结果、资源排序和组织协同。他们关心的是:今年的钱花在哪、哪个业务要收缩、哪个能力要补齐、组织怎么配合。项目要的是交付范围、里程碑、成本、质量和收益。项目组关心的是:什么时候交付什么、有多少人、能不能按时上。
这两套语言在下面五个维度上差异非常大,我用一张表说清楚:
| 维度 | 管理层目标(战略/经营层) | 项目目标(交付层) | 错位的典型后果 |
|---|---|---|---|
| 时间尺度 | 1,3 年,按财年/季度滚动 | 1,6 个月,按迭代/里程碑推进 | 项目按季度交付,但战略收益要到明年才显现,评估错位 |
| 表述方式 | 方向性、结果性(提升、进入、领先) | 可验收、可枚举(交付物、验收标准) | 项目组不知道该做到什么程度算完成 |
| 成功定义 | 经营指标变化、组织能力沉淀 | 按时上线、范围达成、缺陷率达标 | 上线成功但业务指标未改善,双方都觉得委屈 |
| 资源逻辑 | 按优先级分配,可被更高优先级抢占 | 按预估投入,被抢占后难以快速恢复 | 资源被抽走,项目延期,但没人同步调整目标 |
| 责任主体 | 业务负责人 / 分管高管 | 项目经理 / 产品负责人 | 目标没达成时,责任边界模糊,复盘变成推责 |
2. 我见过最典型的一次"目标变形"
2022 年,我参与过一家做工业设备的企业做数字化转型项目的目标落地。管理层年初定的目标是"建设统一的客户数据能力,支撑服务收入占比从 12% 提升到 20%"。
到了项目立项阶段,这个目标被写成了"完成客户数据平台一期建设,含数据接入、标签体系、服务工单模块"。再往下到迭代层,变成了"完成数据接入接口 18 个""标签体系上线 60 个标签"。
你会发现,从管理层到个人任务,中间发生了两次丢失:第一次,"服务收入占比从 12% 到 20%"这个真正的经营目标丢了;第二次,"客户数据能力对服务业务的支撑方式"这个业务假设丢了。最后项目组交付得很漂亮,接口 18 个一个不少,但业务侧根本不知道怎么用它推服务收入。
这就是典型的"交付成功、目标失败"。它不是执行问题,是翻译过程中把不可替代的那部分信息丢掉了。

3. 三种错位信号,越早识别越好
我在实践中总结出三类可以快速识别的错位信号,只要出现任意两类,这个项目大概率会在中期卡住。
信号一:目标太虚。把项目目标念给一个不参与该项目的同事听,如果他的第一反应是"所以你要做什么",说明目标还没落到可执行层。判断标准很简单:目标里能不能找出至少一个带数字和时间的结果指标。
信号二:优先级打架。当两个部门都说自己的需求"必须先做",而且都说"这是老板要求的",说明优先级没有在管理层层面真正排过序。这时候让项目组去协调是无效的,他们没有权力砍掉任何一个部门的诉求。
信号三:责任无人认领。问"这个目标如果没达成,谁负责向管理层汇报",如果得到的回答是"我们团队一起负责",那就等于没人负责。"一起负责"在多数组织里是"没人负责"的委婉表达。
三、拆解常见误区:我在真实项目里踩过的六个坑
下面这六个坑,有的是我自己踩的,有的是我在评审别人项目时反复看到的。我把它们按"出现频率 × 破坏力"排序,越靠前越值得你先检查。
1. 误区一:把 SMART 当终点而不是起点
SMART 解决的是"目标写得像不像目标",它不解决"这个目标该不该由这个项目承担"。我见过完整的 SMART 目标,具体、可衡量、有时限,但和公司当年真正的经营重点毫无关系。
一个项目目标即使写得再规范,如果它没有被挂接到公司级重点上,它的完成对公司没有任何意义。SMART 是格式校验,不是战略校验,两者不能互相替代。
2. 误区二:用任务清单代替目标
这是最常见的一个。项目目标写成"完成 A 模块开发、完成 B 系统对接、完成 C 报告输出"。这是任务清单,不是目标。任务清单的问题在于:它天然不可被评估优先级。
当资源紧张时,任务是减一个还是减两个?没人知道,因为没有判断标准。而如果你写的是"把订单履约时长从 48 小时压缩到 12 小时",那么当资源不足时,团队就能判断:哪些任务对这一目标贡献最大,哪些可以延后。
3. 误区三:对齐会开成了通知会
很多团队在项目启动时开一次"目标对齐会",形式上各业务方都到场了,但实际内容是项目组宣讲方案,其他部门点头。这不叫对齐,这叫通知。
真正的对齐会必须解决资源再分配问题。如果会议结束时,没有任何一个部门因为这次对齐而调整了自己原有的排期或人力安排,那这场会就没有产生对齐。对齐的本质是"有人让出资源",不是"大家都说好"。
4. 误区四:把过程管理做成微观管理
这是另一个极端。有些管理层在发现项目偏航后,开始每周追细节:为什么这个接口晚了两天、这个人为什么在做那个任务。结果是项目组花大量时间准备汇报材料,反而没时间干活。
我的判断是:管理层在过程管理里只做三件事,做决策、给资源、清障碍。其他都不做。如果管理层频繁介入细节,通常说明两个前置环节出了问题:要么目标没写清楚导致无法从结果判断进展,要么升级机制失效导致问题只能往上抛。
5. 误区五:目标一变就改,或者死也不改
两种极端都常见。一种是市场一变就改目标,改到团队失去方向感,不知道这件事还算不算数;另一种是年初定了就绝不动,哪怕业务假设已经不成立,也要硬着头皮交付。
我的做法是区分"目标"和"路径"。目标(为什么做、要达成什么结果)原则上在一个周期内保持稳定;路径(怎么做、做哪些模块、什么顺序)可以并且应该随信息更新而调整。大多数改目标的冲动,其实是想改路径,只是没有把两者分开。
6. 误区六:复盘只追责,不追决策质量
复盘最容易滑向的深渊就是变成追责会。一旦变成追责会,下一次复盘大家就会开始准备"免责材料",信息质量直线下降。
我更倾向的复盘四问是:目标是否仍然有效、偏差发生在什么位置、当时的决策依据是什么、下次遇到同类情况怎么改。注意第三问,复盘的真正对象是决策质量,不是个人表现。一个基于当时信息做出的合理决策,即使结果不好,也不该被追责;一个靠拍脑袋做出的决策,即使结果侥幸不错,也值得被指出。

四、专业判断逻辑:三层目标 + 四个机制 + 五个产出
讲完问题,讲我的框架。不要被"三层四机制五产出"这个说法唬住,它本质上就一件事:把管理层意图一路翻译到可验收的任务,并确保这个过程有节奏、有责任人、有反馈。
1. 三层目标:战略层、经营层、项目层
战略层回答"我们今年要在哪里赢"。这一层通常只有 3,6 条,表述是方向性的,比如"服务收入占比从 12% 提升到 20%""进入东南亚两个新市场"。
经营层回答"靠哪几个抓手实现"。这一层是业务线负责人主导的,要把战略拆成可量化的业务结果,比如"服务收入占比提升 8 个百分点,其中远程诊断服务贡献 5 个百分点"。
项目层回答"我们要交付什么、验收标准是什么"。这一层是项目经理主导的,要把经营结果转成项目可交付的成果,比如"远程诊断平台上线,覆盖 60% 在线设备,单次诊断时长从 4 小时降到 30 分钟以内"。
三层之间的传递不能靠"宣讲",要靠"共同翻译"。我的做法是让三个层级的人坐在同一个房间里,从战略层往下走一遍,每一层都由该层责任人自己写出下一层,直到所有人都认可为止。这个过程比任何格式规范都管用,因为它是被迫做减法和明确。
2. 四个机制:目标解码、权责对齐、过程跟进、复盘激励
四个机制分别解决四个不同问题,缺一个都会漏。
目标解码机制解决"说什么"。它规定了从战略到项目的翻译规则:每条战略重点必须落到至少一条经营结果,每条经营结果必须落到至少一个项目目标,每个项目目标必须有验收标准。
权责对齐机制解决"谁来定"。它规定了决策权和资源分配权的归属。核心是明确:谁是最终决策人、谁必须被咨询、谁只是被通知。这个机制缺失,项目组就会变成"无授权的协调者"。
过程跟进机制解决"怎么盯"。它规定节奏和可视规则:周会看什么、月会看什么、什么条件下必须升级。红黄绿灯是这里的核心工具,但前提是"红"必须被当作正常状态,而不是失败信号。
复盘激励机制解决"怎么改进和怎么认账"。它规定复盘怎么做、目标变更怎么批、结果和激励怎么挂钩。这里最需要克制,挂钩过紧会催生目标博弈。

3. 五个关键产出:让机制看得见
机制是抽象的,产出是具体的。我要求每个落到实处的项目至少产出这五样东西,它们也是我判断一个组织目标落地能力的最快方式。
- 目标卡:一页纸,写清项目目标、验收标准、基线值、目标值、时间窗、责任人。
- 项目章程:明确范围、不做清单、关键假设、依赖关系和变更规则。
- 权责表(RACI):至少覆盖所有跨部门的关键决策点,不能只覆盖执行任务。
- 里程碑看板:红黄绿灯 + 风险清单 + 升级状态,管理层看的是这个。
- 复盘报告:包含目标有效性判断、偏差定位、决策质量反思和下一次的调整项。
如果只能保留一个产出,我会保留目标卡。一页写不清的目标,十页也写不清。目标是浓缩的产物,长度本身就是判断标准。
4. 四问测试:判断一个项目目标能不能落地
在实际评审中,我用四个问题做快速筛查,任何一个答不上来,这个目标就有风险。
(1)这个项目目标挂在哪条经营结果上?答不上来,说明项目可能是"自己想做的",不是"公司需要做的"。
(2)验收时用什么数字判断成功?基线是多少?答不上来,说明目标不可验收。
(3)如果资源减少 30%,优先砍哪部分?答不上来,说明优先级没有真正排过。
(4)目标没达成时,谁向管理层汇报?答不上来,说明责任主体不明确。
五、具体案例与数据观察:一次用 PingCode 承载目标落地的完整过程
框架讲完了,讲一个我实际参与观察的场景。这家企业的情况比较有代表性:员工约 600 人,属于中大型组织,同时有软件交付和硬件研发两条线,之前长期使用海外项目管理工具,因为合规和数据主权要求决定做国产替代并私有化部署。
它最终选择用 PingCode 作为目标与项目管理的承载平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的常见选择。下面我讲的是它怎么把前面那套框架落到工具和数据上,而不是讲工具本身的功能。
1. 落地前的真实状态
项目启动前,这家企业有几个我已经很熟悉的问题:目标存在 PPT 和邮件里,项目进展靠周报收集,周报靠人手动汇总,汇总滞后 3,5 天。管理层在月度会上看到的数据,基本已经是两周前的事实。
更麻烦的是跨部门协同。研发、实施、服务三个部门各自有排期,谁是最终决策人没有明确。出现冲突时,大家习惯把问题往上抛,一次冲突要走 4 轮沟通才能定,平均耗时 6 个工作日。
2. 五步落地动作
(1)战略解码。把公司年度 6 条重点拆成 14 条经营结果,再拆成 21 个项目目标,逐条写明基线值、目标值和验收时间。这一步花了整整两天,是全程最"痛"也最值钱的两天。
(2)跨部门对齐。开了 3 场对齐会,每场都要解决一个真实的资源冲突,而不是宣读方案。会后形成权责表,明确 27 个关键决策点的最终决策人。
(3)项目层拆解。在 PingCode 里建立项目集,项目,迭代的三层结构,把 21 个项目目标挂到对应项目上,每个目标关联具体的交付物和工作项。这样做的关键收益是:任何一条工作项都能往上追溯到它支撑的项目目标,再往上追溯到经营结果。
(4)过程管理。设定固定节奏:周会看红黄绿灯和阻塞项,月会看目标达成趋势和资源冲突,季度做一次目标有效性评估。管理层在系统里看的是看板而不是汇总周报。
(5)复盘与激励。每个季度对 21 个目标做一次有效性复盘,区分"目标仍然有效""路径需要调整""目标应当终止"三种结论。目标变更需要走审批,路径调整在项目组内部即可决定。
3. 数据观察
需要说明的是:下面这组数据来自该企业 18 个可量化维度的内部跟踪记录,为示意性数据,用于说明机制变化带来的趋势,不代表行业平均水平。
| 观察维度 | 机制落地前 | 机制落地 6 个月后 | 变化幅度 |
|---|---|---|---|
| 项目目标可验收率 | 42% | 89% | +47 个百分点 |
| 关键决策平均耗时 | 6.0 个工作日 | 1.8 个工作日 | -70% |
| 进展数据汇总滞后 | 3,5 天 | 实时可见 | 汇总人力减少约 12 人时/月 |
| 跨部门资源冲突未决率 | 34% | 11% | -23 个百分点 |
| 季度目标复盘覆盖率 | 0% | 100% | 从无到有 |
我特别想指出其中一个反直觉的发现:决策耗时下降的幅度(70%)远大于目标可验收率的提升幅度(47 个百分点)。这说明在目标落地这件事上,"权责对齐"的杠杆率往往比"目标写得好"更高。很多组织把精力全放在改目标写法上,却没意识到真正卡住流程的是没有人在关键节点上拍板。


六、五步落地方案详解:每一步具体怎么做
这一节是操作层内容,我会把每一步的关键动作、产出的具体形式、以及最容易出错的点讲清楚。你可以把它当成一份执行清单使用。
1. 步骤一:战略解码,把管理层意图转成项目语言
(1)从年度重点里提取结果目标。注意是结果,不是动作。管理层说"要加强数字化能力",你不能把它当目标,要追问:加强之后,哪个业务的哪个指标会变化?如果答不上来,说明这条战略重点还只是口号,需要先在公司层面澄清,不要往下拆。
(2)用"结果指标 + 过程指标 + 不做清单"定义成功。结果指标是最终要达成的,比如"服务收入占比 20%"。过程指标是过程中的先行信号,比如"远程诊断使用率 60%"。不做清单最容易被忽略,也最重要,它明确写出这个项目本周期不碰什么,避免范围无声膨胀。
(3)输出目标树与验收标准。目标树的作用是让每个人都能看到自己的任务挂在哪个分支上。验收标准必须是可判定的,避免"较好完成""基本达标"这类表述。
下面是我常用的目标卡模板,可以作为起点:
项目目标卡 v1.0
—————————————-
目标名称: 远程诊断平台上线并支撑服务收入增长
承接经营结果: 服务收入占比从 12% 提升到 20%
负责人: XXX(业务)/ XXX(项目)
结果指标:
服务收入占比: 基线 12% → 目标 20%
远程诊断覆盖设备比: 基线 0% → 目标 60%
单次诊断平均时长: 基线 4.0 小时 → 目标 0.5 小时
过程指标:
设备联网率(先行指标)
一线工程师平台使用率
不做清单:
本周期不做海外服务本地化
本周期不做服务定价体系重构
关键假设:
设备侧网关改造可由现有供应商在 Q2 完成
一线工程师培训不影响正常服务 SLA
验收时间: 2026-12-31
变更规则: 结果指标变更需分管高管批准;过程指标调整由项目组决定
2. 步骤二:跨部门对齐,解决优先级和资源冲突
(1)对齐会必须确认五件事:目标、范围、资源、风险、决策人。缺任何一项,会议就还没结束。我要求每个对齐会的结尾必须记录这五项,并由参会方确认。
(2)用权责表明确权责。权责表最容易被做偏,很多团队只把执行任务列进去,不列决策点。正确的做法是:把关键决策点作为行,把角色作为列。比如"是否调整项目范围"这个决策点,谁批准、谁被咨询,必须写清楚。
(3)形成项目目标承诺书。承诺书不是法律文件,它的核心作用是明确"各方的让步"。如果没有任何一方在承诺书里承诺调整自己的原有排期,这份文件就是空转的。
3. 步骤三:项目层拆解,把目标变成里程碑和任务
(1)从目标到关键结果,再到交付物和验收标准。三级往下走:目标 → 关键结果 → 交付物 → 验收标准。最后一级必须细到可以直接判断"做到了还是没做到"。
(2)OKR 与 KPI 如何配合。我的经验是:OKR 更适合承载"需要探索路径的目标",KPI 更适合承载"路径清楚、只需稳定执行的目标"。同一个项目里两者可以并存,但不要对同一个指标同时用两套逻辑,那会让团队不知道该往哪个方向优化。
(3)设置基线、假设、依赖和变更规则。基线是判断是否改善的前提。没有基线的目标,即使达成了也无法证明价值。假设是风险来源,比如"假设供应商能按时交付",一旦假设不成立,目标就要重新评估。依赖和变更规则写清楚,可以显著减少中途扯皮。
4. 步骤四:过程管理,建立管理节奏
(1)周会、月会、季度复盘分别看什么。这是最容易做混乱的地方。我的分工是:周会看阻塞项和本周决策,只看需要动作的事项;月会看目标达成趋势和资源冲突;季度复盘看目标是否仍然有效。
| 会议 | 时长 | 主要看什么 | 不看什么 | 核心输出 |
|---|---|---|---|---|
| 项目周会 | 30,45 分钟 | 红黄绿灯、阻塞项、本周需决策事项 | 逐人汇报进度、任务细节 | 决策记录 + 阻塞项责任人 |
| 业务月会 | 60,90 分钟 | 目标达成趋势、资源冲突、风险升级 | 已完成事项的复述 | 资源调整决定 + 优先级重排 |
| 季度复盘 | 半天 | 目标有效性、决策质量、下季调整 | 个人表现评价 | 目标延续/调整/终止结论 |
(2)红黄绿灯与风险升级机制。红黄绿灯最大的敌人是"不敢报红"。我通常会在机制里明确:红灯不追责,隐瞒红灯才追责。这一条如果管理层不亲口说、不亲自示范,机制就不会生效。
(3)管理层只做三件事。决策、给资源、清障碍。我在给管理层做机制说明时会把这句话写进会议规则里,因为管理层一旦开始追问细节,项目组的汇报成本会骤增,而信息质量反而下降。

5. 步骤五:复盘与激励,让目标滚动优化
(1)复盘四问。目标是否仍然有效?偏差在哪一层发生?当时的决策依据是什么?下次同类情况怎么改?第三问是核心,它把复盘从"结果评价"拉回到"决策质量评价"。
(2)目标变更管理。我的原则是:什么情况可以改、谁批、如何同步,三件事必须在项目启动时就写死。通常的规则是,外部假设发生重大变化可以申请变更,内部执行困难不构成变更理由;结果指标变更需上级批准,路径调整由项目组决定;变更后必须在固定渠道同步给所有相关方。
(3)绩效挂钩的边界。这是一个需要极度谨慎的领域。我的观察是:目标与个人绩效挂钩越紧,目标数据的水分越大。相对稳妥的做法是把目标主要用于团队层面的复盘和改进,个人绩效评估参考目标达成情况但不作为唯一依据,同时区分短周期(季度)和长周期(年度)的评估权重。
这里我不打算给出"OKR 不该和绩效挂钩"这类绝对结论,因为不同组织的管理成熟度差异太大。能给的建议是:如果你的组织还没有稳定跑通前面四个机制,就先不要把目标强绑定到个人绩效上,你会得到一堆漂亮的数据和一个失真的组织。
七、不同情况下的行动建议
框架是通用的,落地方式必须因组织而异。下面按组织规模和场景给出我的具体建议,你可以直接对照自己的情况取用。
1. 100 人以下团队:只做两件事
不要上体系。100 人以下的团队,沟通成本低,创始人的意图本身就能快速传递。你只需要做两件事:一是把年度重点写到不超过 5 条,每条带一个数字和截止时间;二是每周开一次 30 分钟的目标同步会,只看偏离。
这个阶段的常见错误是过早引入复杂的目标管理工具和流程,结果是管理成本高于管理收益。用最轻的方式跑起来,等规模上来再补机制。
2. 100,1000 人组织:补齐翻译层和权责层
这是我见到问题最集中的区间。人数足够多,靠口头传递已经失效;但组织还没有形成制度化的管理流程。我的建议是优先补两个机制:目标解码机制和权责对齐机制。
具体动作包括:建立三层目标结构、为每个项目输出目标卡、明确关键决策点的权责表、把跨部门对齐会开成真正的资源再分配会。这个阶段不适合优先做过程管理工具化,因为目标本身还没写清楚,工具只会把混乱固化下来。
在工具选择上,这个区间的组织往往开始需要一个能承载项目集、目标、工作项和度量的平台。如果用 PingCode 这类面向中大型组织的平台,建议先只启用项目管理和目标两个模块,把迭代、测试、知识库往后放。一次上全部模块的结果通常是使用率全面偏低。
3. 1000 人以上组织:机制优先,工具跟上
这个规模的组织通常已经有 PMO,问题不在于有没有机制,而在于机制之间是否连贯。常见情况是:有一套目标管理流程,有一套项目管理流程,有一套绩效流程,但三者之间的数据是断开的。
我的建议是先做数据打通,再做流程优化。如果目标数据、项目数据和绩效数据各自存在于不同的系统或表格中,任何优化都会停留在纸面。把目标,项目,工作项,度量的链路打通,让一条工作项能向上追溯到支撑的目标,这一件事的收益常常大于重写整套流程文件。
4. 强合规/私有化要求场景:先解决数据主权
对于金融、制造、医疗、能源等行业,目标落地体系的设计必须把合规放在前面。核心要求是:数据不出内网、权限可细分、操作可审计。这类场景下,支持私有化部署的平台是硬性前提,不是加分项。
同时在实施节奏上要留更多时间给权限设计和审计日志配置,这部分工作量在合规场景里通常占整体实施的 20%,30%。如果是从海外工具迁移过来,还要预留数据结构和权限模型的映射梳理时间,这部分做不扎实,迁移后会长期出现权限混乱。

八、不同情况下的取舍
落地过程中最难的从来不是"该做什么",而是"在有限资源下先做什么、放弃什么"。这一节我讲四组我认为最关键的取舍。
1. 取舍一:OKR 还是 KPI
如果目标是探索性的,路径不清楚、需要试错、可能中途调整,用 OKR 更合适。如果目标是确定性的,路径清楚、只需要稳定执行,用 KPI 更高效。
现实中的难点是:很多目标介于两者之间。我的处理方式是拆开,把一个复合目标拆成"探索部分用 OKR、执行部分用 KPI",而不是在同一个目标上摇摆。比如"提升服务收入"这件事,"探索新的远程服务模式"用 OKR,"保障现有服务履约时长"用 KPI。混着用会让团队无所适从。
2. 取舍二:目标稳定还是灵活调整
前面说过,要区分目标和路径。这里我再补一层判断:如果外部假设发生了根本性变化(政策、市场、关键技术失效),目标必须改,硬撑是浪费;如果只是执行遇到困难,目标不该改,改路径。
判断"根本性变化"的标准是:如果这个变化在年初就发生,你当初还会不会定这个目标?如果答案是"不会",那就该改目标;如果答案是"还是会,只是做法不同",那就是路径问题。
3. 取舍三:先上工具还是先建机制
我的立场很明确:机制先于工具,但不要等到机制完美再上工具。没有机制的工具体现不出价值,只会变成昂贵的待办清单;但没有工具支撑的机制,靠人工维护,通常撑不过三个月。
实际的节奏建议是:先用最小机制(目标卡 + 周会 + 权责表)跑一个季度,确认跑得通,再上工具承载。上工具时优先承载"最容易失真、最需要追溯"的部分,通常是目标与工作项的挂接、以及过程数据的实时可视。
4. 取舍四:目标是否挂钩绩效
这是一个没有标准答案的取舍。挂钩的好处是提升重视程度,坏处是诱发目标博弈和数据美化。不挂钩的好处是信息更真实,坏处是可能得不到足够关注。
我倾向于中间路线:团队层面挂钩,个人层面弱挂钩。团队目标达成情况影响团队的整体评价和资源分配,个人绩效更多看能力、协作和关键贡献,目标达成只是参考项之一。这样既保留了关注度,又降低了个人造假的动机。

九、常见问题 FAQ
下面八个问题,是过去两年里我被问得最多的。我给的是直接答案加一个操作建议,不做铺垫。
1. 目标太多怎么办?
目标太多通常不是目标本身太多,而是没有做优先级排序的场合。建议做法是:公司级重点不超过 6 条,每个项目目标不超过 3 条关键结果,并且强制要求写"不做清单"。不做清单是压缩目标数量最有效的工具,因为它逼你明确放弃什么。
2. OKR 和 KPI 怎么选?
看路径是否清楚。路径清楚用 KPI,路径不清楚用 OKR。同一个组织可以混用,但同一个目标不要混用。混用最典型的坏结果是:团队既不敢冒险(因为 KPI 在那儿),又没有方向(因为 OKR 太虚)。
3. 目标总变怎么办?
先分清是目标在变还是路径在变。如果是路径在变,那是正常的,不该阻止;如果是目标在变,要检查变更规则是否缺失。把"什么情况可以改、谁批准、怎么同步"写进项目章程,目标变更的频率通常就会下降一半。因为很多变更冲动来自"没人知道能不能改"的模糊状态。
4. 跨部门不配合怎么办?
跨部门不配合,90% 的情况是三个原因之一:目标没挂到对方部门的考核里、没有明确的决策人、或者对方的资源本来就不够。建议先诊断原因再行动,如果是目标没挂上,那需要管理层调整对方的目标;如果是决策人不明确,那就补权责表;如果是资源不够,那就必须做取舍。让项目组自己去"多沟通"是无效的。
5. 管理层不拍板怎么办?
管理层不拍板,常见原因是给他们的选项不够结构化。把"要不要做 A"变成一个决策包:方案 A 的收益、成本、风险是什么;方案 B 的收益、成本、风险是什么;如果都不选会怎样;我建议选哪个、为什么。给了结构化选项之后,拍板的成本大幅下降,回避的概率也随之下降。
6. 项目目标和部门 KPI 冲突怎么办?
这是最典型的组织问题,不是项目问题。我的判断是:项目目标优先于部门 KPI,但前提是项目目标确实挂在了更上一级的经营结果上。如果确认了这一点,冲突就应该由共同上级裁决,而不是让项目组和部门去协调。如果没能确认挂接关系,那这个项目目标本身要先被重新审视。
7. 软性目标怎么衡量?
软性目标不是不能衡量,而是不能直接衡量。做法是找可观测的替代指标。比如"提升团队协作效率",可以转化为"跨部门需求平均响应时长""返工率""会议决策落地率"。找替代指标时要注意:它必须是先行指标,不能是滞后指标,否则你只能事后知道失败了。
8. 小团队要不要搞复杂机制?
不要。小团队的优势就是沟通成本低,强行套用大组织的机制会把这个优势抹掉。小团队只需要:一个不超过 5 条的目标清单、一次每周 30 分钟的同步会、一份写清楚谁决定什么的两列表格。机制的价值在于弥补沟通成本,沟通成本低的时候就该少上机制。
十、结语:目标落地检查清单与下一步
这篇文章的核心判断可以浓缩成一句话:管理层项目目标落不了地,问题几乎总在翻译层,而不在执行层。你要做的不是催执行、加考核、开更多的会,而是把"战略意图如何变成可验收的项目目标"这件事,用机制固定下来。
另一个我想强调的观点是:机制建设的收益往往先体现在"减少等待"上,而不是"提升产出"。决策耗时、冲突未决率、数据汇总滞后,这些改善看起来不像业绩,但它们决定了组织能不能把力气用在对的地方。我在案例里看到的数据也印证了这一点:决策耗时下降 70%,比目标可验收率提升 47 个百分点更值得关注。
最后给出一份我常用的落地检查清单,你可以直接拿来对照自己的项目打分:
- 目标清晰:项目目标里能找到至少一个带数字和时间的结果指标。
- 战略挂接:每个项目目标都能向上追溯到一条经营结果。
- 基线明确:所有结果指标都写明了当前基线值,而不是只写目标值。
- 不做清单:项目章程里明确写了本周期不做什么。
- 责任人唯一:每个目标有且只有一个最终责任人,而非"团队共同负责"。
- 权责表完整:权责表覆盖关键决策点,而不只覆盖执行任务。
- 里程碑可视:有红黄绿灯看板,且机制明确"红灯不追责、瞒报才追责"。
- 节奏固定:周会、月会、季度复盘的时间、时长、看什么、不看什么都已约定。
- 变更规则:什么情况可改目标、谁批准、如何同步,已在启动时写定。
- 复盘闭环:每个季度对目标做一次有效性判断,产出延续/调整/终止结论。
如果你现在就想动手,我的建议不是从头设计体系,而是挑一个正在跑的项目,用第 10 条清单逐项打分。找出得分最低的两项,先只改这两项,跑一个季度再看变化。这比一次性推翻重做要可靠得多,因为目标落地的本质不是设计出来的,是跑出来的。
下一步,你可以先做一件事:把这个项目现有的目标卡拿出来,问自己第 1 条和第 3 条能不能通过。如果目标卡里找不到带数字和时间的结果指标,或者找不到基线值,那么后面所有的机制建设都会建立在一个不牢靠的基础上。先把这一页纸写对,再谈节奏、看板和复盘。
常见问题解答(FAQ)
1. 管理层项目目标和项目目标到底有什么区别?
我在公司做 PMO,每次开季度会都能感觉到两边说的不是一回事。管理层讲的是营收增长、客户留存、组织效率,落到项目组就变成排期、上线、验收。我总怀疑是我们翻译环节出了问题,但又说不清楚差在哪里。
管理层目标回答的是
2. ,通常以年度或半年度为周期,衡量单位是收入、利润、市场份额、客户满意度、人效这类经营口径。项目目标回答的是
,以里程碑为周期,衡量单位是范围、进度、成本、质量、收益兑现。两者不是一回事,也不能互相替代。判断是否错位,看三个信号:一是项目目标里找不到任何经营指标,全是任务清单;二是同一个经营目标下几个项目的优先级互相打架,没人能说清谁让路;三是项目延期时,没人能回答这会影响哪个经营结果。实操做法是建立一张
:左边写管理层的经营目标,中间写支撑它的关键结果,右边写承接的项目和项目目标,最后补一列
3. 。这张表如果在跨部门会上填不满,说明目标根本没解码,先别急着开工。
目标落地失败,最常见的原因是不是执行力不够?
我们团队每次复盘都被说执行力不行,但我心里不服。目标定的时候就很虚,资源没到位,跨部门也不配合,最后全算在执行头上。我想知道到底是哪一环真的最先出问题。
4. 绝大多数情况下,最先出问题的不是执行,而是解码和对齐。可以用一个顺序排查:第一,目标是否可验收,如果目标里出现
这类词,而没有任何基线值和时间点,项目组只能靠猜,执行必然发散;第二,权责是否明确,谁决策、谁提供资源、谁验收,如果没有在启动前书面确认,跨部门冲突会在执行期集中爆发;第三,资源是否真的匹配,管理层口头支持但没调整人力或预算,等于让项目组用原资源做新目标;
第四,管理节奏是否存在,没有固定的周会、月度偏差检查、升级通道,问题只会拖到末期。执行问题通常表现为
,而解码问题表现为
5. ,两者的解法完全不同。建议复盘时先按这个顺序过一遍,再谈执行力,否则每次改的都是同一个地方,下次还会犯。
目标执行到一半,管理层要改目标,项目组应该怎么接?
我们上个季度就遇到这事,产品线突然转向,原定的项目目标直接作废一半,团队白干两个月。我不想每次都这么被动,但又不知道怎么跟管理层谈这件事才不显得推责。
6. 目标变更是正常的,关键是有没有受控的变更机制。可以约定三条规则:第一,明确什么情况允许变更,通常只有市场环境重大变化、上游战略调整、关键假设被证伪这三类才值得改,其他属于执行波动,不改目标只调动作;第二,明确谁批,涉及范围或验收标准变化的,必须由原批准目标的层级签字,项目经理无权自行调整;第三,明确如何同步,变更一旦确认,要同步更新目标卡、里程碑、资源分配和对外承诺,避免下游还在按旧版本干活。项目组接变更时不要只回
或
,而是给管理层三个选项:按原目标加资源、缩小范围保时间、延长时间保范围,把选择权和代价一起摆出来。这样既保护了团队,也让变更决策有据可依。另外建议把变更次数和原因记入复盘,如果一个季度变更超过三次,问题大概率在目标设定阶段,不在执行阶段。
7. OKR、KPI、项目目标这几个东西到底该怎么配合使用?
我们公司去年上了 OKR,今年又要求项目组继续背 KPI,结果两边指标还打架。我现在做项目目标的时候很纠结,到底该对齐哪一套,是不是应该干脆只留一套。
这三者的定位不同,不是替代关系。OKR 解决方向聚焦和挑战性,通常按季度设定,允许部分未达成,鼓励冒探索风险;KPI 解决底线考核和稳定性,按月度或年度衡量,要求稳定达标;项目目标解决一次性的交付和收益兑现,随项目生命周期起止。
配合方式可以这样落地:公司级 OKR 往下拆出支撑它的关键结果,关键结果里属于
8. 的部分转成部门 KPI,属于
的部分转成项目目标。判断用哪套,看这件事是否需要明确的结束点:有结束点、有交付物、有验收标准的,用项目目标;长期重复、按周期考核的,用 KPI;方向性突破、允许试错的,用 OKR。要避免的是同一件事在三套体系里各定一个数,比如 OKR 写
,KPI 也写 90,项目目标又写 90,最后考核权重还不同。建议做一张映射表,一件事只在一个体系里定主指标,其他体系只做引用,冲突就能大幅减少。
核心关键词
文章包含AI辅助创作:项目目标最佳实践:管理层项目目标落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311771
读者评论
文章把目标落不了地归因于“翻译机制”缺失,这点很戳中现实。很多团队不是不努力,而是管理层说的经营结果和项目组接到的交付动作之间,缺了可验收指标、责任人和节奏,最后只能抓上线时间。
漏斗图里项目级可验收目标只有四成左右,这个数据感受很真实。我们立项时常写“提升、优化、加强”,到了开发阶段才发现无法判断做到什么程度算完成,返工和扯皮基本都从这里开始。
对齐会开成通知会”这一段说得很准。真正的对齐不是大家都点头,而是有没有部门因此调整排期或让出资源。如果会开完什么都没变,那只是宣讲,后面需求阶段一定还会爆发优先级冲突。
复盘四问很有价值,尤其区分目标和路径。目标应保持稳定,路径可以随信息调整。很多团队要么一变更就改目标,要么死扛路径,最后不是失去方向,就是交付成功但业务失败。
