阶段目标管理方法大全:管理层项目目标数据分析落地清单

去年第四季度,我以外部顾问身份参加了一家年营收约18亿元的制造企业季度复盘会。会议开了3小时20分钟,投影上滚过47页报表,最后总经理问了一句话:"所以我们三季度的阶段目标,到底完成了没有?"全场沉默了将近十秒,不是没人知道数据,而是三个部门手里有三个不一样的"完成度":销售说完成92%,运营说完成78%,财务说完成65%。差别不在算术,而在于没有人事先定义过"完成"这两个字指什么、由谁算、按什么口径算。

这也是我为什么坚持写这份清单:管理层做阶段目标管理,真正稀缺的不是方法名词,而是一套能把战略翻译成阶段结果、把结果翻译成数据口径、把数据口径翻译成决策动作的机制。

一、先给结论:阶段目标管理的胜负手不在方法,在"翻译"和"口径"

我做过接近三十个阶段目标管理体系的搭建和诊断项目,横跨制造、软件、零售和新能源。如果只允许我说四条结论,就是下面这四条。这四条不是教科书结论,是我在项目里反复验证、也反复被现实打脸的判断。

1. 结论一:阶段目标管理的本质是"四次翻译",每次翻译都会掉数据

第一次翻译:战略意图 → 阶段结果。战略说"提升客户价值",阶段结果必须落成"Q3把大客户续约率从71%提到80%"。这一步掉的是"定义精度"。

第二次翻译:阶段结果 → 项目目标。续约率要提升,得拆成产品交付周期缩短、服务响应提速、关键客户走访次数三类项目目标。这一步掉的是"归因关系",也就是你其实并不确定这些项目真的能带动续约率。

第三次翻译:项目目标 → 数据指标。响应提速要落成"首次响应时长中位数",还得定义统计起点是"客户提交时间"还是"工单系统入库时间"。这一步掉的是"口径一致性"。

第四次翻译:数据指标 → 管理决策。指标红了,是加人、调资源,还是直接停掉这个阶段目标?这一步掉的是"行动关闭率"。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

2. 结论二:方法没有先进落后,只有匹配与不匹配

我见过用KPI跑得非常稳的制造工厂,也见过用OKR跑得一地鸡毛的互联网团队,反过来同样成立。OKR不是升级版的KPI,KPI也不是落后的OKR,它们是两种不同确定性的组织在解决两类不同问题。业务确定性高、因果关系清楚、周期短的场景,用KPI和里程碑更省管理成本;业务不确定性高、需要探索路径的场景,用OKR和敏捷迭代更能激发判断力。

3. 结论三:数据分析的瓶颈在口径定义,不在工具能力

绝大多数团队告诉我"我们数据能力不够",我去看了一圈,发现工具能力其实过剩:看板、图表、钻取、自动刷新一应俱全。真正缺的是一份写清楚了名称、定义、公式、数据源、统计频率、责任人、阈值、升级路径的指标字典。没有字典,看板只是把有争议的数字画得更漂亮。

4. 结论四:落地失败几乎都是机制断裂,而不是方法不懂

目标拍脑袋定、阶段之间不衔接、指标口径各算各的、数据滞后两周、复盘会上互相解释、会后动作没人关闭,这六件事我在诊断报告里几乎每次都写。它们的共同点是:不是知识问题,是机制问题。方法可以三天学会,机制要三个月才磨得出来。

二、真实场景:我见过的三类阶段目标失控

下面三个场景都来自真实项目,做了脱敏处理,数字是项目内部观察值,不是行业统计。我把它们放在一起,是因为它们失控的方式完全不同,对应的解法也完全不同。

1. 场景一:OKR写得像宣言,项目数据接不上

一家约400人的SaaS公司,季度OKR写了满满两页,"打造行业最佳客户体验"是其中一条。问负责人怎么衡量,回答是"客户满意度会体现"。三个月后复盘,满意度问卷回收率只有12%,没人敢用它做判断。这条OKR最后既没算完成,也没算失败,它只是消失了。

这类失控的根因是阶段结果没有落成可验证的交付物。管理者需要问的不是"这件事重要吗",而是"到季度末,我用什么证据能判断它发生了"。

2. 场景二:一个"活跃客户数",三份不一样的数字

一家零售企业,销售部的活跃客户定义是"近30天下过单",会员部是"近90天有过互动",数据部是"近30天登录过系统"。三个数字分别是4210、8760、3150,在同一场月度经营会上同时出现。会议前40分钟全部用来争论哪个数字对,没有一个议题真正讨论客户流失原因。

这类失控的根因是缺少指标字典这个单一事实来源。它的代价不只是浪费时间,更严重的是让管理层对数据失去信任,一旦失去信任,所有数据驱动的决策都会退回到"我觉得"。

3. 场景三:复盘会开成了汇报会

一家工程类企业,月度复盘会要求每个项目负责人汇报进度。我记录了其中一次会议:14位负责人发言,平均每人8分钟,其中6分钟在讲"我们做了哪些工作",1分半讲困难,30秒讲下月计划。会议结束时产出了3条行动项,两个月后回看,只有1条真正关闭。

这类失控的根因是会议议题结构错了。复盘会的核心不是"你做了什么",而是"结果与目标的差异是什么、原因是什么、下一步做什么、谁来关闭"。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

三、拆解五个最常见的管理误区

1. 误区一:用OKR的话术,跑KPI的考核

这是我在国内企业见到频率最高的误区。目标写法是"挑战性、有野心的OKR",考核表却按完成百分比打分,直接决定奖金。结果是所有人把KR写得保守到几乎必然完成,挑战性彻底消失。

我的判断是:OKR和绩效之间的关系,必须先明确表态,再开始用。你可以在关键结果上做能力评估、做校准讨论,但如果它直接等于奖金系数,就不要指望它保持挑战性。这是机制设计问题,不是员工觉悟问题。

2. 误区二:把"方法大全"读成"方法清单"

很多管理者收藏了几十篇"目标管理方法大全",BSC、OGSM、OKR、KPI、MBO、FAST、4DX、EVM都记住了名字,但一个也没落地。原因是这些方法解决的是不同层级的问题:BSC偏组织和战略层面,OGSM偏战略到执行的承接,OKR偏方向探索,KPI偏责任承接,里程碑和阶段门偏项目推进,EVM偏成本进度偏差量化,4DX偏执行习惯。

方法不是并列选项,是不同高度上的构件。把它们当菜单点,组织只会增加管理动作,不会增加管理能力。

3. 误区三:以为看板越多越数据驱动

我看过一家企业同时维护着19张看板,从战略到工单全都有。管理层的实际使用情况是:季度看一次,每次找数据找十分钟。看板太多,本质上等于没有看板。

数据驱动的关键不是数据量,而是每一层管理者只看他能决策的那几个指标。管理层看趋势、偏差、资源;项目层看阻塞、依赖、风险;执行层看任务、进度、验收。同一个看板打天下,必然谁都看不清。

4. 误区四:把阶段目标做成年度目标的比例缩小版

把年度营收目标除以四,就是季度目标;再除以十三,就是周目标。这种做法的前提是业务线性可预测,而现实中大多数业务有季节性、有项目节奏、有大客户周期。阶段目标应该按"能关闭的交付物"来定,而不是按时间比例切分。

5. 误区五:复盘会变成追责会

一旦复盘的氛围是找责任人,下个阶段所有人都会提前准备解释材料,而不是准备真实数据。我在一家企业看到过最典型的应对方式:某项目负责人把风险指标提前三天"调整"到了阈值以内,因为上次红灯被当众追问了四十分钟。数据从此不可信,比指标红了可怕得多。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

四、方法选择矩阵:按业务场景挑工具,而不是按流行度

1. 五个选择维度

我判断一个团队该用哪种方法,只看五个维度,不看规模、不看行业标签、不看老板偏好。

  • 业务确定性:因果链是否清楚。清楚的走KPI/里程碑,不清楚的走OKR/敏捷迭代。
  • 阶段周期长度:两周到一个月适合迭代节奏,一个季度适合阶段目标卡,半年以上适合里程碑加阶段门。
  • 跨部门耦合程度:耦合高的必须有横向依赖字段和联合负责人,否则目标注定孤岛。
  • 考核强度:强考核场景要慎用OKR,或者把OKR与考核显性解耦。
  • 数据可得性:数据源缺失时,先补采集,再谈指标。指标字典里"数据源"字段空白,等于这条指标不存在。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

2. 方法选择矩阵

业务场景 业务确定性 典型周期 跨部门耦合 推荐方法组合 不建议单用
成熟产线提效 高 月/季 中 KPI + 里程碑 + 周偏差会 OKR单用
新产品探索 低 6-12周 高 OKR + 敏捷迭代 + 阶段门 KPI强考核
工程项目交付 中高 季/半年 高 里程碑 + 阶段门 + EVM 纯敏捷迭代
组织能力建设 低 半年 中 OGSM + 阶段目标卡 + 4DX节奏 纯KPI拆解
战略级转型 低 年度+阶段 极高 BSC + OGSM + 阶段目标卡 + 季会校准 任何单一方法

3. 战略解码类方法:BSC、OGSM、OKR 各自站在哪一层

BSC解决的是"组织的注意力应该放在哪几个维度",它比较适合需要平衡财务与非财务视角的中大型组织。OGSM解决的是"从战略到执行的承接链条",它的价值在于把目标、目的、策略、衡量串成一条线,避免策略与衡量脱钩。OKR解决的是"在不确定环境下聚焦什么、验证什么",它天然带有探索和迭代属性。

三者并不冲突,我见过跑得最稳的组合是:年度用BSC定维度,半年用OGSM做承接,季度用OKR定阶段重点,月度用KPI和阶段目标卡做责任落地。但要注意,每多叠一层,管理成本就上升一层,小组织不要硬套。

4. 绩效承接类方法:KPI、MBO 的边界

KPI的长处是责任清晰、可比、可考核,短处是对创新和探索类工作极不友好。MBO强调上下级共同设定目标,适合管理层级明确、沟通机制成熟的组织。

我的实操建议是把"阶段目标"和"个人考核指标"分成两张表。阶段目标表管事情,考核表管人。两张表可以有交叉,但不要合并成一张,否则一旦考核周期和阶段周期错位,就会互相拉扯。

5. 项目推进类方法:里程碑、阶段门、敏捷迭代、EVM

里程碑回答"到某个时间点必须交付什么",阶段门回答"没达到什么条件不允许进入下一阶段",敏捷迭代回答"短周期内如何根据反馈调整",EVM(挣值管理)回答"成本与进度的偏差有多大"。EVM的核心概念包括计划价值、挣值、实际成本,以及由此派生的成本偏差、进度偏差、成本绩效指数、进度绩效指数。

需要提醒的是,EVM的公式和适用条件有明确的原始定义,不同组织在计算口径上差异很大。引入EVM之前必须先统一口径,否则四个公式会算出四套结论。同样,阶段门的通过条件必须在阶段开始前定义好,事后补条件的阶段门等于没有门。

6. 执行习惯类方法:4DX、FAST、周复盘

这类方法的价值不在方法论本身,而在把管理动作变成节奏。4DX强调聚焦少数关键目标、盯领先指标、维护记分板、建立问责节奏。FAST强调频繁、有野心、具体、透明。它们解决的是"方法有了但没人执行"的问题。

但要小心:节奏类方法加得太多,会变成填表运动。我的经验是,一个组织同时跑两套节奏就够,多了就会开始出现"为开会而准备材料"的现象。

五、阶段目标卡:把战略翻译成可交付的字段

1. 目标卡的九个字段

阶段目标卡不是表格美化,它是一份"交付契约"。我在项目里固定用九个字段,少一个就会在某个环节出问题。

  1. 目标陈述:一句话,动词开头,指向一个结果而不是一个动作。
  2. 阶段结果:到阶段末,用什么证据能证明它发生了。
  3. 衡量指标:一到三个,不要超过三个。
  4. 口径引用:指向指标字典中的唯一编号,不在目标卡里重复定义。
  5. 负责人:一个,不是一串。
  6. 资源承诺:人、钱、时间,写清楚谁承诺的。
  7. 横向依赖:需要哪个部门在什么时间交付什么。
  8. 风险与假设:如果什么发生,这个目标就不成立。
  9. 关闭条件:满足什么条件,这个目标可以被正式关闭。

2. 纵向承接与横向依赖

纵向承接解决"上一层目标往下拆时有没有层层加码"。我见过最典型的问题是:公司级目标要求提升15%,到了事业部变成20%,到了团队变成25%,理由是"留点余量"。结果一线直接放弃。拆解的目标是找到路径,不是分摊数字。

横向依赖解决"目标孤岛"。任何一条跨部门依赖,都必须写成"对方在什么时间交付什么",而不是"请市场部配合"。凡是写"配合""支持""协助"的依赖,三个月后大概率没发生。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

3. 三个反例:这样的目标卡一定落不了地

(1)目标孤岛型

"提升客户满意度至90分",负责人写的是客服部,横向依赖空白,资源承诺空白。这个目标从写下的那一刻起就不可能完成,因为它需要产品、交付、销售同时变化。

(2)指标不可验证型

"提升团队协作效率",衡量指标写"团队氛围改善"。这类目标的问题是没有任何证据能判断它是否达成,最终必然沦为打分游戏。

(3)责任模糊型

负责人写成"产品部+研发部+运营部",看起来是共担,实际是无主。我的规则很简单:一个阶段目标只允许一个负责人,其他人写进横向依赖字段。

六、项目目标数据分析落地:分层、字典、看板、预警

1. 指标分层:不同层级看不同的指标

我把项目目标数据分成五层,每层服务的决策完全不同。

  • 北极星指标:组织级方向,管理层看,季度校准。
  • 阶段结果指标:阶段目标卡上的指标,管理层与项目负责人共同看,月度复盘。
  • 过程指标:项目层看,周度偏差会。
  • 风险指标:领先指标,用于预警,随时可看。
  • 滞后指标:结果确认,季度或阶段末看。

关键判断是:管理层不要沉到过程指标里,否则会不自觉地开始管任务。我见过总经理在周会上追问某个需求文档写完了没有,这个项目后来所有人都学会了把文档进度提前更新。

2. 指标字典的九个字段:没有口径就没有数据管理

指标字典是整个数据分析体系的地基。它的字段设计我固定在九个,并且强烈建议把字典纳入版本管理,口径变更必须留痕。

指标编号: M-0217
指标名称: 大客户阶段续约率

指标定义: 统计周期内到期的大客户合同中,完成续约的合同金额占比

计算公式: 完成续约合同金额 / 当期到期合同金额 × 100%

包含范围: 年度合同金额 >= 50万元的客户合同

排除范围: 主动终止且客户已注销主体、合同合并签约

数据来源: 合同管理系统(主)+ 财务应收系统(核对)

统计频率: 月

数据责任人: 销售运营XX

业务责任人: 大客户负责人XX

预警阈值: 绿 >= 85%,黄 75%-85%,红 升级路径: 红灯连续两个周期 → 上报事业部总经理 → 资源调整议题

口径变更记录: 2026-02 起排除主体注销合同,历史数据已回溯重算

我特别想强调排除范围和口径变更记录这两个字段,它们是最常被忽略、也最容易引发争议的地方。一家企业的续约率从88%掉到76%,查了两周才发现是口径调整了,指标没变,争议白吵。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

3. 看板设计:管理层看偏差,项目层看阻塞

看板分层的原则是"看板服务于会议"。管理层看板只放三样东西:阶段结果达成情况、关键指标趋势与偏差、需要管理层决策的资源与风险。项目层看板放四样:任务完成率、阻塞项、依赖交付状态、风险清单。

一个小技巧:管理层看板上不要放超过12个指标。超过12个,注意力就会平均分配,等于没有重点。我在一家企业做过实验,把管理层看板从31个指标压到9个,同一位高管在会前准备的阅读时间从22分钟降到6分钟,会议中提出的有效决策问题反而从2个增加到7个。

4. 红黄绿预警与升级路径

预警机制的关键不在于亮什么颜色,而在于三种颜色对应什么动作,以及多久必须闭环。

状态 判定条件 责任层级 规定动作 闭环时限
绿 指标在阈值内且趋势平稳 项目负责人 常规周度更新 不适用
黄 指标接近阈值或趋势连续两期下滑 项目负责人 + 部门负责人 提交原因分析与纠偏方案 2周内
红 指标突破阈值下限 部门负责人 + 管理层 进入经营会决策议题,明确资源调整或目标调整 1个阶段内
红且无方案 连续两个周期红灯且未产出方案 管理层 强制决策:继续、调整、暂停或关闭 下一次经营会

我见过最有效的做法是给"红灯"配一个明确的决策时限。一家企业原本红灯平均挂 3 个周期才处理,加上"连续两期红灯必须进经营会决策"这条规则后,红灯平均存续周期降到 1.2 个。预警机制的价值不在于发现得早,而在于逼出决策。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

5. 数据质量与合规边界

数据质量有四个常见断点:埋点缺失导致指标无法采集、口径冲突导致同一指标多个版本、手工报表导致数据滞后、跨系统对账导致数据不一致。这四类问题的处理顺序应该是:先解决口径,再解决自动化,最后解决实时性。反过来做的团队,通常会把错误的口径自动化得更快。

合规方面需要保持谨慎。项目目标数据里如果包含个人信息,收集范围、存储期限、使用目的、共享对象都应有明确约定;涉及数据出境、跨法域传输的场景,需要额外评估。具体法规要求以官方发布的最新文本和专业法律意见为准,本文不构成合规意见。

七、PingCode 实战:一家1200人企业的阶段目标体系重建

这一节我讲一个参与度比较深的项目,它让我对"平台能不能解决阶段目标管理问题"有了比较具体的判断。企业是智能硬件方向,约1200人,研发占比接近一半,跨四个事业部和三个海外区域。数据做了脱敏,比例结构保持一致。

1. 起点:三套数字,四个版本的目标

项目启动时我做了三件诊断:第一,收集各层级的阶段目标文件,发现同一季度存在四个版本的阶段目标,分别来自战略会、事业部、PMO和财务。第二,抽查了12个核心指标,其中9个存在两个以上口径。第三,跟踪了一次月度经营会,3小时会议中约1小时40分用于确认数据。

更麻烦的是历史数据。他们此前长期使用Jira管理研发项目,积累了五年多的项目、缺陷、迭代数据,而新的阶段目标体系需要把这些历史指标接进来做趋势对比。如果历史数据拿不到,阶段的趋势判断就只能从零开始,至少要等两个季度才能看出规律。

2. 选择:为什么走私有化部署路线

这家企业有几个硬约束:一是行业涉及产品图纸和客户定制参数,研发数据不希望出内网;二是集团层面有信创和国产化替代的合规要求;三是他们有自研的质量管理系统和ERP,需要平台提供足够开放的接口做双向同步。这三点合在一起,基本排除了纯SaaS方案。

我们最终选择的落地方式,是把阶段目标管理和项目过程数据放在同一套环境里,采用私有化部署。对100人以上的组织来说,我越来越倾向于建议把"目标层"和"执行层"放在同一个平台里:目标卡在平台上建、指标从平台内的项目数据自动汇总、预警阈值在平台上配置、复盘会直接调平台看板。分散在三个系统里,口径永远统一不了。

需要说明的是,平台能力、部署方式、接口范围和价格都会随版本变化,选型时应以官方最新资料和技术验证结果为准,不要只依据旧版本文档或第三方转述。

3. 迁移:从Jira平滑迁移的三件事

从Jira迁移这件事,看起来是技术活,实际是数据治理活。我们做了三件事,缺一件都会出问题。

(1)先做字段映射,再做数据迁移

Jira里的工作流状态、自定义字段、优先级定义,和他们内部的管理语言并不一一对应。我们先做了一张映射表,把原有状态映射到新的阶段结构上,特别是"已关闭但未验收"这类中间状态的处理规则,必须提前定好,否则迁移完数据会失真。

(2)保留历史可追溯性,而不是只搬当前状态

阶段目标管理要做趋势分析,必须能看到历史迭代、历史缺陷、历史交付节奏。迁移时我们保留了历史记录和关联关系,这样季度对比才有意义。

(3)迁移与口径重建同步进行

我们没有把旧口径原样搬过来,而是借迁移这个窗口把口径重做了一遍。这一步阻力最大,因为业务部门习惯了旧数字,新口径一上来数字会变。我们的做法是双跑一个季度,新旧口径同时出数,用差异清单说服各方,而不是用行政命令强推。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

4. 配置:阶段目标卡、指标字典、看板、预警怎么落到平台里

具体落地时,我建议做四层配置,这个结构在其他平台上也基本适用,只是实现方式不同。

  • 目标层:建阶段目标卡对象,字段按前面说的九个字段配置,横向依赖做成可关联的对象,而不是文本字段,否则无法追踪。
  • 指标层:建指标字典对象,口令编号唯一,所有看板和报告只引用编号,不重复定义。
  • 过程层:项目、迭代、任务、缺陷等过程数据通过平台内关联自动汇总到指标层,尽量减少手工填报。
  • 决策层:看板按角色分层,预警阈值与升级路径配置在指标字典上,触发后自动进入会议议题清单。

这里有个容易被忽略的细节:横向依赖必须做成对象关联,不能做成文本。我们看到文本形式的依赖,三个月后基本查不到交付状态;做成对象关联之后,依赖是否按时交付可以直接统计,这家企业的横向依赖按期交付率从不可统计变成了可统计,第一个季度是68%,第二个季度提到86%。

5. 结果与我的判断

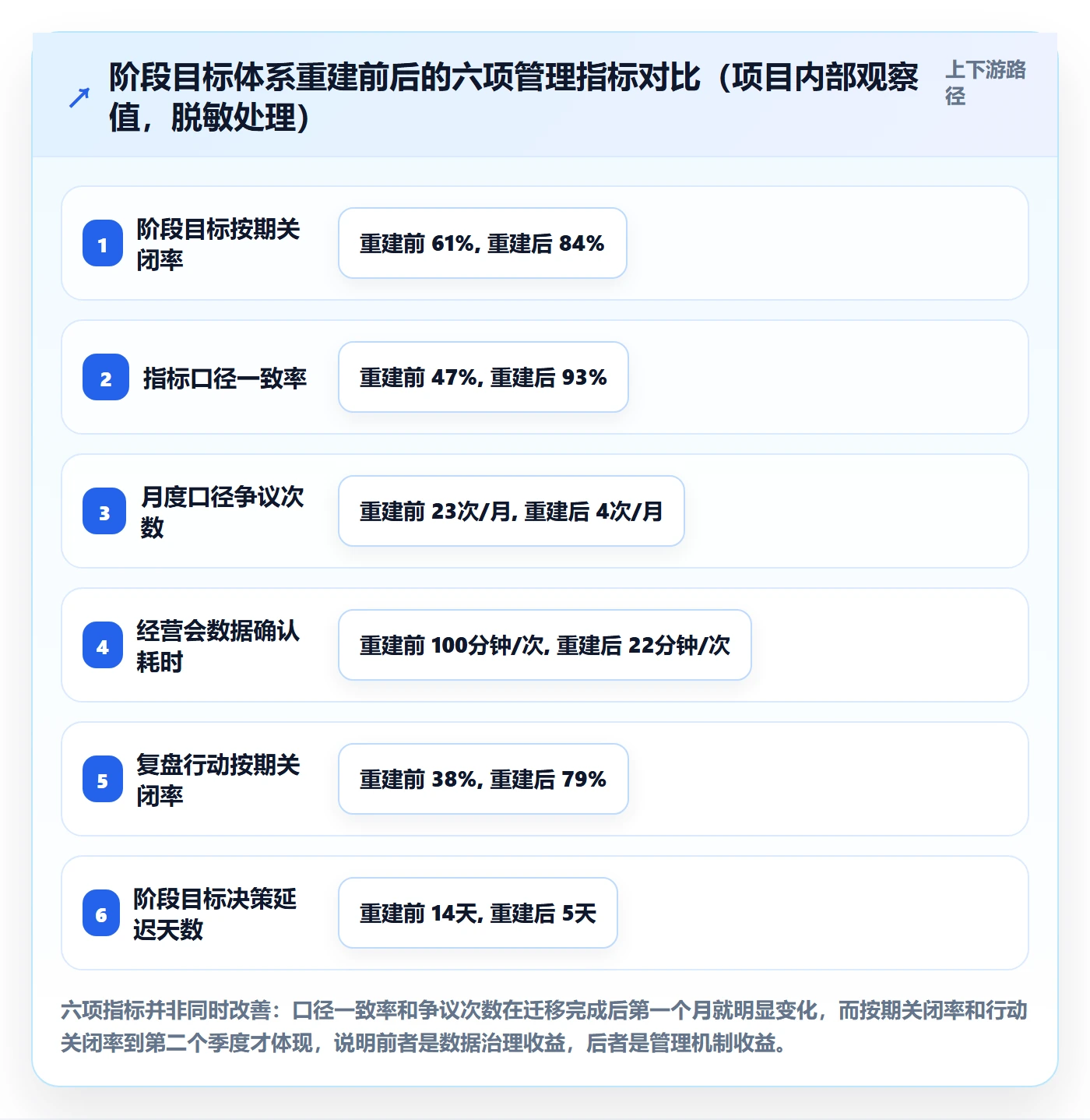

重建后的第二个季度,阶段目标按期关闭率从61%到84%,复盘行动按期关闭率从38%到79%,经营会数据确认耗时从100分钟降到22分钟。这些数字是项目内部观察值,不是行业基准,我更在意的是过程里得到的三个判断。

第一,平台解决的是"口径唯一"和"自动汇总",解决不了"目标定得对不对"。目标质量仍然依赖管理者的判断,工具帮不了这个忙。

第二,迁移的最佳时机就是你要改机制的时候。窗口一旦错过,等平台稳定运行再改口径,阻力会翻倍。

第三,私有化部署的真正价值不是安全,而是让你有能力做数据治理。数据在自己手里,才能做历史回溯、口径重算和跨系统对账。对于100人以上、有信创要求或者有跨系统集成需求的组织,这个能力是刚需。

八、会议节奏:把目标管理变成经营节奏

1. 周会:只谈偏差、阻塞、承诺

周会的作用是纠偏。我把议程固定成三段,总共不超过45分钟:第一段15分钟看红灯与黄灯,第二段15分钟看阻塞与依赖,第三段15分钟确认下周承诺。

一个硬规则:周会上不读进度流水账。进度在平台里自己看,会上只讨论需要决策的事。把"我们完成了哪些任务"从周会拿掉,会议时长通常能压缩一半以上。

2. 月会:阶段目标复盘与资源调整

月会的核心议题只有三个:阶段结果达成情况、关键指标趋势与偏差原因、资源再配置决策。资源再配置是月会最容易被跳过的一环,也是最影响下个阶段成败的一环。

我建议月会上固定问一句:"如果下个月只能保三个目标,保哪三个?"这个问题会逼出真实的优先级。

3. 季会:战略校准与目标刷新

季会做四个决策:继续、调整、暂停、加速。我见过很多季会开成了总结表彰会,没有一项决策被真正做出。判断季会有没有价值,看一个指标就够了:季度会议产出的目标调整项数量。如果连续两个季度都是零,说明季会只是仪式。

4. 复盘模板:六个字段就够

我把复盘模板压到六个字段,多一个都会变成填表。

复盘记录
目标(原定阶段结果):……

结果(实际数据与口径编号):……

差异(量化差异 + 偏差方向):……

原因(区分可控与不可控,可控项写清机制原因):……

动作(下一步具体动作 + 负责人 + 期限):……

关闭验证(验证方式 + 验证时间 + 关闭人):……

注意最后两个字段。没有关闭验证的复盘,等于没有复盘。这是我在诊断里反复看到的最大漏洞:动作写了,负责人写了,但没有验证方式和验证时间,于是动作在下一个阶段被悄悄遗忘。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

九、不同情况下的行动建议

1. 100人以下组织:先把目标卡和一份指标字典做出来

这个阶段不要上复杂平台,也不要同时跑多套方法。建议只做三件事:建一张阶段目标卡模板、写一份不超过20个指标的字典、固定每周一次45分钟偏差会。这三点做完,80%的目标失控问题会消失。

2. 100到500人组织:建立分层看板与红黄绿机制

跨部门开始出现,目标孤岛问题会集中爆发。重点是把横向依赖做成可追踪对象、把指标口径统一、把预警升级路径写清楚。这个阶段通常也是从表格迁移到专业项目管理平台的临界点,因为人工汇总的成本开始超过工具成本。

3. 500人以上组织:必须做方法组合与平台化落地

这个规模上,单一方法已经不适用。建议用BSC或OGSM做顶层承接、OKR或阶段目标卡做阶段聚焦、KPI做责任落地、里程碑和阶段门做项目推进,并且把目标层与执行层放在同一个平台上。对100人以上、有合规或信创要求、有存量Jira数据的中大型企业,采用支持私有化部署、且能承接Jira历史数据迁移的方案,通常比重新建一套体系更现实,也是国产替代路径里风险较小的选择。

4. 有强监管或信创要求的组织:优先考虑数据主权

这类组织的选型重点不是功能数量,而是数据是否可控、能否做历史回溯重算、能否与内网系统集成。私有化部署在这类场景里几乎是默认选项。但要提前评估运维成本,包括升级、备份、性能调优,这部分成本在立项时经常被低估。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

十、不同情况下的取舍

1. 平台 vs 表格:什么时候该换

判断标准不是人数,而是"人工汇总耗时占管理人员工时比例"。当这个比例超过15%,或者指标数量超过30个,人工维护就开始失真。换平台之前要先确认口径已经统一,否则只是把混乱搬了个家。

2. 指标数量 vs 指标可信度

我的取舍非常明确:宁可只有8个可信指标,也不要40个口径存疑的指标。指标质疑一旦形成,管理层会整体退回经验判断,那时再补数据也没用了。

3. 私有化 vs SaaS

私有化的代价是运维投入和升级成本,收益是数据主权和治理能力。如果组织有信创要求、有跨系统集成需求、或者历史上已经积累了大量需要保留的项目数据,私有化的收益通常大于代价。反之,如果团队只有几十人、没有强合规要求,用轻量云方案更快见到效果。

4. 方法数量 vs 机制稳定性

每增加一套方法,就多一份维护成本。我的建议是同时运行的方法不超过三套,并且明确每一套解决哪一层的问题。方法堆得越多,机制越容易断。机制稳定的组织,用最简单的方法也能跑出结果;机制不稳的组织,用最先进的方法也只会制造更多会议。

阶段目标管理方法大全:管理层项目目标数据分析落地清单

十一、三张落地清单与7天启动计划

1. 阶段目标清单

  • 每条阶段目标是否有一个明确的负责人,而不是一组负责人?
  • 阶段结果是否能在阶段末用证据判断达成与否?
  • 衡量指标是否不超过三个,且每条都引用了指标字典编号?
  • 资源承诺是否写清了具体的人、金额与时间,并有承诺人?
  • 横向依赖是否写成"谁在什么时间交付什么",而非"请某部门配合"?
  • 风险与假设是否列出了"什么发生则目标不成立"?
  • 关闭条件是否明确,且能被第三方验证?

2. 项目数据分析清单

  • 核心指标是否都有唯一编号和唯一口径?
  • 每条指标是否写明了包含范围和排除范围?
  • 数据源是否明确,是否存在多个系统对不上的情况?
  • 统计频率是否与决策频率匹配?
  • 是否指定了数据责任人和业务责任人两个角色?
  • 阈值与升级路径是否配置在字典上,而不是记在某人脑子里?
  • 口径变更是否留痕,历史数据是否可回溯重算?
  • 数据是否涉及个人信息或敏感信息,合规边界是否确认?

3. 管理层会议清单

  • 会前是否已分发看板,会上是否还存在数据确认环节?
  • 议题是否按"红灯优先"排序,而非按部门顺序?
  • 会上是否只讨论需要决策的事项,而非进度汇报?
  • 每个议题是否产出了动作、负责人、期限、关闭方式?
  • 上次会议的动作是否逐条验证关闭状态?
  • 本次会议是否明确了下阶段的资源调整或目标调整?

4. 7天启动计划

  1. Day 1 统一目标语言:把管理层拉在一起,只做一件事,定义什么是"完成",并写下关闭条件的判断标准。
  2. Day 2 选一个试点项目:选一个跨部门、周期在一个季度内、数据相对可得的项目,不要选最复杂的那个。
  3. Day 3 建指标字典:为试点项目写不超过10条指标,每条按九个字段填全,重点写排除范围和责任人。
  4. Day 4 搭最小看板:管理层看板控制在9个指标以内,项目层看板控制在4类信息以内。
  5. Day 5 开第一次偏差会:严格按三段式议程走,45分钟内结束,记录每条动作的关闭方式。
  6. Day 6 复盘并修正:检查哪些指标无法采集、哪些口径仍有争议、哪些动作没有关闭人。
  7. Day 7 固化为制度:把目标卡模板、指标字典模板、会议议程写成文件,明确评审频率与修改流程。

我特别想提醒一句:这七天不要追求完美。我在项目里见过太多团队花两个月设计一套"完美体系",最后没人用。先跑通最小闭环,再迭代。第一版指标有偏差是正常的,可怕的是没有第一版。

结语:真正稀缺的,是敢在模糊地带做取舍的管理判断

回到开头那场三小时的复盘会。后来这家企业做的事情并不复杂:把"完成度"拆成可验证的关闭条件、把每个指标的口径写进字典并指定责任人、把复盘会改成差异分析与动作关闭。三个月后,同一场会议缩短到70分钟,且每次都能产出明确的资源调整决策。

我想给出的独特判断是:阶段目标管理从来不是方法问题,而是三件事的组合问题,目标翻译的精度、数据口径的唯一性、决策动作的关闭率。方法只是外壳,工具只是载体。你可以用最流行的框架,也可以用最朴素的目标卡;可以用一款国产的项目管理平台做私有化部署,也可以先用表格跑通最小闭环,但上面这三件事一件都不能省。

如果你只从这篇文章带走一个动作,我的建议是这个:下周找一个正在进行的项目,把它的阶段目标按九个字段重写一遍,特别是把"关闭条件"和"指标口径"补上。你会立刻发现哪些目标是根本没法验证的,哪些指标其实是三个部门在算三个版本。这一步做完,再谈方法选择、平台选型和数据分析,都不迟。

常见问题解答(FAQ)

1. 阶段目标管理到底该用 OKR 还是 KPI,两者能混着用吗?

我们公司去年推了一轮 OKR,结果到季度末大家都在补 KPI 的数字,变成两套表各写各的,团队怨气很大。我自己也纠结,是不是我们这种偏交付型的业务本来就不适合 OKR,还是方法用错了?

判断依据是目标的确定性,而不是公司规模或行业。如果业务路径已经清楚、结果指标能提前锁定,比如交付周期、成本、合格率,阶段目标直接拆成 KPI 和里程碑承接到人更省事;只有在方向需要探索、结果无法提前承诺的环节,比如新产品验证、新市场进入,才用 OKR 去管理我们要尝试达成什么。

混用不是不行,但必须分层:OKR 管能否验证成功,KPI 管日常运营不能掉线的底线指标。两者可以写在同一张阶段目标卡上,但要用不同标记区分承诺型和挑战型,前者必须完成,后者完成七成也是有效信号。

最常见的坑是把 OKR 达成率直接接进绩效系数,一旦这么做,下一季度团队就会把目标写保守,OKR 立刻退化成 KPI。可执行的做法是:每个阶段先定 1 个结果指标,例如新客户首单转化率从 8% 提到 12%,再挂 2 到 3 个过程指标,比如线索量、试用激活率、销售跟进时长,考核只取承诺型那部分。

2. 项目目标的数据分析从零开始,第一步到底该建什么?

我们现在的数据散在好几个系统里,周报靠人手工抄,每次开会两个部门报的数不一样,先吵半小时正事没谈。领导让我牵头做一版数据看板,可我不知道该先选工具还是先把指标理清楚。

先建指标字典,再谈看板。字段至少要有七项:指标名称、业务定义、计算公式(分子分母口径写清楚)、数据来源(哪个系统、哪张表、谁录入)、统计频率、责任人、预警阈值。没有这七项,看板做得再漂亮也只是一次性截图。

检验口径是否合格有个笨办法但很管用:把同一个指标交给两个部门独立算一遍,如果偏差超过 5%,说明口径没定义清楚,必须当场对齐并写进字典。落地顺序建议是,第一周只挑一个试点项目、3 到 5 个核心指标,1 个阶段结果加 2 个过程加 1 个风险,先手工维护两周,确认所有人理解一致后再考虑进系统。

直接上工具的结果通常是字段设计改三遍,团队失去耐心,最后又回到 Excel 周报。

3. 管理层的目标复盘会怎么开才不像流水账?

我们每周也开项目例会,但基本是每个负责人念一遍进度,念完一小时过去了,真正要拍板的事一句没提。开完会大家该干嘛干嘛,下周还是同样的问题。我怀疑是会议定位就错了,但不知道怎么改。

按决策颗粒度把会议分三层,别指望一个会解决所有问题。周会控制在 30 分钟,只允许讲三类内容:偏差,也就是实际与计划的差距;阻塞,需要别人配合或需要上级拍板的事;承诺,下周交付什么并写到具体日期。进度汇报全部改成会前书面,会上不念。

月会 90 分钟,看阶段结果达成情况、指标趋势和资源再分配,输出必须是继续、调整、停止、加速四选一的结论,每个结论落到责任人和时间。季会做战略校准,决定下一阶段目标要不要换方向。

判断会议是否有效只有一个标准:会后有没有产生至少一条被记录、被跟踪、被关闭的行动项,连续两次会议没有任何关闭动作,这个会就该取消。还有个细节容易被忽略,纪要里的行动项必须写成谁、做什么、什么时候之前完成、完成标准是什么,缺任何一项都不算行动项。

4. 目标到月底才发现没完成,预警机制该怎么设?

我们每个月初定目标,月中没人提,月底对数据才发现差一大截,然后就是一轮紧急加班和互相解释。我想设个提前预警的规则,又怕到处都是红灯,最后谁都不当回事。

预警的关键是用领先指标提前看,而不是用滞后指标事后追。营收、交付完成率、客户满意度这类延迟指标反映的是三周前的动作,等它变红已经来不及;要配套监控线索转化周期、试用激活率、需求评审积压天数这类领先指标。阈值建议按偏差分三档:偏差 5% 以内为绿,正常推进;

5% 到 15% 为黄,负责人当周必须给出纠偏动作并说明预期回归时间;超过 15% 或连续两周未改善为红,触发升级,由项目负责人向上一级汇报,并在 48 小时内给出资源调整方案或目标修正申请。红黄绿不是标签而是动作触发器,红灯必须对应一个明确的决策请求,否则就是纯装饰。

另外建议每月校准一次阈值,如果某个指标连续三个月都没亮过黄灯,说明阈值定得太松,或者这个指标根本不需要监控,果断删掉,避免看板越做越厚、注意力越来越散。

核心关键词

读者评论

曾
曾雨桐

那三个部门报出92%、78%、65%的完成度,我在公司月度会上见过一模一样的场面,最后靠老板拍板选一个数字收场。文章把根因落在“口径”而不是“能力”上,这点很戳人。指标字典听起来笨,但确实是唯一能让数据被信任的东西,只是写字典这件事没人愿意牵头。

石
石文博

方法选择矩阵确实比堆名词有用,但现实里很多中小团队连稳定的数据源都没有,五个维度里“数据可得性”这一条就直接卡死。这种情况下先上KPI体系大概率失败,文章图表里那个结论我认同,可补采集本身就要人力和时间,落地节奏还是得看管理层愿不愿意等。

邓
邓若宁

复盘会开成汇报会”这段几乎是我们团队的写照,14个人轮流讲做了什么,会议结束产出两三条行动项,下个月一看基本没人关闭。我更大的感触是追责氛围那条:一旦红灯会被追问四十分钟,下个阶段所有人都会先准备解释,数据自然就开始被修饰,这比指标没达标严重得多。

文章包含AI辅助创作:阶段目标管理方法大全:管理层项目目标数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311615

赞 (0)
飞飞飞飞
验收标准最佳实践:管理层项目目标数据分析,常见问题
上一篇 1天前
目标对齐流程与规范:管理层项目目标数据分析关键指标
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
